测量仪器管理办法要点
北泉建筑安装工程有限责任公司恒升分公司

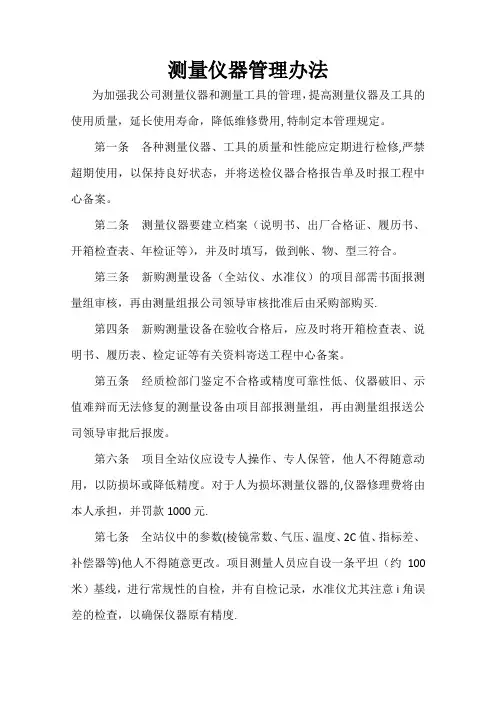

测量仪器管理办法
编制人:
审核人:
审批人:
日期:
测量仪器管理办法
第一章总则
第一条为了更有序、合理完善地进行测量设备管理,保证测量仪器设备完好率,提高其利用率,特编制本办法,公司各项目必须依照本管理办法执行。第二条测量仪器是指:各种全站仪(测距仪)、电子经纬仪、电子水准仪、经纬仪、水平仪、断面仪以及GPS全球定位系统。仪器的管理部门指公司技术部,仪器使用单位指公司所属各项目。
第三条测量仪器统一由分公司技术部管理并建立台帐,各使用单位只有使用权。为使有效的固定资产发挥其最大作用,任何单位和个人不得以任何借口阻止测量仪器的统一调拔。
第二章仪器的购置
第一条分公司范围内测量仪器的需求,由所需项目根据工程规模提出购置仪器数量及精度的书面申请,分公司技术部汇总报总经理审批后进行购买。价值在1000元以上的仪器,公司各项目不得擅自购买,否则公司财务不予核销。第二条低值、易损、易耗测量器材(对讲机、花杆、塔尺、遮阳伞、钢尺、脚架、垂球、
皮尺、国产对中杆及棱镜组)及单套价值在1000元以下的水平仪由各使用单位自行采购管理使用。
第三章仪器的申领与调配
第一条仪器使用项目根据工程任务情况,当新开工程项目或在建工程项目现有仪器数量、型号、精度不能满足施工生产时,可向分公司技术部申请增加仪器。
申领时填写《测量仪器申领单》(见附表一),申领单必须经使用项目项目经理、分公司技术部及总经理签字后方可有效。
第二条分公司技术部收到手续齐全的申领单后,根据公司现有仪器资源情况,尽快给予答复(不得超过5天),确因仪器调配困难或需购置新仪器的将于10日内办妥。
第三条分公司技术部根据公司施工任务情况在公司范围内进行适当的仪器调配时,使用单位接到通知后,石河子市区工地2日,团场内工地5日内交回公司。
第四条分公司技术部调配的测量仪器,被调单位在接到调拨通知后,应将仪器台帐及附件一起调入新项目。两相关项目技术负责人当场查验仪器、设备是否完好能用、附件是否齐全,由双方检查人员现场办理交接手续,并在仪器调拨单上签字认可,同时上报一份至分公司技术部存档备案。以便分公司技术部管理。
第四章仪器的使用与保养
第一条测量仪器必须由技术熟练的人员操作,操作前应熟读说明书,严格按照仪器说明书中的要求和方法正确使用与操作。
对GPS、全站仪、光电测距仪、电子水准仪等贵重仪器,必须由专人使用和保管,并对仪器状况负责,其他人员未经许可不得随意动用。
第二条在用的测量仪器一般十天左右应做一次常规检查校正工作。新购或受损修理后的测量仪器,在使用前由分公司进行检定,若使用中发现有异常情况应及
时与分公司技术部门联系。按规范规定,仪器检定周期不得超过一年。同时,检定合格证书复印件上报至分公司技术部存档。
第三条在使用过程中,禁止随意拆、卸仪器各零部件。仪器出现故障后,要认真分析原因,并及时上报分公司技术部,同时书面写出仪器发生故障的原因及其有关责任人员的责任界定,就近送有维修实力的维修商修理检定。第四条禁止用挥发性强的液体或溶剂清洁仪器,应使用中性溶剂液清洗。(最好使用酒精、清水等)
第五条仪器贮放时,应放在通风、干燥阴凉的地方,箱内放置防潮防霉剂。第六条在较寒冷的环境中作业时,作业前应将仪器箱打开约十分钟使仪器表面接近外界温度(全站仪必须按照此办法),这样有利于仪器的正常使用。第七条全站仪是集光学与电子于一体的高精密仪器,应注意防潮,防尘和防震。在露天作业期间被雨淋,应及时用专用仪器擦镜布擦干机身水雾,并通风晾干才能装入箱内。
第八条全站仪(测距仪)的作业要求
1、作业前应检核仪器三轴(横轴、竖轴、视准轴)的轴系误差,同时对水准器及对点器进行检查。
2、视线宜高出和离开障碍物1.3m以上。
3、视线应尽量避免通过受电、磁场干扰的地方,一般要求离开上述物体或高压线2-5米。(通过受电、磁场干扰的地方会影响激光的发射及返回,从而影响坐标及距离测量~)
4、视线应尽量避免通过发热体(如散热塔、烟囱等),前后视棱镜背景应避免反光物体(如玻璃幕墙等),在反射光束范围内,不得同时出现两个反射器,测距时对讲机应暂停使用。
5、晴天作业时,仪器必须打伞遮阳,严禁将镜头对向太阳。(仪器内部有测距的发光二极管,对准太阳后,会有凹镜聚光现象,将烧坏二极管。)
6、全站仪应避免在烟、尘、雨、雾、霜、雪、雷电及四级以上大风天气等恶劣条件下作业。
7、作业途中迁站,主机应装箱,严禁将全站仪装在三角架上搬运;乘车迁站途中,仪器注意防震,禁止脚踩或垫坐对中杆,主机应由专人抱在膝上乘坐汽车。工地开工必须长途搬运时,禁止托运,仪器随人同行。 8、全站仪电池因仪器型号不同、充电装置不同而有差异,因此,必须严格按说明书中充、放电功能使用和保管。一般新电池应使用慢充电方式充电12—15小时,然后将电放掉。当这样的充放电或仪器工作了2—3个周期后,电池可达到最大使用容量,对于长期不使用的电池,在使用前也应如此进行。仪器闲置时,应在两个月左右慢充电一次。
电池充电不得超过使用说明书中规定的充电时间。并不宜长期使用快充功能,提倡使用慢充方式,以延长电池有效使用寿命。
9、全站仪随着长时间的使用、搬运、震动、碰撞、温度的波动变化、时间的影响(如长期搁置、存放)以及环境等因素都可能导致仪器自身出现偏差,从而使测量精度下降。因此,定期对仪器进行现场调整是十分必要的。调整的目的就是对全站仪有关测量指标值(如:2C角、i角、轴系误差、指标差等)进行重新校准、测试、确定并存储修正值,以保证仪器时常处于良好的工作状态。(此条由分公司技术部负责调整,项目技术人员不得擅自调整仪器)
10、由全站仪测高原理及全站仪对向测高精度分析可知,高程精度与竖角a、距离D有关。经验表明:高程误差与距离D成正比关系,因此全站仪传递高程应尽量采取短边传递,且要求前、后视大致相等,以削弱大气折光和地球曲率对高程测量的影响;另一方面,高程误差主要受测角的影响,为了满足施工水准测量精度,竖角a观测不得小于一个测回,特别是仪器轴系误差和指标差过大时,竖角a的测回数应相应增加到2,3个测回,因此,在高精度的水准测量中,不能用全站仪代替
