屋面防水层细部做法

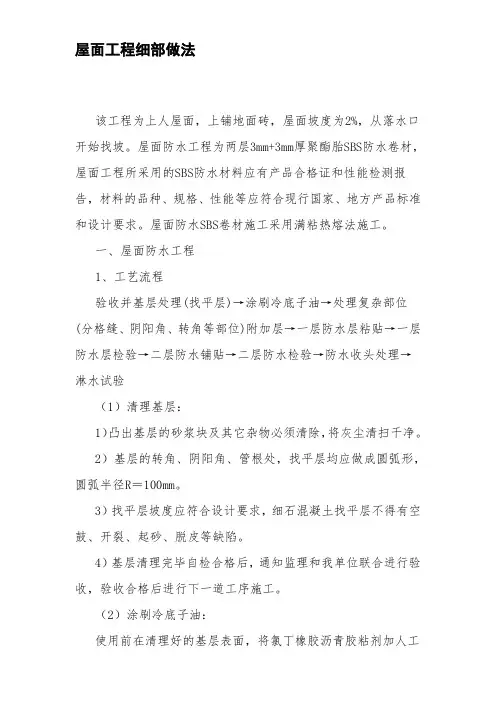

屋面sbs防水细部作法(工艺做法施工照片)

卷材正式铺贴
卷材搭接宽度不小于8cm
(5)收头处理:
热熔封边,将卷材搭接处用喷灯加热,趁热使二者粘结牢固,以边缘挤出改
性沥青胶为宜,末端收头用密封膏嵌填严密。第一层防水施工完成后经验收合格方可铺贴第二层。第二层防水铺贴方法与第一层相同。两层卷材不得相互垂直铺贴,第二层铺贴的卷材,必须与第一层错开1/2幅宽。
一、屋面防水工程
1、工艺流程
验收并基层处理(找平层)→涂刷冷底子油→处理复杂部位(分格缝、阴阳角、转角等部位)附加层→一层防水层粘贴→一层防水层检验→二层防水铺贴→二层防水检验→防水收头处理→淋水试验
(1)清理基层:
1)凸出基层的砂浆块及其它杂物必须清除,将灰尘清扫干净。
2)基层的转角、阴阳角、管根处,找平层均应做成圆弧形,圆弧半径R=100mm。
防治措施:
1)基层必须做到平整、坚实、干净、干燥。
2)涂刷基层处理剂,并要求做到均匀一致,无空白漏刷现象。
3)屋面转角处应按规定增加卷材附加层,并注意与原设计的卷材防水层相互搭接牢固,以适应不同方向的结构和温度弯形。
4)对于立面铺贴的卷材,应将卷材的收头固定于立墙上,并用密封材料嵌填封严。
5)卷材与卷材之间的搭接缝口,亦应用密封材料封严,宽度不应小于10mm。密封材料应在缝处找平,使其形成有明显的沥青条带。
涂刷冷底子油
(3)附加层施工:
冷底子油干燥后,应首先对阴阳角进行附加层施工,包括女儿墙、烟风道、雨落口、管根、阴阳角等。把卷材裁成400mm宽的长条,阴阳角每边各200mm,用调试好的喷灯同时对卷材和基层烘烤,待卷材表面熔化时把卷材贴在阴阳角上,卷材粘贴应牢固,不得空鼓。
附加层报验:附加层施工完成后,应报请项目部、监理公司验收合格后,进行下道工序的施工。
屋面防水层细部做法

屋面防水层细部做法屋面防水层收头做法:建施24图,采用图集05YJ5-1 B、C/9
文案大全
文案大全
屋面防水层转角做法:建施24图,采用图集05YJ5-1 D /10
文案大全
出屋面管道防水层做法:建施1图第6.4条,采用图集05YJ5-1 2/14文案大全
文案大全
文案大全 屋面变形缝与主楼外墙接处05YJ5-1 2/35
屋面女儿墙顶变形缝05YJ5-1 B/33
文案大全
屋面出口做法:建施24详图15/11 文案大全
文案大全
屋面出口做法:建施24图,采用图集05YJ5-1 A/12文案大全
文案大全
建施4图:上人屋面屋一、不上人屋面屋二设计具体做法
说明:
1、上人屋面全部面层完工后距女儿墙顶面尺寸1.35米。
注意按图示屋面找坡2%,至出水口处0.5~1米范围再重加斜坡度出水。
2、防水层收头距成品屋面不小于250~300,所以要精细计算各部位总高度和找坡层的高度尺寸,防水层下的砂浆面与出水口边相平。
3、屋面保温用80厚硬质岩棉板铺贴。
上人屋面上层的预制砼板块(广场砖)改用1:4干硬性水泥砂浆铺贴,再填粗砂后按要求喂缝(甲方
2015 年6月21日联系函第4条)。
文案大全
4、四层顶屋面改为上人屋面(甲方2015年6月21日联系函第5条)
5、屋面雨棚及出屋面的风井顶板上做1:2.5水泥砂浆参3~5%的防水粉(建24图及总说明6.1条)。
6、做前外围先弹平线,防水层下的砂浆面收水光,各角呈小圆角。
注意墙立面按要求压毡槽的留置。
文案大全。
屋面防水层施工细节及注意事项

屋面防水层施工细节及注意事项一、防水层的几个细部做法1)、檐口部位、平屋面与楼梯间墙面相交部位的防水卷材用水泥钉及金属压条固定,密封材料封口。
檐口下端用水泥砂浆抹处鹰嘴和滴水槽。
详见附图2)、水落口固定牢固。
在水落口杯周围500mm范围内找5%坡度以利排水,并采用防水涂料或密封膏涂封严密,避免水落口处开裂。
3)、为方便压型钢板施工,坡屋面出气孔处用立砖砌一550高防护小墙,四周抹灰,根部抹成半径5cm的圆弧并作防水。
二、施工安全注意事项1)、防水材料和工具应在每天施工完后,放回库房,不得随地乱放,库房要备好灭火设备。
2)、施工现场及库房,严禁烟火。
3)、所有进入防水施工现场人员,一律穿软底鞋,严禁穿硬底鞋进入防水施工现场。
4)、施工前对进入现场施工人员进行现场安全教育,施工人员必须持证上岗,并遵守现场各项安全管理制度。
5)、施工时按规定穿戴劳动保护,防护用品,按防水施工规程作业不得违章。
6)、现场防水材料应分类别,存入时保持安全距离。
7)、遇雨天和五级以上大风停止防水施工。
8、严禁从上向下坠物料,进出作业面走专用安全通道。
三、预防措施(1)存储与使用1)、在搬运产品到屋顶时,应把材料尽量分开放置,以免重量集中一点而导致屋顶倒塌。
2)、卷材应放在平整光滑的表面上,切不可放在凹凸不平或有碎石的表面。
保温材料、卷材等不要露天存放且置于干燥处。
3)、不要在卷材处放置易燃物品。
(2)热熔注意事项1)、所使用的喷火装置必须处于良好状态,切忌自行改装装置。
2)、使用喷火装置前,必须检查并紧固所有固定点。
3)、切忌在汽油易积的封闭环境下施工。
(3)以下情况不许使用喷枪1)、当基层刚铺刷可熔性材料时。
2)、靠近任何易燃物质时。
3)、靠近装有易燃液体或物质的容器时。
4)、直接接触可燃物时。
5)、易燃物质靠近明火时。
防水工程细部构造做法BIM三维图

4
1、防水施工前,先将基层表面的杂物、砂浆硬块等清扫干净,并用干 净的湿布擦一次,经检查基层无不平、空鼓、起砂等缺陷,方可进行下一步 工序。
2、在防水施工前,在卫生间门口浇筑 15mm 高的 C15 细石砼挡水坝。 3、卫生间四周墙根部防水,沿墙上返至成活面向上 300mm,门口处的防 水层,应沿墙上返,做到门口挡水坝的上表面,并延伸至墙外边皮 200mm。 4、在防水施工完毕后 24h 后进行第一次蓄水试验,蓄水至少 50mm 深, 保持 24h 观察,查看卫生间水位是否下降,板底部和四周墙根是否有渗漏现 象,如渗漏须从渗漏处逐步剔槽,找出渗漏点,将防水层重新补好,并再次 进行蓄水试验,直至符合要求为止。 5、厨、浴、厨房间的地面应向地漏方向找坡 1%~3%,地漏口标高应低 于地面不小于 20mm。
1、地下室穿墙螺杆宜采用三段式止水螺杆。 2、防水施工前须剔除塑料垫块。 3、浇水湿润清除孔内杂物,周边浇水湿润。 4、用防水砂浆封堵内外侧螺杆孔凹槽并压实抹平。 5、防水构造如下图 2 所示。
1
图 2 止水螺杆处防水细部做法图 1、“L”、“Z”、“T”、“十”等异形止水钢板均需提前在场外预制 加工。 2、止水钢板焊接采用双面满焊,焊缝要饱满。 3、防水构造如图 3 所示。
图 9 外墙预留洞口封堵节点
6
1、在主体结构浇筑时须预留防水收口 30mm×30mm 凹槽,做凹槽时可采 用预埋 30mm 宽板条的方式。
2、将凹槽防水收头处理用密封膏密封。 3、屋面女儿墙周边须设置半径 250mm 的圆弧形 R 角,并在 R 角上口设 置 PVC 分隔条,屋面保护层面层与阴角交界处设置分隔缝,缝宽 2cm 内填防 水弹性填充料。 4、混凝土压顶须顺直、平整、美观且向内坡水不小于 6%。内悬挑下口 应做滴水线或鹰嘴。滴水槽宽度和深度不小于 10mm。
屋面防水施工细部做法(SBS防水卷材 PPT)

查出厂合格证、质量检测报告和现场抽样试验报告。 F、卷材防水层及其转角处、后浇带等细部做法均符合设计要求。检查方法:
观察检查和检查隐蔽工程验收记录。 G、卷材防水层的基层应牢固,基层应洁净、平整,不得有空鼓、松动、起
4、铺贴卷材:将改性沥青防水卷材按铺贴长度进行裁
剪并卷好备用,操作时将已卷好的卷材,用φ30的管 穿入卷心,卷材端头比齐开始铺的起点,点燃汽油喷 灯或专用火焰喷枪,加热基层与卷材交接处,喷枪距 加热面保持300mm左右的距离,往返喷烤、观察当卷 材的沥青刚刚熔化时,手扶管心两端向前缓缓滚动铺 设,要求用力均匀、不窝气。卷材的长边搭接为 100mm,短边为100mm。铺第二层卷材时,上下卷材 不得互相垂直铺贴。在屋面上卷材搭接缝距墙根应> 600mm。
基层干燥干净(含水率符合施工 要求≤9%)。
2、刷冷底子油:在基层表面满刷一道用汽油稀释的冷底子油, 涂刷应均匀,不透底。
3.铺贴卷材附加层:铺贴附加层管根、阴阳角部位加铺一层卷材。按规 范及设计要求将卷材裁成相应的形状进行铺贴。
阴阳角、管根、水落口等部位必须先做附加层,铺贴一层SBS防水卷材(500宽) 处理, 在排气槽位置处,找平层上部附加宽度为300mm单边点粘的卷材覆盖层。
****中心工程
屋面防水细部做法
屋面防水工程
屋面卷材防水施工工艺:
基层清理→刷冷底子油→铺贴卷材附加层→铺贴屋面第一层SBS防 水卷材→铺贴屋面第二层SBS防水卷材→蓄水试验→铺设保护层
1、基层清理及准备工作:
找平层表面压实平整;尘土杂物彻 底清理扫干净 基层与突出屋面结构的转角处做成
屋面防水细部标准化做法

屋面防水细部标准化做法施工要点:(1)檐口、天沟、檐沟防水构造应符合下列规定:1)天沟、檐沟应增铺附加层。
当采用沥青防水卷材时应增铺一层卷材;当采用高聚物改性沥青防水卷材或合成高分子防水卷材时宜采用防水涂膜增强层。
2)天沟、檐沟与屋面交接处的附加层宜空铺,空铺宽度应为200mm。
3)卷材防水层应由沟底翻上至沟外檐顶部,天沟、檐沟卷材收头应用水泥钉固定,并用密封材料封严。
4)在天沟、檐沟与细石混凝土防水层的交接应留凹槽并用密封材料嵌填严密。
5)高低跨内排水天沟与立墙交接处应采取适应变形的密封处理。
(2)檐口的防水构造做法:无组织排水檐口8OOmm范围内卷材应采取满粘法;卷材收头应压入凹槽并用金属压条固定,密封材料封口;涂膜收头应用防水涂料多遍涂刷或用密封材料封严;檐口下端应抹出鹰嘴或滴水槽。
(3)女儿墙泛水的防水构造做法1)铺贴泛水处的卷材应采取满粘法。
泛水收头应根据泛水高度和泛水墙体材料确定收头密封形式;砖墙上的卷材收头可直接铺压在女儿墙压顶下,压顶应做防水处理;也可压人砖墙凹槽内固定密封,凹槽距屋面找平层最低高度不应小于250mm,凹槽上部的墙体应做防水处理;混凝土墙上的卷材收头应采用金属压条钉压,并用密封材料封严。
2)泛水宜采取隔热防晒措施,可在泛水卷材面砌砖后抹水泥砂浆或浇细石混凝上保护;亦可采用涂刷浅色涂料或粘贴铝箔保护层。
(4)变形缝的防水构造做法1)变形缝的泛水高度不应小于250mm,防水层应铺贴到变形缝两侧砌体的上部。
2)变形缝内宜填充聚苯乙烯泡沫塑料或沥青麻丝,上部填放衬垫材料,并应用卷材封盖,顶部应加扣混凝土盖板或金属盖板,混凝土盖板的接缝应用密封材料嵌填。
(5)水落口防水构造应符合下列规定1)水落口杯上口的标高应设置在沟底的最低处。
2)防水层伸入水落口杯内不应小于50mm。
3)水落口周围直径500mm范围内坡度不应小于5%,并采用防水涂料或密封材料涂封,其厚度不应小于2mmo4)水落口杯与基层接触处应留宽20mm、深20mm凹槽,并嵌填密封材料。
屋面防水细部做法

屋面防水细部做法咱就说这屋面防水细部做法,那可真是太重要啦!这就好比给房子穿上一件严实的雨衣,要是没做好,那麻烦可就大咯!你想想看,要是屋面防水没弄好,下雨天那不得滴滴答答漏水呀,这家里不就成了水帘洞啦?那多闹心呀!所以咱可得好好重视起来。
首先说这基层处理,就像是给房子打底妆,得弄得干干净净、平平整整的。
把那些凸起的地方铲平咯,凹下去的地方补上,可别小瞧了这一步,基础打好了后面才好干活呀。
然后就是防水材料的选择啦,这可得精挑细选。
就跟咱买衣服似的,得挑质量好的、适合的。
不同的防水材料有不同的特点和适用场景,咱得根据实际情况来选。
可别贪小便宜买那些不靠谱的材料,不然到时候出了问题,后悔都来不及。
接着就是施工啦,这可是个技术活。
就好比厨师做菜,火候、调料都得掌握好。
涂刷防水材料的时候要均匀,不能有遗漏的地方,边边角角都得照顾到。
就像包饺子得把边儿捏紧了,不然馅不就漏出来啦?还有那些节点部位,像落水口、阴阳角啥的,更是要特别注意。
这就好比人的关节,比较脆弱,得重点保护。
要用专门的处理方法,确保万无一失。
再说说这防水卷材的铺贴,那也得有讲究。
要铺平了,不能有褶皱,就跟铺床单似的,得整整齐齐的。
而且卷材之间的搭接也要处理好,不能马虎。
咱自己家做屋面防水的时候,可得多上心呀。
别找那些不靠谱的施工队,不然到时候出了问题,人都找不到。
自己多盯着点,多问问,就像照顾孩子一样精心。
这屋面防水做好了,咱住着也安心呀。
不用担心下雨天家里会遭殃,也不用三天两头地去修修补补。
这不是一举多得嘛!所以说呀,可别小看了这屋面防水细部做法,这可是关系到咱生活质量的大事呢!大家都重视起来吧,让我们的家都能舒舒服服、安安全全的。
屋面及防水工程细部做法

1。
一般要求1.1 屋面坡度符合设计要求.檐沟和天沟的找平层做好后,应进行泼水试验,当确认无积水后,方可施工面层。
檐沟和天沟内不应有超过5mm深的积水。
1。
2 保温屋面,使用不吸水的材料,如硬质聚氨酯发泡.1。
3 对屋面孔洞要用防水混凝土或砂浆封堵,堵好后进行24h蓄水实验,可单独对局部孔洞进行蓄水实验(孔洞周围砌60mm高水池),试水合格后进行下道工序施工。
1.4 屋面防水层做完后,要进行不少于24小时的蓄水试验,经检查无积水、渗漏为合格,并做好试水记录。
1.5 屋面施工时,应尽量避免将管道(上层小屋面的雨水管、水箱间的溢流管等)在泛水高度以下从室内穿出屋面。
1.6 屋面防水卷材的搭接长度严格按规范施工。
1。
7 女儿墙防水收口处至压顶与外墙相交处应做界格,每3延长米界一道,宽度宜为10mm,用防水油膏封嵌,深度为整个抹灰层。
)1。
8 屋面工程保温层为水泥膨胀珍珠岩时,应做排气道。
排气孔宜36㎡设一个.排汽孔使用Φ25以上钢管固定在结构层上,并放置在最高的纵横排汽道交汇处。
屋面单面排水时,排气管宜分两排设置,第一排设置在距屋面最高60cm 的纵横汽道交汇处,第二排设置在屋面中间纵横排汽道交汇处.2.具体细部做法2。
1 防水基层处理卷材防水屋面的基层与突出屋面的结构(女儿墙、立墙、天沟墙、变形缝、烟囱等)连接处以及基层的转角处(水落口、天沟、檐沟、屋脊等)均应做成圆弧。
圆弧半径,对沥青防水卷材为100-150mm;高聚物改性沥青防水卷材为50mm;合成高分子防水卷材为20mm.2.1 天钩、檐沟部位的卷材铺贴铺贴天钩、檐沟卷材时,宜顺天沟、檐沟方向,减少搭接。
卷材(涂膜)防水层在天沟、檐沟与屋面交接处、泛水、阴阳角等部位,应增加卷材(涂膜)附加层。
天沟、檐沟与屋面交接处的附加层宜空铺,空铺的宽度为200mm。
2。
3 防水卷材的收头处理2.3。
1 卷材防水屋面的泛水构造为:当墙体为砖墙时,卷材收头可直接铺压在女儿墙压顶下,压顶应做防水处理。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
屋面防水层细部做法 Prepared on 22 November 2020
屋面防水层细部做法
屋面防水层收头做法:建施24图,采用图集05YJ5-1 B、C/9
屋面防水层转角做法:建施24图,采用图集05YJ5-1 D/10
出屋面管道防水层做法:建施1图第条,采用图集05YJ5-1 2/14
屋面变形缝与主楼外墙接处05YJ5-1 2/35
屋面女儿墙顶变形缝05YJ5-1 B/33
屋面出口做法:建施24详图 15/11
屋面出口做法:建施24图,采用图集05YJ5-1 A/12
建施4图:上人屋面屋一、不上人屋面屋二设计具体做法
说明:
1、上人屋面全部面层完工后距女儿墙顶面尺寸米。
注意按图示屋面找坡2%,至出水口处~1米范围再重加斜坡度出水。
2、防水层收头距成品屋面不小于250~300,所以要精细计算各部位总高度和找坡层的高度尺寸,防水层下的砂浆面与出水口边相平。
3、屋面保温用80厚硬质岩棉板铺贴。
上人屋面上层的预制砼板块(广场砖)改用1:4干硬性水泥砂浆铺贴,再填粗砂后按要求喂缝(甲方 2015 年6月21日联系函第4条)。
4、四层顶屋面改为上人屋面(甲方2015年6月21日联系函第5条)
5、屋面雨棚及出屋面的风井顶板上做1:水泥砂浆参3~5%的防水粉(建24图及总说明条)。
6、做前外围先弹平线,防水层下的砂浆面收水光,各角呈小圆角。
注意墙立面按要求压毡槽的留置。
