内蒙古东部千万千瓦级风电基地外送方案

合集下载

中国七大风电场情况概述

中国七大风电场情况概述

3.1.基本状况我国风能资源总体非常丰富,但主要分布在西北、华北、东北等“三北地区”,资源比较集中,经过不长时间的酝酿讨论,中国政府发展风电的思路逐步统一到“融入大电网、建设大基地”的思想上来,要求按照“建设大基地、融入大电网”的方式进行规划和建设。

2008年以来,在国家能源局的组织下,以各省风能资源普查及风电建设前期工作为基础,甘肃、新疆、河北、蒙东、蒙西、吉林、江苏沿海千万千瓦级风电基地规划相继完成。

根据规划,到2020年,在配套电网建成的前提下,各风电基地具备总装机1.38亿kW的潜力。

3.1.1.河北风电基地河北省风能资源丰富,主要分布在张家口、承德坝上地区和沿海秦皇岛、唐山、沧州地区。

张家口坝上地区年平均风速可达5.4~8m/s,主风向为西北风,风能资源十分丰富,张家口地区风能丰富区主要分布在坝上的康保县、沽源县、尚义县、张北县的低山丘陵区和高原台地区。

该地区交通便利、风电场建设条件好,非常适宜建设大型风电场,崇礼县和蔚县部分山区也具有丰富的风能资源;承德地区年平均风速可达5~7.96m/s,主风向为西北风,主要集中在围场县的北部和西部,丰宁县的北部和西北部,平泉县的西部;沿海地区风能资源主要分布在秦皇岛、唐山、沧州的沿海滩涂,年平均风速为5m/s 左右。

根据河北省风能资源的总体分布特点,河北省千万千瓦级风电基地各规划风电场主要分布在张家口地区、承德地区以及河北省沿海区域。

经对河北省风能资源、工程地质、交通运输、电网规划容量等条件的分析,共计规划了59个子风电场,到2020年规划总装机容量为1,413万kW,建成河北省千万千瓦级风电基地。

河北省千万千瓦风电基地中,张家口市选择了39个风电场场址,估算风电场总装机容量为955万kW,承德市选择了16个风电场场址,估算风电场总装机容量为398万kW,沿海地区选择了4个风电场场址,估算风电场总装机容量为60万kW。

河北省千万千瓦级风电基地规划容量表见表12。

国家能源局综合司关于印发《省(自治区、直辖市)“千乡万村驭风行动”总体方案编制大纲》的通知

国家能源局综合司关于印发《省(自治区、直辖市)“千乡万村驭风行动”总体方案编制大纲》的通知

国家能源局综合司关于印发《省(自治区、直辖市)“千乡万村驭风行动”总体方案编制大纲》的通知文章属性•【制定机关】国家能源局•【公布日期】2024.08.06•【文号】•【施行日期】2024.08.06•【效力等级】部门规范性文件•【时效性】现行有效•【主题分类】电力及电力工业正文国家能源局综合司关于印发《省(自治区、直辖市)“千乡万村驭风行动”总体方案编制大纲》的通知各省(自治区、直辖市)能源局,有关省(自治区、直辖市)及新疆生产建设兵团发展改革委,各派出机构,国家电网有限公司、中国南方电网有限责任公司、内蒙古电力集团有限公司,国家可再生能源信息管理中心,中国可再生能源学会风能专业委员会:为规范有序推进“千乡万村驭风行动”,我们研究提出《省(自治区、直辖市)“千乡万村驭风行动”总体方案编制大纲》,现印送给你们,请参照执行。

国家能源主管部门将建立定期调度机制,全面监管乡村风电项目实施过程。

国家能源局综合司2024年8月6日省(自治区、直辖市)“千乡万村驭风行动”总体方案编制大纲一、总体要求根据《国家发展改革委国家能源局农业农村部关于组织开展“千乡万村驭风行动”的通知》(发改能源〔2024〕378号),结合本省实际,提出开展“千乡万村驭风行动”的指导思想、基本原则和发展目标,发展目标按“十四五”和“十五五”两个阶段设定。

二、组织实施(一)试点先行1.明确试点条件。

省级能源主管部门会同省级农业农村主管部门、电网企业,综合考虑风能资源条件、电网建设情况及村集体收益情况,明确“千乡万村驭风行动”试点项目的实施条件,在风能资源条件和接网条件较好,经济发展和农民增收需求较大、迫切性较强的行政村优先试点。

2.选取试点对象。

根据试点条件,以村为单位选取试点对象,原则上每个行政村试点项目规模不超过20MW。

(二)稳步推广结合试点项目开展情况,不断探索积累经验,逐步完善“千乡万村驭风行动”发展政策机制,结合各地发展目标,稳步有序推广“千乡万村驭风行动”项目。

中国内蒙古·通辽,欢迎您!

中国内蒙古·通辽,欢迎您!

中国内蒙古·通辽,欢迎您!作者:来源:《中国对外贸易》2020年第11期通辽概况通辽,原为哲里木盟,1636年(清朝崇德元年)建盟,1999年经国务院批准撤盟设市。

总面积6万平方公里,总人口316.7万人,其中蒙古族人口155.9万人,是全国蒙古族人口居住最集中的地区。

通辽,历史悠久、文化厚重。

是中华文明三大源头之一的“西辽河文明”核心区域,草原文化的重要发祥地,是科尔沁文化的摇篮,是清代孝庄文皇后、名将僧格林沁、蒙古族传奇英雄嘎达梅林的故乡,素有“中国安代艺术之乡”“中国蒙古族民歌之乡”“中国乌力格尔之乡”“中国民族曲艺之乡”等美誉。

通辽,天辽地阔、风光秀美。

境内6万平方公里土地分布着山地、草原、沙漠、森林、湿地、湖泊等自然形态,有国家级自然保护区罕山、地质奇观大青沟、瀚海塔敏查干沙漠、乌旦塔拉原生态枫叶林,彰显四季全生态的壮美辽阔。

通辽,区位优越、交通便捷。

地处环渤海经济圈和东北亚三角经济区,内蒙古东部和东北地区西部最大的交通枢纽城市,国家“一带一路”倡议和内蒙古推进向北开放的重要战略节点城市。

航空、高速铁路、高速公路等交通体系完备。

通辽,资源富集、物产丰富。

境内煤炭、石油、硅砂等矿产丰富;地处世界三大黄金玉米带之一中国东北玉米带,黄玉米、肉牛、红干椒等绿色产品享誉海内外,有“内蒙古粮仓”“黄牛之乡”美誉,是全国重要的商品粮基地、畜牧业生产基地和供港活牛基地。

通辽,产业集聚、势头强劲。

正在集中打造千亿级绿色农畜产品产业、千亿级绿色煤电铝产业、百亿级镍循环经济产业、百亿级现代能源示范产业、百亿级蒙中医药产业“五大产业集群”,实现延链补链强链,推动产业发展壮大,促进经济高质量发展。

通辽,园区配套,设施完备。

规划建设9个工业园区,规划面积477平方公里,建成面积183平方公里。

目前建有6个自治区级工业园区、1个自治区级高新技术产业开发区。

工业园区产业集聚明显、配套设施完善、要素保障充分,是承接项目入驻的有效载体、推进产业发展壮大的主阵地、促进投资兴业的大舞台。

内蒙古东部千万千瓦级风电基地开发外送方案

内蒙古东部千万千瓦级风电基地开发外送方案
i Ch n .Rih n a d nd wi we r s u c s n s a s l p p ae ,t e a t r pa t f I ne o g la n ia c i ln a nd po r e o r e a d p r ey o ult d h e sen r o n r M n o i Aut n m o sRe i n i n i e l l c o t nsv e l p e to r ewi d p we s swhih wils c r u ce t oo u g o sa d a a ef ri e i e d veo m n fl g n o rba e p n a c l e ues f in i p owe ou c s o r age s a e po r x o o o he e i n .Ba e n n i d p h a ayss of t e r s r e f lr - c l we e p r t t r r g o s t s d o a n- e t n l i h wi p we nd o r r s ur e e in, e e a r ns iso c me r s u s d f rpo re po tfo t er g o a d t eb s n e o c sof her go s v r l a m si n s he sa edic s e o we x r r m h e i n, n e to e t t h i e e td a trtc n c l n c no i nay e . ss lc e fe e h i a d e o m ca ls s a Ke wo d : n o rba e n e i e e pl t to p we r ns iso c e y r s wi d p we s ;it nsv x oi i n; o rta m si n s h me a

包头市人民政府关于印发呼包鄂榆城市群发展规划包头市行动计划(2020年—2025年)的通知

包头市人民政府关于印发呼包鄂榆城市群发展规划包头市行动计划(2020年—2025年)的通知

包头市人民政府关于印发呼包鄂榆城市群发展规划包头市行动计划(2020年—2025年)的通知文章属性•【制定机关】包头市人民政府•【公布日期】2020.09.13•【字号】包府发〔2020〕54号•【施行日期】2020.09.13•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】发展规划正文包头市人民政府关于印发呼包鄂榆城市群发展规划包头市行动计划(2020年—2025年)的通知各旗、县、区人民政府,稀土高新区管委会,市直有关部门、单位,中直、区直企事业单位:现将《呼包鄂榆城市群发展规划包头市行动计划(2020年—2025年)》印发给你们,请结合实际,认真贯彻执行。

2020年9月13日呼包鄂榆城市群发展规划包头市行动计划(2020年—2025年)为认真贯彻落实《国务院关于呼包鄂榆城市群发展规划的批复》(国函〔2018〕16号)、《国家发改委关于印发呼包鄂榆城市群发展规划的通知》(发改地区〔2018〕358号)和《内蒙古自治区人民政府关于印发呼包鄂榆城市群发展规划内蒙古实施方案的通知》(内政发〔2018〕55号)精神,深化呼包鄂榆城市群间城际合作,实现协同发展,推动呼包鄂榆城市群整体实力和综合竞争力提质升级,进一步促进经济高质量发展,结合我市实际,特制定本行动计划。

一、总体要求以习近平新时代中国特色社会主义思想为指导,深入贯彻落实党的十九大、十九届二中、三中、四中全会精神,全面落实习近平总书记关于内蒙古工作的重要讲话重要指示精神,以及习近平总书记在黄河流域生态保护和高质量发展座谈会上的重要讲话精神,统筹推进“五位一体”总体布局和协调推进“四个全面”战略布局,坚持以人民为中心的发展思想,认真践行新发展理念,以改革开放为引领,彰显区域和民族特色,打造祖国北疆亮丽风景线。

着力推进生态环境共建共保,加快基础设施互联互通,发挥各城市优势,尤其要优化资源要素配置和生产力空间布局,促进区域内部协同发展和对外开放。

北京咨询师《现代咨询方法与实务》考试试卷.doc

北京咨询师《现代咨询方法与实务》考试试卷.doc

北京咨询师《现代咨询方法与实务》考试试卷一、单项选择题(共25 题,每题 2 分,每题的备选项中,只有 1 个事最符合题意)1、保险公司的资金运用必须稳健,遵循原则。

A:全局性B:战略性C:安全性D:特殊性E:新就业单位没有实行企业年金制度2、年级、学校等类型去分类。

这种分类称为__。

A.品质分类B.数量分类C.系统分类D.个别分类3、经济社会发展与人口资源环境相协调,应走之路。

A:可持续发展B:综合发展C:经济进步D:社会进步E:新就业单位没有实行企业年金制度4、除特殊情况外,国家级专项规划应在批准后内向社会公布。

A:一周B:二周C:一个月D:二个月E:新就业单位没有实行企业年金制度5、我国商业银行的基本业务范围是。

A:吸收公众存款、发放贷款、办理结算等业务B:执行货币政策、吸收公众存款、实施外汇管理等业务C:执行货币政策、吸收公众存款、发放贷款等业务D:吸收公众存款、发放贷款、实施外汇管理等业务E:新就业单位没有实行企业年金制度6、基本职能是对证券市场中的机构和证券的信用状况进行评定,以客观真实地反映证券发行人及其证券的资信程度的机构是。

A:投资咨询机构B:资产评估机构C:资信评估机构D:财务顾问机构E:新就业单位没有实行企业年金制度7、金融期货可分为。

A:商品期货、利率期货和外汇期货B:股票指数期货、利率期货和外汇期货C:股票指数期货、商品期货和外汇期货D:股票指数期货、利率期货和商品期货E:新就业单位没有实行企业年金制度8、”十二五”时期,单位国内生产总值能源消耗降低为,单位国内生成总值二氧化碳排放量降低为。

A:17%,16%B:16%,17%C:10%,12%D:12%,10%E:新就业单位没有实行企业年金制度9、”十二五”时期,加快推进农业机械化,促进农机农艺融合,耕种收综合机械化水平达到左右。

A:50%B:55%C:60%D:65%E:新就业单位没有实行企业年金制度10、关于外汇市场的表述,不正确的是。

国家电网公布七大风电基地并网方案

国家电网公布七大风电基地并网方案

风电接入电网和市场消纳研究工作,还带队赴丹 麦、西班牙等国家考察学习欧洲风电并网消纳经 验。 但是,对整个风电开发计划影响最大的,无疑是 国家规划的七大千万千瓦级风
电基地。近期,国家电网已完成了七大风电基地 送出规划、消纳能力和消纳市场的分析和研究。 5月28日,国家电网对外公布了七大风电基地 2015和2020年接入系统及
得取得电网的并网许可。 舒印彪指出,目前在风电规划建设方面,存在部 分省风电发展规划不确定、经常调整的问题,导 致电网建设无所适从,风电场与电网建设不协调。 史
万千瓦,跨区消纳则大幅上升至4163万千瓦,这 需建设大量远距离输电线路才能实现。 会上,内蒙古发改委的官员就要求国家电网加快 内蒙古三条风电外送通道的建设,以满
足内蒙古远期3800万千瓦装机所形成的庞大发电 量。 舒印彪表示,近期已通过优化京津唐电网运行方 式,将网内非供热机组出力压低至运行极限,使 蒙西电网低谷时段送电容
能力。由于风电的不稳定性,远距离输电需与火 电或水电捆绑。国家电网计划在风电煤电资源富 集地区,采用风火打捆方式联合外送;而对于无 法捆绑的地区通过建设抽水蓄能电站来
解决调峰问题。 具体目标是,2015年国家电网经营区抽水蓄能电 站规模需达到2100万千瓦,2020年达到4100万 千瓦。 国家电监会输电监管部主任幺虹对此指
万千瓦,2020年达到4100万千瓦。 国家电监会输电监管部主任幺虹对此指出,抽水 蓄能的成本代价还是很大,如果三北风电能与西 南水电能互补互调,将能实现风能更大
范围的消纳,也能增强电网的调峰调频能力。 剔除无序开发舒印彪表示,国家电网建议将七个 风电基地输电规划纳入国家能源发展战略和“十 二五”电力规划,以实现风电并网消
在西北电网和华中、华北电网消纳;酒泉风电在 西北电网和华中电网消纳;河北电网在“三华” 电网消纳;而吉林和江苏则在区域内电网消纳。 但是据测算,2015年,七大基

风电储能项目用地指标

风电储能项目用地指标

风电储能项目用地指标1. 招标条件华能巴林右旗20万千瓦高比例储能+生态修复风电项目已由项目审批机关批准,项目资金为企业自筹,招标人为华能内蒙古东部能源有限公司。

本工程已具备招标条件,现进行公开招标。

华能巴林右旗20万千瓦高比例储能+生态修复风电项目EPC总承包工程采购标段生效条件为:华能巴林右旗20万千瓦高比例储能+生态修复风电项目通过华能集团公司备案。

如备案不通过,本次招标结果自动失效,不对招投标双方形成约束,风险情况请各投标人自行评估。

2. 项目概况与招标范围项目概况:华能巴林右旗20万千瓦高比例储能+生态修复风电项目位于内蒙古自治区赤峰市巴林右旗,主要分布于查干诺尔镇。

场地区域为平原丘陵区,本工程总装机规模为200MW,按照30%、2h配置储能,建设一座220kV升压站,主变容量为1台200MVA,拟从升压站新建一回220kV线路接至巴林500kV变电站,线路长度约38公里,送出线路不在本招标范围内。

风机及其它设备可通过汽车直接运抵风场,其它建筑材料也均可用汽车直接运到工地。

投标人可参考招标人提供的可行性研究报告进行风机机型优化选择,单机容量为6.25MW,叶片182m及以上,塔筒105m及以上,总台数为32台,总容量为200MW。

允许投标人按照实际资源及现场条件提供最优方案,保证容量、利用小时、收益率最大化。

本项目各风机所发电力经35kV箱变就地升压后通过场内集电地埋电缆或架空方式接入新建的220kV升压站。

招标分界点:以风电场侧220kV送出线路第一基铁塔为界(不含铁塔)。

本项目升压站为二期30万规模考虑,设计工作应充分考虑相关内容,设备选型应为实现该规划留有接口。

本项目升压站具有集控中心、赤峰市区域检修中心的远程监控功能。

设计工作应充分考虑相关内容,设备选型应为实现该功能留有接口。

风力发电项目方案概要

风力发电项目方案概要

风力发电项目方案概要目录一、项目背景1、中国风能源概况中国属于地球北半球中纬度地区,在大气环流的影响下,分别受副极地低压带、副热带高压带和赤道低压带的控制,北方地区主要受中高纬度的西风带影响,南方地区主要受低纬度的东北信风带影响。

陆地最南端纬度约为北纬18度,最北端纬度约为北纬53度,南北陆地跨35个纬度,东西跨60个经度以上。

独特的宏观地理位置和微观地形地貌决定了中国风能资源分布的待点。

在宏观地理位置上属于世界上最大的大陆板块一一欧亚大陆的东部,东临世界上最大的海洋一一太平洋,海陆之间热力差异非常大,北方地区和南方地区分別受大陆性和海洋性气候相互影响,季风现象明显。

北方具体表现为温带季风气候,冬季受来自大陆的干冷气流的影响,寒冷干燥,夏季温暖湿润;南方表现为亚热带季风气候,夏季受來自海洋的暖湿气流的影响,降水较多。

中国对风能资源的观测研究工作始于20世纪70年代,中国气象局先后于20世纪70年代末和80年代末进行了两次全国风能资源的调查,利用全国900多个气象台站的实测资料给出了全国离地面Iorn高度层上的风能资源量。

据资料介绍,当时我国的风能资源总储量为32. 26亿庙,陆地实际可开发量为2. 53亿kW,近海可开发和利用的风能储量有7. 5亿kW o根据中国气象局于2004〜2006年组织完成的最新的第三次全国风能资源调查,利用全国2000多个气象台站近30年的观测资料,对原有的计算结果进行修正和重新计算,调查结果表明:我国可开发风能总储量约有43.5亿戚,其中可开发和利用的陆地上风能储量有6〜10亿kW,近海风能储量有1〜2亿戚,共计约7〜12亿庙。

下图为:中国有效风能密度分布图,深颜色显示了风能丰富地区的分布。

(1)“三北”(东北、华北、西北)风能丰富带该地区包括东北3省、河北、内蒙古、甘肃、青海、西藏、新疆等省区近200千米宽的地带,是风能丰富带。

该地区可设风电场的区域地形平坦,交通方便,没有破坏性风速,是我国连成一片的最大风能资源区,适于大规模开发利用。

振兴东北地区老工业 基地战略和政策

振兴东北地区老工业 基地战略和政策

20 世纪50 年代,东北三省曾以占全国8% 左右的人口和地域面 积创造了全国25% 以上的工业产值。以沈阳、大连、长春、哈尔滨、 吉林和齐齐哈尔等重工业城市为代表的东北老工业基地在全国经济发 展中起着十分重要的作用,为新中国经济的发展曾做出过重大贡献。 1980 年,东北三省工业产值占全国工业产值的比重仍高达16. 2%。 经过一系列的改革实践,东北地区仍然没能实现产业结构的转变,企 业性质和类型单一,国有经济仍占绝对主导地位,而民营经济与中小 企业发展严重不足。2000 年,东北三省的工业总产值在全国总产值 中的比重下降到了9. 6%,下降幅度高达6. 6%,从而成为改革开放20 年以来经济地位下降幅度最大、最明显的地区。 在这样的形势下,中共中央、国务院提出东北老工业基地经济发 展的对策,不仅对振兴老工业基地经济,而且对实现全国经济改革和 发展的总目标都具有十分重要的意义。
东北老工业基地仍然具有与我国其他地区相比的优势 与其他地区比,东北老工业基地仍然具有很多优势,包括农林资源及 生态优势、工业基础优势、人才优势等.农林资源、工业产品、人才都可 以通过贸易获得,而一个地区却不能通过贸易获得生态优势,而由生态 优势衍生出来的优势也是其他地区无从得到的. 所以在此将详述东北的 生态优势. 东北地区绝大部分属于大陆性温带季风气候,具有相对较好的生态 环境(见表1).
具体政策与效果评价
一、优化经济结构,建立现代产业体系 优化经济结构,
(一)加快推进企业兼并重组。要坚持市场主导和政府引导相结合,进一步打破 加快推进企业兼并重组。 地区、行业、所有制界限,优化资源配置,推动企业兼并重组,培育具有国际竞争 力的大型企业集团。 大力发展非公有制经济和中小企业。 (二)大力发展非公有制经济和中小企业。创造公平竞争环境,平等保护各类产 权,促进非公有制经济加快发展。 做优做强支柱产业。 (三)做优做强支柱产业。贯彻落实重点产业调整振兴规划,加大结构调整力度, 加快淘汰落后,防止重复建设。积极推进信息化与工业化融合,用现代信息手段改 造传统产业,提高数字化、智能化水平。 积极培育潜力型产业。 (四)积极培育潜力型产业。依托装备制造业整机制造能力强的优势,发展基础 配套零部件、加工辅具和特殊原材料等。 加快发展现代服务业。 (五)加快发展现代服务业。继续支持中外金融机构在东北地区设立分支机构和 办事机构。鼓励有条件的城市进行金融改革创新,积极稳妥地发展中小金融机构。 推动设立汽车金融公司,拓宽汽车消费融资渠道。 扶持重点产业集聚区加快发展。 (六)扶持重点产业集聚区加快发展。推动辽宁沿海经济带、沈阳经济区、哈大 齐工业走廊、长吉图经济区加快发展,建设国内一流的现代产业基地。

内蒙古东部地区风电场接网方案探讨

内蒙古东部地区风电场接网方案探讨

内蒙古东部地区(以下简称蒙东地区)地处北半球中纬度盛行西风带,受西伯利亚及蒙古冷高压和蒙古高原气旋等天气系统,以及东亚海陆季风和蒙古高原季风的影响,风能资源十分丰富.内蒙古地区风能资源部储量为8.98亿千瓦,蒙东地区风能资源储量占内蒙古地区全部储量的32%.蒙东地区风能资源的技术可开发量约为4300万千瓦,约占内蒙古自治区全部技术可开发量的29%.蒙东地区被列为国家七个千万千瓦风电基地之一.近几年来,蒙东地区风电从第一台风机屹立,到2010年底蒙东337万千瓦装机容量,蒙东地区风电发展速度遥遥领先.为更好、更快的引导蒙东地区风电有序发展,在保证电网安全稳定的前提下,合理的规划论证风电场接入电网方案,在满足风电场接入系统需要、支持风电发展、调整我国能源结构,促进节能减排,保障生态环境,有重要意义.1蒙东电网及地区风电场分布特点1.1蒙东电网特点蒙东电网位于内蒙古自治区东部,供电区域为呼伦贝尔市、兴安盟、通辽市和赤峰市,地域辽阔,供电面积46.83万平方公里.目前,蒙东四盟市电网均直接与东北主网联网运行,蒙东电网尚未形成统一的电网.截至2011年8月底,蒙东电网装机容量1866.68万千瓦,全社会用电量203.90亿千瓦时,网供最高负荷346万千瓦,外送电量完成278.34亿千瓦时,是典型的“小负荷、大电源”的外送型电网.长期以来,蒙东电网特别是呼兴电网,受原管理体制、投资不足等因素,电网建设严重滞后,蒙东电网形成了供电面积大,供电距离远,电网结构薄弱、松散的主要特点.蒙东地区220kV电网局部地区形成环网,大部分地区依然是辐射状220kV线路供电,且尚有很多县区没有220kV变电站,仍然采用110kV或66kV线路长距离、单电源、单回线路供电,网内部分供电区域与主网架之间电气联系薄弱.1.2地区风电场分布特点蒙东地区风电资源分布与负荷中心呈逆向分布.大部分风电场分布在远离主网架的偏远山区,远离负荷中心.蒙东地区风资源分布较为集中,风电所发电量无法就地平衡,只有通过长距离输电线路接入电网负荷中心才能实现风电集中开发和外送消纳.蒙东电网“小负荷、大电源”决定了“大风电融入大电网”成为蒙东风电发展的必然选择.下图为蒙东地区50米风速风资源分布图:2风电场接网典型方案分析2.1接入系统方案(1)孤立风电场,且与其它风电场距离较远,无法联合送出,采用经1回联网线路直接接入系统.(2)孤立风电场,距离电网变电压较远且有送电线路可以就近利用,采用经1回联网线路“T”接至就近线路接入系统.(3)分布在同一送电走廊沿线的多个风电场,可采用沿线风电场联网线路均“T”接汇集至一条送出通道实现接入系统.内蒙古东部地区风电场接网方案探讨王艳辉(1.华北电力大学;2.内蒙古东部电力有限公司,内蒙古呼和浩特010020)摘要:本文通过对风电场不同接网方案对比分析,结合蒙东电网实际情况,提出适合蒙东地区风电场接网方案建议,旨在为蒙东地区的风电接网提供技术原则.关键词:蒙东;风电场;接网;方案中图分类号:TM614文献标识码:A文章编号:1673-260X(2013)01-0037-0337--(5)风电场升压站串联接入电网也是几个风电风电接入方案及技术经济分析(如下表所示)由上表看出:方案一技术性、经济性较差,该方案适用于新建变电站,按照周边风电规划,预留相应间隔位置.方案二适用于现有运行变电站,可满足多座风电场接入要求.随着汇集容量加大,远期需结合电网发展对联网方案进一步调整.方案三、方案五不适用不同业主风电场,运行、管理、维护等关系复杂,前期沟通协调难度大,遇问题易发生业主相互推诿现象.方案四适用汇集站附近风资源、风电场规模比较确定,电网建设资金比较富足情况.国网公司风电场送出工程典型设计方案按照风电场升压站的电气主接线应尽量简化、节省投资和年运行费用,并考虑分期建设和过渡的方便等技术要求,根据风电场的规模,合理确定接入电压等级:容量较小的风电场可采用低电压等级分散接入系统,容量较大的风电场可采用较高电压等级集中接入系统.方案一至四均符合国网公司风电场送出工程典型设计方案,方案五不是国网公司典型设计推荐方案.2.3风电场升压站电气主接线方案风电场各类型变电站的主接线设计应满足可靠性、灵活性、经济性三项基本要素.变电站主接线方案应考虑变电站在风电场中的地位和作用、变电站分期和终期建设规模等方面综合确定.国内风电场升压站规模基本上分期建设,由于风电场利用小时数低,联网线路一般采用1回线路.风电场升压站电气主接线主要采用线路-变压器组、扩大单元接线(进线端不安装断路器)与单母线接线方式,符合国网公司风电场典型设计方案.线路-变压器单元接线最简单,设备开关最少,且不需高压配电装置,适用于升压站只有一台主变和一回送出线路的情况;单母线接线简单清晰、操作方便、便于扩建,适用于进出线回数三回及以上的情况.风电场升压站电气主接线典型设计如下图所示:考虑风电场维护系统保护、通信能力较弱,为简化保护配置,节省投资,风电场联网线路主要采用在电网系统线路侧配置双套距离零序保护作为线路主保护,保护范围延伸至风电场主要高压侧.线路-变压器单元接线方案扩大单元接线方案单母线接线方案38--障将造成风电场全停,但由于主变故障率低、风电发电能力不确定性及风电在系统中的地位与作用,采用该保护配置方案是可行的,该保护配置方案也符合《国网公司风电场电气系统典型设计》和《国家电网公司风电场接入系统设计内容深度规定》要求.3蒙东地区风电场接网方案现状截至2011年6月底,蒙东地区已接入电网运行的风电场48座,装机容量521.17万千瓦.结合蒙东电网网架薄弱、“大电源、小负荷”、供电面积大及供电距离远、电网松散等特点,蒙东地区风电场目前采用:单个风电场远距离专用联网线路直接接入电网、多个风电场联网线路“T”接汇集后共用1个联网线路通道接入电网、风电场各自联网线路均接入汇集站后接入电网3种主要接网方案,其中多个风电场联网线路“T”接汇集接入电网方案使用情况较为普遍.为节省投资,简化风电场电气主接线,蒙东地区风电场一般采用线路-变压器组或单母线接线方式,联网线路不配置光纤差动保护,采用只在电网系统侧按双重化原则配置微机型分段式距离、零序保护,风电场升压站侧不配置线路保护.4风电场“T”接汇集联网方案对电网运行影响经统计分析风电场“T”接汇集联网方案对蒙东电网运行影响如下:4.1电网送出线路上“T”接有多条风电场联网线路,其中1条风电联网线路发生故障,就会导致整个故障线路“T”接所在的电网线路跳闸,同时将伴随有大量风机脱网.如联网线路上存在非电网公司产权的“T”接送出线路,存在该T”接送出线路故障影响电网公司产权线路的运行可靠性和跳闸率等运行指标.4.2风电联网线路重合闸调度目前不投入使用,故障跳闸后需要手动强送.2010年蒙东地区220千伏线路故障跳闸15次,其中风电线路“T”接情况的联网线路跳闸占风电联网线路总跳闸5次中的3次.4.3多个风电场联网线路“T”接汇集接入系统,每个风电场至“T”接点联网线路长短不一,线路故障跳闸保护装置测距范围内需要对所有“T”接线路进行巡线找故障点,巡线时间加长、运维人员劳动强度加大,线路恢复送电时间加长.5蒙东地区风电场联网线路“T”接汇集优点5.1蒙东电网地区风电装机规模远远大于当地负度,充分利用线路输送能力,节省投资,利用有限的系统侧变电间隔较好的实现多个风电场接入.5.2当前,电力工程建设征地难度增大,特别是线路走廊问题,汇集“T”接方案一定程度上减少了线路走廊需求规模,为满足风电送出加快了联网工程建设进度.5.3蒙东电网目前尚未形成统一坚强的电网,在国网公司投资规模调整的情况下,急需加大投入建设蒙东主网架.为在节省资金同时支持、满足蒙东地区风电发展和并网需要,多个风电场联网线路“T”接汇集接入系统方案是符合蒙东电网实际情况的.5.4蒙东地区风资源丰富,为实现“大风电融入大电网”,最终优化网架结构,满足风电送出需求,过渡期间采取风电场联网线路“T”接接入系统方案符合电网的最终规划目标.6结论及建议6.1《国家电网公司风电场接入系统设计内容深度规定》中明确“对于风电场以一回220/110千伏接入系统时,宜在电网侧装设距离保护(定值伸进升压站变压器),在线路故障时切除故障不重合”;《风电场接入电力系统技术规定》中明确“有特殊要求时,可配置纵联电流差动保护”.由此可见,蒙东地区风电场联网线路目前采用的简易保护配置方案是符合要求的,是国网公司风电场接入系统相关规定所推广使用的.6.2风电联网线路的非计划停运率、可靠性指标等同业对标指标与线路的重合闸使用方式有关,目前联网线路的重合闸装置规划时均已配置,建议应进行风电场联网线路重合闸使用方式的研究.或根据《国家电网公司风电场接入系统设计内容深度规定》中明确风电场220千伏线路“故障时切除故障不重合”,建议风电场联网线路不应纳入电网线路的运行可靠性和跳闸率等运行指标的考核范围.6.3建议思考寻求新的风电线路运维管理模式和方法,缓解运维强度,从而提高运维水平和效率.———————————————————参考文献:〔1〕国家电网公司风电场接入系统设计内容深度规定(修订版).2009.〔2〕国家标准《风电场接入电力系统技术规定(国标报批稿)》(GB/T19963).2011.〔3〕蒙东电网“十二五”发展规划.2010.39--。

内蒙地区的大型风电汇总

内蒙地区的大型风电汇总

内蒙古大型风电场汇总
1、项目名称:内蒙古卓资风电场
建设单位:大唐国际发电公司规模:一期工程计划总装机容量4万千瓦,采用单机容量为750千瓦的风力发电机53台,总投资3.1亿元。

2、项目名称:通辽扎鲁特风电场
建设单位:大唐集团新能源公司规模:总装机容量为20万千瓦,其中包括4个项
目,分别是扎鲁特一期、扎鲁特二期、党校沟、北沙拉等,分别安装维斯塔斯850
千瓦风电机组58台、上海电气1250千瓦风电机组39台、广东明阳1500千瓦风
电机组33台、大连华锐1500千瓦风电机组33台。

3、项目名称:内蒙古赤峰赛罕坝风电场
建设单位:大唐赤峰赛罕坝风力发电公司规模:安装风力发电机组164台。

大唐
赛罕坝风电场以总装机容量17万千瓦。

翁牛特旗孙家营风电场建设单位:赤峰新
胜风力发电有限公司规模:建设规模为50万千瓦,风场规划总面积约100平方公
里。

4、项目名称:内蒙古辉腾锡勒风电场
建设单位:赤峰新胜风力发电有限公司规模:装机容量已达1.4亿万千瓦时,是亚洲最大的风力发电场。

5、项目名称:内蒙古平顶山风电场
建设单位:大唐集团规模:总装机规模拟定为99MW,分2期开发。

一期安装33台1500kW风电机组,二期安装33台1500kW风电机组。

6、项目名称:内蒙古珠日河风电场
建设单位:华能集团规模:总装机160万千瓦,分三个区域开发建设。

一期4.95万千瓦。

大规模风电接入电网及市场消纳问题分析

大规模风电接入电网及市场消纳问题分析

大规模风电接入电网及市场消纳问题分析杜平;万玉良;王安迪【摘要】目前风电外送与接入是电网企业与风电开发企业矛盾比较集中的焦点问题.我国风电场主要分布在距负荷中心较远的地区,电网结构相对薄弱,电网建设对风电开发存在一定的制约.在我国西北、华北以及东北(尤其是内蒙古东部地区)风电基地集中地区,风电发出的电力无法正常并网,已经成为未来风电发展所面临的最大问题.针对这一难题,以电网运行管理者的视角,从风电侧和电网侧两个方面,对风电并网问题进行了深入研究,找出其中的难点,并作进一步分析.在国外相关实际做法的基础上,对发电侧、负荷侧以及并网风电管理等方面,提出了提高发电机组调峰能力、适当建设快速调节机组、实施峰谷电价等旨在促进我国风电健康有序发展的实用化建议.【期刊名称】《内蒙古电力技术》【年(卷),期】2012(030)004【总页数】4页(P1-4)【关键词】风力发电;并网;外送;风电消纳;调峰能力【作者】杜平;万玉良;王安迪【作者单位】内蒙古东部电力有限公司,内蒙古呼和浩特010020;内蒙古东部电力有限公司,内蒙古呼和浩特010020;华北电力大学,北京102206【正文语种】中文0 引言我国的风能资源开发潜力十分巨大,当前的风电发展也保持着风电设备生产和风电场开发快速发展的强劲势头,但随之而来的风电超常规发展与电网建设相对滞后的矛盾也日益突出。

由于目前风电的发展速度、发展规模远远大于电网负荷的增长速度,风电的波动特性使得电网大规模接入风电对系统的电压稳定、暂态稳定和频率稳定都有较大的影响,风电弃风在所难免,风电并网难度较大。

针对风电接入电网和市场消纳的难题,本文从发电侧、用电侧以及并网风电管理的角度进行了深入的研究,提出相应的实用化建议,希望通过各方协作配合,共同推进风电健康有序地发展。

1 我国风电发展现状截至2011年,全国累计安装风电机组45 894台,装机容量62.36 GW。

按照全国风电可装机容量1000 GW计算,已开发容量不到可装机容量的7%。

中国的四大风电基地

中国的四大风电基地

中国的四大风电基地吴艳蕊【摘要】我国是世界上风能最丰富的国家之一。

风电作为重要的新能源在我国开发虽然起步晚,但发展速度很快。

目前,我国风力发电已达1200万千瓦,位居世界前列。

按照国家规划,到2050年将形成3~5亿千瓦的装机能力,风电将成为第二大主力电源。

我国将重点在甘肃、内蒙古、河北和江苏四省建设千万千瓦级风电基地。

【期刊名称】《地理教育》【年(卷),期】2011(000)010【总页数】1页(P63-63)【关键词】风电;中国;国家规划;风力发电;新能源;内蒙古;世界;速度【作者】吴艳蕊【作者单位】河北省冀州市冀州中学,053200【正文语种】中文【中图分类】G712我国是世界上风能最丰富的国家之一。

风电作为重要的新能源在我国开发虽然起步晚,但发展速度很快。

目前,我国风力发电已达1200万千瓦,位居世界前列。

按照国家规划,到2050年将形成3~5亿千瓦的装机能力,风电将成为第二大主力电源。

我国将重点在甘肃、内蒙古、河北和江苏四省建设千万千瓦级风电基地。

内蒙古风电基地内蒙古自治区风能可开发容量超过1.5亿千瓦,占全国陆地风能资源储量的50%以上。

内蒙古境内已经建成辉腾锡勒、克什克腾等一批大型风电场。

在乌兰察布、包头、巴彦淖尔等地规划建设的6个百万千瓦级风力发电基地已初具规模,风电总装机容量占全国风电装机总量的近1/3,居全国首位。

目前,内蒙古境内风力发电装机容量已达500万千瓦,风力发电已成为内蒙古第二大主力电源。

甘肃风电基地甘肃省的河西走廊具有“河西风电走廊”、“西部陆上三峡”之称。

河西走廊上酒泉市的风能最为丰富,其境内的瓜州县被称为“世界风库”,玉门市被称为“世界风口”,风能资源总储量1.5亿千瓦,可开发量4000万千瓦以上,占全国可开发量的1/7,风场集中在1万千米2以内,年满负荷发电小时数可达2300小时。

这里将建立全国首个千万千瓦级风电基地。

河北风电基地河北省的风能资源主要分布在张家口市的坝上高原。

内蒙古风电并网困难的制约因素及其对策探析

内蒙古风电并网困难的制约因素及其对策探析

内蒙古风电并网困难的制约因素及其对策探析【摘要】本文阐述了内蒙古风电并网现状,分析了制约内蒙古风电并网的主要因素,提出了加快内蒙古风电并网外送的对策建议。

要建立和完善风电产业发展的政策支持体系;加快电力外送通道建设,扩大消纳市场;加大技术研发强度、提高设备质量,降低成本;拓宽投融资渠道、改善投融资环境。

【关键词】风电并网;制约因素;电网建设;内蒙古在国家大力发展清洁能源的战略指导下,内蒙古风电发展走在了全国前列,目前风电已成为内蒙古的第二大主力电源。

内蒙古是国家落实可再生能源发展规划目标、开发建设百万及千万千瓦级风电基地的重要地区。

经过多年的建设发展,内蒙古已经形成设计制造、建设运营、检修维护为一体的风电产业体系。

但是,风电产业存在的问题也亟需得到解决。

一、内蒙古风电并网现状内蒙古是我国发展风电产业较早的省份之一,近年来,随着我国加大可再生能源开发力度,内蒙古风电产业发展迅速。

目前,内蒙古已经形成设计制造、建设运营、检修维护为一体的风电产业体系。

到2012年底,内蒙古全区风电装机1692万千瓦,风电并网装机容量1670万千瓦,全年风电发电量为211亿千瓦时,占全区总发电量的10%[1]。

风电累计并网容量约占全自治区电源装机容量的21%,风电上网电量约占各电源总上网电量的8%[2]。

风电装机以2005年的16.6万千瓦作为基数计算,到2012年年均增速近90 %以上。

内蒙地区并网风电占全国并网风电的28%。

根据《内蒙古“十二五”风电发展及接入电网规划》,内蒙古“十二五”风电发展的具体目标为,到2015年全区风电装机容量达到3300万千瓦以上,其中蒙西地区2000万千瓦,蒙东地区1300万千瓦,蒙西电网风电电量占蒙西全网发电量比例达到20%以上。

随着内蒙古风电大规模高速度发展,由于风电和电网建设不同步、风电并网滞后,外送电力通道不畅,加之本地区自身用电负荷不足,灵活调节电源少,近年来,内蒙古风电机组利用率逐年下降,风电装机及风电设备制造都出现了不同程度的过剩,“弃风”现象比较突出。

我国确定7个千万千瓦级风电基地

我国确定7个千万千瓦级风电基地

我国确定7个千万千瓦级风电基地根据国家《新能源产业振兴规划》草案,2020年我国风电总装机容量将达1.5亿千瓦,是2007年发布的《可再生能源中长期发展规划》目标的5倍。

国家能源局确定了千万千瓦风电基地规划,在保证规划的千万千瓦级风电基地建成后,我国在2020年就可以达到1亿千瓦的装机容量。

根据规划,我国将在甘肃、新疆、河北、吉林、内蒙古、江苏六个省区打造7个千万千瓦级风电基地。

甘肃酒泉千万千瓦级风电基地建设规划总装机容量为3565万千瓦;新疆哈密规划2000万千瓦;内蒙古规划建设5000万千瓦,其中蒙西2000万千瓦,蒙东3000万千瓦;河北规划在沿海和北部地区共建设1000万千瓦;江苏规划建设1000万千瓦,其中近海700万千瓦;吉林西部地区,主要在松源和白城等市,规划到2020年达到2300万千瓦。

甘肃酒泉酒泉风电基地是我国规划建设的第一座千万千瓦级风电示范基地,也是国家继西气东输、西油东输、西电东送和青藏铁路之后,国家西部大开发的又一标志性工程。

按照国家能源局批准的规划,酒泉千万千瓦级风电基地在“十一五”末将建成装机516万千瓦;“十二五”末再新增装机755万千瓦,累计装机1271万千瓦。

酒泉风能资源总储量为1.5亿千瓦,可开发量在4000万千瓦以上,可利用面积近1万平方公里。

10米高度风功率密度均在每平方米250-310瓦以上,年平均风速在每秒5.7米以上,年满负荷发电小时数达2300小时,无破坏性风速,对风能利用极为有利,适宜建设大型并网型风力发电场。

酒泉千万千瓦级风电基地是我国规划建设的第一处、目前世界最大规模的风电工程,其意义之重大,影响之深远,注定被载入新中国能源工业发展史。

总投资高达1200多亿元。

据最新消息,酒泉国家风电装备高新技术产业化基地于本月12日正式挂牌。

新疆哈密新疆维吾尔自治区是全国风能资源最丰富的省区之一,哈密地区位于新疆东部,天山山脉东端,总面积13.9万平方公里,风功率密度≥150瓦/平方米的面积为45664平方公里,风能资源技术可开发量达到6498.8 万千瓦。

中国启动6个千万千瓦级风电基地规划建设

中国启动6个千万千瓦级风电基地规划建设

道”今后该市招投标项 目的前期准备阶段将缩短一 ,
半 的时 间 。
郑州 : 达到

从今年 2 1日 ,合肥市对政府采购项 目中 月 起 投标保证金和履约保证金金额在 10 00元 以下 ( 含
定建筑面积的小区须公开招标聘请物业 10 00元) 的实行免收 。 简化环节的同时, 政府采购也
定建筑面积的小区聘请物业 , 必须经过公开招标。
标项 目从 前 期 准备 到 开标 需 要 近 一 个 月 的时 间 , 通 发商应当通过公开招标方式选聘物业服务企业实施 过此 次 流程 优化 , 目周 期可 减少 到 1—1 天 。 项 2 4 前期物业管理。 如果开发商违反该《 办法》没有通过 ,
分别在 内蒙古、 甘肃 、 新疆 、 河北和江苏等风能资源
个千万千瓦级风电基地的规划 内主要媒体上发布招标公告。现售商品房的物业招 丰富地区,开展了 6 标工作必须在售前 3 0日完成 ; 预售房要在取得预售 和建设工作。 据悉 ,甘肃酒泉千万千瓦级风 电基地建设规划
证前完成 ;重新选聘 的要在原物业服务合同期满或
地企业范围内招标 。 同时, 将一批地方名优施工企业
合肥 :
列入 政府 投 资项 目预选 承包 Nhomakorabea商名 单 , 政府投资的
建设项 目, 优先选用本地名优企业 ; 鼓励支持建设、 施工企业在政府投资工程项 目中采购本地名优建材
产品。
重大项 目招投标全 面开行“ 绿色通道”
合 肥 市 近 日为 重 大建 设 项 目开 通 了 “ 色 通 绿
划建设 10 万千瓦, 00 其中近海 70 0 万千瓦。 改造和重点镇道路、 排水工程。加快华池等 1 项县 8 城生活垃圾处理工程和麦积等 6 项污水处理I程实
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

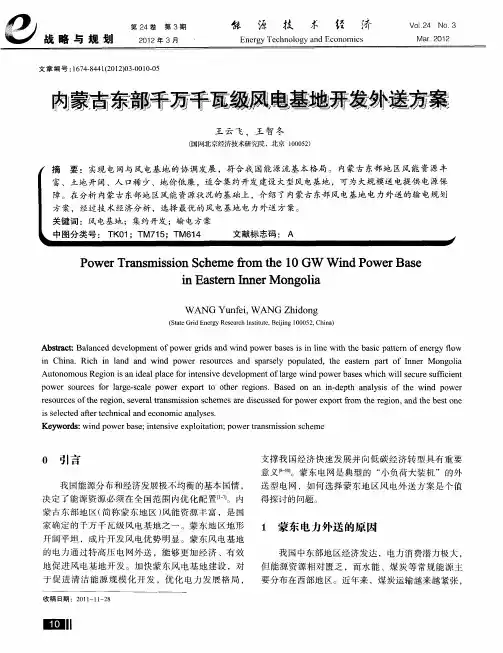

内蒙古东部千万千瓦级风电基地外送方案摘要:实现电网与风电基地的协调发展,符合我国能源流基本格局。

内蒙古东部地区风能资源丰富、土地开阔、人口稀少、地价低廉,适合集约开发建设大型风电基地,可为大规模送电提供电源保障。

在分析内蒙古东部地区风能资源状况的基础上,介绍了内蒙古东部风电基地电力外送的输电规划方案,经过技术经济分析,选择最优的风电基地电力外送方案。

0引言我国能源分布和经济发展极不均衡的基本国情,决定了能源资源必须在全国范围内优化配置。

内蒙古东部地区(简称蒙东地区)风能资源丰富,是国家确定的千万千瓦级风电基地之一。

蒙东地区地形开阔平坦,成片开发风电优势明显。

蒙东风电基地的电力通过特高压电网外送,能够更加经济、有效地促进风电基地开发。

加快蒙东风电基地建设,对于促进清洁能源规模化开发,优化电力发展格局,支撑我国经济快速发展并向低碳经济转型具有重要意义。

蒙东电网是典型的“小负荷大装机”的外送型电网,如何选择蒙东地区风电外送方案是个值得探讨的问题。

1蒙东电力外送的原因我国中东部地区经济发达,电力消费潜力极大,但能源资源相对匮乏,而水能、煤炭等常规能源主要分布在西部地区。

近年来,煤炭运输越来越紧张,环境保护问题越发突出,调整能源结构、提高能源利用效率和发展新能源已成为必然趋势。

风能是清洁的可再生能源,加快风能资源集约开发,与我国节能减排、提高能源效率、发展新能源的战略相适应,同时有利于促进电力与经济、社会、生态环境的可持续发展。

1.1蒙东的风能资源十分丰富蒙东地区地处北半球中纬度盛行西风带,受西伯利亚及蒙古冷高气压、蒙古高原气旋,以及东亚海陆季风和蒙古高原季风影响,风能资源丰富。

其中,赤峰市的翁牛特旗、克什克腾旗和松山区的交界地带,地势平坦、高程较高、风能资源较好,70m离地高度平均风速达到了8.0~9.3m/s,功率密度达到了700~1200W/m2;呼伦贝尔岭西地区的新巴尔虎右旗、满洲里等地区均属低山丘陵区,风能资源丰富;通辽、兴安盟地区风能资源处于平均水平。

1.2中东部地区受电需求大我国中东部地区由于环保压力大、能源运输成本高、土地资源紧张,已不适宜再大规模建设燃煤电厂,同时风能、太阳能等新能源大规模开发能力有限。

华北的京津冀鲁、华东、华中等负荷中心地区经济发达,但能源资源匮乏,电力消费市场空间较大,需大规模接受区外来电,以满足地区经济、社会发展需要。

我国华北、东北、西北“三北”地区风能资源丰富,具备大规模开发利用的资源条件。

为满足中东部地区不断增长的用电需求,结合“三北”地区风能、煤炭资源丰富等条件集约开发大型风电、煤电基地,宜采用“风火打捆”的送电方式。

按照国家风电发展战略,依托风能资源丰富区,以“建设大基地、融入大电网”方式进行规划和建设的思路,将电能从“三北”地区大规模输送到中东部地区,是解决中东部地区电力供应的有效措施。

1.3蒙东风电具备外送条件风能资源丰富,适合长期开发。

内蒙古自治区离地10m高度风能资源总储量为8.98亿kW,技术可开发量为1.5亿kW,其中蒙东地区面积约占内蒙古自治区的40%,风能资源储量约占整个自治区风能资源储量的32%,风能资源的技术可开发量约为4300万kW。

建场条件好,基建成本低。

内蒙古自治区土地广阔,人口较少,土地资源丰富且价格低廉、特别是蒙东地区有大量荒漠或半荒漠土地,地价低廉,建风电场的条件较好。

蒙东风电基地内无名胜古迹、自然保护区等敏感环境保护目标,风电基地的基建成本相对较低,新建变电站、输电线路走廊的选址也较为容易。

对草原生态环境影响小。

风电的生产过程是将当地的风能转变为机械能再转变为电能的过程。

在整个能量转换过程中,不产生大气、水体、固体废弃物等方面的污染物,也不会产生大的噪声污染。

在采取适当的环保、水保、消噪措施后,对当地较为脆弱的草原生态环境造成的不良影响很小。

具有良好的规模效应。

根据规划,到2020年,蒙东风电基地规划建设的风电装机容量将达到1222.5万kW,但由于蒙东电网负荷水平较低,调峰困难,只能消纳风电的极小部分电量。

蒙东地区丰富的风能采取大规模开发、大规模送出的方式,符合国家电网公司对风电开发“建设大基地,融入大电网”的原则,具有良好的规模效应。

1.4符合我国能源战略和电力规划思路中国作为能源消费大国,能源产业的发展支撑着经济的高速发展。

2010年,我国能源消费总量达32.5亿tce,由此带来一系列的环境问题,制约着我国经济与社会的可持续发展。

调整能源结构,提高能源效率,是解决我国能源问题的重要措施。

风能资源是清洁的可再生能源,风力发电是目前可再生能源中技术最成熟、最具规模开发条件和商业化发展前景的发电方式。

我国面临巨大的环境和碳减排的压力,风电基地建设坚持可持续发展,需与我国的电力、能源规划相统一,还要与我国的生态环境、经济和社会发展相协调,最终形成能源利用率高,能源安全有保障的局面。

2蒙东风电基地的电力流向2.1蒙东地区电网外联情况蒙东电网位于内蒙古自治区的东部,与东北三省相邻,分为赤峰电网、通辽电网、兴安电网和呼伦贝尔电网。

虽然目前蒙东电网尚未形成统一的电网,但大都有多回高电压等级的联络线与东北电网相连。

比如,赤峰电网和通辽电网联入辽宁和吉林电网,呼伦贝尔电网通过伊敏电厂线路实现与东北主网联网运行,兴安盟部分电力以1回220kV线路并入锡盟电网,部分电网由呼伦贝尔电网和通辽电网供电。

蒙东电网经2回500kV线路与黑龙江省电网相连,经1回220 kV线路与锡盟电网相连,经3回220kV线路与吉林省电网相接,经4回500kV和1回220kV线路与辽宁电网相连。

2.2东北电网的风电消纳能力近年来,由于东北地区高耗能企业大量停产,电网低谷时段供电电量大幅度下降,新建火电机组中供热机组所占比例较大,水电(包括抽水蓄能)机组装机比例逐年下降等原因,东北电网用电峰谷差逐年持续增大,东北电网调峰困难的情况已经日益突出,而风电机组运行的不确定性是加重东北电网调峰困难的主要原因之一,因此东北电网消纳蒙东风电的能力有限。

到2020年,东北电网规划建设的风电基地装机容量较大,其中主要包括蒙东和吉林2个千万千瓦级风电基地,东北电网仅能消纳东北地区部分风电电力。

根据东北地区风电消纳能力分析结果,2020年时东北电网消纳风电的容量也仅为1143万kW。

2.3蒙东风电基地市场定位统筹考虑蒙东、吉林千万千瓦级风电基地能源资源情况、地理位置条件,并结合东北电网“十二五”发展规划,吉林千万千瓦级风电基地立足于吉林省内乃至东北全网进行消纳。

根据国家特高压电网规划,到2020年,蒙东地区规划建成2个至“三华”电网的特高压直流输电通道。

蒙东风电基地的风电除在东北电网消纳外,还有一部分需要通过特高压直流采用“风火打捆”的方式送电“三华”电网消纳。

其中东北地区消纳656万kW,“三华”电网消纳566万kW 。

3蒙东风电基地输电方案3.1输电方案规划原则蒙东地区作为我国千万千瓦级风电基地之一,也是国家电网公司特高压电网规划的重要送端电源基地之一。

除满足自身经济社会发展对电力的需求外,还主要通过特高压电网送电“三华”电网。

根据特高压电网规划,结合蒙东风电基地项目前期工作进展情况,在输电规划论证中,考虑了以下主要原则:①风电接入应遵行“建设大基地、融入大电网”的规划思路,满足分片、分区接入原则;②风电的送出需进行统一规划,在充分利用当地风电消纳能力的基础上,剩余风电容量应通过超高压及特高压通道由东北及“三华”电网消纳;③风电场应适当联合与分组,形成相对独立的多个送电通道,考虑到风电运行特点,避免风电送电回路落点过于集中,风电容量应分散接入电网;④位于蒙东的大规模风电场主要应接入500kV电网运行;风电场容量大且集中的区域,宜选择合适位置建设220kV或5 00kV汇集站,将风电场电力汇集后直接送往500kV电网;⑤对于地理位置较孤立的风电场,建议就近接入当地220kV及以下电网运行,或对容量较小的风电场进行汇集后送入地区220kV电网。

3.2特高压外送网架方案研究到2020年,蒙东风电基地规划建设的风电装机容量将达到1222.5万kW。

其中,风电开发较为集中的地区为呼伦贝尔市新巴尔虎右旗、通辽市开鲁地区、珠日河地区以及赤峰市松山区、克什克腾旗、翁牛特旗。

呼伦贝尔市新巴尔虎右旗风电开发容量约200万kW,通辽市开鲁地区、珠日河地区风电开发容量约270万kW,赤峰市松山区、克什克腾旗、翁牛特旗风电开发容量约390万kW。

剩余约362万kW风电装机地理位置分散且单个风电场容量较小。

3.2.1呼伦贝尔市风电外送方案呼伦贝尔市新巴尔虎右旗风电集中开发容量约200万kW,建设1座500kV汇集站,通过1回500kV线路接入±800kV扎赉诺尔换流站,2016年建成“呼伦贝尔—华中”±800kV直流送电线路,采用“风火打捆”方式通过特高压直流送“三华”电网。

3.2.2通辽市风电外送方案方案1:通辽市开鲁地区、珠日河地区风电集中开发容量约270万kW,建设2座500kV汇集站,各以1回500kV线路在5 00kV科尔沁变及开鲁变汇集,通过500kV电网送至东北主网。

方案2:通辽市开鲁地区、珠日河地区风电集中开发容量约270万kW,建设2座500kV汇集站,分别通过1回500kV线路接入1000kV扎鲁特变,通过特高压交流电网送至东北主网。

3.2.3赤峰市风电外送方案方案1:赤峰市松山区、克什克腾旗、翁牛特旗风电集中开发容量约390万kW,建设2座500kV汇集站,各通过1回500kV线路接入±800kV赤峰换流站,2020年建成“赤峰—华东”±800kV直流送电线路,采用“风火打捆”方式通过特高压直流外送“三华”电网。

方案2:赤峰市松山区、克什克腾旗、翁牛特旗风电开发容量约390万kW,建设2座500kV汇集站,各以1回500kV线路在500kV青山变汇集,通过500kV电网送至东北主网。

3.2.4兴安盟风电外送方案兴安盟风电开发容量约85万kW,各风场单个容量较小,为10万~20万kW,且较为分散,分别通过1回220kV线路分散接入地区220kV电网。

4技术经济分析4.1技术分析蒙东风电基地规划装机容量较大,当地盈余电力较多,需要大规模外送,因此设计主要考虑将风电向东北乃至“三华”负荷中心送出,其他离当地220kV变电站较近的风电场就近接入当地电网。

在通辽风电外送方案中,送出电压考虑了1000kV和500kV2个等级,其中经500kV科尔沁变、开鲁变外送的方案具有灵活性更高、适应性更广、工期进度更为合理、火电调峰更为简便等优点,因此方案1较方案2更为合理。

在赤峰风电外送方案中,直接通过±800kV直流系统将电力送入华东地区消纳,既满足了华东地区的受电需求也满足了东北地区的送电需求;同时,该外送方案具有调峰简便、电压稳定等优点,也不会占用赤峰地区500kV外送通道容量;从潮流流向来看也最为直接合理。
