模板制安安全技术交底
模板工程安全技术交底
模板工程安全技术交底一、背景介绍模板工程是建造施工中常见的一项工作,用于支撑混凝土浇筑过程中的模板和脚手架。
在进行模板工程施工时,安全问题尤其重要。
为了确保施工过程中的安全性,我们需要进行安全技术交底,使所有参预者了解并遵守相关安全规定,减少事故的发生。
二、安全技术交底内容1. 模板工程的安全意识- 模板工程的重要性及施工过程中的安全风险;- 模板工程施工中的基本安全要求;- 个人责任和安全意识的培养。
2. 模板工程施工前的准备工作- 确定施工区域的安全边界;- 检查模板和脚手架的完整性和稳定性;- 检查施工区域的地基情况和承载能力;- 检查施工现场的环境因素,如天气状况等。
3. 模板工程施工过程中的安全措施- 确保模板和脚手架的稳固性;- 使用合适的安全防护设备,如安全带、安全帽等;- 安全通道的设置和维护;- 防止材料和工具从高处坠落;- 施工现场的清理和整理。
4. 模板工程施工中的危(wei)险源及应对措施- 高处作业的安全风险和防护措施;- 模板拆除过程中的安全风险和防护措施;- 施工现场的电气安全措施;- 施工现场的火灾防护措施。
5. 突发事件应急预案- 火灾、坍塌等突发事件的应急处理措施;- 紧急疏散和救援流程;- 通知上级和报警的方式和流程。
三、安全技术交底的方法和要求1. 交底方式- 可以通过会议、培训等形式进行安全技术交底;- 交底内容要明确、具体,以确保参预者理解和记忆。
2. 交底要求- 所有参预模板工程施工的人员都必须参加安全技术交底;- 交底时要求参预者签字确认,表示已经了解并将遵守相关安全规定;- 定期进行安全技术交底的复习和更新。
四、安全技术交底的效果评估为了确保安全技术交底的有效性,我们将进行以下评估措施:1. 定期进行安全技术交底的复习和测试,以检验参预者对安全知识的掌握程度;2. 定期巡查施工现场,检查参预者是否按照安全规定进行工作;3. 建立事故报告和处理机制,及时记录和处理施工中发生的安全事故。
模板安全技术交底针对性模板
一、交底目的为确保模板施工过程中的安全,预防事故发生,特制定本安全技术交底,要求所有参与模板施工的作业人员认真学习和执行。
二、交底对象所有参与模板施工的作业人员,包括但不限于施工员、技术员、班组长、操作人员等。
三、交底内容1. 模板材料要求(1)模板材料应选用符合国家相关标准的材料,如木模板、钢模板、钢木模板等。
(2)模板表面应平整、光滑,无翘曲、变形、裂缝等现象。
(3)模板接缝应严密,不得出现漏浆、跑浆现象。
2. 模板安装要求(1)安装前,应检查模板材料的质量、尺寸是否符合要求。
(2)安装时,应严格按照设计图纸和施工方案进行操作。
(3)模板安装应稳固、牢固,防止倾倒、滑移。
(4)模板接缝处应涂抹密封胶,防止漏浆。
3. 模板拆除要求(1)拆除前,应检查模板的稳固性,确认无安全隐患后方可进行。
(2)拆除时应逐层、分段进行,不得同时拆除多层模板。
(3)拆除过程中,应注意观察模板下方情况,防止掉落伤人。
(4)拆除后的模板应堆放整齐,不得随意丢弃。
4. 安全防护措施(1)施工现场应设置安全警示标志,提醒作业人员注意安全。
(2)高处作业时,应佩戴安全带,并设置安全网。
(3)施工过程中,应配备必要的安全防护用品,如安全帽、手套、防滑鞋等。
(4)施工人员应定期进行安全教育培训,提高安全意识。
四、交底责任1. 施工单位负责组织安全技术交底,确保作业人员掌握施工安全知识。
2. 作业人员应认真听取安全技术交底,了解施工安全要求。
3. 施工现场负责人应监督检查安全技术措施的落实情况,确保施工安全。
五、附则1. 本交底适用于所有模板施工项目。
2. 如遇特殊情况,可由施工单位根据实际情况调整安全技术措施。
3. 本交底自发布之日起实施。
六、模板施工安全注意事项1. 严格遵循施工方案,确保模板安装、拆除的准确性。
2. 注意观察模板下方情况,防止掉落伤人。
3. 高处作业时,必须佩戴安全带,并设置安全网。
4. 作业过程中,应保持现场整洁,防止滑倒、摔伤。
模板工安全技术交底
模板工安全技术交底尊敬的模板工:为了确保您的工作安全,防止事故的发生,我们需要向您进行安全技术交底。
请您认真阅读并遵守以下原则和措施。
一、作业前准备1.在进行任何工作之前,必须经过安全教育和培训,掌握模板工作的相关知识和技能。
2.了解施工现场的安全规定、技术规范和作业程序。
3.确保佩戴符合要求的劳动防护用品,如安全帽、安全鞋、防护手套、防护眼镜等。
4.检查工作区域是否存在安全隐患,如坑洞、不稳定的地面、高处作业等。
二、模板工作安全措施1.搭设模板时,应按照施工图纸和技术要求进行,确保模板结构的稳固和可靠。
2.在进行模板拆除之前,必须确认混凝土强度已达到设计要求,并获得相关监理部门的批准。
3.确保模板工作的周围区域清洁、整齐,避免堆放杂物和杂乱作业。
4.在模板工作期间,严禁违反作业规定,如抽烟、吃东西,以免引起火灾。
5.注意模板工作材料的存放,避免和易燃、易爆物品存放在一起。
6.在模板工作期间,严禁与其他施工人员发生争吵和冲突,保持良好的工作秩序。
7.遇到紧急情况或发现安全隐患时,应及时报告班组长或工作负责人,采取紧急措施避免事故的发生。
三、意外事故预防和应急措施1.安装合理的防护设施,如靠墙架子、安全网、安全带等,防止工人从高处跌落。
2.尽量减少高处作业的时间和次数,降低高空坠落事故的风险。
3.严格控制模板工作的负荷,避免模板失稳、坍塌等事故的发生。
4.模板工在工作过程中,应保持清醒头脑,迅速作出正确反应,避免发生伤害事故。
5.如意外事故发生,应立即停止作业,保护好自己和他人的安全,及时报告并寻求帮助。
四、违章处罚1.如果发生因违反安全规定而引发的事故,将会按照国家和企业的相关规定追究责任。
2.违反安全规定的模板工将面临相应的纪律处分,从警告、罚款到解雇等,处理方式将根据情况严重性而定。
感谢您的配合!安全管理员:________________日期:________________注意:以上内容仅为范例,请根据实际情况进行修改和完善。

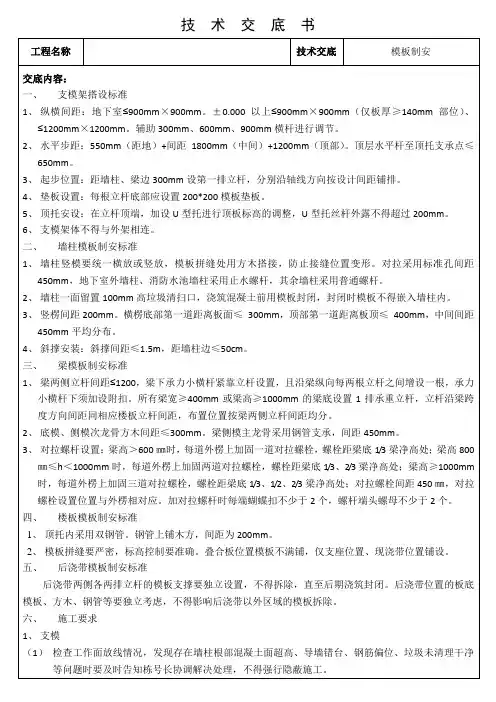

模板制安技术交底
交 底
人 员
签 名
交底人:
交底时间:年月日
(3)检查墙柱、梁板模板拼缝情况,以及成型翻边、反坎与立模交接的豁口位置空隙情况,拼缝、空隙较大时,采用木模板条规范封堵,禁止采用塑料袋、手套、套管等杂物填塞。
3、工作面移交
(1)在楼板面上木工材料、锯末垃圾等全部清扫干净,不得往墙柱内模内倒弃导致清扫困难。在栋号长监督下移交合格工作面给钢筋班组。
2、底模、侧模次龙骨方木间距≤300mm。梁侧模主龙骨采用钢管支承,间距450mm。
3、对拉螺杆设置:梁高>600㎜时,每道外楞上加固一道对拉螺栓,螺栓距梁底1/3梁净高处;梁高800㎜≤h<1000mm时,每道外楞上加固两道对拉螺栓,螺栓距梁底1/3、2/3梁净高处;梁高≥1000mm时,每道外楞上加固三道对拉螺栓,螺栓距梁底1/3、1/2、2/3梁净高处;对拉螺栓间距450㎜,对拉螺栓设置位置与外楞相对应。加对拉螺杆时每端蝴蝶扣不少于2个,螺杆端头螺母不少于2个。
3、起步位置:距墙柱、梁边300mm设第一排立杆,分别沿轴线方向按设计间距铺排。
4、垫板设置:每根立杆底部应设置200*200模板垫板。
5、顶托安设:在立杆顶端,加设U型托进行顶板标高的调整,U型托丝杆外露不得超过200mm。
6、支模架体不得与外架相连。
二、墙柱模板制安标准
1、墙柱竖模要统一横放或竖放,模板拼缝处用方木搭接,防止接缝位置变形。对拉采用标准孔间距450mm,地下室外墙柱、消防水池墙柱采用止水螺杆,其余墙柱采用普通螺杆。
4、拆模
(1)拆模时间听从栋号长指令,悬挑梁、悬挑板、大开间客厅板、140mm以上的厚板、跨度≥8m的梁、反坎及翻边构造等部位要严控拆模时间,禁止未达强度而强行拆模导致砼结构缺棱断角、梁板下挠开裂破坏等质量缺陷。
模板安装安全技术交底
模板安装安全技术交底随着建筑、装修行业的发展,人们对于建筑装修的要求也越来越高。
而模板安装作为建筑装修的重要环节之一,其安全性显得尤为重要。
在进行模板安装时,必须要重视安全技术交底,以保障人员的生命安全和项目进展的顺利进行。
一、模板安装的基本步骤模板安装是指将建筑模板按照设计要求搭设在柱、墙、梁等结构上,以形成所需的建筑外形和内部结构。
模板安装的基本步骤包括:评估设计要求、准备工作、现场布置、安装调整、连接固定和清理保养等步骤。
在进行这些步骤之前,必须对模板安装的安全要求进行充分的了解和交底。
二、模板安装的安全要求1. 建立安全意识:模板安装人员应该在接到任务之前,充分了解模板安装的安全要求,建立起严谨的安全意识,确保在工作过程中始终保持高度的警惕。
2. 使用合格的材料和工具:模板安装所使用的材料和工具必须经过严格筛选,保证其质量合格、性能稳定。
同时,要定期进行设备和工具的检测和维护,确保其安全可靠。
3. 搭建安全防护措施:在进行模板安装之前,必须要对施工现场进行周全的安全防护措施布置,如搭建安全扶手、防护网等设施,以保证安全施工。
4. 严格的操作规程:模板安装中,人员必须按照相关的操作规程进行施工,杜绝违反规程行为的发生,以保证作业的安全性。
5. 安全培训和交底:为了保证模板安装人员能够熟悉操作流程和掌握安全技术要点,施工单位必须进行必要的安全培训和技术交底,确保每位人员都具备必要的安全知识和技能。
三、模板安装的常见安全隐患及对策1. 高处作业安全:模板安装往往需要进行高处作业,存在着坠落、滑倒等风险。
施工单位应该设立必要的高处作业安全防护措施,如安全网、安全带等,并确保人员配备合格的个人防护设备。
2024年高大模板工程安全技术交底(三篇)
2024年高大模板工程安全技术交底1. 进入施工现场人员必须戴好安全帽,高空作业人员必须佩带安全带,并应系牢。
2. 经医生检查认为不适宜高空作业的人员,不得进行高空作业。
3. 工作前应检查使用的工具是否牢固,板手等工具必须用绳链系在身上,钉子必须放在工具袋内,以免掉下伤人。
工作时要思想集中,防止钉子扎脚和空中滑落。
4. 安装和拆除3.5米以上的模板,应搭脚手架,并设防护栏杆,防止上下在同一垂直面操作。
5. 高空,复杂结构模板的安装和拆除,事先应切实的安全措施。
6. 遇六级以上大风时,应暂停室外的高空作业,雪雷雨后应捕鱼清扫施工现场,略于不滑时再进行工作。
7. 二人抬运模板时要互相配合,协同工作,传递模板、工具应运输工具或绳子系牢后升降,不得乱抛。
组合钢模板装拆时,上下应有人接应。
钢模板及配件应随装拆随运送,严禁从高处掷下,高空拆模时,应有专人指挥。
并在下面标出工作区,用绳子和红白旗加以围,暂停人员来往。
8. 不得在脚手架上堆放大批模板等材料。
9. 支撑、牵杠等不得搭在门窗框和脚手架上,通路中间的斜撑、拉杆等设在1.8米高以上。
10. 支撑过程中,如需中途停歇,应将支撑、搭头、柱头板等钉牢。
拆模间歇时,应将已活动的模板、牵杠、支撑等运走或妥善堆放,防止因踏空、扶空而坠落。
11. 模板上有预留洞者,应在安装后将洞口盖好,混凝土板上的预留洞,应在模板拆除后即将洞口盖好。
12. 拆除模板一般用长撬棒,人不许站在正在拆除的模板上,在拆除楼板模时,要注意整块模板掉下,尤其是用定型模板做的平台模板,更要注意,拆模人员要站在门窗洞口外拉支撑,防止模板突然全部掉落伤人。
13. 在组全钢模板上架设的电线和使用电动工具,应用36伏的低压电源或采取其他有效的安全措施。
14. 装、拆模板时禁止使用2×4木料、钢模板作立人板。
15. 高空作业要搭设脚手架或操作台,上下要使用梯子,不许站立在墙上工作;不准站有大梁底模上行走。
模板安全技术交底
模板安全技术交底一、安全技术交底的目的和意义安全技术交底是指在模板安装、拆除、使用和维护等环节中,对相关人员进行全面深入的安全工作培训和指导。
通过安全技术交底的方式,可以确保施工现场的安全,降低事故发生的风险,保障工人的身体健康和生命安全,提高工程质量和工作效率。
二、安全技术交底的内容和要求1. 模板安装安全知识的交底(1) 模板材料的选择和质量要求模板材料应具有足够的强度和稳定性,不得出现破损和裂纹。
在选择模板材料时,应根据具体工程需求进行合理搭配,确保安全可靠。
(2) 模板安装的作业流程和要求模板安装应按照设计图纸和施工规范进行,确保搭设牢固、平整稳定。
安装过程中要注意操作规范,合理使用支撑和连接件,避免产生安全隐患。
(3) 模板使用中的安全注意事项在模板使用过程中,要注意操作规范,遵守施工要求。
严禁随意改动模板结构、增加荷载或者超负荷使用,避免引发事故。
2. 模板拆除安全知识的交底(1) 拆除前的安全评估和准备工作在拆除模板之前,要进行全面的安全评估,确保拆除过程中不会对人员和周围环境造成影响。
同时,要做好相关的准备工作,如拆装工具的准备、工作区域的清理等。
(2) 拆除过程中的安全操作要求拆除模板时,要采取安全可靠的工作方法,避免使用过大的力量或者不当的方式导致模板倒塌或者损坏。
在拆除过程中,要注意防护措施,保护好头部、眼睛等易受伤部位。
3. 模板维护和保养的交底(1) 模板的定期检查和维护模板在使用过程中会出现磨损、腐蚀等情况,应定期进行检查和维护,及时更换存在问题的模板材料,确保模板的稳定性和安全性。
(2) 模板存放和保管的要求未使用的模板应妥善存放,避免受潮、受热或者损坏。
存放区域应干燥通风,防止日晒雨淋和靠近易燃物品等,以免引发安全事故。
三、安全技术交底的方式和方法1. 理论培训通过讲解、讲座等形式,向相关人员传达模板安全知识和操作要求,提高他们的安全意识和工作能力。
2. 实践操作在施工现场指导相关人员进行模板安装、拆除和维护等操作,纠正操作中存在的问题和不规范行为。
模板制安施工技术交底
模板制安施工技术交底摘要:模板制安施工技术交底是建筑施工过程中的重要环节之一。
在建筑施工中,模板制安的质量直接影响到房屋结构的稳定和施工安全。
本文将介绍模板制安的基本要求和步骤,以及常见的模板制安问题和解决方法,旨在提高施工质量,确保施工安全。
1. 引言模板制安是建筑施工过程中必不可少的一项工作。
在进行模板制安施工之前,必须进行技术交底,明确施工要求和操作步骤,保证施工过程的安全和质量。
2. 模板制安的基本要求2.1 安全要求模板制安施工过程中必须注重施工安全。
施工人员必须穿戴好安全防护用具,如安全帽、安全鞋等;施工现场必须设置安全警示标志;模板、支撑材料必须符合相关标准,确保承载能力满足施工要求。
2.2 环境要求模板制安施工现场必须保持整洁,防止杂物和污水对施工造成影响。
特殊情况下,必须采取相应的防水措施,确保施工现场的干燥和安全。
2.3 质量要求模板制安必须严格按照设计图纸和规范要求进行施工。
模板的尺寸和几何形状必须精确,支撑材料必须符合强度要求。
在模板接缝处,必须采用密封胶进行封闭,以防止混凝土漏浆。
3. 模板制安的施工步骤3.1 原材料准备模板制安施工之前,必须准备好需要的原材料,如钢管、螺栓、模板板材等。
原材料必须经过检验合格后方可使用。
3.2 模板制作根据设计图纸和规范要求,制作模板板材和支撑材料。
模板板材必须加工平整,无裂纹和变形现象;支撑材料必须具备足够的承重力。
3.3 模板搭设模板搭设是模板制安的关键步骤。
在搭设过程中,必须注意模板的水平和垂直度,确保模板与结构之间的间隙符合要求。
模板接缝处必须采用密封胶封闭,以防止混凝土漏浆。
3.4 模板验收模板制安完成后,必须进行验收。
验收时需要检查模板的平整度和稳定性,以及固定连接件的牢固程度。
4. 常见问题及解决方法4.1 模板尺寸不准确模板尺寸不准确可能会导致混凝土结构的偏位或者变形。
解决方法是严格按照设计图纸进行制作,使用精确的尺规进行测量和校验。
安全技术交底模板支撑工程模板
一、工程概况1. 工程名称:[工程名称]2. 施工单位:[施工单位名称]3. 施工部位:[具体施工部位]4. 施工内容:模板支撑工程二、安全技术交底内容1. 施工人员安全要求(1)所有施工人员必须遵守国家有关安全生产的法律法规和施工现场的安全管理制度。
(2)施工人员必须佩戴好安全帽、安全带等个人防护用品。
(3)高空作业人员必须经过专业培训,取得相关操作资格。
2. 模板支撑工程安全技术要求(1)模板支撑体系必须符合设计要求,确保结构的稳定性。
(2)模板支撑材料应选用符合国家标准、质量合格的材料。
(3)模板支撑架体应设置足够的水平撑和剪刀撑,保证整体结构的稳定性。
(4)模板支撑架体高度小于4m时,水平撑应设上下两道,两道水平撑之间应加设剪刀撑。
(5)模板支撑架体高度大于4m时,应设置斜撑,斜撑与地面夹角应在45°~60°之间。
(6)模板支撑架体应进行定期检查,发现异常情况应立即处理。
(7)模板支撑架体拆除时,应先拆除剪刀撑,再拆除水平撑,最后拆除立杆。
3. 模板安装与拆除安全技术要求(1)模板安装前,应检查模板的尺寸、平整度、接缝严密性等,确保符合设计要求。
(2)模板安装过程中,应严格按照施工顺序进行,不得随意调整模板位置。
(3)模板拆除时,应先拆除模板支撑体系,再拆除模板,确保拆除过程安全。
(4)模板拆除过程中,应避免发生模板掉落、支撑体系倾覆等事故。
(5)模板拆除后,应及时清理现场,确保现场整洁。
4. 高空作业安全技术要求(1)高空作业人员必须佩戴安全带,并做到高挂低用及系牢固。
(2)高空作业人员必须遵守高空作业操作规程,不得随意攀爬、跳跃。
(3)高空作业区域应设置警戒线,禁止无关人员进入。
(4)高空作业时,应确保作业平台、脚手架等设施安全可靠。
5. 其他安全技术要求(1)施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
(2)施工现场应配备必要的应急救援设备,如急救箱、灭火器等。
木模板安装安全技术交底模板
一、交底目的为确保木模板安装过程中的安全,预防事故发生,提高施工人员的安全意识,特制定本安全技术交底。
二、适用范围本交底适用于所有涉及木模板安装的工程项目。
三、交底内容1. 人员要求(1)施工人员必须经过专业培训,熟悉木模板安装工艺和安全操作规程。
(2)施工人员应穿戴符合安全要求的防护用品,如安全帽、工作服、安全鞋、手套等。
2. 材料要求(1)模板材料应选用符合国家标准的木材,严禁使用腐朽、扭曲、劈裂等不合格材料。
(2)模板支撑体系应选用强度、刚度、稳定性满足设计要求的材料。
3. 施工准备(1)施工前,应对施工现场进行安全检查,确保场地平整、排水畅通、无障碍物。
(2)施工人员应熟悉施工图纸,明确施工工艺和操作要求。
4. 施工工艺(1)模板安装应按照设计要求进行,确保模板位置准确、牢固。
(2)模板支撑体系应垂直、稳定,支点处应加垫木,防止模板下沉。
(3)模板安装过程中,不得使用拉杆、支撑攀登上路。
(4)模板支撑体系不得连接在门窗、脚手架或其他不稳固的物件上。
5. 安全措施(1)施工人员上下基坑时,应设扶梯,严禁攀爬模板支撑。
(2)基坑上口边缘1m以内不得堆放模板构件和材料。
(3)向坑内运送模板时,应使用吊机、溜槽或绳索,运送过程中要有专人指挥,上下呼应。
(4)施工过程中,应有专人检查模板支撑体系的变形、松动等现象,发现问题及时加固和修理。
(5)高处作业时,所用工具应装入工具袋内,防止高处掉落伤人。
(6)两人抬运模板时,要互相配合,协同工作。
传送模板、工具应用运输工具或绳子绑扎牢固后升降,不得乱扔。
6. 应急措施(1)如遇模板支撑体系变形、松动等现象,应立即停止施工,采取措施加固和修理。
(2)如遇塌方等紧急情况,应立即撤离现场,并向相关部门报告。
四、交底时间本交底自施工开始前进行,施工过程中定期进行复交。
五、责任1. 施工单位应负责组织施工人员学习本交底,确保施工人员掌握安全操作规程。
2. 施工人员应严格遵守安全操作规程,确保自身安全。
模板制安安全技术交底模板
一、工程名称:____________________二、施工部位:____________________三、交底日期:____________________四、交底内容:1. 安全生产方针认真贯彻执行“安全第一、预防为主、综合治理”的安全生产方针,确保施工过程中人身安全、设备安全和工程质量。
2. 施工人员安全教育(1)施工前,对全体施工人员进行安全教育培训,使其了解本工程的安全技术要求,掌握安全操作规程。
(2)新进场的施工人员必须经过三级安全教育,考试合格后方可上岗作业。
3. 施工现场安全措施(1)施工现场应设置明显的安全警示标志,如安全通道、警戒线、警示灯等。
(2)施工现场应配备必要的安全防护设施,如安全网、安全带、防护栏杆等。
(3)施工现场应保持整洁,不得乱堆乱放材料、工具等。
4. 模板制安安全技术措施(1)模板材料应符合国家有关标准,确保模板的强度、刚度和稳定性。
(2)模板安装前,应对模板进行清理、检查,确保无破损、变形等现象。
(3)模板安装时,应按设计要求进行,确保模板的尺寸、位置、标高等符合要求。
(4)模板支撑体系应采用可靠的材料和结构,确保支撑体系的强度、刚度和稳定性。
(5)模板支撑体系应设置必要的斜撑,防止模板倾覆。
(6)模板安装过程中,严禁在模板上行走、放置工具等。
(7)模板拆除时,应按设计要求进行,确保模板拆除过程中不发生意外。
(8)模板拆除过程中,严禁在同一垂直面上下操作。
(9)模板拆除时,应先拆除支撑体系,再拆除模板。
(10)模板拆除过程中,应设置安全警戒区域,防止非作业人员进入。
5. 施工现场消防安全措施(1)施工现场应配备足够的消防器材,如灭火器、消防栓等。
(2)施工现场严禁使用明火,如需动火作业,应办理动火作业许可证。
(3)施工现场应设置消防通道,确保消防车辆畅通。
6. 施工现场急救措施(1)施工现场应配备急救箱,内含常用急救药品、器材。
(2)施工现场应设置急救站,配备专业急救人员。
模板工程安全技术交底制度
模板工程安全技术交底制度一、目的和意义模板工程是建筑施工中的重要环节,涉及到的安全问题直接关系到施工人员的人身安全和工程质量。
为了确保模板工程的安全施工,提高施工人员的安全意识和安全技能,制定模板工程安全技术交底制度至关重要。
通过技术交底,使施工人员对模板工程的安全技术要求有清晰的认识,明确各自的安全职责,掌握安全操作规程,减少安全事故的发生。
二、交底对象和内容1. 交底对象:模板工程的施工人员、管理人员和监理人员。
2. 交底内容:模板工程的安全技术要求、安全操作规程、安全防护措施、安全事故应急预案等。
三、交底程序和方式1. 交底程序:模板工程开始前,施工单位应组织有关人员对施工人员进行安全技术交底。
施工过程中,如有新的安全要求或变更,应及时对施工人员进行补充交底。
2. 交底方式:采用会议、培训、书面等形式进行交底。
书面交底应编制成册,发放给施工人员,并要求施工人员签字确认。
四、交底要求和措施1. 交底要求:(1)交底内容应准确、清晰、全面,易于理解和记忆。
(2)交底应由具有相应资质和安全经验的人员进行。
(3)施工人员应积极参与交底,提问和解答有关安全技术问题。
2. 交底措施:(1)施工单位应设立安全技术交底岗位,负责组织、协调和实施安全技术交底工作。
(2)施工单位应定期检查安全技术交底工作的执行情况,发现问题及时整改。
(3)施工单位应将安全技术交底情况纳入施工日志和安全生产档案管理。
五、交底效果评估和持续改进1. 交底效果评估:(1)通过问卷调查、现场观察等方式,了解施工人员对安全技术交底内容的掌握程度。
(2)分析安全事故的发生原因,评估安全技术交底的实际效果。
2. 持续改进:(1)根据交底效果评估结果,及时修订和完善安全技术交底内容。
(2)针对施工过程中出现的新问题和新情况,及时进行补充交底和安全培训。
(3)加强对安全技术交底工作的指导和监督,提高安全技术交底的质量。
六、违规处理和责任追究1. 施工人员未参加安全技术交底或未签字确认的,不得进入施工现场从事相关工作。
安全技术交底模板工模板
一、交底目的为确保模板工在施工过程中的安全,提高施工效率,降低事故发生率,特制定本安全技术交底。
二、施工人员要求1. 所有参与模板工程的施工人员必须具备相应的资质和技能,并经过专业培训,了解模板工程的安全操作规程。
2. 施工人员应熟悉施工现场环境,了解施工区域的安全设施和警示标志。
三、安全技术交底内容1. 模板材料要求(1)模板材料应符合国家相关标准,质量合格。
(2)模板材料在运输、堆放过程中应保持完好,不得损坏。
2. 模板安装与拆除(1)安装前,应对模板进行仔细检查,确保模板无变形、裂缝等缺陷。
(2)安装过程中,施工人员应遵守操作规程,不得违规操作。
(3)安装模板时,应先安装主梁,再安装侧板,确保模板稳定性。
(4)拆除模板时,应先拆除侧板,再拆除主梁,防止模板突然倒塌。
3. 人员安全(1)施工人员应穿戴安全帽、安全带等防护用品。
(2)高空作业时,必须使用安全绳,确保安全。
(3)施工人员应严格遵守操作规程,不得酒后作业。
4. 施工现场安全(1)施工现场应设置警示标志,提醒施工人员注意安全。
(2)施工现场应保持整洁,不得乱堆乱放材料。
(3)施工现场应配备消防器材,确保消防安全。
四、应急处理1. 发生安全事故时,施工人员应立即停止作业,并采取必要措施进行现场处理。
2. 及时上报事故情况,配合相关部门进行调查处理。
五、交底记录1. 施工单位应将安全技术交底内容记录在案,并定期对施工人员进行复训。
2. 施工人员应认真学习安全技术交底内容,确保在施工过程中严格遵守。
六、注意事项1. 施工单位应加强对模板工程的安全管理,确保施工安全。
2. 施工人员应提高安全意识,自觉遵守安全操作规程。
3. 施工单位应定期对施工现场进行安全检查,及时发现和消除安全隐患。
本安全技术交底模板适用于模板工在施工过程中的安全操作,如有未尽事宜,可根据实际情况进行补充和修改。
模板工程安全技术交底
模板工程安全技术交底模板工程在建筑施工中是一项非常重要的工作,它直接关系到混凝土结构的质量和施工安全。
为了确保模板工程的顺利进行,保障施工人员的生命安全和健康,特进行以下安全技术交底。
一、施工准备阶段的安全要求1、技术准备施工前,技术人员应认真熟悉施工图纸和相关规范标准,制定详细的模板施工方案,并向施工人员进行技术交底,确保施工人员了解模板的设计要求、施工工艺和质量标准。
2、材料准备(1)模板及支架材料的选用应符合设计要求和相关标准的规定。
模板应具有足够的强度、刚度和稳定性,能够承受混凝土的自重、侧压力和施工荷载。
(2)所选用的木材应质地坚硬、无腐朽、无裂缝、无虫蛀等缺陷。
钢材应符合国家标准,表面应平整、无锈蚀。
(3)连接件如螺栓、扣件等应具有足够的强度和紧固力,不得有裂纹、变形等缺陷。
3、场地准备(1)模板堆放场地应平整坚实,排水良好,不得有积水。
(2)模板应分类堆放整齐,高度不得超过 15m,防止倾倒伤人。
4、人员准备(1)施工人员应经过专业培训,熟悉模板施工的操作规程和安全要求。
(2)特种作业人员如架子工、电工等应持证上岗。
二、模板安装过程中的安全要求1、一般规定(1)模板安装应按照施工方案的顺序进行,不得随意更改。
(2)安装高度在 2m 及以上时,应搭设脚手架或操作平台,并设置防护栏杆和安全网。
(3)施工人员应佩戴安全帽、安全带等个人防护用品。
2、柱模板安装(1)安装柱模板时,应先将柱子底部的杂物清理干净,并在柱子底部设置定位钢筋,防止模板位移。
(2)柱模板应采用斜撑或拉杆进行固定,确保模板的稳定性。
(3)安装过程中,应随时检查模板的垂直度和水平度,发现偏差及时调整。
3、墙模板安装(1)安装墙模板时,应先在墙底部设置导墙,防止混凝土漏浆。
(2)墙模板的对拉螺栓应设置在同一水平面上,间距应符合设计要求。
(3)安装过程中,应随时检查模板的平整度和垂直度,发现偏差及时调整。
4、梁模板安装(1)安装梁模板时,应先在柱子或墙上弹出梁的轴线和标高控制线。
模板工程施工安全技术交底【完整版】
模板工程施工安全技术交底【完整版】【一:正规风格】一.工程信息1.1 工程名称:1.2 工程地址:1.3 建设单位:1.4 施工单位:1.5 监理单位:二.施工现场安全责任分工2.1 建设单位职责:2.2 施工单位职责:2.3 监理单位职责:三.施工现场安全管理措施3.1 施工现场安全组织机构及人员配置3.1.1 安全生产管理机构3.1.2 安全生产管理人员3.1.3 安全员职责3.2 施工现场安全管理制度3.2.1 安全责任制度3.2.2 安全生产控制制度3.2.3 安全教育培训和考核制度3.3 施工现场安全控制措施3.3.1 施工现场通行管理3.3.2 施工现场消防管理3.3.3 施工现场安全技术防护措施四.施工现场设施安全管理4.1 施工现场临时设施安全管理4.1.1 施工现场临时电源供应管理 4.1.2 施工现场临时用电安全管理 4.1.3 施工现场临时设施用品管理4.2 施工现场固定设施安全管理4.2.1 施工现场固定电源供应管理 4.2.2 施工现场固定用电安全管理4.2.3 施工现场固定设施用品管理五.施工现场机械设备安全管理5.1 机械设备安全管理制度5.1.1 机械设备安全检查制度5.1.2 机械设备安全操作制度5.1.3 机械设备故障排查制度5.2 机械设备安全管理措施5.2.1 机械设备进场验收管理5.2.2 机械设备定期检查和维护管理5.2.3 机械设备安全操作培训和考核【附件】:1. 工程施工安全责任书样本2. 安全生产管理机构设置图3. 安全操作考核评分表【法律名词及注释】:- 施工单位:承担工程施工的企业或个人。
- 监理单位:独立于建设单位、施工单位之外,负责监督工程质量、进度与施工合同以及工程质量标准的组织。
【二:简约风格】一.工程信息1.1 工程名称:1.2 工程地址:1.3 建设单位:1.4 施工单位:1.5 监理单位:二.安全责任分工2.1 建设单位职责:2.2 施工单位职责:2.3 监理单位职责:三.安全管理措施3.1 安全组织机构及人员配置3.1.1 安全生产管理机构3.1.2 安全生产管理人员3.1.3 安全员职责3.2 安全管理制度3.2.1 安全责任制度3.2.2 安全生产控制制度3.2.3 安全教育培训和考核制度3.3 安全控制措施3.3.1 施工现场通行管理3.3.2 施工现场消防管理3.3.3 施工现场安全技术防护措施四.施工现场设施安全管理4.1 临时设施安全管理4.1.1 临时电源供应管理4.1.2 临时用电安全管理4.1.3 临时设施用品管理4.2 固定设施安全管理4.2.1 固定电源供应管理4.2.2 固定用电安全管理4.2.3 固定设施用品管理五.机械设备安全管理5.1 机械设备安全管理制度5.1.1 安全检查制度5.1.2 安全操作制度5.1.3 故障排查制度5.2 机械设备安全管理措施5.2.1 进场验收管理5.2.2 定期检查和维护管理5.2.3 安全操作培训和考核【附件】:1. 安全责任书样本2. 安全管理机构设置图3. 安全操作考核评分表【法律名词及注释】:- 施工单位:承担工程施工的企业或个人。
模板安装安全交底
安全技术交底记录施工现场安全施工注意事项1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。
2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章作业。
4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。
不许私自用火,严禁酒后操作。
5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。
6、穿硬底鞋不得进行登高作业。
7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。
9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋,戴绝缘手套。
10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带消防器材等,保证消防措施的落实。
施焊时,特别注意检查下方有无易燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种作业资格证上岗。
13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。
14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。
凡患有高血压、心脏病、贫血症、癫痫病以及不适于高空作业的人员,不得从事高空作业。
16、机械设备、机具使用,必须做到“定人、定机”制度;未经有关人员同意,非操作人员不得使用。
17、电动机械设备,必须有漏电保护装置和可靠保护接零,方可启动使用.18、未经有关人员批准,不得随意拆除安全设施和安全装置;因作业需要拆除的,作业完毕后,必须立即恢复。
模板工程安全技术交底
模板工程安全技术交底一、背景介绍模板工程是建造施工过程中常用的一种暂时支撑结构,用于支撑混凝土浇筑过程中的楼板和梁板。
模板工程的施工过程中存在一定的安全风险,如模板的崩塌、坍塌、材料的滑落等。
为了保障施工人员的人身安全,提高施工效率,必须进行安全技术交底,确保施工人员了解并掌握模板工程的安全操作规范。
二、安全操作规范1. 模板搭设1.1 确保模板支撑结构坚固稳定,模板材料质量符合要求。
1.2 搭设前进行地基处理,确保地基承载力满足要求。
1.3 搭设过程中,模板支撑点要均匀分布,支撑点与地面的接触面积要大,支撑点要垂直于地面。
1.4 模板支撑点要与楼板结构连接坚固,支撑点与楼板之间的间隙要小于5mm。
1.5 模板支撑点的数量和布置要满足设计要求,不得随意增减。
2. 模板拆除2.1 拆除前需进行安全检查,确保拆除区域内无人作业。
2.2 拆除过程中,要采取逐层拆除的方式,先拆除上层模板,再拆除下层模板。
2.3 拆除过程中,要注意控制模板的下落速度,避免对下方人员造成伤害。
2.4 拆除过程中,要有足够的人员进行协助,确保拆除操作安全。
3. 模板材料管理3.1 模板材料要存放在干燥通风的仓库中,避免受潮。
3.2 模板材料要定期检查,发现有裂纹、变形等状况时要及时更换。
3.3 模板材料要分类存放,便于管理和使用。
3.4 模板材料在使用前要进行检查,确保无质量问题。
4. 安全防护措施4.1 施工人员要佩戴符合标准的安全帽、安全鞋等个人防护用品。
4.2 施工现场要设置明显的安全警示标志,提示施工区域。
4.3 施工现场要保持整洁,避免杂物堆放,防止绊倒等意外发生。
4.4 施工现场要设置暂时围挡,防止外部人员进入施工区域。
三、案例分析某工地在进行模板工程施工过程中,由于模板支撑点布置不合理,导致模板崩塌事故。
事故发生后,造成多名工人受伤,严重影响了工程进度。
经过调查分析,发现事故的原因主要是施工人员对模板工程安全操作规范不熟悉,没有进行安全技术交底。
木模板制作、安装安全技术交底
木模板制作、安装安全技术交底1、作业前检查使用的工具是否存在隐患,如手柄有无松动、断裂等,应测试手持式电动工具的漏电保护器,合格后方可使用,操作时应戴绝缘手套。
2、支塔大模板必须设专人指挥,模板工与起重机驾驶员应协调配合,做到稳起、稳落、稳就位。
起重臂回转范围内不得有无关人员。
3、安全梯不得缺档,不得垫高。
安全梯上端应绑牢,下端应有防滑措施,人字梯底脚必须拉牢,禁止两名以上操作员在同一梯子上工作。
4、在沟渠或构筑物上下时,应使用马道或安全梯,严禁搭乘吊具、攀登脚手架上下。
5、施工现场必须用火时,应事先申请用火证,并设专人监护。
6、高处作业时,材料必须码放平稳、整齐。
手动工具应放在工具袋中,不得乱扔乱放,扳手应用小绳系在身上,使用的铁钉不得含在嘴中。
7、作业前认真检查模板、支撑等构件是否符合要求,钢板有无严重锈蚀或变形,木模板及支撑材质是否合格,不得使用腐朽、劈裂、扭裂、用于制作模板或支撑材料的弯曲木材和其他有缺陷的木材。
8、使用手锯时,锯条必须调紧适度,下班时要放松,防止使用过程中突然骨折和受伤。
9、使用旧木材之前,必须清楚钉子,水泥黏结块等。
10、使用adze稳定切割材料、准,不得用力过猛,对面2m内不得有人。
11、在操作过程中,应随时清理木屑、刨花等杂物,并送到指定地点堆放。
12、槽内支模前,必须检查槽帮、支撑,确认无塌方危险。
向槽内运料是时,应使用绳索缓放,操作人员应互相呼应,模板安装时,应同时固定。
13、操作前检查所有工具、设备。
确认安全后方可作业。
14、使用支架支撑模板时,应平整压实地面,底部应垫5㎝厚的木板。
按安全技术要求拉动各节点拉杆、撑杆连接牢固。
15、操作人员上、下架子必须走马道或安全梯,严禁利用模板支撑攀登上下,不得在墙顶、在独立梁和其他高、窄和物体保护模板上行走。
严禁从高处向下方抛料。
搬运模板时应稳拿轻放。
16、基础及地下工程模板安装之前,必须检查基坑土墙边坡的稳定性,基坑上口边沿1m以内不得堆放模板及材料,向槽(坑)内运送模板构件时,严禁抛掷。
模板工程安全技术交底
交底人签字: 员:
监理签字:
安全 日期:
年月日
接受人(全员)签字:
注:本交底一式三份,班组、交底人、资料保管员各一份。
(4)应严格按施工设计与安全技术措施的规定进行施工。在安装、拆除作业前,工程技术人员应以书面形式向 作业班组进行施工操作的安全技术交底,作业班组应对照书面交底进行上、下班的自检和互检。
(5)施工过程中的检查项目应符合下列要求: 1)立柱底部基土应回填夯实。 2)垫木应满足设计要求 3)垫底位置应正确,顶托螺杆伸出长度应符合规定。 4)立杆的规格尺寸和垂直度应符合要求,不得出现偏心荷载。 5)扫地杆、水平拉杆、斜杆等的设置应符合规定,固定应可靠。 6)安全网和各种安全设施应符合要求
(6)在高处安装和拆除模板时,周围应设安全网或搭脚手架,并应加设防护栏杆。在临街面及交通要道区,尚应 设警示牌,派专人看管。
(7)有关避雷、防触电和架空输电线路的安全距离应符合国家现行标准《施工临时用电安全技术规范》JGJ 46 的有关规定。施工用的临时照明和动力线应采用绝缘电缆线,且不得直接固定在钢模板上。夜间施工时,应有足够 的照明,并应制定夜间施工的安全措施。施工用临时照明和机电设备线严禁非电工乱拉乱接。同时还应经常检查线 路的完好情况,严防绝缘破损漏电伤人。
模板制安施工安全技术交底模板
一、施工前的准备工作1. 施工现场布置:根据施工图纸和现场实际情况,确定模板的堆放区、配件堆放区及模板周转用地等。
2. 施工场地要求:场地应平整坚实,排水畅通。
采用2:8灰土15cm厚,上铺一层石子夯实,坡度为2%,向排水沟方向找坡。
堆放区四周应挖排水沟。
3. 模板运输与码放:模板卸车后,重叠码放高度不超过10块,相邻码放区之间留出通道,便于模板配件安装。
底层模板离地面10cm。
4. 配件安装:配件安装后,模板吊离码放区。
对于安装支撑的模板,可将其吊至使用部位附近堆放。
清理板面及刷脱模剂。
5. 人员安排:现场设专职人员、专业施工班组负责模板的制安工作。
要求熟悉模板平面图及模板设计方案,熟悉模板施工安全规定。
6. 模板清点:按模板数量表,清点运到现场的模板,穿墙螺栓、各种连接螺栓入库保存,以防生锈。
斜支撑的调节丝杠、穿墙螺栓涂抹润滑油。
7. 存放大模板:随时将自稳角调好,使自稳角度成70—80度。
下部座垫通长木方,面对面放置,防止倾倒。
大模板存放必须将地脚螺栓提上来。
二、施工过程安全技术交底1. 施工人员必须穿戴好个人防护用品,如安全帽、安全带、防护眼镜、防尘口罩等。
2. 施工前,对施工人员进行安全技术培训,确保施工人员了解并掌握施工安全操作规程。
3. 上下模板时,必须使用专用工具,严禁攀爬模板或倚靠模板。
4. 模板安装过程中,严禁在模板上行走、跳跃或放置重物。
5. 模板安装时,严禁将模板吊离地面,以防模板坠落。
6. 模板安装完成后,必须对模板进行验收,确保模板安装牢固、稳定。
7. 施工过程中,如遇大风、雨雪等恶劣天气,应暂停施工,待天气好转后再继续施工。
8. 施工过程中,发现安全隐患,应立即停止施工,并及时报告项目负责人。
三、施工结束后安全技术交底1. 施工结束后,对模板进行拆除,拆除过程中应注意安全,防止模板坠落。
2. 拆除后的模板应整齐堆放,便于回收利用。
3. 施工现场清理干净,确保无安全隐患。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
12.用机械吊装模板时,应检查机械设备和绳索的安全性和可靠性。起吊后下面不得站人或通行。模板下放,距地面1m时,作业人员方可靠近操作。
16.拆除模板不得双层作业,3m以上模板在拆除时,应用绳索拉住或用设备拉紧,缓慢送下。
安全部
技术部
施工部
作业人员
注:本交底一式两份,班组、交底人、各一份
7.用旧木料制作模板时,应将钉子、扒钉拔掉收集好,不得随地乱扔。
8.在基坑或围堰内支模时,应检查基坑有无塌方现象,围堰是否坚固,确认无误后,方可操作。
9.在基坑内吊送木材和工具时,应设溜槽或绳索系放不得抛掷机械吊送应有专人指挥。模板要捆绑结实,基坑内的操作人员要避开吊送的料具。
10.用人工搬运,支立较大模板时,应有专人指挥,所用的绳索要有足够的强度,绑扎牢固,支立模板时,底部固定后再进行支立,防止滑动倾覆。
13.高处作业应将所需工具放在工具袋内,传递工具不得抛掷或将工具放在平台和木料上,更不得插在腰带上。
14.在用斧锤作业时,应照顾四周和上下的安全,防止误伤他人。斧头刀口处应配刃口皮套。
15.拆除模板时,应制订安全措施按顺序分段拆除,不得留有松动或悬挂的模板,严禁硬砸或有机械大面积拉倒,拆下带钉木料,应随即将钉子拔掉。
3.模板木材应堆放平稳,元木垛不得小于3m,垛距不得小于1.5m,成材垛高一般不超过4m,每增加0.5m应加设横木。垛距不得小于1m,作业场地应避开高压线路。
4.下班前应半锯木、木屑、刨花等杂物清除干净,并要运出场地进行妥善处理。
5.制作中应随时细致选料,木模不得使用腐朽,扭裂和大横节疤等木料。
6.制作中应随时检查工具,发现松动、脱落现象,应立即修好。
模板制安安全技术交底
交底单位名称:核工业南京建设集团有限公司
工程名称
辽宁徐大堡核电厂施工临时设施(小五通)及重件道路工程
交底内容
模板制安
交底时间
1.模板作业场地的布置,木料、模板半成品的堆放,废料堆集和场内道路的修建,应做到统筹安排,合理布局。
2.作业场地应搭设简易作业棚,修有防为火通道,配备必需的防为火器具,四周应设置围栏,作业场内严禁烟火。
