预制楼梯制作、吊装方案一、预制构件进场1、预制区与构件码放布置:施工场地设置考虑同时能满足预制构件制作与构件堆放还要满足塔吊吊运半径。

故现场设置专用预制构件区,构件堆场设置塔吊回旋半径以内,以免预制构件吊装时相互影响同时避免构件二次吊运。

2、预制构件的码放:1)预制构件的码放应预埋吊件向上,标志向外;垫木或垫块在构件下的位置应与吊装、脱模时的位置一致。

2)构件不得重叠堆放,构件做专用钢构件栏放置。

3)预制构件在码放时严禁损坏构件面层,应做好成品保护4)堆放区周边设置防护栏杆,并于醒目位置提醒非吊装作业人员严禁入内,预制构件与地面成90°垂直稳固码放。

3、施工机械布置:鉴于装配式结构的特殊性,吊装机械经认真考虑与查证验算选择合适型号的塔吊,能满足使用要求,为保证吊装起重点,塔吊布置经实测布设于施工楼南侧4米处(塔吊位置详见图)。

二、预制构件吊装(一)吊具类别与使用1、起吊工具形式构件吊装机械主要采用塔吊,并确保全覆盖。

吊装时采用专用吊钉扣进行吊装。

吊钉与吊扣选用正规公司生产的2.5T球头锚钉(俗称吊钉)和鸭嘴吊扣(上图),配套使用以确保使用安全。

2、吊点布置的原则:1)满足吊点本身锚固强度要求2)满足构件整体平衡原则3、吊具检查在预制构件吊装前,对吊具与钢丝绳逐部检查,主要检查吊具的外观是否有开裂与磨损情况,钢丝绳是否存在断股、破损等问题,对于不能满足施工的吊具与钢丝绳需按照相关标准予以报废。

项目安全负责人需督促此项工作的落实并做定期抽查。

4、预制构件吊装1)预制构件验收a、混泥土构件外观质量应符合下表1的规定,不允许存在严重缺陷,对于出现的一般缺陷,应按技术处理方案进行处理,并重新检查验收。

预制构件不得存在影响结构性能或装配、使用功能的尺寸偏差,应符合表2的规定。

名称现象质量要求露筋构件内钢筋未被混凝土完全包裹而外露受力主筋不应有,其它构造钢筋和箍筋允许少量b、预制构件脱模后、存在不影响结构性能、钢筋、预埋件或者连接件锚固的局部破损和构件表面的非受力裂缝时,可采用修补浆料进行表面修补后使用,详见表2。

13-华江公司-预制楼梯施工方案

13-华江公司-预制楼梯施工方案

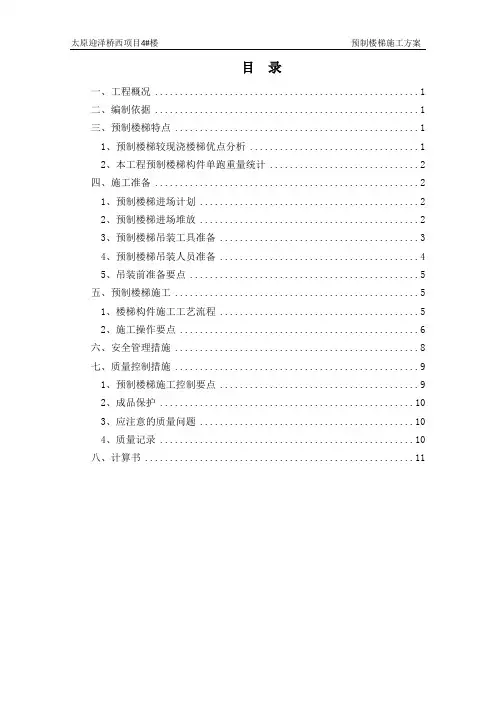

太原迎泽桥西项目4#楼预制楼梯施工方案目录一、工程概况 (1)二、编制依据 (1)三、预制楼梯特点 (1)1、预制楼梯较现浇楼梯优点分析 (1)2、本工程预制楼梯构件单跑重量统计 (2)四、施工准备 (2)1、预制楼梯进场计划 (2)2、预制楼梯进场堆放 (2)3、预制楼梯吊装工具准备 (3)4、预制楼梯吊装人员准备 (4)5、吊装前准备要点 (5)五、预制楼梯施工 (5)1、楼梯构件施工工艺流程 (5)2、施工操作要点 (6)六、安全管理措施 (8)七、质量控制措施 (9)1、预制楼梯施工控制要点 (9)2、成品保护 (10)3、应注意的质量问题 (10)4、质量记录 (10)八、计算书 (11)一、工程概况太原迎泽桥西项目是太原冠泽置业有限公司投资开发的项目,位于山西省太原市万柏林区移村南街以南、晋祠路以西、滨河西路以东、后王街以北。

总建筑面积为240329.12㎡,其中4#楼建筑面积为41165.21㎡,建筑层数为地上51层,地下3层。

结构形式为剪力墙结构。

建筑总高度均为160m,标准层层高3.05m。

本工程4#楼楼梯采用预制楼梯。

4#楼预制楼梯从4层开始,地下部分及一至三层均为现浇楼梯,4层至顶层楼面梯段采用装配整体式施工工艺,每层2个楼梯预制梯段(剪刀式楼梯),共48层96个梯段。

其中休息平台及梯梁为现浇结构,斜跑梯段采用预制施工。

楼梯的安装采用塔吊进行吊装,塔吊中心至4#楼预制楼梯楼梯间最远距离约为30m,经查阅本塔吊说明书,该长度的吊装荷载为8T(详见附图《塔吊起重性能表》),大于预制楼梯重量5T,塔吊的吊装能力能够满足吊装要求。

二、编制依据《建筑结构荷载规范》 GB50009-2011《装配式混凝土结构技术规程》 JGJ1-2014《建筑施工安全检查标准》 JGJ59-2012《建筑施工高处作业安全技术规范》 JGJ80-91《重要用途钢丝绳》 GB8918-2006《钢结构设计规范》 GB50017-2003《建筑施工计算手册第五版》江正荣版本工程施工图纸、本工程现场平面布置图TC75/25塔吊使用说明书三、预制楼梯特点1、预制楼梯较现浇楼梯优点分析成本工厂化专业生产,人力少,材料周转次数多,混凝土浪费少,节约成本。

预制安装法施工方案

预制安装法施工方案

一、工程概况本工程为某住宅小区住宅楼,总建筑面积为XX万平方米,共XX栋楼。

施工地点位于我国某城市,地质条件良好,工程基础为桩基础。

本次施工采用预制安装法,主要包括预制外墙板、预制楼梯、预制阳台板等构件。

二、施工工艺1.预制构件生产(1)预制构件采用工厂化生产,确保构件质量。

预制构件主要包括外墙板、楼梯、阳台板等。

(2)预制构件生产流程:模具制作→钢筋绑扎→浇筑混凝土→养护→脱模→构件堆放。

2.预制构件运输(1)预制构件运输采用专用运输车,确保构件在运输过程中的安全。

(2)运输过程中,对构件进行加固,防止构件在运输过程中发生变形或损坏。

3.预制构件安装(1)现场施工前,对施工人员进行技术交底,确保施工人员熟悉预制构件安装工艺。

(2)安装顺序:首先安装外墙板,然后安装楼梯、阳台板等。

(3)安装外墙板时,先在楼面上弹出控制线,然后按照控制线进行安装。

安装过程中,确保外墙板与楼面、梁柱的连接牢固。

(4)安装楼梯、阳台板等构件时,先进行定位,然后进行固定。

固定过程中,确保构件与楼面、梁柱的连接牢固。

(5)安装完成后,对构件进行验收,确保安装质量。

三、质量控制1.预制构件生产质量控制(1)严格控制预制构件的原材料质量,确保构件强度、耐久性等性能满足设计要求。

(2)严格控制预制构件生产过程中的各个环节,确保构件尺寸、形状、表面质量等符合设计要求。

2.预制构件运输质量控制(1)确保运输过程中的安全,防止构件在运输过程中发生变形或损坏。

(2)对运输过程中的构件进行检查,发现问题及时处理。

3.预制构件安装质量控制(1)严格控制安装过程中的施工质量,确保构件与楼面、梁柱的连接牢固。

(2)对安装完成的构件进行验收,确保安装质量。

四、安全措施1.施工现场设置安全警示标志,确保施工人员安全。

2.施工现场设置安全通道,确保施工人员通行畅通。

3.施工过程中,严格遵守操作规程,防止安全事故发生。

4.对施工人员进行安全教育培训,提高施工人员的安全意识。

安装预制楼梯施工方案

安装预制楼梯施工方案

一、工程概况预制楼梯是一种新型的建筑构件,具有施工便捷、质量可靠、美观大方等特点。

本施工方案适用于一般民用建筑中的预制楼梯安装工程。

二、施工准备1. 材料准备:(1)钢筋混凝土预制楼梯休息板、踏步板、单跑楼梯梁、垃圾道等构件的型号、规格、质量应符合设计要求,并附有出厂合格证。

(2)水泥:325号硅酸盐水泥、普通硅酸盐水泥、矿渣硅酸盐水泥。

(3)砂:中砂。

(4)细石:粒径0.5~3.2cm。

(5)钢材:扁纲规格40mm×6mm,角钢规格50mm×50mm。

(6)焊条:E4303焊条,要有出厂合格证。

2. 主要机具:撬棍、吊钩、吊索、卡环、垫铁、钢楔、水换、横吊梁、倒链等。

3. 人员准备:施工队伍应具备相关施工资质,熟悉预制楼梯安装工艺,具备良好的施工技能和安全意识。

三、施工工艺1. 测量放线:在楼梯间周边梁吊装后,测量并弹出相应楼梯构件端部和侧边控制线。

2. 构件进场检查:复核构件尺寸和构件质量,确保符合设计要求。

3. 构件编号:在构件上标明每个构件所属的吊装区域和吊装顺序编号,便于吊装工人辨识吊具。

4. 吊装施工:(1)根据构件形式选择钢梁、吊具和螺栓,并在低跨采用专用吊装设备进行吊装。

(2)吊装过程中,确保构件平稳、垂直,避免碰撞和变形。

(3)吊装到位后,进行安装加固施工,确保构件连接牢固。

5. 钢筋焊接:在预制楼梯构件接缝处进行钢筋焊接,确保钢筋连接牢固。

6. 钢筋保护层施工:按照设计要求,对钢筋进行保护层施工。

7. 防水施工:在预制楼梯与墙体接缝处进行防水施工,确保防水效果。

8. 验收:施工完成后,进行验收,确保预制楼梯安装质量符合设计要求。

四、施工注意事项1. 施工过程中,应严格按照施工方案进行操作,确保施工质量。

2. 施工人员应佩戴安全帽、安全带等个人防护用品,确保施工安全。

3. 施工现场应保持整洁,确保施工环境良好。

4. 施工过程中,应做好防火、防尘、防毒等工作。

预制楼梯施工方案

预制楼梯施工方案

预制楼梯施工方案1. 引言本文档旨在提供一个详细的预制楼梯施工方案,以便施工人员能够按照正确的步骤进行施工。

预制楼梯是一种常见的楼梯建造方式,其具有高效、快速、质量可靠的优点。

本文档将介绍预制楼梯的施工流程、材料准备、具体步骤等内容,以便施工人员能够全面理解和掌握预制楼梯的施工技术。

2. 施工流程预制楼梯的施工流程主要包括材料准备、浇筑模板、安装钢筋、浇筑混凝土、养护等步骤。

2.1 材料准备在施工之前,需要准备以下材料:•预制楼梯模板•钢筋•混凝土•施工工具(如铁钳、搅拌机等)2.2 浇筑模板首先,需要根据楼梯的设计图纸将预制楼梯模板进行组装。

确保模板的尺寸和形状与设计要求一致。

2.3 安装钢筋在模板安装完毕后,需要将钢筋按照设计要求进行精确的安装。

在安装钢筋时,需要注意保持钢筋的准确位置和间距,以确保楼梯的结构强度。

2.4 浇筑混凝土当钢筋安装完成后,可以进行混凝土的浇筑。

在浇筑混凝土之前,需要先进行混凝土搅拌,确保混凝土的质量。

然后,将混凝土均匀地倒入预制楼梯模板中,填充整个模板空间。

2.5 养护在混凝土浇筑完成后,需要进行养护工作。

养护期间,需要保持混凝土的湿润,避免干燥和裂缝的产生。

通常情况下,需要对楼梯施加适当的重物,以确保混凝土的均匀压实。

3. 具体步骤以下是预制楼梯施工的具体步骤:3.1 准备材料和工具根据施工流程中提到的材料和工具清单,确保所有需要的材料和工具都准备齐全。

3.2 组装模板按照设计要求,将预制楼梯模板进行组装,并确保模板的尺寸和形状正确无误。

3.3 安装钢筋根据设计图纸,将预制楼梯模板中的钢筋按照正确的位置和间距进行精确安装。

3.4 搅拌混凝土使用混凝土搅拌机,将水泥、骨料和水按照一定比例进行搅拌,确保混凝土的质量和均匀性。

3.5 浇筑混凝土在混凝土搅拌完成后,将混凝土均匀地倒入预制楼梯模板中,确保填充整个模板空间。

3.6 养护在混凝土浇筑完成后,进行养护工作。

保持混凝土的湿润,避免干燥和裂缝的产生。

预制楼梯安装技术交底

预制楼梯安装技术交底

交底部位工序名称构件安装3.材料准备
材料准备表
交底部位工序名称构件安装
二、进场质量检测
构件进场验收需按照《混凝土结构工程施工质量验收规范》GB50204、《装配式混凝土结构技术结构技术规程》、有关地方标准要求以及预制构件深化设计详图进行验收,主要包括对预制构件的质量证明文件、施工单位或监理单位的驻厂监督记录及外观尺寸的验收,具体验收标准详见预制构件进场验收方案。

三、安拆施工工艺
1.叠合板吊装
(1)吊装工艺流程
叠合板吊装工艺流程图
安装技术交底记录
安装技术交底记录
安装技术交底记录
交底部位工序名称构件安装
四、安装质量标准
构件进场验收需按照《装配式混凝土建筑技术标准》GB/T51231-2016、有关地方标准要求进行验收,如表10.4.12。

安装技术交底记录
工程名称交底日期
交底部位工序名称构件安装
安装技术交底记录。

预制楼梯板施工方案

预制楼梯板施工方案

预制楼梯板施工方案
一.工艺流程
预制楼梯板安装的准备→弹出控制线并复核T钢垫片调节找平T楼梯板起吊→楼梯板就位、校正T检查验收
二.工艺要点
1 .安装准备
熟悉图纸,检查核又办勾件编号,确定安装位置,并对吊装JII页序进行编号;
2 .弹控制线
根据施工图纸,弹出楼梯安装控制线,对控制线及标高进行复核。

楼梯侧面距结构墙体预留30mm空隙,为后续初装的抹灰层预留空间;梯井之间根据楼梯栏杆安装要求预留40mm空隙。

3 .预制楼梯板采用水平吊装,用螺栓将通用吊耳与楼梯板预埋吊装内螺母连接,起吊前检查卸扣卡环,确认牢固后方可继续缓慢起吊。

预制楼梯板模数化吊装示意图
4 .预制楼梯吊具安装完成后,采用慢起、快升、缓放的操作方式吊运至楼梯施工操作层。

5 .预制楼梯板就位
待楼梯板吊装至作业面上500mm处略作停顿根据楼梯板方向调整,就位时要求缓慢操作,严禁快速猛放,以免造成楼梯板震折损坏。

6 .楼梯板基本就位后,根据控制线,利用撬棍微调,校正。

剪刀梯滑动一端安装节点大样剪刀梯固定一端安装节点大样
预制楼梯连接示意图
7 .预制楼梯板与现浇部位连接灌浆
预制楼梯板与休息平台连接部位采用灌浆料进行灌浆,灌浆要求从楼梯板的一侧向另外一侧灌注,待灌浆料从另一侧溢出后表示灌满。

8 .预制楼梯板安装保护
1)预制楼梯板进场后堆放不得超过四层,堆放时垫木必须垫放
在的楼梯吊装点下方;
2)在吊装前预制楼梯采用多层板钉成整体踏步台阶形状保护踏步面不被损坏,并且将楼梯两侧用多层板固定做保护;
3庵吊装预制楼梯之前将楼梯埋件处砂浆灰土等杂质清除干净,确保预制楼梯焊接质量。

预制楼梯施工方案(3篇)

预制楼梯施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX项目预制楼梯施工2. 工程地点:XX地区XX项目3. 工程规模:XX栋楼,共计XX个预制楼梯4. 施工单位:XX建筑工程有限公司5. 施工时间:XX年XX月至XX年XX月二、施工准备1. 施工图纸:严格按照设计图纸进行施工,确保楼梯的结构安全、美观、实用。

2. 材料设备:采购符合国家标准的预制楼梯构件、钢筋、混凝土、水泥、砂石等原材料,确保材料质量。

3. 人员组织:成立预制楼梯施工班组,明确各岗位人员职责,加强施工人员的技术培训和安全教育。

4. 施工现场:平整场地,搭建临时设施,确保施工顺利进行。

三、施工工艺流程1. 施工准备(1)审查施工图纸,明确施工要求;(2)组织人员、设备进场,做好施工前的准备工作;(3)做好施工现场的排水、照明、通风等设施。

2. 预制楼梯构件制作(1)根据设计图纸,制作预制楼梯构件;(2)构件制作过程中,严格控制尺寸、形状和强度;(3)构件制作完成后,进行质量检验,确保合格。

3. 预制楼梯构件运输(1)采用平板车、吊车等运输工具,将预制楼梯构件运输至施工现场;(2)运输过程中,确保构件不受损坏。

4. 预制楼梯构件安装(1)在安装现场,按照设计要求,进行基础处理;(2)根据图纸要求,安装预制楼梯构件;(3)安装过程中,注意构件的水平和垂直度,确保安装精度;(4)构件安装完成后,进行质量检验。

5. 钢筋焊接与绑扎(1)根据设计图纸,焊接钢筋,确保焊接质量;(2)钢筋绑扎过程中,注意保护焊接部位,防止钢筋变形;(3)钢筋焊接与绑扎完成后,进行质量检验。

6. 混凝土浇筑(1)根据设计要求,浇筑混凝土;(2)混凝土浇筑过程中,注意振捣密实,确保混凝土质量;(3)混凝土浇筑完成后,进行养护。

7. 施工收尾(1)对预制楼梯进行清理,确保表面整洁;(2)检查施工质量,确保符合设计要求;(3)办理竣工验收手续。

四、施工质量控制1. 材料质量控制:严格按照国家相关标准,对原材料进行检验,确保材料质量合格。

预制楼梯施工方案

预制楼梯施工方案

预制楼梯施工方案目录A)B)C)A)b)C)D)预制楼梯吊装施工方案建设单位:宁波万启置业有限公司设计单位:宁波民用建筑设计研究院有限公司勘察单位:核工业金华工程勘察院监理单位:上海叶丁民防建设咨询有限公司建设单位:江苏建工集团有限公司工程地点:宁波市鄞州新城区潘火街道鄞州区中和片区yz06-16-c10a地块住宅项目由1#至8#共8栋17-33f高层及超高层住宅组成。

整个地块包括一个地下室,总建筑面积为.54。

地上建筑面积.42㎡,地下室建筑面积.64㎡,地下一层(层高 4.755米),室内地下室顶板标高为-0.045,地上18~33层,建筑物高度57.4~100m。

除5#、6#、7#主楼位置桩采用600预应力高强混凝土管桩,桩型为PHC600A110,桩端持力层为5-3层(砾砂层),桩端进入持力层深度不小于1.0米,采用重锤轻击方式.。

5#,6#,7#楼主楼位置采用钻孔灌注桩,桩径700以7-1层粉质粘土作为持力层,桩端进入持力层深度不小于3.0米。

有效桩长64米本工程0.000相当于黄海标高4.600m,地下室底板结构标高-4.800m,地下室顶板标高-1.3m,无夹层主楼地下室顶板标高-0.045m,基础底板厚度为400、450mm、1800mm,地下室顶板厚度为200、350mm。

为保护施工现场施工人员施工安全,保证人平安无事、物安稳可靠,环境安全良好,体现“安全第一、预防为主”的方针,实行我公司“精细管理,每建必优”管理方针,特制定如下专项方案。

本工程在2#(3-25层)、4#(4-18层)、7#(7-33层)、8#(5-18层)四栋楼采用装配整体式楼梯施工工艺,每层楼梯休息平台为现浇结构,斜跑采用预制施工。

楼梯的安装采用塔吊进行吊装,塔吊中心至最远楼梯间距离约为38米左右,经查阅本塔吊说明书,该长度的吊装荷载为 1.88T(详见附图《负荷特性表》),大于预制楼梯重量1.73T,塔吊的吊装能力能够满足吊装要求。

预制楼梯吊装

预制楼梯吊装

目录第一章工程概况第二章编制依据第三章方案确认3.1楼梯构件统计............................................................................................................3.2构件吊装耗时............................................................................................................3.3图纸设计情况............................................................................................................ 第四章材料进场路线及堆放第五章材料预制计划第六章施工组织6.1吊装前准备要点........................................................................................................6.2楼梯构件吊装要点....................................................................................................6.3吊装过程示意............................................................................................................6.4 安装........................................................................................................................... 第七章劳动力组织第八章安全管理第九章吊装质量管理第十章成品保护第十一章需注意的质量问题第十二章应急预案第十三章质量记录第一章工程概况工程名称:建设单位:勘察单位:设计单位:监理单位:施工单位:本工程位于-根据设计说明±0.000相当于85国家高程4.65米。

预制楼梯及现场吊装施工方案

预制楼梯及现场吊装施工方案

预算员
资料员
保管员
预制楼梯及现场吊装专项施工方案 第5页 共28页
建筑工程有限公司
第三章 施工安排
第二节. 项目管理机构职责划分
项目经理: 公司派遣的项目经理主持全现场的施工组织工作,对现场负总责。合理配置企业 人力、物力资源,不断完美企业制度和管理体制,协调部门之间关系。参与公司质 量方针、目标的制定。项目经理负责施工现场人员、设备的安全及防火工作。负责 特种作业人员培训及安全教育。指导施工现场文明施工。 技术组: 公司将派遣足够的技术力量。技术组分为土建、水暖、电气,做到责任分明,以 减少、避免交叉管理带来的不便和失误;设专人负责档案管理,做到信息管理畅通 及时;设专职质量检查员,针对每户配合监理人员检查、建立分户档案。 参与公司质量方针和目标的制定,负责工程施工的全过程的控制、预防措施和纠正 措施,质量记录的控制。负责分包工程质量技术的控制与管理。负责产品的标识和 可追溯性及搬运、贮存、防护和交付过程的控制与管理。负责过程控制中施工技术 管理生产设备管理和保证施工过程符合技术标准。组织开展技术革新活动,引进推 荐新技术、新工艺、新材料、新设备。负责本部门技术文件和有关质量记录的控制 与管理。负责公司工程质量检查与管理,按“验评标准”对工程实行全过程的控制 检查。推行三检原则,整理质量评定资料。针对每户配合监理人员检查、建立分户 档案,做到过程控制,认真贯彻执行分户验收制度。 施工组: 执行指挥质量决策,组织实施质量方针,实现质量目标,参与决策质量机构设 置、人员物资配备,确保工程质量。 安全组: 负责全现场的安全生产文明施工工作。负责施工现场人员、设备的安全及防火工 作。负责特种作业人员培训及安全教育。指导安全生产及施工现场文明施工。负责 防火、防触电、防煤气中毒管理工作。 采购组: 负责采购计划的提前上报、材料储备,尤其要保证冬季施工的材料供应。负责采 购过程控制及周转材料的管理。负责产品的控制及搬运、贮存控制与管理。对所采 购的材料进货检验、发放质量负责,负责每批进场材料合格证,检验报告的检验整 理,严格控制进场材料的质量。 班组长: 班组长带领施工作业人员,对鼓舞士气、提高工效有着决定性作用,尤其在冬季 施工阶段,班组长要身先士卒,积极肯干。班组长对本班组工程质量负有直接责任, 严格按图纸及技术交底施工,确保工程质量,做好自检、互检、交接检,质量不达 标不得向下道工序移交,拒绝不达标工序的移交,发现材料质量问题有权拒绝使用 和向上级报告。

PC预制楼梯施工方案

PC预制楼梯施工方案

PC预制楼梯施工方案一、楼梯预制工艺流程:钢模清理(钢丝刷)—脱模剂涂刷—钢模吊装、对孔(踏步板部分)—楼梯钢筋安装—吊装螺栓预埋—钢模吊装、对孔(平板部分)—封板安装—钢模零件安装—调节钢模尺寸—混凝土浇筑—12小时拆除所有钢模零件—24小时吊开钢模—48小时吊开楼梯预制件—缺陷修补—吊装(详见吊装工艺流程)二、楼梯预制施工要点楼梯PC建筑PC化是指将住宅产业实行工业化生产,以工厂化方式生产各种住宅构配件,现场机械化装配。

它的基本内容是住宅的标准化和体系化,建筑构配件生产工厂化。

住宅PC产业化采用标准化设计,构配件工厂化生产,机械化施工,变“现场建造”为工厂制造。

不仅提高了劳动生产率,降低了住宅建设成本,而且缩短了建设工期。

采用住宅工业化的住宅建筑体系可改变传统建造方式带来的施工劳动强度大、生产效率低、资源消耗大、生产成本高、环境污染大的弊端,全面提高住宅生产工业化水平。

(一)楼梯钢模拼装1,在钢模拆除后第一时间内清理所有的钢模表面混凝土,阴角部分无法清除的混凝土采用钢丝刷清除干净。

钢模上的所有零部件同时清理干净(零部件:螺栓固定板、两侧封板等)。

清除后待表面干燥时涂刷脱模剂。

2,拼装钢模时先拼装踏步板一侧钢模,对孔完成后用销钉暂时固定。

3,将预先制作好的楼梯钢筋网片侧向固定在钢模上,钢筋网片固定后检查钢筋网片是否变形及钢筋间距是否符合图纸要求,如有问题及时整改。

4,安装踏步侧钢模的四个吊点。

钢模设计时已按楼梯深化图纸将吊点处开孔处理。

安装时只需用M20螺钉将M20螺栓固定即可。

5,楼梯钢筋及四个吊点安装完成,检查无误后。

将平板侧钢模安装在底模上,吊装时对孔用销钉固定,后固定螺钉。

6,两侧钢模全部固定后,安装钢模两侧封板。

封板固定全部采用销钉、销片固定,安装时先固定对角。

销片加固时注意均匀加固,避免拼缝过大。

7,封板安装完成后,安装钢模上部的四个调节螺杆,最后用调节螺杆符合楼梯踏步宽度。

8,最后安装PC楼梯的两个侧向吊点螺栓。

预制楼梯安装工程

预制楼梯安装工程

预制楼梯安装工程预制楼梯是一种先预制挂在楼梯架上的楼梯,然后在现场进行安装的楼梯。

预制楼梯安装工程是指在建筑工程中进行预制楼梯的制作和安装工作。

本文将介绍预制楼梯安装工程的相关信息,包括材料、工具、施工步骤等。

材料预制楼梯安装工程所需的材料主要包括以下几种:1.预制楼梯:预制楼梯的材料可以是钢、混凝土或木材等。

2.楼梯架:楼梯架一般由钢材制成,用于固定楼梯。

3.紧固件:包括螺栓、螺母、垫圈等紧固件,用于固定楼梯架和楼梯。

4.熔机:用于焊接楼梯架和楼梯的连接部位。

5.砂浆、水泥:用于填充楼梯架和楼梯的连接部位。

6.工具:如气动钻、电锤、切割机等。

工具预制楼梯安装工程所需的工具包括以下几种:1.扳手:用于安装螺栓和螺母。

2.气动钻:用于在楼梯和楼梯架的连接部位上钻孔。

3.电锤:用于在混凝土墙面上凿出安装孔。

4.切割机:用于切割楼梯和楼梯架。

5.手电钻:用于在木板上钻孔。

6.手锤、尺子等基本手工具。

施工步骤预制楼梯的安装一般分为以下几个步骤:1.制作楼梯:根据设计方案制作预制楼梯。

2.定位楼梯:根据楼梯的设计高度和长度,确定预制楼梯的安装位置。

3.安装楼梯架:在楼梯预留的位置上安装楼梯架,用螺栓固定。

4.安装预制楼梯:将预制楼梯挂到楼梯架上,调整好位置。

5.焊接楼梯架和楼梯:在楼梯架和楼梯的连接部位上进行焊接。

6.填充连接部位:用水泥或砂浆填充楼梯架和楼梯的连接部位。

7.检查:检查楼梯的安装是否符合设计要求,稳定可靠。

8.完工:完成楼梯的所有安装工作,清理现场。

注意事项预制楼梯的安装工程需要注意以下几点:1.确保预制楼梯的尺寸和安装位置准确无误。

2.设计方案和现场施工要符合相关的安全规定和标准。

3.确保楼梯的安装稳定可靠,否则可能存在安全隐患。

4.操作工人要具备相关的专业知识和技能,保证施工质量。

结论预制楼梯安装工程需要仔细制定安装方案,使用高质量的材料和精良的设备,施工人员要具有专业的知识和技能,确保楼梯的安装质量和安全性。

吊装预制楼板预制楼梯吊装专项施工方案

吊装预制楼板预制楼梯吊装专项施工方案

吊装预制楼板预制楼梯吊装专项施工方案预制楼板和预制楼梯的吊装是建筑施工中的常见工序之一,它们的安装直接关系到整体结构的稳定性和安全性。

因此,在进行吊装时必须要制定详细的专项施工方案,以确保施工过程的顺利进行。

以下是一份关于吊装预制楼板和预制楼梯的专项施工方案。

一、前期准备工作1.了解工程现场的情况,包括地理环境、天气气候、交通道路等因素,并做好相应的安全预案。

2.完善各项施工准备工作,包括制定施工方案、组织人员、准备设备材料等。

二、吊装方案制定1.按照相关规范和设计要求,确定吊装的具体方案。

包括吊装设备的选择、吊点的确定、吊装顺序等内容。

2.针对预制楼板和预制楼梯的具体情况,确定合理的吊装方式,如使用起重机械、吊车、吊具等。

3.对吊装过程中可能出现的特殊情况进行分析和预判,制定相应的安全措施。

三、安全措施1.严格遵守相关安全规定,如佩戴安全帽、安全绳等个人防护装备。

2.制定施工现场安全区域,设置合理的施工警示标志,并进行相关路面封闭、防护措施。

3.对吊装设备进行定期检查和维护,确保其运行正常、安全可靠。

4.进行预演和模拟试吊,熟悉操作流程,熟练掌握吊装技术要领。

四、施工过程1.详细核对各项准备工作是否就绪,确保施工过程的顺利进行。

2.对吊装设备进行安全检查,并确定合适的吊装位置和角度。

3.安装好吊具,进行预制楼板和预制楼梯的吊装作业。

在吊装过程中,要注意悬臂长度、吊钩位置、吊装速度等参数的控制。

4.在吊装过程中,要有专人指挥,负责控制吊装操作的协调和顺利进行。

5.检测和确认吊装完毕后,进行临时固定,确保吊装物体的稳定性。

五、后续处理1.完成吊装作业后,及时清理现场,确保施工区域的整洁和安全。

2.对吊装设备进行清洁和维护,妥善保管,以备下次使用。

3.进行吊装作业的记录和总结,总结工作中存在的问题和不足,为以后的吊装作业提供参考。

以上是关于吊装预制楼板和预制楼梯的专项施工方案,该方案的制定需要根据具体的工程情况进行调整和完善。

预制楼梯施工方案

预制楼梯施工方案

预制楼梯施工方案1. 引言预制楼梯是一种常用的楼梯构建方式,它具有施工快速、质量可控、安装便捷等优点。

本文档将介绍预制楼梯的施工方案,包括材料准备、施工步骤、注意事项等内容。

2. 材料准备在进行预制楼梯施工前,需要准备以下材料:•预制楼梯板:根据实际需要确定楼梯板的数量和尺寸。

•钢筋:用于增强楼梯板的强度和稳定性。

•混凝土:用于填充楼梯板的空腔,提高楼梯的整体强度。

•胶水:用于固定楼梯板和钢筋之间的连接。

•工具:铁锤、切割机、钢锯等。

3. 施工步骤3.1 准备施工场地在进行预制楼梯施工前,需要先准备好施工场地。

保证场地平整、干燥,清除杂物和障碍物,确保施工条件良好。

3.2 制作预制楼梯板根据楼梯的设计要求和尺寸,将预制楼梯板进行切割和加工。

可以使用切割机或钢锯来完成这一步骤。

确保楼梯板的表面光滑,尺寸精确。

3.3 安装钢筋在楼梯板的底部和两侧安装钢筋,以增强楼梯板的强度和稳定性。

根据楼梯的高度和长度确定所需钢筋的数量和尺寸。

使用胶水固定钢筋和楼梯板的连接。

3.4 填充混凝土将混凝土填充到楼梯板的空腔中,确保填充均匀、密实。

可以用铁锤轻轻敲击楼梯板的表面,以排除空气和气泡,提高混凝土的质量。

完成楼梯的施工后,需要进行养护。

在刚施工完成的几天内,保持楼梯面湿润,可以使用喷水器进行喷水养护。

避免楼梯面暴露在阳光下,避免混凝土过早干燥和开裂。

4. 注意事项•在进行预制楼梯施工前,必须对场地进行勘测和测量,确保楼梯设计符合实际情况。

•确保施工过程中的安全,佩戴必要的个人防护装备。

遵守相关安全操作规程,注意防止施工事故的发生。

•选择优质的预制楼梯板和材料,以确保楼梯的质量和使用寿命。

•在施工过程中,要注意混凝土的浇筑、填充、振捣等步骤,确保楼梯的整体质量。

•在养护期间,要定期检查楼梯的状况,避免损坏或质量问题。

预制楼梯是一种方便快捷、质量可控的楼梯施工方式。

通过正确的施工步骤和注意事项,可以确保预制楼梯的质量和安全性。

预制楼梯吊装方案

预制楼梯吊装方案

预制楼梯吊装方案预制楼梯吊装专项方案目录第一章工程概况 (5)第二章编制依据 (6)第三章设计条件 (7)3.1楼梯构件规格 (7)3.2构件吊装要求及梯段吊装耗时 (8)3.3图纸设计情况 (8)3.4塔吊起重性能性能 (9)第四章材料进场路线及堆放 (10)第五章材料进场计划 (10)第六章施工组织 (10)6.1吊装前准备要点 (10)6.2吊装工具的计算 (11)6.3楼梯构件吊装要点 (20)6.4吊装过程示意 (21)6.5施工安装及后期处理 (23)第七章组织机构 (23)7.1组织管理机构及责任 (23)7.2现场(每个吊装组配备人员) (24)第八章安全管理 (25)第九章吊装质量管理 (26)第十章附图 (27)第一章工程概况工程名称:万科金域缇香花园二期建设单位:深圳市万科城市风景房地产开发有限公司监理单位:深圳市中海监理有限公司设计单位:深圳市博万建筑设计事务所施工单位:深圳市广胜达建筑工程有限公司本工程共10栋,剪力墙结构,地下室上大下小,1#、2#、7#、8#楼地下室为1层,3#~6#楼地下室为2层,9#、10#楼无地下室。

地面以上设置8栋高层商住楼,1栋经济住宅楼,1栋幼儿园(框架结构)。

东面为3栋34层的高层住宅(1栋,2栋,3栋),西侧为3栋通廊式高层(6栋22层,7栋24层,8栋24层),用地北侧为2栋通廊式高层(4栋19层,5栋20层)及一栋(10栋)33层经济适用房,经济适用房(10栋)与5栋之间布置4层的幼儿园。

建筑总面积190697.92㎡;地上总建筑面积:145157.69㎡;地下总建筑面积:45540.23㎡;本工程1#、2#、3#楼B座楼梯从首层开始采用装配式楼梯,每层2跑梯段(其中休息平台为现浇结构,梯段采用工厂预制、现场安装),A座从首层开始采用剪刀式装配式楼梯,每层二跑梯段(2#除外);4#、5#、6#、7#、8#楼楼梯从三层开始采用装配式楼梯,每层2跑梯段(其中休息平台为现浇结构,梯段采用工厂预制、现场安装);工程10#楼楼梯采用剪刀式楼梯,首层一跑采用现浇楼梯,一跑采用装配式楼梯,2~33层楼梯段均采用装配整体式楼梯;每层2跑梯段(其中休息平台为现浇结构,梯段采用工厂预制、现场安装)。

装配式建筑预制楼梯安装方案

装配式建筑预制楼梯安装方案

浆水泉片区E地块房地产开发项目(黄金山水郡七期)预制楼梯吊装施工方案施工单位:山东天齐集团济南分公司工程名称:浆水泉片区E地块房地产开发项目(黄金山水郡七期)编制人:宋锡奎编制日期: 2017年2月1日用品质打造建筑行业第一品牌目录一、工程概况 (1)二、编制依据 (2)三、预制构件位置及尺寸 (4)四、材料的堆放 (5)五、材料进场计划 (7)六、施工组织 (8)1、吊装前准备要点 (8)2、吊装过程示意 (8)3、施工安装及后期处理 (9)七、劳动力组织 (10)八、安全管理 (10)九、吊装质量管理 (11)十、成品保护 (12)十一、应注意的质量问题 (12)十二、应急预案 (13)一、工程概况1.1 工程建设概况工程名称浆水泉片区E地块房地产开发项目(黄金山水郡七期)工程地址历下区旅游路以南,浆水泉西路以西建设单位山东海信绿苑房地产开发有限公司设计单位山东省建筑设计研究院监理单位山东省工程监理咨询有限公司施工单位山东天齐置业集团股份有限公司1.2工程整体概况本项目为山东海信绿苑房地产开发有限公司开发的山东黄金山水郡项目七期,项目基地位于浆水泉居住区E地块属于两翼展开的燕山新区位于济南市二环东路以东,旅游路以南,浆水泉水库以北规整个地块用地面积为2.05万㎡,本项目总建筑面积约为3.67万㎡。

设计使用年限50年。

本工程为住宅项目,住宅部分主体采用剪力墙结构,基础形式为桩基+筏板,地下、通廊、屋面层以及其他楼层端部转角窗位置楼盖为全现浇砼结构,楼梯及部分楼板、墙板采用装配式砼结构。

其中20#、22#楼为现浇剪力墙结构,18#、19#、21#楼为装配整体式剪力墙结构。

1.3 PC结构概况子项18#、19#、21# 20#、22#单体合计建筑计容面积16301.44 13199.71层数地上15层20#/11层、22#/16层现浇层地下及1-3层全部装配层4-15层无结构体系装配整体式剪力墙剪力墙结构现浇混凝土量(m³)1085 3426.6预制混凝土量(m³)867.6 1195.1 单体预制率(%)25.30 ——预制构件预制外墙、叠合板、楼梯、空调板备注外墙保温采用外保温形式,饰面采用干挂石材、外墙涂料。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

预制楼梯、阳台安装
预制楼梯、阳台、雨罩及通道板为多层民用建筑辅助设施构件,其安装特点是:构件多为变截面,大小重量不一,使用类型多,安装稳定性较差,支承锚固连接较复杂,安装尺寸标高要求严格,吊装难度较大。

一、材料要求
1、预制楼梯、阳台、雨罩。

构件的型号、质量、规格应符合设计要求,并有出厂合格证。

2、水泥
采用32.5号及其以上普通硅酸盐水泥。

3、砂
用特细砂,含泥量不大于3%。

4、石子
粒径5—15mm碎石,含泥量不大于1%。

5、钢材
用Q235号钢,扁钢规格40*60mm,角钢规格50*60mm。

6、电焊条
按设计选用,其性能应符合材质性能标准。

7、其他
铁丝、垫铁、木模板、方木、钢管支柱等。

二、主要机具设备
1、机械设备
塔式起重机、电焊机等。

2、主要工具
钢丝绳、撬棍、插钎、吊具、吊索、手电钻、灰桶、大铲、瓦刀、抹子、平锹、水平尺、线坠、靠尺、垫木及支撑等。

三、作业条件
1、清理构件安装支承面垃圾杂物等;校核标高,按支承标高抹好水泥砂浆找平层;预留安装洞口,按标高剔凿、抹平或补抹砂浆。

2、在构件和墙上弹好构件标高线、位置线或构件外挑尺寸控制线及两侧边线。

3、凿出并调直构件内的预埋吊环、外伸锚固钢筋,检查直径及外露长度是否符合设计要求,如不符合,应会同设计单位进行处理。

4、对构件质量、型号、规格进行复查,凡不符合质量要求的不得使用,并作出明显标记。

构件如有缺陷,应会同设计单位共同研究,提出处理的技术方案,办理核定单,并认真进行修补或补强后,方可使用。

5、大模板墙体混凝土强度达到4Mpa以上,砖砌体强度达到50%以上。

6、对挑出构件搭设必要的临时脚手架或临时支撑,要求有足够的强度和稳定性。

四、施工操作工艺
1、楼梯安装包括楼梯休息板、楼梯段、单跑楼梯梁等构件。

安装次序一般为先安休息板,然后安楼梯梁和楼梯段。

2、安装休息板时,先在找平层上浇水泥浆(水灰比为0.5,下同)一层,然后随即将板按线安上,以保证板与墙体接触密实。

在大模混凝土墙上安装休息板时,板担架端应高于另一端,以便板能倾斜插入支座洞内,并用撬杠拨正,使板两端伸入支座长度相等。

在砖墙上装休息板时,应用预先做好的跳小样板,在上下两块休息板的踏步板支承面之间进行校核,以保证间距符合要求。

3、楼梯梁在休息板安装完后,再根据梁的标高位置吊装,先倾斜插入另一端,再插入另一端,并在洞口水泥浆并行后初凝前就位。

4、楼梯段(或踏步板)吊装时,先在休息板的支承面上浇水湿润并坐水泥浆一层,然后将楼梯段踏步面呈水平状态安装就位,使与支座接触严密,吊索与水平面夹角保持不小于45度。

将调整好的楼梯段用连接件与支座预埋件点焊牢固后,方可卸钩,再按设计要求焊牢。

5、每层楼梯安装后,应及时按设计要求将休息板与楼梯段(或梯踏步板)焊接牢固,焊缝厚6mm,三面围焊。

6、每层楼板两块楼梯段安装后,经检查位置、标高无误后,即可将休息板两端和休息板与内外墙之间的空隙支模,浇筑细石混凝土。

楼梯段与休息板之间的缝隙用C20细石混凝土填灌严实,并养护。

(二)阳台、雨罩、通道板安装
1、阳台、雨罩、通道板等构件安装前,均应将水泥砂浆找平层清扫干净,并浇薄水泥浆(水灰比为0.5)一层,随即坐浆安装,以
保证构件与墙体之间的良好结合和密实。

2、构件起吊均采用四个吊点,使吊绳与构件之间夹角不小于45度,四根吊索要受力均匀。

当构件吊至比楼板面稍高时暂停,由人力扶持,先对准墙上边线,然后根据外挑尺寸控制线,确定压墙距离(一般不小于10cm),轻轻放稳就位,挑出的部分压在临时支撑上,接着即可卸钩。

3、构件卸钩后如发现错位,可采用撬杠、垫木块轻轻拨动板端,将构件校正到安装位置。

上下层阳台、雨罩、通道板安装后,应将内边梁上的预留环筋凿出理直,并与圈梁钢筋绑扎。

侧挑梁的外伸钢筋还应按设计要求加焊锚筋接长,焊后锚入墙内或圈梁内。

5、阳台、雨罩、通道板的外伸钢筋焊接、绑扎完毕,经检查合格后,与圈梁混凝土同时浇筑。

浇筑前应清除模板内垃圾杂物,浇水湿润基础和木模板。

浇筑由一端向另一端进行,用插入式振动器振动密实,要求不碰撞钢筋,振动完后紧接着用抹子将圈梁上表面抹平,并覆盖草袋养护。

五、质量标准
(一)保证项目
1、吊装时构件的吊装强度,必须符合设计要求和施工规范的规定。

2、构件型号、位置、支点锚固必须符合设计要求,且无变形损坏现象。

3、构件板底坐浆必须密实,不得有孔隙。

通道板之间缝隙要符
合要求。

4、构件接头的混凝土或砂浆必须计量准确,浇筑密实,且认真养护,其强度必须达到设计要求和施工规范的规定。

(二)基本项目
1、构件接头的连接件焊缝长度,应符合设计要求,焊缝表面平整,不得有裂纹、凹陷、焊瘤、气孔、夹渣及咬边等缺陷。

2、阳台板各边线应与上下左右的阳台板边线对准。

(三)允许偏差项目
预制楼梯、阳台、雨罩、通道板安装允许偏差及检验方法见下表:
六、成品保护
1、构件运输、堆放时,垫木应放在吊环附近并高于吊环,上下层垫木位置应垂直对正。

2、堆放场地应平整坚实,排水通畅;楼梯段每垛码放不宜超过6块,休息板、通道板每垛不超过10块。

3、安装休息板、楼梯段、阳台、雨罩、通道板等构件时,不得碰坏构件和砖墙或混凝土墙体,不得随意在板上凿洞。

4、运输和安装过程中不得碰坏伸出的钢筋;剔凿预埋钢筋和预埋铁件时,不得损伤构件混凝土。

5、楼梯安装完后,应及时对踏步面加以保护,避免施工中将踏步棱角损坏。

七、安全措施
1、阳台、雨罩、挑梁、楼梯等构件的临时支撑不得随意拆除或松动。

2、构件吊装时,操作人员不得在墙上行走或操作。

3、吊装人员应戴安全帽,高空作业人员应系安全带、穿防滑靴、带工具袋,禁止穿硬底鞋、高跟鞋。

4、绑扎构件的吊索、吊环、绳扣应经计算,起吊前应分另进行检查和试验。

绑扎方法应正确,使构件和吊索各点受力平衡、均匀一致,绑扎牢固,以防吊装中吊索破断,或从构件上滑脱,使起重机失重而倾翻。

5、起吊前应检查设备、绳索要保持垂直,提升或下降要平稳,尽量避免出现紧急制动或冲击现象。

未采取一定技术措施,严禁起重机进行超负荷作业或带病作业。

在起重机满载或接近满载时,禁止同时进行两种动作。

6、阳台、雨罩和楼梯栏杆如不能及时随层安装时,应在外侧搭设临时防护栏杆。

7、夜间安装时,必须有足够的照明。

电气设备和电动工具要绝缘良好。

塔式起重机要有接地导线,电动工具应设有触电保安器,防止发生漏电和触电事故。

8、吊装时应由专人指挥,司机必须按指挥信号操作。

信号应事先统一规定,发出信号要鲜明、准确。

9、当风力在六级以上时,应停止在屋盖上进行吊装作业。

八、施工注意事项
1、构件安装应注意型号、留洞和预埋件的位置方向,避免左右反向,而造成返工。

2、构件安装就位必须严格按安装位置线和标高就位,避免错位。

3、构件就位应注意保证要求的支承长度,支座坐浆应严密,防止支承长度不够和干摆而影响结构的稳定性。

4、构件连接应按设计要求的焊缝长度和高度;钢筋连接应用双面焊,钢板连接应三面围焊,避免用短筋两端点焊或漏焊而造成结构连接不牢。
