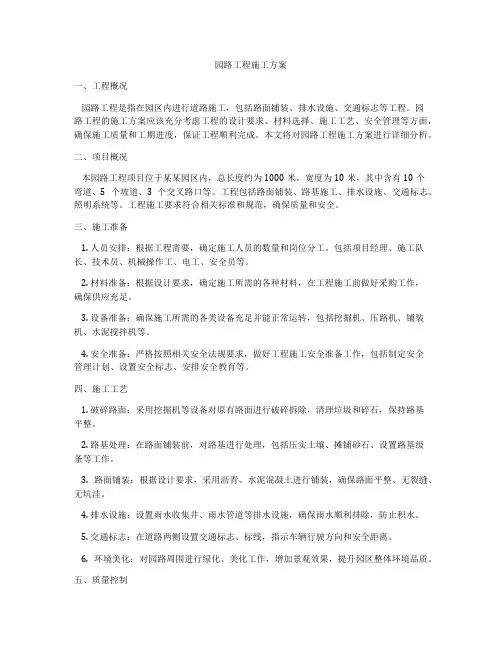

园路工程施工方案

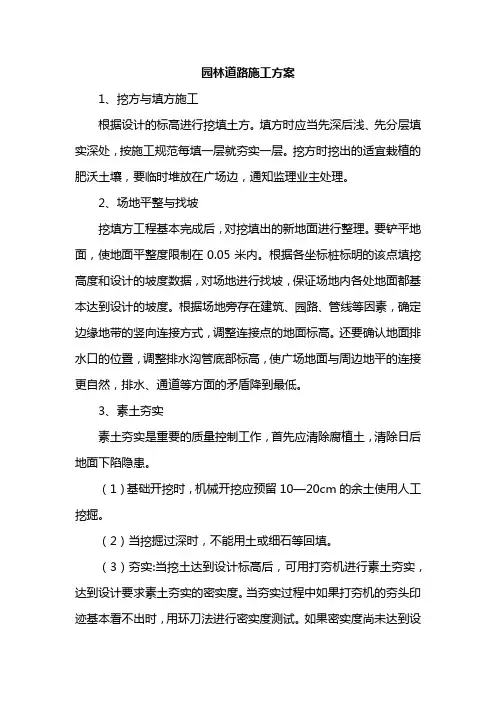

园林道路施工方案
园林道路施工方案1、挖方与填方施工根据设计的标高进行挖填土方。
填方时应当先深后浅、先分层填实深处,按施工规范每填一层就夯实一层。
挖方时挖出的适宜栽植的肥沃土壤,要临时堆放在广场边,通知监理业主处理。
2、场地平整与找坡挖填方工程基本完成后,对挖填出的新地面进行整理。
要铲平地面,使地面平整度限制在0.05米内。
根据各坐标桩标明的该点填挖高度和设计的坡度数据,对场地进行找坡,保证场地内各处地面都基本达到设计的坡度。
根据场地旁存在建筑、园路、管线等因素,确定边缘地带的竖向连接方式,调整连接点的地面标高。
还要确认地面排水口的位置,调整排水沟管底部标高,使广场地面与周边地平的连接更自然,排水、通道等方面的矛盾降到最低。
3、素土夯实素土夯实是重要的质量控制工作,首先应清除腐植土,清除日后地面下陷隐患。
(1)基础开挖时,机械开挖应预留10—20cm的余土使用人工挖掘。
(2)当挖掘过深时,不能用土或细石等回填。
(3)夯实:当挖土达到设计标高后,可用打夯机进行素土夯实,达到设计要求素土夯实的密实度。
当夯实过程中如果打夯机的夯头印迹基本看不出时,用环刀法进行密实度测试。
如果密实度尚未达到设计要求,应不断夯实,直到达到设计要求为止。
4、碎石垫层(1)首先要控制碎石的质量。
根据肉眼观察,禁止风化碎石进场,避免树枝等有机质混入,并按设计要求控制石子颗粒大小。
(2)标高的控制。
为保证广场和路面标高合理,控制造价,保证施工质量,控制好垫层的厚度很重要。
在回填时先在场地内设置好标高控制点,并注意对控制点的保护。
回填时其虚铺厚度应有所控制,以便在夯实后能达到要求。
(3)碎石垫层的夯实。
由于考虑到本工程为园路工程,路面荷载较小,同时路幅较窄,一般采用打夯机夯实,夯实前应铺摊50mm 厚的碎石,然后夯实。
5、三七灰土采用人工摊铺,机械拌合,机械碾压的方法法同素土夯实。
6、稳定层的浇筑必须控制厚度和强度,按施工图做好砼强度试块检测工作。

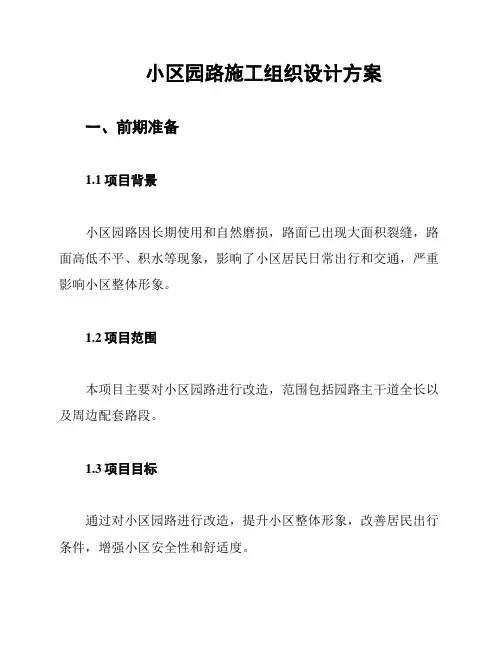

小区园路施工组织设计方案
小区园路施工组织设计方案一、前期准备1.1项目背景小区园路因长期使用和自然磨损,路面已出现大面积裂缝,路面高低不平、积水等现象,影响了小区居民日常出行和交通,严重影响小区整体形象。
1.2项目范围本项目主要对小区园路进行改造,范围包括园路主干道全长以及周边配套路段。
1.3项目目标通过对小区园路进行改造,提升小区整体形象,改善居民出行条件,增强小区安全性和舒适度。
二、设计方案2.1施工方案采用分期实施的方式,首先对主干道进行改造,随后对周边配套路段进行改造。
具体施工方案如下:1.路面改建:将现有路面进行翻修并重新设置排水系统,解决路面不平、积水等问题。
2.道路照明:在主干道两侧和周边配套路段设置路灯,以提高路段照明亮度,增强夜间行车安全性。
3.交通标志:对主干道和周边配套路段设置交通标志,明确车行道和非机动车道位置,规范交通秩序。
2.2安全措施1.对施工现场进行安全隔离,设置施工围挡,并设置警示标识牌。
2.在施工期间,设置交通标志并指派交通警察进行交通安全维护,确保施工期间交通秩序良好。
3.在夜间施工时,加强照明并设置反光警示标志,以确保夜间施工安全。
三、风险控制3.1风险分析1.受天气因素影响,施工进度可能会产生延误。
2.周边居民可能会对施工产生不满,造成施工难度。
3.2风险应对措施1.在施工前,制定详细的施工计划,并根据天气情况进行适当调整,保证施工进度。
2.在施工前,与周边居民进行沟通,解释改造的必要性和意义,减少居民的不满情绪。
四、总结本文档对小区园路的施工组织设计方案进行了详细的说明,包括前期准备、设计方案、安全措施和风险控制等方面,为小区园路的改造提供了操作指导。
园路工程施工方案
园路工程施工方案园路工程施工程序:测量定位放样→土方挖运→块石垫层→细石混凝土找平→浇筑混凝土基础→青石板铺装→土方回填→成品养护。
1、定位放线:(1)进场后首先对甲方提供施工定位图进行图上复核,以确保设计图纸的正确。
其次,与甲方一道对现场的座标点和水准点进行交接验收,发现误差过大时应与甲方或设计院共同商议处理方法,经确认后方可正式定位。
(2)现场建立控制座标网和水准点。
现场平面控制网的测设方法见后。
水准点由永久水准点引入,水准点应采取保护措施,确保水准点不被破坏。
(3)工程定位后要经建设单位和规划部门验收合格后方可开始施工。
2、建立平面控制网及高程控制网建筑方格网应在场区平整完成后在总平面图上进行设计,其设计原则如下:(1)方格网的主轴线应尽可能选择在场区的中心线上。
其纵横轴线的端点应尽量延伸至场地边缘,既便于方格网的扩展又能确保精度均匀。
(2)方格网的顶点应布置在通视良好又能长期保存的地点。
(3)方格网的边长不宜太长,一般小于100m,为便于计算和记忆,宜取10m的倍数。
(4)轴线控制桩应尽量投测在方格网边上。
(5)方格网全部施测完成后,采用将所有建筑物一次性定位的方法来检验其准确性,对于未进行平差的方格网是一种较好的检验方法。
建筑方格网的测设方法是先测设主轴线,后加密方格网,并按导线测量进行平差。
(6)高程控制网是建筑场区内地上、地下建(构)筑物高程测设和传递的基本依据。
高程控制网布点的密度应恰当。
本工程测量方法可采用水准测量方法。
当场区长、宽大于100m时,可在场区内布置4个以上高程起始点,与已知高程点构成闭合水准路线进行测量。
(7)控制桩的埋设和保护控制桩应按照规程规定的标准进行埋设,一般应埋设在距基坑放坡线1m以外的坚固地方,其深度应大于当地的冻土线深度,桩顶周围应砌筑20cm高的保护台或设置其他保护措施。
基础施工测量包括桩基施工测量、基槽开挖的抄平放线、基础放线、±0.000标高以下的抄平放线。

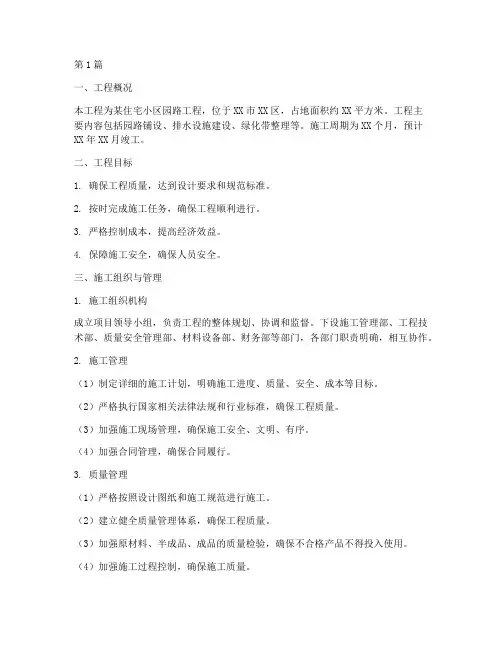

园路工程施工方案(3篇)
第1篇一、工程概况本工程为某住宅小区园路工程,位于XX市XX区,占地面积约XX平方米。
工程主要内容包括园路铺设、排水设施建设、绿化带整理等。
施工周期为XX个月,预计XX年XX月竣工。
二、工程目标1. 确保工程质量,达到设计要求和规范标准。
2. 按时完成施工任务,确保工程顺利进行。
3. 严格控制成本,提高经济效益。
4. 保障施工安全,确保人员安全。
三、施工组织与管理1. 施工组织机构成立项目领导小组,负责工程的整体规划、协调和监督。
下设施工管理部、工程技术部、质量安全管理部、材料设备部、财务部等部门,各部门职责明确,相互协作。
2. 施工管理(1)制定详细的施工计划,明确施工进度、质量、安全、成本等目标。
(2)严格执行国家相关法律法规和行业标准,确保工程质量。
(3)加强施工现场管理,确保施工安全、文明、有序。
(4)加强合同管理,确保合同履行。
3. 质量管理(1)严格按照设计图纸和施工规范进行施工。
(2)建立健全质量管理体系,确保工程质量。
(3)加强原材料、半成品、成品的质量检验,确保不合格产品不得投入使用。
(4)加强施工过程控制,确保施工质量。
4. 安全管理(1)建立健全安全管理体系,确保施工安全。
(2)加强施工现场安全管理,确保人员安全。
(3)定期进行安全教育培训,提高员工安全意识。
(4)严格执行安全操作规程,确保施工安全。
四、施工工艺与材料1. 施工工艺(1)土方工程:采用挖掘机、自卸汽车进行土方开挖,确保土方质量。
(2)基础工程:采用C15混凝土进行基础浇筑,确保基础牢固。
(3)路面工程:采用沥青混凝土进行路面铺设,确保路面平整、坚实。
(4)排水工程:采用PVC管道进行排水,确保排水畅通。
(5)绿化工程:采用种植土进行绿化带整理,确保绿化效果。
2. 施工材料(1)土方:采用XX地区土方。
(2)混凝土:采用XX水泥、砂、石子等原材料,按照设计要求配比。
(3)沥青混凝土:采用XX沥青、石子、砂等原材料,按照设计要求配比。
园路工程施工方案
园路工程施工方案一、工程概况园路工程是指在园区内进行道路施工,包括路面铺装、排水设施、交通标志等工程。
园路工程的施工方案应该充分考虑工程的设计要求、材料选择、施工工艺、安全管理等方面,确保施工质量和工期进度,保证工程顺利完成。
本文将对园路工程施工方案进行详细分析。
二、项目概况本园路工程项目位于某某园区内,总长度约为1000米,宽度为10米,其中含有10个弯道、5个坡道、3个交叉路口等。
工程包括路面铺装、路基施工、排水设施、交通标志、照明系统等。
工程施工要求符合相关标准和规范,确保质量和安全。
三、施工准备1. 人员安排:根据工程需要,确定施工人员的数量和岗位分工。
包括项目经理、施工队长、技术员、机械操作工、电工、安全员等。
2. 材料准备:根据设计要求,确定施工所需的各种材料,在工程施工前做好采购工作,确保供应充足。
3. 设备准备:确保施工所需的各类设备充足并能正常运转,包括挖掘机、压路机、铺装机、水泥搅拌机等。
4. 安全准备:严格按照相关安全法规要求,做好工程施工安全准备工作,包括制定安全管理计划、设置安全标志、安排安全教育等。
四、施工工艺1. 破碎路面:采用挖掘机等设备对原有路面进行破碎拆除,清理垃圾和碎石,保持路基平整。
2. 路基处理:在路面铺装前,对路基进行处理,包括压实土壤、摊铺砂石、设置路基级条等工作。
3. 路面铺装:根据设计要求,采用沥青、水泥混凝土进行铺装,确保路面平整、无裂缝、无坑洼。
4. 排水设施:设置雨水收集井、雨水管道等排水设施,确保雨水顺利排除,防止积水。
5. 交通标志:在道路两侧设置交通标志、标线,指示车辆行驶方向和安全距离。
6. 环境美化:对园路周围进行绿化、美化工作,增加景观效果,提升园区整体环境品质。
五、质量控制1. 施工前检查:在施工前对设备、材料进行检查,确保无缺陷。
2. 施工中检查:在施工过程中,进行质量抽检,及时发现并解决问题。
3. 施工后检查:对施工成果进行验收,确保符合设计要求。
园路施工方案(3篇)
第1篇一、项目背景随着我国城市化进程的加快,园林景观建设日益成为提升城市品质和居民生活质量的重要手段。
园路作为园林景观的重要组成部分,不仅承担着连接各个景点、设施的功能,还直接影响着园林的整体美观和实用性。
本方案旨在为某园林项目提供一条科学、合理、美观的园路施工方案。
二、项目概述1. 项目名称:某园林项目园路施工2. 项目地点:某市某区某园林3. 项目规模:总长度约5000米,面积约为10万平方米4. 项目内容:园路主要包括主路、次路、园径等,材质包括沥青混凝土、水泥混凝土、透水混凝土等。
三、施工组织与管理1. 施工组织机构- 项目经理:全面负责项目施工的组织、协调、指挥和管理工作。
- 技术负责人:负责施工过程中的技术指导和质量控制。
- 施工员:负责现场施工的具体实施和监督。
- 质量检查员:负责施工过程中的质量检查和验收。
- 安全员:负责施工现场的安全管理。
2. 施工进度计划- 施工准备阶段:1个月- 施工阶段:6个月- 竣工验收阶段:1个月- 总工期:8个月3. 施工质量控制- 严格执行国家相关标准和规范。
- 建立健全质量保证体系,明确各工序的质量标准和责任人。
- 加强施工过程中的质量检查和验收,确保工程质量。
4. 施工安全管理- 严格执行国家有关安全生产的法律、法规和标准。
- 建立健全安全生产责任制,明确各岗位的安全职责。
- 加强施工现场的安全教育和培训,提高员工的安全意识。
- 定期进行安全检查,及时消除安全隐患。
四、施工方案1. 施工准备(1)施工图纸会审与技术交底:组织施工图纸会审,明确施工技术要求,对施工人员进行技术交底。
(2)材料设备准备:根据施工图纸和施工方案,提前准备所需的各种材料、设备和工具。
(3)施工场地准备:平整场地,设置临时设施,确保施工顺利进行。
2. 施工工艺(1)主路施工- 沥青混凝土路面施工:按设计要求进行基层处理,铺设沥青混凝土面层,并进行压实、平整、切割、缝灌等工序。
园路工程施工方案
园路工程施工方案园路工程施工方案一、项目背景园路工程是指在公园、景区、社区等休闲娱乐场所的道路建设工程。
该项目施工需要充分考虑景观效果、交通安全、环境保护等因素,对道路的铺设、绿化、标志标线等都需要合理规划和设计。
二、施工步骤1.确定施工范围和施工时间:根据项目需求确定施工范围,并制定详细的施工计划和时间表,确保按时完成工程。
2.地质勘察和土地准备:对施工地点进行地质勘察,了解地质情况,制定相应的施工方案。
同时,对施工区域进行清理和平整,确保施工环境适宜。
3.道路铺设:根据设计方案,选择合适的材料进行道路铺设。
先进行地基处理,包括挖填土、夯实等工作,保证道路的稳定性和平整度。
然后进行路面铺设,选择耐磨、耐压的材料,如沥青混凝土,进行铺设和压实,确保路面质量。
4.景观绿化:根据设计方案,进行景观绿化工作。
包括种植草坪、花坛、树木等,布置景观灯光和雕塑等装饰物,将道路打造成一个宜人的环境。
5.交通标志和标线:根据交通标准和规定,设置交通标志和标线,包括路牌、标识、标线等,确保交通安全。
6.验收和保养:施工完成后,进行工程的验收。
对于有问题的地方进行修补,保证工程质量。
随后进行保养工作,包括路面的定期检查、养护,景观的精心管理等。
三、安全保障措施1.成立专门的施工安全管理小组,负责监督和管理施工过程中的安全事项。
2.施工现场设置明显的警示标志,禁止无关人员接近施工区域。
3.对施工人员进行安全教育和培训,提高其安全意识和应急处理能力。
4.施工过程中采取必要的安全防护措施,如佩戴安全帽、安全绳等。
5.定期进行施工现场的巡查和安全检查,及时发现和处理存在的安全隐患。
四、环境保护措施1.合理规划施工工期,尽量减少施工对周边环境的影响。
2.迅速清理和处理施工垃圾和废弃物,确保施工现场的整洁。
3.使用环保材料和设备,减少对环境的污染。
4.植树种草,改善空气质量和生态环境。
5.定期对施工区域进行环境监测,确保施工符合环保要求。
园路工程施工方案
园路工程施工方案主要包括工程概况、施工安排、施工准备、施工方法及工艺、施工组织设计等内容。
以下是一篇园路工程施工方案的范文:一、工程概况本项目为某城市公园园路工程,主要包括园路铺设、排水设施、照明设施、绿化带等相关配套工程。
园路全长约2000米,宽4米,采用天然石板铺设,两侧各设置1.5米宽的绿化带。
工程地处公园核心区域,周边环境优美,交通便利。
二、施工安排1. 施工准备阶段:对施工现场进行勘察,了解地形地貌、地质条件、交通状况等,为施工提供基础数据。
同时,组织人员培训,提高施工人员的安全意识和技能水平。
2. 施工阶段:按照设计图纸和施工规范,依次进行土方工程、排水工程、园路铺设、绿化带施工等。
各分部分项工程交叉进行,确保整体施工进度。
3. 竣工验收阶段:工程完成后,组织相关单位进行验收,确保工程质量符合设计要求和规范标准。
三、施工准备1. 人员组织:组建一支具有丰富经验的施工队伍,明确各岗位职责,确保施工顺利进行。
2. 材料准备:根据施工图纸和工程量清单,提前采购所需的建筑材料,如天然石板、水泥、砂等。
3. 施工设备:配置必要的施工设备,如挖掘机、装载机、运输车辆、摊铺机等。
4. 施工图纸及技术规范:熟悉施工图纸和相关技术规范,确保施工过程中严格按照设计要求进行。
四、施工方法及工艺1. 土方工程:根据设计要求,进行地形整理,挖掘排水沟,设置排水井,确保园路排水畅通。
2. 排水工程:采用暗沟排水方式,铺设排水管道,连接排水井,确保园路两侧排水顺畅。
3. 园路铺设:先进行基层处理,铺设碎石基层,再铺设天然石板,确保园路平整、坚实。
4. 绿化带施工:在园路两侧铺设绿化带,种植乔木、灌木、地被植物等,打造优美的绿化景观。
五、施工组织设计1. 现场管理:设立施工现场临时办公室,明确现场管理人员职责,确保施工现场秩序井然。
2. 质量控制:加强质量监控,严格执行施工规范,确保工程质量。
3. 安全生产:制定安全生产措施,加强安全教育,定期进行安全检查,确保施工安全。
园林工程园路铺装施工(3篇)
第1篇一、施工准备1. 设计图纸:根据园林规划,明确园路的位置、宽度、铺装材料及样式等。
2. 材料准备:根据设计要求,选购合格的铺装材料,如沥青、水泥混凝土、石材、砖块等。
3. 施工队伍:组织具有园林工程铺装施工经验的施工队伍,确保施工质量。
4. 施工机械:准备施工所需的机械设备,如压路机、切割机、运输车等。
二、施工工艺1. 土地整理:清除园路施工区域的杂物、杂草,进行土地平整,确保地基坚实。
2. 桩基处理:根据设计要求,进行桩基施工,确保桩基稳定。
3. 基层施工:根据设计要求,铺设基层,包括垫层、基层和结合层。
基层材料应选用强度高、稳定性好的材料,如水泥混凝土、沥青等。
4. 铺装面层:根据设计要求,进行面层铺装。
铺装材料应与基层材料相匹配,确保铺装效果。
5. 路缘石施工:按照设计要求,安装路缘石,确保其稳固。
6. 排水设施施工:设置排水沟、雨水井等排水设施,确保园路排水畅通。
7. 路面装饰:根据设计要求,进行路面装饰,如铺设彩色沥青混凝土、石材、砖块等。
8. 施工缝处理:按照设计要求,设置施工缝,确保路面平整。
9. 施工质量控制:在施工过程中,严格把控施工质量,确保园路铺装效果。
三、施工注意事项1. 施工过程中,要确保地基坚实,防止路面沉降。
2. 铺装材料应符合设计要求,确保铺装效果。
3. 施工缝设置要合理,防止路面裂缝。
4. 排水设施施工要确保排水畅通,防止积水。
5. 路面装饰施工要符合设计要求,确保美观。
6. 施工过程中,要加强安全意识,确保施工安全。
四、施工总结园林工程园路铺装施工是园林建设中的重要环节,施工过程中要严格按照设计要求,确保施工质量。
通过以上施工工艺和注意事项,可以保证园路铺装施工顺利进行,为园林增添美丽风景。
第2篇一、施工准备1. 设计图纸审核:在施工前,需对设计图纸进行仔细审核,确保图纸的准确性和完整性。
2. 施工组织设计:根据设计图纸,制定详细的施工组织设计,包括施工方案、施工进度、施工工艺、材料设备等。
园路工程施工方案
园路工程施工方案园路工程施工方案一、项目概况1.1 项目名称:园路工程1.2 项目地点:XX市园区1.3 施工单位:XXXXXXXXX有限公司二、项目目标2.1 项目目标:对园区内的旧有路径进行改造,提升园区的整体形象,增加居民生活质量。
2.2 工期目标:完成整个园路工程的施工周期为90天。
三、施工方案3.1 前期准备:(1)调查勘察:对园区内的路径进行全面勘察,确定改造范围和施工难点。
(2)设计方案:根据勘察结果,制定详细的施工设计方案。
(3)材料采购:根据设计方案,及时采购施工所需的材料。
3.2 施工工艺:(1)清理工程:清除路径上的杂物、垃圾等,保证施工区域的整洁。
(2)拆除工程:对旧有的路径进行拆除,清理拆除后的碎石、碎砖等杂物。
(3)路基工程:施工路基,包括路基开挖、填土、夯实等工序。
(4)路面工程:在路基上铺设砂石、瓷砖等路面材料,并进行压实,保证路面的平整性和稳定性。
(5)边坡工程:对路面两侧的边坡进行施工,包括开挖、加固等工序。
(6)排水工程:进行道路排水设施的建设,确保道路在雨天时不积水。
(7)绿化工程:在园路两侧进行绿化工程,种植花草树木,构建美观的环境。
3.3 安全保障:(1)施工现场设置警示标志,确保施工区域的安全。
(2)施工期间,设立专人负责安全管理,进行安全巡查,防止安全事故的发生。
(3)施工人员进行安全培训,提高安全防护意识。
四、质量控制4.1 根据设计方案要求,施工过程中要严格按照施工工艺进行施工,确保施工质量。
4.2 将材料采购、工序施工、质量检查等环节进行监控,保证施工质量。
4.3 对施工过程中出现的问题要及时处理,及时修复施工中的质量问题。
五、环境保护5.1 施工现场要进行垃圾分类,将垃圾、废弃材料进行分类处理。
5.2 严禁乱倒污水、乱扔垃圾等行为,保护施工现场周边环境。
5.3 选择环保材料,减少对环境的污染。
六、进度安排6.1 施工过程中要根据施工计划进行合理安排,确保施工进度。
园路铺装工程施工方案
园路铺装工程施工方案一、项目概况本项目为园路铺装工程,位于xx市xx区,道路总长度为xx公里,采用的道路类型为二级路。
主要施工内容包括道路表面整修、排水系统改造、路灯安装等。
二、施工准备1.准备人力资源:按照工程计划,安排足够的工程师、技术人员、工人等,确保施工进度和质量。
2.准备物质资源:根据工程规模,采购所需的砂、石子、水泥、沥青等材料,并提前储备。
3.规划施工区域:根据道路地形和工程要求,确定施工区域的范围,并划定施工阶段。
4.设计施工流程:根据工程需求,制定详细的施工流程图和工序计划,确保施工有序进行。
三、施工流程1.道路整修:首先进行道路表面整修,包括填充路面坑洞、修复裂缝等。
进行路面基础处理,确保道路结构牢固。
2.排水系统改造:根据原有排水系统的情况,进行排水管线的更换和改造。
安装新的雨水井和排水管道,确保道路排水通畅。
3.铺装工作:根据道路现状和设计要求,选择合适的铺装材料。
先铺设底层材料,如石子和沥青混凝土,再进行压实和养护,最后进行面层的铺设。
4.路灯安装:根据道路亮度要求,进行路灯的安装。
确保道路安全,并提高夜间行车的可见度。
四、质量控制1.施工现场管理:建立施工现场管理制度,确保施工按照要求进行。
负责人和技术人员进行现场巡查,发现问题及时进行整改。
2.材料质量检测:对购买的材料进行质量检测,确保材料满足设计要求。
3.施工工艺控制:按照施工工艺要求进行施工,确保每个工序的质量。
4.施工质量检验:在每个施工阶段完成后,进行质量检验,确保达到设计要求。
五、安全措施1.安全培训:对施工人员进行安全培训,提高他们的安全意识和应急处理能力。
2.安全设施:在施工现场设置必要的安全设施,如围挡、警示标志等,确保施工环境安全。
3.安全监控:加强现场监控,做好施工现场的安全巡查,发现问题及时处理。
4.建立应急预案:制定施工现场的应急预案,做好各种风险的应对准备。
六、环境保护1.控制噪音:减少施工过程中的噪音污染,采取噪音防护措施,确保施工对周边环境的影响最小。
园路的施工方案
园路的施工方案园路的施工方案一、工程概况本次园路的施工方案是针对某公园内一处破旧园路进行改造,旨在提升公园景区的整体美观度和游客的体验感。
园路的总长度为200米,宽度为3米,包括沥青路面和砖石路肩。
施工时间预计为30天。
二、施工方案1.前期准备1.1 施工前的准备工作主要包括施工方案设计、材料采购、设备调配和劳动力准备等。
确保施工所需材料、设备和劳动力能够在合理时间内准备就绪。
2.现场布置与清理2.1 在施工道路两侧设立围挡,确保施工区域的安全。
同时清理施工现场,移除现有路面上的砖石和杂物。
3.旧路面拆除3.1 使用挖掘机对旧路面进行拆除,确保拆除面整齐平整,将拆除的材料进行就地处理或运输至指定地点。
3.2 使用推土机平整拆除面,确保施工面不积水和突出障碍。
4.地基处理与铺设沥青路面4.1 使用挖掘机对路基进行夯实,以提供稳定的基础。
4.2 在路基上进行精确测量和排线,确保路面的正确铺设。
4.3 铺设砂浆铺垫层,再铺精细骨料碎石层,确保路面的平整和稳定性。
4.4 使用精密的铺路机进行沥青路面的铺设,确保路面的光滑和美观。
4.5 进行沥青路面的加热、压实和修整,以提供耐压和防水的效果。
5.砖石路肩施工5.1 在沥青路面两侧设置砖石路肩,增加园路的整体美观度。
5.2 清理路肩区域,确保施工面干净整洁。
5.3 按照设计要求进行砖石的铺设,保证砖石之间的间距和平整度。
5.4 进行砖石的压实和修整,以保证路肩的牢固性和稳定性。
6.施工完工验收6.1 完工后进行整体验收,确保施工质量达到设计要求。
6.2 清理施工现场,移除残留材料和垃圾。
6.3 完成施工记录和报告,总结本次施工的经验和不足之处。
三、安全保障1.施工现场按照标准设置围挡和施工警示牌,提醒过往行人和车辆注意施工区域。
2.施工人员必须配备个人防护装备,并接受相关安全培训。
3.建立施工现场安全管理制度,加强安全巡视和监督,确保施工过程中的安全。
四、环境保护1.对施工现场产生的粉尘和噪音进行有效控制,减少对周边环境的影响。
园林绿化工程施工方案(3篇)
第1篇一、项目概述本项目位于我国某城市,占地面积约10000平方米,主要功能为城市公园。
根据设计图纸和现场实际情况,本项目主要包括绿化种植、景观构筑、园路铺装、水景工程、照明工程、座椅及垃圾箱等配套设施的建设。
为确保工程顺利进行,特制定本施工方案。
二、施工组织与管理1. 施工组织机构成立项目经理部,下设施工技术组、材料组、质量组、安全组、进度组等,明确各部门职责,确保施工过程中的各项工作有序进行。
2. 施工人员管理对施工人员进行专业培训,提高施工人员的综合素质和业务能力。
严格执行考勤制度,确保施工人员到岗到位。
3. 施工材料管理严格按照设计要求,选用优质材料。
材料进场前进行检验,确保材料质量符合国家相关标准。
材料堆放整齐,避免浪费。
4. 施工现场管理施工现场设置明显的安全警示标志,确保施工安全。
做好施工记录,便于工程验收。
三、施工准备1. 施工图纸会审组织施工、设计、监理等相关人员对施工图纸进行会审,明确施工要求、施工难点及施工技术要点。
2. 施工现场勘察对施工现场进行勘察,了解地形地貌、地下管线、周边环境等情况,为施工提供依据。
3. 施工材料准备根据施工进度,提前准备施工材料,确保材料供应充足。
4. 施工机械设备准备根据施工需求,准备相应的施工机械设备,确保施工顺利进行。
四、施工方法及技术要点1. 绿化种植(1)土壤改良:根据土壤检测结果,对土壤进行改良,提高土壤肥力。
(2)苗木选择:选用健康、生长旺盛的苗木,确保苗木质量。
(3)种植方法:采用穴植法,根据苗木大小和生长习性,确定种植深度和间距。
(4)浇水与施肥:根据天气和土壤湿度,合理安排浇水与施肥,确保苗木生长。
2. 景观构筑(1)基础施工:按照设计要求,进行基础施工,确保景观构筑物的稳定性。
(2)结构施工:按照设计图纸,进行结构施工,确保景观构筑物的美观和实用。
(3)装饰施工:采用优质材料,进行装饰施工,提升景观效果。
3. 园路铺装(1)基础施工:按照设计要求,进行基础施工,确保园路铺装的稳定性。
碎拼花岗岩园路施工方案(3篇)
第1篇一、工程概况本项目位于XX市XX公园内,旨在提升公园环境品质,增加园路景观效果。
本次施工的园路全长约300米,宽3米,采用碎拼花岗岩铺装,共计面积约900平方米。
施工期间需确保工程质量和进度,同时兼顾环保和节能。
二、施工准备1. 人员组织- 成立项目经理部,负责施工组织、协调和监督。
- 设立工程技术组,负责施工图纸的审核、施工方案编制和施工过程中的技术指导。
- 设立质量监督组,负责施工过程中的质量检查和验收。
- 设立安全监督组,负责施工过程中的安全管理和事故处理。
2. 材料设备- 碎拼花岗岩:选择色泽、纹理均匀,尺寸符合设计要求的碎拼花岗岩。
- 基层材料:采用C15混凝土,厚度根据实际情况确定。
- 防水层:采用高分子防水材料。
- 其他材料:水泥、砂、钢筋、模板、养护材料等。
- 设备:挖掘机、装载机、压路机、平板振动器、切割机、运输车辆等。
3. 施工图纸及资料- 施工图纸:包括总平面图、横断面图、施工详图等。
- 技术规范:国家及地方相关技术规范、标准。
- 设计变更通知单、施工图设计交底记录等。
4. 施工环境- 确保施工场地平整、排水畅通。
- 防止施工噪音和扬尘对周边环境的影响。
三、施工工艺1. 基础处理- 清除场地内的杂物、垃圾,确保基础表面平整、坚实。
- 根据设计要求进行基础处理,包括换填、压实等。
- 基层混凝土施工,确保混凝土强度和密实度。
2. 防水层施工- 清洁基层,确保无油污、杂物等。
- 按照防水材料要求进行施工,确保防水层厚度和均匀性。
- 进行防水层施工后的检查和验收。
3. 碎拼花岗岩铺装- 铺装前,对碎拼花岗岩进行筛选,确保尺寸、色泽、纹理符合要求。
- 根据设计图纸,进行花岗岩的排版和预拼。
- 使用切割机进行花岗岩的切割,确保尺寸准确。
- 将切割好的花岗岩进行初步铺装,调整平整度和缝隙。
- 使用平板振动器对花岗岩进行压实,确保铺装牢固。
- 进行花岗岩的勾缝,使用勾缝剂填充缝隙,确保美观和防水。
园路的施工方案
园路的施工方案第1篇园路的施工方案一、项目背景随着我国城市化进程的加快,城市公园成为人们休闲娱乐、亲近自然的重要场所。
园路作为公园的重要组成部分,不仅承担着引导游览、连接景点的作用,还影响着游客的游览体验。
为确保园路施工的顺利进行,提高公园的整体品质,特制定本施工方案。
二、施工目标1. 确保园路施工质量符合国家相关标准和规定。
2. 优化园路布局,提高游览舒适度和安全性。
3. 注重生态环保,降低施工过程中对环境的影响。
三、施工内容1. 园路设计(1)根据公园总体规划和景点布局,合理规划园路走向,确保园路系统完整、流畅。
(2)园路宽度、路面材料及景观小品等设计应符合相关标准和游客需求。
2. 园路施工(1)施工前,对现场进行详细勘察,了解地形地貌、土壤性质、水文地质等情况,为施工提供依据。
(2)严格按照设计图纸和施工规范进行施工,确保园路质量。
(3)施工过程中,注意保护现场植被和生态环境,减少对周边环境的影响。
3. 园路附属设施施工(1)根据公园需求,合理设置座椅、垃圾桶、照明等设施。
(2)设施材料应符合国家相关标准,确保游客使用安全。
四、施工技术及工艺1. 园路基础施工(1)采用分层施工法,先进行底层土方开挖,再依次进行基层、面层的施工。
(2)基础层施工时,应保证土壤分层压实,确保园路基础的稳定。
2. 路面施工(1)根据设计要求,选择合适的路面材料,如混凝土、石材等。
(2)采用专业的施工工艺,确保路面平整、密实。
3. 附属设施施工(1)严格按照设计图纸进行设施安装,确保位置准确、结构牢固。
(2)设施安装过程中,注意与园路景观的协调性。
五、施工组织与管理1. 施工团队(1)组建专业的施工团队,包括项目经理、技术负责人、施工员等。
(2)团队成员应具备相应的资质和经验,确保施工质量。
2. 施工计划(1)制定详细的施工进度计划,明确各阶段施工内容、时间节点等。
(2)根据实际情况,合理调整施工计划,确保施工进度。
园路工程施工方案
园路工程施工方案一、工程概述园路工程是指在公园、花园、景区等场所进行道路铺设和美化的工程项目。
园路工程包括道路平整、绿化、景观装饰等内容,旨在提供良好的行车和游览环境。
二、施工准备1.准备工艺、材料和设备:根据园路工程设计图纸和施工要求,准备好所需的路面平整工艺、绿化工艺和景观装饰工艺。
同时,采购符合质量标准的石材、水泥、沥青等材料,并准备好相应的施工设备。
2.组织人员:根据工程规模和施工进度,安排相应的施工人员。
包括工程师、技术人员、石工、泥水工、景观设计师等。
同时,组织好施工队伍的相关培训,确保施工人员具备必要的技能和知识。
三、施工过程1.路面平整:首先,根据设计图纸和实际要求,将道路土地进行平整。
采用推土机、压路机等设备进行路基的开挖和填筑。
根据地质条件,进行必要的加固处理。
2.路面铺设:根据园路类型和要求,选用合适的材料进行路面铺设。
如采用石材铺设,需要先进行石材的切割和规整,然后进行背填料的铺设,最后用水泥和石材粘结,完成路面铺设。
如采用沥青铺设,需要先进行路面底层的处理,然后进行沥青的铺装,最后进行碾压和养护。
3.绿化工程:在园路两侧和中央进行绿化设计和施工,包括植树、种草、布置花坛等。
首先,根据绿化设计图纸,进行土地改良和施肥。
然后,根据植物的特性和要求,进行植树种草。
最后,进行养护和管理,确保绿化工程的生长和美观。
4.景观装饰:根据园路设计图纸和要求,进行景观装饰工程。
包括园路上的雕塑、喷泉、亭台、观景台等。
首先,根据设计要求进行材料的选购和制作。
然后,进行安装和调试,确保景观装饰的完整和正常运行。
四、安全保障1.安全培训:在施工前,对施工人员进行安全培训,告知工地的安全规章制度和操作规程,提高施工人员的安全意识。
2.安全设施:设置安全警示标识、栅栏等,确保施工现场的安全。
场地内设置合适的通道和隔离带,确保施工人员和行人的安全。
3.安全监控:在施工过程中,安装监控摄像头,对施工现场进行24小时不间断监控,及时发现和处理安全隐患。
园路工程施工方案(3篇)
第1篇一、项目背景随着我国城市化进程的加快,园林景观工程已成为城市建设的重要组成部分。
园路作为园林景观工程中的骨架,其施工质量直接影响到整个园林景观的视觉效果和使用功能。
本方案针对某园林景观项目园路工程施工进行详细规划,确保施工质量、进度和成本控制。
二、工程概况1. 工程名称:某园林景观项目园路工程2. 工程地点:某市某区3. 工程规模:约10万平方米4. 工程内容:园路铺设、排水设施、照明设施、绿化配套等5. 工程期限:预计6个月三、施工组织1. 施工单位:某园林景观工程有限公司2. 施工项目经理:张三3. 施工班组:土方施工班组、路基施工班组、路面施工班组、排水施工班组、照明施工班组、绿化施工班组4. 施工人员:约100人四、施工准备1. 技术准备(1)组织施工人员进行技术培训,确保施工人员掌握施工工艺和质量标准。
(2)编制施工组织设计、施工方案、安全技术措施等。
(3)审查设计图纸,确保施工图纸完整、准确。
2. 材料准备(1)根据设计要求,采购符合质量标准的路基材料、路面材料、排水材料、照明材料、绿化材料等。
(2)对材料进行检验,确保材料质量符合要求。
3. 机械设备准备(1)租赁或购置挖掘机、推土机、压路机、摊铺机、切割机、洒水车等机械设备。
(2)确保机械设备性能良好,满足施工需求。
4. 施工场地准备(1)平整施工场地,确保施工场地满足施工要求。
(2)设置临时设施,如办公室、宿舍、食堂等。
五、施工工艺1. 土方施工(1)根据设计图纸,进行场地平整,确保场地高程符合要求。
(2)进行土方开挖,开挖深度应符合设计要求,并保证土方质量。
(3)进行土方回填,分层压实,确保路基稳定性。
2. 路基施工(1)铺设下层路基材料,如碎石、砂石等,进行压实。
(2)铺设中层路基材料,如水泥稳定土等,进行压实。
(3)铺设上层路基材料,如沥青混凝土等,进行压实。
3. 路面施工(1)根据设计图纸,进行路面切割、排版。
(2)铺设路面材料,如沥青混凝土等,进行压实。
小区园路工程施工方案
小区园路工程施工方案一、施工条件1、施工前,要对工程地点进行全面调查,分析施工地点的地质条件、气候状况、环境影响等情况,确保施工安全。
2、施工时,要根据天气和气温进行合理的施工安排,避免在恶劣天气条件下进行施工。
3、施工过程中,要对环境进行保护,避免对周围居民和植被造成不必要的影响。
4、施工期间,要对人员和机械设备进行严格管理,保障施工安全。
二、工程概况本工程位于某小区内,主要包括园路修复、绿化美化和排水设施更新。
总工程面积约5000平方米。
三、施工方案1、园路修复园路修复主要分为以下几个步骤:(1)清理工作根据实地勘察情况,清除路面和路边的杂草、垃圾等。
(2)整平路面使用铲车和压路机对路面进行整平,确保路面平整,避免凹凸不平。
(3)铺设路面材料选择适合的路面材料进行铺设,如沥青、水泥等,根据实际情况确定。
(4)路边护栏更新更新路边护栏,根据小区的整体风格和要求进行选择。
2、绿化美化绿化美化工作主要包括以下内容:(1)清除杂草对绿化带和道路两侧的杂草进行清理,保持绿化带的整洁。
(2)更新植物根据小区的风格和要求,更新适合当地气候的植物,增加小区的美观度。
(3)修剪整形对已有的植物进行修剪整形,保持植物的健康和美观。
3、排水设施更新排水设施更新主要包括以下工作:(1)清理排水沟对已有的排水沟进行清理,确保排水畅通。
(2)更新排水管道如有需要,更新旧的排水管道,确保排水系统的正常运行。
四、施工组织1、设立施工组织机构,明确各职责,建立施工档案。
2、制定施工方案和施工计划,确保施工进度和质量。
3、配备专业技术人员和经验丰富的施工队伍,保证施工质量和安全。
4、定期进行安全教育和施工方案的讲解,提高施工人员的安全意识和技术水平。
五、施工安全1、建立施工安全管理制度,加强对施工现场的安全检查和管理。
2、配备必要的安全防护设施,如安全帽、安全绳等,确保施工人员的安全。
3、对施工现场进行全面的安全检查,排除安全隐患,确保施工安全。
园路施工方案
九、工程验收
工程完成后,按照国家相关标准和规定进行验收,确保工程质量满足设计要求。
本方案旨在为园路施工提供一套严谨、合理、人性化的施工方案,以期达到优质、高效、环保的施工效果。施工过程中,应严格遵循本方案,并根据实际情况进行调整、优化,确保园路工程的顺利进行。
(2)加强施工现场管理,确保施工安全、环保、文明。
(3)加强施工人员培训,提高施工技能和素质。
(4)建立健全质量管理体系,确保工程质量。
六、施工质量保证措施
1.严格把控材料关,选用优质材料。
2.强化施工过程控制,确保施工质量。
3.加强质量检查,及时整改存在的问题。
4.定期对施工人员进行技能培训,提高施工水平。
2.满足园路的使用功能,提高游园体验。
3.体现园林景观特色,提升城市形象。
三、施工内容
1.园路基础施工
2.园路铺装施工
3.园路附属设施施工
4.园路绿化施工
四、施工工艺及要求
1.园路基础施工
(1)施工准备
施工前,对施工现场进行详细踏勘,了解地质、地形、水文等情况,制定施工方案,并办理相关手续。
(2)基础处理
七、施工进度安排
根据工程量和施工计划,合理分配施工任务,确保工程按期完成。
八、施工安全及环保措施
1.施工安全
(1)建立健全安全生产责任制,确保施工安全。
(2)加强施工现场安全检查,消除安全隐患。
(3)对施工人员进行安全培训,提高安全意识。
2.环境保护
(1)严格执行环保法规,降低施工对环境的影响。
(2)合理利用资源,减少废弃物产生。
园路施工方案
第1篇
园路施工方案
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
园路工程施工方案(总6页) -CAL-FENGHAI.-(YICAI)-Company One1
-CAL-本页仅作为文档封面,使用请直接删除
园路工程施工方案
园路铺装工程的好坏直接关系到整个园林工程的效果。
为此,我们要加强施工力量、加强施工质量监督,严格按照施工规范实施,具体如下:
(一)施工淮备
l、材料准备
园路铺装工程中,铺装材料准备工作任务较大,为此在确定方案时应根据园路铺装的实际尺寸进行图上放样,确定方案中边角的方案调节问题及道路与园路交接处的过渡方案,然后再确定各种板材的数量及边角料规格、数量。
因为在实际施工中,往往会遇到上列问题。
2、场地放样
按照园路设计图所绘的施工坐标方格网,将所有坐标点测设到场地上并打桩定点。
然后以坐标桩点为准,根据园路设计图,在场地地面上放出场地的边线,主要地面设施的范围和挖方区、填方区之间的零点线。
3、地形复核
对照园路竖向设计图,复核场地地形。
各坐标点、挖制点的自然地坪标高数据,有缺漏的要在现场测量补上。
(二)场地平整与找坡
l、挖方与填土施工
填方区的堆填顺序应当先深后浅、先分层填实深处,后填浅处,每填一层入夯实一层,直到设计的标高处。
挖方过程中挖出的适宜栽植的肥沃土壤,要临时堆放在广场边,以后再填入种植地中。
2、场地平整与找坡
挖填方工程基本完成后,对挖填出的新地面进行整理。
要铲平地面,使地面平整度变化限制在0.05米内。
根据各坐标桩标明的该点填挖高度数据和设计的坡度数据,对场地进行找坡,保证场地内各处地面都基本达到设计的坡度。
3、根据场地旁存在建筑、园路、管线等因素,确定边缘地带的竖向连接方式,调整连接点的地面标高,还要确认地面排水口的位置,调整排水沟管底部标高,使广场地面与周边地平的连接更自然,排水、通道等方面的矛盾降到最低。
(三)地面施工
1、土基施工
根据设计要求,放宽一定尺寸进行开挖,碰到湿软土基,必须换填,压实仔细,按要求整出路拱,分批碾压,先轻后重,先稳后振,先边后中,先高后低,要求轮迹重叠,沿中心线方向进行,压路机压不倒部位,采用小型夯机纵横循环夯实,防止漏夯,碾压后,路拱不符合处及时耙开重新处理,有“弹簧”现象应返挖,晒干后填筑碾压,整形后土基平整度控制2CM内。
2、下基层施工
本标段下基层结构为碎石夯实(暂定),上铺C15素砼。
其施工程序为:
摊铺碎石→稳压→撤填充料→压实→铺摊嵌缝料→碾压
(1)摊铺碎石
可用几块摊铺厚度相同的方木或砖块放在夯实后的素土基础上,用人工摊铺碎石(碎石强度不低于8级,软硬不同的石料不能掺用)。
以标定的摊铺厚度,木块或砖块随铺随挪动。
摊铺碎石一次上齐,上料应使用铁叉,要求大小颗粒均匀分布,纵横断面符合要求厚度一致。
料底尘土要清理出去。
(2)稳压
先用10~12T压路机碾压,碾速宜慢,每分钟约为25~30米,后轮重叠宽1/2,先沿整修过的路肩一起碾压,往返压两边,即开始自路面边缘压至中心。
碾压一遍后,用路拱板及小线绳检验路拱及平整度。
局部不平处,要去高垫低。
去高是将多余的碎石均匀捡出,不得用铁楸集中铲除。
垫低是将低洼部分挖松,均匀地铺撒碎石,至符合标高后,洒少量水花,再继续碾压,至碎石初步稳定无明显位移为止。
这个阶段一般需压3~4遍。
(3)撒填充料
将粗砂或灰土(石灰剂量8~12%)均匀撒在碎石层上,用扫帚扫入碎石缝里,然后用洒水车或喷壶均匀洒一次水。
水流冲出的空隙再以砂或灰土补充,至不再有空隙并露出碎石尖为止。
(4)压实
用10~12CM吨压路机继续碾压,碾速稍快,每分钟60~70米,一般碾4~6遍(视碎石软硬而定),切忌碾压过多,以免石料过于破碎。
(5)碾压
嵌缝料扫匀后,立即用10~12T压路机进行碾压,10~12T压路机进行碾压,一般需压2~3遍,碾压至表面平整稳定无明显轮迹为止。
3、砼垫层施工
砼垫层施工前做好级配试验,按设计要求备好铺装材料并进行验试,对水泥必须做安全性测试,先做一段试验一段,确定摊铺压实程序,摊铺厚度、压实次数、干密度等,松铺系数根据试验和试验段摊铺情况调整后确定。
砼垫层一次摊铺,一次振实,一次整平;摊铺前洒水润湿基层表面,用人工砼摊铺,用锹扣料,以防混凝土离折。
整平与振实,长大尺人工拖平,平板振动器振实振平,消除孔穴,保证密实,以砼不再下沉,不再冒出气泡,且表面出现水泥砂浆为准。
4、面层铺装
(1)施工准备
①根据设计要求及铺贴方法。
准备好各种材料及其辅助材料。
块料面层要求规格一致平整方正,不能有缺棱掉角,不开裂,无凸凹扭曲,颜色均匀。
铺砖石材应按设计图案要求,事先选好统一编号,以便对号入座。
②面层铺装板的规格应符合设计要求。
③水泥采用425号普通硅酸盐水泥或矿渣硅酸盐水泥。
④采用洁净的无有机杂质的中粗砂。
其含泥量不得超过3%。
各种填充材料、粘结剂应按设计要求进行。
(2)作业条件
在已经完成的砼基层上,重新定点放线。
路面一般每10M施工一段,根据设计标高,路面宽度定放边桩、中桩、拉好边线。
确定砌块路面的砌块列数及其拼装方法。
铺砌面砖前应首先弹好各花样品种的分隔线。
选料时应按配花、品种挑选,尺寸基本一致,纹理通顺,并分类存放,待铺贴时取用。
分块排列布置要求对称,缝子要求贯通。
(3)操作工艺
①铺贴前对砖的规格、尺寸、外观质量、色泽进行预选。
并预先湿润后晾干。
②根据水平线、中心线,按预排铺好两侧标准后,再拉线进行铺贴。
③铺贴前,应先将基层浇水湿润,再刷水泥浆一道(水灰比为左右)水泥浆应随刷随铺,不得有风干现象。
④园路砖缝隙宽度,当紧密铺贴时不宜大于1MM,当虚缝铺贴时一般为5—10MM。
应按设计要求进行。
⑤园路施工时,应采用分段顺序铺贴。
按标准进行拉线,并随时做好各工序的检查和复验工作以保证铺贴质量。
⑥面层铺贴贴24小时内,应根据各类面层要求分别进行擦缝,勾缝、压缝工作。
缝的深度及宽度应均匀,擦缝和勾缝,宜采用同品种、同标号、同颜色水泥,同时应及时清理表面水泥。
并做好面层养护工作。
(4)质量标准
园路各层的质量要求及检查方法如下:
①各层的坡度、厚度、标高和平整度等应符合设计规定。
②各层的强度和密实度应符合设计要求,上下层结合应牢固。
③变形缝的宽度和位置、块材间缝隙的大小,以及填缝的质量等应符合要求。
④不同类型面层的结合以及图案应正确。
⑤各层表面对水平面或设计坡度的允许偏差,不应大于30MM。
供排除液体用的带有坡度的面层应作泼水试验,以能排除液体为合格。
⑥块料面层相差两块料间高差,不应大于允许偏差。
⑦水泥混凝土、水泥砂浆和铺在水泥砂浆上的板块、卵石面层与基层的结合应良好,应用敲击方法检查,不得空鼓。
⑧面层不应有裂纹、脱皮、麻面和起砂等现象。
⑨面层中块料行列(接缝)在5M长度内直线度的允许偏差不应大于有关规定。
⑩各层厚度对设计厚度的偏差,在个别地方偏差不得大于该层厚度的10%,在铺设时检查。
各层的表面平整度,应用2M长的直尺
检查,如为斜面,则应水平尺和样尺检查。
各层表面对平面的偏差,不应大于规范规定。
