建筑基坑工程技术规范yb9258-97
预应力锚索(方案)
目录第一章工程概况 (1)第一节施工方案编制依据 (1)第二节施工现场及工程地质条件 (1)第三节设计要求 (2)一、预应力锚索 (2)二、钢筋锚杆 (3)三、喷射砼…………………………………………………………………………………错误!未定义书签。
第四节本工程的特点 (3)第五节施工工期计划 (3)第二章预应力锚索施工 (4)第一节施工准备 (4)第二节整体工程施工顺序 (5)第三节施工流程 (5)一、成孔 (5)二、插钢绞线锚索 (6)三、清孔 (7)四、灌浆 (7)五、锚杆张拉锁定 (8)六、施工要点 (11)七、试验和检验 (12)第三章钢筋锚杆施工 (13)第一节施工工艺流程 (13)第二节施工方法及技术措施 (14)第三节锚杆施工工艺 (14)第四节锚杆工程质量保证措施 (15)第四章喷锚网施工 (16)第一节设计要求 (16)第二节施工方法 (16)第三节喷射砼施工 (17)第四节施工工艺流程 (17)第五节喷射混凝土施工主要技术措施 (18)第六节喷射砼施工注意事项 (19)第七节钢网喷射混凝土工程质量保证措施 (20)一、喷射砼施工 (20)二、钢筋材质及加工 (20)三、钢筋焊接 (21)四、砼原材料质量控制 (22)五、砼生产的质量控制 (23)第五章劳动组织计划和材料及机械设备计划24第一节劳动组织 (24)第二节主要材料用量计划 (24)第三节主要机械设备计划 (24)第四节用水、用电计划 (25)第六章锚索施工安全措施 (25)第一节安全目标 (25)第二节安全措施 (25)1、施工进度计划表2、预应力锚索平面布置图第一章工程概况第一节施工方案编制依据1、《建筑基坑支护技术规程》(JGJ120-99);2、《建筑基坑工程技术规范》(YB9258-97);3、《锚杆设计与施工规范》(CECS22:90);4、《锚杆喷射混凝土支护技术规范》(GB50086-2001);5、《无粘结预应力筋专用防腐润滑脂》(JG3007-93);6、《预应力筋用锚具夹具和连接器应用技术规程》(JGJ85-92);7、《无粘结预应力混凝土结构技术规程》(JGJ/T92-93);8、《混凝土结构工程施工及验收规范}》(GB50204-92);9、《钢绞线、钢丝束无粘结预应力筋》(JG3006-93);10、《场地工程地质勘察报告》;11、《设计图纸》。
土体抗剪强度指标的选用及各种规范的对比
土体抗剪强度指标的选用一、土强度指标在深基坑设计中,土压力的计算是支护设计的基础依据和关键所在,而在土压力计算中,土体的粘聚力c、内摩擦角Φ又是最基本的参数。
例如,同一种饱和粘性土,在固结排水和固结不排水试验中就表现出不同的摩擦角,而在不固结不排水试验中,内摩擦角为零。
在进行土强度指标试验时,分为三种情况考虑,即三轴的不固结不排水剪(UU),固结不排水剪(CU)及固结排水剪(CD),与其相对应的直接剪切试验分别为快剪,固结快剪和慢剪。
有人将直剪试验的固结快剪说成是固结不排水试验,将快剪称为不排水试验,也是错误的。
对于粘性土,很快的剪切速度对于粘土确实限制了排水,其固结快剪指标往往与三轴固结不排水试验相近;但是对于粉土、砂土来说,固结快剪和固结不排水可能就完全不同。
由于直剪试验上下盒之间存在缝隙,对于渗透系数比较大的砂土,即便在快剪过程中,这种缝隙也足以排水。
因此,对于砂土而言,固结快剪、快剪试验得到的指标基本上就是有效应力指标。
把三轴固结不排水试验指标和固结快剪指标不加区别是错误的。
二、各种规范对土压力计算参数的规定各种规范中关于土压力的计算参数的规定五花八门:1、建设部行业标准《建筑基坑支护技术规程》(JGJ120-99)对于砂性土,采用水土分算,取土的固结不排水抗剪强度指标或者固结快剪强度指标计算;对于粘性土及粉性土,采用水土合算,地下水以下取饱和重度和总应力固结不排水(固结快剪)抗剪强度指标计算。
水土合算,采用固结快剪峰值强度指标有争议。
2、冶金工业部标准《建筑基坑工程技术规范》(YB9258-97)一般情况宜按照水土分算原则计算,有效土压力取有效应力抗剪强度指标指标,粘性土无条件取得有效应力强度指标时,可采用固结不排水(固结快剪)指标代替。
当具有地区工程实践经验时,对粘性土也可采用水土合算原则,取总应力固结不排水抗剪强度指标计算。
3、《建筑地基基础设计规范》(GB50007-2002)对于砂性土,宜按照水土分算原则计算,对粘性土宜按照水土合算的原则计算。
建筑基坑工程技术规范

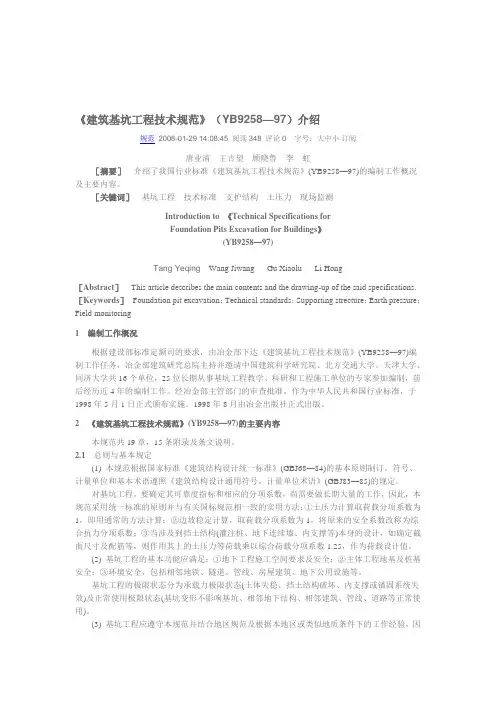

《建筑基坑工程技术规范》(YB9258—97)介绍规范2008-01-29 14:08:45 阅读348 评论0 字号:大中小订阅唐业清王吉望顾晓鲁李虹[摘要]介绍了我国行业标准《建筑基坑工程技术规范》(YB9258—97)的编制工作概况及主要内容。
[关键词]基坑工程技术标准支护结构土压力现场监测Introduction to 《Technical Specifications forFoundation Pits Excavation for Buildings》(YB9258—97)Tang Yeqing Wang Jiwang Gu Xiaolu Li Hong[Abstract]This article describes the main contents and the drawing-up of the said specifications. [Keywords]Foundation pit excavation;Technical standards;Supporting strecture;Earth pressure;Field monitoring1编制工作概况根据建设部标准定额司的要求,由冶金部下达《建筑基坑工程技术规范》(YB9258—97)编制工作任务,冶金部建筑研究总院主持并邀请中国建筑科学研究院、北方交通大学、天津大学、同济大学共16个单位,25位长期从事基坑工程教学、科研和工程施工单位的专家参加编制,前后经历近4年的编制工作。
经冶金部主管部门的审查批准,作为中华人民共和国行业标准,于1998年5月1日正式颁布实施。
1998年8月由冶金出版社正式出版。
2《建筑基坑工程技术规范》(YB9258—97)的主要内容本规范共19章,15条附录及条文说明。
2.1总则与基本规定(1) 本规范根据国家标准《建筑结构设计统一标准》(GBJ68—84)的基本原则制订。
符号、计量单位和基本术语遵照《建筑结构设计通用符号,计量单位术语》(GBJ83—85)的规定。
预应力锚索(方案)
目录第一章工程概况…………………………….错误!未定义书签。
第一节施工方案编制依据………………………………………………………………………错误!未定义书签。
第二节施工现场及工程地质条件………………………………………………………………错误!未定义书签。
第三节设计要求…………………………………………………………………………………. 错误!未定义书签。
一、预应力锚索……………………………………………………………………………错误!未定义书签。
二、钢筋锚杆………………………………………………………………………………错误!未定义书签。
三、喷射砼…………………………………………………………………………………错误!未定义书签。
第四节本工程的特点……………………………………………………………………………错误!未定义书签。
第五节施工工期计划……………………………………………………………………………错误!未定义书签。
第二章预应力锚索施工……………………错误!未定义书签。
第一节施工准备…………………………………………………………………………………..错误!未定义书签。
第二节整体工程施工顺序……………………………………………………………………….错误!未定义书签。
第三节施工流程………………………………………………………………………………….错误!未定义书签。
一、成孔……………………………………………………………………………………..错误!未定义书签。
二、插钢绞线锚索…………………………………………………………………………..错误!未定义书签。
三、清孔……………………………………………………………………………………..错误!未定义书签。
四、灌浆…………………………………………………………………………………….错误!未定义书签。
五、锚杆张拉锁定………………………………………………………………………….错误!未定义书签。
六、施工要点……………………………………………………………………………….错误!未定义书签。
基坑支护施工方案完整版
xxx工程基坑支护施工方案编制人:日期:审核人:日期:审批人:日期:目录第一章工程概况 (1)一、编制依据 (1)二、工程概况 (1)三、地基条件及水文特征 (1)四、基坑周边环境概况 (2)第二章施工方案 (2)一、基坑土方开挖 (2)二、降水工程施工方案 (2)三、基坑支护方案 (3)四、边坡变形观测方案 (4)六、排水处理 (5)七、基坑后期维护 (5)第三章质量控制措施 (5)一、关键工序质量控制措施 (5)(一)、修整面壁质量控制措施 (5)(二)、土钉制作质量控制措施 (5)(三)、喷射作业质量控制措施 (6)二、特殊工序质量控制措施 (6)三、重要部位控制措施 (6)第四章施工中有关问题的影响及处理措施 (6)一、施工噪音 (6)二、环境保护 (6)第五章基坑支护施工过程中的应急预案 (7)一、局部垮塌 (7)二、裂缝处理 (7)三、软弱层处理 (7)第六章安全施工措施 (7)一、管理目标 (8)二、组织管理 (8)三、安全防护管理 (8)第七章应急预案 (10)第八章文明施工措施 (11)一、现场总平面管理 (11)二、环保措施 (12)三、施工操作现场文明施工管理措施 (13)四、消防管理措施 (13)第一章工程概况一、编制依据1.本工程岩土工程地质勘察报告2。
本工程业主有关要求3.本工程有关设计图纸4.选用规范1)《建筑地基基础工程施工质量验收规范》GBJ50202-20022)《建筑基坑工程技术规范》YB9258-973)《工程测量规范》GB50026—934)《建筑变形测量规程》JGJ/T8-975)《建筑工程施工质量验收统一标准》GB50300—20016)《建筑施工安全检查标准》JGJ59—997)《建筑机械使用安全技术规程》 JGJ33-20018)《基坑支护设计与施工》9)《混凝土结构设计规范》GBJ10-8910)《基坑土钉支护技术规程》(CECS96:97)11)《国家一、二等水准测量规范》(GB12897—91)12)《建筑物变形测量规程》二、工程概况工程名称:柴桑郡建设单位:xxxxxxxxxxxxxxx设计单位:xxxxxxxxxxxxxx有限公司监理单位:xxxxxxxxxxxxx有限公司地勘单位:xxxxxxx有限公司施工单位:xxxxxxxxx有限公司工程地址:xxxxxxxxx。
深基坑专项施工方案(深基坑开挖支护)
深基坑专项施工方案一、工程特点温州市六虹桥路延伸段道路工程位于温州市瓯海区郭溪镇、娄桥街道及新桥街道,西起站西路,东接翠微大道,箱涵中心桩号为K2+804。
8,设计基准期为100年,结构安全等级为二级,设计荷载:汽车荷载城—A级,人群—3。
5KPa;箱涵三孔全长为27。
20m,结构为:C30(掺入S6)普通钢筋混凝土现浇箱涵,本箱涵在道路中心线处设置1道沉降缝,沉降缝之间设遇水膨胀型橡胶止水带,基础处理采用PTC—400(60)管桩处理.二、地基基础分析及水文特征本工程箱涵开挖深度为4。
8~4。
9m,坑壁大多由松散的素填土、杂填土及粘土构成,施工开挖中坑壁整体稳定性较差,易产生坑壁土体坍塌,要考虑基坑支护措施。
由于场地较开阔,可采用现有薄壁管桩、钢板桩、松木桩联合支护的方法(详见附图)。
三、方案编制依据3.1.本工程岩土工程地质勘察报告3。
2。
本工程有关设计图纸3。
3。
选用规范1)《建筑地基基础工程施工质量验收规范》GBJ50202—20022)《建筑基坑工程技术规范》YB9258—973)《工程测量规范》GB50026-934)《建筑变形测量规程》JGJ/T8—97四、基坑土方开挖(一)作业条件1、土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕。
2、建筑物或构筑物的位置或场地的定位控制线(桩)、标准水平桩及开槽的灰线尺寸,必须经过检验合格。
3、夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖.4、在挖土方前,应做好地面排水和降低地下水位工作。
应根据当地工程地质资料,采取措施降低地下水位。
一般要降至开挖面以下0.5m,然后才能开挖.5、施工区域运行路线的布置,应根据作业区域大小、机械性能、运距和地形起伏等情况加以确定。
6、在机械施工无法作业的部位和修整边坡坡度等,均应配备人工进行.7、土方施工前应进行挖、填方的平衡计算,综合考虑土方运距最短、运程合理和各个工程项目的合理施工程序等,做好土方平衡调配,减少重复挖运。
建筑基坑工程技术规范
《建筑基坑工程技术规范》(YB9258—97)介绍规范2008-01-29 14:08:45 阅读348 评论0 字号:大中小订阅唐业清王吉望顾晓鲁李虹[摘要]介绍了我国行业标准《建筑基坑工程技术规范》(YB9258—97)的编制工作概况及主要内容。
[关键词]基坑工程技术标准支护结构土压力现场监测Introduction to 《Technical Specifications forFoundation Pits Excavation for Buildings》(YB9258—97)Tang Yeqing Wang Jiwang Gu Xiaolu Li Hong[Abstract]This article describes the main contents and the drawing-up of the said specifications.[Keywords]Foundation pit excavation;Technical standards;Supporting strecture;Earth pressure;Field monitoring1编制工作概况根据建设部标准定额司的要求,由冶金部下达《建筑基坑工程技术规范》(YB9258—97)编制工作任务,冶金部建筑研究总院主持并邀请中国建筑科学研究院、北方交通大学、天津大学、同济大学共16个单位,25位长期从事基坑工程教学、科研和工程施工单位的专家参加编制,前后经历近4年的编制工作。
经冶金部主管部门的审查批准,作为中华人民共和国行业标准,于1998年5月1日正式颁布实施。
1998年8月由冶金出版社正式出版。
2《建筑基坑工程技术规范》(YB9258—97)的主要内容本规范共19章,15条附录及条文说明。
2.1总则与基本规定(1) 本规范根据国家标准《建筑结构设计统一标准》(GBJ68—84)的基本原则制订。
符号、计量单位和基本术语遵照《建筑结构设计通用符号,计量单位术语》(GBJ83—85)的规定。
地铁隧道竖井施工专项方案
目录一、工程概况 (3)二、编制依据 (3)三、总体施工方案 (3)1、施工准备 (4)2、锁口圈施工 (5)3、提升设备安装 (5)4、竖井开挖与支护 (5)5、马头门、横通道施工 (7)6、由横通道向正线隧道交叉口施工 (7)7、机具设备(见下表) (8)8、劳动组织 (9)9、钻爆作业 (9)10、监测方案 (12)11、竖井通风 (12)12、竖井回填 (12)13、防止塌方及应急措施 (13)14、具体工期计划 (13)四、工期保证措施 (13)1、快速组织进场开工 (13)2、及时完成施工总体策划 (14)3、加强施工中每道环节的质量管理 (14)4、建立激励机制,充分调动一切积极因素 (14)5、提前做好防水防台风及雨季施工的安排 (14)6、技术保证措施 (15)五、隐蔽工程质量保证措施 (15)1、检查及验收制度 (15)2、岗位责任制 (16)3、分项、分部工程质量保证措施 (16)六、为确保质量所采取的检测试验手段、措施 (17)1、运用科学、先进的检测、试验手段,确保工程质量 (17)2、认真落实各项管理制度,强化检测试验工作 (17)3、具体检测试验项目 (17)七、质量保证措施 (18)1、质量目标 (18)2、质量保证体系 (18)3、质量保证制度 (18)八、施工安全的保障体系 (21)1、安全管理 (21)2、施工安全管理重点 (23)3、实施好各种保险措施 (23)4、项目部专项安全管理 (23)九、环境保护措施 (30)1、环境保护措施 (30)2、专项管理措施 (32)十、文明施工保证措施 (33)1、文明施工目标 (33)2、文明施工组织机构 (33)3、文明施工措施 (34)4、现场标准化管理措施 (34)5、现场卫生管理 (35)竖井施工专项方案一、工程概况1.工程概述1#竖井施工场地位于路边绿化带上,通过横通道进行左、右线隧道的施工,此施工场地约为m2。
土方工程施工合同
土方工程施工合同发包人:(以下简称甲方)承包人:(以下简称乙方)根据《中华人民共和国合同法》以及有关的法律、行政法规的规定,遵循平等、自愿、公平和诚实信用的原则,经1·甲、乙双方友好协商,甲方同意由乙方承担XXXXXXX工程)的土方工程的施工。
为明确甲、乙双方的责任、权利和义务,特签订本合同,以便双方共同遵照执行。
一、工程概况1.1工程名称:。
1.2工程地点:。
1.3工程内容:开挖、运输(内外运)、弃置、弃土场处置、土方回填、清淤换填等。
1.4承包方式:单项工程综合单价包干价(特别约定:施工期间无论任何因素变化综合单价均不作调整)。
二、下列文件均为本合同的组成部分2.1在实施过程中双方共同签署的补充与修正文件2.2合同条款2.3图纸、勘察技术报告、答疑文件2.4标准、规范和其他有关技术资料、技术要求三、工程承包范围基坑土石方工程:基坑开挖图仅作为土方开挖深度的参考,乙方应按照基础施工图标高挖至基坑土方的甲方要求深度,并保证基坑、基槽的几何尺寸符合验收规范的要求;乙方负责所有施工基础土方的场地清理、基坑便道施工,基坑便道、马道土方运输和开挖(要求用小型挖土机开挖)、边坡的刷坡清理、土方外运、弃置及弃土场处置等工作。
包括但不限于主体基坑及幼儿园基坑土方开挖。
土方回填及基坑清淤换填:包含但不限于主楼地下室挡墙、幼儿园基坑土方回填。
工程开工前由甲乙双方共同测定主楼基坑未开挖时标高(-5.65),具体的施工范围、开挖深度等由甲方现场代表书面签字确定。
四、工程工期4.1计划工期:具体开工时间以甲方通知开工为准,不影响后续各项工作的进行。
4.2工程延误4.2.1如果由于以下原因造成竣工日期推迟,经甲方书面签字确认后,乙方有理由延期完成工程,甲方应在同乙方商议后书面决定竣工时间延长的期限。
4.2.1.1地震等不可抗力因素的。
4.2.1.2政府检查或空气质量超标,政府部门要求,暂停施工的。
4.2.1.3因外部原因阻工3天以上的。
土体抗剪强度指标的选用及各种规范的对比
土体抗剪强度指标的选用一、土强度指标在深基坑设计中,土压力的计算是支护设计的基础依据和关键所在,而在土压力计算中,土体的粘聚力c、内摩擦角Φ又是最基本的参数。
例如,同一种饱和粘性土,在固结排水和固结不排水试验中就表现出不同的摩擦角,而在不固结不排水试验中,内摩擦角为零。
在进行土强度指标试验时,分为三种情况考虑,即三轴的不固结不排水剪(UU),固结不排水剪(CU)及固结排水剪(CD),与其相对应的直接剪切试验分别为快剪,固结快剪和慢剪。
有人将直剪试验的固结快剪说成是固结不排水试验,将快剪称为不排水试验,也是错误的。
对于粘性土,很快的剪切速度对于粘土确实限制了排水,其固结快剪指标往往与三轴固结不排水试验相近;但是对于粉土、砂土来说,固结快剪和固结不排水可能就完全不同。
由于直剪试验上下盒之间存在缝隙,对于渗透系数比较大的砂土,即便在快剪过程中,这种缝隙也足以排水。
因此,对于砂土而言,固结快剪、快剪试验得到的指标基本上就是有效应力指标。
把三轴固结不排水试验指标和固结快剪指标不加区别是错误的。
二、各种规范对土压力计算参数的规定各种规范中关于土压力的计算参数的规定五花八门:1、建设部行业标准《建筑基坑支护技术规程》(JGJ120-99)对于砂性土,采用水土分算,取土的固结不排水抗剪强度指标或者固结快剪强度指标计算;对于粘性土及粉性土,采用水土合算,地下水以下取饱和重度和总应力固结不排水(固结快剪)抗剪强度指标计算。
水土合算,采用固结快剪峰值强度指标有争议。
2、冶金工业部标准《建筑基坑工程技术规范》(YB9258-97)一般情况宜按照水土分算原则计算,有效土压力取有效应力抗剪强度指标指标,粘性土无条件取得有效应力强度指标时,可采用固结不排水(固结快剪)指标代替。
当具有地区工程实践经验时,对粘性土也可采用水土合算原则,取总应力固结不排水抗剪强度指标计算。
3、《建筑地基基础设计规范》(GB50007-2002)对于砂性土,宜按照水土分算原则计算,对粘性土宜按照水土合算的原则计算。
钢支撑及钢围檩方案
钢支撑及钢围檩施工方案一、编制依据1、《建筑桩基技术规范》(JGJ94-2008)2、《建筑基坑工程技术规范》(YB9258-97)3、《建筑基坑支护技术规程》(GB50300-2001)4、《建筑钢结构焊结技术规程》(JGJ81-2002)5、《西安市长安区凤栖原站东南出入口上盖回迁房主体基坑围护结构》施工设计图纸6、《西安市长安区凤栖原站东南出入口上盖回迁房主体基坑围护结构设计交底会议纪要》二、工程概况本基坑采用钢支撑进行支护,支撑竖向共设置三道,第一道钢支撑均采用直径609mm,壁厚16mm的钢管,安装在冠梁上;第二道钢支撑均采用直径609mm,壁厚16mm的钢管,安装在钢围檩上,距第一道钢支撑的距离为4.5m;第三道钢支撑均采用直径609mm,壁厚16mm的钢管,安装在钢围檩上,距第二道钢支撑的距离为6m。
每层刚支撑安装前超挖深度不大于0.5m,钢围檩采用两根I45a工字钢制作,钢围檩采用Q235B钢,焊条E43系列,三角钢托架与钻孔桩连接固定。
三、施工准备1、场地准备选用基坑西侧原钢筋加工场地作为钢支撑、围檩堆放和临时拼装场地,为硬化路面,满足要求。
2、技术准备一线操作人员学习并了解钢支撑安装技术交底中有关钢支撑安装施工的要求。
3、人员、材料、机具准备特殊工种操作人员须持有有关部门培训考核后颁发的上岗证,方能操作,在操作之前应进行资格认定。
钢支撑、围檩等到场,准备充分并有一定的预留,以避免有意外情况发生。
支架加工完成数量要保证满足钢支撑架设需要。
钢支撑进场要有相关的合格证明文件,并分批报验。
架设钢支撑所需要的机械,如龙门吊、油泵、千斤顶等准备工作就绪并经调试运转正常。
做好监测初始数据的收集准备工作,在钢支撑架设完成后及时进行数据收集。
四、施工方案及技术要求1、钢支撑安装施工工艺流程图第一道支撑:第二、三支撑:支撑编号:斜撑编号,从基坑东北角编排序号,每个撑编号由四部分组成,依次是撑的类型、撑的道次、撑的序号、端头方向如:第一道第一个斜撑北边的端头的编号为X101N;平撑编号,从基坑东北端排序号,每个撑编号由四部分组成,依次是撑的类型、撑的道次、撑的序号、端头方向。
土体抗剪强度指标的选用及各种规范的对比
土体抗剪强度指标的选用一、土强度指标在深基坑设计中,土压力的计算是支护设计的基础依据和关键所在,而在土压力计算中,土体的粘聚力c、内摩擦角Φ又是最基本的参数。
例如,同一种饱和粘性土,在固结排水和固结不排水试验中就表现出不同的摩擦角,而在不固结不排水试验中,内摩擦角为零。
在进行土强度指标试验时,分为三种情况考虑,即三轴的不固结不排水剪(UU),固结不排水剪(CU)及固结排水剪(CD),与其相对应的直接剪切试验分别为快剪,固结快剪和慢剪。
有人将直剪试验的固结快剪说成是固结不排水试验,将快剪称为不排水试验,也是错误的。
对于粘性土,很快的剪切速度对于粘土确实限制了排水,其固结快剪指标往往与三轴固结不排水试验相近;但是对于粉土、砂土来说,固结快剪和固结不排水可能就完全不同。
由于直剪试验上下盒之间存在缝隙,对于渗透系数比较大的砂土,即便在快剪过程中,这种缝隙也足以排水。
因此,对于砂土而言,固结快剪、快剪试验得到的指标基本上就是有效应力指标。
把三轴固结不排水试验指标和固结快剪指标不加区别是错误的。
二、各种规范对土压力计算参数的规定各种规范中关于土压力的计算参数的规定五花八门:1、建设部行业标准《建筑基坑支护技术规程》(JGJ120-99)对于砂性土,采用水土分算,取土的固结不排水抗剪强度指标或者固结快剪强度指标计算;对于粘性土及粉性土,采用水土合算,地下水以下取饱和重度和总应力固结不排水(固结快剪)抗剪强度指标计算。
水土合算,采用固结快剪峰值强度指标有争议。
2、冶金工业部标准《建筑基坑工程技术规范》(YB9258-97)一般情况宜按照水土分算原则计算,有效土压力取有效应力抗剪强度指标指标,粘性土无条件取得有效应力强度指标时,可采用固结不排水(固结快剪)指标代替。
当具有地区工程实践经验时,对粘性土也可采用水土合算原则,取总应力固结不排水抗剪强度指标计算。
3、《建筑地基基础设计规范》(GB50007-2002)对于砂性土,宜按照水土分算原则计算,对粘性土宜按照水土合算的原则计算。
钢支撑及钢围檩方案
钢支撑及钢围檩施工方案一、编制依据1、《建筑桩基技术规范》 ( JGJ94-2008)2、《建筑基坑工程技术规范》 (YB9258-97)3、《建筑基坑支护技术规程》 (GB50300-2001)4、《建筑钢结构焊结技术规程》(JGJ81-2002)5、《西安市长安区凤栖原站东南出入口上盖回迁房主体基坑围护结构》施工设计图纸6、《西安市长安区凤栖原站东南出入口上盖回迁房主体基坑围护结构设计交底会议纪要》二、工程概况本基坑采用钢支撑进行支护,支撑竖向共设置三道,第一道钢支撑均采用直径609mm,壁厚16mm勺钢管,安装在冠梁上;第二道钢支撑均采用直径609mm壁厚16mm勺钢管,安装在钢围檩上,距第一道钢支撑的距离为 4.5m;第三道钢支撑均采用直径609mm壁厚16mm的钢管,安装在钢围檩上,距第二道钢支撑的距离为6m每层刚支撑安装前超挖深度不大于0.5m,钢围檩采用两根145a工字钢制作,钢围檩采用Q235B 钢,焊条E43系列,三角钢托架与钻孔桩连接固定。
三、施工准备1 、场地准备选用基坑西侧原钢筋加工场地作为钢支撑、围檩堆放和临时拼装场地,为硬化路面,满足要求。
2、技术准备一线操作人员学习并了解钢支撑安装技术交底中有关钢支撑安装施工的要求。
3、人员、材料、机具准备特殊工种操作人员须持有有关部门培训考核后颁发的上岗证,方能操作,在操作之前应进行资格认定。
钢支撑、围檩等到场,准备充分并有一定的预留,以避免有意外情况发生。
支架加工完成数量要保证满足钢支撑架设需要。
钢支撑进场要有相关的合格证明文件,并分批报验。
架设钢支撑所需要的机械,如龙门吊、油泵、千斤顶等准备工作就绪并经调试运转正常。
做好监测初始数据的收集准备工作,在钢支撑架设完成后及时进行数据收集。
四、施工方案及技术要求1、钢支撑安装施工工艺流程图第一道支撑:支撑编号十对号运到现场T焊钢板托架一支撑就位校正-施加预应力一紧固钢楔一拆除液压千斤顶第二、三支撑:连接施加预应力十紧固钢楔-拆除液压千斤顶支撑编号:斜撑编号,从基坑东北角编排序号,每个撑编号由四部分组成,依次是撑的类型、撑的道次、撑的序号、端头方向如:第一道第一个斜撑北边的端头的编号为xioiN 平撑编号,从基坑东北端排序号,每个撑编号由四部分组成,依次是撑的类型、撑的道次、撑的序号、端头方向。
土钉计算另外三种算法
《建筑基坑工程技术规范》YB 9258-97---------------------------------------------------------------------- 设计项目: 超级土钉 1---------------------------------------------------------------------- [ 设计简图 ]---------------------------------------------------------------------- [ 设计条件 ]---------------------------------------------------------------------- [ 基本参数 ]所依据的规程或方法:《建筑基坑工程技术规范》YB 9258-97基坑深度: 7.000(m)基坑内地下水深度: 8.200(m)基坑外地下水深度: 1.200(m)土钉(基坑)抗力分项系数 1.600基坑整体稳定分项抗力分项系数 1.400[ 坡线参数 ]坡线段数 1序号水平投影(m) 竖向投影(m) 倾角(°)1 1.876 7.000 75.0[ 土层参数 ]土层层数 3序号土类型土层厚容重饱和容重粘聚力内摩擦角钉土摩阻力锚杆土摩阻力水土泊松比变形模量(m) (kN/m^3) (kN/m^3) (kPa) (度) (kPa) (kPa)1 素填土 1.200 19.0 19.0 18.0 16.0 80.0 120.0 合算0.250 7.0002 素填土 4.400 19.5 19.5 21.0 18.0 80.0 120.0 合算0.250 7.0003 素填土 19.700 18.0 18.0 14.2 1.0 80.0 120.0 合算0.250 7.000[ 超载参数 ]超载数 1序号超载类型超载值(kN/m) 作用深度(m) 作用宽度(m) 距坑边线距离(m) 形式长度(m) 1 满布均布 15.000[ 土钉参数 ]土钉道数 7序号水平间距(m) 垂直间距(m) 入射角度(度) 钻孔直径(mm)1 1.000 1.000 15.0 802 1.000 1.000 15.0 803 1.000 1.000 15.0 804 1.000 1.000 15.0 805 1.000 1.000 15.0 806 1.000 1.000 15.0 807 1.000 1.000 15.0 80[ 花管参数 ]基坑内侧花管排数 0基坑内侧花管排数 0[ 锚杆参数 ]锚杆道数 0[ 坑内土不加固 ]施工过程中局部抗拉满足系数: 1.000施工过程中内部稳定满足系数: 1.000[ 内部稳定设计条件 ]考虑地下水作用的计算方法:总应力法土钉拉力在滑面上产生的阻力的折减系数: 0.500圆弧滑动坡底截止深度(m): 0.000(m)圆弧滑动坡底滑面步长(m): 1.000(m)---------------------------------------------------------------------- [ 设计结果 ]----------------------------------------------------------------------[ 内部稳定设计结果 ]工况号安全系数圆心坐标x(m) 圆心坐标y(m) 半径(m) 土钉号土钉长度1 2.115 0.284 7.875 2.4332 1.726 -1.442 9.289 5.2531 1.0003 1.419 -2.734 10.324 7.5271 1.0002 1.0004 1.420 -4.336 11.649 10.2071 2.0002 2.0003 2.5005 1.421 -6.201 13.230 13.2411 3.0002 3.0003 3.0004 3.5006 1.416 0.253 5.885 5.0851 5.5002 5.5003 5.5004 6.0005 6.0007 1.414 -0.212 7.212 7.2151 7.0002 7.0003 7.0004 7.5005 7.5006 7.5008 1.468 -0.212 7.212 7.2151 7.0002 7.0003 7.0004 7.5005 7.5006 7.5007 1.000[ 喷射混凝土面层计算 ][ 计算参数 ]厚度: 100(mm)混凝土强度等级: C30配筋计算as: 15(mm)水平配筋: d8@150竖向配筋: d8@150配筋计算as: 15荷载分项系数: 1.200[ 计算结果 ]编号深度范围荷载值(kPa) 轴向 M(kN.m) As(mm^2) 实配As(mm^2) 1 0.00~ 1.00 0.0 x 0.000 306.4(构造) 335.1y 0.000 306.4(构造) 335.12 1.00~ 2.00 0.0 x 0.000 306.4(构造) 335.1y 0.000 306.4(构造) 335.13 2.00~ 3.00 3.7 x 0.136 306.4(构造) 335.1y 0.136 306.4(构造) 335.14 3.00~ 4.00 15.7 x 0.579 306.4(构造) 335.1y 0.579 306.4(构造) 335.15 4.00~ 5.00 28.1 x 1.034 306.4(构造) 335.1y 1.034 306.4(构造) 335.16 5.00~ 6.00 68.3 x 2.514 306.4(构造) 335.1y 2.514 306.4(构造) 335.17 6.00~ 7.00 128.4 x 4.726 306.4(构造) 335.1y 4.726 306.4(构造) 335.18 7.00~ 7.00 0.0 x 0.000 306.4(构造) 335.1y 0.000 306.4(构造) 335.1[ 外部稳定计算参数 ]所依据的规程:《建筑基坑工程技术规范》YB 9258-97土钉墙计算宽度: 10.000(m)墙后地面的倾角: 0.0(度)墙背倾角: 90.0(度)土与墙背的摩擦角: 1.0(度)土与墙底的摩擦系数: 0.300墙趾距坡脚的距离: 0.000(m)墙底地基承载力: 80.0(kPa)抗水平滑动安全系数: 1.300抗倾覆安全系数: 1.600[ 外部稳定计算结果 ]重力: 676.5(kN)重心坐标: ( 5.520, 3.882)超载: 121.9(kN)超载作用点x坐标: 5.938(m)土压力: 15.5(kPa)土压力作用点y坐标: 2.380(m)基底平均压力设计值 79.9(kPa) < 80.0基底边缘最大压力设计值 86.2(kPa) < 1.2*80.0 抗滑安全系数: 1.304 > 1.300抗倾覆安全系数: 12.331 > 1.600王步云法---------------------------------------------------------------------- 设计项目: 超级土钉 1---------------------------------------------------------------------- [ 设计简图 ]---------------------------------------------------------------------- [ 设计条件 ]---------------------------------------------------------------------- [ 基本参数 ]所依据的规程或方法:王步云法基坑深度: 7.000(m)基坑内地下水深度: 8.200(m)基坑外地下水深度: 1.200(m)局部抗拉安全系数 1.300内部稳定安全系数 1.100[ 坡线参数 ]坡线段数 1序号水平投影(m) 竖向投影(m) 倾角(°)1 1.876 7.000 75.0[ 土层参数 ]土层层数 3序号土类型土层厚容重饱和容重粘聚力内摩擦角钉土摩阻力锚杆土摩阻力水土泊松比变形模量(m) (kN/m^3) (kN/m^3) (kPa) (度) (kPa) (kPa)1 素填土 1.200 19.0 19.0 18.0 16.0 80.0 120.0 合算0.250 7.0002 素填土 4.400 19.5 19.5 21.0 18.0 80.0 120.0 合算0.250 7.0003 素填土 19.700 18.0 18.0 14.2 1.0 80.0 120.0 合算0.250 7.000[ 超载参数 ]超载数 1序号超载类型超载值(kN/m) 作用深度(m) 作用宽度(m) 距坑边线距离(m) 形式长度(m) 1 满布均布 15.000[ 土钉参数 ]土钉道数 7序号水平间距(m) 垂直间距(m) 入射角度(度) 钻孔直径(mm)1 1.000 1.000 15.0 802 1.000 1.000 15.0 803 1.000 1.000 15.0 804 1.000 1.000 15.0 805 1.000 1.000 15.0 806 1.000 1.000 15.0 807 1.000 1.000 15.0 80[ 花管参数 ]基坑内侧花管排数 0基坑内侧花管排数 0[ 锚杆参数 ]锚杆道数 0[ 坑内土不加固 ]施工过程中局部抗拉满足系数: 1.000施工过程中内部稳定满足系数: 1.000[ 内部稳定设计条件 ]考虑地下水作用的计算方法:总应力法土钉拉力在滑面上产生的阻力的折减系数: 0.500圆弧滑动坡底截止深度(m): 0.000(m)圆弧滑动坡底滑面步长(m): 1.000(m)----------------------------------------------------------------------[ 设计结果 ]----------------------------------------------------------------------[ 局部抗拉设计结果 ]工况开挖深度破裂角土钉号设计长度最大长度(工况) 拉力 k×T (m) (度) (m) (m) T(kN) (kN)1 1.200 39.8 02 2.200 39.8 1 3.672 3.672( 2) 51.4 66.83 3.200 39.8 1 2.208 3.672( 2) 28.2 36.7 2 2.926 2.926( 3) 35.0 45.54 4.200 39.8 1 2.241 3.672( 2) 28.2 36.72 2.959 2.959( 4) 35.0 45.53 4.076 4.076( 4) 48.0 62.45 5.200 39.8 1 2.274 3.672( 2) 28.2 36.72 2.993 2.993( 5) 35.0 45.53 4.109 4.109( 5) 48.0 62.44 4.400 4.400( 5) 54.5 70.96 6.200 39.8 1 2.307 3.672( 2) 28.2 36.72 3.026 3.026( 6) 35.0 45.53 4.143 4.143( 6) 48.0 62.44 4.840 4.840( 6) 54.5 70.95 4.400 4.400( 6) 54.5 70.9 7 7.000 39.8 1 2.334 3.672( 2) 28.2 36.72 3.052 3.052( 7) 35.0 45.53 4.169 4.169( 7) 48.0 62.44 4.866 4.866( 7) 54.5 70.95 5.144 5.144( 7) 54.5 70.96 4.254 4.254( 7) 54.5 70.9 8 7.000 39.8 1 2.334 3.672( 2) 28.2 36.72 3.052 3.052( 7) 35.0 45.53 4.169 4.169( 7) 48.0 62.44 4.866 4.866( 7) 54.5 70.95 5.144 5.144( 7) 54.5 70.96 4.254 4.254( 7) 54.5 70.97 1.762 1.762( 8) 27.3 35.4 [ 内部稳定设计结果 ]工况号安全系数圆心坐标x(m) 圆心坐标y(m) 半径(m) 土钉号土钉长度1 2.115 0.284 7.875 2.4332 2.487 -1.442 9.289 5.2531 3.6723 2.051 -2.734 10.324 7.5271 3.6722 3.0524 1.822 -4.336 11.649 10.2071 3.6722 3.0523 4.1695 1.646 -6.201 13.230 13.2411 3.6722 3.0523 4.1694 4.8666 1.182 0.253 5.885 5.0851 3.6722 3.0523 4.1694 4.8665 5.1447 1.011 -0.212 7.212 7.2151 5.1722 5.0523 5.1694 5.3665 5.1446 5.2548 1.107 -0.212 7.212 7.2151 5.1722 5.0523 5.1694 5.3665 5.1446 5.2547 1.762[ 喷射混凝土面层计算 ][ 计算参数 ]厚度: 100(mm)混凝土强度等级: C30配筋计算as: 15(mm)水平配筋: d8@150竖向配筋: d8@150配筋计算as: 15荷载分项系数: 1.200[ 计算结果 ]编号深度范围荷载值(kPa) 轴向 M(kN.m) As(mm^2) 实配As(mm^2) 1 0.00~ 1.00 18.7 x 0.687 306.4(构造) 335.1y 0.687 306.4(构造) 335.12 1.00~ 2.00 34.3 x 1.260 306.4(构造) 335.1y 1.260 306.4(构造) 335.1 3 2.00~ 3.00 49.8 x 1.834 306.4(构造) 335.1 y 1.834 306.4(构造) 335.1 4 3.00~ 4.00 63.5 x 2.335 306.4(构造) 335.1 y 2.335 306.4(构造) 335.1 5 4.00~ 5.00 65.4 x 2.407 306.4(构造) 335.1 y 2.407 306.4(构造) 335.1 6 5.00~ 6.00 65.4 x 2.407 306.4(构造) 335.1 y 2.407 306.4(构造) 335.1 7 6.00~ 7.00 65.4 x 2.407 306.4(构造) 335.1 y 2.407 306.4(构造) 335.1 8 7.00~ 7.00 0.0 x 0.000 306.4(构造) 335.1 y 0.000 306.4(构造) 335.1[ 外部稳定计算参数 ]所依据的规程:《建筑地基基础设计规范》(GB50007-2002)土钉墙计算宽度: 10.000(m)墙后地面的倾角: 0.0(度)墙背倾角: 90.0(度)土与墙背的摩擦角: 1.0(度)土与墙底的摩擦系数: 0.300墙趾距坡脚的距离: 0.000(m)墙底地基承载力: 80.0(kPa)抗水平滑动安全系数: 1.300抗倾覆安全系数: 1.600[ 外部稳定计算结果 ]重力: 676.5(kN)重心坐标: ( 5.520, 3.882)超载: 121.9(kN)超载作用点x坐标: 5.938(m)土压力: 15.5(kPa)土压力作用点y坐标: 2.380(m)基底平均压力设计值 79.9(kPa) < 80.0基底边缘最大压力设计值 86.2(kPa) < 1.2*80.0抗滑安全系数: 1.304 > 1.300抗倾覆安全系数: 12.331 > 1.600北工大法(滑楔平衡法)---------------------------------------------------------------------- 设计项目: 超级土钉 1---------------------------------------------------------------------- [ 设计简图 ]---------------------------------------------------------------------- [ 设计条件 ]---------------------------------------------------------------------- [ 基本参数 ]所依据的规程或方法:北工大法(滑楔平衡法)基坑深度: 7.000(m)基坑内地下水深度: 8.200(m)基坑外地下水深度: 1.200(m)局部抗拉安全系数 1.300内部稳定安全系数 1.100[ 坡线参数 ]坡线段数 1序号水平投影(m) 竖向投影(m) 倾角(°)1 1.876 7.000 75.0[ 土层参数 ]土层层数 3序号土类型土层厚容重饱和容重粘聚力内摩擦角钉土摩阻力锚杆土摩阻力水土泊松比变形模量(m) (kN/m^3) (kN/m^3) (kPa) (度) (kPa) (kPa)1 素填土 1.200 19.0 19.0 18.0 16.0 80.0 120.0 合算0.250 7.0002 素填土 4.400 19.5 19.5 21.0 18.0 80.0 120.0 合算0.250 7.0003 素填土 19.700 18.0 18.0 14.2 1.0 80.0 120.0 合算0.250 7.000[ 超载参数 ]超载数 1序号超载类型超载值(kN/m) 作用深度(m) 作用宽度(m) 距坑边线距离(m) 形式长度(m) 1 满布均布 15.000[ 土钉参数 ]土钉道数 7序号水平间距(m) 垂直间距(m) 入射角度(度) 钻孔直径(mm)1 1.000 1.000 15.0 802 1.000 1.000 15.0 803 1.000 1.000 15.0 804 1.000 1.000 15.0 805 1.000 1.000 15.0 806 1.000 1.000 15.0 807 1.000 1.000 15.0 80[ 花管参数 ]基坑内侧花管排数 0基坑内侧花管排数 0[ 锚杆参数 ]锚杆道数 0[ 坑内土不加固 ]施工过程中局部抗拉满足系数: 1.000施工过程中内部稳定满足系数: 1.000[ 内部稳定设计条件 ]考虑地下水作用的计算方法:总应力法土钉拉力在滑面上产生的阻力的折减系数: 0.500圆弧滑动坡底截止深度(m): 0.000(m)圆弧滑动坡底滑面步长(m): 1.000(m)----------------------------------------------------------------------[ 设计结果 ]----------------------------------------------------------------------[ 局部抗拉设计结果 ]工况开挖深度破裂角土钉号设计长度最大长度(工况) 拉力 k×T (m) (度) (m) (m) T(kN) (kN)1 1.200 45.5 02 2.200 46.0 1 0.690 0.690( 2) 0.0 0.03 3.200 46.1 1 1.256 1.256( 3) 0.0 0.0 2 0.685 0.685( 3) 0.0 0.04 4.200 46.2 1 2.447 2.447( 4) 9.7 12.62 1.878 1.878( 4) 9.7 12.63 1.309 1.309( 4) 9.7 12.6 5 5.200 46.3 1 3.575 3.575( 5) 18.4 23.92 3.007 3.007( 5) 18.4 23.93 2.440 2.440( 5) 18.4 23.94 1.872 1.872( 5) 18.4 23.9 6 6.200 45.5 1 5.082 5.082( 6) 31.5 40.92 4.496 4.496( 6) 31.5 40.93 3.910 3.910( 6) 31.5 40.94 3.324 3.324( 6) 31.5 40.95 2.738 2.738( 6) 31.5 40.9 7 7.000 44.6 1 6.390 6.390( 7) 42.5 55.32 5.783 5.783( 7) 42.5 55.33 5.176 5.176( 7) 42.5 55.34 4.570 4.570( 7) 42.5 55.35 3.963 3.963( 7) 42.5 55.36 3.356 3.356( 7) 42.5 55.3 8 7.000 44.6 1 5.997 6.390( 7) 36.5 47.42 5.390 5.783( 7) 36.5 47.43 4.784 5.176( 7) 36.5 47.44 4.177 4.570( 7) 36.5 47.45 3.570 3.963( 7) 36.5 47.46 2.964 3.356( 7) 36.5 47.47 2.357 2.357( 8) 36.5 47.4 [ 内部稳定设计结果 ]工况号安全系数圆心坐标x(m) 圆心坐标y(m) 半径(m) 土钉号土钉长度1 2.115 0.284 7.875 2.4332 3.262 -1.442 9.289 5.2531 6.3903 2.882 -2.734 10.324 7.5271 6.3902 5.7834 2.415 -4.336 11.649 10.2071 6.3902 5.7833 5.1765 2.011 -6.201 13.230 13.2411 6.3902 5.7833 5.1764 4.5706 1.203 0.253 5.885 5.0851 6.3902 5.7833 5.1764 4.5705 3.9637 1.216 -0.212 7.212 7.2151 6.3902 6.2833 6.1764 6.0705 6.4636 6.3568 1.345 -0.212 7.212 7.2151 6.3902 6.2833 6.1764 6.0705 6.4636 6.3567 2.357[ 喷射混凝土面层计算 ][ 计算参数 ]厚度: 100(mm)混凝土强度等级: C30配筋计算as: 15(mm)水平配筋: d8@150竖向配筋: d8@150配筋计算as: 15荷载分项系数: 1.200[ 计算结果 ]编号深度范围荷载值(kPa) 轴向 M(kN.m) As(mm^2) 实配As(mm^2) 1 0.00~ 1.00 21.9 x 0.805 306.4(构造) 335.1y 0.805 306.4(构造) 335.12 1.00~ 2.00 43.7 x 1.610 306.4(构造) 335.1y 1.610 306.4(构造) 335.1 3 2.00~ 3.00 43.7 x 1.610 306.4(构造) 335.1 y 1.610 306.4(构造) 335.1 4 3.00~ 4.00 43.7 x 1.610 306.4(构造) 335.1 y 1.610 306.4(构造) 335.1 5 4.00~ 5.00 43.7 x 1.610 306.4(构造) 335.1 y 1.610 306.4(构造) 335.1 6 5.00~ 6.00 43.7 x 1.610 306.4(构造) 335.1 y 1.610 306.4(构造) 335.1 7 6.00~ 7.00 43.7 x 1.610 306.4(构造) 335.1 y 1.610 306.4(构造) 335.1 8 7.00~ 7.00 0.0 x 0.000 306.4(构造) 335.1 y 0.000 306.4(构造) 335.1[ 外部稳定计算参数 ]所依据的规程:《建筑地基基础设计规范》(GB50007-2002)土钉墙计算宽度: 10.000(m)墙后地面的倾角: 0.0(度)墙背倾角: 90.0(度)土与墙背的摩擦角: 1.0(度)土与墙底的摩擦系数: 0.300墙趾距坡脚的距离: 0.000(m)墙底地基承载力: 80.0(kPa)抗水平滑动安全系数: 1.300抗倾覆安全系数: 1.600[ 外部稳定计算结果 ]重力: 676.5(kN)重心坐标: ( 5.520, 3.882)超载: 121.9(kN)超载作用点x坐标: 5.938(m)土压力: 15.5(kPa)土压力作用点y坐标: 2.380(m)基底平均压力设计值 79.9(kPa) < 80.0基底边缘最大压力设计值 86.2(kPa) < 1.2*80.0抗滑安全系数: 1.304 > 1.300抗倾覆安全系数: 12.331 > 1.600。
【施工管理】三重管高压旋喷桩施工方案详解
第一章编制说明1.1编制依据(1)《建筑地基处理技术规范》(JGJ79—2002);(2)《建筑地基基础工程施工质量验收规范》(GB50202-2002);(3)《建筑基坑工程技术规范》(YB9258-97);(4)《建筑基坑支护技术规程》(JGJ120—99);(5)呼和浩特市轨道交通2号线一期工程天府花园站施工图纸;(6)踏勘施工现场了解的情况和收集的相关资料;(7)类似的施工经验;(8)我单位现有技术水平、施工管理水平和机械设备配套能力。
1.2编制原则(1)确保技术方案针对性强、操作性强,施工方案经济、合理。
坚持技术先进性、科学合理性、经济适用性与实事求是相结合。
根据工程地质、水文地质、周边环境及工期要求等条件选择最具实用性的施工工艺参数和机具设备。
(2)技术可靠性原则根据本标段工程特点,依据呼和浩特市及其周边地区类似工程施工经验,选择可靠性高、可操作性强的施工技术方案进行施工。
(3)经济合理性原则针对工程的实际情况,本着可靠、经济、合理的原则比选施工方案,施工过程实施动态管理,从而使旋喷桩加固施工达到既经济又优质的目的。
(4)环保原则施工前充分调查了解工程周边环境情况,紧密结合环境保护进行施工.施工中认真作好文明施工,减少空气、噪音污染,保证施工场地整齐有序。
1.3适用范围本施工方案适用于主体围护结构、附属围护结构桩间止水旋喷桩施工.第二章工程概况2。
1 设计概况天府花园站位于气象局西巷与赛马场北路交口处,沿气象局西巷呈西北~东南走向布置.车站东北侧为呼和浩特市体育场,西侧为新爆米花音乐广场,南侧为城市维也纳、二层小商铺,西南侧为成吉思汗小学。
车站覆土根据地势不同略有起伏,站中心里程处约为3。
0m。
天府花园站设计中心里程为AK17+074。
00,车站主体长200。
6m,宽19.7m (不含围护结构)。
车站附属建筑包括 4个出入口、2组风亭组。
主体结构为地下两层单柱双跨钢筋混凝土框架结构。
建筑基坑工程技术规范
《建筑基坑工程技术规范》(YB9258—97)介绍规范2008-01-29 14:08:45 阅读348 评论0 字号:大中小订阅唐业清王吉望顾晓鲁李虹[摘要]介绍了我国行业标准《建筑基坑工程技术规范》(YB9258—97)的编制工作概况及主要内容。
[关键词]基坑工程技术标准支护结构土压力现场监测Introduction to 《Technical Specifications forFoundation Pits Excavation for Buildings》(YB9258—97)Tang Yeqing Wang Jiwang Gu Xiaolu Li Hong[Abstract]This article describes the main contents and the drawing-up of the said specifications. [Keywords]Foundation pit excavation;Technical standards;Supporting strecture;Earth pressure;Field monitoring1编制工作概况根据建设部标准定额司的要求,由冶金部下达《建筑基坑工程技术规范》(YB9258—97)编制工作任务,冶金部建筑研究总院主持并邀请中国建筑科学研究院、北方交通大学、天津大学、同济大学共16个单位,25位长期从事基坑工程教学、科研和工程施工单位的专家参加编制,前后经历近4年的编制工作。
经冶金部主管部门的审查批准,作为中华人民共和国行业标准,于1998年5月1日正式颁布实施。
1998年8月由冶金出版社正式出版。
2《建筑基坑工程技术规范》(YB9258—97)的主要内容本规范共19章,15条附录及条文说明。
2.1总则与基本规定(1) 本规范根据国家标准《建筑结构设计统一标准》(GBJ68—84)的基本原则制订。
符号、计量单位和基本术语遵照《建筑结构设计通用符号,计量单位术语》(GBJ83—85)的规定。
基坑工程安全等级
基坑工程安全等级基坑工程安全等级基坑工程监测项目的选择与基坑工程的安全等级有关。
目前基坑工程安全等级的划分例外规范中有所例外。
(1)《建筑地基基础工程施工质量验收规范》GB 50202-2002的划分方法符合下列情况之一的基坑,定为一级基坑:1)严重工程或支护结构作为主体结构的一部分;2)开挖深度大于10m;3)与邻近建筑物、严重设施的距离在开挖深度以内的基坑;4)基坑范围内有历史文物、近代优异建筑、严重管线等需要严加保护的基坑。
三级基坑为开挖深度小于7m,且周围环境无特别要求的基坑。
除一级基坑和三级基坑外的基坑均属二级基坑。
(2)《建筑基坑支护技术规范》JGJ 120-99的划分方法基坑侧壁安全等级按照基坑破坏后果划分,见表2-1-1.基坑侧壁安全等级表2-1-1安全等级破坏后果一级支护结构破坏、土体失稳或过大变形对基坑周边环境及地下结构施工影响很危机二级支护结构破坏、土体失稳或过大变形对基坑周边环境及地下结构施工影响大凡支护结构破坏、土体失稳或过大变形对基坑周边环境及地下结构施工影响不危机注:有特殊要求的建筑基坑侧壁安全等级可根据具体情况另行确定。
(3)《建筑地基基础设计规范》GB 50007-2002的划分方法该规范中的基坑监测项目的选择是按照地基基础设计等级确定的,它将地基基础设计等级分为甲、乙、丙三个设计等级。
其中“位于繁复地质条件及软土地区的二层及二层以上地下室的基坑工程”属于甲级设计等级。
(4)其他相关规范中的划分方法冶金部的行业标准《建筑基坑工程技术规范》YB 9258-97对基坑工程安全等级的划分同建设部的行业标准《建筑基坑支护技术规范》JGJ 120-99基本相同,也是按照破坏后果确定为一级、二级、三级。
(5)上海市标准《基坑工程设计规程》DBJ 08-61-97中的划分方法关于基坑工程安全等级的划分同《建筑地基基础工程施工质量验收规范》GB 50202-2002基本相同。
(6)《深圳地区建筑深基坑支护技术规范》SJG 05-96中的划分关于基坑工程安全等级的划分主要依据工程的繁复程度和破坏程度,分为一级、二级、三级。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
建筑基坑工程技术规范yb9258-97
《建筑基坑工程技术规范》是为加强对深基坑工程的管理,确保建设工程的进行和相邻建筑物、构筑物及地下管线、道线的安全,根据国家和本市有关法律、法规,结合本市实际,制定本规定。
《建筑基坑工程技术规范》本规定所称深基坑,是指开挖深度超过5米的基坑或深度虽未超过5米,但地质情况和周围环境较复杂的基坑。
《建筑基坑工程技术规范》本规定适用于本市行政区域内深基坑工程勘察、设计、施工、监理和监测及其相关的管理活动。
《建筑基坑工程技术规范》的主要内容包括:第一章总则、第二章前期准备、第三章深基坑工程勘察、第四章深基坑工程设计、第五章深基坑工程施工、第六章监理监测、第七章附则七部分内容:其中前期准备的内容包括:
第六条建设单位或者工程总承包单位应当在勘察前对深基坑附近的建筑物、构筑物、道路、地下管线等现状,以及同期施工的相邻建设工程施工情况进行调查,并应当将调查资料及时提供给设计、施工、监测单位。
第七条前期的调查范围以基坑边线起,基坑开挖深度3倍的范围为准。
邻近地铁、隧道工程或有特殊要求的建设工程,按市有关规定执行。
第八条建设单位或工程总承包单位在施工前,应当邀集设计、施工、监理、市政、公用、供电、通讯、监测等有关单位,介绍设计、施工
方案,施工可能产生的影响,征询相关单位意见;对可能受影响的相邻建筑物、构筑物、道路、地下管线等作进一步检查;对可能发生争议的部位拍照或摄像,布设记号,并作好记录。
对受影响可能发生争议的相邻建筑物、构筑物,建设单位或工程总承包单位应当与相邻建筑物、构筑物的建设单位签订书面协议,并应当委托房屋检测单位进行检测。
检测单位应当提出建筑物、构筑物可承受外界影响的程度。
第九条建设单位或者工程总承包单位应当按照本市承发包管理规定,择优选择深基坑工程的勘察、设计、施工、监理和监测单位,不得肢解发包工程。
第十条深基坑工程的开挖深度超过7米或者地下室二层以上(含二层),或者深度虽未超过7米,但地质条件和周围环境较复杂及工程影响重大时,深基坑工程的设计方案应委托市建委科学技术委员会组织专家评审或者经认可的其他评审委员会评审,经论证在技术经济上切实可行后方可施行。
第十一条建设工程相邻有多项建设工程相继施工时,各建设单位要采取措施,共同作好协调、配合工作,避免对相邻建设工程的影响和损失。
后施工工程的建设单位或者工程总承包单位应当制定安全技术措施,并组织相邻建设工程的建设、设计、施工、监理等有关单位、专家共同参加的会议作审定。
附件:上海市深基坑工程管理暂行规定。
