工业管道安装工程量计算规则与说明

合集下载

工业管道安装工程量计算

工业管道安装工程量计算

工程量清单统一编码 项目编码
030604001 030604002 030604003 030605001
项目名称 低压碳钢管件 低压碳钢板卷管件 低压不锈钢管件 中压碳钢管件
030602001
030602001
中压有缝钢管
中压605003
中压螺旋卷管件
中压不锈钢管件
名称:某工厂生产装置工艺管道系统安装工程
序号 项目编码 项目名称及特征 计量单位 工程数量
1
030602002001
中压碳钢管道:20#无缝钢管¢89x4 、氩电联焊、水压试验、空气 m 吹扫、外壁除锈、刷防锈漆、调和漆两遍
4
2
030602002002
中压碳钢管道:20#无缝钢管¢76x4 、氩电联焊、水压试验、空 气吹扫、外壁除锈、刷防锈漆、调和漆两遍
• 按设计图示,以“个”计。 • ①管件:弯头、三通、四通、异径管、管接头 等。 • ②工作内容包括压力试验、吹扫、清洗等。 • ③主管上连三通、四通、异径管,均按主管管 径计量安装工程量,当支管管径小于主管1/2 时,不计管件安装工程量。
• 7.1.2工业管道安装工程量计算
• (3)阀门
• 按设计图示,以“个”计。
m
26
3 4 5 6 7 8 9 10
030602002003 030605001001 030605001002 030605001003 030605001004 030615001001 030616003001 030616005001
• 按“kg”计。
• 7.1.2工业管道安装工程量计算
• (7)管材表面及焊缝无损探伤
超声波探伤
磁粉探伤
射线探伤
7.2 工业管道安装工程量计算实例

第六册《工业管道工程》计算规则(精)

第六册《工业管道工程》计算规则(精)

工业管道工程分册说明一、C。

F《工业管道工程》(以下简称本定额适用于新建、扩建项目中厂区范围内的车间、装置、站、罐区及其相互之间各种生产用介质输送管道,厂区第一个连接点以内的生产、生产与生活共用的输送给水、排水、蒸汽、煤气管道的安装工程.二、与其他专业的界限划分:给水应以入口水表井为界;排水应以厂区围墙外第一个污水井为界;蒸汽和煤气以入口第一个计量表(阀门为界;锅炉房、水泵房应以墙皮外1。

5m为界。

三、工业管道压力等级划分:低压:0〈Ρ≤1.6MPa;中压:1.6<Ρ≤10MPa;高压:(1一般管道:10<Ρ≤42MPa;(2蒸汽管道:Ρ≥9MPa、工作温度≥500℃。

四、各类管道适用材质范围:1。

碳钢管道适用于焊接钢管、无缝钢管、16Mn管等;2。

不锈钢管适用于各种材质不锈钢管(超低碳钢不锈钢管除外;3.碳钢卷板管适用于16Mn钢板卷管;4.铜管适用于紫铜、黄铜、青铜管;5。

合金钢管适用于各种材质合金钢管(高合金钢管除外;6.铝管适用于各种材质的铝及铝合金管;7。

钛管适用于各种材质的钛及钛合金管;8.塑料管适用于各种材质的塑料及塑料复合管;9.铸铁管适用于各种材质的铸铁管;10.管件、阀门、法兰适用范围参照管道材质.五、凡涉及到管沟及井类的土方开挖、垫层、基础、砌筑、抹灰、地沟盖板预制安装、回填、运输、路面开挖及修复、管道支墩等,应按A。

建筑工程相关项目编码列项。

六、本定额主要依据的标准、规范有:1.《全国统一建设工程工程量清单计价规范》GB50500-2008;2。

《工业管道工程施工及验收规范》(金属管道篇GB50235—97;3。

《现场设备、工业管道焊接工程施工及验收规范》GB50236-98;4.《钢熔化焊对接接头射线照相和质量分级》GB3323-87;5.《手工电弧焊接接头的基本形式与尺寸》GB985-88;6.《埋弧焊焊缝坡口的基本形式和尺寸》GB986-88;7.《全国统一安装工程基础定额》2006年.七、单件质量大于100kg的管道支架、管道预制所需的钢平台摊销均执行C.E 《静置设备与工艺金属结构制作安装工程》。

第八册-工业管道安装工程说明及计算规则

第八册-工业管道安装工程说明及计算规则

(封面)福建省通用安装工程预算定额FJYD-308—2016第八册工业管道工程(内插空白页)(内扉页)注:按封面(CIP数据页)注:出版(批准、实施页)注:安装各册通用(厅发文页)注:安装各册通用(总说明)注:安装各册通用册说明一、第八册<工业管道工程)(以下简称本定额)适用于新建、扩建项目中厂区范围内的车间、装置、站、罐区及其相互之间各种生产用介质输送管道,厂区第一个连接点以内的生产用(包括生产与生活共用)给水、排水、蒸汽、燃气等输送管道的安装工程;其中给水以入口水表井为界;排水以厂区围墙外第一个污水井为界;蒸汽和燃气以人口第一个计量表(阀门)为界;锅炉房、水泵房以墙皮为界。

二、本册定额编制的主要技术依据有:1.《通用安装工程工程量计算规范》GB50856—2013;2.《工业金属管道工程施工规范》GB50235—2010;3、《工业金属管道工程施工质量验收规范》GB50184-2011;4.《现场设备、工业管道焊接工程施工规范》GB50236-2011;5。

《现场设备、工业管道焊接工程施工质量验收规范》GB50683-2011;6.《金属熔化焊焊接接头射线照相》GB/T3323-2005;7.《承压设备无损检测》JB/T4730;8.《气焊、焊条电弧焊、气体保护焊和高能束焊的推荐坡口》GB/T985.1-2008;9.《埋弧焊焊缝坡口的基本形式和尺寸》GB986—1988;10。

《全国统一安装工程预算定额》第六册《工业管道工程》GYD-206-2000;11.《全国统一安装工程基础定额)GJD-201~209—2000;12.《施工机械台班费用编制规则》(2014年);13。

《通用安装工程消耗量定额》TY 02-31—2015;14.《福建省安装工程消耗量定额》FJYD-307-2012;15。

相关标准图集及技术手册;三、本册定额管道压力等级的划分:低压:0〈p≤1.6MPa,中压:1.6〈p≤10MPa,高压:10MPa<p≤42MPa;蒸汽管道p≥9MPa、工作温度≥500℃时为高压.四、本定额内不包括下列内容:1.单体和局部试运转所需的水、电、蒸汽、气体、油(油脂)、燃气等;2.配合联动试车费;3.管道安装完后的充气保护和防冻保护;4.设备、材料、成品、半成品、构件等在施工现场范围以外的运输费用。

管道安装定额计算规则

管道安装定额计算规则

管道安装定额计算规则总说明一、本定额适用于冶金厂生产车间及配套辅助车间、辅助生产设施的建设、扩建和技术改造工业管道工程。

不适用于冶金工厂生活福利设施的给排水、采暖、通风空调管道工程。

其划分原则是:1.设计压力不大于42mpa,设计温度不超过材料允许使用温度的各种生产用(含生产与生活共用)工业管道工程(包括厂区内总排)。

2.在厂区第一连接点内安装供排水、蒸汽、压缩空气、氧气、氮气、燃气等生产(包括共用生产和生活)用输送管道。

供水以入口面井为界;排水系统以工厂围墙外的第一口污水井为界;蒸汽、压缩空气、氧气、氮气和气体由入口的第一个仪表(阀门)限制。

3.液压、润滑、消防管线按《冶金2001》其他相关卷规范执行。

二、本定额符合国家和有关工业部门发布的现行施工及验收规范、技术操作规程、质量评定标准和安全操作规程。

其主要编制依据有:1.新补充项目的相关设计图纸及施工说明。

2.1997年国家建筑标准设计《给排水标准图集》S2。

3.2000版《全国统一安装工程预算定额》第六册\工业管道工程\。

4.2000版《全国统一安装工程预算定额》第一册\机械设备安装工程\。

5.冶金2001版《材料预算价格》。

6.冶金2001版施工机械台班费用定额。

三、下列工作内容,应执行冶金2001版其它相关册定额:1.单件重量超过100kg的管道支架和管道预制钢平台的安装、拆除和摊销,按《冶金2001金属结构制造安装工程预算定额》相应分项执行。

2.管道和安装支架的喷砂除锈、刷油、防腐、绝热执行冶金2001版《刷油、防腐、保温工程》预算定额相应子目。

3.沟槽和埋地管道的土方和砌体工程应符合《冶金建设工程预算定额(2001)》相应分项的规定。

4、本定额不包括以下内容,发生时另行计算:1.单体和局部试运转所需的水、电、蒸汽、气体、油(油脂)、燃气等。

2.配合局部联动试车费。

3.管道安装后的充气保护和防冻保护。

4设备、成品、半成品、构件等在施工现场范围以外的运输费用。

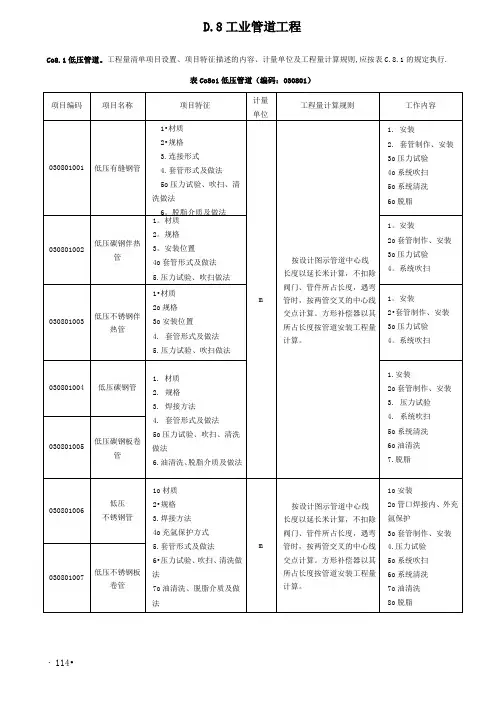

工业管道安装工程量清单计价规范

工业管道安装工程量清单计价规范

D.8工业管道工程Co8.1低压管道。

工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表C.8.1的规定执行.表Co8o1低压管道(编码:030801)・114••115•Co8.2中压管道•工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表C。

8.2的规定执行。

・116•・117•3的规定执行。

C.8.3高压管道•工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表C.8OC.8。

4低压管件。

工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表Co8o4的规定执行。

・118・・119•Co8。

5中压管件。

工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表C.8。

5的规定执行.・120•规定执行。

・121・C.8.7低压阀门。

工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表C。

8.7的规定执行。

表C.8°7低压阀门(编码:030807)・122•・123•Co8.8中压阀门•工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表C 。

8。

8的规定执行。

表Co8o8中压阀门(编码:030808)C.8.9高压阀门.工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表C。

8。

9的规定执行.表Co809高压阀门(编码:030809)Co&10低压法兰。

工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表C.8.10的规定执行。

・124•C。

&11中压法兰。

工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表C.8.11的规定执行.表C.8.11中压法兰(编码:030811)・125•Co8。

12高压法兰。

工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表C。

安装定额章节说明及工程量计算规则 第六册工业管道工程

安装定额章节说明及工程量计算规则 第六册工业管道工程

目录第六册工业管道工程 (1)第一章:管道安装 (2)第二章:管件连接 (3)第三章:阀门安装 (4)第四章:法兰安装 (5)第五章:板卷管制作与管件制作 (6)第六章:管道压力试验、吹扫与清洗 (7)第七章:无损探伤与焊口热处理 (7)第八章:其它 (9)第六册工业管道工程册说明一、《深圳市安装工程消耗量标准》第六册《工业管道工程》(以下简称本册)适用于新建、扩建项目中厂区范围内的车间、装置、站、罐区及其相互之间各种生产用介质输送管道,厂区第一个连接点以内的生产用(包括生产与生活共用)给水、排水、蒸汽、煤气输送管道的安装工程。

其中给水以入口水表井为界;排水以厂区围墙外第一个污水井为界;蒸汽和煤气以入口第一个计量表(阀门)为界;锅炉房、水泵房以外墙皮为界。

二、本册消耗量标准是以国家和有关部门发布的现行施工及验收技术规范、技术操作规程、质量评定标准和安全操作规程为依据编制的,主要依据的标准、规范有:1.《工业管道工程施工及验收规范》(金属管道篇)GB50235-97。

2.《现场设备、工业管道焊接工程施工及验收规范》GB50236-98。

3.《钢熔化焊对接接头射线照相和质量分级》GB3323-87。

4.《手工电弧焊接接头的基本形式与尺寸》GB985-88。

5.《埋弧焊焊缝坡口的基本形式和尺寸》GB986-88。

6.《深圳市施工机械台班》(2003)。

三、本册不包括下列内容:1.单体和局部试运转所需的水、电、蒸汽、气体、油(油脂)、燃气等。

2.配合局部联动试车费。

3.管道安装完后的充气保护和防冻保护。

4.设备、材料、成品、半成品、构件等在施工现场范围以外的运输费用。

四、下列内容执行其他册相应内容:1.有防静电接地要求的管道,防静电接地执行第二册《电气设备安装工程》相应子目。

2.单件重100㎏以上的管道支架、管道预制钢平台的摊销均执行第五册《静置设备与工艺金属结构制作安装工程》相应子目。

3.电动阀门的接线调试执行第十册《自动化控制仪表安装工程》相应子目。

管道工程量计算规则

管道工程量计算规则

管道的工程量计算规则1.管道安装。

1.管道安装工程量计算应按照压力等级、材质、焊接形式分别列项,以“m”为计量单位.2.管道安装不包括管件连接内容,其工程量可按照设计用量执行管件连接项目。

3.各种管道安装工程量,均按设计管道中心长度,以“延长米”计算,不扣除阀门及各种管件所占长度,主材工程量应按定额用量计算。

4.衬里钢管预制安装,管件按成品,弯头两端是按接短管焊法兰考虑的,包括了直管、管件、法兰全部安装工作内容(二次安装、一次拆除),不包括衬里及场外运输。

5.有缝钢管螺纹连接项目包括封头、补芯安装内容,不得另行计算工程量。

6.伴热管项目包括煨弯工序内容,不得另行计算工程量。

7.加热套管安装内、外管分别计算工程量,执行相应的定额项目。

2.管件连接。

1.各种管件连接均按压力等级、材质、焊接形式,不分种类以“个”为计算单位。

2.管件连接中以综合考虑了弯头、三通、异径管、管帽、管接头等管口含量差异,应按设计图纸用量,执行相应定额。

3.现场加工的各种管道,在主管上挖眼接管三通、摔制异径管,均应按不同压力、材质、规格以主管径执行管件连接相应定额,不另计制作费和主材费。

4.挖眼接管三通支线管径小于主管径1/2时,不计算管件工程量;在主管上挖眼焊接管接头、凸台等配件,按配件管径计算工程量。

5.管件用法兰连接时,执行法兰安装相应项目。

6.全加热套管的外套管件安装,定额按两半管件考虑,包括二道纵缝和两个环缝。

两半封闭短路可执行两半弯头项目。

7.半加热外套管摔口后焊在内套管上,每个焊口按一个管件计算。

外套碳钢管如焊在不锈钢管内套管上时,焊口间需加不锈钢短管衬垫,每处焊口按两个管件计算,衬垫短管按设计长度计算。

如设计无规定时,可按50mm长度计算其价值。

3.阀门安装。

1.各种阀门按不同压力、连接形式不分种类以“个”为计量单位。

压力等级按设计图纸规定执行相应定额。

2.各种法兰、阀门安装与配套法兰安装,应分别计算其工程量;其螺栓与透镜垫的安装费已包括在定额内,其本身价值另计;螺栓的规格数量,如设计未做规定时,可根据法兰阀门的压力和法兰密封形式,按“法兰螺栓重量表”计算。

管道安装定额计算规则

管道安装定额计算规则

管道安装定额计算规则总说明一、本定额适用于冶金工厂的生产车间和与之配套的辅助车间,附属生产设施的新建、扩建及技术改造等工业管道工程。

不适用于冶金工厂生活福利设施的给排水、采暖、通风空调管道工程。

其划分原则是:1.设计压力不大于42Mpa,设计温度不超过材料允许使用温度的各种生产用(含生产与生活共用)工业管道工程(包括厂区内总排)。

2.厂区第一个连接点以内生产用(含生产与生活共用)给水、排水、蒸汽、压缩空气、氧气、氮气、煤气等输送管道的安装工程。

其中给水以入口水表井为界;排水以厂区围墙外第一个污水井为界;蒸汽、压缩空气、氧气、氮气和煤气以入口第一个计量表(阀门)为界。

3.液压、润滑、消防管道,执行冶金2001版其它相关册定额。

二、本定额符合国家和有关工业部门发布的现行施工及验收规范、技术操作规程、质量评定标准和安全操作规程。

其主要编制依据有:1.新补充项目的相关设计图纸及施工说明。

2.1997年国家建筑标准设计《给排水标准图集》S2。

3.2000版《全国统一安装工程预算定额》第六册\工业管道工程\。

4.2000版《全国统一安装工程预算定额》第一册\机械设备安装工程\。

5.冶金2001版《材料预算价格》。

6.冶金2001版《施工机械台班费用定额》。

三、下列工作内容,应执行冶金2001版其它相关册定额:1.单件重100kg以上的管道支架、管道预制钢平台的搭拆与摊销均执行冶金2001版《金属结构件制作与安装工程》预算定额相应子目。

2.管道和安装支架的喷砂除锈、刷油、防腐、绝热执行冶金2001版《刷油、防腐、保温工程》预算定额相应子目。

3.地沟和埋地管道的土石方及砌筑工程执行冶金2001版《建筑工程》预算定额相应子目。

四、本定额不包括下列内容,发生时应另行计算:1.单体和局部试运转所需的水、电、蒸汽、气体、油(油脂)、燃气等。

2.配合局部联动试车费。

3.管道安装完毕后的充气保护和防冻保护。

4设备、成品、半成品、构件等在施工现场范围以外的运输费用。

工业管道工程工程量计算规则及定额使用注意事项重点

工业管道工程工程量计算规则及定额使用注意事项重点

管道安装工程定额的使用一、《工业管道工程》(第六册)总说明:(一) 《工业管道工程》 (GYD-206-2000 )适用范围《工业管道工程》 (GYD-206-2000 )适用于新建、扩建项目中厂区范围的车间、装置、站、罐区 及其相互之间各种生产用介质输送管道, 厂区第一个连接点以内的生产用 (包括生产与生活共同) 给水、排水、蒸汽、煤气输送管道的安装工程,其中,给水以入口水表井为界,排水以厂区围墙 外第一个污水井为界,锅炉房、水泵房以墙皮为界。

本定额(工艺管道)不适用于大于 的超高压管道;设备本体所高的管道、民用给排水、采暖、卫生、煤气管道以及 距离输送管道。

(二) 下列内容执行其它相应定额 1、 单体重量在100 kg 以上的管道支架、管道预制钢平台的摊销,均执行《静置设备与工艺金属 结构制作安装工程》 。

2、 管道和安装支架的喷砂除锈、刷油漆、绝热,执行《刷油漆、防腐蚀、绝热工程》3、 地沟和埋地管道的土石方及砌筑工程,执行《全国统一建筑工程基础定额》(三) 本定额内不包括的内容1 、单体和局部试运转所需的水、电、蒸汽、气体、油(油脂)2、配合局部联动试车费。

3、 管道安装完成的保护和防冻保护。

4、 设备、材料、成品、半成品、构件等在施工现场范围以外的运输费用。

(四) 关于下列各项费用的规定 1 、脚手架搭拆费按人工费的 7%计算,其中人工工资占 25%( 单独承担的埋地管道工程,不计取 脚手架费用 )。

2、 厂外运距超过1km 时,其超过部分的人工和机械乘以系数3、 车间内整体封闭式地沟管道,其人工和机械乘以系数 外)。

4、 超低碳不锈钢管项目,其人工和机械乘以系数1.15 , 5、 高合金钢管执行不锈钢项目,其人工和机械乘以系数6、 安装与生产同时进行增加的费用,按人工费的10%计算。

7、 在有害身体健康的环境中施工增加的费用,按人工费的10%计算。

(五) 计算规则1 、本定额管道压力划分低压:0< pw 1.6 Mpa ;中压:1.6 MPa<pw10Mpa;高压:10MP a<pc 42M pa. 蒸汽管道P >9Mpa 工作温度> 500 C 时为高压。

管道工程量计算规则

管道工程量计算规则

管道的工程量计算规则1.管道安装。

1.管道安装工程量计算应按照压力等级、材质、焊接形式分别列项,以“m"为计量单位。

2.管道安装不包括管件连接内容,其工程量可按照设计用量执行管件连接项目.3.各种管道安装工程量,均按设计管道中心长度,以“延长米”计算,不扣除阀门及各种管件所占长度,主材工程量应按定额用量计算。

4.衬里钢管预制安装,管件按成品,弯头两端是按接短管焊法兰考虑的,包括了直管、管件、法兰全部安装工作内容(二次安装、一次拆除),不包括衬里及场外运输。

5.有缝钢管螺纹连接项目包括封头、补芯安装内容,不得另行计算工程量.6.伴热管项目包括煨弯工序内容,不得另行计算工程量。

7.加热套管安装内、外管分别计算工程量,执行相应的定额项目.2.管件连接。

1.各种管件连接均按压力等级、材质、焊接形式,不分种类以“个”为计算单位。

2.管件连接中以综合考虑了弯头、三通、异径管、管帽、管接头等管口含量差异,应按设计图纸用量,执行相应定额.3.现场加工的各种管道,在主管上挖眼接管三通、摔制异径管,均应按不同压力、材质、规格以主管径执行管件连接相应定额,不另计制作费和主材费。

4.挖眼接管三通支线管径小于主管径1/2时,不计算管件工程量;在主管上挖眼焊接管接头、凸台等配件,按配件管径计算工程量。

5.管件用法兰连接时,执行法兰安装相应项目.6.全加热套管的外套管件安装,定额按两半管件考虑,包括二道纵缝和两个环缝.两半封闭短路可执行两半弯头项目。

7.半加热外套管摔口后焊在内套管上,每个焊口按一个管件计算.外套碳钢管如焊在不锈钢管内套管上时,焊口间需加不锈钢短管衬垫,每处焊口按两个管件计算,衬垫短管按设计长度计算。

如设计无规定时,可按50mm长度计算其价值。

3.阀门安装.1.各种阀门按不同压力、连接形式不分种类以“个”为计量单位。

压力等级按设计图纸规定执行相应定额.2.各种法兰、阀门安装与配套法兰安装,应分别计算其工程量;其螺栓与透镜垫的安装费已包括在定额内,其本身价值另计;螺栓的规格数量,如设计未做规定时,可根据法兰阀门的压力和法兰密封形式,按“法兰螺栓重量表”计算。

工业管道工程量计算规则

工业管道工程量计算规则

3.
பைடு நூலகம்4. 5.
6、法兰安装以“个”为单位计算时,执行法兰安装定额乘以 、法兰安装以“ 为单位计算时, 系数0.61,螺栓数量不变。 系数 ,螺栓数量不变。 7、各种法兰安装,项目中只包括一个垫片和一副法兰用的螺 、各种法兰安装, 栓的安装费用。 栓的安装费用。 8、三通不分同径或异径,均按主管经执行相应项目;异径管 、三通不分同径或异径,均按主管经执行相应项目; 不分同心或偏心,按大管径执行相应项目。 不分同心或偏心,按大管径执行相应项目。
定额说明: 定额说明:
1. 2.
管件用法兰连接时,执行法兰安装相应项目, 管件用法兰连接时,执行法兰安装相应项目,管件本身安 装不再计算安装费。 装不再计算安装费。 现场加工的各种管道,在主管上挖眼接管三通、 现场加工的各种管道,在主管上挖眼接管三通、摔制 异径 均按不同压力、材质、规格, 管,均按不同压力、材质、规格,以主管管径执行管件连 接相应项目,不另计制作费和主材费。 接相应项目,不另计制作费和主材费。 挖眼接管三通,支线管径小于主管径1/2时,不计算管件 挖眼接管三通,支线管径小于主管径 / 时 工程量;在主管上挖眼焊接管接头、凸台等配件, 工程量;在主管上挖眼焊接管接头、凸台等配件,按配件 管径计算管件工程量。 管径计算管件工程量。 用法兰连接的管道安装,管道与法兰分别计算工程量, 用法兰连接的管道安装,管道与法兰分别计算工程量,执 行相应项目。 行相应项目。 配法兰的盲板只计算主材费, 配法兰的盲板只计算主材费,安装费已包括在单片法兰安 装中。 装中。
第五章
管道压力试验、 管道压力试验、吹扫与清洗
1. 管道压力试验、吹扫与清洗,按不同的压力、规 管道压力试验、吹扫与清洗,按不同的压力、 不分材质以“ 为计量单位计算。 格,不分材质以“100m”为计量单位计算。 为计量单位计算 2. 本章各项目内均已包括临时用空压机和水泵作动力 进行试压、吹扫、清洗管道连接的临时管线、 进行试压、吹扫、清洗管道连接的临时管线、盲 阀门、螺栓等材料摊销量; 板、阀门、螺栓等材料摊销量;不包括管道之间的 串通临时管口及管道排放口至排放点的临时管, 串通临时管口及管道排放口至排放点的临时管,其 工程量应按施工方案另行计算。 工程量应按施工方案另行计算。 3. 泄露性试验适用于输送剧毒、有毒及可燃介质的管 泄露性试验适用于输送剧毒、 按压力、规格,不分材质以“ 道,按压力、规格,不分材质以“100m”为计量单 为计量单 位计算。 位计算。

工业管道工程量计算规则

工业管道工程量计算规则

工业管道工程量计算规则1、各种管道安装工程量,均按设计管道中心线长度,以“延长米”计算,不扣除阀门及各种管件所占长度;遇弯管时,按两管交叉的中心线交点计算。

方形补偿器以其所占长度按管道安装工程量计算.2、管件包括弯头、三通、四通、异径管、管接头、管上焊接管接头、管帽、方形补偿器弯头、管道上仪表一次部件,仪表温度计扩大管制作、安装等。

3、管件压力试验、吹扫、清洗、脱脂、除锈、刷油、防腐、保温及其补口等工作,在工程量清单计价时,均包括在管道安装工程内容中。

4、在主管上挖眼接管三通和摔制异径管,均以主管径按管件安装工程量计算,不另及制作费及主材费;挖眼接管三通支线管径小于主管1/2时,不计算管件安装工程量;在主管上挖眼接管焊接接头、凸台等配件,按配件管件计算管件工程量.5、三通、四通、异径管均按照大管径计算。

6、管件按法兰连接时按照法兰安装,管件本身安装不再计算。

7、伴加热外套管摔口后焊接在内套管上,每处焊口按一个管件计算;外套碳钢管如焊接在不锈钢内套管上时,焊口间需加不锈钢短管衬垫,每处焊口按两个管件计算.8、各种形式补偿器(方形补偿器除外)仪表流量计均按阀门安装。

9、减压阀直径按高压侧计算。

10、电动阀门包括电动机安装,但电机检查、接线等电气安装工程内容应另行计算。

11、成副安装与单片安装的法兰宜分别列项。

焊接盲板(平盖封头)按法兰安装列项计算,以“片”为单位计量;法兰盲板不计算安装工程量,应与配套法兰列为一项,以“为"位计算。

12、不锈钢、有色金属材质的焊环活动法兰按翻边活动法兰安装计算.13、板卷管制作工程量按设计图示制作直管段长度,折算其质量,以“t"为单位计量。

板卷管的安装施工损耗及制作主材损耗量,应考虑在综合单价之中。

14、板卷管管件制作应表明种类,如弯头、三通、异径管等,工程量按设计图示数量计算.异径管按大头口径、三通按主管口径计算,以以“t”为单位计量.管材制虾体弯、管道机械或中频煨弯等则以“个”为计量单位。

工业管道工程工程量计算规则及定额使用注意事项重点

工业管道工程工程量计算规则及定额使用注意事项重点

管道安装工程定额的使用一、《工业管道工程》(第六册)总说明:(一)《工业管道工程》(GYD-206-2000)适用范围《工业管道工程》(GYD-206-2000)适用于新建、扩建项目中厂区范围的车间、装置、站、罐区及其相互之间各种生产用介质输送管道,厂区第一个连接点以内的生产用(包括生产与生活共同)给水、排水、蒸汽、煤气输送管道的安装工程,其中,给水以入口水表井为界,排水以厂区围墙外第一个污水井为界,锅炉房、水泵房以墙皮为界。

本定额(工艺管道)不适用于大于32Mpa 的超高压管道;设备本体所高的管道、民用给排水、采暖、卫生、煤气管道以及10KM以上的长距离输送管道。

(二)下列内容执行其它相应定额1、单体重量在100㎏以上的管道支架、管道预制钢平台的摊销,均执行《静置设备与工艺金属结构制作安装工程》。

2、管道和安装支架的喷砂除锈、刷油漆、绝热,执行《刷油漆、防腐蚀、绝热工程》。

3、地沟和埋地管道的土石方及砌筑工程,执行《全国统一建筑工程基础定额》。

(三)本定额内不包括的内容1、单体和局部试运转所需的水、电、蒸汽、气体、油(油脂)、燃气等。

2、配合局部联动试车费。

3、管道安装完成的保护和防冻保护。

4、设备、材料、成品、半成品、构件等在施工现场范围以外的运输费用。

(四)关于下列各项费用的规定1、脚手架搭拆费按人工费的7%计算,其中人工工资占25%(单独承担的埋地管道工程,不计取脚手架费用)。

2、厂外运距超过1km时,其超过部分的人工和机械乘以系数1.1。

3、车间内整体封闭式地沟管道,其人工和机械乘以系数1.2(管道安装后,再用盖板封闭地沟除外)。

4、超低碳不锈钢管项目,其人工和机械乘以系数1.15,焊条消耗量不变,单价可以换算。

5、高合金钢管执行不锈钢项目,其人工和机械乘以系数1.15,焊条消耗量不变,单价可以换算。

6、安装与生产同时进行增加的费用,按人工费的10%计算。

7、在有害身体健康的环境中施工增加的费用,按人工费的10%计算。

工业管道安装工程量计算

工业管道安装工程量计算

030602002
030602004 030603001 030603003
中压碳钢管
中压不锈钢管 高压碳钢管 高压不锈钢管
030606001
030606002 030616003 030616005 030615001
高压碳钢管件
高压不锈钢管件 焊缝X光射线探伤 焊缝超声波探伤 管道支架制作安装
7-【课堂作业】 分部分项工程量清单(管件部分)
工程量清单统一编码 项目编码
030604001 030604002 030604003 030605001
项目名称 低压碳钢管件 低压碳钢板卷管件 低压不锈钢管件 中压碳钢管件
030602001
030602001
中压有缝钢管
中压有缝钢管
030605002
030605003
中压螺旋卷管件
中压不锈钢管件
m
26
3 4 5 6 7 8 9 10
030602002003 030605001001 030605001002 030605001003 030605001004 030615001001 030616003001 030616005001
m 个 个 个 个 kg 张 口
2.6 1 15 4 1 40 108 13
7-【课堂练习】-管道工程量计算
管道合计
工艺管网-泵 过滤器-泵 泵-反应器 反应器-工 艺管网 排污管
合计 (单位:m)
管径 (单位:mm)
¢89X4
4.00
-
-
-
4.00
¢76X4
7.40
10.10
8.50
-
26.00
¢57X3.5
-

工业管道工程计量与计价

工业管道工程计量与计价

(3)定额使用说明 ① 管道安装应区分低、中、高压管道、管道材质、规格和连接形式,
分别套用《工业管道工程》第一章至第三章相应项目。 ② 管材为未计价材料,其价值按下式计算: 管材价值=按管道图计算的工程量×管材定额消耗量×相应管材单价 ③ 凡需预安装管道(衬里钢管除外),其人工资按直管安装和实际管件
安装工程计量与计价
工业管道工程计量与计价 1.1 工业管道工程定额选用说明 工业管道工程主要执行2015《四川省建设工程工程量清单计价定额—安装工 程》中的H《工业管道工程》分册。该分册适用于新建、扩建项目中厂区范 围内的车间、装置、站、罐区及其相互之间各种生产用介质输送管道,厂区 第一个连接点以内的生产、生产与生活共用的输送给水、排水、蒸汽、煤气
④ 挖眼接管三通支线管径小于主管径1/2时,不计算管件工程量;在主管 上挖眼焊接管接头、凸台等配件,按配件管径计算管件工程量。 ⑤ 三通、四通、异径管均按大管径计算。 ⑥ 焊接盲板(死盲板),按管件连接定额执行。 ⑦ 管件用法兰连接时,执行法兰安装相应项目,管件本身安装不再计算安 装费。 【例7.4】某冷冻机房部分工艺管道安装系统如图7.6所示,该管道系统工作 压力为2.5MPa, 弯头、大小头、异径管均采用成品,管道、管件采用无缝 钢管电弧焊,计算管件安装的工程量。 【解】由图7.6可知,管件共有2种规格,应分别列项统计。
管道的安装工程。包括低、中、高压管道、管件、阀门、法兰,管架制作, 无损探伤与热处理以及其他项目制作安装。 一、增加费用说明
(一)脚手架搭拆费按定额人工费的7%计算,其中人工工资占25%(单独 承担的埋地管道工程,不计取脚手架费用)。
(二)场区水平运输的运距(包括从工地仓库至安装现场)已综合考虑,不 作调整。厂外运距超过1km时超过部分的材料或半成品执行本定额相关于目, 人工和机械乘以系数1.1。

7.2 工业管道工程工程量计算规则

7.2 工业管道工程工程量计算规则
4)仪表流量计安装,执行阀门安装相应项目定额乘以系数0.6。 5)限流孔板、八字盲板执行阀门安装相应项目定额乘以系数0.4。 6)法兰阀门安装包括一个垫片和一副法兰用螺栓的安装。 7)焊接阀门是按碳钢焊接编制的,设计为其他材质,焊材可替换,消耗 量不变。 8)法兰阀门安装使用垫片是按石棉橡胶板考虑的,实际施工与定额不同 时,可替换。 9)齿轮、液压传动、电动阀门安装已包括齿轮、液压传动、电动机安装 ,检查接线执行其他册相应定额。
7 工业管道工程计量与计价
7.1 工业管道工程识图基础知识 7.2 工业管道工程工程量计算规则 7.3 工业管道实例
7.2工业管道工程量计算规则
工业管道工程使用《河北省安装工程消耗量定额》(2012)第六册。该册 定额适用于厂区范围内的车间、装置、站、罐区及其相互之间各种生产用介 质输送管道,厂区第一个连接点以内的生产用(包括生产和生活共用)给水 、排水、蒸汽、燃气等输送管道的安装工程。其中给水以入口水表井为界; 排水以厂区围墙外第一个污水井为界;蒸汽和燃气以入口第一个计量表(阀 门)为界;锅炉房、水泵房以墙皮为界。
2)各种管道安装工程量,按设计管道中心线以“延长米”长度计算,不 扣除阀门及各种管件所占长度。
3)加热套管安装内、外管分别计算工程量,执行相应定额。 4)金属软管安装按不同连接方式,以“根”为计量单位。 5)钢套管预制直埋保温管管径以介质管道(内管)管径为准。其该管道 主材耗用量以管道安装工程量扣除管件、附件、阀门实际所占长度后,另加 4%损耗计算。
7.2.4 法兰安装
(1)工程量计算规则 1)各种法兰安装按不同压力、材质、连接形式和种类,以“副”为计
量单位。 2)法兰安装中的螺栓材料量按施工图设计用量加规定的损耗量计算。
7)半加热外套管摔口后焊在内套管上,每个焊口按一个管件计算。外套 碳钢管如焊在不锈钢管内套管上时,焊口间需加不锈钢短管衬垫,每个焊口 按两个管件计算,衬垫短管按设计长度计算。如设计无规定时,按50mm长度 计算其价值,如图所示。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工业管道安装工程量计算规则与说明定额是确定工程造价的依据,是由国家权威机构编制的,具有法律依据。

因此在编制预算时,定额的应用中,尽量套用定额。

没有特殊情况不要任意修改定额,若需编制补充定额,需经有关部门的审批方可使用。

1、熟悉定额说明:统一定额的说明分两部分,一是册说明:内容包括本册定额的适用范围,定额的编制依据,人工、机械、材料的表现形式和内容,与其它分册定额的关系等。

其次是章说明:内容包括定额适用范围,定额内所包括的工序内容和不包括的内容,以及必要的数据。

如脚手架、超高费。

2、熟悉统一定额的工程量计算规则:要与统一定额的编制原则、应用方法相吻合,是预算人员共同遵守的准绳,应正确理解、熟练运用。

3、定额项目内未计价材料,量的表现形式。

定额中括号内的数字,也称主材,其中包括施工损耗。

一、工艺管道工程定额编制册说明1、第六册《工艺管道工程》适用于新建、扩建项目中厂区范围内的车间、装置、站、罐区及其相互之间各种生产用介质输送管道的安装工程。

厂区第一个连接点以内的生产用(包括生产与生活共用)给水、蒸汽、煤气输送管道。

其中给水以入口水表井阀池为界;排水以厂区围墙外第一个污水井为界;蒸汽和煤气以进厂第一个计量表或阀门为界。

锅炉房、水泵房以墙皮为界。

2、下列内容执行其他册相应定额:①单件重100kg以上的管道支架、管道预制钢平台的搭拆执行第五册《静止设备与工艺金属结构制作安装工程》。

②管道和安装支架的喷砂除锈、刷油、绝热防腐蚀、衬里等执行第十一册《刷油、防腐蚀、绝热工程》。

③埋地管道的管沟开挖土石方和砌筑工程,执行土建工程预算定额。

④附属在管道上的仪表部件安装、温度计扩大管制造安装、节流装置执行本章定额的有关项目。

直接安装在管道上的流量计、自动阀门套用本册阀门安装定额的有关项目。

3、本定额内不包括下列内容:①单体和局部试运转所需的水、电、蒸汽、气体、油、燃气等。

②配合局部联动试车费。

③管道安装完后的充气保护和防冻保护。

④设备、材料、成品、半成品、构件等在施工现场范围以外的运输费用。

厂站工艺管道不适用大于42MPa的超高压管道及设备本体所属管道。

4、关于下列各项费用的规定:①单独承担的埋地管道工程,不计取脚手架费用。

②厂外运距超过1公里时,其超过部分的人工和机械乘以系数。

③车间内整体封闭式地沟管道,其人工和机械乘以系数(管道安装后盖板封闭地沟除外)。

④超低碳不锈钢管执行不锈钢管项目,其人工和机械乘以系数,焊条消耗量不变,单价可以换算。

⑤高合金钢管执行合金钢管项目,其人工和机械乘以系数,焊条消耗量不变,单价可以换算。

5、本定额管道压力等级的划分:低压0<P≤,中压<P≤10MPa,高压10MPa<P≤42MPa;蒸汽管道P≥9MPa,工作温度≥500℃时升为高压。

6、定额中各类管道材质适用范围:①碳钢管道适用于焊接钢管、无缝钢管、16Mn钢管。

②不锈钢管道除超低碳不锈钢管按章说明外,适用于各种材质。

③碳钢板卷管安装适用低压螺纹钢管、16Mn钢板卷管。

④铜管适用于紫铜、黄铜、青铜管。

⑤管件、阀门、法兰适用范围参照管道材质。

⑥合金钢管除高合金钢管按章说明计算外,适用于各种材质。

7、定额中的材料用量,凡注明“设计用量”者应为施工图工程量,凡注明“施工用量”者,应为设计用量加规定的损耗量。

8、本定额按管道集中预制后运往现场安装与直接在现场预制安装综合考虑,现场无论采取何种方式,均不作调整。

9、本定额的管道壁厚是考虑了压力等级所涉及到的壁厚范围综合取定的,执行定额时,不得调整。

10、本定额不适用于设备本体管道安装,设备与管道连接的第一片法兰为界线,法兰以外的管道执行本定额。

11、直管安装按设计压力及介质套用定额,管件、法兰、阀门按设计公称压力及介质套用定额。

12、方型补偿器弯头执行本册定额管件安装的相应项目,直管部分执行本册定额第一章相应项目。

13、设备本体管道,随设备带来的,并已预制成型,其安装包括在设备安装定额内;主机与附属设备之间连接的管线,是按材料和半成品进货的执行本定额。

14、生产与生活共用的给水、排水、蒸汽、煤气输送管道执行本定额。

民用的各种介质管道执行第八册《给排水、采暖、燃气工程》相应项目。

二、工程量计算规则1、管道安装①各种管道安装应根据管道不同的压力、材质与焊接形式,按设计管道中心长度,以“10米”为计算单位。

管道安装工程量均按设计管道中心线长度以“延长米”计算,不扣除阀门及各种管件所占长度,管路附件所占长度。

主材按定额用量计算。

②衬里钢管预制安装,管件按成品,弯头两端按接短管焊法兰考虑,定额中包括了直管、管件、法兰安装全部与拆除工作内容(二次安装、一次拆除),以10米为计算单位。

说明:①有缝钢管螺纹连接项目中已包括封头、补芯的安装内容,不得另行计算。

②加热套管安装按内、外管分别计算工程量,执行相应的定额项目。

③伴热管项目已包括煨弯工序内容,不得另行计算。

④螺旋卷管安装执行钢板卷管的相应定额。

2、管件安装①各种管件连接均按压力等级、材质、焊接形式,不分种类,以“10个”为计量单位。

②管件连接定额中已综合考虑了弯头、三通、异经管、官帽、管接头等管口含量差异,应按设计图纸的用量不分种类执行同一定额。

③在主管上挖眼接管三通、摔制异径管,均应按不同压力、材质、规格以主管径执行管件连接相应定额,不另计制造费和主材费。

④挖眼接管三通支线管径小于主管径1/2时,不计算管件工程量;在主管上挖眼焊接管接头、凸台等配件,按配件管径计算管件工程量。

⑤管件用法兰连接时执行法兰连接相应定额,管件本身安装不再计算安装费。

⑥全加热套管的外套管件安装,定额以碳钢两半(半成品)管件为准。

两半封闭短管可执行两半弯头项目。

说明:在管道上安装的仪表部件,由管道安装专业负责,并计算安装费。

①在管道上安装的仪表一次部件,执行本章管件连接相应定额乘以系数。

②仪表的温度计扩大管制造安装,执行本章管件连接定额乘以系数,工程量按大口径计算。

3、阀门安装各种阀门按不同压力、连接形式,不分种类以“个”为计量单位。

说明:①各种法兰阀门与配套法兰的安装,应分别计算其工程量;螺栓与透镜垫的安装费已包括在定额内,其本身价值另计;螺栓的规格数量如设计未作规定时,可根据法兰阀门的压力和法兰密封形式,按本定额附录的“法兰螺栓重量表”计算。

(螺栓损耗量已包括在重量表内)。

②减压阀定额子相的套用,直径按高压侧计算。

③高压对焊阀门按碳钢焊接考虑,如果设计要求其他材质,其电焊条价格可以换算。

本项目不包括壳体压力试验、解体研磨工序内容,发生时应另行计算。

④低、中压法兰阀门安装,定额内阀门垫片材质与实际不符时,可按实际调整。

⑤阀门壳体液压试验介质是按普通水考虑的,如设计要求用其他介质试验时可以调整。

⑥阀门安装综合考虑了壳体压力试验(包括强度试验和严密性试验)、解体研磨工序内容,执行定额时不得因现场具体情况而调整。

⑦阀门安装不包括有特殊要求的工作内容,如阀体磁粉探伤、密封做气密性试验、阀杆密封填料的更换。

⑧安装在管道上的仪表流量计、执行阀门的安装执行阀门安装相应项目乘以系数。

⑨高中压螺纹阀门安装执行低压相应定额,人工乘以系数。

⑩电动阀门安装已包括电动机安装,电动机接线检查与调试应另行计算。

调节阀安装定额仅包括安装工序内容,配合安装工作由仪表专业考虑。

4、法兰安装低、中、高压管道、管路附件上的各种法兰安装,应按不同压力、材质、规格和种类,分别以“付”为计量单位。

压力等级按图纸执行相应定额。

①中低压法兰安装,垫片是按石棉橡胶板考虑的,其本身价格已进入基价,如设计有特殊要求可进行调整。

②法兰安装不包括安装后的系统调试中的冷、热紧固内容,发生时可另行计算。

③高压对焊法兰,依据规范要求定额中包括了密封面涂机油内容,但不包括螺栓涂二硫化钼、石墨机油或石墨粉、硬度试验,发生时应按设计要求另行计算。

④高压碳钢螺纹法兰安装包括了螺栓涂二硫化钼工作内容。

⑤中压螺纹连接法兰安装,按低压螺纹法兰项目乘以系数算。

⑥用法兰连接的管道安装,管道与法兰分别计算工程量,并分别套用相应定额.⑦在管道上安装的节流装置,执行法兰安装相应项目,基价乘以系数,包括短管安拆内容。

⑧配法兰的盲板只计主材费,安装费已包括在单片法兰安装费用中⑨焊接盲板(封头)执行管件连接相应项目乘以系数。

⑩中压平焊法兰执行低压平焊法兰项目乘以系数。

另需说明的几个问题①法兰以片为单位计算时,套用法兰安装定额乘以系数,螺栓数量不变。

②各种法兰安装,定额只包括一个垫片和一副法兰用的螺栓的安装费。

③全加热套管法兰安装,按内套管法兰管径套用相应定额乘以系数计算。

④高压法兰安装项目透镜垫应计主材费,安装费用已计入基价。

5、板卷管与管件制作①板卷管制作按不同材质、规格以“吨”为计量单位。

主材用量包括规定的损耗量。

②板卷管件制作按不同的材质、规格、种类以“吨”为计量单位,主材用量包括规定的损耗量。

③成品管材制作管件按不同材质、规格、种类以“个”为计量单位。

主材用量螺旋卷管虾体弯制作包括规定的损耗量(螺旋管),碳钢管虾体弯制作无主材。

④三通不分同径或异径,均按主管径计算,异径管不分同心或偏心均按大管径计算。

⑤各种板卷管和板卷管件制作,其焊缝已按透油试漏考虑,但不包括单体压力试验和无损探伤。

⑥各种板卷管和板卷管件制作,是按在结构(加工)厂制作考虑的,不包括原材料(板材)及成品的水平运输和卷筒钢板展开、平直的工序内容。

发生时应执行有关定额。

⑦用成品管材制作管件项目,其焊缝均不包括试漏和无损探伤工作内容,应按相应管道类别要求计算探伤费用。

⑧中频煨弯定额不包括煨制时胎具更换内容。

另需说明的几个问题①卷管制作工程量的确定:图示卷管延长米×(1+安装损耗量)-管件长度,弯头长度的确定×2=。

②各种钢管焊接虾米弯,公称直径在250mm以下的为三整块瓦,公称直径在250mm以上的为四整块瓦(不适用板卷管制作管件)③煨弯角度均按900考虑的,煨制1800弯者,定额乘以系数。

6、管道压力试验、吹扫与清洗①管道压力试验、吹扫与清洗按不同的压力、规格,不分材质以“100米”为计量单位。

②泄漏性试验适用于输送剧毒、有毒及可燃介质的管道,按压力、规格,不分材质以米为计量单位。

③定额内已包括临时用空压机和水泵做动力进行试压、吹扫、清洗管道连接的临时管线、盲板、阀门、螺栓等材料摊销量。

但不包括管道之间的串通临时管口及管道排放至排放点的临时管线,应按施工方案另计。

④调节阀等临时短管制作安拆项目,使用管道系统试压、吹扫时需要拆除的阀件以临时短管代替连通管道,其工作内容包括完工后短管拆除和原阀件复位等。

⑤液压试验和气压试验定额依据GB50235-97规定,已包括强度试验和严密性试验工作内容。

试验应以液体作为介质,除设计另有规定,方可以气体进行压力试验。
