现场收方签证单及工程量签证单
收方与签证、工程指令单管理相关规定
合同附件十一收方、签证、工作指令单管理相关规定一、目的为了规范公司开发项目施工现场收方与现场签证管理,加强公司对项目工程造价管理,维护公司利益,使公司成本管理工作按照规定的程序进行,特制订本办法。
二、定义及适用范围1.收方是指图纸无法反映且必须通过现场实际收方计量的方式才能准确确定工程量及现状等进行核实、计量的部分。
2.签证是指由于发包人原因引起的设计变更、技术洽商、新增工作内容等无法在竣工图中反映的必须用签证的方式来认定工作内容及工作量的部分。
3.如合同约定结算方式为包干总价+变更,则由于发包人原因引起的设计变更、技术洽商、新增工作内容(以工程指令单形式下发)等均应以签证方式进行确认。
4.本办法适用于公司开发的所有项目,包括且不限于土建、安装、市政园林、装饰装修、修缮等工程。
5.公司开发的工程项目中,除索赔签证以外,现场发生的设计变更及合同外的工程量签证均参照本办法执行。
三、职责1.事业部责任专业工程师负责组织现场收方,会同监理依据合同约定或现行测量规范制订收方方案并组织测量,对所采用的计量工具、测量方法、测量原始数据的准确性与所采用的技术路线正确性负责;2.专业造价工程师负责监视计量数据,作好现场收方及签证记录,并依据工程量计算方法计算工程量,对列项、数据记录、工程量计算和计价方式确认负责;3.监理公司现场责任监理工程师负责对需收方的项目之原始(基准)状况及完工状况进行检查确认,验证测(计)量工具是否准确并在测量时报读测(计)量数据,见证现场施工及收方全过程;4.事业部资料员负责督促和跟进各环节审核进程,收集和分发过程中所有工程收方签证资料,对本项目工程签证资料收集和分发的及时性和完整性负责。
5.相关部门负责人及分管领导负责对现场工程量收方及各类现场签证实施过程管理,协调处理各类矛盾,维护公司利益。
四、收方与签证办理流程规定1. 现场收方作业程序a)需收方部位施工完毕,施工承包人自检合格,满足设计或规范的要求后向事业部和监理公司提出收方申请,现场责任监理工程师、事业部现场工程师对照施工文件检查合格后,提出收方方案,明确具体收方的时间,并至少在上一工作日下班前通知专业造价工程师进行现场收方计量。
4《工程量现场收方及现场签证规定》

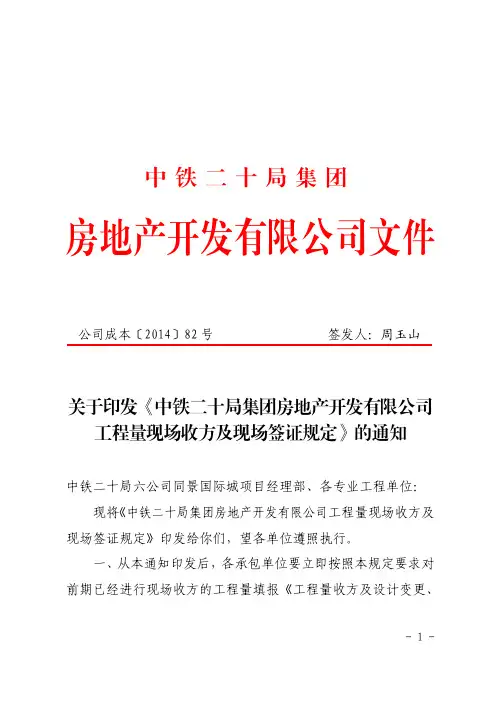

中铁二十局集团房地产开发有限公司文件公司成本〔2014〕82号签发人:周玉山关于印发《中铁二十局集团房地产开发有限公司工程量现场收方及现场签证规定》的通知中铁二十局六公司同景国际城项目经理部、各专业工程单位:现将《中铁二十局集团房地产开发有限公司工程量现场收方及现场签证规定》印发给你们,望各单位遵照执行。
一、从本通知印发后,各承包单位要立即按照本规定要求对前期已经进行现场收方的工程量填报《工程量收方及设计变更、技术变更(洽商)完工确认单》(简称《完工确认单》),办理完工工程量确认手续,同时要对前期安排的现场签证事项进行整理,按照本规定要求填报《现场签证单》。
二、除中铁二十局六公司同景国际城项目部外,其他各专业工程承包人必须在8月25日前完成前期收方及签证资料填报并报送至监理单位,8月25日前未填报的,当月涉及到的工程量不予计量。
从2014年9月份起正式按照《工程量现场收方及现场签证规定》执行,当月不完善《完工确认单》和《现场签证单》的,对应的工程量当月不予计量。
三、六公司同景国际城项目部必须在9月25日前完成前期收方及签证资料填报并报送至监理单位,9月25日前未填报的,当月涉及到的工程量不予计量。
从2014年10月份起正式按照《工程量现场收方及现场签证规定》执行,当月不完善《完工确认单》和《现场签证单》的,对应的工程量当月不予计量。
四、本通知印发前已经报送至公司山水时光项目部、山水屹城项目部的,可按照原格式继续办理审核审批,请公司相关部门尽快审核,确保8月25日前完成审批。
五、物资部负责将本规定要求传达给部门负责管理的专业工程承包单位,具体要求由物资部自行安排。
六、本规定由公司成本合约部负责解释,如有疑问请与成本合约部主管造价工程师联系。
附件:《工程量现场收方及现场签证规定》中铁二十局集团房地产开发有限公司2014年8月16日附件中铁二十局集团房地产开发有限公司工程量现场收方及现场签证规定为了进一步规范工程量完工收方及现场签证办理工作,便于相关单位开展工作,现将有关事项予以明确:一、工程量现场收方1.适用范围(1)合同清单内项目及变更新增项目依据施工图纸(原设计图纸、变更图纸)无法准确计算工程量的;(2)依据合同约定合同清单内项目及变更新增项目确需按实计量的项目;(3)合同中未约定计量规则或计量规则不详细而导致无法计量工程量的项目;(4)发包人现场临时指令施工项目及非承包人责任事件引起的承包人额外工作,估算金额超过1万元的。
现场收方签证单
我方承担的工程,已完成相关准备工作,具备开工条件,申请于年月日开工,请予以审批。
施工单位(盖章)
项目经理(签字)
年 月 日
审核意见:
项目监理机构(盖章)
总监理工程师(签字、加盖执业印章)
年 月 日
审批意见:
建设单位(盖章)
建设单位代表(签字)
年 月 日
注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
现 场 签 证 单
证单编号:号
工程名称
签证日期
年 月 日
收方部位
签证内容
参加人员
施 工 单 位
监 理 单 位
建 设 单 位
施工现场负责人:
(签字):
年 月 日
监单位现场负责人:
(签字):
年 月 日
注:本收方表一式三份,建设、监理、施工单位各一份。
工
工程名称:
致:(建设单位)
签证单与收方单的区别
签证单与支圆单的辨别之阳早格格创做一、区别本果:1.正在中止人眼里变动、签证是推断企业管制劣劣的尺度.有些人认为真足按图动工不变动洽商证明图纸安排完备,安排管制到位;不签证证明现场不干错裁撤、竣工抢工等管制问题,工程管制到位.果此给集团审计提供准确的数据是需要的.2.变动战洽商、签证战支圆正在办理经济纠葛时的意思是分歧的,天然纠葛很少爆收但是不克不迭预防.天然,尔的解读纷歧定周到,还视诸位收袖指正.二、支圆单与签证单的辨别——提议稿:1.支圆的真量是多是动工图上有的、或者根据整星委托等减少的,最后是会反应正在竣工图上的.举比圆下:1)土石圆:接场标下;2)土建:掘孔桩桩孔、独基基坑、条基基槽、前提梁基槽、隔墙前提基槽、塔吊前提基坑、3)市政:挡墙前提基槽,讲路4)拆置:管沟沟槽等;5)景瞅:苗木、硬量铺拆等.(注:很多现场安排减少的苗木,本去皆属支圆,最后皆要反应正在竣工图上;而根据现场情况新删硬量铺拆等,支圆后,也要反应正在图纸上,或者怕表述不收会,采与支圆的办法补充完备);6)化妆:与景瞅相似.2.签证是杂的经济资料,记录的是最后不克不迭或者无法反应正在竣工图上的真量,举比圆下:1)土石圆:已按接场标下完毕仄基,但是总包进场后,有些场合微调的掘挖,正在竣工图是上无法反应土石圆的,所以用签证的办法(签名证据)记录下去,动做结算的依据;2)土建:a)按本图已经动工,后变动收出,需要裁撤,裁撤部分是无法正在竣工图上表白的,竣工图上表白的是变动后的真量;b)抢停类签证:由于百般本果,现场爆收的停抢工,是单圆根据本量情况爆收的,本动工图不、竣工图上也不可能有,用签证的办法记录;c)临时特殊情况最后不克不迭或者无法反应正在竣工图上的真量:比圆两期缺火,临时建建的存火箱体(两期果停火建筑1.5*4*6米的存火临时办法等);比圆由于栏杆公司的栏杆搁正在现场做用了总包的动工,栏杆公司又不去移动,那么委托尾建真施产死签证,再给栏杆公司收违约扣款单,等等类似情况;3)市政:已按图动工讲路爆收变动的裁撤等;4)拆置:已对于管沟沟槽支圆以至已经铺设管线,但是由于安排变动,需要裁撤本去铺设的管线、掩埋已经启掘的沟槽,便需要签证记录对于圆已经真施的处事;5)景瞅:已栽苗木调换位子签证;已按图动工完毕后变动对于之前图纸真量的签证等综上:签证体现主假如几个圆里:◆已按本动工图动工后爆收变动,对于已按本图动工部分的确认签证——需记录佳被裁撤特的再次利用情况;◆根据尔司的央供抢工、竣工的补偿签证——干佳究竟记录,正在启会计划前无效;◆总包、分包之间爆收的争议、违约签证:如为总包真施事项,但是又出即时完毕,做用到分包,委托分包协帮真施再从总包扣除等等类似签证;◆其余:如现场资料特殊情况下的转运(普遍情况资料的两次及多次转运已经含正在合共价中)◆特天证明:如逢工程动工图上本本不,厥后减少的,应以变动或者洽商形式反应出去,而不是签证.变动、洽商是图纸的补充战完备,是图纸的一部分;3.历程中无法决定的,与经管管制部通联,渐渐完备.。

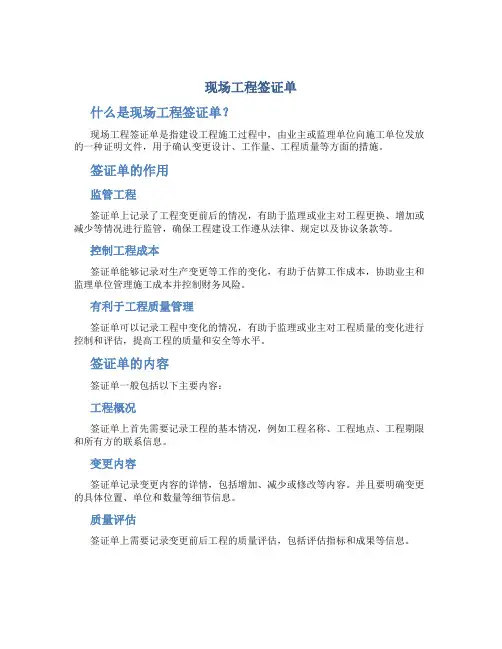

现场工程签证单
现场工程签证单什么是现场工程签证单?现场工程签证单是指建设工程施工过程中,由业主或监理单位向施工单位发放的一种证明文件,用于确认变更设计、工作量、工程质量等方面的措施。
签证单的作用监管工程签证单上记录了工程变更前后的情况,有助于监理或业主对工程更换、增加或减少等情况进行监管,确保工程建设工作遵从法律、规定以及协议条款等。
控制工程成本签证单能够记录对生产变更等工作的变化,有助于估算工作成本,协助业主和监理单位管理施工成本并控制财务风险。
有利于工程质量管理签证单可以记录工程中变化的情况,有助于监理或业主对工程质量的变化进行控制和评估,提高工程的质量和安全等水平。
签证单的内容签证单一般包括以下主要内容:工程概况签证单上首先需要记录工程的基本情况,例如工程名称、工程地点、工程期限和所有方的联系信息。
变更内容签证单记录变更内容的详情,包括增加、减少或修改等内容。
并且要明确变更的具体位置、单位和数量等细节信息。
质量评估签证单上需要记录变更前后工程的质量评估,包括评估指标和成果等信息。
增加或减少的工程费用签证单上需要记录工程的具体费用变化,明确变更前后的费用数以及由谁承担。
相关方确认签证单需要相关方对变更内容签字确认,确认该变更是合法的,并且符合法律、规定以及合同条款等。
签证单的填写流程1.变更需求提出。
施工或设计单位的工作人员向监理或业主单位提出变更需求,填写转工单,附上设计变更或施工方案,已实现变更合规、经济、技术的稳定效果。
2.变更需求审批。
监理或业主单位对变更需求进行审批。
审批结果涉及到设计方案、施工方案、成本核算的调整。
3.内部签证单编制。
监理或业主单位对涉及变更内容的监管单编制审核。
4.施工单位签认。
施工单位工作人员签认变更内容,并及时提交监理方审核,用于证明其接受了需要的变更工作。
5.监理审核。
监理单位审核施工单位提交的签证单的真实性,并核实变更工作的参数及其相应测量数据。
签证单的注意事项签字规范签证单上的签名应具有诚信性,不得存在代签、重复签等问题,签名部位应和填写内容相符。
现场签证收方单
编号:
工程名称
施工单位
事项名称
完成时□ 零星委托 (委托书编号:)
□ 合同约定实测工程量(合同条款号)
□ 技术核定 (变更通知单编号)
收方内容
施工(或劳务)单位
现场负责人:
日期:
监理单位
现场监理工程师:
日期:
建设单位
工程部现场工程师:
日期:
建设单位
成控部专业造价师:
日期:
说明:
①本表由施工单位或劳务单位填写,建设单位、施工单、监理单位参与收方人员当场签字;
②本表一式一份,原件由成控部存档。施工单位或劳务单位、工程部或二装部、监理单位由成控部项目主管造价师发扫描件。
《工程量现场收方及现场签证规定》
中铁二十局集团房地产开发有限公司文件公司成本〔2014〕82号签发人:周玉山关于印发《中铁二十局集团房地产开发有限公司工程量现场收方及现场签证规定》的通知中铁二十局六公司同景国际城项目经理部、各专业工程单位:现将《中铁二十局集团房地产开发有限公司工程量现场收方及现场签证规定》印发给你们,望各单位遵照执行。
一、从本通知印发后,各承包单位要立即按照本规定要求对前期已经进行现场收方的工程量填报《工程量收方及设计变更、技术变更(洽商)完工确认单》(简称《完工确认单》),办理完工工程量确认手续,同时要对前期安排的现场签证事项进行整理,按照本规定要求填报《现场签证单》。
二、除中铁二十局六公司同景国际城项目部外,其他各专业工程承包人必须在8月25日前完成前期收方及签证资料填报并报送至监理单位,8月25日前未填报的,当月涉及到的工程量不予计量。
从2014年9月份起正式按照《工程量现场收方及现场签证规定》执行,当月不完善《完工确认单》和《现场签证单》的,对应的工程量当月不予计量。
三、六公司同景国际城项目部必须在9月25日前完成前期收方及签证资料填报并报送至监理单位,9月25日前未填报的,当月涉及到的工程量不予计量。
从2014年10月份起正式按照《工程量现场收方及现场签证规定》执行,当月不完善《完工确认单》和《现场签证单》的,对应的工程量当月不予计量。
四、本通知印发前已经报送至公司山水时光项目部、山水屹城项目部的,可按照原格式继续办理审核审批,请公司相关部门尽快审核,确保8月25日前完成审批。
五、物资部负责将本规定要求传达给部门负责管理的专业工程承包单位,具体要求由物资部自行安排。
六、本规定由公司成本合约部负责解释,如有疑问请与成本合约部主管造价工程师联系。
附件:《工程量现场收方及现场签证规定》中铁二十局集团房地产开发有限公司2014年8月16日附件中铁二十局集团房地产开发有限公司工程量现场收方及现场签证规定为了进一步规范工程量完工收方及现场签证办理工作,便于相关单位开展工作,现将有关事项予以明确:一、工程量现场收方1.适用范围(1)合同清单内项目及变更新增项目依据施工图纸(原设计图纸、变更图纸)无法准确计算工程量的;(2)依据合同约定合同清单内项目及变更新增项目确需按实计量的项目;(3)合同中未约定计量规则或计量规则不详细而导致无法计量工程量的项目;(4)发包人现场临时指令施工项目及非承包人责任事件引起的承包人额外工作,估算金额超过1万元的。
签证单与收方单的区别
签证单与收方单的区别一、区分原因:1.在外行人眼里变更、签证是判断企业管理优劣的标准。
有些人认为完全按图施工没有变更洽商说明图纸设计完善,设计管理到位;没有签证说明现场没有做错拆除、停工抢工等管理问题,工程管理到位。
因此给集团审计提供准确的数据是必要的。
2.变更和洽商、签证和收方在解决经济纠纷时的意义是不同的,当然纠纷很少发生但不能避免。
当然,我的解读不一定全面,还望各位领导指正。
二、收方单与签证单的区别——建议稿:1.收方的内容是多是施工图上有的、或根据零星委派等增加的,最终是会反应在竣工图上的。
举例如下:1)土石方:交场标高;2)土建:挖孔桩桩孔、独基基坑、条基基槽、基础梁基槽、隔墙基础基槽、塔吊基础基坑、3)市政:挡墙基础基槽,道路4)安装:管沟沟槽等;5)景观:苗木、硬质铺装等。
(注:很多现场调整增加的苗木,其实都属收方,最终都要反应在竣工图上;而根据现场情况新增硬质铺装等,收方后,也要反应在图纸上,或怕表述不清楚,采用收方的方式补充完善);6)装饰:与景观相似。
2.签证是纯的经济资料,记录的是最终不能或无法反应在竣工图上的内容,举例如下:1)土石方:已按交场标高完成平基,但总包进场后,有些地方微调的挖填,在竣工图是上无法反应土石方的,所以用签证的方式(签字证实)记录下来,作为结算的依据;2)土建:a)按原图已经施工,后变更发出,需要拆除,拆除部分是无法在竣工图上表达的,竣工图上表达的是变更后的内容;b)抢停类签证:由于各种原因,现场发生的停抢工,是双方根据实际情况发生的,原施工图没有、竣工图上也不可能有,用签证的方式记录;c)临时特殊情况最终不能或无法反应在竣工图上的内容:比如二期缺水,临时修建的存水箱体(二期因停水修筑1.5*4*6米的存水临时设施等);比如由于栏杆公司的栏杆放在现场影响了总包的施工,栏杆公司又不来移动,那么委派首建实施形成签证,再给栏杆公司发违约扣款单,等等类似情况;3)市政:已按图施工道路发生变更的拆除等;4)安装:已对管沟沟槽收方甚至已经铺设管线,但由于设计变更,需要拆除原来铺设的管线、掩埋已经开挖的沟槽,就需要签证记录对方已经实施的工作;5)景观:已栽苗木更换位置签证;已按图施工完成后变更对之前图纸内容的签证等综上:签证体现主要是几个方面:已按原施工图施工后发生变更,对已按原图施工部分的确认签证——需记录好被拆除特的再次利用情况;◆根据我司的要求抢工、停工的补偿签证——做好事实记录,在开会讨论前无效;◆总包、分包之间发生的争议、违约签证:如为总包实施事项,但又没及时完成,影响到分包,委派分包协助实施再从总包扣除等等类似签证;◆其它:如现场材料特殊情况下的转运(一般情况材料的二次及多次转运已经含在合同价中)◆特别说明:如遇工程施工图上原本没有,后来增加的,应以变更或洽商形式反应出来,而不是签证。
签证单与收方单的区别
签证单与收方单的区别一、区分原因:1.在外行人眼里变更、签证是判断企业管理优劣的标准。
有些人认为完全按图施工没有变更洽商说明图纸设计完善,设计管理到位;没有签证说明现场没有做错拆除、停工抢工等管理问题,工程管理到位。
因此给集团审计提供准确的数据是必要的。
2.变更和洽商、签证和收方在解决经济纠纷时的意义是不同的,当然纠纷很少发生但不能避免。
当然,我的解读不一定全面,还望各位领导指正。
二、收方单与签证单的区别——建议稿:1.收方的内容是多是施工图上有的、或根据零星委派等增加的,最终是会反应在竣工图上的。
举例如下:1)土石方:交场标高;2)土建:挖孔桩桩孔、独基基坑、条基基槽、基础梁基槽、隔墙基础基槽、塔吊基础基坑、3)市政:挡墙基础基槽,道路4)安装:管沟沟槽等;5)景观:苗木、硬质铺装等。
(注:很多现场调整增加的苗木,其实都属收方,最终都要反应在竣工图上;而根据现场情况新增硬质铺装等,收方后,也要反应在图纸上,或怕表述不清楚,采用收方的方式补充完善);6)装饰:与景观相似。
2.签证是纯的经济资料,记录的是最终不能或无法反应在竣工图上的内容,举例如下:1)土石方:已按交场标高完成平基,但总包进场后,有些地方微调的挖填,在竣工图是上无法反应土石方的,所以用签证的方式(签字证实)记录下来,作为结算的依据;2)土建:a)按原图已经施工,后变更发出,需要拆除,拆除部分是无法在竣工图上表达的,竣工图上表达的是变更后的内容;b)抢停类签证:由于各种原因,现场发生的停抢工,是双方根据实际情况发生的,原施工图没有、竣工图上也不可能有,用签证的方式记录;c)临时特殊情况最终不能或无法反应在竣工图上的内容:比如二期缺水,临时修建的存水箱体(二期因停水修筑1.5*4*6米的存水临时设施等);比如由于栏杆公司的栏杆放在现场影响了总包的施工,栏杆公司又不来移动,那么委派首建实施形成签证,再给栏杆公司发违约扣款单,等等类似情况;3)市政:已按图施工道路发生变更的拆除等;4)安装:已对管沟沟槽收方甚至已经铺设管线,但由于设计变更,需要拆除原来铺设的管线、掩埋已经开挖的沟槽,就需要签证记录对方已经实施的工作;5)景观:已栽苗木更换位置签证;已按图施工完成后变更对之前图纸内容的签证等综上:签证体现主要是几个方面:已按原施工图施工后发生变更,对已按原图施工部分的确认签证——需记录好被拆除特的再次利用情况;根据我司的要求抢工、停工的补偿签证——做好事实记录,在开会讨论前无效;总包、分包之间发生的争议、违约签证:如为总包实施事项,但又没及时完成,影响到分包,委派分包协助实施再从总包扣除等等类似签证;其它:如现场材料特殊情况下的转运(一般情况材料的二次及多次转运已经含在合同价中)特别说明:如遇工程施工图上原本没有,后来增加的,应以变更或洽商形式反应出来,而不是签证。
签证单与收方单的区别
签证单与收地契的差别一、区分原因:1.在门外汉眼里变动.签证是断定企业治理好坏的尺度.有些人以为完整按图施工没有变动洽谈解释图纸设计完美,设计治理到位;没有签证解释现场没有做错裁撤.停工抢工等治理问题,工程治理到位.是以给团体审计供给精确的数据是须要的.2.变动和好商.签证和收方在解决经济胶葛时的意义是不合的,当然胶葛很少产生但不克不及防止.当然,我的解读不一定周全,还望列位引导斧正.二、收地契与签证单的差别——建议稿:1.收方的内容是多是施工图上有的.或根据零碎委派等增长的,最终是会反响在完工图上的.举例如下:1)土石方:交场标高;2)土建:挖孔桩桩孔.独基基坑.条基基槽.基本梁基槽.隔墙基本基槽.塔吊基本基坑.3)市政:挡墙基本基槽,道路4)装配:管沟沟槽等;5)景不雅:苗木.硬质铺装等.(注:许多现场调剂增长的苗木,其实都属收方,最终都要反响在完工图上;而根据现场情形新增硬质铺装等,收方后,也要反响在图纸上,或怕表述不清晰,采取收方的方法填补完美);6)装潢:与景不雅类似.2.签证是纯的经济材料,记载的是最终不克不及或无法反响在完工图上的内容,举例如下:1)土石方:已按交场标高完成平基,但总包出场后,有些地方微调的挖填,在完工图是上无法反响土石方的,所以用签证的方法(签字证实)记载下来,作为结算的根据;2)土建:a)按原图已经施工,后变动发出,须要裁撤,裁撤部分是无法在完工图上表达的,完工图上表达的是变动后的内容;b)抢停类签证:因为各类原因,现场产生的停抢工,是两边根据现实情形产生的,原施工图没有.完工图上也不成能有,用签证的方法记载;c)暂时特别情形最终不克不及或无法反响在完工图上的内容:比方二期缺水,暂时建筑的存水箱体(二期因停水构筑1.5*4*6米的存水暂时举措措施等);比方因为雕栏公司的雕栏放在现场影响了总包的施工,雕栏公司又不来移动,那么委派首建实行形成签证,再给雕栏公司发违约扣款单,等等类似情形;3)市政:已按图施工道路产生变动的裁撤等;4)装配:已对管沟沟槽收方甚至已经铺设管线,但因为设计变动,须要裁撤本来铺设的管线.掩埋已经开挖的沟槽,就须要签证记载对方已经实行的工作;5)景不雅:已栽苗木改换地位签证;已按图施工完成后变动对之前图纸内容的签证等综上:签证表现主如果几个方面:◆已按原施工图施工后产生变动,对已按原图施工部分的确认签证——需记载好被裁撤特的再次应用情形;◆根据我司的请求抢工.停工的抵偿签证——做功德实记载,在开会评论辩论前无效;◆总包.分包之间产生的争议.违约签证:如为总包实行事项,但又没实时完成,影响到分包,委派分包协助实行再从总包扣除等等类似签证;◆其它:如现场材料特别情形下的转运(一般情形材料的二次及多次转运已经含在合同价中)◆特别解释:如遇工程施工图上本来没有,后来增长的,应以变动或洽谈情势反响出来,而不是签证.变动.洽谈是图纸的填补和完美,是图纸的一部分;3.进程中无法肯定的,与经营治理部接洽,逐渐完美.。
签证单与收方单的区别
签证单及收方单区别一、区分原因:1.在外行人眼里变更、签证是判断企业管理优劣标准。
有些人认为完全按图施工没有变更洽商说明图纸设计完善,设计管理到位;没有签证说明现场没有做错拆除、停工抢工等管理问题,工程管理到位。
因此给集团审计提供准确数据是必要。
2.变更和洽商、签证和收方在解决经济纠纷时意义是不同,当然纠纷很少发生但不能避免。
当然,我解读不一定全而,还望各位领导指正。
二、收方单及签证单区别一一建议稿:1.收方内容是多是施工图上有、或根据零星委派等增加,最终是会反应在竣工图上。
举例如下:1)土石方:交场标高;2)土建:挖孔桩桩孔、独基基坑、条基基槽、基础梁基槽、隔墙基础基槽、塔吊基础基坑、3)市政:挡墙基础基槽,道路4)安装:管沟沟槽等;5)景观:苗木、硬质铺装等。
(注:很多现场调整增加苗木,其实都属收方,最终都要反应在竣工图上;而根据现场情况新增硬质铺装等,收方后,也要反应在图纸上,或怕表述不清楚,采用收方方式补充完善);6)装饰:及景观相似。
2.签证是纯经济资料,记录是最终不能或无法反应在竣工图上内容,举例如下:1)土石方:己按交场标高完成平基,但总包进场后,有些地方微调挖填,在竣工图是上无法反应土石方,所以用签证方式(签字证实)记录下来,作为结算依据;2)土建:a)按原图己经施工,后变更发出,需要拆除,拆除部分是无法在竣工图上表达,竣工图上表达是变更后内容;b)抢停类签证:由于各种原因,现场发生停抢工,是双方根据实际情况发生,原施工图没有、竣工图上也不可能有,用签证方式记录;c)临时特殊情况最终不能或无法反应在竣工图上内容:比如二期缺水,临时修建存水箱体(二期因停水修筑1. 5*4*6米存水临时设施等);比如由于栏杆公司栏杆放在现场影响了总包施工,栏杆公司又不来移动,那么委派首建实施形成签证,再给栏杆公司发违约扣款单,等等类似情况;3)市政:己按图施工道路发生变更拆除等;4)安装:己对管沟沟槽收方甚至己经铺设管线,但由于设计变更,需要拆除原来铺设管线、掩埋己经开挖沟槽,就需要签证记录对方己经实施工作;5)景观:己栽苗木更换位置签证;己按图施工完成后变更对之前图纸内容签证等综上:签证体现主要是几个方面:♦己按原施工图施工后发生变更,对己按原图施工部分确认签证需记录好被拆除特再次利用情况;♦根据我司要求抢工、停工补偿签证一一做好事实记录,在开会讨论前无效;♦总包、分包之间发生争议、违约签证:如为总包实施事项,但又没及时完成,影响到分包,委派分包协助实施再从总包扣除等等类似签证;♦其它:如现场材料特殊情况下转运(一般情况材料二次及多次转运己经含在合同价中)♦特别说明:如遇工程施工图上原本没有,后来增加,应以变更或洽商形式反应出来,而不是签证。
收方与签证、工程指令单管理相关规定
收方与签证、工程指令单管理相关规定合同附件十一收方、签证、工作指令单管理相关规定一、目的为了规范公司开发项目施工现场收方与现场签证管理,加强公司对项目工程造价管理,维护公司利益,使公司成本管理工作按照规定的程序进行,特制订本办法。
二、定义及适用范围1.收方是指图纸无法反映且必须通过现场实际收方计量的方式才能准确确定工程量及现状等进行核实、计量的部分。
2.签证是指由于发包人原因引起的设计变更、技术洽商、新增工作内容等无法在竣工图中反映的必须用签证的方式来认定工作内容及工作量的部分。
3.如合同约定结算方式为包干总价+变更,则由于发包人原因引起的设计变更、技术洽商、新增工作内容(以工程指令单形式下发)等均应以签证方式进行确认。
4.本办法适用于公司开发的所有项目,包括且不限于土建、安装、市政园林、装饰装修、修缮等工程。
5.公司开发的工程项目中,除索赔签证以外,现场发生的设计变更及合同外的工程量签证均参照本办法执行。
三、职责1.事业部责任专业工程师负责组织现场收方,会同监理依据合同约定或现行测量规范制订收方方案并组织测量,对所采用的计量工具、测量方法、测量原始数据的准确性与所采用的技术路线正确性负责;2.专业造价工程师负责监视计量数据,作好现场收方及签证记录,并依据工程量计算方法计算工程量,对列项、数据记录、工程量计算和计价方式确认负责;3.监理公司现场责任监理工程师负责对需收方的项目之原始(基准)状况及完工状况进行检查确认,验证测(计)量工具是否准确并在测量时报读测(计)量数据,见证现场施工及收方全过程;4.事业部资料员负责督促和跟进各环节审核进程,收集和分发过程中所有工程收方签证资料,对本项目工程签证资料收集和分发的及时性和完整性负责。
5.相关部门负责人及分管领导负责对现场工程量收方及各类现场签证实施过程管理,协调处理各类矛盾,维护公司利益。
四、收方与签证办理流程规定1. 现场收方作业程序a)需收方部位施工完毕,施工承包人自检合格,满足设计或规范的要求后向事业部和监理公司提出收方申请,现场责任监理工程师、事业部现场工程师对照施工文件检查合格后,提出收方方案,明确具体收方的时间,并至少在上一工作日下班前通知专业造价工程师进行现场收方计量。
签证单与收方单的区别
签证单与收方单的区别一、区分原因:1.在外行人眼里变更、签证是判断企业管理优劣的标准。
有些人认为完全按图施工没有变更洽商说明图纸设计完善,设计管理到位;没有签证说明现场没有做错拆除、停工抢工等管理问题,工程管理到位。
因此给集团审计提供准确的数据是必要的。
2.变更和洽商、签证和收方在解决经济纠纷时的意义是不同的,当然纠纷很少发生但不能避免。
当然,我的解读不一定全面,还望各位领导指正。
二、收方单与签证单的区别——建议稿:1.收方的内容是多是施工图上有的、或根据零星委派等增加的,最终是会反应在竣工图上的。
举例如下:1)土石方:交场标高;2)土建:挖孔桩桩孔、独基基坑、条基基槽、基础梁基槽、隔墙基础基槽、塔吊基础基坑、3)市政:挡墙基础基槽,道路4)安装:管沟沟槽等;5)景观:苗木、硬质铺装等。
(注:很多现场调整增加的苗木,其实都属收方,最终都要反应在竣工图上;而根据现场情况新增硬质铺装等,收方后,也要反应在图纸上,或怕表述不清楚,采用收方的方式补充完善);6)装饰:与景观相似。
2.签证是纯的经济资料,记录的是最终不能或无法反应在竣工图上的内容,举例如下:1)土石方:已按交场标高完成平基,但总包进场后,有些地方微调的挖填,在竣工图是上无法反应土石方的,所以用签证的方式(签字证实)记录下来,作为结算的依据;2)土建:a)按原图已经施工,后变更发出,需要拆除,拆除部分是无法在竣工图上表达的,竣工图上表达的是变更后的内容;b)抢停类签证:由于各种原因,现场发生的停抢工,是双方根据实际情况发生的,原施工图没有、竣工图上也不可能有,用签证的方式记录;c)临时特殊情况最终不能或无法反应在竣工图上的内容:比如二期缺水,临时修建的存水箱体(二期因停水修筑1.5*4*6米的存水临时设施等);比如由于栏杆公司的栏杆放在现场影响了总包的施工,栏杆公司又不来移动,那么委派首建实施形成签证,再给栏杆公司发违约扣款单,等等类似情况;3)市政:已按图施工道路发生变更的拆除等;4)安装:已对管沟沟槽收方甚至已经铺设管线,但由于设计变更,需要拆除原来铺设的管线、掩埋已经开挖的沟槽,就需要签证记录对方已经实施的工作;5)景观:已栽苗木更换位置签证;已按图施工完成后变更对之前图纸内容的签证等综上:签证体现主要是几个方面:已按原施工图施工后发生变更,对已按原图施工部分的确认签证——需记录好被拆除特的再次利用情况;根据我司的要求抢工、停工的补偿签证——做好事实记录,在开会讨论前无效;总包、分包之间发生的争议、违约签证:如为总包实施事项,但又没及时完成,影响到分包,委派分包协助实施再从总包扣除等等类似签证;其它:如现场材料特殊情况下的转运(一般情况材料的二次及多次转运已经含在合同价中)特别说明:如遇工程施工图上原本没有,后来增加的,应以变更或洽商形式反应出来,而不是签证。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
证单编号:号
工程名称
收方日期
年 月 日
收方部位
收方内容
参加收方人员
1、现场收方项目清单及工程量统计计算式:
2、附(简图)及相关备注与说明:
施 工 单 位
监 理 单 位
建 设 单 位
施工现场负责人:
(签字):
年 月 日
监理工程师:
(签字):
年 月 日
建设单位现场负责人:
(签字):
年月 日
附件4施工现场工程量签证单
工程名称: 编号:
签证工程名称
位置、范围
施工期限
年 月 日至 年 月 日
主要工程量
签证原因:
处理措施:
施工简图及工程量:
施工单位
监理单位
建设单位
(签章):
经办人:
负责人:
日 期:
(签章):பைடு நூலகம்
监理工程师:
总监理工程师:
日 期:
(签章):
现场代表:
负 责 人:
日 期:
