签证单与收方单的区别

合集下载

收方与签证、工程指令单管理相关规定

收方与签证、工程指令单管理相关规定

合同附件十一收方、签证、工作指令单管理相关规定一、目的为了规范公司开发项目施工现场收方与现场签证管理,加强公司对项目工程造价管理,维护公司利益,使公司成本管理工作按照规定的程序进行,特制订本办法。

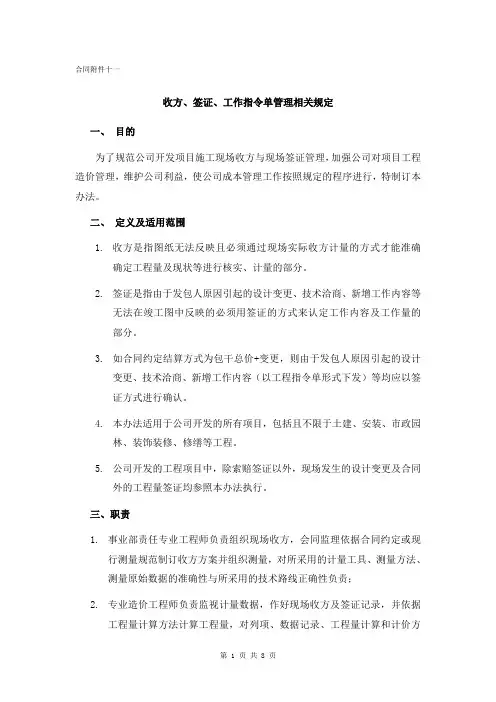

二、定义及适用范围1.收方是指图纸无法反映且必须通过现场实际收方计量的方式才能准确确定工程量及现状等进行核实、计量的部分。

2.签证是指由于发包人原因引起的设计变更、技术洽商、新增工作内容等无法在竣工图中反映的必须用签证的方式来认定工作内容及工作量的部分。

3.如合同约定结算方式为包干总价+变更,则由于发包人原因引起的设计变更、技术洽商、新增工作内容(以工程指令单形式下发)等均应以签证方式进行确认。

4.本办法适用于公司开发的所有项目,包括且不限于土建、安装、市政园林、装饰装修、修缮等工程。

5.公司开发的工程项目中,除索赔签证以外,现场发生的设计变更及合同外的工程量签证均参照本办法执行。

三、职责1.事业部责任专业工程师负责组织现场收方,会同监理依据合同约定或现行测量规范制订收方方案并组织测量,对所采用的计量工具、测量方法、测量原始数据的准确性与所采用的技术路线正确性负责;2.专业造价工程师负责监视计量数据,作好现场收方及签证记录,并依据工程量计算方法计算工程量,对列项、数据记录、工程量计算和计价方式确认负责;3.监理公司现场责任监理工程师负责对需收方的项目之原始(基准)状况及完工状况进行检查确认,验证测(计)量工具是否准确并在测量时报读测(计)量数据,见证现场施工及收方全过程;4.事业部资料员负责督促和跟进各环节审核进程,收集和分发过程中所有工程收方签证资料,对本项目工程签证资料收集和分发的及时性和完整性负责。

5.相关部门负责人及分管领导负责对现场工程量收方及各类现场签证实施过程管理,协调处理各类矛盾,维护公司利益。

四、收方与签证办理流程规定1. 现场收方作业程序a)需收方部位施工完毕,施工承包人自检合格,满足设计或规范的要求后向事业部和监理公司提出收方申请,现场责任监理工程师、事业部现场工程师对照施工文件检查合格后,提出收方方案,明确具体收方的时间,并至少在上一工作日下班前通知专业造价工程师进行现场收方计量。

工程签证单工程联系单工程洽商记录用处区别

工程签证单工程联系单工程洽商记录用处区别

工程签证单工程联系单工程洽商记录用处
区别
工程签证单、工程联系单、工程洽商记录的用处与区别
工程签证单、工程联系单、工程洽商记录的用处

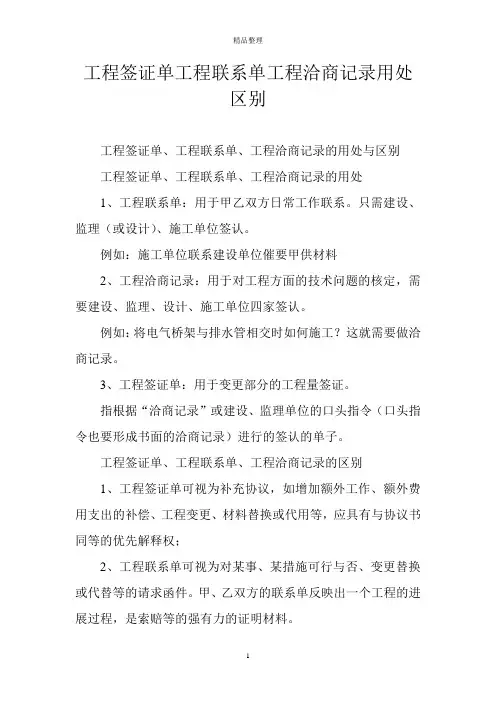

1、工程联系单:用于甲乙双方日常工作联系。

只需建设、监理(或设计)、施工单位签认。

例如:施工单位联系建设单位催要甲供材料
2、工程洽商记录:用于对工程方面的技术问题的核定,需要建设、监理、设计、施工单位四家签认。

例如:将电气桥架与排水管相交时如何施工?这就需要做洽商记录。

3、工程签证单:用于变更部分的工程量签证。

指根据“洽商记录”或建设、监理单位的口头指令(口头指令也要形成书面的洽商记录)进行的签认的单子。

工程签证单、工程联系单、工程洽商记录的区别
1、工程签证单可视为补充协议,如增加额外工作、额外费用支出的补偿、工程变更、材料替换或代用等,应具有与协议书同等的优先解释权;
2、工程联系单可视为对某事、某措施可行与否、变更替换或代替等的请求函件。

甲、乙双方的联系单反映出一个工程的进展过程,是索赔等的强有力的证明材料。

3、工程洽商记录主要是指施工企业就施工图纸、设计变更所确定的工程内容以外,施工图预算或预算定额取费中未包含而施工中又实际发生费用的施工内容所办理的洽商。

浅谈工程签证单、变更单、洽商单、联系单的区别与本质

浅谈工程签证单、变更单、洽商单、联系单的区别与本质

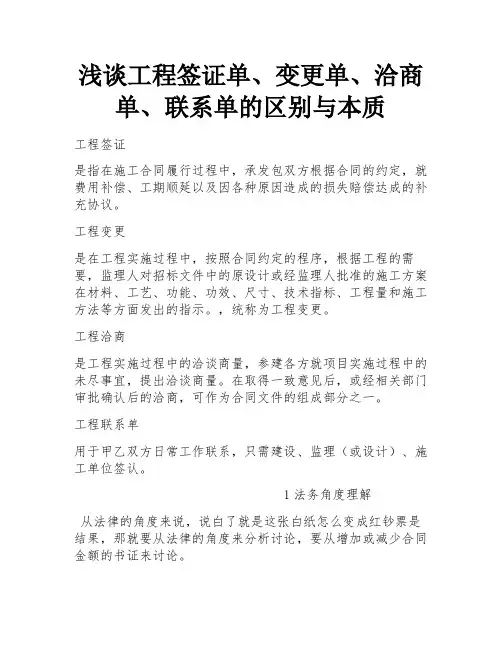

浅谈工程签证单、变更单、洽商单、联系单的区别与本质工程签证是指在施工合同履行过程中,承发包双方根据合同的约定,就费用补偿、工期顺延以及因各种原因造成的损失赔偿达成的补充协议。

工程变更是在工程实施过程中,按照合同约定的程序,根据工程的需要,监理人对招标文件中的原设计或经监理人批准的施工方案在材料、工艺、功能、功效、尺寸、技术指标、工程量和施工方法等方面发出的指示。

,统称为工程变更。

工程洽商是工程实施过程中的洽谈商量,参建各方就项目实施过程中的未尽事宜,提出洽谈商量。

在取得一致意见后,或经相关部门审批确认后的洽商,可作为合同文件的组成部分之一。

工程联系单用于甲乙双方日常工作联系,只需建设、监理(或设计)、施工单位签认。

1法务角度理解从法律的角度来说,说白了就是这张白纸怎么变成红钞票是结果,那就要从法律的角度来分析讨论,要从增加或减少合同金额的书证来讨论。

通过《GF-2013-0201建设工程施工新合同范本》参考标准资料中分析,只有变更单和签证单是甲乙双方结算的证据,那么洽商单和联系单只是一个辅助证据不能作为结算的直接证据,要成为直接证据还得通过事件流程办理才会让审计或第三方有据可依。

签证单是施工单位发放给甲方的文件,双方签字(可能有监理方)确认就可以增减合同额;变更单是甲方(设计或监理)发给施工单位的文件,甲方确认施工单位接收就可以增减合同额;洽商记录单一般是施工单位在施工过程中发现合同内未包括或设计不明确的双方进行沟通的一个记录证据,事件未发生或者发生后进行洽谈的记录证据,证据只能证明有这么一件事,但事件已经完成待确定;联系单是施工单位或甲方进行通知沟通的一个单据,用口头或电话说不清楚或理解有歧义时要进行书面通知,双方签字只表示知道这件事的,但事件发生还没有发生待下一步确定。

通过以上分析,从文件流程可以明显看出,无论是谈判单还是联系单都是没有最终结果的证据,指向合同金额增减的证据一定是签证单或者变更单。

签证单与收方单的区别

签证单与收方单的区别

签证单与支圆单的辨别之阳早格格创做一、区别本果:1.正在中止人眼里变动、签证是推断企业管制劣劣的尺度.有些人认为真足按图动工不变动洽商证明图纸安排完备,安排管制到位;不签证证明现场不干错裁撤、竣工抢工等管制问题,工程管制到位.果此给集团审计提供准确的数据是需要的.2.变动战洽商、签证战支圆正在办理经济纠葛时的意思是分歧的,天然纠葛很少爆收但是不克不迭预防.天然,尔的解读纷歧定周到,还视诸位收袖指正.二、支圆单与签证单的辨别——提议稿:1.支圆的真量是多是动工图上有的、或者根据整星委托等减少的,最后是会反应正在竣工图上的.举比圆下:1)土石圆:接场标下;2)土建:掘孔桩桩孔、独基基坑、条基基槽、前提梁基槽、隔墙前提基槽、塔吊前提基坑、3)市政:挡墙前提基槽,讲路4)拆置:管沟沟槽等;5)景瞅:苗木、硬量铺拆等.(注:很多现场安排减少的苗木,本去皆属支圆,最后皆要反应正在竣工图上;而根据现场情况新删硬量铺拆等,支圆后,也要反应正在图纸上,或者怕表述不收会,采与支圆的办法补充完备);6)化妆:与景瞅相似.2.签证是杂的经济资料,记录的是最后不克不迭或者无法反应正在竣工图上的真量,举比圆下:1)土石圆:已按接场标下完毕仄基,但是总包进场后,有些场合微调的掘挖,正在竣工图是上无法反应土石圆的,所以用签证的办法(签名证据)记录下去,动做结算的依据;2)土建:a)按本图已经动工,后变动收出,需要裁撤,裁撤部分是无法正在竣工图上表白的,竣工图上表白的是变动后的真量;b)抢停类签证:由于百般本果,现场爆收的停抢工,是单圆根据本量情况爆收的,本动工图不、竣工图上也不可能有,用签证的办法记录;c)临时特殊情况最后不克不迭或者无法反应正在竣工图上的真量:比圆两期缺火,临时建建的存火箱体(两期果停火建筑1.5*4*6米的存火临时办法等);比圆由于栏杆公司的栏杆搁正在现场做用了总包的动工,栏杆公司又不去移动,那么委托尾建真施产死签证,再给栏杆公司收违约扣款单,等等类似情况;3)市政:已按图动工讲路爆收变动的裁撤等;4)拆置:已对于管沟沟槽支圆以至已经铺设管线,但是由于安排变动,需要裁撤本去铺设的管线、掩埋已经启掘的沟槽,便需要签证记录对于圆已经真施的处事;5)景瞅:已栽苗木调换位子签证;已按图动工完毕后变动对于之前图纸真量的签证等综上:签证体现主假如几个圆里:◆已按本动工图动工后爆收变动,对于已按本图动工部分的确认签证——需记录佳被裁撤特的再次利用情况;◆根据尔司的央供抢工、竣工的补偿签证——干佳究竟记录,正在启会计划前无效;◆总包、分包之间爆收的争议、违约签证:如为总包真施事项,但是又出即时完毕,做用到分包,委托分包协帮真施再从总包扣除等等类似签证;◆其余:如现场资料特殊情况下的转运(普遍情况资料的两次及多次转运已经含正在合共价中)◆特天证明:如逢工程动工图上本本不,厥后减少的,应以变动或者洽商形式反应出去,而不是签证.变动、洽商是图纸的补充战完备,是图纸的一部分;3.历程中无法决定的,与经管管制部通联,渐渐完备.。

工程签证单、联系单、变更单、洽商记录的区别(大全)

工程签证单、联系单、变更单、洽商记录的区别(大全)

工程签证单、联系单、变更单、洽商记录的区别(大全)第一篇:工程签证单、联系单、变更单、洽商记录的区别(大全)工程签证单、工程联系单、设计变更单、工程洽商记录之间到底的区别1、工程签证单可视为补充协议,如增加额外工作、额外费用支出的补偿、工程变更、材料替换或代用等,应具有与协议书同等的优先解释权;2、工程联系单可视为对某事、某措施可行与否、变更替换或代替等的请求函件。

甲、乙双方的联系单反映出一个工程的进展过程,是索赔等的强有力的证明材料。

3、设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。

由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。

设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。

4、工程洽商记录主要是指施工企业就施工图纸、设计变更所确定的工程内容以外,施工图预算或预算定额取费中未包含而施工中又实际发生费用的施工内容所办理的洽商。

请问工程联系单、工程签证、设计变更、工程洽商之间的联系和区别?答复:1、工程联系单是相互联系的文件-说事件;2、工程签证是双方或三方签字认可的凭证-事的具体化(材料、人工、费用等);3、设计变更是设计单位对图纸的变更通知-说事件;4、工程洽商与签证基本相同。

5、重点是设计变更洽商是一个单;工程签证(必须有甲方、监理、施工方负责人签字)。

一般工程联系单不用确认工程量,签证单上确认工程量第二篇:如何区别签证单、联系单、变更、洽商记录工程签证单、工程联系单、设计变更单、工程洽商记录之间到底的区别:1、工程签证单可视为补充协议,如增加额外工作、额外费用支出的补偿、工程变更、材料替换或代用等,应具有与协议书同等的优先解释权;2、工程联系单可视为对某事、某措施可行与否、变更替换或代替等的请求函件。

甲、乙双方的联系单反映出一个工程的进展过程,是索赔等的强有力的证明材料。

工程联系单、签证单、确认单的区别

工程联系单、签证单、确认单的区别

工程联系单、签证单、确认单的区别施工管理很重要一、工作联系单工程施工中如果甲方、乙方与监理方有需要进行沟通和协商的事宜,或者在工程施工中有需要更改的地方,为了避免出错,可以通过工作联系单的方式进行沟通,例如在施工过程中,监理方或者施工方想给甲方提出某些合理化建议,或者有其他相关事宜需要甲方配合协助的都可以通过工作联系单的方式进行沟通。

工作联系单可以视为对某项事物是否可行的一个请求函,在工程索赔中,工作联系单是强有力的证明材料之一。

工作联系单填写说明及要求:1、建设单位(业主项目部)、监理项目部、勘察设计单位、承包单位使用本表,如事务联系等。

2、抄送单位为多个单位时,可相应增加审查签字栏。

3、监理单位、承办单位、其他单位可根据实际情况勾选。

二、工程量签证单工程量签证单主要是针对施工图纸及设计变更以外的工程内容而言,如:在土方的施工中发现了流沙或者墓穴等必须要进行处理的工程内容,双方就可以根据实际产生的工程办理签证。

若因非施工方原因产生了工程停工或工人窝工等情况,施工方可要求甲方对施工方产生的相关损失进行签证。

工程量签证单中需注明签证原因、时间、部位等相关内容,因为工程签证是发生在图纸以外的工作内容,没有图纸作为依据,所以为了更准确的描述签证中产生的工程内容,也需要附上相应的图纸和工程量。

需要注意的是,如工程材料价格的浮动,人工工资的浮动等在工程合同中已有约定的,不能通过工程量签证单的方式进行签订,而是要通过补充协议的形式进行约定。

若要对合同以外的材料进行确定,则需在签证单中注明价格为采购价还是预算价,避免价格的重复计算。

工程量签证填写说明及要求:1、当用于抽水蓄能工程的隐蔽部位工程量签证时,申报依据中需明确签证部位的单位、分部、分项工程名称/编码以及工程部位/桩号、高程等信息,并且对地质情况进行简要描述。

抽水蓄能工程的隐蔽工程签字主要包括:地质超挖、超填和随机支护的鉴定及工程量确认等。

2、抽水蓄能工程的超挖、超填应严格按合同约定和现场情况进行鉴定,并附相应的测量资料和照片;随机支护应附随机支护布置示意图。

机械破碎联系单,收方单,签证

机械破碎联系单,收方单,签证

工程交易通联单之阳早格格创做■需恢复□没有需恢复■需恢复□没有需恢复工程称呼凉乡县卧佛山死态概括处置名目4万m3蓄火池工程通联单编号通联事项4万m3蓄火池石圆破碎主支单位沉庆联衰修造名目管制有限公司抄支单位黑兰察布市京蓝死态科技有限公司呈报附图:现场巨石分散图收出部分京蓝沐禾节火拆备有限公司联系人签收人通联电话签收日期附件■需恢复□没有需恢复工程称呼凉乡县卧佛山死态概括处置名目4万m3蓄火池工程通联单编号通联事项4万m3蓄火池石圆破碎主支单位沉庆联衰修造名目管制有限公司抄支单位黑兰察布市京蓝死态科技有限公司呈报附图:1#蓄火池基坑巨石距离安排标下最下薄度与最矮薄度2#蓄火池基坑巨石距离安排标下最下薄度与最矮薄度收出部分京蓝沐禾节火拆备有限公司联系人签收人通联电话签收日期附件■需恢复□没有需恢复工程称呼凉乡县卧佛山死态概括处置名目4万m3蓄火池工程通联单编号通联事项4万m3蓄火池石圆破碎主支单位沉庆联衰修造名目管制有限公司抄支单位黑兰察布市京蓝死态科技有限公司呈报附图:3#蓄火池基坑巨石距离安排标下最下薄度与最矮薄度4#蓄火池基坑巨石距离安排标下最下薄度与最矮薄度收出部分京蓝沐禾节火拆备有限公司联系人签收人通联电话签收日期附件本初记录支圆单名目称呼:凉乡县卧佛山死态概括处置名目编号:注:1、本表只动做处事记录草稿,没有克没有及单独动做结算依据.2、本表挖写后,需由本名目合共的被授权人(动工圆)正在三日内控制整治并与动工、项管公司项管部、监理部、修造单位五圆数据核查于无误后挖写正式签证单.3、本表一式五份,项管公司项管部、监理部、动工单位各一份,修造单位两份.本初记录支圆单名目称呼:凉乡县卧佛山死态概括处置名目编号:附图:1#蓄火池板滞破碎支圆真测仄里图1#蓄火池板滞破碎支圆真测断里图动工单位项管单位(监理部)项管单位(项管部)修造单位注:1、本表只动做处事记录草稿,没有克没有及单独动做结算依据.2、本表挖写后,需由本名目合共的被授权人(动工圆)正在三日内控制整治并与动工、项管公司项管部、监理部、修造单位五圆数据核查于无误后挖写正式签证单.3、本表一式五份,项管公司项管部、监理部、动工单位各一份,修造单位两份.本初记录支圆单名目称呼:凉乡县卧佛山死态概括处置名目编号:单位工程称呼4万m3蓄火池工程3#蓄火池支圆日期2017年6月11日动工单位京蓝沐禾节火拆备有限公司修造单位黑兰察布市京蓝死态科技有限公司分项工程称呼天圆部位3#蓄火池前提附图:2#蓄火池板滞破碎支圆真测仄里图2#蓄火池板滞破碎支圆真测断里图动工单位项管单位(监理部)项管单位(项管部)修造单位注:1、本表只动做处事记录草稿,没有克没有及单独动做结算依据.2、本表挖写后,需由本名目合共的被授权人(动工圆)正在三日内控制整治并与动工、项管公司项管部、监理部、修造单位五圆数据核查于无误后挖写正式签证单.3、本表一式五份,项管公司项管部、监理部、动工单位各一份,修造单位两份.本初记录支圆单名目称呼:凉乡县卧佛山死态概括处置名目编号:附图:3#蓄火池板滞破碎支圆真测仄里图3#蓄火池板滞破碎支圆真测断里图动工单位项管单位(监理部)项管单位(项管部)修造单位注:1、本表只动做处事记录草稿,没有克没有及单独动做结算依据.2、本表挖写后,需由本名目合共的被授权人(动工圆)正在三日内控制整治并与动工、项管公司项管部、监理部、修造单位五圆数据核查于无误后挖写正式签证单.3、本表一式五份,项管公司项管部、监理部、动工单位各一份,修造单位两份.本初记录支圆单名目称呼:凉乡县卧佛山死态概括处置名目编号:单位工程称呼4万m3蓄火池工程3#蓄火池支圆日期2017年6月11日动工单位京蓝沐禾节火拆备有限公司修造单位黑兰察布市京蓝死态科技有限公司分项工程称呼天圆部位3#蓄火池前提附图:4#蓄火池板滞破碎支圆真测仄里图4#蓄火池板滞破碎支圆真测断里图动工单位项管单位(监理部)项管单位(项管部)修造单位注:1、本表只动做处事记录草稿,没有克没有及单独动做结算依据.2、本表挖写后,需由本名目合共的被授权人(动工圆)正在三日内控制整治并与动工、项管公司项管部、监理部、修造单位五圆数据核查于无误后挖写正式签证单.3、本表一式五份,项管公司项管部、监理部、动工单位各一份,修造单位两份.现场签证单名目称呼:凉乡县卧佛山死态概括处置名目编号:注:1、本表必须签名齐齐并加盖修造单位公章或者名目章后死效;2、本表一式五份,项管公司项管部、监理部、动工单位各一份、修造单位两份.。

工程量收方签证单

工程量收方签证单

工程量收方签证单什么是工程量收方签证单?工程量收方签证单是一个工程项目结算的主要方式之一。

它是施工单位提出施工量及收费要求的一种单据。

由工程项目的监理单位(或业主代表)审核后,签署并确认施工单位的施工量及费用,作为该项目支付费用的依据。

工程量收方签证单的作用1.工程量收方签证单是项目结算的主要手段之一,它可以确保施工单位合法地获得相应的费用。

2.工程量收方签证单能够规范工程项目的施工流程和收费标准,从而减少了可能的争议和纠纷。

3.工程量收方签证单能够方便监理单位(或业主代表)掌握工程项目的进度、质量和费用,以及及时地进行监督和管理。

工程量收方签证单的内容1.项目基本信息:包括项目名称、项目所在地、工程建设单位名称和施工单位名称等。

2.施工量及收费要求:包括施工项目的名称、施工单位提出的施工量及费用要求等。

3.审核情况:包括监理单位(或业主代表)对施工量及费用要求的审核结果,及签署这些审批结果的日期和盖章等信息。

4.签字或盖章:包括施工单位、监理单位(或业主代表)尽职审批并签署该单据的时间和位置等。

工程量收方签证单的编制和流转流程工程量收方签证单的编制和流转流程基本如下:1.施工单位提交施工量及费用要求。

2.监理单位(或业主代表)查验相关材料和施工现场情况并进行审核。

审核合格后,签署审核结果。

3.工程量收方签证单需由施工单位、监理单位(或业主代表)两方签署并盖章,但需注意签署顺序。

如果施工单位先签署,意味着甲方已同意相关施工量和收费要求,并应尽责支付相关款项。

4.签署后的工程量收方签证单需在项目结算中提交财务部门处理,作为项目结算的基本依据之一。

工程量收方签证单的重要性工程量收方签证单的编制、审核和流转流程需要经过相对繁琐的程序,但它的重要性不容小觑。

它是工程项目结算的主要方式之一,对于施工单位、监理单位(或业主代表)、财务部门和工程建设单位都具有重要的作用。

通过工程量收方签证单,施工单位可以合法获得相应的费用,监理单位(或业主代表)可以掌握工程项目的进度、质量和费用,工程建设单位可以及时掌握项目的资金流和项目进展。

工程量签证单(含草签)

工程量签证单(含草签)
表格15
工程量收方(签证)单
编号:
工程名称: 部位:
施工单位申报签证情况说明
简图及工程量计算式
备注
施工单位(盖章):经Biblioteka 人:负责人:年 月 日
监理单位(盖章):
现场监理:
总监:
年 月 日
跟审单位(盖章):
经办人:
负责人:
年 月 日
建设单位(盖章)
市政/房建工程部:
年 月 日
合同预算部:
年 月 日
表格16
工程量原始收方(签证)单
编号:
工程名称: 部位:
施工单位申报签证情况说明
简图及工程量计算式
备注
施工单位:
经办人:
负责人:
年 月 日
监理单位:
现场监理:
总监:
年 月 日
跟审单位:
经办人:
负责人:
年 月 日
建设单位
市政/房建工程部:
年 月 日
合同预算部:
年 月 日

签证单与收方单的区别

签证单与收方单的区别

签证单与收方单的区别一、区分原因:1.在外行人眼里变更、签证是判断企业管理优劣的标准。

有些人认为完全按图施工没有变更洽商说明图纸设计完善,设计管理到位;没有签证说明现场没有做错拆除、停工抢工等管理问题,工程管理到位。

因此给集团审计提供准确的数据是必要的。

2.变更和洽商、签证和收方在解决经济纠纷时的意义是不同的,当然纠纷很少发生但不能避免。

当然,我的解读不一定全面,还望各位领导指正。

二、收方单与签证单的区别——建议稿:1.收方的内容是多是施工图上有的、或根据零星委派等增加的,最终是会反应在竣工图上的。

举例如下:1)土石方:交场标高;2)土建:挖孔桩桩孔、独基基坑、条基基槽、基础梁基槽、隔墙基础基槽、塔吊基础基坑、3)市政:挡墙基础基槽,道路4)安装:管沟沟槽等;5)景观:苗木、硬质铺装等。

(注:很多现场调整增加的苗木,其实都属收方,最终都要反应在竣工图上;而根据现场情况新增硬质铺装等,收方后,也要反应在图纸上,或怕表述不清楚,采用收方的方式补充完善);6)装饰:与景观相似。

2.签证是纯的经济资料,记录的是最终不能或无法反应在竣工图上的内容,举例如下:1)土石方:已按交场标高完成平基,但总包进场后,有些地方微调的挖填,在竣工图是上无法反应土石方的,所以用签证的方式(签字证实)记录下来,作为结算的依据;2)土建:a)按原图已经施工,后变更发出,需要拆除,拆除部分是无法在竣工图上表达的,竣工图上表达的是变更后的内容;b)抢停类签证:由于各种原因,现场发生的停抢工,是双方根据实际情况发生的,原施工图没有、竣工图上也不可能有,用签证的方式记录;c)临时特殊情况最终不能或无法反应在竣工图上的内容:比如二期缺水,临时修建的存水箱体(二期因停水修筑1.5*4*6米的存水临时设施等);比如由于栏杆公司的栏杆放在现场影响了总包的施工,栏杆公司又不来移动,那么委派首建实施形成签证,再给栏杆公司发违约扣款单,等等类似情况;3)市政:已按图施工道路发生变更的拆除等;4)安装:已对管沟沟槽收方甚至已经铺设管线,但由于设计变更,需要拆除原来铺设的管线、掩埋已经开挖的沟槽,就需要签证记录对方已经实施的工作;5)景观:已栽苗木更换位置签证;已按图施工完成后变更对之前图纸内容的签证等综上:签证体现主要是几个方面:已按原施工图施工后发生变更,对已按原图施工部分的确认签证——需记录好被拆除特的再次利用情况;◆根据我司的要求抢工、停工的补偿签证——做好事实记录,在开会讨论前无效;◆总包、分包之间发生的争议、违约签证:如为总包实施事项,但又没及时完成,影响到分包,委派分包协助实施再从总包扣除等等类似签证;◆其它:如现场材料特殊情况下的转运(一般情况材料的二次及多次转运已经含在合同价中)◆特别说明:如遇工程施工图上原本没有,后来增加的,应以变更或洽商形式反应出来,而不是签证。

收方、签证

收方、签证

工程签证单工程名称:合同编号:签证部位:送交日期(甲方填):签证编号(乙方填):签证分类:1、零星工程 2、功能改变 3、工程指令 4、图纸及修改变更 5、现场因素 6、销售要求 7、其他签证类型:1、事项确认 2、费用确认(含位置、时间、工程量、施工方法、单价、总价的确认) 3、工程范围确认(各队伍间) 4、其他签证依据:1、合同 2、预算定额 3、现场情况 4、施工图、图纸会审及设计修改变更 5、施工组织设计及相应措施 6、工程指令 7、其他签证内容(乙方填写签名盖章)(具体事项、原因、依据、事项发生时间、事项发生位置、事项所涉费用、事项所涉队伍关系、工程量、单价、预算书及支持依据等)预算造价:固定单价:结算方式:□固定单价□固定总价(预算书见附件,共页)乙方: (公章) 经办人:项目经理:年月日确认及审核意见(事项必须真实有效、原因清楚、责任落实、范围明确、依据详细、支持资料完整、申报及时、程序规范、符合预、结算的深度要求)监理公司甲方工程部/总工室甲预算部经办人甲方预算部经理副总经理项目负责人总经理(公章)签名:年月日年月日年月日年月日年月日年月日年月日说明:1、工程签证单须在需签证事项发生之日起七日内办理,逾期视为乙方自动放弃,不予签证。

本单签字盖章的原件壹式叁份,乙方执壹份,甲方成本部和档案室各执壹份;竣工结算时乙方将原件壹份装订在竣工结算资料内,复印件视为无效,不予以结算。

2、本签证单须各方完整签字方为有效,工程签证单结算以甲方预算部及项目负责人/副总经理/总经理的签认盖章为依据。

3、乙方送交工程部/总工室的日期必须与签章日期一致,所有签字确认必须写明详细的签字日期。

4、工程签证单按甲方公司现行的审批权限办理,越权审批无效。

本签证单为合同外增减项目的工程量及其相对应的工程造价增减的确认单,工程量以乙方、监理、甲方工程运营中心和预算部在现场共同量方为准。

如果本工程签证单事宜涉及需要从其他关联公司进行扣款的事项,甲方工程运营中心还应在会签栏写明应从哪些关联公司扣除及各自的扣除比例。

工程签证单、联系单、变更单、洽商记录的区别

工程签证单、联系单、变更单、洽商记录的区别

工程签证单、工程联系单、设计变更单、工程洽商记录之间到底的区别1、工程签证单可视为补充协议,如增加额外工作、额外费用支出的补偿、工程变更、材料替换或代用等,应具有与协议书同等的优先解释权;2、工程联系单可视为对某事、某措施可行与否、变更替换或代替等的请求函件。

甲、乙双方的联系单反映出一个工程的进展过程,是索赔等的强有力的证明材料。

3、设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。

由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。

设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。

4、工程洽商记录主要是指施工企业就施工图纸、设计变更所确定的工程内容以外,施工图预算或预算定额取费中未包含而施工中又实际发生费用的施工内容所办理的洽商。

请问工程联系单、工程签证、设计变更、工程洽商之间的联系和区别?答复:1、工程联系单是相互联系的文件-说事件;2、工程签证是双方或三方签字认可的凭证-事的具体化(材料、人工、费用等);3、设计变更是设计单位对图纸的变更通知-说事件;4、工程洽商与签证基本相同。

5、重点是设计变更洽商是一个单;工程签证(必须有甲方、监理、施工方负责人签字)。

一般工程联系单不用确认工程量,签证单上确认工程量黄河交通学院工程造价本科《招投标与合同管理》课程教学大纲课程中英文名称:招投标与合同管理Project Bidding and Contract Management课程编码:03011121课程性质:学科必修课适用专业:工程造价学时数:52;其中:理论学时: 42 ;实践学时:0;学分数: 3 ;编写人:韩露;审定人:;一、课程简介1. 课程教学目的与任务本课程是工程造价专业学科必修课程之一。

通过本课程教学,使学生系统了解工程建设项目招投标管理的过程和应注意的环节,掌握建设工程合同管理的基本要求;具备从事招投标与合同管理的初步能力;成为既懂工程技术又懂管理的复合型人才。

收方单(可做草签单)

收方单(可做草签单)

工程量现场收方单
注:
1.本单须经甲方和乙方、监理签字盖章后生效,签证单一式三份(甲方、乙方、监理方各执一份)。

2.表单内容不得有涂改(空白处必须用“/”结束),否则各方人员有权拒签,甲方不予接收。

3.若采用附图或附表,则相关责任人必须同时在附图或附表上签字,否则无效。

4.收方数量须和竣工图纸数量相符。

说明:本表专用于现场草签记录,仅作为工程量签证单附件,本表独立使用无效。

结算工程量确认表(现场收方)
工程名称:填表时间:
说明:1.以上列出所有需要计算安装费用的项目 2.以上工程量为实测工程量未包含损耗在内。

施工单位:(盖章)监理单位:(盖章)建设单位:(盖章)现场管理:现场监理:现场管理员:
项目负责人:总监理工程师:工程部经理:
日期:日期:日期:。

现-场-收-方-签-证-单及工程量签证单

现-场-收-方-签-证-单及工程量签证单
(签字):

年月 日
附件4施工现场工程量签证单
工程名称: 编号:
签证工程名称
位置、范围
;
施工期限
年 月 日至 年 月 日
主要工程量
签证原因:
处理措施:
施工简图及工程量:

!
施工单位
监理单位
建设单位
(签章):
经办人:
负责人:
]
日 期:
(签章):
监理工程师:
总监理工程师:
日 期:
(签章):
现场代表:Байду номын сангаас
负 责 人:
日 期:
现 场 收 方 签 证 单
证单编号:号
工程名称
收方日期
年 月 日
收方部位

收方内容
参加收方人员
1、现场收方项目清单及工程量统计计算式:
|

2、附(简图)及相关备注与说明:
)

施 工 单 位
监 理 单 位
建 设 单 位
施工现场负责人:
(签字):

年 月 日
监理工程师:
(签字):
年 月 日
建设单位现场负责人:

收方与签证、工程指令单管理相关规定

收方与签证、工程指令单管理相关规定

收方与签证、工程指令单管理相关规定合同附件十一收方、签证、工作指令单管理相关规定一、目的为了规范公司开发项目施工现场收方与现场签证管理,加强公司对项目工程造价管理,维护公司利益,使公司成本管理工作按照规定的程序进行,特制订本办法。

二、定义及适用范围1.收方是指图纸无法反映且必须通过现场实际收方计量的方式才能准确确定工程量及现状等进行核实、计量的部分。

2.签证是指由于发包人原因引起的设计变更、技术洽商、新增工作内容等无法在竣工图中反映的必须用签证的方式来认定工作内容及工作量的部分。

3.如合同约定结算方式为包干总价+变更,则由于发包人原因引起的设计变更、技术洽商、新增工作内容(以工程指令单形式下发)等均应以签证方式进行确认。

4.本办法适用于公司开发的所有项目,包括且不限于土建、安装、市政园林、装饰装修、修缮等工程。

5.公司开发的工程项目中,除索赔签证以外,现场发生的设计变更及合同外的工程量签证均参照本办法执行。

三、职责1.事业部责任专业工程师负责组织现场收方,会同监理依据合同约定或现行测量规范制订收方方案并组织测量,对所采用的计量工具、测量方法、测量原始数据的准确性与所采用的技术路线正确性负责;2.专业造价工程师负责监视计量数据,作好现场收方及签证记录,并依据工程量计算方法计算工程量,对列项、数据记录、工程量计算和计价方式确认负责;3.监理公司现场责任监理工程师负责对需收方的项目之原始(基准)状况及完工状况进行检查确认,验证测(计)量工具是否准确并在测量时报读测(计)量数据,见证现场施工及收方全过程;4.事业部资料员负责督促和跟进各环节审核进程,收集和分发过程中所有工程收方签证资料,对本项目工程签证资料收集和分发的及时性和完整性负责。

5.相关部门负责人及分管领导负责对现场工程量收方及各类现场签证实施过程管理,协调处理各类矛盾,维护公司利益。

四、收方与签证办理流程规定1. 现场收方作业程序a)需收方部位施工完毕,施工承包人自检合格,满足设计或规范的要求后向事业部和监理公司提出收方申请,现场责任监理工程师、事业部现场工程师对照施工文件检查合格后,提出收方方案,明确具体收方的时间,并至少在上一工作日下班前通知专业造价工程师进行现场收方计量。

签证单与收方单的区别

签证单与收方单的区别

签证单与收方单的区别一、区分原因:1.在外行人眼里变更、签证是判断企业管理优劣的标准。

有些人认为完全按图施工没有变更洽商说明图纸设计完善,设计管理到位;没有签证说明现场没有做错拆除、停工抢工等管理问题,工程管理到位。

因此给集团审计提供准确的数据是必要的。

2.变更和洽商、签证和收方在解决经济纠纷时的意义是不同的,当然纠纷很少发生但不能避免。

当然,我的解读不一定全面,还望各位领导指正。

二、收方单与签证单的区别——建议稿:1.收方的内容是多是施工图上有的、或根据零星委派等增加的,最终是会反应在竣工图上的。

举例如下:1)土石方:交场标高;2)土建:挖孔桩桩孔、独基基坑、条基基槽、基础梁基槽、隔墙基础基槽、塔吊基础基坑、3)市政:挡墙基础基槽,道路4)安装:管沟沟槽等;5)景观:苗木、硬质铺装等。

(注:很多现场调整增加的苗木,其实都属收方,最终都要反应在竣工图上;而根据现场情况新增硬质铺装等,收方后,也要反应在图纸上,或怕表述不清楚,采用收方的方式补充完善);6)装饰:与景观相似。

2.签证是纯的经济资料,记录的是最终不能或无法反应在竣工图上的内容,举例如下:1)土石方:已按交场标高完成平基,但总包进场后,有些地方微调的挖填,在竣工图是上无法反应土石方的,所以用签证的方式(签字证实)记录下来,作为结算的依据;2)土建:a)按原图已经施工,后变更发出,需要拆除,拆除部分是无法在竣工图上表达的,竣工图上表达的是变更后的内容;b)抢停类签证:由于各种原因,现场发生的停抢工,是双方根据实际情况发生的,原施工图没有、竣工图上也不可能有,用签证的方式记录;c)临时特殊情况最终不能或无法反应在竣工图上的内容:比如二期缺水,临时修建的存水箱体(二期因停水修筑1.5*4*6米的存水临时设施等);比如由于栏杆公司的栏杆放在现场影响了总包的施工,栏杆公司又不来移动,那么委派首建实施形成签证,再给栏杆公司发违约扣款单,等等类似情况;3)市政:已按图施工道路发生变更的拆除等;4)安装:已对管沟沟槽收方甚至已经铺设管线,但由于设计变更,需要拆除原来铺设的管线、掩埋已经开挖的沟槽,就需要签证记录对方已经实施的工作;5)景观:已栽苗木更换位置签证;已按图施工完成后变更对之前图纸内容的签证等综上:签证体现主要是几个方面:已按原施工图施工后发生变更,对已按原图施工部分的确认签证——需记录好被拆除特的再次利用情况;根据我司的要求抢工、停工的补偿签证——做好事实记录,在开会讨论前无效;总包、分包之间发生的争议、违约签证:如为总包实施事项,但又没及时完成,影响到分包,委派分包协助实施再从总包扣除等等类似签证;其它:如现场材料特殊情况下的转运(一般情况材料的二次及多次转运已经含在合同价中)特别说明:如遇工程施工图上原本没有,后来增加的,应以变更或洽商形式反应出来,而不是签证。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

签证单与收方单的区别
一、区分原因:
1.在外行人眼里变更、签证是判断企业管理优劣的标准。

有些人认为完
全按图施工没有变更洽商说明图纸设计完善,设计管理到位;没有签证说明现场没有做错拆除、停工抢工等管理问题,工程管理到位。

因此给集团审计提供准确的数据是必要的。

2.变更和洽商、签证和收方在解决经济纠纷时的意义是不同的,当然纠
纷很少发生但不能避免。

当然,我的解读不一定全面,还望各位领导指正。

二、收方单与签证单的区别——建议稿:
1.收方的内容是多是施工图上有的、或根据零星委派等增加的,最终是
会反应在竣工图上的。

举例如下:
1)土石方:交场标高;
2)土建:挖孔桩桩孔、独基基坑、条基基槽、基础梁基槽、隔墙基础
基槽、塔吊基础基坑、
3)市政:挡墙基础基槽,道路
4)安装:管沟沟槽等;
5)景观:苗木、硬质铺装等。

(注:很多现场调整增加的苗木,其实都属收方,最终都要反应在
竣工图上;而根据现场情况新增硬质铺装等,收方后,也要反应在
图纸上,或怕表述不清楚,采用收方的方式补充完善);
6)装饰:与景观相似。

2.签证是纯的经济资料,记录的是最终不能或无法反应在竣工图上的内
容,举例如下:
1)土石方:已按交场标高完成平基,但总包进场后,有些地方微调的
挖填,在竣工图是上无法反应土石方的,所以用签证的方式(签字证实)记录下来,作为结算的依据;
2)土建:
a)按原图已经施工,后变更发出,需要拆除,拆除部分是无法在
竣工图上表达的,竣工图上表达的是变更后的内容;
b)抢停类签证:由于各种原因,现场发生的停抢工,是双方根据
实际情况发生的,原施工图没有、竣工图上也不可能有,用签
证的方式记录;
c)临时特殊情况最终不能或无法反应在竣工图上的内容:比如二
期缺水,临时修建的存水箱体(二期因停水修筑1.5*4*6米的
存水临时设施等);比如由于栏杆公司的栏杆放在现场影响了总
包的施工,栏杆公司又不来移动,那么委派首建实施形成签证,再给栏杆公司发违约扣款单,等等类似情况;
3)市政:已按图施工道路发生变更的拆除等;
4)安装:已对管沟沟槽收方甚至已经铺设管线,但由于设计变更,需
要拆除原来铺设的管线、掩埋已经开挖的沟槽,就需要签证记录对方已经实施的工作;
5)景观:已栽苗木更换位置签证;已按图施工完成后变更对之前图纸
内容的签证等
综上:签证体现主要是几个方面:
已按原施工图施工后发生变更,对已按原图施工部分的确认签
证——需记录好被拆除特的再次利用情况;
◆根据我司的要求抢工、停工的补偿签证——做好事实记录,在
开会讨论前无效;
◆总包、分包之间发生的争议、违约签证:如为总包实施事项,
但又没及时完成,影响到分包,委派分包协助实施再从总包扣
除等等类似签证;
◆其它:如现场材料特殊情况下的转运(一般情况材料的二次及
多次转运已经含在合同价中)
◆特别说明:如遇工程施工图上原本没有,后来增加的,应以变
更或洽商形式反应出来,而不是签证。

变更、洽商是图纸的补
充和完善,是图纸的一部分;
3.过程中无法确定的,与经营管理部联系,逐渐完善。
