10KV变电所施工组织设计

合集下载

10KV变配电工程施工组织设计

10KV变配电工程施工组织设计

10KV变配电工程施工组织设计一、工程概况本工程为一处10kV变配电工程,位于市区,涉及线路长度约10km,变电站接入容量为1000kVA,供电范围为该区域内多个小区、工业园区及商业综合体。

本工程的施工旨在提升供电质量,改善供电可靠性,满足用户用电需求。

1.技术准备施工前,应充分了解设计图纸、施工方案及质量要求,并对施工所需材料、工具进行清点和准备,确保施工顺利进行。

2.人员组织根据本工程的施工规模和工期要求,合理配置施工人员。

组建施工队伍,包括施工班组长、电工、焊工、劳务人员等。

要求施工人员具备相应的技术资质和工作经验。

3.安全措施在施工现场设置必要的安全标识,并制定施工安全措施和应急预案,确保施工过程中的安全。

施工人员应定期参加安全教育和培训,并佩戴相关防护用品。

4.施工进度控制根据工程实际情况,制定施工进度计划,并加强施工现场管理。

对重要工序和关键节点进行重点监控,确保施工进度按计划进行。

5.质量控制严格按照设计要求和施工规范进行施工,对施工质量进行检查和验收。

设立质量检查组,定期进行质量抽查和评估,及时发现并纠正施工中的问题。

6.施工材料管理建立材料清单,对施工所需材料进行合理调配,确保施工过程中材料的供应和使用符合工程质量要求。

对材料进行验收,并建立相应的材料台账。

7.环境保护在施工过程中,按照环保要求进行作业,严禁乱倒废弃物料。

及时清理施工现场垃圾,保持施工现场的整洁和环境的卫生。

8.施工后续工作在工程竣工后,进行工程验收,并向相关主管部门报送竣工资料。

及时清理施工现场,保持施工场地的卫生。

做好工程工作记录,归档保存相关工程资料。

三、组织优势1.技术优势:施工队伍具备丰富的施工经验和专业技术,能够迅速解决施工中遇到的技术问题,保证施工质量。

2.团队协作:施工人员之间保持密切的配合和沟通,形成紧密的工作团队,提高施工效率。

3.资源整合:合理配置施工材料和专用工具,提高资源的利用率,降低工程成本。

10kV电源进线及开关站工程、变配电工程施工组织设计方案

10kV电源进线及开关站工程、变配电工程施工组织设计方案

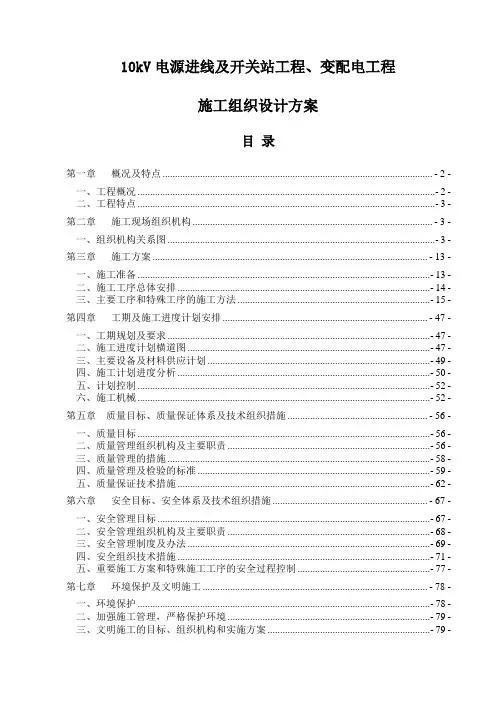

10kV电源进线及开关站工程、变配电工程施工组织设计方案目录第一章概况及特点 ............................................................................................................ - 2 -一、工程概况 (2)二、工程特点 (3)第二章施工现场组织机构 ................................................................................................ - 3 -一、组织机构关系图 .. (3)第三章施工方案 .............................................................................................................. - 13 -一、施工准备 (13)二、施工工序总体安排 (14)三、主要工序和特殊工序的施工方法 (15)第四章工期及施工进度计划安排 .................................................................................. - 47 -一、工期规划及要求 (47)二、施工进度计划横道图 (47)三、主要设备及材料供应计划 (49)四、施工计划进度分析 (50)五、计划控制 (52)六、施工机械 (52)第五章质量目标、质量保证体系及技术组织措施 ........................................................ - 56 -一、质量目标 (56)二、质量管理组织机构及主要职责 (56)三、质量管理的措施 (58)四、质量管理及检验的标准 (59)五、质量保证技术措施 (62)第六章安全目标、安全体系及技术组织措施 .............................................................. - 67 -一、安全管理目标 (67)二、安全管理组织机构及主要职责 (68)三、安全管理制度及办法 (69)四、安全组织技术措施 (71)五、重要施工方案和特殊施工工序的安全过程控制 (77)第七章环境保护及文明施工 .......................................................................................... - 78 -一、环境保护 (78)二、加强施工管理,严格保护环境 (79)三、文明施工的目标、组织机构和实施方案 (79)第一章概况及特点一、工程概况10kV电源进线及开关站工程:从供电部门批复的接出变电站出线间隔的隔离开关起,至中南区10kV开关站的10kV出线端止;及从供电部门批复的接出变电站出线间隔的隔离开关起,至北区DE1~DE4高压配电室高压进线端止。

兴庆煤矿10KV变电站工程施工组织设计

兴庆煤矿10KV变电站工程施工组织设计

兴庆煤矿10KV变电站工程施工组织设计【背景介绍】兴庆煤矿10KV变电站工程是一个重要的电气工程项目,需要进行施工组织设计来保证工程的顺利进行。

施工组织设计是根据工程特点、施工条件和施工范围等因素,对施工工序、施工方法和施工任务进行计划和安排的过程。

本文将针对兴庆煤矿10KV变电站工程施工组织设计进行详细介绍。

【施工组织设计目标】1.确保施工质量。

根据工程特点和要求,制定合理的施工工序和方法,保证施工过程中的质量控制和监督。

2.提高施工效率。

通过合理的工艺流程和施工布局,优化施工过程,减少施工时间和成本。

3.保障安全施工。

制定科学的施工计划和安全措施,预防并控制施工现场的各类安全隐患。

4.合理利用资源。

统筹考虑设备、材料和人员等资源,合理配置并提高利用率。

【施工组织设计内容】1.施工资料准备:收集并整理施工图纸、施工技术资料和施工合同等,确定施工任务和工期。

2.施工工序划分:根据工程的特点和要求,将施工工序划分为不同的步骤,并确定工序间的依赖关系。

3.施工方法选择:对每个工序选择适合的施工方法,并制定相应的施工方案,包括施工工艺和工具的选择等。

4.施工队伍组织:根据工程的规模和施工任务,确定施工队伍的组织结构和人员配置,并制定施工人员的培训计划。

5.施工计划编制:根据施工工序和工期,编制施工计划,并制定相应的进度控制和调整措施。

6.施工现场布置:根据施工需要,确定施工现场的布置方式,包括设备和材料的摆放等。

7.施工安全措施:分析施工现场的安全隐患,并制定相应的安全措施和应急预案,确保施工过程的安全性。

8.施工质量控制:制定施工质量控制方案,包括检查和测试的方法、频率和标准等。

9.施工物资采购和管理:根据施工计划,确定所需物资的种类、数量和采购渠道,并进行有效的库存管理和使用。

10.施工监督与验收:进行施工过程和施工成果的监督和检查,并按照规定程序进行工程验收。

【施工组织设计重点】1.施工方法选择的合理性和先进性。

【供配电施组】某10kv配电增容工程施工组织设计

【供配电施组】某10kv配电增容工程施工组织设计

某某10KV配电增容工程施工组织设计编制单位:**编制日期:二0XX年XX月第一章编制原则与依据1.1 在学习、研究、理解招标文件和设计图纸的基础上,积极响应工程管理中心在招标文件中提到的工程进度计划和质量目标。

以设计文件及有关规范为依据,紧密结合现场实际情况,编制指导性强、技术先进、经济合理、质量目标明确的施工组织设计;同时做到安全、进度、环保、文明施工等诸多方面措施得力。

1.1.1施工总体部署合理,施工进度计划可行,高效保证总体施工的要求。

1.1.2采用先进的机械设备和科学的管理方法,确保工程进度和安全生产。

1.1.3在施工的全过程中,采用周密的环境保护措施和文明施工措施。

1.2编制依据1.2.1施工及验收规范:1.2.2 现场根据甲方要求变电工程《电气装置安装工程盘、柜及二次回路验收规范》GB50171-92《电气装置安装工程接地装置施工及验收规范》GB50169-92《电气装置安装工程高压电器施工及验收规范》GB50171-92《电气装置安装工程母线装置施工及验收规范》GB50171-92《电气装置安装工程电力变压器油濅电抗器互感器施工及验收规范》GBJ148-90 电缆工程《砌体工程施工质量验收规范》GB50203-2002《地下防水工程施工及验收规范》GB50208-2002《电气装置安装工程电缆线路施工及验收规范》GB50202-2002《建筑土结构工程施工质量验收规范》GB50204-2002《工程测量规范》第二章分部分项工程施工方案2.1 配电室内的桥架、配线、气管在安装前必须先将技术交底到位,并对现场施工人员进行现场交底,以保证设备在安装后一次到位,并进行施工期间的自检、互检等项目检查。

在现场进行安装时,对安装人员必须进行召开班前、班后会议,让每位施工人员清楚的明白今天的工作内容。

2.2 施工休息期间应该让施工人员在现场局部进行活动,避免工人在校园内进行不必要的活动。

2.3 设备安装时按照正常程序进行2.4 安装过程中应注意先后顺序,有些项目能提前进行预制的,绝不占用正常施工时间。

10kv配电工程施工组织设计

10kv配电工程施工组织设计

10kv配电工程施工组织设计一、项目背景10kV配电工程是指将高压输电线路输送过来的电能通过变压器变压降压后,分配给用户终端的电力工程。

实施10kV配电工程可以实现城市及乡村各地区电力的正常供应,满足用户用电需求,提高电力系统的安全可靠性。

为了保证配电工程施工顺利进行,需要制定详细的施工组织设计方案。

二、项目概况本项目位于某市区,总投资约为X万元。

工程范围包括新建10kV输电线路、变电站及配电线路等配套设施。

项目施工周期约为X个月。

本项目的重点是确保施工过程中的安全、质量和进度。

三、施工组织设计内容1. 施工队伍组织本工程施工队伍由项目经理、工程师、技术员、电工、架线工等组成。

项目经理负责工程的整体管理和协调,工程师负责技术支持,技术员负责施工细节的监控,电工和架线工负责具体的安装和调试工作。

2. 施工机具设备为了保证工程施工的顺利进行,需要配备各种必要的机具设备,包括施工车辆、吊装设备、焊接设备等。

同时,需要对机具设备进行定期维护和保养,确保其正常运转。

3. 安全管理安全是工程施工的首要任务,必须做到“安全第一”。

在工程施工前,需要进行安全培训,制定安全操作规程和应急预案,建立安全管理制度,定期开展安全检查,及时处理安全隐患,确保施工过程安全可靠。

4. 质量管理质量是工程施工的生命线,必须做到“精细管理、零缺陷”。

在工程施工过程中,需要进行质量监督和检查,确保施工工艺符合规范,材料符合标准,工程质量达到要求,并对不合格的工作及时进行整改。

5. 进度管理进度是工程施工的重要指标,必须做到“合理计划、及时调整”。

制定详细的工程进度计划,并根据实际情况及时调整,确保工程按时完工。

同时,需要加强施工现场管理,提高施工效率,防止拖延工期。

6. 环境保护在工程施工过程中,需要充分考虑环境保护,做到“绿色施工、文明施工”。

减少施工对环境的影响,合理利用资源,采取有效措施减少污染,确保施工过程环保,保护周边环境。

10kv变电站施工组织设计方案

10kv变电站施工组织设计方案

第一章编制说明及编制依据 (1)第一节编制说明 (1)第二节编制依据 (1)第二章工程概况 (3)第一节变电站电气部分概况 (3)第二节工期和设备采购概况 (4)第三章施工准备 (5)第一节技术准备 (5)第二节施工机具和仪器准备工作 (6)第三节劳动力部署 (7)第四节主要材料和设备供应计划 (7)第五节施工现场准备 (8)第四章现场施工组织机构 (9)第一节现场管理机构图 (9)第二节项目主要负责人及各部门职责 (10)第三节生产现场的保障作用 (11)第五章施工方案 (11)第一节施工准备 (11)第二节施工工序总体规划 (14)第三节电气主要施工方法 (15)第五节工程成本控制措施 (67)第六章工期及施工进度计划 (67)第一节工期规划及要求 (67)第二节施工进度计划 (68)第三节影响工期的主要因素 (68)第四节保证工期的技术措施 (68)第五节计划控制 (70)第六节不可抗力的认定 (72)第七章质量管理 (73)第一节质量目标 (73)第二节质量管理组织机构及主要职责 (73)第三节质量保证技术措施 (75)第四节质量管理及检验的标准 (76)第五节工程质量保证技术措施 (77)第八章安全管理 (79)第一节安全目标 (79)第二节安全管理组织机构及主要职责 (79)第三节安全管理制度及办法 (82)第四节安全组织技术措施 (85)第五节施工过程的安全控制 (87)第九章工程分包管理 (91)第一节工程分包的原因及范围 (91)第二节分包商选择条件 (91)第三节分包工程的管理 (92)第十章环境保护及文明施工 (93)第一节环境保护 (93)第二节环境保护措施 (93)第三节文明施工 (94)第四节文明施工考核和管理办法 (96)第十一章计划、统计和信息管理 (97)第一节计划、统计报表的编制与传递 (97)第二节信息管理 (97)第三节竣工资料及施工记录的移交 (98)附图:110kV某变电站工程施工进度计划横道图 (100)第一章编制说明及编制依据第一节编制说明本《施工组织设计》作为指导110kV某变电站工程电气施工工作的进行,是变电站电气安装分项工程施工的主要依据,编制时对工期目标、质量目标、项目管理机构设置与劳动力组织、施工进度计划、机械设备及周转材料配备,主要技术方案及措施,安全保证措施,文明施工及降低成本,推广新技术等因素作了充分考虑,突出其科学性及可行性,严格保证工程质量和工程进度,确保工程如期完工。

10KV变配电工程施工组织设计

10KV变配电工程施工组织设计

10KV变配电工程施工组织设计一、项目概况本项目是一项10KV变配电工程,施工地点在市区街道,总投资约为XX万元。

工程包括变电站建设、线路敷设、设备安装等内容。

1.施工组织机构设计本项目施工组织机构设置如下:(1)总指挥部:由项目经理兼任,负责整个工程的总体协调和指挥。

(2)施工领导组:由项目组织人员、技术负责人、安全负责人等组成,负责具体的施工管理和监督。

(3)作业班组:根据工程进度和任务分工设立作业班组,包括土建组、线路组、设备组等。

2.施工方案设计(1)变电站建设:按照设计要求,先进行土建基础施工,然后逐步建设主体建筑和设备安装。

(2)线路敷设:先进行道路开挖和铺设管道,然后进行线路铺设和接地线施工。

3.施工进度计划根据项目要求和实际情况,编制详细的施工进度计划,包括每个工序的开始、结束时间,关键节点的控制等,确保项目按时完成。

4.施工安全措施(1)施工场地要求设置明显的安全警示标志,保证通道畅通,设置安全通道和紧急疏散通道。

(2)施工人员要接受安全培训,正确使用个人防护装备,严格遵守操作规程,严禁酒后工作。

5.施工质量控制(1)制定详细的施工质量检查计划,对每个工序进行检查和验收,做好质量记录和资料归档。

(2)建立质量监督检验系统,定期对施工质量进行检测和评估,确保施工质量符合标准。

6.施工资源调配根据项目需求和施工计划,合理分配施工人员、机械设备、材料资源,提高资源利用效率,减少施工成本。

7.施工环境保护(1)减少施工噪音和扬尘,做好环境保护工作,保护周围环境的清洁和安全。

(2)合理使用水电资源,减少资源浪费,降低对环境的影响。

8.施工费用控制编制详细的施工费用预算和实际支出对比,做好施工费用的控制和管理,确保项目在预算范围内完成。

三、风险分析1.自然环境因素:施工过程中受天气、气候等自然因素的影响,可能导致施工延误或质量问题。

2.人为因素:施工人员操作不当、安全意识不强、施工质量把关不严等问题,可能导致施工事故和质量问题。

(完整版)10KV电网工程施工组织设计

(完整版)10KV电网工程施工组织设计

目录第一章、工程概况及特点 _________________________________________________- 2 -1.1工程概况: ________________________________________________________- 2 -1.2施工条件 ____________________________________________________________ - 2 -1.3施工特点及内容 ___________________________________________________- 2 -第二章:施工组织机构___________________________________________________- 4 -2.1组织机构关系图 ___________________________________________________- 4 -2.2工程主要负责人简介 _______________________________________________- 5 -第三章、施工总平面布置 _________________________________________________- 5 -2.1施工现场条件说明 _________________________________________________- 5 -2.2现场布置设计说明及依据____________________________________________- 6 -2.3施工生活用水、用电 _______________________________________________- 7 -第四章、施工方案_______________________________________________________- 7 -4.1施工准备 _________________________________________________________- 7 -4.2施工工序及总体安排 ______________________________________________ - 11 -4.3主要工序及施工方法 ______________________________________________ - 12 -第五章、工期及施工进度要求 ____________________________________________ - 40 -5.1工期规划及要求 __________________________________________________ - 40 -5.2主要物资供应计划 ________________________________________________ - 41 -第六章、质量目标、质量保证体系及技术措施_______________________________ - 43 -6.1质量目标: ______________________________________________________ - 43 -6.2质量管理机构及主要职责___________________________________________ - 44 -6.3质量管理措施 ____________________________________________________ - 46 -6.4质量管理及检验标准 ______________________________________________ - 47 -6.5质量保证技术措施 ________________________________________________ - 48 -第七章、安全管理目标__________________________________________________ - 49 -7.1安全管理目标: __________________________________________________ - 49 -7.2安全管理组织机构及职责___________________________________________ - 49 -7.3安全管理制度及办法 ______________________________________________ - 51 -7.4重要施工方案和特殊施工工序的安全过程控制_________________________ - 52 -第八章、现场文明施工__________________________________________________ - 54 -8.1文明施工管理机构及保证体系:_____________________________________ - 54 -8.2文明施工目标: __________________________________________________ - 54 -8.3文明施工管理制度: ______________________________________________ - 55 -第九章、环境保护措施__________________________________________________ - 58 -9.1概述____________________________________________________________ - 58 -9.2方针和目标 ______________________________________________________ - 58 -9.3承包商职责 ______________________________________________________ - 58 -9.4实现环境管理方针目标主要措施_____________________________________ - 59 -电网工程施工组织设计第一章、工程概况及特点1.1工程概况:本工程系某市区电网工程,因其原有供电线路已使用多年,现已不能满足供电质量、安全与美观的要求,为了使该区其基础设施的建设也应与之相配套,本次供电工程的改造是其改造工程内容之一。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录一、工程概况二、施工组织管理网络三、施工总体部署四、主要分部、分项施工方法五、质量保证措施六、安全生产和文明施工措施七、主要施工机械和工具,主要周转材料,劳动力安排一览表八、施工进度计划九、施工总平面布置图第一章、工程概况1、建筑设计(1)、概况本工程为常州日研磨料新建10KV变电所工程,本工程位于常州市新北区黄河西路勤奋路,本工程建筑总长20.74M,建筑宽度8.94M。

主体一层。

建筑总高5.5M。

总建筑面积178㎡。

(2)、各分部项做法具体详见图纸设计。

2、结构设计(1)本工程框架结构。

(2)本工程±0.000为底层室内地坪标高,室内外高差200mm。

(3)本工程建筑抗震级别为丙类建筑,抗震烈度7度。

(4)砼强度等级:主体承重结构采用C30,构造柱、压顶、栏板采用C20。

3、地型地质情况拟建工程场地位于厂区内,场地地形平整,规划用地已经进行封闭,施工用电、水已接通,场内外道路畅通。

4、工程特点(1)、本工程为全现浇钢筋砼框架结构,全部采用商品砼。

(2)、本工程质量要求,根据现行国家工程质量验收标准。

第二章、施工组织管理网络1、实施项目法管理(1)、本工程实施项目工程施工与管理,一切围绕优质、快速、连续施工和履行工程承包施工合同而组织人力、物力、材料、机械,努力做到最佳生产资源。

(2)、建立以项目经理为首的本工程施工管理班子,择优上岗,优化组合。

(3)、工程项目部对工程的工期、质量、安全、成本等进行全面的、全过程的管理和协调。

(4)、建立健全本工程管理规章制度、岗位责任制、技术管理、材料管理、财务管理、质量及安全管理制度,以增强施工管理的透明度和便于职工监督。

2、管理网络图第三章、施工总体部署1、总体原则(1)、本工程的施工布置遵循“先结构后装饰”的原则。

①、先土建后安装:土建施工应先于水电卫等建筑安装施工,它们之间是穿插配合的关系,尤其在装修阶段,要从保质量,讲成本的角度,处理好相互之间的关系。

②、先结构后装修:一般情况下,主体结构施工结束后进行装修施工,有时为了缩短工期,也可以部分搭接施工。

(2)、根据本工程工期要求,总工期70天,各施工阶段要充分利用时间,空间实施交叉作业,按时完成施工任务。

2、施工部署1)、为保证投入的人员、材料、机械设备等各资源的充分利用,最大限度地利用工作面,提高施工速度。

2)、各施工段的划分应根据工程设计情况及一定的施工工艺配备必要的机具,依次的连续地由一个施工段转移到另一个施工段,反复完成同类工作。

3)、施工流水段划分:(1)施工中要根据实际情况对班组人员按排,机械配置、周转材等资源随时作相应调整,制定切实可行的计划方案。

以免造成资源浪费及工期迟滞等现象。

(2)装修工程:根据施工进度穿插进行。

3、施工阶段划分根据土建施工范围,将工程划分为:主体围护、主体结构、电器安装、配套装修和收尾竣工四个施工阶段。

(1)围护阶段:先进行外墙脚手架搭设。

(2)主体结构阶段:主体框架柱、梁、板等钢筋砼构件按各施工流水段有序施工。

(3)电器安装:电器安装穿在主体结构当进行。

(4)装修施工阶段:主体结构验收后开始屋面工程及粗装修施工,尽快抓紧屋面工程,外装修由上至下进行,等屋面工程结束后进行内墙、梁、柱等面抹灰工程,合理搭接工序,尽可能安排同时作业以缩短工期。

(5)收尾竣工阶段:零星扫尾、安装等收尾工作抓紧进行,室内及室外的清理,进入工程竣工验收程序。

(6)在各施工阶段中抓紧各分部项工程的中间验收。

第四章、主要分部、分项施工方法一、测量控制1)、测量依据:施工图纸和有关规范。

2)、轴线测设在复测轴线的过程中,各主控制线和校核线闭合或误差在允许范围时,即说明投测的轴线是正确的,若超过允许范围时,必须查明原因,进行重测,以保证轴线复测的精度达到规范的要求。

3)、高程控制和标高传递利用标高控制点,用水准仪精确测定出标高引测点在建筑物标边柱或外墙上,选几点较方便向上丈量的点作为±0.000 以上层的起始标高引测点,标高引测点的相对标高统一采用0.500m。

±0.000 以上各层的标高引测采用50m 钢尺向上引测,引测时,用钢尺沿铅直方向从标高引测点向上量至施工层,定出两点正(+)米数的标高点,然后将水准仪架设在施工层上,仪引测上来的两点标高点,一点作后视,一点作校核,进行抄平。

二、模板工程1、施工顺序技术交底→模板设计→翻样、放样→模板材料及支撑系统的品种规格和质量的选择→模板制作→模板编序、堆放→模板安装→按图纸尺寸、轴线、标高等进行质量检查复核→检查支撑系统是否牢靠符合要求→交下道工序→模板拆除→模板清理保养→堆放保管。

2、模板设计1)、设计模板材质应符合国家现行技术标准规定,应因地制宜,就地取材,采用经济适用,省材料、损耗少、成本适宜,能周转次数多,而又收到好的经济效益的材料,拆装方便且达到多快好省的目的。

2)、模板及其支架结构必须满足工程结构安全和稳定的要求,模板和其支撑系统应符合下列规定:(1)、保证工程结构形体,几何尺寸和相互位置的准确性。

(2)、具有足够的承载力,刚度和稳定性、可靠地承受自重,浇筑的砼及其施工荷载。

(3)、构造简单、拆装方便;满足钢筋安装、混凝土浇筑、养护工艺要求。

(4)、模板接缝应严密,不得漏浆。

3)、了解掌握模板及其支架在施工过程中各部位的受力状况,一般底模承受竖向荷载,侧模承受水平荷载,模板各构件受力情况大致如下:(1)、模板等都是受弯的构件。

(2)、支撑立柱为承受压力的构件。

3、施工方法1)模板支立拼装应严格按照模板设计要求,熟悉图纸,了解各构件标形状、几何尺寸等。

模板结构合理、简便,便于钢筋绑扎和安装,模板须涂刷隔离剂,并保证模板与砼脱模和砼表面光滑,隔离剂严禁沾污钢筋与砼接搓处。

2)本工程模板,采取集中制作,再运至现场安装。

3)柱模板(1)、矩形柱模板采用12厚多层板制作拼装,有利于拉结筋的设置,柱砼成型好,柱子底部加小方盘定位,可有效预防柱根位移及漏浆现象。

(2)、为了防止砼侧压力造成柱模爆裂,在柱模板外面每隔50cm设一道柱箍,采用螺栓拿紧,从下至上不等距布置,间距上疏下密。

(3)、柱模支立好后,必须用线锤进行垂直较正,垂直度必须符合规范要求,对通排柱模板,应先装两端,校正固定,拉通长线校正中间各柱模板,特别注意轴线的位移。

4)梁模板:由底板加两侧板组成,梁底有支承系统。

(1)、本工程梁模采用十一合板作梁测模,底用50mm厚条形整板作底模,支承系统采用φ48钢管扣件式排架支撑。

(2)、为防止砼对梁侧模的侧压力,梁侧模须用竖撑夹紧,斜撑顶牢。

(3)、上下层模板的支柱,一般应尽量装在一条竖向中心线上。

(4)、梁跨度在4m以上时,底板中应起拱,起拱高度宜为全跨长度的确良1/1000-3/1000。

5)、模板拆除(1)严格按拆模通知单手续拆模。

(2)拆模程序应是模板先立的后拆,后立的先拆,先拆非承重部分,后拆承重部分。

(3)非承重的侧模板应在砼强度保证其表面及棱角不因拆模而受损坏的情况下方可拆除。

(4)承重的模板砼强度达到75%设计强度时才能拆除,悬挑部分模板砼强度达到100%设计强度方可拆除。

三、钢筋工程1、材料要求1)所有钢材规格、型号必须符合图纸设计要求。

2)所有钢材必须具有出厂合格证,并按规定进行取样复试,复试合格后方可使用。

2、施工程序钢筋翻样→供料→检查质保资料→性能试验→下料→制作→检查→复核→绑扎→垫保护层→隐蔽验收→交下道工序。

3、施工方法1)钢筋加工(1)、钢筋加工的形状、尺寸必须符合设计要求。

钢筋的表面应洁净,无损伤、油渍、漆污和铁锈等,应在使用前清除干净。

(2)、钢筋的变钩或弯折应符合图纸及国家有关规范要求,弯折点处不应有裂。

(3)、箍筋加工:用Ⅰ级钢筋制作的箍筋,其末端应做弯钩,弯钩弯曲直径应大于受力钢筋直径,且不小于箍筋直径2.5倍。

弯钩的平直部位,不应小于箍筋直径的10倍。

(4)、加工钢筋的允许偏差,应符合规定:受力钢筋顺长度方向长的净尺寸,允许偏差±10mm;弯起钢筋的弯折位置,允许偏差±20mm。

2)现场绑扎钢筋准备(1)、核对成品钢筋的钢号、直径、形状、尺寸和数量等是否和料单、料牌相符,如有错漏,应及时增补。

(2)、钢筋绑扎前,操作人员必须熟悉施工图纸,按施工图纸施工。

(3)、准备控制砼用的保护层。

(4)、划出钢筋位置线,柱的箍筋,在两根对角线主筋上划点;梁的箍筋,则在架立筋上划点。

3)钢筋绑扎(1)、柱○1、箍筋的接头应交错布置在四角纵向钢筋上;箍筋转角与纵向钢筋交叉点均应扎牢,绑扎箍筋时绑扣相互间应成八字形。

②、柱钢筋的绑扎,应在模板安装前进行。

(3)、梁①、梁钢筋的绑扎与模板安装之间的配合关系:①梁的高度较小时,梁的钢筋架空在梁顶上绑扎,然后再落位;②梁的高度较大时,梁的钢筋宜在梁底模上绑扎,其两侧模或一侧模后装。

②、梁板钢筋绑扎时应防止水电管线将钢筋抬起或压下。

4、钢筋连接本工程竖向钢筋连接采用绑扎。

3)钢筋搭接长度和同一截面的接头数量按施工规范和设计要求执行。

四、砼工程1、本工程全部采用商品砼。

2、砼浇筑前需邀请建设单位,质检部门等有关人员进行钢筋工程验收,验收合格后并办理好隐蔽签证的手续,方可浇筑。

3、浇筑:浇筑顺序为柱→梁→板。

砼浇筑时,应连续进行,间歇不应超过二小时,间歇部位要留在规定允许的施工缝处。

浇筑过程中要保证竖向结构的保护层,施工缝留置的位置,在一般情况下,应留在砼受力最小的部位。

4、振捣:振动棒振捣时,必须做到快插慢拔,防止分层、离析、空洞,在振捣过程中宜将振动棒上、下略为抽动,以便上、下振动均匀,分层浇筑时,每层砼厚度不应超过振动棒长的1.25倍,在振捣上层时,应插入下层中5cm,以消除二层之间的接缝。

同时,在振捣上层砼时,要在下层砼初凝前进行,以砼表面呈水平,不再显著下沉,不再出现气泡,表面泛浆为准,振动棒插点要均匀排列,可采用“行列式”或“交错式”的次序移动,防止漏振。

因一般振动棒的作用半径为30-40cm。

故每次移动位置不应大于作用半径的1.5倍,振动棒使用时,不允许将其碰撞钢筋,也不宜紧靠模板振动。

振动密实后,派专人用木抹将梁表面整形、搓揉、平整,达到设计图纸的断面的标高要求。

5、砼养护:在砼浇筑完毕后,当最高气温低于25℃时应在12小时内开始养护;当最高气温大于25℃时应在6小时内开始养护。

养护时将其外露的砼表面加以覆盖,同时不断浇水,以保持模板及覆盖物充分润湿。

砼须养护及时,不允许出现泛白或出现细小裂缝。

养护时间一般为7—14天。

浇筑后的屋面,严禁堆放杂物,砼表面强度达到1.2Mpa后方可上人操作。

6、浇筑后及时清理作料和作业现场,拆模后,应检查砼构件的成型是否符合要求,如有缺陷,不准自行隐蔽,须认真按规定予以修整。

相关文档
最新文档
