主排水泵联合试运转试验报告

合集下载

主排水泵联合试运转试验报告 (最终版)

主排水泵联合试运转试验报告 (最终版)

一水文地质情况矿区位于塔克玛扎背斜东端南翼水文地质单元的补给区,地貌形态为中山,地形切割强烈。

地势呈东高西低,海拔高程+1552~+2040m,阳霞河在矿区西界外约1.25km处,由北向南流迳,河床标高为+1326.82~+1327.81m,流量每年可达4.01亿m3。

区内地表大部分为第三系地层覆盖,侏罗系地层仅在矿区北西角出露。

区内发育有一条近东西向沟谷,在洪水期沟中有短暂水流。

大气降水为本矿区地下水的唯一补给源。

1、井田内主要含水层根据矿区内地层岩性特征,矿区的含水层段主要有:)孔隙含水层段1、第三系(N1岩性以浅褐色砾岩、砂岩为主,厚度较大,胶结较差,以潜水为主。

在浅部为透水不含水层,在区内大面积覆盖于侏罗系中统克孜努尔组地层之上。

k2)孔隙-裂隙含水组段2、侏罗系中统克孜努尔组上段(J2由该层段薄层粗砂岩、砾岩组成,层间含多层泥岩、粉砂岩,故各含水层间相互补给性较差,大气降水为其唯一补给源,在浅部为透水不含水层。

2、矿井充水因素分析目前,虽然矿区生产矿井和废弃矿井中无水、水文地质条件简单,但是未来矿井还存在以下几项充水水源和途径。

大气降水沿煤层露头流入井下,煤层露头在局部自燃后,形成地下“空洞”,岩石受火烧烘烤,体积缩小,坍塌、破碎,形成较厚的裂隙带,为地下水提供了良好的赋存空间。

3、矿井涌水量预计由于矿井开采一水平时,井下无涌水。

矿井开采下水平时,本次设计以相邻玉鑫煤矿涌水量(正常涌水量451.44m3/d,最大涌水量677.16m3/d)作为设计依据。

4、井田水文地质类型矿区为一倾向东南的单斜构造,区内未发现断裂构造,构造形态简单,煤层位于当地侵蚀基准面之上,地势陡峭,各含水层不利于地下水储集,根据上述分析,矿区水文地质条件为孔隙、裂隙类简单型。

5、水患类型及威胁程度分析矿区煤层位于当地侵蚀基准面(阳霞河)之上170~550m左右区间,山体陡峻,地形坡度大。

大气降水为地下水的唯一补给源,大气降水顺陡峭山坡快速向下游汇集于冲沟之中,流出矿区西南界,汇入阳霞河,仅有很少部分大气降水渗入地下,沿地层倾向由北西向南东迳流。

水泵联合试运转报告模板

水泵联合试运转报告模板

XXX有限公司XX煤矿水泵联合试运转报告(XXX水平)为保证xx煤矿在雨季期间井下主排水系统正常,xx煤矿对井下xxx水平中央泵房xx台主排水泵进行联合试运转及排水系统性能测试。

一、试验时间:xxx年xx月xx日xx:xx—xx:xx二、试验地点:xxx水平中央泵房三、参加联合试运转人员:机电部:xxx xxx机运队:xxx xxx贵州煤矿安全监察局安全技术中心人员:xxx xxx其他人员:xxx xxx四、排水系统基本情况:1、xx水平泵房有主排水泵xx台,型号为:xxx,排水能力为xxxm³/h,额定电压为xxxV;共有xx趟排水管路:管路型号为xx 寸无缝钢管,排水管路从井底泵房经主井筒(坡度xx°)排到地面。

井底泵房标高xxxx,出水口标高xxxx,排水高度为xxxm。

2、按照xxx矿安全专篇设计矿井水文地质核算xxx矿xx水平正常涌水量为Q正=xxxm³/h,最大涌水量为Q大=xxxm³/h。

内水仓容积:xxx m3,外水仓容积xxx m3,共计容量xxxm3。

3、水泵技术特征表:4、水管技术特征表:五、试验方法和试验步骤1、试验方法(1)提前检查泵房线路、水泵、闸阀、管路等完好情况。

(2)联合试验前水仓水位达到2/3水位,满足试验条件。

(3)开泵同时进行测试工作,并记录好各种数据。

(4)完成测试工作,停泵。

2、试验方案如下(1)、1#、2#、3#...泵各用一趟排水管路独立运行,排水10min。

(2)、1#、2#泵共用一趟排水管路,同时运行排水10min。

2#、3#泵共用一趟排水管路,同时运行排水10min。

3#、1#泵共用一趟排水管路,同时运行排水10min。

(3)、1#、2#、3#...泵各用一趟排水管路同时排水30min (如果泵的数量大于管路数量,部分水泵和管路可采用两泵一管,务必保证所有泵和所有管路均有效利用)。

3、水泵运行时所测数据表(1)、先对xxx台水泵进行单泵单管单独试运行:表1 1#水泵试运转参数表表2 2#水泵试运转参数表表3 3#水泵试运转参数表表4 ...#水泵试运转参数表(2)、对1#、2#、3#...水泵进行两泵一管单独试运行(两泵一管):表1 1#,2#水泵试运转参数表表2 2#,3#水泵试运转参数表表3 1#,3#水泵试运转参数表(3)、对1#、2#、3#...水泵进行单泵单管联合同时排水试运行(如果泵的数量大于管路数量,部分水泵和管路可采用两泵一管,务必保证所有泵和所有管路均有效利用):表1 水泵试运转参数表六、根据上述所测数据进行排水能力、水泵效率、电缆负荷和水仓容量的校验:根据煤矿安全规程第二百七十八条规定水泵:必须有工作、备用和检修的水泵。

主排水泵联合排水试验报告

主排水泵联合排水试验报告

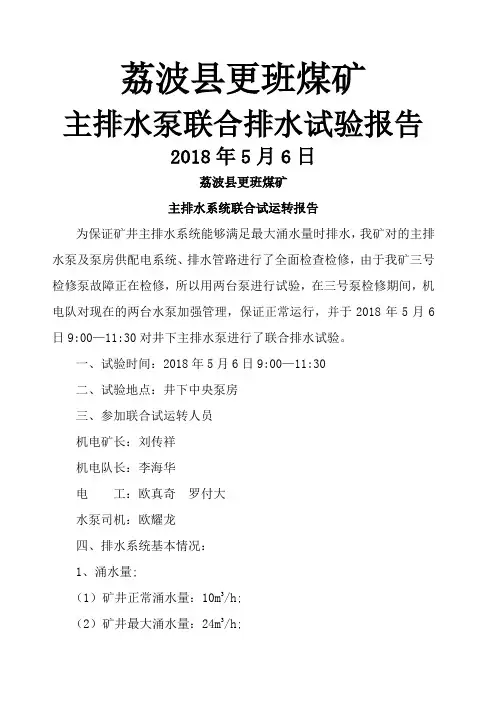

荔波县更班煤矿主排水泵联合排水试验报告2018年5月6日荔波县更班煤矿主排水系统联合试运转报告为保证矿井主排水系统能够满足最大涌水量时排水,我矿对的主排水泵及泵房供配电系统、排水管路进行了全面检查检修,由于我矿三号检修泵故障正在检修,所以用两台泵进行试验,在三号泵检修期间,机电队对现在的两台水泵加强管理,保证正常运行,并于2018年5月6日9:00—11:30对井下主排水泵进行了联合排水试验。

一、试验时间:2018年5月6日9:00—11:30二、试验地点:井下中央泵房三、参加联合试运转人员机电矿长:刘传祥机电队长:李海华电工:欧真奇罗付大水泵司机:欧耀龙四、排水系统基本情况:1、涌水量;(1)矿井正常涌水量:10m3/h;(2)矿井最大涌水量:24m3/h;2、水仓容积:主副水仓容积780m3,(主水仓425m3,副水仓255m3)3、主供电电源电缆型号:Ⅰ回路:MYJV22-3×120 1303米Ⅱ回路:MYJV22-3×120 1303米水泵负荷线型号:MYJV22-3×354、控制开关型号:高压开关:PBG9E-400/65、水泵技术特征表:6、水管技术特征表主排水管采用的是无缝钢管,型号为φ2007、水泵运行时所测数据表:五、根据上述所测数据进行排水能力、水泵效率、水仓容量的校验:1、同时运行水泵台数、排水管路数、总排水量:(1)1#泵1#管路单泵单管运行流量h。

(2)2#泵2#管路单泵单管运行流量h。

(3)1#、2#两泵两管运行流量220m3/h。

2、排水系统效率校验:依据2018年5月6日更班煤矿在用主排水系统安全检验报告:1#水泵效率%2#水泵效率%3、水泵排水能力的校验:(1)按正常涌水量开一台水泵:10×24/=(h)<20(h)排水管路一趟φ160排水管能满足要求。

(2)按最大涌水量开两台水泵:24×24/220=(h)<20(h)排水管路两趟φ160排水管能满足要求。

水泵试运行报告(精选2篇)

水泵试运行报告(精选2篇)

水泵试运行报告(精选2篇)以下是网友分享的关于水泵试运行报告的资料2篇,希望对您有所帮助,就爱阅读感谢您的支持。

篇一:二十十四年水泵联合试运行报告珙泉煤矿2014年二水平主排水泵联合试运报告时2014年4月23日间:签审表珙泉煤矿2014年二水平主排水泵联合试运报告根据《煤矿安全规程》第二百七十八条的有关要求,矿井必须有工作水泵、备用水泵、检修水泵。

水泵的能力,应能在20小时内排出矿井24小时的正常涌水量,备用水泵的能力应不小于工作水泵的70%,工作水泵和备用水泵的总能力应能在20小时内排出矿井24小时的最大涌水量。

结合我矿的实际情况,在雨季来临之际,对我矿井排水系统的排水能力进行了联合试运转,现将水泵联合试运转情况报告如下:一、矿井概况:珙泉矿位于宜宾市珙县珙泉镇北,矿区范围呈不规则的长条形南北向展布,井田东西走向长约 5.5-6.5km,南北宽约2.5-3.0km,面积约18km2。

井田东端以洛普河(南广河之上游)为自然边界与珙县二号井田(大田煤矿)相隔;西端以D3--D121为界;南迄嘉陵江组;北止于下二迭统茅口组。

二、区内水文地质一)水文地质概况矿田地处洛普河(长宁河上游)与巡场河(南广河支流)的分水岭斜坡地段,巡场河切割标高+390m左右,洛普河环绕井田东南端,切割标高+340m,为本井田的最低侵蚀基准面。

麻团顶为井田最高点,标高+1135.5m,与洛普河相对标高差近800m,属中等山区,为陡坡、斜坡地形,地表径流率高达94.6%,排泄条件良好。

地貌特征与岩性相关,与构造线基本一致。

在飞仙关组与宣威组地层出露范围内,地表分水岭与底下分水岭基本一致,但由于洛普河切割较巡场河低70米,故向西产生袭夺,导致本区强含水层(阳新灰岩)的地上分水岭与地下分水岭的差异,阳新灰岩的地表分水岭在井田东端将军坡,而地下分水岭则向西偏移至巡场洼地的中坝附近或更远,使本区的地下水运移复杂化。

一水平(+420m标高以上)位于当地侵蚀基准面以上,地表排泄条件良好,水文地质条件较好。

联合排水试验

联合排水试验

主排水泵联合试运转报告根据煤矿安全规程规定,每年雨季前必须做一次工作水泵. 备用水泵试运转试验,为了保证矿井主排水系统能够满足雨季最大涌水排水量,组织对井下主排水泵及泵房供电系统进行了全面检查,并与2014年3月20日13时20分对井下主排水泵进行了联合排水试验。

一.试验时间:2014年3月20 日9点--13点10分。

二.试验地点;井下中央泵房。

三.参加联合试运转人员;机电矿长;张思连机电队长;李松司泵工;郭正明电钳工;唐华龙晓四.排水系统基本情况1.矿水涌水量矿井正常涌水量;50m3/H矿井最大涌水量;95m3/H矿井实际涌水量;15m3/H2.水仓容积;1056m33.供电设备及电缆(1)供电系统;1. 2 号水泵(D125-25x9)供电电压660v,使用开关为QBZ-200真空电磁启动器2台,供电电源分别来自地面变电所低压1.2母线段,3号水泵(D125-25x9),供电电压660v,使用开关QBZ-200真空电磁启动器1台,电源分取自地面变电所低压1母线段。

(2)供电电缆;1 。

2号水泵使用MY-0.38/0.66 3x50+1x25 20米3号水泵使用MY-0.38/0.66 3x50+1x25 20米4水泵技术特征表;水泵编号水泵型号额定排水量额定扬程(m)电机型号电机功率KW电压(V)生产日期生产厂家1# D125-25X9 108 193.5 YB2-280M-290 660上海上力防爆电机有限公司2#3#5.水管技术特征排水管编号管径(mm)排水高度排水距离铺设角度铺设方式1#100 188 480 22 沿副井铺设2#3# 主井6.水泵运转时所测数据表投入运行水泵编号启动时间停止时间运行电压V运行电流A压力MP排水量M3 记录人1# 9:00 9:30660 96 1.88 50李松2# 9:40 10:103# 10:40 11:10 96 1.88 501#. 2# 11:20 11:50 96961.88 1001# 2# 3# 13:00 13:10 9696961.881.881.8850备注排水量以地面污水池容量计算所得。

水泵联合试运转报告(1)(1)

水泵联合试运转报告(1)(1)

吉木萨尔县大有煤矿水泵联合试运转报告编制单位:生产技术科编制日期:2012 年月日会审签字表单位审批意见审批人审批时间机电科通防科生产技术科调度室安全科机电副矿长生产副矿长安全副矿长总工程师矿长主排水泵联合试运转报告根据《煤矿安全规程》第二百七十八条的有关要求,矿井必须有工作水泵、备用水泵、检修水泵。

水泵的能力,应能在20小时内排出矿井24小时的正常涌水量,备用水泵的能力应不小于工作水泵的70%,工作水泵和备用水泵的总能力应能在20小时内排出矿井24小时的最大涌水量。

结合我矿的实际情况,在雨季来临之际,对我矿井井下排水系统的排水能力进行了联合试运转。

一、矿井主排水系统状况我矿井底水泵房承担着井下的涌水排至地面的任务,泵房排水系统概况如下:1、泵房有主排水泵3台,工作水泵1台,备用泵1台,检修泵1台。

2、主排水管路2趟,为无缝钢管。

为Φ89mm,使用1趟,备用1趟。

3、矿井正常涌水量:7m3/h4、矿井最大涌水量:8m3/h水泵基本情况水泵编号水泵型号电机型号额定电压(V)额定功率(kW)额定电流(A)额定排水量(m3/h)核定排水量(m3/h)上次有资质部门测试的水泵效率(%)流量(m3/h)1#D25-50×6WB2-22.5 380/660 45 24/48.3 25 25 52 2#D25-50×6WB2-22.5 380/660 45 24/48.3 25 25 52 3#D25-50×6WB2-22.5 380/660 45 24/48.3 25 25 52水仓基本情况水仓编号长度(m)宽度(m)断面(㎡)泵房标高(m)地面出口标高(m)水仓设计容积(m3)水仓有效容积(m3) 清仓情况外仓55 2.6 5.8 906.5 1119 320 320 清理内仓35 2.6 5.8 906.5 1119 200 200 清理管路基本情况管路编号管径(mm)长度(m)材质管路锈蚀情况泵房标高(m)出水口标高(m)1#DH89×7240 钢刷漆处理906.5 1119 2#DH89×7240 钢刷漆处理906.5 11195二、组织机构1、施工组织及责任分工:为保证水泵联合试运转工作顺利完成,特成立主排水泵联合试运转试验小组。

主排水泵联合排水试运转报告

主排水泵联合排水试运转报告

主排水泵联合排水试运转报告2013年4月3日主排水泵联合排水试运转报告为使矿井安全度汛,提高矿井抗灾能力。

根据《煤矿安全规程》第281条:“水泵、管路、闸阀、排水用的配电设备和输电线路,必须经常检查和维护。

在每年雨季以前,必须全面检修一次,并对全部工作水泵和备用水泵进行一次联合排水实验,发现问题,及时处理。

水仓、沉淀池和水沟中的淤泥,应及时清理,每年雨季前必须清理一次”之规定。

于2013年3月11日至12日对水泵、管路、闸阀、排水用的配电设备和输电线路进行了全面检修;2013年3月下旬对井下水仓、排水沟和地面沉淀池中的淤泥进行了清理;2013年4月2日对主水泵进行联合排水试验,其结果是符合《煤矿安全规程》第278条规定。

附:主水泵联合试运转的安全技术措施方法和实验结果排水试运转的安全技术措施方法和试验结果一、概况1、矿井正常涌水量为30m?/小时,最大涌水量60m?/小时,主水仓储水量为300m?,副水仓储水量为250m?。

2、主排水泵房安装有三台D85—45x6多级离心水泵,配套三台YB315S—2型功率110KW电动机;中央泵房至地面沉淀池安装两趟Ø108x6管路。

3、地面变电所至中央变电所敷设的两趟MYJV22—3x120矿用交联钢带铠装聚氯乙烯电缆,供井下生产和排水。

控制总开关为KBZ-630A型馈电开关,电缆为MY-3X95+1X35型低压电缆,电缆额定电流为250A。

泵房有三台QBZ-400A型水泵开关,额定电流为400A。

中央变电所至水泵房敷设三趟MY-3X50+1X16型低压电缆,电缆额定电流为160A。

二、公司建立实验领导小组:组长:副组长:成员:三、安全技术措施:1、所有参加试运转人员必须提前15分钟到达现场,做好各项准备工作。

2、水泵启动时泵前必须有司泵工,观察水泵的运行情况,出现问题能紧急停泵。

3、试运转开始时,由试运转负责人汇报调度室及变电所,变电所值班人员必须坚守岗位。

水泵联合试验报告

水泵联合试验报告

乡宁焦煤集团通合煤业有限公司水泵联合运转试验报告二O一二年四月山西乡宁焦煤集团通合煤业有限公司水泵联合运转试验报告第一节矿井主排水系统概述通合煤业有限公司中央水泵房供电采用双回路660V供电,安装有3台D46-30×6型扬程为180m的多级离心泵,其中1台工作,1台备用,1台检修,单台水泵电机功率为37KW,单台水泵排水能力每小时为46m3,主排水泵管路铺设有φ100mm无缝钢管,排水管路2趟,水仓设计容积320m3一主一副。

目前矿井每小时正常涌水量20m3/h最大涌水量为35m3/h.第二节人员组织分工与责任为确保本次水泵联合排水试验能够顺利进行,我矿成立联合排水试验指挥部。

指挥长:陈佩宗副指挥长:乔晓峰成员:文飞马毅刚张怀林王震指挥部设在矿调度室,统一指挥试验工作。

为确保试验安全顺利进行,同时成立电气、机械、地面排水、测水、资料五个专业组,各专业组责任如下:1、电气组由文飞任组长负责井上下供电。

2、机械组由马毅刚任组长,负责开亭水泵及管路维护检查等工作。

3、地面排水组由张怀林任组长,负责地面的疏导与畅通工作。

4、测水组由闫磊任组长,负责测定水量工作,并做好记录。

5、资料组由王震负责,做好试验技术资料的记录收集,归档工作。

第三节试验时间试验时间:2012年4月26日第四节试验方法和步骤试验操作前分别做了如下准备工作。

1、各专业组长检查工作准备情况进行一次核对。

证实了水泵的完好。

2、试验前水仓水位达到最高位置,具备试验条件。

3、各专业人员按规定时间到位。

4、检查总控开关整定值,具体整定值满足群泵试验,并向指挥部汇报。

一泵一管试验:(1#水泵,1#排水管路)一、10:00指挥长陈佩宗在矿调度室下达试验命令。

井下主排水泵房记录员记录开泵前中央变电所二回路总控电流值及分控开关的电度数。

地面测水组记录开泵前沉淀池水位的高度。

10:02水泵工开启1#水泵,待水泵运转正常后,开启1号排水管路,进行一泵一管试验。

马场煤矿主排水泵联合排水实验报告

马场煤矿主排水泵联合排水实验报告

马场煤矿主排水泵联合排水实验报告马场煤矿主排水泵联合排水试验报告根据《煤矿安全规程》规定,每年雨季前,必须对全部工作水泵和备用水泵进行一次联合排水试验,我矿机电部于2015年4月1日组织人员对主排水泵进行了一次联合排水试验。

具体如下:一、主要技术参数1、水泵 DF85-45×3 3台电压 660V 三台各75KW2、井深斜长687m3、管路直径159 mm两趟4、水仓主水仓360m? 副水仓240m?5、矿井涌水量正常17m?/h最大42m?/h(根据建井设计资料的) 二、准备工作1、对所有配电、排水设备进行全面检查、检修;2、放空沉淀池内积水,保证排水阀门正常使用以及排水沟通畅通;三、有关试验1、水泵排水能力测定先开启1号工作水泵,观察其电压、电流、水压及启动后流量,井口蓄水池出测量单位时间内排水量,并详细记录出数据后停1#大泵。

然后再启动2号水泵、观察其电压、电流、水压及启动后流量,井口蓄水池出测量单位时间内排水量,并详细记录出数据后停2#大泵。

然后再启动3号水泵、观察其电压、电流、水压及启动后流量,井口蓄水池出测量单位时间内排水量,并详细记录出数据,核算其每个水泵排水能力。

具体数据如下表:水泵开泵前开泵后启动开泵后开泵水压力流量排水能力电压电压电流电流时间1.5m?/min 83m?/h 1号泵 690V 680V 298A 87A 5min 1.2Mpa1.5m?/min 83m?/h 2号泵 690V 680V 295A 87A 5min 1.2Mpa1.5m?/min 83m?/h 3号泵 690V 680V 300A 87A 5min 1.2Mpa2、供电能力检验:三台水泵在启动过程及同时运转过程中,同时运行了5分钟,供电电压下降了10V,总电流值为257A,电流值均在电缆截流量及开关整定保护范围内。

四、验算及试验结论:水泵能力校验:1号工作水泵85m?/h×20 h=1700m?24h×17 m?=408 m?<20h2号备用水泵85m?/h×20 h=1700m?17m?×24h=408 m?<20h3号备用水泵85m?/h×20h=1700m?17m?×24h=408 m?<20h4 工作水泵和备用水泵联合运行: (85 m?/h,85 m?/h)×20h=3400m?,42 m?/h×24h=1008 m?联合试运转结论;由校验数据及验算可知,工作水泵能在20小时内排出矿井24小时正常涌水量,备用水泵能力等于工作水泵能力,工作水泵和备用水泵联合运转,能在20小时内排出矿井24小时最大涌水量。

水泵联合试运转试验报告

水泵联合试运转试验报告

XX煤矿XX采区五片水泵房水泵联合运转试验报告XX煤矿XX年XX月XX日第一节排水系统概述六月份雨季来临,井下涌水量即将增加,同时,为预防突发透水事件,我区准备进行主排水泵联合试运转试验,保证发生突发事件时全部水泵能正常运转,从而保证矿井安全。

现就水泵联合试运转试验制定如下安全措施:一、试验概述:1、测试时间:3月20日11:00-14:00时2、测试地点:XX采区五片水泵房3、测试项目:水泵联合运转4、参加测试人员:矿领导:XXX机运科:XXX斜井运输区参加试运转人员分工:XX(机电区长):负责现场操作指挥XX(技术主管):制定贯彻操作规程及安全措施,现场记录。

XX(水泵工):负责启动、停止水泵的操作。

XX(维修工):负责水泵及管路维修、监护。

5、矿井涌水状况下:(1)现正常涌水量110m3/h(2)最大涌水量140m3/h.(3)水仓容积为1800m3:甲水仓容积1000m3,乙水仓容积800m3。

(4)各片盘涌水由五片水泵排至一水平,由主运巷排水沟流入井底车底场水仓(5)排水管路ø159×2为无缝钢管,ø219×1为无缝钢管排水垂高328m。

6、试验方式三台水泵依次序启动,使用LC-6800超声波流量计测试管路流量,从而计算水泵排水能力是否满足要求。

7、引水方式静压水水引二、操作步骤:一泵一管试验:(1#水泵,1#排水管路)1、XX下达试验命令。

XX记录开泵前变电所两回路总控电流值及分控开关的电流。

2、XX启1#水泵,待水泵运转正常后,开启1#排水管路,进行一泵一管试验。

3、XX记录水泵运转正常后总控开关的电流值。

(3)由试验记录值计算各参数值(4)供电方式及能力校核供电方式采用单回路运行,根据水泵正常运行时,一回路总控开关电流值为152A<电缆截面的允许载流量215A,即满足供电需求。

一泵一管试验:(2#水泵,2#排水管路)1、XX下达试验命令。

煤矿主水泵联合试运转报告(主水泵联合试运转报告)

煤矿主水泵联合试运转报告(主水泵联合试运转报告)

矿主水泵联合试运转报告集团公司机电部:我矿主排水泵联合实验于五月十四日已完成。

现将情况汇报如下:一、参加人员:等二十余人二、供电方式:1). 地面35KV变电所1、2号主变分列运行,通过04、11号盘(井下I、Ⅱ回路)向井下供电,12号盘(井下Ⅲ回路)热备用。

2).井下中央变电所6KV I回路、II回路分列运行。

井下Ⅰ和Ⅱ过流整定值均为320A。

三、涌水量和现有排水情况:1). 净水涌水量约:70米3/小时,由一号主泵(252米3/小时)单独排至地面水厂,每天工作7个小时即可完成排水工作,实际扬程508m。

2). 混水涌水量约:210米3/小时,由3号主泵单独排至地面水处理厂,每天工作20小时能够完成排水工作,实际扬程508m。

3). 矿井最大涌水量约:350米3/小时。

正常涌水量:300米3/小时。

(地质报告提供)4). 井下水仓蓄水量4500米3。

四、主排水系统图五. 联合试运转情况:1).电力运行情况:35KV变电所1、2号主变运行,新洗煤厂、平地皮带走廊、主副井停运,井下除局扇和各排水点负荷外全部停运。

2).主排水泵联合运行情况:3). 35kv变电所监测情况:六、防洪排水能力:1、双泵运行,正常排水能力为:510×20小时÷24小时=425米3/小时两台工作泵每小时排水能力大于350米3,满足正常排水要求。

2、双泵(5号和2号泵)运行20小时可排水10200米3,大于目前最大涌水量(350×24=8400米3)。

可满足最大涌水时的排水要求。

3、双泵互换24小时运行防洪能力大于12240立方/天。

4、试验时平地测试水量:(生产科提供)⑴流速仪法:5号泵单泵试验:169米3/小时。

5号和2号双泵同时排水:331.4米3/小时。

⑵堰测法:5号单泵水量为255米3/小时;双泵水量:482米3/小时。

⑶两种方法平均:单泵水量为212米3/小时;双泵水量406.7米3/小时。

中央泵房主排水系统联合试运转报告

中央泵房主排水系统联合试运转报告

乌海市乌化矿业有限责任公司主排水系统联合试运转试验报告设备名称:中央泵房主排水系统试验日期:2013年4月10日中央泵房主排水系统联合试运转报告根据《煤矿安全规程》278条规定要求:“工作水泵的能力能在20h内排出矿井24h的正常涌水量(包括填充水及其他用水)。

备用水泵的能力不小于工作水泵的70%工作和备用水泵的总能力能在20h内排出矿井24小时的最大涌水量。

检修水泵的能力不小于工作水泵能力的25% ”决定在2013年3月10日二班进行井下主排水系统联合试运行。

一、具体安排联合试运转时间:2013年3月10日二班联合试运转地点:井下中央主排水泵房参加试验人员组成机电副矿长:张晓东技术部长:王永清机电队长:王辛明司泵工:王占斌机电副总:北极星电工:张金龙二、矿井主排水系统状况我矿井下中央水泵房承担着全井下涌水排至地面的任务。

中央泵房排水系统概况如下:1.泵房有主排水泵3台:工作水泵1台,备用泵1台,检修泵1台型号为:MD60065X6 流量600 rfl/h,扬程390m2.主排水管路3条,均为无缝钢管。

排水管型号为DN377管路内径为①377mm 一备一用,管路上均安装有逆止阀,管路之间装有联络阀门3.吸水管路为内径①377mm4.矿井排水扬程为300m三、矿井排水系统参数与相关数据1.矿井涌水量(矿井安全专篇设计):矿井正常涌水量350m/h ;矿井最大涌水量500m/h2.水仓容积:主副水仓分别为2666用和860n33.水泵主要技术参数4.排水管路主排水管路3条,为无缝钢管。

型号为DN377内径①377, 一备两用用。

由泵房管子道经立井井筒将井下水排至地面2000m水池,经处理后进行再利用。

5.水泵电动机主要技术参数6.主排水泵电气设备主排水泵由井下中央变电所10kv双回路供电,一备一用,两台KBZ-400/660真空馈电开关相互电气闭锁。

中央水泵房设3台型号为QBZ-200/660V防爆型低压真空起动器,分别控制1#、2# 3#水泵。

中央泵房主排水系统联合试运转报告

中央泵房主排水系统联合试运转报告

义煤集团伊川县开源煤业有限公司主排水系统联合试运转试验报告设备名称:中央泵房主排水系统试验日期:2013年4月4日试验单位:开源煤业机电部中央泵房主排水系统联合试运转报告《煤矿安全规程》规定:工作水泵的能力能在20h内排出矿井24h的正常涌水量(包括填充水及其他用水)。

备用水泵的能力不小于工作水泵的70%。

工作和备用水泵的总能力能在20h内排出矿井24小时的最大涌水量。

检修水泵的能力不小于工作水泵能力的25%。

一、具体安排联合试运转时间:2013年4月12日四点班联合试运转地点:开源煤业主排水泵房参加试验人员组成机电副总经理:闫献机电部长:安伟锋地测部长:张党委机电队长:王东刚司泵工:鲁照红机电副队长:鲁文杰电工:鲁伟奇二、矿井主排水系统状况我矿井下中央水泵房承担着全井下的涌水排至地面的任务。

中央泵房排水系统概况如下:1.泵房有主排水泵3台,工作水泵1台,备用泵1台,检修泵1台。

2.主排水管路2条,均为热轧无缝钢管。

排水管型号为DN100,管路内径为Φ100mm,壁厚5mm,使用一路,备用一路,两路管路上均安装有逆止阀,管路之间装有联络阀门。

3.吸水管路为高压弹簧管,内径Φ100mm,壁厚10mm。

4.将水由井下主水仓通过副井筒排至地面。

三、矿井排水系统参数与相关数据1.矿井涌水量:矿井正常涌水量28.70m3/h;矿井最大涌水量115m3/h2.水仓容积:主副水仓共366m33.标高:副井井口标高:+541.868m泵房地坪标高:+342.473m4.水泵主要技术参数水泵序号型号额定流量(m3/h)额定扬程(m)额定效率(%)额定转速(r/min)数量(台)1#水泵MD85-45×5 85 225 72 2950 1 2#水泵MD85-45×5 85 225 72 2950 1 3#水泵MD85-45×5 85 225 72 2950 15.排水管路主排水管路2条,为热轧无缝钢管。

水泵联合试运转报告

水泵联合试运转报告

**煤矿主排水泵联合排水试运转报告2018年**煤矿主排水泵联合排水试运转报告根据煤矿《安全规程》规定,每年雨季来临之前必须做一次工作水泵、备用水泵联合试运转实验。

为了保证我矿井主排水系统能够满足雨季最大涌水排水量,组织对井下主排水泵及泵房供电系统进行了全面检查检修,并于年月日 9点——12点对井下主排水泵进行了联合排水实验。

一、实验时间:2018年5月18日9点——12点二、实验地点:井下中央水泵房三、参加联合试运转人员:组长:组员:四、排水系统基本情况:1、涌水量:(1)、矿井正常涌水量: m³/h(2)、矿井最大涌水量: m³/h2、水仓容积: m³3、供电设备及电缆(1)、供电系统:1、2、3、4、5号泵供电电压660V,使用开关为QJZ—400真空电磁启动器5台。

其中1、2、3号泵供电电源取自井下中央变电所低压I、II母线段,4、5号泵供电电源取自地面变电所低压I、II母线段。

(2)、供电电缆使用MYP3*70+1*35型。

WORD格式可编辑4、水泵技术特征表:专业知识整理分享5、水管技术特征表:6、水泵运行时所测数据表:五、根据上述所测数据进行排水能力、水泵效率和水仓容量的效验:1、同时运行水泵台数、排水管路数、总排水量:中央水泵房有2台8寸泵为1#、2#泵,3台6寸泵为3#、4#、5#泵,其中1#、3#泵为工作水泵,2#、、4#泵为备用排水泵,5#泵为检修排水泵。

所有排水泵为独立排水管路。

1#、3#水泵运行,总排出274.34+124.11=398.45m³/h。

2、排水系统效率:依据2017年7月25日出具的东风煤矿在用主排水系统安全检验报告中数据:(1)、1#水泵效率是70.71%,排水系统效率65.24%,管路效率96.70%,吨水百米电耗0.44KW.h。

(2)、2#水泵效率是70.70%,排水系统效率65.22%,管路效率96.70%,吨水百米电耗0.44KW.h。

中央水泵房水泵联合试运转报告(总结)

中央水泵房水泵联合试运转报告(总结)

中央水泵房水泵联合试运转报告根据《煤矿安全规程》第二百八十一条规定:“水泵、水管闸阀、排水用的配电设备和供电线路必须经常检查和维护。

在每年雨季以前,必须检修一次,并对全部工作水泵和备用水泵进行一次联合排水试验,发现问题,及时处理。

”经领导研究决定,我矿于2008年4月30日上午9:00-11:00对井下中央水泵进行了联合试运转。

一、我矿排水系统中央水泵房安装了3台D46-50×7水泵,两趟Φ100×6无缝钢管排水管路,从主水泵房经主斜井直接排到地面排水沟。

二、据《矿井初步设计》矿井正常涌水量24m3/h,最大涌水量60m3/h,目前矿井实际涌水量20m3/h。

三、中央水泵房水泵的技术参数水泵型号:D46-50×7,单台水泵额定流量46 m3/h,额定扬程250m,配套电机功率75KW,电压660V。

水仓容积:额定容量:800m3测量流量使用仪表为:开封水表厂出厂的00000116号计量表配合秒表使用。

型号:LS10型旋浆式出场编号为:062112四、参加联合排水试运转人员机电科:……机电队:……五、联合试运转内容按照《水泵联合试运转安全技术措施》中规定,检查供电系统、排水系统正常。

三台水泵分别由BQD10-120高压隔爆电磁启动器控制。

1#、2#、3#水泵电源分别来自中央变电所的Ⅰ路和Ⅱ路。

首先开动1台水泵试运转0.5小时,测得实际单台泵排水量为152 m3/h。

然后再开动另一台水泵联合运转10分钟,随后又开动另一台水泵,测量实际排水量为278 m3/h,电机电流为12A、12A。

正常涌水时排水能力核算:24×24/46=12.5<20h最大涌水时排水能力核算:60×24/92=15.7<20h由以上数据得出以下结论:我矿工作水泵的能力在20小时人排出24小时正常涌水量,工作水泵和备用泵的能力在20小时排出矿井24小时的最大涌水量,满足《煤矿安全规程》之规定要求。

2012 主排水联合试运转报告

2012 主排水联合试运转报告

雨季三防水泵联合排水试验报告总工程师:机电矿长:生产矿长:安全矿长:机电科:机电科2012 –3 - 10水泵联合排水试验报告2012年3月10日,陈矿长组织机电科、生产,安全,技术部门对主排水系统进行了联合排水试验,具体情况如下:一、时间:上午9:00—11:00二、人员安排:组长:陈应开副组长:杨光明、薛大刚参加人员:陈应开、薛大刚、陈小兵、蒋吉峰、王明志、冷永超、陈明金、吴芝祥、王龙海等三、矿井涌水量:正常涌水量:1.5m3/min;最大涌水量3m3/min。

四、试验情况:临时水仓及主水仓储满水时开动3#及1#水泵,25分钟后临时水仓抽干停泵,10:30主水仓水干停3#泵。

2#和4#泵备用1、1#离心泵:电流100.5A;开泵时间:9:20;停泵时间:9:45;2、2#离心泵:电流89A;开泵时间:备用停机;;3、3#离心泵:电流190A;开泵时间:9:10;停泵时间:10:30;4、4#离心泵:电流89A;开泵时间:备用停机;五、管路情况:1#、2#,3#,4#离心泵有独自排水管道使用;其中1#、2#,3#离心泵使用4寸管道,4#离心泵使用6寸管道。

六、试验结果:流量计显示:1#离心泵流量为:85 m3/h;2#离心泵流量为:85 m3/h;3#离心泵流量为:150 m3/h;4#离心泵流量为:85 m3/h;合计为:405 m3/h=6.5m3/min3×1.2=3.6<6.5m3/min,满足矿井最大涌水量要求。

六井下排水现状陈家沟矿现有三个水平,一、二,三水平均在掘进中,涌水量稳定。

一水平和二水平均有各自直排地面的排水系统。

1、一水平(+1260水平):标高100m。

正常涌水量15m3/h,最大涌水量25m3/h。

泵房安装1台100D45×5水泵,正常工作泵排水能力85 m3/h,完全满足要求。

2、二水平(1200水平):标高145m。

正常涌水量25 m3/h, 最大涌水量60m3/h。

主排水水泵联合排水试验报告

主排水水泵联合排水试验报告

淮北西北分公司华龙煤业(煤矿)联合排水试验报告日期:2019年10月编制:谢超审批:高峰联合排水试验报告为提高矿井防灾抗灾能力,确保雨季安全渡汛工作,根据《煤矿安全规程》第三百一十四条“水泵、水管、排水用的配电设备和输电线路,必须经常检查和维护。

在每年雨季以前,必须全面检修1次,并对全部工作水泵和备用水泵进行1次联合排水试验,发现问题,及时处理。

”的规定,进行联合排水试验。

一、联合排水试验时间2019年10月25 日。

二、成立水泵联合排水指挥部总指挥:高峰副总指挥:纵新亮、付军成员:任建、黄满意、任启寺、张磊、主水泵司机总指挥负责联合排水试验的全面指挥与领导,副总指挥负责制定联合排水试验方案及各项工作的安排落实,各小组成员严格按照组长与副组长的安排落实各项管理工作。

指挥部设在矿调度室,统一指挥试验工作。

为确保试验安全顺利进行,同时成立电气、机械、地面测水、资料四个专业组。

1、电气组由张磊任组长,负责井上下供电系统监测;2、机械组由黄满意任组长,负责泵房的开停泵及管路检查维护等工作;3、地面测水组由任启寺任组长,负责测定水量工作,并做好记录;4、资料组由谢超负责,做好试验技术资料的记录收集、归档工作。

三、试验前的准备1、由调度室安排人员,试验前将井下主、副水仓的吸水井进行清淤,做好储水准备,并对管路进行检查,保证能正常供排水。

2、安排机电人员,试验前将供电线路、水泵、电机、启动开关及附属设备等检查、检修完毕,保证设备处于完好状态。

3、准备好各种相应工具。

4、各级排水泵房主、备排水泵安装到位,井下有检修泵,排水泵电源双回路,两趟排水管路能互相置换。

四、井下水仓、水泵房、水泵的配置情况本矿在辅运大巷西翼设置主、副水仓,有效实际容积分别为1920m3。

水泵房底板标高:+1013.00m,排水管路出井位置在1#回风斜井井口,标高+1176.16m,矿井水处理站标高+1174.84m,排水垂高163.16m。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

呼图壁县白杨沟丰源煤矿主排水泵联合试运转报告呼图壁县白杨沟丰源煤矿主排水泵联合试运转制度1、坚持每年4月份和7月份之前各进行一次主排水泵联合试运转制度,以检测矿井抗洪救灾能力。

2、联合试运转由矿机电、安全、通风、总调共同组织实施,单位由分管领导组织落实,技术、运转人员参与实施。

3、每年进行联合试运转前,单位必须组织人力物力将水仓清理完毕,矿有关部门验收认可。

4、水泵及起动设施保持完好状态。

5、每台水泵要求能在10分钟内起动完毕,除检修水泵外,其它水泵能全部起动起来。

此时,要求排水设施无泄漏,水管无破裂,闸阀无失灵,排水正常为合格。

6、排水各数据记录,试验人员应签字认可。

7、单位写出试验报告,报送矿有关部门存档。

8、每年检修主排水泵配件由单位在年初报送配件计划,矿供应部门必须提前前购足水泵配件。

主排水泵联合试运转实验报告根据《煤矿安全规程》第二百七十八条的有关规定,矿井必须有工作水泵、备用水泵、检修水泵。

水泵的工作能力,应当能在20小时内排出矿井24小时的正常涌水量。

备用水泵的能力,应当不小于工作水泵能力的70%。

工作和备用水泵的总能力,应当能在20小时内排出矿井24小时的最大涌出量。

结合我矿的实际情况,在每年地标积雪融化和夏季雨季来临之际,对我矿井排水系统的排水能力应进行一次联合试运转试验。

一、矿井主排水系统状况:我矿井底中央水泵房承担着井下的涌水排至地面的任务。

泵房排水系统状况如下:1、我矿井下主要排水设备选用D155-30×7型矿用离心式水泵3台,流量155m3/h,扬程210m,配用电动机功率160kW。

正常涌水时一台工作,最大涌水时两台工作,一台检修。

2、两趟排水管路沿副斜井井筒敷设,吸水管、排水管均选用Ф168×4mm无缝钢管。

水泵、排水管与设计选型相同。

3、水泵房标高+1500m,根据《生产地质报告》及现场情况调查,矿井正常涌水量为62.5m3/h,最大涌水量100 m3/h。

4、排水方式:在+1500m水平中央变电所旁设主水泵房,由+1500m水平主水泵房的水泵排水,通过副斜井敷设二趟排水管排至井口附近的沉淀池内,排水高度为137m。

5、井底水仓由主仓和副仓组成,当一个仓清理时,另一个仓能正常排水,主仓有效容积为1000m3,满足矿井8h正常涌水量。

水仓清理采用人工清理方式(人工装矿车,小绞车提升)。

6、采区采掘工作面涌水:工作面运输顺槽→运输上山→运输大巷→井底水仓经主排水泵排至地面。

二、矿井主排水系统参数及相关数据:1、主排水泵规格及参数型号D155-30×7 安装地点+1500水平中央水泵房设备名称多级离心泵转速1480r/min轴功率160KW 扬程210m流量155m3/h 效率75%出厂日期2008年7月生产厂家葫芦岛通达泵业有限公司2、主排水泵电机规格及参数型号YB2-315M-2 功效160KW设备名称防爆型三相异步电动机转速1485r/min额定电压380/660V 额定电流283/166A绝缘等级F级绝缘出厂日期2008年9月生产厂家沈阳黎明电机制造有限公司三、水泵联合试运转程序:1、联合试运转前,矿机电科组织人员,对水泵、排水管路、闸阀、逆止阀等进行细致检查,对检查出来的问题限期进行整改,对检查出的问题没有处理不得进行联合试运转。

2、联合试运转前一天,中央泵房水泵司机应认真做好协调工作,保证中央水仓有约100m3左右的蓄水量,为水泵联合试运转准备足够的水源。

3、两台水泵各用一趟管路同时运行30分钟,在一台泵开启后,间隔5分钟开启下一个水泵。

4、在水泵试验时,铺设管路的井筒派两人对管路进行检查,巡回检查人员与地面的联系方式用内线电话,地面井口派一人在电话附近与巡回检查人员和中央水泵房联系。

对检查出的故障点要做好记号以备检修。

5、地面派一人对地面污水沉淀池、污水处理泵房及管路进行巡回检查。

6、在试验时,作业人员应加强设备巡回检查力度,认真观察、记录系统数据,真空表、压力表度数、运行电流、电压、管路排水压力和密封性能。

地面人员注意观察阀门和上水量情况,并认真做好记录,在试运转完毕后,及时恢复所有设备原运行状态。

四、水泵联合试运转安全技术措施:1、作业人员在进入水泵房时,应按规定填写好出入人员登记表。

2、作业时,无关人员严禁进入中央水泵房内。

3、水泵司机严格按照操作规程开启水泵,严禁违章操作、违章指挥。

4、水泵开启后,要随时检查水泵的运行情况,听水泵运行声音是否正常、摸水泵的温度是否在允许范围之内、注意电机是否运行正常,注意观察真空、压力表真空压力的变化情况,电流、电压是否正常,并做好记录。

5、观察水位的变化情况,并做好记录。

当水位降至最低水位时(水位距离吸水底阀10cm),停止水泵运行。

6、运行过程中安排专人在排水管布置井筒、地面污水沉淀池、污水处理系统进行巡回检查,如果发现管道、闸阀漏水等其它异常情况,应立即通知水泵司机,要求立即停机处理。

7、所有试验组相关人员必须听从现场指挥人员的统一指挥和调度,与试运转相关联的工作要保持高度的协调和一致。

8、联系方式:(1)、+1500水平中央水泵房电话:8012;(2)、+1500水平信号硐室电话:8010;(3)、井口信号房电话:8001;(4)、调度室电话:8002。

9、测试完成后,将结果报矿技术科、机电科,将实验资料存档备查。

五、人员组织及职责:1、现场总指挥:负责中央水泵房水泵联合试运转工作的协调指挥工作。

2、水泵司机:当班水泵工负责水泵排水工作和水泵切换、水泵运行检查工作。

3、机电技术员:负责水泵试验前后资料的搜集、计算和填写工作。

4、机电科:负责+1500水平中央水泵房联合试运转时井下和地面的循回检查工作。

六、春季化雪期前联合试运转:(一)试运转前的检查检修:序号检修项目技术要求检查结果1 检修两趟排水管路连接紧固情况、水管悬挂固定情况,水管法兰垫螺栓紧固力矩合适,水管固定可靠。

垫子无破损、漏水2 各台水泵更换盘根,水泵轴承加润滑油脂盘根安装位置相互错开120°角,盘根滴水不成线,每分钟滴水不得大于3滴3逆止阀,逆止效果和密封不漏水4 开启闸阀、排放空气球阀闸阀开启灵活可靠,不流水。

排水阀可靠不漏气5 检查压力表、真空表压力表、真空泵完好,指示准确6 三台水泵的底阀保证底阀完好,不漏水,逆止灵活7 水泵、电机运转时的声音、温度水泵、电机运转时的声音、温度保证在正常范围内8 电器部分无失爆,电压不低于额定电压的5%。

线缆整齐、完好检查检修人员:年月日(二)联合试运转测试:水泵联合试运转测试数据统计表(春季化雪前)时间:年月日班次:项目名称开机时间停机时间运转时间1#主排水泵2#主排水泵3#主排水泵水仓水位运转前水位(m)运转后水位(m) 合计排水量(m3)运行检查情况记录1号水泵2号水泵3号水泵运行电压运行电缆运行压力运行电压运行电缆运行压力运行电压运行电缆运行压力水泵运行情况1号泵2号泵3号泵管路运行情况主管路备用管路参与人员签字备注注:按照《煤矿安全规程》规定,每年雨季前必须进行一次主排水系统联合试运转试验,以确保雨季矿井排水安全进行。

我矿制定与每年4月份(化雪季)和7月份(降雨季)各进行一次联合运转试验。

联合运转负责人签字:水仓检修、清理记录20 年月水仓编号1号水仓2号水仓备注检修内容清理日期清理淤泥量(车)清理结果记录时间记录人员(三)水泵联合试运转测试能力校验计算1、工作泵和备用泵同时运行总排水量计算:1)试验期间主排水泵房排水量:m3。

2)3台水泵实际联合运转时间为:小时。

1#水泵经管道流量计测得排水能力为:m3/h。

2#水泵经管道流量计测得排水能力为:m3/h。

3#水泵经管道流量计测得排水能力:m3/h。

1#、2#水泵经管道流量计测得排水能力为:m3/h。

2#、3#水泵经管道流量计测得排水能力为:m3/h。

1#、3#水泵经管道流量计测得排水能力为:m3/h。

试运期间总排水量为:m3/h。

3台泵实际联合运转排水能力:m3/h。

3)试验期间矿井正常涌水量:m3/h。

2、排水系统能力校验:1)水泵排水能力校验:中央泵房共安装3水泵,其中1工作,1备用,1台检修。

(1)工作泵排水能力校验:20h排水量Q= m3>24小时正常涌水量m3。

(2)最大排水能力校验:20h排水量Q= m3>24小时最大涌水量m3。

2)排水管路能力校验排水管路选用2趟无缝钢管,分段选择壁厚。

正常涌水期1趟工作,1趟备用,最大涌水期2趟工作。

1趟管路排水能力为:m3/h。

2趟管路排水能力为:m3/h 工作水管20h排水能力为:×20=7800m3>24h正常涌水量24×= m3工作和备用水管20h排水能力为:×20= >24h。

最大涌水量24×= m33)供电能力校验:(1)二个回路分列运行时单趟电缆能负担的总电流:I单= A。

(2)3台水泵同时运行时,总回路的电流为:I总= A<I单= A。

即供电能力满足要求。

4)水仓容量校验我矿井下水仓经常定期清挖,保证容水量:主水仓m3,副水仓m3V主+副= + = m3V主+副= m3>8×= m3所以,水仓容水能力现符合<煤矿安全规程>第280条之规定。

3、结论:根据上述计算结果,水仓容量、电缆负荷、吨水百米电耗等各项指标均能满足要求。

测试结果审批意见表(春季化雪前)部门审批意见表签字日期机电科通风副总地测副总机电副总机电矿长安全矿长生产矿长矿长总工七、雨季期前联合试运转:(一)试运转前的检查检修:序号检修项目技术要求检查结果1检修两趟排水管路连接紧固螺栓紧固力矩合适,水管情况、水管悬挂固定情况,水管法兰垫固定可靠。

垫子无破损、漏水2 各台水泵更换盘根,水泵轴承加润滑油脂盘根安装位置相互错开120°角,盘根滴水不成线,每分钟滴水不得大于3滴3逆止阀,逆止效果和密封不漏水4 开启闸阀、排放空气球阀闸阀开启灵活可靠,不流水。

排水阀可靠不漏气5 检查压力表、真空表压力表、真空泵完好,指示准确6 三台水泵的底阀保证底阀完好,不漏水,逆止灵活7 水泵、电机运转时的声音、温度水泵、电机运转时的声音、温度保证在正常范围内8 电器部分无失爆,电压不低于额定电压的5%。

线缆整齐、完好检查检修人员:年月日(二)联合试运转测试:水泵联合试运转测试数据统计表(雨季前)时间:年月日班次:项目名称开机时间停机时间运转时间1#主排水泵2#主排水泵3#主排水泵水仓水位运转前水位(m)运转后水位(m) 合计排水量(m3)运行检查情况记录1号水泵2号水泵3号水泵运行电压运行电缆运行压力运行电压运行电缆运行压力运行电压运行电缆运行压力水泵运行情况1号泵2号泵3号泵管路运行情况主管路备用管路参与人员签字备注注:按照《煤矿安全规程》规定,每年雨季前必须进行一次主排水系统联合试运转试验,以确保雨季矿井排水安全进行。
