施工组织设计复习题和答案

施工组织设计复习题和答案

建筑施工组织设计复习题一、填空题1、施工准备工作包括:调查研究与收集资料、技术资料准备、施工现场准备、资源准备。

2、正确处理所有工作之间的逻辑关系是绘制好网络图的关键,在组织计划中逻辑关系有两种:工艺关系和组织关系。

3、在单代号网络图中节点表示工作。

4、空间参数有:和。

5、在实际施工中可以采用的施工组织方式有依次施工、平行施工和流水施工三种方式。

6、施工组织设计按编制对象范围的不同可分为:施工组织总设计、单位工程施工组织设计和分部(分项)工程施工组织设计。

二、判断题题1通过资源的优化可以减少资源的总量。

(√)2、在单代号网络图中箭线表示工作。

(×)3、网络图中的关键线路只有一条。

(×)4、单位工程施组要服从施工组织总设计的要求。

(√)5、依次施工是流水施工组织的一种形式。

(√)三、简答题1、施工现场准备包括哪些主要内容?答:1)做好施工测量控制网的复测和加密工作,敷设施工导线和水准点;2)建立工地试验室,开展原材料检测和施工配合比确定工作;3)施工现场的补充钻探;4)三通一平,即通水、通电、通路、场地平整;5)建造临时设施:按照施工总平面图的布置,建造三区分离的生产、生活、办公和储存等临时房屋,以及施工便道、便桥、码头、沥青混合料、路面基层(底基层)、结构层混合料、水泥混凝土搅拌站和构件预制场等大型临时设施;6)安装调试施工机具;7)原材料的储存堆放;8)做好冬雨季施工安排;9)落实消防和保安措施。

2、试述等步距异节拍流水施工的基本特征答:同一施工过程在各施工段上的流水节拍彼此相等,不同的施工过程在同一施工流水节拍彼此不同,但互为倍数关系;流水步距彼此相等,且等于流水节拍的最大公约数;各专业工作队都能保证连续施工,施工段没有空闲;专业工作队数大于施工过程数。

3、组织流水施工的要点有哪些?答:1)、确定流水线及其包含的工序(2)、划分施工段(3)、组织专业施工队组(4)、确定个施工队组在各个施工段上的流水节拍(5)、确定相邻两个专业施工队之间的流水步距(6)、计算流水施工的计划工期和绘制流水施工进度图4、简述施工组织设计的基本内容。

施工组织设计期末复习试卷答案.doc

施工组织设计期末复习试卷答案.doc

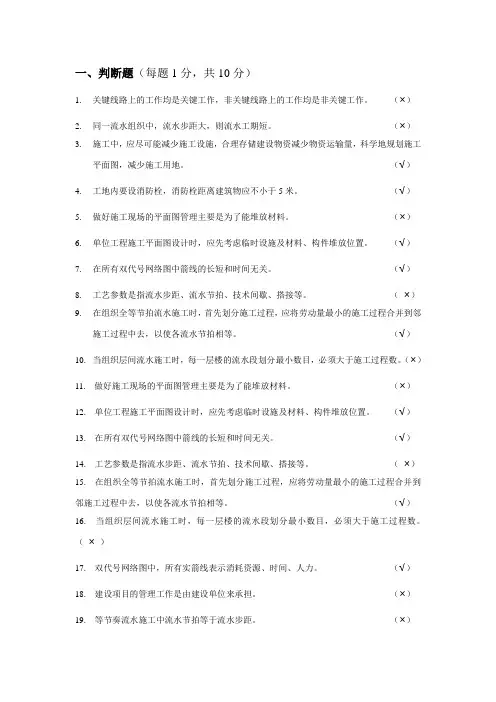

一、判断题(每题1分,共10分)1.关键线路上的工作均是关键工作,非关键线路上的工作均是非关键工作。

(×)2.同一流水组织中,流水步距大,则流水工期短。

(×)3.施工中,应尽可能减少施工设施,合理存储建设物资减少物资运输量,科学地规划施工平面图,减少施工用地。

(√)4.工地内要设消防栓,消防栓距离建筑物应不小于5米。

(√)5.做好施工现场的平面图管理主要是为了能堆放材料。

(×)6.单位工程施工平面图设计时,应先考虑临时设施及材料、构件堆放位置。

(√)7.在所有双代号网络图中箭线的长短和时间无关。

(√)8.工艺参数是指流水步距、流水节拍、技术间歇、搭接等。

(×)9.在组织全等节拍流水施工时,首先划分施工过程,应将劳动量最小的施工过程合并到邻施工过程中去,以使各流水节拍相等。

(√)10.当组织层间流水施工时,每一层楼的流水段划分最小数目,必须大于施工过程数。

(×)11. 做好施工现场的平面图管理主要是为了能堆放材料。

(×)12. 单位工程施工平面图设计时,应先考虑临时设施及材料、构件堆放位置。

(√)13. 在所有双代号网络图中箭线的长短和时间无关。

(√)14. 工艺参数是指流水步距、流水节拍、技术间歇、搭接等。

(×)15. 在组织全等节拍流水施工时,首先划分施工过程,应将劳动量最小的施工过程合并到邻施工过程中去,以使各流水节拍相等。

(√)16. 当组织层间流水施工时,每一层楼的流水段划分最小数目,必须大于施工过程数。

(×)17. 双代号网络图中,所有实箭线表示消耗资源、时间、人力。

(√)18. 建设项目的管理工作是由建设单位来承担。

(×)19. 等节奏流水施工中流水节拍等于流水步距。

(×)20. 虚箭线在双代号网络图中表示逻辑关系。

(√)二、单项选择题(每题1分,共15分)1.下列工作中,分部工程是( B )。

施工组织复习题及答案

施工组织复习题及答案

.
13
3.下列(A )说法是错误的。 A.总时差为零的工作是关键工作 B.由关键工作组成的线路是关键线路 C.总时差为零,自由时差一定为零 D.自由时差是局部时差,总时差是线路性时差 4.下列(D )说法是错误的。 A.任何工程都有规定工期、计划工期和计算工期 B.计划工期可以小于规定工期 C.计划工期可以等于规定工期 D.计划工期有时可等于计算工期
.
5
选择题:
1.相邻两个施工过程进入流水施工的时间间歇称为(B )。
A.流水节拍 B.流水步距 C.工艺间歇 D.流水间歇
2.在加快成倍节拍流水中,任何两个相邻专业工作队之间的流 水步距等于所有 流水节拍中的(D )。
A.最大值 B.最小值 C.最大公约数 D.最小公约数
3.在组织流水施工时,通常施工段数目m与施工过程数n之间的关系应该是 (A )。
A.实施阶段 B.准备阶段 C.决策阶段 D.实施规划阶段
10.图纸会审,编制单位工程施工组织设计是建筑施工程序的哪个
阶段(D )。
A.承接施工任务,鉴定施工合同
B.进行工程验收交付使用
C.精心组织施工、加强各项管理
D.落实施工准备,提出开工报告
11.施工组织总设计、单位工程施工组织设计、分部分项工程施工
4.下列( B )项不是建筑施工的特点。
A. 流动性 B. 高投入性 C. 工期长 D. 单件性
.
2
5.下列(A)项不是技术资料准备内容。
A.社会劳动力调查
B.熟悉和会审图纸
C.编制施工图预算
D.编制施工组织设计
6.下列( D )不属于施工现场准备。
A.三通一平 B.测量放线 C.搭设临时设施 D.地方材料准备

施工组织设计试题及参考答案

施工组织设计试题及参考答案

一、选择题(40道)1.如果拟建工程的施工任务十分紧迫、工作面允许以及资源保证供应的条件下,可以组织。

AA.平行施工B.顺序施工C.流水施工D.依次施工2.确定施工顺序时,应遵循的原则是。

DA. 先地下后地上B. 先土建后安装C. 先主体后围护D. 以上都对3.有节奏的流水施工是指在组织流水施工时,每一个施工过程的各个施工段上的什么都各自相等。

BA.流水强度B.流水节拍C.流水步距D.工作队组数4.网络计划工期优化的目的是为了缩短。

BA.计划工期B.计算工期C.要求工期D.合同工期5.在双代号时标网络计划中,当某项工作有紧后工作时,则该工作箭线上的波形线表示。

CA.工作的总时差B.工作之间的时距C.工作的自由时差D.工作间逻辑关系6.下面所表示流水施工参数正确的一组是。

CA.施工队数、施工段数、流水节拍、流水步距B.施工队数、流水步距、流水节拍、施工段数C.搭接时间、工作面、流水节拍、施工段数D.搭接时间、间歇时间、施工队数、流水节拍7.在工程网络计划中,如果某项工作拖延时间超过自由时差,则。

A A.必定影响其紧后工作的最早开始时间B.必定影响总工期C.该项工作必定变为关键工作D.对其后续工作及工程总工期无影响8.某项工作有两项紧后工作C、D,最迟完成时间:C=20天,D=15天,工作持续时间:C=7天,D=12天,则本工作的最迟完成时间是。

AA.3 B.5C.7 D.99.在工程网络计划中,如果某项工作拖延时间超过总时差,则。

C A.不影响其紧后工作的最早开始时间B.不一定影响总工期C.该项工作必定变为关键工作D.对其后续工作无影响10.某项工作有两项紧后工作C、D,最迟完成时间:C=18天,D=16天,工作持续时间:C=8天,D=10天,则本工作的最迟完成时间是。

DA.8 B.7C.5 D.611.网络图中同时存在n条关键线路,则n条关键线路的持续时间之和。

A A.相同B.不相同C.有一条最长的D.不确定12.( D )是施工准备的核心,指导着现场施工准备工作。

施工组织设计复习习题

施工组织设计复习习题

1.施工过程的组成及其基本原则是什么?组成:①动作与操作②工序③施工段④综合过程基本原则:①施工过程的连续性②施工过程的协调性③施工过程的均衡性④施工过程的经济性2.试述约贝法则的主要原理:P223.施工作业方法有几种?哪种作业最科学?为什么?顺序作业法,平行作业法,流水作业法。

其中流水作业最为科学,该方可以让每个专业施工队按大致相同的流水节拍和速度,协调而紧凑的相继完成施工任务。

具有生产连续性和均衡性的特点,使各种物质资源均衡的使用。

(1)避免了施工期间劳动力的过分集中,从而减少临时设施工程量,节约基建投资。

(2)由于专业化为提高工人的技术水平与革新创作力有利条件。

(3)保证施工机械和劳动力的合理与充分利用(4)消除了工作间的不合理中断从而缩短了工期。

4.流水施工的特点或实质是什么?特点:①科学地利用了工作面,争取了时间,工期比较合理②工作队及其工人实现了专业化施工,可使工人的操作技术熟练,更好地保证工程的质量,提高劳动生产率③专业工作队及其工人能够连续作业,使相邻的专业工作队之间实现了最大限度的合理地搭接④单位时间投入施工的资源量较为均衡,有利于资源供应的组织工作⑤为文明施工和进行现场的科学管理创造了有利条件实质:充分利用时间和空间,从而缩短了工期,增加了劳动力和物资需要量供应的均衡性,提高了劳动生产率,降低了工程成本5.什么是流水步距?它的主要作用是什么?两个相邻的施工队在保持连续施工的条件下,先后进入第一个施工段进行流水施工的时间间隔,叫流水步距。

作用是控制工程项目的节点和施工网络。

6.流水作业计算的假设基础是什么?其简化的计算方法内涵是什么?假定工程只有两道工序,即在m项任务(施工段)中的每项任务均需要完成A和B两道工序。

tij为i项任务(施工段)中完成j工序所需要的时间。

且必须先完成A再完成B。

7.施工中常用的最优化方法有哪些?简述其基本原理P351.施工组织设计的基本原则是什么?P422.施工方案及施工组织计划的主要内容是什么?P433.编制施工组织设计文件的主要步骤是什么?P444.施工进度图的主要形式有哪些?横道图的制作步骤是什么?横道图,垂直图,网络图。

《施工组织设计及概预算》考试复习题及参考答案

《施工组织设计及概预算》考试复习题及参考答案

《施工组织设计及概预算》考试复习题及参考答案中南大学现代远程教育课程考试复习题及参考答案《施工组织设计及概预算》一、判断正误1.在网络图中,工作时间最长的线路为关键线路,关键线路上的工作都是关键工作。

2.施工准备工作就是开工前的工作。

()3.单位工程施工平面图是对一个建筑物的施工场地的平面规划和空间布置。

4.在编制工程进度计划时,工期越短越好。

()5.在选择施工机械时,各种辅助机械或运输工具的选择,应与主导机械的生产能力协调配套。

()6.无论施工层数有多少,保证专业工作队连续作业的必要条件是施工段数大于或等于施工过程7.工程项目的直接费随工期的缩短而减少,而间接费则随工期的缩短而增加。

8.在网络计划工期优化过程中,为有效缩短工期,应选择缩短持续时间所增加费用最少的关键工作。

9.当发生进度偏差的工作为非关键工作时,则对总工期无影响。

()10.横道图是流水施工的表达方式之一,而网络图不是。

()11.在网络计划中,工作的最迟完成时间等于其紧后工作最迟开始时间的最大值。

12.单位工程施工组织的核心是正确编制进度计划。

()13.施工方案对进度计划的编制起指导和依据的作用。

()14.建筑产品施工的流动性是由建筑产品的多样性决定的。

()15.以关键节点为箭头节点的工作,其总时差与自由时差相等。

()16."工期-资源优化",就是在工期规定的情况下,使资源的需要量大致均衡。

17.施工起点流向,是指单位工程在平面或竖向上施工开始的部位和方向。

()18.技术间歇时间就是考虑合理的工艺等待间歇的时间。

()19.专业工作队能连续施工,且施工段没有空闲的施工组织方式才是流水施工组织。

()20.施工进度计划是以拟建工程的投产或交付使用为目的的。

()21.铁路工程静态投资的费用种类,分为建筑工程费、安装工程费、设备工器具购置费、其他费用及基本预备费五种。

()22.编制铁路工程设计概算时,风沙地区施工增加费是以受影响的室外建安工程的工料机费为基数进行计算的。

建筑施工组织复习题集

建筑施工组织复习题集

建筑施工组织复习题集一、单选题1. 施工组织设计的主要目的是什么?A. 提高施工效率B. 确保施工质量C. 降低施工成本D. 确保施工安全2. 施工组织设计中,施工方案的确定应考虑哪些因素?A. 工程规模和特点B. 施工环境和条件C. 施工技术和设备D. 所有以上因素3. 施工进度计划的编制应遵循哪些原则?A. 科学性、合理性、可行性B. 经济性、安全性、环保性C. 灵活性、稳定性、连续性D. 所有以上因素4. 施工组织设计中,施工平面图的设计应遵循哪些原则?A. 合理布局、节约用地B. 满足施工需要、保证施工安全C. 符合环保要求、美观大方D. 所有以上因素5. 施工组织设计中,施工方案的优化主要体现在哪些方面?A. 施工方法的改进B. 施工流程的优化C. 施工资源的合理配置D. 所有以上因素二、多选题6. 施工组织设计中,施工方案的选择需要考虑哪些方面?A. 施工成本B. 施工周期C. 施工难度D. 施工风险7. 施工组织设计中,施工进度计划的调整应考虑哪些因素?A. 施工资源的变化B. 施工环境的变化C. 施工技术的发展D. 施工政策的调整8. 施工组织设计中,施工平面图的设计应考虑哪些因素?A. 施工场地的地形地貌B. 施工设施的布局C. 施工交通的组织D. 施工安全的要求9. 施工组织设计中,施工方案的实施需要哪些保障措施?A. 施工人员的专业培训B. 施工设备的维护保养C. 施工材料的供应保障D. 施工环境的监测监控10. 施工组织设计中,施工方案的评估应包括哪些内容?A. 施工方案的可行性分析B. 施工方案的经济性评价C. 施工方案的技术性评价D. 施工方案的风险性评估三、判断题11. 施工组织设计是施工准备工作的重要组成部分,对整个工程的顺利进行具有决定性影响。

(对/错)12. 施工组织设计中,施工方案的选择只需要考虑施工成本,不需要考虑施工周期和施工难度。

(对/错)13. 施工进度计划的编制应保证施工的连续性和均衡性,避免施工过程中的停工和窝工现象。

施工组织试题及答案

施工组织试题及答案

施工组织试题及答案一、选择题(每题2分,共20分)1. 施工组织设计的主要目的是()。

A. 提高施工效率B. 降低施工成本C. 确保施工安全D. 协调施工各方2. 施工组织设计通常包括哪些内容?()A. 施工方案B. 施工进度计划C. 施工资源配置D. 所有以上选项3. 施工组织设计中,施工方案的制定应遵循哪些原则?()A. 经济性B. 可行性C. 安全性D. 所有以上选项4. 施工进度计划的编制应考虑哪些因素?()A. 工程量B. 施工工艺C. 资源供应情况D. 所有以上选项5. 施工资源配置中,人力资源的配置应考虑哪些因素?()A. 工程规模B. 施工技术要求C. 施工进度要求D. 所有以上选项二、判断题(每题1分,共10分)6. 施工组织设计是一次性的工作,不需要根据实际情况进行调整。

()7. 施工组织设计中,施工方案的制定不需要考虑施工安全。

()8. 施工进度计划的编制只需考虑工程量,无需考虑施工工艺。

()9. 施工资源配置中,不需要考虑施工进度要求。

()10. 施工组织设计应以提高施工效率为主要目标,其他因素可以忽略。

()三、简答题(每题10分,共30分)11. 简述施工组织设计的重要性。

12. 阐述施工进度计划编制的基本原则。

13. 描述施工资源配置的主要内容及其重要性。

四、案例分析题(每题15分,共40分)14. 某建筑工程项目在施工过程中遇到了材料供应不足的问题,导致施工进度延误。

请分析可能的原因,并提出解决方案。

15. 假设你是该项目的项目经理,请根据施工组织设计的要求,制定一个施工安全管理制度。

参考答案一、选择题1. D2. D3. D4. D5. D二、判断题6. 错误7. 错误8. 错误9. 错误10. 错误三、简答题11. 施工组织设计的重要性在于它能够确保施工过程的有序进行,提高施工效率,降低成本,确保施工安全,协调各方关系,最终实现工程目标。

12. 施工进度计划编制的基本原则包括:科学性、合理性、可行性、灵活性和系统性。

建筑施工组织考试复习题

建筑施工组织考试复习题

《建筑施工组织》复习试题一一、单项选择题:1、施工组织设计是用以指导施工项目进行施工准备和正常施工的基本( B )文件。

A、施工技术管理B、技术经济C、施工生产D、生产经营2、施工组织设计是用以指导施工项目进行(D )的基本技术经济文件。

A、施工准备B、正常施工C、投标报价D、施工准备和正常施工3、施工过程的连续性是指施工过程各阶段、各工序之间在(A )具有紧密衔接的特性。

A、在时间上B、空间上C、工序上D、阶段上4、施工组织设计是(A )的一项重要内容.A、施工准备工作B、施工过程C、试车阶段D竣工验收5、工程项目施工总成本由直接成本和间接成本两部分组成,随着工期的缩短,会引起( B )。

A、直接成本和间接成本同时增加B、直接成本增加和间接成本减少C、直接成本和间接成本同时减D、间接成本增加和直接成本减少6、在双代号或单代号网络计划中,判别关键工作的条件是该工作(D )最小A、自由时差B、与其紧后工作之间的时间间隔C、持续时间D、总时差7、在双代号网络图中工作i—j中i和j的大小关系是(C )A、i=jB、i>jC、i〈jD、i和j大小关系不能确定8、在工程网络计划中,关键线路是指(B )的线路A、双代号网络计划中没有虚箭线B、时标网络计划中没有波形线C、双代号网络计划中由关键节点组成D、单代号网络计划中由关键工作组成9、工程网络计划执行过程中,如果某项工程的实际进度拖延的时间等于总时差,则该工作(A )C、必定影响其紧后工作的最早开始D、必定影响其后续工作的最早开始10、工程网络计划执行过程中,如果某项工程的实际进度拖延的时间等于总时差,则该工作( A )A、不会影响其紧后工作的最迟开始B、不会影响其后续工作的正常进行C、必定影响其紧后工作的最早开始D、必定影响其后续工作的最早开始11、在工程网络计划中,如果某项工作拖延时间超过自由时差,则(A )A必定影响其紧后工作的最早开始时间B、必定影响总工期C、该项工作必定变为关键工作D、对其后续工作及工程总工期无影响12、在网络计划中,如果工作的自由时差正好被利用完,则会影响(A )A、本工作的最早完成时间B、其紧后工作的最早开始时间C、平行工作的最早完成时间D、其后续工作的最早完成时间13、在工程网络计划执行过程中,如果某工作进度拖后,必影响的工作是该工作的(B )A、先行工作B、后续工作C、平行工作D、紧前工作14、在工程网络计划中,自由时差是不影响(A )的前提下,该工作可以利用的机动时间A、紧后工作的最早开始B、后续工作的最早开始C、紧后工作的最迟开始D、本工作的最早完成15、在工程网络计划中,工作的总时差是指在不影响(B )前提下,该工作可以利用的机动时间A、紧后工作最早开始B、后续工作最迟开始C、紧后工作的最迟开始D、紧后工作的最早完成16、工程网络计划的计划工期(C )A、等于要求工期B、等于计算工期C、不超过要求工期D、不超过计算工期17、已知某工程网络计划中工作M的自由时差为3天,总时差为5天,现实际进度影响总工期1天,在其他工作均正常的前提下,工作M的实际进度比计划进度拖延了(D )天A、3天B、4天C、5天D、6天18、工期优化以( D )为目标,使其满足规定A费用最低B资源均衡C、最低成本D缩短工期19、网络计划的工期优化的目的是缩短(B )A、计划工期B、计算工期C、要求工期D、合同工期20、工程项目最有效的科学组织方法是( C )A、平行施工B顺序施工C、流水施工D、依次施工21、最基本、最原始的施工组织方式是( B D)A、平行施工B顺序施工C、流水施工D、依次施工22、在拟建工程任务十分紧迫、工作面允许以及资源保证供应的条件下,可以组织(A )。

建筑施工组织复习题(带答案)

建筑施工组织复习题(带答案)

名词解释
1.流水施工:流水施工组织方式是施工对象按一定的时间间隔依次开始施工,各工作队按一定的时间间隔依次在各个施工对象上工作,不同的工作队在不同的施工对象上同时工作的组织施工的方法。
2.流水参数:在组织拟建工程项目流水施工时,用以表达流水施工在工艺流程、空间布置和时间排列等方面开展状态的参数,称为流水参数。
11.施工组织总设计、单位工程施工组织设计、分部分项工程施工 设计,编制时共有内容是(C )。 A. 施工部署 B. 技术经济指标 C. 工程概况 D. 各项资源的需要量计划
5.下列(A)项不是技术资料准备内容。 A.社会劳动力调查 B.熟悉和会审图纸 C.编制施工图预算 D.编制施工组织设计 6.下列( D )不属于施工现场准备。 A.三通一平 B.测量放线 C.搭设临时设施 D.地方材料准备7.在工业建设中,拟建一个化肥厂,则该项目是一个(C )。 A.单项工程 B.单位工程 C.建设项目 D.分部分项工程 8.凡是具有单独设计,可独立施工,竣工后可单独发挥生产能力 或效益的工程,称为一个(A )。 A.单项工程 B.单位工程 C.分部工程 D.分项工程 9.征地拆迁是基本建设项目建设程序的哪个阶段(B )。 A.实施阶段 B.准备阶段 C.决策阶段 D.实施规划阶段 10.图纸会审,编制单位工程施工组织设计是建筑施工程序的哪个 阶段(D )。 A.承接施工任务,鉴定施工合同 B.进行工程验收交付使用 C.精心组织施工、加强各项管理 D.落实施工准备,提出开工报告
14.1 什么是依次施工、平行施工和流水施工?要点:依次施工又叫顺序施工,它是将拟建工程项目的整个建造过程分解成若干个施工过程,按照一定的施工顺序,前一个施工过程完成后,下一个施工过程才开始施工;或前一个工程完成后,下一个工程才开始施工。在拟建工程任务十分紧迫、工作面允许以及资源保证供应的条件下,可以组织几个相同的工作队,在同一时间、不同空间上,完成同样的施工任务。流水施工组织方式是施工对象按一定的时间间隔依次开始施工,各工作队按一定的时间间隔依次在各个施工对象上工作,不同的工作队在不同的施工对象上同时工作的组织施工的方法。 14.2 简述流水施工的概念?要点:流水施工组织方式是施工对象按一定的时间间隔依次开始施工,各工作队按一定的时间间隔依次在各个施工对象上工作,不同的工作队在不同的施工对象上同时工作的组织施工的方法。 14.3 说明流水施工的特点? 要点:①科学地利用了工作面,争取了时间,工期比较合理; ②工作队及其工人实现了专业化施工,可使工人的操作技术熟练,更好地保证工程质量,提高劳动生产率; ③专业工作队及其工人能够连续作业,使相邻的专业工作队之间实现了最大限度的合理地搭接;④单位时间投入施工的资源量较为均衡,有利于资源供应的组织工作; ⑤为文明施工和进行现场的科学管理创造了有利条件。 14.4 说明流水参数的概念和种类?要点:在组织拟建工程项目流水施工时,用以表达流水施工在工艺流程、空间布置和时间排列等方面开展状态的参数,称为流水参数。包括:工艺参数、空间参数和时间参数。 14.5 试述划分施工段的目的和原则? 要点:目的:在保证工程质量的前提下,为专业工作队确定合理的空间活动范围,使其按流水施工的原理,集中人力和物力,迅速将其完成,尽快地、依次地、连续地转入下一个施工段,为其相邻的专业工作队尽早地提供工作面。原则:①专业工作队在各个施工段上的劳动量要大致相等,其相差幅度不宜超过10%~15%; ②对多层或高层建筑物,施工段的数目要满足合理流水施工组织的要求,即m≥n;③为了充分发挥工人、主导机械的效率,每个施工段要有足够的工作面,使其所容纳的劳动力人数或机械台数,能满足合理劳 动组织的要求;④为了保证拟建工程项目的结构整体完整性,施工段的分界线应尽可能与结构的自然界线(如沉降缝、伸缩缝)相一致; ⑤对于多层的拟建工程项目,既要划分施工段又要划分施工层,以保证相应的专业工作队在施工段与施工层之间,组织有节奏、连续、均衡地流水施工。 14.6 施工段数与施工过程数的关系是怎样的?要点: ① m<n:各专业工作队都不能连续施工(窝工现象)。 ② m>n:各专业工作队都能连续施工,但施工段有空闲,即工作面未被充分利用,但次空闲可以加以利用。 ③ m=n:各专业工作队都能连续施工,施工段没有空闲。 14.7 简述工艺参数的概念和种类?要点:在组织流水施工时,用以表达流水施工在施工工艺上开展顺序及其特征的参数。具体地说是指在组织流水施工时,将拟建工程项目的整个建造过程分解为施工过程的种类、性质和数目的总称。包括施工过程(n)和流水强度(V)两种 。 14.8 简述空间参数的概念和种类?要点:在组织流水施工时,用以表达流水施工在空间布置上所处状态的参数,称为空间参数。包括工作面、施工段和施工层 。 14.9 简述时间参数的概念和种类?要点:在组织流水施工时,用以表达流水施工在时间排列上所处状态的参数,称为时间参数。 包括流水节拍、流水步距、平行搭接时间、技术间歇时间、组织管理间歇时间和流水施工工期等。 14.10 流水施工按节奏特征不同可分为哪几种方式,各有什么特点?要点:有节奏流水施工[等节奏流水施工(固定节拍流水施工,特点:所有的施工过程在各个施工段上的流水节拍和流水步距彼此相等)、异节奏流水施工(成倍节拍流水施工,特点:同一施工过程在各个施工段上的流水节拍相等,不同的施工过程在同一施工段上的流水节拍在数值上不等但互为倍数关系 、分别流水施工,特点:每个施工过程在各个施工段上的流水节拍,不尽相等;各个施工过程之间的流水步距不完全相等,且差异很大)]和无节奏流水施工(特点:流水节拍不相等、流水步距不相等、无节奏可循)。 14.11 试说明成倍节拍流水的概念和建立步骤?要点:在组织流水施工时,同一施工过程在各个施工段上的流水节拍相等,不同的施工过程在同一施工段上的流水节拍在数值上具有某种倍数关系。步骤: ⑴确定流水节拍; ⑵确定流水步距:找出最大公约数; ⑶确定专业工作队数目; ⑷确定计划总工期。 14.12 分别流水施工的组织步骤有哪些?要点: ⑴确定施工起点流向,分解施工过程;⑵确定施工顺序,划分施工段;⑶按公式计算各施工过程在各个施工段上的流水节拍; ⑷按一定方法确定相邻两个专业工作队之间的流水步距;⑸按公式计算流水施工的计划工期;⑹绘制流水施工进度图表。

施工组织复习题答案

施工组织复习题答案

施工组织复习题答案施工组织设计是工程项目管理的重要组成部分,它涉及到施工方案的制定、施工过程的组织、施工资源的配置以及施工进度的控制等多个方面。

以下是施工组织复习题的答案,供参考:一、单项选择题1. 施工组织设计的首要任务是( A )。

A. 确定施工方案B. 编制施工进度计划C. 制定施工资源计划D. 确定施工质量标准2. 施工组织设计的基本原则不包括( D )。

A. 科学性B. 可行性C. 经济性D. 随意性3. 施工方案选择的主要依据是( C )。

A. 施工单位的资质B. 施工单位的信誉C. 工程特点和施工条件D. 施工单位的规模4. 施工进度计划的编制应遵循( B )。

A. 先易后难的原则B. 科学合理的原则C. 先重后轻的原则D. 先急后缓的原则5. 施工资源计划的内容包括( D )。

A. 人力资源计划B. 物资资源计划C. 财务资源计划D. 以上都是二、多项选择题1. 施工组织设计的内容包括( ABCD )。

A. 施工方案设计B. 施工进度计划C. 施工资源计划D. 施工质量与安全管理2. 施工方案设计应考虑的因素包括( ABCD )。

A. 工程规模B. 工程结构特点C. 施工环境D. 施工技术条件3. 施工进度计划的调整应考虑( ABC )。

A. 施工进度的实际情况B. 施工资源的供应情况C. 施工条件的变化D. 施工单位的意愿4. 施工资源计划包括( ABC )。

A. 人力资源计划B. 物资资源计划C. 施工设备计划D. 施工方法计划5. 施工质量与安全管理的内容包括( ABCD )。

A. 施工质量标准B. 施工安全规范C. 施工质量控制D. 施工安全管理三、简答题1. 简述施工组织设计的作用。

施工组织设计是确保施工过程顺利进行的重要手段。

它通过对施工方案、施工进度、施工资源和施工质量与安全管理等方面的科学规划,可以提高施工效率,降低成本,保证工程质量和施工安全。

2. 施工方案设计应遵循哪些原则?施工方案设计应遵循科学性、可行性、经济性和安全性等原则,确保施工方案既符合工程实际,又能满足施工质量和安全的要求。

施工组织设计试题库

施工组织设计试题库

试题三一、单项选择题1、( A ) 和 ( DA 编制施工组织设计D 编制工程预算二、多项选择题第一部施工组织概分论第一节施工组织设计的基本原则第二节施工准备工作) 是施工技术准备工作的重要内容。

B 施工机具及物资准备C 组织施工队伍E 三通一平1、施工准备工作主要包括 ( BCFG )A 竣工资料的准备B 劳动组织准备C 现场准备D 标底的计算F 技术准备 G 物资准备1、图纸会审的目的?答案: (1) 、了解设计意图并询问图中不清楚部分。

(2) 、对图中差、漏、碰、缺和不符合国家标准进行更正和补充。

第三节施工组织设计概述 (必选题)一、填空题1 、施工组织设计分为:施工组织总设计,单位工程施工组织设计,分部分项工程施工组织设计.2 、施工组织设计的内容有:建设项目的工程概况和施工条件、施工部署及施工方案、施工总平面图、施工进度计划、保证工程质量和安全的技术措施、施工组织设计的主要经济指标。

二、多项选择题2、施工组织设计文件中的“图、案、表”分别指的是 ( BDE )A 施工方法B 施工平面图C 网络图D 施工方案试题三E 施工进度计划表3、施工组织设计需要完成的工作是 ABCDGA 提出切实可行的施工技术组织措施B 确定施工方案C 确定开工前完成的各项准备工作D 合理布置现场的总平面E 确定工程造价F 确定设计方案G 确定进度计划第二部分第一节一、单项选择题流水施工原理流水施工概述1. 在以下三种施工组织方法中,所用工期最短的是( )A 依次施工B 平行施工C 流水施工2、施工进度计划一般用图表来表示,通常采用两种形式的图表,它们分别是线条图和网络图、第二节流水施工参数(必选题)一、填空题1、流水施工的时间参数有流水节拍、工期、流水步距。

2、确定各项目的施工持续时间的方法主要有经验估计法、定额计算法、倒排计划法三种。

3、砖墙采用分段流水施工时,其分段位置宜设在变形缝、防震缝或处。

二、单项选择题1、流水强度反映的工程量是指( )工程量。

施工组织设计复习题

施工组织设计复习题

2010 级《建筑工程施工组织》建经 3 班复习资料一. 判断题:(X )1.建筑施工的流动性主要是由于建筑产品的多样性造成的。

()2. 屋面工程不分段通常是因为工程较小的缘故。

()3. 在按排施工进度计划时,应优先按排控制工期的主导分部分项工程。

()4。

室内抹灰在同一层的施工顺序总为:地面—天棚—墙面。

()5。

在按排施工进度计划时,应优先按排控制工期的主导分部分项工程。

()6. 施工准备工作是指施工过程中的准备工作。

()7. 选择施工机械时应首先选择主导工程的施工机械,然后选择与其配合的辅助机械和运输工具。

()8. 对同一分项工程采用的施工方法和施工机械一致时,产量定额和时间定额互为倒数。

()9。

节点编号可以全是偶数或全是奇数。

()10。

施工准备工作必须分阶段、有组织、有计划、有步骤的进行。

()11。

组织施工时,当节拍特征为成倍节拍时,就只能组织成倍节拍流水。

()12。

划分施工段目的是为了加快进度,因此,数目越多,进度越快。

()13。

双代号网络计划中,虚工作只占用时间而不耗资源。

()14。

一个网络计划图中至少有一条关键线路。

()15。

自由时间为零的工序一般为关键工序。

()16。

原始资料是指施工前掌握的资料。

()17.单位工程施工组织设计一般由建设单位编制。

()18。

流水施工显著特征是所有过程都连续均衡地施工。

()19. 双代号网络计划中,虚工作只占用时间而不耗资源。

()20. 一个网络计划图中可以有若干条关键线路。

()21. 布置单位工程施工平面图时,首先要确定搅拌站、加工棚、仓库的位置。

()22. 为了更好的满足防火要求,布置工地内消防栓的位置时,距建筑物越远越好。

()23. 对于单层建筑物来说,确定施工起点及流向就是确定平面上开始施工的部位及其流动的方向。

()24. 凡具有单独的设计文件,竣工后可以独立发挥生产能力或效益的工程,称为一个单位工程。

()25. 建筑产品的多样性主要是由于建筑产品的固定性造成的。

建筑施工组织设计复习题

建筑施工组织设计复习题

建筑施工组织设计复习题一、单选题1.建筑施工组织设计的基本原则包括以下哪些?A. 合理性B. 可靠性C. 经济性D. 安全性2.建筑施工组织设计中,施工总进度计划的编制应考虑以下哪些因素?A. 工程量B. 人力资源C. 施工技术D. 材料供应3.施工组织设计中,施工现场应该设置哪些临时设施?A. 宿舍B. 厕所C. 施工办公室D. 手机充电站4.施工计划排列图是施工组织设计的重要内容之一,其中横坐标表示什么?A. 工序B. 工期C. 质量D. 成本5.哪些因素会影响施工组织设计中的人力资源安排?A. 工期要求B. 工作量C. 劳动力技术水平D. 地理环境二、多选题1.在建筑施工组织设计中,需要考虑哪些要素?A. 工期要求B. 施工机具C. 环境保护D. 资金投入2.建筑施工组织设计中必须考虑哪些工程技术内容?A. 施工工艺B. 材料选择C. 质量控制D. 施工效率3.施工组织设计中,应考虑哪些安全管理要求?A. 施工现场安全B. 人员防护C. 设备安全D. 施工交通4.以下哪些文件是施工组织设计的重要依据?A. 建筑设计方案B. 地质勘察报告C. 施工图纸D. 工程量清单5.施工组织设计中,对工期要求合理性的评价主要包括哪些方面?A. 工序安排合理B. 施工机具配备C. 施工人员数量D. 施工技术水平三、简答题1.什么是建筑施工组织设计?为什么要进行施工组织设计?。

施工组织设计复习题

施工组织设计复习题

施工组织设计复习题
施工组织设计是施工项目实施的重要环节,它关乎项目的安全、质
量和进度。

为了帮助大家复习施工组织设计相关知识,下面将提供几
道复习题,供大家参考。

题目一:施工组织设计的基本原则是什么?请简要描述。

题目二:在施工组织设计中,进度管理的目标是什么?请列举至少
三个方面。

题目三:在施工组织设计中,人员管理的内容包括哪些方面?请简
要描述。

题目四:施工组织设计中,设备管理具体指哪些内容?请列举至少
三个方面。

题目五:请简要概述施工组织设计中安全管理的重要性,并提供一
些常见的安全管理措施。

题目六:在施工组织设计中,现场布置的原则有哪些?请简要描述。

题目七:施工组织设计中,施工过程中的协调与配合是什么意思?
请简要描述其重要性。

题目八:在施工组织设计中,环境保护管理的内容包括哪些方面?
请列举至少三个方面。

题目九:施工组织设计中,施工质量控制的重点是什么?请简要阐述。

题目十:请简要概述施工组织设计中的成本控制管理,并提供一些
常见的成本控制措施。

以上是施工组织设计复习题,希望大家能根据题目进行思考和回答,以巩固和加深自己的知识。

祝大家考试顺利!。

土木工程施工组织设计复习题及答案

土木工程施工组织设计复习题及答案

土木工程施工组织设计复习题及答案一、单选题(共64题,64分)1、工作面、施工层在流水施工中所表达的参数为( A )。

A、空间参数B、工艺参数C、时间参数D、施工参数2、施工段,施工层在流水施工中所表达的参数为( A )。

A、空间参数B、工艺参数C、时间参数D、一般参数3、某流水施工过程,施工段m=4,施工过程n=6,施工层r=3,则流水步距的个数为( B )。

A、 6B、 5C、 4D、 34、流水施工的横道计划能够正确地表达( D )。

A、工作之间的逻辑关系B、关键工作C、关键线路D、工作开始和完成的时间5、组织等节奏流水施工的前提是( B )。

A、各施工过程施工班组人数相等B、各施工过程的施工段数目相等C、各流水组的工期相等D、各施工过程在各段的持续时间相等6、某工程由A、B、C三个施工过程组成,有2个施工层;现划分为四个施工段,流水节拍均为3d,试组织流水施工,该项目工期为( C )。

A、 21B、 48C、 30D、 207、不属于无节奏流水施工的特点是( A )。

A、所有施工过程在各施工段上的流水节拍均相等B、各施工过程的流水节拍不等,且无规律C、专业工作队数目等于施工过程数目D、流水步距一般不等8、缩短工期也不能无限制增加施工班组内人数,这是因为受到( A )的限制。

A、足够工作面B、劳动力C、生产资源D、时间9、两个相邻施工过程(专业队组)先后进入第一施工段的时间间隔,称作( C )。

A、流水节拍B、流水施工C、流水步距D、流水段10、在组织流水施工时,技术和组织间歇是两个不同的概念,下列哪一项为技术间歇( C )。

A、砼养护和测量放线B、砼养护和砂浆抹面C、砼养护和墙身位置弹线D、砼养护和机械转移时间11、同一个施工过程依次连续、均衡地施工,而不同施工过程呈平行进行状态的施工方式称(C )。

A、依次施工B、平行施工C、流水施工D、连续施工12、表达流水施工在工艺流程、空间布置和时间排列等开展状态的参数,称作( D )。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工组织设计复习题《施工组织设计》复习题A一、填空题1、单位工程施工组织设计主要包括、、三部分。

2、工作的自由时差是的一部分,指一项工作在不影响其前提下可以拥有的机动时间的时间。

3、组成双代号网络图的三要素包括、和。

4、当计划工期等于计算工期时,总时差为的工作就是关键工作。

5、流水施工的技术参数包括、与。

6、已知某工作的最早开始时间是第9天,正常工作历时为6天,工作总时差为4天,则该工作最迟开始时间为第天。

7、一个建设项目一般有、、和。

8、流水施工主要有、、三种形式。

9、流水施工时间参数一般包括流水节拍、和工期等。

二、选择题1、下列哪一个选项不属于建设前期的施工准备工作()A.落实施工组织准备工作B.施工现场准备B.搞好场内外准备工程D.准备工程与主要建安工程的配合2、施工展开的基本方式下列哪个选项不正确()A.平行施工B.流水施工C.隔个施工D.依次施工下列哪项不是施工流水的技术参数()A.工艺参数B.空间参数C.时间参数D.施工参数3、建筑产品的固定性是由()所确定。

A.建筑生产的特点B.经营管理的特点C.建筑产品本身的特点D.建筑产品的生产全过程4、一项工程的施工准备工作应在开工前及早开始,并()。

A.在拟建工程开工前全部完成B .在单位工程开始前完成C、贯穿于整个施工过程D.在单项工程开始前完成5、下列关于施工组织方式的描述,不正确的是()。

A.流水施工的资源投入较为均衡B.依次施工不能充分利用工作面C.平行施工的现场管理和组织最为简D.流水施工利于文明施工和科学管理6、划分施工段的目的是()。

A.便于组织施工专业队B.使施工对象形成批量适于组织流水C.便于明确责任保证工程质量D.便于计算工程量7、在组织有层间关系工程的等节奏流水时,为保证各施工队能连续施工,每层的施工段数m与施工过程数n的关系是()。

A.m<nB.m>nC.m=nD.m≥n8、工程网络计划中工期优化的目的是为了缩短()。

A.计划工期B.计算工期C.要求工期D.合同工期9、工期优化时,利用()来缩短工期,以达到优化目标。

A.时差调整B.改变关键线路C.均衡资源供应D.压缩关键工作的持续时间10、在双代号时标网络计划中,其关键线路是()。

A.自始至终没有虚工作的线路B.自始至终没有波形线的线路C.既无虚工作,又无波形线的线路D.所需资源最多的工作构成的线路三、名词解释1、单项工程:2、流水节拍:3、关键工作:4、总时差:5、线路:四、简答题1、用单线简图说明一般楼房的施工顺序及流水方向?2、施工平面图的设计原则及设计步骤?3、基本建设程序的内容?4、雨季施工准备工作?5、简述编制施工组织设计的原则?6、简述施工准备工作的任务?五、计算题1、某施工项目有I、II、III、IV四个施工过程组成,在竖向划分两个施工层,各施工过程在硌个施工段上的持续时间依次为6天、4天、6天和2天,施工过程II完成后,其相应施工段至少有组织间歇时间为3天,层间技术间歇时间为2天,试确定施工段数、计算工期并编制工期最短的施工方案。

2、根据工作已知工作明细表绘制双代号网络图,并计算6个时间参数。

工作A B C D E G H紧前工作D,C E,H ---H,D -工作历时3 5 4 7 2 7 8《施工组织设计》复习题B一、填空题7、流水施工的技术参数包括、与。

2、工程项目进度计划常用的表示方法有,。

3、工作的自由时差是的一部分,指一项工作在不影响其的前提下4、已知某工作的最早开始时间是第10天,正常工作历时为5天,工作总时差为5天,则该工作最迟开始时间为第天。

5、当计划工期等于计算工期时,总时差为的工作就是关键工作。

6、建设项目的建设程序一般分为、、、及。

7、组织施工时一般可采用、、、四种方式。

8、网络图的箭线有和两种。

二、选择题1、下列选项中,()是单位工程施工组织设计的核心。

A.工程概况B.施工方案C.施工平面图D.施工进度计划2、单位工程施工组织设计中,施工方案包括以下的()。

A.编制进度计划B.选择主要施工方法C.确定基本建设程序D.进行技术经济分析3、下列叙述中,不属于依次施工特点的是()。

A.工作面不能充分利用B.专业队组不能连续作业C.施工工期长D.资源投入量大,现场临时设施增加4、在双代号网络图中,实箭线的特点是()。

A.既不消耗时间,也不消耗资源B.只消耗时间,不消耗资源C. 不消耗时间,只消耗资源D.必然消耗时间,往往也要消耗资源5、下列有关虚工作的说法,错误的是()。

A.虚工作无工作名称。

B.虚工作的持续时间为零C.虚工作不消耗资源D.虚工作是可有可无6、下列有关关键线路的说法,正确的是()。

A.一个网络图中,关键线路只有一条B.关键线路是没有虚工作的线路C.关键线路是耗时最长的线路D.关键线路是需要资源最多的线路7、下列有关网络图的画法描述中,错误的是()。

A.同一编号只能代表一项工作B.应只有一个起点节点C.除终点节点外,不应再出现无外向箭线的节点D.中间节点只能有外向箭线8、某基础工程由挖基槽、浇垫层、砌砖基、回填土4个施工过程组成,在5个施工段组织全等节拍流水施工,流水节拍为3d,要求砖基础砌筑2d后才能进行回填土,该工程的流水工期为()。

A.24dB.26dC.28dD.30d9、在工程网络计划中,工作的最早开始时间应为其所有紧前工作()。

A.最早完成时间的最大值B.最早完成时间的最小值C.最迟完成时间的最大值D.最迟完成时间的最小值10、网络计划中某项工作的最迟完成时间是指()。

A.不影响其紧后工作最迟开始的时间B.不影响其紧前工作最早开始的时间C.由材料供应速度来确定的最迟时间D.由施工人员数量来确定的最迟时间三、名词解释1、施工组织设计2、项目3、流水节拍4、流水步距5、自由时差四、简答题1、用单线简图说明一般楼房的施工顺序及流水方向。

2、施工平面图的设计原则及设计步骤。

3、基本建设程序的内容4、施工进度计划编制的依据?5、施工进度计划编制的内容(步骤)?6、施工准备工作的内容?六、计算题1、某两层装饰工程,每层施工过程为吊顶、墙面和地面,其流水节拍为2天、2天、1天。

当进行到第二施工层时,需要1天的测量放线时间。

在保证工作队连续施工的条件下,求该工程每层最少的施工段数,计算工期并绘制施工进度表。

2、用节点时间参数的计算方法,计算下图各节点时间参数,并标明关键路线。

《施工组织设计》复习题C一、填空题1、单位工程施工组织设计主要包括、、三部分。

2、已知某工作最早开始时间是第4天,允许最迟早第12天完成,正常工作历时为4天,工作总时差为4天,则该工作最迟开始时间为第天。

3、组成双代号网络图的三要素包括、和。

4、单代号网络图用表示工作,用表示工作之间的逻辑关系。

5、流水施工的技术参数包括、与。

6、工程项目进度计划常用的表示方法有、。

7、季节性施工准备一般包括、和三种。

8、流水施工主要有、、三种形式。

二、选择题1.建筑产品的固定性是由()所确定。

A.建筑生产的特点B.经营管理的特点C.建筑产品本身的特点D.建筑产品的生产全过程2、单位工程施工组织设计编制程序中,以下几项顺序正确的是()。

A.施工进度计划一施工方案一施工平面图B.施工方案一施工进度计划一施工平面图C.施工进度计划一施工平面图一施工方案D.划分工序一计算持续时间一绘制初始方案一确定关键线路3、下列特点描述中.不属于无节奏流水施工的是()。

A.不同施工过程之间在各段上的节拍可能不等B.施工段可能有空闲C.每个施工队在每个施工层内都能连续作业D.施工队数多于施工过程数4、当某项工程参与流水的专业队数为5个时,流水步距的总数为()。

A.3个B.4个C.5个D.6个5、设基础工程由挖基槽、浇垫层、砌砖基、回填土四个有工艺顺序关系的施工过程组成,它们的流水节拍均为2d,若有4个施工段,则其流水工期为()。

A.8d B.12d C.10d D.14d6、有关单代号网络图的说法,错误的是()。

A.按照已定的逻辑关系顺序绘图B.图中不允许有循环回路C.节点间严禁使用无箭头的线段连接D.每个节点必定代表一项实际工作7、下列有关双代号时标网络计划的说法,正确的是()。

A.图上显示各项工作的最迟开始和最迟完成时间;B、图上不显示总时差,需另行计算C.关键线路需通过计算找出D.实箭线箭杆的长度与工作的持续时间无关。

8、虚工作不占工作时间,在时标网络计划中以()表示。

A.水平虚箭线B.倾斜虚箭线C.垂直的虚箭线D.竖直实箭线9、某工作有3项紧后工作,其持续时间分别为4d、5d、6d;其最迟完成时间分别为18d、16d、14d,本工作的最迟完成时间是()。

A.14dB.11dC.8dD.10d10、工期固定一资源均衡优化是利用()来进行的。

A.时差B.线路C.工期D.资源三、名词解释1、施工组织设计:2、流水节拍:3、关键工作:4、总时差:5、线路:四、简答题1、“七通一平”的含义?2、确定施工顺序应考虑那些因素?3、单位工程施工组织设计的编制依据?4、组织流水施工的条件?5、建筑产品的特点??6、进度计划编制的内容和步骤?五、计算题1、某工程网络计划如图,试计算网络图中的时间参数,并确定关键线路;根据计算情况,回答下列问题。

(1)、该项目工程是()天;(2)、实施中发现C工作拖后2天完成,工期是()天;(3)、实施中B工作提前2天完成,工期为()天;(4)、要保证工作12天完工,工作C最迟必须在()开工;(5)、若D工作拖延2天完成,F的时差有何变化(),工期为()天;(6)、若要求工程在第11天完工,拟缩短哪些工作的历时是有效的2、已知某混凝土工程有支模板、绑扎钢筋和浇注混凝土三个施工过程,每一施工过程划分三个流水段,其流水段节拍分别为4天、2天、4天,试分别用双代号网络图和搭接网络图表示其进度,并计算时间参数。
