开、闭式冷却水泵安装作业指导书要点(国汽34) .doc
水泵作业指导书
水泵作业指导书1 目的规范水泵运行操作,确保系统稳定运行。
2 适用范围适用于水泵的日常运行操作。
3 内容3.1 开泵3.1.1 离心泵开泵准备(1)关闭泵的排凝阀(2)关闭泵的放空阀(3)确认压力表安装好(4)投用压力表(5)投用冷却水,打开冷却水给水阀和排水阀(轴承箱、填料箱、泵体)确认回水畅通(6) 投用润滑油系统,确认油路畅通,无泄漏,通过看窗确认润滑油油位处于1/2~2/33.1.2 离心泵灌泵(1)缓慢打开入口阀(2)打开泵排气阀排气(3)确认排气完毕(4)关闭泵排气阀(5)盘车3.1.3 离心泵开泵(1)确认电动机送电,具各开机条件(2)确认泵出口阀关闭(3)盘车均匀灵活(4)启动电动机(5)如果出现下列情况立即停泵a.异常泄漏b.振动异常c.异味d.异常声响e.火花(电机接线盒冒火花或者轴摩擦冒火花)f.烟气(轴承冒烟或者电机冒烟)g.电流持续超高h.确认泵出口达到启动压力且稳定i.缓慢打开泵出口阀j.确认出口压力,电动机电流在正常范围内k.与岗位操作员联系l.调整泵的排量3.1.4 启动后的调整和确认3.1.4.1 泵(1)确认泵的振动正常(2)确认轴承温度正常(3)确认润滑油液面正常(4)确认润滑油的温度、压力正常(5)确认润滑油回油正常(6)确认无泄漏(7)确认密封的冷却介质正常(8)确认冷却水正常3.1.4.2 动力设备确认电动机的电流正常3.1.4.3 工艺系统(1)确认泵入口压力稳定(2)确认泵出口压力稳定3.1.4.4 最终状态:(1)泵入口阀全开(2)泵出口阀开(3)泵出口压力在正常稳定状态(4)动静密封点无泄漏3.2 停泵(1)关泵出口阀(2)停电动机(3)立即关闭泵出口阀(4)确认泵不反转(5)盘车(6)确认泵入口阀全开3.3水泵切换3.3.1 启动备用泵按1开泵规定启动备用水泵3.3.2 切换(1)缓慢打开备用泵出口阀(2)逐渐关小运转泵的出口阀(3)确认运转泵出口阀全关,备用泵出口阀开至合适位置(4)停运转泵电动机(5)关闭原运转泵出口阀(6)确认备用泵压力,电动机电流在正常范围内(7)调整泵的排量3.4机泵操作指南3.4.1 离心泵的日常巡检要点(1)泵及辅助系统a. 检查泵有无异常振动b. 检查轴承温度是否正常c. 检查润滑油液面是否正常d. 检查润滑油油质是否合格e. 检查泄漏是否符合要求f. 检查密封的冷却介质正常g. 检查冷却水是否正常(2)动力设备a. 检查电动机的运行是否正常b.检查电流是否正常(3)工艺系统a. 检查泵入口压力是否正常稳定b. 检查泵出口压力是否正常稳定(4)其它a. 备用泵按规定盘车b. 冬季注意防冻凝检查3.4.2 常见问题处理(1)离心泵抽空的现象、原因及处理现象:a. 机泵出口压力表读数大幅度变化,电流表读数波动;b. 泵体及管线内有噼啪作响的声音;c. 泵出口流量减小许多,大幅度变化。
水泵安装作业指导书

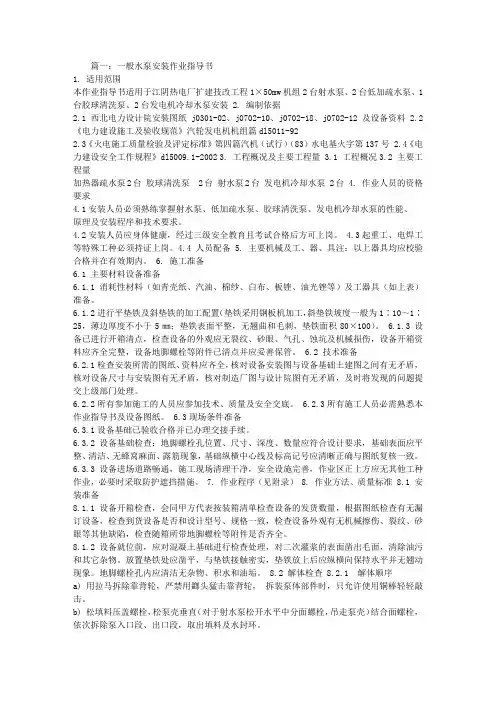

篇一:一般水泵安装作业指导书1. 适用范围本作业指导书适用于江阴热电厂扩建技改工程1×50mw机组2台射水泵、2台低加疏水泵、1台胶球清洗泵、2台发电机冷却水泵安装 2. 编制依据2.1 西北电力设计院安装图纸j0301-02、j0702-10、j0702-18、j0702-12及设备资料 2.2《电力建设施工及验收规范》汽轮发电机机组篇dl5011-922.3《火电施工质量检验及评定标准》第四篇汽机(试行)(83)水电基火字第137号 2.4《电力建设安全工作规程》dl5009.1-20023. 工程概况及主要工程量 3.1 工程概况3.2 主要工程量加热器疏水泵2台胶球清洗泵 2台射水泵2台发电机冷却水泵 2台 4. 作业人员的资格要求4.1安装人员必须熟练掌握射水泵、低加疏水泵、胶球清洗泵、发电机冷却水泵的性能、原理及安装程序和技术要求。
4.2安装人员应身体健康,经过三级安全教育且考试合格后方可上岗。
4.3起重工、电焊工等特殊工种必须持证上岗。
4.4 人员配备5. 主要机械及工、器、具注:以上器具均应校验合格并在有效期内。
6. 施工准备6.1 主要材料设备准备6.1.1消耗性材料(如青壳纸、汽油、棉纱、白布、板锉、油光锉等)及工器具(如上表)准备。
6.1.2进行平垫铁及斜垫铁的加工配置(垫铁采用钢板机加工,斜垫铁坡度一般为1∶10~1∶25,薄边厚度不小于5㎜;垫铁表面平整,无翘曲和毛刺,垫铁面积80×100)。
6.1.3 设备已进行开箱清点,检查设备的外观应无裂纹、砂眼、气孔、蚀坑及机械损伤,设备开箱资料应齐全完整,设备地脚螺栓等附件已清点并应妥善保管。
6.2 技术准备6.2.1检查安装所需的图纸、资料应齐全,核对设备安装图与设备基础土建图之间有无矛盾,核对设备尺寸与安装图有无矛盾,核对制造厂图与设计院图有无矛盾,及时将发现的问题提交上级部门处理。
6.2.2所有参加施工的人员应参加技术、质量及安全交底。
水泵安装与维护手册
水泵安装与维护手册1. 引言水泵是一种常用的机械设备,用于输送液体,广泛应用于工业、农业、建筑等领域。
正确的安装和维护水泵对于其正常运行和延长使用寿命至关重要。
本手册将为您介绍水泵的安装和维护要点,以确保水泵的安全、高效运行。
2. 水泵安装2.1 场地选择选择水泵安装的场地要充分考虑以下因素:- 场地应具备足够的空间,方便设备摆放和维修。
- 场地应平整稳固,并具备良好的地基地质条件。
- 场地应远离腐蚀性气体和有害物质的污染源。
2.2 安装基础水泵的安装基础应满足以下要求:- 基础应承受水泵和管道的重量,具有良好的稳定性。
- 基础应与设备之间设置防振垫,以降低振动传递。
- 基础应有足够的排水措施,并确保无积水。
2.3 输水管道安装- 确定水泵的进、出口管径和连接方式。
- 管道应平直、无积水,并避免过多的弯头,以减小流阻。
- 对于长距离输水管道,应设置排气孔,以防止气阻影响泵的工作。
3. 水泵维护3.1 日常保养- 定期检查水泵的各个连接部位,并紧固螺栓、螺母。
- 定期清洁水泵表面和进、出口,避免污物堵塞。
- 注意观察水泵运行时的噪音和振动情况,如有异常应及时处理。
3.2 润滑维护- 根据水泵的使用情况和说明书要求,及时添加或更换润滑油脂。
- 定期清洗润滑系统过滤器,以确保润滑油的纯净性。
- 润滑油脂应根据气候条件和工况要求合理选择,以保证水泵正常工作。
3.3 清洗维护- 定期清洗和检查水泵的进口筛网,避免堵塞。
- 检查并清理水泵内部的沉淀物,保持水泵内部清洁。
- 定期检查水泵叶轮和轴承的磨损情况,如有磨损应及时更换。
4. 注意事项- 在进行水泵安装和维护时,务必断开电源,确保安全操作。
- 水泵运行时不得长时间超负荷工作,以免损坏设备。
- 避免水泵频繁启停,以延长设备使用寿命。
- 如遇到无法排除的故障或异常现象,应及时请专业人员进行维修。
5. 结论本手册介绍了水泵的安装和维护要点,以帮助用户正确操作和保养水泵设备。
各泵类操作作业指导书
各泵类操作作业指导书前言在现代工业中,泵类设备是常用设备之一。
各种泵类在不同的领域中有不同的应用。
正确和安全地操作泵类设备是保证工业生产的重要保障。
本文将介绍各种泵类操作作业的基本步骤、注意事项和常见故障排除方法。
01. 堵塞泵类操作作业步骤堵塞泵类操作指将泵类设备堵塞住后停止工作状态的操作。
堵塞泵类操作时我们需要注意以下步骤。
第一步:准备工作在开始堵塞泵类操作前,需要做好以下准备工作。
•确保设备通电接地良好。
•确保设备开关处于关闭状态。
•按要求进行装备检查。
•穿戴个人防护用品,包括手套、眼镜等。
第二步:操作泵类设备操作泵类设备时需要注意以下事项。
•按要求正确调节设备,仔细观察工作状态。
•不可用手触及设备内部,操作时需使用工具。
•操作过程中需要保持专注和警惕。
第三步:关闭设备当设备已经操作完毕后,要注意及时关闭设备。
•先将设备的电源切断,关闭设备。
•等待设备完全停止运行后再进行后续的维护工作。
02. 发动机泵类操作作业步骤发动机泵类操作是指网格员操作发动机泵的过程,其中需要注意以下几个步骤。
第一步:操作前准备发动机泵操作前的准备工作包括以下内容:•仔细检查发动机泵的各项部件是否损坏或脱落。
•检测冷却水、机油、燃油等液位,确保运行时液位充足。
•启动发动机泵时,保持操作室内通风良好。
•车辆停放位置应该选择平坦、无堆积物的地方。
第二步:操作发动机泵操作发动机泵时需要注意以下几点。
•发动机泵启动前应先透过油杆、水杆、电线等检查发动机泵的状态。
•开机操作时先拔掉燃油泵电源插头,然后转动钥匙,如果成功启动可以驾车立刻开出。
第三步:关闭发动机泵关闭发动机泵时需要注意以下几点。
•将发动机泵切断电源,将发动机泵关停。
•等待设备完全停止运行后再进行后续的维护工作。
03. 离心式泵类操作作业步骤离心式泵操作是指操作离心式水泵的过程,其中需要注意以下几个步骤。
第一步:操作前准备操作前需要做好以下准备。
•检查水泵各部分是否有破损,并要按操作规程检查设备部件和耗材。
水泵安装施工作业指导书
水泵安装施工作业指导书1.立式水泵安装形式:1.1适用范围:适用于立式水泵的安装。
1.2大样图1.3 工艺核心要义叙述:(1)立式水泵安装时减震要求参照以上形式,并排立式水泵应采用整体槽钢基础;(2)立式泵不应采用弹簧减震器;(3)立式泵安装样式 A 为标准做法,如果空间距离不够,则软接安装于立管上采用 B 安装方式;(4)减振器的安装方法和卧式泵的相同;(5)泵采用橡胶减震垫片时安装方法以及基座的处理同卧式泵。
(6)多台多级立式生活水泵可共用型钢或混凝土基础增加稳定性。
(7)给水泵、消防泵、采暖循环泵等各种设备、管道应标明管道性质、流向及标牌。
2.潜污泵安装形式2.1适用范围适用于潜污泵的安装。
2.2大样图2.3 要求(1)此标准按水泵为一备一用,两台潜污泵轮换工作的情况考虑;(2)建议排污泵出水管径≤DN80 时釆用螺纹连接,≥DN100 时釆用沟槽、焊接连接,如有必要,也可采用法兰连接;(3)H1 为阀门安装高度为 1200mm;(4)H2 为支架高度,安装在软接头与止回阀之间。
2.4 工艺核心要义叙述:(1)一般潜污泵可釆用软连接方式进行安装;耦合式潜污泵可采用硬连接方式进行安装,但在管路中必须加设软接头。
软接釆用织物增强橡胶软管连接,与泵和管道连接处釆用不锈钢连接卡箍,每边不少于两个,也可用卡子夹紧或带法兰的软管连接;(2)管道的连接方式可釆用螺纹连接或沟槽连接,无论釆用何种连接方式,阀门选择方式及安装方式均应相应一致。
(3)安装样式 A 采用链子上提取出水泵检修,安装样式 B 采用固定杆耦合安装,检修时直接上提取出水泵。
(4)排污泵安装时阀门和附加自上到下的安装顺序为闸阀、止回阀、压力表、软接头,排水管穿越墙、顶板时安装套管,阀门、管件、支架标高一致。
给水泵安装作业指导书
给水泵安装作业指导书1. 引言本文档提供了给水泵安装作业的指导和步骤。
安装给水泵需要仔细操作,以确保其正常运行和安全运行。
2. 准备工作在开始给水泵安装作业之前,需要进行以下准备工作:•确定给水泵的位置和安装方式。
•确定所需的安装材料和工具。
•检查给水泵和相关管道的状态,确保没有损坏或堵塞。
3. 安装步骤3.1 轻型给水泵的安装以下是安装轻型给水泵的步骤:1.将给水泵放置在预定的位置上。
确保泵底部与地面平齐,并确保有足够的空间进行维护和清洁。
2.使用螺丝刀固定给水泵的底座。
确保底座稳固,并使用水平仪进行校准。
3.连接给水泵到水源。
根据水泵和管道的尺寸,选择合适的接头和密封材料。
4.连接给水泵到水输送管道。
使用合适的接头和密封材料,确保连接牢固且无漏水。
5.连接电源到给水泵。
根据给水泵的电压和功率要求,选择合适的电缆和插座。
6.进行测试和调整。
打开水源和电源,确保给水泵正常运行,并调整水流量和压力。
3.2 重型给水泵的安装以下是安装重型给水泵的步骤:1.准备一个坚固的基座,以支撑重型给水泵。
确保基座垂直和水平。
2.使用合适的工具,将给水泵安装在基座上。
根据给水泵的重量和尺寸,使用螺栓或锚固螺栓进行固定。
3.进行配管工作。
根据给水泵和管道的尺寸,选择合适的配管材料和接头。
4.连接电源到给水泵。
根据给水泵的电压和功率要求,选择合适的电缆和插座。
5.进行测试和调整。
打开水源和电源,确保给水泵正常运行,并调整水流量和压力。
4. 安全注意事项在给水泵安装作业中,需要遵守以下安全注意事项:•在操作给水泵时,确保电源已经断开。
•使用适当的个人防护装备,如手套和护目镜。
•在安装过程中,避免使用损坏的或不合适的材料和工具。
•在操作重型给水泵时,确保有足够的工作人员参与,以确保安全。
5. 结论本文档提供了给水泵安装作业的指导和步骤,包括轻型和重型给水泵的安装。
在执行安装作业之前,确保准备工作完成,并遵守安全注意事项。
泵安装作业指导书
1、基础的验收与处理(1)土建移交基础时,应备齐下列技术资料:基础的外形尺寸、标高、中心线实测记录;基础的强度试验报告。
(2)基础的外观检查:基础上不得有裂纹、蜂窝、露筋等缺陷。
(3)根据图纸要求,由测量人员放出基础标高、中心线的三角形标志,并弹出墨线。
(4)复测预留地脚螺栓孔的位置,其允许偏差为±10mm,深度允许偏差为+20mm孔壁垂直度全深总偏差不大于10mm。
(5)复测基础的外形尺寸,与建筑轴线的距离允许偏差为±20mm,标高允许偏差为-20mm。
(6)土建施工时,应留出基础二次灌浆层的厚度为30—70mm。
(7)处理基础表面,基础的二次灌浆接合面应铲出麻面,被油沾污的混凝土应清除,放置垫铁的位置应平整。
2、设备开箱验收(1)设备的开箱检验由乙方,甲方,监理单位的现场代表共同进行。
(2)根据设备装箱清单、检查设备的名称、数量、型号、规格是否相同,外观有无损伤,随机合格证、说明书是否齐全,专用工具是否齐全。
(3)对验收完的设备零部件应妥善保管,用原有的包装物包装好,严防损坏,锈蚀、错乱或丢失。
(4)凡与机器配套的电气、仪表等设备及配件,应由相关专业技术人员验收、检查。
(5)对检查过的设备应登记造册,双方做好交接记录,办理移交手续,备件及随机工具在设备安装完试车合格后移交甲方。
3、泵就位、找平及地脚螺栓灌浆(1)检查地脚螺栓的规格、长度应符合要求,螺纹应完整、光杆部分不得有裂纹等缺陷,将合格的地脚螺栓螺纹部分涂油防护,其余部分清理干净,不得有油污、铁锈等脏物(2)泵的纵横中心线对安装基准的允许偏差:平面位置:±5mm,标高±5mm。
(3)泵找平应用钳工水平仪(0.02 mm/m)在出口法兰或其它基准面上测量。
技术文件没有要求时,一般横向水平度的允许偏差为0.10mm/m,纵向水平度的允许偏差为0.05mm/m。
(4)安放地脚螺栓时,螺纹应露出1.5—3扣、螺杆距孔壁不小于15mm,地脚螺栓底面不应与孔底相碰。
泵安装作业指导书
泵安装作业指导书一、施工准备1、安装文件设计图纸和技术资料齐全。
2、主要器具电焊机、倒链、铁锤、撬木工、活板手、水平尺、千分表、钢卷尺、钢板尺、线坠、螺丝刀、钢丝钳等。
3、开箱检查要在建设单位人员参加的情况下,按装箱单,对照名称、型号、规格进行检查,核对泵的主要安装尺寸并与工程设计相符;看其表面有无损坏和锈蚀,有无缺损件,管口保护物和堵盖是否完好;泵的地脚螺栓取出保管好。
保管好泵的质量合格证及说明书,认真做好泵的检查记录并经有关人员签字。
4、基础验收检查(1)对基础进行外观检查,不得有裂纹,蜂窝、空洞、露筋等缺陷。
(2)按施工图纸要求对基础位置和尺寸进行复测,其允许偏差见下表:1、基础放线按施工图纸依据轴线,用墨线在基础表面弹出泵安装中心线,依据基础上土建红三角标记用钢板尺确定安装标高。
2、基础面处理在基础放置垫铁处铲麻面,使二次灌浆时浇灌的混凝土与基础紧密结合。
铲麻面的标准是100cm2之内应有5~6直径为10~20mm的小坑。
基础面和地脚螺栓孔中的油污、碎石、泥土、积水等清除干净。
3、泵运输就位用道木或木方铺一条平坦通道至基础边,在与基础衔接处使通道与基础等高,道木上是滚杠,将泵滚运至基础上。
4、找正找平(1)摆正水泵,在泵的进水口中心和轴中心分别用线坠吊垂线,使线锤尖和基础表面的中心线相交。
(2)在每个地脚螺栓的两侧放置两组垫铁,泵长度方向两螺栓中间各放一组垫铁。
使用3号平垫铁和斜垫铁。
(3)用钢板尺测量水泵轴中心线的高程,要求与设计要求相符,以保证水泵能在允许的吸水高度内工作。
(4)通过调整垫铁的厚度对泵进行找平,将水平仪放在泵轴上测其纵向水平,将水平仪放在泵出口法兰面上测其横向水平。
5、二次灌浆泵找正找平后,将每组垫铁相互用定位焊焊牢。
灌浆处清洗洁净,并擦尽积水。
用525号硅酸盐水泥与细碎石配制混凝土。
灌浆时应捣实,并注意不使-2-地脚螺栓倾斜和影响泵的精度。
待混凝土凝固后,其强度达到设计强度的75%以上时(常温下需7天时间),拧紧地脚螺栓。
泵类设备安装作业指导书要点
目录1.适用范围2.编制依据3.工程概况和主要工程量4.作业人员的资格和要求5.主要机械及工器具6.施工准备7.泵的结构特征8.泵的起吊9.泵的安装10.泵的调整11.泵的试运行12.安全文明施工措施1.适用范围本作业指导书适用于国电双辽发电有限公司#3、#4机组脱硫技改工程的泵类设备安装。
2.编制依据2.1 石家庄工业泵厂的DT系列大型脱硫循环泵使用说明书2.2石家庄工业泵厂的DT系列小型卧式脱硫泵使用说明书2.3石家庄工业泵厂的TL系列立式脱硫泵使用说明书2.4 石家庄工业泵厂的DT系列大型脱硫循环泵安装图纸2.5石家庄工业泵厂的DT系列小型卧式脱硫泵安装图纸2.6石家庄工业泵厂的TL系列立式脱硫泵安装图纸2.7 北京龙源循环泵安装图纸2.8《电力建设施工及验收技术规范》(锅炉机组篇)2.9《火电施工质量检验及评定标准》锅炉篇2.10《电力建设安全工作规程》火力发电厂部分3.工程概况和主要工程量3.1工程概况国电双辽发电有限公司#3、#4机组脱硫技改工程,共配置6台循环泵,18台卧式脱硫泵,6台立式脱硫泵。
DT系列的大型脱硫循环泵、小型卧式脱硫泵和立式脱硫泵为轴向吸入、单级、单吸、离心式结构。
该系列泵在水利设计、结构设计以及铸件所用材料上,综合应用了国内外同类产品的优点并加以创新。
具有高效节能、抗磨耐腐、振动小、噪音低、运行可靠、适用寿命长、维修方便等特点。
3.2主要工程量4.作业人员的资格和要求4.1施工人员要体检合格,持有上岗证并经三级安全教育,考试合格。
4.2焊工须经相应项目、类别考核合格,取得焊工有效合格证书,方可上岗。
4.3施工人员在施工前应学习有关安全规定,并经考试合格方可上岗。
4.4施工人员仔细熟悉施工图、施工方案、相关规范,做到人人心中有数。
施工人员要按图施工,在施工过程中出现的问题要及时反馈给技术人员,不得盲目施工。
4.5施工前必须进行技术、安全、质量交底,凡参加作业人员必须参加交底。
开闭式水泵和工业水泵检修作业指导书
开闭式水泵和工业水泵检修作业指导书1.1 开、闭式水泵和工业水泵结构概述KCZ型泵为单级双吸泵壳中开式离心泵,供输送清水和物理化学性质类似于水的纯净液体之用,吸入口和压出口均在轴心线下方成水平方向.泵盖固定在泵体上,无须拆卸泵进出口管道及电机就可揭开检查水泵内部。
泵的壳体部分主要由泵体、泵盖、密封环等部件组成,泵的转子部件由轴、双吸叶轮、、叶轮档套、轴套档水环及锁紧螺母等部件组成,转子轴向力由叶轮自身平衡,残余轴向力由滚动轴承承受。
转子用滚动轴承支承,分润滑脂及稀油润滑二种润滑方式。
轴承装在轴承衬套上成为一体,便于轴上零件的更换,轴承端盖密封采用骨架油封。
轴封采用软填料密封和机械密封两种型式供用户选择。
我公司的几台KCZ型泵都采用了机械密封,机械密封由非平衡型机械密封部件和压盖等零件组成。
机械密封部位的冲洗、冷却水由水封管部件通过引用泵内自身水完成(清水时),也可以接用外来水完成(浊水时)。
本系列泵采用弹性柱销联轴器由电机直接驱动。
泵的旋转方向,从电机端向泵看为逆时针方向旋转。
1.2 设备简介:设备型号、规范及有关参数设备型号、规范及有关参数见下表117表1开、闭式水泵和工业水泵泵参数开式冷却水泵闭式冷却水泵工业水泵型号KQSN500-M8/402KQSN200-M9/223KQL250/400-110/4(T)流量2500 (m3/h)300.( m3/h) 450m3/h扬程30(m) 55(m) 55m转速1480(r/min) 2960(r/min) 1480(r/min) 轴功率280(kw) 30(kW) 110KW配用功率NPSH \ 2.00(m)效率83% 85% 78%厂家上海凯泉上海凯泉1.3 检修类别和检修周期根据设备情况确定,一般随主机检修而定。
1.4 小修项目小修项目内容如下:a)轴封检查;a)轴承检查及更换润滑油;b)未消除缺陷的处理。
1.5 大修项目大修项目内容如下:b)轴封检查;c)轴承检查;d)转子弯曲度检查及转子密封间隙(轴向、径向);e)叶轮检查;f)未消除缺陷的处理。
循环冷却水泵安全操作规程 安全生产标准文件 岗位作业指导书
××××有限公司标准安全操作规程文件编号:XXX-XXX-XXX循环冷却水泵安全操作规程编制:审核:批准:版本:受控状态:20××年10月10日发布20××年10月10日实施标准、完整的Word版文档,下载后可根据实际工作情况适当修改,自由编辑,适合相关行业人员参考,实际使用请删除本行文字。
循环冷却水泵安全操作规程起动前准备1、检查冷却水池,有无树叶、塑料袋及其它杂物污染。
2、检查冷却水池水位是否达标,补充水管阀门应该打开。
3、检查水泵润滑情况。
4、关闭排水阀门,关闭过滤器阀门。
5、打开循环回路阀门。
6、逐个开启冷却风扇并听声音是否正常。
起动与运行7、打开进水阀门,关闭出水阀门,确保排掉泵中空气。
8、启动按钮,当泵达到正常转速后,再慢慢开启出水阀门,调节到所需要的表压应在0.4Mpa左右和电流负载。
9、注意观察仪表读数,电机轴承温升、其极限温度不得高于70℃,并不应超过外界35℃。
10、检查轴封泄漏情况,正常时机械密封泄漏<3滴/分钟,如发现异常情况应及时处理。
停机11、按下停止按钮,关闭出水阀门,切断总电源。
12、如环境温度低于0℃,应将泵内水放尽,以免冻裂。
13、做好设备的日常维护和保养,按时对运行设备进行巡检。
14、做好泵区范围内的环境卫生工作。
生产岗位通用安全操作规程一、严格遵守劳动纪律、工艺纪律、操作纪律、工作纪律。
严格执行交接班制度、巡回检查制度,禁止脱岗,禁止与生产无关的一切活动。
二、认真执行岗位安全操作细则,防止割伤、碰伤、棒伤、砸伤、烫伤、踩滑、跌倒及身体被卷入转动设备等人身事故和设备事故的发生。
三、开机前,必须全面检查设备有无异常,安全保护设施完好、并确认无人在设备上作业,方能启动运转。
启动后如发现异常,应立即检查原因,及时反映,在紧急情况下,应按有关规程采取果断措施或立即停机。
四、严格遵守特种设备管理制度,禁止无证操作。
开、闭式冷却水泵安装作业指导书要点(国汽34)
开、闭式冷却水泵安装作业指导书要点1. 工程概况1.1工程(系统或设备)概况主要介绍设备名称、型号、生产厂家、参数、主要构成及结构特点、旋转方向、布置方式、重量、作用等。
1.2工程量和工期1.2.1工程量描述主要设备尺寸、种类、数量、规格等相关技术数据。
1.2.2施工工期施工工期一般为天2. 编制依据列出与开、闭式冷却水泵安装相关的所有设计图纸,厂家资料、技术、质量、安环相关的规程、规范等。
表格如下:3. 作业前的条件和准备3.1技术准备3.1.1施工前作业指导书编制完,经审批合格。
3.2作业人员3.2.1 作业人员配置、资格以上作业人员作业前均需经安全教育、专业培训、持证上岗。
施工人员应熟悉图纸及施工方法,施工前经全面技术交底,施工中全体人员应服从统一指挥,协调一致。
3.2.2 作业人员职责分工和权限3.3作业工机具(包括配置、等级、精度等)施工作业工机具统计表3.4材料和设备施工用消耗性材料准备齐全(煤油、汽油、砂轮片、钢丝等)施工材料统计表3.5安全器具安全帽、防滑鞋、安全带等劳保用品齐全,用具齐全,消防器具齐全安全防护设施布置完好施工安全用具统计表3.6工序交接3.6.1开、闭式冷却水泵基础已经交安3.7其他4. 作业程序、方法和内容4.1 施工方案简要叙述泵的检修及施工方案,以及安装顺序、步骤和方法。
4.2 作业程序4.3方法和内容5作业过程中控制点的设置和质量通病及预防5.1质量目标1)各转动机械振动不超标;2)各转动机械瓦温不超标;3)分项工程验收合格率达100%;4)根据工程质量总目标和专业目标确定的本作业其他质量目标;5.2保证措施及质量通病预防5.2.1质量保证措施1)加强施工人员施工技术和技艺的培训,并经考核合格方可施工;2)加强施工人员责任心;3)加强过程监督控制,确保本序工作合格后才能进行下序工作;5.2.2质量通病及预防(见下表)5.3作业过程中控制点的设置R—记录确认点 H——停工待检点 S——连续监视监护 W--见证点5.4质量标准及要求主要执行如下标准:注:以上标准不统一时取较高标准或经有关单位商定解决6作业的安全要求和环境条件6.1 作业的安全要求施工危险因素和环境因素辨识及控制表内容见附录6.2环境条件7.附录:7.1监理要点:R记录确认、W见证点、H停工待检点、S连续监视监护7.2施工危险因素和环境因素辨识及控制对策施工危险因素和环境因素辨识及控制对策表环境因素监督管理措施:包括(一)确定监督控制办法—R 记录确认点;W 见证点;H 停工待检点;S 连续监视监护;(二)规定监督控制责任—班组、专业队、项目部。
水泵机组作业指导书
水泵机组作业指导书水泵机组运行前准备:1.检查开关柜、断路器、线路等是否正常无损,是否处于正确位置。
2.检查电机接线是否良好,电机接地是否良好。
3.检查各连接螺丝是否松动。
4.检查机组润滑状态是否良好。
密封是否良好。
5.对长时间不运行的水泵机组,转动泵轴是否灵活,有无卡死现象,安全防护罩是否安全良好。
6.检查吸水井水位是否正常,真空泵状态是否良好。
水泵机组起泵操作:1.当吸水井水位满足自灌条件时,开启水泵顶部排气阀,向泵体内注水,当排气阀冒直线水柱后,关闭排气阀。
2.当吸水井水位较低,并需启动水泵时,启动真空泵,具体按真空泵操作规程执行。
3.启动水泵操作按钮,确认机组压力表显示正常,电流正常。
挂设备正在运行标示牌。
4.确认水泵内无杂音,泵体振动正常,管道连接处无漏水。
5.确认各轴承内部无异常声音,不振动。
6.确认联轴器不振动,无异常声音。
7.确认电机及电缆线正常,无异常声音,无异味。
变频控制的3#、6#电机风扇正常工作。
8.确认水泵机组温度正常。
9.当管道压力达到正常后,机组正常运行。
运行维护:1.水泵正常运行中应认真观察和检查,每2小时点检一次,并作记录,具体按水泵机组点定检标准书。
2.看压力表、电流表、电压表等读数是否正常:①电机电流不允许长时间超过额定电流。
②电压要控制在额定电压的5%左右,短时间可在10%左右范围内运行。
③水位、水压要在规定范围内。
3.机组地脚螺丝、管道、及附件螺丝等是否松动,电机接线是否完好。
4.检查电气件是否有异常现象。
5.保持设备和室内清洁整齐,做好设备的日常保养,发现异常现象要迅速查明原因。
6.运行中发现问题要及时详细记录,提请接班人员注意,并报有关人员和部门采取措施。
机组的故障处理:1.发现不正常现象,及时向主管人员报告,在运行中能处理的及时处理,需启动备用机组的,应报调度室,并做记录。
2.电机在运行中自动跳闸,迅速启用备用泵,若无备用泵,只允许强行合闸一次,不允许二次强行合闸,若跳闸后明显发现短路、断路,或线路、附件设备冒烟、烧坏等现象,不允许强行合闸,应及时报告有关人员。
汽机辅助设备(泵类)安装作业指导书
汽机辅助设备(泵类)安装作业指导书1、适用范围2、引用标准及编制依据3、工程概况4、作业条件5、劳动力计划6、工作进度计划7、机具配备8、作业程序及方法9、工艺要求及质量标准10、安全及文明施工1、适用范围本作业指导书适用于×××××××单位的2×15MW汽机辅助设备(泵类)安装工作。
2、引用标准及编制依据2.1《电力建设施工及验收技术规范》(汽轮机组篇)DL5011-922.2《火电施工质量检验评定标准》(汽轮机组篇)2.3《电力建设安全规程》DL5009-922.4××××设计图纸《C15-4.90/0.981-2型汽轮机本体辅助设备安装图》3、工程概况3.1×××××××单位的15MW汽轮发电机组,作为汽机辅助设备的泵类主要分布在汽机主厂房零米层。
具体型号、数量如下:电动给水泵凝结水泵射水泵直流润滑油泵交流润滑油泵交流电动油泵4、作业条件4.1土建基础部分或全部通过验收并交付安装后。
4.2设备已到货4.3设备开箱清点完毕,外观检查合格。
4.4主材、消材计划已提供。
5、劳动力计划钳工管工起重工电焊工6、工作进度计划本工程项目计划从××年××月××日至××年××月××完工。
7、机具配备吊车25T ×辆半挂车10T ×辆电焊机×台手拉葫芦1T,2T 各×只卷尺30m ×把活动扳手10"12"15" 18" 各×把梅花扳手×套呆头扳手×套内六角扳手×1套榔头 2.5磅×把铜棒×把水平尺300mm ×把粉线30m ×2卷水准仪及标尺×套盒尺3m ×副撬杠×根夹柄螺丝刀×把三角刮刀×把油光锉刀×把百分表×副塞尺×把剪刀×把外径千分尺×套内径千分尺×套游标卡尺×套记号笔×只毛刷×把8、作业程序及方法8.1基础复查:用水准仪对基础标高进行检查,基础实际标高与设计标高偏差应在10mm以内。
《闭式冷却水泵作业指导书》2009.09.30
闭式冷却水泵检修作业指导书20-00-00发布 20-00-00实施发电有限公司发布QG/10.152-2009前言本指导书是根据公司标准化工作要求,结合《汽机检修规程》和设备说明书要求而编制的,对汽轮机EH油系统检修步骤、工艺标准、质量和过程控制等制定规范化要求。
附录A、附录B、附录C、附录D、附录E、附录F、附录G、附录H、附录I是本指导书的规范性附录。
本指导书自2009年9月30日发布实施。
本指导书由设备维护部提出。
本指导书由生技部归口。
本指导书由设备维护部负责起草。
本指导书主要起草人:本指导书审核:本指导书审批:本标准由设备维护部负责解释。
IQG/10.152-2009闭式冷却水泵检修作业指导书1 范围本指导书适用范围是:xx电厂2×xxMW机组配套的闭式冷却水泵检修。
2 规范性引用文件制定本指导书引用的国家、行业、企业等标准和文件如下:电力建设安全工作规程第1部分:火力发电厂 DL5009.1-2002电力建设施工及验收技术规范汽机篇 DL584-19963 使用记录本指导书使用记录见附录A4 管理内容与要求4.2安全技术措施1QG/10.152-20094.3检修工具4.4 备品备件和消耗性材料4.5试验设备2QG/10.152-2009无4.6检修步骤a)对每一步都应进行风险分析和控制,在必要的步骤中说明“存在风险”和“风险控制”的内容,该部分的内容为了能够醒目,应用“小五,蓝色,粗体”。
b)“简要记录”一般填写检修中需要涉及的检修记录表、调试记录表和技术监督报告编号等。
C)“质量验收”为检修作业设置的对应W点、H点及技术监督项目监控报告“R”点的质量控制实施计划。
3QG/10.152-20094QG/10.152-20095 作业签证附录a)附录A:指导书使用记录b)附录B:检修记录表c)附录C:质量控制实施计划d)附录D:完工报告e)附录E:质量缺陷报告f)附录F:不符合项报告及验收单(注:有F1、F2)g)附录G:设备及设施异动申请单及报表(注:有G1、G2)h)附录H:设备试转申请单i)附录I:设备功能/品质再鉴定单5QG/10.152-2009附录A(规范性附录)指导书使用记录6QG/10.152-2009附录B(规范性附录)闭式冷却水泵检修记录设备名称:设备编号:检修记录编号:FR-日期:现场记录人: 施工单位审核:设备维护部设备专责:生技部专工:7QG/10.152-2009附录C(规范性附录)质量控制实施计划8QG/10.152-2009附录D(规范性附录)完工报告9QG/10.152-2009附录E(规范性附录)质量缺陷报告10QG/10.152-2009附录F1(规范性附录)不符合项报告11QG/10.152-2009附录F2(规范性附录)不符合项处理验收单12QG/10.152-2009附录G1(规范性附录)生产设备及设施异动申请单部门:编号:锅炉()号时间:年月日批准:审核:申请人(经办人)注:(1)本表及附图、资料一式六份。
各泵类操作作业指导书.docx
各泵类操作作业指导书1.目的规范各类水泵操作程序,确保生活、消防供水正常。
2.范围适用于zz花园管理处。
3.方法和过程控制3.1生活泵操作3.1.1检查地下水池水位和生活泵控制屏电源。
3.1.2生活泵在日常情况下选择自动运行,把选择开关拔到"1#自动"或"2#自动"位置,这时,相应生活泵1#或2#自动运行。
生活泵自动运行靠楼顶水箱水位高低来控制。
每月生活泵1#、2#自动运行轮换一次。
3.1.3手动操作时,选择开关转换到"手动"位置,按"1#启动"按钮或"2#启动"按钮,相应1#或者2#生活泵工作。
3.1.4当楼顶水箱水位指示灯显示高水位时按"1#停止"或"2#停止"按钮,相应生活泵"1#"或"2#"停止工作。
3.2消防稳压泵操作3.2.1消防稳压泵在日常情况下选择自动运行,把选择开关拔到"1#自动"或"2#自动"位置。
这时,相应的1#或2#稳压泵自动运行,稳压泵的开停靠管网压力高低来控制,压力低于1.5KG/CM2开泵,高于2.5KG/CM2时停泵。
每月"1#"、"2#"稳压泵自运行轮换一次。
3.2.2消防稳压泵手动操作时,选择开关转换到"手动"位置,当管网压力低于1.5KG/CM时,按"1#启动"按钮或"2#启动"按钮,相应1#或2#稳压泵工作。
当管网压力高于2.5KG/CM时,按"1#停止"或"2#停止"按钮,相应"1#"或"2#"稳压泵停止工作。
3.3消防栓泵操作3.3.1消防栓泵选择自动运行时, 把选择开关拔到"1#自动"或"2#自动"位置,这时,相应的1#或2#消防栓泵自动运行。
冷却水泵电机检修作业指导书
冷却水泵电机检修作业指导书DQ-0291总则1.1 目的为了加强XXXXXX冷却水泵电机检修技术工作,确保冷却水泵电机检修工作符合工艺质量和安全生产管理要求,并确保该工作全过程无不安全情况发生,确保冷却水泵电机检修后能安全、可靠地运行,所有参加本检修项目的工作人员、质检人员,必须遵循本质量保证程序。
1.2 范围本指导书适用于XXXXXX冷却水泵电机的检修。
2规范性引用文件《电气装置安装工程电气设备交接试验标准》 GB50150—2006《发电企业设备检修导则》 DL/T838-2003《电业安全工作规程》(发电厂和变电站电气部分)DL408—1991《XXXXXX电气检修规程》《XXXXXX检修作业指导书编写规范》《异步电动机检修技术规程》《电力设备预防性试验规程》3作业过程控制3.1作业准备3.1.1人员配备序号人员分工人数资质要求备注1 工作负责人(专责检修工)1具备电气工作票工作能力与资格,具备3年以上检修工作经验2 工作组成员(检修工)3熟悉《电业安全工作规程》,具备电气工作票工作资质或条件3其他成员(辅助工或外委员工)若干具有电工证资质或条件3.1.2工器具(安全工器具、作业工器具、安全防护用品、测量仪器等)序号类别名称规格备注1 监视和测500V兆欧表1块量装置QJ44型双臂电桥1台振动表1台钳形电流表1台万用表1台湿度计3支温度计3支转速表1个漏电保护器两相2个漏电保护器三相2个2 设备和工器具靠背轮拔力器1个活扳手2把专用工具1套套筒扳手2把梅花扳手2把内六角扳手2把手电筒2个油盆2个方木、板木若干油盒2个木柄梅花螺丝刀2把电工工具3套木柄十字螺丝刀3把铜棒2根老虎钳2把尖嘴钳2把钢板尺2把记号笔1只塞尺2把撬棍2根电动扳手2把照明灯具2套行灯变3个验电笔2只划针5个安全绳3套测试用绝缘导线1套试验专用接地线162mm以上10米3.1.3消耗材料包括备品序号名称规格单位数量备注1 电源开关NS400H 个 12 交流接触器LC1D245 个 13 空气开关个 14 热继电器 1 15 白凡士林桶 36 棉纱布公斤 27 白胶布盘 38 红色油漆桶 19 绿色油漆桶 110 黄色油漆桶 111 示温纸若干12 砂纸#0 张3013 砂纸#1 张3014 砂纸#2 张3015 橡胶手套副 616 塑料带盘1017 接电源线轴个 218 绝缘胶布盘 519 电池#1 节1020 酒精若干21 白布米2022 毛刷个 223 白布带米1024 毛毡个 325 汽油升 326 清洗剂升 627 二氧化钼润滑油升 528 破布米1029 白胶布若干3.2作业过程及风险预控序号作业步骤或项目内容风险描述预制措施备注1 做安全措施未检查工作票所列安全措施是否符合现场实际,是否正确检查工作票所列安全措施是否符合现场实际,是否正确完备,并且现场检查核对工作票所列安全完备。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
开、闭式冷却水泵安装作业指导书要点(国汽34) .doc
开、闭式冷却水泵安装作业指导书要点
1. 工程概况
1.1工程(系统或设备)概况
主要介绍设备名称、型号、生产厂家、参数、主要构成及结构特点、旋转方向、布置方式、重量、作用等。
1.2工程量和工期
1.2.1工程量
描述主要设备尺寸、种类、数量、规格等相关技术数据。
1.2.2施工工期
施工工期一般为天
2. 编制依据
列出与开、闭式冷却水泵安装相关的所有设计图纸,厂家资料、技术、质量、安环相关的规程、规范等。
表格如下:
3. 作业前的条件和准备
3.1技术准备
3.1.1施工前作业指导书编制完,经审批合格。
3.2作业人员
3.2.1 作业人员配置、资格
以上作业人员作业前均需经安全教育、专业培训、持证上岗。
施工人员应熟悉图纸及施工方法,施工前经全面技术交底,施工中全体人员应服从统一指挥,协调一致。
3.2.2 作业人员职责分工和权限
3.3作业工机具(包括配置、等级、精度等)
施工作业工机具统计表
3.4材料和设备
施工用消耗性材料准备齐全(煤油、汽油、砂轮片、钢丝等)
施工材料统计表
3.5安全器具
安全帽、防滑鞋、安全带等劳保用品齐全,用具齐全,消防器具齐全安全防护设施布置完好
施工安全用具统计表
3.6工序交接
3.6.1开、闭式冷却水泵基础已经交安
3.7其他
4. 作业程序、方法和内容
4.1 施工方案
简要叙述泵的检修及施工方案,以及安装顺序、步骤和方法。
4.2 作业程序
4.3方法和内容
5作业过程中控制点的设置和质量通病及预防
5.1质量目标
1)各转动机械振动不超标;
2)各转动机械瓦温不超标;
3)分项工程验收合格率达100%;
4)根据工程质量总目标和专业目标确定的本作业其他质量目标;
5.2保证措施及质量通病预防
5.2.1质量保证措施
1)加强施工人员施工技术和技艺的培训,并经考核合格方可施工;2)加强施工人员责任心;
3)加强过程监督控制,确保本序工作合格后才能进行下序工作;5.2.2质量通病及预防(见下表)
5.3作业过程中控制点的设置
R—记录确认点 H——停工待检点 S——连续监视监护 W--见证点5.4质量标准及要求
主要执行如下标准:
注:以上标准不统一时取较高标准或经有关单位商定解决
6作业的安全要求和环境条件
6.1 作业的安全要求
施工危险因素和环境因素辨识及控制表内容见附录
6.2环境条件
汽机专业——开、闭式冷却水泵安装作业指导书要点
7.附录:
7.1监理要点:
R记录确认、W见证点、H停工待检点、S连续监视监护7.2施工危险因素和环境因素辨识及控制对策
第 14 页共 14 页
施工危险因素和环境因素辨识及控制对策表
第 14 页共 14 页
第 14 页共 14 页
第 14 页共 14 页
和环境因素监督管理措施:包括(一)确定监督控制办法—R 记录确认点;W 见证点;H 停工待检点;S 连续监视监护;(二)规定监督控制责任—班组、专业队、项目部。
第 14 页共 14 页。
