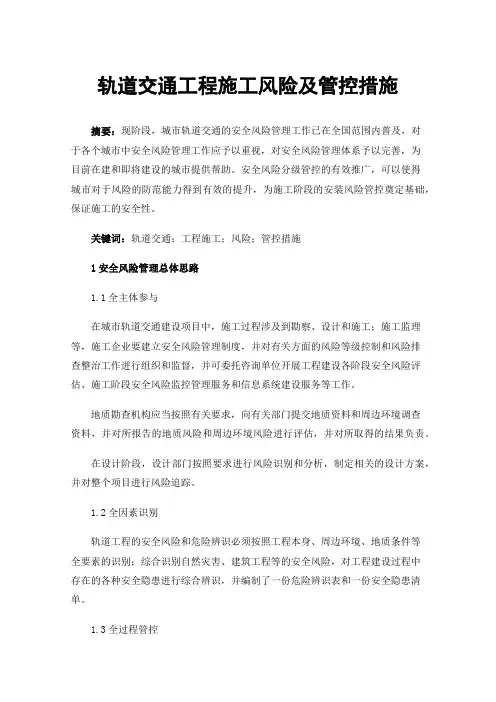

轨道交通工程施工风险及管控措施

轨道交通工程施工风险及管控措施

轨道交通工程施工风险及管控措施摘要:现阶段,城市轨道交通的安全风险管理工作已在全国范围内普及,对于各个城市中安全风险管理工作应予以重视,对安全风险管理体系予以完善,为目前在建和即将建设的城市提供帮助。

安全风险分级管控的有效推广,可以使得城市对于风险的防范能力得到有效的提升,为施工阶段的安装风险管控奠定基础,保证施工的安全性。

关键词:轨道交通;工程施工;风险;管控措施1安全风险管理总体思路1.1全主体参与在城市轨道交通建设项目中,施工过程涉及到勘察、设计和施工;施工监理等,施工企业要建立安全风险管理制度,并对有关方面的风险等级控制和风险排查整治工作进行组织和监督,并可委托咨询单位开展工程建设各阶段安全风险评估、施工阶段安全风险监控管理服务和信息系统建设服务等工作。

地质勘查机构应当按照有关要求,向有关部门提交地质资料和周边环境调查资料,并对所报告的地质风险和周边环境风险进行评估,并对所取得的结果负责。

在设计阶段,设计部门按照要求进行风险识别和分析,制定相关的设计方案,并对整个项目进行风险追踪。

1.2全因素识别轨道工程的安全风险和危险辨识必须按照工程本身、周边环境、地质条件等全要素的识别;综合识别自然灾害、建筑工程等的安全风险,对工程建设过程中存在的各种安全隐患进行综合辨识,并编制了一份危险辨识表和一份安全隐患清单。

1.3全过程管控建设项目风险管理要贯穿于施工准备阶段和全过程,对每个项目的施工项目,按照规范、图纸、方案等技术文档,按照规范、图纸、方案等技术文档,对现场进行核查,完成施工方案编制与审查,在施工过程中进行风险提示与隐患告知;通过监测、巡视、监控等方法,对工程项目的安全状况进行评估,并对其进行预警,并制订相应的应急预案,实现对全过程的安全控制。

1.4全岗位排查工程、施工、监督等部门要建立完善的岗位责任制,明确各级、各部门、各岗位的安全生产管理职责,并对各部门、各岗位的安全隐患进行控制;建立风险等级控制和隐患排查整治结合的工作流程,形成“自辩自控,自查自治”的整合工作体系。

地铁施工危险源辨识及安全保障措施方案

地铁施工危险源辨识及安全保障措施方案

地铁施工危险源辨识及安全保障措施方案一、危险源辨识1.地下管线。

施工过程中,地下管线是最大的危险源之一。

我们要对施工区域内的管线进行详细调查,了解管线分布、走向、埋深等信息,确保施工过程中不损坏管线。

2.地下空洞。

地铁施工过程中,可能会遇到地下空洞,如溶洞、废弃矿井等。

这些空洞可能导致地面塌陷,威胁施工安全。

我们要采用地质雷达、声波探测等技术,提前发现并处理地下空洞。

3.土体位移。

地铁施工过程中,土体位移是难以避免的。

我们要对施工区域周边的建筑物、道路等进行监测,及时发现异常情况,采取措施防止土体位移造成安全事故。

4.施工设备。

地铁施工过程中,各类设备的使用也是危险源之一。

我们要对设备进行定期检查、维修,确保设备处于良好状态,降低事故风险。

5.人员伤亡。

施工过程中,人员伤亡是最严重的危险源。

我们要加强安全教育,提高施工人员的安全意识,严格遵循操作规程,降低人员伤亡风险。

二、安全保障措施1.建立健全安全管理体系。

我们要制定完善的安全管理制度,明确责任分工,确保安全管理体系的正常运行。

2.加强安全培训。

对施工人员进行安全培训,提高他们的安全意识和操作技能,使他们能够应对各种突发情况。

3.采用先进技术。

利用地质雷达、声波探测等先进技术,提前发现潜在危险源,采取措施进行防范。

4.施工现场监控。

在施工现场安装摄像头,对施工过程进行实时监控,发现问题及时处理。

5.设置安全警示标志。

在施工现场设置醒目的安全警示标志,提醒施工人员注意安全。

6.定期检查设备。

对施工设备进行定期检查、维修,确保设备处于良好状态。

7.制定应急预案。

针对可能发生的危险源,制定相应的应急预案,确保在突发事件发生时能够迅速应对。

8.加强沟通协调。

与施工各方保持密切沟通,协调解决问题,确保施工顺利进行。

9.严格执行法律法规。

遵循国家法律法规,确保施工过程中的安全与合规。

10.建立激励机制。

对表现突出的施工人员给予奖励,激发他们的安全意识和工作积极性。

地铁施工安全管理与防护措施详细版

地铁施工安全管理与防护措施详细版

地铁施工安全管理与防护措施详细版1.安全管理制度:(1)建立健全地铁施工安全管理制度,明确责任分工和每个岗位的职责,确保安全管理的有效性。

(2)制定并实施特定的施工作业安全操作规程,包括爆破作业、挖掘、支护施工等各个环节的作业规定。

2.培训和教育:(1)对施工人员进行必要的安全培训和教育,提高他们的安全意识和应急处理能力。

(2)定期开展安全技能竞赛和模拟演练,让施工人员熟悉各种应急情况的处理方法。

3.安全设施和防护措施:(1)设置围挡、防护栏杆等防护设施,划定安全区域,禁止非施工人员进入危险区域。

(2)配备个人防护装备,如安全帽、口罩、安全鞋、防护眼镜、耳塞等,确保施工人员的人身安全。

(3)对危险源进行有效的隔离和标识,如电缆、水管等,明确其位置和禁止任何人员靠近的要求。

4.安全监控和报警系统:(1)安装视频监控系统,实时监测施工现场的安全状况,并进行录像存储,以便事后的分析和查证。

(2)设置火警、燃气泄漏等报警器,及时发现异常情况并采取相应的应急措施。

5.爆破作业安全措施:(1)制定详细的爆破施工方案,包括爆破设计、引爆方式、作业时间等,并经专家批准后执行。

(2)对爆破现场进行周围建筑物的安全评估,确保爆破震区没有人员和财产的危险。

(3)设置爆破警戒区,并采取合适的防护措施,如加固结构、遮挡物等,减少爆破震动对周边环境的影响。

6.施工现场安全措施:(1)施工现场设置安全警示标识,如明确的出入口、禁止吸烟和吸毒、注意坑洞和斜坡等,提醒人员注意安全。

(2)对各类施工机械设备进行定期维护和检查,确保其安全可靠运行。

(3)停电、停气等施工前必要的安全措施,避免因施工操作导致火灾、泄漏等事故。

综上所述,地铁施工安全管理与防护措施需要从制度、培训、设施、监控、措施等多个方面全面考虑。

只有做好这些安全管理与防护措施,才能确保地铁施工的安全进行,并最大程度地保护施工人员的生命安全和健康。

实训报告地铁中的危险源

实训报告地铁中的危险源

一、引言随着城市化进程的加快,地铁作为城市公共交通的重要组成部分,其安全运行对于保障市民出行安全具有重要意义。

然而,地铁系统中存在诸多潜在的危险源,如火灾、坍塌、毒气泄漏等,这些危险源一旦发生,将对乘客和工作人员的生命财产安全造成严重威胁。

本实训报告旨在分析地铁中的危险源,并提出相应的预防和应对措施。

二、地铁中的危险源分析1. 火灾(1)火灾原因地铁火灾的原因主要包括:电气设备故障、乘客违规使用明火、乘客携带易燃易爆物品、车站内通风不良等。

(2)火灾特点地铁火灾具有以下特点:①火势蔓延速度快:由于地铁空间狭小,通风不良,一旦发生火灾,火势会迅速蔓延。

②烟雾浓度高:火灾产生的大量烟雾短时间内迅速扩散至整个地下空间,造成乘客窒息死亡。

③人员疏散困难:地铁完全靠人工照明,火灾时正常照明可能中断,乘客难以看清逃离路线。

2. 坍塌(1)坍塌原因地铁坍塌的原因主要包括:地质条件复杂、隧道施工质量不合格、隧道结构老化、外部环境因素等。

(2)坍塌特点地铁坍塌具有以下特点:①突发性强:坍塌往往在短时间内发生,难以预测。

②破坏力大:坍塌可能导致隧道结构破坏,甚至造成隧道内人员伤亡。

3. 毒气泄漏(1)毒气泄漏原因地铁毒气泄漏的原因主要包括:乘客携带有毒气体、设备故障、外部环境因素等。

(2)毒气泄漏特点地铁毒气泄漏具有以下特点:①危害范围广:毒气泄漏可能导致整个地下空间污染,对乘客和工作人员造成严重危害。

②持续时间长:毒气泄漏可能持续一段时间,对乘客和工作人员的生命安全构成持续威胁。

4. 其他危险源(1)拥挤踩踏在地铁高峰期,乘客拥挤可能导致踩踏事故,造成人员伤亡。

(2)设备故障地铁设备故障可能导致列车延误、乘客受伤等事故。

(3)人为破坏地铁设施遭到人为破坏,可能导致列车延误、乘客伤亡等事故。

三、预防和应对措施1. 火灾预防与应对(1)加强电气设备维护,确保设备安全运行。

(2)禁止乘客携带易燃易爆物品进站乘车。

(3)加强车站通风,确保空气流通。

地铁施工危险源识别和安全管理措施探讨

地铁施工危险源识别和安全管理措施探讨

地铁施工危险源识别和安全管理措施探讨In Subway Construction the Hazard Identification and Safety Management Measures■梅翔露■Mei Xianglu[摘要] 由于地铁特殊的施工环境,对于施工的安全要求很高,因此在施工过程中,有必要对危险源进行识别,并采取有效的安全管理措施,以防止重大危险事件的发生。

这也正是本文研究的目的和意义所在。

[关键词] 地铁施工危险源安全管理[Abstract] Because of the special construction environmentfor subway, the security requirements for construction is veryhigh, so in the process of construction, it is necessary to identifythe source of danger, and to take effective security managementmeasures to prevent the occurrence of major risk events.This is also the purpose and meaning of this thesis.[Keywords] subway construction, hazard, safety management一、地铁施工的危险源的识别随着地铁施工规模的扩大,施工事故时有发生。

据不完全统计,2012 年我国总共发生二十多起地铁施工安全事故,造成房屋变形坍塌等负面影响。

究其原因,主要为在施工过程中没有科学识别危险源。

(1)所谓的危险源指的是在施工过程中,集中在某个施工部位的某种具有释放危险能量并造成严重事故的物体。

地铁施工的危险源包括物体打击、车辆伤害、机械伤害、起重伤害、触电、火灾、高处坠落、坍塌、中毒窒息等,这些危险源如果没有进行严格管控,那么很有可能造成严重的安全事故,譬如在开挖地铁隧道的过程中,没有做好防触电措施,破坏了地下电缆,就会出现严重的触电事故。

地铁施工危险源辨识及处理措施

地铁施工危险源辨识及处理措施

地铁施工危险源辨识及处理措施地铁施工是城市发展的必然趋势,但施工中也存在着许多危险源。

为了确保施工过程中的安全,必须对危险源进行辨识并采取相应的处理措施。

本文将从施工危险源的辨识和处理措施两个方面进行讨论。

首先,施工危险源的辨识。

地铁施工过程中存在着许多危险源,包括高处作业、电气设备、机械设备、化学品等。

因此,首先要对危险源进行辨识,确定可能导致事故的因素。

具体而言,可以通过以下几个步骤进行辨识:1.工序分析:对施工过程进行全面分析,确定各个工序中存在的危险源。

例如,地铁隧道施工中,可能存在爆破、挖掘、注浆等工序,而这些工序都存在着一定的安全风险。

2.工艺流程图:通过绘制工艺流程图,清晰地展示施工过程中各个环节的连续性和依赖性。

在分析过程中,可以发现一些之前未注意到的危险源。

3.现场勘察:实地勘察施工现场,观察各个设备和材料的摆放及使用情况,发现潜在的安全隐患。

4.专家评审:请相关领域的专家参与评审,对施工过程中的危险源进行评估和辨识。

其次,施工危险源的处理措施。

一旦辨识出施工过程中的危险源,就需要采取相应的处理措施来降低风险。

以下是一些常见的处理措施:1.安全警示标识:在施工现场的危险区域设置明显的安全警示标识,提醒工人和过往人员注意安全。

2.高标准建设:按照相关的建设规范和标准进行设计和施工,确保工程的质量和安全性。

3.人员培训:对施工人员进行安全培训,提高他们的安全意识和应急处理能力。

4.安全防护设备:为施工人员配备必要的安全防护设备,如安全帽、防护鞋、防护眼镜等,减少工伤事故的发生。

5.定期检查:定期对施工现场进行检查和维护,及时发现和处理潜在的安全隐患。

6.紧急预案:制定紧急预案,明确各种紧急情况下的处理程序和责任人,确保危险情况能够得到及时、有效的处理。

总之,地铁施工中存在着许多危险源,需要对其进行辨识和处理,以确保施工过程的安全。

通过工序分析、工艺流程图、现场勘察和专家评审等方法可以辨识出危险源,然后可以采取安全警示标识、高标准建设、人员培训、安全防护设备、定期检查和紧急预案等处理措施来降低风险。

地铁施工危险源分析以与防范方法

地铁施工危险源分析以与防范方法

地铁施工危险源分析以与防范方法地铁施工是一个复杂而危险的工程,其中存在许多潜在的危险源。

为了保障施工人员的安全,必须对这些危险源进行分析,并采取相应的防范措施。

首先,危险源分析的第一步是识别可能导致事故的危险源。

在地铁施工中,可能存在以下危险源:1.高处作业:地铁施工中常常需要在高处进行作业,如搭建脚手架、安装钢梁等。

这可能导致坠落事故。

2.电气设备:地铁施工现场通常会使用大量电气设备,如电动工具和电焊机。

不当使用或维护这些设备可能导致电击事故。

3.暴露在机械设备周围:地铁施工现场经常存在各种机械设备,如起重机、挖掘机等。

在操作这些机械设备时,工人可能被压、撞、碰等。

4.爆炸与火灾:地铁施工中使用的爆破器材和焊接电源可能引发爆炸和火灾危险。

5.有害气体:地铁施工现场通常有较高的尘埃和有害气体浓度。

长期暴露可能对工人的健康造成严重威胁,引起呼吸系统疾病等。

6.运输事故:地铁施工需要运输大量材料和设备。

运输过程中,可能发生车辆碰撞、货物滑落等事故。

除了识别危险源,还需要采取相应的防范措施来减少事故的发生。

1.高处作业:必须提供安全的脚手架和安全带,并对施工人员进行必要的安全培训。

同时,在高处作业区域划定安全警戒线,并设置提示牌。

确保施工人员遵守安全操作规程。

3.机械设备:施工现场应划定安全区域,并确保操作人员具备相关的操作证书。

对所有机械设备进行定期检修和维护,并严格按照操作规程进行作业。

4.爆炸与火灾:施工现场必须制定火灾应急预案,并进行定期演练。

严禁在禁止区域内进行焊接和爆破作业。

所有防火措施和灭火设备必须得到及时的维护和检查。

5.有害气体:施工现场应进行轮班作业,对有害气体浓度进行定期测量和监测。

同时,提供必要的个人防护装备,如口罩、防尘眼镜等。

6.运输事故:制定合理的运输计划,并提供安全的运输设备和装卸设备。

严禁超载和超速行驶,司机必须具备相关的驾驶证,并接受必要的培训。

除了上述措施,地铁施工还应加强安全教育和培训,提高施工人员的安全意识,加强现场管理。

地铁施工危险源分析以及防范措施

地铁施工危险源分析以及防范措施

第一节重大危险源控制要点1、施工危险源车站基坑施工危险源区间浅埋暗挖施工危险源盾构施工危险源第二节安全监理措施1、施工用电安全的监理措施1。

1重点、难点分析市政工程施工机械设备多,操作复杂;电气设备和装置多,用电量大,施工机械操作和施工用电安全是本工程安全监理重点.1。

2监理措施(1)要求承包商编制施工现场用电专项施工组织设计,并经主管部门批准后实施。

(2)要求承包商施工现场临时用电按有关要求建立安全技术档案。

(3)用电由具备相应专业资质的持证专业人员管理。

(4)主要作业场所和临时安全疏散通道设置36伏安全照明和必要的警示,以防止各种事故发生。

(5)用电设施的运行及维护人员必须具备下列条件:①经医生检查无妨碍从事电气工作的病症。

②掌握必要的电气知识,考试合格并取得合格证书。

③掌握触电解救方法和人工呼吸方法.④新参加工作的维护电工、临时工、实习人员,上岗前必须经过安全教育,考试合格后在正式电工带领下,方可参加指定的工作。

(6)巡视①恶劣天气易发生断线、电气设备损坏、绝缘降低等事故,应加强巡视和检查.为了巡视人员的安全,在观察时应做好触电防护。

②架空线路的巡视和检查,每季不少于1次。

③配电盘应每班巡视检查1次。

④各种电气设施应定期进行巡视检查,每次巡视检查的情况和发现的问题应记入运行日志内。

⑤接地装置应定期检查。

(7)配电室内必须配备足够的绝缘手套、绝缘杆、绝缘垫、绝缘台等安全工具及防护设施.(8)供用电设施的运行及维护,必须配备足够的常用电气绝缘工具并按有关规定,定期进行电气性能试验。

电气绝缘工具严禁挪做它用。

(9)新设备和检修后的设备.应进行72小时的试运行,合格后方可投入正式运行。

(10)用电管理符合下列要求:①现场需要用电时,必须提前提出申请,经用电管理部门批准,通知维护班组进行接引。

②接引电源工作,必须由维护电工进行,并应设专人进行监护。

③施工用电完毕后,由施工现场用电负责人通知维护班组,进行拆除.④严禁非电工拆装电气设备,严禁乱拉乱接电源.⑤配电室和现场的开关箱、开关柜应加锁.⑥电气设备明显部位应设“严禁靠近,以防触电”的标志。

地铁施工危险源辨识及处理措施全

地铁施工危险源辨识及处理措施全

地铁施工危险源辨识及处理措施全随着城市建设不断发展,地铁作为一种主要的公共交通工具也得到了不断的扩展和完善。

然而,在地铁建设及运营中,安全问题是必须要考虑的重点问题之一。

地铁施工时存在的危险源对地铁运营和乘客的安全隐患极大,因此采取辨识并采取相应的处理措施对于保障地铁建设及运营的安全至关重要。

一、地铁施工危险源辨识在地铁施工过程中会出现许多危险源,需要及时的进行识别和控制。

常见的地铁施工危险源有:1. 高处作业危险地铁施工中必须高空作业,当操作人员没有得到足够的安全保障时很容易发生意外。

例如在高空悬挂起重物或者进行高空焊接等等操作。

为了防止这种危险,需要加装脚手架、安全网、固定支架或者使用乘车式起重机械等各种安全装置。

2. 电气危险在地铁施工过程中,电气危险是不可避免的,因为地铁中有大量的电线、电缆、变电站等。

这些电器设备在施工过程中不加控制很容易造成漏电、感电等安全隐患。

需要根据具体情况,采取相应的安全措施,如避免重载或过电流等风险,安排专人进行维护,维护过程中一定要断电措施等。

3. 消防安全地铁施工中消防安全也是必须重视的,因为地铁隧道空间相对封闭且有较多的可燃物。

如果没有进行有效的消防措施,一旦发生火灾会很难扑灭,可能会造成巨大损失。

为了避免火灾,需要加装火警探测器和灭火器,定期进行消防检查等。

4. 岩体崩塌等施工现场安全问题在地铁施工的隧道开挖过程中,岩体崩塌或地层沉降等都是常见的问题。

岩体崩塌会导致隧道结构的破坏和人员受伤甚至死亡的风险。

为了避免这种危害,需要进行破碎钻进、喷浆加固等措施。

同时进行监测,如发现有岩体变化及时给出应对方案。

二、地铁施工危险源控制对于发现的地铁施工危险源需要采取控制措施进行控制和消除。

主要包括以下几方面:1. 采用适当的施工程序地铁施工需要加强技术管理,从施工过程的每一个细节入手,满足相应的卫生标准。

例如,施工人员要严格按照工艺及规程操作,利用先进的设备进行协调统一的操作,防止疏漏出现。

某地铁深基坑施工危险源辨识及控制措施

某地铁深基坑施工危险源辨识及控制措施
岳 滨 ’ 刘盛辉
( 1中国中铁航 空港建设 集团有限公 司重庆第四分公司 重庆
4 0 1 1 2 0 2陕西铁路 工程职业技术 学院
渭南市
7 1 4 0 1 0 0 7 - 6 3 4 4( 2 0 1 7 )0 2 - 0 0 3 9 - 0 1
摘要 :地铁 深基坑工程施 工综合性 强 ,涉及面广、施 工环境局 限性 强 ,不确定性风险 因素繁 多。以某地铁 车站为例, 分析 了车 站深基坑施 工中的潜在 的危 险源, 提 出了解决这些危险源的主要控制措施 。
关 键 词 :地 铁 ;危 险 源 ; 深基 坑 ;控 制 措 施
险薄弱点并着重观察 , 制定合理方案 , 采取局部加强措施 ; 本 车站 自 东 向西 开挖 , 在小里程设 置马道 , 在大里 程端 , 根据施工进度在相应工作面 , 设置上下通道 ( 兼 做应急救援通道 ) ,保证人员能够快速安全的撤离 ; 盖挖段围护桩及钢管柱承受 盖 挖 顶板的竖向荷载 ,施工期 间加强 围护桩和钢管柱的监控量测 ,严格控制 围护桩 及 钢管柱沉降 ;密切观测天气 预报 , 暴 雨或大雨来J 脑前 ,停止开挖 ,立 即对边 坡 进行 覆盖 防护。及时抽排汇人集水井 内的水 ,尽量减少基 坑积水,确保基坑安全 。 2 . 2 管线保护安全技术措施 车站开挖 范围内的管线 : 6 0 o × 4 5 0 1 0 K V电力 排管, 横跨基坑 , 采用悬 吊保护。 电力排管 ,埋深 1 . 4 m,横跨基坑长度 2 7 . 6 m,采用组合式 贝雷梁进行悬 吊,在与 基坑边相交处施作悬 吊梁支座基础 ,用 m I 2 钢丝绳做 吊带 ,组成悬 吊体系 ;调整 管线标高 。在横梁 、特制弧形托板及 吊筋 安装完 毕后 ,管线的悬 吊保护工作基本 完成 ,此 时 ,邀请产权单位相关人员一起 根据现场 睛况及管线状况确定管线 的悬 吊标高 , 通过调整 吊筋 的螺母进行管线标高调整 ,直到达到要 求标 高;布设管线 沉降观测点 。管 线悬吊保护措施实施完毕后 ,在管线 上方布设 沉降监测点 ,并在 整个管线保护期间 内定期进行监测。监测频率为 1 次/ 2天 ,如施工现场发生特殊 情况 ,则要加强监测 , 监测数据及 时通报管线监护单位 。根 据监测 数据,与管线 监护单位共 同进 行分析 ,如管线沉降超过允许值 ,则 通过可调节螺母进行管线标 高调整 。 2 . 3 周边建构 筑物安全技 术措施 基坑影响范 围内的建构 筑物主要是优博 国际商务楼处 ,根据前 期调查显示 , 该房屋为地上 l 6 层 、地下 1 层框架结构 ,筏板基础 。在施工前找相关单位对房屋 进行鉴定 ,对该房屋施工前的 自身情况做好详细的鉴定记 录 ;对于 A号出入 口同 期 施作范围内的房屋基础采用袖 阀管注浆加固保护 ,袖 阀管从 围护桩 问打设 ,长 度为 5 m,每两根 围护桩 间打设 2根 ;3 、袖 阀管注浆扩散半径不小于 4 0 0 m m,注 浆 压力 : 初 压为 0 . 2 M P a 一 1 . 0 M P a ,稳压 1 . 5 MP a ,并根据实际注浆效果进行调整 , 袖 阀管人射 角度采用 1 5 — 2 0 。 的水平夹角 ,距离基础底部不小于 1 . 5 m 。注浆 采用 水 与水泥体 积比为 1 :1 的注浆液,并根据试验结果调整优化 ; 严 密控制降水 过程 中的出水含砂率 ,控制房屋周边 的土体沉降 ,并加强对房屋 的监测工作 。 2 - 4支撑体系旌工安全技术措施 基坑竖 向设 三道支撑 ,第一道钢支撑架设 在冠 梁上 ,二 、三道钢支撑均设置 在钢 围檩上 ;换乘节点设五道支撑 ,第一 道为砼支撑 ,第二至五道为钢支撑均设 置在钢 围檩上 。钢 围檩与 围护桩之 间间隙采用 C 3 0细石混凝土填充 密实 ,使其与 坑壁表面垂直密贴 ,受力均匀 。钢围檩下端采取固定支托及 钢丝绳 等防护措施 , 支撑托架牛腿 和连系构造连接牢 固,以防止 钢支撑 及钢围檩受振动或意外滑落 ; 基坑开挖至支撑设计标高 以下 0 . 8 m时必须停止开挖 ,及时架设钢支撑。钢支撑须 按设计要求施 加预加力 ,确保 围护结构 的变形 在规 范及设计允许范 围内。待支撑 架设完毕后 ,检查 确认支撑的稳定性 ,安全后 方可继续 开挖施工 ;为防止钢支撑 及钢 围檩脱落 和基坑 内起 吊作业时碰撞滑落 ,在每根钢支 撑两端上部围护桩打人 M 2 0 膨胀螺栓 ,螺栓长度 L = O . 2 2 m( 植入围护桩 0 . 1 6 m) ,用 2 O 的钢丝绳将钢支撑 两端拴住 ; 在开挖 中,钢管柱 、 格构柱周边 2 m范围内的土方必须对称开挖 , 两边 高差不得超过 0 . 5 m;暴露 出来 的钢管柱 、格构柱要及时缠绕反光警示标示 ,在立 柱周边进行机械施工时 ,安排专职人员指挥机械 ,防止机械触 碰立柱 。

地铁施工危险源辨识及处理方案(全)

地铁施工危险源辨识及处理方案(全)
附图七
危险源清单


风险
类别
作业活动
危害因素
危害因素
可能导致地事故
作业条件危害评价
危害
级别
控制措施
L
E
C
D
1
组织
风险
安全管理
1
安全生产各项规章制度不齐全或未及时更新
管理缺陷
各类事故
3
3
7
63
一般
及时健全与完善
2
2
安全管理机构不健全或人员配备不足
管理缺陷
各类事故
3
2
7
42
一般
及时健全与并按规定设置
3
3
违章作业/违章指挥
中毒
10
1
3
30
一般
按规定现场检查把关
25
人身健康
1
消防设施.工具.器材设置不符合规定
违章作业
火灾
3
6
3
54
一般
按规定现场检查把关
26
2
建筑物内存放易燃易爆材料
违章作业
火灾
3
2
7
42
一般
按规定现场检查把关
27
3
建筑内外无消防通道或通道不畅通
管理缺陷
火灾
3
1
7
21
一般
按规定现场检查把关
按规定进行
7
7
无安全专项施工方案
管理缺陷
高处坠落/物体打击/触电等
3
2
7
42
一般
按规定进行审核把关
8
8
安全专项方案未经专家审批
管理缺陷
各类事故

轨道交通工程施工风险及管控措施

轨道交通工程施工风险及管控措施

轨道交通工程施工风险及管控措施摘要:随着城市化的快速发展,城市轨道交通的安全问题也越来越突出,对城市轨道交通的安全管理提出了更高的要求。

因此,文章就地铁安全管理的思想、内容和安全风险控制方法进行了论述,并提出了相应的防范对策,以保证施工安全。

关键词:轨道交通;安全风险;风险管控1.安全风险管理总体思路在风险管理中,必须包括风险的界定、风险识别、风险分析、风险评估、风险控制、隐患排查、隐患治理等[2]。

在管控过程中,要坚持全主体参与、全要素识别、全过程管控、全岗位排查、全阶段衔接工作原则,建立安全风险常态化自辨自控、事故隐患常态化自查自治,风险分级管控与隐患排查治理一体化的工作机制。

1.1全主体参与项目建设单位应建立全过程安全风险管理制度,对风险等级控制和风险排查治理工作进行组织协调、考核,并可以委托咨询机构开展工程建设各阶段安全风险评估、施工阶段安全风险监控管理服务和信息系统建设服务等工作。

勘测单位应当按照要求,向地质环境调查报告提供真实、可信的地质资料,分析地质风险和周边环境风险,并对所提供的结果负连带责任。

在设计阶段,设计单位按照要求进行风险识别、分析,制定相关的设计方案,并对整个项目进行风险追踪。

根据要求,在施工过程中,对危险进行了深入的识别、分析和动态控制,对存在的潜在危险进行定期的检查和处理,消除隐患。

监理人应当按照有关法律对工程项目进行风险控制、隐患排查治理,并承担相应的监督职责。

1.2全因素识别城市轨道交通工程的安全风险和隐患识别必须按照全要素识别,全面识别工程自身、周边环境、不良地质、自然灾害、施工作业等,对施工作业过程中存在的安全隐患进行全面辨识,并制定安全风险辨识清单和安全隐患排查清单。

1.3全过程管控建设工程安全风险管理要贯穿于施工前期、全过程,对各工程项目,按规范、图纸、方案等技术文件、规范、图纸、方案等技术资料,对现场进行核查,完成施工方案编制与审查,在施工过程中进行风险提示与隐患告知,并利用监测、巡视及监控等手段进行安全状况评价,及时预警并制定应急方案,对整个施工过程进行全方位安全管控。

施工危险源分析及应对措施

施工危险源分析及应对措施

施工危险源分析及应对措施施工危险源分析及应对措施一、危险源的辨识、评价与管理1、危险源的辨识建筑施工现场危险源是指导致事故发生的根源,是具有可能意外释放的能量和(或)危险有害物质的生产装置、设施或场所(包括各种专项施工)。

1)危险源辨识的依据各种安全法律法规和标准是进行危险源辨识的重要依据。

为进行危险源辨识,首先应收集与本组织的活动、人员、设施有关的安全法律法规和标准。

2)危险源辨识小组要做好危险源的辨识,还应组建好辨识小组。

辨识小组各专业人员都应有人参与。

如安全、消防、动力、电气、设备、土建等专业。

这样,辨识时可以尽量将各专业中存在的危险源辨识完全。

3)危险源辨识要求1)考虑常规和非常规的活动;2)考虑所有进入施工现场及生活区的人员(包括合同人员和访问者)的活动;3)考虑施工现场及生活区的设施;4)考虑三种状态:正常(如生产)、异常(如停机检修)和紧急(如火灾)状态;5)考虑过去出现并一直持续到现在的(如由于技术、资源不足仍未解决的或停止不用但其危险依然存在)、现在的和将来可能出现的危害情况。

4)辨识方法1)直接经验法对照有关标准、法规、安全检查表(可以采用《安全性评价表》、《建筑施工安全检查标准(59-99)》)或依靠分析人员的观察分析能力,借助于经验和判断能力直观地评价对象危险性和危害性的方法。

经验法是辨识中常用的方法,其优点是简便、易行,其缺点是受辨识人员知识、经验和占有资料的限制,可能出现遗漏。

为弥补个人判断的不足,常采取专家会议的方式来相互启发、交换意见、集思广益,使危险、危害因素的辨识更加细致、具体。

2)系统安全分析方法即应用系统安全工程评价方法的部分方法进行危害辨识。

系统安全分析方法常用于复杂系统、没有事故经验的新开发系统。

常用的系统安全分析方法有事件树(ETA)、事故树(FTA)等。

5)辨识类别根据本企业及施工现场的特点,将危险源产生的事件或事故分为以下类别:坍塌、物体打击、机械伤害、高处坠落、触电、火灾、爆炸、中毒、粉尘、噪声、振动、车辆伤害等。

地铁施工安全案例分析及其对策

地铁施工安全案例分析及其对策

地铁与轻轨土木0901 林磊磊30903220【案例】:2008年11月15日15时20分,浙江省杭州市地铁1号线湘湖站工段施工工地(露天开挖作业)发生地面塌陷事故,造成长约100米、宽约50米的正在施工区域塌陷,施工现场西侧路基下陷达6米左右,将施工挡土墙全部推垮,自来水管、排污管断裂,大量污水涌出,同时东侧河水及淤泥向施工塌陷地点溃泻,导致施工塌陷区域逐渐被泥水淹没。

事故造成在此处行驶的11辆汽车下沉陷落(车上人员2人轻伤,其余人员安全脱险),施工人员10人死亡、至少还有11人失踪。

原因分析:原因一:杭州的土质特殊,经勘测,发生事故的这段路属于淤泥质粘土,含水的流失性强。

原因二:事故坍塌所在地点风情大道一直作为一条交通主干道来使用,来往车流量大,包括不少负量很大的大型客车、货车都来往于这条路上,这给基坑西面的承重墙带来太大冲击。

原因三:08年十月份杭州出现的一次罕见的持续性降雨过程,使得地底沙土地流动性进一步加大。

原因四:杭州地铁一号线在钱塘江南岸的走向,曾经几度变更,线路布局不合理、前期工作不充分、承包方资质审查不严以及违规施工,并且存在赶工现象(我们知道明挖车站的合理工期是三年)。

媒体报道:杭州地铁塌陷事故,是一起突发事件,但它发生在政府大规模基建投资前夜。

追问事故原因真相,不仅仅是还原事件本身,更多是为了规避类似事件重演。

往事不可追,来者尤可鉴。

接下来的政府基建投资,在拉动经济增长的同时,希望能减少基建各个环节的变异事件。

“杭州地铁存在边规划、边建设、边修改的'三边'现象!”11月18日,浙江大学区域与城市规划系教授周复多向本报记者表示,杭州地铁一号线塌方事件并非偶然,其中可能存在线路布局不合理、前期工作不充分、承包方资质审查不严以及违规施工等问题。

周参加过杭州地铁一号线初期的征求意见稿,但没有参加评审。

他直陈,目前萧山总人口117万(非农人口约30万),而杭州地铁一号线所在的滨江区总人口仅为10.8万。

浅谈城市地铁轨道铺设施工安全风险及管控措施

浅谈城市地铁轨道铺设施工安全风险及管控措施

浅谈城市地铁轨道铺设施工安全风险及管控措施发布时间:2021-03-31T01:46:05.419Z 来源:《中国科技人才》2021年第5期作者:谌兵[导读] 成都轨道交通18号线作为成都市“东进”战略上首条主动脉,线路首次联通成都市主城区、天府新区与东部新区及天府国际机场,对整体优化成都市“东进”交通?网络布局具有重要意义。

中铁五局集团第六工程有限责任公司重庆市渝北区 210043摘要:本文以成都地铁18号线轨道工程施工项目为工程实例,通过具体参与轨道工程项目施工全过程,分析轨道工程在施工过程中项目的主要安全风险因素,并针对相应的安全风险因素制定行之有效的解决方案及管控措施,为城市地铁轨道工程铺设施工项目的安全管控提供切实可行的管理经验。

关键词:浅谈;地铁;铺轨;安全;风险;措施1 工程简介成都轨道交通18号线作为成都市“东进”战略上首条主动脉,线路首次联通成都市主城区、天府新区与东部新区及天府国际机场,对整体优化成都市“东进”交通?网络布局具有重要意义。

成都轨道交通18号线一、二期工程线路起于成都火车南站,沿天府大道东侧向南敷设,经环球中心、世纪城、麓山至天府新区博览城片区,之后穿越龙泉山向东线路经三岔湖片区至新机场。

线路全长69.514km,一期工程为火车南站~天府新站(含龙泉山隧道),线路长约41.182km。

二期工程为龙泉山隧道出口~天府国际机场1号2号航站楼站,线路长约28.332km。

全线共设火车南站~天府新站等共计14座车站。

作为全国最快开进中心城区的市域快线,线路首次采用时速140公里的8节A型编组车辆,考虑双机场一体化运行,在18号线、19号线共线段预留最高时速160公里的运行条件,可实现与19号线、S3线互联互通,实现“30分钟成都轨道交通圈”,形成“1小时成都轨道交通生活圈”。

2 主要安全风险风险管理主要是指通过识别项目施工过程中存在的人、机、物的不安全因素,分析可能产生的安全风险,并运用特定的统计方法,通过分析辨识确定其风险严重程度,进而确定风险控制的优先顺序和管控措施的强度,通过现场管控措施的落实已达到改善安全生产环境,降低安全生产风险、杜绝安全生产事故达到本质安全的状态。

地铁工程主要危险源及管控措施

地铁工程主要危险源及管控措施

地铁工程主要危险源及管控措施地铁工程是一项复杂而危险的建筑工程,主要危险源包括地铁隧道施工风险、高空坠落、电气安全、有害气体和物质以及火灾风险。

下面将从这些方面介绍主要的危险源以及相应的管控措施。

地铁隧道施工风险是地铁工程中最主要的危险源之一、在隧道施工过程中,可能会发生地面沉降、地面塌陷和坍塌等情况,造成严重伤亡。

为了管控这一危险源,首先需要进行地质勘察和地质预测,以了解地下的地质情况。

同时,还需要合理设计隧道结构和施工工艺,采用合适的排土方式和支护措施,确保施工工程的稳定和安全。

高空坠落是与地铁工程施工密切相关的另一个危险源。

在施工过程中,建筑工人需要在高处进行作业,一旦不慎滑倒或者失去平衡,就会发生高空坠落事故。

为了避免这种危险,必须建立严格的安全操作规程,减少高处作业的时间和频率,并使用合适的安全设备,如安全带和脚手架等。

电气安全是地铁工程中另一个重要的危险源。

在地铁系统的建设和维护过程中,需要处理大量的电气设备和电缆。

一旦操作不当或者电气设备出现故障,就有可能发生触电和火灾事故。

为了管控这一危险源,必须进行全面的电气设备检查和定期维护,确保设备的正常运行和安全性。

此外,还需要提供必要的电气安全培训,确保工作人员具备相应的安全操作技能。

有害气体和物质是地铁工程中可能遇到的另一个危险源。

在地铁施工和运营过程中,可能会产生大量的有害气体和粉尘,如烟尘、甲醛和苯等。

这些有害物质会对工人的健康和安全造成严重威胁。

为了管控这一危险源,必须建立可行的通风系统和防护设施,确保施工现场和车站的空气质量符合安全标准。

此外,也需要提供必要的防护装备和培训,确保工作人员能够正确使用个人防护装备。

火灾风险也是地铁工程中不可忽视的危险源。

在地铁隧道和车站中,可能发生火灾事故,给工人和乘客的生命安全带来严重危害。

为了管控这一危险源,必须建立完善的消防设施和应急预案,确保在火灾发生时能够及时报警、疏散和灭火。

此外,还需要进行火灾防控方面的培训,提高工作人员和乘客的火灾安全意识。

影响地铁施工安全的主要因素及防范措施

影响地铁施工安全的主要因素及防范措施

影响地铁施工安全的主要因素及防范措施摘要:随着我国经济的快速发展,城市化进程不断加快,我国基础设施不断完善,修建地铁已经成为我国大型城市解决城市公共交通问题的首选,我国地铁建设速度加快,如何确保地铁建设安全快速的发展已经成为地铁施工的重要问题。

加强对影响地铁施工安全相关因素的研究,对地铁工程项目的顺利展开具有十分重要的意义。

本文重点分析了影响我国地铁施工项目安全的主要因素,并试图给出相应的防范措施,以期能够对促进我国地铁工程项目安全施工有所启发。

关键词:地铁施工;安全;主要因素;防范措施Abstract: along with the rapid economic development of our country, the urbanization process to speed up, our country improving infrastructure, build the subway has already become our big city city public traffic problems to solve the first selection, the subway construction in speed, how to ensure the safety of metro construction of rapid development has become the important problem of subway construction. To strengthen the subway construction safety related factors influence the research on the metro project smoothly has the very vital significance. This paper analyzes the impact of subway construction in our country the main factors of the project safety, and tries to give some corresponding preventive measures, so as to promote our country to metro project inspire the safety construction.Keywords: the subway construction; Security; The main factors; Preventive measures我国地铁施工面临的现状地铁施工环境复杂,难度较高随着我国经济的发展,城市公共交通对地铁的需求增大,国内各大城市都陆续建设地铁,地铁工程项目的开展较为普遍。

地铁工程重大环境危险源专项应急预案

地铁工程重大环境危险源专项应急预案

地铁工程重大环境危险源专项应急预案一、前言地铁工程作为现代城市交通建设的重点工程,不仅在社会经济发展中发挥着重要作用,同时也对周边环境产生了一定的影响和危险。

为了应对各种突发环境事件,保障工程施工过程中人员、设备的安全,保护周围的自然环境和公共利益,必须制定专项应急预案。

本文针对地铁工程重大环境危险源,提出相应的应急预案。

二、环境危险源及预警机制1.危险源类别(1)爆破作业:在地铁开挖过程中,需要进行爆破作业,如不严格管理,将可能对工人的身体健康造成危害,同时也会产生噪音、振动、扬尘等危险源。

(2)地下水位涨落:地铁施工过程中由于泵水、降水等活动,可能导致地下水位涨落,对周边建筑物、基础设施和土地环境产生负面影响。

(3)事故:设备损坏、工人意外伤亡、道路交通事故等。

2.环境风险预警机制(1)应急预警组织:设立地铁工程应急预警组织,负责收集与汇总相关信息,判断是否需要启动应急流程,及时发布应急通知。

(2)监测手段:在工程施工过程中安装监测设备,对环境因素进行实时监测,如震动、噪声、控制污染排放等。

(3)预警机制:在监测到环境异常时,应急预警组织应及时启动应急预案,组织有关单位、人员进行应急处置,最大限度减少环境危害和人员伤亡。

三、应急预案的主要内容1.预案的组织和指挥机构地铁工程应急预案由应急预案组织机构拟定,指挥中心负责指挥、协调前线应急处置工作,按照职能责任分配预案编制、实施、督改等工作。

2.应急救援措施(1)爆破作业风险:设置爆破控制区域,限制人员和车辆进入该区域,禁止在离爆破现场500米内进行活动。

(2)地下水位涨落风险:加强监测,实时控制地下水位,紧急处理地下水位骤升等情况。

(3)事故风险:立即启动应急预案,报告相关部门,立即疏散人员,协助伤者就医,处理事故现场。

3.应急组织与运作管理应急组织在号召人员、物资、设备等资源形成多元化的支持力量,并对应急预案、措施、救援方案进行定期验证、办公场所定期演练以保证应急预案的及时发挥。

地铁施工危险源辨识及处理措施(全)

地铁施工危险源辨识及处理措施(全)
违早作业/违早
指挥
触电/机械
伤害
6
2
7
84


按规定现场检查把关
word专业资料
11
3
电缆绝缘破坏或不绝缘
漏电
触电
3
6
7
126


制定管理方案,按规范进行
检查把关
12
机械作业
1
未米取消宜、吸宜指施
噪声危害
耳(鸣)聋
6
6
1
36


按规范进行检查把关
13
2
中小型机械无防护装置或防护装置有缺 陷
防护缺陷
机械伤害
3
1
7
21


按规定现场检查把关
28
4
消防重点部位(活动板房、配电室或仓库 等)未配备消防器材
管理缺陷
火灾
3
3
7
63


按规定现场检查把关
word专业资料
危险源清单






作业
活动
危害因素
危害因素
可能导致的
事故
作业条件危害评

危 害 级 别
控制措施
L
E
C
D
29




饮食健康
1
厨房内外不卫生、未使用消毋柜,未执仃 购入菜验收制度


按规定审核、培训与教育
46
脚手架
1
脚手架垮塌
未按方案拾设
倒塌/高处
坠落
3
2
15
90
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第一节重大危险源控制要点1、施工危险源车站基坑施工危险源序危险源发生原因防范措施号1.按专家审查意见补充完善深基坑专项施工方1.未严格按照经专家论证的深基坑专项方案施案并严格执行;工;2.每天对基坑支护进行检查,加强轴力数据监2.基坑支护不及时,轴力数据采集不准确;测采集,进行数据分析;基坑变 3.基坑支护体系拆除时未按拆除方案进行施工;1 3、严格执行拆除方案;形、坍塌 4.基坑临边堆放过载;4、及时卸载周边过载物;5.汛期基坑积水抽排不及时;5、配备足够防汛物资,及时抽排积水;6.基坑变形引起周边管线、构筑物及道路不均匀6、对基坑周边管线、构筑物进行沉降监测,及沉降。

时采取预防措施。

1.施工时发生的意外人体坠落; 1.基坑围栏高度不低于 1.2 米,严禁人员在钢支2.安全网材质不符合要求;撑上行走;3.高处作业未系挂安全带或未高挂低用或违章作 2.选用合格的安全密目网及时进行封闭;2 高处坠落业; 3.严格按操作规程施工;4.网喷施工时,架体支撑不牢固; 4.架体验收合格后,方能允许网喷施工;5. “四口、五临边”防护不及时、不到位。

5.对“四口、五临边”及时防护到位。

1.严格按经专家论证的脚手架、模板施工方案1.未按经专家论证的脚手架、模板施工方案进行进行施工,经验收合格后方能投入使用;施工,未经验收投入使用; 2.架子工持证上岗,定期对证件进行复审;模板、脚3 2.未使用持证架子工搭设脚手架、模板工程; 3.架管、架板、模板等材质必须符合要求;手架工程3.架管、架板、模板等材质不合格;4.施工前对操作人员进行安全技术交底,班前4.未对操作人员进行安全技术交底。

进行安全教育;5.禁止模板、支架上集中堆放过载。

中、小型 1.机械设备状况不良,安全防护装置缺失; 1.定期检查机械设备,禁止带病作业,检测安4 2.无证人员操作机械设备或操作人员违章作业;机械的使全防护装置,保证其安全有效;用 3.维护保养不及时。

2.坚持持证上岗,严格按操作规程施工;3.加强日常巡查,做好其维修保养。

1.严格执行三级动火审批制度,施工现场配足1.施工作业时未严格执行三级动火审批制度;相应的灭火器材;5 动火作业2.易燃、易爆品存放、使用不符合要求。

2.对各种危险品严格管理,对各种消防器材定期检查。

1.严格按照经审核通过的专项施工临电方案施1.未编制施工临时用电专项方案;工;2.未执行“一机一箱一闸一漏”的规定;2.严格执行“一机一箱一闸一漏”的规定;6 临电 3.无电工证人员私拉乱接;3.持证上岗,严禁私拉乱接;4.接地与接零保护系统失效;4.做好日常的巡查,保证各系统的有效;5.线路老化,用电负荷过载。

5.定期巡查,及时消除不安全因素。

1.开挖前进行管线探测,绘制平面布置图,交底到具体作业人员;1.未对地下管线进行探测;2.对重点部位设置明显标识,施工作业时安排7 管线迁改 2.现场各种管线未做好相应标识;专人进行监护;3.由于天然气管泄漏,处置不当而造成爆炸。

3.天然气进行迁改时设置隔离区,悬挂“禁止烟火”标志,出现紧急情况及时启动应急处置方案。

1.起重设备未经相关部门验收、备案私自投入使 1.起重设备必须经相关部门验收合格后方可投用;入使用;8 起重作业 2.起重作业司机、司索人员无证作业或起重作业 2.起重作业司机、司索人员持证上岗,严格按人员违章作业;照操作规程施工;3.起重设备维修保养不及时。

3.加强日常巡查,做好其维修保养。

喷射混凝9水泥装卸、搅拌、喷射混凝土时产生的粉尘吸入。

施工现场采取降尘措施施工。

土区间浅埋暗挖施工危险源序危险源发生原因防范措施号1.按专家审查意见意见补充完善深基坑专项施1.未严格按照经专家论证的深基坑专项方案施工方案并严格执行;工;2.每天对基坑支护进行检查,加强轴力数据监2.基坑支护不及时,轴力数据采集不准确;测采集,进行数据分析;基坑变 3.基坑支护体系拆除时未按拆除方案进行施工;1 3、严格执行拆除方案;形、坍塌 4.基坑临边堆放过载;4、及时卸载周边过载物;5.汛期基坑积水抽排不及时;5、配备足够防汛物资,及时抽排积水;6.基坑变形引起周边管线、构筑物及道路不均匀6、对基坑周边管线、构筑物进行沉降监测,及沉降。

时采取预防措施。

1.施工时发生的意外人体坠落; 1.基坑围栏高度不低于 1.2 米,严禁人员在钢支2.安全网材质不符合要求;撑上行走;3.高处作业未系挂安全带或未高挂低用或违章作 2.选用合格的安全密目网及时进行封闭;2 高处坠落业; 3.严格按操作规程施工;4.网喷施工时,架体支撑不牢固; 4.架体验收合格后,方能允许网喷施工;5. “四口、五临边”防护不及时、不到位。

5.对“四口、五临边”及时防护到位。

1.对不良地质情况进行超前探测,及时预报量1.对不良地质情况未及时探测,发现险情时未及测,发现险情后发出预警信息并采取应急措施;时发出预警并及时采取措施;2.每日对监测点时行监测,对风险点及时采取2.监测不及时,未采取有效控制措施;暗挖隧道控制措施;3 3.管线保护措施不到位;施工 3.及时探测各种管线并及时采取保护措施;4.开挖进尺过大,支护成环不及时;4.严格按暗挖施工原则施工,保证施工安全;5.格栅钢架、纵向连接筋、超前小导管等加工施5.对各种钢构件严格按照设计图纸加工制作,做不符合设计要求。

暗挖严格按照设计图纸施工。

1.未按经专家论证的脚手架、模板施工方案进行 1.严格按经专家论证的脚手架、模板施工方案施工,未经验收投入使用;进行施工,经验收合格后方能投入使用;模板、脚4 2.未使用持证架子工搭设脚手架、模板工程; 2.架子工持证上岗,定期对证件进行复审;手架工程3.架管、架板、模板等材质不合格; 3.架管、架板、模板等材质必须符合要求;4.未对操作人员进行安全技术交底。

4.施工前对操作人员进行安全技术交底,班前进行安全教育;5.禁止模板、支架上集中堆放过载。

1.定期检查机械设备,禁止带病作业,检测安中、小型 1.机械设备状况不良,安全防护装置缺失;全防护装置,保证其安全有效;5 2.无证人员操作机械设备或操作人员违章作业;机械的使2.坚持持证上岗,严格按操作规程施工;用 3.维护保养不及时。

3.加强日常巡查,做好其维修保养。

1.严格执行三级动火审批制度,施工现场配足1.施工作业时未严格执行三级动火审批制度;相应的灭火器材;6 动火作业2.易燃、易爆品存放、使用不符合要求。

2.对各种危险品严格管理,对各种消防器材定期检查。

1.严格按照经审核通过的专项施工临电方案施1.未编制施工临时用电专项方案;工;2.未执行“一机一箱一闸一漏”的规定;2.严格执行“一机一箱一闸一漏”的规定;7 临电 3.无电工证人员私拉乱接;3.持证上岗,严禁私拉乱接;4.接地与接零保护系统失效;4.做好日常的巡查,保证各系统的有效;5.线路老化,用电负荷过载。

5.定期巡查,及时消除不安全因素。

1.开挖前进行管线探测,绘制平面布置图,交底到具体作业人员;1.未对地下管线进行探测;2.对重点部位设置明显标识,施工作业时安排8 管线迁改 2.现场各种管线未做好相应标识;专人进行监护;3.由于天然气管泄漏,处置不当而造成爆炸。

3.天然气进行迁改时设置隔离区,悬挂“禁止烟火”标志,出现紧急情况及时启动应急处置方案。

1.起重设备未经相关部门验收、备案私自投入使 1.起重设备必须经相关部门验收合格后方可投用;入使用;9 起重作业 2.起重作业司机、司索人员无证作业或起重作业 2.起重作业司机、司索人员持证上岗,严格按人员违章作业;照操作规程施工;3.起重设备维修保养不及时。

3.加强日常巡查,做好其维修保养。

隧道暗挖10暗挖施工时通风不畅产生的粉尘吸入。

加强暗挖施工时的通风,保证其通风通畅。

施工1.设置专职司机和指挥,按章操作;1.运输车辆违章运输;2.严禁超限运输;2.运输的货物、工具、材料侵入界限;隧道内运 3.做好车辆的维护保养,停车时在前后轮下设11 3.车辆制动故障;输作业置铁靴防止溜车;4.人员未经调度许可或未在清点规定时间内进入4.严格遵守调度许可制度,严禁在非作业时间轨行区作业。

进入轨行区。

盾构施工危险源序号危险源发生原因防范措施1.按照设计图纸加固,并对加固效果进行取芯试盾构进出 1.进出洞加固效果不好;1验;洞施工 2.进出洞掘进参数不合适。

2.选用合理的掘进参数掘进,加强监测。

1.掘进参数选择不合适; 1.正确选取掘进参数,及时修正;下穿既有2.监测不及时,未做到盾构信息化施 2.及时监测,按盾构信息化施工;管线、槽、2 3.及时调整盾构机掘进参数,调整同步注浆时间、工;房屋等构3.构推力的不均衡而引起大的不均匀注浆量、浆液、压力,必要时在隧道内利用管片筑物沉降、变形。

吊装孔进行二次注浆,严格控制土压力。

1.加强司机培训,提高司机操作水平,正确纠偏;小半径始 1.盾构机操作不规范;3 2.加强设备的导向定位与人工复测;发、掘进 2.设备维护保修不及时。

3.加强设备维护保养。

1.超前探测,盾构时考虑各种参数,配备性能良盾构长距 1.刀具配置不良,耐磨性与耐冲击力好的刀具;离穿越中较差;4 2.加强监测,及时反馈监测数据,调整掘进参数;粗砂和圆 2.土体改良效果不佳;3.控制好姿态,随时纠偏,平稳推进;砾土层 3.受力不均匀,监测不到位。

4.严格控制出土量,加强同步注浆。

1.盾构施工中严格保持开挖面的土压平衡;2.在盾构到达铁路前20 米处,降低推进速度,严下穿铁路6盾构引起的铁路路基沉降格控制盾构方向,及时调整盾构推进参数,确保专运线盾构机的平稳穿越;3.根据监测情况做好土体加固准备。

1.施工作业时未严格执行三级动火审 1.严格执行三级动火审批制度,施工现场配足相批制度;应的灭火器材;7 动火作业2.易燃、易爆品存放、使用不符合要 2.对各种危险品严格管理,对各种消防器材定期求。

检查。

1.未编制施工临时用电专项方案; 1.严格按照经审核通过的专项施工临电方案施8 临电 2.未执行“一机一箱一闸一漏”的规定;工;3.无电工证人员私拉乱接; 2.严格执行“一机一箱一闸一漏”的规定;。
