施工组织设计(方案)监理审核要点

合集下载

施工组织设计(专项方案)监理审核内容

施工组织设计(专项方案)监理审核内容

施工组织设计(专项施工方案)监理审核内容
项目监理机构应审查施工单位报审的施工组织设计、专项施工方案,符合要求的,由总监理工程师签认后报建设单位。

施工组织设计审查的基本内容:
1、编审程序应符合相关规定;
2、施工进度、施工方案及工程质量保证措施应符合施工合同要求;
3、资源(资金、劳动力、材料、设备)供应计划应满足工程施工需要;
4、安全技术措施应符合工程建设强制性标准;
5、施工总平面布置应科学合理。

专项施工方案审查的基本内容:
1、编审程序应符合相关规定;
2、安全技术措施应符合工程建设强制性标准。

施工组织设计、专项施工方案报审表应符合附录A1表的格式。

项目监理机构应要求施工单位按照已批准的施工组织设计、专项施工方案组织施工。

施工组织设计、专项施工方案需要调整的,项目监理机构应按程序重新审查。

附A1表
施工组织设计/(专项)施工方案报审表工程名
称:
编号:
注:本表一式三份,项目监理机构、建设单位、施工单位各一份。

THANKS !!!
致力为企业和个人提供合同协议,策划案计划书,学习课件等等
打造全网一站式需求
欢迎您的下载,资料仅供参考。

监理单位对施工单位的施工组织设计审查要点

监理单位对施工单位的施工组织设计审查要点

项目监理机构对施工企业编制施工组织设计与专项施工方案的审查要点(2008修改本)广西建筑科学研究设计工程建设监理公司二00八年一月一、施工组织设计审查要点:(一)、程序性审查:(1)、有编写人、审核人、审批人签章;(注:①、编写人为:项目经理;审核人为:项目部技术主管;审批人为:公司法人一级的技术负责人;②、如何知道其签字的真实性呢?可从公司资质、营业执照证书查证);(2)、审查其对本项目特点是否有针对性?有效性?可操作性?(注:如审查满堂脚手架:除审查计算式,计算结论之外,还看是否有可操作的:平面图、立面图、侧面图、大样节点图,做到工人能看图就会施工的程度)(二)、强制性标准符合性的审查:(要求将方案中相关内容中相关规范中的强制性条文均编入)(1)、施工单位编制的地下管线保护措施方案是否符合强制性标准要求;(2)、基坑支护与降水、土方开挖与边坡防模板、起重吊装、脚后架、拆爆破等分部分项工程的专项施工方案是否符合强制性标准要求;(3)、施工现场临时用电施工组织设计或者安全用电技术措施和电气防火措施是否符合强制性标准要求;(4)、冬季、雨季等季节性施工方案的制定是否符合强制性标准要求;(5)、施工总平布置是否符合安全生产的要求,办公、宿舍、食堂、道路等临时设施以及排水、防火措施是否符合强制性标准要求。

(6)、《施工组织设计》中的安全技术措施和危险性较大的分部分项工程的专项施工方案,是否符合工程建设强制性标准要求。

(三)、相关内容的审查:(1)、检查施工单位在工程项目安全生产规章制度和安全监督机构的建立、健全及专职安全员配备情况;各分包单位安全生产规章制度的建立情况;(2)、审查施工单位资质和安全生产许可证是否合法有效;(3)、审查项目经理、专职安全生活管理人员是否具备合法资格,是否与投标文件相一致;(4)、审核特种作业人员的特种作业操作资格证书是否合法有效;是否人名与证书一致(5)、审核施工单位应急救援预案和安全防护措施费用使用计划。

监理对安全施工组织设计及专项方案审查内容和意见

监理对安全施工组织设计及专项方案审查内容和意见

监理对安全施工组织设计及专项方案审查内容和意见项目监理机构监理工程师对施工单位安全施工组织设计及专项施工方案审查意见:1、安全管理、质量管理和安全保证体系的组织机构,项目经理、工长、安全管理人员、特种作业人员配备的人员数量及安全资格培训持证上岗情况;施工安全生产责任制、安全管理规章制度、安全操作规程的制定情况;起重机械设备、施工机具和电器设备等设置是否符合规范要求。

2、基坑支护、模板、脚手架工程、起重机械设备和整体提升脚手架拆装等专项方案是否符合规范要求。

监理审核专项方案编制时应当主要审查如下内容:(一)工程概况:危险性较大的分部分项工程概况、施工平面布置、施工要求和技术保证条件。

(二)编制依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。

(三)施工计划:包括施工进度计划、材料与设备计划。

(四)施工工艺技术:技术参数、工艺流程、施工方法、检查验收等。

(五)施工安全保证措施:组织保障、技术措施、应急预案、监测监控等。

(六)劳动力计划:专职安全生产管理人员、特种作业人员等。

(七)计算书及相关图纸。

(八)、超过一定规模的危险性较大的分部分项工程专项方案应当由施工单位组织召开专家论证会。

3、事故应急救援预案的制定情况;冬季、雨季等季节性施工方案的制定情况。

4、施工总平面图是否合理,办公、宿舍、食堂等临时设施的设置以及施工现场场地、道路、排污、排水、防火措施是否符合有关安全技术标准规范和文明施工的要求。

5、根据《施工现场临时用电安全技术规范》JGJ46-2005规定,施工现场临时用电设备在5台及以上或设备总容量在50kW及以上者,应编制用电组织设计。

总监理工程师签署意见, 审查符合要求。

甘肃新一工程咨询有限公司2014年5月25日。

施工组织设计监理审核意见

施工组织设计监理审核意见

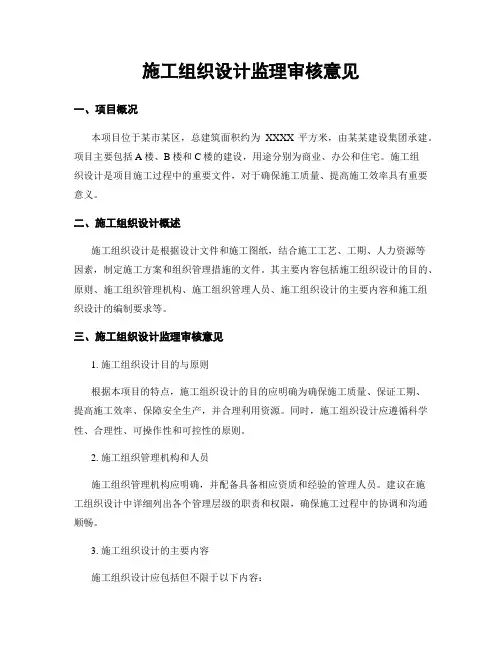

施工组织设计监理审核意见一、项目概况本项目位于某市某区,总建筑面积约为XXXX平方米,由某某建设集团承建。

项目主要包括A楼、B楼和C楼的建设,用途分别为商业、办公和住宅。

施工组织设计是项目施工过程中的重要文件,对于确保施工质量、提高施工效率具有重要意义。

二、施工组织设计概述施工组织设计是根据设计文件和施工图纸,结合施工工艺、工期、人力资源等因素,制定施工方案和组织管理措施的文件。

其主要内容包括施工组织设计的目的、原则、施工组织管理机构、施工组织管理人员、施工组织设计的主要内容和施工组织设计的编制要求等。

三、施工组织设计监理审核意见1. 施工组织设计目的与原则根据本项目的特点,施工组织设计的目的应明确为确保施工质量、保证工期、提高施工效率、保障安全生产,并合理利用资源。

同时,施工组织设计应遵循科学性、合理性、可操作性和可控性的原则。

2. 施工组织管理机构和人员施工组织管理机构应明确,并配备具备相应资质和经验的管理人员。

建议在施工组织设计中详细列出各个管理层级的职责和权限,确保施工过程中的协调和沟通顺畅。

3. 施工组织设计的主要内容施工组织设计应包括但不限于以下内容:(1)施工方案:根据设计文件和施工图纸,制定详细的施工方案,包括施工工艺、施工方法、施工顺序等。

(2)施工进度计划:制定详细的施工进度计划,明确各个施工阶段的时间节点和完成要求。

(3)施工现场布置图:根据实际情况,绘制施工现场布置图,包括施工设备、材料堆放区域、临时设施等。

(4)安全生产措施:制定详细的安全生产措施,包括施工现场的安全防护、应急预案等。

(5)质量控制措施:制定详细的质量控制措施,包括施工过程中的检测、验收标准等。

(6)环境保护措施:制定详细的环境保护措施,包括施工过程中的噪音、扬尘等污染的控制措施。

4. 施工组织设计的编制要求建议施工组织设计编制过程中遵循以下要求:(1)参考相关法律法规和标准,确保施工组织设计的合规性。

监理如何审查、审核施工组织设计和专项方案

监理如何审查、审核施工组织设计和专项方案

监理如何审查、审核施工组织设计和专项方案监理单位对施工单位的施工组织设计和专项方案审核内容,主要分几个部分:第一,编制及报审程序。

(俗称,程序符合性审核)主要看编制人、审核人、审批人是否符合要求。

一般而言,编制人为项目工程师(项目上的技术负责人)审核人为施工单位技术负责人,且相关部门的主要负责人需要签署审核意见,审批人为施工单位总工程师。

第二,质量方面的保障措施。

第三,安全生产方面的保障措施。

第四,主要的机械和材料方面的保障措施。

第五,环境方面的保护措施。

(主要做到合理和可操作,质量可靠,安全文明措施有保证,经济合理。

)第六部分,计划进度与工期要求的符合性。

第二至第六方面的内容俗称针对性和可操作性的审核;其余还有的内容一般还有平面布置图,应急预案等等。

总的说来,比较正规的施工组织设计组成内容一般都有:封面、目录、主要的质量措施、主要的安全措施、人机料的组织措施、季节性施工措施、环境保护措施、应急预案、进度计划、总平面布置图等等,专项方案没那么多,专项方案主要是体现出质量安全和进度的控制方法,可参看相关专项施工的施工质量与验收规范、技术规程。

至于如何审查具体内容,实话说,很多专监甚至总监能力远远达不到这方面的要求。

原因在于建筑领域涉及到的内容太多了,有些方面或许你遇到过比较熟悉,但很多时候你的经验根本无法达到这个高度。

因此,对于监理单位的审查、审核,主要看编制报审程序是否符合要求、引用的标准是否过期、内容是否与设计要求一致(套用的太多,甚至内容很多牛头不对马嘴,张冠李戴,甚至项目名称都有错误的现象)主要的工艺是否与施工及验收规范相符合,特别注意是否有明显违反国家强制性条文的内容。

最后一定要留有书面形式,方案如有变化修改,需重新报审的要以书面形式退回。

(方案与现场不符的现象太普遍了,而监理有责任对方案的实施进行核对,没出事,算你走运;出了事就要背锅。

)具体的审核深度因人而异,有些人可以提出很多修改意见,有些人啥都看不出问题。

施工组织设计审核的重点

施工组织设计审核的重点

施工组织设计审核的重点首先,需要关注施工项目的合理性和可行性。

施工组织设计应具备合理性,即施工方法、工序和施工机械设备的安排应符合实际情况和工程要求,不能存在过分浪费或过度简化的情况。

另外,施工组织设计应具备可行性,即施工方案在技术上是可行的,能够顺利实施。

其次,需要关注施工周期和工期的合理性。

施工组织设计应合理安排施工工序和时间,确保施工进度可控,能够按时完成工程。

同时,需要考虑到施工周期内可能面临的不可预见情况,如天气变化、材料供应等,合理制定施工计划,确保项目的正常推进。

第三,需要关注施工安全。

施工组织设计中应包含详细的施工安全措施和应急预案,确保施工过程中的人员、设备、材料等的安全。

同时,还需要对施工现场进行安全评估,确保施工过程中的安全隐患得到及时发现和解决。

第四,需要关注施工质量。

施工组织设计应包含详细的施工工艺和质量控制措施,确保施工质量符合设计要求和相关标准。

同时,要关注各个施工阶段的质量控制,包括材料的质量验收、施工工序的验收等,确保施工质量的稳定和可控。

第五,需要关注施工成本。

施工组织设计应合理控制施工成本,避免过高或过低的施工造价,同时要考虑到施工过程中可能出现的变动和调整,提前进行成本预估和分析,确保预算的合理性。

最后,需要关注施工环境保护。

施工组织设计要符合相关的环保法规和标准,包括施工过程中的噪音、尘土、废水、废弃物等的控制和处理,确保施工过程对周围环境的影响最小化。

综上所述,施工组织设计审核的重点主要包括合理性、可行性、施工周期和工期的合理性、施工安全、施工质量、施工成本以及施工环境保护等方面。

通过对这些重点进行审核和评估,可以确保施工项目的顺利进行,保证施工安全和质量,实现项目建设的目标。

施工组织设计方案监理审核要点教学提纲

施工组织设计方案监理审核要点教学提纲

施工组织设计方案监理审核要点(2012-03-02 21:54:29)转载▼标签:杂谈一、监理对施工组织设计方案审查的主要内容包括:1、程序性审核2、对照工程建设安全强制性标准的主要内容审核3、目标设置的针对性审核(人员、机械、材料、方法、环境能否满足项目目标)4、重大危险源的评估与防范5、安全管理组织机构是否责任到人6、质量保证体系与管理制度是否责任到人7、应急预案是否满足要求二、符合性审核1、程序性审核:⑴编制单位的审批手续是否齐全。

①一般编制为项目技术负责人,审核为项目经理,批准为企业技术部门负责人并加盖技术部门公章;②报审程序应符合规范要求。

⑵编制依据与目标审查:①与投标承诺技术标组织设计有无原则性的重大出入,包括(质量、进度、经济、安全目标,管理体系,人员和组织保证体系等方面);②对于施工组织设计目标,包括进度、质量、投资以及安全目标都必须符合合同的规定;③采用的规范、规程和相关文件是否有效;是否符合设计文件中约定的;采用的地质报告是否有效;符合工程建设安全强制性标准的主要内容要求。

④施工组织设计中应包括的主要内容(参附件)应齐全。

2、工程概况的符合性审查:⑴、建设地点、规模应与施工许可相吻合;⑵、建筑特征(包括建筑面积、层数及总高以及分部分项工程做法等)、结构特点(包括基础及主体结构类型、阳台与楼梯构造等)、设备特征(包括上、下水系统、煤气工程、采暖空调系统、强电系统、智能化系统和消防系统等)应与设计图纸相吻合;⑶、建筑场地:场内外施工道路、周围建筑物、施工现场状况、施工条件,四通情况,资源供应情况,施工技术及管理水平与实际情况相吻合⑷、水文与地质条件应与地勘报告相吻合;⑸、室外原有地下管网状态及室外管网设计符合工程项目实际情况,⑹、工程特点、难点分析符合工程项目客观情况。

三、针对性审核1、施工准备阶段审核要点:⑴审核项目组织机构①、单位资质、项目管理人员的资格是否满足项目工程类别的要求,项目组织机构总承包单位的项目经理、副经理、总工程师以及专职质检员等主要管理人员必须是总承包单位在投标文件中承诺的人员;②、项目组织机构组成与职能分工以及管理人员的配备是否满足项目工程管理要求;是否持证上岗并有相应的工作经验;分工层次是否清晰,职责分工是否体现了项目经理负责制和责权一致的原则,是否有利于快捷、优质高效的工作。

施工组织设计审核的主要内容

施工组织设计审核的主要内容

施工组织设计审核的主要内容标题:施工组织设计审核的主要内容
引言概述:
施工组织设计是施工项目的重要组成部分,对项目的顺利进行起着至关重要的作用。

而施工组织设计审核则是确保施工组织设计符合相关标准和规范,保障施工质量和安全的重要环节。

本文将从施工组织设计审核的主要内容出发,详细介绍施工组织设计审核的要点。

一、文件资料审核
1.1 施工组织设计编制依据的文件资料是否齐全
1.2 施工组织设计编制的技术标准是否符合相关规范
1.3 施工组织设计编制的计算书和图纸是否准确无误
二、施工方案审核
2.1 施工方案是否符合项目的实际情况和要求
2.2 施工方案的施工工艺是否合理可行
2.3 施工方案的施工周期和进度计划是否合理
三、安全生产审核
3.1 施工组织设计中的安全措施是否到位
3.2 施工组织设计中的危险源分析和应急预案是否完善
3.3 施工组织设计中的施工现场安全管理是否得当
四、质量管理审核
4.1 施工组织设计中的质量控制措施是否完备
4.2 施工组织设计中的质量检验计划是否合理
4.3 施工组织设计中的质量验收标准是否明确
五、环境保护审核
5.1 施工组织设计中的环境保护措施是否到位
5.2 施工组织设计中的环境影响评价是否符合要求
5.3 施工组织设计中的环境监测计划是否合理
结论:
施工组织设计审核是确保施工项目顺利进行、质量可控的重要环节,各项审核内容都至关重要。

只有在施工组织设计审核的过程中,各项内容都得到合理的审查和确认,才能确保项目的施工过程安全、质量可控。

施工组织设计监理审核意见

施工组织设计监理审核意见

施工组织设计监理审核意见引言概述:施工组织设计是建设项目中的重要环节,它直接关系到工程施工的顺利进行和质量的保证。

作为监理人员,我们对施工组织设计进行了仔细的审核,并提出以下意见,以期对项目的顺利进行和质量的保证起到积极的作用。

一、施工组织设计文件的完整性和合规性1.1 施工组织设计文件的编制是否符合相关规范和标准要求。

1.2 施工组织设计文件中是否包含了必要的工程施工流程和施工方法。

1.3 施工组织设计文件中是否考虑了工程施工中可能出现的风险和应对措施。

二、施工组织设计方案的合理性和可行性2.1 施工组织设计方案是否能够满足工程施工的要求和进度安排。

2.2 施工组织设计方案中的施工工艺和设备选择是否合理。

2.3 施工组织设计方案中是否考虑了施工过程中可能出现的不可预见情况,并提供了相应的解决方案。

三、施工组织设计的施工人员和管理机构设置3.1 施工组织设计中是否明确了施工人员的职责和资质要求。

3.2 施工组织设计中是否合理设置了施工管理机构和工程监理人员。

3.3 施工组织设计中是否明确了施工人员的培训和安全教育要求。

四、施工组织设计的质量控制和监督机制4.1 施工组织设计中是否包含了质量控制的具体措施和方法。

4.2 施工组织设计中是否明确了质量监督的责任和流程。

4.3 施工组织设计中是否考虑了质量问题的预防和处理措施。

综上所述,我们对施工组织设计进行了全面的审核,并提出了上述意见。

希望施工方能认真对待我们的审核意见,并在施工过程中积极采纳和执行,以确保工程的顺利进行和质量的保证。

同时,我们将继续对施工组织设计的实施进行监督和检查,以确保项目的顺利完成。

工程监理施工组织设计(方案)审核制度范文

工程监理施工组织设计(方案)审核制度范文

工程监理施工组织设计(方案)审核制度一、背景介绍工程监理是工程建设管理中不可或缺的一个环节,其主要职责是对工程建设的质量、安全、进度、造价等方面进行监管和控制。

而施工组织设计(方案)是工程建设的关键环节,必须合理、详细、科学、可行,能够有效地保证施工质量和工程安全。

因此,对施工组织设计(方案)进行审核是保证工程建设质量和安全的重要措施。

二、审核制度的目的本审核制度的目的是规范施工组织设计(方案)审核工作,确保施工组织设计(方案)符合国家和地方有关工程建设的法律法规、标准及规范要求,促进工程质量和安全的提高。

三、审核范围本审核制度适用于工程建设监理中涉及到的所有施工组织设计(方案)。

四、审核程序4.1 提交审核申请承包商在施工组织设计(方案)编制完成并经项目负责人签字确认后,提交审核申请,并向监理单位提交以下文件:•审核申请表;•施工组织设计(方案);•工程建设有关法律、标准规范等文件;•审核人员名单及审批意见。

4.2 审核人员确定监理单位根据工程特点,确定审核人员,并启动审核工作。

4.3 审核准备审核人员收到审核申请后,先进行初步审查,确认审核申请是否符合要求,并进一步了解工程项目情况及审核范围。

4.4 施工组织设计(方案)审核审核人员对施工组织设计(方案)进行审核,主要内容包括:•施工组织组织机构;•劳动力组织;•施工进度计划;•施工方法;•安全措施;•质量控制措施。

审核人员可参照相关法规、标准、规范进行审核,发现问题应及时提出意见,并告知承包商需要进行修改和完善。

4.5 回复审核意见承包商收到审核意见后,应及时进行修改和完善,并提交修改后的方案进行重新审核。

4.6 审核完毕审核人员对修改后的施工组织设计(方案)进行确认,如确认通过则出具审核意见,反之则告知承包商需要进行再次修改.五、审核结果和管理审核结果分为通过和不通过,审核通过后,监理单位会出具审核意见书,承包商则可依据审核意见书进行施工组织工作的安排和实施。

施工组织设计方案监理审核要点完整版

施工组织设计方案监理审核要点完整版

施工组织设计方案监理审核要点完整版施工组织设计方案是工程项目施工组织与管理的重要依据,对于保证工程项目的顺利进行和质量的控制具有重要意义。

监理审核施工组织设计方案是监理工作的重要内容之一,其主要目的是确保施工组织设计方案符合相关法规、规范和标准要求,能够合理、有效地指导工程施工。

以下是监理审核施工组织设计方案的要点。

一、审核施工组织设计方案的合法性1.核实施工组织设计方案是否符合国家相关法规、规范和标准的要求,包括建筑法、建设工程质量管理条例、施工组织设计规范等。

2.核查施工组织设计方案是否具备相关审批手续和文件,如施工许可证、环保审批文件、施工图审查意见等。

3.核对施工组织设计方案中的各项内容是否符合法律法规的规定,如建筑施工安全和施工现场环境保护要求等。

二、审核施工组织设计方案的科学性和合理性1.评估施工组织设计方案中的施工方法、工艺流程、施工组织等是否科学合理,能否保证工程的施工质量和安全。

2.核对施工组织设计方案中的施工工期是否合理,是否能够保证工程按计划完成。

3.评估施工组织设计方案中的施工组织是否充分考虑了施工条件、资源利用和效益等因素,是否能够实现经济合理化。

4.核查施工组织设计方案中的施工技术的先进性和适用性,是否能够采用最新的施工技术和方法,提高施工效率和质量。

三、审核施工组织设计方案的安全性和环保性1.核对施工组织设计方案中的施工方法是否能够保证工程施工过程中的施工安全,是否考虑到可能存在的施工风险和安全隐患。

2.评估施工组织设计方案中的施工组织是否充分考虑了现场环境保护要求,如噪音、粉尘、振动等污染和固体废弃物处理等问题。

3.核查施工组织设计方案中的安全警示标识、设备和机具的使用是否符合相关规定,是否能够及时发现和处理施工安全事故和突发事件。

四、审核施工组织设计方案的施工可行性和实施性1.评估施工组织设计方案中的施工机械、设备和劳动力的合理配置,是否满足工程施工的需要,并充分考虑现有条件和施工资源的情况。

监理审查施工组织设计或专项施工方案要点

监理审查施工组织设计或专项施工方案要点

监理审查施工组织设计或专项施工方案要点国务院于2003年11月12日针对建筑行业颁布了《建设工程安全生产管理条例》以下简称《条例》并于2004年2月1日起正式实施。

《条例》中第十四条明确规定了“工程监理单位应当审查施工组织设计中的安全技术措施或专项施工方案是否符合工程建设强制性标准”并在第五十七条明确了相应的法律责任。

为认真贯彻《条例》、指导和督促监理单位落实安全生产监理责任,做好建设工程安全生产的监理工作,切实加强建设工程的安全管理,建设部于2006年10月16日又下发了《关于落实建设工程安全生产监理责任的若干意见》(以下简称《意见》,在第一、(一)3条进一步细化明确了监理审查施工单位编制的施工组织设计中安全技术措施和危险性较大的分部分项工程专项施工方案是否符合强制性标准的主要内容,这是落实安全生产监理责任、加强建设工程安全管理,做好安全监理事前控制,体现“安全第一、预防为主”方针和“以人为本”科学发展观的一项重要保证措施。

本文就依据“意见”中要求审查的主要内容结合实际工作作予表述。

1、安全技术措施是安全生产活动的保障(1)施工组织设计中的安全技术措施或专项施工方案是施工单位保证安全施工的纲领性和操作性文件。

由于建筑工程项目具有特点不同、复杂程度不同、施工阶段不同、露天高空及作业环境不同等特点,所采取的技术措施和参与人员不同,所以要求编制的施工组织设计或专项施工方案要有针对性,要针对不同工程的特点,分析可能出现不安全的因素,制定相应的安全技术措施,采取有效的防范对策,以严密的计划组织来保障安全施工,确保安全生产目标的实现。

(2)要做好对安全技术措施或专项施工方案的审查工作。

监理人员首先要从思想上加强安全管理意识,提高履行安全监理职责重要性的认识,在专业上要掌握一定的安全管理知识和安全技术内容,要有一定的专业工作经验,要熟悉安全生产相关的法律、法规、规范、标准及强制性条文,才能做好对安全技术措施或专项施工方案的审查工作,才能发现和判别其是否符合强制性标准,是否有针对性,是否对安全生产有保证。

工程监理审查施工组织设计(施工方案)

工程监理审查施工组织设计(施工方案)

7.审查安全、环保、消防和文明施工措施:
不能保证工程质量和安全要求,应以书面形式提出改良具体意见,要
安全措施应审查各项施工方案中有明确安全技术措施,主要包括
求施工单位准时补充,并履行再报审手续。
预防高空坠落,机械损害,防碰伤,防触电等安全技术措施。
9.审查专项安全技术方案:
环保措施,应审查有可行的防噪音措施以及密目网、砂、石围档

第4页共6页
本文格式为 Word 版,下载可任意编辑
项目管理机构的管理人员的强弱直接关系到工程质量的管理水 平高低,严格掌握冒名顶替,是监理掌握的重点,一旦项目部管理人员 不具备资质管理他的签字就会对责任行为打折扣,其监理睬负全部责 任,为此对施工单位管理人员资格的审查和对号就位掌握不得随便更 换,防止不符合管理资格人员参与管理,是监理预控的重点工作,对于 外省市取证人员参与管理时,应有总包单位的托付授权。
⑶.设计文件已到位,审查存在的相关问题已得到解决。 ⑷.施工组织设计〔方案〕已获审查确认。 ⑸.分包单位资质资格已审查确认。 ⑹.测量放线掌握成果及爱护措施已验收合格。 ⑺.施工现场管理人员已到位,机具、施工作业人员已进场, 主要工程材料已落实。 ⑻.进场的道路及水电通道等已满足开工要求。 上述条件具备经确认监理机构可批准开工申请,否则不予批准。 开工前的预备工作是监理预控的重点,应仔细地逐项审查、监 督落实,施工质量进度、安全管理工作在工程中表达管理力度,必需 保证承包单位具有一整套管理手段和措施,施工有一个仔细负责的管 理机构,有可靠的优质材料等,才能保证质量掌握具有可靠性,监理 的工作方法措施才能顺利实施,才能发挥监理工作的力度。</P
施工组织设计编制完成,必需经总包单位的技术、安全、材料 供应等科室审批签定盖章后,由总工批准,并加盖公章,无审批手续 的监理机构不予审查。

施工组织设计及专项方案监理审核要点

施工组织设计及专项方案监理审核要点

施工组织设计及专项施工方案监理审核要点根据《建设工程安全生产管理条例》、《建设工程监理规》(GB/T50319-2013),住房城乡建设部于2018年2月12日通过了《危险性较大的分部分项工程安全管理规定》(住建部第37文)2018年6月1日实施。

要做好施工组织设计和专项施工方案的审查工作,项目监理机构监理人员应熟悉和了解以下几方面容。

一、需要编制专项施工方案围住房城乡建设部办公厅关于实施《危险性较大的分部分项工程安全管理规定》有关问题的通知(建办质〔2018〕31号),具体规定了危大工程围。

危大工程围详见附件1。

需要编制专项施工方案。

超过一定规模的危大工程围详见附件2。

需要编制专项施工方案,专项施工方案需要论证审批。

二、关于专项施工方案容危大工程专项施工方案的主要容应当包括:(一)工程概况:危大工程概况和特点、施工平面布置、施工要求和技术保证条件;(二)编制依据:相关法律、法规、规性文件、标准、规及施工图设计文件、施工组织设计等;(三)施工计划:包括施工进度计划、材料与设备计划;(四)施工工艺技术:技术参数、工艺流程、施工方法、操作要求、检查要求等;(五)施工安全保证措施:组织保障措施、技术措施、监测监控措施等;(六)施工管理及作业人员配备和分工:施工管理人员、专职安全生产管理人员、特种作业人员、其他作业人员等;(七)验收要求:验收标准、验收程序、验收容、验收人员等;(八)应急处置措施;(九)计算书及相关施工图纸。

三.施工组织设计(专项方案)编制和审批:1.施工组织设计应由项目负责人主持编制,可根据需要分阶段编制和审批;2.施工组织总设计应由总承包单位技术负责人审批;单位工程施工组织设计应由施工单位技术负责人或技术负责人授权的技术人员审批;施工方案应由项目技术负责人审批;重点(难点)分部(分项)工程和专项工程施工方案,应由施工单位技术部门组织相关专家评审,施工单位技术负责人批准;3、建筑工程实行施工总承包的,专项方案应由施工总承包单位组织编制。

施工组织设计方案监理审核要点

施工组织设计方案监理审核要点

施工组织设计方案监理审核要点施工组织设计是指在施工前,根据设计文件和施工合同的要求,对施工过程中各项工作进行合理的组织和安排,并对施工所需的资材、人力、设备等进行合理的统筹和调配的一项工作。

施工过程中,施工组织设计的实施对于项目的顺利进行、质量的保证和安全的管理具有非常重要的作用。

而施工组织设计方案的监理审核则是对施工组织设计方案进行专业的审查和评估,确保方案的合理性和有效性。

1.方案的合理性:方案是否符合设计文件和施工合同的要求,是否能够实现项目的预期目标,是否能够确保施工质量和进度。

需要对方案的整体性、可行性以及与项目实际情况的匹配性进行评估和验证。

2.方案的风险控制:方案中是否考虑到了施工过程中可能出现的风险,并相应地采取了相应的措施进行控制和管理。

需要对方案中的风险评估、风险预警和应急预案等内容进行审核和评估。

3.子分部分项工程的组织设计:方案中是否对各个子分部分项工程的施工进行了详细的组织设计,包括工序安排、施工方法、施工工艺等。

需要对方案中的施工工艺、技术措施以及安全保障措施等进行细致的审核和评估。

4.劳动力、材料、设备的调配:方案中是否对所需的人力、材料和设备进行了合理的调配和安排,是否能够满足施工需要。

需要对方案中的人力需求、材料供应、设备配置等进行审核和评估。

5.工期安排和施工进度控制:方案中是否对施工工期进行了科学的安排和合理的控制,是否能够确保施工进度的达标。

需要对方案中的工序安排、工期计划、进度控制等进行详细的审核和评估。

6.项目安全管理:方案中是否考虑到了项目安全管理的要求,是否对施工人员和现场环境的安全进行了充分的考虑和控制。

需要对方案中的安全标识、安全防护、施工措施等进行严格的审核和评估。

以上几个要点是施工组织设计方案监理审核的重点内容,通过对方案的细致评估和审查,可以有效地发现和解决施工过程中可能存在的问题和隐患,确保施工的顺利进行和质量的保证。

同时,监理审核还可以促进施工方在组织设计方案编制过程中更加全面地考虑工程质量、安全和进度等因素,提高整个项目的施工管理水平。

施工组织设计方案监理审核要点

施工组织设计方案监理审核要点

一、监理对施工组织设计方案审查的主要内容包括:1、程序性审核2、对照工程建设安全强制性标准的主要内容审核3、目标设置的针对性审核(人员、机械、材料、方法、环境能否满足项目目标)4、重大危险源的评估与防范5、安全管理组织机构是否责任到人6、质量保证体系与管理制度是否责任到人7、应急预案是否满足要求二、符合性审核1、程序性审核:⑴编制单位的审批手续是否齐全.①一般编制为项目技术负责人,审核为项目经理,批准为企业技术部门负责人并加盖技术部门公章;②报审程序应符合规范要求。

⑵编制依据与目标审查:①与投标承诺技术标组织设计有无原则性的重大出入,包括(质量、进度、经济、安全目标,管理体系,人员和组织保证体系等方面);②对于施工组织设计目标,包括进度、质量、投资以及安全目标都必须符合合同的规定;③采用的规范、规程和相关文件是否有效;是否符合设计文件中约定的;采用的地质报告是否有效;符合工程建设安全强制性标准的主要内容要求。

④施工组织设计中应包括的主要内容(参附件)应齐全.2、工程概况的符合性审查:⑴、建设地点、规模应与施工许可相吻合;⑵、建筑特征(包括建筑面积、层数及总高以及分部分项工程做法等)、结构特点(包括基础及主体结构类型、阳台与楼梯构造等)、设备特征(包括上、下水系统、煤气工程、采暖空调系统、强电系统、智能化系统和消防系统等)应与设计图纸相吻合;⑶、建筑场地:场内外施工道路、周围建筑物、施工现场状况、施工条件,四通情况,资源供应情况,施工技术及管理水平与实际情况相吻合⑷、水文与地质条件应与地勘报告相吻合;⑸、室外原有地下管网状态及室外管网设计符合工程项目实际情况,⑹、工程特点、难点分析符合工程项目客观情况。

三、针对性审核1、施工准备阶段审核要点:⑴审核项目组织机构①、单位资质、项目管理人员的资格是否满足项目工程类别的要求,项目组织机构总承包单位的项目经理、副经理、总工程师以及专职质检员等主要管理人员必须是总承包单位在投标文件中承诺的人员;②、项目组织机构组成与职能分工以及管理人员的配备是否满足项目工程管理要求;是否持证上岗并有相应的工作经验;分工层次是否清晰,职责分工是否体现了项目经理负责制和责权一致的原则,是否有利于快捷、优质高效的工作。

施工组织设计(方案)报审表监理审查意见

施工组织设计(方案)报审表监理审查意见

上海智达工程顾问有限公司
施工组织设计(方案)报审表
专业监理工程师审查意见
1、本工程《施工组织设计》没有施工单位技术负责人或者总工程
师审批签字。

2、《施工组织设计》中① P25~P26固定龙骨提到用射钉,且该
施工工序存在着技术安全的问题;② P45现场图牌存在现场未落实的问题。

3、《现场临时用电施工方案》中P5交流弧焊机在施工作业时,
我方要求安装二次侧空载降压触电保护装置。

4、《火灾事故应急准备与响应预案》中封面、P2、P3、P4相关
信息未填。

5、‘公司员工三级安全教育记录卡’内相关信息未填完整,待填
写完整后粘贴身份证复印件在该记录卡背后。

专业监理工程师__________________
日期__________________。

施工组织设计方案监理审核要点

施工组织设计方案监理审核要点

施工组织设计方案监理审核要点(2012-03-02 21:54:29)转载▼标签:杂谈一、监理对施工组织设计方案审查的主要内容包括:1、程序性审核2、对照工程建设安全强制性标准的主要内容审核3、目标设置的针对性审核(人员、机械、材料、方法、环境能否满足项目目标)4、重大危险源的评估与防范5、安全管理组织机构是否责任到人6、质量保证体系与管理制度是否责任到人7、应急预案是否满足要求二、符合性审核1、程序性审核:⑴编制单位的审批手续是否齐全。

①一般编制为项目技术负责人,审核为项目经理,批准为企业技术部门负责人并加盖技术部门公章;②报审程序应符合规范要求。

⑵编制依据与目标审查:①与投标承诺技术标组织设计有无原则性的重大出入,包括(质量、进度、经济、安全目标,管理体系,人员和组织保证体系等方面);②对于施工组织设计目标,包括进度、质量、投资以及安全目标都必须符合合同的规定;③采用的规范、规程和相关文件是否有效;是否符合设计文件中约定的;采用的地质报告是否有效;符合工程建设安全强制性标准的主要内容要求。

④施工组织设计中应包括的主要内容(参附件)应齐全。

2、工程概况的符合性审查:⑴、建设地点、规模应与施工许可相吻合;⑵、建筑特征(包括建筑面积、层数及总高以及分部分项工程做法等)、结构特点(包括基础及主体结构类型、阳台与楼梯构造等)、设备特征(包括上、下水系统、煤气工程、采暖空调系统、强电系统、智能化系统和消防系统等)应与设计图纸相吻合;⑶、建筑场地:场内外施工道路、周围建筑物、施工现场状况、施工条件,四通情况,资源供应情况,施工技术及管理水平与实际情况相吻合⑷、水文与地质条件应与地勘报告相吻合;⑸、室外原有地下管网状态及室外管网设计符合工程项目实际情况,1⑹、工程特点、难点分析符合工程项目客观情况。

三、针对性审核1、施工准备阶段审核要点:⑴审核项目组织机构①、单位资质、项目管理人员的资格是否满足项目工程类别的要求,项目组织机构总承包单位的项目经理、副经理、总工程师以及专职质检员等主要管理人员必须是总承包单位在投标文件中承诺的人员;②、项目组织机构组成与职能分工以及管理人员的配备是否满足项目工程管理要求;是否持证上岗并有相应的工作经验;分工层次是否清晰,职责分工是否体现了项目经理负责制和责权一致的原则,是否有利于快捷、优质高效的工作。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工组织设计(专项方案)监理审核要点
根据《建设工程安全生产管理条例》,建设部于2006年10月16日发布了《关于落实建设工程安全生产监理责任的若干意见》(建市【2006】248号),《建设工程安全生产管理条例》和《关于落实建设工程安全生产监理责任的若干意见》明确规定,工程监理单位应当审查施工组织设计中的安全技术措施或者专项施工方案是否符合工程建设强制性标准。

否则,根据《建设工程安全生产管理条例》第五十七条规定,监理应承担相应的责任。

要做好施工组织和方案的审查工作,项目监理机构监理人员应熟
悉和了解以下几方面内容。

一、施工组织设计及方案所包括的内容
住房和城乡建设部2009年5月13日以第305号公告批准、发布了《建筑施工组织设计规范》(GB/T50502-2009),该规范全面兼顾各地区、各企业不同的施工管理水平,突出重点,体现先进性、科学性和可操作性的原则,对施工组织设计的主要内容提出具体要求。

根据现行《建筑施工组织设计规范》,施工组织设计应包括编制
依据、工程概况、施工部署、施工进度计划、施工准备及资源配置计划、主要施工方法、施工现场平面布置及主要施工管理计划等基本内容。

施工管理计划应包括进度管理计划、质量管理计划、安全管理计划、环境管理计划、成本管理计划及其他管理计划等内容。

安全管理计划根据《建筑施工组织设计规范》应包括下列内容:确定项目重要危险源,制定项目职业健康安全管理目标;建立有管理层次的项目安全管理组织机构并明确职责;根据项目特点,进行职业健康方面的资源配置;建立具有针对性的安全生产管理制度和职工安全教育培训制度;针对项目重要危险源,制定相应的安全技术措施;对达到一定规模的危险源较大的分部(分项)工程和特殊工种的作业应制定专项安全技术措施的编制计划;根据季节、气候的变化,制定相应的季节性安全施工措施;建立现场安全检查制度,并对安全事故的处理做出相应规定。

编制安全管理计划可参照《职业健康安全管理体系规范》(GB/T28001),在施工单位安全管理体系的框架内编制。

二、专项施工方案
1.根据《危险性较大的分部分项工程安全管理办法》,下列分
部分项工程施工前应编制专项方案:
(一)基坑支护、降水工程
开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑(槽)支护、降水工程。

(二)土方开挖工程
开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。

(三)模板工程及支撑体系
(1)各类工具式模板工程:包括大模板、滑模、爬模、巨模等工程。

(2)混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m
及以上;施工总荷载10KV/㎡及以上;集中线荷载15KV/m及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。

(3)承重支撑体系,用于钢结构安装等满堂支撑体系。

(四)起重吊装及安装拆卸工程
(1)采用非常规起重设备、方法,且单件起吊重量在10KV及以上的起重吊装工程
(2)采用起重机械进行安装工程
(3)起重机械设备自身的安装、拆卸
(五)脚手架工程
01)撘设高度在24m及以上的落地式钢管脚手架工程
02)附着式整体和分片提升脚手架工程
03)悬挑式脚手架工程
04)吊篮脚手架工程
05)自制卸料平台、移动操作平台工程
06)新型及异型脚手架工程
(六)拆除、爆破工程
01)建筑物、构筑物拆除工程
02)采用爆破拆除的工程
(七)其他
01)建筑幕墙安装工程
02)钢结构、网架和索膜结构安装工程
03)人工挖孔桩工程
04)地下暗挖、顶管及水下作业工程
05)预应力工程
06)采用新技术、新工艺、新材料、新设备及尚无相关技术标准的
危险性较大的分部分项工程
2.下列分部分项工程需专家论证:
(一)深基坑工程
01)开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、
降水工程。

02)开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。

(二)模板工程及支撑体系
(1)工具式模板工程:包括滑模、爬模、巨模工程。

(2)混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上,施工总荷载15KV/㎡及以上;集中线荷载20KV/m及以上。

(3)承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点荷
载700kg以上。

(三)起重吊装及安装拆卸工程
01)采用非常规起重设备、方法,且单件起吊重量在100KV及以上的起重吊装工程。

02)起重量300KV及以上的起重设备安装工程;高度200m及以上内爬起重设备的拆除工程。

(四)脚手架工程
01)搭设高度50m及以上落地式钢管脚手架工程
02)搭设高度150m及以上附着式整体和分片提升脚手架工程
03)架体高度20m及以上悬挑脚手架
(五)拆除、爆破工程:
01)采用爆破拆除工程
02)码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气
体(液)体或粉尘扩散,易燃易爆事故发生的特殊建构筑物的拆除工程。

03)可能影响行人、交通电力设施、通讯设施或其他建构筑物安全
的拆除工程。

04)文物保护建筑、优秀历史建筑或历史文化风貌区控制范围的拆
除工程
(六)其他
(1)施工高度在50m及以上的建筑幕墙安装工程
(2)跨度大于36m及以上的钢结构安装工程;跨度大于60m及以上的网架和索膜结构安装工程。

03)开挖深度超过16m的人工挖孔桩工程
04)地下暗挖工程、顶管工程、水下作业工程
05)采用新技术、新工艺、新材料、新设备及尚无相关技术标准的
危险性较大的分部分项工程。

3.专项方案编制内容
根据《危险性较大的分部分项工程安全管理办法》,专项方案编制应
当包括下列内容:
(一)工程概况:
危险性较大的分部分项工程概况,施工平面布置,施工要求和技术保证条件。

(二)编制依据:
相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施
工组织设计
(三)施工计划
包括施工进度计划、材料和设备计划
(四)施工工艺技术:技术系数、工艺流程、施工方法、检查验收等。

(五)施工安全保证措施:
组织保障、技术保障、应急预案、检测监控等。

(六)劳动力计划:
专职安全生产管理人员、特种作业人员等
(七)计算书及相关图纸
三.施工组织设计(专项方案)编制和审批:
1.施工组织设计应由项目负责人主持编制,可根据需要分阶段编
制和审批;
2.施工组织总设计应由总承包单位技术负责人审批;单位工程施
工组织设计应由施工单位技术负责人或技术负责人授权的技术人员审批;施工方案应由项目技术负责人审批;重点(难点)分部(分项)工程和专项工程施工方案,应由施工单位技术部门组织相关专家评审,施工单位技术负责人批准;
3、建筑工程实行施工总承包的,专项方案应由施工总承包单位组
织编制。

其中,起重机械安装拆卸工程。

深基坑工程。

附着式升降脚
手架等专业工程实行分包的,其专项方案可由专业承包单位组织编制。

4、由专业承包单位施工的分部(分项)工程或专项工程的施工方案,应由专业承包单位技术负责人或技术负责人授权的技术人员审批,有总包单位时,应由总承包单位项目技术负责人核准备案;
5、规模较大的分部(分项)工程和专项工程施工方案应按单位工程施工组织设计进行编制和审批。

四、监理对施工组织设计审查内容:
一)、监理工程师对施工组织设计审查一般包括:
1安全管理、质量管理和安全保证体系的组织机构项目经理,工长、安全管理人员,特种作业人员配备的人员数量及安全资格培训持证上岗情况;
2施工安全生产责任制、安全管理规章制度安全操作规程制定情况;
3起重机械设备、施工机具和电器设备等设置是否符合规范要求;
4基坑支护、模板、脚手架工程、起重机械设备和整体提升脚手架拆装等专项方案是否符合规范要求;
5事故应急,救援预案的制定情况。

6冬季、雨季等季节性施工方案的制定情况。

7、施工总平面图是否合理,办公、宿舍、食堂等临时设施的设置
以及施工现场的道路、排污、排水、防火措施是否符合有关安全技术
标准规范和文明施工的要求。

二)、施工组织设计(方案)监理审查方法。

在总监理工程师主持下对施工组织设计中的安全技术措施或专项方
案进行程序性、符合性、针对性审查。

1、程序性审查
施工组织设计中的安全技术措施或安全专项施工方案是否经施工单位有关部门的专业技术人员进行审核,经审核合格的,是否由施工单位技术负责人签字并加盖单位公章,专项施工方案经专家论证审查的,是否履行论证,并按论证报告修改专项方案,不符合程序的应予退回。

2、符合性审查
施工组织设计中的安全技术措施或专项施工方案必须符合安全生产法律、法规、规范,工程建设强制性标准及工程所在地方有关安全生产
的规定,必要时附有安全验算结果。

须经专家论证审查的项目,应附
有专家论证的书面报告。

安全专项施工方案还应有紧急救援措施等应
急救援预案。

3、针对性审查
安全技术措施或专项施工方案应针对工程特点施工工艺所处环境、施工管理模式、现场实际情况,具有可操作性。

4、经专职安全监理人员,专业监理工程师进行审查后,应在报审表上签写监理意见,并由总监理工程师签认。

5、经审查如有不遵守程序的,不符合有关规定的,缺乏针对性应予退回,通知其重新编写,或修改补充后再报审。
