边坡支护验收会议纪要

合集下载

会议纪要-基坑支护

会议纪要-基坑支护

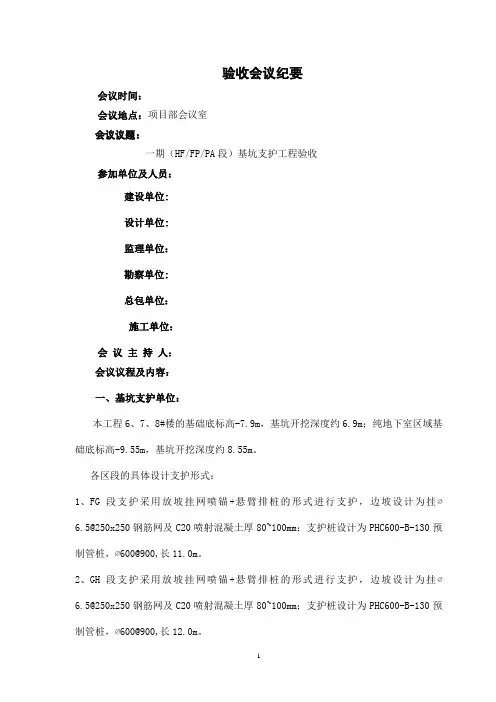

验收会议纪要会议时间:会议地点:项目部会议室会议议题:一期(HF/FP/PA段)基坑支护工程验收参加单位及人员:建设单位:设计单位:监理单位:勘察单位:总包单位:施工单位:会议主持人:会议议程及内容:一、基坑支护单位:本工程6、7、8#楼的基础底标高-7.9m,基坑开挖深度约6.9m;纯地下室区域基础底标高-9.55m,基坑开挖深度约8.55m。

各区段的具体设计支护形式:1、FG段支护采用放坡挂网喷锚+悬臂排桩的形式进行支护,边坡设计为挂∅6.5@250x250钢筋网及C20喷射混凝土厚80~100mm;支护桩设计为PHC600-B-130预制管桩,∅600@900,长11.0m。

2、GH段支护采用放坡挂网喷锚+悬臂排桩的形式进行支护,边坡设计为挂∅6.5@250x250钢筋网及C20喷射混凝土厚80~100mm;支护桩设计为PHC600-B-130预制管桩,∅600@900,长12.0m。

3、HJ段支护采用自然放坡挂网喷锚的形式进行支护,边坡设计为挂∅6.5@250x250钢筋网及C20喷射混凝土厚80~100mm;4、KL/MN段支护采用放坡挂网喷锚+桩锚的形式进行支护,边坡设计为挂∅6.5@250x250钢筋网及C20喷射混凝土厚80~100mm;支护桩设计为钻孔灌注桩,∅600@1000,长15.0m;锚索设计为1根1860*1-7钢绞线 L=15.0m,@1800mm。

5、JK/LM/NP段支护采用放坡挂网喷锚+悬臂排桩的形式进行支护,边坡设计为挂∅6.5@250x250钢筋网及C20喷射混凝土厚80~100mm;支护桩设计为钻孔灌注桩,∅600@1000,长13.0m。

6、PA段支护采用放坡挂网喷锚+桩锚的形式进行支护,边坡设计为挂∅6.5@250x250钢筋网及C20喷射混凝土厚80~100mm;支护桩设计为PHC600-B-130预制管桩,∅600@900,长15.0m;锚索设计为1根1860*1-7钢绞线 L=20.0m,@1800mm。

边坡治理会议纪要4.26

边坡治理会议纪要4.26

邻水县宏帆广场一期1#、2#号楼边坡治理施工图读图纪要时间:2013年4月26日地点:工地现场会议室参加单位及人员:设计单位:泛华建设集团有限公司重庆设计分公司黄登伟建设单位:邻水县宏帆广场开发有限公司设计部:李攀、刘佳工程部:邹季耘、张震、梅雪成本部:王蓉地勘单位:重庆川东南地质勘察设计院吴东华监理单位:重庆建新工程监理咨询有限公司程维平会议内容:1#、2#号楼边坡治理施工图图纸会审经过本次会议的召开,各方达成如下共识:地勘单位提问:1、结施-01“十、3、(1)”锚杆基本试验,现场开挖探明,边坡岩石为泥岩,由于暴露时间较久,施工期正值雨季,为尽快进行边坡支护,可否取消基本试验(基本试验需耽误工期10天以上)?答:不取消,按照施工图进行锚杆基本实验。

2、结施-01,设计总说明有非预应力锚杆和预应力锚杆,招标补遗为非预应力锚杆,预应力锚杆不存在。

答:改为“非预应力”。

3、由于边坡开挖为机械开挖,导致边坡不规则,凹陷部位较多,施工难度大,再加上CE段还需要开挖,为确保施工工期,可否将现浇注混凝土更改为喷射混凝土?凹陷部位采用同等级混凝土回填?答:同意将现浇注混凝土更改为喷射混凝土,凹陷部位采用同等级混凝土回填。

4、锚杆孔深否为嵌岩深度和设计孔深双控?答:是。

5、结施-04、05、06,立柱1、2断面图立柱标注“400”与“①结点、500”,不符合。

“①结点、500”,是否应为“①结点、400”答:是。

6、4-4、5-5、6-6典型剖面图,顶部标注“表面挂网喷浆”未提供大样图。

答:设计院补充“表面挂网喷浆”的大样图。

详结构施工图7、AB段顶部原设计为硬化封闭,因业主用地需求,拟将挡墙升高后回填,150mm厚挡板是否能满足?由于AB段顶部岩石结构较松散,且发育几组卸荷裂隙,裂隙已到底部,按现有的施工后,可能有隐患?为确保边坡安全,如业主无需用地,建议“硬化封闭”调整为锚杆喷射混凝土支护?答:锚杆挡墙垂直伸至上部无岩体后再向上延长300mm~500mm,以便抵挡后侧填种植土的需要。

河道护坡监理例会会议纪要

河道护坡监理例会会议纪要

河道护坡监理例会会议纪要项目:xxx工程时间:20xx年x月x日地点:xxx工程项目部主持人:xxx参加单位及人员:xxx房地产开发公司:xxxxxx工程建设监理有限公司:xxx.xxx.xxx.xxx.xxx湖北楚雄建筑工程有限公司:xx.xxx.xxx.xxx.xxx.xxx 经各参建方在会议中的发言内容,共同确定形成以下会议纪要:监理例会会议纪要范文一、施工方负责人:技术员xxx对上周工作做了概述:(1)上周1#楼、6#楼基坑大面积已开挖至卵石层,护壁桩混凝土已浇筑完成;护坡工作第二层已大面积完成,1#楼北面沉淀池已砌筑完成;在上周进度计划内。

(2)钢筋班组加工基础筏板钢筋工作进行中。

施工方xxx做以下发言:(1)正在收取新到人员上岗证件,个别人员证件因特殊原因暂时无法上报。

(2)北侧钢筋网片加强筋已经全部规范要求进行施工。

支护施工土钉注浆前钢筋必须居中安放,钢筋焊接、土钉、护坡砂浆比必须按设计规范要求施工。

(3)对加工完的直螺纹丝头钢筋加强保护工作,加强保护原材料。

钢筋翻样工作必须先与钢筋专项负责人沟通后,再上报监理。

(4)本周内备用应急电源设备进场,以确保基坑降水施工。

支护施工方徐鑫做以下发言:对已完成的支护工作,现场验收程序严格按照先报项目部在由项目部专项负责人报监理方的顺序进行。

二、我监理方管理人员:我方总监理工程师代表xxx要求做好以下工作:(1)现场巡视检查中发现支护施工时部分土钉钢筋未放孔中间、护坡钢筋网片加强筋搭接处焊接时严重损伤,以上问题已改整完毕。

强调在后续的支护施工中严禁在发生此类质量问题。

(2)上报钢筋施工技术交底及安全交底,准备好机械连接钢筋施工时的各种工具(力矩扳手等),以确保安规范要求进行施工。

现场巡视检查时发现钢筋直螺纹加工未按有关规定执行、钢筋接头断面不平直,希望施工方严抓钢筋加工质量关,做好直螺丝头钢筋加工后的保护工作。

(3)加强钢筋及其它材料的成品和半成品的保护措施。

会议纪要(边坡处理工程验收、存在问题处理)010

会议纪要(边坡处理工程验收、存在问题处理)010
监理机构:
签 发 人:
日期: 年 月 日
附件:会议签到表
说明:1、本表由监理机构填写,会议主持人签字后送达参会各方。
2、参会各方收到本会议纪要后,持不同意见者应于3日内书面回复监理机构;超3
日未书面回复的,视为同意本会议纪要。
JL38会 议 纪 要
(监理[2018]纪要010号)
合同名称:龙里县大竹芒水库工程 合同编号:LLDZMSKGC-JL
会议名称
大竹芒水库工程分部工程验收会
会议主要Байду номын сангаас题
大坝边坡处理工程验收及施工存在问题处理
会议时间
2018年3月29日
会议地点
工地会议室
会议组织单位
贵州华水建设项目管理有限公司
会议主持人
5、验收遗留问题及处理意见:
(1)对右岸坝肩EL1145~EL1166m溶槽段淤泥及爆破后松动岩块进行清理后,再采用C15自密实混凝土填筑。
(2)大坝上下游边坡与坝体混凝土未接触段,采用C20喷射混凝土进行补喷。
6、结论:
验收小组听取建设、设计、监理及施工单位关于该分部工程建设情况的汇报后,经现场检查工程完成情况和工程质量、检查单元工程质量评定及相关档案资料后,认为该分部工程达到设计标准要求。经检查该分部工程的资料完整、质量等满足有关规定。同意该分部工程通过验收,按现行国家及行业技术标准,该分部工程质量等级为合格。
范其友
会议主要内容
及结论
会议主要内容
及结论
龙里县大竹芒水库工程大坝边坡处理工程验收由龙里县骨干水源工程管理处委托贵州华水建设项目管理有限公司主持该分部工程的验收工作,由建设单位龙里县骨干水源工程管理处、设计单位中国水利水电建设工程咨询贵阳有限公司、施工单位中铁二十局集团有限公司参与该工程验收工作,参建单位对大竹芒水库工程大坝边坡处理分部工程完成情况和工程质量现场检查后,监理单位贵州华水建设项目管理有限公司组织在工地会议室召开大坝边坡处理工程验收会。

护坡工程会议记录范文

护坡工程会议记录范文

护坡工程会议记录范文英文回答:Minutes of Slope Protection Project Meeting. Date: [Insert Date]Time: [Insert Time]Location: [Insert Location]Attendees:[Insert Name 1][Insert Name 2][Insert Name 3][Insert Name 4][Insert Name 5]Agenda:1. Project Progress Update.2. Budget Allocation.3. Risk Assessment and Mitigation.4. Communication Plan.5. Next Steps.Meeting Minutes:1. Project Progress Update.The project manager provided an update on the progress of the slope protection project. The team has completed the initial survey and analysis of the slope, and the designphase is currently underway. The project is on track and within the scheduled timeline.中文回答:会议记录,护坡工程会议记录。

日期,[插入日期]时间,[插入时间]地点,[插入地点]出席人员:[插入姓名1][插入姓名2][插入姓名3][插入姓名4][插入姓名5]议程:1. 项目进展更新。

2. 预算分配。

3. 风险评估与缓解。

4. 沟通计划。

5. 下一步计划。

会议记录:1. 项目进展更新。

项目经理就护坡工程的进展情况进行了更新。

团队已完成对护坡的初步调查和分析,目前正处于设计阶段。

会议纪要(地下室边坡支护方案变更)

会议纪要(地下室边坡支护方案变更)

会议纪要编号:(天福家园二期二标段地下室基坑边坡支护方案变更)时间:2011年8月12日上午10:00地点:天福家园二期二标段施工单位现场项目办公室参加单位及人员:详见(方案变更现场查验)会议记录签到表会议内容一、地下室基坑边坡支护方案变更简述及原因1、天福家园二期工程二标段由都江堰市发展建筑工程有限责任公司承建,原地下室基坑降水及护壁支护方案,在地下室范围内基坑支护全采用喷锚支护。

经现场实际测量,地下室西北侧面基坑土方开挖上口边缘线与粮食局已建的住宅楼距离3m,已建粮食局住宅楼1#、2#楼分别是6层、7层楼高,基坑开挖深度为5m~6m。

2、由于毗邻高低层建筑荷载差异,新建高层基坑开挖较深,基础施工中井点降水,基坑土大面积开挖,又因相隔距离较小等因素,引起相邻地基土应力重新分布而产生附加沉降,土体内部产生侧向位移,导致原有建筑物基础裂缝或断裂,影响到已建粮食局住宅楼1#、2#楼上部结构的安全,也无法保证天福家园二期地下室基础施工。

3、为了保证地下室的正常施工安全和粮食局住宅楼的安全,诚邀建设工程主管部门相关负责人对现场进行踏勘,委托有相应资质的单位对地下室基坑边坡支护方案进行设计调整。

二、会议确定方案1、天福家园二期工程二标段原地下室基坑降水及护壁支护方案,在地下室范围内基坑支护全采用喷锚支护。

2、为了保证地下室的正常施工安全和粮食局住宅楼的安全,对原地下室基坑支护方案进行调整。

同意将方案调整为:地下室基坑邻粮食局已建的1#、2#住宅楼处采用护壁桩+桩间支护综合措施,护壁桩20根,桩径1.00m,间距2.5m。

具体位置和方案要求,详见《都江堰市天福家园小区三期基坑护壁支护施工组织设计(方案)》。

为了节约成本,蓝天医院是废弃房物,与其相邻部位处采用原设计方案采用喷锚支护。

其余基坑边坡段按原方案不变施工。

都江堰市发展建筑工程有限责任公司天福家园二期二标项目部整理记录2011年8月12日。

边坡支护验收会议纪要

边坡支护验收会议纪要

**** 边坡支护工程验收会议纪要会议时间:2013年8月5日 15:00会议地点:施工现场会议室主持单位:监理单位参会单位:建设单位:设计单位:勘察单位:监理单位:施工单位:(附:2013年8月5日桩基验收签到表)会议内容:2013年8月5日下午在**现场会议室由监理单位组织施工单位、设计单位等相关人员对**边坡支护工程进行了验收。

经审查,对本次验收暂定合格。

各单位意见如下:一、施工单位:施工单位汇报**边坡支护工程验收部位施工情况:本边坡支护工程位于**经济适用房北侧及东侧,坡顶标高随原始地形变化,边坡长约241.0m,本工程(除LN段)为永久性支护结构,设计使用年限50年。

综合考虑各种因素确定边坡高度较低的部位采用重力式挡土墙或者土钉墙支护,边坡高度较高的部位采用悬臂桩或者桩锚进行支护,且在E-H段排桩桩身采用一排锚索,腰梁连接,在H-I段排桩采用两排锚索,腰梁连接。

项目部对本工程自检合格,请各单位认证。

二、监理单位:依据监理平行检查结合质量控制检测,核查情况如下:施工基本符合设计要求,过程中未发现违反“工程建设标准强制性条文”的问题,在低应变检测报告中指出有8根桩因锚索预埋套管导致不能正常显示检测波段,无法参与评定,其他资料及施工基本符合设计要求。

对本次验收暂定合格。

施工单位需与设计单位及检测单位协商处理低应变检测事宜,若无法出具正式报告,则施工单位与检测单位对施工与检测实际情况做出书面描述,以备后查。

三、设计单位、地勘单位:除桩身低应变检测外,其他基本符合设计要求和有关施工规范规定,暂定合格。

待低应变检测报告正式结果出具后再次审查。

四、建设单位:暂定合格。

经讨论,本次**东侧边坡支护工程验收暂定合格。

****有限公司**监理项目部2013年8月5日。

边坡支护会议记录

边坡支护会议记录

边坡临时支护方案会议纪录
时间:2018年10月12日
地点:常宁市强制隔离戒毒所项目部
参加人员:金俊良欧阳思东刘小波左诚易武
廖国华李国成彭松青
1、施工单位发言:就土方开挖平整两个标高相差大,从施工安全考虑需要做边坡支护,项目程部编制临时支护方案,请各个专家组指导一下方案是否可行。

2、监理单位发言:边坡走势北向较高达27米,要有地质勘察施工安全考虑告及设计图,按正规程序等报告出来再进行支护。

3、建设单位:因征地红线范围平面图布置来看,不允许边坡放坡系数过大,但又要考虑后期施工安全及进度,施工单位提出临时边坡支护方案。

请各个专家组到现场勘察和指导,是做边坡临时支护还是做永久性支护,重点考虑到安全。

4、专家组:就施工方支护方案看,他们可能是凭多年经验结合现场做的方案,又无地质勘察报告及设计图,没什么做为依据无针对性,没什么报告我们今天不做结论。

建议走正规流程等地质勘察跟设计图出来,由有专业单位做专项施工支护方案及验算,结合边坡临时支护与永久性支护同时进行。

记录人:郝金生。

工程验收会议纪要格式(通用3篇)

工程验收会议纪要格式(通用3篇)

工程验收会议纪要格式(通用3篇)工程验收会议纪要格式(通用3篇)工程验收会议纪要格式篇1年x月xx日,业主、设计、监理、施工单位四方代表,对桩号段高边坡第一阶边坡地质进行现场实地察看,通过对比设计图纸和现场地质状况,各方代表经过仔细的分析和争论,全都同意该高边坡变更方案,现纪要如下:一、变更缘由该边坡目前已开挖究竟,依据现场地质出露状况,第一阶桩号段为砂土状强风化变粒岩,且第一、二阶边坡有多处坡体消失渗水,第一阶坡体有局部溜塌迹象,因此进行设计变更。

二、变更方案1、取消第一阶边坡原设计桩号段非预应力锚杆框架,改为c15片砼x型半挡墙;2、第一阶边坡桩号段、桩号段非预应力锚杆框架取消,变更为客土喷播植草灌;3、其次阶边坡桩号段增加一排平孔排水,间距5m,孔深15m,上仰8~15。

参与会议人员业主:设计:施工:监理:纪要整理:x年x月x日主题词:大路高边坡变更会议纪要抄送:,,设计单位,xx项目部,存档大路总监办xx年xx月xx日印发工程验收会议纪要格式篇2公司各部门、各煤业公司、各项目部:为促进国泰公司所属各煤业的三类工程生产方案任务的落实,公司将于6月26日起对各煤业的基建工作进行工程质量与进度验收,要求各单位做好预备工作。

一、验收检查组组长:1111副组长:222,333成员:生产建设部、安监部、工程预决算部、总工办、机运部、调度室等部门负责人及相关专业人员。

生产建设部、安监部、工程预决算部、总工办、机运部、调度室、等部门各专业抽调数人参与,对各单位工程现场实测,通过争论、讨论评定,进行质量标准化打分,确定等级。

生产部负责月末验收检查的组织工作。

二、验收检查的主要内容1、6月份施工工程质量及进度。

2、复查5月份工程质量验收检查存在问题的整改状况。

3、结合各矿月度进度平面图,核对1~5月份进尺完成的精确性。

三、月度验收检查依据1、三类《工程质量验收规范》;2、三类工程山西省《安全质量标准化标准》;3、公司制定的相关工程质量验收管理方法;4、灵国能发〔20xx〕53号《生产经营管理职务过错行为处理方法》。

水土保持设施验收会议纪要

水土保持设施验收会议纪要

水土保持设施验收会议纪要
1. 会议基本信息,包括会议时间、地点、主持人、参会人员名
单等基本信息。

2. 会议目的,明确本次会议的目的,即对水土保持设施的验收
情况进行评定和总结。

3. 项目背景,对该项目的基本情况进行简要介绍,包括项目名称、地点、规模、施工单位等。

4. 验收内容,对本次验收的具体内容进行列举,包括水土保持
设施的种类、数量、质量标准等。

5. 验收标准,明确本次验收的标准和要求,包括相关法律法规、技术规范等。

6. 验收过程,详细描述本次验收的具体过程,包括验收人员的
具体操作步骤、验收现场情况等。

7. 问题讨论,对于在验收过程中发现的问题进行逐一讨论,包
括存在的质量问题、安全隐患等。

8. 整改措施,针对存在的问题提出整改措施和时间要求,明确责任单位和整改期限。

9. 评定结果,对本次验收结果进行总结和评定,包括合格、不合格等评定意见。

10. 后续工作安排,对于验收后的工作安排进行明确,包括下一步的监督检查、整改复查等。

11. 会议记录,对本次会议的讨论内容进行详细记录,包括与会人员的发言、意见交流等。

12. 签字确认,会议纪要最后应有相关人员的签字确认,以确保会议内容的真实性和权威性。

水土保持设施验收会议纪要是水土保持工程管理的重要文件,能够记录下验收过程中的重要信息和问题,为后续的工程质量管理提供参考依据。

同时也是对施工单位和监理单位的监督和约束,有助于提高工程的质量和安全水平。

基坑及边坡支护验收记录

基坑及边坡支护验收记录
6
土方开挖
应按施工方案和规程挖土,不得超挖。机械作业位置应稳定、安全,挖土机作业半径范围内严禁人员进出。
7
基坑支护变形监测
基坑支护结构应按方案进行变形监测;对毗邻建筑物和重要管线、道路应进行沉降观测,并有记录。
8
作业环境
作业人员应有稳定、安全的立足处;垂直、交叉作业时应设置安全隔离防护措施,夜间施工应设置足够的照明灯具。
基坑及边坡支护验收记录
序号
检查项目
具体内容
检查情况
1
临边防护
基坑深度不超过2米的可采用1.2高栏杆防护,浓度超过2米的基坑施工必须采用密目式安全网做封闭围护;临边防护栏杆离基坑边口的距离不得小于50厘米。
2
坑壁支护
坑槽开挖设置的边坡应符合安全要求;坑壁支护做法及地下管线的加固措施必须符合施工方案要求;支护设施产生变形应有加固措施。
施工单位自检结论:
技术负责人(签章):年月日
监理单位验收意见:
专业监理工程师(签章):年月日
3
排水措施
基坑施工应按方案设置有效的排水措施,深基坑施工采用坑外降水的,必须有防止临近建筑物沉降的措施。
4
坑边荷载Байду номын сангаас
离坑边堆土,料具堆放数量和距基坑边距离等应符合施工方案要求。机械设备施工与基坑边距离不符合安全要求时,应有具体措施。基坑周边设置有效的挡水带。
5
上下通道
基坑施工必须设专用上下通道,通道的设置必须满足安全施工要求。

边坡专题会议纪要2009年6月15

边坡专题会议纪要2009年6月15

黔江路5#地块安置点工程






2009年6月15日
贵阳市南明区黔江路5#
地块安置点工程边坡专题会议纪要
会议时间:2009年06月15日
会议地点:施工现场会议室
参加单位及人员:
代建单位:贵阳市南明区综合开发公司
朱经理沈贵芳杜仕鸿李晓辉曾勇
监理单位:贵州建工监理咨询有限公司
吴汐
设计单位:贵阳市建筑勘察设计有限公司
伍磊刘创
施工单位:贵阳市第一建筑工程股份有限公司
马建平
会议内容:
甲方:今天请几位专家对现场的边坡勘察作出一个意见,参加的人员有财政、检查等部门及各参建单位,现请地勘对设计方案作出讲解。

地勘:接到任务没几天,设计有点倡促,现场做了勘察,主要是临时性支护,北面采用格构梁,其它各面用长锚杆。

因参数取低了,没考虑到现场的情况,回去再优化方案。

专家:从地勘报告上看,最早是1:1.25放坡,安全距离的放坡之后对周围有影响,支护方案改变,北面岩层有点顺向,上面有点杂填土,设计上面是土钉墙,下面为竖向立柱加预应力锚索,挡墙下采用预应力锚索,其它用土钉。

这种为全粘结土钉墙。

上面采用土钉是可以的,方案
在指标上的叙述较少,还需调整。

如因工期问题,边坡支护是必要的,主要是保证施工安全。

财政:800/㎡的支护偏高,要根据情况合理的优化一下,工程量偏大,专项方案要再优化。

基坑及边坡支护验收记录

基坑及边坡支护验收记录
支护设施已产生局部变形是否采取措施调整
4
排水措施
基坑施工是否设计有效排水措施
深基础施工采用坑外降水,有无防止临近建筑危险沉降措施
5
坑边荷载
积土、料具堆放距槽边距离是否不小于设计规定
机械设备施工与槽边距离是否符合要求,有无措施
6




土方开挖
施工机械进场是否有组织验收
挖土机作业时,是否有人员进入挖土机作业半径内挖土机作业位置位置是否牢固、安全
基坑及边坡支护验收记录
工程名称:
序号
检查项目
具体内容
检查情况
1




施工方案
基础施工有无支护方案
基坑深度超过5m有无专项支护设计
支护设计及方案是否经上级审批
2
临边防护
深度超过2m的基坑施工有无临边防护措施
临边及其他防护是否符合要求
3
坑壁支护
坑槽开挖设置安全边坡是否符合安全要求
特殊支护的作法是否符合设计方案
司机是否持证上岗
是否按规定程序挖土或允许超挖
7
基坑支护
变形监测
是否按规定进行基坑支护变形监测
是否按规定对毗邻建筑物和重要管线和道路进行沉降观测
8
作业环境
基坑内作业人员有无安全立足点
垂直作用上下有无隔离防护措施
光线不足是否设置足够照明灯
施工单位自检结论:
技术负责人(签章):年月日ห้องสมุดไป่ตู้
监理单位验收意见:
专业监理工程师(签章):年月日
建设单位复查意见:
业主代表(签章):年月日

锚孔验收会议纪要

锚孔验收会议纪要

会议纪要工程名称:梁平区总工会职工服务平台建设工程会议主题:边坡锚孔验收时间:2017年11月24日下午地点:项目部会议室参加单位及人员:详见会议签到表(附后)主持人:刘家骏会议议程及主要内容:(一)、施工单位:施工单位技术负责人对边坡支护工程的具体情况做了详细介绍:1、设计根据现场实际情况将边坡分为两种支护形式,AB段为板肋式锚杆挡墙支护,锚孔间距为2.5m,孔径设计为110mm,共40个孔,锚孔设计长度为6m、7m、8m、9m,且锚孔深度超过锚杆设计长度不小于0.5m;2、DE、EF段为面板式锚杆支护,锚孔间距为2m,孔径设计为75mm,共242个孔,锚孔设计长度为4m、4.5m、5m、5.5m、6m,且锚孔深度超过锚杆设计长度不小于0.5m;3、根据我施工方现场检查锚孔的间距、垂直方向、水平方向、锚孔深度、孔径及倾角度数符合设计及规范要求,资料与现场同步,现场严格按照施工图纸进行施工,质量与安全符合要求,自检合格。

(二)、设计单位:根据我方现场检查,锚孔的施工达到设计要求,同意验收,允许进入下一道施工工序,施工前需注意以下几点:1、锚孔注浆前要对锚孔进行清孔,确认无残渣;2、对锚孔附近的松散石块进行清理,确定无残留石渣石块后再进行下一道工序;3、对边坡的坡顶、坡面进行监测,防止安全隐患。

(三)、监理单位:对现场边坡钻孔进行监督,锚孔的孔径、孔深、及垂直方向、水平方向等符合设计及规范要求,现场施工资料准备齐全,同意验收,注意在下一道施工工序前对锚孔进行及时清孔处理,并用压风机吹干;(四)、建设单位:经过现场检查,锚孔的施工符合要求,同意监理及设计单位意见,同意验收。

在施工过程中严格按照设计图纸和规范要求进行施工,注重施工质量和施工安全。

(五)、质监单位:1、施工单位要严格按照现行的施工标准及施工质量验收规范进行施工;2、监理单位对整个施工过程要严格把关;3、允许进入下一道工序,同意验收。

建设单位:设计单位:监理单位:施工单位:附:会议签到表二○一七年十一月二十四日记录整理:张璐。

边坡支护会议

边坡支护会议

“永和祥园”公租房及配建商品房建设项目








会议时间:2014年6月27日
会议地点:二标段会议室
会议主持:蒋兵春
参会人员:详见会议签到表
会议内容:
为了保证“永和祥园”公租房及配建商品房边坡支护工程顺利有序施工,2014年6月27日我项目监理部部组织各参建单位对施工现场复工存在的问题,在二标段项目会议室召开会议,根据会议内容形成以下纪要:
存在的问题:
1、怎样保证回填土的密实度达到设计要求;
2、现阶段已施工的排水沟,造成部分地下室外墙防水无法施工如何处理?保证防水施工质量,以免出现渗水现象;
3、设计要求上使用MU30毛石砌筑排水沟,实际使用混凝土实心砖砌筑,能否达到设计要求;
4、施工单位复工进场,6月28日将复工申请上报项目部进行审核,并附相关资料;
5、施工单位进场前人员、设备必须配置齐全,并将施工单位人员证件报送监理部;
6、施工单位进场后,场地狭小,无钢筋加工场地,望建设单位给予协调解决;
7、由于施工场地受限,下排锚索设备无法施工,如何解决?
以上存在的问题,望各参建单位高度重视,相互协调处理,保证“永和祥园”公租房及配建商品房边坡支护工程顺利施工
云南诚龙房地产开发有限责任公司(签章)
云南锦盛地基基础工程有限公司(签章)
云南世博建设监理有限责任公司(签章)
日期:2014年6月27日。

09.6.18日:c区10-11号楼边坡挡土墙结构验收会议纪要

09.6.18日:c区10-11号楼边坡挡土墙结构验收会议纪要

海棠晓月C区10~11号楼边坡锚杆挡土墙工程结构竣工验收会议纪要时间:二○○九年六月十八日地点:施工项目部会议室参加单位及人员:重庆浦辉房地产开发有限公司:王国昌;中国建筑西南地质勘察设计研究院:陈建光;中国建筑技术集团有限公司:王华;重庆市建永工程监理有限公司:谭正湘、钱钢、吴江、黄亮、黄臣慧;重庆鸡冠石建筑工程有限公司:李毅、张代兴;会议主持人:谭正湘;会议内容:一、施工项目部技术负责人—李毅:首先感谢各参建单位代表对海棠晓月C区10-11号楼边坡挡土墙工程进行竣工验收。

现在,我将C区10-11号楼边坡挡土墙工程的施工情况向各位汇报如下:(一)、C区10~11号楼边坡锚杆挡土墙工程概况1、C区10~11号楼边坡锚杆挡土墙系钢筋混凝土板肋式锚杆挡土墙,挡土墙与其附着架空层相连构成框架结构。

边坡锚杆挡土墙位于C区10~11号楼西北面,设在-9.200~4.900标高段,总高14.100米,总长124.800米。

共有锚杆99组。

2、挡土墙锚杆为:Φ110锚孔内置钢筋,锚入破裂面以内持力长度不小于3.50米。

3、该锚杆挡土墙基础为1000㎜直径的人工挖孔桩及独立墩基础,桩顶基础梁截面为400×300㎜。

4、挡土墙竖向肋柱截面为650×500及400×500㎜。

5、挡土墙横向“菱形”梁截面为500×700及500×600㎜。

6、岩体与锚固体砂浆的粘结强度为200Kpa,钢筋锚杆与砂浆体的粘结强度为2.4Mpa(M30)。

7、挡土墙的基础、肋柱、梁、墙板砼强度标号都是C30二、C区10~11号楼边坡工程的施工过程情况C区10~11号楼边坡锚杆挡土墙工程于2007年7月3日开始施工,在施工过程中,首先严格控制工程的原材料质量,按规定见证抽取各种品种和各种规格的原材料检测试样送试验室进行检测试验。

在原材料全部合格的基础上,开始按照设计图纸及有关标准和规范进行施工操作。

土方及支护项目评审会纪要

土方及支护项目评审会纪要

会议纪要
中铁二局四公司大理南麓项目部二○一七年十月十四日
关于土方开挖及边坡支护专项施工方案的评审纪要2017年10月14日上午10:00,由大理南麓项目总工何雨海组织项目主要管理人员对《土方开挖及边坡支护专项施工方案》进行评审,评审会议一致认为原则上同意按照本施组实施,但局部应加以修改,具体内容如下:
1、2017年10月13日,本方案组织专家进行咨询、论证完成,专家意见已逐条进行修改。

2、应增加本工程临时支护楼栋边坡高度统计表,把各楼栋的边坡高度逐一进行标注,便于根据附图选取对应支护设计。

3、应根据场地实际情况有针对性的增加相关环保措施。

4、钢筋锚杆的信息应在说明中进行明确。

5、边坡变形观测应明确报警值。

2017年10月14日
记录、整理:李韬
报:四公司科技部。

抄:安质部、工程部、试验室、工经部、物机部、办公室、
财务部。

公路开挖边坡建基面四方联合验收记录

公路开挖边坡建基面四方联合验收记录

公路开挖边坡建基面四方联合验收记录
《公路开挖边坡建基面四方联合验收记录》
近日,为满足新建高速公路紧急工程需求,xyc建设公司开挖了一片新边坡,并进行了建基面处理,对边坡实行强制抗压处理,以保证后期路面构筑和机动车通行。

现特定召开公路开挖边坡建基面四方联合验收会议,就此项工程的质量进行评估、验收。

会议由工程部经理主持,xyc建设公司负责项目管理的高级经理、监理单位项目经理、施工单位负责人、及质量检测单位项目经理参与,共同对公路开挖边坡建基面施工质量进行实地检查及讨论。

通过场次现场检查,该项施工工程表现出良好的建设效果,无质量问题发现。

施工单位已按照管理要求及质量规范进行施工,符合国家相关规定及要求。

会议经过讨论研究后,一致认为:xyc公司所施工的公路开挖边坡建基面工程质量达到了预期,满足新建高速公路建设要求,可以进行下一步工程施工。

整改、验收方面,无需进一步做出依据,达到质量合格,可以正常使用。

另外,各责任单位对该项施工工程对建设质量负责,要根据实际情况,调整施工管理措施,加强把关,以保证工程的质量。

本次四方联合验收会议结束,xyc公司的“公路开挖边坡建基面”工程全面达到施工要求,并取得了良好的检测结果,达到工程质量验收入路要求,可以进行后续施工,证明xyc公司施工能力稳定,安全可信。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

H2012P04(汽车4S店七号地块)
基坑支护工程验收专题会议
工程名称:H2012P04(汽车4S店七号地块)
时间:2014年10月28日上午 10:00 地点:工地会议室
主持人:何桂阳
参会单位:厦门海沧盈众汽车销售有限公司
哈尔滨工大建设监理有限公司
福建铭泰集团有限公司
江西省勘察设计研究院
中国京冶工程技术有限公司
厦门市海沧区建设工程质量安全监督站
参会人员详见签到表
2014年10月28日上午10:00,在H2012P04(汽车4S店七号地块)项目部会议室召开工程基坑支护验收专题会,参加会议的有各参建单位的代表,会议由监理单位主持,按以下程序进行:
1、施工单位介绍工程概况和施工过程情况、自评意见。

2、监理单位介绍监理工作情况,对工程质量的评估意见。

3、与会全体成员到现场实地查看工程情况。

4、各参建单位的代表审议质量保证资料,并询问和解答问题。

5、勘察单位介绍施工与地质勘察对比情况。

6、设计单位介绍工程执行设计文件情况。

7、建设单位验收意见。

8、各参建单位的代表形成验收意见。

一、工程概况:
本工程位于海沧马青路,工程±0.000相对于黄海高程17.80m,坑底标高为-9.1m。

经专家论证基坑支护采用土钉墙及自然放坡的联合支护体系。

基坑侧壁安全等级为二级,结构使用年限为6个月。

本工程土方地质构成为:素填土、粉质粘土、残积砂质粘性土、全风化花岗岩、砂砾状强风化花岗岩。

土方分层分段开挖至下一道土钉以下0.2m,施工第一排土钉喷射砼;土方分层分段开挖至第二道土钉以下,施工第二排土钉喷射砼;重复以上步骤至承台底。

土钉成孔直径为110mm,土钉设计连接为HRB400E:C22mm 机械连接,土钉总长度约10000米。

注浆水泥强度为P.O42.5R,水灰比为0.50的水泥砂浆灌注,注浆体设计强度等级为20MP。

钢筋网片采用HPB300Φ8mm@200×200,两根HRB400E C14mm水平加强筋。

喷射砼采用强度为C20自拌混凝土,喷锚面积约3000平方米。

本工程共分5个剖面,1-1、2-2、3-3剖面做法:开挖清坡—素喷砼3~5cm—成孔——下锚杆注浆—挂钢筋网—喷砼至设计厚度;4-4、5-5剖面做法:开挖清坡—素喷砼3~5cm—打土钉—挂钢筋网—喷砼至设计厚度。

1-1剖、2-2剖面锚杆支护分六排设置,3-3剖锚杆支护分四排设置。

4-4剖面为土钉支护分12排设置,5-5剖面土钉支护分10排设置。

排水系统随基坑支护施工及土方开挖施工同时进行。

二、施工单位:
1、本项目于2014年4月12日委托市专家组对该进行联合审查,完成深基坑支护专家论证并根据专家意见对方案进行优化修改、完善。

根据建质【2009】87号文规定,于7月25日根据现场情况及基坑支护施工图纸,编制了土方开挖及基坑支护的专项施工方案上报监理,经审批后8月10日开工进行边坡土钉墙施工,至2014年11月10日完成。

在基坑支护施工过程中,我部均能结合现场施工条件和施工图纸及专项方案进行施工,无出现质量、安全事故。

2、在基坑支护施工过程中,我部均能结合现场施工条件和施工图纸及专项方案进行施工。

符合设计文件要求,无出现质量、安全事故。

3、主要使用功能、质量控制资料、观感等均符合设计、施工及验收规范和相关法律法规规定,工程自评定合格。

三、监理单位
1、根据国家现行技术标准和厦门市现行地方标准的规定《建筑工程施工质量验收统一标准》GB50300-2013、《建筑地基与基础验收规范》GB50202-2002 ,H2012P04(汽车4S店七号地块)基坑支护工程符合设计要求及施工验收规范的规定,无发生违反强制性标准行为。

2、质量控制资料齐全,安全和使用功能抽查和检测项目符合要求,该工程观感质量一般。

3、H2012P04(汽车4S店七号地块)基坑支护工程质量符合设计、规范及施工验收统一标准的要求,施工质量控制资料基本齐全,符合要求;观感评定为一般,综合评定合格,同意验收。

四、设计单位:
1、基坑周边材料堆放要注意安全距离。

2、基坑要注意及时排水
5、现场施工情况符合设计要求同意验收。

五、地勘单位:
本工程根据检测报告体现,沉降量符合要求,同意验收。

六、建设单位:
工程内业资料齐全,实体质量符合验收规范要求同意验收。

七、厦门市海沧区建设工程质量安全监督站:
1、现场要做好沉降观测,地下室、主体抓紧施工。

2、验收组织形式符合规范要求,程序符合要求,验收结论明确。

八、验收结论
H2012P04(汽车4S店七号地块)基坑支护工程施工符合设计要求,满足规范规定要求,同意验收。

会签单位:
厦门海沧盈众汽车销售有限公司:
中国京冶工程技术有限公司:
江西省勘察设计研究院:
哈尔滨工大建设监理有限公司:
福建铭泰集团有限公司:。

相关文档
最新文档
