坝前盖重回填施工方案

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1、概况1.1工程概况

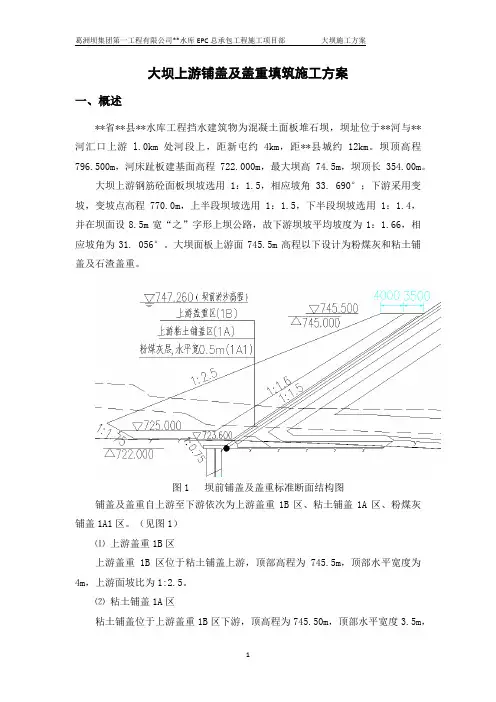

大坝上游回填从上游至下游分为盖重区(1B)和上游铺盖区(1A)。盖重区(1B)设计回33,m)设计回填方量6.99.9万m万,利用孙家嘴弃渣场开挖弃渣;上游铺盖区(1A填方量利用小河坪土料场土料。回填顶部高程均为EL290.000,盖重区(1B)上游坡比为1:2.5,上游铺盖区(1A)上游坡比为1:1.8。

1.2坝体填筑的工期

按照下闸蓄水要求,坝前回填需在下闸前完成,考虑到坝前接地施工需要10天工期。故填筑工期为2011年7月29日~2011年8月31日,共计34天。

2、填筑施工方案

2.1填筑规划

坝前铺盖填筑之前首先将大坝坝体反向排水管闸阀关闭,浇筑抽水坑混凝土,混凝土强度达到设计值的70%后,再加压灌注1:0.5水泥浆,灌浆压力1.5MPa,将排水管封堵密实。

由于基坑部位狭窄,首先在围堰下游靠趾板位置回填出长约25m,宽约10m的EL254卸料平台,然后从EL254平台卸料回填EL254以下基坑部位,回填至EL254后,然后采用全断面同步上升的办法回填至EL259。

由于围堰下游侧道路与盖重回填线大约在EL259,因此需从EL259开始在盖重区修筑1#施工道路,1#施工道路宽10m,坡比10%,底部高程EL259,顶部高程EL264。回填至EL264后,对基坑右侧EL264平台进行拓宽,然后从EL264平台对1#道路进行补填。补填至EL264后,修筑2#施工道路,2#施工道路宽10m,坡比10%,底部高程EL264,顶部高程EL280。然后从EL280平台顶部向右岸原低线公路

EL288贝雷桥桥台修3#施工道路,3#施工道路宽10m,坡比10%,底部高程EL280,顶部高程EL288。3#施工道路修通后,通过原右岸低线公路直接进去回填区对2#路进行补填,补填至EL288后,从原右岸低线公路垫路完成EL288~EL290范围内的粘土及石渣回填工作。在回填工程中同步进行坝前接地网的敷设工作。

2.2施工道路的布置

依据施工计划,在利用现有道路的基础上,首先完成EL259以下回填施工,然后修筑EL259~EL264施工道路,完成EL264以下部分回填,后修筑EL264~EL280

施工道路,完成EL264以下补填及EL280以下部分回填。然后修筑EL280~EL288施工道路以连通右岸低线公路与施回填。EL288~EL290以下补填及EL288工回填区。然后从右岸低线公路完成.

小河坪土料场施工道路再利用原去小河坪主干道路的基础上,修一条长约700m,宽10m通往料场取料点施工道路。道路路面采用就近砂砾料进行硬化处理,路面硬化厚度0.5m。

考虑大坝左岸下基坑施工道路过陡,重车下坡不安全因素过大,因此在上游围堰左岸与孙家嘴弃渣场之前需修筑一条临时施工道路,以满足坝前盖重石渣运输要求。

2.3 坝体填筑的一般原则

坝体填筑采用进占法施工,遵循全断面均衡上升的原则。因8月底下闸蓄水要求,因此要求:各道工序流水作业,严格控制回填质量。

2.4基础面清理与验收

坝体填筑前,应按设计文件和面板堆石坝基础处理的有关规定并完成坝基填筑部

位的基础清理、EL290以下面板和趾板混凝土验收工作,EL290以下大坝基础固结、帷幕灌浆、坝前表止水及裂缝处理验收工作后进行回填施工。

2.5测量放线

坝基及岸坡处理完成后,按设计要求利用全站仪测量放样确定填筑料区的交界线,插杆进行标识,并在两岸岸坡基岩面上标写高程及桩号。回填施工过程中每上升10m测量人员需校核一次回填线及1A料、1B料分界线、削坡坡比等轮廓尺寸是否符合设计要求。

2.6铺盖(1A)及盖重料(1B)填筑

填筑铺料时,先铺粘土、再铺盖重石渣料,做到平起填筑。

坝前铺盖粘土在小河坪土料场经1.6m3反铲装20t自卸车,通过小河坪道路经上游围堰后通过施工道路进去施工区卸料,然后用HP220推土机摊铺推平,摊平厚度按0.5m /层控制,3反铲按照设计坡比进行一次削坡处理。左右时采用1.6m

推土机压实。HP220回填料每上升3m3反铲在孙家嘴弃渣场装20t自卸车,坝前

盖重石渣由1.6m经孙家嘴与上游围堰临时道路及上游围堰进入基坑回填区。石渣回填按1.5m每层控制,不进行碾压。

3、雨季施工

3.1雨季坝体填筑施工措施

由于现已进入雨季,为确保坝前回填正常施工,特制定如下施工措施。

(1)在回填区外合适位置设截水沟,将雨季边坡来水引流至填筑面以外。

(2)雨季坝体填筑施工为防止雨水汇流后对粘土区的冲蚀,应及时对运输的粘土上坝料摊铺、整平、碾压;在每一层粘土碾压后,使坝面形成向上游倾斜的坡面(坡度不陡于1%),以利排水。.

(3)对运输道路应加强养护,及时清除路面障碍物及疏通路基排水沟。对运输车辆,加强维修保养,确保机械的制动系统安全。

(4)若遇大雨,应及时停止施工。

4、施工强度分析

4.1坝前填筑强度分析

坝前回填设计方量16.8万m3,填筑时段为2011年7月29日~2011年8月20日,共计3/天。0.73万m23天。平均填筑强度需达到5、资源配置

填筑作业机械设备及人力资源配置,详见表5-1、表5-2。

表5-1 施工机械设备配置表

序号机械名称规格或型号单位数量备注

3 1.6m3 1 台反铲

20t 2 15 辆自卸汽车

1 3 辆油罐1 4 辆洒水车

1

5 HP220

推土机台

表5-2 施工劳动力资源配置表

序号工种单位数量备注

38 1 机械操作手人

2 2 人养路工

10 3 人普工4 4 人技工

5 6 技术人员人

6 10 人管理人员70

7

合计人6、施工质量控制

6.1坝料过程质量控制

6.1.1坝料运输

(1)坝料运输采用自卸汽车,运输车辆应相对固定,并经常保持车厢、轮胎的清洁,防止残留在车厢和轮胎上的杂物带入清洁的填筑区。

)坝料运输车辆必须在挡风玻璃右上角标明坝料分区名称。2(.

15(3)坝料运输时,车辆速度不得大于km/h。)对坝料运输道路,设专人对路面进行养护,并在道路旁作醒目标志;尤其在道路拐(4弯处,设专职人员,负责车辆运输安全,以确保坝前填筑顺利进行。 6.1.2回填质量要求3控制。)粘土区回填干容重按不小于1.58g/cm(1)盖重区石渣不做具体要求,只需满足设计回填线即可。(2接地施工质量要求6.1.3坝前接地敷设严格按照设计图纸及相关技术要求施工,严禁将接地棒插入基岩中,对于坡面的接地扁钢需采取加固措施以防止滑落。 6.2坝体填筑过程质量控制)执行。坝体填筑过程中,严格按照《砼面板堆石坝施工规范》(DL/T5128-20017、安全管理(1)坚持班前会及班前检查制度,消除一切安全隐患。()运输道路设专人进行养护,保证施工道路畅通。23()回填区设置专人指挥倒车卸料,卸料期间无关人员应远离。)严禁运输工程中发生挤占抢道现象,所有施工车辆需做到进退有序,服从现场人员(4 指挥。)高空作业必须严格按照相应规范,搭设钢管架,挂防护网,施工人员正确佩戴安全(5 设施。)由于回填时段正处于汛期,在回填施工过程中,加强防汛检查,每班设专人观察河6(水水位,遇到突发事件及时停止施工并撤离施工区域人员和设备至安全地带。
