钢筋混凝土天沟施工技术交底

合集下载

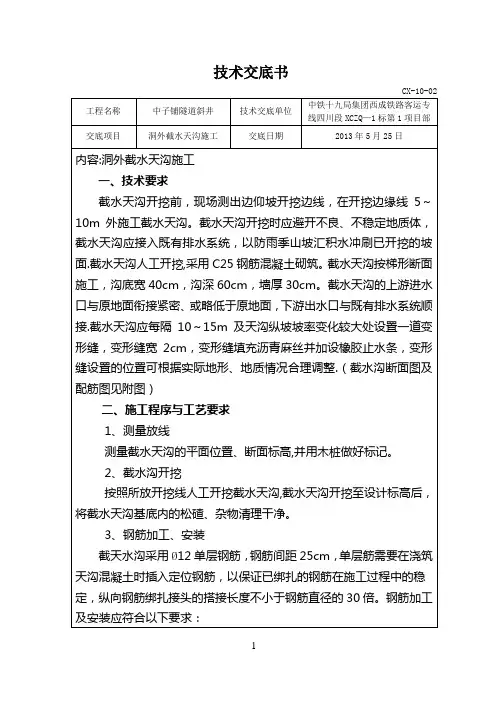

隧道洞外截水天沟施工技术交底书

隧道洞外截水天沟施工技术交底书
接受人:技术负责人:交底人:
技术交底书
CX-10—02
工程名称
中子铺隧道
技术交底单位
中铁十九局集团西成铁路客运专线四川段XCZQ—1标第1项目部
交底项目
洞外截水天沟施工
交底日期
2013年5月25日
钢筋绑扎接头应符合下列规定:受拉区内的Ⅰ级光圆钢筋末端应作成彼此相对的弯钩,Ⅱ级带肋钢筋应做成彼此相对的直角弯钩。绑扎接头的搭接长度(由两钩端部切线算起)应符合下表的规定,在钢筋搭接部分的中心及两端共三处,应采用铁丝绑扎结实;受压光圆钢筋的末端,以及轴心受压构件中任意直径的纵向钢筋末端,可不作弯钩,但钢筋的搭接长度不应小于30d。
⑵混凝土搅拌运输车到达浇筑现场时,卸料前应先旋转拌20~30s,使混凝土拌合均匀后方可入模。
⑶施工中发现砼坍落度不足时,不得擅自加水,严禁将质量不符合要求的混凝土入模。
⑷混凝土的运输、浇筑及间歇的全部时间不应超过混凝土的初凝时间,同一施工段混凝土浇筑应连续进行,并应在底层混凝土初凝前将上一层混凝土浇筑完毕,当底层混凝土初凝后浇筑上一层混凝土时,应按施工缝进行处理.
5。2混凝土拆模
拆模时间应符合下列规定:拆除不承受外荷载的非承重模板时,混凝土强度不得低于2.5MPa,并应保证其表面及棱角不受损伤。
5.3混凝土养护
混凝土浇筑完毕后,应及时采取有效的养护措施,并应符合下列规定:
应在浇筑完毕后的12h以内对混凝土加以覆盖并保湿养护。
②混凝土浇水养护的时间:对采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥拌制的混凝土,不得少于7d;对掺用缓凝型外加剂或有抗渗等要求的混凝土,不得少于14d.
得大于15℃.
5。4混凝土结构质量要求
接受人:技术负责人:交底人:

钢结构天沟安装操作技术交底

钢结构天沟安装操作技术交底

钢结构天沟安装操作技术交底
钢板天沟的安装需要满足一定的条件,如钢结构主体已安装调整完毕,高强螺栓已全部终拧完毕等。

安装时需要将天沟倒运到位,采用吊机或人工上运,并用电焊将天沟临时连接。

调整时要注意使天沟拼接处的缝隙最小,并用直径3.2mm的焊条进行满焊。

落水口位置按设计要求进行定位,开孔时要注意支撑的位置,开孔可用气割或角磨机进行,严禁用电焊直接开孔。

焊接完后及时将焊渣清理干净,对明显高出天沟的焊接金属用角磨机打磨直至基本平整,为防在落水口处产生积水现象的发生,可用大锤将落水口砸下一点,发利于排水。

钢板天沟适用于绝大部分工程。

不锈钢天沟适用于沿海区域及工程附近有较强腐蚀性气体的场所。

彩板天沟主要用于汽楼外挂天沟和工程面积较小、排水量不大的工程,常作为外挂天沟使用。

二、天沟连接方法:
安装钢板天沟需要满足一定的条件,如钢结构主体已安装调整完毕,高强螺栓已全部终拧完毕等。

安装时需要将天沟倒运到位,采用吊机或人工上运,并用电焊将天沟临时连接。

调整时要注意使天沟拼接处的缝隙最小,并用直径3.2mm的焊条进行满焊。

落水口位置按设计要求进行定位,开孔时要注意支撑的位置,开孔可用气割或角磨机进行,严禁用电焊直接开孔。

焊接完后及时将焊渣清理干净,对明显高出天沟的焊接金属用角磨机打磨直至基本平整,为防在落水口处产生积水现象的发生,可用大锤将落水口砸下一点,发利于排水。

钢板天沟适用于绝大部分工程。

路基排水沟(天沟)技术交底

路基排水沟(天沟)技术交底

现浇;矩形沟底宽 0.6m,沟深 0.6m,厚 0.2m,采用 C35 钢筋混凝土现浇。
排水沟(天沟)排水坡度陡于 1:2.5 时,沟底设缓流设施,缓流设施可采用
沟底设置鹅卵石活砼预制块等措施,鹅卵石或砼预制块间距 0.5m,相错布置。
排水沟(天沟)出口末端设置 2.5m×2.5m×0.5m(长×宽×深)的缓冲池,缓
冲池采用厚 0.3m 的 M10 浆砌片石砌筑,缓冲池位于地面以下,四周与地面齐平,
避免集中水流冲蚀地表。
天沟内侧边缘距堑顶距离不小于 3m,排水沟内侧边缘距坡脚距离 2m。
侧沟内的水应就近引入附近桥涵或天沟、排水沟,与附近排水设施形成完整的
排水系统。桥下水沟穿越道路采用 1-6.0m 钢筋混凝土圆管通过,圆管下设 0.2m 厚
伸缩缝设置图
20 10
10
1:1
20
1:1
M10水泥砂浆塞缝
60
沥青木板 厚0.02m
沥青木板Βιβλιοθήκη 编制:周玉超复核:第 -3- 页 共 3 页
审核:
碎石垫层。排水沟位于路基回填土上时,回填土应分层压实,填料及压实标准与相
连的铁路路基本体相同。
一、开挖
1、测量班根据施工图纸要求放出排水沟(天沟)的开挖轮廓线。
2、排水沟(天沟)采用小型挖机开挖,翻斗车运土,开挖时禁止直接往坡下
弃土,防止伤人。沟基应设在长期稳固的地基上,严禁设在未作处理的废碴、弃土
上。
3、排水沟(天沟)不得设在虚填土上,设在填筑土上的水沟,填筑土实施前
应清表至原状土,然后分层压实,水沟两侧外缘各 3.0m 范围内填筑的细粒土压实
第 -1- 页 共 3 页
系数 K≥0.9,粗粒土地基细数 K30≥110MPa/m,防止填筑土沉降变形。 4、排水沟(天沟)上下游应圆顺连接,转弯处转弯半径不小于 5m。排水沟(天

隧道洞口截水天沟技术交底

隧道洞口截水天沟技术交底
老尖山隧道工程
分部工程名称
截水天沟工程
⑵混凝土要随拌随用。当在运输或贮存过程中发生离析、泌水现象时,砌筑前要重新拌和,已凝结的混凝土不得使用。
㈣模板
⑴先按截水沟尺寸开挖好基坑,后必须按设计图纸形式、尺寸搭建截水沟模板,模板搭建要牢固结实、平整圆顺。
⑵模板搭建时要在端部设置牢固结实挡板,并在适当位置预留混凝土浇筑口和振捣口。
施工技术交底
老尖山隧道洞口截水天沟工程
编 制:
审 核:
复 核:
交 底 人:
交底接受人:
交 底 日 期: 年 月 日
施工技术交底书
单位工程名称
老尖山隧道工程
分部工程名称
截水天沟工程
1、施工工艺流程
洞顶截水沟施工流程:边仰坡开挖线放样在边仰坡开挖线外5m放出洞顶截水沟开挖线水沟开挖水沟砌筑。
2、水沟施工参数
水沟采用钢筋混凝土砌筑,采用C25混凝土,钢筋采用Φ12 HPB235,水沟上底宽40cm,内净高60cm,厚度30cm。具体尺寸见附图1。
截水天沟断面图
3、施工要求
㈠一般规定:
⑴天沟两端顺接路基天沟;
⑵基础砌筑前,先对基坑进行处理和检查,当基底为岩层时,先将基底表面进行清冼、湿润,再施作水泥砂浆找平层;
5、安全措施
1)施工作业人员进行岗前安全培训,培训不合格人员不得上岗。
2)施工时配备安全员,非工作人员禁止进入施工现场。
3)施工作业中所用的物料,须堆放平稳,以防滑落;
施工技术交底书
单位工程名称
老尖山隧道工程
分部工程名称
截水天沟工程
交底内容:
详细内容见附件
交底
接受交底
参加交底人员签名
参加交底人员签名

天沟技术交底

天沟技术交底

单位:编号:
编制:复核:签收:年月日
注:①对重点工程、关键部位及质量要求高的特殊工程除口头交底外,还要以书面形式进行技术交底。

②“技术交底书”1式2份,1份作为施工依据,1份留存备查,并办理交接手续。

CGZQSG-16
单位:编号:
编制:复核:签收:年月日
注:①对重点工程、关键部位及质量要求高的特殊工程除口头交底外,还要以书面形式进行技术交底。

CGZQSG-16
单位:编号:
编制:复核:签收:年月日
注:①对重点工程、关键部位及质量要求高的特殊工程除口头交底外,还要以书面形式进行技术交底。

天沟施工技术交底

天沟施工技术交底

天沟施工技术交底一、前期准备在施工之前,必须进行充分的前期准备工作,确保施工可以顺利进行。

前期准备包括如下几个步骤:1.确定施工地点:在进行天沟施工之前,必须先确定施工地点。

需要考虑到地形、土质、排水情况等因素,确保选址合理。

2.制定施工计划:在确定施工地点之后,需要制定详细的施工计划,包括施工工序、时间安排等。

3.准备材料和工具:在施工之前,必须准备好所需的材料和工具,确保施工能够顺利进行。

二、施工流程天沟施工的基本流程如下:1.清理施工区域:在施工之前,需要先清理施工区域,清除杂物和灰尘等,确保施工环境整洁。

2.打样和定位:在施工之前,需要进行地面打样和天沟定位。

确保天沟的位置、长度和宽度都符合设计要求。

3.开挖天沟:在打好样和定好位之后,可以开始开挖天沟了。

开挖时应遵循安全规范,确保挖掘深度和坡度符合设计要求。

4.砌墙:在挖好天沟之后,需要对天沟进行砌墙。

砌墙时应注意水平度和垂直度,确保砌墙质量符合要求。

5.混凝土浇筑:在砌好墙之后,可以进行混凝土浇筑了。

浇筑混凝土时应注意施工工艺和施工环境,确保混凝土质量达到设计要求。

6.完工验收:在混凝土浇筑完成之后,需要进行完工验收。

验收时应检查天沟的长度、宽度、深度、坡度等是否符合设计要求,并对砌墙质量和混凝土质量进行检查。

三、安全注意事项在进行天沟施工时,必须注意安全问题。

以下是一些安全注意事项:1.施工现场必须有专人负责,负责指挥施工人员安排工作,确保施工安全。

2.施工人员必须佩戴安全防护用品,包括安全帽、安全鞋、口罩等。

3.施工现场必须设置防护措施,防止施工人员从高处坠落等意外事件。

4.在挖掘天沟时,必须注意防止坍塌和滑坡等地质灾害事件的发生。

5.在混凝土浇筑时,必须注意防止混凝土泄露和坍塌等意外事件的发生。

四、施工质量控制天沟施工质量的控制,可以通过以下方法来实现:1.严格按照设计要求进行施工,确保天沟的长度、宽度、深度和坡度等符合设计要求。

钢筋混凝土排水沟技术交底4篇

钢筋混凝土排水沟技术交底4篇

钢筋混凝土排水沟技术交底4篇第1篇现浇钢筋混凝土排水沟施工技术交底第2篇现浇钢筋混凝土排水沟技术交底第3篇现浇钢筋混凝土排水沟-技术交底第4篇现浇钢筋混凝土排水沟施工-技术交底【第1篇】现浇钢筋混凝土排水沟施工技术交底一、施工预备一)、技术预备1、仔细审核施工图纸及设计说明,并办理图纸会审记录。

2、仔细编制施工组织设计(方案)3、施工前应根据图纸标明的现况位置在施工。

4、水沟施工前,必需验槽,经签认合格后方可进行下道工序施工。

市政基础议施工程杖术亥底记录5、依据设计图纸进行施工测量,定出水沟中线、高程和宽度,确定水沟变形缝的位置,并对掌握桩进行加密和爱护。

6、对原材料和半成品进行检验、试验。

二)、材料要求1、水泥:水泥宜采纳一般硅酸盐水泥。

水泥应具有出厂合格证和检验报告单,进场后应取样复试合格,其质量符合国家现行标准的规定和设计要求。

2、钢筋(1)钢筋出厂时应有产品合格证和检验报告单,钢筋的品种、级别、规格,应符合设计要求。

钢筋进场时应抽取试件做力学性能检验,其质量必需符合国家现行标准《钢筋混凝土用热轧带肋钢筋》(gb 1499)等的规定。

(2)钢筋不得有严峻的锈蚀、麻坑、劈裂、夹砂、夹层等缺陷。

(3)钢筋应按类型、直径、钢号、批号等条件分别堆放,并应避开油污、锈蚀。

(4)当发觉钢筋脆断、焊接性能不良或力学性能显著不正常等现象时,应对该批钢筋进行化学分析或其他专项检验。

3、砂:宜选用质地坚硬、级配良好的中粗砂,其含泥量不应大于3%。

4、石子:石子最大粒径不得大于结构截面最小尺寸的1/4,不得大于钢筋最小净距的3/4,且不得大于40mm。

其含泥量不得大于1%,吸水率不应大于1.5%。

5、混凝土拌合用水:宜采纳饮用水。

当采纳其他水源时,其水质应符合国家现行标准《混凝土拌合用水标准》(jgj 63)的规定。

三)、机具设备1、机械:混凝土搅拌机、混凝土搅拌运输车、机动翻斗车、钢筋切断机、钢筋调直机、钢筋弯曲机、电锯、电刨、电焊机等。

钢结构天沟安全技术交底模板

钢结构天沟安全技术交底模板

一、交底目的为确保钢结构天沟施工过程中的安全,防止事故发生,特进行安全技术交底。

二、工程概况1. 工程名称:_________________________2. 工程地点:_________________________3. 施工单位:_________________________4. 施工负责人:_________________________三、安全技术交底内容1. 施工人员安全要求(1)施工人员必须持证上岗,熟悉本工种的安全操作规程及作业技能。

(2)进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品。

(3)高空作业人员必须经过体检,确保身体健康,符合高空作业要求。

(4)严禁酒后作业,禁止穿拖鞋或塑料底鞋进行高空作业。

2. 施工机械与设备安全要求(1)施工机械、设备在使用前必须进行例行检查,确保其完好无损。

(2)操作人员必须熟悉机械设备的性能及安全操作规程。

(3)禁止使用未经检验或存在安全隐患的机械设备。

3. 钢结构天沟施工安全要求(1)钢结构天沟施工前,应先进行施工方案编制,明确施工工艺、安全措施及质量控制要点。

(2)施工过程中,应严格按照施工方案进行操作,确保施工质量。

(3)天沟安装过程中,应确保连接牢固,防止脱落。

(4)施工过程中,应定期检查天沟的焊接质量,发现问题及时处理。

4. 高空作业安全要求(1)登高作业人员必须佩戴合格的安全带,并正确使用。

(2)登高作业时,应使用安全绳,防止坠落。

(3)施工平台应牢固可靠,防止滑动或倾斜。

(4)高空作业区域应设置警戒线,并配备专人监护。

5. 电气安全要求(1)电气焊作业必须持有操作证、用火证,并清理周围易燃易爆物品。

(2)氧气、乙炔两瓶间距应符合规范,焊机双线应到位。

(3)配备合格有效的消防器材,设专人看火。

(4)非专业电工禁止操作焊机。

6. 其他安全要求(1)施工现场应保持整洁,防止杂物坠落。

(2)施工现场禁止吸烟、追逐打闹。

天沟技术交底

天沟技术交底

天沟技术交底咱今天就好好唠唠天沟技术交底这回事儿!先来说说啥是天沟,简单来讲,天沟就是建筑物屋面两胯间的下凹部分,用来排水的。

想象一下,下雨天,要是没有天沟把雨水引走,那房子不得被水淹啦!我记得有一次去一个正在施工的工地,当时正好赶上下大雨。

我就看到那房子上没有弄好天沟,雨水直接顺着屋顶往下淌,把墙都给冲得一塌糊涂。

那场面,真是惨不忍睹!从那时候起,我就深刻意识到天沟技术交底的重要性。

咱们来详细说说这天沟施工的准备工作。

首先,材料得选好,像什么钢材、水泥、防水卷材,都得是质量过硬的,可不能为了省几个钱,买那些不靠谱的东西。

然后呢,工具也得齐全,电焊机、切割机、水准仪,一个都不能少。

在施工过程中,测量放线这一步可不能马虎。

得拿着水准仪,仔仔细细地量好尺寸,确定天沟的位置和坡度。

要是这一步出错了,后面的活儿可就都白干啦。

接下来就是安装天沟的支架和模板。

支架要牢固,模板要平整,不然浇筑混凝土的时候,可容易出问题。

我就见过一个工地,因为支架没搭好,混凝土一浇上去,整个模板都塌了,那叫一个糟心!钢筋的绑扎也有讲究,钢筋的间距、规格都得符合设计要求。

可别东一根西一根地乱绑,不然天沟的强度可就没法保证啦。

混凝土浇筑的时候,得振捣密实,不能有蜂窝麻面。

要是有了这些问题,天沟的防水性能就会大打折扣,以后漏雨可就麻烦了。

等混凝土凝固了,拆模之后,就得开始做防水处理。

这就像给天沟穿上一层雨衣,得涂得均匀,不能有漏涂的地方。

最后,在天沟施工完成后,一定要进行检查验收。

看看尺寸对不对,坡度合不合适,防水效果好不好。

要是有问题,得及时整改,可不能等到房子盖好了才发现天沟不行,那时候就太晚啦。

总之,天沟技术交底可不是一件小事,每个环节都得认真对待,这样才能保证天沟的质量,让房子在下雨天也能安然无恙。

希望我今天说的这些能对大家有所帮助,咱们在施工的时候都能把天沟做得漂漂亮亮的!。

天沟--技术交底

天沟--技术交底

技术交底表工程名称xx隧道里程线别遵小线交底人日期分项工程出口天沟复核人日期接受人日期技术交底内容:一、结构尺寸天沟设置在边仰坡开挖轮廓线外6m处。

详细尺寸见下图:二、施工工艺流程测量放出天沟轮廓线→天沟开挖、基地清理→挂线→砌石→砂浆勾缝、抹面→质量验收三、施工材料天沟所用材料为M15水泥砂浆砌片石。

水泥砂浆配合比,每立方砂浆用32.5MPa水泥0.33t,中砂1.015m³,水0.29m³。

片石需质地坚硬,不易风化,无裂缝,片石表面不得有水锈,强度不小于MU30,片石表面的污渍必须予以清除。

片石形状不受限制,但其中部厚度不得小于15cm。

用作镶面的片石表面得平整、尺寸较大,边缘厚度不得小于15cm。

四、施工要求1、天沟基础开挖、清理。

天沟开挖须符合截面尺寸,开挖后基底务必清理干净,确保基底无松土、淤泥、杂质。

2、浆砌片石施工天沟浆砌片石采用M15水泥砂浆砌筑,砌筑过程必须严格执行以下要求:a、在片石砌筑前,必须盘角、挂线,保证浆砌片石接缝规范,避免假缝,通缝的出现、砌筑坡度规范。

b、砌体采用挤浆法分层、分段砌筑:按每15米分段,片石砌缝应互相错开,砌缝砂浆应饱满。

严禁通缝、叠砌、贴砌和浮塞。

c、选用较大的石块作为砌筑面石,片石的砌筑应符合下列规定:石料间的砌缝应互相交错,咬搭,砂浆密实,石料不得无砂浆直接砌筑,也不得先干填石料,而后铺灌砂浆;较宽的砌缝可用小石块挤填,挤浆时可用小锤调打石料,将砌缝挤紧,不得以留有孔隙。

d、浆砌片石的砌缝,应符合下列规定:砌块砌缝的宽度不超过4cm,砌体表面与三块相邻石相切的内切圆直径,不大于7cm,两层间的错缝不小于8cm。

3、砂浆勾缝、抹面a、边墙砌缝在勾缝前,应先清除砌体表面虚碴、浮浆等杂质以及砌筑缝间的舌头浆,然后以清水冲洗其表面。

b、天沟边墙顶面和水沟底面采用M15砂浆抹面,抹面厚度不小于2cm。

c、天沟边墙顶面以及水沟底面必须及时浇水,保持表面湿润,常温下养护期不得少于7天;砂浆未达到设计强度前,不得受到碰撞震动,以免妨碍砂浆凝结。

钢筋混凝土天沟施工技术交底

钢筋混凝土天沟施工技术交底

青荣城际铁路Ⅲ标段施工技术交底
编号:QRCJⅢ-Ⅰ-JSJD-3-
钢筋混凝土天沟施工技术交底
单位:中交二航局青荣城际铁路工程
施工指挥部第一项目部
编制:
审核:
批准:
日实施10月10年 2013日发布10月10年 2013.
青荣城际铁路Ⅲ标段路基工程钢筋混凝土天沟施工技术交底单
钢筋混凝土天沟施工技术交底
页5 共页1 第
青荣城际铁路Ⅲ标段路基工程钢筋混凝土天沟施工技术交底单
页5 共页2 第
青荣城际铁路Ⅲ标段路基工程钢筋混凝土天沟施工技术交底单
页5 共页3 第
青荣城际铁路Ⅲ标段路基工程钢筋混凝土天沟施工技术交底单
页5 共页4 第
青荣城际铁路Ⅲ标段路基工程钢筋混凝土天沟施工技术交底单
)III标段(III-I青荣城际高铁会议签到表
页5 共页5 第。

钢筋混凝土天沟施工技术交底

钢筋混凝土天沟施工技术交底

青荣城际铁路Ⅲ标段施工技术交底编号:QRCJⅢ-Ⅰ-JSJD-3- 钢筋混凝土天沟施工技术交底单位:中交二航局青荣城际铁路工程施工指挥部第一项目部编制:审核:批准:2013年10月10日发布 2013年10月10日实施钢筋混凝土天沟施工技术交底单位工程名称:路基工程编号:工程项目钢筋混凝土天沟工程部位DK112+750~DK113+126左右侧接受班组湖南湘乡华旺施工队工程数量752m进度要求15天内完工施工工序及操作要求一、质量要求1.天沟各部允许偏差、检验数量及检验方法应符合表2的规定。

表1 天沟各部允许偏差、检验数量及检验方法序号检验项目允许偏差施工单位检验数量检验方法1 沟底中心位置±100mm每100m抽样检验各5处尺量2 净空尺寸±20mm 尺量3 沟底坡度不小于设计坡度坡度尺量4 水沟铺砌厚度-10mm 尺量二、施工准备施工现场平整完成后,根据设计图纸进行施工测量,定出水沟内侧边线和沟底高程,现场根据设计图纸放出天沟开挖线及沟底两侧开挖边线。

三、施工工艺根据测量放线开挖天沟→土面清理并夯实→天沟底板混凝土垫层(3-5cm)→按设计图纸绑扎天沟内部钢筋网片→浇筑天沟底板→天沟侧壁模板支护→浇筑天沟侧壁→拆模→养护。

四、施工方法天沟截面形式为倒梯形,用以截流并排除地表水。

其施工方法如下:1.沟槽开挖:按设计要求并依据地势每10m挂线放样,然后开挖天沟沟槽,沟槽尺寸根据设计图纸要求而定。

2.夯实天沟沟槽土面,挂线放样天沟内外侧边线及沟底两侧边线,浇筑沟底垫层。

3.按设计图纸在垫层上绑扎钢筋,钢筋尺寸、间距、数量都应满足设计要求,施工工艺及操作要求并按保护层要求布设垫块。

4.浇筑底板混凝土,按所放边线控制沟底线性及标高,确保底面平顺。

5.按照所放边线支护侧壁模板,模板应稳固,混凝土浇筑时不跑模。

6.浇筑侧壁混凝土,抹平侧壁顶面。

7.拆模并及时养护。

五、技术要求1.天沟一般采用梯形沟,个别施做梯形沟困难的陡坡地段,可采用矩形沟,梯形沟与矩形沟过渡段长度不小于5.0m,梯形沟底宽0.6m,沟深 0.6m,厚0.2m,内外侧边坡坡率1:1,采用C30混凝土现浇;矩形沟底宽0.6m,沟深 0.6m,厚0.2m,采用C30混凝土现浇。

天沟施工技术交底

天沟施工技术交底

天沟施工技术交底一、背景介绍天沟是建筑工程中常见的构件之一,主要用于排水和保护建筑物周边的地面。

在施工过程中,天沟的质量直接影响着建筑物的排水效果和使用寿命。

为了确保施工的质量和效果,需要进行施工技术交底,明确各项要求和操作步骤,以提高施工的质量和效率。

二、施工准备1. 材料准备:根据设计方案确定所需材料种类和规格,如混凝土、防水材料等,并进行验收。

2. 施工工具准备:准备相应的施工工具,如水平仪、刷子、搅拌器等。

3. 环境准备:确保施工现场整洁,清理杂物和尘土,并做好安全防护措施,如设置警示标示牌和隔离措施。

三、施工步骤1. 建立基坑:根据设计方案确定天沟的位置和尺寸,开挖基坑,确保基坑的平整和坚固。

2. 设计水平线:根据设计要求和现场实际情况,确定天沟的水平线位置,并做好标记。

3. 施工混凝土:根据混凝土配合比,按照一定比例和先后顺序,将水泥、石子和砂浆进行混合,并使用搅拌器进行搅拌,保证混凝土的均匀性和质量。

4. 浇筑混凝土:将搅拌好的混凝土从搅拌机中倒入天沟内,利用刮板进行刮平和压实,确保天沟的表面平整和牢固。

5. 确保排水畅通:在天沟的底部设置排水沟,保证天沟的排水畅通,避免积水对建筑物的影响。

6. 防水处理:根据设计要求,在天沟的内侧和底部进行防水处理,确保天沟的防水效果。

7. 完工验收:在天沟施工完成后,进行验收,并检查施工质量和细节问题,如表面平整度、防水效果等。

四、安全注意事项1. 施工人员应佩戴好安全防护用品,如安全帽、防尘口罩、工作服等。

2. 施工现场应进行标示和隔离,防止他人误入施工区域,确保施工安全。

3. 使用工具时,应注意操作规范,避免造成人员伤害和设备损坏。

4. 施工过程中,应留意周围环境的变化,如天气变化、地质情况等,及时采取相应的措施保证施工安全。

五、施工质量控制1. 施工过程中,应严格按照设计方案和工艺要求进行施工,确保施工质量。

2. 对材料进行严格验收,杜绝使用劣质材料。

路基天沟施工技术交底(完整版)

路基天沟施工技术交底(完整版)

路基天沟施工技术交底(完整版)模板一:正式风格路基天沟施工技术交底一、施工前准备1.1 网格标线a) 在现场进行网格标线,确保施工方向和尺寸准确无误。

b) 使用符合规范的标线仪进行标线,保证标线的直线度和精度。

1.2 材料准备a) 准备所需的沟槽材料,包括水泥、砂石、钢筋等。

b) 检查材料质量,确保符合相关标准要求。

1.3 沟槽开挖a) 按照设计要求,进行沟槽开挖。

b) 在开挖过程中,注意保持沟槽底部的平整和斜坡的坡度。

二、施工过程2.1 沟槽基底处理a) 清除沟槽底部的杂物和泥土。

b) 进行基底压实,确保基底的稳固性。

2.2 沟槽加筋a) 根据设计要求,在沟槽两侧安装钢筋,保证沟槽的强度和稳定性。

b) 注意钢筋的排布和连接方式,确保连接牢固。

2.3 浇筑混凝土a) 根据设计要求,进行混凝土的配制。

b) 按照施工计划,进行混凝土的浇筑并进行均匀压实。

c) 控制混凝土的浇筑速度和厚度,确保沟槽的质量。

2.4 抹灰与养护a) 在混凝土表面进行抹灰,确保表面光滑。

b) 进行适当的养护措施,包括浇水、遮阳等,确保混凝土的强度和耐久性。

三、施工验收3.1 沟槽几何尺寸的检查a) 测量沟槽的宽度、深度和倾斜度。

b) 按照设计要求,检查沟槽的尺寸是否符合规范要求。

3.2 强度检测a) 对沟槽进行静载试验,评估沟槽的强度。

b) 检查沟槽的抗震性能和承载能力是否满足要求。

3.3 表面质量检查a) 检查沟槽表面的平整度和光滑度。

b) 检查沟槽表面是否存在裂缝、凹凸等质量问题。

四、附件本文档涉及的附件包括设计图纸、施工方案和质量验收记录表。

五、法律名词及注释1. 路基天沟:路基天沟是在道路路基上的雨水排水系统,用于排除雨水和路面污水。

2. 施工方向:施工方向是指沟槽施工的方向,通常沟槽应与道路轴线平行。

3. 施工计划:施工计划是施工组织和管理的重要文件,包括施工、施工顺序和时间安排等内容。

4. 静载试验:静载试验是一种测试结构承载能力的方法,通过施加静态荷载来评估结构的强度和稳定性。

天沟技术交底

天沟技术交底

交底记录工程名称分部(分项)工程交底项目图纸名称、图号一技术交底范围本交底使用于DK375+971.85-DK376+949.45路基:DK375+960~DK376+095左侧、DK376+095~DK376+388左侧、DK376+807~DK376+850左侧、DK376+850~DK376+890左侧、DK376+890~DK376+960左侧、DK375+960~DK375+985右侧、DK376+987~DK376+040右侧、DK376+040~DK376+355右侧、DK376+355~DK376+552右侧、DK376+552~DK376+965右侧,共1579米天沟。

二设计情况截水天沟截面尺寸上口为180cm,下口为60cm,深度为60cm,两端坡度1:1。

三七灰土垫层厚度为30cm,混凝土厚度为20cm,混凝土标号为C30。

每10m为一个现浇制作单元,每两个单元间设置一道伸缩缝,缝宽2cm,底板钢筋的混凝土净保护层厚度不小于70mm,靠土侧沟壁钢筋的混凝土保护层不小于70mm其他钢筋混凝土净保护层厚度不小于30mm(详细情况见附图1)。

由于本路段属于湿陷性黄土地段天沟设置三七灰土垫层厚度为0.3m,每10米天沟换填三七灰土10.74方。

天沟坡度根据地形设置,但不小于3%。

三开始施工的条件及施工准备工作1.测量确认开挖线,测表层标高。

2.人工机械准备完善,做好人员调配。

3.检查土质和石灰的材料质量是否符合标准的要求;然后分别过筛。

如果是块灰闷的灰,要用6~10mm的筛子过筛;土要用16~20mm筛子过筛。

4.三七配合比应符合设计要求,本工程质量比:石灰:土=14.4:85.6。

基础垫层灰土必须过标准斗,严格控制执行配合比。

拌合时必须均匀一致,至少翻拌两次;拌合好的灰土颜色应一致。

5.灰土施工时,应适当控制含水量,工地检验方法是:用手将灰土紧握成团,两指轻捏即碎为宜。

如土料水分过多或不足时,应晾干或洒水润湿。

钢结构天沟安全技术交底模板

钢结构天沟安全技术交底模板

一、工程概况1. 工程名称:[请填写工程名称]2. 工程地点:[请填写工程地点]3. 施工单位:[请填写施工单位名称]4. 分包单位:[请填写分包单位名称]5. 项目经理:[请填写项目经理姓名]6. 交底日期:[请填写交底日期]二、施工内容1. 钢结构天沟的制作、安装及验收。

2. 钢结构天沟的设计参数及规格要求。

3. 钢结构天沟的材料及设备准备。

三、安全技术措施1. 人员安全- 施工人员必须经过专业培训,熟悉钢结构天沟施工工艺和安全操作规程。

- 施工人员必须佩戴符合国家标准的安全帽、安全带、防滑鞋等个人防护用品。

- 施工人员必须了解施工现场的安全注意事项,遵守现场规章制度。

2. 材料安全- 所有材料必须符合设计要求和质量标准。

- 材料在运输、存放和使用过程中,应避免受潮、受腐蚀、变形等影响。

- 施工现场材料堆放整齐,不得占用消防通道。

3. 机械安全- 施工机械必须经过定期检查和维护,确保其安全性能。

- 施工机械操作人员必须持有相应资格证书,严格遵守操作规程。

- 机械操作过程中,必须注意周围环境,防止误操作。

4. 高空作业安全- 高空作业人员必须系挂安全带,安全带应固定在可靠位置。

- 高空作业区域应设置安全防护栏杆,防止人员坠落。

- 高空作业时应使用安全绳,确保作业物品不会坠落。

- 高空作业时,应避免大风、雨雪等恶劣天气。

5. 焊接作业安全- 焊工必须持证上岗,并遵守焊接操作规程。

- 焊接区域应设置防护棚,防止火花飞溅。

- 焊接过程中,应采取防火、防爆措施。

- 焊接完成后,应及时清理现场,防止火灾事故。

6. 吊装作业安全- 吊装作业前,应进行详细的施工方案编制和安全技术交底。

- 吊装设备必须经过检验,确保其安全性能。

- 吊装过程中,应严格遵守操作规程,确保吊装安全。

- 吊装区域应设置警示标志,防止无关人员进入。

四、应急预案1. 发生人员伤亡事故时,应立即停止作业,及时抢救伤员,并上报相关部门。

2. 发生火灾事故时,应立即报警,并采取灭火措施。

钢筋混凝土天沟施工技术交底

钢筋混凝土天沟施工技术交底

钢筋混凝土天沟施工技术交底一、引言钢筋混凝土天沟是一种常用于建筑物、道路和桥梁等工程中的排水系统。

其作用是收集和排除雨水和地下水,以保证工程的安全和正常运行。

本文将详细介绍钢筋混凝土天沟的施工技术,以便施工参与者能够全面了解并正确地实施天沟施工。

二、施工前准备1. 设计和图纸准备:在进行钢筋混凝土天沟施工前,必须先准备好详细的设计和施工图纸。

图纸中应包含天沟的尺寸、位置、深度等关键信息。

2. 材料准备:根据设计图纸,准备好所需要的各种施工材料,包括水泥、砂、石子、钢筋等,并保证其质量符合相关标准。

3. 设备准备:确保施工现场有足够的设备,如混凝土搅拌机、钢筋切割机、挖掘机等,并确保这些设备处于正常工作状态。

三、施工步骤1. 清理施工区域:在进行钢筋混凝土天沟施工前,需要清理施工区域,确保施工区域没有杂物、泥土等障碍物,并且地面平整。

2. 开挖天沟:根据设计要求和图纸的指示,利用挖掘机等设备进行天沟的开挖。

开挖的深度和宽度应与设计要求一致,并保持天沟底部水平。

3. 基础施工:在天沟开挖完成后,进行基础的施工工作。

首先,在天沟底部铺设一层5cm左右的砂浆,然后放置预埋的钢筋网,最后再浇筑混凝土,确保基础的稳固性和耐久性。

4. 垂直墙壁施工:在天沟两侧挖掘到所需深度后,进行天沟的垂直墙壁施工。

在墙壁的内侧放置合适尺寸的模板,并使用支撑物支撑模板。

随后,根据设计要求和图纸的指示进行混凝土浇筑,确保垂直墙壁的牢固性和平整度。

5. 板顶施工:在垂直墙壁完成后,进行天沟的板顶施工。

首先,进行模板的搭建,并确保模板的水平。

然后按照设计要求和图纸的指示进行钢筋布置,最后进行混凝土的浇筑,确保板顶的牢固性和平整度。

6. 其他施工工作:根据设计要求和图纸的指示,进行其他必要的施工工作,如渗漏板、管道安装等。

四、施工注意事项1. 安全第一:在进行钢筋混凝土天沟施工时,务必严格遵守相关的安全操作规程,如佩戴安全帽、穿戴安全鞋等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
4.天沟内侧边缘距堑顶距离不小于5m,当沟内采取加固防渗措施时,距离不小于2m.
5.天沟每10m为一现浇制作单元,每两个单元间设伸缩缝,宽2cm,伸缩缝设置详见:“伸缩缝设置图”。
6.天沟底板钢筋的混凝土净保护层厚度不小于70mm,靠土侧钢筋的混凝土净保护层厚度不小于70mm,其他钢筋的混凝土净保护层厚度不小于30mm。
7.浇筑钢筋混凝土排水沟前应夯实排水沟底部及周边。
六、注意事项
1.排水设施要重视末端处理。排水沟、侧沟、天沟的水应引入桥梁沟渠的沟底,其沟底标高不应低于桥涵入口标高。边坡平台截水沟要引入相邻排水设施。
2.路基与桥台衔接的天沟、排水沟侧沟要与天然沟渠顺接,避免冲刷桥梁锥体。
3.天沟、排水沟、侧沟上下游应圆顺连接,转弯处转弯半径不小于5m。
7.拆模并及时养护。
五、技术要求
1.天沟一般采用梯形沟,个别施做梯形沟困难的陡坡地段,可采用矩形沟,梯形沟与矩形沟过渡段长度不小于5.0m,梯形沟底宽0.6m,沟深 0.6m,厚0.2m,内外侧边坡坡率1:1,采用C30混凝土现浇;矩形沟底宽0.6m,沟深 0.6m,厚0.2m,采用C30混凝土现浇。
6.天沟、排水沟、侧沟的排水坡度不得小于2‰,困难情况下不得小于1‰,中部不得出现凹槽,确保排水畅通。
7.天沟一般不向路堑侧沟排水。
8.天沟与堑顶间局部低洼地带需清表,填平夯实并设置不小于2‰的排水坡度。
9.天沟、侧沟、吊沟及其它引、截、排水设施,应放样施工,并符合下列规定:
(1)沟基应设在长期稳定的地基上,严禁设在未作处理的废渣、弃土上。
青荣城际铁路Ⅲ标段施工技术交底
编号:QRCJⅢ-Ⅰ-JSJD-3-
钢筋混凝土天沟施工技术交底
单位:中交二航局青荣城际铁路工程
施工指挥部第一项目部
编制:
审核:
批准:
2013年10月10日发布 2013年10月10日实施
钢筋混凝土天沟施工技术交底
单位工程名称:路基工程编号:
工程
项目
钢筋混凝土天沟
工程
部位
2.天沟排水坡度陡于1:2.5时,沟底设缓流设施,缓流设施可采用沟底设置鹅卵石或混凝土预制块等措施,鹅卵石或混凝土预制块间距0.5m,相错布置。
3.天沟出口末端设置2.5m×2.5m×0.5m(长×宽×深)的缓冲池,缓冲池采用厚0.3m的M10浆砌片石砌筑,缓冲池位于地面以下,四周与地面齐平,避免集中水流冲蚀地表。
允许偏差
施工单位检验数量
检验方法
1
沟底中心位置
±100mm
每100m抽样检验各5处
尺量
2
净空尺寸
±20mm
尺量
3
沟底坡度
不小于设计坡度
坡度尺量
4
水沟铺砌厚度
-10mm
尺量
二、施工准备
施工现场平整完成后,根据设计图纸进行施工测量,定出水沟内侧边线和沟底高程,现场根据设计图纸放出天沟开挖线及沟底两侧开挖边线。
7.施工现场平台上各种工具要摆放整齐,防止工具等物件从平台上坠落砸伤人员。
8.所有机械设备严禁非操作人员进行操作,酒后操作、疲劳操作。
八、环境保护措施
1.施工时选用低污染设备,并安装空气污染控制系统、尾气净化装置,在施工现场配备专用洒水车,对施工现场和运输道路进行洒水降尘。
2.施工机械的废油、废水采取隔油池等有效措施加以处理,不得直接排放。
3.施工人员进入施工现场严格按劳保着装要求着装,班前进行安全施工技术交底,每日进行安全巡检,每月进行安全者考核,奖惩月月兑现。
4.施工前应检查作业区围岩稳定情况,必要时进行适当处理,各种比较固定
的机械应布置在围岩稳定或设支护的地段。
5.施工工作平台,各种临时起重设施或机械在实施前须经方案论证。
6.严禁违章操作、野蛮施工,高空作业时搭设的工作平台须牢固可靠,并设置拦杆、挂安全防护网,在醒目处设立安全警示标志。上、下平台必须有稳固的通道。
2.夯实天沟沟槽土面,挂线放样天沟内外侧边线及沟底两侧边线,浇筑沟底垫层。
3.按设计图纸在垫层上绑扎钢筋,钢筋尺寸、间距、数量都应满足设计要求,并按保护层要求布设垫块。
4.浇筑底板混凝土,按所放边线控制沟底线性及标高,确保底面平顺。
5.按照所放边线支护侧壁模板,模板应稳固,混凝土浇筑时不跑模。
6.浇筑侧壁混凝土,抹平侧壁顶面。
4.天沟、排水沟、侧沟砌筑前应夯实原地面(细粒土压实系数K≥0.9,粗粒土地基系数K30≥110Mpa/m),开挖水沟后沟壁及沟底应先夯实整平,然后实施水沟。
5.天沟、排水沟、侧沟不得设在虚填土上,设在填筑土上的水沟,填筑土实施前应清表至原状土,然后分层压实,水沟两侧外缘各3.0m范围内填筑的细粒土压实系数K≥0.9,粗粒土地基系数K30≥110Mpa/m,防止填筑土沉降变形。
DK112+750~DK113+126左右侧
接受班组
湖南湘乡华旺施工队
工程
数量
752m
进度
要求
15天内完工
施工工序及操作要求
施工工艺及操作要求
施工工艺及操作要求
注意事项
安全及环保措施
1、质量要求
1.天沟各部允许偏差、检验数量及检验方法应符合表2的规定。
表ห้องสมุดไป่ตู้ 天沟各部允许偏差、检验数量及检验方法
序号
检验项目
3.生活污水采取二级生化或化粪池等措施净化处理。经检验合格后方可排放。
4.机械设备选择低噪声产品,设备底座设置防震基础,噪音超标的设备一律不用。对使用的工程机械和运输车辆安装消音器并加强维修保养,降低噪音。机械车输途经居住场所时减速慢行,不鸣喇叭。
5.施工营地和施工现场的生活垃圾,集中堆放采用吊装容器装置运至当地环保部门指定的地点集中处理。
(2)沟形整齐,沟坡、沟底平顺,沟内无浮土及杂物。
(3)水沟的设置不得对路基产生伤害。
(4)天沟、吊沟应挖在原地面以下,不应从地面坑凹处通过;当需要通过时,应按照压实要求将坑凹填平,然后挖沟,并应防止填土沉降变形。
七、安全施工措施
1.建立严格的安全管理制度及严格的安全奖惩措施。
2.施工前应对所有参与该项目施工的人员进行必要的岗前培训,只有经培训合格的人员才能持证上岗作业。
三、施工工艺
根据测量放线开挖天沟→土面清理并夯实→天沟底板混凝土垫层(3-5cm)→按设计图纸绑扎天沟内部钢筋网片→浇筑天沟底板→天沟侧壁模板支护→浇筑天沟侧壁→拆模→养护。
四、施工方法
天沟截面形式为倒梯形,用以截流并排除地表水。其施工方法如下:
1.沟槽开挖:按设计要求并依据地势每10m挂线放样,然后开挖天沟沟槽,沟槽尺寸根据设计图纸要求而定。
相关文档
最新文档
