临时便道施工方案(精)

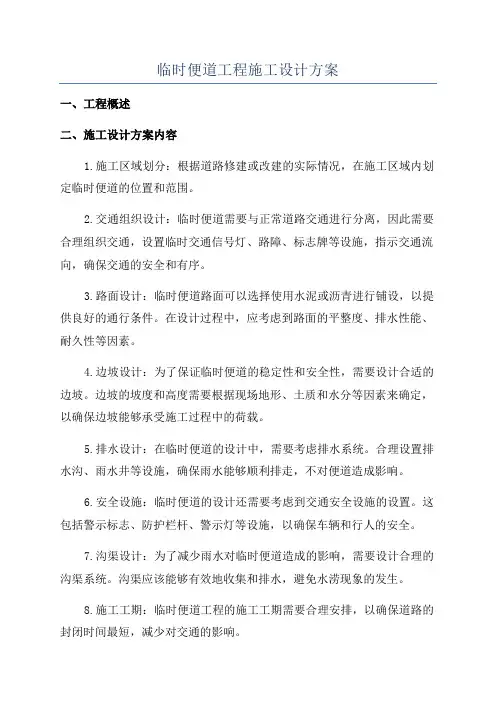

临时便道工程施工设计方案

临时便道工程施工设计方案一、工程概述二、施工设计方案内容1.施工区域划分:根据道路修建或改建的实际情况,在施工区域内划定临时便道的位置和范围。
2.交通组织设计:临时便道需要与正常道路交通进行分离,因此需要合理组织交通,设置临时交通信号灯、路障、标志牌等设施,指示交通流向,确保交通的安全和有序。
3.路面设计:临时便道路面可以选择使用水泥或沥青进行铺设,以提供良好的通行条件。
在设计过程中,应考虑到路面的平整度、排水性能、耐久性等因素。
4.边坡设计:为了保证临时便道的稳定性和安全性,需要设计合适的边坡。
边坡的坡度和高度需要根据现场地形、土质和水分等因素来确定,以确保边坡能够承受施工过程中的荷载。
5.排水设计:在临时便道的设计中,需要考虑排水系统。
合理设置排水沟、雨水井等设施,确保雨水能够顺利排走,不对便道造成影响。
6.安全设施:临时便道的设计还需要考虑到交通安全设施的设置。
这包括警示标志、防护栏杆、警示灯等设施,以确保车辆和行人的安全。
7.沟渠设计:为了减少雨水对临时便道造成的影响,需要设计合理的沟渠系统。
沟渠应该能够有效地收集和排水,避免水涝现象的发生。
8.施工工期:临时便道工程的施工工期需要合理安排,以确保道路的封闭时间最短,减少对交通的影响。
9.施工方法:根据具体情况,选择合适的施工方法,包括挖掘、铺设路面、设置安全设施等。
三、施工方案实施流程1.实地勘察:根据道路修建或改建的实际情况,进行实地勘察,并制定设计方案。
2.设计方案评审:对设计方案进行评审,确保方案符合要求,并满足施工的需要。
3.签订施工合同:制定详细的施工合同,明确施工的责任和要求。
4.施工准备:准备所需设备和材料,组织人员进行工程施工。
5.施工过程:按照设计方案,进行挖掘、路面铺设、安装安全设施等施工工作。
6.完工验收:施工完成后,进行工程验收,确保质量符合标准。
7.竣工交接:完成工程的所有相关手续和文件,交付使用方。
四、施工安全措施1.设置明显的警示标志,提醒过往车辆和行人注意。
临时便道施工专项方案

临时便道施工专项方案一、项目背景和目的在道路施工和维护过程中,为了方便施工人员、车辆及行人的通行和安全,经常需要设置临时便道。
本方案旨在提供一个安全、有效的临时便道施工方案,确保施工期间交通的顺畅和安全。
二、施工内容和步骤1.临时便道设置:根据施工现场的实际情况,在已有道路两侧或旁边设置合理的临时便道。
便道的宽度应满足车辆和行人的通行需求。
设置必要的信号标语和提醒标志,确保行人和车辆在临时便道上保持正常的通行。
2.材料准备:准备好临时便道所需的材料,包括标志牌、标志杆、灯具等。
确保这些材料具备必要的防滑、耐用和防晒等特性,以保证施工期间的安全和质量。
3.道路清理:在施工前,清理临时便道及沿线的垃圾、杂物等,确保便道表面平整、干净,为后续施工工作创造良好的条件。
4.便道标线:根据实际需要,在便道表面进行标线作业,明确车辆和行人通行的范围和规则。
标线的颜色、宽度和长度应符合相关标准和规范,以确保施工期间的交通安全。
5.安全设施设置:在便道上设置必要的安全设施,如交通锥、防护栅栏等,以确保行人和车辆在施工过程中的安全。
设施的布置应科学合理,不影响交通通行,同时方便施工人员进行作业。
6.交通管理:设置交通警示标志,指明临时便道沿线的通行状态和限制。
组织专人进行交通疏导和引导,确保施工期间交通的顺畅和有序。
如有需要,可以安排交通管制措施,以确保施工期间的安全。
三、风险控制措施1.安全防护设施:设置必要的安全设施和警示标志,提醒行人和车辆注意施工区域,防止发生意外事故。
2.通行管理:设置交通疏导员,引导交通和维护施工现场秩序,保证行车通行畅顺,减少拥堵和事故风险。
3.定期检查和维护:定期检查临时便道和相关设施的状况,及时处理破损和损坏问题。
确保临时便道的通行安全和顺畅。
四、现场设置与管理1.施工人员:安排专业的施工人员,具备相关技能和经验,负责临时便道的施工和管理工作。
2.现场巡查和管理:每日安排专人进行现场巡查和管理,确保临时便道和相关设施的正常运行。
临时施工便道施工方案

临时施工便道施工方案1. 引言本文档旨在提供一个临时施工便道的施工方案。
临时施工便道是为了确保在进行施工工程时,路面能够保持通畅和安全,同时减少对附近道路的交通影响。
本施工方案将包括设计、材料选择、施工步骤和安全措施等内容。
2. 设计2.1 便道宽度临时施工便道的宽度应根据施工需求和交通量合理确定。
一般情况下,临时便道的宽度应大于等于两车道宽度,以便能够容纳交通流量。
根据不同道路的情况,可能需要进行变道或者合流操作,因此还需要保留一定的道路宽度用于此类操纵。
2.2 便道材料选择合适的材料对于临时施工便道的稳定性和承载能力至关重要。
常见的材料包括碎石、沥青、水泥或者草地等。
根据施工时间和预计交通流量,并结合现场条件来选择最合适的材料。
3. 施工步骤3.1 清理工作在施工之前,需要清理临时施工便道区域,确保平整且无障碍物。
同时,要移除可能对交通流量造成阻碍的固定结构物,例如路牌、护栏等。
3.2 路面处理在清理工作完成后,根据所选材料的要求进行路面处理。
不同材料的处理方式也各异,例如使用碎石时需要确保平整的路基,并在其上加铺一层厚度适中的碎石。
而对于沥青或者水泥等材料,需要进行更复杂的施工过程,例如铺设底基层、面层和辅助结构等。
3.3 交通标志和安全设施在临时施工便道的两侧,应设置合适的交通标志和安全设施,以指导交通流量的正常行驶和避免事故发生。
常见的交通标志包括限速标志、变道标志和交叉口提醒标志等。
安全设施可能包括路障、警示灯和指示牌等。
3.4 临时施工便道维护一旦临时施工便道建设完成,就需要进行定期的维护工作,以保证便道的稳定性和可用性。
维护工作包括进行路面的修补、交通标志的维护和清理等。
同时,还应注意随时检查施工便道的安全性,确保没有损坏或者其他安全隐患。
4. 安全措施在临时施工便道的施工过程中,安全措施至关重要。
以下是一些常见的安全措施,以保证施工便道的安全性和防范交通事故的发生:1.根据施工情况,在便道两侧设置合适的警示标志,并增设灯光警示设备。
建筑工地临时便道施工方案

建筑工地临时便道施工方案一、工程概况与需求本工程位于XX市XX区,旨在为建筑工地提供一条临时便道,以保障施工期间材料运输、人员进出等需求。
便道长度约为XX米,宽度为XX米,使用期限为XX个月。
在施工期间,需确保便道畅通无阻,能够承受重型施工车辆的通行。
二、施工方法与技术本方案采用XXXX型施工方法,采用压路机进行压实,确保便道坚实平整。
同时,采用XXXX型排水技术,保证便道在雨季或积水情况下也能正常使用。
三、施工准备与规划在施工前,需进行现场勘察,了解地形地貌、地质条件等信息。
根据勘察结果,制定详细的施工规划,包括施工路线图、材料堆放点等。
同时,组织施工队伍,进行技术交底和安全培训。
四、材料选择与准备便道铺设材料选用XXXX型混凝土,其抗压强度高、耐磨性好,适用于临时便道的使用。
在施工前,需确保材料充足,并按照规范进行质量检验。
五、施工步骤与流程清理现场:清除施工区域内的杂物、积水等。
铺设基层:按照规划要求铺设基层材料,确保平整。
浇筑混凝土:按照设计要求浇筑混凝土,确保厚度和宽度符合标准。
压实平整:使用压路机进行压实,确保便道表面平整坚实。
设置排水设施:按照规划要求设置排水沟、排水管等设施,确保排水畅通。
六、质量与安全要求便道施工应符合国家相关标准和规范,确保质量安全。
施工现场应设置明显的安全警示标志,并采取必要的安全措施。
施工期间应定期进行检查和维护,确保便道畅通无阻。
七、排水与防滑措施在便道两侧设置排水沟,确保雨水及时排出,防止积水。
在便道表面铺设防滑材料,如防滑砖、防滑剂等,以提高便道的防滑性能。
八、施工进度与验收制定详细的施工进度计划,确保施工按时完成。
在施工结束后,组织相关部门进行验收,确保便道质量符合要求。
以上是本次建筑工地临时便道施工方案的主要内容,我们将严格按照方案要求进行施工,确保便道的质量和安全。
同时,我们将积极采取措施,减少施工对环境的影响,为建筑工地的顺利进行提供有力保障。
公路临时便道施工方案

公路临时便道施工方案一、背景介绍由于设备维修、修建、重建等原因,可能需要在道路上设置临时便道。
临时便道的设置必须遵守临时交通管理规定,确保施工安全,并尽可能减少对交通的影响。
二、施工目标1.保证施工人员和过往车辆的安全。
2.保证施工期间交通能够正常流动。
3.尽可能减少对交通的影响。
4.提高施工效率。
三、施工方案1.临时便道的位置选择:选择离主干道近且对交通影响较小的位置作为临时便道,同时要考虑施工的方向和区域,确保施工过程中交通能够正常流动。
2.路面清理:在选择好临时便道位置后,需要对路面进行清理,确保路面平整且无障碍物,以提供良好的行车和通行条件。
3.临时标线和标牌:在临时便道的两侧设置明显的标线和标牌,提示过往车辆注意驾驶,确保施工安全。
标线和标牌应采用明显的颜色,并在夜间配备反光设施,以提高可见性。
4.交通疏导:在施工期间,应设置交通疏导措施,引导过往车辆沿着临时便道行驶。
可以通过设置交通锥桶、交通指示灯等设备来实施交通疏导。
5.临时信号灯:根据实际情况,可以在临时便道的交叉口设置临时信号灯,以确保交通顺畅。
临时信号灯应设置在合适的位置,通过设置红黄绿灯的周期来控制车辆的通行。
6.安全巡视:施工期间,应定期进行安全巡视,检查临时便道和交通疏导设备是否正常。
如发现异常,应及时采取措施进行处理,以确保交通安全。
四、施工措施1.人员配备:根据实际情况,合理分配施工人员,确保施工过程中有足够的人员进行安全疏导和施工。
2.设备准备:准备包括交通锥桶、交通指示灯、临时标线设备等施工设备,确保施工过程中设备充足且正常使用。
3.施工时间:根据交通流量和施工需要,选择合适的时间段进行施工,以降低对交通的影响。
4.施工顺序:根据实际情况,确定临时便道的施工顺序,以保证施工效率和交通顺畅。
5.施工监督:设置专人进行施工监督,确保施工过程中符合安全要求和规范。
五、施工安全措施1.现场警示:在施工现场的周围设置明显的警示标志和警戒线,提醒行人和驾驶员注意施工区域。
临时施工便道施工方案

临时施工便道施工方案一、施工背景。
为了确保施工期间的交通安全和施工质量,我们制定了临时施工便道施工方案,以便在施工期间为行人和车辆提供安全、便捷的通行条件。
二、施工范围。
本次施工范围为XX路XX段至XX路XX段,包括人行道和部分车行道。
施工区域为市中心繁华地段,交通流量大,因此施工期间需要特别注意交通安全和施工质量。
三、施工措施。
1. 临时交通组织。
在施工期间,将对施工区域进行临时交通组织,设置临时交通标志和标线,引导行人和车辆绕行施工区域,确保交通秩序井然。
2. 施工时间安排。
施工将在夜间进行,以减少对交通的影响,同时也能保证施工质量和工期进度。
施工期间将设置临时照明设施,确保施工安全。
3. 施工人员安全。
施工期间,施工人员需穿着符合安全标准的工作服和安全帽,严格遵守施工安全操作规程,确保施工人员的安全。
4. 施工质量控制。
在施工过程中,将严格按照施工方案和质量标准进行施工,确保施工质量达标,不影响道路使用功能。
四、施工风险及应对措施。
1. 交通安全风险。
施工期间,交通组织不到位可能导致交通事故发生。
因此,需要加强对施工现场的交通管控,确保行人和车辆的安全通行。
2. 施工质量风险。
施工过程中,如果施工人员操作不当或材料质量不过关,可能影响施工质量。
因此,需要加强对施工过程的监督和质量检查,确保施工质量达标。
3. 突发事件应对。
在施工期间,可能会发生突发事件,如天气变化、设备故障等。
因此,需要做好应急预案,随时应对突发事件,确保施工安全顺利进行。
五、施工结束后的恢复工作。
施工结束后,将对施工区域进行清理,恢复原有的交通秩序和道路使用功能,确保施工结束后的交通安全和便捷。
六、总结。
通过本次临时施工便道施工方案的制定,我们将严格按照施工方案和安全规程进行施工,确保施工期间的交通安全和施工质量。
同时,也将做好施工结束后的恢复工作,确保施工对交通的影响降到最低,为市民提供安全、便捷的通行条件。
临时施工便道方案

临时施工便道方案施工便道方案一、方案概述本方案旨在解决施工期间对道路通行产生的影响,确保施工安全和道路畅通。
通过设置临时施工便道,能有效减少施工对交通的干扰,保障行车和行人安全。
二、方案实施步骤1. 施工便道布设为了减少对正常道路通行的影响,将在施工区域附近布设临时施工便道。
便道应与正常行车道相分离,并使用明显的标志和标线进行标识,确保驾驶员和行人能够清晰辨认。
2. 施工便道宽度施工便道宽度应根据道路交通流量及施工需求来确定。
一般情况下,便道宽度应保持与正常行车道相当,以确保车辆和行人的通行安全。
3. 交通导引措施为了引导行驶方向以及确保施工区域的安全通行,必须在便道出入口设置明显的导向标志,指示施工区域和正常通行区域。
此外,应在施工便道上设置引导标志,为行人和车辆提供正确的道路指引。
4. 临时信号灯设置根据施工便道和正常通行道路的连接情况,需设置临时的信号灯管理交通。
信号灯应精确控制车辆行驶和停止的时机,确保交叉点的交通流畅。
5. 施工现场管理在施工现场,必须设置专人负责指挥和监管,确保施工便道的有效运行,并对便道进行定期巡视。
施工现场还应配备相应的安全设施,如防护栏、安全警示标志等,确保工作人员和过路人员的安全。
6. 安全教育和宣传为了提高驾驶员和行人对施工便道的认识和理解,必须进行安全教育和宣传。
通过制作宣传资料、设置宣传牌和发布安全提示等方式,向相关人员普及施工便道的使用规则和注意事项。
三、方案评估为了确保临时施工便道方案的有效性和安全性,应定期进行方案评估。
评估内容包括施工阶段的交通状况、便道使用效果和安全问题的反馈等。
根据评估结果,可对方案进行调整和改进。
四、安全措施1. 工作人员必须佩戴符合相关规定的安全防护设备,如安全帽、反光衣等。
2. 施工现场应设有合适的防护标识,提醒过往人员注意安全。
3. 临时施工便道应设置警示标志和临时交通指示标志。
4. 安排专人指挥交通,确保施工现场交通秩序有序。
临时便道实施方案

临时便道实施方案一、背景随着城市建设的不断推进,临时便道的建设需求逐渐增加。
临时便道是指在施工期间或临时需要交通通行的地点设置的临时道路,其建设对保障交通安全和畅通具有重要意义。
因此,制定临时便道实施方案,对于城市建设和交通管理具有重要意义。
二、实施目标1. 提高交通安全性:通过设置临时便道,减少施工对交通的影响,保障交通安全。
2. 保障交通畅通:在施工期间,确保交通通行的便利性,减少交通拥堵。
3. 提高施工效率:合理设置临时便道,有利于施工作业的顺利进行,提高施工效率。
三、实施步骤1. 勘察选址:在施工地点周边进行勘察,确定临时便道设置的位置和范围。
2. 制定方案:根据勘察结果,制定临时便道的具体设置方案,包括道路宽度、标志标线设置等内容。
3. 设置施工标志:在临时便道设置范围内,设置施工警示标志,提醒驾驶员注意施工区域。
4. 施工设置:按照制定的方案,进行临时便道的设置工作,包括道路铺设、标志标线设置等。
5. 安全监控:在临时便道使用期间,加强对临时便道的安全监控,确保交通安全畅通。
四、实施要点1. 合理规划:根据施工地点的实际情况,合理规划临时便道的设置位置和范围,确保交通通行的便利性。
2. 安全标准:临时便道的设置需符合相关的安全标准,包括道路宽度、标志标线设置等内容。
3. 定期检查:在临时便道使用期间,定期检查临时便道的使用情况,及时发现并解决安全隐患。
4. 合理引导:在临时便道设置范围内,设置合理的交通引导标志,引导驾驶员安全通行。
五、实施效果评估1. 交通安全性:通过临时便道的设置,对交通安全性进行评估,包括事故率、交通通行情况等。
2. 交通畅通情况:评估临时便道设置后,对交通畅通情况进行监测和评估,包括交通拥堵情况等。
3. 施工效率:评估临时便道的设置对施工效率的影响,包括施工作业的顺利程度等。
六、总结临时便道的实施方案对于城市建设和交通管理具有重要意义,通过合理的规划和设置,可以提高交通安全性和畅通程度,保障施工作业的顺利进行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
临时便道施工方案
一、编制依据及规范标准
1、编制依据
(1现行施工设计标准
(2现行施工安全技术标准
(3现行施工调查资料
2、规范标准
(1)《公路工程技术标准》(JTG B01-2003)
二、工程概况
本工程位于金堂县三星镇赖宝沱村,为满足本工程施工要求,需修临时便道约1.5千米。
本工程采用挖除表层松土,回填建渣,压路机压实的施工方法进行修筑。
三、施工原则
(1 施工前把各方面手续落实到位,
(2 尽量做到挖填平衡,
(3 施工便道槛车“安全适用、经济合理、便于维护”的原则。
四、施工措施:
我们根据设计图纸并结合现场实际与现场具体情况,为确保安全和工期、质量控制,注重环保工作等有效开展,制定以下施工方案。
1、机械、设备、劳力组织
根据该工程的工程内容、实际情况和施工进度要求,拟定机械、设备与现场劳动力安排见下表:
施工机械及测量设备数量表
序号名称单位型号数量
1 挖掘机台CAT330 1
2 压路机台 1
3 自卸汽车台10T 5
4 经纬仪台TKS-202 1
5 水平仪台SJ
6 2
6 装载机台 1
拟投入劳动力数量表
序号名称单位数量
1 技术员个 2
2 机械指挥员个 2
3 工人个30
2、技术措施:
2.1本便道线路大多穿过耕地,修筑便道前,应先清除表层种植土,清除厚度根据现场情况实际而定,原则是清除后基地密实,无树枝杂物及弹簧现象即停止清除。
2.2路基施工前,清除施工范围内垃圾、有机物残渣及原地面以下100-300mm内的草皮和表土。
在施工前进行清理。
清除下来的垃圾、堆放在监理工程师指定的地点。
2.3碾压与基底处理:填筑路堤不应含有腐殖土、树根、草泥或其它有机物质;路堤施工填筑采用分层填筑。
流程:施工准备→施工放线→基底处理→填土→整平→碾压→边坡整型。
2.4土方开挖
根据路堑深度、长度以及地形、土质、土方调配情况和开挖设备条件确定开挖方式,当路堑较浅时,采用单层横向全宽挖掘法;使土道路和临时排水设施;为保证施工中边坡的稳定和边坡防护的施工,土方开挖采用挖掘机施工现场要求自上而下的进行。
开挖过程中要采取有效措施,如有弃方,必须弃在指定的弃土场。
2.5土方回填
回填土:回填土内不得含有有机杂质,粒径符合设计要求,含水量应符合压实要求。
2.6填土材料应符合下列规定:
(1)碎石、土石混合材料和爆破石渣,可作为临时道路材料。
(2)含水量符合压实要求的粘性土,可做各层地填料。
(3)草皮、淤泥质土及不稳定材料,不能用于填筑路基。
2.7作业条件
(1)土方回填前应根据工程特点、填料种类、设计压实系数、施工条件和压实工艺等合理确定填料含水量、每层填土厚度和压实工艺等合理确定填料含水量、每层填土厚度和压实遍数等施工参数。
每层碾压压实厚度不超过设计厚度,碾压后土方压实系数为满足设计要求。
(2)填土前,应做好水平高层的测设。
施工现场上按需要的间距打入水平桩,室内和散水的墙边应有水平标记。
五、安全保证措施
1、安全方针
安全第一,预防为主。
2、安全目标
确保无职工伤亡事故,创造安全、文明、有序的施工环境,确保施工及运输的安全。
3、具体措施
3.1抓好安全教育,正确处理安全与施工生产和经济效益的关系,
3.2参加施工人员,要做到遵章守纪,作业标准,行为规范,安全意识和防护能力增强,现场施工有序,作业流程顺畅。
3.3按规定给职工配齐劳动护用品和现场防护设施。
3.4加强与建设单位和地方政府部门及驻地群众的配合协作。
3.5土方施工安全措施
3.5.1土方施工时,并在现场与有关施工人员进行交底,
3.5.2运输车辆及施工机械要严加管理,经常检查检修制动、装载等安全部位技术状况,
不可松懈和疲劳作业,防止意外事故发生。
3.5.3采用机械填筑应符合下列规定:
(1)在填土区边缘应设置安全标志;
(2)土方机械作业时,无关作业人员不得靠近机械;
(3)在挖掘机土斗的回转半径范围内,人员不得停留或通过;
六、环保措施
施工进场后做好全面规划,对环保工作综合治理,并与地方环保部门取得联系,按环保规定,做好施工现场的环境保护工作。
1、成立环保小组,建立环保措施,项目经理部、队分级管理,负责检查、监督各项环保工作的落实。
2、对职工进行环保知识教育,使人人心中都明确环保工作的重大意义,积极主动地参与环保工作,自觉遵守环保的各项规章制度。
3、控制扬尘
对施工便道进行定期洒水防尘,以减少起尘量。
易于引起粉尘的细料或散料应予遮盖或适当洒水,运输时应用帆布、盖套及类似物品遮盖。
4、噪声
在居民区附近,除非经监理工程师批准,夜间不安排噪声很大的机械施工,若施工,则对施工机械和施工作业予以控制。
施工运输及交通车辆车况要保持正常,并安装有效的消音器。
5、废弃物
开挖土的弃土、杂物等应统一运至指定弃土场、弃土场应堆置整齐、稳定、排水畅通、避免对土堆周围的建筑物,排水及其它任何设施产生干扰或损坏,避免对环境造成污染。
6、排水
施工及生活中的污水或废水,要集中沉淀处理,经检验符合标准后,才能排放到河流或沟溪中。
不准将含有污染物质或可见悬浮物质的水,直接排入河流、水道或现有的灌溉系统中。
7、机动车在工地内行驶通过限速等措施避免产生灰尘,经常对工地洒水清洗道路。
禁止在工地点火烧残留的废物或其它东西。
时刻维护工地范围内的排水系统,防止污水、废水到处流淌。
七、文明措施
在项目经理部成立以项目副经理为组长,总工程师、工区负责人、生产、技术、质量、安全、材料、环保、行政卫生等管理人员为成员的施工现场文明施工管理组织。
项目经理是文明施工的第一责任人,全面负责整个施工现场的文明施工管理工作。
工区负责人、工班长等负责本单位的文明施工管理工作。
施工现场其他人员一律责任分工,实行个人岗位责任制。
1、健全管理制度
1.1岗位责任制。
按专业、岗位、工区等分片包干,分别建立岗位责任制。
1.2经济责任制。
把文明施工列入单位经济承包责任制中,一同“包”、“保”、检查与考核。
1.3检查制度。
工地每月组织一次以上的综合检查,按施工项目、标准全面检查,按规定填写表格,算出结果,制表以榜公布。
检查采取综合检查与专业检查相结合,定期检查与随机抽查相结合,集体检查与个人检查相结合等方法。
班、组实行自检、互检、交接检制度。
做
1.4持证上岗制度。
施工现场实行持证上岗制度。
进入现场作业的所有管理人员、汽车司机、技术员、起重工、电工、焊工等施工人员,都必须持证上岗。
1.5会议制度。
施工现场坚持文明施工会议制度,定期分析文明施工情况,针对实际制定措施,协调解决文明施工问题。
2、健全资料管理
2.1 上级关于文明施工的标准、规定、法律法规等资资料应齐全。
2.2 施工现场应有施工日志。
施工日志中应有文明施工内容。
2.3 文明施工自检资料应完整,填写内容符合要求,签字手续齐全。
2.4 文明施工教育、培训、考核记录均应有计划、资料。
2.5 文明施工活动记录,如会议记录.检查记录等。
2.6 施工管理各方面专业资料。
3、文明施工措施
3.1 严格按照招标文件施工,遵守国家法令、法规,遵守有关部门的规定。
3.2 加强文明生产管理力度。
遵守村规村约,尊重当地的民风、民俗、宗教信仰,搞好地方群众关系,确保施工顺利进行。
3.3 加强对施工人员的教育,做到施工不扰民,不破坏地方现行的道路。
3.4 保持施工现场有条不紊,做到工完场清。
3.5 对施工便道的定期维护,尤其在雨季加强养护整修。
3.6各标段道路施工平面图(见附图)
100㎜碎石找平层
400㎜厚建渣垫层
素土压实
道路剖面图。
