道路施工交通分流方案(终版)
道路施工交通分流方案(终版)

目录1、编制依据2、工程概况3、导改原因4、导改方案5、导行时间6、管理方针7、交通安全领导小组成员及职责8、交通事故应急处理措施9、附件附件1:交通安全领导小组成员联系电话附件2:交通管理网络图附件3:导行方案(一)平面示意图附件4:导行方案(二)平面示意图宜兴市渎边公路改造工程交通封闭施工安全管理方案1.编制依据1.1宜兴市渎边公路(S230)改造工程施工图纸;1.2《公路工程施工安全技术规程》(JTJ076-95);1.3渎边公路工程周边道路的详细调查,与沿线各镇、各村的协调工作。
2.工程概况渎边公路起点位于宜兴市丁蜀镇,与104国道相交,途经大浦镇、新庄镇,跨越三级航道城东港,五级航道沙塘港,终点为宜兴市周铁镇。
全长36.375公里。
本次改造工程路基宽28.5米,主车道路面宽2×3×3.75米,中央设置3米宽的中央分隔带以及两侧各0.75米的路缘带,主车道两侧为0.75米的土路肩。
具体改造内容包括现况渎边公路东侧新建14.25m宽的新路和对现况渎边公路拓宽及翻新加铺。
设计荷载标准为公路I级,设计时速为100KM/h。
建设单位:宜兴市交通局设计单位:无锡市交通规划设计研究院监理单位:江苏东南交通工程咨询监理有限公司施工单位:北京市政建设集团有限责任公司合同工期:2007年3月1日开工,2008年12月31日竣工通车。
3、导改原因渎边公路改造工程由于受各方面的因素,07年未按计划目标全面实现,加大了08年的施工难度,08年3-5月份将是一个决定性阶段,在此期间内既要确保5月底东侧路沥青底层顺利摊铺完毕、全面实现分期分批导行,又要确保西侧路拓宽路基、旧桥拆建的顺利实施。
因此现况交通问题成为工程实施的关键点,尤其是沙塘港桥的施工是重中之重。
为确保本工程能如期完成,我部拟进行局部旧路封闭,对交通实行导改。
4、导改方案方案一:封闭大浦桥至周铁桥段(K12+300-K28+500)1、所有过往车辆经北环路进入屺分公路行驶,途径342省道后由浦宜路回至渎边公路。
施工现场的交通组织方案分流措施

施工现场的交通组织方案及分流措施一、施工交通组织原则确保交通畅通无阻,保证过往行人、车辆的通行安全,施工不妨碍当地企业的生产及居民的生活。
二、交通组织管理目标尽量减少施工对交通的影响,把交通疏导工作做细做好,贯彻始终,实现施工、交通双顺利。
在施工期间保证车辆、行人的顺利通行。

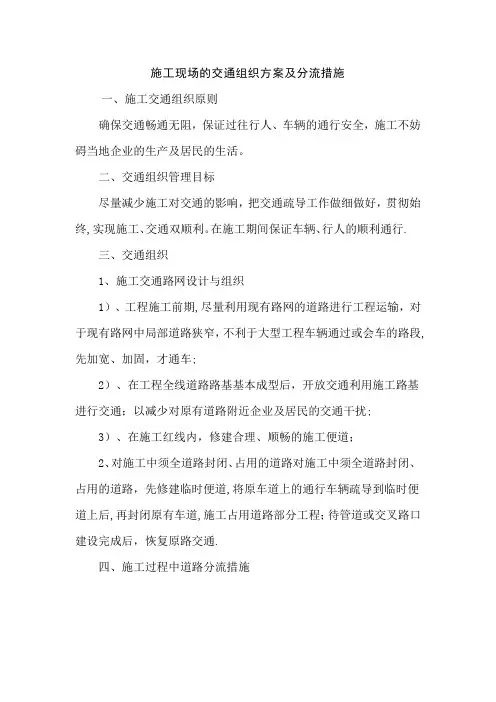

三、交通组织1、施工交通路网设计与组织1)、工程施工前期,尽量利用现有路网的道路进行工程运输,对于现有路网中局部道路狭窄,不利于大型工程车辆通过或会车的路段,先加宽、加固,才通车;2)、在工程全线道路路基基本成型后,开放交通利用施工路基进行交通;以减少对原有道路附近企业及居民的交通干扰;3)、在施工红线内,修建合理、顺畅的施工便道;2、对施工中须全道路封闭、占用的道路对施工中须全道路封闭、占用的道路,先修建临时便道,将原车道上的通行车辆疏导到临时便道上后,再封闭原有车道,施工占用道路部分工程;待管道或交叉路口建设完成后,恢复原路交通。
四、施工过程中道路分流措施本工程的交通组织管理目标为:尽量减少施工对交通的影响,把交通疏导工作做细做好,贯彻始终,实现施工、交通双顺利。
在施工期间保证车辆、行人的顺利通行。
本着这一管理目标,在工程施工过程中,原有道路对施工影响路段的计划占用范围及面积均综合施工、交通通行两个方面进行了考虑,被占用原有道路的情况如下:在施工 0+000 至 0+130 段时采用全封闭,车辆可从南侧人行道绕行,为此段附近企业及居民出行提供临时便道。
五、交通安全保证建立项目部和施工队两级交通安全保证体系。
项目部设专职交通安全指挥长,队和班组设专职交通安全员,主抓交通安全工作。
项目部成立以项目经理为组长的交通安全管理领导小组;各施工队成立以队长为组长的交通安全管理小组,设专职交通安全长,班组设兼职安全员。
安全长具体负责交通安全工作,组织实施对项目的交通安全管理,保证交通安全工作贯穿于施工全过程。
充分发挥各专职交通安全人员的监督作用。

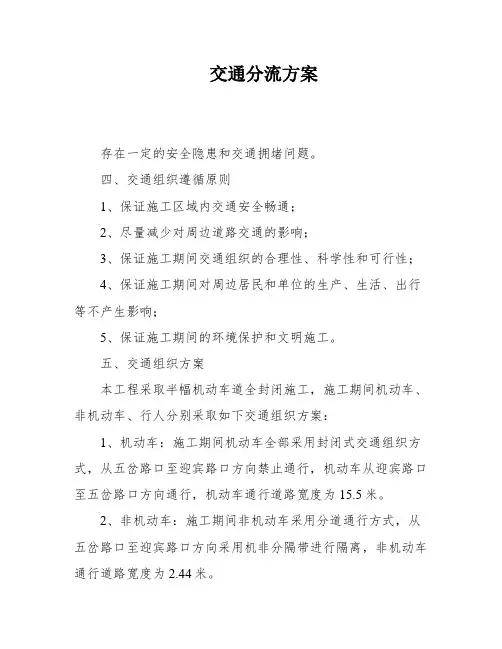

交通分流方案

交通分流方案存在一定的安全隐患和交通拥堵问题。
四、交通组织遵循原则1、保证施工区域内交通安全畅通;2、尽量减少对周边道路交通的影响;3、保证施工期间交通组织的合理性、科学性和可行性;4、保证施工期间对周边居民和单位的生产、生活、出行等不产生影响;5、保证施工期间的环境保护和文明施工。
五、交通组织方案本工程采取半幅机动车道全封闭施工,施工期间机动车、非机动车、行人分别采取如下交通组织方案:1、机动车:施工期间机动车全部采用封闭式交通组织方式,从五岔路口至迎宾路口方向禁止通行,机动车从迎宾路口至五岔路口方向通行,机动车通行道路宽度为15.5米。
2、非机动车:施工期间非机动车采用分道通行方式,从五岔路口至迎宾路口方向采用机非分隔带进行隔离,非机动车通行道路宽度为2.44米。
3、行人:施工期间行人采用人行道通行,从五岔路口至迎宾路口方向行人通行道路宽度为1.56米。
六、交通保证措施1、设置交通标志、标线、警示灯等交通设施,提醒驾驶员注意施工区域,减速慢行,保持车距;2、设置交通警示牌,指示机动车、非机动车、行人通行路线和禁止通行路段;3、设置交通警示员,指挥交通,维护施工区域内交通秩序;4、配合交警部门,对施工期间的交通进行监管和管理。
七、交通安全管理及措施1、设置警示标志、警示灯,提醒驾驶员注意施工区域,减速慢行,保持车距;2、设置交通警示牌,指示机动车、非机动车、行人通行路线和禁止通行路段;3、设置交通警示员,指挥交通,维护施工区域内交通秩序;4、配合交警部门,对施工期间的交通进行监管和管理。
八、保证施工安全畅通的措施1、施工期间设置施工围挡,确保施工区域内安全畅通;2、设置施工警示标志、警示灯,提醒施工人员注意安全;3、设置施工警示员,指挥施工作业,维护施工区域内安全秩序;4、配合安监部门,对施工期间的安全进行监管和管理。
九、安全文明施工1、施工期间要求施工人员穿戴安全防护用品,遵守安全操作规程,确保施工安全;2、施工期间要求施工人员文明施工,不乱扔垃圾,不占用道路,不影响周边居民和单位的生产、生活、出行等;3、配合环保部门,对施工期间的环境保护进行监管和管理。
施工现场的交通组织方案及分流措施

施工现场的交通组织方案及分流措施一、施工交通组织原则确保交通畅通无阻,保证过往行人、车辆的通行安全,施工不妨碍当地企业的生产及居民的生活。
二、交通组织管理目标尽量减少施工对交通的影响,把交通疏导工作做细做好,贯彻始终,实现施工、交通双顺利。
在施工期间保证车辆、行人的顺利通行.三、交通组织1、施工交通路网设计与组织1)、工程施工前期,尽量利用现有路网的道路进行工程运输,对于现有路网中局部道路狭窄,不利于大型工程车辆通过或会车的路段,先加宽、加固,才通车;2)、在工程全线道路路基基本成型后,开放交通利用施工路基进行交通;以减少对原有道路附近企业及居民的交通干扰;3)、在施工红线内,修建合理、顺畅的施工便道;2、对施工中须全道路封闭、占用的道路对施工中须全道路封闭、占用的道路,先修建临时便道,将原车道上的通行车辆疏导到临时便道上后,再封闭原有车道,施工占用道路部分工程;待管道或交叉路口建设完成后,恢复原路交通。
四、施工过程中道路分流措施本工程的交通组织管理目标为:尽量减少施工对交通的影响,把交通疏导工作做细做好,贯彻始终,实现施工、交通双顺利。
在施工期间保证车辆、行人的顺利通行。
本着这一管理目标,在工程施工过程中,原有道路对施工影响路段的计划占用范围及面积均综合施工、交通通行两个方面进行了考虑,被占用原有道路的情况如下:在施工0+000至0+130段时采用全封闭,车辆可从南侧人行道绕行,为此段附近企业及居民出行提供临时便道。
五、交通安全保证建立项目部和施工队两级交通安全保证体系。
项目部设专职交通安全指挥长,队和班组设专职交通安全员,主抓交通安全工作。
项目部成立以项目经理为组长的交通安全管理领导小组;各施工队成立以队长为组长的交通安全管理小组,设专职交通安全长,班组设兼职安全员。
安全长具体负责交通安全工作,组织实施对项目的交通安全管理,保证交通安全工作贯穿于施工全过程。
充分发挥各专职交通安全人员的监督作用.六、交通安全管理机构设置建立健全交通安全管理组织机构,成立以项目经理为组长,项目副经理为副组长、项目总工程师为副组长,经理部各生产部负责人为组员的交通安全领导管理机构,负责全标段的交通安全检查和监督指导,负责安全制度的执行和督促检查.制度和措施的具体执行,并将执行结果向上一级安全领导机构汇报。
施工现场的交通组织方案及分流措施

施工现场的交通组织方案及分流措施一、施工交通组织原则确保交通畅通无阻,保证过往行人、车辆的通行安全,施工不妨碍当地企业的生产及居民的生活。
二、交通组织管理目标尽量减少施工对交通的影响,把交通疏导工作做细做好,贯彻始终,实现施工、交通双顺利。
在施工期间保证车辆、行人的顺利通行.三、交通组织1、施工交通路网设计与组织1)、工程施工前期,尽量利用现有路网的道路进行工程运输,对于现有路网中局部道路狭窄,不利于大型工程车辆通过或会车的路段,先加宽、加固,才通车;2)、在工程全线道路路基基本成型后,开放交通利用施工路基进行交通;以减少对原有道路附近企业及居民的交通干扰;3)、在施工红线内,修建合理、顺畅的施工便道;2、对施工中须全道路封闭、占用的道路对施工中须全道路封闭、占用的道路,先修建临时便道,将原车道上的通行车辆疏导到临时便道上后,再封闭原有车道,施工占用道路部分工程;待管道或交叉路口建设完成后,恢复原路交通.四、施工过程中道路分流措施本工程的交通组织管理目标为:尽量减少施工对交通的影响,把交通疏导工作做细做好,贯彻始终,实现施工、交通双顺利.在施工期间保证车辆、行人的顺利通行。
本着这一管理目标,在工程施工过程中,原有道路对施工影响路段的计划占用范围及面积均综合施工、交通通行两个方面进行了考虑,被占用原有道路的情况如下:在施工0+000至0+130段时采用全封闭,车辆可从南侧人行道绕行,为此段附近企业及居民出行提供临时便道。
五、交通安全保证建立项目部和施工队两级交通安全保证体系。
项目部设专职交通安全指挥长,队和班组设专职交通安全员,主抓交通安全工作。
项目部成立以项目经理为组长的交通安全管理领导小组;各施工队成立以队长为组长的交通安全管理小组,设专职交通安全长,班组设兼职安全员。
安全长具体负责交通安全工作,组织实施对项目的交通安全管理,保证交通安全工作贯穿于施工全过程.充分发挥各专职交通安全人员的监督作用。
施工现场的交通组织方案及分流措施

施工现场的交通组织方案及分流措施一、施工交通组织原则确保交通畅通无阻,保证过往行人、车辆的通行安全,施工不妨碍当地企业的生产及居民的生活。
二、交通组织管理目标尽量减少施工对交通的影响,把交通疏导工作做细做好,贯彻始终,实现施工、交通双顺利.在施工期间保证车辆、行人的顺利通行.三、交通组织1、施工交通路网设计与组织1)、工程施工前期,尽量利用现有路网的道路进行工程运输,对于现有路网中局部道路狭窄,不利于大型工程车辆通过或会车的路段,先加宽、加固,才通车;2)、在工程全线道路路基基本成型后,开放交通利用施工路基进行交通;以减少对原有道路附近企业及居民的交通干扰;3)、在施工红线内,修建合理、顺畅的施工便道;2、对施工中须全道路封闭、占用的道路对施工中须全道路封闭、占用的道路,先修建临时便道,将原车道上的通行车辆疏导到临时便道上后,再封闭原有车道,施工占用道路部分工程;待管道或交叉路口建设完成后,恢复原路交通。
四、施工过程中道路分流措施本工程的交通组织管理目标为:尽量减少施工对交通的影响,把交通疏导工作做细做好,贯彻始终,实现施工、交通双顺利。
在施工期间保证车辆、行人的顺利通行.本着这一管理目标,在工程施工过程中,原有道路对施工影响路段的计划占用范围及面积均综合施工、交通通行两个方面进行了考虑,被占用原有道路的情况如下:在施工0+000至0+130段时采用全封闭,车辆可从南侧人行道绕行,为此段附近企业及居民出行提供临时便道。
五、交通安全保证建立项目部和施工队两级交通安全保证体系.项目部设专职交通安全指挥长,队和班组设专职交通安全员,主抓交通安全工作。
项目部成立以项目经理为组长的交通安全管理领导小组;各施工队成立以队长为组长的交通安全管理小组,设专职交通安全长,班组设兼职安全员。
安全长具体负责交通安全工作,组织实施对项目的交通安全管理,保证交通安全工作贯穿于施工全过程。
充分发挥各专职交通安全人员的监督作用。
施工现场的交通组织方案及分流措施

施工现场的交通组织方案及分流措施一、施工交通组织原则确保交通畅通无阻,保证过往行人、车辆的通行安全,施工不妨碍当地企业的生产及居民的生活。
二、交通组织管理目标尽量减少施工对交通的影响,把交通疏导工作做细做好,贯彻始终,实现施工、交通双顺利。
在施工期间保证车辆、行人的顺利通行。
三、交通组织1、施工交通路网设计与组织1)、工程施工前期,尽量利用现有路网的道路进行工程运输,对于现有路网中局部道路狭窄,不利于大型工程车辆通过或会车的路段,先加宽、加固,才通车;2)、在工程全线道路路基基本成型后,开放交通利用施工路基进行交通;以减少对原有道路附近企业及居民的交通干扰;3)、在施工红线内,修建合理、顺畅的施工便道;2、对施工中须全道路封闭、占用的道路对施工中须全道路封闭、占用的道路,先修建临时便道,将原车道上的通行车辆疏导到临时便道上后,再封闭原有车道,施工占用道路部分工程;待管道或交叉路口建设完成后,恢复原路交通。
四、施工过程中道路分流措施本工程的交通组织管理目标为:尽量减少施工对交通的影响,把交通疏导工作做细做好,贯彻始终,实现施工、交通双顺利。
在施工期间保证车辆、行人的顺利通行。
本着这一管理目标,在工程施工过程中,原有道路对施工影响路段的计划占用范围及面积均综合施工、交通通行两个方面进行了考虑,被占用原有道路的情况如下:在施工0+000至0+130段时采用全封闭,车辆可从南侧人行道绕行,为此段附近企业及居民出行提供临时便道.五、交通安全保证建立项目部和施工队两级交通安全保证体系。
项目部设专职交通安全指挥长,队和班组设专职交通安全员,主抓交通安全工作。
项目部成立以项目经理为组长的交通安全管理领导小组;各施工队成立以队长为组长的交通安全管理小组,设专职交通安全长,班组设兼职安全员.安全长具体负责交通安全工作,组织实施对项目的交通安全管理,保证交通安全工作贯穿于施工全过程。
充分发挥各专职交通安全人员的监督作用。
施 工现场的交通组织方案及分流措施

施工现场的交通组织方案及分流措施一、施工交通组织原则确保交通畅通无阻,保证过往行人、车辆的通行安全,施工不妨碍当地企业的生产及居民的生活。
二、交通组织管理目标尽量减少施工对交通的影响,把交通疏导工作做细做好,贯彻始终,实现施工、交通双顺利。
在施工期间保证车辆、行人的顺利通行。
三、交通组织1、施工交通路网设计与组织1)、工程施工前期,尽量利用现有路网的道路进行工程运输,对于现有路网中局部道路狭窄,不利于大型工程车辆通过或会车的路段,先加宽、加固,才通车;2)、在工程全线道路路基基本成型后,开放交通利用施工路基进行交通;以减少对原有道路附近企业及居民的交通干扰;3)、在施工红线内,修建合理、顺畅的施工便道;2、对施工中须全道路封闭、占用的道路对施工中须全道路封闭、占用的道路,先修建临时便道,将原车道上的通行车辆疏导到临时便道上后,再封闭原有车道,施工占用道路部分工程;待管道或交叉路口建设完成后,恢复原路交通。
四、施工过程中道路分流措施本工程的交通组织管理目标为:尽量减少施工对交通的影响,把交通疏导工作做细做好,贯彻始终,实现施工、交通双顺利。
在施工期间保证车辆、行人的顺利通行。
本着这一管理目标,在工程施工过程中,原有道路对施工影响路段的计划占用范围及面积均综合施工、交通通行两个方面进行了考虑,被占用原有道路的情况如下:在施工0+000至0+130段时采用全封闭,车辆可从南侧人行道绕行,为此段附近企业及居民出行提供临时便道。
五、交通安全保证建立项目部和施工队两级交通安全保证体系。
项目部设专职交通安全指挥长,队和班组设专职交通安全员,主抓交通安全工作。
项目部成立以项目经理为组长的交通安全管理领导小组;各施工队成立以队长为组长的交通安全管理小组,设专职交通安全长,班组设兼职安全员。
安全长具体负责交通安全工作,组织实施对项目的交通安全管理,保证交通安全工作贯穿于施工全过程。
充分发挥各专职交通安全人员的监督作用。
施工现场的交通组织方案及分流措施

施工现场的交通组织方案及分流措施一、施工交通组织原则确保交通畅通无阻,保证过往行人、车辆的通行安全,施工不妨碍当地企业的生产及居民的生活。
二、交通组织管理目标尽量减少施工对交通的影响,把交通疏导工作做细做好,贯彻始终,实现施工、交通双顺利。
在施工期间保证车辆、行人的顺利通行。
三、交通组织1、施工交通路网设计与组织1)、工程施工前期,尽量利用现有路网的道路进行工程运输,对于现有路网中局部道路狭窄,不利于大型工程车辆通过或会车的路段,先加宽、加固,才通车;2)、在工程全线道路路基基本成型后,开放交通利用施工路基进行交通;以减少对原有道路附近企业及居民的交通干扰;3)、在施工红线内,修建合理、顺畅的施工便道;2、对施工中须全道路封闭、占用的道路对施工中须全道路封闭、占用的道路,先修建临时便道,将原车道上的通行车辆疏导到临时便道上后,再封闭原有车道,施工占用道路部分工程;待管道或交叉路口建设完成后,恢复原路交通。
四、施工过程中道路分流措施本工程的交通组织管理目标为:尽量减少施工对交通的影响,把交通疏导工作做细做好,贯彻始终,实现施工、交通双顺利。
在施工期间保证车辆、行人的顺利通行。
本着这一管理目标,在工程施工过程中,原有道路对施工影响路段的计划占用范围及面积均综合施工、交通通行两个方面进行了考虑,被占用原有道路的情况如下:在施工0+000至0+130段时采用全封闭,车辆可从南侧人行道绕行,为此段附近企业及居民出行提供临时便道。
五、交通安全保证建立项目部和施工队两级交通安全保证体系。
项目部设专职交通安全指挥长,队和班组设专职交通安全员,主抓交通安全工作。
项目部成立以项目经理为组长的交通安全管理领导小组;各施工队成立以队长为组长的交通安全管理小组,设专职交通安全长,班组设兼职安全员。
安全长具体负责交通安全工作,组织实施对项目的交通安全管理,保证交通安全工作贯穿于施工全过程。
充分发挥各专职交通安全人员的监督作用。
施工现场的交通组织方案及分流措施

施工现场的交通组织方案及分流措施一、施工交通组织原则确保交通畅通无阻,保证过往行人、车辆的通行安全,施工不妨碍当地企业的生产及居民的生活。
二、交通组织管理目标尽量减少施工对交通的影响,把交通疏导工作做细做好,贯彻始终,实现施工、交通双顺利.在施工期间保证车辆、行人的顺利通行。
三、交通组织1、施工交通路网设计与组织1)、工程施工前期,尽量利用现有路网的道路进行工程运输,对于现有路网中局部道路狭窄,不利于大型工程车辆通过或会车的路段,先加宽、加固,才通车;2)、在工程全线道路路基基本成型后,开放交通利用施工路基进行交通;以减少对原有道路附近企业及居民的交通干扰;3)、在施工红线内,修建合理、顺畅的施工便道;2、对施工中须全道路封闭、占用的道路对施工中须全道路封闭、占用的道路,先修建临时便道,将原车道上的通行车辆疏导到临时便道上后,再封闭原有车道,施工占用道路部分工程;待管道或交叉路口建设完成后,恢复原路交通.四、施工过程中道路分流措施本工程的交通组织管理目标为:尽量减少施工对交通的影响,把交通疏导工作做细做好,贯彻始终,实现施工、交通双顺利。
在施工期间保证车辆、行人的顺利通行.本着这一管理目标,在工程施工过程中,原有道路对施工影响路段的计划占用范围及面积均综合施工、交通通行两个方面进行了考虑,被占用原有道路的情况如下:在施工0+000至0+130段时采用全封闭,车辆可从南侧人行道绕行,为此段附近企业及居民出行提供临时便道。
五、交通安全保证建立项目部和施工队两级交通安全保证体系。
项目部设专职交通安全指挥长,队和班组设专职交通安全员,主抓交通安全工作.项目部成立以项目经理为组长的交通安全管理领导小组;各施工队成立以队长为组长的交通安全管理小组,设专职交通安全长,班组设兼职安全员。
安全长具体负责交通安全工作,组织实施对项目的交通安全管理,保证交通安全工作贯穿于施工全过程。
充分发挥各专职交通安全人员的监督作用。
施工现场的交通组织方案及分流措施

施工现场的交通组织方案及分流措施一、施工交通组织原则确保交通畅通无阻,保证过往行人、车辆的通行安全,施工不妨碍当地企业的生产及居民的生活。
二、交通组织管理目标尽量减少施工对交通的影响,把交通疏导工作做细做好,贯彻始终,实现施工、交通双顺利。
在施工期间保证车辆、行人的顺利通行。
三、交通组织1、施工交通路网设计与组织1)、工程施工前期,尽量利用现有路网的道路进行工程运输,对于现有路网中局部道路狭窄,不利于大型工程车辆通过或会车的路段,先加宽、加固,才通车;2)、在工程全线道路路基基本成型后,开放交通利用施工路基进行交通;以减少对原有道路附近企业及居民的交通干扰;3)、在施工红线内,修建合理、顺畅的施工便道;2、对施工中须全道路封闭、占用的道路对施工中须全道路封闭、占用的道路,先修建临时便道,将原车道上的通行车辆疏导到临时便道上后,再封闭原有车道,施工占用道路部分工程;待管道或交叉路口建设完成后,恢复原路交通。
四、施工过程中道路分流措施本工程的交通组织管理目标为:尽量减少施工对交通的影响,把交通疏导工作做细做好,贯彻始终,实现施工、交通双顺利。
在施工期间保证车辆、行人的顺利通行。
本着这一管理目标,在工程施工过程中,原有道路对施工影响路段的计划占用范围及面积均综合施工、交通通行两个方面进行了考虑,被占用原有道路的情况如下:在施工0+000至0+130段时采用全封闭,车辆可从南侧人行道绕行,为此段附近企业及居民出行提供临时便道。
五、交通安全保证建立项目部和施工队两级交通安全保证体系。
项目部设专职交通安全指挥长,队和班组设专职交通安全员,主抓交通安全工作。
项目部成立以项目经理为组长的交通安全管理领导小组;各施工队成立以队长为组长的交通安全管理小组,设专职交通安全长,班组设兼职安全员。
安全长具体负责交通安全工作,组织实施对项目的交通安全管理,保证交通安全工作贯穿于施工全过程。
充分发挥各专职交通安全人员的监督作用.六、交通安全管理机构设置建立健全交通安全管理组织机构,成立以项目经理为组长,项目副经理为副组长、项目总工程师为副组长,经理部各生产部负责人为组员的交通安全领导管理机构,负责全标段的交通安全检查和监督指导,负责安全制度的执行和督促检查。
施工现场的交通组织方案及分流措施

施工现场的交通组织方案及分流措施一、施工交通组织原则确保交通畅通无阻,保证过往行人、车辆的通行安全,施工不妨碍当地企业的生产及居民的生活。
二、交通组织管理目标尽量减少施工对交通的影响,把交通疏导工作做细做好,贯彻始终,实现施工、交通双顺利。
在施工期间保证车辆、行人的顺利通行。
三、交通组织1、施工交通路网设计与组织1)、工程施工前期,尽量利用现有路网的道路进行工程运输,对于现有路网中局部道路狭窄,不利于大型工程车辆通过或会车的路段,先加宽、加固,才通车;2)、在工程全线道路路基基本成型后,开放交通利用施工路基进行交通;以减少对原有道路附近企业及居民的交通干扰;3)、在施工红线内,修建合理、顺畅的施工便道;2、对施工中须全道路封闭、占用的道路对施工中须全道路封闭、占用的道路,先修建临时便道,将原车道上的通行车辆疏导到临时便道上后,再封闭原有车道,施工占用道路部分工程;待管道或交叉路口建设完成后,恢复原路交通。
四、施工过程中道路分流措施本工程的交通组织管理目标为:尽量减少施工对交通的影响,把交通疏导工作做细做好,贯彻始终,实现施工、交通双顺利.在施工期间保证车辆、行人的顺利通行。
本着这一管理目标,在工程施工过程中,原有道路对施工影响路段的计划占用范围及面积均综合施工、交通通行两个方面进行了考虑,被占用原有道路的情况如下:在施工0+000至0+130段时采用全封闭,车辆可从南侧人行道绕行,为此段附近企业及居民出行提供临时便道。
五、交通安全保证建立项目部和施工队两级交通安全保证体系.项目部设专职交通安全指挥长,队和班组设专职交通安全员,主抓交通安全工作。
项目部成立以项目经理为组长的交通安全管理领导小组;各施工队成立以队长为组长的交通安全管理小组,设专职交通安全长,班组设兼职安全员.安全长具体负责交通安全工作,组织实施对项目的交通安全管理,保证交通安全工作贯穿于施工全过程。
充分发挥各专职交通安全人员的监督作用。
施工现场的交通组织方案及分流措施

施工现场的交通组织方案及分流措施一、施工交通组织原则确保交通畅通无阻,保证过往行人、车辆的通行安全,施工不妨碍当地企业的生产及居民的生活.二、交通组织管理目标尽量减少施工对交通的影响,把交通疏导工作做细做好,贯彻始终,实现施工、交通双顺利。
在施工期间保证车辆、行人的顺利通行。
三、交通组织1、施工交通路网设计与组织1)、工程施工前期,尽量利用现有路网的道路进行工程运输,对于现有路网中局部道路狭窄,不利于大型工程车辆通过或会车的路段,先加宽、加固,才通车;2)、在工程全线道路路基基本成型后,开放交通利用施工路基进行交通;以减少对原有道路附近企业及居民的交通干扰;3)、在施工红线内,修建合理、顺畅的施工便道;2、对施工中须全道路封闭、占用的道路对施工中须全道路封闭、占用的道路,先修建临时便道,将原车道上的通行车辆疏导到临时便道上后,再封闭原有车道,施工占用道路部分工程;待管道或交叉路口建设完成后,恢复原路交通。
四、施工过程中道路分流措施本工程的交通组织管理目标为:尽量减少施工对交通的影响,把交通疏导工作做细做好,贯彻始终,实现施工、交通双顺利.在施工期间保证车辆、行人的顺利通行。
本着这一管理目标,在工程施工过程中,原有道路对施工影响路段的计划占用范围及面积均综合施工、交通通行两个方面进行了考虑,被占用原有道路的情况如下:在施工0+000至0+130段时采用全封闭,车辆可从南侧人行道绕行,为此段附近企业及居民出行提供临时便道.五、交通安全保证建立项目部和施工队两级交通安全保证体系。
项目部设专职交通安全指挥长,队和班组设专职交通安全员,主抓交通安全工作。
项目部成立以项目经理为组长的交通安全管理领导小组;各施工队成立以队长为组长的交通安全管理小组,设专职交通安全长,班组设兼职安全员。
安全长具体负责交通安全工作,组织实施对项目的交通安全管理,保证交通安全工作贯穿于施工全过程。
充分发挥各专职交通安全人员的监督作用。
施工现场的交通组织方案及分流措施

施工现场的交通组织方案及分流措施一、施工交通组织原则确保交通畅通无阻,保证过往行人、车辆的通行安全,施工不妨碍当地企业的生产及居民的生活。
二、交通组织管理目标尽量减少施工对交通的影响,把交通疏导工作做细做好,贯彻始终,实现施工、交通双顺利.在施工期间保证车辆、行人的顺利通行。
三、交通组织1、施工交通路网设计与组织1)、工程施工前期,尽量利用现有路网的道路进行工程运输,对于现有路网中局部道路狭窄,不利于大型工程车辆通过或会车的路段,先加宽、加固,才通车;2)、在工程全线道路路基基本成型后,开放交通利用施工路基进行交通;以减少对原有道路附近企业及居民的交通干扰;3)、在施工红线内,修建合理、顺畅的施工便道;2、对施工中须全道路封闭、占用的道路对施工中须全道路封闭、占用的道路,先修建临时便道,将原车道上的通行车辆疏导到临时便道上后,再封闭原有车道,施工占用道路部分工程;待管道或交叉路口建设完成后,恢复原路交通。
四、施工过程中道路分流措施本工程的交通组织管理目标为:尽量减少施工对交通的影响,把交通疏导工作做细做好,贯彻始终,实现施工、交通双顺利。
在施工期间保证车辆、行人的顺利通行。
本着这一管理目标,在工程施工过程中,原有道路对施工影响路段的计划占用范围及面积均综合施工、交通通行两个方面进行了考虑,被占用原有道路的情况如下:在施工0+000至0+130段时采用全封闭,车辆可从南侧人行道绕行,为此段附近企业及居民出行提供临时便道.五、交通安全保证建立项目部和施工队两级交通安全保证体系。
项目部设专职交通安全指挥长,队和班组设专职交通安全员,主抓交通安全工作。
项目部成立以项目经理为组长的交通安全管理领导小组;各施工队成立以队长为组长的交通安全管理小组,设专职交通安全长,班组设兼职安全员。
安全长具体负责交通安全工作,组织实施对项目的交通安全管理,保证交通安全工作贯穿于施工全过程.充分发挥各专职交通安全人员的监督作用。
施工现场的交通组织方案及分流措施

施工现场的交通组织方案及分流措施一、施工交通组织原则确保交通畅通无阻,保证过往行人、车辆的通行安全,施工不妨碍当地企业的生产及居民的生活。
二、交通组织管理目标尽量减少施工对交通的影响,把交通疏导工作做细做好,贯彻始终,实现施工、交通双顺利。
在施工期间保证车辆、行人的顺利通行.三、交通组织1、施工交通路网设计与组织1)、工程施工前期,尽量利用现有路网的道路进行工程运输,对于现有路网中局部道路狭窄,不利于大型工程车辆通过或会车的路段,先加宽、加固,才通车;2)、在工程全线道路路基基本成型后,开放交通利用施工路基进行交通;以减少对原有道路附近企业及居民的交通干扰;3)、在施工红线内,修建合理、顺畅的施工便道;2、对施工中须全道路封闭、占用的道路对施工中须全道路封闭、占用的道路,先修建临时便道,将原车道上的通行车辆疏导到临时便道上后,再封闭原有车道,施工占用道路部分工程;待管道或交叉路口建设完成后,恢复原路交通.四、施工过程中道路分流措施本工程的交通组织管理目标为:尽量减少施工对交通的影响,把交通疏导工作做细做好,贯彻始终,实现施工、交通双顺利。
在施工期间保证车辆、行人的顺利通行.本着这一管理目标,在工程施工过程中,原有道路对施工影响路段的计划占用范围及面积均综合施工、交通通行两个方面进行了考虑,被占用原有道路的情况如下:在施工0+000至0+130段时采用全封闭,车辆可从南侧人行道绕行,为此段附近企业及居民出行提供临时便道.五、交通安全保证建立项目部和施工队两级交通安全保证体系。
项目部设专职交通安全指挥长,队和班组设专职交通安全员,主抓交通安全工作。
项目部成立以项目经理为组长的交通安全管理领导小组;各施工队成立以队长为组长的交通安全管理小组,设专职交通安全长,班组设兼职安全员。
安全长具体负责交通安全工作,组织实施对项目的交通安全管理,保证交通安全工作贯穿于施工全过程。
充分发挥各专职交通安全人员的监督作用。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
株洲市铜塘湾至湘潭板塘铺公路(株洲段)三期工程交通组织实施方案建设单位:株洲循环经济投资发展集团有限公司监理单位:湖南省汇林工程建设监理有限责任公司施工单位:湖南宇通建设工程有限公司编制日期:二0一五年七月十二日目录第一章综合说明第二章交通组织机构第三章宣传与信息发布第四章施工交通组织安排第五章现场施工交通安全防护与管制第六章安全应急预案第七章后勤保障措施株洲市铜塘湾至湘潭板塘铺公路(株洲段)三期工程交通组织实施方案第一章综合说明1.总则我公司承担株洲市铜塘湾至湘潭板塘铺公路(株洲段)三期工程施工,根据设计方案,施工范围为西起株洲与湘潭交界处(桩号为AK0+035.451), 东至铜霞路二期终点(武广高速铁路下往东66m,桩号为BK2+666.986)长约2670m,本次施工内容包括道路、交通、排水、景观及附属工程等。
本工程地处株洲与湘潭两市交界处,交通压力大,组织困难,为保证施工安全、高效、保质保量完成,制定本实施方案。
2.工程概况株洲市铜塘湾至湘潭板塘铺公路(株洲段),现状路面为水泥路,双向两车道,地点位于铜塘湾霞湾村老铜霞路,起点为铜霞路二期终点,终点为沿江湘潭界,自武广高铁下在道路AK1+420.013处设置短断链,全长2670m。
路幅总宽20m,双向4车道,具体分幅为:3.0m(中央绿化带)+2*7.0m(机动车道)+2*1.5m(硬路肩)=20m。
具体内容道路等级为一级公路,设计荷载标准为公路一级,设计时速为60KM/h,道路红线宽21m。
道路地理位置及道路具体参数如下附图一所示。
3、工程特点(1)交通流量大,压力大,过境货车、加长车较多,社会车辆杂,老路路窄。
(2)工期短,机械设备投入多,土石方工程量大,运土量大,施工车辆众多,占道施工作业面多,交通维护标志摆放与转场频繁。
4.编制依据4.1株洲市铜塘湾至湘潭板塘铺公路(株洲段)三期工程设计文件;4.2《公路工程施工安全技术规范》(JTJF90-2015);4.3《公路施工作业安全技术规程》(JTJF90-2015);4.4株洲铜塘湾至湘潭板塘铺公路三期工程周边道路的详细调查,与沿线办事处、村组的协调工作。
5编制原则(1)安全文明(2)高效(3)节能环保第二章交通组织机构2.1组织机构领导小组组长:卢伟副组长:欧平成员:相关单位及组成人员(见通迅录)2.2 专职安全人员安排安全保障负责人:欧阳耀施工现场负责人:李勇安全员:周新华第三章宣传与信息发布1、宣传体系建立立体宣传体系,计划利用网络、媒体力量,现场发布面向社会的广泛信息,提高社会关注度与影响力,扩大宣传覆盖区域,引导交通提前分流,从而减少交通流量,根本上缓解交通组织压力。
2、信息发布与宣传措施(1)封闭工前,配合建设单位提前7天在交通频道、株洲日报社,株洲主要媒体等新闻媒体上发布详细施工信息。
(2)向沿途各社区、乡镇发布施工通告,并尽可能扩大辐谢范围。
第四章施工交通组织安排4.1交通组织安排总体原则(1)全封闭方式施工,作业路段2.67km,老路封闭路段2.67km。
(2)规范化的交通管制设施。
(3)尽量避开上下班交通流量高峰期。
(4)成立专门的交通管制队伍,配置足够人员、车辆和交通管制设施。
4.2交通组织安排基本原则(1)遵循施工区发生安全事故停止施工、重大安保任务期不施工。
(2)严格禁止非施工范围内企业和居民出入车辆驶入。
(3)设置完美的交通标志、标牌、警示灯具、隔离和防护设施、配备足够的现场交通指挥和维护人员。
(4)根据每段作业面平纵曲线、长度、需料数量等具体情况合理组织交通。
4.3交通组织设计施工计划开工时间为7月15日至12月31日交工,时间紧,施工压力大,交通组织压力很大。
施工作业人员较多,充分做好安全技术交底,规范施工。
拟投入的主要设备一览表施工前,布好交通安全管制设施后,经交警察看批准后方可施工,施工采用分3段同步开工,每施工段约900m,组织平行施工,具体长度以实际施工路段为单元,老路暂不破除,先进行老路外的施工作业面施工,待老路外施工作业面形成初步路基后,再进行老路破除施工,并应以方便施工车辆进出场且便于施工范围内居民及企业车辆顺利通行为原则。
,自湘潭界起封闭(AK0+020-BK2+700)段,此段公路封闭约2.68km, 封闭后,项目区内工厂或生产企业及居民的进出车辆,事先通知,进行管制,采取修临时道路,安排协管人员指挥交通。
破路前,施工范围内只允许场项目区内工厂或生产企业及居民的进出,破路前走老水泥路通行。
老路破除时,旁边修建双向临时道路,通行车辆分流到临时车道通行。
,让104公交车绕走株洲大道通行,5路车延伸至铜霞路二期终点(武广高铁下),外来车辆均绕道株洲大道、天易大道、京港澳高速去湘潭。
4.4规范化交通设施(1)标志牌应醒目、规范、反光膜等级应为二级及以上、设置位置应醒目(不能被遮挡)、版面应清洁、在被动发光的基础上应配置以太阳能警示灯。
(2)标志牌应齐全在施工区设置施工标志标牌,施工标志牌根据施工现场距情况进行调整,老水泥路沿线设置前方施工标志,限速标志等,作业区采用反光锤桶围护+警示带,作业范围一般根据施工需求而定。
(3)施工预告标志牌应完善,交通管制标牌设置如下:1、响田西路铜霞路口东口机非绿化隔离带未端位置:1×2米标牌“铜霞路三期道路封闭施工,往湘潭方向车辆请绕行石峰大桥、天易大道”。
2、响田西路铜霞路口西口中心双黄线位置:1×2米标牌“掉头标志、铜霞路三期道路封闭施工,往湘潭方向车辆请绕行石峰大桥、天易大道”。
3、铜霞路铁路道口位置:2×3米标牌“铜霞路三期道路封闭施工,往湘潭方向车辆请绕行石峰大桥、株洲大道、天易大道、京港澳高速”。
4、铜霞路清霞路口:1×2米标牌”铜霞路三期道路封闭施工,往湘潭方向车辆请绕行石峰大桥、天易大道”。
铜霞路二期终点(武广高铁)4-7:5、距铜霞路二期终点150米位置:1×2米标牌“限速30公里标志、道路施工标志”。
6、距铜霞路二期终点100米位置:1×2米标牌“限速10公里标志”。
7、距铜霞路二期终点50米位置:1×2米标牌“限速5公里标志”。
8、距铜霞路二期终点20米位置:2×3米标牌“禁止通行标志、铜霞路三期道路封闭施工,往湘潭方向车辆请绕行石峰大桥、天易大道、京港澳高速”。
终止区(铜霞路三期门楼):爆闪灯5个、闪光锥筒10个、路栏5块(活动封闭栏杆)。
9、老铜霞路沿江路口:1×2米标牌“禁止通行标志、道路封闭施工、禁止通行”。
爆闪灯2个、闪光锥筒5个、路栏3块(活动封闭栏杆)。
株洲、湘潭界铜霞路三期起点10-11:10、2×3米标牌“禁止通行标志、铜霞路三期道路封闭施工,往株洲方向车辆请绕行天易大道、京港坳高速”。
爆闪灯3个、闪光锥筒5个、路栏5块(活动封闭栏杆)。
11、株洲、湘潭界距铜霞路三期起点100米:1×2米标牌“限速5公里标志、道路施工标志”12、湘潭市板塘铺公路入口处:2×3米标牌“禁止通行标志、铜霞路三期道路封闭施工,往株洲方向车辆请绕行京港澳高速、天易大道”。
铜霞路三期施工作业区范围内标牌设置:施工单位应充分利用老水泥路或修建双向临时通道方便施工车辆及施工作业区范围内的居民、企业车辆通行。
施工单位要在老水泥路、临时通道沿线每200米设置安全提醒、引导分流标志标牌、标牌尺寸、内容根据施工场地、临时通道交通情况制作。
(4)施工标志牌的进场摆放和退场收拢应规范化。
车道隔离采用反光锥筒和水马,锥桶的间距不得大于2m,且锥筒应具有较强的抗倾覆能力,锥筒和水马的反光标示应有效。
锥筒上部间隔设置爆闪灯。
每个管制区端头,安排2-3个交通安全员协助交警管理维护好通车线路,除施工车辆和场内居民、企业车辆外,其他车辆严禁进入施工区域,交通协员应具有较高素质(含身体素质)的人员,进行安全维护时应站立于控制区内,面向来车,同时对出现倾覆的安全设置要及时归位。
同时施工前应做好交通安全人员的培训工作,做到“安全在心中”。
同时应配备安全巡视员,及时对出现偏们的安全设施进行复原、对出现损坏的安全设施进行更换。
在施工现场附近设清障车、吊车等应急保障车辆应急使用。
夜间施工设备应停靠在规范的停靠区内,且停靠区前后应有醒目的交通标示,机械设备应停放在老马路外。
4.4.6 施工机械、设备、车辆管理规范化施工作业场,安排专职安全员,配带或手执醒目标志实施现场安全管理。
作业车辆进入作业区应缓慢变道,进入作业控制区应按照车型和车速的要求分车道排队行驶。
采用平板半挂车运输设备时间,除一名驾驶员外,还应安排一名助手及时观察设备运输安全情况和处理安全事宜。
施工作业人员的现场着装应规范、统一。
4.5特殊气象(1)在炎热的高温季节施工,指挥人员对施工作业人员及施工作业时间及时做出合理的安排和调整,施工作业现场备齐防暑降温药品,准备充足的饮用水,饮食要洁净卫生。
严格控制高温作业环境下施工作业的时间,配备有空调的车辆便于人员休息。
作业时应随时观察施工机械水温、温度的显示,必要时进行散热、降温处理。
若持续处于报警状态,及时停机,或更换备用设备。
(2)严格遵守施工组织设计,避免在雨天、雾天、六级以上强风等恶劣气候条件下施工作业。
(3)雨、雪天不宜进行路面作业。
(4)山区作业时,在视距条件较差或坡度较大的路段进行作业时,设专人指挥交通,作业控制区增加有关设施。
控制区的施工标志与急弯路标志、反向弯路标志或连续弯路标志等并列设置。
(5)夜间作业时,做好夜间作业现场的安全管理工作,并按夜间施工标准设置作业控制区、警示标志等且这些标志具有反光功能。
(6)为提高夜间作业的可见度和安全性,在施工作业现场设置移动式高杆射灯或照明灯组,其照明度满足作业要求。
(7)对于施工作业现场或施工未完成的现场,夜间有专人看护,定时进行巡查,确保各类警示标志、隔离设置摆放正确、反光有效,各类机械设备和照明设施完好。
公路大雾容易造成交通事故。
雾天在公路上行车最重要的是必须根据能见度的强弱正确掌握行车速度和行车间距。
并设置好“雾天行驶,请开雾灯”,雾天视距不良,应提醒司机使用雾灯,减速,雾天施工应避开起雾时段。
雨天对公路的影响主要有两个方面:第一,降雨使能见度降低;第二,降低轮胎与路面的摩擦,对刹车和转向带不利影响。
此时应设置“雨天行驶,注意路滑”;“雨天行驶,请开雾灯”;大雨天停止施工。
第五章现场施工交通安全防护与管制5.1基要要求1、施工前,通知业主、监理、交警,经批准后进行施工。
2、施工人员活动不能超出封闭区。
3、开工前组织对职工进行安全教育交底,增强安全意识。
4、施工人员进入施工区域时,必须着反光背心,施工车辆和设备进入施工路段,应安装警示灯,悬挂车用施工标志,严禁无牌、无证车辆进入施工现场。
