1F413020熟悉灌浆、防渗墙施工技术
灌浆堵漏施工方案
灌浆堵漏施工方案1. 引言灌浆堵漏是一种常用的施工方法,用于修复建筑物中的漏水问题。
本文将介绍灌浆堵漏的施工方案,包括工具材料准备、施工步骤、注意事项等内容,帮助读者了解该施工方法并正确操作。
2. 工具材料准备在进行灌浆堵漏施工前,需要准备以下工具和材料:•高压注浆设备:用于将灌浆材料注入漏水部位,常用的设备有注浆泵、注浆针等。
•灌浆材料:根据具体情况选择合适的灌浆材料,如水泥浆、聚氨酯、环氧树脂等。
•清洁工具:如刷子、扫帚等,用于清理施工面。
•防护设备:如手套、口罩、护目镜等,保护施工人员的安全。
•其他辅助工具:如搅拌器、橡胶锤、注浆针头等。
3. 施工步骤步骤一:漏水部位准备在进行灌浆堵漏之前,需要对漏水部位进行准备工作,包括清洁和修补漏洞。
1.使用刷子、扫帚等工具清理漏水部位的灰尘、杂物等。
2.对于存在较大漏洞的区域,可以使用水泥浆等材料进行修补。
步骤二:充填灌浆材料完成漏水部位的准备工作后,可以开始进行灌浆堵漏施工。
1.将灌浆材料根据说明书中的配比准备好,确保搅拌均匀。
2.使用高压注浆设备,注入准备好的灌浆材料。
注浆针应尽量靠近漏水区域并多角度注入,以保证材料充分渗透。
3.在注浆过程中,注意观察漏水部位的情况,确保灌浆材料能够完全填充漏洞并达到堵漏效果。
步骤三:固化和修整完成灌浆堵漏后,需要等待一定的固化时间,使灌浆材料完全凝固。
1.根据灌浆材料的要求,等待一定时间,让灌浆材料进行固化。
2.固化时间过后,用橡胶锤轻敲施工面,以检查灌浆材料的固化情况。
如有松动或裂缝,需要进行修整。
4. 注意事项在进行灌浆堵漏施工时,需要注意以下事项,以确保施工质量和施工安全:•施工人员应佩戴好防护设备,避免灌浆材料对人体造成伤害。
•使用合适的灌浆材料,根据漏水情况和施工环境选择适合的材料。
•注浆针应尽量靠近漏水区域并多角度注入,以充分填充漏洞。
•在固化和修整过程中,需要等待足够的时间,并检查固化情况,确保灌浆材料的质量。
2016年一级建造师水利水电考试大纲

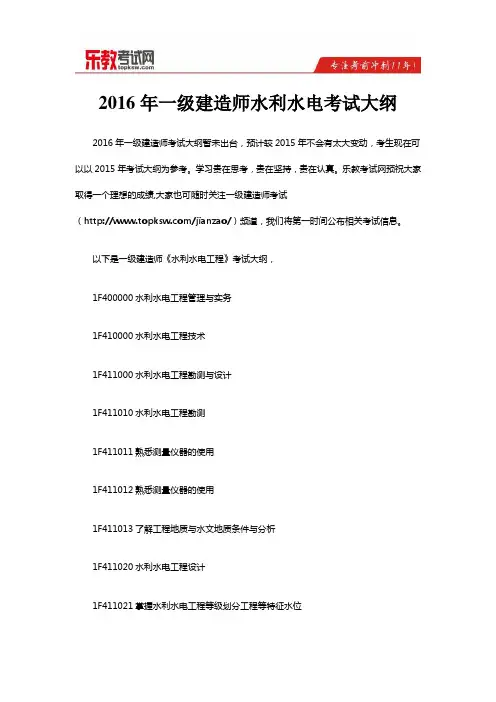

2016年一级建造师水利水电考试大纲2016年一级建造师考试大纲暂未出台,预计较2015年不会有太大变动,考生现在可以以2015年考试大纲为参考。
学习贵在思考,贵在坚持,贵在认真。
乐教考试网预祝大家取得一个理想的成绩,大家也可随时关注一级建造师考试(/jianzao/)频道,我们将第一时间公布相关考试信息。
以下是一级建造师《水利水电工程》考试大纲,1F400000水利水电工程管理与实务1F410000水利水电工程技术1F411000水利水电工程勘测与设计1F411010水利水电工程勘测1F411011熟悉测量仪器的使用1F411012熟悉测量仪器的使用1F411013了解工程地质与水文地质条件与分析1F411020水利水电工程设计1F411021掌握水利水电工程等级划分工程等特征水位1F411022掌握水工建筑物的分类1F411023掌握水利水电工程建筑材料的应用1F411024熟悉水力荷载1F411025熟悉渗流分析1F411026熟悉水流形态及消能方式1F411027熟悉水利水电工程设计阶段划分及其任务1F411028了解水利水电工程枢纽布置1F411029了解水工建筑物主要设计方法1F412000水利水电工程施工导流1F412010施工导流与截流1F412011掌握施工导流标准1F412012掌握施工导流方式1F412013掌握截流方法1F412020围堰的类型1F412021掌握围堰的类型1F412022掌握围堰施工技术1F412023掌握基坑排水技术1F413000水利水电工程地基处理与灌浆施工1F413010地基基础的要求及地基处理的方法1F413011掌握地基基础的要求1F413012掌握地基处理的方法1F413020灌浆与防渗墙施工1F413021掌握灌浆施工要求1F413022熟悉防渗墙分类及施工质量检测方法1F414000土石方工程1F414001掌握土石方工程施工的土石分级1F414002掌握土石方平衡调配原则1F414003掌握露天土石方开挖方法1F414004掌握地下土石方工程的施工方法1F414005熟悉爆破技术1F414006熟悉锚固技术1F415000土石工程1F415010土石坝施工技术1F415011掌握土石料场的规划1F415012掌握土石坝施工机械的配置1F415013掌握土石坝填筑的施工碾压实验1F415014掌握土石坝填筑的施工方法1F415015掌握土石坝的施工质量控制1F415020混凝土面板堆石坝施工技术1F415021熟悉面板堆石坝坝体材料分区1F415022熟悉堆石体填筑的施工质量控制1F415023熟悉面板的施工方法1F416000混凝土坝工程1F416010混凝土的生产与运输1F416011掌握混凝土拌合设备及其生产能力的确定1F416012掌握混凝土运输方案1F416013掌握有骨料料场规划与骨料加工1F416020模板与钢筋1F416021熟悉模板的分类与模板施工1F416022了解钢筋的加工安装技术要求1F416030混凝土坝的施工技术1F416031掌握混凝土坝施工的分缝分块1F416032掌握混凝土的浇筑与养护1F416033掌握大体积混凝土温控措施1F416034掌握混凝土坝的施工质量控制1F416040碾压混凝土坝的施工技术1F416041掌握碾压混凝土坝的施工工艺及特点1F416042熟悉碾压混凝土坝的施工质量控制1F417000堤防与疏浚工程1F417010堤防工程施工技术1F417011掌握堤身填筑的施工方法1F417012熟悉护岸护坡的施工方法1F417020疏浚工程施工技术1F417021熟悉挖泥船的施工方法及质量控制1F417022熟悉泥浆的输送及泥土的处理1F418000水闸、泵站与水电站1F418010水闸施工技术1F418011掌握水闸的分类及组成1F418012掌握水闸主体结构的施工方法1F418013熟悉闸门的安装方法1F418014熟悉启闭机与机电设备的安装方法1F418020泵站与水电站的布置及机组选型1F418021熟悉泵站的组成及布置1F418022熟悉水电站的组成及布置1F418023熟悉水轮机发电机组的安装方法1F418024了解水轮机机组与水泵机组的选型1F419000水利水电工程施工安全技术1F419001掌握水利水工程施工现场安全要求1F419002掌握水利水电工程土建工种安全操作要求1F420000水利水电工程项目施工管理1F420010水利工程建设程序管理1F420011掌握水利工程建设项目的类型及建设阶段划分1F420012掌握施工准备阶段的工作内容1F420013掌握建设施阶段的工作内容1F420014掌握建设项目管理"三项"制度1F420015熟悉病险水工建筑物除险加固工程的建设要求1F420016熟悉水工程建设规划同意书制度1F420017了解水利工程建设稽查的内容1F420020水利工程施工招标投标管理1F420021掌握水利工程施工招标投标管理要求1F420022掌握水利工程施工招标条件与程序1F420023掌握水利工程施工投标条件与程序1F420030水利水电工程施工分包管理1F420031掌握水利水电工程项目法人分包管理职责1F420032掌握水利水电工程承包单位分包管理职责1F420033掌握水利水电工程分包单位管理职责1F420040水利水电工程合同管理1F420041掌握发包人的义务和责任1F420042掌握承包人的义务和责任1F420043掌握施工合同管理1F420044熟悉水利水电工程合同文件的构成1F420050水利工程项目施工质量管理1F420051掌握水利工程质量事故分类与事故报告内容1F420052掌握水利工程质量事故调查的程序与处理的要求1F420053掌握水利工程项目法人质量管理内容1F420054掌握水利工程施工单位质量管理内容1F420055掌握水利工程建筑材料与设备采购的质量管理和工程保修的内容1F420056掌握水利工程监理单位质量管理内容1F420057熟悉水利工程设计单位质量管理内容1F420058熟悉水利工程质量监督的内容1F420060水利工程建设安全生产管理1F420061掌握水利工程项目法人的安全生产责任1F420062掌握水利工程施工单位的安全生产责任1F420063掌握水利工程生产安全事故的应急求援和调查处理1F420064掌握水利工程建设突发安全事故应急预案1F420065掌握水利工程文明建设工地的要求1F420066掌握水利工程勘察设计与监理单位的安全生产责任1F420067掌握水利工程安全生产监督管理的内容1F420068熟悉水利工程施工单位管理人员安全生产考核的要求1F420070水力发电工程项目施工质量管理1F420071掌握水力发电工程建设各方职责1F420072掌握水力发电工程施工质量管理的内容1F420073掌握水力发电工程质量事故分类及处理的要求1F420074掌握水力发电工程安全管理机构及其职责的要求1F420075了解水力发电工程设计质量管理的内容1F420080水利水电工程质量检查与检验1F420081掌握水利水电工程项目划分的原则1F420082掌握水利水电工程施工质量检验的要求1F420083掌握水利水电工程施工质量评定的要求1F420084掌握水利水电工程单元工程质量等级评定标准1F420090水利工程验收管理1F420091掌握水利工程验收的分类及工作内容1F420092掌握水利工程分部工程验收的要求1F420093掌握水利工程阶段验收的要求1F420094掌握水利工程单位工程与合同工程完工验收的要求1F420095掌握水利工程竣工验收的要求1F420096掌握水利工程建设专项验收的要求1F420100水力发电工程验收管理1F420101掌握水力发电工程验收的目的和依据1F420102掌握水力发电工程阶段验收的要求1F420103掌握水力发电工程单项工程验收的要求1F420104掌握水力发电工程竣工验收的要求1F420110水利水电工程施工组织设计1F420111掌握水利水电工程施工组织设计编制的依据与内容1F420112掌握水利水电工程临时设计的要求1F420113掌握水利水电工程施工现场规划与总平面布置的要求1F420114掌握水利水电工程施工进度计划的编制与进度保证措施1F420115掌握水利水电工程施工期环境保护的要求1F420120水利水电工程造价与成本管理1F420121掌握水利水电工程量计算的规则与工程量清单计价的应用1F420122掌握水利工程概(估)算费用构成1F420123掌握水利工程概(估)算基础单价的编制1F420124掌握水利工程概(估)算工程单价的编制1F420125掌握水力发电工程概(估)算编制方法1F420126掌握水利工程竣工决算与竣工审计的要求1F420130水利工程建设监理1F420131掌握水利工程施工监理的工作方法和制度1F420132熟悉水利工程施工监理工作的主要内容1F420133熟悉水利工程建设水土保持与环境保护监理工作的内容1F420140水力发电工程施工监理1F420141掌握水力发电工程监理质量控制的内容1F420142熟悉水力发电工程监理进度控制的内容1F420143熟悉水力发电工程监理合同费用控制的内容1F420144熟悉水力发电工程监理合同商务管理的内容1F420150水利水电工程项目施工的综合管理1F420151掌握水利水电工程施工组织与进度计划综合管理1F420152掌握水利水电工程施工质量综合管理1F420153掌握水利水电工程施工安全与环境综合管理1F420154掌握水利水电工程施工成本综合管理1F420155掌握水利水电工程施工投标与合同综合管理1F430000水利水电工程项目施工相关法规与标准1F431000水利水电工程法规1F431010《水法》与工程建设有关的规定1F431011掌握河流上修建永久性拦河闸坝的补救措施1F431012掌握水工程实施保护的规定1F431013了解水资源规划方面的水工程建设许可要求1F431020《防洪法》与工程建设有关的规定1F431021掌握在河道湖泊上建设工程设施的防洪要求1F431022掌握防汛抗洪方面的紧急措施1F431023了解防洪规划方面的规定1F431030《水土保持法》与工程建设有关的规定1F431031熟悉修建设工程设施的水土保持预防规定1F431040《防汛条例》与工程建设有关的规定1F431041掌握防汛与抢险的要求1F431042了解防汛组织的要求1F431043了解防汛准备的要求1F431050《大中型水利水电工程建设征地补偿和移民安置条例》的主要规定1F431051了解大中型水利水电工程建设征地补偿标准的规定1F431052了解大中型水利水电工程建设移民安置工程验收的规定1F432000水利水电工程建设强制性标准1F432010《工程建设标准强制性条文》(水利工程部分)施工方面的主要内容1F432011掌握水利工程建设标准体系框架1F432012掌握水利工程土石方施工的内容1F432013掌握水利工程混凝土施工的内容1F432014掌握水利工程混凝土防渗墙与灌浆施工的内容1F432015掌握水利工程堤防与碾压式土石坝与碾压混凝土施工的内容1F432020《工程建设标准强制性条文》(电力工程部分)第二篇水力发电及新能源工程之3施工及验收的内容1F432021掌握水力发电工程地质与开挖的内容1F432022掌握水力发电工程施工组织的内容1F432023掌握水力发电工程水工混凝土施工的内容1F432024掌握水力发电工程碾压式土石坝施工的内容1F432025掌握水力发电工程碾压混凝土施工的内容1F432026掌握水力发电工程混凝土面板坝、灌浆与锚固施工的内容1F432027掌握水力发电工程金属结构与水轮发电机组安装的内容1F433000一级建造师(水利水电工程)注册执业管理规定及相关要求1F433001掌握一级建造师(水利水电工程)注册执业工程规模标准1F433002熟悉一级建造师(水利水电工程)注册执业工程范围1F433003了解一级建造师(水利水电工程)施工管理签章文件目录骐骥一跃,不能十步;驽马十驾,功在不舍。
水利工程灌浆防渗与防渗墙防渗处理技术.doc
水利工程灌浆防渗与防渗墙防渗处理技术灌浆防渗处理技术是指把还没有凝固的混凝土浆液灌注到水利工程建筑物中的混凝土灌浆技术,下面是的一篇探究灌浆防渗处理技术的,供大家阅读查看。
目前,国内大小不一、结构各异的水利工程数量众多,遍布全国各地,在各区域行使着防洪减灾,促进工农业生产,提供生活和消防用水等方面的重要职责,为人类社会做出了巨大的奉献。
然而,由于很多水利工程建立的时期早,再加上各种自然因素的损害作用和在具体工作中的损耗等原因,许多水利工程出现了渗漏的现象。
水利工程中的渗漏问题直接关系着水利工程的正常运行质量,最终制约着人类社会的正常运转,其利害关系不言而喻。
因此,要加强水利工程的检修,一旦发现出现渗漏,要及时采取科学有效的技术措施加以维修和加固,保障水利工程的质量和正常作用的发挥。
1.1灌浆防渗处理技术的施工关键点灌浆防渗处理技术是指把还没有凝固的混凝土浆液灌注到水利工程建筑物的裂缝或者岩石的裂隙中的混凝土灌浆技术。
灌浆防渗处理技术主要包括三个方面:高压喷射灌浆处理技术、土坝坝体劈裂灌浆处理技术和卵砾石层防渗帷幕灌浆处理技术。
第一,高压喷射灌浆处理技术。
这种技术依据地质结构和防渗要求的不同,可分为旋喷、摆喷和定喷三种方法,其工作原理是通过使用水泥浆液的高压射流冲击以摧毁被灌注的地层构造,从而使水泥浆与土颗粒进行混合,最后形成墙壁形状的固结体,阻止水渗透。
第二,土坝坝体劈裂灌浆处理技术。
这种技术在施工的过程中,要事先掌握水利工程坝体的应力分布等规律,然后通过施加一定程度的压力使水利工程建筑的坝体顺着坝轴线的走向断开,随即在当中灌注一定量的泥浆,最后形成巩固的防渗泥墙,到达防治水渗漏的目的。
第三,卵砾石层防渗帷幕灌浆处理技术。
这种技术的工作原理是粘土水泥混合浆液进行灌注,灌浆的方式有三种:打管灌浆、循环钻灌阀跟管灌浆和套阀式灌浆,目前,这种技术是勘探和防渗处理的辅助手段。
1.2灌浆防渗处理技术的施工中需要特别注意的问题灌浆防渗处理技术在施工中需要特别注意以下3个问题。
1A413050防水工程施工技术

建筑材料的复试1.复试材料的取样(1)同一厂家生产的同一品种、同一类型、同一生产批次的进场材料应根据相应建筑材料质量标准与管理规程、规范要求的代表数量确定取样批次,抽取样品进行复试,当合同另有约定时应按合同执行。
(2)材料需要在建设单位或监理人员见征下,由施工人员在现场取样,送至有资质的试验室进行试验。
见证取样和送检次数不得少于试验总次数的30%,试验总次数在10次以下的不得少于2次。
(3)每项工程的取样和送检见证人,由该工程的建设单位书面授权,委派在本工程现场的建设单位或监理人员1至2名担任。
见证人应具备与工作相适应的专业知识。
见证人及送检单位对试样的代表性、真实性负有法定责任。
(4)试验室在接受委托试验任务时,须由送检单位填写委托单,委托单上要设置见证人签名栏。
委托单必须与同一委托试验的其他原始资料一并由试验室存档。
2.建筑材料的复试结果处理(1)试验室必须单独建立不合格试验项目台账。
出现不合格项目应及时向建筑施工企业主管领导和当地政府主管部门、质量监督站报告}其中,影响结构安全的建材应在24h内向以上部门报告。
(2)建筑施工企业试验室出具的试验报告,是工程竣工资料的重要组成部分,当建设单位或监理人员对建筑施工企业试验室出具的试验报告有异议时,可委托法定检测机构进行抽检。
如抽检结果与建筑施工企业试验报告相符,抽检费用由建设单位承担,反之,由建筑施工企业承担。
3.主要材料复试内容及要求(1)钢筋:屈服强度、抗拉强度、伸长率和冷弯。
有抗震设防要求的框架结构的纵向受力钢筋抗拉强度实测值与屈服强度实测值之比不应小于1.25,钢筋屈服强度实测值与强度标准值之比不应大于1.3。
(2)水泥:抗压强度、抗折强度、安定性、凝结时间。
钢筋混凝土结构、预应力混凝土结构中严禁使用含氧化物的水泥。
同一生产厂家、同一等级、同一品种、同一批号且连续进场的水泥,袋装不超过200袋为一批,散装不超过500t为一批检验。
(3)混凝土外加剂:检验报告中应有碱含量指标,预应力混凝土结构中严禁使用含氯化物的外加剂。
外墙防渗漏施工技术方案
外墙防渗漏施工技术方案一.预防框架结构墙体开裂渗漏的施工技术目前框架结构外墙围护多采用蒸压气混凝土砌块,加气混凝土砌块具有强度低、收缩大、与砂浆的粘结性差等材料特性,造成墙体施工后出现灰缝开裂、抹灰层空鼓是引起外墙渗漏的主要原因,因此要对墙体砌筑过程进行系统的,全过程的跟踪控制。
1.砌体选材在砌体选材要选用抗压强度大于5MPa,干燥收缩值不大于0.5mm∕m,出釜后须保证有28天养护期的砌块,并应使用专用的加气混凝土砌筑砂浆,利用其良好的保水性能,以克服砌块自身收缩引起的裂缝。
2.砌筑要求砌筑时砌块的含水率控制在IO~15%之间,在砌筑过程中尤其注意不同干密度和强度等级的加气混凝土砌块不应混砌,加气混凝土砌块也不应与其他砌块混砌,每日砌筑高度应控制L40m以内,砌筑至梁底约200mm左右处应静停7天,待砌体变形稳定后,再用同种材质的实心辅助小型砌块成60〜75。
角挤紧顶牢。
外墙部位最下一皮砖应满刷专用的面剂以确保不渗漏。
3.交接部位处理框架结构梁柱与外墙围护结构由于材料强度不同收缩不一致,容易形成裂缝,施工中在其交接部位加钉300宽钢板网,钢板网钉牢后,在钉网处用1:1水泥浆抹5mm厚,覆盖网体,增大网体与墙面粘结能力,避免交接处产生裂缝而形成渗漏。
二.预防外保温层开裂渗漏的施工技术1.逐层渐变.释放应力、防止外保温层开裂渗漏面层裂缝主要是材料变形引起的,只要能有效变形释放应力,减少在约束条件下产生的应力集中,就能控制裂缝。
因此,墙体保温工程的材料应有必须具备相应的柔韧性,并在抗裂防护层中增加分散应力的加强网。
防止裂舞的主要措施如下:(1)在选用保温形式时,尽量选用外墙外保温体系;(2)玻璃纤维网格布要选用质量好的,钢丝网应采用热镀锌的,布置时要充分的搭接长度,并做防腐处理;(3)窗户周边及其角部集中部位应增设加强网,以分散其中应力;(4)在结构变形缝处设置变形缝。
2.外墙热桥的断桥处理外墙的围护结构中包含金属、钢筋混凝土梁、柱、挑阳台、遮阳板、突出线条等部位在室内外温差作用下,形成传热密集、内表面温度较低的部位,这些部位形成传热的桥梁,故称热桥。
1F413020熟悉灌浆、防渗墙施工技术
1F413020熟悉灌浆、防渗墙施工技术复习要点1.灌浆施工技术2.防渗墙施工技术一单项选择题1.地基处理中,灌浆按其作用可分为固结灌浆、帷幕灌浆和()等。
A.压力灌浆B.接触灌浆C.高压喷射灌浆D..粘土灌浆2.地基处理中,灌浆按其作用可分为()、帷幕灌浆和接触灌浆等。
A.压力灌浆B.固结灌浆C.高压喷射灌浆D.粘土灌浆3.灌浆按工作机理可分为()、高压喷射灌浆、劈裂灌浆等。
A.压力灌浆B.固结灌浆C.帷幕灌浆D.接触灌浆4.()是通过面状布孔灌浆,以改善岩基的力学性能,减少基础的变形和不均匀沉陷;改善工作条件,减少基础开挖深度的一种方法。
A.帷幕灌浆B.接触灌浆C.压力灌浆D.固结灌浆5.地基处理中,()是在建筑物和岩石接触面之间进行的灌浆,以加强二者间的结合程度和基础的整体性,提高抗滑稳定,同时也增进岩石固结与防渗性能的一种方法。
A.固结灌浆B.帷幕灌浆C.接触灌浆D.化学灌浆 6.地基处理中,()是一种以高分子有机化合物为主体材料的灌浆方法。
A.化学灌浆B.固结灌浆C.接触灌浆D.接触灌浆7.地基处理中,()是将建筑物基础底面以下一定范围内的软弱土层挖去,换填无侵蚀性及低压缩性的散粒材料,从而加速软土固结的一种方法。
A.开挖B.置换法C.防渗墙D.挤实法8.岩基主要有开挖、()等处理方法。
A.灌浆B.防渗墙C.桩基D.置换法9.化学灌浆的浆材呈溶液状态,能灌入()以下的微细裂缝,起到堵水防渗以及补强的作用。
A.0.05mmB.0.1mmC.0.15mmD.0.2mm 10.置换法是将建筑物基础底面以下一定范围内的软弱土层挖去,换填无侵蚀性及()的散粒材料,从而加速软土固结的一种方法。
A.无压缩性B.低压缩性C.高无压缩性D.可压缩性11.防渗墙墙体材料采用普通混凝土时,其水泥强度等级要求不低于()。
A.32.5B.42.5C.52.5D.62.5 12.桩柱体防渗强施工主要是采用()小直径深层搅拌桩成墙。
灌浆堵漏操作规程
灌浆堵漏操作规程灌浆堵漏是一种常见的施工工艺,用于解决建筑物或地下工程中的漏水问题。
下面是一份灌浆堵漏操作规程的示例,供参考:一、灌浆堵漏工艺概述1. 灌浆堵漏是指通过注入特定的灌浆材料到漏水部位,形成固体,从而堵塞漏水通道的方法。
2. 灌浆材料应根据漏水情况和工程要求合理选择,并依据厂家提供的施工工艺进行操作。
3. 施工过程应严格按照工艺要求进行,确保堵漏效果。
二、施工准备工作1. 施工前应组织施工人员进行安全交底,了解施工要求和注意事项。
2. 确保施工区域内的通风环境良好,设立警示标志,确保施工安全。
3. 根据灌浆材料的要求准备好所需的灌浆设备和工具。
三、漏水部位处理1. 在施工前,应先对漏水部位进行彻底的清洁处理,确保无灰尘、杂质和水份残留。
2. 针对不同的漏水部位,采用相应的处理方法,如密封裂缝、修补破损、清理阻塞等。
四、灌浆材料配置1. 按照灌浆材料的使用说明进行配比,确保材料的质量和性能。
2. 在配置过程中,应注意控制水灰比、保证材料黏度和流动性的要求。
五、灌浆施工操作1. 灌浆施工前,应将浆液注入管道或注射器中,防止灌浆材料在输送过程中发生变质。
2. 根据漏水部位的具体情况,选择适合的注入方式,如顶进注浆、侧进注浆等。
3. 采用均匀的速度和按规定的压力进行注入,确保灌浆材料充分填充漏水部位。
4. 施工过程中应注意观察灌浆材料的渗透和填充情况,及时调整施工参数。
5. 完成灌浆施工后,清洁施工设备和工具,确保下次使用时的质量和效果。
六、施工质量检查1. 灌浆施工完成后,应在规定时间内进行施工质量检查,包括外观检查、封闭检查、抗渗性能检查等。
2. 检查发现存在问题时,应及时进行修正,并重新进行质量检查,直至合格为止。
3. 完成施工质量检查后,做好施工记录和整理施工资料。
七、安全措施1. 在灌浆施工过程中,施工人员应戴好防护用品,如手套、口罩、护目镜等。
2. 确保施工现场通风良好,避免封闭空间中的有害气体积聚。
二建 水利 精讲 灌浆与防渗墙施工(二)
【考点】帷幕灌浆施工工艺:钻孔、钻孔冲洗、压水试验、灌浆和质量检查等。
灌浆等方法进行处理。
2)串浆:可以同时进行灌浆,应一泵灌一孔。
否则应将串浆孔用塞塞住。
3)灌浆工作必须连续进行,若因故中断,应及早恢复灌浆。
质量检查应以检查孔压水试验成果为主。
(12年考点)检查孔的数量宜为灌浆孔总数的l0%。
检查孔压水试验应在该部位灌浆结束14d后进行。
1F413021-4帷幕灌浆孔的施工序P-先导孔;Ⅰ、Ⅱ、Ⅲ-第一、二、、三次序孔;C-检查孔例题:根据《水工建筑物水泥灌浆施工技术规范》(DL/T5148-2001),下图所示的帷幕灌浆工程中,灌浆施工顺序应为()。
A.1→2→3B.1→3→2C.3→2→1D.3→1→2【参考答案】D【考点】高压喷射灌浆灌浆压力高压喷射灌浆压力20~40MPa。
适用范围软弱土层。
砂类土、黏性土、黄土和淤泥等地层均能进行喷射加固。
基本方法单管法(直径达0.5~0.9m)、二管法(0.8~1.5m)、三管法(1.0~2.0m)和新三管法等。
(14年考点,0.6m)新三管法:二次喷射增大了喷射半径,提高了凝结体的结实率和强度。
适用于含较多密实性充填物的大粒径地层。
浆液材料最常用的材料为水泥浆,在防渗工程中使用黏土(膨润土)水泥浆。
喷射形式旋喷、摆喷、定喷三种。
(09、13、15年考点)形成凝结体的形状与喷嘴移动方向和持续时间有密切关系。
施工程序应分排分序进行。
先施工下游排孔,后施工上游排孔,最后施工中间排孔。
先导孔应最先施工。
施工程序:钻孔、下置喷射管、喷射提升、成桩成板或成墙等。
(16年案例)质量检验检验内容:固结体的整体性、均匀性和垂直度;有效直径或加固长度、宽度;强度特性(包括轴向压力、水平推力、抗酸碱性、抗冻性和抗渗性等);溶蚀和耐久性能等几个方面。
检测方法:有开挖检查、室内试验、钻孔检查、载荷试验以及其他非破坏性试验方法等。
图1F413021-5高压喷射灌浆法施工方法(a)单管法;(b)二管法;(c)三管法【考点】防渗墙分类及施工质量检测方法防渗墙的类型按结构形式分:桩柱型防渗墙、槽孔型防渗墙和混合型防渗墙,槽孔型更为广泛。
1F413000 水利水电工程地基处理与灌浆施工
1F413000 水利水电工程地基处理与灌浆施工1F413010 地基基础的要求及地基处理的方法1F413011 地基基础的要求一、水工建筑物的地基分类水工建筑物的地基分为两大类型,即岩基和软基。
1.岩基是由岩石构成的地基,又称硬基。
2.软基是由淤泥、壤土、砂、砂砾石、砂卵石等构成的地基。
又可细分为砂砾石地基、软土地基。
(1)砂砾石地基是由砂砾石、砂卵石等构成的地基,它的空隙大,孔隙率高,因而渗透性强。
(2)软土地基是由淤泥、壤土、粉细砂等细微粒子的土质构成的地基。
这种地基具有孔隙率大、压缩性大、含水量大、渗透系数小、水分不易排出、承载能力差、沉陷大、触变性强等特点,在外界的影响下很易变形。
二、水工建筑物对地基基础的基本要求1.具有足够的强度。
能够承受上部结构传递的应力。
2.具有足够的整体性和均一性。
能够防止基础的滑动和不均匀沉陷。
3.具有足够的抗渗性。
能够避免发生严重的渗漏和渗透破坏。
4.具有足够的耐久性。
能够防止在地下水长期作用下发生侵蚀破坏。
【2014年真题】与砂砾石地基相比,软土地基具有的特点有()。
A.承载能力差B.孔隙率大C.压缩性大D.渗透性强E.触变性强『正确答案』ABCE『答案解析』本题考查的是水工建筑物的地基分类。
砂砾石地基是由砂砾石、砂卵石等构成的地基,它的空隙大,孔隙率高,因而渗透性强。
软土地基是由淤泥、壤土、粉细砂等细微粒子的土质构成的地基。
这种地基具有孔隙率大、压缩性大、含水量大、渗透系数小、水分不易排出、承载能力差、沉陷大、触变性强等特点,在外界的影响下很易变形。
参见教材P59~60。
1F413012 地基处理的方法水利水电工程地基处理的基本方法主要有开挖、灌浆、防渗墙、桩基础、锚固,还有置换法、排水法以及挤实法等。
(一)开挖开挖处理是将不符合设计要求的覆盖层、风化破碎有缺陷的岩层挖掉,是地基处理最通用的方法。
(二)灌浆灌浆是利用灌浆泵的压力,通过钻孔、预埋管路或其他方式,把具有胶凝性质的材料(水泥)和掺合料(如黏土等)与水搅拌混合的浆液或化学溶液灌注到岩石、土层中的裂隙、洞穴或混凝土的裂缝、接缝内,以达到加固、防渗等工程目的的技术措施。
2022年一建《水利水电工程管理与实务》检测题B卷 含答案
省(市区) 姓名 准考证号 ………密……….…………封…………………线…………………内……..………………不……………………. 准…………………答…. …………题…2022年一建《水利水电工程管理与实务》检测题B 卷 含答案 考试须知:1、考试时间:180分钟,本卷满分为120分。
2、请首先按要求在试卷的指定位置填写您的姓名、准考证号等信息。
3、请仔细阅读各种题目的回答要求,在密封线内答题,否则不予评分。
一、单选题(共20题,每题1分。
选项中,只有1个符合题意)1、汽车运输爆破器材,在视线良好的情况下行驶时,时速不得超过( )km 。
A.60 B.20 C.30 D.502、低水头.大流量水电站,通常选用( )水轮机。
A.双击式 B.贯流式 C.斜流式 D.混流式3、高土石坝一般要用( )计算坝体坝基及岸坡接头在填土自重及其他荷载作用下的填土应力应变,为坝体稳定分析和与土坝连接建筑物设计提供依据。
A.材料力学法 B.有限单元法 C.理论力学法 D.弹性力学法4、某大型综合利用水利水电枢纽工程位于峡谷地区,基岩完整.坚硬,岸坡陡峻,该工程泄流的 消能方式宜采用( ) A.底流消能 B.挑流消能C.面流消能D.消力戽消能5、钢筋接头配置在同一截面的允许百分率,焊接接头在受弯构件的受拉区不超过( )A.30%B.40%C.50%D.80%6、根据水利部办公厅《2016年节水供水重大水利工程建设督导检查工作方案》,为做好2016年节水供水重大水利工程建设督导检查工作,确保2016年年底前,重大水利工程再开工20项,在建重大水利工程年度中央投资计划完成率达到( )以上。
A.100% B.80%C.95%D.90%7、评价土地平衡调配合理性的主要指标是( ) A.运输条件 B.运输距离 C.运输时间 D.运输费用8、黏性土堤防填筑施工中,在新层铺料前,需对光面层进行刨毛处理的压实机具是( ) A.羊足碾 B.光面碾C.凸块碾D.凸块振动碾9、根据《水利水电工程标准施工招标文件》(2009年版),河道疏浚工程质量保修期为( )年。
建筑工程中防渗墙的施工技术方法
建筑工程中防渗墙的施工技术方法水工建筑结构设计中,基础防渗透措施有多种,例如:砼防渗墙、高压旋喷、摆喷砼防渗墙、土工膜防渗、砼防渗墙结合土工膜防渗等。
重要的水工建筑物(如水电站)还设有深层防渗帷幕,有用钻孔灌浆形成地下深层防渗墙的。
防渗墙的施工工法,在过去的文献资料中提出过不少,但往往是针对大型水利水电工程,且对施工所应具备的条件要求较高。
山西省引黄工程总干三级泵站场区基岩面上均为砂砾石地层,在该项目防渗墙施工中,采用冲击钻孔泥浆正循环法出碴施工,取得了较好的效果。
本方法适用于场地狭小的中小型水工建筑物防渗墙施工。
一、工艺特点及适用范围1、工艺特点①设备简单,对场地条件要求低,使用灵活方便。
②泥浆可循环利用,减少粘土资源的浪费。
③成孔质量较好,经济效益明显。
2、适用范围适用在松散冲洪积地层、有液化或淤泥质等复杂地层中的防渗墙施工,要求防渗墙深度≤50m、墙体宽度在0.6-1.Om范围内。
二、主要施工工艺1、平整场地:根据现场已有资料特别是地下水位资料,确定最低施工平台高程进行场地平整,形成完整的施工现场。
2、测量放线:根据设计图纸测放出防渗墙施工轴线。
3、修筑砼导向槽:按施工方案修筑砼导向槽(关于槽的结构有木制、钢木混合式混凝土等形式,可根据实际条件合理确定)。
4、划分施工槽段:根据砼浇筑强度,合理划分施工槽段,选取施工方法。
常用施工方法为二期槽段分期施工法,接头处套接0.6倍墙宽。
另外还有分槽段连续施工法,接头处套接一钻,形成连续墙。
槽段长度均应根据墙体深度、厚度,地质水文情况,泥浆护壁能力,以及砼浇筑速度来确定。
5、进行槽段施工(一、二期)。
三、主要施工方法1.根据划分的槽段长度,确定主孔钻孔数量、位置和副孔壁打长度(本方法一般不考虑采用孔内接碴斗),按照先施工主孔、后劈打副孔的顺序施工。
主孔采用十字圆形铸钢钻头依次施工主孔,然后用鼓形钻头将剩余土体劈打修平。
形成槽孔后,用钻机上下拉动槽头刷清理槽壁至合乎规范要求。
屋面墙角注浆堵漏施工方案
屋面墙角注浆堵漏施工方案1. 方案概述屋面墙角注浆堵漏是一种常用的防水施工方式。
本文档将介绍屋面墙角注浆堵漏的施工方案,包括材料准备、施工步骤和注意事项等内容。
2. 材料准备在进行屋面墙角注浆堵漏施工之前,需要准备以下材料: - 高强度注浆材料 - 注浆枪或注浆泵 - 石英砂 - 清水3. 施工步骤3.1 清洁墙角首先,需要清洁墙角,将墙角表面的杂物、尘土等清除干净。
并确保墙角的表面是干燥的。
3.2 准备注浆材料将注浆材料与适量的清水按照施工说明进行搅拌,直到得到均匀的浆料。
3.3 注浆施工使用注浆枪或注浆泵,将准备好的浆料注入墙角缝隙中,从底部开始逐渐填充,直至填满整个墙角缝隙。
3.4 整平等待注浆材料反应完全固化后,用石英砂对注浆表面进行整平,确保表面平整。
3.5 防水处理在注浆材料固化后,可以对墙角表面进行防水处理,以增加防水效果的持久性。
4. 注意事项在屋面墙角注浆堵漏施工过程中,需要注意以下事项:- 确保注浆材料的质量,选择具有良好密封性和耐候性的产品。
- 注浆材料的搅拌比例应按照产品说明进行调配,以确保施工效果。
- 在施工过程中必须佩戴适当的个人防护装备,如手套、口罩等。
- 注浆施工时要均匀填充墙角缝隙,确保注浆材料能够充分渗透并填满缝隙。
- 注浆材料固化后,需要进行防水处理,以增加防水效果的持久性。
- 在施工过程中避免与降雨或其他水源接触,以免影响注浆效果。
5. 总结屋面墙角注浆堵漏施工是一种常用且有效的防水方式。
通过清洁墙角、准备注浆材料、注浆施工、整平和防水处理等步骤,可以有效堵漏并增加墙角的防水性能。
在施工过程中需严格按照材料说明和注意事项进行操作,以确保施工效果和使用寿命。
高压灌浆整治房屋渗漏施工工法
高压灌浆整治房屋渗漏施工工法高压灌浆整治房屋渗漏施工工法一、前言房屋渗漏是建筑工程中常见的问题,需要采取有效的措施进行整治。
高压灌浆整治房屋渗漏施工工法是一种常用的解决方案,本文将介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例。
二、工法特点高压灌浆整治房屋渗漏施工工法具有以下特点:1. 施工工艺简单:该工法通过高压泵将灌浆材料注入渗漏部位,无需解体旧结构,施工过程简便高效。
2. 效果显著:高压灌浆能够将灌浆材料充分渗入渗漏部位,填充孔隙、堵塞裂缝,提高墙体的防水性能。
3. 广泛适用:适用于各类房屋出现的渗漏问题,包括墙体渗漏、地下室渗漏、屋顶渗漏等。
4. 经济实用:相对于拆除重建的成本,高压灌浆整治房屋渗漏的费用较低,同时能节省时间和人力资源。
三、适应范围高压灌浆整治房屋渗漏施工工法适用于各类建筑物,包括住宅、商业建筑、工业厂房等。
无论是新建还是旧建,都可以采用该工法进行渗漏整治。
四、工艺原理高压灌浆整治房屋渗漏的工艺原理是通过高压泵将灌浆材料注入渗漏部位,达到堵塞孔隙和裂缝的目的。
具体的施工工艺包括以下几个步骤:1. 清洗准备:清除渗漏部位的积水、尘土和杂物,保持渗漏部位的干燥。
2. 紧固处理:对有松动的部位进行固定,确保施工过程的稳定性。
3.钻孔处理:在渗漏部位进行合理的钻孔,以便灌浆材料渗透到深层孔隙。
4. 注浆施工:使用高压泵将灌浆材料注入钻孔,充分填充孔隙和裂缝。
5. 封堵处理:在完成注浆施工后,对钻孔进行封堵,确保灌浆材料固化后不会外泄。
6. 整理清理:清理施工现场,确保施工质量和安全。
五、施工工艺高压灌浆整治房屋渗漏的施工过程如下:1. 施工前准备:清洗渗漏部位,确保干燥;紧固松动部位以确保施工过程的安全性。
2. 钻孔处理:根据渗漏情况,在渗漏部位进行合理的钻孔,并进行清理。
3. 灌浆施工:使用高压泵将灌浆材料注入钻孔,充分填充孔隙和裂缝。
专业知识施工技术:防渗墙施工技术
本文极具参照价值,如若适用请打赏支持我们!不胜感谢!【专业知识】施工技术:防渗墙施工技术大于大于大于一、深层搅拌桩连续造墙施工技术深层搅拌水泥土防渗墙采用单轴、多轴深搅桩机施工。
其原理是用深搅桩机钻孔至预定深度,向孔中注入水泥浆液,用螺旋型钻头进行搅拌,尽量使土体和水泥浆逼迫拌合平均而凝结,形成水泥土柱,互相搭接成墙,起到防渗作用。
1.双动力三头深层搅拌桩机的施工方法搅拌桩机按防渗墙轴线定位,依据桩机上的连通管调平机座,偏斜率应小于5‰ 。
桩位对中偏差不大于50mm。
安水泥浆液制备系统,水泥浆液严格过滤,在灰浆搅拌机和集料斗前各设一过滤网。
管线连结:用压力胶管连结灰浆泵出口与深层搅拌机的送浆管进口。
试运转。
调整搅拌速度,不得高出设计规定值的10%;调整提升速度,一般控制在1m/min 左右;送浆管路和供水管路畅达;各种仪表应能正确显示,检测数据正确。
喷浆搅拌下沉。
先启动浆泵至钻头出浆,再启动主机,使其正向转动,并选钻头向下推进挡,直至设计深度。
喷浆搅拌提升。
当钻进至设计深度时,停钻灌注水泥浆30s,直至孔口返浆,反向旋转提升钻杆,连续注浆,保持孔口轻轻返浆。
当搅拌头提至设计桩顶时,停止提升,搅拌、喷浆数秒,以保证桩头平均密实。
复搅。
搅拌、喷浆数秒后搅拌头正向转动向下推进至设计深度,再反向转动提至桩顶。
此时灌注水泥浆量合适控制(以不拥堵管路为准)。
冲刷管路。
向集料斗中注入清水,开启灰浆泵冲刷管路中残留的水泥浆,直到搅拌头出浆孔喷出清水,并用人工除去粘附在搅拌头上的软土。
今后,移机进行下一个桩的施工。
2.单头深层搅拌桩机施工方法单头机与多头机施工步骤相同,桩机成墙时,单头机比多头机多一个循环,而且不分序。
每次移机,最后成墙厚。
3.深层搅拌法防渗墙的适用范围深层搅法在软土基础加固和防渗办理中拥有较强的适用性,办理后其承载能力和防渗性能可以满足常例要求。
在当前的施工条件下,考虑经济、质量的保证,其适用范围应为废弛砂土,粉砂土、粉质粘土及含少量砾石的土层,甚至有土体架空或洞窟也可施工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1F413020熟悉灌浆、防渗墙施工技术
1F413020熟悉灌浆、防渗墙施工技术1F413020熟悉灌浆、防渗墙施工技术复习要点
1.灌浆施工技术
2.防渗墙施工技术
一单项选择题
1.地基处理中,灌浆按其作用可分为固结灌浆、帷幕灌浆和()等。
a.压力灌浆
b.接触灌浆
c.高压喷射灌浆
d..粘土灌浆
2.地基处理中,灌浆按其作用可分为()、帷幕灌浆和接触灌浆等。
a.压力灌浆
b.固结灌浆
c.高压喷射灌浆
d.粘土灌浆
3.灌浆按工作机理可分为()、高压喷射灌浆、劈裂灌浆等。
a.压力灌浆
b.固结灌浆
c.帷幕灌浆
d.接触灌浆
4.()是通过面状布孔灌浆,以改善岩基的力学性能,减少基础的变形和不均匀沉陷;改善工作条件,减少基础开挖深度的一种方法。
a.帷幕灌浆
b.接触灌浆
c.压力灌浆
d.固结灌浆
5.地基处理中,()是在建筑物和岩石接触面之间进行的灌浆,以加强二者间的结合程度和基础的整体性,提高抗滑稳定,同时也增进岩石固结与防渗性能的一种方法。
a.固结灌浆
b.帷幕灌浆
c.接触灌浆
d.化学灌浆
6.地基处理中,()是一种以高分子有机化合物为主体材料的灌浆
方法。
a.化学灌浆
b.固结灌浆
c.接触灌浆
d.接触灌浆
7.地基处理中,()是将建筑物基础底面以下一定范围内的软弱土层挖去,换填无侵蚀性及低压缩性的散粒材料,从而加速软土固结的一种方法。
a.开挖
b.置换法
c.防渗墙
d.挤实法
8.岩基主要有开挖、()等处理方法。
a.灌浆
b.防渗墙
c.桩基
d.置换法
9.化学灌浆的浆材呈溶液状态,能灌入()以下的微细裂缝,起到堵水防渗以及补强的作用。
a.0.05mm
b.0.1mm
c.0.15mm
d.0.2mm
10.置换法是将建筑物基础底面以下一定范围内的软弱土层挖去,换填无侵蚀性及()的散粒材料,从而加速软土固结的一种方法。
a.无压缩性
b.低压缩性
c.高无压缩性
d.可压缩性
11.防渗墙墙体材料采用普通混凝土时,其水泥强度等级要求不低于()。
a.32.5
b.42.5
c.52.5
d.62.5
12.桩柱体防渗强施工主要是采用()小直径深层搅拌桩成墙。
a.单头
b.锥头
c.多头
d.圆头
13.对于地基属于砂砾石层较浅、承受水头不大的临时性的小型防渗工程,宜采用()作为灌浆材料。
a.水泥黏土砂浆
b.水泥黏土浆
c.黏土浆
d.水泥浆。
14.下列设备中,哪一组属于高压喷射灌浆基本方法中的三管法施工()。
a.高压泥浆泵;
b.高压泥浆泵,清水泵
c.高压清水泵,空压机
d.高压清水泵,空压机,泥浆泵。
15.下列材料中,属于防渗墙墙体柔性材料的是()。
a.固化灰浆
b.普通混凝土
c.掺粉煤灰混凝土
d.掺黏土混凝土。
16.锯槽法是采用锯槽机开挖成槽后浇筑混凝土成墙。
适用于下列()地层。
a.喀斯特
b.页岩
c.砂砾石
d.粉土。
17.控制防渗墙各项指标的基准是()。
a.平整场地
b.挖导槽
c.导墙
d.安装挖槽机械设备。
18.具有胶结情况好,结石强度高,制浆方便的优点的灌浆材料是()。
a.水泥浆b.水泥黏土浆c.黏土浆d.水泥黏土砂浆
19.胶结慢,强度低,多用于砂砾石层较浅,承受水头不大的临时性的小型防渗工程中的灌浆材料是()。
a.黏土浆b.水泥浆c.水泥d.水泥黏土浆
20.固结灌浆压力一般控制在()。
a.0.3~0.4mpab.0.3~0.5mpa
c.0.3~0.7mpad.0.4~0.7mpa
21.灌前简易压水试验,采用单点法,试验孔数一般不宜少于总
孔数的()。
a.6%b.7%c.5%d.10%
22.具有黏度低、抗渗性强、稳定性和耐久性好,低毒性等特性的浆液是()。
a.化学浆液b.水泥浆c.水泥砂浆d.水泥
23.在灌浆前,将浆液的各组成分先混合均匀一次配成,经过气压或泵压压到孔段内,这种化学灌浆方法是()。
a.单液法b.双液法c.液压法d.压液法
24.普通混凝土通常是指除水泥、砂、石、外加剂等一般材料外,不加其他掺合料,抗压强度在()范围内的一般混凝土。
a.7.5~10mpab.7.5~20mpac.6~10mpad.7~i0mpa
25.塑性混凝土在配合比方面水泥用量较小,一般仅为()。
a.80~100kg/m3b.70~100kg/m,
c.60~100kg/m3d.80—110kg/m3
26.槽孔连续,防渗墙整体防渗性好是()的特点。
a.锯槽法b.射水法c.冲击钻槽法d.挖槽法
二多项选择题
1.灌浆按其作用分为()。
a.固结灌浆
b.化学灌浆
c.高压喷射灌浆
d.帷幕灌浆
e.接触灌浆
2.砂砾石地基的处理方法主要有()等。
a.挤实法
b.防渗墙
c.排水法
d.开挖
e.帷幕灌浆
3.水利水电工程常用的灌浆浆液有()。
a.水泥浆
b.水泥粘土浆
c.粘土浆
d.水泥粘土砂浆
e.固化灰浆
4.固结灌浆施工工艺包括()等。
a.钻孔
b.压水试验
c.灌浆
d.开挖
e.封孔
5.化学灌浆具有()等特性。
a.粘度低
b.抗渗性强
c.稳定性好
d.耐久性好
e.无毒性
6.防渗墙墙体材料主要有()。
a.普通混凝土
b.粘土
c.粘土混凝土
d.固化灰浆
e.塑性混凝土
7.化学灌浆的工序是()。
a.钻孔及压水试验b.钻孔及裂缝的处理c.埋设注浆嘴和回浆嘴
d.封闭、注水和灌浆e.预先配制这种溶液盛在容器内
8.高压喷射灌浆形式有()。
a.旋喷b.立喷c.摆喷
d.定喷e.散喷
9.槽孔型混凝土墙施工依槽孔的成槽方法有()。
a.射水法b.抓斗开挖槽孔c.冲击钻或回转造槽孔
d.锯槽法e.深层搅拌桩成墙
10.在帷幕灌浆中,下列那些因素与灌浆压力有关()。
a.孔深
b.岩层性质
c.灌浆孔的排数
d.灌浆段上有无压重
e.灌浆材料。
11.下列那些浆材可用于含有大量0.10mm微细裂缝的地基灌浆处理的是()。
a.水泥浆
b.水玻璃
c.黏土浆
d.聚氨酯
e.水泥黏土浆
12.导墙作为防渗墙各项指标的基准,主要是因为其()。
a.指示挖槽位置
b.防止槽壁顶部坍塌
c.保证地面土体稳定
d.影响防渗墙施工进度
e.决定防渗强的稳定性。
13.下列属于防渗墙的施工质量检查和控制方面内容的是()。
a.槽孔的几何尺寸和位置
b.混凝土的塌落度
c.混凝土浇筑时导管的位置
d.混凝土原材料
e.防渗墙的耐久性
[1f413020参考答案]
一单项选择题
1.b;
2.b;
3.a;
4.d;
5.a;
6.c;
7.b;
8.a;
9.b;10.b;
11.a;12.c;13.c;14.d;15.a;16.d;17.c;18.a;19.a;20.b;
21.c;22.a;23.a;24.b;25.a;26.a
二多项选择题
1.ade;
2.bcde;
3.abcd;
4.abce;
5.abcd;
6.acde;
7.abcd;
8.acd;
9.abcd;10.abd;
11.bd;12.abc;13.abcd
1F413020熟悉灌浆、防渗墙施工技术相关内容:。
