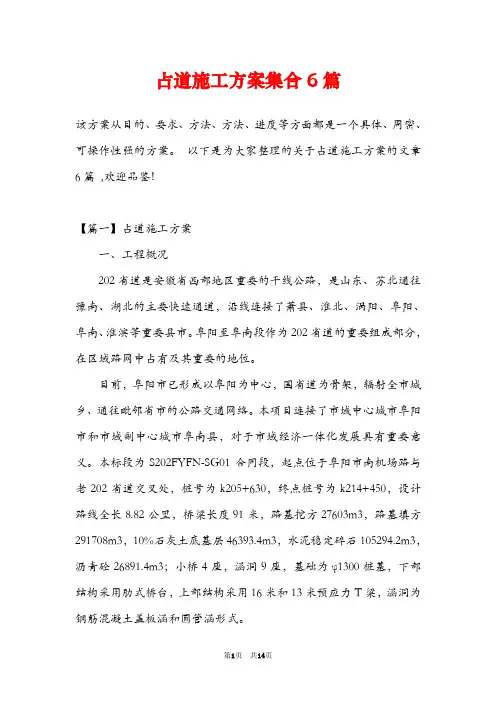

施工临时占道方案完整版

合集下载

占道施工方案集合6篇

占道施工方案集合6篇

占道施工方案集合6篇该方案从目的、要求、方法、方法、进度等方面都是一个具体、周密、可操作性强的方案。

以下是为大家整理的关于占道施工方案的文章6篇,欢迎品鉴!【篇一】占道施工方案一、工程概况202省道是安徽省西部地区重要的干线公路,是山东、苏北通往豫南、湖北的主要快速通道,沿线连接了萧县、淮北、涡阳、阜阳、阜南、淮滨等重要县市。

阜阳至阜南段作为202省道的重要组成部分,在区域路网中占有及其重要的地位。

目前,阜阳市已形成以阜阳为中心,国省道为骨架,辐射全市城乡、通往毗邻省市的公路交通网络。

本项目连接了市域中心城市阜阳市和市域副中心城市阜南县,对于市域经济一体化发展具有重要意义。

本标段为S202FYFN-SG01合同段,起点位于阜阳市南机场路与老202省道交叉处,桩号为k205+630,终点桩号为k214+450,设计路线全长8.82公里,桥梁长度91米,路基挖方27603m3,路基填方291708m3,10%石灰土底基层46393.4m3,水泥稳定碎石105294.2m3,沥青砼26891.4m3;小桥4座,涵洞9座,基础为φ1300桩基,下部结构采用肋式桥台,上部结构采用16米和13米预应力T梁,涵洞为钢筋混凝土盖板涵和圆管涵形式。

二、施工方法根据阜阳至阜南公路车流量大的现场实际情况,我项目部在原公路两侧拓宽部分采用挖机清淤清表、土方填筑、分层碾压外,再以老路中心线为断面半幅开挖施工。

三、施工安全措施1、总体要求:本工程在公路处施工过程中,保证无重大伤亡事故,轻伤控制在2‰,对区内人员无任何伤害和无交通事故等安全事故。

2、安全围挡:本段施工过程中,严格按照市政工程城市施工安全文明施工的要求执行,为了保证施工安全,我项目部在重点施工部位采用彩钢板搭设围挡,采用钢管作围挡骨架,以保证围挡的刚度要求。

其次是采用隔离墩、警戒绳围挡;围挡采用分段设置,即在哪段施工哪段采用围挡封闭,确保施工安全。

3、安全警戒标识:在施工过程中,为了保证安全,我项目部在施工区域设置安全警戒标志标识,围挡顶部夜间设置红色警示灯等设施,车行道繁忙处设置安全交通指挥人员,并按照交通部门的要求设置性感应的交通指示反光椎等道路设施,确保安全施工和人员车辆等的安全。

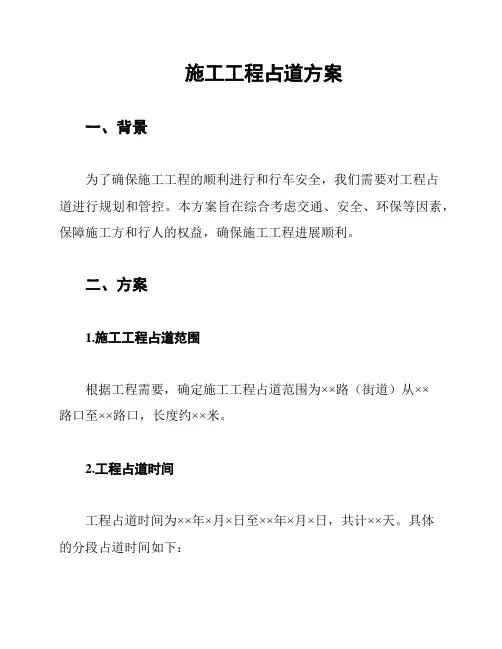

施工工程占道方案

施工工程占道方案

施工工程占道方案一、背景为了确保施工工程的顺利进行和行车安全,我们需要对工程占道进行规划和管控。

本方案旨在综合考虑交通、安全、环保等因素,保障施工方和行人的权益,确保施工工程进展顺利。

二、方案1.施工工程占道范围根据工程需要,确定施工工程占道范围为××路(街道)从××路口至××路口,长度约××米。

2.工程占道时间工程占道时间为××年×月×日至××年×月×日,共计××天。

具体的分段占道时间如下:- 第一阶段:××年×月×日至××年×月×日,共计××天- 第二阶段:××年×月×日至××年×月×日,共计××天- 第三阶段:××年×月×日至××年×月×日,共计××天3.交通引导方案(1)针对施工期间因占道施工带来的车辆交通影响,我们将采取以下交通组织措施:- 根据交通流量情况,采取交替放行或分流交通的方式,确保车辆通行顺畅。

- 在施工范围内设置交通标志、路障、警示灯等交通设施,引导车辆绕行或减速慢行。

- 对占道施工现场进行监管,防止车辆由于施工原因发生拥堵。

(2)对交通组织方案的细节,需要在施工前几天对交通组织措施进行公告,并组织相关人员进行现场指引。

4.安全保障措施(1)针对施工期间因占道施工带来的行人安全保障方案,我们将采取如下措施:- 尽量减少对行人的影响,避免对行人出行和通行的干扰。

- 在施工范围内设置安全警示标志、路障等安全设施,加强现场安全监管。

占道施工安全专项方案

占道施工安全专项方案

一、编制目的为确保占道施工期间的道路交通安全,降低施工对周边环境的影响,保障施工人员、过往行人和车辆的安全,特制定本安全专项方案。

二、编制依据1. 《中华人民共和国道路交通安全法》2. 《市政工程施工及安全管理规定》3. 《建筑施工安全生产管理条例》4. 《施工现场临时设施设计规范》三、施工概况1. 施工地点:XX路段2. 施工内容:道路拓宽、地下管线铺设等3. 施工工期:XX个月四、安全组织机构1. 成立占道施工安全管理领导小组,负责全面协调和管理施工安全工作。

2. 设立安全监督员,负责现场安全监督检查。

五、安全措施1. 施工围挡设置:- 施工区域设置符合规定的围挡,高度不低于2.5米,围挡上设置警示标志和施工标识。

- 围挡内设置临时照明设施,确保夜间施工安全。

2. 交通组织:- 根据施工进度和道路情况,合理规划施工区域,确保施工区域与通行道路分离。

- 设置临时交通标志、标线,引导车辆、行人合理通行。

- 加强现场交通指挥,确保交通秩序井然。

3. 安全防护:- 施工区域设置安全警示标志,包括安全防护设施、警示灯、警示带等。

- 施工现场设置安全通道,确保人员、物资的通行安全。

4. 人员培训:- 对施工人员进行安全教育和培训,提高安全意识和操作技能。

- 定期组织安全检查,及时发现和消除安全隐患。

5. 应急措施:- 制定应急预案,明确应急组织、救援措施和处置流程。

- 配备应急物资和设备,确保及时应对突发事件。

六、实施与监督1. 施工单位严格按照本方案执行,确保施工安全。

2. 安全监督员定期对施工现场进行监督检查,及时发现和纠正安全隐患。

3. 施工单位定期向主管部门汇报施工安全情况。

七、总结本安全专项方案旨在确保占道施工期间的道路交通安全,降低施工对周边环境的影响。

施工单位应严格按照方案执行,加强安全管理,确保施工顺利进行。

临时占路施工方案(3篇)

临时占路施工方案(3篇)

第1篇一、项目背景随着城市化进程的加快,城市基础设施建设需求日益增长,道路改造、桥梁建设、地下管线敷设等工程越来越多,临时占路施工成为不可避免的现象。

为了保证施工质量和施工安全,同时减少对交通的影响,特制定本临时占路施工方案。

二、施工范围及内容1. 施工范围:本次临时占路施工涉及X市X区X路,全长1000米。

2. 施工内容:- 路基改造:对现有路基进行加固处理,包括更换路基土、铺设新路基等。

- 路面改造:对现有路面进行铣刨、铺设新沥青混凝土路面。

- 桥梁建设:新建一座桥梁,跨越X河。

- 地下管线敷设:敷设排水管道、电缆等。

三、施工组织与管理1. 组织架构:- 施工项目经理:负责整个项目的施工组织、协调和管理。

- 施工技术负责人:负责施工技术指导和质量控制。

- 施工安全负责人:负责施工安全管理和事故处理。

- 施工现场负责人:负责施工现场的具体管理和协调。

2. 管理制度:- 严格执行国家有关施工管理的法律法规。

- 建立健全施工组织设计,明确施工流程、技术要求和质量控制标准。

- 建立健全施工安全管理制度,确保施工安全。

- 建立健全施工进度管理制度,确保施工进度。

四、施工方案1. 施工准备:- 对施工现场进行勘察,了解地质、水文、交通等情况。

- 制定详细的施工组织设计,明确施工流程、技术要求和质量控制标准。

- 准备施工所需材料、设备、工具等。

- 做好施工人员培训和安全教育。

2. 路基施工:- 对现有路基进行清理,去除杂物和不良路基。

- 换填路基土,确保路基的稳定性和强度。

- 铺设新路基,确保路基平整、坚实。

3. 路面施工:- 铣刨现有路面,清除杂物和松散层。

- 铺设基层,确保基层平整、坚实。

- 铺设沥青混凝土路面,确保路面平整、密实。

4. 桥梁施工:- 对桥梁基础进行施工,确保基础稳定。

- 施工桥梁主体结构,确保桥梁安全、耐久。

- 施工桥梁附属设施,确保桥梁功能完善。

5. 地下管线敷设:- 对地下管线进行规划,确保管线布局合理、安全。

临时占道实施方案

临时占道实施方案

临时占道实施方案一、背景。

为了保障城市道路交通畅通,维护市容市貌,规范临时占道行为,特制定本方案。

二、适用范围。

本方案适用于城市道路上的临时占道行为,包括但不限于施工、装卸货物、临时停车等。

三、实施原则。

1. 合理合法,临时占道行为需取得相关部门的批准,符合法律法规要求。

2. 安全优先,临时占道行为需保证行人和车辆通行安全,必要时需设置警示标志和引导人员。

3. 有序进行,临时占道行为需在规定的时间内完成,尽量减少对交通的影响。

四、具体措施。

1. 施工占道。

(1)施工单位需提前向相关部门申请占道许可,明确施工时间和范围。

(2)在占道期间,需设置明显的警示标志和围挡,确保施工区域与行人车辆通行区域分隔清晰。

(3)施工人员需佩戴统一的工作服和安全帽,严格按照施工方案进行作业。

2. 装卸货物占道。

(1)装卸货物需选择在交通流量较少的时间段进行,避免影响道路交通。

(2)在占道期间,需设置临时停车禁止标志,并安排工作人员进行现场引导,确保装卸货物的安全顺利进行。

3. 临时停车占道。

(1)临时停车需选择在不影响交通的位置进行,避免占据行车道或人行道。

(2)车辆停放期间,需设置明显的停车标识,并确保车辆停放不影响交通通行。

五、监督管理。

相关部门应加强对临时占道行为的监督管理,对违规占道行为进行处罚,并及时清理占道障碍。

六、处罚措施。

对违规占道行为的单位或个人,相关部门可依法进行处罚,包括罚款、责令整改等。

七、总结。

本方案的制定旨在规范临时占道行为,保障道路交通安全和畅通,希望各相关单位和个人严格遵守执行,共同维护城市道路秩序。

以上为临时占道实施方案,望周知。

临时占道实施方案

临时占道实施方案

临时占道实施方案一、背景。

为了保障城市道路交通畅通和市民出行安全,我市决定对部分道路进行临时占道施工,现制定本方案,以确保施工期间交通秩序井然,减少对市民出行的影响。

二、施工范围。

本次临时占道实施方案涉及我市A、B、C三条主干道路,具体包括A路段由XX路至XX路,B路段由XX路至XX路,C路段由XX路至XX路。

三、施工时间。

施工时间定于每日晚上22:00至次日凌晨5:00,共计7个小时。

施工期间将临时占用部分车道,但不影响交通主干道的通行。

四、施工内容。

1. 针对A、B、C三条主干道路,施工人员将进行路面修复和管线维护工作。

2. 施工期间将设置临时交通标识和警示牌,引导车辆绕行或减速慢行。

3. 施工现场将配备专业人员进行交通疏导,确保车辆和行人的安全通行。

五、施工管理。

1. 施工单位应提前向交通管理部门申请占道施工许可,并按照许可要求进行施工。

2. 施工单位需配备足够的施工人员和设备,确保施工质量和进度。

3. 施工现场应设置明显的警示标识,确保施工区域的安全通行。

4. 施工结束后,施工单位应及时清理施工现场,恢复道路交通秩序。

六、交通保障。

1. 交通管理部门应加强对施工现场的监督和指导,确保施工期间交通秩序良好。

2. 交通管理部门应及时发布交通管制信息,提醒市民避开施工区域,合理规划出行路线。

七、风险防范。

1. 施工单位应加强安全教育,确保施工人员遵守安全操作规程,严格遵守交通安全法规。

2. 施工单位应配备应急救援人员和设备,应对可能发生的交通事故进行及时处置。

八、总结。

本次临时占道实施方案经过充分论证和协商,能够有效保障施工期间的交通秩序和市民出行安全。

各相关部门和单位应密切配合,确保方案的顺利实施,为城市交通发展和市民出行提供良好保障。

附属工程临时占道施工方案

附属工程临时占道施工方案

附属工程临时占道施工方案一、项目概况为了保证附属工程施工质量和保障施工期间人员和车辆的安全,本方案编制旨在规范附属工程施工的临时占道施工方案。

附属工程临时占道施工范围包括但不限于路面改造、管线维护、公共设施修复等项目。

二、施工单位及相关人员1. 施工单位:XXX建筑工程有限公司2. 项目经理:XXX3. 安全员:XXX4. 质量员:XXX5. 现场作业人员:XXX三、施工前准备1. 按照相关法律法规的要求,申请临时占道施工许可证。

2. 制定《临时占道施工方案》,包括施工范围、施工时间、施工设备、施工人员等。

3. 确保施工现场周边环境的安全,包括清理施工区域的垃圾、破碎物等。

4. 对施工现场周边交通进行管制,设立警示标志和路障,确保施工区域的安全。

四、施工过程1. 按照《临时占道施工方案》的要求,进行施工前的准备工作,包括布置施工设备、施工材料等。

2. 对施工现场进行标识,设置施工警示牌,告知过往车辆和行人注意施工区域的安全。

3. 对施工现场进行道路封闭或交通管制,确保施工现场周边交通秩序正常。

4. 施工现场的施工人员应佩戴安全帽、反光衣等防护用具,并严格遵守安全操作规定。

5. 施工过程中,对附近居民和商户进行及时告知,以减少对周边居民和商户的影响。

6. 对施工现场进行定期巡查和清理,确保施工现场的整洁和安全。

五、施工安全措施1. 严格遵守《建筑施工安全规范》,做好施工安全管理工作。

2. 保证施工现场的施工人员和过往行人的安全,设置警示标志、临时路障等,避免行人和车辆进入施工现场。

3. 对施工车辆进行定期检查和维护,确保施工车辆的安全运行。

4. 严格按照施工计划进行施工,避免施工队伍和施工设备对交通造成严重影响。

5. 在施工现场设置必要的消防器材,确保施工现场的防火安全。

六、施工后清理和整改1. 施工结束后,立即清理施工现场,清除施工材料、设备等。

2. 对施工现场进行检查,确保道路及周边环境的安全和整洁。

工程临时占道的方案

工程临时占道的方案

工程临时占道的方案一、项目名称:xx工程临时占道方案二、项目概况为了保障工程施工的顺利进行,需要对道路进行临时占道,对周边交通和居民生活造成一定影响。

为了最大限度地减少影响,保障施工和周边的安全,特制定本方案。

三、临时占道方案1.施工范围(1)临时占道范围为xx路从xx街到xx街,占用道路宽度为xx米。

(2)占用道路主要用于施工设备、原材料等运输及施工作业。

(3)占道期限为xx年xx月xx日至xx年xx月xx日。

2.临时交通组织(1)占道期间,对于需要经过临时占道路段的车辆,需要提前发布通告并进行引导,引导车辆绕行。

(2)对于居民和商户,需要提前进行沟通,并制定好临时通行方案,保障其生活和业务的正常进行。

3.安全管理措施(1)对临时占道路段进行临时交通标志的设置,清晰明确,引导车辆和行人绕行。

(2)设置临时安全围挡,保障施工区域和周边的安全。

(3)加强现场管理,对施工现场的人员和设备进行严格控制,保障施工安全。

4.环境保护措施(1)占道期间,对施工现场进行周边环境的保护,严禁乱倒渣土和废弃物。

(2)施工现场需配备环保设施,对污水和废气进行集中处理,避免对周边环境造成污染。

5.社会稳定维护(1)在占道前,对周边居民和商户进行充分沟通,保障他们的合法权益。

(2)对于发生的交通、环境、噪音等问题,及时进行处理和调解,保障社会稳定。

四、风险防范措施1.严格执行安全操作规程,加强对施工人员和设备的管理,保障施工安全。

2.对施工现场进行定期巡查,发现问题及时处理,避免事故发生。

3.加强对周边交通的管控,保障行车和行人的安全。

五、占道期间的监督检查1.落实专人负责临时占道工程,及时协调和解决发生的问题。

2.建立临时占道工程的监督检查制度,对施工现场和周边环境进行定期检查。

3.对施工过程中存在的问题进行记录和整改,确保占道期间的安全和顺利进行。

六、临时占道方案的修订和完善1.根据实际施工情况和问题反馈,及时修订和完善临时占道方案。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工临时占道方案 HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】
大渡口城区排水设施改造工程交





二0一五年十二月二十一日
一、工程概况
本工程为“大渡口城区排水设施改造工程”,建设方为大渡口区市政工程
管理处。

本工程采用雨污分流的排水体制,改造污水管网总长,污水管网采用HDPE,管径为DN500-DN700,其中DN500mm管长1127m,DN600mm管长821m,DN700mm管长198m。

本工程施工范围为:1、文体主干路右侧、文体一支路右侧、文体二支路左侧。

2、松青路靠公园侧、翠华街靠陶瓷市场侧。

详见设计文
件及施工图纸。

二、道路现状
1、文体主干路为单向三车道通行,人行道宽3米。

文体一支路、文体二支路为双向两车道,人行道宽4米。

2、松青路为双向五车道,人行道宽2米。

翠华街为单向两车道,人行道宽4米。

主要有公交车、小车及小货车通行。

施工期间临时占用一个车道,基本能满足道路通行。

三、临时占道方案
根据我部施工组织和劳动力,组织施工部署和工期安排如下:
一阶段:计划施工时间(文体路主干路人行道、文体一支路人行道、文体二支路人行道共设三个点,有两个路段需要过公路,配备三个作业班组。

先进行人行道施工,待人行道施工完成后集中进行排污管道过公路施工。

人行道施工时间为上午8:00——下午18:00,公路集中施工时间为晚上8:00——凌晨4:30,凌晨4:30——5:30为道路恢复时间。

二阶段:计划施工时间(松青路、翠华街共设三个点,配备三个作业班组。

有五个路段需要过公路,配备三个作业班组。

先进行人行道施工,待人行道施工完成后集中进行5条排污管道过公路施工。

人行道施工时间为上午8:00——下午18:00,公路集中施工时间为晚上8:00——凌晨4:30,凌晨4:30——
5:30为道路恢复时间。

四、占道方案实施
工程施工前将临时占道方案包括占用时间、占道位置、占道范围上报市政
工程主管行政部门和公安交通管理部门审批准后按照获准的占用时间、占道位
置、占道范围实施。

五、交通导行措施
(一)布置原则
1、在占道施工期间交通导行方案必须周密考虑各种因素(满足社会交通流量),保证高峰期的要求选取最佳方案并制定有效的保护措施。

2、交通导行方案要有利于施工组织和管理确保车辆行人安全顺利通过施工区域。

且使施工对人民群众、社会经济生活的影响降到最低。

3、交通组织方案应与现场平面布置基本一致。

(二)交通组织方案实施
1、根据工程特点在分流点相临的道路入口处设置相应的施工警示标志。

2、警示、禁令、施工区标志设置慢车道、主车道、中央分隔带或采用竖向牌面形式附着在路边其他立柱形物体上。

3、现场配备经交管部门审核的专用交通围护设施防撞筒、交通警示牌、交通导向牌、交通限速牌、交通专用隔离带、警示灯、围档等报交通部门审批。

4、总体布置距上游过渡区起点100m设置施工区标志牌“前方施工100米”、距上游过渡区起点50米设置警告标志“工程施工”上游过渡区起点设置施工区标志“车辆慢行”夜间施工安装施工警示灯沿施工范围边缘每2米设置锥筒一个。

(三)交通维护保证措施
1、施工中积极与交通管理部门协调配合严格按批准的路段、范围和夜间施工并设专人现场疏导通告车辆。

2、按施工组织设计设置围挡严格控制临时占路范围和时间确保车辆行人安全顺利通过施工区域。

3、按照相关规定设置临时交通导行标志、设置路障、隔离设施。

4、配置现场交通设施管理维护人员,保证设施有效维护使用。

(四)交通安全措施
1、凡在道路上施工作业人员,必须是接受专门交通培训的人员,必须有与项目部签订的交通安全协议,否则一律不允许在道路上施工。

发现未受过交通安全教育和未签订交通安全协议的人员,项目部要坚决停止其工作,凡不听劝阻或私自进入道路内从事作业的人员,项目部要对其进行教育并对所在班组负责人进行批评、处罚。

2、在夜间进行施工时,施工作业人员必须戴安全帽、穿反光背心,用筒或围档进行隔离或封闭并设置路障专人指挥车辆。

3、在道路上施工的所有人员,要听从项目部交通安全负责人的指挥,不能自以为是要遵守纪律、做到令行禁止。

4、道路内进行施工作业前,项目部要与当地交通管理部门取得联系,征得交通部门同意后,请交通管理部门派专人协助交通管理工作。

5、交通协管员要服从交通安全员的命令,按国标及交通导行方案的要求配齐各种交通标志、标牌等设施并在交通安全员的指挥下摆放各种设施。

6、交通协管员要监守本岗位工作,不得做与本岗位无关的其它事情,要集中精力做好协管工作,如有特殊事情需要暂时离开工作岗位,要先向交通安全请假,待批准和接替人员到岗后方可离开岗位。

7、协管员要服从交通民警的工作指挥,发生情况要及时向有关部门负责人汇报。

8、对交通导行的围档,要采取加固措施,保证其稳定牢靠,经常进行安全检查,出现问题要及时修理,防止在自然力的作用下倾倒。

9、用于交通导行的各种交通标志,要保证其表面清洁,具有夜间指标作用反光膜表面要经常进行擦洗、防止被污染泥浆封严,保证其警示功能齐全,交通设施损坏的要及时修复。

10、当班施工完毕或工程施工结束,应及时撤除机械设备、设施清理施工现场,做到工完料清、不留后患、及时恢复交通。

相关文档
最新文档
