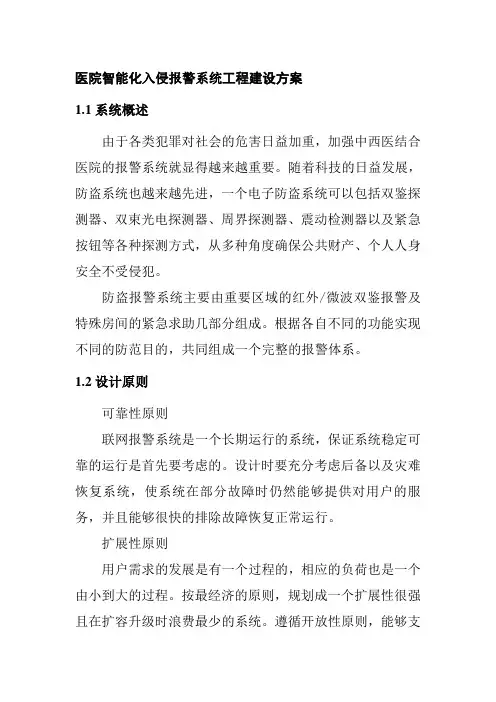

医院入侵报警系统施工方案与技术措施
1.工艺流程
布置原则是:先敷设管线,而后安装控制中心系统设备,再安装报警探测器,安装与工程的内装修同步。报警系统施工顺序是:布管穿线----控制设备安装调试----前端设备的安装、调试----统调----系统验收。
2.导线、电缆规定及穿线方法:室内报警采用红外幕帘探测器、紧急按钮及脚踢式开关,敷设时按综合布线规定和方法进行敷设。缆线布放前应核对规格、程式、路由及位置与设计规定相符。
电缆敷设时应根据设计图上各段线路的长度来选配电缆。避免电缆接续,当必须中途接续时应采用接插件。缆线在布放前两端应贴有标签,以表明起始和终端位置,标签书写应清晰、端正和正确。电源线宜与信号线、控制线分开敷设。
缆线的布放应平直,不得产生扭绞、打圈等现象,不应
受到外力的挤压和损伤。电缆的弯曲半径应大于电缆直径的15倍。电缆敷设完成后应用万用表检测电缆的屏蔽层与线芯是否绝缘,线芯是否接地。
3.设备安装方法
在施工前,应对图纸、现场情况、材料设备的到货情况进行全面了解,具备条件时才可施工,施工中应做好隐蔽工程的施工验收,并做好记录。
管线敷设时,建设单位应会同设计、施工单位对管线敷设质量进行随工验收,并填写“隐蔽工程随工验收单”。施工时应配合相关专业。石材上、吊顶上紧急按钮、探测器、现场报警键盘及声光报警器的安装注意应预留检修口等工作。
1)系统组成:防盗报警系统一般由探测器、紧急按钮、现场报警键盘、声光报警器、报警主机、报警显示系统组成。
2)探测器的安装

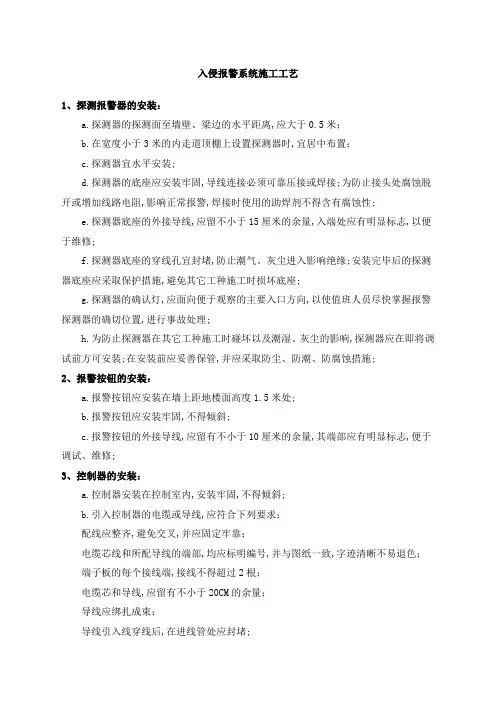

各类探测器的安装,应根据所选选产品的特性、警戒范围要求和环境影响等,确定设备的安装点(位置和高度);
探测器底座和支架应固定牢固;导线连接应牢固可靠,外接部分不得外露,并留有适当余量。
