公路改造工程警示标识设置依据及原则

公路改造工程警示标识设置依据及原则

公路改造工程警示标识设置依据及原则1、设置依据按照《公路养护技术规范》及《公路养护安全作业规程》的规定和要求设置各种警告、过渡、缓冲、作业和下游过渡终止区标志,在交通封闭路段,每500米设置一名交通安全员。

在施工现场,所有人员必须穿反光安全作业服。

(1)警告区:警告区长度不小于1500m,警告区内每隔一定距离应设置有关标志,在作业点后方1000M处摆放国标[5768]施工标志,第一个警告标志到下一个标志的间距不超过300m,最后一个标志离上游过渡区的第一个渠化装置的间距不小于150m,其余各标志的间距在100m至300m之间。

警告区内应设置限制速度标志,前方施工标志,前方车道变窄标志、禁止通行标志等。

(2)过渡区:一般分上游过渡和下游过渡区。

当车辆行驶至上游过渡区时,车速应小于40km/h。

该区长度为65~100m,在上游过渡区前应设置禁止驶入标志.下游过渡区的长度大于30m。

(3)缓冲区:缓冲区的长度应为80m。

其上游过渡区之间应设置路障。

(4)作业区:作业区是作业人员活动和工作的地方。

其长度一般根据作业或施工的需要而定。

车道与作业区之间必须设置隔离装置。

作业区布置还应为工程车辆提供安全的进、出口。

(5)终止区:终止区的长度不小于30m。

终止区的末端,应解除所设限制标志。

2、交通标志设置(1)禁止标志:①.禁止超车标志:设在禁止超车路段的起点处。

②.解除禁止超车标志:设在禁止超车路段的终点处。

③.限制速度标志:设在限制车速路段的起点,标志牌上标明所限制车速路段的起点,标志牌上标明所限制的速度。

④.限制速度标志:设在限制车速路段的终点处。

(2)警告标志:①.前方施工标志:设在警告区的起点处。

②.前方车道变窄点标志:设在变窄点前至少200m处。

③.双向通行标志:设在双向通行路段前至少400m处。

(3)警示标志:①、前方绕行标志:设在需要绕行的车道进出处前至少200m处。

②、各种直行、转弯和单向行驶标志:设在需要直行、转弯和单向行驶路段前200m处。

养护工程施工交通组织及作业点布设方案

养护工程施工交通组织及作业点布设方案

养护工程施工交通组织及作业点布设方案1、施工单位在实施施工前,应当在施工路段前1公里起设置多级提示标志,在施工路段内设置多级明显的施工标志、限速标志、禁令标志、导向标志、安全标志,需要车辆绕行的,应当在绕行路口设置标志.施工标志、安全标志应当齐全、规范清晰、视认性好、设置地点准确、设置牢固,应当能够有效地提示和引导驾驭人员通过施工路段或者绕行分流,并根据工程进度及时调整设置地点和内容。

路面开挖等危险处用红白相间的护栏围挡,夜间设红色标志灯,设置明显提示标志牌。

施工单位应当在施工作业车辆、机械上设置明显的施工作业标志,自觉遵守施工路段现场管理的有关规定,严禁占用行车道作业、占道停止、占道堆放,夜间施工或者停放作业车辆、机械的现场应当设置反光警示标志;夜间或雾天需设置警示灯。

施工作业现场交通管理标志的形状、图案、颜色按《道路交通标志和标线》(GB5768-1999)进行制作。

施工单位必须制作足够的安全标志以备随时补充。

2、施工单位必须密切与业主配合做好保畅通工作,设专人负责组织实施。

3、施工单位必须成立专门的道路维护组负责对施工路段的道路及时进行经常养护,做到通道平整、无坑槽、不积水,保证车辆安全畅通。

无专人养护或养护不及时的,将按规定予以处罚。

4、严禁占道作业及占用通车道堆放材料、停放车辆。

5、遇到车辆在施工路段出现故障抛锚需要拖离时,施工单位必须立即派铲车无条件将其脱离,避免造成堵车.6、施工路段两侧需有人员24小时执勤,交通高峰期应有交通警察维持交通秩序,施工路段内路口、行车道狭窄、视线不良处需派人执勤,施工路段内应有人员流动巡查。

7、为交通疏导人员配备必要的交通、通讯等设备设施。

8、制定大型车辆和超限车辆通行方案。

9、施工路段现场执勤人员应当挂牌上岗、规范执勤、文明管理,合理掌握两端放车时间。

10、相邻施工路段应相互协调,密切配合。

下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除!祝各位朋友生活愉快!员工年终工作总结【范文一】201x年就快结束,回首201x年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难和挫折时惆怅,时光过得飞快,不知不觉中,充满希望的201x年就伴随着新年伊始即将临近。

施工路段标志标牌及围挡的设置

施工路段标志标牌及围挡的设置

施工路段标志标牌及围挡的设置科学、合理、规范地设置施工路段标志标牌及围挡,不仅关系到施工现场的施工安全,而且涉及过往车辆人员的通行效率和通行安全,尤其在边通行边施工的公路施工现场更为重要,如何按照《公路法》、《公路工程施工安全技术规程》和《公路养护作业安全规程》之规定做好施工路段现场安全管理和安全保通工作,是圆满完成公路工程施工任务的前提条件和必然要求。

以下通过图片案例介绍公路单幅(或半幅)封闭施工、公路全封闭施工、县乡公路涉路施工、设置标志标牌及围挡的注意事项以及总体要求,仅供参考。

一、单幅(或半幅)封闭施工,改行另幅(或另半幅)通行按照《公路养护安全作业规程》的要求,在施工作业控制区段,按照警告区、上游过渡区、缓冲区、作业区、下游过渡区、终止区的要求设置警示标志、标牌:1、警告区根据公路等级、车流量、设计时速等要求,一般宜分别在工作区前方1000米至200米范围内设置两块以上施工标志牌,包括前方施工、减速慢行等警示信息,用以警告车辆驾驶员已经进入施工作业路段,按交通调整行车状态。

图片1:警告区第一块施工标牌,包含施工作业方位、限速等警示信息图片2:警告区第一块施工标牌,包含施工作业方位、限速等警示信息2、上游过渡区设置锥形警示标志以及左道(或右道)封闭标志、向左(或向右)行驶标志等指示标牌,必要时可增设醒目的彩旗,保证车辆平稳地从封闭车道的上游横向过渡到缓冲区旁边非封闭车道的路段;3、上游过渡区和工作区之间应设置必要的50米左右的缓冲区,缓冲区宜设置锥形警示标志隔离行驶车辆,当车辆意外驶入封闭车道时起到缓冲作用;图片3:上游过渡区,包含限速信息的引导标志牌图片4:上游过渡区,包含混合交通、禁止超车等信息的警示标牌图片5:上游过渡区,包含混合交通、减速慢行、限速等信息的警示标牌图片6:上游过渡区,包含混合交通、减速慢行、限速等信息的警示标牌图片7:缓冲区,醒目的引导标牌图片8:缓冲区,醒目的引导标牌图片9:过渡区及缓冲区,醒目的施工标牌、导向标牌、警示标志及爆闪灯4、工作区宜设置醒目的道路封闭标牌、路栏(或彩钢瓦)等封闭施工区的防护设施,同时在工作区起点位置设置黄色爆闪灯,爆闪灯要满足24小时全天候正常工作,警示和阻止过往车辆驶入工作区;5、下游过渡区应设置导向标牌、标志,引导过往车辆进入正常车道;6、终止区宜设置解除限速、混合交通或超车等交通标志,使驾驶员明白已经通过了施工路段,恢复正常的行车状态;图片10:工作区,醒目的封闭道路标牌及封闭设施图片11:工作区,醒目的封闭道路标牌及封闭设施图片12:下游过渡区,导向标牌、标志图片13:下游过渡区,导向标牌、标志图片14:下游过渡区,导向标牌、标志7、局部小范围路面病害维修施工图片15:施工标牌、警示标志等摆放情况图片16:施工标牌、警示标志等摆放情况二、全封闭施工,设置交通便道1、在封闭施工路段前方可绕行的路口等,设置车辆绕行的指示标牌(或公告牌),提醒过往车辆人员注意按绕行线路行驶。

公路养护安全生产基本知识

公路养护安全生产基本知识

公路养护安全生产基本知识养护安全设施的设置是为了保护养护维修作业人员和设备安全,警告、提醒和引导车辆和行人通过养护维修作业控制区域加强安全防范意识。

一.公路养护作业安全设施主要有:1.交通标志与标线:用于养护维修的标志标线属于临性安全设施,交通标志与标线应组合使用。

2.隔离墩和防撞桶(墙):在养护维修作业中,可用作渠化交通的安全设施有锥形交通路标、安全带、路栏、施工墩和防撞桶等。

3.移动式移动标志车:带有动力装置或可移动装置(拖车)的安全防护设施,颜色应为醒目黄色,装有黄色施工警告灯,其后部有醒目的标志牌,使用时其尾部应向交通流方向,设置于上游过渡区内或换冲区内。

4施工警告灯号:应符合《道路交通标志和标线》(GB5768-1999)规定。

5.夜间照明设施:当夜间进行养护维修作业时,应设置照明设施,照明设施必须满足作业要求,并覆盖整个工作区域。

6 养护安全设施的设置与撤除:当进行养护维修作业时,应顺着交通流方向设置安全设施。

当作业完成后,逆着交通流向撤除为养成护作业而设置的有关安全设施,恢复正通。

公路养护安全作业规程2 术语与符号2.1 术语2.1.1 养护维修作业控制区(Traffic Contral Zone for Maintenance Work)为公路养护维修作业所设置的交通管理区域,分为警告、上游过渡、缓冲、工作、下游过渡和终止等六个区域。

2.1.2 警告区(Warning Area)从作业控制区起点设置施工标志到上游过渡区之间的路段,用以警告车辆驾驶员已经进入养护维修作业路段,按交通调整行车状态。

2.1.3 警告区最小长度(Minimum Length of Warning Area)保证驶入警告区的车辆减速至工作区规定的限速所需要的警告区路段的最短长度。

2.1.4 上游过渡区(Upstream Transition Area)保证车辆平稳地从封闭车道的上游横向过渡到缓冲区旁边非封闭车道的路段。

公路养护安全施工作业区布设办法

公路养护安全施工作业区布设办法

公路养护施工作业区布设办法目录第一章总则 ...................................................................... - 2 - 第二章作业前准备 .......................................................... - 2 - 第三章作业区布设规定................................................... - 3 - 第四章交通恢复 ............................................................ - 16 -公路养护安全施工作业区布设办法第一章总则第一条为加强我局公路养护施工作业安全管理,规范施工现场安全标志和安全防护设施的设置,防止施工安全事故,保障人身和财产安全,根据《中华人民共和国公路法》、《中华人民共和国道路交通安全法》、《XX省高速公路管理条例》、《公路养护安全作业规程》JTG H30-2015法律法规,制订本办法。

第二条本办法适用XX公路管理局局属高等级公路和普通干线公路养护施工作业区布设管理。

第二章作业前准备第三条作业前的安全教育(一)通过对施工作业人员教育与管理,提高作业人员自身的安全意识、自我保护意识和法律观念。

安全教育内容下列:1.有关安全的法律、法规、安全作业规程:2.维修安全作业责任制和安全工作目标、管理办法;3.安全作业的方案,安全作业常识;4.安全隐患及事故案例分析:5.事故应急措施和自救常识。

(二)建立健全的考勤与考核制度,定期对培训内容、人员签到、发言记录等情况进行检查,培训结束后应进行安全技术考- 2 -核,合格者方可上岗。

第四条作业装备的准备作业前要准备足够的安全作业服、设施、灯具与作业区标志,并做到损坏或故障时能及时补充或更换。

作业标志和设施必须符合《GB5768-2009道路标志与标线标准》,作业装备可外购或自己生产,但不能擅自修改颜色、外观及尺寸。

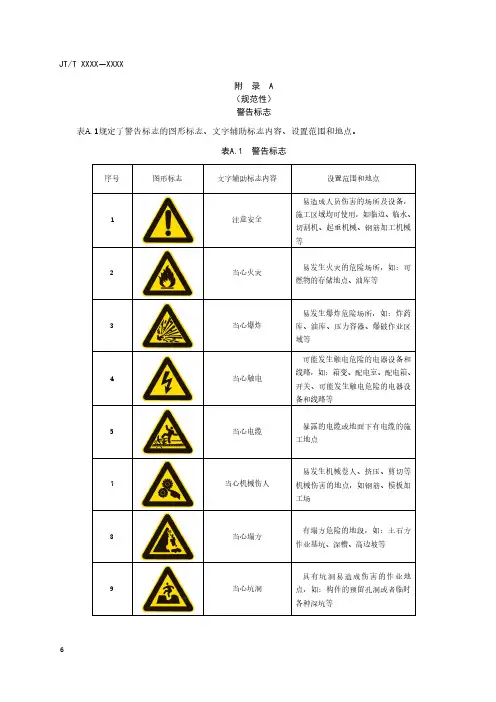

公路工程施工警告、禁止、指令、提示、消防设施标志

公路工程施工警告、禁止、指令、提示、消防设施标志

机械伤害的地点,如钢筋、模板加
工场
有塌方危险的地段,如:土石方
8
当心塌方
作业基坑、深槽、高边坡等
具有坑洞易造成伤害的作业地
9
当心坑洞
点,如:构件的预留孔洞或者临时
各种深坑等
6
表A.1 警告标志(续)
JT/T XXXX—XXXX
序号
图形标志
文字辅助标志内容
设置范围和地点
易发生落物危险的地点,如:高处
12
禁止跨越
现场作业的沟坑等
不允许攀爬的危险地点,如:有坍塌
13
禁止攀登
危险的高边坡、建筑物、高大设备等
不允许跳下的危险地点,如:沟、坑
14
禁止跳下
等有一定高度的地方
高温、塌陷、坠落、翻转、易损等易
15
禁止坐卧
于造成伤害的设备、设施表面
高温、塌陷、坠落、翻转、易损等易
16
禁止蹬踏
造成伤害的设备、设施表面
存在有害气体的有限空间、隧道等
25
当心有害气体中毒
场所
26
注意防尘
扬尘较多的施工场所
8
附录B (规范性)
禁止标志
表B.1规定了禁止标志的图形标志、文字辅助标志内容、设置范围和地点。
表B.1 禁止标志
JT/T XXXX—XXXX
序号
图形标志
文字辅助标志内容
设置范围和地点
有甲、乙、丙类火灾危险的场所和禁
26
禁止通行
上通行的入口处
11
JT/T XXXX—XXXX
附录C (规范性)
指令标志
表C.1规定了指令标志的图形标志、文字辅助标志内容、设置范围和地点。

公路养护安全作业规程题库

公路养护安全作业规程题库

公路养护安全作业规程题库一、填空题1、公路养护维修作业控制区由警告区、上游过渡区、缓冲区、工作区、下游过渡区和终止区组成。

2、当夜间进行养护维修作业时,应设置照明设施。

3、L s符号表示:车道封闭上游过渡区长度。

4、同一方向不同断面的相同车道同时维修作业,下游工作区距上游上作区1000m以上时,应在下游工作区前端设置施工标志。

5、同一方向不同断面的不相同车道不宜同时维修作业。

6、过渡区一般有两种:上游过渡区和下游过渡区。

7、当匝道长度比警告区最小长度短时,作业控制区最前端的交通标志可设置于匝道的起点处。

8、黄色路面标线为临时性路面标线。

9、请图中空白两段为养护维修作业控制区的上游过渡区、缓冲区。

10、图中空缺标志为左道变窄。

11、警告区的长度由车辆在警告区内改变行车状态所需要的时间以及在作业控制区附近车辆发生拥挤时的最大排队长度所决定的。

12、在作业控制区的分区中,警告区是最重要的一个分区。

13、特大桥的养护维修作业控制区应根据需要设置限载标志。

14、高速公路中央分隔带绿化浇水作业时,浇水车辆尾部必须安装发光可变标志牌。

15、凡在公路上进行养护维修作业的人员必须穿着带有反光标志的桔红色工作装,管理人员必须穿着带有反光标志的桔红色背色。

16、《公路养护安全作业规程》(JTG H30-2004)自2004年9月1日起实施。

17、《公路养护安全作业规程》(JTG H30-2004)适用于三级及三级以上公路的养护维修作业,四级公路可参照执行。

18、缓冲区是指上游过渡区和工作区之间的路段。

19、当需要封闭车道或路肩(紧急停车带)时,必须设置过渡区。

20、用于养护的标志标线属于临时性安全设施,交通标志与标线应组合使用。

21、在养护维修作业中,可用作渠化交通的安全设施有锥形交通路标、安全带、路栏、施工隔离墩和防撞桶(墙)等。

22、工作区应设置工程车辆专门的进口和出口,出入口应设在顺行车方向的下游过渡区内。

23、养护机械在作业时,操作人员应熟悉作业环境与施工条件。

公路养护作业施工长度标志牌3000米

公路养护作业施工长度标志牌3000米

公路养护作业施工长度标志牌3000米公路养护作业是保障公路畅通安全的重要工作之一。

而施工长度标志牌的设立,则是为了提醒过往驾驶员注意施工区域,确保施工作业的顺利进行。

本文将从生动、全面和有指导意义的角度,介绍公路养护作业施工长度标志牌的重要性、设置要求以及正确使用方法。

首先,公路养护作业施工长度标志牌的设置对于提醒过往驾驶员注意施工区域非常重要。

对于驾驶员而言,路上随时可能遇到施工区域,而这些施工区域存在一定的风险。

牢记施工长度标志牌,驾驶员可以提前做好准备,降低事故发生的可能性,保障行车安全。

其次,公路养护作业施工长度标志牌的设置要满足一定的要求。

根据相关规定,标志牌应设在施工起点附近,并与施工区域呈一致的颜色和形状。

标志牌上应标注施工长度、施工时间以及施工单位等必要信息,以方便驾驶员了解施工情况。

除了施工长度标志牌,还应设置相应的交通警示标志,如施工人员警示标志、道路封闭标志等,确保施工区域的安全。

最后,正确使用公路养护作业施工长度标志牌是提高施工作业效率和公路安全的关键。

驾驶员应时刻保持警觉,一旦发现施工长度标志牌,应立即减速慢行,并遵循相关交通指示,以确保施工区域通行流畅。

施工单位也需确保标志牌的清晰可见,及时更换损坏或不符合规定的标志牌,以便驾驶员正确理解施工区域的情况。

综上所述,公路养护作业施工长度标志牌在公路养护作业中起到了非常重要的作用。

驾驶员要时刻注意标志牌的存在,并按照要求正确行驶,保障自身安全和施工顺利进行。

同时,施工单位也要严格按照规定设置和维护标志牌,为驾驶员提供明确的施工信息。

只有通过共同努力,才能在公路养护作业中实现安全畅通的目标。

施工现场标志布控

施工现场标志布控

养护作业区域及工程施工现场标志布控一、养护作业控制区布置依据:《公路养护安全作业规程》.[中华人民共和国行业标准.JTG H30-2015];《中华人民共和国安全生产法》;二、直线段养护作业控制区布置如下:(一)、警告区:从公路养护作业控制区起点布设施工标志到上游过渡区起点之间的区域,用以警告驾驶人员已进入养护作业区域。

根据设计速度、平曲线半径、下坡坡度、交通量、通行方式等,本路段养护作业控制区警告区最小长度应为1000m。

分别按1000m、500m、300m、100m前方施工交通标志调整行车状态:1.警告区开始处设置前方施工1000m标志2.警告区500米处设置前方施工500m标志3.警告区700米处设置前方施工300m标志4.警告区900米处设置前方施工100m标志保证车辆从警告区终点封闭车道平稳地横向过渡到缓冲区起点侧面非封闭车道之间的区域。

根据最终限速值和封闭车道宽度,本路段养护作业上游过渡区最小长度应为20m。

此区域起始处,开始于道路边缘摆放交通锥渐变过度至终止处封闭车道的路内一侧。

(形似以封闭车道宽度和上游过渡区长度为直角边的直角三角形的斜边)1.警告区结束、上游过渡区开始处设置限速标志以告知驾驶员通过施工路段的安全行车最大速度。

并且安排交通引导人员以指挥双向车辆有序放行通过。

施工车道方向警告区结束处、上游过渡区起始处为对向未施工车道方向终止区结束处,应设置解除限速标志,告知对向车道驾驶员前方道路畅通可恢复常速行驶。

2.上游过渡区内设置“右道封闭标志”和“前方施工与导向标志”以告知驾驶员此处已临近施工处并且诱导驾驶员向非封闭车道行驶车辆。

施工车道方向上游过渡区结束处、纵向缓冲区起始处为对向未施工车道方向终止区起始处。

(三)、纵向缓冲区:上游过渡区终点到工作区起点之间的安全缓冲区域。

根据最终限速值和不同下坡坡度,纵向缓冲区的最小长度应为30m。

此区域沿封闭车道路内一侧设置交通锥,锥间距为4m。

高速公路公路养护维修作业交通标志设置示意图(国标2015)

高速公路公路养护维修作业交通标志设置示意图(国标2015)

高速公路公路养护维修作业交通标志设置示意图说明一.示意图中字母定义1、S:警告区2、Ls:上游过渡区3、H:纵向缓冲区4、Hh:横向缓冲区5、G:工作区6、Lx:下游过渡区7、Z:终止区8、一般要求:S≧1600m,Ls≧120m,H≧100m,Lx≧30m,Z≧30m。

二、其他规定:1、夜间进行养护作业应布设照明设施和警示频闪灯,照明设施应布设在工作区侧面,照明方向应背对非封闭车道。

警示频闪灯设置的位置为距警告区终点位置S/4处。

矚慫润厲钐瘗睞枥庑赖。

2、桥涵与隧道养护作业控制区布置应符合《公路养护安全作业规程》(JTG H30-2015)第9、第10章要求。

聞創沟燴鐺險爱氇谴净。

三:有关标志标牌规格尺寸序号类别尺寸备注1 圆形标志φ1200mm2 三角形标志边长1300mm3 长方形标志1800×600mm4 长方形标志1400×1000mm 车道数减少标志版权申明本文部分内容,包括文字、图片、以及设计等在网上搜集整理。

版权为潘宏亮个人所有This article includes some parts, including text, pictures, and design. Copyright is Pan Hongliang's personal ownership.残骛楼諍锩瀨濟溆塹籟。

用户可将本文的内容或服务用于个人学习、研究或欣赏,以及其他非商业性或非盈利性用途,但同时应遵守著作权法及其他相关法律的规定,不得侵犯本网站及相关权利人的合法权利。

除此以外,将本文任何内容或服务用于其他用途时,须征得本人及相关权利人的书面许可,并支付报酬。

酽锕极額閉镇桧猪訣锥。

Users may use the contents or services of this article for personal study, research or appreciation, and other non-commercial or non-profit purposes, but at the same time, they shall abide by the provisions of copyright law and other relevant laws, and shall not infringe upon the legitimate rights of this website and its relevant obligees. In addition, when any content or service of this article is used for other purposes, written permission and remuneration shall be obtained from the person concerned and the relevant obligee.彈贸摄尔霁毙攬砖卤庑。

公路养护作业施工标志设置指南二级公路部分

公路养护作业施工标志设置指南二级公路部分

公路养护作业施工标志设置规范第三册 二级及以下公路部分山东省交通厅公路局山东省交通规划设计院2011年2月前 言为促进我省公路养护事业的发展,推进养护安全作业的规范化、人性化,确保公路安全畅通,山东省交通运输厅提出并主持编制了本规范。

山东省交通规划设计院等单位依据国家标准和行业标准,结合山东省公路养护的实际情况,充分听取了养护作业单位提出的宝贵意见,依据JTG H30-2004《公路养护安全作业规程》、《山东省公路安全保障工程实施细则》,对公路养护作业施工标志设置进行了细化,联合编制完成了本规范。

根据道路等级对《公路养护作业施工标志设置规范》分别编写成册,共分成三册,第一册是高速公路部分,第二册是一级公路部分,第三册是二级及以下公路部分。

本规范编写单位:山东省交通厅公路局山东省交通规划设计院本规范主要起草人:由于本规范的编写时间较短且编写人员水平有限,疏漏难免,恳请各位读者和专家指正。

编 者2011年2月目 录1.总则2.临时作业2.1.路面灌缝2.2.路肩维修2.3.伸缩缝清理2.4.标线施划2.5.护栏更换2.6.护栏粉刷2.7.绿化补植2.8.行道树修剪2.9.除雪除冰3.固定作业3.1.路面工程3.1.1.路面小修(含坑槽修补、网裂、沉陷、拥包等)3.1.2.路面大中修 (车辙修补、路面罩面、路面大修)3.2.路基工程3.2.1.路肩维修(含柱式轮廓标等)3.2.2.边坡整修(边沟疏通、边坡绿化等)3.2.3.路基维修(路基加固、排水设施维修等)3.3.桥梁工程3.3.1.桥梁小修3.3.2.桥梁大中修(伸缩缝维修、桥面铺装 、桥梁抢修)3.4.隧道工程3.4.1.路面维修3.4.2.照明维修3.4.3.隧道清洗3.5.附属工程3.5.1.标志维修3.5.2.护栏维修(含示警桩、里程碑、百米桩、轮廓标)3.6.弯道上养护维修作业3.7.平面交叉口附录一 图例附录二 施工标志版面图附录三 养护维修作业控制区布置图附录四 锥形交通路标布置大样图1 总 则1.1 为规范山东省公路养护作业施工标志内容及摆放方式,特制定本规范。

关于印发《公路养护作业施工标志设置指南》的通知

关于印发《公路养护作业施工标志设置指南》的通知

山东省交通厅公路局文件
鲁路养〔2011〕14号
关于印发《公路养护作业施工标志
设置指南》的通知
各市公路(管理)局,各参控股公司:
为进一步加强公路养护施工作业管理,不断提升公路养护施工作业管理的标准化、规范化、集约化、人本化水平,省局会同省交通规划设计院研究制定了《公路养护作业施工标志设置指南》,现印发给你们,在今后养护施工作业中要认真贯彻执行,执行过程中如有意见或建议,请及时函告省局。

附件:1.《公路养护作业施工标志设置指南》(高速公路部分)
2.《公路养护作业施工标志设置指南》(一级公路部分)
3.《公路养护作业施工标志设置指南》(二级公路及以下部分)
二○一一年三月二十八日
主题词:公路养护施工作业指南通知
山东省交通厅公路局办公室2011年3月28日印发
印6份。

2021年10月高速公路养护技能竞赛模拟卷与答案解析182

2021年10月高速公路养护技能竞赛模拟卷与答案解析182

2021年10月高速公路养护技能竞赛模拟卷与答案解析182一、单选题(共20题)1.拱肋采用箱形截面,外形与板拱桥相似,由于截面挖空,使箱形拱的截面抗矩较与相同材料用量的板拱大很多,所以能节省材料,减轻自重,对于大跨径拱桥效果更为显著,这种桥是(___)。

A:肋拱桥B:刚架拱桥C:箱形拱桥D:现浇箱梁桥【答案】:C【解析】:2.当气温变化时,梁的长度也随之变化,因此在梁与梁之间、梁与桥台之间应设置(___)。

A:桥面铺装B:伸缩缝C:栏杆D:安全带【答案】:B【解析】:3.一般情况下,粗集料磨光值试验应取()的集料颗粒进行磨光试验。

A:9.5-13.2mmB:4.75-9.5mmC:2.36-4.75mmD:没有要求【答案】:A【解析】:4.隧道土建结构存在破坏,发展缓慢,可能会影响行人、行车安全,属于()类技术状况评定类别。

A:1B:2C:3D:4【答案】:C【解析】:5.公路养护作业控制区安全设施的布设应按移动养护作业要求进行,安全设施布设顺序应从()开始。

A:警告区B:终止区C:工作区D:视具体情况而定【答案】:A【解析】:6.旅客列车运行途中,由客运乘务人员根据实际需要,按规定使用( )。

A:集便装置B:电器装置C:报警装置D:照明装置【答案】:D【解析】:《铁路客车运用维修规程》第六章第97条7.行李车货物堆码要整齐,中间留有通道,通道的宽度不应小于( )米A:0.5B:1C:1.5D:2【答案】:A【解析】:消防安全8.客车踏面缺损部位长度运用限度不大于( )㎜。

A:150B:145C:155D:140【答案】:A【解析】:《铁路客车运用维修规程》附件2客车运用限度表9.公路桥梁事故突发事件Ⅱ级预警时采用(___)色表示。

A:蓝B:红C:橙D:黄【答案】:C【解析】:10.从隧道的一般断面来看,()附近为非常薄弱的构造。

在外部压力作用下,结构变形往往首先发生在这个部位。

A:拱腰B:边墙C:拱顶D:拱脚【答案】:D【解析】:11.机车车辆等( )须有国铁集团统一规定的标记。

道路工程施工标志设置方案

道路工程施工标志设置方案

道路工程施工标志设置方案一、施工标志的概念与作用道路工程施工标志是指在道路施工活动中设置的告示标志,用以指导交通、提示危险、禁止通行和标明临时交通组织等信息的特种交通标志。

它在道路施工现场起到重要的防护和指引作用,确保施工安全、交通顺畅,是保障施工人员和过往车辆安全的重要手段。

施工标志的作用主要有以下几个方面:1. 指引作用:通过设置施工标志,能够明确指示施工区域,引导车辆绕行或减速;2. 警示作用:施工标志能够警示驾驶员注意道路情况变化,减少交通事故的发生;3. 禁止作用:施工标志能够禁止车辆和行人进入施工区域或减速慢行,保障施工安全;4. 提醒作用:施工标志能够提醒驾驶员注意施工现场可能存在的危险,减轻事故伤害。

综上所述,道路工程施工标志在道路施工作业中起着至关重要的作用,合理、科学的设置施工标志方案是确保施工交通安全和保障施工顺利进行的保障之一。

二、施工标志的设置原则1. 合法性原则:施工标志的设置必须符合《中华人民共和国道路交通安全法》和相关法律法规的规定,合法有效。

2. 明显性原则:施工标志的设置必须能够被驾驶员远远看到,确保车辆和行人在施工区域前能够及时做出减速、绕行等决策。

3. 有效性原则:施工标志的设置必须具备明显的警示、禁止、提醒等功能,杜绝形式主义设置。

4. 安全性原则:施工标志的设置不得遮挡交通标志和交通信号设施,不得对交通产生不利影响。

5. 科学原则:施工标志的设置必须合理科学,结合施工实际情况,不得随意设置或遗漏。

三、施工标志的设置内容1. 施工区域临时交通标志:包括施工路段起止标志、施工现场临时标志、施工作业标志等,用以指示施工区域的位置和施工作业的性质。

2. 施工区域临时交通警示标志:包括施工区域交通警示标志、施工区域减速标志、施工区域注意标志等,用以警示驾驶员注意施工区域的情况。

3. 施工区域临时交通禁止标志:包括施工区域交通禁止标志、施工区域车辆通行标志、施工区域行人通行标志等,用以禁止车辆和行人进入施工区域。

《公路养护作业施工标志设置指南》(移动和临时维修作业部分)

《公路养护作业施工标志设置指南》(移动和临时维修作业部分)

公路养护作业施工标志设置指南(移动和临时维修作业控制区规范)1 总则1.1为规范公路养护作业施工标志内容及摆放方式,特制定本规范。

1.2 本规范适用于高速公路的养护维修作业。

1.3 养护维修工程的施工标志设置应符合本规范,其他未尽事宜应遵守国家相关规定。

1.4 为保证高速公路的畅通,养护作业封闭半幅道路作业时,应在施工区预留一个车道,当对向通行的半幅道路突发紧急情况时,能够快速疏导交通,为救援提供空间和时间。

1.5养护作业中的交通指挥人员(摇举旗人员)应穿着橘红色套装,按图示站立于中央分隔带护栏内侧或路侧护栏外侧;当上述位置无法站立时,在保证人员安全的情况下可移至紧急停车带。

2 移动养护维修作业控制区布置2.1 护栏清洗作业护栏清洗车机械作业时,可不用移动标志作业车,后部但必须直接安装有可变信息标志牌。

移动标志作业车或护栏清洗车后面必须配备穿橘红色套装的打旗人员。

人工护栏清洗作业时,必须用移动标志作业车,移动标志作业车后面必须配备穿橘红色套装的打旗人员。

2.1.1.1人工护栏清洗内侧车道作业图2.1.1.2机械护栏清洗内侧车道作业图2.1.2.1人工护栏清洗路肩作业图2.1.1.2机械护栏清洗路肩作业图2.1.3.1人工护栏清洗路肩作业侵占外侧行车道时作业图2.1.3.2机械护栏清洗路肩作业侵占外侧行车道时作业图2.2 人工绿化抚育作业包含中央隔离绿化带人工辅助修剪及清扫、喷药、浇水(中央隔离带浇水和道路两侧苗木浇水参照机械护栏清洗作业图示)等相关作业。

3 临时养护维修作业控制区布置临时养护维修作业是指作业地点相对固定且作业时间不超过4小时的作业,若作业时间超过4小时应采用固定养护维修作业进行布置,所以我们要求必须4小时内完工。

3.1 护栏维修临时养护维修作业包含护栏更换和护栏调整、防眩板维修及中央隔离带方砖、中央隔离带排水设施维修等作业。

3.1.1 护栏维修临时养护维修作业内侧车道作业图示3.1.2 护栏维修临时养护维修作业路肩作业图示3.1.3 护栏维修临时养护维修作业侵占外侧车道作业图示3.2 路肩维修临时养护维修作业包括柱式轮廓安装、隔音墙清洗喷漆维修等养护维修作业,作业时应保证紧靠路肩的车道宽度不小于3m,如不能满足上述要求应封闭外侧车道保证安全。

高速公路公路养护维修作业交通标志设置示意图(国标2015)

高速公路公路养护维修作业交通标志设置示意图(国标2015)

高速公路公路养护维修作业交通标志设置示意图
说明
一.示意图中字母定义
1、S:警告区
2、Ls:上游过渡区
3、H:纵向缓冲区
4、Hh:横向缓冲区
5、G:工作区
6、Lx:下游过渡区
7、Z:终止区
8、一般要求:S≧1600m,Ls≧120m,H≧100m,Lx≧30m,Z≧30m。

二、其他规定:
1、夜间进行养护作业应布设照明设施和警示频闪灯,照明设施应布设在工作区侧面,照明方向应背对非封闭车道。

警示频闪灯设置的位置为距警告区终点位置S/4处。

2、桥涵与隧道养护作业控制区布置应符合《公路养护安全作业规程》(JTG H30-2015)第9、第10章要求。

三:有关标志标牌规格尺寸
序号类别尺寸备注
1 圆形标志φ1200mm
2 三角形标志边长1300mm
3 长方形标志1800×600mm
4 长方形标志1400×1000mm 车道数减少标志。

现场警示标志设置方案

现场警示标志设置方案

路基、桥涵施工作业现场警示标志设置方案作业控制区的布置距离,警示标志设置参照《公路养护作业施工标志设置规范》、《公路养护安全作业规程》和《公路安全保障工程实施细则》等标准,具体要求如下:1.作业控制区分警告区S1000m、上游过渡区L90m、缓冲区50m工作区G、下游过渡区30m、终止区30m。

2.设置的标志为:警告区内在距上游过渡区1000m、750m、500m、250m处顺序摆放施工标志、限速标志、施工标志、窄路标志;上游过渡区末端摆设可变信息标志牌;工作区前段摆设附带施工警示灯的护栏;终止区末端摆设解除限速标志;所有标志必须是反光标志,保障夜间的通行安全。

3.自上游过渡区前端至下游过渡区末端间隔4m摆设锥形交通路标或其他渠化交通的安全设施,过渡阶段沿45度角加密放置,侧面距离作业现场1-3m。

警示锥之间用红白相间的彩带连接。

4.桥涵作业区两端设置大型爆闪灯两个,高度为2米-3米。

小型警示灯设置在作业区内周围的锥形交通路标处,必须能反映作业区的轮廓,设置高度离地面1.5m,不低于1m。

5.现场配备一名交通指挥人员持红色旗帜引导车辆安全有序通行,所有作业人员穿橘红色反光背心。

6.路栏具体尺寸:1800mm×1000mm,自下而上分割为200mm、200mm、200mm、400mm,斜架地脚宽度为450mm,涂刷黄黑标志漆。

7.窄路、施工等警告标志形状为等边三角形,顶角朝上,颜色为黄底、黑边、黑图案。

尺寸为:1300mm×1300mm×1300mm,8.限速、解除限速等禁令标志为圆形,颜色为白底、红圈、红杠、黑图案。

尺寸为:外径D120mm。

9.施工告示、提醒等标志牌形状为长方形,颜色为蓝底、白字、黄底黑图案。

尺寸为1900mm×1400mm,告示牌上可写“桥梁维修、车辆慢行”、“前方施工××m”、“道路封闭”等字样。

10.半幅封闭施工路段,原有路段保留部分不小于3.5m。

施工标志配备、规格和维护管理

施工标志配备、规格和维护管理

施工标志配备、规格和维护管理严格按照《道路交通标志和标线》—GB5768-2009国标解释与应用的标准制作,标志及安全设施尺寸符合规范要求、版面颜色正确、夜间反光。

我们将在作业地点、标志牌设置地点安排两个班次人员轮流值守,发现损坏、缺失的施工、安全、指路标志的,进行即时补充、调整。

本方案施工标志配备按一次性施工作业考虑,本工程施工作业区不需转换。

(1)安全警示标志配备情况
施工期间按照《公路工程技术标准》、《道路交通标志和标线》等标准的要求,配备充足的临时施工交通安全设施,保证施工人员和驾乘人员的安全。

主要包括:安全检查专用工具车、锥形桶、施工标志牌、限速标志、禁超标志、爆闪灯、水码、安全信息提示牌等,主要标志的数量如下:
表-1 主要安全警示标志及数量
详细规格参数及图示见下表:
表-2 主要标识参数、图示表
名称
10 夜间
导向
用于夜间或无照
明路段的视线诱
导,便于驾驶人员
提前对行进路线
进行选择。

设在警
告区。

11 森林防

用于提醒及警示
施工作业人员及
周边过往人员禁
烟禁火,可根据工
程进度需要随意
装立配置,同时起
到很好的警示提
示效果。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

公路养护作业施工标志设置指南(移动和临时维修作业控制区规范)
1 总则
1.1 为规范公路养护作业施工标志内容及摆放方式,特制定本规范。

1.2 本规范适用于高速公路的养护维修作业。

1.3养护维修工程的施工标志设置应符合本规范,其他未尽事宜应遵守国家相关规定。

1.4为保证高速公路的畅通,养护作业封闭半幅道路作业时,应在施工区预留一个车道,当对向通行的半幅道路突发紧急情况时,能够快速疏导交通,为救援提供空间和时间。

1.5养护作业中的交通指挥人员(摇举旗人员)应穿着橘红色套
装,按图示站立于中央分隔带护栏内侧或路侧护栏外侧;当上述位置无法站立时,在保证人员安全的情况下可移至紧急停车带。

2 移动养护维修作业控制区布置
2.1 护栏清洗作业
护栏清洗车机械作业时,可不用移动标志作业车,后部但必须直接安装有可变信息标志牌。

移动标志作业车或护栏清洗车后面必须配备穿橘红色套装的打旗人员。

人工护栏清洗作业时,必须用移动标志作业车,移动标志作业车后面必须配备穿橘红色套装的打旗人员。

2.1.1.1 人工护栏清洗内侧车道作业图
2.1.1.2机械护栏清洗内侧车道作业图
2.121人工护栏清洗路肩作业图
2.1.1.2机械护栏清洗路肩作业图
2.1.3 . 1人工护栏清洗路肩作业侵占外侧行车道时作业图
2.132机械护栏清洗路肩作业侵占外侧行车道时作业图
2.2人工绿化抚育作业
包含中央隔离绿化带人工辅助修剪及清扫、喷药、浇水(中
央隔离带浇水和道路两侧苗木浇水参照机械护栏清洗作业图示)等相关作业。



1 -^ogA\
-
A\
3临时养护维修作业控制区布置
临时养护维修作业是指作业地点相对固定且作业时间不超
过4小时的作业,若作业时间超过4小时应采用固定养护维修作业进行布置,所以我们要求必须4小时内完工。

3.1护栏维修临时养护维修作业
包含护栏更换和护栏调整、防眩板维修及中央隔离带方砖、
中央隔离带排水设施维修等作业。


K E:
lA
,A
3.2路肩维修临时养护维修作业
包括柱式轮廓安装、隔音墙清洗喷漆维修等养护维修作业,
作业时应保证紧靠路肩的车道宽度不小于3m如不能满足上述要求应圭寸闭外侧车道保证安全。

321路肩维修临时养护维修作业,紧靠路肩的车道宽度》3m时图示
时,应圭寸闭外侧车道作业图示
3.3边坡整修临时养护维修作业
包含边沟疏通、边坡绿化及隔离栅养护维修等临时养护维修
作业
3.3.1边坡整修临时养护维修作业,紧靠路肩的车道宽度》3m时
图示
2000m 时,应圭寸闭外侧车道作业图示
3.4绿化抚育临时养护维修作业
包含绿化补植和中央隔离带打扫垃圾等维修作业,图示Q 3
"O i, y
c- q
A
□ 60
I
3.5路面小修临时维修作业
中央分隔

4附录锥形交通路标布置大样图
锥形标的布设必须按照直线间距3m—个,斜线间距2m—个。
