2014版江苏市政计价定额有关问题答疑汇总

2014版江苏市政计价定额有关问题答疑汇总

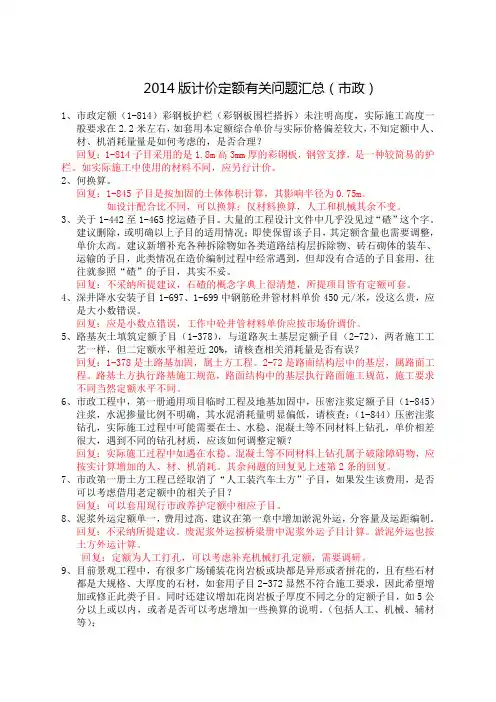

2014版计价定额有关问题汇总(市政)1、市政定额(1-814)彩钢板护栏(彩钢板围栏搭拆)未注明高度,实际施工高度一般要求在2.2米左右,如套用本定额综合单价与实际价格偏差较大,不知定额中人、材、机消耗量量是如何考虑的,是否合理?回复:1-814子目采用的是1.8m高3mm厚的彩钢板,钢管支撑,是一种较简易的护栏。

如实际施工中使用的材料不同,应另行计价。

2、何换算。

回复:1-845子目是按加固的土体体积计算,其影响半径为0.75m。

如设计配合比不同,可以换算;仅材料换算,人工和机械其余不变。

3、关于1-442至1-465挖运碴子目。

大量的工程设计文件中几乎没见过“碴”这个字。

建议删除,或明确以上子目的适用情况;即使保留该子目,其定额含量也需要调整,单价太高。

建议新增补充各种拆除物如各类道路结构层拆除物、砖石砌体的装车、运输的子目,此类情况在造价编制过程中经常遇到,但却没有合适的子目套用,往往就参照“碴”的子目,其实不妥。

回复:不采纳所提建议,石碴的概念字典上很清楚,所提项目皆有定额可套。

4、深井降水安装子目1-697、1-699中钢筋砼井管材料单价450元/米,没这么贵,应是大小数错误。

回复:应是小数点错误,工作中砼井管材料单价应按市场价调价。

5、路基灰土填筑定额子目(1-378),与道路灰土基层定额子目(2-72),两者施工工艺一样,但二定额水平相差近20%,请核查相关消耗量是否有误?回复:1-378是土路基加固,属土方工程。

2-72是路面结构层中的基层,属路面工程。

路基土方执行路基施工规范,路面结构中的基层执行路面施工规范,施工要求不同当然定额水平不同。

6、市政工程中,第一册通用项目临时工程及地基加固中,压密注浆定额子目(1-845)注浆,水泥掺量比例不明确,其水泥消耗量明显偏低,请核查;(1-844)压密注浆钻孔,实际施工过程中可能需要在土、水稳、混凝土等不同材料上钻孔,单价相差很大,遇到不同的钻孔材质,应该如何调整定额?回复:实际施工过程中如遇在水稳、混凝土等不同材料上钻孔属于破除障碍物,应按实计算增加的人、材、机消耗。

2024年江苏省南京市建设工程计价管理问题解答汇编(一)

2024年江苏省南京市建设工程计价管理问题解答汇编(一)
答:无论是计价定额中的岩石分类表,还是地勘报 告的岩性定,都是依据《岩土分级标准》和《岩 土工程勘察规范》等相关标准规范,具体工程的岩 性需要结合岩土的定性和定量分析等综合判定。因 此在该工程中,如有地勘报告,则以地勘描述为准, 如无地勘报告,可参考计价定额。
4.某商场项目,公区设有一道防火卷帘,卷帘两侧 天棚面层高差在100mm以上,且满足不同标高的少 数面积占两侧总面积15%以上,该项目能否套用复
答:Z1值按照《江苏省装配式建筑综合评定标准》 (DB32/T 3753-2020)相应规定计算,计算出的 Z1值不低于35%时,按装配式混凝土房屋建筑工程 取费标准,相应措施项目执行《江苏省装配式混凝 土建筑工程定额》(试行)。
2.某建筑工程,执行《江苏省建筑与装饰工程计价 定额》(2014版),钢筋工程量计算是按中心线还 是外皮?
答:钢筋工程量原则上按中心线计算,定额中有公 式的按公式计算。其中,因混凝土保护层c定义调整 为最外层钢筋外边缘至混凝土表面的距离,因此定 额中P148页,箍筋工程量计算公式应相应调整为:
L=(a-2c)×2+(b-2c)×2+14d;
L=(a-2c)×2+(b-2c)×2+24d。
3.某桩基工程,地勘报告描述“地质为强风化安山岩, 属极软岩”,但是强风化安山岩根据《江苏省建筑 与装饰工程计价定额》(2014版)岩石分类表,推 断属于表中软岩第1类:强风化的坚硬岩。请问,该 工程地质是按地勘报告判定为极软岩还是根据计价 定额推断为软岩?
杂型天棚定额子目?
• 答:不能。防火卷帘用于防火分隔,将整个公区 分为两个防火区域,即两个单独空间。应按两个 独立空间分别判断是否属于复杂型天棚,再套用 相应的天棚定额子目。

江苏省定额问答

江苏省定额问答

26
咨询关于在安装工 程中仪表安装工程 中定额套用的问题
27 28 29
碳钢管道玻璃钢防 腐 安装第六册关于刚 性套管主材 卡压连接如何套用 定额
30 31 32
户内干包式电力电 缆头定额有误 避雷引下线焊接 PE管如何计价
内容(安装) 内容(安装) 安装工程人工费自06年8月1日起已作调整,一类为40元、二类为37元。请问除(2006) 276号文规定的人工费用以外,可否由双方协议调整? 你好:我们经常在安装工程中碰到排水立管安装必须先留洞,然后进行排水管的安装,最 后进行堵洞。但定额中不含有留洞及堵洞的工作内容,而这部分工作量又是实际发生的, 请问这部分的费用该如何计取? 关于电缆在穿管时,存在竖直,我套的是竖直通道电缆,我的理由是,因为我们穿的电缆,有很 多弯,又是穿管的,又要通过电缆沟,在终端时要进户,在说每跟电缆距离很短,只在几十米范 围内.请问可以这样套吗。 江苏省2001预算定额在施工结算时辅材价格可否依据市场价格进行调整?如果可以调 整的话我想知道在哪个文件里有相关的说明,可以做为我方结算时调整的依据. 1、请问风管安装定额中包含的支架是否包括风管防摆动固定支架。2、竖井中风管立管的 卡在楼板上的横担支架是否属于跨落地支架,费用是否另行计取。 室内消防箱及暗装配电箱安装结束后,箱体周边、后背的封堵及粉刷所产生的费用是否含 在消防箱、配电箱的安装费用中,或含在土建费用中,如不含,是否应另计费用。 第八册过楼板套管的安装按室外钢管(焊接)项目计算。如管道和套管的安装不是一家公 司,请问,套管与管道之间的填充费用是含在套管的安装费中还是含在管道安装费中。第 六册一般穿墙套管安装的封堵费用是含在套管的安装费中,还是含在管道安装费中。 住宅工程中户内照明的插座系统,他的管内穿线应套何定额,是照明线路还是动力线路? 在电气安装工程中,压(焊)接线端子具体数量如何计算?它和电缆中间头如何划分?避 免重复计算? 1、在高层框剪结构施工中,分户箱、家庭信息箱、嵌入式疏散指示灯等暗配小型箱子的预 留洞口需用木模进行制作,并需按照设计图纸位置在剪力墙上切割钢筋,然后把制作的木 模配电箱放入洞口中,并进行绑扎、固定,根据结构强度要求,还需要加固处理,最后在 成品配电箱安装之前,要拆除原来预留的木模配电箱。 2、江苏省安装工程计价表第二册《电气设备安装工程》悬挂嵌入式成套配电箱安装的工作 内容为:开箱、检查、安装、查接线、接地。而未包括第一条所述内容。 针对以上木制配电箱的制作、安装、拆除等工序所发生的一系列费用,该套用哪个子 1、执行2001定额时,喷淋镀锌钢管DN150卡箍连接,是否套7-74?如何换算? 2、执行2001定额时,消防镀锌钢管DN150卡箍连接,是否套8-97?如何换算? 3、执行2001定额时,不锈钢管及管件采用卡压连接,套何定额?如何换算? 01定额第五册第二章静置设备安装中的热交换器设备安装,定额是按安装在水泥基础上考虑 的,因此辅助材料中包含斜垫铁及平垫铁,现实际安装在钢架上,不需垫铁。请问结算时辅 助材料斜垫铁及平垫铁是否可以扣除 人防地下室防爆套管计价套用何种子目? 1。对于8-省补10,给水塑料管热熔连接,定额中材料为:聚丙烯管,管子托钩,其他材料 费。管件的数量为什么没有?2。成套配电箱安装如2-264,定额中其工作内容为:开箱、 检查、安装、查校线、接地。其中没有包括配电箱的进出线安装,那么配电箱的进出线安 装能否套用无端子外部接线如2-327子目?3。室内塑料排水安装(如8-155),定额中工作 内容为:切管、调制、对口、熔化接口材料、粘接、管道、管件及管卡安装、灌水试验。 没有包括管道的预留洞口及补洞,该部分工作量如何计算?4。消火栓管道为卡箍连接的时 候,能否 1、镀锌管沟槽连接,沟槽配件是否应另计安装费?

江苏市政计价定额有关问题答疑汇总精编版

江苏市政计价定额有关问题答疑汇总精编版

2014版计价定额有关问题汇总(市政)1、市政定额(1-814)彩钢板护栏(彩钢板围栏搭拆)未注明高度,实际施工高度一般要求在2.2米左右,如套用本定额综合单价与实际价格偏差较大,不知定额中人、材、机消耗量量是如何考虑的,是否合理?回复:1-814子目采用的是1.8m高3mm厚的彩钢板,钢管支撑,是一种较简易的护栏。

如实际施工中使用的材料不同,应另行计价。

2、8.11.3压密注浆定额,1-845注浆(m3),是按什么计量,是按注入的浆计量,还是按要求注浆加固的体积计量,另外此注浆的配合比是多少,配合比不一样,是否可以换算,如何换算。

回复:1-845子目是按加固的土体体积计算,其影响半径为0.75m。

如设计配合比不同,可以换算;仅材料换算,人工和机械其余不变。

3、关于1-442至1-465挖运碴子目。

大量的工程设计文件中几乎没见过“碴”这个字。

建议删除,或明确以上子目的适用情况;即使保留该子目,其定额含量也需要调整,单价太高。

建议新增补充各种拆除物如各类道路结构层拆除物、砖石砌体的装车、运输的子目,此类情况在造价编制过程中经常遇到,但却没有合适的子目套用,往往就参照“碴”的子目,其实不妥。

回复:不采纳所提建议,石碴的概念字典上很清楚,所提项目皆有定额可套。

4、深井降水安装子目1-697、1-699中钢筋砼井管材料单价450元/米,没这么贵,应是大小数错误。

回复:应是小数点错误,工作中砼井管材料单价应按市场价调价。

5、路基灰土填筑定额子目(1-378),与道路灰土基层定额子目(2-72),两者施工工艺一样,但二定额水平相差近20%,请核查相关消耗量是否有误?回复:1-378是土路基加固,属土方工程。

2-72是路面结构层中的基层,属路面工程。

路基土方执行路基施工规范,路面结构中的基层执行路面施工规范,施工要求不同当然定额水平不同。

6、市政工程中,第一册通用项目临时工程及地基加固中,压密注浆定额子目(1-845)注浆,水泥掺量比例不明确,其水泥消耗量明显偏低,请核查;(1-844)压密注浆钻孔,实际施工过程中可能需要在土、水稳、混凝土等不同材料上钻孔,单价相差很大,遇到不同的钻孔材质,应该如何调整定额?回复:实际施工过程中如遇在水稳、混凝土等不同材料上钻孔属于破除障碍物,应按实计算增加的人、材、机消耗。

2014版江苏市政计价定额有关问题答疑汇总情况

2014版江苏市政计价定额有关问题答疑汇总情况

2014版江苏市政计价定额有关问题答疑汇总情况2014版计价定额有关问题汇总(市政)1、市政定额(1-814)彩钢板护栏(彩钢板围栏搭拆)未注明高度,实际施工高度一般要求在2.2米左右,如套用本定额综合单价与实际价格偏差较大,不知定额中人、材、机消耗量量是如何考虑的,是否合理?回复:1-814子目采用的是1.8m高3mm厚的彩钢板,钢管支撑,是一种较简易的护栏。

如实际施工中使用的材料不同,应另行计价。

2、8.11.3压密注浆定额,1-845注浆(m3),是按什么计量,是按注入的浆计量,还是按要求注浆加固的体积计量,另外此注浆的配合比是多少,配合比不一样,是否可以换算,如何换算。

回复:1-845子目是按加固的土体体积计算,其影响半径为0.75m。

如设计配合比不同,可以换算;仅材料换算,人工和机械其余不变。

3、关于1-442至1-465挖运碴子目。

大量的工程设计文件中几乎没见过“碴”这个字。

建议删除,或明确以上子目的适用情况;即使保留该子目,其定额含量也需要调整,单价太高。

建议新增补充各种拆除物如各类道路结构层拆除物、砖石砌体的装车、运输的子目,此类情况在造价编制过程中经常遇到,但却没有合适的子目套用,往往就参照“碴”的子目,其实不妥。

回复:不采纳所提建议,石碴的概念字典上很清楚,所提项目皆有定额可套。

4、深井降水安装子目1-697、1-699中钢筋砼井管材料单价450元/米,没这么贵,应是大小数错误。

回复:应是小数点错误,工作中砼井管材料单价应按市场价调价。

5、路基灰土填筑定额子目(1-378),与道路灰土基层定额子目(2-72),两者施工工艺一样,但二定额水平相差近20%,请核查相关消耗量是否有误?回复:1-378是土路基加固,属土方工程。

2-72是路面结构层中的基层,属路面工程。

路基土方执行路基施工规,路面结构中的基层执行路面施工规,施工要求不同当然定额水平不同。

6、市政工程中,第一册通用项目临时工程及地基加固中,压密注浆定额子目(1-845)注浆,水泥掺量比例不明确,其水泥消耗量明显偏低,请核查;(1-844)压密注浆钻孔,实际施工过程中可能需要在土、水稳、混凝土等不同材料上钻孔,单价相差很大,遇到不同的钻孔材质,应该如何调整定额?回复:实际施工过程中如遇在水稳、混凝土等不同材料上钻孔属于破除障碍物,应按实计算增加的人、材、机消耗。

江苏省定额咨询答疑汇总

江苏省定额咨询答疑汇总

圈梁计算 砖混结构中,下方无墙体的圈梁是否可以套肋梁的定额 施工用水电能 在结算时,能否将施工用水电的差价调整呢? 否计算差价 在实际工程中灌注桩通常用的护桶要比设计的桩直径大,所以凿桩的体积变大了,计价表中说的 关于打凿灌注 按立方米计算是按实际体积计算?是否可以签证,此部分费用是扣打桩单位还是可以直接找建设 桩头的签证 单位签证?直径是按双方测量后定,还有没有其他办法确定?(有没有相应规范) "在04年计价表 第13章 工程量计算规则 第3条中,砖墙中平墙面砼柱梁等抹灰(包括侧壁)应并 砖墙砼面抹灰 入墙面抹灰工程量,如果说平墙面砼柱\梁面基层采用批刷801胶泥或界面剂处理的,此项是否另 界面剂处理 行计算. 关于混凝土开 我公司在南京某项目结算时,混凝土开槽和墙体开槽属于后增加部分,并办理了签证,签证按每米 槽人工费是否 需用0.4工日,一个工日37元来计算,是否参加取费. 参加取费 标准层五层建筑住宅楼,加阁楼车库(2.19)共七层,楼梯间,一跑楼梯,楼梯间的建筑面积怎 建筑面积计算 么算,房管局要扣掉五楼的楼梯一跑,也就是说整个只算五个标准楼梯层楼梯,另扣一跑楼梯的 投影面积。我们认为直接计算五个标准层建筑面积,不扣一跑。不知是否准确? 关于安全生产 本人工作中有“关于安全生产监督费率”的疑惑,我脑海中有点影响,04年在苏州电大关于04 监督费率的请 计价表交底时交底老师好象说过“安全生产监督费率”的取费费率为0.06%,但我不能确认。可 示 我手上有的红头文件上的取费仍为0.6%、包括文件汇编内的费率也是0.6%。 我公司承建的平山花园2#地下室人防工程,工程总建筑面积为7000平方米,其中土方量 关于土方取费 约50000立方米,17000为人工土方,我公司认为该土方工程取费标准和人防主体取 费标准一样,是否恰当? 建筑与装饰工程计价表中,2-28方桩、离心管桩胶泥接桩子目的附注中:12m以上的接桩其人工 及打桩机械已包括在相应打桩项目内,但接桩的材料费及电焊机按本定额执行。 胶泥接桩 请问:1、12m是总桩长?还是每段桩长? 2、该注释是针对方桩还是离心管桩?有人理解为仅是针对离心管桩。 1、条形基础,基础土方采用机械大开挖施工,请问土方清单工程量如何计算? 土方工程 2、定额机械挖土的工作内容中包含修理边坡,与定额第一章土、石方工程说明二、机械土、石 方中第4条,如何理解? 建筑与装饰计 一次注浆定额含量偏高,可否调整,怎么调整. 价表2-93 某工程基础为静压桩,整板基础,防雷接地设计说明要求:“利用整板基础内钢筋接地”。同 定额套用 时现场施工时又无法将静压桩内钢筋与整板基础钢筋焊接,请问这种情况,定额应套用2-751还 是套用2-省补18? 定额书中对临时设施费的界定为:是指施工企业为进行建筑安装工程施工所必需的生活和生产 用的临时建筑物、构筑物和其它临时设施费用等。 临时设施费 请问:施工现场的临时便道是否属临时设施范围。有资料显示临时设施包括“规定范围内的道 路、水、电、管线等临时设施和小型设施”。规定范围指什么范围?

江苏省市政工程计价定额(2021版)勘误

江苏省市政工程计价定额(2021版)勘误

江苏省市政工程计价定额(2021版)勘误2021版《江苏省市政工程计价定额》勘误1、通用册第9页第一行文字“放坡自垫层上表面开始计算”改为“放坡自原槽、坑上表面开始计算”。

1-392至1-393子目中夯实机台班应是0.068台班。

2、道路册第17页计算规则4路缘石计算规则应该放到第77页“人行道侧缘石及其它”章的计算规则中。

2-339材料中“钢板”应该是代码05030703的“木板”。

3、排水册第8页说明第9条“按(苏S01-2021)《给水排水图集》对应选用”改为:“按《市政排水管道工程及附属设施》(06MS201)对应选用”。

4、排水册第237页计算规则五“ ?工程量按图示管道尺寸以“延长米”计算”改为“ ?工程量按图示管道平面尺寸以延长米计算”。

5、排水册第282至283页中顶管钢套环制作的单位应该是t而不是10t。

6、排水册第416页梁卡具单价应该为4.88元/kg。

7、燃气册第277页最后一行“4.高压管道压力试验套用低中压相应定额,其人工乘以系数1.3”应改为“4.集中供热高压管道压力试验套用低中压相应定额,其人工乘以系数1.3”。

8、费用定额第28页中隧道应该按桥梁三类取费,而不是二类。

9、总说明第十二条更改为如下:十二、市政定额各册之间及市政定额与其它专业定额之间的关系:本专业册定额缺项部分可套用省站2021版其它专业(包括市政其它专业册、建筑装饰、安装、古建园林等)定额的人工、材料、机械的消耗量及其管理费率和利润率计算,其人工、材料和机械单价与本专业册统一。

本专业册定额缺项部分需借用交通、水利定额的只借用其人工、材料和机械的消耗量。

借用定额中的人工、材料、机械单价及管理费率和利润率与本专业册统一。

10、通用册71至73页和242页中水利机械台班单价更正见附表。

江苏省市政工程计价定额编制组费用组成编号机械名称台班单价折旧费大修理费经常修理费安拆费及场外运输费元元元 99410535 泥驳100m3 (开底,非自航) 830.54 133.04 99410707 拖轮 147KW 2347.48 261.28 99412505 机艇 30KW 750.31 38 元元 222.48 261.28 71.92 其人工燃料动力它费费费82 用元元元工日 410 65.02 5 516.6 1300.32 8 6.3 221.4 418.99 2.7 人工及燃料动力用量人工汽油柴油 10.64 9.03 kg kg 7.2 144 46.4感谢您的阅读,祝您生活愉快。

江苏省造价咨询答疑市政

江苏省造价咨询答疑市政

2006年网上定额咨询解释之一(市政)(发稿时间:2007-4-4 17:15:16 阅读次数:21708)2008工程计价市政有关问题解释(1)(发稿时间:2008-9-25 15:19:58 阅读次数:15117)2008工程计价市政有关问题解释(2)(发稿时间:2008-9-25 15:26:48 阅读次数:19758)2007年仿古园林计价表解释与勘误(发稿时间:2009-2-10 15:02:07 阅读次数:14598)一、定额解释1、问:确定园林工程类别在计算其占地面积时,是否应包括属于仿古建筑工程建筑物及构筑物的占地面积?答:不包括。

2、工程类别划分中的“道路及其它”工程的占地面积应如何确定?答:以工程中的绿化及景观项目(含水面)水平投影占地面积确定。

3、园林中的房屋工程应执行哪一本定额?答:仿古建筑工程执行仿古建筑与园林工程计价表,一般建筑工程执行建筑与装饰工程计价表。

4、木作430页注1中的糙介不刨光者材积1.05m3,对于圆木构件是否已包含了国标《原木材积表》中应增加的木材材积?答:未含,糙介不刨光圆木构件应按照该章说明第七条规定,另外考虑国标《原木材积表》中应增加的木材材积。

5、2-171子目莲柱是否指用于石栏杆处的小立柱?答:该定额是指高1.1米以内断面在625平方厘米以内的石柱,石栏杆、条形石磴处的柱已包含在石栏杆、条形石磴定额内,不另列项目计算;其他项目的小立柱执行该定额。

6、3-300~3-303子目是否仅用于屋顶和池顶部位的土方项目?答:是的。

7、施工单位在绿化工程竣工后第2年的绿化养护应如何套用定额?答:应按照不同的养护级别,分别套用相应的绿化养护定额。

8、彩画522页中,当采用括号内材料的同时是否应扣除血料?答:是的,应同时扣除定额中的血料,定额其他地方类似者同此。

9、彩画527页中,当采用了括号内的赤金箔时,是否应扣除定额中的库金箔?答:是的,赤金箔与库金箔不能同时计算,定额其他地方类似者同此。

2014版江苏市政计价定额有关问题答疑汇总

2014版江苏市政计价定额有关问题答疑汇总

2014版江苏市政计价定额有关问题答疑汇总2014版计价定额有关问题汇总(市政)1、市政定额(1-814)彩钢板护栏(彩钢板围栏搭拆)未注明高度,实际施工高度一般要求在2.2米左右,如套用本定额综合单价与实际价格偏差较大,不知定额中人、材、机消耗量量是如何考虑的,是否合理?回复:1-814子目采用的是1.8m高3mm厚的彩钢板,钢管支撑,是一种较简易的护栏。

如实际施工中使用的材料不同,应另行计价。

2、8.11.3压密注浆定额,1-845注浆(m3),是按什么计量,是按注入的浆计量,还是按要求注浆加固的体积计量,另外此注浆的配合比是多少,配合比不一样,是否可以换算,如何换算。

回复:1-845子目是按加固的土体体积计算,其影响半径为0.75m。

如设计配合比不同,可以换算;仅材料换算,人工和机械其余不变。

3、关于1-442至1-465挖运碴子目。

大量的工程设计文件中几乎没见过“碴”这个字。

建议删除,或明确以上子目的适用情况;即使保留该子目,其定额含量也需要调整,单价太高。

建议新增补充各种拆除物如各类道路结构层拆除物、砖石砌体的装车、运输的子目,此类情况在造价编制过程中经常遇到,但却没有合适的子目套用,往往就参照“碴”的子目,其实不妥。

回复:不采纳所提建议,石碴的概念字典上很清楚,所提项目皆有定额可套。

4、深井降水安装子目1-697、1-699中钢筋砼井管材料单价450元/米,没这么贵,应是大小数错误。

回复:应是小数点错误,工作中砼井管材料单价应按市场价调价。

5、路基灰土填筑定额子目(1-378),与道路灰土基层定额子目(2-72),两者施工工艺一样,但二定额水平相差近20%,请核查相关消耗量是否有误?回复:1-378是土路基加固,属土方工程。

2-72是路面结构层中的基层,属路面工程。

路基土方执行路基施工规范,路面结构中的基层执行路面施工规范,施工要求不同当然定额水平不同。

6、市政工程中,第一册通用项目临时工程及地基加固中,压密注浆定额子目(1-845)注浆,水泥掺量比例不明确,其水泥消耗量明显偏低,请核查;(1-844)压密注浆钻孔,实际施工过程中可能需要在土、水稳、混凝土等不同材料上钻孔,单价相差很大,遇到不同的钻孔材质,应该如何调整定额?回复:实际施工过程中如遇在水稳、混凝土等不同材料上钻孔属于破除障碍物,应按实计算增加的人、材、机消耗。

江苏省市政工程计价表问题解答

江苏省市政工程计价表问题解答

3.通用项目》第一章“工程量计算规则”中所 列的“土方统计换算表”有何用处? 答:在该章定额中,土方的挖、运是以天然密实 体积(自然方)计算的,回填土(夯填)是按夯实后 的体积(实方)计算的,因而在这二者之间,存在 的体积换算关系如下: ①、沟槽、基坑的开挖、回填、外运土方工程: 外运(出)方=挖方体积一填方(夯填)体积×1.15 ②、单纯的填方工程: 外运(进)方=填方(夯填) 体积×1.15
4.《通用项目》第三章“围堰工程”说明三中: “取50m范围以外的土方、砂、砂砾,应计算土方 和砂、砂砾材料的挖、运或外购费用,但应扣除定 额中土方现场挖运的人工:55.5工日/100m3:'黄 土量”应如何理解? 答:这段文字表述包括两层意思: ①、在施工现场就地取土或砂围堰,运距超过50m 者,应另行计算50m以外距离的运土或砂费用,其 他不变。 ②、从施工现场以外运来土或砂围堰,土或砂的装 运及购买费用按相应定额或有关规定另行计算,同 时扣除定额中现场挖运土方的人工,即每100m3黄 土量扣除55.5工日。
3.《道路工程》第三章中的“伸缩缝”定额项目中, “伸缝”和“缩缝”如何区别?它们的定额单位是什么? 道路纵缝如何计算? 答:定额的单位均是lm2,施工中采用切缝机切缝的 套用“缩缝” 即:路宽×缝深×缝的个数。,采用预 制缝板成缝的套用“伸缝”项目;
纵缝可按其成缝的方式选用相应定额,其工程量应是: 设缝的路长×缝深。
5、某河塘采用泥浆泵清淤,请问套用何子目? 答:应现场签证台班数量,再乘以相应的台班单价即 可。 6、道路及排水工程中清单组价有大型土石方内容,在 取费汇总表中劳动保险费按l%还是按0.7%计取? 答:道路、排水工程的劳动保险费费率为1%,大型土 方工程为0.7%,在计费时应按各自的费用计取。 7、沟槽土方开挖计算中,边坡放坡深度应为大于1.5 米放坡,还是大于等于1.5米放坡?(深度正好等于1.5 米时是否按放坡计算)、 答:沟槽土方开挖计算中,有施工组织设计的按组织 设计中的规定放坡,无施工组织设计的,三类土放坡 起点为1.5M,只要达到1.5M就可以放坡。

江苏定额问题解答(学习)

江苏定额问题解答(学习)

目录1、土建工程 (2)1.1、江苏定额的使用状况: (2)1.2、自拌砼改为商品砼后,人工、机械费该如何调整?是每个分项调整还是整个单体按一个价格调整?是否有相关文件说明? (2)1.3、定额钢筋操作 (2)1.4、土方工程量的计算如何理解? (2)1.5、砌块墙当厚度发生变化,定额子目该如何调整? (2)1.6、板、面层按墙中心线计算遇与外墙边如何计算? (2)1.7、机械进出场费的理解? (2)1.8、超高费的组成 (3)1.9、江苏省材料信息价中的泵送商品混凝土中泵送费为多少?如泵送高度不同是否可以换算? (3)1.10、砖的圈过梁是否单独计算? (3)1.11、01版江苏定额主楼和裙房的高低跨时工程类别如何确定? (3)1.12、砼墙、柱、板的含量区别? (3)1.13、外墙的粉刷厚度调整 (3)2、费用与其他 (4)2.1、人工费单价是否可调差? (4)2.2、市场价格与信息价差异较大是否可以调整? (4)2.3、费率中劳动保险费如何计取,当地如何收费? (4)2.4、南京地区文明措施费是多少? (4)2.5、01版定额已实施的费用应注意什么? (4)2.6、01版江苏综合定额与单位估价表的区别在何处?差异幅度率为多少? (4)2.7、01版江苏定额机械费可否补差? (4)2.8、临时设施费的包含哪里? (4)2.9、甲供料与材料保管费费用如何实施? (4)2.10、造价下浮率的正确实施 (4)2.11、造价软件操作 (5)2.12、01版使用时注意的问题: (5)江苏定额解答1、土建工程1.1、江苏定额的使用状况:答:2001江苏定额原则上已不再使用,目前使用2004江苏定额。

1.2、自拌砼改为商品砼后,人工、机械费该如何调整?是每个分项调整还是整个单体按一个价格调整?是否有相关文件说明?答:江苏定额在使用的按自拌砼考虑,采用商品砼需扣除人工、机械费有明确规定(文件汇编中有),商品砼调整有按分项类别及高度调整(柱、梁、墙等),砼定额操作的注意点:⑴换算后材料表的(石子、黄砂、水泥)消耗量。

2015年版江苏市政计价定额有关问题答疑汇总

2015年版江苏市政计价定额有关问题答疑汇总

2014版计价定额有关问题汇总(市政)1、市政定额(1-814)彩钢板护栏(彩钢板围栏搭拆)未注明高度,实际施工高度一般要求在2.2米左右,如套用本定额综合单价与实际价格偏差较大,不知定额中人、材、机消耗量量是如何考虑的,是否合理?回复:1-814子目采用的是1.8m高3mm厚的彩钢板,钢管支撑,是一种较简易的护栏。

如实际施工中使用的材料不同,应另行计价。

2、8.11.3压密注浆定额,1-845注浆(m3),是按什么计量,是按注入的浆计量,还是按要求注浆加固的体积计量,另外此注浆的配合比是多少,配合比不一样,是否可以换算,如何换算。

回复:1-845子目是按加固的土体体积计算,其影响半径为0.75m。

如设计配合比不同,可以换算;仅材料换算,人工和机械其余不变。

3、关于1-442至1-465挖运碴子目。

大量的工程设计文件中几乎没见过“碴”这个字。

建议删除,或明确以上子目的适用情况;即使保留该子目,其定额含量也需要调整,单价太高。

建议新增补充各种拆除物如各类道路结构层拆除物、砖石砌体的装车、运输的子目,此类情况在造价编制过程中经常遇到,但却没有合适的子目套用,往往就参照“碴”的子目,其实不妥。

回复:不采纳所提建议,石碴的概念字典上很清楚,所提项目皆有定额可套。

4、深井降水安装子目1-697、1-699中钢筋砼井管材料单价450元/米,没这么贵,应是大小数错误。

回复:应是小数点错误,工作中砼井管材料单价应按市场价调价。

5、路基灰土填筑定额子目(1-378),与道路灰土基层定额子目(2-72),两者施工工艺一样,但二定额水平相差近20%,请核查相关消耗量是否有误?回复:1-378是土路基加固,属土方工程。

2-72是路面结构层中的基层,属路面工程。

路基土方执行路基施工规范,路面结构中的基层执行路面施工规范,施工要求不同当然定额水平不同。

6、市政工程中,第一册通用项目临时工程及地基加固中,压密注浆定额子目(1-845)注浆,水泥掺量比例不明确,其水泥消耗量明显偏低,请核查;(1-844)压密注浆钻孔,实际施工过程中可能需要在土、水稳、混凝土等不同材料上钻孔,单价相差很大,遇到不同的钻孔材质,应该如何调整定额?回复:实际施工过程中如遇在水稳、混凝土等不同材料上钻孔属于破除障碍物,应按实计算增加的人、材、机消耗。

2014版江苏市政计价定额有关问题答疑汇总

2014版江苏市政计价定额有关问题答疑汇总

2014版计价定额有关问题汇总(市政)1、市政定额(1-814)彩钢板护栏(彩钢板围栏搭拆)未注明高度,实际施工高度一般要求在2.2米左右,如套用本定额综合单价与实际价格偏差较大,不知定额中人、材、机消耗量量是如何考虑的,是否合理?回复:1-814子目采用的是1.8m高3mm厚的彩钢板,钢管支撑,是一种较简易的护栏。

如实际施工中使用的材料不同,应另行计价。

2、8.11.3压密注浆定额,1-845注浆(m3),是按什么计量,是按注入的浆计量,还是按要求注浆加固的体积计量,另外此注浆的配合比是多少,配合比不一样,是否可以换算,如何换算。

回复:1-845子目是按加固的土体体积计算,其影响半径为0.75m。

如设计配合比不同,可以换算;仅材料换算,人工和机械其余不变。

3、关于1-442至1-465挖运碴子目。

大量的工程设计文件中几乎没见过“碴”这个字。

建议删除,或明确以上子目的适用情况;即使保留该子目,其定额含量也需要调整,单价太高。

建议新增补充各种拆除物如各类道路结构层拆除物、砖石砌体的装车、运输的子目,此类情况在造价编制过程中经常遇到,但却没有合适的子目套用,往往就参照“碴”的子目,其实不妥。

回复:不采纳所提建议,石碴的概念字典上很清楚,所提项目皆有定额可套。

4、深井降水安装子目1-697、1-699中钢筋砼井管材料单价450元/米,没这么贵,应是大小数错误。

回复:应是小数点错误,工作中砼井管材料单价应按市场价调价。

5、路基灰土填筑定额子目(1-378),与道路灰土基层定额子目(2-72),两者施工工艺一样,但二定额水平相差近20%,请核查相关消耗量是否有误?回复:1-378是土路基加固,属土方工程。

2-72是路面结构层中的基层,属路面工程。

路基土方执行路基施工规范,路面结构中的基层执行路面施工规范,施工要求不同当然定额水平不同。

6、市政工程中,第一册通用项目临时工程及地基加固中,压密注浆定额子目(1-845)注浆,水泥掺量比例不明确,其水泥消耗量明显偏低,请核查;(1-844)压密注浆钻孔,实际施工过程中可能需要在土、水稳、混凝土等不同材料上钻孔,单价相差很大,遇到不同的钻孔材质,应该如何调整定额?回复:实际施工过程中如遇在水稳、混凝土等不同材料上钻孔属于破除障碍物,应按实计算增加的人、材、机消耗。

2014版江苏市政计价定额有关问题答疑汇总

2014版江苏市政计价定额有关问题答疑汇总

2014版计价定额有关问题汇总(市政)1、市政定额(1-814)彩钢板护栏(彩钢板围栏搭拆)未注明高度,实际施工高度一般要求在2.2米左右,如套用本定额综合单价与实际价格偏差较大,不知定额中人、材、机消耗量量是如何考虑的,是否合理?回复:1-814子目采用的是1.8m高3mm厚的彩钢板,钢管支撑,是一种较简易的护栏。

如实际施工中使用的材料不同,应另行计价。

2、8.11.3压密注浆定额,1-845注浆(m3),是按什么计量,是按注入的浆计量,还是按要求注浆加固的体积计量,另外此注浆的配合比是多少,配合比不一样,是否可以换算,如何换算。

回复:1-845子目是按加固的土体体积计算,其影响半径为0.75m。

如设计配合比不同,可以换算;仅材料换算,人工和机械其余不变。

3、关于1-442至1-465挖运碴子目。

大量的工程设计文件中几乎没见过“碴”这个字。

建议删除,或明确以上子目的适用情况;即使保留该子目,其定额含量也需要调整,单价太高。

建议新增补充各种拆除物如各类道路结构层拆除物、砖石砌体的装车、运输的子目,此类情况在造价编制过程中经常遇到,但却没有合适的子目套用,往往就参照“碴”的子目,其实不妥。

回复:不采纳所提建议,石碴的概念字典上很清楚,所提项目皆有定额可套。

4、深井降水安装子目1-697、1-699中钢筋砼井管材料单价450元/米,没这么贵,应是大小数错误。

回复:应是小数点错误,工作中砼井管材料单价应按市场价调价。

5、路基灰土填筑定额子目(1-378),与道路灰土基层定额子目(2-72),两者施工工艺一样,但二定额水平相差近20%,请核查相关消耗量是否有误?回复:1-378是土路基加固,属土方工程。

2-72是路面结构层中的基层,属路面工程。

路基土方执行路基施工规范,路面结构中的基层执行路面施工规范,施工要求不同当然定额水平不同。

6、市政工程中,第一册通用项目临时工程及地基加固中,压密注浆定额子目(1-845)注浆,水泥掺量比例不明确,其水泥消耗量明显偏低,请核查;(1-844)压密注浆钻孔,实际施工过程中可能需要在土、水稳、混凝土等不同材料上钻孔,单价相差很大,遇到不同的钻孔材质,应该如何调整定额?回复:实际施工过程中如遇在水稳、混凝土等不同材料上钻孔属于破除障碍物,应按实计算增加的人、材、机消耗。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2014版计价定额有关问题汇总(市政)1、市政定额(1-814)彩钢板护栏(彩钢板围栏搭拆)未注明高度,实际施工高度一般要求在2.2米左右,如套用本定额综合单价与实际价格偏差较大,不知定额中人、材、机消耗量量是如何考虑的,是否合理?回复:1-814子目采用的是1.8m高3mm厚的彩钢板,钢管支撑,是一种较简易的护栏。

如实际施工中使用的材料不同,应另行计价。

2、何换算。

回复:1-845子目是按加固的土体体积计算,其影响半径为0.75m。

如设计配合比不同,可以换算;仅材料换算,人工和机械其余不变。

3、关于1-442至1-465挖运碴子目。

大量的工程设计文件中几乎没见过“碴”这个字。

建议删除,或明确以上子目的适用情况;即使保留该子目,其定额含量也需要调整,单价太高。

建议新增补充各种拆除物如各类道路结构层拆除物、砖石砌体的装车、运输的子目,此类情况在造价编制过程中经常遇到,但却没有合适的子目套用,往往就参照“碴”的子目,其实不妥。

回复:不采纳所提建议,石碴的概念字典上很清楚,所提项目皆有定额可套。

4、深井降水安装子目1-697、1-699中钢筋砼井管材料单价450元/米,没这么贵,应是大小数错误。

回复:应是小数点错误,工作中砼井管材料单价应按市场价调价。

5、路基灰土填筑定额子目(1-378),与道路灰土基层定额子目(2-72),两者施工工艺一样,但二定额水平相差近20%,请核查相关消耗量是否有误?回复:1-378是土路基加固,属土方工程。

2-72是路面结构层中的基层,属路面工程。

路基土方执行路基施工规范,路面结构中的基层执行路面施工规范,施工要求不同当然定额水平不同。

6、市政工程中,第一册通用项目临时工程及地基加固中,压密注浆定额子目(1-845)注浆,水泥掺量比例不明确,其水泥消耗量明显偏低,请核查;(1-844)压密注浆钻孔,实际施工过程中可能需要在土、水稳、混凝土等不同材料上钻孔,单价相差很大,遇到不同的钻孔材质,应该如何调整定额?回复:实际施工过程中如遇在水稳、混凝土等不同材料上钻孔属于破除障碍物,应按实计算增加的人、材、机消耗。

其余问题的回复见上述第2条的回复。

7、市政第一册土方工程已经取消了“人工装汽车土方”子目,如果发生该费用,是否可以考虑借用老定额中的相关子目?回复:可以套用现行市政养护定额中相应子目。

8、泥浆外运定额单一,费用过高,建议在第一章中增加淤泥外运,分容量及运距编制。

回复:不采纳所提建议。

废泥浆外运按桥梁册中泥浆外运子目计算。

淤泥外运也按土方外运计算。

回复:定额为人工打孔,可以考虑补充机械打孔定额,需要调研。

9、目前景观工程中,有很多广场铺装花岗岩板或块都是异形或者拼花的,且有些石材都是大规格、大厚度的石材,如套用子目2-372显然不符合施工要求,因此希望增加或修正此类子目。

同时还建议增加花岗岩板子厚度不同之分的定额子目,如5公分以上或以内,或者是否可以考虑增加一些换算的说明。

(包括人工、机械、辅材等);回复:景观工程铺装花岗岩板应套用园林专业相关定额。

10、定额编号2-451~2-453【线条】和定额编号2-466~2-468【横道线】,相同材质的划线,按面积折算(线条按15cm宽计算),横道线的定额基价是线条定额基价的三倍。

是否合理?回复:线条单位是km, 横道线单位是m2,线条与横道线不具有可比性。

11、定额编号2-367铺苏普洛克砖和定额编号2-373铺荷兰砖人工差异较大,2-367铺苏普洛克砖22.07工日/100m2,2-373铺荷兰砖12.87工日/100m2。

是否合理?回复:2-367铺苏普洛克砖是人工拌砂浆,2-373铺荷兰砖是机械拌砂浆,当然人工差异大。

12、2014计价定额2-264定额中的石屑含量是否有误,ES-3的骨料含量要比ES-2要高,可以查公路工程沥青路面施工验收规范。

回复:2-264 石屑含量小数点有误, 应该是5.245t。

13、市政定额(2-388~2-393)中1:3水泥砂浆为勾缝砂浆,1:3石灰砂浆按01/04定额解释为平侧石的基础,现道路工程平侧石的基础都设计为砼基础,1:3石灰砂浆应取消的说明,原01/04定额有这类说明,现14定额缺少相关说明;回复:2-388~2-393中1:3水泥砂浆为勾缝砂浆,1:3石灰砂浆为安砌砂浆,实际为砼基础则扣除安砌砂浆后另套相应定额。

14、市政定额(2-468)热容漆定额价格与市场价格差距较大,请复核一下消耗量是否有误?回复:定额价格与市场价格差距较大的原因很复杂,有消耗量的因素也有市场供求行情和行业垄断的的因素,不能简单地归为消耗量定额问题。

15、市政道路水泥稳定碎石基层采用摊铺机摊铺施工的较多,但市政定额中2-241中厂拌机铺的机械为平地机,与实际采用的施工机械不一致,实际套用时不太方便;回复:可套用二灰结石厂拌机铺子目,将主材二灰结石换算成水泥稳定碎石。

16、市政定额2-554~2-561铺设邮电、电力穿线管适用于什么样的管道,强电或弱电,对管径是否有什么要求,是否不分管径大小都套一样的定额?回复:2-554~2-561铺设邮电、电力穿线管适用于交通标志和信号设施所用电力线,属于弱电。

管径按相应标准设计图确定。

17、第三册钻孔灌注桩工程量计算规则第4条,“灌注桩工作平台按本册第9章有关项目计算。

”该说明容易被理解为:即使在平地上,实际不需搭设工作平台也应计算搭设工作平台的费用。

应明确为“如需要搭设工作平台,可按本册第9章有关项目计算”。

回复:陆上支架平台就是钻机下垫枋木,是施工中保持钻机安全平稳所必须做的工作。

18、第三册钻孔灌注桩工程量计算规则第1条,“灌注桩成孔工程量按入土深度计算。

定额中的孔深H指护筒顶至桩底的深度。

”后一句的作用是按孔深不同对选用哪个定额子目作出界定,并不能将第一句中的“入土深度”与后一句的“孔深H”画上等号。

建议对“入土深度”进一步明确,是否包括护筒的长度;如包括,是否包括护筒顶至地面之间的高度(根据施工规范,护筒顶应比地面高出几十厘米)。

回复:打桩成孔入土深度不等于孔深H。

入土深度是从护筒内土面到桩底深度(护筒中部分土在埋设时已先行挖除了)。

定额步距孔深H是护筒顶至桩底的深度。

19、IPN防腐,只有5-241外防腐三遍的定额,遍数不同如何换算,内防腐如何计算?回复:IPN外防腐涂料,定额按施工规范喷(涂)三遍测算,低于规范要求会降低工程质量,不予考虑。

20、定额编号8-324硬塑料管地埋敷设公称直径(70mm以内) ,人工消耗14.76工日/100m,工作内容不含土方开挖和回填,而安装定额中定额编号4-1281公称直径(70mm以内) 埋地敷设半硬质塑料管,人工消耗13.21工日/100m,工作内容土方开挖和回填;定额消耗量是否合理?回复:市政工程与安装工程没有可比性,施工环境和施工效率完全不同。

21、市政路灯工程计价定额“硬塑料管地埋敷设”,直径70mm及100mm的管道敷设定额中主材损耗率分别为16%、19%,而直径50mm及以下的管道敷设定额中主材损耗率分别为6%,实际工程中较常使用的管子为承插接口的塑料管道,一般不需要管接头损耗很小。

建议降低直径70mm及100mm主材损耗率,或补充编制承插接头塑料管地埋敷设计价定额。

回复:不采纳。

直径70mm和100mm的是直管,施工损耗大,直径50mm及以下是盘管,损耗小。

22、市政工程中电气或给水的塑料管采用牵引方式敷设时,定额仅有DN300及以上的牵引管道计价定额,而实际工程中较多使用DN75、DN100单根或多根管道并排牵引施工,市场费用与DN300管道牵引施工计价定额的费用差异较大,建议增补DN300以下管道牵引管施工计价定额。

回复:可参照部里15版《市政工程消耗量定额》套用。

23、明确沥青混凝土(玄武岩骨料)套用沥青玛蹄脂碎石混合料路面子目。

回复:道路册68页表下有注解。

24、关于市政工程类别划分及说明中第13条,“土石方工程量包含弹软土基处理、坑槽内实体结构以上路基部位(不包括道路结构层部分)的多合土、砂、碎石回填工程量。

大型土石方应按标段内的单位工程进行划分。

”,道路中石子垫层和砂包封是否应计入大型土石方工程,应予以明确。

回复:在路基范围内的填筑的应并入土石方工程中;属路面结构中的碎石垫层或砂垫层不计入土石方工程中。

25、今年出的市政定额勘误第9条更改的第一款错误,借用其他专业定额子目,其管理费和利润率正常情况下要按本主专业确定。

回复:今年出的市政定额勘误没有文字错误。

26、机械破除砼路面,实际施工中正常采用挖掘机换钻头破除,定额中只有岩石破碎机破除,如采用岩石破碎机则价格不能满足要求,应如何套用?回复:定额中的液压岩石破碎机就是在挖掘机的底盘上装液压破碎机钻头。

27、管道工程中井点降水综合单价较市场价高出较多,与土建专业中井点降水的综合单价误差也较大。

回复:市政和土建专业的施工环境不同,施工效率不同,没有可比性。

28、井点降水南通水位高,1.8的含量能否调整?回复:省14版轻型井点定额就是在原南通补充的轻型井点定额基础上修编的,没采用全统定额。

29、路牙、沿铺设的人工费用,市场价比定额价高,该项的定额人工含量偏低。

回复:定额铺100米路牙、沿用工10.83工日,折合每个工日铺9.23米,不低。

不能拿外包的市场价价格来和定额比较。

30、水池定额水平远低于地下室定额水平。

回复:市政和土建专业的不同结构物没有可比性。

31、建议取消工期定额。

回复:需要调研。

32、市政工程中,拆除桥梁,如按拆除钢筋混凝土套用单价太低,定额是否可按拆除立柱、梁板等进行区分?回复:桥梁整体拆除适合采用爆破的方法,套专业爆破定额,不适合采用液压岩石破碎机拆除钢筋混凝土子目。

小型装配式桥梁应该先将装配部件折卸至地面后再用液压岩石破碎机拆除钢筋混凝土子目,这样拆除桥面板梁与拆除一般钢筋混凝土无差异。

33、市政定额中“井深2m内”,是一个区间,其表述不合理,建议改为“井深2m”;以方便实际应用;回复:不采纳。

同规格的井其井深只体现在井筒高度不同,超出定额步距可再套用井筒砌筑定额。

34、市政定额,道路灰土基层中,含量中有没有考虑施工地点到拌灰地点基本运距,若包含了基本运距,是按照多少米考虑的?回复:厂拌材料的运费含在材料单价中,现场指定拌灰点到施工点的运距超过150米场内运距要另计运输费。

35、14市政定额,拖管(塑料管)项目缺少对接热熔机械台班数量,是否调整?回复:对接热熔子目套用燃气册相应子目。

36、建议,市政工程凡是涉及砼的子目,也像土建一样区分现场拌制和预拌砼分别列定额子目,以方便执行定额;回复:这样会成倍增加很多砼定额子目,不采纳,总说明中明确了换算方法。

37、苏住建价【2014】4号文规定,市政工程现浇混凝土模板包含在相应混凝土项目中,但在混凝土接触面积不确定或砼断面有变更但模板接触面积不变(如水池池壁)的情况下导致综合单价中不尽准确,故,市政工程模板能否像土建一样单独列项计算?回复:不采纳,招标文件的图纸必须是经审图后的详细施工图,不应该有不确定的图纸工程量。
