ZYC静压桩机安拆方案
静力压桩机安拆专项方案

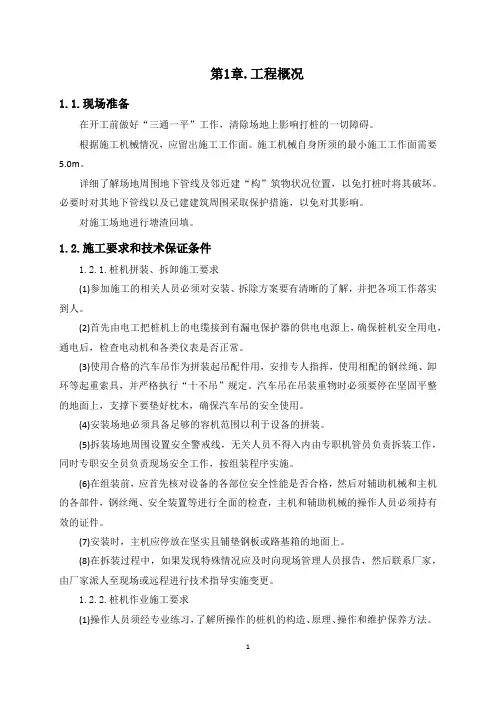

第1章.工程概况1.1.现场准备在开工前做好“三通一平”工作,清除场地上影响打桩的一切障碍。
根据施工机械情况,应留出施工工作面。
施工机械自身所须的最小施工工作面需要5.0m。
详细了解场地周围地下管线及邻近建“构”筑物状况位置,以免打桩时将其破坏。
必要时对其地下管线以及已建建筑周围采取保护措施,以免对其影响。
对施工场地进行塘渣回填。
1.2.施工要求和技术保证条件1.2.1.桩机拼装、拆卸施工要求(1)参加施工的相关人员必须对安装、拆除方案要有清晰的了解,并把各项工作落实到人。
(2)首先由电工把桩机上的电缆接到有漏电保护器的供电电源上,确保桩机安全用电,通电后,检查电动机和各类仪表是否正常。
(3)使用合格的汽车吊作为拼装起吊配件用,安排专人指挥,使用相配的钢丝绳、卸环等起重索具,并严格执行“十不吊”规定。
汽车吊在吊装重物时必须要停在坚固平整的地面上,支撑下要垫好枕木,确保汽车吊的安全使用。
(4)安装场地必须具备足够的容机范围以利于设备的拼装。
(5)拆装场地周围设置安全警戒线,无关人员不得入内由专职机管员负责拆装工作,同时专职安全员负责现场安全工作,按组装程序实施。
(6)在组装前,应首先核对设备的各部位安全性能是否合格,然后对辅助机械和主机的各部件,钢丝绳、安全装置等进行全面的检查,主机和辅助机械的操作人员必须持有效的证件。
(7)安装时,主机应停放在坚实且铺垫钢板或路基箱的地面上。
(8)在拆装过程中,如果发现特殊情况应及时向现场管理人员报告,然后联系厂家,由厂家派人至现场或远程进行技术指导实施变更。
1.2.2.桩机作业施工要求(1)操作人员须经专业练习,了解所操作的桩机的构造、原理、操作和维护保养方法。
并持有操作证,方可操作。
(2)对桩机所配置的动力装置、卷扬机、液压装置、电气装置等应按其操作规程操作。
(3)桩机的电气故障必须由电工处理。
(4)桩机的试车、安装、拆卸,拖运等应严格执行相关规定。
(5)遇雷、雨、雪、雾和六级以上风等恶劣气候时,应停止作业,风速超过七级或有强台风警报时,应将桩机迎风向停置,必要时,应将架放倒。
ZYC500静压桩机安、拆方案

威士顿精密制冷(中国)有限公司新建厂区静压桩机安、拆方案编制单位:江苏森桌基础有限公司ZYC500型静压桩机安、拆方案一、方案选择:根据本工程特点,选用ZYC500型静力压桩机为本工程压桩施工机械。
ZYC500型液压静力压桩机技术参数:1.压桩能力:一对压桩缸工作最大压桩力: 300tf 压桩速度(快速档): 4.2m/min两对缸同时工作最大压桩力: 600压桩速度(慢速): 0.8m/min 一次压桩行程: 1.8m2.行走能力每次行程:纵向: 3.6m横向: 0.6m每次转角:11°行走速度:前进: 4.2m/min 后退: 8.3m/min左移: 4.2m/min右移: 8.3m/min3.升降行程:1.1m4.用桩尺寸:管桩:最大600方桩: 0.35*0.35m²----0.45*0.45 m²单桩长度: a)≥3.0m,≤15m(中桩)b)≥3.0m,≤10m(边桩)5.液压系统额定压力: 25(18)MPa 额定流量: 354(115)L/min括号外的数字为主机部分,括号中的为起重机部分。
6.电气系统:功率: 37X3+30=141kw电压: 380V电流: 70.4X3+56.8=268A7.重量:总重: 600t最大部件: 66t8.外形尺寸:工作厂*工作宽*运输高=13000*8040*3040mm9.边桩距离: 1.38m角桩距离: 2.8m 10.接地比压:长船: 12.96tf/m²短船: 16.6tf/m²11.起重机:最大起重量: 16tf最大起升速度: 11m/min最大回转速度: 3r/min二、施工方法1、施工条件。
目前现场场地已经基本平整,三通一平已经完成,具备施工条件。
2、施工部署。
1)、施工安排。
根据现场情况,工期以及甲方要求。
我公司调进一台JVY600H型液压静力压桩机,桩机配备四台30kw交流电焊机进行接桩工作。
静压桩机安装拆卸方案范文

静压桩机安装拆卸方案引言静压桩机作为一种现代化的基础设施机械,用于建造沉积岩及软地基桩基础等结构,在工地上扮演着至关重要的角色。
但是,安装和拆卸静压桩机是一项非常重要的工作,必须遵循严格的程序和操作规程。
因此,本文将介绍静压桩机的安装和拆卸方案,以确保工地上的工作安全高效完成。
安装方案安装静压桩机过程中,必须先了解设备的工作原理和结构。
安装过程大致分为以下步骤:1.现场检查在安装静压桩机之前,必须对现场进行检查。
检查应包括以下内容:•检查施工现场是否具备安装静压桩机的条件。
这包括地面水平度、设备通道和运输通道。
•测量现场尺寸:必须根据现场尺寸确定静压桩机的大小和类型。
•检查电源是否能够满足静压桩机的功率要求。
2.架设桩机静压桩机的安装必须由专业技师进行。
在架设设备时,必须按以下步骤执行:•清除安装区域并消除障碍物。
•装设气压控制系统,测试静压缸并执行定位固定工作。
•安装桩机前,必须先测量桩机和支架长度,精确地定位桩机放置位置。
•安装桩机时,必须在支架上放置调整垫片,并进行预检查。
•安装完毕后,必须对设备的动力、控制和气压系统进行系统检查。
3.启动设备设备调试和测试后,必须按照以下步骤启动设备:•用户必须确认设备完全安装并加固,只有满足这些条件,才能将设备通电。
•用户必须在维修人员监督下对设备进行系统检查,以确保设备安全可靠。
•用户应确保设备按正常类型开始工作。
拆卸方案静压桩机在工作结束后,必须正确的进行拆卸,并按程序进行下一步操作。
拆卸过程大致分为以下步骤:1.现场检查拆卸静压桩机之前,必须对现场进行检查。
检查应包括以下内容:•检查设备是否正常停止工作。
•检查设备周围的环境是否安全。
•拆卸设备前,必须进行清理和维护以确保工作场所清洁。
2.准备拆卸设备在拆卸设备之前,必须进行以下准备工作:•关闭设备的电源和气源。
•卸下静压桩机主体和所有配件和连接件。
•拆卸需要工具和人力资源,以确保拆卸过程安全。
•在拆卸过程中,必须使用提升设备,以确保设备无损拆卸。
打桩机安装、拆除施工方案修改稿

打桩机安装、拆除施工方案修改稿桩机安装、拆除施工方案上海国家民用航天产业基地卫星应用产业化桩机安装、拆除施工方案中国第四冶金建设有限责任公司20XX年8月10日桩机安装、拆除施工方案目录1. 工程概况 ................................................ ................................................... ...................................... 1 2. 施工准备 ................................................ ................................................... .. (2)施工人员准备 ................................................ ................................................... .................... 2 工具及材料设备 ................................................................ 2 3. 桩机安装方案 ................................................ ................................................... (3)锤击桩机安装方案 ................................................ ................................................... ............ 3 静压桩机安装方案 ................................................ ................................................... ............ 5 4. 拆卸方案: .............................................. ................................................... (7)锤击桩机拆卸方案 ................................................ ................................................... ............ 7 静压桩机拆卸方案 ................................................ ................................................... ............ 7 5. 安全技术措................................................... .............................. 8 6. 安全注意事项 ................................................ ................................................... ............................ 10 7. 应急预案 ................................................ ................................................... (11)设立应急救援机构 ................................................ ................................................... .......... 11 制定应急救援预案。
静力压桩机安装、拆卸方案

江苏常熟发电有限公司化学补给水扩容改造EPC工程静力液压桩机安装,拆卸方案江苏常熟发电有限公司化学补给水扩容改造EPC工程静力液压桩机安装拆卸方案编制审核批准南京中电环保股份有限公司2015年03月静力液压桩机安装拆卸方案江苏常熟发电有限公司化学补给水扩容改造EPC工程位于江苏常熟发电有限公司厂内。
场地三通一平已完成,水电已到位,具备施工条件。
根据项目的工程量和业主的工期要求,我司拟组织一台静力液压式压桩机进场施工。
一、静力液压桩机的基本结构静力液压桩机由长船、短船、主机平台(含油泵、液压管件、电器、驾驭室及自备喂桩吊机)、龙门架、配重梁及配重组成。
单件重量约6~23吨。
二、安装程序(一)为确保机械设备及人员的安全,在进行设备安装前要做好以下几方面的工作:1、设备的安装就位必须由专业公司承担。
安装人员必须具备相应的有效的上岗证;安装工具与设备必须在有效期限内。
2、进行现场踏勘,确保有安全足够的操作空间和运输道路。
3、制定切实可行的安装方案,确保安装过程有条不紊进行。
4、组织设备安装所需的人员架构,架构人员由持有效证件及有相当工作经验的人员组成。
对上岗人员进行安全技术交底。
(二)安装方案1、在设备进场安装前,首先对安装场地和运输道路进行平整压实处理,使处理后的地面承载力达300Kpa以上。
这样有利于运输车辆的出入和吊装吊机的停靠。
2、在安装范围内的地下地上障碍物进行清理或保护,确保不影响设备的安装或受到破坏。
3、对作业人员进行安全技术交底。
正确穿戴安全防护用品,听从指挥,不冒险蛮干。
工具、索具、吊具在使用前要作仔细检查,确保在使用中的安全。
安装过程中要注意保护桩机设备,严禁野蛮操作损坏设备。
4、在安装区域内派专人监护,严禁无关人员进入或逗留。
5、考虑到需要起吊的设备单件中,最大重量的长船约23.0吨。
依据有关资料QY35V的汽车起重机,其回转半径为4.0米(5.6/2(吊车支腿后的宽度的一半)+构件尺寸的一半1.2米)时,此时的臂长为9.8米,吊车的起重量为26.9吨。
ZYC800静压桩机安、拆方案

某某项目静压桩机安、拆方案编制单位:江苏森桌基础有限公司ZYC800型静压桩机安、拆方案一、方案选择:根据本工程特点,选用ZYC800型静力压桩机为本工程压桩施工机械。
ZYC800型液压静力压桩机技术参数:1.压桩能力:一对压桩缸工作最大压桩力: 300tf压桩速度(快速档): 4.2m/min两对缸同时工作最大压桩力: 600压桩速度(慢速): 0.8m/min一次压桩行程: 1.8m2.行走能力每次行程:纵向: 3.6m横向: 0.6m每次转角:11°行走速度:前进: 4.2m/min后退: 8.3m/min左移: 4.2m/min右移: 8.3m/min3.升降行程:1.1m4.用桩尺寸:管桩:最大600方桩: 0.35*0.35m²----0.45*0.45 m²单桩长度: a)≥3.0m,≤15m(中桩)b) ≥3.0m,≤10m(边桩)5.液压系统额定压力: 25(18)MPa额定流量: 354(115)L/min括号外的数字为主机部分,括号中的为起重机部分。
6.电气系统:功率: 37X3+30=141kw电压: 380V电流: 70.4X3+56.8=268A7.重量:总重: 600t最大部件: 66t8.外形尺寸:工作厂*工作宽*运输高=13000*8040*3040mm9.边桩距离: 1.38m角桩距离: 2.8m10.接地比压:长船: 12.96tf/m²短船: 16.6tf/m²11.起重机:最大起重量: 16tf最大起升速度: 11m/min最大回转速度: 3r/min二、施工方法1、施工条件。
目前现场场地已经基本平整,三通一平已经完成,具备施工条件。
2、施工部署。
1)、施工安排。
根据现场情况,工期以及甲方要求。
我公司调进一台JVY600H型液压静力压桩机,桩机配备四台30kw交流电焊机进行接桩工作。
3、安装步骤:1)、先将长船、短船安放自定位置,将机身底盘油缸与长船、短船滚轮座地盘连接。
桩机安拆方案范文

桩机安拆方案范文一、背景桩机是建筑施工中常用的一种机械设备,用于施工过程中对地下桩基进行钻孔、灌注、振动、锤击等操作,承担着关键的承重任务。
在施工完成后,需要对桩机进行安全、高效的拆卸,以保证施工过程的顺利进行和人员的安全。
二、安拆目标1.安全拆卸:在拆卸过程中,要确保人员的安全,防止任何人员受伤或事故发生。
2.高效拆卸:在保障安全的前提下,尽量缩短拆卸时间,以便进行后续的施工工作。
3.防止损坏:在拆卸过程中,要注意不损坏桩机和周围设施,以便重新使用或移动。
三、安拆步骤1.准备工作:(1)制定安拆方案:根据具体的施工现场条件和桩机的结构特点,制定详细的安拆方案,包括拆卸顺序、拆卸步骤、使用的设备和人员配置等。
(2)安全检查:对桩机的各个部位进行安全检查,确保设备无异常情况,并固定好各个关键部位,以防在拆卸过程中发生意外。
(3)组织培训:将参与拆卸操作的人员进行必要的培训,使其了解安全操作规程和注意事项,并熟悉使用的设备及工具。
(4)清理现场:清理施工现场,在桩机周围设置安全警示标志,确保施工现场的安全和整洁。
2.拆卸顶部结构:首先拆卸桩机顶部的结构,包括液压顶梁和各种连接杆件。
(1)液压顶梁:使用专用起重设备,将液压顶梁按照安拆方案逐步卸下,并垂直放置在安全区域。
(2)连接杆件:逐个拆卸连接杆件,并妥善堆放,以备后续使用。
3.拆卸底部结构:接下来需要拆卸桩机的底部结构,包括液压顶柱、液压缸和桩机主体。
(1)液压顶柱:使用专用工具将液压顶柱与桩机主体分离,并垂直放置在安全区域。
(2)液压缸:通过操作杆将液压缸逐个拆卸,并放置在安全区域。
(3)桩机主体:使用专用起重设备,将桩机主体逐步拆卸,并妥善堆放在指定的区域。
4.清理和整理:在拆卸完成后,进行现场的清理和整理工作,包括清扫施工现场和检查拆卸后的设备和工具是否完好,以便后续使用。
四、安全措施1.安全培训:对参与拆卸操作的人员进行必要的安全培训,提高其安全意识和操作技能。
静压桩机安装拆卸操作规程

静压桩机安装拆卸操作规程静压桩机是一种用于安装地基桩的设备,其安装和拆卸操作是非常重要的步骤。
下面是静压桩机安装拆卸操作规程的详细步骤。
一、静压桩机的安装1. 准备工作在安装静压桩机之前,必须先准备好工作区域。
清理场地,移除任何妨碍操作的障碍物,并确保地面平整。
2. 检查设备在安装静压桩机之前,必须仔细检查设备的各个部分。
确保所有零部件完整,并确保设备没有任何损坏。
3. 组装设备按照设备的说明书,逐步组装静压桩机。
确保所有零部件正确连接,并牢固固定,以确保设备的安全性。
4. 连接液压系统将液压系统的各个零部件正确连接,确保操作顺畅。
检查液压系统是否有泄漏,如果有泄漏需要及时修理。
5. 连接电气系统将电气系统的各个零部件正确连接,确保电气系统正常工作。
检查电气系统是否有故障,如果有故障需要及时修理。
6. 安装静压装置根据设备的说明书,正确安装静压装置。
确保静压装置与静压桩机的其他部件正常连接,并牢固固定。
7. 检查安装在静压桩机安装完毕后,必须进行全面的检查。
检查设备的各个部分是否正确连接,是否有松动或损坏的零部件。
二、静压桩机的拆卸1. 关闭电源在拆卸静压桩机之前,必须先关闭电源。
切断电源电源开关,并确保设备的电源线已经拔掉。
2. 卸下静压装置根据设备的说明书,正确卸下静压装置。
确保静压装置与静压桩机的其他部件分离,并确保静压装置没有任何松动的零部件。
3. 拆卸液压系统逐步拆卸液压系统的各个零部件。
确保所有连接件都被拆卸,并将液压系统的零部件按照规定的方法进行存放和保养。
4. 拆卸电气系统逐步拆卸电气系统的各个零部件。
确保所有连接件被拆卸,并将电气系统的零部件按照规定的方法进行存放和保养。
5. 拆卸其他部件逐步拆卸静压桩机的其他部件,如机架和支腿等。
确保所有连接件被拆卸,并将这些部件按照规定的方法进行存放和保养。
6. 清洁设备在拆卸静压桩机之后,必须对设备进行清洁。
清除设备上的污垢和积尘,确保设备的各个部件干净。
ZYC800静力压装机桩基施工方案

宁波一进汽车配件有限公司一期新建厂房(ZYC-800静力压桩机)桩基报验资料余姚市衡立建设有限公司二0一四年七月十四日目录一、企业营业执照及资质证书、安全生产许可证二、项目管理人员及特殊工种操作人员三、主要施工机械设备报审表四、焊接工程材料/构配件/设备报审表五、施工组织设计(专项施工方案)报审表六、施工测量放线报验申请表七、工程定位测量记录八、试打桩记录九、静力压桩施工记录十、压桩隐蔽工程报验申请表十一、隐蔽工程验收记录十二、先张法预应力管桩检验批质量验收记录十三、技术复核记录十四、先张法预应力管桩分项工程质量验收表十五、桩基分部(子分部)工程验收记录十六、桩位偏差验收记录表十七、竣工图十八、桩基施工工程交工验收单浙建监A2施工组织设计(专项施工方案)报审表工程名称:宁波一进汽车配件有限公司一期新建厂房编号:A2本表一式三份,经项目监理机构审核后,建设单位、监理单位、承包单位各存一份。
doc宁波一进汽车配件有限公司一期新建厂房桩基工程施工方案施工单位:余姚市衡立建设有限公司编制日期:二0一四年七月十四日doc 施工方案工程名称:宁波一进汽车配件有限公司一期新建厂房建设地点:余姚市牟山镇329国道余慈复线西侧建设单位:宁波一进汽车配件有限公司设计单位:宁波市明州建筑设计院有限公司质监单位:余姚市建设工程质量安全监督站监理单位:浙江建协工程咨询监理有限公司勘察单位:宁波宁大地基处理技术有限公司施工单位:余姚市衡立建设有限公司项目经理:审批:审核:编制:编制日期:二0一四年七月十四日doc 施工方案目录第一章编制依据第二章工程概况第三章工程地质特性第四章施工部署第五章施工平面布置第六章预应力管桩施工第七章技术质量保证措施第八章安全生产、文明施工措施第九章施工计划第十章项目管理班子及施工队伍附一:桩机安、拆施工方案doc 施工方案第一章编制依据1、宁波一进汽车配件有限公司一期新建厂房桩基工程施工合同2、宁波一进汽车配件有限公司一期新建厂房施工总平面图3、宁波一进汽车配件有限公司一期新建厂房桩位平面布置图4 宁波一进汽车配件有限公司一期新建厂房桩基施工图会审纪要5、宁波一进汽车配件有限公司一期新建厂房地质勘察报告6、《建筑地基基础施工质量验收规范》(GB50202—2002)7、《混凝土结构工程施工质量验收规范》(GB50204—2002)8、中华人民共和国行业标准《建筑桩基技术规范》(JGJ94—94)9、《先张法预应力混凝土竹节桩》(2013浙G32)图集10、《增强型预应力混凝土离心桩》(2008浙G32)图集11、施工现场具体情况和结合本公司的技术力量及技术装备编制施工方案第二章工程概况拟建的宁波一进汽车配件有限公司一期新建厂房工程位于余姚市牟山镇329国道余慈复线西侧。
桩机安装拆卸方案

桩机安装拆卸方案一、前期准备工作1.了解工地环境和施工规划,确定桩机的施工位置。
2.根据桩机的特点和工作要求,选择适当的起重设备(如起重机、吊车)。
3.整理相关资料和图纸,编制施工方案,确保施工过程安全可控。
二、安装方案1.搭建工地安全围栏,确保施工现场的安全性。
2.在施工位置停放起重设备,并进行平整和固定。
3.按照图纸要求,确定桩机的基础位置和尺寸。
4.利用起重设备将桩机整体吊装到预先准备的基础上,并进行水平调整。
5.根据桩机的工作原理和特点,安装各部件,包括液压系统、电气系统、控制系统等。
6.进行各系统的调试和试运行,确保桩机的正常工作。
三、拆卸方案1.停止桩机的工作,切断与外界的连接(如电源、液压管路等)。
2.将桩机内的液压系统中的液压油放空,并将其它液体物质从桩机中清理干净。
3.根据桩机的特点和图纸要求,进行各部件的拆卸,包括液压系统、电气系统、控制系统等。
4.利用起重设备将各部件进行安全的吊装和拆卸,并放置到指定地点。
5.将桩机整体从基础上拆卸下来,并利用起重设备进行安全的吊装和移动。
6.进行施工现场清理工作,包括清理垃圾、平整地面等。
四、安全措施1.在安装和拆卸过程中,严格执行相关安全操作规程,确保操作人员的人身安全。
2.在起重设备操作过程中,应由专业人员进行操作,并遵循相关起重操作规定。
3.根据桩机的特点和工作要求,设置防护设施,如防护网、防护栏等,以确保工地周边的安全。
4.合理安排施工进度和工种配备,避免施工现场出现拥堵和混乱。
5.在施工现场设置明显标识,指示施工区域和安全通道。
6.定期检查施工设备和工具的状态,确保其正常工作,如存在异常及时处理。
7.在安装和拆卸过程中,根据实际情况进行风险评估和应急预案编制,确保施工过程安全可控。
五、总结桩机的安装和拆卸是一个复杂的工程,需要充分的准备工作和专业的操作技术。
通过制定细致的方案和严格遵循安全措施,可以确保施工过程的安全性和高效性。
静压机安装拆卸施工方案

静压机安装拆卸施工方案一、概述本文档旨在提供一份静压机安装拆卸施工方案。
静压机是一种用于提供稳定的气流压力的设备,广泛应用于空调系统、通风系统等场合。
安装和拆卸静压机时需要注意相关安全事项,并按照一定步骤进行操作,以确保施工的安全和顺利进行。
二、安装静压机1. 安全准备在安装静压机之前,首先需要进行安全准备工作。
这包括以下几个方面:•确保工作现场干净整洁,没有杂物和障碍物;•确保操作人员佩戴个人防护装备,包括安全帽、安全鞋和手套等;•确保机组及其配件已经检查并符合安全要求。
2. 确定安装位置在开始安装静压机之前,需要确定安装的位置。
选择一个适当的位置可以确保静压机的工作效果,并便于维修和保养。
以下是一些注意事项:•确保安装位置平稳,并有足够的强度来承受静压机的重量;•考虑到静压机日后的维修和保养,应留有足够的空间;•静压机的进排风口应有足够的通风条件。
3. 安装步骤根据静压机的特点和厂家提供的安装说明,按照以下步骤进行安装:1.将静压机放置在安装位置上,并使用螺栓将其固定在地面或支架上;2.连接静压机的进排风口和相应的风管,确保连接牢固;3.连接静压机的电气线路,并按照电气图纸进行正确接线;4.安装静压机的控制面板,并接通电源;5.静压机安装完成后,进行启动测试,确保静压机正常运行。
三、拆卸静压机1. 安全准备在拆卸静压机之前,同样需要进行安全准备工作。
以下是一些常见的安全措施:•关闭并切断主电源,以确保电气安全;•拆除与静压机相关的风管和电气连接,确保拆卸过程中没有电气风险;•及时清理工作现场,以防止杂物滑倒等意外事故。
2. 拆卸步骤根据拆卸的需求和静压机的具体情况,可以按照以下步骤进行拆卸:1.切断进排风管与静压机的连接,确保连接线路没有残留风压;2.拆下静压机的控制面板,并断开电气线路;3.使用工具和螺栓将静压机从地面或支架上拆卸下来;4.将拆卸下来的静压机移至指定区域,并进行妥善存放。
四、安全注意事项在安装和拆卸静压机的过程中,请务必注意以下安全事项:1.操作人员必须佩戴个人防护装备,包括安全帽、安全鞋和手套等;2.严禁在操作过程中穿过运行中的静压机;3.请确保所有电气线路和连接已经切断,并确认没有电气风险;4.静压机的安装和拆卸必须由经过培训和授权的人员进行,不得擅自操作。
打桩机安装拆卸操作方案

中国石化集团宁波工程有限公司设计科研大楼桩基工程打桩机安装拆卸操作方案编制:---------------------------审核:---------------------------批准:----------------------------浙江伊麦克斯基础工程有限公司二00四年六月三日打桩机的安装一、本体与桩机下部的安装安装打桩机应在坚固的水平地面进行,并有足够的地耐力,能满足辅助起重设备安装打桩机要求。
1、安装前,在主机履带下密实铺设路基箱,2、将上部回转平台转到与履带成90度的位置,履带扩张到位后定位。
3、为防止立柱横向倾斜,在立拄被拉起就位前,必须要插入二个圆柱销,但当斜支撑油缸安装到位后一定要将销子拔出,否则操作斜支撑油缸,就会造成立柱的损坏。
4、起升双足支架(由低双足支架安装成高双足支架)的过程:(1)将发动机的转速调到小于1000转/分;(2)将双足液压油缸伸长同时拔出销轴1;(3)再将双足液压油缸伸长,使后支腿上伸长直到碰到挡快为止,插入销轴1;(4)拔出销轴4,再将双足液压油缸伸长50,使后支腿上、中伸长直到碰到挡快为止,插入销轴3;(5)将各销轴固定好,并将止动销安装好。
5、回转平台后横梁伸出并拧紧固定螺栓。
6、安装平衡重,同时将平衡重的螺栓涂润滑脂并拧紧。
7、将立柱下部回转装置中立位置锁定。
8、立柱在水平移动油缸的最小行程位置上。
二、立柱、斜支撑、拉绳匹配组合表三、打桩装置的安装2、立柱安装前,履带驱动轮应置于后部,履带的前倾点垫高2-5cm,并制动行走和回转机构。
3、在主机前托架立柱支座下,伸出前支腿油缸或垫入两只托架,并顶紧,在其下方垫木饼以防滑。
4、安装立柱时,按规定将连接螺栓要均匀受力拧紧。
在其下方应设立搁置点。
5、立柱的前端应略垫高,不得在水平以下扳立柱。
6、把连接好的斜支撑安装在立柱上。
7、将斜支撑油缸伸出约米,使两斜支撑油缸的横向距离比履带的外侧要宽一些,约米。
液 压 静 力 压 桩 机安装、拆卸方案

液压静力压桩机安装、拆卸方案***地质工程有限责任公司(沪)二0一三年九月二十九日目录一、工程概况 (1)二、桩机主要结构与工作原理 (2)三、桩机安装 (4)四、桩机拆卸 (5)五、主要技术参数 (6)六、安全技术措施 (7)七、附表、附图 (8)桩机安装、拆卸方案一、工程概况工程名称:上海通用汽车有限公司设计与工程技术中心金桥基地暨金桥扩能项目站房及厂区配套工程。
工程地点:浦东新区金桥金穗路巨峰路附近,金桥新工厂地块内。
建设单位:上海通用汽车有限公司结构设计单位:机械工业第四设计研究院勘察单位:中机三勘岩土工程有限公司监理单位:上海建通建设有限公司总包单位:江苏省金陵建工集团有限公司上海通用汽车有限公司设计与工程技术中心暨金桥扩能项目站房及厂区配套工程工程内容包括厂区围墙、厂区道路、停车场、大小坏路、试车跑道、厂区管廊、厂区地下管线、消防泵房、联合站房、废水站及废水池、厂区大门及门卫、油罐站、垃圾房、收车棚、变配电室及地磅等。
工程各建筑单体均采用PHC管桩承重,其中主体建筑联合站房PHC500 AB 100-38a计350根,PHC400 AB 95-33a 计458根,PHC400AB 95-23a计192根;共1000根,其中联合站房周边部分PHC400 AB 95-33a桩纳入站房区域统一安排施工。
本工程工期较紧,联合站房区域桩基工程计划35天内完成。
拟安排ZYC-900B型、ZYC-700B-B型静力压桩机进场,负责联合站房区域PHC管桩的施工。
ZYC-900B型、ZYC-700B-B型静力压桩机是由长沙天为工程机械有限公司生产,本桩机共由14大部件组成:起重机、升降机构、机身、压桩横梁、夹桩箱、驾驶室、电器系统、油箱、电机泵组、液压系统、纵移机构、横移回转机构、边桩角桩机构、配重部件组成。
二、桩机主要结构与工作原理1.抱压式压桩机构是本机的主要工作结构,由实现夹桩、压桩作业。
其结构主要由压桩液压缸、夹桩箱、夹桩液压缸组成。
静压桩机组装拆卸

静压桩机进出场组装、拆卸方案本工程地址位于xxx路、xx路xxx。
根据工程需要采用静力压桩工艺施工基础。
根据工地施工要求,拭与xxxx年xx月xx日按排xxxx 机施工设备进场,为此特制定桩机进、出场方案,防止安全事故的发生。
本工程将于xxxx年xx月xx日结束。
静压桩机是建筑机械中的大型设备,组装拆卸要求比较严格。
为了满足安全的要求:1、进场首先必须踏勘现场,道路是否能承受大吨位运输车进入。
2、场地是否能承受大身车就位。
3、吊车就位是否能满足安全吊卸。
这些都要预先考虑周到。
即使有些场地满足不了这些要求,不能勉强进场,一定要把场地处理好后,才能进场组装,这样才能确保组装安全。
桩机组装拆卸时应有专人负责,统一指挥,按各部件顺序要求进行组装、拆卸。
严格检查起重钢丝绳的好坏,如有磨损不能起吊,应更换后才能起吊。
吊装过程中,吊臂底下严禁站人。
组装时要检查每个部件是否安放平稳,然后才能进入下道施工工序。
大身就位时,马球凳安放要着实、平稳。
接电线路正确,以防电动机转动与原方向不符,造成支撑失误。
安装桩架螺栓时,用“尖头板”对准螺栓孔,不能用手指探摸。
操作时应将“尖头板”插进中间孔内。
先安装上、下两只螺栓,然后取出“尖头板”再装中间的螺栓。
螺栓拧紧后,吊放压块,必须堆放整齐,平稳对称。
背包架和花架安装后,销子保险必须立即上好,避免销子退出。
桩架安装完毕应把所有螺栓拧紧。
所有滑轮加满黄油灵活无缺。
负责人必须逐一检查。
卷扬机钢丝绳必须全面检查,发现有起毛、断股的必须立即换掉。
卷扬机绳筒钢丝必须排列整齐。
钢丝绳端部固定有防松和闩紧装置。
绳筒保险可靠,绳筒两侧边缘高度应高出最外层钢丝绳的1.5倍钢丝绳直径。
有伤人可能的活动零部件外露部位应设护罩。
制动器零件无裂缝,无严重磨损。
液压及润滑系统性能良好无渗漏现象。
压力防过载和防冲击装置齐全。
支腿液压缸须设双向液压锁,液压油路排列整齐、牢固。
液压管路在工作时不得产生互相摩擦。
静压桩机安装拆除施工方案

静压桩机安装、拆除施工方案
一、工程简况:
工程名称:永和路390号厂房改扩建土方工程
建筑面积:约 14885 平方M
工程地点:上海市闸北区永和路390飞乐园区内
建设单位:上海飞乐股份有限公司
总包单位:上海崇明建设(集团)有限公司
本方案内容是桩基基础施工阶段中,一台型号为JZYD-250地静压桩机安装、拆除工程.安装、拆除时均需要QY-35顿汽车吊配合安装作业.
二、施工计划:
施工进度计划安装日期为:2011年3月17日;拆除日期:2011年5月1日.
三、现场勘察
经过2011年3月15日现场勘察,勘察结论:
1、施工现场道路畅通,场地较平整;
2、场地条件较开阔,基底较硬.
3、从现场较平整坚实中位置准备进行桩机安装工序,空中和周围无高压线影响.在安装时一定按照说明书要求和操作规程进行拼装,
3、发现故障应停机修理,禁止机械带病作业.
4、停机一段时间后,应先进行空机运行检查,然后才能带载运行.
附表:
静压桩机安装、拆除实施网络
黄益龙
上海崇明建设(集团)有限公司
永和路390号工程部
日期:2011年3月15日。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
某某项目
静
压
桩
机
安、拆
方
案
编制单位:江苏森桌基础有限公司
ZYC800型静压桩机安、拆方案
一、方案选择:?
根据本工程特点,选用ZYC800型静力压桩机为本工程压桩施工机械。
ZYC800型液压静力压桩机技术参数:?
1.压桩能力:?
一对压桩缸工作
最大压桩力:300tf
压桩速度(快速档):4.2m/min
两对缸同时工作
最大压桩力:600
压桩速度(慢速):0.8m/min
一次压桩行程:1.8m
2.行走能力
每次行程:纵向:3.6m
横向:0.6m
每次转角:11°
行走速度:前进:4.2m/min
后退:8.3m/min
左移:4.2m/min
右移:8.3m/min
3.升降行程:1.1m
4.用桩尺寸:管桩:最大600
方桩:0.35*0.35m2----0.45*0.45m2
单桩长度:a)≥3.0m,≤15m(中桩)
b)≥3.0m,≤10m(边桩)
5.液压系统
额定压力:25(18)MPa
额定流量:354(115)L/min
括号外的数字为主机部分,括号中的为起重机部分。
6.电气系统:功率:37X3+30=141kw
电压:380V
电流:70.4X3+56.8=268A
7.重量:总重:600t
最大部件:66t
8.外形尺寸:工作厂*工作宽*运输高=13000*8040*3040mm
9.边桩距离:1.38m
角桩距离:2.8m
10.接地比压:长船:12.96tf/m2
短船:16.6tf/m2
11.起重机:最大起重量:16tf
最大起升速度:11m/min
最大回转速度:3r/min
二、施工方法?
1、施工条件。
?
目前现场场地已经基本平整,三通一平已经完成,具备施工条件。
?
2、施工部署。
?
1)、施工安排。
?
根据现场情况,工期以及甲方要求。
我公司调进一台JVY600H型液压静力压桩机,桩机配备四台30kw交流电焊机进行接桩工作。
?
3、安装步骤:
1)、先将长船、短船安放自定位置,将机身底盘油缸与长船、短船滚轮座地盘连接。
2)井架下部通过销及支承座与底盘连成一体,整套压桩系统装在井架中心,通过卷扬机可以上下运动,压桩垂直度主要有导向轮来保证。
3)在安放配重前,必须对各紧固件进行检查,防止因紧固件未拧紧而造成构件变形。
4)安放配重时注意均匀,防止单边偏重。
5)起塔时,先使井架缓缓上升15度左右,检查油路及油压正常后,再徐徐上升至垂直位置,撑起的速度应该缓慢而均匀,以避免井架抖动。
用卷扬机起塔时,同样先使井架上升15度左右停下,检查卷扬机制动是否安全可靠,往复二次无误后再缓缓上升至垂直位置,起升过程中切忌猛刹、猛停。
6)安装完毕后,应对整机进行试运转。
4、操作要点
1)检查液压系统是否渗漏,油管接头是否松动,油箱中的油量是否适当,各方向阀的手柄是否灵活,复位是否可靠。
2)检查电气系统接线和布线是否准确、合理、接地是否稳妥、可靠。
3)检查压桩油缸上下行程是否灵活,压桩系统上下是否有卡阻现象。
5、安全措施
1)、工人上岗前必需进行安全教育,并要求持证上岗。
进入现场必须戴安全帽,并系紧带子。
?
2)、设备安装验收后才能使用,并悬挂安全标志,?
3)、进入现场的作业人员必须遵守“十不准”规定。
?
4)、上班前必须在桩机各部件及钢丝绳、转动部分加润滑油,各制动部分要灵敏,试机正常后方能施工。
?
5)、桩机行动时,指挥员应注意地面及空中的情况,要保证桩架的稳定、平衡、垂直移动,保证安全。
?
6)、重物要有专职指挥,起吊时重物及扦把下严禁站人。
?
7)、机电设备维修时必须切断电源,停电后方能进行。
?
8)、严禁酒后操作。
?
9)、所有用电设备必须安装漏电保护装置,保证一机一闸一漏电开关,漏电开关采用两级以上设置,实行三相五线制。
电箱和机具采用黄绿双色线进行接零保护。
10)、电箱能防雨,门锁齐全,出线电缆化,一律架空,不拖地。
?
11)、施工现场严禁无关人员进入,现场设立警告牌。
?
三、压桩机拆除
1)压桩机拆除前应由项目经理召集有关人员对工程进行全面检查与签证,确认压桩已施工完毕,方可拆除。
2)拆除压桩机要设警戒区,并指定专人负责指挥,操作人员必须佩戴安全帽。
3)拆除压桩机应按照先装后拆,后装先拆的原则。
