土地整理项目技术标
土地整治技术标
![土地整治技术标](https://img.taocdn.com/s3/m/b94a5fc2f90f76c661371ad5.png)
一、主要施工办法土地平整1、测量放样根据设计单位提供的坐标控制点及水准测量点,用测量仪器进行放线定位,并用木桩做好标志,定出挖填区域及挖填深度。
根据测量结果和设计图纸进行土方平衡计算,制定合理的土方作业计划和就近调度方案,在一个区段范围内尽量做到挖填平衡,土方场地运输控制在推土机的经济推距内30米以内。
如存在较大差错时,邀请建设单位及设计单位进行协调,研究解决方案,如有较大变更设计,按规定的变更程序进行变更。
高程复核完后,则对该田块底层基础进行检查,看田块耕作层底下是否为砂漏地或淤泥,如是进行处理,以保证施工机械及人员的安全和耕作侧防渗能力。
2、表土剥离认真控制剥离厚度,剥离的表土中不得含有石块和杂物,剥离表土必须集中堆放,不得与弃土混堆。
必要时用塑料布遮盖,避免暴雨淋刷而使土壤流失。
3、地块平整(人工平土)表土剥离后,应及时填写相应的隐蔽工程验收报告,经监理单位验收签证合格后,才可进行地块平整。
平整应根据不同地形坡度,因地制宜整治成不同规格耕作田块。
在平整过程中应采取就近原则,尽量做到挖填平衡,对于填土地块要用推土机或其它设备进行推平、压实,使其形成具有较好防渗、防漏性能的隔离层,整个基础垫层应有1%~2%的平整度坡度。
4、表土回复控制把原来收集的表土摊铺到地块上,土层厚度满足设计或规范要求,切实保证表土质量,一般厚度大于30cm,回填时要分阶段进行。
做到先填生土,后填熟土,同时,铺完后地面高程与设计高程误差不应超过3cm。
回填的表土中不得有石块(卵石)、砂砾石、草根等杂物,若有必须彻底清除干净。
5、土石方工程对填方区域采用振动辗反复辗压,对原土石作自然含水量及标准容重试验。
挖方段表土清除后,再用挖掘机配合自卸汽车进行挖运作业。
所有挖出的土方,除预留部分可用于填方的土料就近堆放以外,其余均运至河道、沟渠等填方位置堆放。
回填土方区应设专人严格掌握卸土位置和土壤分类,采用竹杆标出分层厚度和配合推土机平场,确保填土厚度以及表面平整和横向坡度。
土地整理技术标
![土地整理技术标](https://img.taocdn.com/s3/m/fd1711907f1922791688e853.png)
土地整理技术标目录第一章、施工组织设计 (2)一、综合说明 (2)二、施工方案 (2)1、重点部位的施工技术方案 (2)1.1施工准备 (2)1.2基线控制与施工放样 (3)1.3土方工程 (3)1.4浆砌石工程 (5)1.5混凝土工程 (7)1.6模板工程 (9)1.7钢筋工程 (11)1.8、机井工程 (12)1.9、管灌工程 (13)1.10、平塘清淤工程 (19)2、新技术、新工艺、新材料、新设备的应用 (20)3、冬季施工措施 (20)22三、主要施工机械设备及进场计划 (23)1、主要施工机械设备 (23)2、施工机械进场计划 (26)四、劳动力安排计划 (28)1、施工劳动力投入的原则 (28)2、施工劳动力组织计划 (28)1、施工进度计划 (30)2、工期保证措施 (35)六、施工质量保证措施 (36)1、质量保证组织措施 (36)2、质量保证技术措施 (38)3、材料质量保证措施 (40)4、设备质量保障措施 (41)5、主要施工工序质量保证措施 (42)七、安全施工保证措施 (44)1、建立安全保证体系 (44)2、安全保证措施 (45)3、安全检查措施 (46)八、文明施工及环境保护措施 (49)1、文明施工保证措施 (49)2、环境保护措施 (50)九、施工总平面布置 (51)1、施工总布置原则 (51)2、施工总平面布置图 (51)十、临时用地表 (53)第二章项目管理机构配备情况 (54)1、项目管理机构配备情况表 (54)2、项目经理简历表 (56)3、技术负责人简历表 (58)4、项目管理机构配备情况辅助说明资料 (61)第一章、施工组织设计一、综合说明1、工程概况:本项目工程位于蓬莱市大辛店镇南部以及村里集镇北部,涉及两个镇17个自然村。
包括的工程项目有:农田水利及生产路工程(包括排水沟工程、灌溉工程、桥闸涵工程、田间生产路工程)。
2、质量、工期、安全文明施工目标2.1、质量目标:合格,争创优质工程。
土地整理项目技术标
![土地整理项目技术标](https://img.taocdn.com/s3/m/8b69442a657d27284b73f242336c1eb91a3733b7.png)
土地整理项目施工组织设计内容简介第一章综合说明第二章施工总体计划第三章主要分部分项工程的施工方案及施工方法第四章施工进度计划及保证措施第五章施工现场平面布置第六章质量保证措施第七章安全保证措施第八章文明施工现场措施第九章劳动力安排计划第十章主要施工机械设备计划第十一章合理化建议附表:1。
拟投入的主要施工机械设备表2.劳动力计划表3.计划开竣工日期和施工进度网络图4.施工总平面布置图5.临时用地表第一章综合说明1。
工程简况主要工程为:机井施工(打井);输电线路、及配电设备安装等;土地平整、PVC供水管道安装;田间道、生产路、排水沟;井室及机电安装工程等。
质量要求:合格.工期要求:2010.10.1~~2010.12.312。
编制依据⑴招标文件、招标图纸、初步设计报告、初步设计图册、澄清及补遗文件;⑵现场踏勘资料及环境调查成果;⑶国家、行业及地方有关施工标准、规范及法律、法规,引用标准和规程规范;⑷我公司长期积累的类似工程施工实践经验和研究成果。
3。
编制原则⑴以施工质量高于一切为根本宗旨。
⑵按计划工期为前提配备劳动力﹑材料和机械设备,并考虑一定的保证系数.⑶坚持以人为本的原则,合理配置生产要素,坚持以机械化施工为主,人工辅助的总体指导思想,充分考虑该地区施工期短的条件,投入足够的人员﹑精良的机械设备进场,提高机械化程度,降低施工人员的劳动强度。
⑷科学合理的施工组织设计,遵循技术先进可行﹑经济合理﹑安全可靠的原则,认真阅读研究招标文件,严格遵照招标文件中对质量﹑工期﹑安全﹑环保等要求,结合工程实际编制。
⑸突出重﹑难点工程。
本工程对农田水利工程施工作为重难点工程,编制工程施工组织设计.⑹施工最大限度的减少对环境的影响。
遵照国家、当地政府及招标文件对环境保护的规定,制定完善的施工阶段和完工阶段的水土保持﹑植被保护和环境保护等措施。
⑺采取平行作业、流水作业、顺序作业形式组织施工.⑻坚持专业化施工.安排技术水平高、施工经验丰富的专业人员组建施工队伍施工。
土地整理项目施工技术标
![土地整理项目施工技术标](https://img.taocdn.com/s3/m/cebdbc7126d3240c844769eae009581b6bd9bd8c.png)
⼟地整理项⽬施⼯技术标新疆⽣产建设兵团农七师⼀三七团⼟地整理项⽬施⼯(⼆标段)施⼯组织设计⼀、⼯程概况1.1⼯程概况本⼯程为农七师⼀三七团⼟地整理项⽬施⼯,主要内容为:⼟地平整、农⽥⽔利、⽥间道路及其他⼯程等。
项⽬承担单位为新疆⽣产建设兵团⼟地整理储备中⼼,项⽬实施单位为新疆⽣产建设兵团农七师⼀三七团。
建设地点在⼀三七团境内,本标段为泉沟农场⽚,位于东经85°56′15″-85°59′40″,北纬44°32′31″-44°35′39″之间。
项⽬区总⾯积1903.15hm2,总建设规模1896.56 hm2。
1.2⾃然条件项⽬区属于典型的欧亚⼤陆性北稳带⽓候。
风多、⼤,空⽓⼲燥。
湿度⼩。
年降⽔量最多144.1毫⽶,降⽔时间集中在4⽉-9⽉,且多数时间下阵⾬,蒸发量⼤。
泉沟⽓候特点为冬季⽆积雪或少雪,春季升温慢,春秋季⼤风多。
泉沟分场地表⽔主要来源与泉沟⽔库,泉沟⽔库每年向泉沟分场⽚区供⽔2500万m3。
地下⽔埋深2-30⽶。
1.3地形地貌及⼯程地质项⽬区所在⼀三七团位于准葛尔盆地西北边缘的乌尔⽲垦区,地势西北⾼,东南底。
地貌基本类型为⼭地和盆地。
项⽬区四⾯环⼭,中部地形平坦开阔,泉沟位于奎屯市北郊20Km,东西宽约3-4.2Km,南北长约10.44Km。
地势平坦。
1.4交通状况项⽬区所在范围交通便利,距团部318 Km有217国道,团场内公路四通⼋达,主⼲公路通往各连队,团部与所属单位形成公路⽹。
便于项⽬的实施。
1.5⼯程⼯期⽬标本⼯程计划⼯期⼀年,2006年-2007年。
开⼯时间以监理下达的开⼯令为准。
1.6⼯程质量⽬标本⼯程坚持以质量第⼀经营理念为宗旨,以规范⼯程质量管理为重点,制定该⼯程质量⽬标交验⼀次合格,达到国家⼟地开发整理项⽬验收规范合格标准。
⼆、施⼯总平⾯布置2.1施⼯现场总体布置原则根据本⼯程的特点和施⼯现场的实际情况,以及考虑施⼯现场综合管理措施等,初步确定将⽣产、⽣活区、项⽬部基地设在施⼯现场附近。
基本农田整理土地平整技术标完整版
![基本农田整理土地平整技术标完整版](https://img.taocdn.com/s3/m/df9911605acfa1c7aa00ccf2.png)
目录第一章编制原则及编制依据第二章工程概况及工期要求第三章施工准备第四章施工组织及部署第五章主要施工方法第六章主要材料的投入计划安排第七章工程投入的主要施工机械设备及进场计划第八章劳动力安排计划第九章确保工程质量的技术组织措施第十章确保安全生产的技术组织措施第十一章保证工期的技术组织措施第十二章确保文明施工及环境保护的技术组织措施第十三章施工进度计划及进度网络图第十四章施工总平面布置第一章编制原则及编制依据1.编制原则根据**市**等两个镇基本农田(血防)“兴地灭螺”工程土地整理项目合同编号:HBGD/XT2008-11/SG-8施工招标文件规定的内容和相应的技术标准,在勘察现场的基础上,对本标段进行了认真研究和分析,同时考虑了各种自然因素的影响及运输道路、料源、民情等施工条件的制约,并结合我单位的实际情况,依如下程序编制了本标段的施工组织设计。
(1)严格执行基本建设程序和施工程序;(2)认真执行招标文件要求和双方约定条款;(3)充分利用有限的时间和空间组织施工的原则;(4)采用流水作业组织施工,积极采用网络计划技术进行施工组织与管理,确保人尽其力、物尽其用的原则;(5)施工工艺与机械设备配套的优选的原则;(6)最佳技术经济决策的原则;(7)专业化分工紧密协作相结合的原则;(8)供应与消耗的协调原则;(9)坚持质量第一、积极进行全面质量管理,确保工程质量与施工,切实贯彻施工技术规范操作规程和制度的原则;2.编制依据(1)**市**等两个镇基本农田(血防)“兴地灭螺”工程土地整理项目工程合同编号:HBGD/XT2008-11/SG-8施工招标文件。
(2)**市洗脚湖高产农田建设示范项目工程合同编号:HBGD/XT2008-11/SG-6施工招标答疑文件。
(3)**市**等两个镇基本农田(血防)“兴地灭螺”工程土地整理项目工程合同编号:HBGD/XT2008-11/SG-6现场调查的实际情况。
(4)《土地开发整理标准》等相关施工规范和验收标准。
土地整治技术标
![土地整治技术标](https://img.taocdn.com/s3/m/9da25887294ac850ad02de80d4d8d15abe2300da.png)

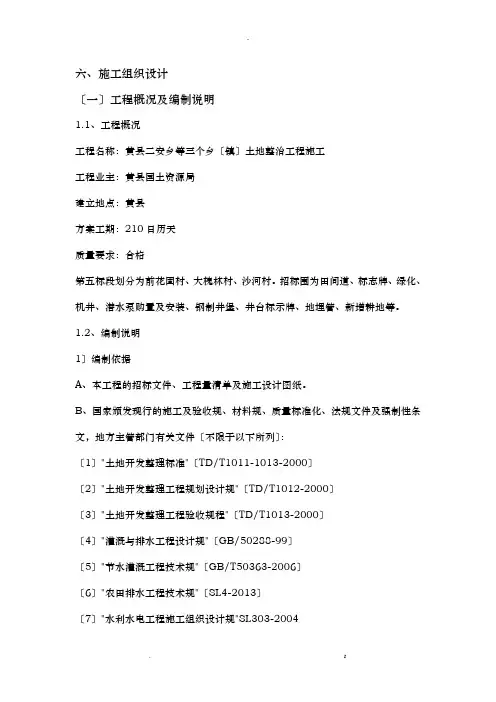

六、施工组织设计〔一〕工程概况及编制说明1.1、工程概况工程名称:黄县二安乡等三个乡〔镇〕土地整治工程施工工程业主:黄县国土资源局建立地点:黄县方案工期:210日历天质量要求:合格第五标段划分为前花固村、大槐林村、沙河村。
招标围为田间道、标志牌、绿化、机井、潜水泵购置及安装、钢制井堡、井台标示牌、地埋管、新增耕地等。
1.2、编制说明1〕编制依据A、本工程的招标文件、工程量清单及施工设计图纸。
B、国家颁发现行的施工及验收规、材料规、质量标准化、法规文件及强制性条文,地方主管部门有关文件〔不限于以下所列〕:〔1〕"土地开发整理标准"〔TD/T1011-1013-2000〕〔2〕"土地开发整理工程规划设计规"〔TD/T1012-2000〕〔3〕"土地开发整理工程验收规程"〔TD/T1013-2000〕〔4〕"灌溉与排水工程设计规"〔GB/50288-99〕〔5〕"节水灌溉工程技术规"〔GB/T50363-2006〕〔6〕"农田排水工程技术规"〔SL4-2013〕〔7〕"水利水电工程施工组织设计规"SL303-2004〔8〕"混凝土构造工程施工质量验收规"GB/50204-2002〔9〕"混凝土质量控制标准"〔GB50164-2011〕〔10〕"水利水电工程施工测量规"〔DL/T5173-2003〕〔11〕"通用硅酸盐水泥"〔GB175-2007/*G2-2014〕〔12〕"钢筋焊接及验收规程"〔JGJ18-2012〕〔13〕"水工混凝土施工规"〔DL/T5144-2001〕〔14〕"机井技术规"〔SL256-2000〕〔15〕"渠道防渗工程技术规"〔SL18-2004〕〔16〕"水工混凝土外加剂技术规程"〔DL/T5100-1999〕〔17〕"砌体工程施工及验收规"〔GB50203-2002〕〔18〕"水利水电建立工程验收规程"SD223-99〔19〕"水工混凝土钢筋施工规"〔DL/T5169-2002〕〔20〕"水利水电工程模板施工规"〔DL/T5110-2001〕〔21〕"公路桥涵设计通用规"〔JTGD60-2004〕〔22〕"路基设计规"〔JTGD30-2004〕〔23〕"公路工程技术规标准"〔JTGB01-2004〕C、公司有关质量、平安及现场文明施工管理等企业标准。
土地整治项目勘测-技术标
![土地整治项目勘测-技术标](https://img.taocdn.com/s3/m/a323e4e902020740be1e9bef.png)
土地整治项目勘测-技术标目录一、投标人承诺 (2)二、实施方案 (3)(一)服务方案 (3)(二)人员组织管理方式 (8)(三)质量控制措施 (12)(四)时间安排及保证措施 (14)(五)配备物力组织管理方式 (16)(六)合理化建议 (21)一、投标人承诺我公司郑重承诺完全服从采购人的工作安排和管理,接受监督考核,完全按照国家技术规范和采购人的委托任务及技术要求进行项目勘测,按规定的时间提交质量合格的成果资料。
我单位有充足的人员及设备,具有较强本地化服务能力。
我们将按照委托方的各项规定和要求,充分发挥我单位的技术优势和工程经验,确保本工程的各项投入,做到人员、设备、管理三到位,精心组织施工,创造优质工程。
我单位具备标书中要求的各项条件,经慎重研究,就项目承诺如下:(1)我公司承诺在收到入库通知书后,在入库通知书规定的服务质量、技术标准、期限内按照你方要求签订合同;我们承诺在接到贵方的委托后,按照委托要求的期限调遣人员,并开始服务,并在委托规定的期限内完成任务。
所调遣人员保证与投标文件中人员一致,如不一致,愿接受贵方的处理。
(2)质量承诺:我公司所提交的成果严格按照相应的国家标准、行业标准、规划编制规程以及业主单位的技术要求进行勘测,测绘整体质量一次验收合格,优良率达到90%。
(3)工期承诺:我公司将明确落实项目经理制度,在保证质量的前期下,精心计划,合理安排,保证在工期内提交所有成果,供甲方组织验收。
(4)保密承诺:我公司对业主提供的资料妥善保存并对机密资料按秘密级做好相应的保密工作。
项目完成后,及时将有关资料归还甲方,不留备份。
完成的设计成果,只提供给业主单位,不提供给其他无关单位或个人。
(5)服务及时到位承诺:土地整治项目牵扯部门多,面积大,涉及村庄多,工程复杂,所以勘测单位将及时按照业主要求,在规定的时间提供相应的技术服务,以保证项目的顺利实施。
(6)后续服务承诺①我方承诺对提交的全部成果质量终身负责;②对保证期后出现的质量问题,若因我方原因造成,我公司终身负责免费处理;③承诺对投标方进行永久的技术交流与技术支持;④遵守甲方安排,参加前期设计的答疑、技术交底等工作;⑤协助业主单位做好其他需要技术支持的工作。
土地整理技术标标书
![土地整理技术标标书](https://img.taocdn.com/s3/m/42d184885acfa1c7ab00cc92.png)
技术标标书正本投标人:法定代表人或委托代理人:2011 年 12 月 6 日一、分部分项工程施工方案一、主要工序施工方法1、测定管道中心线进场后项目部测量班根据甲方及监理移交的测量基准点进行测量、放线,划出管道的开挖中心线,并请监理工程师作基线复核确认。
测量班在整个沟槽开挖施工阶段,必须反复对正在开挖的沟槽进行基线复测,以防止出现开挖偏移。
施工中按照设计给定的中线控制点,在现场测设出中线的起点、终点、平面折点、纵向折点及直线段控制中心桩(用木桩顶钉中心钉设定),并在起点、终点及平面折点的沟槽外适当位置,设置方向控制桩,并且通过丈量确定桩号。
中线放出后,重点做好以下几方面的细部测量放样工作:1。
1管道中心的测量与绑点.点一定要牢固,以便于施工过程随时复测。
1.2给水管设计标高要严格控制。
如复测与图纸有出入,及时通知监理及设计单位。
2、建立临时水准点管道工程往往需要增设临时水准点,应在稳固且不易被碰撞处设置,其间距以不大于100m为宜。
临时水准点闭合差应符合±12的规定标准。
二、沟槽开挖及回填1、沟槽土方开挖要求1.1沟槽开挖的关键是确定开挖宽度,根据槽深和土质情况,按施工规范或技术规程要求,选取既不会造成沟槽塌方,又减少开挖量的最小需要槽底宽度,经过计算确定沟槽上口开挖边线。
1。
2槽底土基,要保证其强度和稳定,不能超挖,也不能扰动,要有得力的降水措施,如发生超挖或扰动,必须按规程要求进行地基处理后,方可进行管道基础施工。
2、沟槽开挖方法2.1测量人员根据业主及监理工程师指定的测量基准点放出管中心线位置,根据供水管道的管径、埋深,土方开挖的坡度,确定沟槽开挖的宽度尺寸,画出地面破除线。
2。
2沟槽开挖采用机械开挖,人工清底至施工高程。
有部分管道敷设区域是属于回填土,管道安装前必须按施工要求分别进行管道基础处理。
2.3开挖的土方外运方法拟采用边挖边装车,并根据施工现场实际情况留一部分好土,存放在预备堆放点临时堆放,待沟槽回填时使用.3、沟槽回填3.1管道安装完经通水试验合格后,及时进行回填.防止晾槽过久,造成塌方挤坏管道.3。
土地整治项目技术标
![土地整治项目技术标](https://img.taocdn.com/s3/m/feea221149649b6649d74735.png)
土地整治项目技术标-标准化文件发布号:(9556-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII施工组织设计目录一、主要施工方法二、拟投入的主要物资计划三、拟投入的主要施工机械四、劳动力安排计划五、确保工程质量的技术组织措施六、确保安全生产的技术组织措施七、确保工期的技术组织措施八、确保文明施工的技术组织措施九、施工总进度表或施工网络图十、施工总平面布置图十一、施工组织设计的针对性、完整性附表一:拟投入的本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、俊工日期和施工进度网络图附表五:施工总平面图一、主要施工方法(一)田间道路施工方法及施工工艺土路基施工方案施工测量施工测量包括:道路导线、中线、水准点复测、横断面检查与补测、增设临时水准点、路基填、挖方边坡坡口线、路堤边坡脚线、边沟与排水沟位置等测量与放样等工作。
1、路中线用J2经纬仪以坐标法进行复测。
全面恢复道路中线并可靠固定路线的起迄中点、平面特征点、竖曲线转点、主要构造物位置等主要控制桩。
路中线恢复过程中,特别注意检查路线中线与相邻标段的路中线是否闭合。
复测报告交监理工程师认可。
若出现超出规范规定的误差或其他问题,报监理工程师以便查找原因,及时纠正。
2、施工测量时对原水准点进行校核,若超过允许误差范围,将报告监理工程师。
在挖填高度较大的地段和地形复杂地段将增设临时水准点并保证可靠固定、精度满足规范要求。
施工过程中根据情况随时进行水准点的复测与校核。
3、根据恢复的路中线及设计文件与施工工艺要求等,定出路基用地界桩、路堤坡脚线、路堑堑顶线、弃土堆、临时截水沟、排水沟位置等先行施工内容所需要的施工范围,并在距路中线一定安全距离处设间距不大于50m的施工控制边桩,标明填挖值。
由于采用机械化施工路基土石方,在距路中线一定安全距离设置控制施工标高的控制桩。
控制边桩放样完毕即进行边坡放样,并根据施工进展需要随时进行中线复测,以控制边坡坡度。
土地整理投标文件-- 技术标
![土地整理投标文件-- 技术标](https://img.taocdn.com/s3/m/d7e91e2b7f21af45b307e87101f69e314332faa0.png)
土地整理投标文件-- 技术标1. 项目概况本项目是关于土地整理的投标文件——技术标。
本文档将详细介绍项目的概况、技术要求、施工计划等重要信息。
2. 技术要求2.1 土地整理方案- 提供详细的土地整理方案,包括土地规划、土地平整、绿化设计等内容。
- 方案应兼顾环境保护、资源节约等因素,注重可持续性发展。
2.2 工程施工计划- 提供详细的工程施工计划,包括施工流程、工期安排、人力资源等内容。
- 施工计划应合理安排,确保项目能够按时完成。
2.3 建设条件- 提供项目建设所需的基础设施条件,包括道路、供水、供电等设施。
- 建设条件应满足项目需求,确保施工进展顺利。
3. 资质要求3.1 企业资质- 投标企业应具有相关土木工程施工资质,如土木工程施工总承包资质等。
- 具备丰富的施工经验和技术实力。
3.2 人员资质- 投标企业应提供专业化的施工团队,包括土木工程师、建筑师等。
- 人员资质应符合国家规定,具备相关证书和资质。
4. 投标文件要求4.1 文件格式- 投标文件应采用电子版(PDF格式),并保证文件的清晰度和完整性。
4.2 文件内容- 投标文件应包括投标函、投标报价、技术方案等内容。
- 文件内容应完整、准确地反映投标企业的技术实力和施工能力。
5. 技术标评审5.1 资格审查- 对投标企业的资质要求进行审核,确保符合相关规定。
5.2 技术评分- 针对技术方案进行评分,评估方案的可行性和创新性。
- 符合要求的技术方案将获得相应的评分。
6. 投标文件提交方式6.1 时间要求- 投标文件的提交时间应在规定的截止日期之前。
- 迟交的投标文件将不被接受。
6.2 递交方式- 投标文件应以快递形式递交给招标方。
- 快递费用由投标企业承担。
以上为《土地整理投标文件-- 技术标》文档的主要内容,请按要求准备相应的文件并在截止日期之前递交。
土地整治项目施工投标函技术标综合说明部分
![土地整治项目施工投标函技术标综合说明部分](https://img.taocdn.com/s3/m/95f689fc5ebfc77da26925c52cc58bd631869305.png)
土地整治项目施工投标函技术标综合说明部分土地整治项目施工投标函技术标综合说明部分综合说明部分包括五个章节:工程概况、项目实施方案、技术保障措施、安全生产管理、质量管理。
第一章:工程概况1.1项目背景1.2项目范围1.3施工期限1.4土地整治目标及要求1.5主要工作内容1.6技术难点及解决方案1.7需求的关键资源第二章:项目实施方案2.1项目组织架构2.2项目管理计划2.3项目实施流程2.4工作分解结构(WBS)2.5施工进度计划第三章:技术保障措施3.1施工设备及技术要求3.2人员组织及培训计划3.3现场管理要求3.4施工过程中的技术保障第四章:安全生产管理4.1安全生产责任划分4.2安全生产组织体系4.3安全生产管理制度4.4安全培训计划及措施4.5应急预案第五章:质量管理5.1质量管理组织体系5.2质量控制计划5.3质量检验及测试5.4质量问题处理措施5.5质量记录及报告附件:附件1:施工进度计划附件2:人员组织及培训计划附件3:安全培训记录附件4:质量检验报告法律名词及注释:1. 土地整治:对土壤进行改良、治理,提高土地的质量和产能的一系列工程活动。
2. 施工期限:完成土地整治工程所需的时间。
3. 技术难点:施工过程中可能遇到的技术上的困难或挑战。
4. WBS:即工作分解结构,将整个项目按工作内容进行分解,形成树状结构。
5. 安全生产责任划分:明确各个责任主体在安全生产中的职责和义务。
6. 应急预案:对施工过程中可能出现的紧急情况进行预先的规划和准备,保障安全。
土地整治项目施工投标函技术标综合说明部分综合说明部分包括五个章节:项目概述、工作计划、技术方案、安全管理、质量控制。
第一章:项目概述1.1项目背景及目的1.2项目范围和规模1.3主要工作内容1.4技术要求和难点1.5项目周期和工期1.6资源需求和分配第二章:工作计划2.1项目组织和管理架构2.2项目进度计划2.3工作划分和分解2.4关键路径和关键节点2.5项目风险评估和处理措施第三章:技术方案3.1施工工艺流程3.2施工设备和技术要求3.3人员配备和培训计划3.4施工材料和材料管理3.5施工质量控制措施第四章:安全管理4.1安全生产责任划分4.2安全生产管理体系4.3安全培训和教育4.4施工现场安全措施4.5事故应急预案第五章:质量控制5.1质量管理体系5.2施工质量控制要求5.3质量检验和测试计划5.4质量问题处理和改进措施5.5质量监督和评估附件:附件1:项目进度计划表附件2:人员配备和培训计划附件3:施工安全管理制度附件4:质量检验报告法律名词及注释:1.项目范围和规模:详细描述土地整治工程的范围和所涉及区域的规模。
天水市麦积区渭南镇能干土地整理项目技术标
![天水市麦积区渭南镇能干土地整理项目技术标](https://img.taocdn.com/s3/m/8d674849b7360b4c2e3f64ec.png)
天水市麦积区渭南镇能干土地整理项目技术标第一章编制说明一、编制依据1、根据天水市麦积区渭南镇能干土地整理项目的招标文件。
2、根据甲方提供的《天水市麦积区渭南镇能干土地整理项目》设计图纸。
3、施工现场踏勘记录。
4、国家、地方相关法律、法规。
5、现行水利水电工程施工规范、规程和技术标准。
《工程建设标准强制性条文》《水利工程文件归档管理规范》GB/T50328-2001《建设工程项目管理规范》GB/T50326-2001《工程测量规范》GB50026-936、我司依据GB/T19001-ISO9001:2000 标准编制的《质量手册》(包括程序文件)。
9、本公司机械设备状况、人员状况等有关信息。
二、有关说明1、本施工组织设计仅限于投招标阶段使用。
2、施工前应对本施工组织设计进一步充实完善,经建设单位、监理单位审批确认后,方可用于工程指导施工。
第二章工程概况一、地质概况1. 根据甲方提供的《天水市麦积区渭南镇能干土地整理项目》设计图纸及提供的《天水市麦积区渭南镇能干土地整理项目场地岩土工程勘察报告》的概述。
1.1地理位置拟承建的该工程天水市麦积区渭南镇能干土地整理项目第六标段位于天水市麦积区渭南镇毛村、营房村、能干村、窦家峡村,面积94平方千米,人口9246户43105人(2008年末)。
辖40个行政村。
镇政府驻渭西村,距城区20千米。
陇海铁路纵贯境内17千米。
310国道和麦(积)甘(谷)公路穿镇而过。
1.2自然条件2、场地土类别为II类,场地属Ⅰ级土非自重湿陷性场地,无液化。
3、场地内在勘查深度范围内地下水埋深在8.66m—8.99m之间。
二、工程概况本标段位于渭南镇,项目内容为修建田间道路8062.65米,混凝土排水边沟2304.59米,土质排水边沟5758.06米,防护林2543株,农涵12座。
三、场地概况施工现场位于渭南镇,交通方便,施工中所用的建材及构件可直接运进工地。
施工用水、用电可以从附近管网引入。
山东省垦利县永安镇土地开发整理项目技术标书
![山东省垦利县永安镇土地开发整理项目技术标书](https://img.taocdn.com/s3/m/01d1e406b0717fd5360cdcd2.png)
目录第一章施工方案措施第二章工期计划、工期保证措施第三章工序衔接措施第四章冬、雨季施工技术保证措施第五章现场总平面布置图第六章机械、设备安排计划第七章主要管理人员及劳动力安排第八章质量安全保证体系可靠第九章成品保护和工程保修工作的管理措施和承诺第十章劳务用工制度健全第一章施工方案措施本工程为山东省垦利县永安镇土地开发整理项目,系2009年度省级投资示范项目,项目承担单位为垦利县土地开发整理中心。
本项目位于垦利县境内,工程内容主要为:YH-3以东、二十村南侧永馆路延伸线以南(C区)的渠道土方开挖、渠道衬砌及附属建筑物。
工程工期:该工程工期要求为2010年5月12日至2010年12月20日,施工总工期220日历天。
工程质量等级要求:达到合格标准。
质量标准执行国家、省、市有关施工验收和质量检验标准。
“三通一平”情况简述:“三通一平”主要是指水、电、路的畅通及施工现场的场地平整。
该工程总体情况良好,现场已具备施工条件。
编制依据:1、山东省垦利县永安镇土地开发整理项目施工图纸。
2、山东省垦利县永安镇土地开发整理项目施工招标答疑及统一的工程量清单。
3、现场勘查及实地调查情况。
4、多年来的工程施工经验及类似工程的施工经验。
5、本单位的技术力量、管理水平、机械装备等条件。
施工方案措施:一、土方工程1、土方开挖本工程土方开挖包括各项永久性工程和临时工程的基础开挖等,考虑开挖的方量较多,机械土方工程采用1方挖掘机开挖,推土机整平。
人工土方工程采用人力施工,精心组织,严格控制,保证施工质量。
了解工程地质结构、地形地貌和水文地质情况,结合具体工程现场情况,编制出具体的施工措施计划,报送监理人审批,施工措施计划包括下列内容:(1)、土方开挖区施工平面布置图;(2)、具体的开挖方法和开挖程序;(3)、施工设备的配置和劳动力安排;(4)、排水和降低地下水位的措施;(5)、开挖边坡保护措施;(6)、土料利用和弃土措施;(7)、质量与安全保证措施;(8)、施工进度计划;施工中严格依据招标文件技术条款和监理人的指示,按照开挖线进行施工,土方开挖工程施工应符合《水利水电工程施工质量检验与评定规程》SL176-2007。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
土地整理项目施工组织设计内容简介第一章综合说明第二章施工总体计划第三章主要分部分项工程的施工方案及施工方法第四章施工进度计划及保证措施第五章施工现场平面布置第六章质量保证措施第七章安全保证措施第八章文明施工现场措施第九章劳动力安排计划第十章主要施工机械设备计划第十一章合理化建议附表:1.拟投入的主要施工机械设备表2.劳动力计划表3.计划开竣工日期和施工进度网络图4.施工总平面布置图5.临时用地表第一章综合说明1.工程简况主要工程为:机井施工(打井);输电线路、及配电设备安装等;土地平整、PVC供水管道安装;田间道、生产路、排水沟;井室及机电安装工程等。
质量要求:合格。
工期要求:2010.10.1~~2010.12.312.编制依据⑴招标文件、招标图纸、初步设计报告、初步设计图册、澄清及补遗文件;⑵现场踏勘资料及环境调查成果;⑶国家、行业及地方有关施工标准、规范及法律、法规,引用标准和规程规范;⑷我公司长期积累的类似工程施工实践经验和研究成果。
3.编制原则⑴以施工质量高于一切为根本宗旨。
⑵按计划工期为前提配备劳动力﹑材料和机械设备,并考虑一定的保证系数。
⑶坚持以人为本的原则,合理配置生产要素,坚持以机械化施工为主,人工辅助的总体指导思想,充分考虑该地区施工期短的条件,投入足够的人员﹑精良的机械设备进场,提高机械化程度,降低施工人员的劳动强度。
⑷科学合理的施工组织设计,遵循技术先进可行﹑经济合理﹑安全可靠的原则,认真阅读研究招标文件,严格遵照招标文件中对质量﹑工期﹑安全﹑环保等要求,结合工程实际编制。
⑸突出重﹑难点工程。
本工程对农田水利工程施工作为重难点工程,编制工程施工组织设计。
⑹施工最大限度的减少对环境的影响。
遵照国家、当地政府及招标文件对环境保护的规定,制定完善的施工阶段和完工阶段的水土保持﹑植被保护和环境保护等措施。
⑺采取平行作业、流水作业、顺序作业形式组织施工。
⑻坚持专业化施工。
安排技术水平高、施工经验丰富的专业人员组建施工队伍施工。
⑼统筹安排,做到“三早一快”,即早进场﹑早安家设营﹑早开工,尽快形成施工高潮。
⑽针对本施工野外作业的恶劣条件,建立强有力的后勤保障系统,确保工程施工对人员、设备、物资等需要。
⑾开展新技术、新工艺、新材料的应用与推广,实现本标段施工技术创新。
⑿坚持高起点、高标准、高质量、高效率,严格要求,严格管理,争创一流的指导方针,确保优质、安全、高效地完成施工任务,创建优质精品工程。
8.本工程引用标准和规程规范一览表第二章施工总体计划1.施工总体计划安排应遵循的原则:(1)施工部署有序,施工过程互相协调。
(2)程序合理,能充分满足工期要求。
(3)资源配置充分合理,既满足工程需要,又不造成窝工浪费。
(4)根据本标段工程特点,以平整田块为重要,以提前形成高填方区路基为目标,合理安排道路工程,高速优质完成路面工程,平衡兼顾,合理组织施工要素,相互调剂、科学配置。
2.施工力量的组织如能中标,我公司将组织精干力量,组成项目经理部,全权负责该项目的实施。
下设土方平整工程队、道路工程队、农田水利工程队及其他工程施工队,在项目经理部的统一管理、指挥下,互相合作,协调作业。
本工程所需劳动力日平均为60人,施工高峰期可达90人。
项目经理部(1)项目经理部人员严格按照招标报名承诺的项目管理人员组成得力的项目经理部,项目经理代表公司法人履行合同条约,其职责是在合同规定的授权范围内全权行使对外的业务联系和工作洽谈,对内的行政管理,生产调配,人员任免、奖罚、工资分配等职能。
(2)设项目总工程师一名,分管质量、技术的试验室工作。
①经理部下设五个部门,每个部室由1-2 名有经验的管理人员组成。
②下设三个施工队,施工队为施工作业层,主要职能是组织施工生产,确保工期、质量、安全、设备的保养维修。
③施工机械的配备(见主要施工机械设备表)④材料试验、测量、质检仪器配备(见主要材料试验、测量、质检仪器设备表)⑤认真做好开工前的准备工作第一批人员进场后,先进行生产基地和生活区建设,包括项目经理部、各施工队的临建搭设租赁,临时道路的修筑,生产、生活用电的接通等。
搞好水系路系调查。
技术准备,包括详细察看现场,图纸会审,编写实施性施工组织设计和复测加密水准点、控制点,建立试验室,并搞好试验人员的培训,做好施工前的相关试验。
协调好与沿线村民及地方政府的关系。
完成施工便道的修建,路基排水等工作。
质量目标:确保合格工程,争创优良工程。
安全目标:一般事故频率控制在3‰以下,杜绝重伤和死亡事故。
文明施工目标:创市“安全文明工地”。
3.各分部分项工程施工安排根据本标工程特点,并进行综合排队后,确定本标段施工工期为671天,施工工期安排详见施工进度计划,本合同段各类工程采用平行流水作业,以实现各分项工程的均衡生产。
(1)土地平整工程施工安排本段以土地平整工程为主,是制约工期的关键性工程,进场准备工作完成后即全面开工,根据本段地形情况及各项工程量大小,由二个土地平整工程队负责施工,以方便管理,采用平行流水作业法,配备全套的土地平整工程施工机械设备和充足的人员。
在保证质量的前提下,加快进度,争取工期,以保工程的全面展开。
(2)田间道路工程施工安排道路工程由二个专业化机械施工队负责,计划签订施工合同后二天内开始基层的施工准备,施工中可根据实际情况略作调整,确保按期保质完成。
在施工中做到路基开挖填筑与排水工程配合进行,保证挖填持续均衡生产,填方处的管道工程应提前安排施工,以不影响路基的填筑。
(3)农田水利工程施工安排斗沟、分斗沟、农沟、水工建筑物由二个队负责施工,可根据任务情况再分若干作业班组,同平整土方工程相互配合,协调作业。
(4) PVC地埋管工程施工安排PVC地埋管由一个专业队负责施工,同平整土方工程相互配合,协调作业。
(5)其它工程—井房工程施工安排本标段井房工程量不大,但分布较散,处数多,要灵活结合配套土地平整及道路修筑工程安排施工。
4.各分项工程的施工顺序(1)土地平整工程施工顺序施工前必须做好一切准备工作,完成沿线障碍物的拆迁、临时道路的修建、建好预制场,做好施工前的各种试验,完成相应施工前的场地清理和测量工作。
土地平整工程施工顺序为:施工准备→施工测量放样→报监理审批→耕植土保护→清理场地并设置临时排水设施→土方调运→土方平整→按规范检测→报监理审批。
(2)道路工程施工顺序①田间道施工顺序土方开挖→耕植土保护→路基填压→泥结碎石路面夯填。
②生产路施工顺序施工准备→土方开挖→素土路基夯实。
③引道施工顺序施工准备→挖土路床→素土路基夯实。
(3)农田水利工程施工顺序①沟施工顺序施工准备→施工测量放样→人工挖沟→修坡整形。
(4) PVC地埋管工程施工顺序①PVC地埋管施工顺序渠道人工开挖→夯填渠道土方→渠槽修整夯实→PVC管敷设→土方回填。
第三章主要分部工程的施工方案1.土地平整工程施工方案本标段平整田块方量较大,根据设计意图与现场勘察了解施工现场条件及周围环境,确定土方的最佳调配方案,充分发挥我公司技术力量与大型土方施工机械的施工能力,拟订施工方案,确定工期指标、劳动力指标、主要材料消耗指标、成本指标、编制详细具有针对性的施工组织设计。
(1)施工准备①熟悉工程环境工程开工前,施工人员应对施工现场的地形,地物进行详细的踏勘。
初步了解所在位置及周围环境,初步确定跨越线路的措施。
②场地内障碍物拆迁已完成。
③临时道路的修建施工便道充分利用原有道路,适当修筑临时道路。
④耕植土保护对原有耕植土进行保护。
(2)场地清理①进场后现场实测清表工作量,按程序报业主批准后方可开始清表工作。
②场地清理采用人工配合机械进行,被清理的挖方地段、填方地段和取土场不得有不符合要求的树根杂、腐植土、淤泥等杂物。
③填方场地清理完后,采用机械翻松30cm,并碾压至规定的密实度。
对清理树坑和清移障碍物所留下的孔洞,应选用合适的填料分层回填并压实。
④场地清理的同时,开挖纵向临时排水沟作为施工期间的临时排水系统。
⑤挖填交界区表土清理完后,将填方区表土松30cm 厚,碾压至规定的密实度。
⑥场地清理、旧路的挖除应与土方工程进度相适应,以保证已清理的地块在填土前不受污染、雨水浸泡和受冻。
(3)施工测量①接收检查控制点开工前在监理工程师的组织下,对沿线控制点点位进行交桩,然后根据设计图控制点成果一览表中的数据认真检查控制点,现场控制点不能满足施工测量需要时,经监理工程师批准再加密或补测控制点。
②放样及检查放样前,计算逐桩坐标并与设计图核对,核对无误后,据此放样,并抽样检查。
检查不合格分析找出原因,检查合格进行下一步工作。
水平测量:将测量资料提交给监理工程师复核,批准后方可进行下一步工作。
逐桩进行水平测量,测出地面高程,并标明填挖高度。
(4)土方调运方案①施工准备清表:在施工前,清除施工范围内的树木、灌木、垃圾,有机物残渣及原地面以下10~20cm 内的草皮和表土。
清除下来的垃圾、废料及不适用的材料和草皮、表土、树木等堆放在监理工程师指定的地点。
②土方开挖向监理工程师提交开工报告和开挖工程断面图;土方开挖应按图纸要求自上而下的进行,不得乱挖或超挖;③施工中随时做成一定的坡度,以利排水。
④冬雨季施工雨天(指24 小时降雨超过10mm)应停止施工。
承包人应做好保防措施,在已填筑区域和料场周围及内部开沟导排雨水,以便雨后能迅速恢复施工。
只有当料场及填筑面积水、泥浆等全部排干后才能重新开始填筑施工。
在冬季低温时期不得在负温下填筑,且土料中不得夹有冰雪。
(5)质量检查和验收土方开挖前的质量检查和验收,土方开挖前,承包人应会同监理人进行以下各项质量检查和验收。
①用于开挖工程量计量的原地形测量部面的复核检查。
②按施工图纸所示进行开挖区周围排水和防洪保护设施的质量和验收。
③土方开挖过程中的质量检查在土方在开挖工程完成后的质量检查和验收土方开挖工程完成后,承包人应会同监理人进行以下各款的质量检查和验收。
④开挖基础面检查清理的验收a、按施工图纸检查基础开挖面的平面尺寸、标高和场地平整度;b、取样检测基础土的物理力学性质指标;c、本款规定的基础面检查清理与填筑前的基础清理作业是检验目的和性质不同的两次作业,未经监理人同意,承包人不得将这两次作业基础一次完成。
(6)永久边坡的检查和验收①永久边坡检查和验收;②边坡永久性排水沟道的坡度和尺寸的复测检查。
(7)土方填筑、平整的监督、质量检查和验和现场填筑中进行监督和指导。
①选派有经验的工程技术人员在土料场开挖。
②土方工程的质量检查与取样试验要求按照相应规范规定的有关内容和办法进行。
③填筑工程完成工后承包人就通知监理人进行检查验收,验收应按相应规范内容和办法进行。
④经监理人检查后,认为质量不合格,承包人应按监理人指示对工程缺陷部分进行返工、修理或补强的一切施工费用均由承包人自行负担。
