第二章流水施工习题

流水施工基本方式常考习题二(含答案)
流水施工基本方式常考习题二(含答案)某分部工程有3个施工过程,分为4个施工段组织加快的成倍节拍流水施工,各施工过程流水节拍分别是6天、6天、9天,则该分部工程的流水施工工期是()天。
A.24B.30C.36D.54答案:B解析:本题考查的是成倍节拍流水施工。
施工过程数目n=3,施工段数目m=4,流水步距等于流水节拍的最大公约数,K=min{6,6,9}=3,专业工作队数=(6/3)+(6/3)+(9/3)=7(个),流水施工工期=(4+7-1)×3=30(天)。
某工程有三个施工过程,划分为5个施工段组织加快的成倍节拍流水施工,各施工过程的流水节拍分别为4天、6天和4天,则参加流水施工的专业工作队总数为()个。
A.4B.5C.6D.7答案:D解析:本题考查的是成倍节拍流水施工。
成倍节拍流水施工计算专业工作队数,首先需要求出流水步距,K=最大公约数{4,6,4}=2(天);专业工作队数=4/2+6/2+4/2=7(个)。
建设工程组织非节奏流水施工的特点有()。
A.各专业工作队不能在施工段上连续作业B.相邻施工过程的流水步距不尽相等C.各施工段的流水节拍相等D.专业工作队数等于施工过程数E.施工段之间没有空闲时间答案:BD解析:(1)各施工过程在各施工段的流水节拍不全相等;(2)相邻施工过程的流水步距不尽相等;(3)专业工作队数等于施工过程数;(4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。
某工程组织非节奏流水施工,两个施工过程在4个施工段上的流水节拍分别为5、8、4、4天和7、2、5、3天,则该工程的流水施工工期是()天。
A.16B.21C.25D.28答案:C解析:本题考查的是非节奏流水施工。
求各施工过程流水节拍的累加数列:。

第2章 流水施工(土木工程施工组织习题)
第2章流水施工一、单选题1、建设工程施工通常组织流水施工,是因其具有( B )的特点。
A.单位时间内所需用的资源量较少B.使各专业工作队能够连续施工C.施工现场的组织简单D.同一施工过程的不同施工段可以同时施工2、流水节拍是组织流水施工的( B )。
A.工艺参数B.时间参数C.空间参数D.非流水施工参数3、某分部工程有两个施工过程,各分为4个施工段组织流水施工,流水节拍分别为3、4、3、3天和2、5、4、3天,则流水步距和流水施工工期分别为( D )天。
A.3和16B.3和17C.5和18D.5和194、某工程包括A、B、C、D四个施工过程,划分为四个施工段,每个施工过程在各施工段上的流水节拍均为6天,其流水施工工期为( A )天。
A.42B.48C.24D.185、建设工程组织流水施工的特点是( B )。
A.能够充分利用工作面进行施工B.实现了专业化施工C.单位时间内投入的资源量少D.施工现场的组织管理比较简单6、某分部工程有3个施工过程,4个施工段,各施工过程的流水节拍分别为6、6、4天。
如果组织加快的成倍节拍流水施工,则流水步距和流水施工工期分别为( A )天。
A.2和22B.2和30C.4和28D.4和367、某基础工程划分4个施工过程(基槽开挖、垫层、混凝土浇筑、回填土),在5个施工段上组织固定节拍流水施工,流水节拍为3天,要求混凝土浇筑3天后才能进行回填土施工,其中基槽开挖与垫层施工搭接1天,该工程的流水施工工期为( B )天。
A.14B.26C.29D.398、建设工程组织流水施工时,用来表达流水施工在施工工艺方面进展状态的参数包括( C )。
A.施工过程和施工段B.流水节拍和施工段C.施工过程和流水强度D.流水步距和流水强度9、流水强度反映的工程量是指( A )。
A.某施工过程(专业工作队)在单位时间内所完成的B.某施工过程(专业工作队)在计划期内所完成的C.整个建设工程在计划期内单位时间所完成的D.整个建设工程在计划期内投入的多种资源量所完成的10、流水施工的参数包括工艺参数、时间参数和空间参数,下列各项中属于空间参数的是( B )。
流水施工测试题及答案
流水施工测试题及答案一、单选题(每题2分,共10分)1. 流水施工中,相邻两个施工段的施工时间间隔称为()。
A. 流水步距B. 施工间隔C. 施工段D. 流水节拍答案:A2. 下列哪项不是流水施工的特点?()A. 连续施工B. 均衡施工C. 间歇施工D. 有节奏施工答案:C3. 流水施工的组织方式不包括()。
A. 无节奏流水施工B. 有节奏流水施工C. 异节奏流水施工D. 并行施工答案:D4. 流水施工中,施工段的划分依据是()。
A. 施工工艺B. 施工组织C. 施工设备D. 施工材料答案:A5. 流水施工的施工顺序是指()。
A. 施工段的先后顺序B. 施工过程的先后顺序C. 施工阶段的先后顺序D. 施工工序的先后顺序答案:A二、多选题(每题3分,共15分)1. 流水施工的优点包括()。
A. 提高劳动生产率B. 缩短工期C. 降低成本D. 提高工程质量答案:ABCD2. 流水施工的组织形式有()。
A. 等节奏流水施工B. 异节奏流水施工C. 无节奏流水施工D. 随机流水施工答案:ABC3. 流水施工中,影响施工进度的因素包括()。
A. 施工工艺B. 施工设备C. 施工人员D. 施工材料答案:ABCD4. 流水施工中,施工段的划分原则是()。
A. 施工工艺相似B. 施工设备相同C. 施工材料一致D. 施工人员相同答案:ABC5. 流水施工中,施工进度的控制方法包括()。
A. 网络计划技术B. 甘特图C. 里程碑计划D. 资源优化答案:ABCD三、判断题(每题1分,共5分)1. 流水施工必须在所有施工段同时开始施工。
()答案:错误2. 流水施工中,施工段的划分越细,施工效率越高。
()答案:错误3. 流水施工可以有效地利用资源,减少浪费。
()答案:正确4. 流水施工适用于所有类型的工程项目。
()答案:错误5. 流水施工中,施工段的划分应考虑施工工艺的连续性。
()答案:正确四、简答题(每题5分,共10分)1. 简述流水施工的基本原理。

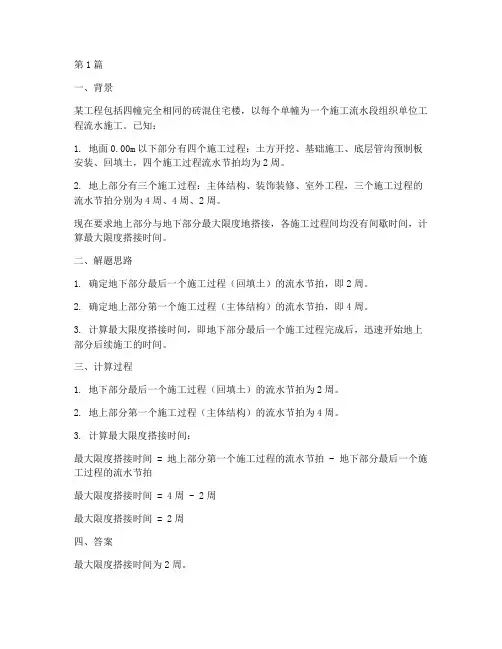

工程流水施工例题(3篇)
一、背景某工程包括四幢完全相同的砖混住宅楼,以每个单幢为一个施工流水段组织单位工程流水施工。
已知:1. 地面0.00m以下部分有四个施工过程:土方开挖、基础施工、底层管沟预制板安装、回填土,四个施工过程流水节拍均为2周。
2. 地上部分有三个施工过程:主体结构、装饰装修、室外工程,三个施工过程的流水节拍分别为4周、4周、2周。
现在要求地上部分与地下部分最大限度地搭接,各施工过程间均没有间歇时间,计算最大限度搭接时间。
二、解题思路1. 确定地下部分最后一个施工过程(回填土)的流水节拍,即2周。
2. 确定地上部分第一个施工过程(主体结构)的流水节拍,即4周。
3. 计算最大限度搭接时间,即地下部分最后一个施工过程完成后,迅速开始地上部分后续施工的时间。
三、计算过程1. 地下部分最后一个施工过程(回填土)的流水节拍为2周。
2. 地上部分第一个施工过程(主体结构)的流水节拍为4周。
3. 计算最大限度搭接时间:最大限度搭接时间 = 地上部分第一个施工过程的流水节拍 - 地下部分最后一个施工过程的流水节拍最大限度搭接时间 = 4周 - 2周最大限度搭接时间 = 2周四、答案最大限度搭接时间为2周。
本例题主要考察了工程流水施工中最大限度搭接时间的计算。
通过分析地下部分和地上部分的施工过程流水节拍,确定了最大限度搭接时间为2周。
在实际工程中,合理组织流水施工,可以缩短工期,提高施工效率。
第2篇一、题目背景某住宅小区由四幢完全相同的砖混住宅楼组成,每幢楼分为地下部分和地上部分。
地下部分包括土方开挖、基础施工、底层管沟预制板安装、回填土四个施工过程,地上部分包括主体结构、装饰装修、室外工程三个施工过程。
已知各施工过程的流水节拍如下:地下部分:1. 土方开挖:2周2. 基础施工:2周3. 底层管沟预制板安装:2周4. 回填土:2周地上部分:1. 主体结构:4周2. 装饰装修:4周3. 室外工程:2周要求地上、地下部分最大限度地搭接,各施工过程间均没有间歇时间。
建筑工程流水施工 习题
建筑工程流水施工一、名词解释1.依次施工:也称为顺序施工,是以施工过程或施工段为对象一个接一个地组织施工的方法。
2.平行施工:所有施工对象同时开工,同时完工的组织施工的方法。
3.流水施工是指:根据建筑工程项目所划分的区段,组织若干施工班组,按一定的时间间隔投入施工,施工班组依次从一个施工区段转移到另一个施工区段,陆续开工,陆续完工,总体保持连续均衡施工的一种组织方式。
4.横道图又叫水平图表,图中横向表示时间进度,纵向表示施工过程或专业施工队的编号。
图表中线条的长度表示计划中的施工过程在某施工段上的作业持续时间,横道线条的位置表示各施工过程的开始和结束时刻,以及它们之间相互配合的关系。
5.单位工程流水:所有工作队在一个施工对象的各施工区域中依次连续地完成各自同样的工作,直至单位工程完成。
6.群体工程流水:又称为大流水施工,是指所有工作队在一个建筑群的各单项工程或单位工程中依次连续地完成各自同样的工作,按照这种方式组织的流水称为群体工程流水。
7.工艺参数:在组织流水施工时,用来表达流水施工在施工工艺上开展的顺序及其特征的参数均称为,包括:施工过程数和流水强度。
8.施工过程数是指:工程对象在组织流水施工中所划分的施工过程数目,以n表示。
9.流水强度是指:每一施工过程在单位时间内所完成的工程量。
10.空间参数:在组织流水施工时,用来表达流水施工在空间布置上所处状态的参数,包括:施工段数、工作面和施工层数三项。
11.施工段是指:将工程在平面上划分为若干个独立的施工区段,其数量为施工段数,用“m”表示。
12.时间参数:用来表达流水施工在时间上排列所处状态的参数,包括:流水节拍、流水步距、间歇时间、搭接时间、工期。
13.流水节拍是指:同一施工过程的施工班组在同一施工段中进行连续作业的持续时间,以t i表示。
14.流水步距是指:相邻两个施工过程的施工班组先后进入同一施工段时的时间间隔,用符号“K i,,i+1”表示(i表示前一个施工过程,i+1表示后一个施工过程)。

第二章流水施工原理习题集答案
第二章流水施工原理考纲要求了解:组织施工的方式及其特点。
熟悉:固定节拍、成倍节拍流水施工的特点和流水施工工期的计算方法。
掌握:流水施工参数的概念;非节奏流水施工的特点、流水步距及流水施工工期的计算方法。
试题分布高频考点一、三种施工组织方式的特点(了解 P17~P18)1.建设工程施工通常按流水施工方式组织,是因其具有()的特点。
(应试指南P17[例2·单选题])A.单位时间内所需用的资源量较少B.使各专业工作队能够连续施工C.施工现场的组织、管理工作简单D.同一施工过程的不同施工段可以同时施工『正确答案』B『答案解析』本题考查流水施工的特点。
流水施工方式具有以下特点:①尽可能地利用工作面进行施工,工期比较短;②各工作队实现了专业化施工,有利于提高技术水平和劳动生产率,也有利于提高工程质量;③专业工作队能够连续施工,同时使相邻专业队的开工时间能够最大限度地搭接;④单位时间内投入的劳动力、施工机具、材料等资源量较为均衡,有利于资源供应的组织;⑤为施工现场的文明施工和科学管理创造了有利条件。
选项A为依次施工的特点,流水施工资源量较为均衡;选项C为依次施工的特点;选项D为平行施工的特点。
2.建设工程流水施工方式的特点之一是()。
(2010、2009、2008年)A.单位时间内投入的劳动力较少B.专业工作队能够连续施工C.能够充分地利用工作面进行施工D.施工现场的组织管理比较简单『正确答案』B『答案解析』参见教材P18。
3.建设工程平行施工的特点包括()。
(2011、2007、2006、2005年)A.可以充分利用工作面进行施工B.单位时间内投入的资源量较少C.施工现场的组织管理比较简单D.劳动力及施工机具等资源无法均衡使用E.各专业工作队能够连续作业『正确答案』AD『答案解析』参见教材P18。
4.建设工程组织依次施工时,其特点包括()。
(2004年)A.没有充分地利用工作面进行施工,工期长B.如果按专业成立工作队,则各专业队不能连续作业C.施工现场的组织管理工作比较复杂D.单位时间内投入的资源量较少,有利于资源供应的组织E.相邻两个专业工作队能够最大限度地搭接作业『正确答案』ABD『答案解析』参见教材P18。
第二章建筑工程流水施工试题及答案
第二章建筑工程流水施工试题及答案一、填空:1.建筑工程施工中常用的组织方式有三种:顺序施工、平行施工和流水施工。
2.流水施工的表示方法有三种:水平图表(横道图) 、垂直图表(斜线图) 和网络图。
3.根据组织流水施工的工程对象范围的大小,流水施工可以划分为分项工程流水施工、分部工程流水施工、单位工程流水施工、群体工程流水施工和分别流水。
4.流水施工的基本参数包括工艺参数、时间参数和空间参数。
5.工艺参数包括流水过程(数) 和流水强度。
6.时间参数包括流水节拍、流水步距、间歇时间、搭接时间、流水工期。
7.空间参数包括工作面(大小) 、施工段(数) 和施工层(数)。
8.根据流水施工的节奏特征,流水施工可划分为有节奏流水施工和无节奏流水施工。
9.有节奏流水施工又可分为等节拍流水施工、异节拍流水施工和成倍节拍流水施工。
10.流水施工的分类是组织流水施工的基础,其分类方法是按不同的流水特征来划分。
11. 分部工程流水施工是组织流水施工的基本方法。
12. 分别流水法是组织单位工程或群体工程流水施工的重要方法。
13. 分项工程流水是组织流水施工的基本单元。
14.根据工艺性质不同,可以把施工过程分为制备类、运输类和砌筑安装类三类施工过程。
15.砌筑安装类施工过程按其在工程项目生产中的作用划分,有主导施工过程和穿插施工过程两类。
16.砌筑安装类施工过程按其工艺性质划分,有连续施工过程和间断施工过程。
17.砌筑安装类施工过程按其施工复杂程度划分,有简单施工过程和复杂施工过程。
18.流水强度分为机械施工流水强度和手工作业流水强度。
19.为了避免施工队转移时浪费工时,流水节拍在数值上最好为半个班的整数倍。
20.有节奏流水施工又可分为等节拍流水施工、异节拍流水施工和成倍节拍流水施工。
二、名词解释:1.顺序施工顺序施工也称依次施工,是按照建筑工程内部各分项、分部工程内在的联系和必须遵循的施工顺序,不考虑后续施工过程在时间上和空间上的相互搭接,而依照顺序组织施工的方式。
流水施工练习题 - 学生
第二章流水施工组织练习题一、单选题1、建设工程施工通常按流水施工方式组织,是因其具有 ( )的特点。
A.单位时间内所需用的资源量较少 (属于依次施工的特点)B.使各专业工作队能够连续施工C.施工现场的组织、管理工作简单 (属于依次施工的特点)D.同一施工过程的不同施工段可以同时施工(属于平行施工的特点)2、某道路工程划分为 4 个施工过程、 5 个施工段进行施工,各施工过程的流水节拍分别为 6、4 、4、2 天。
如果组织加快的成倍节拍流水施工,则流水施工工期为 ( )天。
A. 40 B. 30 C. 24 D. 203、某分部工程有 3 个施工过程,各分为 4 个流水节拍相等的施工段,各施工过程的流水节拍分别为 6、6 、4 天。
如果组织加快的成倍节拍流水施工,则流水步距和流水施工工期分别为 ( )天。
A. 2 和 22 B. 2 和 30 C. 4 和 28 D. 4 和 364、建设工程组织非节奏流水施工时,其特点之一是 ( )。
A.各专业队能够在施工段上连续作业,但施工段之间可能有空闲时间B.相邻施工过程的流水步距等于前一施工过程中第一个施工段的流水节拍(不尽相等)C.各专业队能够在施工段上连续作业,施工段之间不可能有空闲时间(可能有)D.相邻施工过程的流水步距等于后一施工过程中最后一个施工段的流水节拍(不尽相等)5、建设工程组织流水施工时,相邻专业工作队之间的流水步距不尽相等,但专业工作队数等于施工过程数的流水施工方式是( )。
A.固定节拍流水施工和加快的成倍节拍流水施工B.加快的成倍节拍流水施工和非节奏流水施工C.固定节拍流水施工和一般的成倍节拍流水施工D.一般的成倍节拍流水施工和非节奏流水施工6、某分部工程有两个施工过程,各分为 4 个施工段组织流水施工,流水节拍分别为 3、4 、3、3 和 2 、5、4 、3 天,则流水步距和流水施工工期分别为 ( )天。
A. 3 和 16 B. 3 和 17 C. 5 和 18 D. 5 和 197、某单位工程平面划分为 4 个施工段,由施工过程Ⅰ、Ⅱ、Ⅲ组成,其流水节拍(天)分别为Ⅰ: 2、3 、3 、4;Ⅱ: 1 、3 、2、3;Ⅲ: 2、2、3、 1.现组织流水施工,则施工过程Ⅰ、Ⅱ、Ⅲ之间流水步距应为( )A.4 天;3 天B.6 天;1 天C.9 天;2 天D.6 天;2 天8、某分部工程施工由 3 个施工过程组成,各自的流水节拍分别为 6 天、 4 天、2 天,则组织流水施工时,流水步距为( )A.2 天B.3 天C.4 天D.6 天9 、在组织砌筑工程流水施工时,根据划分的施工段, 24 人的专业工作队在某施工段上需完成的砌筑施工任务为 230m3,已知计划产量定额为 1.15m3/工日,每天实行 8 小时工作制,则该施工过程的流水节拍为( ) A.8 天 B.8.33 天 C.8.5 天 D.9 天10 、.某施工段工程量为 200m3,施工队为 25 人,产量定额为 0.8m3 /工日,则该队在该段上的流水节拍为( )d 。
土木工程流水施工练习题(3篇)
第1篇1. 流水施工是将施工过程分解成若干个施工段,并按照一定的顺序,分批、分阶段、有节奏地进行施工的方法。
2. 流水施工的主要特点是:施工段数、施工层数、施工顺序、施工节奏和施工质量。
3. 流水施工分为固定节拍流水施工、成倍节拍流水施工和分别流水施工。
4. 固定节拍流水施工是指每个施工段每个施工层的流水节拍都相同的流水施工。
5. 成倍节拍流水施工是指每个施工段每个施工层的流水节拍成倍数关系的流水施工。
6. 分别流水施工是指每个施工段每个施工层的流水节拍没有规律可循的流水施工。
7. 流水施工中,施工段数取决于施工内容、施工对象和施工工艺等因素。
8. 流水施工中,施工层数取决于施工高度、施工质量和施工进度等因素。
9. 流水施工中,施工顺序应遵循先深后浅、先重后轻、先难后易的原则。
10. 流水施工中,施工节奏应根据施工内容和施工对象的特点来确定。
11. 流水施工中,施工质量应符合国家相关标准和规范的要求。
12. 流水施工中,施工成本应控制在合理的范围内。
13. 流水施工中,施工安全应得到充分保障。
14. 流水施工中,施工进度应按照计划进行。
15. 流水施工中,施工组织设计应科学合理。
16. 流水施工中,施工人员应具备相应的专业技能和素质。
17. 流水施工中,施工机械设备应满足施工要求。
18. 流水施工中,施工材料应保证质量和供应。
19. 流水施工中,施工环境应满足施工要求。
20. 流水施工中,施工管理应严格规范。
二、选择题(每题2分,共20分)1. 流水施工的主要特点是()。
A. 施工段数多B. 施工层数多C. 施工顺序固定D. 施工节奏有规律2. 固定节拍流水施工中,每个施工段每个施工层的流水节拍()。
A. 相同B. 不同C. 没有规律可循D. 随机3. 成倍节拍流水施工中,每个施工段每个施工层的流水节拍()。
A. 相同B. 不同C. 没有规律可循D. 随机4. 分别流水施工中,每个施工段每个施工层的流水节拍()。
第二章建筑工程流水施工试题及答案
第二章建筑工程流水施工试题及答案一、填空:1.建筑工程施工中常用的组织方式有三种:顺序施工、平行施工和流水施工。
2.流水施工的表示方法有三种:水平图表(横道图) 、垂直图表(斜线图) 和网络图。
3.根据组织流水施工的工程对象范围的大小,流水施工可以划分为分项工程流水施工、分部工程流水施工、单位工程流水施工、群体工程流水施工和分别流水。
4.流水施工的基本参数包括工艺参数、时间参数和空间参数。
5.工艺参数包括流水过程(数) 和流水强度。
6.时间参数包括流水节拍、流水步距、间歇时间、搭接时间、流水工期。
7.空间参数包括工作面(大小) 、施工段(数) 和施工层(数)。
8.根据流水施工的节奏特征,流水施工可划分为有节奏流水施工和无节奏流水施工。
9.有节奏流水施工又可分为等节拍流水施工、异节拍流水施工和成倍节拍流水施工。
10.流水施工的分类是组织流水施工的基础,其分类方法是按不同的流水特征来划分。
11. 分部工程流水施工是组织流水施工的基本方法。
12. 分别流水法是组织单位工程或群体工程流水施工的重要方法。
13. 分项工程流水是组织流水施工的基本单元。
14.根据工艺性质不同,可以把施工过程分为制备类、运输类和砌筑安装类三类施工过程。
15.砌筑安装类施工过程按其在工程项目生产中的作用划分,有主导施工过程和穿插施工过程两类。
16.砌筑安装类施工过程按其工艺性质划分,有连续施工过程和间断施工过程。
17.砌筑安装类施工过程按其施工复杂程度划分,有简单施工过程和复杂施工过程。
18.流水强度分为机械施工流水强度和手工作业流水强度。
19.为了避免施工队转移时浪费工时,流水节拍在数值上最好为半个班的整数倍。
20.有节奏流水施工又可分为等节拍流水施工、异节拍流水施工和成倍节拍流水施工。
二、名词解释:1.顺序施工顺序施工也称依次施工,是按照建筑工程内部各分项、分部工程内在的联系和必须遵循的施工顺序,不考虑后续施工过程在时间上和空间上的相互搭接,而依照顺序组织施工的方式。
第二章 流水施工原理第一节 基本概念综合练习与答案
第二章流水施工原理第一节基本概念综合练习与答案一、单选题1、在下列施工组织方式中,能实现工作专业化施工的组织方式是()。
A.依次施工B.平行施工C.搭接施工D.流水施工【参考答案】:D【试题解析】:流水施工中各工作队实现了专业化施工,有利于提高技术水平和劳动生产率。
2、考虑工程项目的施工特点、工艺流程、资源利用、平面或空间布置等要求,施工可以采用依次施工、平行施工、流水施工等方式。
其中()是一种先进、科学的施工方式。
A.依次施工B.平行施工C.流水施工D.交叉施工【参考答案】:C【试题解析】:流水施工是一种科学、有效的工程项目施工组织方法之一,它可以充分地利用工作时间和操作空间,减少非生产性劳动消耗,提高劳动生产率,保证工程施工连续、均衡、有节奏地进行,从而对提高工程质量、降低工程造价、缩短工期有着显著的作用。
3、建设工程组织流水施工时,相邻两个专业工作队在同一施工段开始施工的最小间隔时间称为()。
A.流水节拍B.流水强度C.流水步距D.时间定额【参考答案】:C【试题解析】:流水步距是指组织流水施工时,相邻两个施工过程(或专业工作队)相继开始施工的最小间隔时间。
4、下列选项中,属于制备类施工过程定义的是()。
A.为了满足人民的各种社会需求而形成的施工过程B.将建筑材料、各类构配件、成品、制品和设备等运到工地仓库的施工过程C.为了提高建筑产品生产的工厂化、机械化程度和生产能力而形成的施工过程D.在施工对象的空间上直接进行砌筑、安装与加工,最终形成建筑产品的施工过程【参考答案】:C【试题解析】:制备类施工过程,是指为了提高建筑产品生产的工厂化、机械化程度和生产能力而形成的施工过程。
如在砂浆、混凝土、各类制品、门窗等的制备过程和混凝土构件的预制过程。
5、建设工程组织流水施工时,专业工作队在各个施工段上完成其专业施工过程所必需的持续时间是()。
A.流水强度B.流水节拍C.流水步距D.时间定额【参考答案】:B【试题解析】:流水节拍是指在组织流水施工时,某个专业工作队在一个施工段上的施工时间。
第二章流水施工习题培训资料
一单选题1.下述施工组织方式中日资源用量最少的是( A )。
A、依次施工B、平行施工C、流水施工D、搭接施工2.采用(B )组织方式,每天投入的资源量大,施工现场管理复杂。
A.依次施工B.平行施工C.流水施工D.间隔施工3. 在下列组织施工的方式中,工期最短的是( B )。
A、依次施工B、平行施工C、流水施工D、搭接施工4、在组织施工的几种方式中,施工工期最短,而一次性投入的资源量最集中的方式是(B )。
A.流水施工B.平行施工C.依次施工D.搭接施工5.下列叙述中,不属于顺序施工特点的是( D )。
A、同一施工过程的工作是间断的,工作面不能充分利用B、如果组织专业班组生产,则工人不能连续施工C、不利于组织专业化生产,不利于改进操作方法和提高劳动生率D、单位时间内投放的资源量成倍增长,现场临时设施增加6.下列描述中,不属于平行施工的特点的是( C )。
A、充分利用工作面,工期较短B、如采用专业班生产,则工人不能连续施工C、单位时间投放的资源量较为均衡,有利于资源的供应组织工作D、不利于组织专业生产7.不同施工过程的专业施工队,在同一施工过程上尽可能保持连续作业,在不同施工过程上又能进行最大限度的搭接,描述的是( B )方式的特点。
A、平行施工B、流水施工C、顺序施工D、间断施工8. 流水施工组织方式是施工中常采用的方式, 因为( C ) 。
A. 它的工期最短B. 单位时间投入劳动力、资源量最少C. 能够实现专业工作队连续施工,资源消耗均衡D. 现场组织、管理简单9.建设工程组织流水施工时,其特点之一是( C )。
A.由一个专业队在各施工段上依次施工B.同一时间段只能有一个专业队投入流水施工C.各专业队按施工顺序应连续、均衡地组织施工D.施工现场的组织管理简单,工期最短10.不属于流水施工效果的是(C )。
A、可以提高劳动生产率,保证工程质量B、工期合理,可以尽早发挥投资效益C、提高了工人的劳动强度D、降低工程成本,可以提高承包单位的经济效益11.流水施工最大的特点就是(C)。
二建实务习题第讲流水施工
一、流水施工 例题11.等节奏流水(流水节拍是一个常数)施工过程 ① ② ③ ④ 支模板 4 4 4 4 绑扎钢筋 4 4 4 4 浇混凝土4444[解](1)m=4,n=3,t=4;(2)K=t=4(流水步距=流水节拍) (3)k t K n t m T =⨯-+⨯=因为工期,)1(故:()()2441341=⨯-+=⨯-+=K n m T工期2.异节奏流水(成倍流水)同一施工过程在各施工段上流水节拍相等,不同施工过程的流水节拍不一定相等。
一般成倍数,可以组成加快成倍节拍流水施工。
某工程由1﹑2﹑3三个施工过程组成,该工作分六个施工段,各施工过程在各个施工段上持续时间依次为:4周﹑2周和6周。
试计算流水施工工期。
[解] (1)m=6,41=t ,22=t ,63=t(2)确定流水步距,K=流水节拍的最大公约数,K=2(3)确定各施工过程需要的作业队组数k t b ii =,22411===K t b ,12222===K t b ,32633===K t b6312'=++==∑i b n 总队组数(4)()()2221661'=⨯-+=⨯-+=K n m T 工期注意:加快成倍节拍流水施工,其工作队组数多于施工过程数。
3.无节奏性流水:流水节拍没有规律。
组织的原则是使施工队连续施工。
(工作面可能有空闲)流水步距的确定方法:累加数列,错位相减,取大差。
例题某工程,施工单位将施工作业划分为A、B、C、D四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表:问题:计算A、B、C、D四个施工过程之间的流水步距分别是多少天?计划工期多少天?参考答案1.按照累加数列错位相减取大差法(6分)A、B之间的流水步距2.计划工期T=(12+18+52)+(12+13+15+14)=136二、双代号网络计划关键线路,关键工作判断及计算工期,计划工期,总时差等基本概念及计算方法。
流水施工例题
例1将某工程项目划分为A、B、C、D四个施工过程,各施工过程的流水节拍均为4天,其中,施工过程A和B之间有2天平行搭接时间,C和D之间有2天技术间歇时间,试组织流水施工并绘制流水施工水平指示图表。
[ 解] 由已知条件:t1 = t 2 = t3 = t 4 = t = 4天,本工程宜组织全等节拍流水施工。
(1)取施工段:m = n = 4段(2)确定流水步距K = t = 4天(3)计算工期:T = (m + n -1)K + ∑ Z -∑C= (4 + 4 -1)×4 + 2 -2 = 28 (天)(4)绘制流水施工水平指示图表,见图所示例2某地基基础工程由四个分项工程,划分成4个施工段,流水节拍均为1天,基础施工后需间歇2天才能回填, 试组织全等节拍流水。
(1)确定流水步距k:由等节拍专业流水的特点知:k = t = 1(2)计算工期T:T=(m + n-1)k+∑Zj,j+1 +∑Gj,j+1 -∑Cj,j+1=(4+4-1)×1+2+0 -0=9(d)(3)绘制进度支配表例3某混合结构房屋有三个主要施工过程,其流水节拍为:砌墙4d;构造柱及圈梁施工6d;安板及板缝处理2d。
试组织流水作业。
(1)计算流水步距k:k=各施工过程节拍的最大公约数。
k =2d 。
(2)计算各施工过程需配备的队组数bj :bj = tj / kb砌=4 / 2 = 2 (个队组)b混=6 / 2=3 (个队组);b安=2 / 2 =1(个队组)(3)确定每层施工段数m:1)不分施工层时:m = ∑bj =N ;2)分施工层时:m = ∑bj + Z2/k + ∑Z1/k ;【例2】中,不分施工层,m = ∑bj=2+3+1=6(段)(4)计算工期T:T=(m j +∑bj-1)k+∑Z1-∑Cj,j+1【例2】中,T =(2×6+6-1)×2+0-0=34 (d)(5)绘制进度表:(例见前表)例4某两层楼房的主体工程由A、B、C三个施工过程组成。
流水施工习题
【例2】(教材p30)某工厂需要修建4台设备的基础工程,施工过程包括基础开挖、基础处理和浇筑混凝土。
因设备型号与基础条件等不同,使得4台设备(施工段)的各施工过程有着不同的流水节拍(单位:周),见表2-2。
基础工程流水节拍表表2-2解:本工程应按非节奏流水施工方式组织施工。
(1)确定施工流向由设备a一b一c—d,施工段数m=4。
(2)确定施工过程数,n=3,包括基础开挖、基础处理和浇筑混凝土。
(3)采用“累加数列错位相减取大差法”求流水步距:2,5,7,9-) 4,8,10,13k1,2=max [2,1,-1 -1,-13]=24,8,10,13-) 2,5,7,10k2,3=max[ 4, 6, 5, 6, -10]=6(4)计算流水施工工期:t=∑k+∑t=(步距之和)+(最后工序节拍之和)(2+6)+(2+3+2+3)=18周(5)绘制非节奏流水施工进度计划,如图2—10所示。
【例题3】建设工程组织非节奏流水施工时,其特点之一是( )。
教材p29 a.各专业队能够在施工段上连续作业,但有的工作面可能有闲置时间b.相邻施工过程的流水步距等于前一施工过程中第一个施工段的流水节拍(如上例中基础处理与混凝土之间步距就不是)c.各专业队能够在施工段上连续作业,所有工作面不可能有闲置时间(和a矛盾)d.相邻施工过程的流水步距等于后一施工过程中最后一个施工段的流水节拍答案:a【例题4】某施工项目由挖基槽、做垫层、砌基础和回填土四个施工过程组成;该工程在平面上划分为6个施工段。
各施工过程在各个施工段的流水如表所示。
做垫层完成后,其相应施工段至少应有养护时间2天。
1)确定流水步距;2)确定流水施工工期。
解:1)确定流水步距:第一步:累加数列:挖土方(过程a):3,7,10,13,17,20做垫层(过程b):2,4,5,7,9,11砌基础(过程c):3,5,7,10,12,14回填土(过程d):1,2,4,5,7,9第二步:流水步距:(错位相减取大)3,7,10,13,17,20-)2,4,5,7,9,113 5 6 8 10 11 -11 取大11k a,b=11(天)2,4,5,7,9,11-)3,5,7,10,12,142,1,0,0,-1,-1,-14 取大2k b,c=2(天)3,5,7,10,12,14-)1,2,4,5,7,93,4,5,6,7,7,-9 取大7k c,d=7(天)2)流水施工工期t=∑k+∑t n+∑z(步距+最后工作节拍和+间歇时间)=(11+2+7)+(1+1+2+1+2+2)+2=31(天)【例题5】建设工程组织流水施工时,相邻专业工作队之间的流水步距不尽相等,但专业工作队数等于施工过程数的流水施工方式是( )。
流水施工作业题
流水施工作业题一、计算题1.全等节拍流水某工程由A、B、C、D四个分项工程组成,该工程均划分为5个施工段,每个分项工程在各个施工段上的流水节拍均为4天,要求A完成后,它的相应施工段至少要有组织间歇时间1天;B完成后,其相应施工段至少要有工艺间歇时间2天,为缩短计划工期,允许D与C平行搭接时间为1天。
试组织其流水施工。
某项目由Ⅰ、Ⅱ、Ⅲ、Ⅳ等4个施工过程组成,划分2个施工层组织流水施工,施工过程Ⅱ完成后需养护1d,下一个施工过程才能施工,且层间技术间歇为1d,流水节拍均为1d。
为了保证工作队连续作业,试确定施工段数,计算工期,绘制流水施工进度。
2.成倍节拍流水某构件预制工程有扎筋、支模、浇筑混凝土三个施工过程,分两层叠浇。
各施工过程的流水节拍确定为:t筋=4天;t模=2天;t混=2天。
要求模板安装完后,其相应施工段至少应留有2天检查验收;底层构件混凝土浇筑后,需养护不少于2天,才能进行第二层的施工。
在保证各专业工作队连续施工的条件下,求每层施工段数,并编制流水施工方案。
3.非节奏流水某项目由4个施工过程组成,分别由4个专业工作队完成,在平面上划分为5个施工段,每个专业工作队在各施工段上的流水节拍如下表所示,试给出流水施工进度表。
施工段流水节拍施工过程Ⅰ Ⅱ Ⅲ Ⅳ 2 3 1 3 3 4 2 4 1 2 1 3 4 4 2 4 7 6 3 3 ① ② ③ ④ ⑤二、单项选择题1.某工程有6个施工过程各组织一个专业队,在5个施工段上进行等节奏流水施工,流水节拍为5d,其中第三、第五作业队分别间歇了2d、3d,则该工程的总工期为()。
A. 35d;B. 45d;C. 55d;D. 65d2.某工程施工流水节拍如下表,如按分别流水组织施工则最短工期为()d。
甲乙丙一段 3 2 2 二段 4 2 2 三段 3 1 2 四段 2 2 3 A. 18; B. 17;C. 14; D. 163.某工程在第i段上的第j工程采用了新技术,无现成定额,不便求得施工流水节拍。
建设工程进度控制_第二章 第三节 非节奏流水施工_2013年版
1、某工程由5个施工过程组成,分为3个施工段组织固定节拍流水施工。
在不考虑提前插入时间的情况下,要求流水施工工期不超过42天,则流水节拍的最大值为( )天。
A:4B:5C:6D:8答案:C解析:流水节拍的最大值=42÷(5+3-1) =6天。
2、用来表达流水施工在施工工艺方面进展状态的参数是( )。
A:施工过程B:施工段C:流水步距D:流水节拍答案:A解析:工艺参数主要是指在组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程和流水强度两个参数。
3、某分部工程有4个施工过程,分为3个施工段组织加快的成倍节拍流水施工。
已知各施工过程的流水节拍分别为4天、6天、4天和2天,则拟采用的专业工作队应为( )个。
A:4B:5C:8D:12答案:C解析:流水步距= min[4,6,4,2]天=2天;专业工作队=(4/2 +6/2 +4/2 +2/2)个=8个。
4、某分部工程有3个施工过程,各分为5个流水节拍相等的施工段组织力口快的成倍节拍流水施工,已知各施工过程的流水节拍分别为4天、6天、4天,则流水步距和专业工作队数分别为( )。
A: 6天和3个B:4天和4个C:4天和3个D:2天和7个答案:D解析:流水步距= min[4,6,4]天=2天;专业工作队教=(4/2 +6/2 +4/2)个=7个。
5、某分部工程有2个施工过程,分为4个施工段组织流水施工,流水节拍分别为3天、4天、4天、5天和4天、3天、4天、5天,则流水步距为( )天。
A:3B:4C:5D:6答案:C解析:根据题意,该分部工程可以组成非节奏流水施工,利用累加数列错位相减取大差法来计算流水步距。
错位相减求得数列差:3,7,11, 1 6 一)4,7,11, 1 6 3,3,4,5,一1 6 流水步距= max[3,3,4,5,一16]天=5天。
6、某分部工程有3个施工过程,各分为3个施工段组织加快的成倍节拍流水施工,各施工过程在各施工段上的流水节拍分别为6天、4天、6天,则专业工作队数应为( )个。
流水施工练习题
流水施工练习题1.建设工程组织流水施工时,相邻专业工作队之间的流水步距不尽相等,但专业工作队数等于施工过程数的流水施工方式是( )。
A. 固定节拍流水施工和加快的成倍节拍流水施工B.加快的成倍节拍流水施工和非节奏流水施工C.固定节拍流水施工和一般的成倍节拍流水施工D. 一般的成倍节拍流水施工和非节奏流水施工2.某道路工程划分为4个施工过程、5个施工段进行施工,各施工过程的流水节拍分别为6、4、4、2天。
如果组织加快的成倍节拍流水施工,则流水步距和流水施工工期分别为( )天。
A.4和40 B.4和30 C.2和24 D.2和203.在流水施工方式中,加快的成倍节拍流水施工的特点包括( )。
A.相邻专业工作队之间的流水步距不一定相等B.同一施工过程中各施工段的流水节拍均相等C.专业工作队数大于施工过程数D.不同施工过程的流水节拍成倍数关系E.在有的施工段之间可能有空闲时间4.某项目由Ⅰ、Ⅱ、Ⅲ等三个施工过程组成,分3段进行。
流水节拍分别为2天、6天、4天,试组织加速成倍节拍和正常施工情况下的流水施工,并绘制流水施工进度表。
5.某公路工程需在某一路段修建4个结构形式与规模完全相同的涵洞,施工过程包括基础开挖、预制涵管、安装涵管和回填压实。
如果合同规定,工期不超过50天,则组织固定节拍流水施工时,流水节拍和流水步距是多少?试绘制流水施工进度计划。
6.某粮库工程拟建三个结构形式与规模完全相同的粮库,施工过程主要包括:挖基槽、浇筑混凝土基础、墙板与屋面板吊装和防水。
根据施工工艺要求,浇筑混凝土基础1周后才能进行墙板与屋面板吊装。
各施工过程的流水节拍见下表,试分别绘制组织四个专业工作队和增加相应专业工作队的流水施工进度计划。
7.某工程包括三幢结构相同的砖混住宅楼,组织单位工程流水,以每幢住宅楼为一个施工段。
已知:(1)地面±0.00m以下部分按土方开挖、基础施工、底层预制板安装、回填土四个施工过程组织固定节拍流水施工,流水节拍为2周;(2)地上部分按主体结构、装修、室外工程组织加快的成倍节拍流水施工,各由专业工作队完成,流水节拍分别为4,4,2周;如果要求地上部分与地下部分最大限度地搭接,均不考虑间歇时间,试绘制该工程施工进度计划。
工程项目管理_齐宝库_第二章流水施工原理习题
5 、试组织某两层框架结构工程的流水施工,并绘制施工进度表。已知:该工程平面尺寸为 17.40 ×144。14m,沿长度方向每隔48m留设伸缩缝一道 ( 缝宽70mm) ,已确定的流水节拍分别为: t 模 = 4 天, t 筋 = 2 天, t 砼 = 2 天。第一层砼浇筑后要求养护 2 天,才允许在其上支设模板。
2 、有一工程由 A 、 B 、 C 三个分项工程组成;它在平面上划分为 6 个施工段。每个分项工程在各个施工段上的流水节拍均为 4 天.试编制工期最短的流水施工方案.
3 、有一工程由 A 、 B 、 C 三个分项工程组成;它在平面上划分为 4 个施工段。每个分项工程在各个施工段上的流水节拍均为 3 天。施工过程 B 完成后,其相应施工段至少应有技术间歇时间 2 天.试编制流水施工方案
某工程包括四项施工过程根据工程具体情况可分为四个施工段组织流水施工每一施工过程在各施工段上的作业时间如表21所示若施工过程之间需天试组织流水施工绘制出施工进度表
• 流水施工原理
1 .简述流水施工的概念与特点。
2 .简述流水施工的效果.
3 .简述流水施工主要参数的种类。
4 .何谓施工段?划分施工段有那些原则?
④
Ⅰ
3
4
3
5
Ⅱ
2
2
4
2
Ⅲ
3
4
2
4
Ⅳ
4
2
2பைடு நூலகம்
3
4 、某工程包括四项施工过程,各施工过程按最合理的流水施工组织确定的流水节拍为:
• t 1 =t 2 =t 3 =t 4 =2 天,并有 Z 2,3 =1 天 ,C 3,4 =1 天 ;
第二章流水施工习题
一单选题1.下述施工组织方式中日资源用量最少的是(A ).A、依次施工B、平行施工C、流水施工D、搭接施工2.采用(B )组织方式,每天投入的资源量大,施工现场管理复杂。
A.依次施工B。
平行施工C。
流水施工D。
间隔施工3。
在下列组织施工的方式中,工期最短的是( B )。
A、依次施工B、平行施工C、流水施工D、搭接施工4、在组织施工的几种方式中,施工工期最短,而一次性投入的资源量最集中的方式是(B )。
A.流水施工B。
平行施工 C.依次施工 D.搭接施工5.下列叙述中,不属于顺序施工特点的是( D ).A、同一施工过程的工作是间断的,工作面不能充分利用B、如果组织专业班组生产,则工人不能连续施工C、不利于组织专业化生产,不利于改进操作方法和提高劳动生率D、单位时间内投放的资源量成倍增长,现场临时设施增加6。
下列描述中,不属于平行施工的特点的是( C ).A、充分利用工作面,工期较短B、如采用专业班生产,则工人不能连续施工C、单位时间投放的资源量较为均衡,有利于资源的供应组织工作D、不利于组织专业生产7.不同施工过程的专业施工队,在同一施工过程上尽可能保持连续作业,在不同施工过程上又能进行最大限度的搭接,描述的是( B )方式的特点。
A、平行施工B、流水施工C、顺序施工D、间断施工8. 流水施工组织方式是施工中常采用的方式, 因为( C )。
A. 它的工期最短B. 单位时间投入劳动力、资源量最少C。
能够实现专业工作队连续施工,资源消耗均衡 D. 现场组织、管理简单9.建设工程组织流水施工时,其特点之一是( C )。
A.由一个专业队在各施工段上依次施工B。
同一时间段只能有一个专业队投入流水施工C.各专业队按施工顺序应连续、均衡地组织施工D.施工现场的组织管理简单,工期最短10.不属于流水施工效果的是(C )。
A、可以提高劳动生产率,保证工程质量B、工期合理,可以尽早发挥投资效益C、提高了工人的劳动强度D、降低工程成本,可以提高承包单位的经济效益11。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一单选题1.下述施工组织方式中日资源用量最少的是( A )。
A、依次施工B、平行施工C、流水施工D、搭接施工2.采用(B )组织方式,每天投入的资源量大,施工现场管理复杂。
A.依次施工B.平行施工C.流水施工D.间隔施工3. 在下列组织施工的方式中,工期最短的是( B )。
A、依次施工B、平行施工C、流水施工D、搭接施工4、在组织施工的几种方式中,施工工期最短,而一次性投入的资源量最集中的方式是(B )。
A.流水施工B.平行施工C.依次施工D.搭接施工5.下列叙述中,不属于顺序施工特点的是( D )。
A、同一施工过程的工作是间断的,工作面不能充分利用B、如果组织专业班组生产,则工人不能连续施工C、不利于组织专业化生产,不利于改进操作方法和提高劳动生率D、单位时间内投放的资源量成倍增长,现场临时设施增加6.下列描述中,不属于平行施工的特点的是( C )。
A、充分利用工作面,工期较短B、如采用专业班生产,则工人不能连续施工C、单位时间投放的资源量较为均衡,有利于资源的供应组织工作D、不利于组织专业生产7.不同施工过程的专业施工队,在同一施工过程上尽可能保持连续作业,在不同施工过程上又能进行最大限度的搭接,描述的是( B )方式的特点。
A、平行施工B、流水施工C、顺序施工D、间断施工8. 流水施工组织方式是施工中常采用的方式, 因为( C ) 。
A. 它的工期最短B. 单位时间投入劳动力、资源量最少C. 能够实现专业工作队连续施工,资源消耗均衡D. 现场组织、管理简单9.建设工程组织流水施工时,其特点之一是( C )。
A.由一个专业队在各施工段上依次施工B.同一时间段只能有一个专业队投入流水施工C.各专业队按施工顺序应连续、均衡地组织施工D.施工现场的组织管理简单,工期最短10.不属于流水施工效果的是(C )。
A、可以提高劳动生产率,保证工程质量B、工期合理,可以尽早发挥投资效益C、提高了工人的劳动强度D、降低工程成本,可以提高承包单位的经济效益11.流水施工最大的特点就是(C)。
A、提高劳动生产率B、加快施工进度C、连续、均衡生产D、充分利用工作面12.下列( A )参数为工艺参数。
A、施工过程数B、施工段数C、流水步距D、流水节拍13.下列( B )参数为空间参数。
A、施工过程数B、施工段数C、流水步距D、流水节拍14.下列参数中,属于空间参数的是( D )。
A、施工过程数B、流水节拍C、流水步距D、以上都不对15. 建设工程组织流水施工时,用来表达流水施工在空间布置方面的状态参数是( A )。
A. 施工段数B. 流水步距C. 流水节拍D. 施工过程数16.当施工段数大于施工过程数时,可能会出现( B )。
A、工人窝工B、工作面空闲c、施工班组不连续施工D、资源供应集中17.划分施工段时应当遵循的原则不包括( B )。
A、使各施工段的工程量基本相等B、使各施工过程配备的人数相等C、要满足工作面的限制D、尽量使各专业班组能连续施工18、在组织流水施工时,用以表达流水施工在施工工艺上开展顺序及其特征的参数,称工艺参数,通常包括施工过程数和( C ) 两种。
A.施工段B.工作面C.流水强度D.施工层数19、当组织流水施工时,应分层分段施工,为保证各施工队能连续施工,要求每层的施工段数必须( A ) 其施工过程数。
A.大于等于B. 大于C.小于D.小于等于20.下列参数中,属于时间参数的是( C )。
A、施工过程数B、施工段数C、流水步距D、以上都不对21.组织间歇时间属于流水施工的( C )参数。
A、工艺B、空间C、时间D、以上都不对22.流水施工中,流水节拍是指(B)。
A、相邻施工班组进入同一施工段作业的最小时间隔B、某个专业班组在一个施工段上的作业时间C、某个专业班组在各个施工段上的作业时间D、相邻施工班组进入同一施工段作业的时间隔23.选择每日作业班数,每班作业人数,是在确定( D )参数时需要考虑的。
A、施工过程数B、施工段数C、流水步距D、流水节拍24.下列( D )与工序的持续时间计算没有关系。
A、工程量B、每日工作班数C、时间定额D、施工过程数25.建设工程组织流水施工时,相邻两个专业工作队相继开始施工的间隔时间称为( B )。
A. 间歇时间B. 流水步距C. 流水节拍D. 提前插入时间26.流水步距的数目取决于( A )。
A、施工班组数B、施工段数c、流水节拍D、流水工期27.当某项工程参于流水的专业班组数为5个时,流水步距的总数为( D )。
A、5B、6C、3D、428.下列间歇时间中,属于组织间歇时间的是(D)。
A、混凝浇筑后的养护时间B、抹灰后的干燥时间C、油漆后的干燥时间D、隐蔽过程的检查验收29.下列间歇时间中,属于技术间歇时间的是(A )。
A、油漆后的干燥时间B、技术准备工作时间C、施工机械转移时间D、定位放线时间30.同一施工过程流水节拍相等,不同施工过程之间的流水节拍也相等的流水施工方式是(A )。
A.等节奏流水施工B. 异节奏流水施工C .非节奏流水施工 D.成倍节拍流水施工31.固定节拍流水施工属于( C )。
A. 无节奏流水施工B. 异节奏流水施工C. 有节奏流水施工D. 异步距流水施工32、同一施工过程流水节拍相等,不同施工过程的流水节拍及流水步距不一定相等的流水施工方式称( D )。
A.有节奏流水施工B.非节奏流水施工C.成倍节拍流水施工D. 异节奏流水施工33.成倍节拍流水施工的特点是( B )。
A.同一施工过程中各施工段的流水节拍相等,不同施工过程的流水节拍为倍数关系B.同一施工过程中各施工段的流水节拍不尽相等,其值为倍数关系C.专业工作队数等于施工过程数D.专业工作队在各施工段之间可能有间歇时间35.在同一施工项目及不同施工项目中,各段流水节拍不完全相同的是( C )。
A、异节奏流水B、等节奏流水C、无节奏流水D、有节奏流水36.流水作业是施工现场控制施工进度的一种经济效益很好的方法, 相比之下在施工现场应用最普遍的流水形式是( A ) 。
A. 非节奏流水B. 加快成倍节拍流水C. 固定节拍流水D. 一般成倍节拍流水34.工程分为A、B、C三个施工过程,每个施工过程分五个施工段,它们的流水节拍分别为tA=2天、tB=6天、tC=4天,且某些施工过程可安排若干个班组施工,则该工程可组织(B )。
A、等节奏流水施工B、成倍节拍流水施工C、不等节拍流水施工D、无节奏流水施工35、在组织流水施工时,( B) 称为流水步距。
A. 某施工专业队在某一施工段的持续工作时间B. 相邻两个专业工作队在同一施工段开始施工的最小间隔时间C. 某施工专业队在单位时间内完成的工程量D. 某施工专业队在某一施工段进行施工的活动空间36、下面所表示流水施工参数正确的一组是(A ) 。
A. 施工过程数、施工段数、流水节拍、流水步距B. 施工队数、流水步距、流水节拍、施工段数C. 搭接时间、工作面、流水节拍、施工工期D. 搭接时间、间歇时间、施工队数、流水节拍37.某工程项目为全等节拍流水,且t=4,则K为( D )天。
A、lB、2C、3D、438.某工程项目为等节奏流水,且m=2,t=4天,则K为(B )天。
A、2B、4C、6D、839.某工程各流水参数分别为n=5,m=4,k=3天,则其流水步距为( A )天。
A、3B、1C、4D、240.某分部工程由A、B、C、D成倍节拍流水,已知ta=2天,tb=4天,tc=2天,td=6天,则流水步距K应取为( B )天。
A、1天B、2天C、4天D、6天41.已知某工程项目不等节拍流水且ta=l天,tb=2天,则Ka-b为多少天( A )。
A、1B、2C、3D、442.已知某工程项目为不等节拍流水,且ta=3天,tb=2天,且已知施工段数为4,则Ka-b 为( D )天。
A、3B、2C、5D、643.某工程项目为无节奏流水,A过程的各段流水节拍分别为3d,5d,7d,5d,B过程的各段流水节拍分别为2d、4d、5d、3d。
则Ka-b为( D )天。
A、2B、5C、7D、944.某工程项各项过程的流水节拍分别为ta=2天,tb=4天,tc=6天,若组织成倍节拍流水,则B施工过程有( B )个施工班组参于施工。
A、1B、2C、3D、445. 某分部工程分四个施工段,其流水节拍如下:A过程:3天、2天、1天、4天;B过程:2天、3天、2天、3天;C过程:1天、3天、2天、3天;D过程:2天、4天、3天、1天。
则KA,B、、KB,C、KC,D为( D )天。
A、3、4、3B、3、2、3C、2、4、3D、3、4、246.设某处工程由挖基槽、浇垫层、砌砖基、回填土四个有工艺顺序关系的施工过程组成,它们的流水节拍均为2天,若施工段数取为4段,则其流水工期为( D )天。
A、8B、12C、10D、1447.某工程各流水参数分别为n=4,m=4,t=2,间歇时间为4,则其流水工期为( D )天。
A、12B、14C、16D、1848.某分部工程划分为4个施工过程,5个施工段进行施工,流水节拍均为4天,组织全等节拍流水施工,则流水施工的工期为( C )天。
A、40B、30C、32D、3649.某工程由4 个分项工程组成,平面上划分为4个施工段,各分项工程在各施工段上流水节拍均为3天,该工程工期( D )天。
A.12B.15C.18D.2150.若一工程的施工段数为4,施工过程数为5,各施工过程的流水节拍均为4天,则组织全等节拍流水施工的工期为( B )天。
A、24B、32C、36D、4051. 某基础工程有A、B、C、D四个施工过程,分两个施工段,各施工过程的流水节拍均为2天,其中C过程后应养护3天,则该基础工程的工期为( B )天。
A、11B、13C、14D、1252.某二层现浇钢筋混凝土建筑结构的施工,其主体工程由支模板、绑钢筋和浇混凝土3个施工过程组成,每个施工过程在施工段上的延续时间均为5天, 则总工期为( B ) 天。
A.35B.40C.45D.5053.某工程由支模板、绑纲筋、浇筑混凝土3个分项工程组成,流水节拍依次为6天、4天和2天,组织成倍节拍流水施工,则其工期为( C ) 天。
A.18B.20C.22D.2454. 某分部工程有A、B、C、D四个施工过程,流水节拍分别为2天、6天、4天、2天,当组织成成倍流水节拍时,其施工班组数为( B ),工期为( D )。
A、6个B、7个C、24天D、26天55.某分部工程由A、B、C、D四个施工过程组成,划分为4个施工段,其流水节拍分别为ta=l天,tb=3天,tc=2天,td=l天,组织流水施工,则流水工期为( C )天。
A、14B、15C、16D、1856.某分部工程有A、B、C、D四个施工过程,分三个施工段,各段的流水节拍为2天、3天、4天、2天,则流水工期为( D )天。
