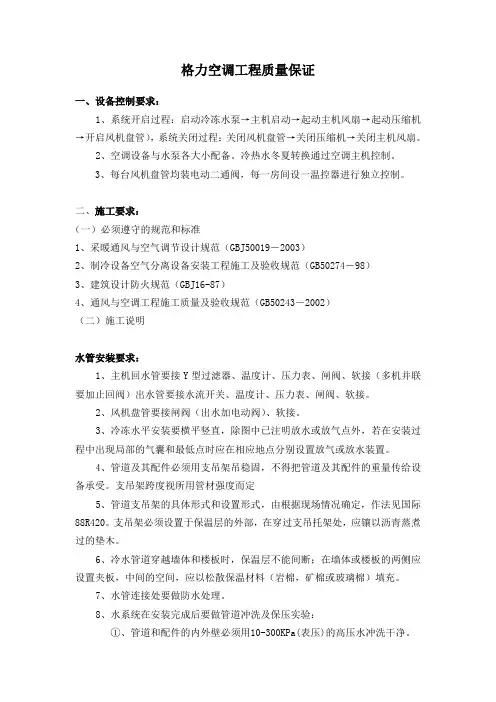

一、设备控制要求:

1系统开启过程:启动冷冻水泵f主机启动f起动主机风扇―起动压缩机―开启风机盘管),系统关闭过程:关闭风机盘管f关闭压缩机f 关闭主机风扇。

2、空调设备与水泵各大小配备。冷热水冬夏转换通过空调主机控制。

3、每台风机盘管均装电动二通阀,每一房间设一温控器进行独立控制。

二、施工要求:

一)必须遵守的规范和标准

1、采暖通风与空气调节设计规范(50019-2003)

2、制冷设备空气分离设备安装工程施工及验收规范(50274-98)

3、建筑设计防火规范(16-87 )

4、通风与空调工程施工质量及验收规范(50243-2002)(二)施工说明

水管安装要求:

1、主机回水管要接Y 型过滤器、温度计、压力表、闸阀、软接(多机并联要加止回阀)出水管要接水流开关、温度计、压力表、闸阀、软接。

2、风机盘管要接闸阀(出水加电动阀)、软接。

3、冷冻水平安装要横平竖直,除图中已注明放水或放气点外,若在安装过程中出现局部的气囊和最低点时应在相应地点分别设置放气或放水装置。

4、管道及其配件必须用支吊架吊稳固,不得把管道及其配件的重量传给设备承受。支吊架跨度视所用管材强度而定

5、管道支吊架的具体形式和设置形式,由根据现场情况确

定,作法见国际88R420支吊架必须设置于保温层的外部,在穿过支吊托架处,应镶以沥青蒸煮过的垫木。

6、冷水管道穿越墙体和楼板时,保温层不能间断;在墙体或楼板的两侧应设置夹板,中间的空间,应以松散保温材料(岩棉,矿棉或玻璃棉)填充。

7、水管连接处要做防水处理。

8、水系统在安装完成后要做管道冲洗及保压实验:

①、管道和配件的内外壁必须用10-300(表压)的高压水冲洗干净。

②、安装后试压前必须把换热设备与系统分开,即冷水机组的蒸发器和冷凝器,空气处理机组和风机盘管等设备都应临时接上旁通管。然后向膨胀水箱或冷却塔灌水,直至系统灌满水为止。接着从系统的最低处把脏水放出。按上述方法经多次排放后才可开动冷冻水泵或冷却水泵,使水不断地循环若干次,停泵后将系统内的脏水放尽。经多次重复清洗直至放出的水干净为

止。最后把Y型过滤器上的滤网拆下清洗干净后装上,接通系统管路才算清洗排污工作完成。

③、在完成上述工作后,再向膨胀水箱灌水至灌满系统。此时应将自动排气阀打开,放出系统中的空气,并逐个放出风机盘管、空调机组等管路内的空气。接通各用电设备的电源,为水系统的正常运行做好准备工作。

④、冷水管道系统安装完闭后应进行水压试验,试验压力应为管道工作压力的 1.5倍,但不得小于600(表压)。

⑤、试压方法:先将管道系统的压力升至实验压力,观测十分钟,如果压力降不大于50,则把压力降至工作压力,作外观检查,以不渗不漏为合格。管道系统试压时必须把设备与管路系统隔离开。

9、冷凝水管道系统安装完闭后应进行通水流向试验,以保证冷凝水按设计要求的坡度排放。一般要求冷凝水排水坡度大于3%。,安装限制时不得小于1%0。

10、冷冻管系统要安装膨胀水箱或稳压阀及安全阀。

11、冷冻水管的最高点要装排气阀,最低点要装泄水阀。

12、制冷机组的清洗,安装,试漏,加油,抽真空,冲加制

冷剂,调试等事宜,应严格按照制造厂提供的《使用说明书》进

行;同进,还应遵守《制冷设备安装工程施工及验收规范》

(50274-98 )和《机械设备安装工程施工及验收规范》(231

(五)-78 )以及其它有关规范,标准中的各项规定。

13、空调用水泵安装详见〈一〉;水泵基础捣制应待设备到货后校核地脚螺栓孔定位尺寸后方可施工。安装水泵基座下的减振器时,必须认真找平与校正,务必保证基座四角的静态下沉度基本一致。

14、管道试压合格后,其支吊架均刷两道红丹防锈漆。

15、冷水供、回水管,集管、阀门等;橡塑保温管套进行保温,保温要求密实无间隙和间断现象。

施工现场管理:

为保证工程质量及施工进度,对于重点项目、关键部位(如风管制作和吊装,机房设备安装等)的施工必须严格按图施工,对于要求不明确处,必须明确要求后方可施工,对于设计有误及无法施工处,要及时提出并待解决后方可施工。

质量保证措施

1.坚持按图纸施工。对设备要详细地阅读说明书、熟悉设备性能及有关技术资料,掌握设备有关规范和技术要求,各项

安装项目要有施工技术措施。

2.严格按照施工验收规范和操作规程,严格按照国家颁发的施工验收规范、质量检验评定标准来统一施工,如发现质量

问题,实为废料的绝不使用在工程中要采取有效措施,及

时整改。

3.做好各施工环节的质量检查,坚持自检、互检和专检并做好记录,并及时做好隐蔽工程的验收和分项工程检查验收。

4.提高检验工作的质量。

5.施工期间要搞好质量检查组织工作,工人自检,要对

自己施工质量负责,班组互检,要互学互进,要

求小组进行日检查,施工队周检查,使本工程质量不断提

高,以优良标准竣工。

3 / 6

安全技术措施

对于本工程安全生产管理要在施工过程中正确贯彻

“安全为了生产,生产必须安全及预防为主”的方针,采

取安全技术措施。在保证安全生产前提下,全面完成施工

任务。

1.建立安全生产责任制。队及小组安全员要加强安全检

查,对工人进行安全教育,施工员要有对有关重点

部位施工的安全文字交底。层层建立安全生产责任

制,遵守国家和企业的安全规程,以任何情况下不

得违章指挥和违章操作。

2.建立安全生产定期检查制度,班组每日检,队里每月

检,以自查为主,互查为辅,查思想、查制度、查隐

患,并结合季节特点,重点查防触电,防高空附落,

物体打击等措施落实。

3.进入现场要严格遵守现场各项规章制度,必须戴好安全

帽。

4.安装使用的脚手架、高凳等特别是高空作业要先认真检

查,看是否绑扎结实,有无糟朽,有无探头板,若

有问题待处理后才能操作。

5.楼板孔洞需用牢固东西盖好,不得随意挪动,避免发

生人物附落事故。

6.用电要找电工,其它人员不准拆接临时电源,用电的

设备要按安全用电要求使用。

7.氧气瓶夏天应注意遮盖、防曝晒。

8.小组每月保证二次安全活动日,组长应在班前做一次口

头安全交底。

9.高空施工脚步要踩稳站牢,小件工具入工具袋内,高空

作业下面严禁站人。

10.施工机械要按操作规程去做,主要使用的中型工具如冲击电锤、电焊机等操作:操作前按说明书检查核对,无误后方可使

用。

操作时要精力集中,方法正确。操作时要进行清

理加油。

11.做好防火措施,用好电气焊用火安全,经常检查是否

漏气漏电以防易燃易爆不安全因素产生,仓库、料场

应配备足够的消防器材。

12.主设备搬运过程需反复讨论其可行性,搬运过程中一

定有专人负责安全监督,以防机组及人身损害。

13.主机搬运过程中考虑机组本体可能与地面墙面接触而损

坏,将机组本体可能与地面墙面接触的地方包装橡胶

或软木。

雨季施工措施

1.进入现场的重要设备、材料,一定存入库内,露开存放要垫高覆盖严实,料场周围要有畅通的下排水沟,以防积

水。

2.现场中外露的管道或设备,应用塑料布或其它防雨东西盖好,避免向室内漏雨落水。

3.施工机具要有防雨罩或置于屋棚内,电气设备的电源线要悬挂在上,不拖拉在地,班后勿忘拉开电闸。

成品及设备部件保护措施

1.风管、材料、设备等要科学地、合理地码放在指定地点,保管好,以免倒塌碰坏,尤其条形风口等易变形成品,要轻

拿轻放。

2.贵重设备、短缺物品、各种消耗品,如油漆、五金

料、胶带等放入库内,用后注意保存。

3.现场各种成品集中码放,设有垫托并有排水措施。

4.设备开箱点件后,对于易丢损部件,指令专人或入库保管。

5.设备产品安装就位后,要加强管理,采取一定措施,以防损坏现象发生。

5 / 6

6.进入现场的风管,尤其是正在保温的风管,严禁上人踩踏或用于代替脚手架。

现场文明施工管理措施

1.施工员进入现场必须执行工作有关规定,遵守现场规章制度。

2.施工现场要有严格的分片包干和个人岗位责任制。

3.施工现场堆放的成品、材料要整齐。

4.施工现场应经常保证有条理,干一层清一

活完场清。

层,做到

5.库内物品存放应分类分规格,摆放整齐,

外清洁干净。

保持库内

钢结构施工质量保证措施范本

整体解决方案系列 钢结构施工质量保证措施(标准、完整、实用、可修改)

编号:FS-QG-40607钢结构施工质量保证措施 Quality assurance measures for steel structure construction 说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目 标管理科学化、制度化、规范化,特此制定 钢结构施工质量保证措施 (1)严格按照设计要求,《钢结构工程施工质量验收规范》(GB50205-2001)逐级进行技术交底,精心组织施工。 (2)认真执行质量责任制,明确各级质量责任人,制定完善的各项质量管理制度,并严格遵照执行。实行质量奖罚制度,坚持"谁施工,谁负责质量",在施工部位打上操作者的编号,以便明确质量责任。 (3)认真做好技术交底工作。开工前应逐级进行书面技术交底,技术交底中除说明施工方法,技术操作要领外,必须明确质量标准及质量要求。把好原材料质量关。进场材料必须有合格证(材质证明)或检验报告。不合格材料不得进场使用。对进场的材料应妥善保管,防止变质和损坏。 (5)严把构件质量关,设专人负责构件质量验收,并认真

做好记录,不合格构件禁止进场。 (6)特殊工种,坚持"持证上岗"制度。 (7)加强计量管理,统一计量器具。定期对施工中使用的仪器、仪表进行校正和检验,结构吊装和钢构件制作应统一检定的钢尺。 (8)加强工序质量管理,针对钢结构吊装、焊接、压型钢板铺设与栓钉焊接及测量校正等编制相应的施工作业要领书,并以此指导施工,各道工序严格执行"自检、互检、交接检"三检制,上道工序验收合格后,方可进行下道工序施工。 请输入您公司的名字 Foonshion Design Co., Ltd

分体空调施工方案

分体空调施工组织方案 第一节:工程概况 一、概况说明 二、工程内容 工程内容:材料準備、打墙洞、安装管线、吊装连接和保温、室内外机安装、控制连线及系统调试。 三、工程特点 1、工程质量要求高,工期要求紧。 2、设备安装调试量大。 3、需与装修专业配合。 4、施工准备条件:空调设备分两大部分即:室内机、室外机。附属部分有室内、室外机连接管、控制接线、冷凝水管及部分空调室内机需要的其它附件。 施工前要做的准备工作: (1)熟悉图纸; (2)材料準備; (3)准备机具; (4)组织施工人员; (5)核查现场土建结构情况; (6)学习有关的操作规程及质量验收标准; (7)由技术人员向技术班组进行全面交底; (8)加强安全管理,消除事故隐患,强调“一切工作以安全为前提”的工作理念。 其它专业需配合的地方: (1)室内外机的连接管道洞的預留及開孔; (2)室内装饰专业应视室内机位置留出设备的进出风口和设备检修孔; (3)冷媒管没有坡度及高度限制,配管施工可让位于其它专业; (4)冷凝管有坡度要求,需要与其它专业协调统一安排。 第二节:主要施工方法及技术要求

一、安装工程总程序 人力组织、机具进场、会审图纸及技术交底、材料采购进场 支托架制作、墙上打洞、开槽、线槽安装、电线、焊接安装主管线、支托架安装、主管线保温 分歧管焊接、主管线焊接、凝结水管线安装、管线保温、电力线敷设 室内机固定及接口 室外机支架固定 试压 凝结水管试漏 系统抽真空 统充氟 试机调试、运行 系统最后整理、验收 试机调试、运行 二、安装要点及技术要求: 1、打洞及处理:核准应开洞孔的位置及尺寸,无误后在要打洞的墙板上标出所开洞孔的大小,征得业主和现场顧問同意后进行打孔作业。管线过墙洞,采用电锤打孔,若不适宜电锤打孔的墙壁在征得业主同意后方可用其它方式打孔。孔的大小大于穿过管线(含保温层)外径,吊装室内机及支托架固定采用膨胀螺栓。 管线穿过墙体或楼板处应设镀锌铁皮套管或钢套管,管道的焊缝不得置于套管内,镀锌铁皮套管应与墙面平齐,但应比地面高出20mm,管道与套管的空隙应用隔热或其它不燃材料填塞,不得将套管作为管道支撑。 3、冷媒配管 (1)步骤:支架或吊杆制作、按图纸要求配管、焊接 吹净试漏干燥保温 (2)冷媒配管应严守配管三原则:干燥、清洁、气密性。首先是防止安装前铜管内有水分进入,配管后要吹净和真空干燥。施工时应注意管内清理;焊接时采用氮气置换焊,最后吹净。验一是保证焊接质量和喇叭口连接质量,二才是最后的气密性试验。

工程质量保证书

工程质量保证书 工程质量保证书1甲方:(以下称甲方) 乙方:(以下称乙方) 依据《中华人民共和国建筑法》、《中华人民共和国安全生产法》及与建设单位签订的施工合同(《德荣·帝景20#、21#楼工程总包合同》,乙方就工程施工过程中的安全、质量事项向甲方作出如下承诺: 1、施工现场必须按施工方案布置,施工材料及设备、工具不乱摆乱放,做好文明施工; 2、施工期间乙方人员不得酗酒、闹事、打架,不做违法行为,由此产生的责任均由乙方负责; 3、乙方进场到施工撤场期间要做好防火、防盗及一切安全生产和质量事故的预防工作; 4、施工现场应做好完善的安全防护措施,并设有护栏及警示标志。严禁使用易燃易爆物品施工,如需用明火,必须申报并做好安全防火措施,在确保安全的情况下施工; 5、项目部建立工程质量保证体系,负责人对所承建过程的施工质量负责,保证施工质量符合验收规范的标准,不偷工减料,不粗制滥造; 6、工程所有的各种材料、构配件、设备、混凝土等严格按规范的要求,使用前在监督下取样检验合格后方可使用; 7、严格按有关规定组织人员进行施工质量检查评定,关键工序需经建设单位及监理验收合格后方可进行下道工序。 8、消除质量通病,由专人负责检查落实,发现质量问题,及时整改直

至符合规范要求; 9、单位工程竣工验收时保证:质量控制资料齐全,各分部工程质量均验收合格,主要项目的抽查结果符合相关专业质量验收规范的规定,质量验收符合规范要求; 10、工程竣工验收交付使用后,在合同规定的期限内履行质量保修责任和义务。上述承诺严格履行,诚实、守信确保施工安全及质量,因乙方原因发生的安全、质量问题,乙方愿意承担相应责任,接受建设行政主管部门的处罚; 乙方:法定代表人(或授权签约人):日期:年月日工程质量保证书2_______________________(单位或公司): 我方作为贵公司________________________________________货物的供应商,向贵公司做出如下保证: 一、关于我方经营资格的保证 我方保证向贵公司提供的营业执照、经营生产许可证真实有效。 二、关于我方供应货物的保证 1、供应货物都有合格的《质量检测报告》和相关的产品合格证,符合国家的相关规定。 2、供应货物经贵公司书面确认供应品牌后,不作随意更换。 3、供应货物的保质期不低于______天,自货物经贵公司验收入库之日起计算。 4、我方认可贵公司的货物验收制度,并在对供应货物进行验收时,严格遵守贵公司的货物验收制度。

工程质量和安全保证措施范本

整体解决方案系列 工程质量和安全保证措施(标准、完整、实用、可修改)

编号:FS-QG-71901工程质量和安全保证措施 Engineering quality and safety assurance measures 说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定 工程质量是决定工程建设成败的关键,质量的优劣直接影响工程建成后的运用。工程建设质量的好坏,影响建设、施工单位的信誉、效益。控制工程建设质量是参建各方工作的重点,也是参建各方共同的职责。作为建设单位,应以质量控制为中心,始终把工程质量作为工程项目建设管理的重点,自觉接受质量监督机构的监督和检查,协调设计、监理和施工单位的关系,通过控制项目规划、设计质量、招标投标、施工阶段的质量控制、信息反馈等各个环节,达到控制工程质量的目的。 一、设计阶段的质量保证 设计工作是工程建设的基础性工作,建设单位应重视设计阶段的质量控制,委托具有相应资质的设计单位进行工程设计,以提高设计质量。重视设计前期工作,配合设计单位

搞好现场测量和查勘,考虑各种不利因素对工程建设的影响,使工程设计尽可能完善、准确,符合工程建设的实际,减少不必要的设计变更。 二、招标阶段的质量保证 重视资质审查,工程招标时,注重对施工单位资质的审查,包括人员素质、技术力量、施工业绩、社会信誉等多个方面。审查施工单位是否具有类似工程施工的经历和经验,在以往的工程施工中是否出现过质量控制方面的问题,是否发生过质量事故等。 三、施工阶段的质量保证 1、施工准备阶段 施工准备阶段是施工阶段不可缺少的重要环节,施工准备的充分程度,对施工质量有直接的影响。建设单位应加强领导,建立健全管理机构,制订施工意见、质量检查办法等,保证管理机构的良好运行。及时组织设计、监理和施工单位进行设计交底,组织项目办、监理和施工单位的技术人员进行质量管理上岗培训。同时,督促监理单位对施工单位的人员组织、料物准备、技术力量、现场施工准备及拟采用的施

工程空调安装的质量控制措施

工程空调安装的质量控制措施 摘要:空调安装工程是建筑工程中一项重要的分部工程之一。在建筑过程中由于种种原因降低了工程质量标准,影响了使用功能和使用安全。本文探讨了建筑工程空调安装的特点及在施工过程中出现的问题和如何控制安装质量的一系列措施。 关键词:建筑工程;空调安装;质量控制措施 Abstract: the air conditioning installation project construction project is an important branch of engineering. In the process of building for a variety of reasons and reduced the engineering quality standard, the impact of the use function and use the security. This paper discusses the construction engineering installation and the characteristics of the air conditioning in the construction process of the problems and how to control the quality of the installation of a series of measures. Keywords: building engineering; Air conditioning installation; Quality control measures 引言:空调安装工程是大型建筑的重要工程,也是建筑安装工程中施工的难点之一。在空调安装工程的施工过程中,一些施工单位及施工人员对空调安装工程的具体要求和规范不熟悉,为了单纯片面地追求经济利益,影响了空调安装工程的质量标准和空调功能的安全使用。 一、建筑工程空调安装的特点 建筑工程空调安装作为建筑工程的一个分部,随建筑功能、规模的不同,系统所包含的子分部各不相同。而且其建筑空调工程工序复杂,技术含量高,涵盖了不同学科和专业领域,检测手段特殊。 二、建筑工程空调安装过程中的质量控制 1、管道预洞或预埋套管的施工质量控制。 (1)进出地下室管道穿防水外墙应随结构预埋刚性或柔性防水套管。 (2)管道穿墙处、穿楼板处、穿屋面处应随结构预留洞,待结构施工完毕后再进行套管埋设,穿墙预留套管时两端一定要用胶布等密封好。 (3)穿越人防楼板、人防墙体及人防扩散室处的管道及测压管应随结构预埋密闭套管。 (4)排烟阀(口)及手控装置(包括预埋套管)的位置应符合设计要求。

建设工程质量保证书

建设工程质量保证书XXXXXX有限责任公司

建设工程质量保证书 建设单位:监理单位: 建筑面积(㎡):㎡设计单位: 施工单位:使用年限: 发包人、承包人根据《中华人民共和国建筑法》、《建设工程质量管理条例》和《房屋建筑工程质量保修办法》,经协商一致,对工程签订质量保证书。 第一条工程质量承包范围内容 承包人在质量保修期内,按照有关法律、法规、规章的管理规定和双方约定,承担本工程质量保修责任。 质量保修范围包括地基基础工程、主体结构工程,屋面防水工程、有防水要求的卫生间、房间和外墙面的防渗漏,电气管线、给排水管道,以及双方约定的其他项目。 第二条质量保证条款明细 双方根据《建设工程质量管理条例》及有关规定,约定本工程质量保证如下: 1.保证地基基础工程和主体结构工程能达到合理使用年限; 2.保证屋面具有防水能力、洗手间等具防渗漏性能; 3.保证整体楼层具有抗风防水抗震能力; 4.保证楼内水电畅通; 5.保证房屋各楼层建筑高度达到发包方要求; 6.保证房屋建筑格局适用于甲方要求; 质量保证自工程竣工验收合格之日起生效。 第三条质量保修责任 1.如未达到上述要求,承包人应当在接到甲方通知之日起7天内派人负责维 修或重建。承包人不在约定期限内派人修建,发包人可以委托他人修理。费用由承

包人负责。 2.发生紧急抢修事故的,承包人在接到事故通知后,应当立即达到事故现场抢修。 3.对于涉及结构安全质量问题,应当按照《房屋建筑工程质量保修办法》的规定立即向当地建设行政主管部门报告,采取安全防范措施;由当地安全建筑管理部门或者具有相应资质等级的设计单位提出保修方案,承包人实施保修。 4.除不可抗力以外造成的房屋倒塌、裂缝、倾斜等因素,乙方负责全部责任。 (不可抗力:指因战争、动乱、空中飞行物体坠落或其他非甲乙方造成的爆炸、火灾以及特大自然灾害。) 第四条保修费用 因建筑质量出现问题而造成的修建费用由乙方承担。 建设单位(盖章):施工企业(盖章): 法定代表人:法定代表人: 年月日

工程质量保证书范文

工程质量保证书范文 建筑工程的质量要保证好,因为这关系到人们的生命财产安全,下面是整理的,欢迎阅读! 一 一、对基础和主体结构工程,根据设计使用年限承担保修责任。 二、保修范围: 1、屋面渗漏; 消费者因产品质量问题进行投诉,供货方应积极配合妥善解决,如确属供货方的责任,供货方承担全部责任和费用。 2、排气孔不通; 3、地坪空鼓、开裂起砂; 4、内墙及顶棚抹灰、瓷砖、油漆饰面脱落; 建设单位:(盖章) 施工单位:(盖章) 5、门窗扭曲变形,开关不灵活或五金等件损坏; 统计体制,又称统计管理体制。是指国家组织管理政府统计工作的体系和制度。具体地说,它是国家对政府统计组织、统计管理机构中各层次、各部分之间的隶属关系、职责范围、管理方式等一系列问题制度化、法律化的表现形式。 6、给排水、供水、供热系统管道漏水;

7、电器、电线漏电,照明灯具坠落; 三、在正常使用情况下,各部位和部件的保修期为: 1、屋面防水工程为五年; 2、供热系统为二个供热期; 3、装修、电器为二年; 4、楼地面、门窗为一年; 四、保修期从用户对工程验收三个月起算,超过保修期将实行有偿服务。 五、用户验收后自行添置、改动的管线、设施和设备,由用户自行承担。 xxxx建筑实业集团有限公司 xxxx年xx月xx日 二 由我方负责施工的xxxxxx有限公司xxxx系统工程将严格执行国家有关工程建设的法律法规,履行施工单位的质量责任和义务确保工程施工质量达到设计要求和建筑工程施工质量验收规范的标准,并保证做到: 一、项目建立工程质量保证体系,负责人对所承建过程的施工质量负责; 二、保证施工质量符合验收规范的标准,不偷工减料,不粗制滥造; 三、工程所有的各种材料、构配件、设备、辅材等严格

施工质量、安全、文明保证措施标准范本

解决方案编号:LX-FS-A60417 施工质量、安全、文明保证措施标 准范本 In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior or activity reaches the specified standard 编写:_________________________ 审批:_________________________ 时间:________年_____月_____日 A4打印/ 新修订/ 完整/ 内容可编辑

施工质量、安全、文明保证措施标 准范本 使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。资料内容可按真实状况进行条款调整,套用时请仔细阅读。 6.1 施工质量控制的主要措施 (1)认真执行质量管理责任制,开工前组织有关人员对设计图纸、规范规程和施工工艺进行熟悉,做好施工作业技术交底,明确施工控制要点。施工过程中坚持三检制度,加强过程控制。 (2)加强原材料管理,水泥等主要材料必须要有质保书,按有关规定做好取样试验工作,合格后方可使用,严禁使用不合格产品。 (3)选择信誉好的材料供应商,保证材料供应质量。进场材料必须具备“三证”,即:生产许可

某某空调工程质量保证措施范本

整体解决方案系列 某某空调工程质量保证措 施 (标准、完整、实用、可修改)

编号:FS-QG-86402某某空调工程质量保证措施Quality assurance measures for a certain air-conditioning project 说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定 确保工程的质量是我公司承担此工程的最基本目标,也是不可动摇的目标。为保证工程的质量,我公司除建立传统的质量保证体系外,还将把过程控制作为重点,全面贯彻ISO9001的质量要求,实现质量的全面控制。结合本工程实际情况,制定措施如下: 一、建立质量控制小组 我公司将成立以项目经理为组长的质量控制小组,由合约及物料工程师和专业工程师组成、本着负责工程即负责质量的原则,严格执行谁负责哪项工作谁就负责哪部分质量,作到责任明确,清晰。同时,每星期五召开一次现场工程质量专题会议,听取作业班长、专业工程师的的汇报,及时发现、解决工程中的质量问题,分析质量趋势,并指导安排下周质量工作。

二、严格执行国家标准规范 在施工中,我公司将主动执行国家最新的施工验收规范,主要如下: 1、GB50242-2002《建筑给水排水及采暖工程施工质量验收规范》 2、GB50243-2002《通风与空调工程施工质量验收规范》 3、GB50303-2002《建筑电气安装工程施工质量验收规范》 5、GB50231-1998《机械设备安装工程施工及验收规范》 确保施工质量符合最新国家验收规范要求,争取全部达到一次施工合格,坚持分项、分部工程安装质量评定工作,及时填写各项工程验收报表、记录,在施工中加强资料的收集和管理工作,不仅硬件达到要求,软件也必须符合规定,为业主的运行管理、日后维护和办理手续提供方便。 三、现场具体保证措施 风柜、水泵等主要设备必须作到专业工程师现场监督或首个样板合格后才能持续施工。 材料进场要严格检查验收,并要有出厂合格证,无产品合格证一律不得进入施工现场。

工程施工质量保证书样本

工程施工质量保证书

1、施工现场必须按施工方案布置, 施工材料及设备、工具不乱摆乱放, 做好文明施工; 2、施工期间乙方人员不得酗酒、闹事、打架, 不做违法行为, 由此产生的责任均由乙方负责; 3、乙方进场到施工撤场期间要做好防火、防盗及一切安全生产和质量事故的预防工作; 4、施工现场应做好完善的安全防护措施, 并设有护栏及警示标志。严禁使用易燃易爆物品施工, 如需用明火, 必须申报并做好安全防火措施, 在确保安全的情况下施工; 5、项目部建立工程质量保证体系, 负责人对所承建过程的施工质量负责, 保证施工质量符合验收规范的标准, 不偷工减料, 不粗制 滥造; 6、工程所有的各种材料、构配件、设备、混凝土等严格按规范的要求, 使用前在监督下取样检验合格后方可使用; 7、严格按有关规定组织人员进行施工质量检查评定, 关键工序需经建设单位及监理验收合格后方可进行下道工序。 8、消除质量通病, 由专人负责检查落实, 发现质量问题, 及时整改直至符合规范要求;

工程质量保证书范文【三篇】

工程质量保证书范文【三篇】 【篇一】 由我方负责施工的xxxxxx有限公司xxxx系统工程将严格执行国 家有关工程建设的法律法规,履行施工单位的质量责任和义务确保工 程施工质量达到设计要求和建筑工程施工质量验收规范的标准,并保 证做到: 一、项目建立工程质量保证体系,负责人对所承建过程的施工质 量负责; 二、保证施工质量符合验收规范的标准,不偷工减料,不粗制滥造; 三、工程所有的各种材料、构配件、设备、辅材等严格按规范的 要求,使用前在用户的监督下验合格后方可使用; 四、严格按有关规定组织有关人员进行检验施工质量检查评定。 做到对重要功能性分部工程质量先经自检合格,在报建设方,验收合 格后再行投运; 五、单位工程竣工验收时保证;质量控制资料齐全;工程有关安全 和功能的检验资料完整;各分部工程质量均验收合格;主要项目的抽查 结果符合相关专业质量验收规范的规定;质量验收符合要求。 六、强化技术管理人员、技术工程师的质量意识,加大质量宣传 教育力度,明确质量目标和落实质量责任制。保障施工准备、施工中 和系统调试运行,竣工后服务保证几个阶段的工作内容、工作程序、 权限和方法,使质量在整个施工过程中处于受空状态。 七、所有设备按规范要求及有关技术文件进场开箱。经业主设计、监理验收合格并签字方可就位。安装设备过程中须有监理单位监理工 程师旁监,并签字确认所有数据计入资料存档。

八、建立技术档案管理制度。凡是与业主、设计单位i、监理。总包单位的会议纪要、谈判纪要、技术核定。工程联系单等必须向技术工程师进行详细全面的技术交底、施工方法和质量验收依据、评定标准。 九、开工前工程技术人员和质量检查员必须向技术工程师进行详细全面的技术交底,使施工人员全面了解、熟悉、掌握所承担工程的技术要求、施工方法和质量验收依据、评定标准。 十、保证提供7*24小时电话技术支持和技术咨询。 十一、本次工程免费提供三年质保,自工程经甲方全部验收合格之日起算。 十二、在系统质保期内乙方将派技术人员对整个系统进行维护和管理,并向甲方提供系统维护和管理文档。 十三、质保期内工程发现质量问题或非甲方原因造成的损失,乙方负责免费维修;若由于甲方人为原因造成的损失,乙方不负责,但提供优惠服务。 十四、在保修期外,若与上述内容,乙方保证在接到甲方通知后24小时内响应,并到达现场进行维护,甲方应支付相应的维修及产品更换费用。 【篇二】 根据《中华人民共和国建筑法》,《建设工程质量管理条例》《房屋建筑工程质量保修办法》经协商一致对《甘州区新墩镇花儿村居民委员会会所网架工程》签订工程质量保证书。 一、工程质量保修范围和内容: 承包人在质量保修期内,按照有关法律、法规、规章的管理规定和双方约定承担本工程质量保修责任。(主要包括本工程施工图的设计与安装)

施工质量安全保证措施标准范本

解决方案编号:LX-FS-A83371 施工质量安全保证措施标准范本 In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior or activity reaches the specified standard 编写:_________________________ 审批:_________________________ 时间:________年_____月_____日 A4打印/ 新修订/ 完整/ 内容可编辑

施工质量安全保证措施标准范本 使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。资料内容可按真实状况进行条款调整,套用时请仔细阅读。 1、实行项目经理负责制,在内建立与监理程序相适应的自检系统,配合监理工程师工作,以确保各分部分项工程质量。 2、工过程中建立工程质量岗位责任制,各施工队设立专职质检员,经理部设置质检负责人,建立、健全全方面质量管理领导小组,明确各级质量管理人员的职责和权限,对每一分项工程,岗位明确到人,责任明确到人,工程质量明确到人。 3、坚持“三检”程序,施工时,先由各施工队质检员自检,自检合格后报经理部抽检,经经理部抽检合格后,报监理工程师抽检,经理部抽检不合格,

中央空调工程质量保证措施范本

整体解决方案系列 中央空调工程质量保证措 施 (标准、完整、实用、可修改)

编号:FS-QG-77178中央空调工程质量保证措施Central air-conditioning engineering quality assurance measures 说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定 中央空调安装工程质量的保证措施 1.要有质量管理的目标,结合本工程的质量要求,分项工程的合格率为100%,其中优良率在90%以上,重要及有特殊要求的分项工程必须优良。 2.要建立好工程的质量保证体系,明确各负责人的岗位职责,并确保质量保证体系在本工地的正常运转。 3.要选好现场施工人员,进入现场的施工人员特别是班组长必须是质量意识强,技术水平高的人员。对特殊工种工人必须持证上岗。 4.对参加施工的有关人员应进行质量重要性宣传教育,并结合本工程的质量目标和工程特点,使参加施工的人员树立起良好的质量意识并对本工程的质量要求做到心中有数。 5.施工技术人员要充分做好技术资金积累工作,熟悉图

纸,掌握设计要求和施工技术规范要求,明确关键部位,停滞检查点等,并向班组做好技术交底工作,精心组织施工。 6.工程上使用的各种主要材料必须有质量保证书或合格证书,并加强计量管理,各班组使用的计算器具必须经检定合格。 7.施工过程中,施工设计人员、质保体系人员应经常深入现场和班组长一起严把质量关,开展以自检、互检、专检相结合的活动,做到上道工序不合格,下道工序不施工。发现有质量问题及时整改,把质量问题消灭在萌芽状态。 8.熟悉土建、装修和其它相关专业的施工工艺,以便在施工过程中有效地进行交叉施工配合,做好预留预埋工作,避免或减少安装时的打洞,打槽数量,以免对建筑结构和装修造成损害。 9.整个施工过程中,班组应配合施工技术人员一起做好各种安装技术质量资料的填写整理工作,需甲方签证要及时办理签证手续,以及时、真实地反映施工情况,确保工程顺利、优质交工。 请输入您公司的名字

建设工程施工合同(通用条款质量保证书)

GF—1999—0210 建设工程施工合同 合同编号:曲建招中字【ZY2012】第048号 中华人民共和国建设部 国家工商行政管理局

第一部分协议书 发包人(全称):沾益县移民开发局 承包人(全称):曲靖市天海建筑工程有限公司 依照《中华人民共和国合同法》、《中华人民共和国建筑法》及其他有关法律、行政法规,遵循平等、自愿、公平和诚实信用的原则,双方就本建设工程施工事项协商一致,订立本合同。 一、工程概况 工程名称:沾益县西平镇新海哨上村道路硬化工程 工程地点:沾益县西平镇新海哨上村民委员会区域内 工程内容:工程清单所包含的内容 工程立项批准文号:沾发改农经[2012]13号 资金来源:省市下达大中型水库库区基金 二、工程承包范围 承包范围:工程清单所包含的内容 三、合同工期 开工日期: 2012年9月9日 竣工日期:2012年10月19日 合同工期总日历天数 40 日历天 四、质量标准 工程质量标准一次性验收合格 五、合同价款 金额(大写):陆拾肆万玖仟捌佰元整(人民币)¥: 649800.00

六、组成合同文件 组成合同的文件包括: 1、本合同协议书 2、中标通知书 3、投标书及其附件 4、本合同专用条款 5、本合同通用条款 6、标准、规范及有关技术文件 7、图纸 8、工程量清单 9、工程报价单或预算书 双方有关工程的洽商、变更等书面协议或文件视为本合同的组成部分。 七、本协议书中有关词语含义与本合同第二部分《通用条款》中分别赋予他们的定义相同。 八、承包人向发包人承诺按照合同约定进行施工、竣工并在质量保修期内承担工程质量保险责任。 九、发包人想承包人承诺按照合同约定的期限和方式支付给合同价款及其他应当支付的款项。

住宅工程质量保证书模板

住宅工程质量保证书模板 甲方(卖方): 保证契约人 乙方(买方): 由甲方开发新建座落在怀化市鹤城区翻身塘路新源里#楼住宅工程第单元、第层#住房套的房地产(房屋建筑面积平方米)出售给乙方。为加强商品住宅质量管理,确保商品住宅售后服务质量水平,维护商品住宅消费者合法权益,根据建设部建房[1998]102号《商品住宅实行住宅质量保证书和住宅使用说明书制度的规定》要求,如果商品住宅售出后在以下保修范围、保修期限内出现质量缺陷,由甲方履行保修义务,承担保修责任。 一、该工程在竣工验收时,经验收组评价其工程质量等级为合格,且已办理竣工验收备案手续。在正常使用条件下地基基础工程和主体结构工程,按设计文件和有关规定该住宅的合理使用年限为50 年,在正常合理使用的年限内出现危级结构安全的质量缺陷,由甲方履行保修义务、承担保修责任。 二、在正常使用情况下该商品住宅以下部位、部件的保修内容与保修期为: 1 ————来源网络整理,仅供供参考

1、屋面墙面、地下室和厨房、厕所及卫生间地面、管道等防渗漏的保修期限为5年; 2、墙面、顶棚抹灰面脱落、地面找平基层或水泥砂浆面层空鼓开裂、大面积起砂等及门窗翘裂,,五金件等零件配件和卫生洁具不符合标准规定要求等引起的损坏,其保修期均为2年; 3、供热、供冷系统和设备的保修为2个月的采暖期、供冷期; 4、灯具、电器开关和管道堵塞的质量保修期为半年,其他部位、部件的保修期限为半年; 5、该商品住宅售出后,由甲方委托的新宇物管中心 6、该商品住宅于年月日由甲方交付乙方使用,交付时乙方对该住宅设备、设施的正常运行进行了认可。乙方验收后自行添置、改动的设施、设备,由乙方自行承担维修责任。保修期从竣工验收合格之日,即年月日起计算。 三、在保修期内,因该住宅工程质量缺陷造成房屋所有人、使用人或者第三方人身、财产损害的,乙方可以向甲方提出赔偿要求,甲方向造成该商品住宅工程质量缺陷的责任方追偿。因保修不及时造成新的人身、财产损害,由造成拖延的责任方承担赔偿责任;因乙方使用不当,如擅自改动结构、设备位置的不当装修等,或第三方和不可 ————来源网络整理,仅供供参考 2

绿化工程质量保证措施范本

整体解决方案系列 绿化工程质量保证措施(标准、完整、实用、可修改)

编号:FS-QG-89332绿化工程质量保证措施 Quality assurance measures for greening projects 说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定 绿化工程质量保证措施 第一节质量目标 一旦我方中标,我方将承诺的质量目标为:优良。 第二节组织保证 为保证这一质量目标的实现,我方将组建一支由多次创出过优良工程的项目经理和项目班子进行施工,配备经验丰富的专业技术人员和技工,很抓质量、进度、安全三条主线,确保工程保质保量的完成。 第三节文件和资料控制 我方在文件资料控制方面,严格控制对工程质量有影响的所有文件。严格按图施工,及时进行联系单的收发工作,由项目工程师负责将联系单按编号直接发到各施工员,并将施工图纸及时按联系单进行修改,以便施工人员能够准确及

时的按联系单修改进行施工,避免错误施工。质量员应及时做好隐蔽工程等资料并签证,以保证工程资料的准确性、及时性。 第四节物资采购质量控制 材料的质量和供应是影响工程质量及进度的一个重要环节,我方将严格控制自购工程材料的采购渠道。在主要材料进场后还将组织甲方及监理人员共同进行验收并及时复验。对构成工程实体,并对工程质量要求有重大影响的物资如种植客土、苗木等必须在合格分承包商选择控制。对工程质量影响较小的物资。如辅助材料等主要控制采购途径,防止假冒伪劣产品。预算员按项目经理编制的月度计划汇总出月需用材料量交于材料部门,材料部门根据预算部门提供的资料和施工部门的进度要求及质量部门的质量要求编制材料月供应计划,交项目经理审批后付诸实现。材料部门根据施工总进度安排和月度计划及时将施工所需要的物资送至现场,保证工程顺利进行。 第五节过程控制 一、施工进度控制

通风空调工程施工方案及质量保证措施

通风空调工程施工方案及质量保证措施 (一)、通风空调工程主要内容及施工方案 1、通风空调工程主要内容 工程主要施工内容为恒温恒湿精密空调系统,空调送回(排)风系统为中压系统。空 调风管均采用镀锌钢板管道,插接式连接。板材的厚度及其法兰角钢用材的规格请详见现行国家规范。 空调风管采用难燃B1级像塑海绵保温,穿越空调机房楼板时,要安装防火阀。防火阀两侧2m范围内采用30mm离心玻璃棉保温。 通风空调部件主要有:恒温恒湿精密空调机组、空调室外机组、风口、调节阀、防火阀等。 2、施工程序 2.1执行标准:按GB50243-2016《通风与空调工程施工质量验收规范》。 2.2施工程序: 施工准备----配合预埋---风管预制---风系统安装---防腐保温---空调设备安装---系统调试---竣工验收 (二)、风管系统施工方案 一. 主要使用加工机具 1.平台式木工锯床。 2.手提式切割锯。 3.电动平台刨床。 4.手提木工微型电刨。 5.电热式塑料焊枪。 6.蒸箱、喷灯。 7.木工刨刀、小手锤(或扳金锤)。 二. 施工工艺 2.1 风管及部件制作安装: 2.1.1 风管的板材加工前应去除板材表面油污和积尘,并应选用中性清洁剂清洗; 2.1.2 施工现场应保持清洁,风管部件和设备搬运时不得碰伤,存放时应采取避免积尘和受潮的措施; 2.1.3 板材的拼接咬口可采用单咬口,矩形风管的四角组合可采用转角咬口,联合角咬口;风管各管段间的连接应采用可拆卸的形式,管段长度宜为1.8~4;板材应减少拼接,矩形风管底边宽度小于或等于900时,不应有拼接缝,大于

900时,应减少纵向接缝,且不得有横向拼接缝; 2.1.4 风管和配件的板材连接,镀锌钢板及含有保护层的钢板,应采用咬接或铆接;风管所用的螺钉螺母垫圈和铆钉均应采用镀锌或其它防腐措施,并不得采用抽芯铆钉; 2.1.5金属风管和配件的制作,其外径或外边长的允许偏差:当小于或等于300时为-1~0,当大于300时为-2~0,其镀锌薄板法兰内径或内边长尺寸的允许偏差为+1~+3,平面度的允许偏差为2,矩形法兰对角线之差不应大于3。 2.1.6 风管与配件的表面应平整,圆弧应均匀。咬口缝应严密,宽度应一致,并不得有十字交叉的拼接缝;铆钉的间距,低压和中压系统风管应小于或等于150,高压系统风管应小于或等于100,矩形法兰的四角处应设置螺孔; 2.1.7 风管与法兰的连接,铆接应牢固;矩形风管的弯管,可采用内弧形或内斜线矩形弯管;矩形风管的三通或四通,可采用分叉式或分隔式; 2.1.8 风管上的测孔应在风管安装前装设与实际要求的部位,其结合处应严密牢固;本系统风管不得采用楞筋方法加固,加固框或加固筋不得设在风管内; 2.1.9 风管按洁净等级或设计要求,在咬口缝,铆钉缝及四角等缝隙处采取涂密封胶或其它密封措施; 2.1.10 风管经过严密性试验后进行保温,一般应采用防腐处理的木条或橡胶板(厚度与保温层同),以保证风管与支吊架不直接接触,从而保证与支架之间不产生冷桥; 3、高效过滤器的安装: 高效过滤器是保证空气洁净度的关键设备,也是洁净系统的最后一道关口,在运输和安装等各个环节均要加以特别保护; 3.1高效过滤器在运输和搬运过程中,要防止折叠的滤纸下垂受力,应按出厂标志的方向搬运和保管; 3.2 安装高效过滤器前,系统应进行长时间的空吹;过滤器的净压箱安装时内表面必须擦拭干净,为防止系统内的尘粒吹出来后又被回风吸回系统中去,应对洁净室和设备层进行全面清扫; 3.3 高效过滤器在开箱检查无损坏后,应立即安装,安装方向要正确,其边框上的箭头标志必须与系统方向一致; 3.4 安装高效过滤器的框架应平整,框架的平整度允许偏差不大于1mm; 4、空调机组的安装: 4.1 空调机组安装前,应认真熟悉施工图纸设备说明书及有关的技术文件; 4.2 根据设备装箱单会同建设单位对制冷设备零件﹑部件﹑附属材料﹑及专用工具的规格数量进行点查,并做好记录;

施工质量保证书3篇【最新】

施工质量保证书3篇 甲方: (以下简称甲方) 乙方: (以下简称乙方) 根据现场工程需要,为提高工程进度、质量和安全管理,依照《中华人民共和国经济合同法》、《劳动法》、《建筑装饰工程承包合同条例》,经双方协商,自愿达成以下协议: 一、工程名称及地点: 二、工程承包方式及内容: 三、开工日期为年月日,竣工日期为年月日,共计: 天, 承包价格付款方式: 四、工程质量要求:按公司制定的工程质检标准及质量规范执行。 五、乙方是甲方下属单位,乙方必须服从甲方的安排和调动,配合处理工地上各种事情。

六、乙方必须严格遵守本公司的各项规章制度(详见施工现场管理制度及处罚制度)。如有违反制度行为,将无条件接受甲方的相应处罚。 七、乙方在甲方的要求下,必需自己解决工地施工人员的数量,并亲临工地现场监督指导施工。如在不延迟工期、保质、保量完成施工任务的基础上,可减少施工人员。但必须向公司作出书面申请报告,否则因此而造成的损失将由乙方负责。 八、必须按时、保质保量完成工程施工任务,如没有特殊情况,每延迟工期一天,罚款1000元。 九、在施工过程中,乙方应自觉遵守公司安全条例和防范措施,如出现人为安全事故,概由乙方负责。 十、乙方施工人员应按图纸正确施工,如由于施工不当造成返工费用由乙方负责。严重影响者,甲方有权辞退乙方。 十一、材料送到施工现场,由乙方负责搬运。 十二、甲方及时提供施工所用材料,保证在施工材料申购后五天

内将材料送到工地,如因甲方无法及时提供材料造成工程延期所造成的所有损失,由甲方负责。 十三、工程验收由公司委派监理或业主验收为标准,如维修超过三次本公司有权不再支付乙方任何费用,乙方并负责维修费用。 十四、在一年内如本工程出现质量问题,公司安排售后服务队进行维修,乙方负责全部材料费用及车费等额外开支维修人员工资按每个工日计时80元正计算。 十五、双方违约:如单方违约,应赔偿对方相应的经济损失。 本合同一式叁份,签日起生效,工程完工验收合格并结算所有费用后自动失效。 甲方: 乙方: (盖章) (盖章) 年月日年月日 通信工程施工质量保证书

材料范文之工程材料质量保证书

工程材料质量保证书 【篇一:工程施工质量保证书】 工程施工质量保证书 div style=padding:10px 5px 0px 20px;margin:10px 0px 0px -15px; 1. 施工安全质量保证书 2. 工程施工质量保证书 3. 工程施工质量保证书 4. 建设工程质量保证书 5. 建筑工程施工质量保证书 1、施工安全质量保证书 甲方:(以下称甲方) 乙方:(以下称乙方) 1、施工现场必须按施工方案布置,施工材料及设备、工具不乱摆乱放,做好文明施工; 2、施工期间乙方人员不得酗酒、闹事、打架, 不做违法行为,由此产生的责任均由乙方负责; 3、乙方进场到施工撤场期间要做好防火、防盗及一切安全生产和质量事故的预防工作; 4、施工现场应做好完善的安全防护措施,并设有护栏及警示标志。严禁使用易燃易爆物品施工,如需用明火,必须申报并做好安全防火措施,在确保安全的情况下施工; 5、项目部建立工程质量保证体系,负责人对所承建过程的施工质量负责,保证施工质量符合验收规范的标准,不偷工减料,不粗制滥造; 6、工程所有的各种材料、构配件、设备、混凝土等严格按规范的要求,使用前在监督下取样检验合格后方可使用; 7、严格按有关规定组织人员进行施工质量检查评定,关键工序需经建设单位及监理验收合格后方可进行下道工序。 8、消除质量通病,由专人负责检查落实,发现质量问题,及时整改直至符合规范要求; 9、单位工程竣工验收时保证:质量控制资料齐全,各分部工程质量均验收合格,主要项目的抽查结果符合相关专业质量验收规范的规定,质量验收符合规范要求;

10、工程竣工验收交付使用后,在合同规定的期限内履行质量保修 责任和义务。 上述承诺严格履行,诚实、守信确保施工安全及质量,因乙方原因 发生的安全、质量问题,乙方愿意承担相应责任,接受建设行政主 管部门的处罚; 2、工程施工质量保证书 由我公司承建施工的工程,严格执行国家有关工程建设的法律法规,履行施工单位的质量责任和义务确保工程施工质量达到设计要求和 消防工程施工质量验收规范的标准。并保证做到: 1、项目部建立工程质量保证体系,项目经理对所承建过程的施工 质量负责。 2、严格按经审查合格的施工图设计文件施工;保证施工质量符合验收规范的标准。 3、工程所有的各种材料、配件、设备、等严格按规范的要求,使用前在监理或建设单位代表监督下检验合格后方可使用。 4、消除质量通病,由专人负责检查落实。对监理工程师和质量监 督人员提出的质量整改意见认真执行,及时整改达到质量合格。 5、单位工程竣工验收时保证:质量控制资料齐全;工程有关安全 和功能的检测资料完整;各分部工程质量均验收合格;主要项目符 合专业质量验收规范的规定;验收合格。 6、工程竣工验收交付使用后,在合同规定的期限内履行质量保修责任和义务; 7、上述承诺严格履行,诚实、守信确保工程质量; 8、因施工原因发生质量问题,愿意承担相应责任。 项目经理(签字并盖章): 年月日 3、工程施工质量保证书 甲方:(以下简称甲方) 乙方:(以下简称乙方) 根据现场工程需要,为提高工程进度、质量和安全管理,依照《中 华人民共和国经济合同法》、《劳动法》、《建筑装饰工程承包合 同条例》,经双方协商,自愿达成以下协议: 一、工程名称及地点: 二、工程承包方式及内容:
