轻钢龙骨石膏板内隔墙施工工法样本

合集下载

轻钢龙骨石膏板隔墙施工工艺

轻钢龙骨石膏板隔墙施工工艺

第一节轻钢龙骨石膏板隔墙施工工艺1 墙位放线:墙体放线要按照设计要求,在楼地面上确定位置,进行弹线,将位置线引测到隔墙两端墙(或柱)上,并引测到顶棚(或梁)的下面,同时将门口位置、宽度用线弹出,竖向龙骨位置间距在隔墙的上下结构顶、地坪处分别做出标记,龙骨间距可按不同规格品种龙骨、设计的不同要求进行施工,以下图中400 间距仅为示意。

2 墙基处理:在沿地、沿顶龙骨与地、顶面接触处要铺填橡胶条,以防止湿气渗透进隔墙中间。

也可采用浇筑砼导墙来处理地龙骨的隔气、隔潮问题(在厨、卫区域采用轻钢龙骨隔墙采用砼导墙更为重要,其做法如下图)。

3 安装沿地、沿顶龙骨:沿地、沿顶龙骨用射钉或膨胀螺栓固定,射钉按中距0.6~0.8m 左右间距布置,水平方向不大于0.8m,垂直方向不大于1.0m,射钉射入基体的最佳深度:混凝土为22~32mm,砖墙为30~50mm。

操作时特别注意检查:沿顶、沿地龙骨要在同一垂直平面上,竖向龙骨上端与沿顶龙骨留有8~10mm 左右间隙,裁割时不能超长而硬卡入沿顶龙骨,以防止竖向龙骨受力变形,给龙骨热胀冷缩也留有余地。

同时此处也不能用自攻螺丝固定(见下沿顶龙骨图)。

4 安装竖向龙骨:将工厂定尺切裁好长度的竖向龙骨,推向横向沿顶、沿地龙骨之内,翼缘朝向石膏板方向,并保持竖向龙骨翼缘方向一致,竖向龙骨的间距位置,要考虑饰面板的实际宽度,以板材中间有根龙骨为宜。

竖向龙骨与沿地龙骨用自攻螺丝或拉铆钉铆固;柱体结构墙(柱),一般采用射钉法,钉距<1m。

门窗洞口处应使用加强龙骨。

如门大于80kg/扇时,应在门洞口处上下加斜撑加固。

5 安装墙内管线:在罩面板铺钉之前,要敷设墙内的暗管线;固定填缝材料,填装墙内的保温材料。

如果墙内安装管子,管子与罩面板之间应留一定间隙。

6 安装横撑:在竖向龙骨上安装支撑卡固定通贯横撑龙骨;在竖向龙骨开口面安装卡托与横撑连接;在竖向龙骨开口面背面安装角托与横撑连接;通贯横撑连接时,用通贯横撑连接件。

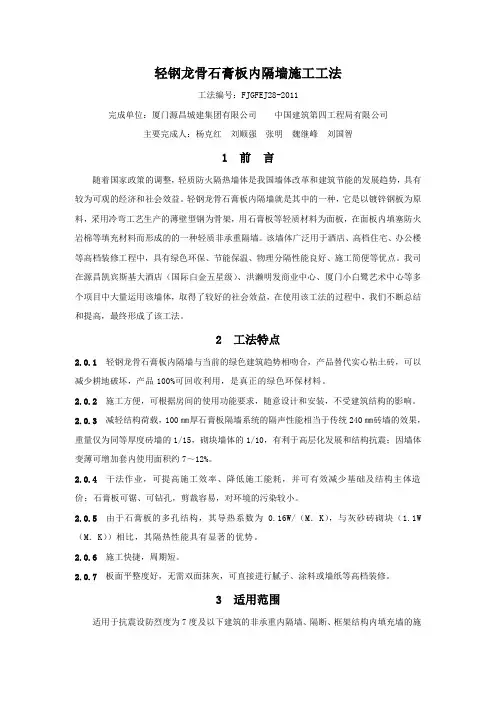

轻钢龙骨石膏板内隔墙施工工法

轻钢龙骨石膏板内隔墙施工工法

轻钢龙骨石膏板内隔墙施工工法工法编号:FJGFEJ28-2011完成单位:厦门源昌城建集团有限公司中国建筑第四工程局有限公司主要完成人:杨克红刘顺强张明魏继峰刘国智1 前言随着国家政策的调整,轻质防火隔热墙体是我国墙体改革和建筑节能的发展趋势,具有较为可观的经济和社会效益。

轻钢龙骨石膏板内隔墙就是其中的一种,它是以镀锌钢板为原料,采用冷弯工艺生产的薄壁型钢为骨架,用石膏板等轻质材料为面板,在面板内填塞防火岩棉等填充材料而形成的的一种轻质非承重隔墙。

该墙体广泛用于酒店、高档住宅、办公楼等高档装修工程中,具有绿色环保、节能保温、物理分隔性能良好、施工简便等优点。

我司在源昌凯宾斯基大酒店(国际白金五星级)、洪濑明发商业中心、厦门小白鹭艺术中心等多个项目中大量运用该墙体,取得了较好的社会效益,在使用该工法的过程中,我们不断总结和提高,最终形成了该工法。

2 工法特点2.0.1轻钢龙骨石膏板内隔墙与当前的绿色建筑趋势相吻合,产品替代实心粘土砖,可以减少耕地破坏,产品100%可回收利用,是真正的绿色环保材料。

2.0.2施工方便,可根据房间的使用功能要求,随意设计和安装,不受建筑结构的影响。

2.0.3减轻结构荷载,100㎜厚石膏板隔墙系统的隔声性能相当于传统240㎜砖墙的效果,重量仅为同等厚度砖墙的1/15,砌块墙体的1/10,有利于高层化发展和结构抗震;因墙体变薄可增加套内使用面积约7~12%。

2.0.4 干法作业,可提高施工效率、降低施工能耗,并可有效减少基础及结构主体造价;石膏板可锯、可钻孔,剪裁容易,对环境的污染较小。

2.0.5由于石膏板的多孔结构,其导热系数为0.16W/(M.K),与灰砂砖砌块(1.1W (M.K))相比,其隔热性能具有显著的优势。

2.0.6施工快捷,周期短。

2.0.7板面平整度好,无需双面抹灰,可直接进行腻子、涂料或墙纸等高档装修。

3 适用范围适用于抗震设防烈度为7度及以下建筑的非承重内隔墙、隔断、框架结构内填充墙的施工。

轻钢龙骨隔墙加石膏板施工流程

轻钢龙骨隔墙加石膏板施工流程

轻钢龙骨隔墙加石膏板施工流程轻钢龙骨隔墙加石膏板施工呀,这可有点小讲究呢。

一、前期准备。

咱们施工前得把材料都准备好。

轻钢龙骨的规格得选对,可不能马虎。

还有石膏板,得看看有没有破损啥的。

工具也不能少,像电钻、螺丝刀、卷尺这些都是必备的小助手。

另外,施工的场地也得清理干净,要是乱七八糟的,干活都不顺手。

咱得像给自己家装修一样细心,毕竟这以后就是一个漂亮的隔断或者墙面啦。

二、弹线定位。

这一步可重要啦。

得用墨斗在地面和墙面上弹出龙骨的位置线。

就好像给龙骨们画好小跑道一样,让它们知道该待在哪儿。

弹线的时候得量准了,要是歪了一点,那整个隔墙可就不直溜了,到时候看着多别扭呀。

我就见过那种弹线不准的,最后墙歪歪扭扭的,像喝醉了酒似的。

三、安装沿地沿顶龙骨。

先把沿地和沿顶的龙骨固定好。

用膨胀螺栓或者射钉把它们稳稳地钉在地上和顶上。

这就像给整个隔墙打地基一样,基础不牢,地动山摇嘛。

得确保它们安装得水平又垂直,不然的话,后面的龙骨安装起来也会跟着捣乱。

我就想啊,这龙骨就像小士兵,沿地沿顶龙骨就是小队长,得把它们安排得妥妥当当的。

四、安装竖向龙骨。

竖向龙骨就按照之前弹好的线来安装。

它们之间的间距要根据石膏板的宽度来确定,一般是有个标准间距的,可不能自己瞎定。

安装的时候要用连接件把竖向龙骨和沿地沿顶龙骨连接好,就像给它们系上小腰带一样,让它们紧紧地团结在一起。

而且每安装一根竖向龙骨,都得检查一下是不是直的,要是有弯曲的,就像一个驼背的小老头,那可不行。

五、安装横向龙骨。

横向龙骨主要是起到加固的作用。

它安装在竖向龙骨之间,就像给竖向龙骨加了小横梁一样。

这样整个龙骨框架就更结实了。

安装的时候同样要注意连接牢固,可不能松松垮垮的。

这就好比我们搭积木,每一块都要放对位置,还要卡得紧紧的。

六、安装石膏板。

石膏板安装是个细致活。

先从墙的一端开始,把石膏板用自攻螺丝固定在龙骨上。

螺丝可不能拧得太深,要是把石膏板都拧穿了,那就像给石膏板破了相一样。

新型组合轻钢龙骨石膏板井道内隔墙施工工法

新型组合轻钢龙骨石膏板井道内隔墙施工工法

新型组合轻钢龙骨石膏板井道内隔墙施工工法新型组合轻钢龙骨石膏板井道内隔墙施工工法一、前言新型组合轻钢龙骨石膏板井道内隔墙施工工法是一种在井道内使用轻钢龙骨和石膏板建造隔墙的工法。

该工法具有施工简便、质量可控、成本低廉等特点,适用于各种建筑物的井道内隔墙施工。

二、工法特点 1. 轻巧灵活:轻钢龙骨和石膏板材料轻便,方便搬运和拼装,减轻了工人的劳动强度。

2. 施工简便:采用龙骨架和石膏板的固定组合,施工工艺简单,不需要进行砌筑,提高了施工效率。

3. 质量可控:工艺规范,施工过程可控性强,能够确保隔墙的平整度、垂直度和稳定性。

4. 成本低廉:材料价格相对较低,劳动力成本相对较低,总体建造成本较低。

三、适应范围新型组合轻钢龙骨石膏板井道内隔墙施工工法适用于各种建筑物的井道内隔墙施工,包括住宅、办公楼、商业建筑等。

四、工艺原理该工法的施工工艺与实际工程之间的联系紧密,其主要技术措施包括以下几个方面:1. 材料准备:按照设计要求准备轻钢龙骨和石膏板材料,保证材料的质量和数量。

2. 基准线设置:根据设计要求和井道尺寸,设置好基准线,确定隔墙的起点和高度,保证隔墙的垂直度。

3. 龙骨安装:将轻钢龙骨根据基准线的位置安装在井道内墙体上,使用螺丝将其固定。

4. 石膏板安装:根据隔墙的高度和长度,将石膏板切割成适当的尺寸,使用螺丝固定在轻钢龙骨上。

5. 填缝处理:使用石膏粉和纤维网带进行填缝处理,保证隔墙的平整度和牢固度。

6. 抹灰处理:对隔墙进行抹灰处理,使其表面光滑均匀。

7. 防潮防火处理:根据需要,对隔墙进行防潮和防火处理,保证其使用寿命和安全性。

8. 油漆涂装:根据设计要求,对隔墙进行油漆涂装,提高其美观性。

五、施工工艺1. 材料准备:准备好轻钢龙骨、石膏板、螺丝、石膏粉、纤维网带、油漆等施工材料。

2. 基准线设置:根据设计要求,在井道内墙体上设置好隔墙的基准线。

3. 龙骨安装:根据基准线的位置,将轻钢龙骨使用螺丝固定在井道内墙体上。

轻钢龙骨石膏板隔墙施工工艺及施工方法

轻钢龙骨石膏板隔墙施工工艺及施工方法

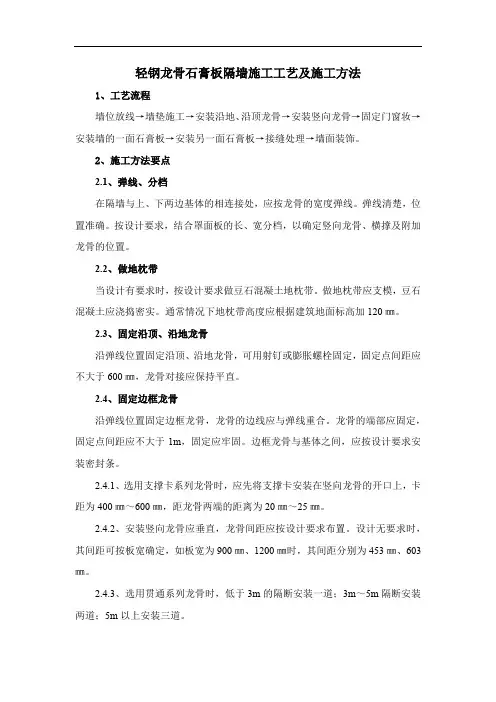

轻钢龙骨石膏板隔墙施工工艺及施工方法1、工艺流程墙位放线→墙垫施工→安装沿地、沿顶龙骨→安装竖向龙骨→固定门窗妆→安装墙的一面石膏板→安装另一面石膏板→接缝处理→墙面装饰。

2、施工方法要点2.1、弹线、分档在隔墙与上、下两边基体的相连接处,应按龙骨的宽度弹线。

弹线清楚,位置准确。

按设计要求,结合罩面板的长、宽分档,以确定竖向龙骨、横撑及附加龙骨的位置。

2.2、做地枕带当设计有要求时,按设计要求做豆石混凝土地枕带。

做地枕带应支模,豆石混凝土应浇捣密实。

通常情况下地枕带高度应根据建筑地面标高加120㎜。

2.3、固定沿顶、沿地龙骨沿弹线位置固定沿顶、沿地龙骨,可用射钉或膨胀螺栓固定,固定点间距应不大于600㎜,龙骨对接应保持平直。

2.4、固定边框龙骨沿弹线位置固定边框龙骨,龙骨的边线应与弹线重合。

龙骨的端部应固定,固定点间距应不大于1m,固定应牢固。

边框龙骨与基体之间,应按设计要求安装密封条。

2.4.1、选用支撑卡系列龙骨时,应先将支撑卡安装在竖向龙骨的开口上,卡距为400㎜~600㎜,距龙骨两端的距离为20㎜~25㎜。

2.4.2、安装竖向龙骨应垂直,龙骨间距应按设计要求布置。

设计无要求时,其间距可按板宽确定,如板宽为900㎜、1200㎜时,其间距分别为453㎜、603㎜。

2.4.3、选用贯通系列龙骨时,低于3m的隔断安装一道;3m~5m隔断安装两道;5m以上安装三道。

2.4.4、罩面板横向接缝处,如不在沿顶、沿地龙骨上,应加横撑龙骨固定板缝。

2.4.5、门窗或特殊节点处,使用附加龙骨,安装应符合设计要求。

2.4.6、对于特殊结构的隔断龙骨安装(如曲面、斜面隔断等)应符合设计要求。

2.4.7、电气铺管、安装附墙设备:按图纸要求预埋管道和附墙设备。

要求与龙骨安装同步进行,或在另一面石膏板封板前进行,并采取局部加强措施,固定牢固。

电气设备专业在墙下端设置管线。

2.4.8、龙骨检查校正补强:安装罩面板前,应检查隔断骨架的牢固程度,门窗框、各种附墙设备、管道的安装和固定是否符合设计要求。

轻钢龙骨石膏板隔墙施工方案

轻钢龙骨石膏板隔墙施工方案

轻钢龙骨石膏板隔墙施工方案1. 简介轻钢龙骨石膏板隔墙是一种常用的室内隔墙材料,具有重量轻、施工方便、隔音效果好等优点。

本文档将介绍轻钢龙骨石膏板隔墙的施工过程及注意事项。

2. 施工材料•轻钢龙骨:采用轻钢材料制成的龙骨,具有较高的抗压强度和弯曲性能;•石膏板:高密度纸面石膏板,用于填充龙骨之间的空隙;•螺丝、螺栓:用于固定轻钢龙骨和石膏板;•配件:包括连接件、角码、护角等,用于加强隔墙的稳定性;•打底材料:如防水涂料、隔音材料等。

3. 施工步骤步骤一:准备工作•确定隔墙位置:根据设计图纸确定隔墙的位置和尺寸;•清理施工区域:清理施工区域,确保无杂物和障碍物。

步骤二:安装轻钢龙骨1.根据设计要求,按照墙体的布置和尺寸,在地面、顶部及墙角预留出适当的净空尺寸。

2.将轻钢龙骨按照设计要求的间距进行布置,使用螺丝或螺栓将其固定在地面和顶部构造物上。

3.在墙角处安装角码,加强龙骨的稳定性。

步骤三:安装石膏板1.将石膏板与轻钢龙骨进行对齐,并使用螺丝将其固定在龙骨上。

2.注意石膏板之间的缝隙应保持一定的间距,并使用配套的连接件进行固定。

3.在门洞和插座等需要开孔的位置,用锯子或切割机进行切割,并使用配套的护角进行保护。

步骤四:防水处理1.在施工完成后,对石膏板进行防水处理,以提高其抗潮性能。

可以使用防水涂料进行刷涂,确保涂层均匀、无漏刷。

2.在需要防水的区域,如卫生间、浴室等,要进行额外的防水层处理,可以使用防水胶带进行密封。

步骤五:填充打底材料1.在隔墙内部填充隔音材料,以提高隔墙的隔音效果。

常用的隔音材料有纤维棉、岩棉、泡沫塑料等,根据需要选择合适的材料进行填充。

步骤六:施工验收1.完成施工后,对隔墙进行验收。

主要包括检查隔墙的平整度、墙角的垂直度、石膏板与龙骨之间的固定程度等。

4. 注意事项•在施工前,要对墙体进行充分的检查,并修复墙体上的任何问题,如开裂、空鼓等。

•在施工过程中,要保证墙体的垂直度和水平度,以确保隔墙的稳定性和外观。

轻钢龙骨石膏板隔墙工程施工技术、工艺及验收标准范本

轻钢龙骨石膏板隔墙工程施工技术、工艺及验收标准范本

编号:QC/RE-KA8881轻钢龙骨石膏板隔墙工程施工技术、工艺及验收标准范本In the collective, in order to make all behaviors have rules and regulations, all people abide by the unified norms, so that each group can play the highest role and create the maximum value.(管理规范示范文本)编订:________________________审批:________________________工作单位:________________________轻钢龙骨石膏板隔墙工程施工技术、工艺及验收标准范本使用指南:本管理规范文件适合在集体中为使所有行为都有章可偱,所有人都共同遵守统一的规范,最终创造高效公平公开的的环境,使每个小组发挥的作用最高值与创造的价值最大化。

文件可用word 任意修改,可根据自己的情况编辑。

轻钢龙骨石膏板隔墙工程施工技术、工艺及验收标准1、现装隔断墙其要点(1)墙体构造1)采用纸面石膏板现装的分室墙和分户墙,隔墙构造决于墙体高度和隔声防火要求,以及支承骨架及排列位置。

用于作隔墙的龙骨,主要有石膏龙骨和轻钢龙骨两种。

2)作隔墙的石膏板应竖向排列,龙骨两侧的石膏板应错缝。

如为四层石膏板时,其面层板与基层板的板缝也应错开,底层板的板缝用胶粘剂或腻子填平。

有防火和防潮要求的隔墙,面层石膏板分别以改性防火或防水石膏板代替。

3)隔墙下部构造几种做法,石膏龙骨隔墙一般都做墙基,轻钢龙骨隔墙多数直接安装在楼地面上。

墙基一般有两种做法:一是先在地面浇制或放置混凝土条块;亦可砌砖,然后立龙骨,粘或钉石膏板,形成墙体;另一种做法是先将石膏复合板用胶粘剂与顶板粘结,下面用木楔垫起,墙板立完后1~2d,用干硬性豆石混凝土将石膏板下端木楔间的空隙填满捣实。

轻钢龙骨石膏板(水泥复合板)隔墙施工工艺及施工流程

轻钢龙骨石膏板(水泥复合板)隔墙施工工艺及施工流程

轻钢龙骨石膏板(水泥复合板)隔墙施工工
艺及施工流程
1. 施工工艺
- 步骤一:设计定位
- 根据施工图纸确定隔墙位置和尺寸,并标记出准确的施工定位点。

- 步骤二:安装轻钢龙骨
- 在墙面上按照设定的位置进行龙骨的安装,确保水平和垂直度。

- 步骤三:固定龙骨
- 使用自攻钉或螺丝将龙骨牢固地固定在墙体上,确保龙骨与墙体之间没有松动。

- 步骤四:安装石膏板
- 将石膏板剪裁成适当的尺寸,并使用自攻钉或螺丝将其固定在龙骨上。

- 步骤五:填缝处理
- 使用填缝胶或石膏粉对石膏板的接缝进行填充和抹平,确保表面平整。

- 步骤六:打磨润饰
- 对填缝处进行打磨和润饰,使其与石膏板表面无缝衔接,并确保墙面的整体平滑度。

2. 施工流程
- 准备工作
- 仔细阅读施工图纸,准确测量墙体尺寸,收集所需的材料和工具。

- 安装轻钢龙骨
- 按照设计定位点,在墙面上安装轻钢龙骨并进行固定。

- 安装石膏板
- 将石膏板剪裁成适当的尺寸,根据龙骨位置进行固定。

- 填缝处理
- 用填缝胶或石膏粉将石膏板接缝进行填充和抹平。

- 打磨润饰
- 对填缝处进行打磨和润饰,使墙面表面平滑。

- 清理整理
- 清理施工现场,整理工具和材料。

注意事项:
- 在施工过程中,确保龙骨的安装牢固、石膏板的固定牢靠。

- 打磨润饰时需注意平滑度,以免影响整体效果。

- 施工现场应保持整洁,确保安全,避免材料浪费。

轻钢龙骨石膏板隔墙施工方案

轻钢龙骨石膏板隔墙施工方案

轻钢龙骨石膏板隔墙施工方案隔墙作为建筑内部空间的分隔,起到分区、隔音、隔热等功能。

轻钢龙骨石膏板隔墙因其重量轻、安装方便、隔音效果好等特点,逐渐成为施工中常用的墙体材料。

本文将详细介绍轻钢龙骨石膏板隔墙的施工方案,以帮助读者了解该工序并正确操作。

一、准备工作1. 工具准备:锤子、电钻、螺丝刀、切割工具、铅尺等。

2. 材料准备:轻钢龙骨、石膏板、螺丝等。

二、施工步骤1. 标线确定:根据设计图纸和实际需求,使用铅尺和拉线确定墙体位置和尺寸。

2. 龙骨安装:根据标线,使用电钻将轻钢龙骨固定在地面和顶部结构上,保持垂直和水平。

3. 龙骨间隔确定:根据轻钢龙骨的规格和石膏板的尺寸,确定龙骨之间的间距,一般为400-600mm。

4. 龙骨连接:将龙骨连接处用螺丝固定,确保连接牢固,避免龙骨移位。

5. 石膏板切割:根据测量尺寸和设计要求,使用切割工具将石膏板切割至所需尺寸。

6. 石膏板安装:将切割好的石膏板放入轻钢龙骨之间,使用螺丝将其固定在龙骨上,注意螺丝的位置和深度,确保牢固稳定。

7. 石膏板连接:两块石膏板重叠处,用螺丝将其连接,保持接缝牢固平整。

8. 完善细节:注意门窗洞口的处理、电器插座的开孔等细节工作,确保墙面的完整性和美观度。

9. 打磨和清理:使用砂纸或砂网布对墙面进行打磨,去除不平整的部分。

最后清理工地,确保干净整洁。

三、施工注意事项1. 安全第一:施工过程中,必须戴好安全帽、手套和口罩,确保自身安全,避免灰尘对身体的伤害。

2. 牢固固定:在固定轻钢龙骨和石膏板时,要注意使用足够数量和合适长度的螺丝将其牢固固定,避免墙体产生位移或晃动。

3. 平整度检查:施工过程中需要不断检查墙面的平整度,尤其是石膏板连接处和角部,确保没有明显的凹凸不平。

4. 防潮处理:在施工前,应对基层墙体进行防潮处理,以防止后期墙面出现潮湿、发霉等问题。

5. 施工环境控制:施工现场要保持通风良好,避免墙面出现潮湿、霉变等情况。

轻钢龙骨石膏板隔墙施工工艺完整版

轻钢龙骨石膏板隔墙施工工艺完整版

轻钢龙骨石膏板隔墙施工工艺HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】轻钢龙骨石膏板隔墙施工工艺本工程采用100mm厚轻钢龙骨隔墙内填充防火隔音岩棉,具体做法如下:1)施工工序概述:弹线--安装天地龙骨 -- 安装竖向龙骨-- 横撑龙骨安装--单面石膏板安装 --墙体内部填充防火隔音岩棉 --墙体内部隐蔽验收 --石膏板安装.2)施工工艺及技术要点参考节点标准图集:建筑构造通用图集[88J2六];(1)墙体体系及构造墙体石膏板选用设计指定厚度普通纸面石膏板;构造采用设计图纸要求.(2)弹线找规矩①按设计图纸要求在地面上弹出墙体分隔线。

在隔断与上、下及两边基体的相接处,应按龙骨的宽度弹线.②对墙体分隔线经过确认后,方可进行后续施工。

(3)竖龙骨间距竖向龙骨的间距为400mm(考虑间隙).(4)天地龙骨固定天地龙骨与原结构楼地面固定,通常情况下使用射钉固定,如遇射钉难以固定的情况时,可以采用钉木楔元钉的固定方式.有隔音要求的墙体,沿地龙骨与楼地面之间必须安装了3~5mm橡胶带; 固定沿顶,沿地龙骨的射钉间距600mm左右,并错线排列.(5)边框龙骨固定与混凝土墙体,砖墙墙体连接时,通常使用射钉固定,如遇射钉难以固定的情况时,可以采用钉木楔元钉的固定方式;(6)特殊位置处理1、门口竖向边框使用附加龙骨(加强龙骨),安装要求加强龙骨与竖向龙骨对装,并铆接。

2、两层石膏板之间要填充防火隔音岩棉,岩棉填充殷实。

(7)支撑卡设置为便于石膏板安装,在竖向龙骨设置支撑卡,其间距不大于600mm.(8)石膏板安装后检查①石膏板应倒角朝外,竖向铺设,长边(即包封边)接缝应落在竖龙骨上,板缝间距2~6mm.但曲面墙所用石膏板应横向铺设.②龙骨两侧的石膏板及龙骨一侧的内外两层石膏板应错缝排列,接缝不得落在同一根龙骨上.③石膏板应使用整板.如需对接时,应靠紧,但不得强压就位.对接缝应用壁纸刀做楔形倒角.④石膏板隔断以丁字或十字相接时,阴角处应用腻子嵌满,贴上接缝带;阳角处应做护角.(9)安装后检查安装完成后,自检无误后,工长应及时填写检查记录表,请专职检验员共同核验,最后请监理核验,共同签字。

轻钢龙骨石膏板隔墙施工方案

轻钢龙骨石膏板隔墙施工方案

轻钢龙骨石膏板隔墙施工方案一、材料准备。

1. 轻钢龙骨,选择规格合适的轻钢龙骨,根据设计要求确定龙骨的尺寸和间距。

2. 石膏板,选择质量可靠的石膏板,根据实际需求确定板材的规格和厚度。

3. 隔墙配件,包括连接件、固定件、防火胶等,确保配件的质量和数量充足。

4. 隔墙施工工具,包括螺丝刀、电动螺丝刀、尺子、墨线等,确保施工工具齐全。

二、施工步骤。

1. 布置施工现场,清理施工现场,确保地面平整,清除障碍物,为施工做好准备。

2. 定位安装龙骨,根据设计要求,在墙面上确定轻钢龙骨的位置,并使用专用工具将龙骨固定在墙面上。

3. 安装石膏板,将预先切割好的石膏板放置在龙骨上,使用螺丝固定石膏板,注意保持板与板之间的缝隙均匀。

4. 处理接缝,使用石膏板专用的填缝胶填充板与板之间的缝隙,确保接缝平整、牢固。

5. 表面处理,对石膏板的表面进行打磨处理,确保表面平整、光滑。

6. 清理施工现场,清理施工现场,清除施工过程中产生的杂物和垃圾。

三、注意事项。

1. 施工前应仔细阅读设计图纸和相关规范,了解隔墙的具体要求。

2. 在施工过程中,严格按照设计要求和施工工艺进行操作,确保施工质量。

3. 施工现场应保持整洁,材料堆放有序,避免影响施工进度和质量。

4. 施工过程中应注意安全防护,做好防护措施,减少施工中的安全事故发生。

5. 施工完成后应及时清理施工现场,交付验收前应做好最后的清理工作。

通过以上施工方案,轻钢龙骨石膏板隔墙的施工将更加顺利、高效。

希望施工人员能够严格按照施工方案进行操作,确保隔墙施工质量,为建筑工程提供稳固的支撑和美观的装饰。

轻钢龙骨石膏板隔墙施工方案

轻钢龙骨石膏板隔墙施工方案

轻钢龙骨石膏板隔墙施工方案轻钢龙骨石膏板隔墙是一种常用的室内隔断墙体结构,具有施工简便、环保、隔声隔热等优点。

本文将为您介绍轻钢龙骨石膏板隔墙施工的详细步骤和注意事项。

一、材料准备1. 轻钢龙骨:一般采用C型钢作为龙骨,规格为50mm×75mm,厚度为0.6mm。

2. 石膏板:常用的石膏板规格有1200mm×2400mm,厚度为9.5mm 或12mm。

3. 螺丝钉:选用专用的石膏板螺丝钉,长度为25mm。

4. 胶粘剂:用于固定龙骨和石膏板之间的连接。

二、施工步骤1. 确定隔墙位置:根据设计图纸确定好隔墙的位置,并使用水平仪和垂直仪进行精确测量。

标记好地面和天花板上的位置,确定好龙骨的长度。

2. 安装轻钢龙骨:根据测量出的长度,将C型钢剪断,并用螺丝将龙骨固定在地面和天花板上。

注意龙骨与地面和天花板保持垂直和水平。

3. 安装横向龙骨:根据设计要求,在纵向龙骨上安装横向龙骨,使其与纵向龙骨相交。

横向龙骨的间距一般为600mm。

4. 固定石膏板:将石膏板切割至合适的尺寸,用胶粘剂在龙骨上均匀涂抹。

将石膏板安装在龙骨上,并用螺丝钉将其固定。

5. 填充缝隙:使用石膏填充料填充石膏板与龙骨之间的缝隙,确保墙面平整。

6. 打磨处理:待石膏干燥后,使用砂纸或砂网进行打磨处理,使墙面更加平滑。

7. 墙面装饰:根据需求进行墙面的涂刷、贴瓷砖等装饰工作。

三、注意事项1. 施工前务必仔细测量,确保墙体位置与设计要求一致。

2. 龙骨的固定要牢固,确保墙体的稳定性。

3. 石膏板的安装要平整,不得有明显凹凸。

4. 施工过程中要注意保护好其他装饰材料,避免损坏。

5. 石膏板干燥后才能进行下一步的打磨和装饰工作。

6. 在施工过程中要注意安全,佩戴好防护用品,避免发生意外伤害。

总结:轻钢龙骨石膏板隔墙施工方案基本步骤包括材料准备、隔墙位置确定、轻钢龙骨安装、石膏板固定、填充缝隙、打磨处理和墙面装饰。

在施工过程中,需要注意测量精确、固定可靠、施工安全等问题。

轻钢龙骨双面石膏板隔墙施工工艺样本

轻钢龙骨双面石膏板隔墙施工工艺样本

一、施工准备:1、技术准备编制轻钢骨架石膏板隔墙工程施工方案,并对工人进行书面技术及安全交底。

2、材料规定2.1轻钢龙骨、配件和罩面板均应符合现行国标和行业原则规定。

当装饰材料进场检查,发现不符合设计规定及室内环保污染控制规范关于规定期,禁止使用。

2.1.1轻钢龙骨主件:沿顶龙骨、沿地龙骨、加强龙骨、竖向龙骨、横撑龙骨应符合设计规定。

2.1.2轻钢骨架配件:支撑卡、卡脱、角托、连接件、固定件、护墙龙骨和压条等附件应符合设计规定。

2.1.3紧固材料:拉锚钉、膨胀螺栓、镀锌自攻螺丝、木螺丝和粘贴嵌缝材,应符合设计规定。

2.1.4罩面板应表面平整、边沿整洁、不应有污垢、裂纹、缺角、翘曲。

2.2填充材料:岩棉应符合设计规定选用。

二、核心质量要点1、材料核心规定龙骨、配件和纸面石膏板材料均应符合现行国标和行业原则规定。

2、技术核心规定弹线必要精确,经复验后方可进行下道工序。

固定沿顶和沿地龙骨,各自交接后龙骨,应保持平整垂直,安装牢固。

3质量核心规定3.1上下槛与主体构造连接牢固,上下槛不容许断开,保证隔断整体性。

禁止隔断墙上连接件采用射钉固定在砖墙上。

应采用预埋件进行连接。

上下槛必要与主体构造连接牢固。

3.2罩面板应经严格选材,表面应平整光洁。

安装罩面板前应严格检查龙骨垂直度和平整度。

三、施工工艺1、工艺流程弹线——安装天地龙骨——竖向龙骨分档——安装竖向龙骨——安装系统管、线——安装横向卡挡龙骨——安装门洞口框——安装第一层罩面板(一侧)——安装隔音棉——安装第一层罩面板(另一层)——安装第二层罩面板2、操作工艺2.1弹线在基体上弹出水平线和竖向垂直线,以控制隔断龙骨安装位置、龙骨平直度和固定点。

2.2隔断墙龙骨安装2.2.1沿弹线位置固定沿顶和沿地龙骨,各自交接后龙骨,应保持平直。

固定点间距应不不不大于600mm,龙骨端部必要固定牢固。

边框龙骨与基本之间,应按设计规定安装密封条。

2.2.2当选用支撑卡系列龙骨时,应先将支撑卡安装在竖向龙骨开口上,卡距为400-600mm,距龙骨两端为20-25mm。

轻钢龙骨石膏板隔墙施工方案

轻钢龙骨石膏板隔墙施工方案

轻钢龙骨石膏板隔墙施工方案1. 引言轻钢龙骨石膏板隔墙是一种常用的室内隔断墙体结构,具有重量轻、施工方便快捷、隔音效果好等优点。

本文档旨在提供一份详细的施工方案,以帮助施工人员正确、高效地进行轻钢龙骨石膏板隔墙的施工工作。

2. 施工材料准备在开始施工之前,需要准备以下材料:- 轻钢龙骨:规格为XX,材质为XX;- 石膏板:规格为XX,厚度为XX;- 龙骨连接件:规格为XX,材质为XX;- 固定件:规格为XX,材质为XX;- 支撑件:规格为XX,材质为XX;- 石膏板固定件:规格为XX,材质为XX;- 基层处理材料:XX。

3. 施工步骤3.1 基层处理在施工前,需要对基层进行清理和处理,确保表面平整、干燥、无尘、无油污。

如果有明显的凹凸不平,需要进行修补,以保证隔墙的施工质量。

3.2 定位、布置轻钢龙骨根据设计图纸和实际需要,确定轻钢龙骨的位置和布置。

使用墨线或标线工具,在地面上进行标定,并在墙体上进行标注,以便后续安装。

3.3 安装轻钢龙骨按照标注好的位置,使用螺丝或钩子将轻钢龙骨固定在墙体上。

注意,龙骨的间距应按设计要求进行设置,并保持水平。

3.4 固定石膏板将石膏板垂直放置在轻钢龙骨上,保持板材间隙一致。

使用螺丝将其固定在轻钢龙骨上,确保牢固可靠。

3.5 龙骨连接件安装在需要连接处,使用龙骨连接件将相邻的轻钢龙骨连接在一起。

确保连接件的牢固性和稳定性。

3.6 石膏板固定件安装在需要加固和固定的位置,安装石膏板固定件,以增加隔墙的稳定性和承重能力。

3.7 支撑件安装根据设计要求和实际需要,安装支撑件来增加隔墙的稳定性和承重能力。

支撑件应安装在设计要求的位置,并牢固可靠。

4. 施工注意事项- 施工过程中要注意安全,佩戴好防护用品,避免发生意外伤害;- 确保施工材料的质量,选择合适的材料进行施工;- 施工前要仔细阅读施工图纸,理解设计要求;- 在施工中遇到问题或疑惑时,及时沟通、协调解决。

以上为轻钢龙骨石膏板隔墙的施工方案,希望可以帮助到您,如有任何问题,请随时联系我们。

轻钢龙骨石膏板隔墙施工方案

轻钢龙骨石膏板隔墙施工方案

轻钢龙骨石膏板隔墙施工方案材料准备:1. 轻钢龙骨:轻钢龙骨是隔墙的主体骨架,一般采用镀锌轻钢材料,常见规格为35mm x 45mm。

2. 石膏板:石膏板是隔墙的面层材料,通常使用标准纤维石膏板或防潮石膏板,厚度一般为12mm或15mm。

3.螺丝、螺钉:用于固定轻钢龙骨和石膏板的连接件。

4.基层处理材料:包括墙面基层处理剂、基层防水涂料等。

5.辅助材料:包括建筑胶、玻璃纤维网格布、石膏粉等。

工具准备:1.建筑工具:如锤子、电钻、螺丝刀、切割器等。

2.测量工具:如卷尺、水平仪、量角器等。

3.打磨工具:如手动砂纸、打磨机等。

施工步骤:1.基层处理:清理墙面,去除尘埃和油污等杂物。

对需要隔墙的墙面进行处理,刷涂基层处理剂,增强基层的吸附性能,为轻钢龙骨的固定提供支撑。

2.标线定位:根据设计方案和隔墙尺寸,使用水平仪和量角器等工具,在墙面上进行准确的标线定位,确定轻钢龙骨的位置。

3.安装轻钢龙骨:根据标线定位,使用电钻和螺丝刀等工具,将轻钢龙骨固定在墙面上。

注意轻钢龙骨之间的连接要牢固,保证墙面的稳定和坚固。

4.安装石膏板:根据轻钢龙骨的间距,将石膏板剪裁为适合的尺寸,然后使用螺丝将石膏板固定在轻钢龙骨上。

注意螺丝的长度要适当,不能损坏石膏板的表面。

5.处理石膏板连接缝:使用玻璃纤维网格布和石膏粉等材料,将石膏板的连接缝处理平整。

首先在连接缝上涂抹一层建筑胶,然后将玻璃纤维网格布粘贴在上面,最后使用石膏粉将连接缝填平,并打磨处理光滑。

6.完善墙面饰面:根据需求,可以进行墙面的饰面处理,如刷涂乳胶漆、贴纹饰面材料等,使隔墙与整体的室内装饰风格相协调。

7.后续细节处理:在隔墙施工完成后,对墙面进行全面检查,修正因施工过程中产生的不平整和缺陷,达到满意的效果。

以上就是轻钢龙骨石膏板隔墙的施工方案,通过合理的材料准备和工具使用,以及严谨的施工步骤,可以保证隔墙的质量和效果。

在施工过程中,需要注意施工环境的通风和温湿度的控制,避免墙面受潮、变形等问题。

轻钢龙骨石膏板隔墙施工方案

轻钢龙骨石膏板隔墙施工方案

目录一、编译依据 (2)二、项目概况 (2)三、施工准备 (3)3.1原材料和半成品要求 (3)3.2运行条件 (4)3.3工作要求 (5)四、施工工艺 (5)4.1 操作流程 (5)5.质量标准和控制 (10)5.1主控项目 (10)5.2总则项目 (11)5.3 质量控制 (11)6、施工安全管理制度 (13)6.1 地方政府相关要求 (13)6.2施工安全保障措施 (13)6.3安全防护技术措施 (15)一、编译依据《轻钢龙骨石膏板隔墙及吊顶》07CJ03-1《房屋施工图统一标准》GB/T50001-2001《建筑制图标准》GB/T50104-2001《建筑设计防火规范》GB/T50016-2006《建筑物室内装饰设计防火规范》GB/T50045-95《民用建筑隔声设计规范》GBJ118-88《民用建筑热工设计规范》GB50176-93《民用建筑节能设计标准》JGJ26-95《建筑工程施工质量验收标准》GB50300-2001《土建工程室内环境污染控制规范》GB50325-2001《建筑模块化协调标准》GBJ2-86《建筑用轻钢龙骨》GB/T111981《建筑用轻钢龙骨附件》JC/T558《住宅装饰工程施工规范》GB0327-2001参考图纸:建筑、结构施工图及轻钢龙骨石膏板布置图二、项目概况本项目为xxxxxxxxxxxxxxx,地上两层,部分地下室。

建筑总高度为xxxm,为框架结构。

建筑面积 xxxxxxm2。

一楼、夹层和二楼区域的内墙为轻钢龙骨石膏板隔墙。

三、施工准备3.1原材料和半成品要求3.1.1轻钢龙骨的主要部位:沿顶龙骨、沿地龙骨、加强龙骨、垂直龙骨、水平龙骨应符合设计要求。

3.1.2轻钢架配件:支撑卡、卡盘、角支架、连接件、固定件、墙龙骨、钉珠等配件。

3.1.3紧固材料:射钉、膨胀螺栓、镀锌自攻螺钉、木螺钉和粘接填缝剂。

3.1.4盖板材料:普通石膏板,规格为2400*1200*12mm,本项目板厚12mm,排版格式12*2+12*2,无填充材料。

轻钢龙骨纸面石膏板隔墙工程施工工艺

轻钢龙骨纸面石膏板隔墙工程施工工艺

轻钢龙骨纸面石膏板隔墙工程施工工艺1.1 工艺流程轻钢龙骨安装的施工顺序:墙位放线→墙基施工→安装沿地、沿顶龙骨→安装竖向龙骨(包括门口加强龙骨)、横撑龙骨、通贯龙骨→各种洞口龙骨加固。

1.2 施工方法与技术措施(1)根据设计要求在地面放样,确定隔墙的准确位置并在地面弹线作标记,再按规定间距用射钉(或用电钻打眼塞膨胀螺栓)将沿地、沿顶龙骨固定于地面和顶面。

(2)射钉按中距0.6-1.0m 的间距布置,水平方向不大于0.8m,垂直方向不大于1.0 m。

射钉射入基体的最佳深度:混凝土为22-32mm;砖墙为30-50mm。

(3)将预先切裁好长度的竖向龙骨,推向横向沿顶、沿地龙骨之内,翼缘朝向石膏板方向,竖向龙骨上下方向不能颠倒,现场切割时只能从上端切断,竖向龙骨接长可用U 型龙骨套在C 型龙骨的接缝处,用拉铆钉或自攻螺丝固定。

1.3 纸面石膏板安装(1)选用石膏板时,要厚薄一致,角方边直,不缺棱掉角。

安装一般宜从整间平顶的中央向两边进行。

(2)根据轻钢龙骨布置图,先在石膏板上量好裁块或开孔的尺寸,画出铅笔线或弹出墨线,然后进行裁割或开孔,一般在安装前进行裁块。

在安装后进行开孔,需裁割口长而量大时,可采用专用板锯裁割,裁割口短而量小时,可采用“专用刀”裁割。

用刀裁割时,先用钢直尺沿铅笔或墨线压牢,用刀划石膏板面纸及石膏芯材,在将石膏板翻过来,用同样方法划石膏板底纸,然后用手轻轻的折动石膏板,使其沿刀口折断。

(3)石膏板用十字头自攻螺丝固定于轻钢龙骨上,螺丝沉入板面,不能破坏面纸,螺丝间距四边为200mm,中间为300mm。

7.5.2 固定玻璃隔断安装工程玻璃安装质量主要从裁割和安装两方面进行控制,针对框的实际尺寸编号,应集中裁配,提高出材率,减少损耗。

裁割前,首先检查工作台的平整、牢固,直尺的平直和玻璃刀口有无损坏等,发现问题及时解决,玻璃上有水渍灰尘应用布擦干净,然后裁割尺寸必须正确,尺寸大了不易安装,容易摇动,影响质量,因些应按实量尺寸长、宽缩小3-5mm,裁割边缘方正,不得有缺口和斜曲。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

轻钢龙骨石膏板内隔墙施工工法
工法编号: FJGFEJ28-
完成单位: 厦门源昌城建集团有限公司中国建筑第四工程局有限公司主要完成人: 杨克红刘顺强张明魏继峰刘国智
1 前言
随着国家政策的调整, 轻质防火隔热墙体是中国墙体改革和建筑节能的发展趋势, 具有较为可观的经济和社会效益。

轻钢龙骨石膏板内隔墙就是其中的一种, 它是以镀锌钢板为原料, 采用冷弯工艺生产的薄壁型钢为骨架, 用石膏板等轻质材料为面板, 在面板内填塞防火岩棉等填充材料而形成的的一种轻质非承重隔墙。

该墙体广泛用于酒店、高档住宅、办公楼等高档装修工程中, 具有绿色环保、节能保温、物理分隔性能良好、施工简便等优点。

我司在源昌凯宾斯基大酒店( 国际白金五星级) 、洪濑明发商业中心、厦门小白鹭艺术中心等多个项目中大量运用该墙体, 取得了较好的社会效益, 在使用该工法的过程中, 我们不断总结和提高, 最终形成了该工法。

2 工法特点
2.0.1轻钢龙骨石膏板内隔墙与当前的绿色建筑趋势相吻合, 产品替代实心粘土砖, 能够减少耕地破坏, 产品100%可回收利用, 是真正的绿色环保材料。

2.0.2施工方便, 可根据房间的使用功能要求, 随意设计和安装, 不受建筑结构的影响。

2.0.3减轻结构荷载, 100㎜厚石膏板隔墙系统的隔声性能相当于传统240㎜砖墙的效果, 重量仅为同等厚度砖墙的1/15, 砌块墙体的1/10, 有利于高层化发展和结构抗震; 因墙体变薄可增加套内使用面积约7~12%。

2.0.4 干法作业, 可提高施工效率、降低施工能耗, 并可有效减少基础及结构主体造价; 石膏板可锯、可钻孔, 剪裁容易, 对环境的污染较小。

2.0.5由于石膏板的多孔结构, 其导热系数为0.16W/( M.K) , 与灰砂砖砌块( 1.1W( M.K) ) 相比, 其隔热性能具有显著的优势。

2.0.6施工快捷, 周期短。

2.0.7板面平整度好, 无需双面抹灰, 可直接进行腻子、涂料或墙纸等高档装修。

3 适用范围
适用于抗震设防烈度为7度及以下建筑的非承重内隔墙、隔断、框架结构内填充墙的施工。

4 工艺原理
利用轻钢龙骨作为骨架与地面、楼板、墙体连接, 外包石膏板作为面板, 形成轻质墙体。

根据使用功能需要和设计要求, 在面板内填充隔声、防火、保温等填充材料。

立面安装示意见图4-1。

图4-1 轻钢龙骨石膏板内隔墙安装示意图
5 施工工艺流程及操作要点
5.1 施工工艺流程
施工工艺流程见图5.1。

施工准备→弹线、分档→墙基( 垫) 施工→固定沿顶、沿地龙骨→固定边框龙骨→
竖向龙骨分档→安装竖向龙骨→安装门窗框→安装附加龙骨→安装横向通贯龙骨→
电气铺管、安附墙设备→安装一面石膏罩面板→安装填充材料→安装另一面石
图5.1 施工工艺流程图
5.2 操作要点
5.2.1 施工准备
1 施工前必须编制专项施工方案, 组织技术人员和技工对图纸、相关规范、图集等进行有针对性的学习, 掌握各细部做法。

2施工前必须根据安装范围绘制安装图。

绘图应综合考虑层高、搭接、板缝位置、管盒位置、阴阳角及门窗洞口等因素, 包括安装尺寸、门窗洞口位置、线管走向、埋件位置及节点做法等内容。

3安装前, 应对材料的品种、规格、数量进行核对, 对施工现场进行清洁, 清除积垢、灰尘、油污、杂物, 在安装位置上残留的水泥必须铲除, 地面不平整应予以修复, 并保持安装现场干燥、无积水。

5.2.2弹线、分档
根据设计施工图, 在隔墙与上、下及两边基体的相接处, 按龙骨的宽度弹线, 放出隔墙位置线、门窗洞口边框线及顶龙骨和地龙骨位置边线, 要求弹线清除, 位置准确。

5.2.3 墙基( 垫) 施工
当设计有要求时( 如厨房、卫生间等部位) , 应按设计要求做C20细石素混凝土墙基, 做墙基时应支模, 细石混凝土应振捣密实。

5.2.4 固定顶龙骨和地龙骨
沿已放好的隔墙位置线固定顶龙骨和地龙骨, 用膨胀螺栓固定, 固定点间距不大于600mm, 龙骨对接应保持平直。

5.2.5 固定边框龙骨
沿弹线位置固定边框龙骨, 龙骨的边线应与弹线重合。

龙骨的端部应固定, 固定点间距不大于1000mm, 固定应牢固。

边框龙骨与基体之间应按设计要求安装密封条。

5.2.6 竖龙骨分档
根据隔墙放线门洞口位置, 在安装顶、地龙骨后, 按石膏面板的规格分档, 不足模数的分档应避开门洞框边第一块罩面板位置, 使破边石膏罩面板不在靠洞框处。

龙骨间距按设计布置。

设计无要求时, 其间距可按板宽确定, 如板宽为900mm\1200mm时, 其间距分别为453mm、 603mm。

5.2.7 安装竖向龙骨
按分档位置安装竖龙骨, 竖龙骨上下两端插入顶龙骨及地龙骨, 调整垂直及定位准确后, 用拉铆钉固定; 靠墙、柱边龙骨用射钉或木螺丝与墙、柱固定。

5.2.8 安装门、窗框
根据设计要求和放线位置, 将隔墙的门窗洞口框安装好。

5.2.9 安装附加龙骨
门窗或特殊节点处, 应根据设计要求安装附加龙骨, 安装应符合设计要求。

5.2.10 安装横向通贯龙骨
根据设计要求, 隔墙高度大于3m时应加横向通贯龙骨, 采向拉铆钉或螺栓固定。

高度3m以下设1道通贯龙骨, 超过3m时, 每隔1.2m设置1道, 3~5m 设置两道, 5m以上设置3道。

5.2.11 电气铺管、安附墙设备
按设计图纸要求预埋管道和附墙设备, 要求与龙骨的安装同步进行, 或在另一面石膏板封板前进行, 并采取局部加强措施, 牢固固定。

电气设备专业在墙中铺设管线时, 应避免切断横、竖向龙骨, 同时避免在沿墙下端设置管线。

接线盒四周应用密封膏封严。

5.2.12 安装石膏罩面板
安装一侧的石膏板, 应从门口处开始, 无门洞口的墙体由墙的一端开始, 石膏板宜竖向铺设( 曲面墙宜横向铺设) , 长边( 即包封边) 接缝应落在竖龙骨上, 隔墙两侧的石膏板应错缝排列, 隔声墙的底板与面板应错缝排列。

石膏板的固定顺序, 从板的中间向两边固定, 石膏板与龙骨固定一般用十字头自攻螺钉固定, 自攻螺钉固定时, 纸面石膏板必须与龙骨紧靠; 螺丝长度: 用于12mm
厚石膏板为25mm长, 用于两层12mm的石膏板为35mm长。

螺丝距石膏板边缘至少10mm, 在切割的边端至少15mm,螺帽应略埋入板内, 但不得损坏纸面。

钉面应点涂防锈漆并用石膏腻子抹平。

钉距在板的四周为250mm, 在板的中部300mm。

为避免门口上角的石膏板在接缝处出现开裂, 其两侧面板应采用刀把形板。

阳角和门窗口边应选用边角方正无损的石膏板。

隔墙下端的石膏板不能与地面直接接触, 应留有10-15mm的缝隙, 隔声墙的四周应留有5mm的缝隙, 所有缝隙用密封膏嵌严。

位于卫生间等潮湿房间的隔墙, 应采用防水石膏板, 其下端应做墙垫。

隔墙板的下端如用木踢脚板覆盖, 罩面板应离地20-30mm, 用大理石、水磨石踢脚板时, 罩面板下端与踢脚板上口齐平, 接缝严密。

5.2.13 安装填充材料
填充物可为岩棉、玻璃棉, 厚度经计算确定, 安装必须牢固, 不得松脱下垂。

安装墙体内防火、隔声、防潮填充材料, 与安装另一侧纸面石膏板同时进行。

电气插座或接线盒四周应用岩棉包裹密实。

5.2.14 安装另一面石膏罩面板:
安装墙体另一棉纸面石膏板安装方法同第一侧纸面石膏板, 其接缝应与第一侧面板错开。

安装双层纸面石膏板: 第二层板的固定方法与第一层相同, 但第二层板的接缝应与第一层错开, 不能与第一层的接缝落在同一龙骨上。

5.2.15 接缝及护角处理:
刮嵌缝腻子: 刮嵌缝腻子前先将接缝内浮尘清除干净, 刷一道50%浓度的107胶水, 用小刮刀把腻子嵌入板缝, 与板面填实刮平。

粘贴拉结带: 待嵌缝腻子凝固成形即行粘贴拉结材料, 先在接缝上薄刮一层稠度较稀的胶状腻子, 厚度为1mm, 宽度为拉结带宽, 随即粘贴接结带, 用中刮刀从上而下一个方向刮平压实, 赶出胶腻子与拉结带之间的气泡。

刮中层腻子: 拉结带粘贴后, 立即在上面再刮一层比拉结带宽80mm, 厚度1mm的中层腻子, 使拉结带埋入这层腻子中。

找平腻子: 用大刮刀将腻子填满楔形槽与板抹平。

待其凝固后, 用砂纸轻轻。
