2012—2013年度下学期《建筑施工组织与管理》期末考试题(A卷答案)班级:__________ 姓名:_________ 成绩:_________一、单项选择题(每题2分,共50分)1、建设工程进度网络计划与横道计划相比,其主要优点是能够( A )A、明确表达各项工作之间的逻辑关系B、直观表达工程进度计划的计算工期C、明确表达各项工作之间的搭接时间D、直观表示各项工作的持续时间2、在双代号网络图中,虚工作(虚箭线)表示工作之间的( C )A、停歇时间B、总时差C、逻辑关系D、自由时差3、右图双代号网络图中,引入虚工作2—3是为了表示( A )A、对A、B两项工作的代号加以区分B、A、B两项工作不能同时结束C、工作A完成后、工作B才能开始D、A、B两项工作必须同时结束4、在双代号网络图中,如果某节点既有指向它的箭线,又有背离它的箭线那么该节点称为( B )A、起点节点B、中间节点C、终点节点D、所有节点5、已知某工程双代号网络图如下图,有A、B、C、D、E五项工作组成,则E工作的紧前工作为( C )A、工作A、B B、工作B、C C、工作A、B、C D、工作D6、某分部工程双代号网络计划如右图所示,根据绘制规则要求,该图的错误为( D )A、节点编号错误B、逻辑关系颠倒C、有多个起点节点D、有多个终点节点7、某承包商承接了相邻两栋高层住宅楼的施工,这两栋楼之间由于资源(人力、材料、机械设备和资金等)调配需要而规定的先后顺序关系称为( A )A、组织关系B、工艺关系C、搭接关系D、沟通关系8、某工程双代号网络计划中关键线路有(B )A B C DEHGEDCBAECA354428GA 、1—2—6—7B 、1—2—5—6—7C 、1—2—4--5—6--7D 、1—2—4—6—7 9、已知某分部工程双代号网络图进度计划如下图所示,其关键线路为( B )A 、1—2---4---7B 、1—2—3—6—7C 、1—2—3—5--7D 、1—3—6—710、施工进度计划的调整应包括工程量的调整、工作(工序)起止时间的调整、工作关系的调整、必要的目标的调整以及( D )。

《建筑施工组织与管理》期末试卷答案

《建筑施工组织与管理》期末试卷答案

系别班级姓名学号2014—2015 学年下学期期末考试《建筑施工组织》试卷(A) 答案题号一二三四五六七八总分题分100 得分一、汉译英(每个 1 分,共 5 分)1、中国China 2 、铁路railway 3 、公路road4、建筑build 5 、测定determine二、单项选择题(每题 2 分,共 20 分)1.( A )是指从无到有,通过建设完成的工程项目。

A.新建项目B.扩建项目C.改建项目D.迁建项目2.施工时间不太长,各项投入又不太大,施工均匀、连续有规律,这是( C)A.依次施工B.平行施工C.流水施工3. 某一施工段上完成工作所用的时间,称之为( B )。

A. 流水强度B. 流水节拍C.流水步距4. 从无到有,通过建设完成的工程项目,是指(A)。

A. 新建项目B. 扩建项目C. 迁建项目5. 流水施工参数不包括( C )。

A. 空间参数B. 工艺参数C. 气象参数D. 时间参数6.将施工对象在平面或空间上划分成若干个劳动量大致相等的施工段,称为( A )。

A. 施工段B. 施工过程C. 流水强度D. 工作面7.双代号网络计划中( B)表示前面工作的结束和后面工作的开始。

A. 起始节点B. 中间节点C. 终止节点D. 虚拟节点8. 如果网络图中同时存在n 条关键线路,则n 条关键线路的持续时间之共 3 页1第页和( A )。

A. 相同B. 不相同C. 有一条最长的D. 以上都不对9. 施工组织设计的核心是( A )。

A. 施工方案B. 施工进度计划C.施工平面图D. 各种资源需要量计划10.在单位工程平面图设计的步骤中,当收集好资料后,紧接着应进行( B )的布置。

A. 搅拌站B. 垂直起重运输机C. 加工厂D. 现场运输道路三、多项选择题(每题 2 分,共 10 分)1.设计技术交底会,一般由建设单位组织,( ABD )参加。

A. 设计单位B. 施工单位C. 地质勘查单位D. 监理单位2.施工组织设计根据编制对象范围不同可分为( ABC )。

施工组织与管理期末试卷A卷答案

施工组织与管理期末试卷A卷答案

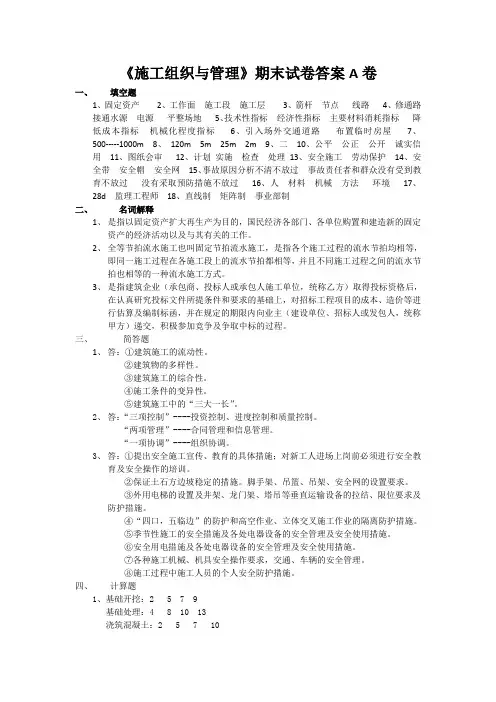

《施工组织与管理》期末试卷答案A卷一、填空题1、固定资产2、工作面施工段施工层3、箭杆节点线路4、修通路接通水源电源平整场地5、技术性指标经济性指标主要材料消耗指标降低成本指标机械化程度指标6、引入场外交通道路布置临时房屋7、500-----1000m 8、120m 5m 25m 2m 9、二10、公平公正公开诚实信用11、图纸会审12、计划实施检查处理13、安全施工劳动保护14、安全带安全帽安全网15、事故原因分析不清不放过事故责任者和群众没有受到教育不放过没有采取预防措施不放过16、人材料机械方法环境17、28d 监理工程师18、直线制矩阵制事业部制二、名词解释1、是指以固定资产扩大再生产为目的,国民经济各部门、各单位购置和建造新的固定资产的经济活动以及与其有关的工作。

2、全等节拍流水施工也叫固定节拍流水施工,是指各个施工过程的流水节拍均相等,即同一施工过程在各施工段上的流水节拍都相等,并且不同施工过程之间的流水节拍也相等的一种流水施工方式。

3、是指建筑企业(承包商、投标人或承包人施工单位,统称乙方)取得投标资格后,在认真研究投标文件所提条件和要求的基础上,对招标工程项目的成本、造价等进行估算及编制标函,并在规定的期限内向业主(建设单位、招标人或发包人,统称甲方)递交,积极参加竞争及争取中标的过程。

三、简答题1、答:①建筑施工的流动性。

②建筑物的多样性。

③建筑施工的综合性。

④施工条件的变异性。

⑤建筑施工中的“三大一长”。

2、答:“三项控制”----投资控制、进度控制和质量控制。

“两项管理”----合同管理和信息管理。

“一项协调”----组织协调。

3、答:①提出安全施工宣传、教育的具体措施;对新工人进场上岗前必须进行安全教育及安全操作的培训。

②保证土石方边坡稳定的措施。

脚手架、吊篮、吊架、安全网的设置要求。

③外用电梯的设置及井架、龙门架、塔吊等垂直运输设备的拉结、限位要求及防护措施。

④“四口,五临边”的防护和高空作业、立体交叉施工作业的隔离防护措施。

《建筑施工组织》试题A卷及答案

《建筑施工组织》试题A卷及答案

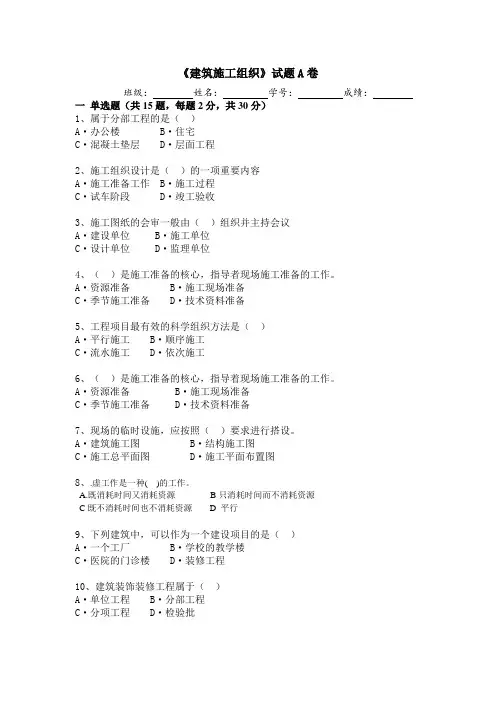

《建筑施工组织》试题A卷班级:姓名:学号:成绩:一单选题(共15题,每题2分,共30分)1、属于分部工程的是()A·办公楼 B·住宅C·混凝土垫层 D·层面工程2、施工组织设计是()的一项重要内容A·施工准备工作 B·施工过程C·试车阶段 D·竣工验收3、施工图纸的会审一般由()组织并主持会议A·建设单位 B·施工单位C·设计单位 D·监理单位4、()是施工准备的核心,指导者现场施工准备的工作。

A·资源准备 B·施工现场准备C·季节施工准备 D·技术资料准备5、工程项目最有效的科学组织方法是()A·平行施工 B·顺序施工C·流水施工 D·依次施工6、()是施工准备的核心,指导着现场施工准备的工作。

A·资源准备 B·施工现场准备C·季节施工准备 D·技术资料准备7、现场的临时设施,应按照()要求进行搭设。

A·建筑施工图 B·结构施工图C·施工总平面图 D·施工平面布置图8、.虚工作是一种()的工作。

A.既消耗时间又消耗资源B只消耗时间而不消耗资源C既不消耗时间也不消耗资源D_平行9、下列建筑中,可以作为一个建设项目的是()A·一个工厂 B·学校的教学楼C·医院的门诊楼 D·装修工程10、建筑装饰装修工程属于()A·单位工程 B·分部工程C·分项工程 D·检验批11、施工组织设计是用以指导施工项目进行施工准备和正常施工的基本( )文件。

A.施工技术管理 B、技术经济C.施工生产 D、生产经营12、施工组织设计是用以指导施工项目进行( )的基本技术经济文件。

施工组织与管理期末试卷

施工组织与管理期末试卷

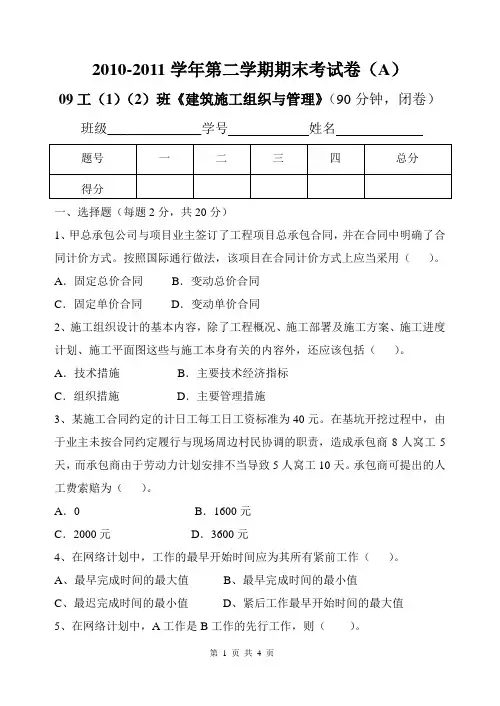

2010-2011学年第二学期期末考试卷(A)09工(1)(2)班《建筑施工组织与管理》(90分钟,闭卷)班级______________学号姓名一、选择题(每题2分,共20分)1、甲总承包公司与项目业主签订了工程项目总承包合同,并在合同中明确了合同计价方式。

按照国际通行做法,该项目在合同计价方式上应当采用()。

A.固定总价合同B.变动总价合同C.固定单价合同D.变动单价合同2、施工组织设计的基本内容,除了工程概况、施工部署及施工方案、施工进度计划、施工平面图这些与施工本身有关的内容外,还应该包括()。

A.技术措施B.主要技术经济指标C.组织措施D.主要管理措施3、某施工合同约定的计日工每工日工资标准为40元。

在基坑开挖过程中,由于业主未按合同约定履行与现场周边村民协调的职责,造成承包商8人窝工5天,而承包商由于劳动力计划安排不当导致5人窝工10天。

承包商可提出的人工费索赔为()。

A.0 B.1600元C.2000元D.3600元4、在网络计划中,工作的最早开始时间应为其所有紧前工作()。

A、最早完成时间的最大值B、最早完成时间的最小值C、最迟完成时间的最小值D、紧后工作最早开始时间的最大值5、在网络计划中,A工作是B工作的先行工作,则()。

A、工作B是工作A的后续工作,同时也是紧后工作B、工作B是工作A的后续工作,但不一定是紧后工作C、工作B不是工作A的后续工作,但可能是紧后工作D、工作B是工作A的紧后工作6、网络图中()的节点称为起点节点。

A、只有箭尾指向它B、只有箭头指向它C、既有箭尾指向又有箭头指向它D、编号为17、建筑施工的流动性是由于建筑产品的()决定的。

A、固定性B、多样性C、庞体性D、复杂性8、组织流水施工时,m与n的关系应为()。

A、m<nB、m=n C 、m>n D m≥n9、双代号网络图的三要素是指()。

A.节点、箭杆、工作作业时间B.紧前工作、紧后工作、关键线路C.节点、箭线、线路D.工期、关键线路、非关键线路10、在流水施工横道图中横坐标表示流水施工的()。

建筑施工组织与管理A卷参考答案

建筑施工组织与管理A卷参考答案

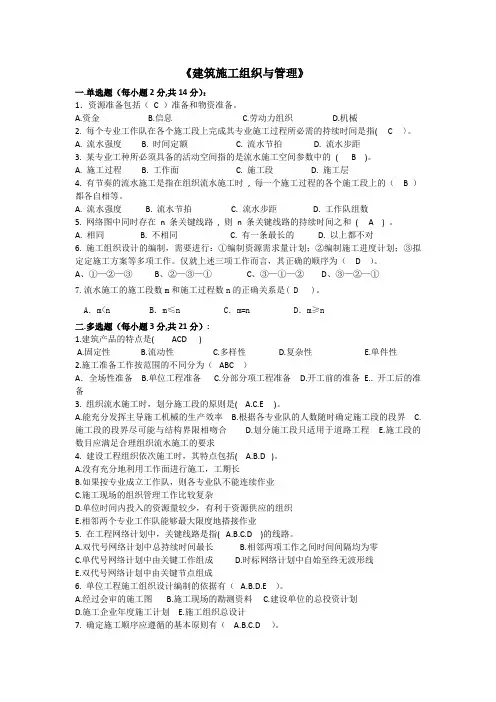

《建筑施工组织与管理》一.单选题(每小题2分,共14分):1.资源准备包括(C )准备和物资准备。

A.资金B.信息C.劳动力组织D.机械2. 每个专业工作队在各个施工段上完成其专业施工过程所必需的持续时间是指( C 〉。

A. 流水强度B. 时间定额C. 流水节拍D. 流水步距3. 某专业工种所必须具备的活动空间指的是流水施工空间参数中的( B )。

A. 施工过程B. 工作面C. 施工段D. 施工层4. 有节奏的流水施工是指在组织流水施工时, 每一个施工过程的各个施工段上的( B )都各自相等。

A. 流水强度B. 流水节拍C. 流水步距D. 工作队组数5. 网络图中同时存在n 条关键线路, 则n 条关键线路的持续时间之和( A ) 。

A. 相同B. 不相同C. 有一条最长的D. 以上都不对6. 施工组织设计的编制,需要进行:①编制资源需求量计划;②编制施工进度计划;③拟定定施工方案等多项工作。

仅就上述三项工作而言,其正确的顺序为( D )。

A、①—②—③B、②—③—①C、③—①—②D、③—②—①7.流水施工的施工段数m和施工过程数n的正确关系是( D )。

A.m<n B.m≤n C.m=n D.m≥n二.多选题(每小题3分,共21分):1.建筑产品的特点是( ACD )A.固定性B.流动性C.多样性D.复杂性E.单件性2.施工准备工作按范围的不同分为(ABC )A.全场性准备 B.单位工程准备 C.分部分项工程准备 D.开工前的准备E.. 开工后的准备3. 组织流水施工时,划分施工段的原则是( A.C.E )。

A.能充分发挥主导施工机械的生产效率B.根据各专业队的人数随时确定施工段的段界C.施工段的段界尽可能与结构界限相吻合D.划分施工段只适用于道路工程E.施工段的数目应满足合理组织流水施工的要求4. 建设工程组织依次施工时,其特点包括( A.B.D )。

A.没有充分地利用工作面进行施工,工期长B.如果按专业成立工作队,则各专业队不能连续作业C.施工现场的组织管理工作比较复杂D.单位时间内投入的资源量较少,有利于资源供应的组织E.相邻两个专业工作队能够最大限度地搭接作业5. 在工程网络计划中,关键线路是指( A.B.C.D )的线路。

《施工组织与管理》期末试卷及答案

《施工组织与管理》期末试卷及答案

《施工组织与管理》期末试题及答案一、填空题(每空1分,共20分)1.建筑施工程序一般包括、、、、五个阶段。

2.施工组织设计按编制对象的不同分为、和三种。

3.流水参数包括、、三类。

4.绘制网络图的基本要求是、、和等。

5.施工方案的定量分析指标主要有、、、和等。

二、单项选择题(每题2分,共10分)1、单位工程施工组织设计编制的对象是( )A.建设项目B.单位工程C.分部工程D.分项工程2、下列哪项是属于工程技术经济条件调查内容( )A.地形图B.工程水文地质C.交通运输D.气象资料3、最理想的流水组织方式是( )A.等节拍流水B.异节拍流水C.无节奏流水D.依次流水4、双代号网络图和单代号网络图的最大区别是( )A.节点编号不同B.表示工作的符号不同C.使用范围不同D.参数计算方法不同5、编制单位工程施工平面图时,首先确定( )位置。

A.仓库B.起重设备C.办公楼D.道路三、多项选择题(将正确答案的编号填入括弧中,完全选对才得分,否则不得分,每小题4分,共20分)1、建设项目投资决策阶段的主要工作是( )A.可行性研究B.估算和立项C.设计准备D.选择建设地点E.经济分析2、流水施工的工艺参数主要包括( )A.施工过程B.施工段C.流水强度D.施工层E.流水步距3、单代号网络图的特点是( )A.节点表示工作B.用虚工序C.工序时间注在箭杆上D.用箭杆表示工作的逻辑关系E.不用虚工序4、多层混合结构民用房屋的施工特点是( )A.土石方工程量大B.装饰工程量大C.构件预制量大D.砌砖工程量大E.便于组织流水施工5、施工平面图设计的依据主要包括( )A.当地自然条件资料B.技术经济条件资料C.设计资料D.主要施工方案E.施工进度计划四、解释下列技术名词的含义(每题4分:共16分)1.流水步距2.施工段3.线路4.单位工程施工程序五、简答题(每题5分,共10分)1.试述无节奏流水施工的主要特点。

2.单位工程施工平面图设计的内容有哪些?六、计算题(共24分)1.某分部工程有五个施工过程,四个施工段,各施工过程在各施工段上的工作持续(10分)2.根据下表数据,绘制双代号网络图,用图上计算法计算时间参数,并指出关键线路和工期?(14分)南通纺院《施工组织与管理》试卷2一、填空题(每空1分,共20分)1.工程项目施工准备工作一般包括、、、、等,其中是施工准备的核心。

建筑施工组织期末考试试题

建筑施工组织期末考试试题

建筑施工组织期末考试试题一、单项选择题(每题2分,共20分)1. 建筑施工组织设计的主要依据不包括以下哪一项?A. 施工图纸B. 施工组织设计规范C. 施工合同D. 施工队伍的技术水平2. 在施工过程中,以下哪项不是施工组织设计的主要任务?A. 确定施工方案B. 制定施工进度计划C. 进行成本核算D. 编制施工资源计划3. 施工组织设计中,施工方案的选择应遵循的原则不包括以下哪一项?A. 技术先进B. 经济合理C. 操作简便D. 忽视安全4. 施工进度计划的编制应遵循以下哪项原则?A. 先难后易B. 先易后难C. 先重后轻D. 先轻后重5. 施工资源计划的编制不包括以下哪一项?A. 劳动力计划B. 材料计划C. 资金计划D. 施工设备计划二、判断题(每题2分,共20分)1. 施工组织设计是施工项目管理的重要组成部分,对施工过程的顺利进行起着决定性作用。

(对)2. 施工组织设计的主要目的是确保施工质量和施工安全。

(错)3. 施工方案的选择应充分考虑施工队伍的技术水平和施工设备的实际状况。

(对)4. 施工进度计划的编制应以施工图纸为依据,而不需要考虑施工队伍的实际情况。

(错)5. 施工资源计划的编制应以施工进度计划为基础,合理分配施工资源。

(对)三、简答题(每题10分,共30分)1. 简述施工组织设计在建筑施工中的作用。

2. 描述施工进度计划编制的一般步骤。

3. 阐述施工资源计划编制时需要考虑的主要因素。

四、案例分析题(共30分)某建筑施工项目,施工图纸已经确定,施工合同也已经签订。

施工队伍的技术水平较高,施工设备齐全。

请根据以上信息,为该项目编制一份施工组织设计大纲,并说明施工方案选择的理由。

施工组织设计大纲:1. 项目概况2. 施工方案选择3. 施工进度计划4. 施工资源计划5. 施工质量控制措施6. 施工安全保障措施7. 施工环境保护措施8. 施工组织管理措施施工方案选择的理由:1. 考虑到施工队伍的技术水平较高,可以选择技术先进的施工方案,以提高施工效率和施工质量。

《建筑施工组织与管理》考试试卷及全部标准答案

《建筑施工组织与管理》考试试卷及全部标准答案
)11.网络计划工期优化的方法之一是将各项工作持续时间压缩。
)12.有时间坐标的网络图既适用于双代号网络,也可用于单代号网络。 )13.关键线路上的工作都是关键工作,非关键线路上的工作都是非关键工作。 )14.若工作的进度偏差小于自由时差,说明此对后续工作无影响,原计划可不作调
整。
6.技术交底:
得分
25.双代号网络中的箭线表达( )。
A.施工工序的虚与实
B.施工工序名称
C.施工工序时间
D.施工工序间的逻辑关系
得分
阅卷人
二. 多选题 (每小题2分,共10分)
题号
1
2
3
4
5
答案
1.网络计划中工作之间的逻辑关系包括( )。
A.工艺关系B.组织关系C.生产关系D.技术关系E.协调关
2.组织流水的基本条件是( )。
5.网络计划中的虚工作即不消耗资源, 。
6.工作的逻辑关系是指工作的工艺关系和
7.单位工程施工组织设计是由项目技术负责人负责编制; 分部分项工程施工组织设计是由 负责编制
A.划分施工段
B.划分施工过程
C.施工过程数大于施工段数
D.组织独立的施工班组E.必须连续均衡的施工
3.下列描述中,属于全等节拍流水的基本特点的是( )。
A.各施工过程的流水节拍均相等
B.各施工作业队都能够实现连续均衡施工,施工段有空闲
C.施工过程数与专业队数相等
D.流水步距均相等
题号
1
2
3
4
5
6
7
C.
时间定额
D.
施工过程数
8.在下列组织施工的方式中,工期最短的是(
)。
A.依次施工
B.平行施工

施工组织与管理考试试卷及答案(共两套)

施工组织与管理考试试卷及答案(共两套)

工民建专业《施工组织与管理》期末考试试题(A)卷班级姓名得分一、单项选择题(每题1分,计35分)1、建设工程项目管理的核心单位是()。

A、设计单位B、施工单位C、建设单位D、监理单位2、建设工程项目管理最重要的任务是()A、质量管理B、安全管理C、进度管理D、合同管理3、建设工程项目管理学的非常重要的基础理论学科是()A、系统论B、控制论C、组织论D、信息论4、指导建设工程项目管理的纲领性文件是()A、建设工程项目管理计划B、建设工程项目管理策划C、建设工程项目管理筹划D、建设工程项目管理规划5、业主方委托咨询公司与业主方人员共同进行项目管理,项目经理的委派方应是()A、业主方B、咨询方C、总承包方D、哪方均可6、项目管理的最基本的方法论是()A、系统论B、动态控制C、组织论D、全面管理7、项目经理是()A、执业资格B、工作岗位名称C、法定代表人D、专业人士名称8、实施注册建造师以后,取消的是()A、项目经理B、项目经理的岗位C、项目经理的资质核准D、项目经理责任制9、建设工程总承包的基本出发点是()A、实现建设生产过程的组织集成化B、形成联合体或合作体C、组建建设集团D、实现一条龙生产10、旁站监理时,发现施工企业有违反强制性标准行为的,监理人员有权()A、责令施工企业停止施工B、报告监理工程师下达局部暂停施工令C、责令施工企业立即整改D、报告总监理工程师采取措施11、DM、PM、FM三者的最后发展趋势是()A、联合化B、集成化C、信息化D、统一化12、风险量指()A、风险发生的概率B、损失的不确定性C、损失量发生的概率D、发生的损失量13、由于工程变更引起的新工程量清单项目,其综合单价应()A、按合同的综合单价确定B、按合同中类似工程的综合单价确定C、由承包人确定D、由承包人提出、发包人确认14、容易被各方接受的工程变更的单价是()A、协商单价B、合同中类似于变更工程的单价C、合同中的单价D、按FIDIC条件确定的单价15、以下关于索赔费用的主要组成部分的正确说法是()A、同工程款的计价内容相同B、同工程款的计价内容相似C、按国际惯例D、与工程款的计价内容不同16、以下不可以索赔的材料费是()A、由于索赔事项实际用量超过计划用量而增加的材料费B、客观原因材料大幅度上涨C、仓库漏水使水泥受损D、工程师指令停工期间材料价格上涨和超期储存费用17、以下不可以索赔利润的是()引起的索赔A、工程暂停B、工程范围变更C、文件有缺陷或技术性的错误D、业主未能提供场地18、可以计算窝工费的索赔的是()A、租赁设备的台班费B、租赁设备的台班折旧费C、自有设备的台班费D、自有设备的台班折旧费19、工程索赔中最常用的一种方法是()A、总费用法B、修正总费用法C、实际费用法D、测算法20、发包人预付工程款的时间应不迟于()A、开工前7天B、开工之日当天C、开工后7天D、开工后14天21、承包人向发包人递交工程结算报告应在工程竣工验收报告经发包人认可后()A、7天内B、14天内C、21天内D、28天内22、偏差分析法中,最常用的是()A、横道图法B、表格法C、曲线法D、公式法23、因素分析法的排列准则是()A、先相对数后绝对数,先实物量后价值量B、先绝对数后相对数,先价值量后实物量C、先相对数后绝对数,先价值量后实物量D、先绝对数后相对数,先实物量后价值量24、不是成本控制依据的是()A、工程承包合同、B、偏差分析法C、施工成本计划D、工程变更25、横道计划的优点是()A、逻辑关系清楚B、适应大进度计划系统C、一目了然D、利于抓住关键26、表示工人工作面转移的逻辑关系是()A、组织关系B、工艺关系C、先后关系D、衔接关系27、节点的最早时间表示()A、内向工作的最早完成时间B、外向工作的最早开始时间C、内向工作的最迟完成时间D、外向工作的最迟开始时间28、网络计划的关键工作是()A、总时差为零的工作B、自由时差为零的工作C、总时差为最小的工作D、自由时差为最小的工作29、工作A、B为前后衔接的两项工作,A工作的最早开始时间是5,持续时间是4;B工作的最早完成时间是16,持续时间是2,A工作的自由时差是()A、4B、5C、6D、730、会议是进度控制的()A、管理措施B、技术措施C、组织措施D、经济措31、大型建设工程项目总进度目标论证的核心工作是()A、召集会议B、专家评估C、项目策划D、编制总进度纲要32、建设工程项目总进度目标论证工作是()项目管理的任务A、业主方B、总承包方C、监理方D、设计方33、以下关于质量控制的说法正确的是()。

《建筑施工组织与管理 》期末试卷答案

《建筑施工组织与管理 》期末试卷答案

2014—2015学年下学期期末考试《建筑施工组织》试卷(A)答案一、汉译英(每个1分,共5分)1、中国China2、铁路railway3、公路road4、建筑build5、测定determine二、单项选择题(每题2分,共20分)1.(A)是指从无到有,通过建设完成的工程项目。

A.新建项目B.扩建项目C.改建项目D.迁建项目2.施工时间不太长,各项投入又不太大,施工均匀、连续有规律,这是(C)A.依次施工B.平行施工C.流水施工3.某一施工段上完成工作所用的时间,称之为( B )。

A.流水强度B.流水节拍C.流水步距4.从无到有,通过建设完成的工程项目,是指(A )。

A.新建项目B.扩建项目C.迁建项目页脚内容15.流水施工参数不包括( C )。

A.空间参数B.工艺参数C.气象参数D.时间参数6.将施工对象在平面或空间上划分成若干个劳动量大致相等的施工段,称为( A )。

A.施工段B.施工过程C.流水强度D.工作面7.双代号网络计划中( B )表示前面工作的结束和后面工作的开始。

A.起始节点B.中间节点C.终止节点D.虚拟节点8.如果网络图中同时存在n条关键线路,则n条关键线路的持续时间之和( A )。

A.相同B.不相同C.有一条最长的D.以上都不对9.施工组织设计的核心是( A )。

A.施工方案B.施工进度计划C.施工平面图D.各种资源需要量计划10.在单位工程平面图设计的步骤中,当收集好资料后,紧接着应进行( B )的布置。

A.搅拌站B.垂直起重运输机C.加工厂D.现场运输道路三、多项选择题(每题2分,共10分)1.设计技术交底会,一般由建设单位组织,(ABD )参加。

A.设计单位B.施工单位C.地质勘查单位D.监理单位2.施工组织设计根据编制对象范围不同可分为(ABC )。

A.施工组织总设计B.单位工程组织设计C.分部分项工程施工组织设计D.标前设计E.标后设计3.施工准备工作的内容一般可归为(ABC )。

《施工组织设计》期末考试A试卷(含答案)

《施工组织设计》期末考试A试卷(含答案)

期末考试试卷A 闭卷 (120分钟)科目:建筑施工组织 适用班级:一.选择题(每题2分,共20分) 1.B 2.A 3.B 4.B 5.A6.B 7.A 8.C 9.C 10.D11.C 12.B 13.A 14.D 15.A1、时间定额与产量定额的关系是________。

A.Hi=SiB.Hi ×Si =1C.Si Hi =1D.Si -Hi =0 2、建筑产品的特点不包括________。

A.结构复杂性B.空间固定性C.体型庞大性D.类型多样性3、________是将全部工程的各施工过程同时安排施工、同时完工的组织方式。

A.依次施工B.平行施工C.流水施工D.搭接施工4、相邻两专业工作队在保证施工顺序,满足连续施工,最大限度地搭接和保证工程质量要求的条件下,相继投入同一施工段的最小时间间隔,称为________。

A.流水节拍B.流水步距C.搭接时间D.间歇时间 5、________在双代号网络图中表示一项工作。

A.节点B.箭线C.线路D.时距 6、双代号时标网络图中,波形线表示________。

A.节点最早时间B.自由时差C.总时差D.工作持续时间 7、室外装饰工程一般采用________的流水施工方案。

A.自上而下B.自下而上C.自左向右D.自右向左 8、工作在通常情况下的分类不包括________。

A.实际工作B.技术间歇时间C.组织间歇时间D.虚工作9、________是指具有独立的设计文件,可以独立施工,但建成后不能单独进行生产或发挥效益的工程。

A.建设项目B.单项工程C.单位工程D.分部工程 10、空间参数包括________。

A.施工过程数B.流水强度C.工期D.施工段数 11、确定施工班组人数时,________决定班组人数下限。

A.最大工作面B.最小工作面C.最小劳动组合D.劳动组合 12、编制单位工程施工平面图时,首先确定________位置。

A.仓库B.起重机械C.办公楼D.道路 13、网络计划中________的工作,称为关键工作。

《建筑施工组织与管理 》期末试卷与答案

《建筑施工组织与管理 》期末试卷与答案

《建筑工程施工组织与管理》期末考试试卷一、单项选择(每题1分,共20分)1、施工准备工作的核心是()。

A.技术准备B.物资准备C.劳动组织准备D.施工现场准备2、建设项目进度控制的目的是通过控制以实现工程项目的()。

A.计划工期B.进度目标C.合同目标D.成本目标制3、双代号网络图中虚工作()。

A.既消耗时间,又消耗资源B.只消耗时间C.既不消耗时间,也不消耗资源D.不消耗时间,只消耗资源4、当网络图中某一非关键工作的持续时间拖延a,且大于该工作的总时差TF时,网络计划总工期将()。

A.拖延a B.拖延TF-a C.拖延TF+a D.拖延a-TF5、已知在双代号网络计划中,某工作有四项紧后工作,它们的最迟开始时间分别为第16天、第17天、第19天、第20 天、如果该工作的持续时间为6天,则其最迟开始时间为()。

A.10天B.11天C.12天D.14天6、在网络计划中,若某工作的()最小,则该工作必为关键工作。

A.总时差B.自由时差C.持续时间D.时间间隔7、目前应用进度计划编制的各种商品软件,其设计所依据的原理是()。

A.动态控制B.网络计划技术C.横道图D.流水施工8、流水施工横道计划能够明确的表达()。

A.工作之间的逻辑关系B.工作之间的搭接关系C.工作开始和完成的时间D.关键线路9、进度计划的执行过程中,应重点分析该工作的进度()来判断工作进度,判断对计划工期产生的影响。

A.拖延与相应费用的关系B.拖延值是否大于该工作的自由时差C.拖延与相应质量的关系D.拖延值是否大于该工作总时差10、有A、B两项连续过程,其最早开始时间分别为4天、10天,其持续时间分别为4天、5天;则A的自由时差为()天。

A.6 B.2 C.4 D.011、在双代号网络计划中,M工作的ES=12天,LS=15天,D=6天;M后有三项紧后过程,它们的最早开始时间分别是21天、24天、28天,则M工作的自由时差为()天。

A.3 B.1 C.4 D.812、某工作C有两项紧前工作A、B,其持续时间A=3天,B=4天,其最早开始时间相应为5天和6天,C工作的最迟开始时间为10天,则C的总时差为( )天。

建筑施工组织试题和答案解析4套

建筑施工组织试题和答案解析4套

《建筑施工组织》考试试题(A卷)一、填空题(每空1分,共20分)1、施工组织设计按编制时间的不同分为和2、建筑施工的特点主要有、、、、。

3、施工现场计量工作包括、和。

4、施工现场成品保护措施用四个字归纳为。

5、建筑工程资料分为、、三种保管期限。

6、建设单位在建设工程竣工后个月内,向城建档案馆报送一套完整的原件工程档案。

7、施工过程中的工序检查执行“三检制”,“三检制”指是。

8、质量检查的量测法归纳为四个字:。

9、常用的组织施工方式有施工三种。

10、流水施工基本参数按作用性质的不同一般可分为、、三种。

二、单项选择题(本大题共20小题,每小题1分,共 20分)在每小题列出的四个备选项中只有一个是最符合题目要求的,请将其代码填写在题后的括号内。

错选、多选或未选均无分。

1、流水施工的横道图计划能够正确表达【】A、工作之间的逻辑关系B、关键工作C、关键线路D、工作开始时间和完成时间2、时标网络图中,从始至终不出现【】的线路为关键线路。

A、横向虚线B、横向波形线C、竖向虚线D、竖向波形线3、网络计划中的虚工作【】。

A、既消耗时间,又消耗资源B、只消耗时间,不消耗资源C、既不消耗时间,也不消耗资源D、不消耗时间,只消耗资源4、单位工程由分包单位施工完成后,应将工程有关资料交【】。

A、建设单位B、监理单位C、工程质量监督机构D、总包单位5、图纸会审纪要应由【】整理,与会各方会签。

A、设计单位B、施工单位C、建设单位D、监理单位6、质量控制点应抓住影响【】施工质量的主要因素设置。

A、单位工程B、分部工程C、分项工程D、工序7、在工程网络计划执行过程中,监理工程师检查实际进度时发现只有某工作进度拖延X,且X已超过该工作的自由时差,则【】。

A、不影响其后续工作和工程总工期B、不影响其后续工作但影响工程总工期C、影响其后续工作,可能影响工程总工期D、影响其后续工作和工程总工期8、已知工程网络计划中某工作的自由时差为3天,总时差为6天。

建筑施工组织与管理期末考试试卷a卷(15造价3)

建筑施工组织与管理期末考试试卷a卷(15造价3)

广州市市政职业学校2015~2016 学年第一学期期末考试卷(A)课程:建筑施工组织与管理命题教师:甘涛考试形式(开卷,考查)时间:90 分钟部经管班级15造价 3 班学号姓名一、填空题(每空1分,共20分)。

1.建设项目按其复杂程度由高到低可以分为单项工程、单位工程、分部工程和分项工程。

3.建筑流水施工的表达形式主要有横道图和网络图两种。

5.双代号网络图是由工作、节点、和线路三个要素组成。

8.流水施工参数按其性质的不同可分为:异节奏、等节奏。

10.双代号网络图由箭线、节点、线路三个基本要素构成。

11.多层砖混结构的施工顺序按施工阶段划分,一般可以分为基础、主体结构和屋面及装修与房屋卫生设备安装三个阶段。

14.施工项目进度控制的方法主要是规划、控制和协调。

二、单项选择题(每题2分,10题,共20分)。

1、施工组织设计是用以指导施工项目进行施工准备和正常施工的基本( B )文件。

A、施工技术管理B、技术经济C、施工生产D、生产经营3、施工过程的连续性是指施工过程各阶段、各工序之间在( A )具有紧密衔接的特性。

A、在时间上B、空间上C、工序上D、阶段上5、工程项目施工总成本由直接成本和间接成本两部分组成,随着工期的缩短,会引起( B )。

A、直接成本和间接成本同时增加B、直接成本增加和间接成本减少C、直接成本和间接成本同时减少D、间接成本增加和直接成本减少7、在双代号网络图中工作i—j中i和j的大小关系是( C )A、i=jB、i>jC、i<jD、i和j大小关系不能确定9、工程网络计划执行过程中,如果某项工程的实际进度拖延的时间等于总时差,则该工作( A )A、不会影响其紧后工作的最迟开始B、不会影响其后续工作的正常进行C、必定影响其紧后工作的最早开始D、必定影响其后续工作的最早开始12、双代号网络图中的虚工作( B )。

A.不占用时间,但消耗资源B.不占用时间,不消耗资源C.既占用时间,又消耗资源D.占用时间,不消耗资源14、图纸会审工作一般应由 A 单位计算,并正式行文。

建筑施工组织试卷及答案4套

建筑施工组织试卷及答案4套

《建筑施工组织》考试试题(A卷)一、填空题(每空 分,共 分)、施工组织设计按编制时间的不同分为 和、建筑施工的特点主要有 、 、 、 、 。

、施工现场计量工作包括 、 和 。

、施工现场成品保护措施用四个字归纳为 。

、建筑工程资料分为 、 、 三种保管期限。

、建设单位在建设工程竣工后 个月内,向城建档案馆报送一套完整的原件工程档案。

、施工过程中的工序检查执行“三检制”,“三检制”指是 。

、质量检查的量测法归纳为四个字: 。

、常用的组织施工方式有 施工三种。

、流水施工基本参数按作用性质的不同一般可分为 、 、三种。

二、单项选择题(本大题共 小题,每小题 分,共 分)在每小题列出的四个备选项中只有一个是最符合题目要求的,请将其代码填写在题后的括号内。

错选、多选或未选均无分。

、流水施工的横道图计划能够正确表达【 】✌、工作之间的逻辑关系 、关键工作、关键线路 、工作开始时间和完成时间、时标网络图中,从始至终不出现【 】的线路为关键线路。

✌、横向虚线 、横向波形线 、竖向虚线 、竖向波形线、网络计划中的虚工作【 】。

✌、既消耗时间,又消耗资源、只消耗时间,不消耗资源、既不消耗时间,也不消耗资源、不消耗时间,只消耗资源、单位工程由分包单位施工完成后,应将工程有关资料交【 】。

✌、建设单位 、监理单位 、工程质量监督机构 、总包单位、图纸会审纪要应由【 】整理,与会各方会签。

✌、设计单位 、施工单位 、建设单位 、监理单位、质量控制点应抓住影响【 】施工质量的主要因素设置。

✌、单位工程 、分部工程 、分项工程 、工序、在工程网络计划执行过程中,监理工程师检查实际进度时发现只有某工作进度拖延✠,且✠已超过该工作的自由时差,则【 】。

✌、不影响其后续工作和工程总工期、不影响其后续工作但影响工程总工期、影响其后续工作,可能影响工程总工期、影响其后续工作和工程总工期、已知工程网络计划中某工作的自由时差为 天 ,总时差为 天。

建筑施工组织与管理试卷A

建筑施工组织与管理试卷A

成都市建筑中等专业学校2009-2010下学期中专班《建筑施工组织与管理》期末考试 A 卷考试时间:120分钟 总分:100分 共4页 闭卷一、选择题(2分/空,共10分)1、建筑产品的多样性是( )A 、建筑生产的特点B 、建筑产品的特点C 、经营管理的特点D 、生产过程的特点2、建筑生产的流动性是由于建筑产品的( )造成的。

A 、周期长B 、固定性C 、多样性D 、体积庞大 3、下面不属于建设项目特征的选项是:( )。

A 、一次性B 、目标的明确性C 、项目的整体性D 、项目的多样性 4、以下属于流水施工参数空间参数的是:( )。

A 、施工段数B 、流水节拍C 、流水步距D 、流水强度 5、下列双代号网络图中( )是正确的。

二、填空题(1分/空,共30分)1、流水施工的表达方式有: 和 两种。

2、施工准备工作包括: 、 、 、及 五个方面。

3、单位施工组织设计主要包括 、 、 、 、 、 、 等内容。

4、根据建设项目分解管理的需要,建设项目由单项工程、 、 、 及检验批组成。

5、流水施工的组织方式有: 、 及 等三种方式。

6、双代号网络图中六个主要的时间参数分别是:最早开始时间、 、 、 总时差和自由时差。

7、双代号网络图中关键线路上的工作称为: ,关键工作的 最小。

8、在全等节拍流水施工中流水步距等于 。

9、某工程有A 、B 、C 三个施工过程,每个施工过程划分为四个施工段 ,设Ta=2天,Tb=4天,Tc=6天。

若该工程采用平行施工组织方式则工期为 ;若采用依次施工则工期又该为 。

10、接填空题9题内容,若该工程采用流水施工组织方式,我们应该采用 流水施工组织方式。

三、解释下列名词的含义(5分/题,共10分)1、建设项目2、流水节拍教学班: 姓名:准考证号码: 密 封线考生答题不要过此线四、计算题(25分/题,共 50分)1、已知某分部分项工程的流水节拍为T1=T2=T3=4天,其中T2与T3之间技术停歇时间为2天,有2个施工层,层间技术间歇时间为2天。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

广州市市政职业学校
2015~2016 学年第一学期期末考试卷(A)课程:建筑施工组织与管理命题教师:甘涛
考试形式(开卷,考查)时间:90 分钟
部经管班级15造价 3 班学号姓名
一、填空题(每空1分,共20分)。

1.建设项目按其复杂程度由高到低可以分为单项工程、单位工程、分部工程和分项工程。

3.建筑流水施工的表达形式主要有横道图和网络图两种。

5.双代号网络图是由工作、节点、和线路三个要素组成。

8.流水施工参数按其性质的不同可分为:异节奏、等节奏。

10.双代号网络图由箭线、节点、线路三个基本要素构成。

11.多层砖混结构的施工顺序按施工阶段划分,一般可以分为基础、主体结构和屋面及装修与房屋卫生设备安装三个阶段。

14.施工项目进度控制的方法主要是规划、控制和协调。

二、单项选择题(每题2分,10题,共20分)。

1、施工组织设计是用以指导施工项目进行施工准备和正常施工的基本( B )文件。

A、施工技术管理
B、技术经济
C、施工生产
D、生产经营
3、施工过程的连续性是指施工过程各阶段、各工序之间在( A )具有紧密衔接的特性。

A、在时间上
B、空间上
C、工序上
D、阶段上
5、工程项目施工总成本由直接成本和间接成本两部分组成,随着工期的缩短,会引起( B )。

A、直接成本和间接成本同时增加
B、直接成本增加和间接成本减少
C、直接成本和间接成本同时减少
D、间接成本增加和直接成本减少
7、在双代号网络图中工作i—j中i和j的大小关系是( C )
A、i=j
B、i>j
C、i<j
D、i和j大小关系不能确定
9、工程网络计划执行过程中,如果某项工程的实际进度拖延的时间等于总时差,则该工作( A )
A、不会影响其紧后工作的最迟开始
B、不会影响其后续工作的正常进行
C、必定影响其紧后工作的最早开始
D、必定影响其后续工作的最早开始
12、双代号网络图中的虚工作( B )。

A.不占用时间,但消耗资源B.不占用时间,不消耗资源
C.既占用时间,又消耗资源D.占用时间,不消耗资源
14、图纸会审工作一般应由 A 单位计算,并正式行文。

A.建设
B.设计
C.施工
D.城建
16、下面几个施工项目中( C )工程适合安排在冬期施工
A.外装修
B.屋面防水
C.吊装
D.土方
17、某教学大楼外墙抹灰有白色水刷石、浅绿色马赛克、彩色干粘石三种做法,其每层工程量分别为48㎡、85㎡、124㎡,则其综合产量定额为( B )
A.4.52㎡/工日
B.3.37㎡/工日
C.2.45㎡/工日
D.5.56㎡/工日
20、拟定施工技术方案的前提条件,应确保( B )
A、操作方便
B、技术可行
C、经济合理
D、施工安全
三、问答题(每题8分,共40分)。

1、简述施工现场准备工作的主要内容。

答:(1)做好施工场地的控制网测量(2)搞好“三通一平”(3)做好施工现场的补充勘探(4)建造临时设施(5)安装、调试施工机具(6)做好建筑构(配)件、制品和材料的储存和堆放(7)及时提供建筑材料的试验申请计划(8)做好冬雨季施工安排(9)进行新技术项目的试制和试验(10)设置消防、保安设施
2、组织施工有哪几种方式?试述各自的特点。

答:通常组织施工时有依次施工、平行施工和流水施工三种方式。

依次施工也称顺序施工,是将施工项目分解成若干个施工过程,按照一定的施工顺序,前一个施工过程完成后,后一个施工过程才开始施工;或前一个施工段完成后,后一个施工段才开始施工。

平行施工组织方式是全部工程任务的各施工段同时开工、同时完成的一种施工组织方式。

流水施工组织方式就是指所有的施工过程按一定的时间间隔依次投入施工,各个施工过程陆续开工、陆续竣工,使同一施工过程的施工队伍保持连续、均衡施工,不同的施工过程尽可能平行搭接施工的组织方式。

3、单位工程施工进度计划的编制步骤?
答:(1)施工项目的划分(2)计算工程量及套用施工定额(3)确定劳动量和机械台班数量(4)选择工作班制(5)确定各施工项目的工作持续时间(6)初排施工进度(7)施工进度计划的检查与调整(8)施工进度计划的审核
5、多层混合结构民用房屋的施工特点及施工阶段是什么?
答案:P65
6、施工项目管理组织机构设置的原则有哪些?
答案:目的性原则、精干高效原则、管理跨度与管理层次统一的原则、业务系统化原则、弹性和流动性原则
四、计算题(每题10分,2题,共20分)。

1、某工程的流水节拍如表1所示,试计算流水步距和工期并绘制流水施工进度表。

(10分)
答案:累加数列
3 7 9 11;3 5 8 10;
4
5 8 10
流水步距:A与B:4天; B与C:3天
工期:4+1+3+2+4+3=17天。

横道计划图略。

3、已知工作之间的逻辑关系如表2所示,试绘制其双代号网络计划图。

(10分)
答案:。
