防水施工碰到的问题及解决方案1、存在问题:沿沟底或预制檐沟的接头处,屋面与天沟交接处裂缝,沟底渗漏水。
原因分析:天沟、檐沟的结构变形,温差变形导致裂缝,防水构造层不符合要求,水落口杯直径太小或堵塞造成溢水、漏水。
预控措施或方法:沟内防水层施工前,先检查预制天沟的接头和屋面基层结合处的灌缝是否严密和平整,水落口杯要安装好,排水坡度不宜小于1%,沟底阴角要抹成圆弧,转角处阳角要抹成钝角,用与卷材同性质的涂膜做防水加强层,沟与屋面交接处空铺宽为200mm的卷材条,防水卷材必需铺到天沟外邦顶面。
见下图做法。
1—防水层;2—附加层;3—密封材料;4—干铺卷材2、存在问题:屋面山墙、女儿墙泛水处渗漏。
原因分析:1)材料收头构造不合理,卷材张口没有订牢,封口处未用密封材料密封或封闭不严。
2)女儿墙压顶板抹灰层开裂,雨水沿墙面进入;3)砌眉砖抹灰层开裂或后浇混凝土挑檐开裂。
预控措施或方法:砖砌女儿墙高度较低时,卷材收头可直接铺至女儿墙压顶下,用金属压条钉压固定,并用密封材料封闭严密,压顶上部抹灰放坡端部抹鹰嘴滴水。
见下图做法。
防水施工碰到的问题及解决方案_23、存在问题:屋面水落口处渗漏。
原因分析:1)返坡;2)水落口安装不牢,嵌缝不严,未做密封处理;3)防水层和附加层做法不正确。
预控措施或方法:1)水落口安装时位置、标高、坡向要正确。
标高不得过高也不宜过低。
水落口标高应考虑排水坡度和找平层、保温层、防水层等的厚度;2)水落口安装时与女儿墙或屋面板四周应用细石砼(掺膨胀剂)嵌填密实,安装坚固;3)水落口四周直径500mm范围内坡度不应小于5%,水落口与基层接触处,应留宽20mm,深20mm凹槽,嵌填密封材料。
见下图4、存在问题:屋面变形缝(双墙变形缝、高处与低处跨度变形缝)处漏水。
原因分析:1)屋面变形缝构造做法未按设计要求施工;2)屋面变形缝预制砼压顶板接缝处未用密封材料嵌缝或因抹灰开裂;3)金属压顶板搭接处焊缝开焊。
建筑基本部位及节点防水施工处理方案
![建筑基本部位及节点防水施工处理方案](https://img.taocdn.com/s3/m/7a5f2341eef9aef8941ea76e58fafab069dc44fe.png)
建筑基本部位及节点防水施工处理方案一、基础防水处理基础是建筑物的承重部分,因而基础防水处理就显得尤为重要。
基础的防水处理一般分为以下几个步骤:1.基础墙面防水处理:首先,进行基础墙面的清洁处理,确保墙面没有残留的灰尘、油污等杂质。
然后,刷涂基础专用防水涂料,确保涂层的平整度和附着力,并且涂层的厚度要均匀,确保防水效果。
最后,进行防水涂层的保护层处理,避免受到外界的损坏。
2.基础板面防水处理:首先,进行基础板面的清理处理,确保板面干燥清洁。
然后,采用高强度的基础防水涂料进行涂层处理,确保涂层厚度适当,并且均匀涂刷,确保涂层的附着力和防水效果。
最后,进行涂层的保护层处理,确保涂层不受到外界损害。
二、墙体防水处理墙体是建筑物的承重结构之一,因此墙体的防水处理也十分重要。
墙体的防水处理一般分为以下几个步骤:1.墙面防水处理:首先,进行墙面的清洁处理,确保墙面表面干燥、平整。
然后,采用适当的防水材料,如防水涂料、防水膜等进行涂刷或粘贴处理,确保涂层的厚度均匀,并且附着力强。
最后,进行墙面的保护层处理,确保墙面不受到外界的损害。
2.墙体节点防水处理:墙体节点是墙体与其他建筑部位连接处的重要部分,因此对节点的防水处理也很重要。
节点防水处理一般需根据具体情况来进行处理,常见的处理方法有采用防水带、防水膜等。
首先,进行节点的清洁处理,确保节点表面干燥、清洁。
然后,采用防水带或防水膜进行粘贴处理,确保防水材料与建筑物连接紧密,并且无渗漏现象。
三、屋面防水处理屋面是建筑物的重要部分,屋面的防水处理直接影响整个建筑物的安全性和使用寿命。
屋面的防水处理一般分为以下几个步骤:1.屋面基层防水处理:首先,进行屋面基层的清理处理,确保基层干燥、平整。
然后,根据具体情况选择适当的防水材料,如聚合物改性沥青防水卷材、重烧瓦等,在基层上进行铺贴处理,确保材料与基层之间的附着力强,并且无缝隙、无渗漏。
最后,进行涂层保护层的处理,确保涂层不受到外界的损害。

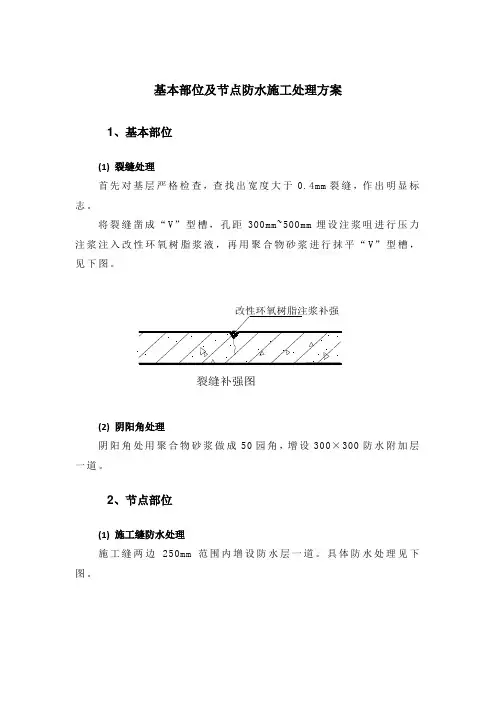

基本部位及节点防水施工处理方案
![基本部位及节点防水施工处理方案](https://img.taocdn.com/s3/m/05833b1acf84b9d528ea7ae8.png)
基本部位及节点防水施工处理方案
1、基本部位
(1) 裂缝处理
首先对基层严格检查,查找出宽度大于0.4mm裂缝,作出明显标志。
将裂缝凿成“V”型槽,孔距300mm~500mm埋设注浆咀进行压力注浆注入改性环氧树脂浆液,再用聚合物砂浆进行抹平“V”型槽,见下图。
(2) 阴阳角处理
阴阳角处用聚合物砂浆做成50园角,增设300×300防水附加层一道。
2、节点部位
(1) 施工缝防水处理
施工缝两边250mm范围内增设防水层一道。
具体防水处理见下图。
(3) 预埋套管穿墙面防水处理
穿过防水层的管道预理套管,套管中间焊接止水钢板,管道安装完成后,用石棉水泥填实,两端用胶泥密封材料密封,迎水面设附加防水层一道。
(4) 变形缝大样
钢筋砼盖板防水层柔性材料嵌填
橡胶止水带
防水附加层聚苯板
变形缝防水大样(5) 地下室侧壁止水螺杆
(6) 管道穿楼板防水处理
穿过防水层的管道四周找平层应按规范要求施工,与基层交接处预留凹槽,填密封油膏,再将管道四周除锈、打光、然后在管口四周300mm范围内及管面100mm高范围内做911聚氨脂防水附加层一道。
密封油膏嵌缝
911聚氨酯加强层
管道出楼板防水大样
(7)屋面防雨水口大样。
屋面防水节点处理
![屋面防水节点处理](https://img.taocdn.com/s3/m/b29fd546a200a6c30c22590102020740bf1ecd03.png)
屋面防水节点处理同学们!今天咱们来聊聊屋面防水节点处理这事儿。
这可重要得很呢,要是没处理好,以后屋面漏水可就麻烦大啦。
咱先来说说为啥屋面防水节点这么重要。
你想啊,屋面就像一个大盖子,盖在房子上面,保护着我们不被雨淋。
但是呢,屋面可不是一整块平平的板子,它有好多地方会有交接、转角啥的,这些地方就叫做节点。
这些节点就像是屋面的薄弱环节,如果不处理好,雨水就很容易从这些地方渗进去,然后屋里就会漏水啦。
那咱们来看看屋面防水节点都有哪些吧。
首先呢,有女儿墙节点。
女儿墙就是屋面周围那一圈矮墙。
在女儿墙和屋面的交接处,得特别注意防水处理。
还有落水口节点,就是雨水从屋面流下去的那个口子。
这个地方要是没处理好,雨水就会在这儿积起来,然后渗进屋里。
还有出屋面管道节点,比如烟囱啊、排气管啊这些从屋面伸出去的管子,它们和屋面的交接处也得做好防水。
接下来咱说说怎么处理这些节点。
先说女儿墙节点吧。
一般呢,在女儿墙和屋面的交接处,要先把墙面清理干净,不能有灰尘、杂物啥的。
然后呢,可以在这个地方铺上一层防水卷材,要铺得平整、牢固,不能有褶皱或者空鼓。
铺好卷材后,再用密封材料把卷材的边缘密封好,这样可以防止雨水从边缘渗进去。
落水口节点呢,首先要保证落水口的位置正确,不能太高也不能太低。
然后在落水口周围铺上一圈防水卷材,要把落水口包在里面。
卷材要铺得紧密,不能有缝隙。
最后,再用密封材料把卷材和落水口的连接处密封好。
出屋面管道节点呢,要先在管道周围凿一个凹槽,然后在凹槽里填上密封材料。
接着在管道上套上一个防水套管,套管要高出屋面一定的高度。
最后,在套管和屋面的交接处铺上防水卷材,并用密封材料密封好。
在处理屋面防水节点的时候,还有一些要注意的地方哦。
比如说,选用的防水材料一定要质量好,不能贪图便宜买那些劣质的材料。
还有,施工的时候要认真、仔细,不能马虎。
每个节点都要处理得妥妥当当的,不能有遗漏的地方。
做完防水节点处理后,最好还要做一下闭水试验。
浅谈屋面防水节点的细部构造处理
![浅谈屋面防水节点的细部构造处理](https://img.taocdn.com/s3/m/e9e3b7e0551810a6f52486fd.png)
以适应沉降变形的 需要; 变形缝处的泛 水高度不小 于250mm, 防水层铺贴到变形缝两侧砌体的上 部;顶 部用混凝土或金属盖板扣盖, 混凝土板的 接缝用密
封材料嵌填。 3. 5 女儿墙 泛水的节点防水 处理 女儿墙泛水处铺 贴的卷材应采用满粘法 ; 砖墙
雨水从裂缝 渗人砖墙, 沿砖墙流进室 内; 防水层在女 儿墙处的收头处理不好周围产生裂缝。 d) 伸出屋 面的管道 通常采用金属或 PVC 管材 ,
温度变化引起的材料收缩会使管壁周围 产生裂缝 ; 变形 缝宽 度的变化大, 防水层往往容易断裂。
针对以上原 因,在屋 面防水工程 的施 工中一定
天沟、 檐沟内附加层与 屋面交接处宜空铺, 空铺宽 度大于 200mm; 天沟、 檐沟与细石混凝土防水层的 交接处应留凹槽并用密封材料嵌填严密; 卷材防水
标准化工作会议” 家发改委“ 和国 行业标准化工
作会议” 的会议精神 , 中国建筑材料 工业协会于
刷封严, 压顶同 样要做防水处理。 屋面与立墙交角应 抹成圆弧形, 高聚物改 性沥青的防水卷材的圆弧半 径为 50mm,合成高分子防水卷材 的圆弧半径为 20mm, 各种卷材的 垂直 粘贴度应不低于250mm, 对
上 的卷材 收头可直接铺压到女儿墙压顶上 ,压 顶也
建材行业标准化技术机构
工 作会议在 京 召开
( 本刊讯 ) 为了贯彻 落实国家标 准委 “ 国 全
要做防水处理, 也可以 压人砖墙凹 槽内固 定密封。 凹
槽距屋面找平层要大于 250mm, 凹槽 卜 的墙 体应 部 做防水处理 ; 对于 防水处理女儿墙 , 卷材的收头应用 金属压条钉压 , 并用密封材料封严 ; 涂膜防水层应直 接涂刷到女儿墙压顶 下 ,收头处用 防水涂料 多遍涂
抗浮锚杆防水节点处理方法
![抗浮锚杆防水节点处理方法](https://img.taocdn.com/s3/m/0026c283ba4cf7ec4afe04a1b0717fd5360cb20c.png)
抗浮锚杆防水节点处理方法发布时间:2021-09-16T00:32:17.413Z 来源:《科技新时代》2021年6期作者:张嘉庆[导读] 局部1.5m*1.3m。
B类抗浮锚杆抗拔承载力特征值Rt=240KN,间距1.3m*1.3m。
天元建设集团有限公司第十一建筑工程分公司山东省日照市 276000摘要:作为地下结构抗浮措施的一种设计方案,抗浮锚杆在近年来应用的越来越多,但由于抗浮锚杆顶部防水节点处理不当,导致结构底板出现渗漏水情况屡有发生。
军博展览大楼加固改造工程基础底板抗浮锚杆节点部位采用"水泥基渗透结晶层+防水卷材+聚硫密封膏"复合防水做法,防水效果良好。
在此,文章详细的论述了相关技术及措施。
关键词:抗浮锚杆;防水节点;处理方法1.工程概况日照远大中心EPC项目工程位于日照市东港区青岛路以西,学林路以南、滨州路以北。
总建筑面积约26.6万平方米。
地下部分二层,局部地下三层;基坑开挖深度为12.2米,局部开挖深度约17.2米,地下水位年变化幅度在 1~2m 左右,需设置抗浮锚杆抵抗水浮力,抗浮锚杆分为A、B两个类型;A类抗浮锚杆抗拔承载力特征值Rt=220KN,间距1.3m*1.3m,局部1.5m*1.3m。
B类抗浮锚杆抗拔承载力特征值Rt=240KN,间距1.3m*1.3m。
2.重点难点抗浮锚杆数量14425根,锚杆要穿透地下室底板防水层,使整个基础防水存在较薄弱渗漏水隐患,在抗浮锚杆与地下室地板节点处容易出现渗漏现象筏板与抗浮锚杆节点防水处理方法在规范、图集中的相关规定较少,实际可借鉴施工经验较少,处理好抗浮锚杆根部防水砂浆与防水卷材交接处节点,有效阻止地下水顺锚杆进入地下室底板,因此节点处的防水处理成为工程的重点难点。
3.工艺做法3.1工艺流程锚杆清理→抗浮锚杆外侧周围250mm范围圆形涂刷水泥基渗透结晶型防水涂料1.5厚加强层→铺贴(空铺)第一层1.5mmAPF-2000厚反应粘结型高分子防水卷材→主体铺贴(干粘)第二层1.5mmAPF-2000厚反应粘结型高分子防水卷材→锚杆处密封CPSX橡胶防水密封材料密封,与卷材相融,沿钢筋上翻5cm,平面外扩5cm→50mmC20细石保护层;①基层清理抗浮锚杆灌筑完,及时进行防水基层浮浆清理,基层清理必须满足坚固、密实、平整、顺滑、干净;先用铁锨、月牙铲铲除浮浆。
屋面部分防水卷材节点处理
![屋面部分防水卷材节点处理](https://img.taocdn.com/s3/m/9ea93a57daef5ef7bb0d3c1b.png)
第三节屋面部分防水卷材节点处理(一)屋面节点防水处理要点(1)找平层与突出屋面结构物、女儿墙、立墙、天窗壁、变形缝、烟囱等的连接处、以及转角处、水落口、檐口、天沟、檐沟、屋脊等交界处,应做成圆弧。
(2)阴阳角处的基层应按规范做成圆弧,不同防水材料其圆弧半径要求不同,合成高分子卷材圆弧半径20mm,高聚物改性沥青防水卷材及防水涂膜50mm。
(3)在水落口直径500mm内,坡度不小于5%,并计算好水落口上口标高,使其在沟底最底处,天沟、檐沟坡度为1%。
单向长度上的水落差不超过200mm,与找平层相连接的管件、设备或预埋件应在保温层施工前安装好,避免防水层完工后再凿眼打洞。
(4)穿过屋面的管道应做找平层前全部安装完毕,正确固定位置后再用水泥砂浆和胶泥分层抹实。
并在管道周边隆起20mm向四周低下,经试水合格后方可做防水层。
(5)在防水施工前应在所有节点部位涂刷一层基层处理剂,要求厚薄均匀,不露底,过薄,会影响卷材粘结的质量,过厚,易造成卷材滑动或流淌的缺陷。
(6)施工。
应以卷材、涂料、密封、刚性防水材料等多道设防的方式进行。
(二)屋面部分平面与立面转折处附加层此处又称泛水部位,泛水是指平面与立面的转角部位,(泛水是建筑上的一种防水工艺,通俗的说其实就是在墙与屋面,也就是在所有的需要防水处理的平立面相交处进行的防水处理)此处结构变形较大,容易造成防水层破坏,应加铺一层卷材附加层。
其构造要点及做法为:首先进行试铺,卷材在立面和平面上各位250mm,将立面卷材留足,横向铺贴,尽量减少接头。
卷材应顺水搭接,搭接宽度不小于150mm,喷枪出火要均匀,喷枪头距离卷材约300-400mm,火焰温度控制在800摄氏度左右,严禁热熔过度和热熔不足,铺贴时要边铺贴边检查,发现不足,及时检查,修补。
250基层转角处处理成圆角卷材附加层附加层500宽,立面和平面各250,满粘法施工,基层角部做成直径不小于50mm的圆角平立面转角处附加层施工在屋面与垂直女儿墙面的交接缝处,砂浆找平层应抹成圆弧形或45度斜面,避免卷材架空或折断,并加铺一层卷材。
桩头防水节点处理做法
![桩头防水节点处理做法](https://img.taocdn.com/s3/m/51515c12c5da50e2524d7f16.png)
4、桩头防水构造做法:
5、外墙施工缝及止水钢板构造做法:
钢板止水带所用钢板为Q235级扎花薄钢板(增强与混凝土的咬合),尺寸为300mm*3mm;钢板止水带接缝可采用45度斜缝焊接,钢板止水带搭接长度不小于50mm,焊缝必须双面满焊,焊缝宽度不大于6mm,焊缝高度不低于3mm,应采用结420结构钢焊条,焊波均匀,不得有裂缝、夹渣、咬边、烧穿等缺陷。
与暗柱时,止水钢板上下部柱箍筋应加密,且止水钢板高度范围内箍筋折断后与钢板止水带焊接。
严禁将止水钢板焊穿。
外墙施工缝处理做法
止水钢板
3×300mm
地下二层底板
地下一层地面
300。
防水修缮施工教程
![防水修缮施工教程](https://img.taocdn.com/s3/m/7dc61f819fc3d5bbfd0a79563c1ec5da51e2d65a.png)
防水修缮施工教程
防水修缮施工的步骤如下:
1. 清理表面:对需要修缮的表面进行清洗,去除油污、尘土和其他杂质。
2. 裂缝处理:对于存在的裂缝,需要进行适当的处理。
如果裂缝较小,可以使用专业的裂缝修补剂进行填补;如果裂缝较大,需要将裂缝凿成V字型,然后用水泥砂浆进行填充。
3. 涂刷防水材料:在清理完表面和处理好裂缝后,需要在表面涂刷防水材料。
常用的防水材料有聚氨酯防水涂料、丙烯酸酯防水涂料等。
涂刷时要保证涂刷均匀,避免漏刷和重复涂刷。
一般涂刷两层,每层都要保证干燥后再进行下一层的涂刷。
4. 附加层处理:对于一些特殊部位,如阴阳角、管口等,需要进行附加层处理。
可以使用增强型防水材料或加厚涂层来增强防水效果。
5. 闭水试验:在防水修缮完成后,需要进行闭水试验来检查防水效果。
将水倒入卫生间或屋顶等修缮部位,观察24-48小时,确认没有渗漏现象即为
合格。
6. 清理现场:在确认防水修缮合格后,需要清理施工现场,将废弃物和剩余材料清理干净,恢复现场环境。
以上是防水修缮施工的基本步骤,具体的施工方法和工艺可能因材料、部位和环境条件而有所不同。
在进行防水修缮施工时,建议请专业人员或经验丰富的施工人员进行处理,以确保防水效果和质量。
防水工程施工的薄弱节点及处理方法
![防水工程施工的薄弱节点及处理方法](https://img.taocdn.com/s3/m/65b52140e45c3b3567ec8be0.png)
第 39 卷 第 4 期 2013年2 月
山西建筑
SHANXI ARCHITECTURE
几个有代表性的防水节点的影响因素和处理方法如下。
3. 1 阴阳角、板端缝
造成阴阳角和板端缝防水节点质量下降的主要因素是温差 裂缝和应力裂缝,通常在阴阳角和板端缝位置应设置柔性防水附 加层,以增强防水 层 的 变 形 能 力 和 可 靠 性。 按 照 材 料 的 材 质,附
作用在防水层上的可变荷载可以造成防水层的应力不均匀, 加层可分为卷材附加层和涂膜附加层。附加层施工前,应将阴阳
3. 3 孔口周边( 水落口、地漏、过水口) 、穿过防水层的 用卷材防水施工时经常出现封闭不严或搭接不足等缺陷,一般可
管道和预埋件
选用涂膜防水进行施工。
通常这些部位需要在管道、管件或预埋件安装完成后用水泥 3. 9 变形缝、后浇带、施工缝、预留通道接头
砂浆或细石混凝土进行封堵,因此容易产生收缩裂缝; 同时,这些
流集中且容易积水的部位,要特别引起重视。根据节点设防原 带部位的混凝土浇筑必须在两侧混凝土施工完成 42 d 后进行。
则,应进行多道设防和节点密封处理。因此在管道和预埋件封闭 3. 10 排水沟、坑池
时可在混凝土或砂浆中掺入适量的膨胀剂,降低结构层收缩裂缝 影响,同时穿过防水层的管道或管件周围还可留槽并用密封胶密 封,也可中部加一圈遇水膨胀止水条。
3. 5 出入口
出入口因人们活动频繁会造成提早破损,出入口处防水层收 头应处理妥贴,并 可 增 加 附 加 层,同 时 防 水 保 护 层 或 地 面 面 层 的 施工质量也尤为 重 要。另 外,卫 生 间、厨 房 等 有 水 房 间 的 结 构 层 标高和防水找平层的坡度也是影响防水层效果的重要因素,设计 和施工中必须引起注意。
出屋面钢管柱和拉索防水节点处理技术
![出屋面钢管柱和拉索防水节点处理技术](https://img.taocdn.com/s3/m/60870947e518964bcf847c6a.png)
北四根斜拉索由屋盖横梁上穿出金属屋面与钢管
不锈钢雨水罩加工_ 角钢托架焊接_ 雨水罩 + + 安装_ 雨水罩焊接_ 不锈钢焊缝表面处理_ 不锈 + + + 钢焊缝渗漏实验_ 连接缝 隙耐侯胶密封_ 雨水罩 + +
金属屋面随着大型钢结构工程 的广泛应用也
出屋面钢管柱是用 不锈钢板制作一个伞形防 水雨罩 ,直接罩在钢管柱出屋面的节点上方 ,并 用耐侯胶将雨水罩和钢管柱 的安装缝隙密封 ,雨 水罩下部压制一定角度 ,直接压扣在天沟不锈钢 披水件上。降水时,雨水就沿钢管柱外壁直接通 过不锈钢雨水罩流入天沟而排 向市政雨水 网。
斜拉索索头防水节点是通过罩在拉索索头 的 不锈钢雨水罩将拉索上的雨水引流到屋面板上 ,
再经屋面板排入天沟内。 2 . 2总体施工工艺
简便 , 结构变形小防水效果佳 , 维修方便等特点。
2 工程概 况
南京站主站房金属屋面采用锤纹亚光表 面本
色铝锰镁合金屋面板、雅典特直立锁边咬合点支
属屋面的施工对该技术的材料选用、施工工艺 、
31工 艺原 理 .
出屋面钢管柱和拉索索头防水技术 ,是通过
铝板或不锈钢板等防腐蚀金属材料制作成异形防 水 、披水构件,将钢管柱柱头 、拉索索头与金属
屋面的交接缝 隙密封 ,并结合耐侯胶将所有缝隙
密封 的方法来完成防水节点的。
技术要点等做简单的介绍 。
同。
图4 5—1 轴柱防水节点平面 图 8
为了有效防止雨水顺着屋脊梁的坡度流入室
外墙孔洞防水节点做法
![外墙孔洞防水节点做法](https://img.taocdn.com/s3/m/35465435ae1ffc4ffe4733687e21af45b307fe8c.png)
外墙孔洞防水节点做法1. 外墙孔洞的重要性大家好,今天咱们聊聊一个看似不起眼但其实非常重要的话题——外墙孔洞的防水节点做法。
嘿,听起来有点枯燥是吧?但实际上,这可是咱们居住环境中的一块“重要拼图”,就像一碗热腾腾的汤,少了任何一个配料都不完整!外墙孔洞一般都是为了安装窗户、管道等东西留的,这些孔洞要是处理不好,雨水一来,家里可就成了“水帘洞”了。
说到防水,大家一定知道,那可不是小打小闹。
雨水、潮气一旦进入,轻则墙面发霉、渗水,重则可能影响到整个房子的结构,真是“祸从口出”呀!所以,咱们得好好研究一下,如何让这些孔洞稳如老狗,风雨无阻。
2. 防水节点的构造2.1 选择合适的材料首先,咱们得从材料说起。
外墙孔洞周围的防水材料可不是随便什么胶水都能顶得住的。
一般来说,咱们需要用到专门的防水涂料、密封胶或者防水膜。
像防水涂料,听着就高大上,但其实它们的作用就是在墙面上形成一层“保护罩”,让水分无处可逃。
用这种材料,仿佛给孔洞穿上了“铠甲”,无论外面风吹雨打,它都能安然无恙。
2.2 施工方法接下来就是施工方法了。
先别急,咱们一步一步来。
首先,清理孔洞周围的杂物,干净整洁就像是把家里的垃圾收拾好,再迎接客人一样。
接着,要把防水材料均匀地涂抹在孔洞周围,确保没有漏网之鱼。
这个过程就像抹蛋糕奶油,细致又要有耐心,确保每个角落都能照顾到。
而且,涂抹之后一定要等待其自然干燥,这个过程可别心急,干得慢一点,效果才会更好。
俗话说“慢工出细活”,在这儿尤其适用哦!等到完全干燥之后,再用密封胶进行最后的封闭,确保一切万无一失。
这样处理完,雨水再也进不来了,真是“雨过天晴”的感觉。
3. 常见问题与解决方案3.1 处理不当的后果好啦,咱们已经掌握了防水节点的做法,但有些小伙伴可能会问:“如果我做得不好,后果可咋整?”哎呀,这可真是个值得深思的问题!如果孔洞处理不当,轻则漏水、霉菌滋生,重则墙体受损,真是“自掘坟墓”呀。
所以,做防水这件事可不能马虎。
外墙细部节点防水加强处理的几种方式
![外墙细部节点防水加强处理的几种方式](https://img.taocdn.com/s3/m/0ab7b69adaef5ef7ba0d3c4b.png)
外墙细部节点防水加强处理的几种方式外墙的渗漏,大都是在防水层上进行考虑。
由于外墙立面装饰功能的特殊要求,当采用柔性防水材料时,防水效果较好,也能抵抗外墙在温度变化下所产生的变形,但柔性防水材料外表的可装饰性较差,在其表面上做的抹灰,贴的瓷片均难以持久;当采用刚性防水材料时,如抹灰中加防水剂等添加剂,其防水效果也较理想,也能满足外墙装饰功能的需要,但刚性防水材料却无法抵抗外墙在温度变化下所产生的变形,容易出现裂缝。
因此要解决外墙渗漏问题,我们认为必须从根本问题着手,以墙体的自身防水功能为重点,找出渗漏隐患,对症下药。
一、常见渗漏部位及原因⑴框架梁下与砌体交接处的开裂、渗漏。
填充墙砌至接近梁、板底时,未能严格按规范要求操作,砌体一次砌筑到顶,因重力作用,砂浆挤压下沉,砌体产生一定变形,结合部位出现水平裂缝。
⑵外墙找平层空鼓、开裂、渗漏。
找平层抹灰施工不规范,造成局部找平层空鼓、开裂、引起渗水。
⑶脚手眼渗漏。
外墙抹灰时,脚手眼堵抹不严或堵抹的方法不正确,造成脚手眼部位抹灰层空鼓、裂缝。
⑷阳台根部渗漏。
现浇砼阳台板与墙体连接部位由于温度变形影响,造成该处抹灰层出现裂纹,雨水渗入。
二、防治措施1、抓好墙体砌筑质量砌体质量是外墙防水的先决条件,砌体的水平缝、竖缝中的砂浆必须饱满密实,从根本上杜绝渗水通道;(1)禁止干砖上墙用干砖砌墙时,砖会吸收砂浆中的水分,砂浆很难铺摊均匀,砖缝砂浆不易饱满,砌体粘结性差,抗剪强度低,按照《砌体工程施工质量验收规范》(GB50203-2002)规定:“砌筑砖砌体时,砖应提前1~2d浇水湿润”。
因此,砖在砌筑前应浇水湿润,根据多孔砖、空心砖、轻骨料砼小砌块的吸水、失水特性,合适的含水率分别为:多孔砖、空心砖宜为10~15%;轻骨料砼小砌块宜为5%~8%。
加气砼砌块施工时的含水率宜控制在小于15%(对粉煤灰加气砼砌块宜小于20%)。
(2)严格控制填充墙的沉缩裂缝砌体与框架柱间的缝隙要用砂浆填嵌密实,框架柱中伸出的拉结筋要砌入砖缝中。
浅谈屋面防水节点处理
![浅谈屋面防水节点处理](https://img.taocdn.com/s3/m/258612e0e009581b6bd9ebc9.png)
“ 整体防水” 的概念 ,即从土建工程 得规划设 计开始 ,就把整体工程的防水功能及要求认真 考虑 、科学设计 ,制定出切实可行的防水 工程 设 计方案 ,结构 防水应 和建筑外 防水相结合 , 材料 防水 和构造 防水 、节点防水相结合 ,在施 工过程中 ,土建工程施工与防水工程施 工必须 相 互配合 ,治标兼治本 ,形成行之有效的防水 系统 ,才能彻底解决屋面渗漏问题 。
建 筑 i 工 程
科
赢
浅 谈屋 面防水节 点处理
郝晓亮 徐 海 波
( 黑龙 江省 建 工集 团 , 黑龙 江 哈 尔滨 100 ) 5 00
摘 要 :重点 介 绍 女 儿 墙 、 穿屋 面 管 道 、水 落 口以及 建 筑 裂缝 漏 水产 生 的原 因 以及 防 治 方 法 。
一
求 。通 常应双层双 向配置构造钢筋 ,钢筋 的直 径 不 小 于 中1 ,且 间距 不 大 于 20 m。 O 0r a ()屋 面板 的四周 阳角 部位由于受到纵 、 2 横 二个方 向墙或 刚度相 对较大的屋 面梁约束 , 限制 了屋面板混凝土的 自由变形 ,因此在温差 和混 凝 土 收 缩 变 化 时 ,板 面 在 配 筋 薄弱 处 首 先 开 裂 ,产 生 4 5度 左 右 的 斜 角 裂 缝 。 因 此 应 对 四周 的阳角处屋面板配筋进行加强,负筋不采 用分 离式切断 ,改为沿房间全长配置,并且适 当加 密加 粗 。 () 由于 屋 面 板 的 温 差 变 形 、干 缩 变 形 3 及荷载 的作用 ,易产生规律性裂缝 的部位 ,设 计 时必须设置温度伸缩缝 ,伸缩缝 的纵横 间距
儿墙 ,犀面的管子根 部 ,水落 口周 围 ,天沟 , 屋 面伸缩缝以及泛水等易渗漏 的薄弱 部位采用 密封材料 同防水涂料或卷材等互补并用 ,组成 多 道设 防 的 局 部 节 点 补 强 。 重 点 介 绍 女 儿 墙 、 穿屋 面 管 道 、水 落 口以 及 建筑 裂缝 漏 水 产 生 的
建筑室内排水立管穿楼板节点的处理方式探讨
![建筑室内排水立管穿楼板节点的处理方式探讨](https://img.taocdn.com/s3/m/542152d3eff9aef8941e06ee.png)
建筑室内排水立管穿楼板节点的处理方式探讨现今业主对建筑设施投诉较多的是房屋渗漏问题,其中较多的就是厨房卫生间等管道穿越楼板处的渗漏。
业主的投诉无疑也会给开发商的信誉造成一定的影响。
笔者作为一名现场技术管理人员,也深感责任在肩,本文将几种常用的管道穿越楼板节点的处理方式及比较可靠的具体做法做一下总结,并将各种方式的优缺点做一下比较,以供各位工程同仁参考。
标签:排水立管;防水套管;封堵;节点处理在民用建筑中,厨房、卫生间地面漏水问题,一直受到业内人士以及住户的关注,分析其漏水原因,绝大多数是因为排水管道穿越楼板处防水处理不到位造成的,只要管道穿楼板处节点处理方式选用得当,施工质量控制到位,厨卫地面漏水并非是一个不能解决的问题。
在实际施工中,建筑排水管道大多采用PVC-U排水管,管道穿越楼板节点的处理方式主要有三种:结构预留洞口穿管后封堵、预埋刚性防水套管穿管后封堵、预埋PVC-U成品防水套管后期接管。
1、不设置套管,采取预留孔洞的方法:根据《建筑排水塑料管道工程技术规程》CJJ/T20-2010第5.1.6条规定,立管穿越楼板时应预留孔洞,其尺寸应大于管道外径的60mm~100mm,层间预留洞应顺通。
这种做法是建筑施工中的比较普遍的做法,即在建筑结构施工阶段,楼层板模板施工完成后,用事先预制的钢套管按排水立管的设计位置固定在模板上,然后绑扎该区域的楼层结构钢筋及浇筑砼,待楼板结构混凝土初凝至能上人时将钢套管拔出,从而形成楼板预留孔洞。
在立管安装到位后,在楼板底部支托摸对预留洞口的空隙进行封堵。
预留洞口的封堵处理方式要合理得当,施工时要严格按各工序的要求执行,若质量控制不好则易为以后业主使用过程中的渗漏留下隐患。
个人推荐的预留洞口的封堵做法如下:a. 洞口空隙封堵之前对管道本身做适当处理,处理的方法有:管外壁打毛或涂抹胶水,滚上沙子;采用成品塑料止水环,直接安装在管外壁上。
b.洞口空隙封堵材料采用C20细石混凝土。
49个建筑防水工程标准化节点做法
![49个建筑防水工程标准化节点做法](https://img.taocdn.com/s3/m/db1a41b0767f5acfa0c7cd0e.png)
49个建筑防水工程标准化节点做法1、基坑侧边防水卷材铺贴要求基坑侧边及距坡顶、坡底800mm宽度范围内防水卷材必须实铺。
2、桩头防水做法①桩顶、桩侧及桩周边250范围先刷一道渗透结晶防水涂料;②渗透结晶防水涂料上抹20厚聚合物防水砂浆;③大面防水施工于聚合物防水砂浆上,边缘至桩边;④大面防水与桩交接处以及桩头锚筋根部密封膏密封;3、底板沉降后浇带超前止水构造做法①沉降后浇带均采用超前止水构造;②先浇筑超前止水构造的砼,再浇筑底板砼;③底板砼浇筑前应对先浇筑的砼表面凿毛处理;④超前止水伸缩缝下增设500宽防水附加层;4、施工后浇带构造做法(有降水)①地下水位高于基础底板时,基础垫层施工时在后浇带位置设置抗水压垫层,构造做法如图所示;②抗水压沉垫单独浇筑,混凝土标号同基础底板;③防水卷材附加层在抗水压垫层下通长布置并在两边各超出250mm;④此位置各层顺序为:地基→垫层→防水层→防水附加层→抗水压垫层→底板;结点做法与设计不符时,以设计为准。
5、施工后浇带构造做法(无降水)①地下水位低于基础底板时,按图示做法设置后浇带;②后浇带砼接缝处位置500宽防水附加层;6、无外伸基础底板边缘处防水构造做法(砖胎模)①底板施工前砌筑砖胎模并施工防水卷材及附加层;②施工基础底板及导墙;③上部墙体施工完毕后将砖胎模顶部后拆部分拆除;④施工墙体防水卷材;7、有外伸基础底板边缘处防水构造做法(砖胎模、木模板)一、采用砖胎模施工①基础底板施工前砌砖胎模;②施工防水及附加层,防水在砖胎模顶部留出甩茬,此处防水留齐槎;③施工基础底板及导墙;④施工其余外部防水卷材,与砖胎模甩槎卷材搭接200宽;二、采用木模板施工①基础底板施工前支设木模;②施工防水卷材及附加层,端部钉嵌至木方上;③施工基础底板及导墙;④拆除侧边木模,施工其余防水卷材,卷材在筏板侧边搭接200宽。
8、基础内降水井封井做法①降水井的封井时间依现场实际情况而定;②封井时,先向井内填充碎石,后向井内灌注混凝土,井内混凝土从垫层向下高度应大于一米;③井口处焊接封堵钢板;④降水井应高出底板30mm;⑤预埋钢管直径应满足取泵要求200,壁厚不小于3mm;9、不同平面止水钢板焊接位置及做法①止水钢板搭接处需要双面紧贴满焊,搭接长度为100mm;②不同平面转角处的止水钢板采用整块板弯折后贯通;③止水钢板搭接位置距离转角不应小于300mm;10、同一平面止水钢板焊接位置及做法同平面止水钢板相遇焊接时应将两块钢板边缘弯折处适当压平,使两块钢板在平直段进行搭接,搭接长度不低于100mm,之后再进行双面紧贴满焊;11、止水钢板穿柱、梁部位的箍筋加固方法①当止水钢板需穿过柱子和梁箍筋时,此箍筋应使用开口箍,与止水钢板进行焊接;②单面焊接长度不小于10d且不允许将止水钢板焊穿;12、止水螺杆的质量要求①双面焊接饱满;②无砂眼、无夹渣、无漏焊;③螺栓直径d不应小于14mm;④止水环厚度3mm;13、地下室外墙止水螺杆端部处理方法①拆除墙体模板;②取下锥形螺套;③烧断锥形螺套内外露螺杆;④聚合物水泥砂浆封堵;⑤做防水附加层;14、地下室中间层楼板与外墙施工缝处防水构造做法①地下室外墙顶部施工时预埋100x100木方在图所示位置,后拆除,形成施工缝;②在施工缝位置安装膨胀止水条;③浇筑楼板及墙体混凝土;15、地下室外墙根部防水做法①转角位置做50mm圆弧;②转角、变形缝、施工缝、管根处做防水附加层,宽度不小于500mm;③防水卷材搭接宽度须符合规范要求;④相连卷材接头应错开不小于500mm;⑤上下两层和相邻两幅卷材的接缝应错开1/2幅宽且两层卷材不得垂直铺贴;16、出墙群管管根做法①出墙群管管根应设置混凝土墩台,与外墙混凝土同时浇筑,外侧群管外皮距墩台外边混凝土300mm;②群管横竖向净间距不小于100mm;③群管端头采用钢板临时封堵时,钢板不应超出管边,以便正面模板安装;④墩台内侧应设置模板定位支架,保证墩台浇筑尺寸;⑤墩台外侧模板采用钢管加固;17、车库顶板阳角防水节点①阳角防水附加层顶部不低于250mm,立墙处在施工缝向下不小于250mm;②立面与平面转角处,卷材接头应留在平面上,距立面不小于600mm;③立墙与平面防水卷材的搭接宽度均不小于150mm;18、外墙卷材防水收头做法①地下墙体收头部位应高出设计室外地坪500mm。
聚氨酯及JS节点处理施工工艺
![聚氨酯及JS节点处理施工工艺](https://img.taocdn.com/s3/m/34c8a08ddaef5ef7ba0d3c5f.png)
聚氨酯及JS节点处理施工工艺聚氨酯涂膜防水基础防水做法JS防水涂料聚氨酯及JS节点处理施工工艺1、工艺流程:聚氨酯涂膜防水施工:清理基层表面→细部处理→配制底胶→涂刷底胶→细部附加层施工→第一遍涂膜→第二遍涂膜→第三遍涂膜防水层施工→防水层一次试水→保护层饰面层施工→防水层二次试水→防水层验收JS复合防水涂料施工:基面处理→配料→涂覆→清洗→保护层施工→工程验收。
施工工法:打底层→下层(下涂+增强层+上涂)→面层2、操作要点:2.1聚氨酯涂膜防水:2.1.1、清扫基层:把基层表面的尘土杂物认真清扫干净,基层要坚固、平整、光滑,表面无起砂、疏松、蜂窝麻面、污物、油污等现象。
2.1.2、涂刷基层处理剂:将聚氨酯甲、乙组分和二甲苯按材料要求的比例(重量比)配合搅拌均匀,再用长把滚刷蘸满这种混合料,均匀涂刷在基层表面上,涂刷时不得堆积或露白见底。
2.1.3、涂膜材料的配制:聚氨酯涂膜防水材料应随用随配,配制好的混合料宜在2h内用完。
配制方法是将聚氨酯甲、乙组分和二甲苯按材料要求的比例配合,注入拌料桶内,用电动搅拌器强力搅拌均匀备用。
2.1.4、涂膜防水层的施工:用长把滚刷蘸取配制好的混合料,顺序均匀地涂刷在基层处理剂已干燥的基层表面上,涂刷时要求厚薄均匀一致,对平面基层以涂刷3-4遍为宜,对立面基层以涂刷4~5遍为宜。
防水涂膜的总厚度以不小于2mm为合格。
2.1.5、平面部位铺贴油毡保护隔离层:当平面部位最后一遍涂膜完全固化,经检查验收合格后,即可虚铺一层纸胎石油沥青油毡作保护隔离层,铺设时可用少量聚氨酯混合料或氯丁橡胶类胶粘剂花粘固定。
2.2 JS复合防水涂料:2.2.1、基层处理:基层必须平整、压实、收光;基层表面应具有一定的强度,无起砂现象,无裸露钢筋头和凸起的附着物;表面清洁,无明水。
阴阳角处应做成圆弧角。
2.2.2、配料:打底层涂料的重量比为:液料:粉料:水=10:20:14,底涂完工干燥后再涂刮防水层,其重量比为:液料:粉料:水:=10:20:0~2;加水量应在规定的范围内。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
用高压水枪冲洗过的桩 头能够最大限度地保证水泥 渗透结晶型涂料的渗透效果
水泥渗透结晶型涂料 需要用硬毛刷搓揉涂刷, 以保证活性物质与混凝土 紧密结合
3
2、地下室侧墙防水做法 地下室底板防水交接处预留做法
砖砌临时保护墙 PE塑料隔离膜 卷材附加层
9
五、本设计方案所用产品简介
(一)、APP 改性沥青防水卷材产品简介
【产品】
“雨虹”牌塑性体(APP) 改性沥青防水卷材是无规聚丙烯(APP)或聚烯烃类聚合物(APAO、
APO)等改性剂的沥青做浸渍和涂盖材料,上表面覆以聚乙烯膜、
细砂、矿物片(粒)料或铝箔、铜箔等隔离材料所制成的可以卷曲
的片状防水材料。
钢筋混凝土结构底板自防水 细石混凝土保护层 APP4.0mm聚酯胎Ⅱ型改性沥青防水卷材防水层 基层处理剂(细部热熔粘贴处) 素混凝土垫层随捣随抹
水泥砂浆抹面
150 100 砖砌永久保护墙
基础底板侧壁交接处大样
地下室侧墙抗渗增强处理方法:
拆除临时保护墙 结构基层修复
基层抗渗增强处理 清理干净后的预留卷材
侧墙底板防水接头大样图 地下室侧墙地面收口做法:
收口压条、射钉固定 密封胶密封
室外地平
50
室内±0.00
回填土 50厚聚苯泡沫板保护层 APP防水卷材 基层处理剂 钢筋混凝土侧墙
防水系统地面收口做法
5
穿墙管件防水处理
收口卡套
穿墙管道放水做法
穿墙群管的防水做法
沥青麻丝填充 穿墙管道
穿墙套管
金属压条辅助机械固定,螺钉间距@100 组合穿墙套管
7
撕裂强度,N≥
纵向 横向
外观
8
人工气候 加速老化
拉力保持力%≥ 纵向
低温柔度,℃
PY
Ⅰ
Ⅱ
G
Ⅰ
Ⅱ
1300
2100
2900
0.3
0.2
0.3
30
110
130
110
130
无滑动,流淌、滴落
450
800
350
500
250
300
25
40
——
-5
-15
-5
-15
无裂纹
250
350
250 170
350 200
Ⅰ级
改性沥青涂膜 分三次涂膜密封,总厚3MM
6
3、屋面防水做法 种植屋面基本做法:
绿色植物 种植土层 土工布过滤层 无纺布 5mm厚高聚物改性沥青阻根防水卷材 20厚1:3水泥砂浆保护层 20厚挤塑泡沫板 钢筋混凝土顶板
上人屋面做法
种植屋面基本构造
面层 APP卷材防水层 水泥砂浆找平层 保温层 找平、找坡层 屋面结构层
无滑动,流淌、滴落
80
3
-10
3
-10
无裂纹
·特点 ·长丝聚酯胎卷材——长丝聚酯胎与 APP 改性沥青两种高性能的组合,性能极佳。 -可形成高强度防水层,抵抗压力水能力强; -抗拉强度高,延伸率大,对基层收缩变形和开裂的适应能力强; -优良的耐低温性能,耐腐蚀、耐霉菌、耐侯性好; 一高强度聚酯胎厚度大,耐穿刺、耐硌破、耐撕裂、耐疲劳; -施工性能好,热熔法一年四季均可施工,且热接缝可靠耐久。 ·无碱玻纤胎卷材——经济性胎体和高性能 APP 改性沥青组合。 -拉伸强度高,厚度大,耐损伤能力强,尺寸稳定性好; -优异耐高温性能,耐腐蚀、耐霉菌、耐侯性好; -施工性能好,热熔法一年四季均可施工,且热接缝可靠耐久。 ●雨虹产品独特 ·三大组成材料:道路石油沥青、长纤聚酯胎、APP 改性剂均选用著名品牌。 ·工艺装备及操作技术:2003 年从美国 R&D 公司引进的当代国际最先进成套生产线工艺
产品包括以下六个品种: ①ARC-701SBS 改性沥青耐根穿刺防水卷材:是以长纤聚酯纤维毡为卷材胎基,以添加 进口化学阻根剂的 SBS 改性沥青为涂盖材料,两面覆以聚乙烯膜、细砂或矿物粒料为隔离 材料制成的改性沥青卷材。产品厚度为 4.0mm 和 5mm。 ②ARC-702APP 改性沥青耐根穿刺防水卷材:是以长纤聚酯纤维毡为卷材胎基,以添加 进口化学阻根剂的 APP 改性沥青为涂盖材料,两面覆以聚乙烯膜、细砂或矿物粒料为隔离 材料制成的改性沥青卷材。产品厚度为 4.0mm 和 5mm。 ③ARC-711 复合铜胎基 SBS 改性沥青耐根穿刺防水卷材:是以特殊复合铜胎基为卷材 胎基,以添加进口化学阻根剂的 SBS 改性沥青为涂盖材料,两面覆以聚乙烯膜、细砂或矿 物粒料为隔离材料制成的改性沥青卷材。产品厚度为 4.0mm 和 5mm。 ④ARC-712 复合铜胎基 APP 改性沥青耐根穿刺防水卷材:是以特殊复合铜胎基为卷材 胎基,以添加进口化学阻根剂的 APP 改性沥青为涂盖材料,两面覆以聚乙烯膜、细砂或矿 物粒料为隔离材料制成的改性沥青卷材。产品厚度为 4.0mm 和 5mm。 ⑤ARC-721 铜箔胎 SBS 改性沥青耐根穿刺防水卷材:是以铜箔胎基为卷材胎基,以 SBS 改性沥青为涂盖材料,两面覆以聚乙烯膜、细砂或矿物粒料为隔离材料制成的改性沥青卷 材。产品厚度为 4.0mm 和 5mm。 ⑥ARC-722 铜箔胎 APP 改性沥青耐根穿刺防水卷材:是以铜箔胎基为卷材胎基,以 APP 改性沥青为涂盖材料,两面覆以聚乙烯膜、细砂或矿物粒料为隔离材料制成的改性沥青卷 材。产品厚度为 4.0mm 和 5mm。 产品性能包括基本性能和应用性能。符合企标 Q/SY YHF 016‐2009《耐根穿刺改性沥青 防水卷材》。具体基本性能见表 1。同时,产品性能满足 JC/T1075‐2008《种植屋面用耐根穿 刺防水卷材》和 JGJ155‐2007《种植屋面工程技术规程》要求。产品应用性能见表 2。
设备。 ·采用国际先进 APP 改性沥青制备技术。 ·健全的质量保证体系:国内唯一通过英国 SGS 公司 ISO9001:2000 国际质
量保证体系认证,和通过中国实验室国家认可委员会(CNAL)认可的 防水材料检测中心 ·完善的防水系统及服务体系:成熟可靠的雨虹防水系统、雨虹专项防水技术细部构造、 品种齐全的系统配套材料,确保卷材的应用效果。
工前,预先涂刷在基层上的一种涂料。基层处理剂一般是以 100~200 号溶剂汽油稀 释沥青或橡胶改性沥青制成。产品外观呈黑褐色的均匀液体,具有易涂刷、易渗透、 易干燥的特点。 主要技术要求见下表:
项目 基料 沥青软化点,℃ 固含量(%) 干燥时间(h)
适用范围
基层处理剂技术要求
技术要求
沥青
橡胶改性沥青
卷材附加层 结构底板
高低跨连接处防水节点
2
桩头防水处理 采用水泥基渗透结晶型防水涂料 +改性沥青防水涂料 +卷材的复合防水做法。:
结构混凝土底板
4mm厚APP防水卷材 改性沥青防水涂料 水泥基渗透结晶防水涂料
混凝土灌注桩
结构混凝土底板 50 厚C20 细石混凝土保护层
4mm厚SBS防水卷材 改性沥青防水涂料 素混凝土垫层 夯实土
混凝土基层的微细裂缝、孔隙得以修复 混凝土基层的抗渗性能增强
4mm厚聚酯胎APP防水卷材
砖砌永久保护墙
侧墙抗渗增强处理技术
4
侧壁底板防水接头做法:
卷材覆盖搭接宽度≥150 底板预留卷材 砖砌永久保护墙
钢筋混凝土结构侧墙 APP防水卷材 基层处理剂一道 50厚聚苯乙烯泡沫板
临时保护墙拆除后,砂浆抹面修复
填缝材料
止水带
卷材附加层
Φ60PE泡沫棒
500 底板变形缝处防水做法
1
底板后浇带防水构造做法
钢筋混凝土结构底板后浇带 预浇钢筋混凝土承压板 50厚细石混凝土保护层 4mmAPP改性沥青卷材防水层 卷材附加层 素混凝土垫层
高低跨连接处防水做法
底板后浇带防水做法
防水钢筋混凝土底板结构层 细石混凝土保护层 4mm厚聚酯胎APP卷材防水层 混凝土垫层 原土夯实
11
【适用范围】 ●可广泛用于各种领域和类型的工程防水,最适用于以下工程类型: ·工业与民用建筑的屋面工程的防水,包括:非上人屋面、上人屋面、保温屋面、非保温
屋面、种植屋面、屋顶停车场、倒置屋面等常规及特殊屋面工程; ·工业与民用建筑的地下工程的防水、防潮以及室内游泳池、消防水池等
的防水; ·地铁、隧道、混凝土铺筑路面的桥面、污水处理场、垃圾掩埋场等市政工程防水; ·水渠、水池等水利设施防水。 ●不同胎基卷材的适用范围 ·长纤聚酯胎卷材,适用于防水等级为Ⅰ、Ⅱ级的屋面工程和地下工程。 ·玻纤胎卷材,适用于结构稳定的一般屋面和地下工程。 (二)、BPS‐201 基层处理剂产品简介 BPS‐201 基层处理剂(俗称冷底子油):为增强防水材料与基层之间的粘结力,在防水层施
防水部位
国家奥体中心(鸟巢)
地下室
国家游泳中心(水立方)
地下室,池壁
奥林匹克公园中心地下空间
地下室
全国人大机关办公楼项目
屋面,地下室
长春万润洋浦花园项目一期
屋面,地下室
希尔顿太原酒店
屋面,地下室
南京华为软件基地
屋面,地下室
海航集团新华航空公司维修机 屋面
济南奥体中心游泳馆工程
屋面
广州新客站
地下室
广州亚运村媒体村
防水处理工序如下: 1.由总承包方凿出桩头至设计标高位置,调整受力钢筋,并切割露出的定位钢筋,并由
总承包方用高压水枪冲洗暴露的桩身上的泥土、浮浆、松动的碎石等,并经验收合格。 2.水泥基渗透结晶型防水材料涂刷桩顶表面、暴露的桩身及周圈 250mm 范围,涂刷参考
用量 1.2kg/㎡,成膜厚度约 1.0mm; 3.在桩头部位收口卷材采用橡胶沥青防水涂料涂抹。 注意事项: 1、桩头防水处理的关键是桩头的清理工序,采用高压水枪冲洗桩顶面混凝土能够有效
