2019年最新垃圾处理场(深基坑开挖专项施工方案)-(1)
垃圾坑基坑土方开挖专项施工方案
目录1. 工程概况 (1)2. 编制依据 (2)3. 开工具备的条件和施工前应做的准备 (3)4. 人员组织、分工及有关人员的资格要求 (3)5. 所需的主要施工机械、工器具及要求 (5)6. 施工进度计划 (6)7. 施工工序、方法及要求 (6)8.安全控制措施及要求 (16)9.职业健康、环境保护、文明施工措施及要求 (26)10.本项目施工时应执行的强制性条文和具体措施 (30)11. 质量标准指标及验收要求 (31)12. 应提交的施工技术资料 (32)1. 工程概况1.1工程名称、施工地点和施工范围本工程为沂南县生活垃圾焚烧发电厂项目垃圾坑工程。
垃圾坑位于综合主厂房中部偏北位置,主要分为两部分,一部分为垃圾储仓,另一部分为渗滤液处理间。
本工程施工范围为垃圾坑土方开挖、垫层、防水、池体钢筋模板混凝土、防腐等全部土建工程。
1.2 主要工程量:土方11000m3钢筋800t 混凝土5000m31.3工程特点垃圾坑为钢筋混凝土框架剪力墙结构,±0.000m相对于绝对标高107.700m。
基础采用钢筋混凝土筏板基础,筏板基础长48m,宽30.4m,高1m。
基础筏板标高共分为两部分,一部分为-5.0m,另一部分渗滤液处理间为-7.5m,局部集水坑位置-8.5m。
池壁板墙采用扶壁柱+暗梁+板墙钢筋混凝土框架剪力墙结构,剪力墙厚度在垃圾仓区域为600mm,渗滤液处理间区域为400mm。
垃圾坑顶标高为22.90m,渗滤液处理间为-0.05m,垃圾坑池壁标高共分为0.00m层、6.00m层、11.050m层、14.25m层、17.50m层、20.20m 层、22.90m层,每一层均设置相应的暗梁,四周相应的扶壁柱随池壁标高到顶。
垃圾坑池壁各层均与主厂房结构全部或部分梁柱相连接。
垃圾坑底板及侧壁均需要进行防腐、防水。
具体底板做法如下:C15混凝土垫层100mm+20mm厚1:2.5水泥砂浆+2mm厚聚氨酯防水涂膜+0.5mm聚乙烯薄膜+50mm厚C20细石混凝土保护层+钢筋混凝土底板C40P8+彭内传401渗透结晶+200微米环氧玻璃鳞片胶泥+60mm厚C35细石混凝土保护层。
深基坑垃圾清运施工方案
深基坑垃圾清运施工方案深基坑垃圾清运回填施工方案一、编制依据(1)《郑东新区龙湖区龙北三路道路工程施工图设计》2010-124-C-D(2)现场踏勘、考察所获得的实际资料;(3)《城镇道路工程施工与验收规范》CJJ1-2008(4)我公司承担的类似工程的施工经验。
二、工程概况龙北三路位于郑东新区龙湖区北部,为郑东新区的一条东西城市次干路,工程西起新龙路,东至龙源十一街,全长2817.64米。
道路等级为I级城市次干路,行车速度为40Km/h。
路面为沥青混凝土路面,标准轴载BZZ-100。
交通使用年限15年,横断面:30m (红线宽)-5m(人行道)-20m(车行道)-5m(人行道)。
根据施工图设计说明二工程概况提供的地质情况:依据钻探、标准贯入试验及土工试验成果,本工程场地内20m深度范围内地层共分为5层,为第四系全新统人工填土和冲积而成的粉土、粉质粘土、细砂。
1)、杂填土和耕土杂填土在本工程沿线广泛分布,除少部分上部密实外,其余均呈松散状态,杂填土成分复杂、极不均匀,根据杂填土充填物的主要成分将该土层分为建筑垃圾填土、建筑生活垃圾填土、生活垃圾填土,其具体分布和成分以及含量如下:0+087~0+142,原为抽砂坑,用杂填土回填至现地面,杂填土总厚度约13m其中上部建筑垃圾厚度2.0-3.5m,密实,成分主要为砖块、混凝土块、石块等含量30-70%,混凝土块最大直径大于15cm,夹杂少量塑料袋等生活垃圾;下部生活垃圾厚度9.5-11m,松散,以塑料袋、布条、腐烂的植物、杂草、淤泥等为主,有浓烈的臭味,含量70-80%,夹有少量砖块、混凝土块等建筑垃圾。
0+671~0+960,原为抽砂坑,现为垃圾场,抽砂坑呈锅底状,坑边较浅深度约5m,向坑中心方向变深,深度约13.5m,局部达15m,以少量建筑垃圾和大量生活垃圾填埋至现状,杂填土呈松散状态;0+671~0+750段以建筑垃圾填埋为主,建筑垃圾主要成分砖块、混凝土块、石块石子等,含量10-100%不等,混凝土最大块径大于15cm,该建筑垃圾底部夹杂有少量塑料袋等生活垃圾;0+750-0+960,深度5.0-13.5m,局部可达15m,上部以建筑垃圾为主,厚度0-4.5m 不等,主要成分为砖块、混凝土块、沥青混凝土块、石块、石子等,含量10-100%不等且夹杂有部分生活垃圾,建筑垃圾最大块径大于15cm;下部为生活垃圾,厚度8.5-11.1m不等,生活垃圾主要成分以塑料袋、破布条、塑料瓶、腐烂的植物、淤泥等,黑色、碳黑色,有浓烈的臭味,含量近100%;本段0+716-0+748,规划道路南侧红线向北至中线处呈三角形有厚度1.5m生活垃圾堆放;垃圾场内仍不断倾倒生活垃圾。
垃圾坑施工方案范文

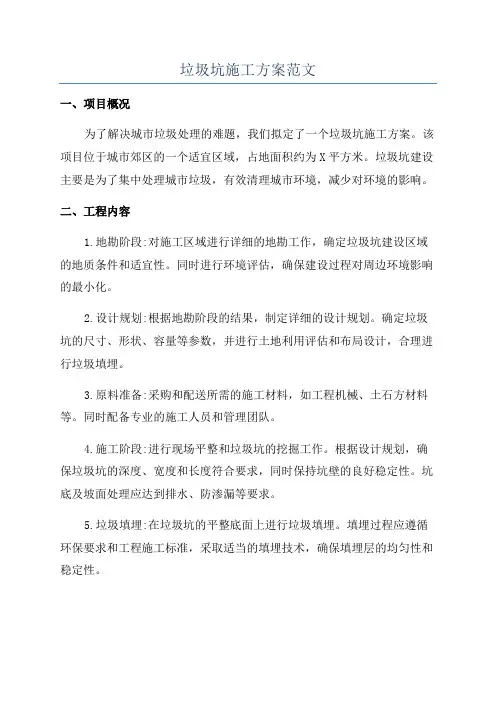

垃圾坑施工方案范文一、项目概况为了解决城市垃圾处理的难题,我们拟定了一个垃圾坑施工方案。
该项目位于城市郊区的一个适宜区域,占地面积约为X平方米。
垃圾坑建设主要是为了集中处理城市垃圾,有效清理城市环境,减少对环境的影响。
二、工程内容1.地勘阶段:对施工区域进行详细的地勘工作,确定垃圾坑建设区域的地质条件和适宜性。
同时进行环境评估,确保建设过程对周边环境影响的最小化。
2.设计规划:根据地勘阶段的结果,制定详细的设计规划。
确定垃圾坑的尺寸、形状、容量等参数,并进行土地利用评估和布局设计,合理进行垃圾填埋。
3.原料准备:采购和配送所需的施工材料,如工程机械、土石方材料等。
同时配备专业的施工人员和管理团队。
4.施工阶段:进行现场平整和垃圾坑的挖掘工作。
根据设计规划,确保垃圾坑的深度、宽度和长度符合要求,同时保持坑壁的良好稳定性。
坑底及坡面处理应达到排水、防渗漏等要求。
5.垃圾填埋:在垃圾坑的平整底面上进行垃圾填埋。
填埋过程应遵循环保要求和工程施工标准,采取适当的填埋技术,确保填埋层的均匀性和稳定性。
6.治理阶段:施工完毕后进行坑壁的加固处理,采取防渗漏措施和防止二次污染的技术措施。
建立专门的管控系统,确保垃圾坑运营期间的安全和可持续性。
7.监测与评估:在施工和运营过程中,进行相关数据的监测和评估工作。
包括垃圾填埋量、填埋层质量、垃圾坑周边环境的变化等。
及时发现问题并进行处理,确保整个项目的顺利进行。
三、安全与环保措施1.选址、环评:在选址前进行详细的环境评估和风险评估。
确保施工和运营期间对环境的影响最小化,并采取相应措施保护周边生态环境。
2.垃圾填埋:严格遵守环保要求和工程标准,采取适当的填埋技术,确保填埋层的均匀性和稳定性,防止二次污染的发生。
3.防渗漏:采取适当的防渗漏措施,包括加固坑壁、施工适当的防渗材料等。
4.排放治理:严格控制施工过程中的废水、废气和废弃物的排放,配备相应的污染防治设施。
5.安全管理:建立科学的施工管理制度,培训专业人员,加强现场安全监控,确保施工人员的人身安全。
废水回收池深基坑土方开挖方案

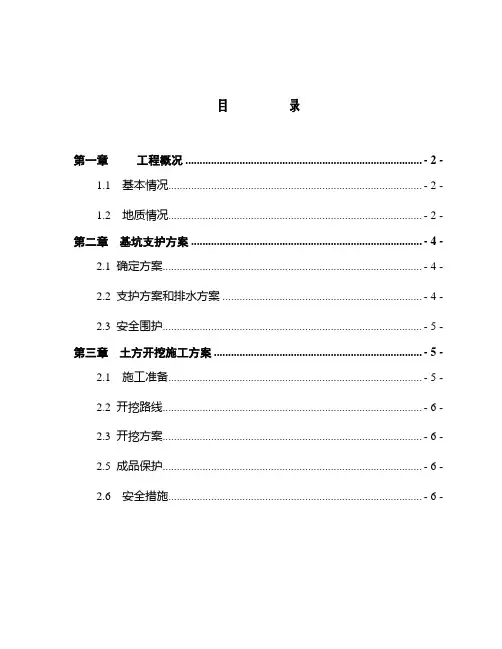

目录第一章工程概况 ................................................................................... - 2 -1.1 基本情况......................................................................................... - 2 -1.2 地质情况......................................................................................... - 2 -第二章基坑支护方案 ................................................................................. - 3 -2.1 确定方案........................................................................................... - 4 -2.2 支护方案和排水方案 ...................................................................... - 4 -2.3 安全围护........................................................................................... - 4 -第三章土方开挖施工方案 ......................................................................... - 5 -2.1 施工准备......................................................................................... - 5 -2.2 开挖路线........................................................................................... - 5 -2.3 开挖方案........................................................................................... - 5 -2.5 成品保护........................................................................................... - 6 -2.6 安全措施......................................................................................... - 6 -第一章工程概况1.1 基本情况1.2 地质情况1、绝对标高、与相对标高。
污水处理深基坑土方工程施工方案
第一节施工前准备根据施工图纸及有关资料核对现场平面尺寸和坑底标高,掌握设计内容及各项技术要求,熟悉土层地质、水文勘察资料;会审图纸,搞清地下构筑物、基础平面与周围地下设施管线的关系,明确各专业工序之间的关系和施工工期要求。
为了便于土方开挖施工及有利于基坑边坡稳定,土方开挖前做好定位放线工作,及时配合基坑围护单位做好边坡及井点降水设备的布设,各级井点先预抽水4—5天,待坑内水位下降至作业面标高下1米后开始挖土。
2.1.1对施工现场场地上的障碍物进行全面清查,包括施工场地地形、地貌、地质水文、河流、气象、运输道路、邻近建筑物、地下基础、管线、电缆坑基、防空洞、坟墓、土洞、垃圾、树根、地面下施工范围内的障碍物和堆积物,供水、供电、通讯线路,防洪排水系统等;制定排障计划和处理方案幷采取有效地防护加固措施,综合考虑工程的现场情况、进度要求和土方施工方法以及分期分批施工工程的土方堆放和调运问题,划分并确定土方的最优调配区,减少重复倒运。
2.1.2构筑物的定位桩需经检验核准后方可施工。
2.1.3做好轴线定位的控制和校核,进行测量定位放线,设置龙门板、放出基坑挖土灰线、上部边线和底部边线与水准标志,龙门板应离开开挖坑边缘3.0m~5.0m,经常查看校核加以保存,根据图纸复核轴线、标高、灰线等数据无误后方可开挖。
2.1.4为了便于施工及有利于基坑边坡稳定,土方开挖前先做好定位放线工作,及时配合基坑围护单位做好边坡及井点降水设备的布设,各级井点先预抽水4—5天,待坑内水位下降至作业面标高下1米后开始挖土。
2.1.5按基坑围护图纸要求,沿基坑开挖面放好开挖边线,临基坑围护线放坡,放坡系数具体各断面详见基坑围护图,基坑边工作面放800宽,沿工作面周边做300×300排水沟,东、西两侧分别各做一个1000×1000×1000集水井。
第二节基坑开挖顺序2.2.1根据道路方面决定,为了避免方便施工,不引起施工阻塞,本次开挖采取由东向西退行开挖施工。
厂区垃圾池基础土方开挖 施工方案
目录第一章工程概况 (2)第二章编制依据 (5)第三章施工计划 (6)第四章施工工艺技术 (9)第五章施工安全、质量保证措施 (12)第六章劳动力计划 (21)第一章工程概况1.工程概述1.1项目名称:生活垃圾焚烧发电一期建筑工程。
1.2 环境条件:本工程处在山区,远离闹市,四周群山环绕,扰民程度小;厂区西部进场主干道与在建梅山湖路相连接,道路宽广,交通便利,资源供应方便。
1.3 项目地点:1.4建设单位:1.5施工单位:1.6设计单位:1.7勘察单位:1.8监理单位:1.9业主要求工期:4日历天。
1.10质量目标:合格。
1.11工程简况见下表:本工程为生活垃圾焚烧发电项目主厂房垃圾池,±0.000相当于黄海高程88.500m,主厂房总长度111.175米,宽度53.7米,总建筑面积15952㎡,建筑最高点47.5米,垃圾池长为33.5米、宽为30.7米,土方开挖长上口尺寸为44.2米,下口尺寸为34.5米;宽上口尺寸为41.4米,下口尺寸为31.7米,深度为4.75米具体见土方开挖平面图,基础为筏板基础,底板板厚0.75米,垫层0.1米。
2.水文地质、气候及环境情况2.1①层耕土(Q ml)——层厚0.20~2.80m,层底标高71.78~101.25m。
②层粉质粘土(Q4al+pl)——层厚0.80~3.80m,层底标高68.68~85.54m。
③层粉质粘土(Q3al+pl)——层厚0.40~6.4m,层底标高78.74~95.86m。
④层强风化砾岩(K)——层厚1.50~8.00m,层底标高66.48~98.85m。
⑤层中风化砾岩(K)——此层未揭穿。
“物理力学性质指标统计表”及“岩石试验指标统计表:3. 地下水量情况3.1根据地基勘察报告:地下结构水文地质条件一般,主要类型:上层滞水、承压水。
上层滞水主要赋存于①层耕土中,含量较小,无稳定地下水位。
②层粉质粘土呈可塑状态为相对隔水层。
垃圾站施工方案
一、施工准备1、技术准备(1)学习图纸及相关规范,组织图纸预审。
(2)根据工程特点做好分项分部工程的技术交底准备工作.(3)编制详细施工方案2、组织准备工作(1)安排好各参建管理人员根据个人职责做好相关准备工作。
(2)落实机械设备、劳动力及材料.3、现场准备工作(1)清理现场,搭好临时设施。
(2)施工用水、电引至施工现场,并根据平面布置搭设到位.(3)引入测量控制网点和水准点,对工程进行定位放线。
二、施工测量及放线平面定位及其标高的控制1)基点、线交接在现场准备工作期间,会同监理工程师及有关人员一道共同核对建筑总平面图、定位基准点、水准基点及高程,并逐项交接。
2) 平面轴线定位及竖向高程控制网的建立(1)轴线控制网在施工准备阶段,由测量工程师根据总平面图和基准点坐标定出建筑物的控制轴线,并绘制单位工程现场轴线控制图及测量定位成果图,在单位工程四周合适的位置埋设控制点,并根据具体情况妥当地保护。
定位过程中,除了依据控制点定位以外,还应将定位结果与已有桩位对应检查,不符要求处应及时向业主、监理工程师等有关单位提出,并妥善解决.(2)高程控制网根据业主提供的水准基点,测设本建筑物的±0.000,与室外自然地坪相比较,最终确定本建筑物±0。
000的标高。
(3)测设仪器及方法平面控制网测设采用经纬仪,高程控制网采用水准仪进行测设。
采用常规方法,如:极坐标法、角度交汇法等。
3)建筑物轴线控制网的引测方法:基础施工完回填土结束时,在控制线交叉位置浇筑混凝土墩并在混凝土墩上埋设控制点钢板, 待混凝土浇筑完成达到上人强度时,按照轴线网,并依据该轴线网在控制钢板上刻画出控制点,作为以后上部各楼层施工时的控制依据;当然,为了使该控制点能够逐层向上传递,在每层的该位置相应地留设200×200传递孔.此时,控制点向上传递,采用线锤吊线的方法。
4) 建筑物的竖向测量及垂直度控制、楼层标高控制(1)轴线网引测(垂直度控制)底层以上各楼层的测量放线,运用经纬仪综合测控技术,完成各控制点的投设工作。
垃圾处理场土方开挖专项施工方案-完整版本
铜仁市餐厨废弃物收运及处理工程及铜仁市污泥处理处置工程工程〔锅炉房、水热单元、脱水车间、配电室、综合池〕土方开挖施工方案编制人:审核人:审批人:四川深蓝环保科技铜仁市餐厨废弃物收运及处理处置工程及铜仁市污泥处理处置工程同仁工程部年月日土方开挖施工方案审批表土方开挖专项施工(方案)报审表工程名称:铜仁市餐厨废弃物收运及处理处置工程及铜仁市污泥处理处置工程编号:目录一、工程概况 (1)二、编制说明 (1)三、地质情况 (2)四、施工方案 (4)五、施工顺序 (9)六、土方挖运时间和机械数量计算 (11)七、施工工艺 (13)八、土方开挖工程质量验收标准 (16)九、基坑土方开挖工程中的排水 (18)十、劳动力方案 (18)十一、施工平安保证措施 (19)十二、工程质量保证措施 (24)十三、主要文明施工措施 (26)后附:1、土方开挖平面图、剖面图2、土方开挖进度方案一、工程概况:工程名称:铜仁市餐厨废弃物收运及处理工程及铜仁市污泥处理处置工程建立地点:铜仁市万山区小龙山方案工期:540日历天〔方案开工日期:2021年1月16日、方案竣工日期:2021年6月25日〕建立规模:铜仁市餐厨废弃物收运及处理工程总用地面积12667m2,年产生物质燃气〔BNG〕54.75万立方米,粗油脂584吨;铜仁市污泥处理处置工程为新建处理规模100吨/日的污泥处理处置系统及配套设施。
本工程〔系统〕包括:污泥、餐厨缓冲/调质单元、水热处理单元、冷却-脱油单元、厌氧消化单元、压滤脱水单元、锅炉单元、臭气处理系统、沼液〔脱水滤液〕处理单元及其他辅助单元,以及各子系统内及子系统间配套的电气、仪表、自控及工艺管道系统。
该工程的实施可以对铜仁市城市餐饮行业在营运过程中产生的液态或固态废弃物实现有效处理;建立健全餐厨废弃物处理体系;对污水处理厂的剩余污泥进展减量化、稳定化、无害化处理与资源化利用。
基坑四周无相邻建筑物,但有厂区道路。
城市垃圾综合处理厂填埋场工程土方施工方案
城市垃圾综合处理厂填埋场工程土方施工方案一、土方施工前准备工作1.方案制定:在土方施工前,需要制定详细的施工方案,包括工程量计算、施工方法、施工时间表等内容。
2.设备购置:根据施工方案,购置土方施工所需的设备、工具等。
3.施工人员:组建专业施工团队,确保施工人员具备相关资质和经验。
4.现场准备:对施工现场进行准备,包括道路修整、围栏设置、水源保障等。
二、土方施工过程1.土方开挖:根据设计要求,使用挖掘机、推土机等工程机械进行土方开挖。
施工人员需遵守相关安全规范,确保施工安全。
2.土方运输:将开挖出的土方运输至指定地点,可以采用自卸车、皮带输送机等方式,确保土方运输的高效和安全。
3.土方填筑:将土方按设计要求进行填筑。
在填筑过程中,需注意土方的均匀分布和压实,以确保填筑质量。
4.土方压实:使用机械压路机等设备对填筑后的土方进行压实,以提高填筑的稳定性和坚实度。
压实过程中需进行适当的水分调控,避免土方干燥或过湿。
5.土方平整:在土方压实完成后,对填筑部位进行平整处理,使其符合设计要求。
三、土方施工质量控制1.施工现场查验:对土方施工现场进行定期巡查和检验,确保施工质量和安全。
2.施工记录:对土方开挖、运输、填筑、压实等关键环节进行详细记录,包括施工时间、工程量、施工人员等信息。
3.施工检测:对土方进行必要的检测,包括土壤密度、含水率等参数检测,以确保填筑质量。
四、土方施工安全措施1.安全教育培训:对施工人员进行安全教育培训,提高其安全意识和应急处置能力。
2.安全防护设施:为施工人员提供必要的安全防护设施,包括头盔、安全带、手套等,确保施工人员的人身安全。
3.安全监控:设置安全监控系统,对施工现场进行实时监控,及时发现和处理安全问题。
综上所述,城市垃圾综合处理厂填埋场的土方施工方案包括前期准备、施工过程、质量控制和安全措施等内容。
通过科学合理的施工方案和严格的质量控制,可以确保填埋场的土方施工效果达到设计要求,并保障施工人员的安全。
污水处理厂深基坑专项施工方案
xxxx污水处理厂工程深基坑安全专项施工方案编制:审核:审批:xxxx建设股份有限公司xxxxx污水处理厂项目经理部二0一五年五月二十日1.工程概况....................................................................... 错误!未指定书签。
工程简介........................................................................ 错误!未指定书签。
施工平面布置.................................................................... 错误!未指定书签。
施工场地布置................................................................. 错误!未指定书签。
施工道路..................................................................... 错误!未指定书签。
水电安装..................................................................... 错误!未指定书签。
施工要求和技术保证条件 .......................................................... 错误!未指定书签。
工程地质及水文地质.............................................................. 错误!未指定书签。
工程地质..................................................................... 错误!未指定书签。
2019年最新垃圾处理场(深基坑开挖专项施工方案) (1)
湖二妃山弃渣场地综合治理工程施工组织设计编制单位:武汉市山山和建筑工程有限公司编制日期:二0一四年三月二十日第一章编制依据 (2)1.1、编制说明 (2)第二章工程概况及工程特点 (3)2.1、工程概况 (3)2.2、场地位置及地形地貌 (3)2.3、地层结构 (4)2.4水文地质条件 (4)2.5、施工准备 (4)2.6、机械材料配备 (5)2.7、作业条件 (5)2.8、技术准备 (5)2.9、施工技术 (6)2.10、土方开挖 (6)2.11土方开挖施工措施 (7)2.12、注意事项 (7)2.13、基坑排水、降水方法 (8)第三章监控测量 (8)3.1 监测项目 (8)3.2 监测仪器配置 (9)3.3 部分监测方法 (9)3.4 监测资料的分析、预测和信息反馈 (10)第四章雨季施工准备 (11)4.1、雨季施工准备工作 (11)4.2、雨季土方开挖施工技术措施 (11)第五章安全及质量保证措施 (12)5.1、基坑安全监护 (12)5.2、开挖工程质量保证措施 (12)5.3、装、卸渣土与运输安全保证措施 (12)第六章应急预案 (13)6.1、安全事故应急预案 (13)6.2、塌方事故应急预案 (13)6.3、物体打击及高空坠落事故应急预案 (14)第七章环境保护措施 (14)7.1、自然环境保护 (14)7.2、噪声污染控制措施 (14)7.3、大气污染控制措施 (15)第一章编制依据1.1、编制说明1、我公司坚持为用户服务的思想,编制施工组织设计着重在提高工程质量,加快施工进度,抓好安全文明生产,提供有利的保障。
为客户酝造一个良好的环境。
树立良好的社会形象。
2 、我公司高度重视本施工方案设计的编写,由公司技术负责人组织对工程的重点、难点及关键特殊过程进行攻克。
在仔细研究图纸,明确工程特点、充分了解施工环境、准确把握业主要求的前提下,成立编制专题小组,集思广议、博采众长,力求本方案重点突出,切合工程实际,思路先进,可操作性和针对性强。
垃圾坑处理安全专项施工方案
最新资料,word文档,可以自由编辑!!精品文档下载【本页是封面,下载后可以删除!】垃圾坑处理安全专项施工方案目录一、编制依据 (1)1.1 相关资料 (1)1.2 主要规范、规程 (1)二、现场概况 (1)2.1 场区条件 (1)2.2 地层岩性 (1)2.3 水文地质条件 (2)2.4 位置、埋深 (2)2.5 周边建筑物 (4)三、施工部署 (4)3.1 技术措施目标 (4)3.2 组织机构 (4)3.3 机械设备准备 (5)3.4 材料准备 (5)3.5 施工周期 (6)四、施工方法 (6)4.2 边坡稳定措施 (7)4.3 护坡措施 (7)4.4 局部处理措施 (8)4.5 基坑回填 (9)4.6 堆载预压 (11)五、监控量测 (11)5.1 监测目的 (11)5.2 基坑等级与监测项目 (11)5.3 测点布置 (12)5.3 监测要求 (13)5.4 巡视检查 (14)六、雨季施工措施 (14)6.1 雨期施工原则 (14)6.2 组织机构 (14)6.3 技术准备 (15)6.4 材料物资准备 (15)6.5 防雨措施 (15)七、安全措施 (15)7.1 安全管理制度 (15)7.2 施工安全措施 (16)八、文明施工及环保措施 (17)8.1 文明施工措施 (17)8.2 环境保护措施 (17)九、应急救援措施 (17)9.1 方针 (17)9.2 原则 (18)9.3 危险源分析及对策 (18)9.4 事故应急处理措施 (18)一、编制依据1.1 相关资料(1) XXX XXX工程设计图纸;(2) XXX XXX工程--岩土工程勘察报告;(3) 现场实测取得的数据资料;1.2 主要规范、规程(1)《建筑边坡工程技术规范》(GB50330-2002);(2)《建筑基坑工程监测技术规范》(GB50497-2009);(3)《建筑机械使用安全技术规程》(JGJ33-2001);(4) 关于印发《危险性较大的分部分项工程安全管理办法》的通知建质[2009]87号;(5)关于印发《北京市实施危险性较大的分部分项工程管理办法》的通知京建施【2009】841号;(6)《施工现场临时用电安全技术规范》JGJ46-2005;(7)《建设工程施工现场安全防护、场容卫生、环境保护及保卫消防标准》DBJ-01-2003;(8)《工程测量规范》GB50026-2007;(9)《建筑变形测量规程》JGJ/T8-97;(10)《城镇道路工程施工与质量验收规范》(CJJ1-2008);(11)《北京市城市道路工程施工技术规程》DBJ01-45-2000二、现场概况2.1 场区条件垃圾坑所处场地地势整体平坦,场地标高为44.61~45.32m。
污水厂深基坑开挖方案
目录1.编制依据 (2)2.工程概况 (2)3.作业准备和条件 (3)4.土方开挖 (6)5.土方开挖时管桩的保护措施 (8)6.工艺质量控制措施 (10)7.作业质量标准 (12)8.基坑监测及应急预案 (12)9.职业安全健康、环境管理措施和文明施工 (15)10.基坑开挖平面图及剖面图 (18)11.运土路线图 (26)1、编制依据1.1反冲洗废水收集池、消毒及监测池、臭氧接触及缓冲池、事故废水溶气气浮池结构施工图和基坑围护图纸。
1.2建筑地基基础施工质量验收规范(GB50202-2023)1.3土方与爆破工程施工及验收规范(GB50201-2023)1.4建筑地基解决技术规范(JGJ79-2023)1.5工程测量规范(GB50026-2023)1.6《岩土工程地质勘察报告》(2023-K-049)。
1.7《建筑地基基础工程施工质量验收规范》(GB50202—2023)。
1.8《钢结构工程施工及验收规范》(GB50205—2023)。
1.9《建筑基坑工程监测技术规范》(GB50497—2023)。
1.10《建筑基坑支撑技术工程》(JGJ120—2023)。
1.11《建筑结构荷载规范》(GB50009-2023)。
1.12我公司数年来的施工经验及技术装备能力2.工程概况本工程为东港污水解决厂一期工程, 工程位于徐圩新区复堆河以西、深港河以南。
工程采用高程±0.00m相称于黄海高程系4.4m。
基坑周边自然土+3.7米, 相对各深基坑±0.00为-0.7米。
反冲洗废水收集池、消毒及监测池、臭氧接触及缓冲池、事故废水溶气气浮池为钢筋混凝土池体结构, 水池底最深处板底标高反冲洗废水收集池为-5.95m, 开挖5.25米。
消毒及监测池为-4.95米, 开挖4.25米。
臭氧接触及缓冲池为-4.15米, 开挖3.45米。
事故废水溶气气浮池-4.3米, 开挖3.6米。
工程地质情况: 勘察表白, 场区基底以上各土层水平向分布一般较为稳定, 土体强度变化不大, 垂直方向上土层种类多, 强度变化较大。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
湖二妃山弃渣场地综合治理工程施工组织设计编制单位:编制日期:武汉市山山和建筑工程有限公司二0一四年三月二十日第一章编制依据 (3)1.1、编制说明 (3)第二章工程概况及工程特点 (4)2.1、工程概况 (4)2.2、场地位置及地形地貌 (4)2.3、地层结构 (4)2.4水文地质条件 (4)2.5、施工准备 (4)2.6、机械材料配备 (5)2.7、作业条件 (5)2.8、技术准备 (6)2.9、施工技术 (6)2.10、土方开挖 (7)2.11土方开挖施工措施 (7)2.12、注意事项 (8)2.13、基坑排水、降水方法 (9)第三章监控测量 (9)3.1监测项目 (9)3.2监测仪器配置 (9)3.3部分监测方法 (10)3.4监测资料的分析、预测和信息反馈 (11)第四章雨季施工准备 (12)4.1、雨季施工准备工作 (12)4.2、雨季土方开挖施工技术措施 (12)第五章安全及质量保证措施 (13)5.1、基坑安全监护 (13)5.2、开挖工程质量保证措施 (13)5.3、装、卸渣土与运输安全保证措施 (13)第六章应急预案 (14)6.1、安全事故应急预案 (14)6.2、塌方事故应急预案 (14)6.3、物体打击及高空坠落事故应急预案 (14)第七章环境保护措施 (15)7.1、自然环境保护 (15)7.2、噪声污染控制措施 (15)7.3、大气污染控制措施 (15)第一章编制依据1.1、编制说明1、我公司坚持为用户服务的思想,编制施工组织设计着重在提高工程质量,加快施工进度,抓好安全文明生产,提供有利的保障。
为客户酝造一个良好的环境。
树立良好的社会形象。
2、我公司高度重视本施工方案设计的编写,由公司技术负责人组织对工程的重点、难点及关键特殊过程进行攻克。
在仔细研究图纸,明确工程特点、充分了解施工环境、准确把握业主要求的前提下,成立编制专题小组,集思广议、博采众长,力求本方案重点突出,切合工程实际,思路先进,可操作性和针对性强。
3、编制依据根据《中华人民共和国安全生产法》,加强对建筑工程中危险点源的控制,避免重、特大事故的发生。
工程测量规范(GB50026—93)《建筑基坑支护技术规程》JGJ120-99《建筑工程施工质量验收统一标准》GB50030-2001《生活垃圾卫生填埋技术规范》CJJ17-204《生活垃圾卫生填埋场封场技术技术规程》CJJ112-2007《生活垃圾卫生填埋场封场防渗系统工程技术规范》CJJ113-2007《土方与爆破工程施工及验收规范》GB50201-2012第二章工程概况及工程特点2.1、工程概况本工程位于武汉市武昌东湖高新区高新二路二妃山,本工程长156米,开挖深度达20余米,属于深基坑作业,施工难度大,风险大、危险大。
2.2、场地位置及地形地貌2.3、地层结构2.4水文地质条件2.5、施工准备1、基础施工前应结合场地工程地质和水文地质资料进行周密的施工组织设计(包括控制地下水位,基坑边坡稳定,保护坑底土稳定和不受扰动)。
2、认真学习、熟悉图纸,组织力量精心编制施工方案。
征求业主、监理、等各方面的意见,完善方案,达到一致认可,并能实施的要求。
3、组织施工人员学习方案,进行安全技术交底,并深入现场了解现场各种情况,做好防护工作,合理安排组织施工。
4、方案经审批后,应传达至施工队,使每个施工人员对施工技术及质量、安全要求全面了解,确保本工程的顺利实施。
5、对各类挖土设备进行全面检查保养,做好保管工作,落实相应的挖掘机械,并配备足够的土方运输车辆,将开挖土方及时运出施工现场。
6、为了保证顺利出土,卸点必须做好充分准备,事先整理出足够面积的堆土场地。
2.6、机械材料配备1、机械:小松220挖掘机4台;50型龙工装载机3台;压路机一台;自卸汽车(按需);2、机具:手推车、铁锹(尖、平头)大锤、撬棍、钢卷尺、梯子、坡度尺、小线,孔桩开挖专用施工机具。
3、安全维护:1.5m的护栏木质主杆、安全警示绳、安全警示标识牌、警示灯、彩条布、撑板、撑木、方木。
挖土施工前对具体施工班组和挖土机械操作人员进行详细的技术安全交底并做好技术安全交底记录。
2.7、作业条件1、土方开挖前,根据设计图纸和施工方案的要求,将施工区域内,,的障碍物清除完毕。
2、基坑(槽)有地下水时 已根据当地工程地质资料采取降低地下水位措施,水位降至坑(槽)底 0.5m 以下。
3、施工区域内供水、供电、临时设施满足土方开挖要求 道路平整畅通并做硬化处理。
5.作好土方开挖机械、运输车辆及各种辅助设备的维修检查和进场工作。
2.8、技术准备1.开挖前认真审核设计图纸和说明 ,确定开挖断面和堆土位置,运输施工道路。
2.对有关人员做好书面施工安全、技术交底工作,并已签认。
3.测放基坑、孔桩开挖边线、并用白灰标识。
确定土方堆放场地及运土施工路线。
4.地下水位已降至开挖基底 50cm 以下位置。
2.9、施工技术1、基坑开挖采用放坡分层开挖,开挖 3~5m 处留一施工平台,施工平台宽度不小于 2.5m,放坡系数为 1:1~1:1.5。
2、基坑底设计标高以上 0.2m —0.3m 的原状土应予以保留,禁止扰动,采用人工清理,如局部超挖,需用连砂石回填夯实。
3、考虑到垃圾坝所处位置 ,基坑开挖以机械为主 ,距设计标高0.2m —0.3m 的地方用人工挖掘,人工进行修边捡底的方法进行操作。
4、挖基槽,应严格控制基底高程,严禁超挖。
基底设计标高以上0.3m 的原状土要用人清理至设计标高,如果局部超挖或发生扰动,必须换填料位 10~15mm 天然级配的砂石料或中粗砂并夯实。
5、基底如有坚硬物体时,应铲除至设计标高。
6、基坑开挖时,不宜长时间暴露,宜开挖一段、施工一段,禁止晾槽施工。
2.10、土方开挖对大型基坑土方,宜用机械开挖,土方开挖按照纵向分段、竖向分层、层与层之间放坡设台阶的方式进行,上下、前后形成一个连续的开挖作业面。
首先按“先中间成槽后向两边扩展”的顺序进行开挖,由两台挖掘机自中间分段向两端开挖,第一层直接采用挖掘机开挖、装车。
然后纵向开挖工程的第二层土方,依次推进。
第二层及以下土方按留台阶接力的方法将土方转至地面通过装车外运。
第二、三层在基坑一端设置坡道,可以采取台阶反铲接力的方法将坡道两侧土方挖走。
依次方法向下开挖。
基坑开挖基底面以上0.2---0.3m的土方采用人工开挖,控制超挖,防止对基底扰动。
为防止超挖和保持边坡坡度正确,机械开挖至设计坑底标高或边坡边界,应预留30~50cm厚土层,用人工开挖和修坡。
人工挖土,一般采取分层分段均衡往下开挖,较深的坑(槽),每挖1m左右应检查边线和边坡,随时纠正偏差。
2.11土方开挖施工措施为确保土方开挖施工的安全、顺利,特制定以下施工措施。
1、开挖过程中留出保护距离。
2、开挖过程中注意边坡的稳定,防止滑坡造成施工安全或基坑失稳。
3、运输便道进行硬化,确保运输安全、提高效率。
4、机械开挖的同时应辅以人工配合,必须采用人工刷边坡及坑边修理。
5、开挖过程中,加强监控测量工作,以便发现施工安全隐患,并通过监测反馈及时调整开挖步序,指导施工。
6、本工程土方全部外运,不在现场堆积,以防止增加边坡周围的荷载。
7、本工程运输车使用专用自卸运输车。
8、为保证车辆整洁,车辆出场前,经过高压水冲洗,使车辆外观干净,车轮清洁,不污染路面。
9、运输车辆进出施工现场路口,设专人防护,统一指挥,及时疏导行人及车辆。
2.12、注意事项1.基底超挖:开挖基坑超过基底标高50cm留做基坑底部覆盖优质粘土作为碾压层,如个别地方超挖时,其处理方法应取得设计单位的同意。
3.施工顺序:应严格按施工方案规定的施工顺序进行分层、分段开挖土方,形成一定坡度,以利排水。
4.施工机械下沉:施工时必须了解土质和地下水位情况。
铲土机一般需要在地下水位0.5m以上推铲土;挖掘机一般需在地下水位0.8m以上挖土,以防机械自身下沉。
5.开挖尺寸:基坑底部的开挖宽度和坡度,除应考虑结构尺寸要求外,应根据施工需要增加工作面宽度。
如排水设施、施工工作面、支撑结构等所需宽度。
6.土方开挖采用挖掘机开挖,先揭表层后按基坑设计深度以一定边坡率放线开挖,开挖时预留50cm作人工清底捡平,以免扰动基槽原状土。
2.13、基坑排水、降水方法在土方开挖过程中,当开挖底面标高低于地下水位的基坑时,由于土的含水层被切断,地下水会不断渗入坑内。
地下水的存在,非但土方开挖困难,费工费时,边坡易于塌方,而且会导致地基被水浸泡,扰动地基土,造成工程竣工后建筑物的不均匀沉降,使建筑物开裂或破坏。
因此,基坑槽开挖施工中,应根据工程地质和地下水文情况,采取有效地降低地下水位措施,使基坑开挖和施工达到无水状态,以保证工程质量和工程的顺利进行。
第三章监控测量3.1监测项目监控测量的项目主要根据工程的重要性及施工的难易程度、监测目的、工程地质和水文地质、围护结构形式、基坑深度、施工方法、经济情况、工程周边环境等综合而定,已满足工程施工的安全、质量、环境保护等的需要。
本工程的监测项目除考虑上述因素外,主要根据设计的要求而定。
具体监测项目如下。
1、地层及支护情况观察2、坡顶位移3、侧壁变形4、地下水位及变化5、基坑周围地表沉降6、侧土压力7、基坑回弹3.2监测仪器配置1、经纬仪2、电子水位计3、水准仪4、精密水准仪5土压力计6、沉降管、沉降仪3.3部分监测方法为了科学地预测基坑支护的稳定和周边环境的变化,及时预报和提供准确可靠的变形数据,因此建立基坑施工变形与沉降观测网,定期进行变形沉降观测。
1、基坑支护水平位移观测在基坑边坡顶上布置基线(每基坑边一条),每条基线上设1~3个变形观测点,同时又作为沉降观测点。
2、基坑支护沉降观测利用墩位附近的加密点或设计院提供已知水准高程控制点作为沉降观测的起算点,与基坑周边浅埋基础建(构)筑物、监测点一起构成基坑支护沉降观测网。
3、沉降监测对基坑边上的各点及周边点建立的沉降观测网的测量方法为:首先自远离基坑的城市水准控制点开始观测,引测至基坑周围后,按编定的各点观测次序依次观测,最后测至另一水准控制点附和,观测仪器采用S3型精密水准仪。
4、地下水位监测此项须与建设单位协商是否进行,若需进行,设置部分水位测量井。
采用电子水位计测量水位距井口的距离,用水准测量方法测出井口标高,从而确定水位标高,进一步计算水位变化情况。
5、水平位移观测分别在基线点四个角上设站,用全站仪观测四边网的坐标,并与前一期的测量成果进行及时对照,分析位移变形情况,如发现有较大变形时,及时通知基坑下施工人员撤离,保证人身安全,及时报上级主管领导决定是否采取进一步更为有效的措施,在采取有效措施后,方可继续施工,并进行下一阶段观测,直至本单体工程施工完成为止。
