地基基础工程质量检测的项目方法及数量

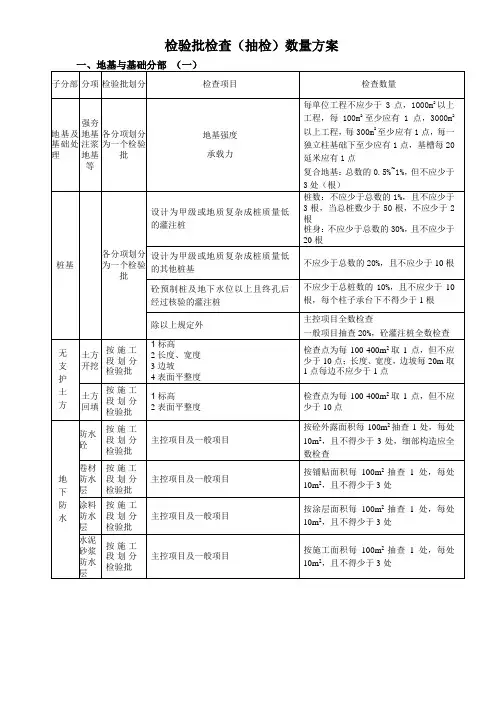

地基与基础检验批检查(抽检)数量方案

5水平灰缝厚度
每步脚手架施工的砌体,每2 0米抽查一处
6基础顶面和楼面标高
不应少于5处
7表面平整度
有代表性的自然间10%但不应少于3间,每间不应少于2处
8门窗洞口高、宽
检验批洞口的10%,且不应少于5处
9外墙上下窗口偏移
检验批的10%,且不应少于5处
10水平灰缝平直度
有代表性的自然间10%但不应少于3间,每间不应少于2处
11清水墙游丁走缝
砌
块
砌
体
按结构缝或施工段划分检验批
地下室按层划分
1砂浆饱满度
每检验批抽查不应少于3处
2砌筑留槎
每检验批抽20%接槎,且不应少于5处
3轴线位移及垂直度
轴线查全部承重墙柱;外墙垂直度全高查阳角,不应少于4处,每层每2 0米查一处;内墙按有代表性的自然间抽10%,但不应少于3间,每间不应少于2处,柱不少于5根
8网状配筋及位置
9组合砌体拉结筋
每检验批抽10%,且不应少于5处
10砌体钢筋搭接
每检验批每类构件抽20%(墙、柱、连梁),且不应少于3件
检验批检查(抽检)数量方案
一、地基与基础分部(一)
子分部
分项
检验批划分
检查项目
检查数量
地基及基础处理
强夯地基
注浆地基等
各分项划分为一个检验批
地基强度
承载力
每单位工程不应少于3点,1000m2以上工程,每100m2至少应有1点,3000m2以上工程,每300m2至少应有1点,每一独立柱基础下至少应有1点,基槽每20延米应有1点
模板拆除
建筑地基基础工程检测的方法

建筑地基基础工程检测的方法建筑地基基础工程检测的方法对于任何一座建筑而言,地基基础工程都是非常重要的,这是保证建筑安全稳定的关键部分。
在建筑地基基础工程建设过程中,检测与监测是必不可少的环节。
为保证的建筑物的质量,需要对建筑地基基础工程进行及时有效的检测,本文将为大家介绍建筑地基基础工程检测的方法。
一、地基工程前期调查对于地基基础工程的检测而言,前期调查是非常重要的,有助于确定地基基础工程的情况以及针对性的制定检测方案。
一般而言,前期调查主要需要掌握以下几点:1. 地质情况:包括土层结构、土层厚度、地下水位、土壤稳定性等。
2. 环境因素:包括气候、降雨情况等。
3. 建筑物设计图纸:主要包括建筑物平面图、截面图以及施工图纸等。
通过对这些信息的收集以及分析,有助于制定更为合理的检测方案,从而避免造成不必要的损失。
二、人工观察法人工观察法可以说是一种比较传统的检测方法,但它实用且简单,可以用来检测地基基础工程情况。
人工观察法通过人工进行检测,主要包括:1. 观察地基基础的裂缝情况当建筑出现裂缝时,需要观测裂缝的位置、大小及发展趋势等。
2. 观察地面下沉情况当感觉到地面有下沉时,观察地面下落的深度及下沉的速度等。
通过人工观察法可以初步了解地基基础工程的情况,对于一些较为简单的建筑物来说,人工观察法足够准确。
三、试验检测法在对建筑地基基础结构进行检测中,试验检测法也是一种非常有效的方法。
试验检测法包括:1. 伏安法伏安法主要是一种测试电极阻值的方法,利用试验电极和伏安计对电阻进行测量,可以反应地下土体的特性,包括电阻率、电位差等参数。
根据电阻变化,在一定程度上可以了解土体断裂、变形等变化情况。
2. 声波检测法声波检测法利用超声波、微波等技术,通过声波的传递来分析土体材料情况。
通过对不同位置发射超声波的传播情况、回波强度以及声波信号的变化等,可以对地下的非均匀地质环境有更为精准地了解。
四、无损检测法无损检测法也是一种非常有效的检验方法,它对建筑的损伤要求非常低,而且不对建筑物造成任何破坏,因此该方法受到越来越多人的青睐。
房屋建筑工程地基基础、基坑支护工程检测方法及数量

房屋建筑工程地基基础、基坑支护工程检测方法及数量一、工程基桩部分(一)施工前试桩静载试验(二)验收试验二、天然地基、复合地基部分四、基坑工程部分说明:1、本表主要依据《广东省建筑地基基础检测规范》(DBJ/T15-60-2019)、《建筑基桩检测技术规范》(JGJ106-2003)和《建筑基坑支护技术规程》(JGJ120-2012),所列数量和方法是工程施工完成后质量验收检测的要求。
为设计提供承载力参数的试桩静载试验和锚杆基本试验结果,不得作为施工质量验收试验的依据。
2、上述检测应按单位工程计算,当单位工程由若干个子单位工程组成时抽检数量宜按子单位工程计算。
小区工程中,地基基础设计等级为丙级,且各单位工程的工程桩总数少于30根或地基处理面积小于500㎡,经工程质量各方责任主体共同确认,可将地质条件相近、施工工艺相同的若干个单位工程合并起来确定抽检数量,但应对每单位工程进行承载力抽检,承载力检测抽检数量:当采用单桩静载试验时不得少于1根、当采用高应变法时不得少于2根、当采用平板载荷试验时不得少于2点。
对地基处理面积超过20000㎡或工程桩总数超过2000根的大型单位工程,超过部分的抽检数量可适当减少,但不应少于相应规定抽检数量的50%。
3、当配套附属建筑工程的地基基础与主体工程采用同一施工工艺同时进行施工时,可将附属建筑与主体工程合并一起确定抽检数量,且每个附属建筑均应有检测对象或检测位置。
4、当检测结果不满足设计要求,按以下要求进行扩大检测:①当平板载荷试验、单桩静载试验、钻芯法、岩基载荷试验、复合单桩载荷试验、锚杆与土钉验收试验抽检结果不满足设计要求时,应按不满足设计要求的数量加倍扩大抽检。
②对桩身完整性检测的低应变法、高应变法和声波透射法,应按不满足设计要求的数量加倍扩大抽检;当Ⅲ、Ⅳ类桩之和大于抽检桩数的30%时,应按原抽检比例扩大抽检。
③标准贯入试验、圆锥动力触探试验、静力触探试验、十字板剪切试验等方法,应按不满足设计要求的孔数加倍扩大抽检,或适当增加平板载荷试验数量。
地基与基础工程质量检验

2.检验标准与检验方法
3.挖方的边坡值
4.验槽 (1)进行表面检查验收,观察土的分布、走向情况 是否符合勘探报告和设计;是否挖到原(老)土、 槽底土颜色是否均匀一致,并结合地基钎探情况, 如有异常应会同设计等单位进行处理。填写地基 验槽检查记录、地基处理记录、地基验收记录。 (2)检查钎探记录。 按钎孔顺序标号,钎探深度应达到设计要求,统 一表格内应分别注明准确锤击数;在钎孔平面图 上,检查过硬或过软孔号的位置,及钎孔有无遗 漏;检查钎孔灌砂密实程度。 场地平整的表面坡度应符合设计要求,无设计要 求时,向排水沟方向的坡度不小于2‰。
(二)土方开挖工程质量检验
1、检验数量 (1)主控项目: 1)柱基按总数抽查10%,但不少于5个,每个不少 于2点;基坑每20m2取1点,每坑不少于2点;基 槽、管沟、排水沟、路面基层每20m取一点,但不 少于5点;场地平整每100~400m2取1点,但不少 于10点。
2)基坑长度、密度:每边不少于1点。
办理工程定位测量记录、基槽验线记录。
(2)施工区域内、施工区周围的地上或地下障碍物 的清理拆迁情况的检查。做好周边环境监测初读 数据的记录。
2 土方开挖过程中质量控制 (1)土方开挖时应遵循“开槽支撑,先撑后挖,分 层开挖,严禁超挖”的原则,检查开挖的顺序, 应平面位置、水平标高和边坡坡度。 (2)机械开挖时,应留基底标高以上150~300mm 厚的土层,采用人工清除,避免超挖现象的出现。 (3)开挖过程中,应经常测量和校核其平面位置、 水平标高、边坡坡度,并随时观测周围的环境变 化。进行地面排水和降低地下水位工作情况的检 查和监控。 (4)基坑(槽)挖至设计标高后,对原土表面不得扰 动,并及时进行地基钎探、垫层等后续工作。 (5)严格控制基底标高。如个别地方发生超挖,严禁 用虚土回填。处理方法应征的设计单位的同意。
地基基础工程检测方案范例

地基基础工程检测方案范例一、检测方案目的地基基础工程是建筑工程中至关重要的一个环节,其稳定性和安全性直接影响整个建筑的使用寿命和安全性。
因此,对地基基础工程进行全面、科学的检测是至关重要的。
本检测方案的目的是为了评估地基基础工程的质量和稳定性,及时发现和解决存在的问题,保障工程的安全性和可靠性。
二、检测范围本次地基基础工程的检测范围为建筑基础施工前、中、后的全过程检测,包括地基勘察、地基处理、基础施工、基础验收等环节的检测。
三、检测方法1. 地基勘察检测地基勘察检测是地基基础工程检测的第一步,其目的是获取地质、地貌和地下水情况等相关数据,为后续工程的地基设计和施工提供可靠的基础数据。
地基勘察检测方法主要包括地质勘察、地球物理勘察和地下水勘察等。
地质勘察主要通过现场取样和实验室测试,获取土层的物理力学性质,包括土壤的密度、孔隙比、压缩性等多项指标;地球物理勘察主要利用地质雷达、声波探测等技术手段,探测地下地质构造和水文地质情况,为后续地基处理工作提供依据;地下水勘察主要通过地下水位监测,了解地下水的水位、流向和水质情况,为后续基础工程的设计和施工提供重要数据。
2. 地基处理工程检测地基处理工程是地基基础工程中至关重要的环节,其质量和效果直接影响基础的稳定性和安全性。
地基处理工程检测主要包括地基处理前的地质勘察、地基处理施工过程的监测和地基处理后的效果检测等环节。
地基处理前的地质勘察主要目的是为了了解地质情况,确定地基处理的方法和工艺;地基处理施工过程的监测主要通过现场监测和实验室试验,掌握地基处理施工过程中的各项关键参数,确保施工质量;地基处理后的效果检测主要通过静载试验、动载试验等手段,评估地基处理的效果,明确地基基础的稳定性和安全性。
3. 基础施工工程检测基础施工工程是地基基础工程的关键环节,其质量和施工工艺直接影响基础的安全性和稳定性。
基础施工工程检测主要包括基础材料检测、基础施工监测和基础质量验收等环节。
地基与基础工程质量检验标准

表面平整度
用2m直尺检查,用楔形塞尺测量。
灰土15
同上
用2m靠尺和楔形塞尺检查。
砂、砂石、三合土20
(2)重锤夯实地基工程质量检验表
项目
质量标准
允许误差
检验及认可
认可程序
备注
检验频率
检验方法
检验程序
保证
项目
试夯密实度和夯实深度
设计要求。
检查试夯报告
承包人自检,现场监理检查、抽检。
成孔垂直度不超过1.5H/100
1.5H/100
同上
测斜仪或吊线和尺量。
同上
H为成孔深度
桩位
沿管桩-20
同上
尺量检查
爆扩桩±50
冲击法+100
-50
沉管法≤100
同上
爆护法≤300
冲击法≤300
承包人自检,现场监理检查或抽检重要工序旁站监理。
工序质量由现场监理认可,分项工程质量由专业监理或监理组长认可。
复查夯击点布置位置
设计要求。在每遍夯击前,应对夯击点放线进行复核。
复查
观察和用尺检查。
锤重、落距、各夯击点的夯击次数。
设计要求。锤重为80-250KN,个别可达400KN;落距8-25KN;夯击次数应按现场试夯确定。
经。
有怀疑时,进行抽样检测
试桩
设计要求
不少于2根
观察和用尺量
监理工程师认可后,才能正式进行施工。
桩的孔径、深度及成孔垂直度。
设计要求
经常检查
观察和用尺量
监理工程师认可后,才能进行下一道工序施工。
沉管时间、各段填料量、提升和挤压时间,每根桩填料总量。
设计要求
地基基础工程质量检测的项目、方法及数量

岩土性状或地基承载力
钻芯法或岩基载荷试验
1、应采用钻芯法,抽检数量不得少于6孔,钻孔深度应满足设计要求,每孔截取一组三个芯样试件;对于各类岩石均应进行抽检;地质条件复杂的工程还应增加抽样孔数。
2、地基基础设计等级为甲级、乙级或岩石芯样无法制作成芯样试件的,还应进行岩基载荷试验;对于各类岩石均应进行抽检。
大直径(桩径≥800mm)混凝土灌注桩
桩身质量
低应变法、高应变法、声波透射或钻芯法
1、对于桩径≥1500mm的柱下桩,每个承台下的桩应采用钻芯法或声波透射法抽检,抽检数量不少于该承台下桩总数的30%且不少于1根;
2、对于桩径<1500mm的柱下桩和非柱下桩,应采用钻芯法或声波透射法抽检,抽检数量不少于相应桩总数的30%且不少于20根;
高压喷射桩质量
振冲桩桩体质量
圆锥动力触探试验或单桩载荷试验
砂石桩桩体质量
强夯置换地基质量
圆锥动力触探试验等
水泥粉煤灰碎石桩质量
低应变法或钻芯法
采用低应变法的,抽检数量不应少于总桩数的10%。
承载力
平板载荷试验
抽检数量不应少于总桩(墩)数的%,且不得少于3点;可选择多桩(墩)复合地基平板载荷试验或单桩(墩)复合地基平板载荷试验,也可一部分试验点选择多桩(墩)复合地基平板载荷试验而另一部分试验点选择单桩(墩)复合地基平板载荷试验,但试验点的总数不得低于总桩(墩)数的%,且不得少于3点;对不同布桩形式或有不同承载力设计要求的各处地基均应进行抽检。
3、对未抽检到的其余桩,宜采用低应变法或高应变法检测。桩身完整性检测宜采用两种或多种合适的检测方法进行
承载力
静载试验、高应变法或钻芯法
1.采用静载试验或高应变法,按本表小直径混凝土灌注承载力检测数量桩执行。
工程桩基检测方案

钻孔抽芯检测桩或槽段的数量,应根据具体工程的总桩数(总槽段数)、检测目的及其它检测需要确定。对工程桩不应少于总桩数的10%,且不少于10根。对地下连续墙,作为永久性结构的一部分时,抽检数量不应少于总槽段数的20%,且不得少于3个槽段;作为临时性结构时,抽检数量不应少于总槽段数的10%,且不得少于3个槽段。
(2)清除桩头碎石、杂物、泥浆和积水,使桩头保持清洁、干燥;在检测之前,桩顶承台不得绑扎钢筋;
(3)保证传感器的安装面光滑平整(可采用砂轮打磨),传感器的安装位置按如下规定:实心桩安装在距桩中心2/3半径处,根据桩径大小均匀布置3~4个点,激振点在桩中心;管桩安装在壁厚的1/2处,激振点、传感器安装点与桩中心成90°夹角;
4。检测仪器设备
(1)钻机
本次钻芯法检测采用北京探矿机械厂生产的XY-1A型钻机,使用Φ101mm单动双管金刚石钻具,以Φ101mm金刚石钻头钻进,钻机额定最高转速为1050
转/分,额定最大压力为10MPa。
(2)芯样切割机
采用SKQ-Ⅱ型自动切石机和磨平机。
(3)压力试验机
采用WHY-2000微机控制全自动压力试验机。
(3)对持力层的钻探深度
灌注桩:每根受检桩不应少于一孔,其钻探深度应满足设计要求,其它钻芯孔不宜少于1。0m。对桩底持力层有夹层或岩溶的工程,每根受检桩的每个钻芯孔对桩底持力层的钻探深度均应满足设计要求.当设计无明确要求时,受检桩中至少1个孔钻入桩底3倍桩径且不少于3m.
地下连续墙:对持力层的钻探,每个槽段至少应有一孔钻至设计要求的深度。当设计无明确要求时,对于承重墙,宜钻入持力层3倍墙厚且不少于3m;对于非承重墙,每个钻芯孔钻入持力层不应少于0。5m。
钻芯法
59根
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
桩身质量
低应变法、高应变法、声波透射或钻芯法
1、对于桩径≥1500mm的柱下桩,每个承台下的桩应采用钻芯法或声波透射法抽检,抽检数量不少于该承台下桩总数的30%且不少于1根;
2、对于桩径<1500mm的柱下桩和非柱下桩,应采用钻芯法或声波透射法抽检,抽检数量不少于相应桩总数的30%且不少于20根;
处理地基
灰土、砂和砂石地基、土工合成材料、粉煤灰、强夯处理地基、不加填料振冲加密处理地基质量;换填土地基质量
标准贯入试验、圆锥动力触探试验、静力触探试验等
抽检数量为每200m2不少于1个孔,且总数不得少于10孔,每个独立柱基下不得少于1孔,基槽每20延米不得少于1孔;对于换填地基还必须分层进行压实系数检测,可选择《土工试验方法标准》GB/T50123中的环刀法、灌砂法或其他方法进行检测,抽检数量:对大基坑每50~100m2不少于1点,对基槽每10~20m不少于1点,每个独立柱基下不得少于1点。
承受竖向抗拔力或水平力的桩
桩身质量
低应变法、高应变法、声波透射法或钻芯法
根据桩型,分别按本表预制桩、小直径混凝土灌注桩、大直径混凝土灌注桩桩身质量检测数量执行。桩身完整性检测宜采用两种或多种合适的检测方法进行
承载力
静载试验
不宜少于有竖向抗拔或水平承载力设计要求的桩总数的1%,且不少于3根。当确因试验设备或现场条件等限制,难以进行单桩竖向抗拔、水平承载力检测时,应按有关规定由设计单位进行抗拔或水平承载力的复核验算;验算合格的,可以不进行静载试验。
3、对未抽检到的其余桩,宜采用低应变法或高应变法检测。桩身完整性检测宜采用两种或多种合适的检测方法进行
承载力
静载试验、高应变法或钻芯法
1.采用静载试验或高应变法,按本表小直径混凝土灌注承载力检测数量桩执行。
2、当桩径>1200mm时确因试验设备或现场条件等限制,难以采用静载试验、高应变法抽测时,对端承型嵌岩桩(含嵌岩型摩擦端承桩、端承桩),可采用钻芯法对不同直径桩的成桩质量、桩底沉渣、桩端持力层进行鉴别,抽检数量不少于总桩数的10%且不少于10根。钻芯法抽检的数量可计入桩身质量抽检数量。
抗浮锚杆
承载力
静载试验
抽检数量不少于锚杆总桩数的5%,且不少于6根。
基础类型
检测项目
检测方法
检测数量
天然土(含全风化岩)地基
地基土性状
标准贯入试验、圆锥动力探试验等
抽检数量为每200m2不少于1个孔,且总数不得少于10孔,每个独立柱基下不得少于1孔,基槽每20延米不得少于1孔。
承载力
平板载荷试验
抽检数量为每500m2不少于1个点,且总数不得少于3点;对于各类岩土均应进行抽检;对于复杂场地或重要建筑地基还应增加抽检数量。
预压地基质量
十字板剪切试验和室内土工试验
注浆地基质量
标准贯入试验、钻芯法
承载力
载荷试验
抽检数量为每500m2不少于1个点,且总数不得少于3点;对于各类地基均应进行抽检,对于复杂场地或重要建筑地基还应增加抽检数量。
复合地基
水泥土搅拌桩质量
单桩竖向抗压载荷试验和钻芯法
抽检数量不少于总桩(墩)数的0.5%,且总不得少于3根。
岩石地基
岩土性状或地基承载力
钻芯法或岩基载荷试验
1、应采用钻芯法,抽检数量不得少于6孔,钻孔深度应满足设计要求,每孔截取一组三个芯样试件;对于各类岩石均应进行抽检;地质条件复杂的工程还应增加抽样孔数。
2、地基基础设计等级为甲级、乙级或岩石芯样无法制作成芯样试件的,还应进行岩基载荷试验;对于各类岩石均应进行抽检。
2、除1所列情形之外,当采用高应变法抽检时,抽检数量不低于8%且不少于10根。
小直径混凝土灌注桩
桩身质量
低应变法或高应变法
对于地基基础设计等级为甲级或地质条件复杂、成桩质量可靠性较低的灌注桩,抽检数量不少于桩总数的30%,且不得少于20根;其它桩基工程,抽检桩数不少于总桩数的20%,且不得少于10根。除上述规定外,每个柱下承台还不得少于1根。桩身完整性检测宜采用两种或多种合适的检测方法进行
高压喷射桩质量
振冲桩桩体质量
圆锥动力触探试验或单桩载荷试验
砂石桩桩体质量
强夯置换地基质量
圆锥动力触探试验等
水泥粉煤灰碎石桩质量
低应变法或钻芯法
采用低应变法的,抽检数量不应少于总桩数的10%。
承载力
平板载荷试验
抽检数量不应少于总桩(墩)数的0.5%,且不得少于3点;可选择多桩(墩)复合地基平板载荷试验或单桩(墩)复合地基平板载荷试验,也可一部分试验点选择多桩(墩)复合地基平板载荷试验而另一部分试验点选择单桩(墩)复合地基平板载荷试验,但试验点的总数不得低于总桩(墩)数的0.5%,且不得少于3点;对不同布桩形式或有不同承载力设计要求的各处地基均应进行抽检。
地基基础工程质量检测的项目、方法和数量
基础类型
检测项目
检测方法
检测数量
预制桩
桩身质量
低应变法或高应变法
抽检数量不少于总桩数的20%,且每个柱下承台不得少于1根。桩身完整性检测宜采用两种或多种合适的检测方法进行
承载力
静载试验或
高应变法
1、有下列情况之一的应当采用静载荷试验:(1)地基设计等级为甲级;(2)地质条件复杂、桩施工质量可靠性低;(3)属于本地区采用的新桩型或新工艺;(4)挤土群桩施工产生挤土效应;抽检数量不少于单位工程桩总数的1%,且不少于3根;当单位工程桩总数在50根以内时,不少于2根。
承载力
静载试验或
高应变法
1、有下列情况之一的应当采用静载荷试验:(1)地基设计等级为甲级;(2)地质条件复杂、桩施工质量可靠性低;(3)属于本地区采用的新桩型或新工艺;(4)挤土群桩施工产生挤土效应;抽检数量不少于单位工程桩总数的1%,且不少于3根;当单位工程桩总数在50根以内时,不少于2根。
2、除1所列情形之外,当采用高应变法抽检时,抽检数量不少于单位工程桩总数的5%且不少于5根。
