安徽省二级建造师《市政公用工程管理与实务》真题(II卷) 含答案
2024年二级建造师-市政公用工程管理与实务考试历年真题摘选附带答案
2024年二级建造师-市政公用工程管理与实务考试历年真题摘选附带答案第1卷一.全考点押密题库(共100题)1.(单项选择题)(每题1.00 分)某市政工程估价5000万元,招标人可要求每个投标人提供保证金最高额为()。
A. 100B. 80C. 60D. 502.(单项选择题)(每题1.00 分)适用于水深3m以内,水流流速1.5m/s以内,河床土质渗水较小时的围堰是()。
A. 土袋围堰B. 钢板桩围堰C. 套箱围堰D. 钢筋混凝土板桩围堰3.(单项选择题)(每题1.00 分)关于供热管道工程试运行的说法,正确的是()。
A. 换热站在试运行后,站内所有系统须预验收合格B. 试运行时间应在达到试运行的参数条件下连续运行48hC. 在试运行期间螺栓热拧紧时的运行压力应降低至0.5MPaD.在低温试运行过程中应重点检查支架的工作状况4.(单项选择题)(每题1.00 分)切缝法施工用于水泥混凝土路面的(??)。
A.胀缝B. 缩缝C. 纵缝D. 施工缝B. 浓缩C. 消毒D. 软化E. 厌氧消化6.(单项选择题)(每题1.00 分) 垃圾填埋场泥质防水层在拌合土摊铺碾压后应检验的项目是()。
A. 压实度试验和渗水试验B. 压实度试验和强度试验C. 渗水试验和强度试验D. 渗水试验和刚度试验7.(单项选择题)(每题1.00 分)列入城建档案管理机构接收范围的工程,()在工程竣工验收备案前,必须向城建档案管理机构移交一套符合规定的工程档案。
A. 监理单位B. 建设单位C. 设计单位D. 施工单位8.(单项选择题)(每题1.00 分)受拉构件中的主钢筋不应选用的连接方式是()。
A. 闪光对焊B. 搭接焊C. 绑扎连接D. 机械连接9.(单项选择题)(每题1.00 分)关于有盖水池的构筑物满水试验程序,排列正确的是()。
A. 试验准备→水池注水→水池内水位观测→有关资料整理B. 水池注水→试验准备→水池内水位观测→有关资料整理C. 试验准备→水池注水→水池内水位观测→蒸发量测定→有关资料整理D. 水池注水→试验准备→水池内水位观测→蒸发量测定→有关资料整理10.(多项选择题)(每题2.00 分) 在进行压实黏土防渗层施工时,最重要的就是对土进行()的合理控制。
二级建造师考试《市政公用工程管理与实务》模拟卷及答案解析(二)
二级建造师考试《市政公用工程管理与实务》模拟卷及答案解析(二)一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)1.关于骨架-空隙结构沥青混合料的黏聚力和内摩擦角的说法,正确的是()。
A.黏聚力较大,内摩擦角较大B.黏聚力较大,内摩擦角较小C.黏聚力较小,内摩擦角较大D.黏聚力较小,内摩擦角较小【答案】C【解析】骨架-空隙结构中粗集料所占比例大,细集料很少甚至没有。
粗集料可互相嵌锁形成骨架;但细集料过少容易在粗集料之间形成空隙。
这种结构内摩擦角φ较高,但黏聚力c也较低,如沥青碎石混合料(AM)等。
2.用振动压路机碾压厚度较小的改性沥青混合料路面时,其振动频率和振幅大小宜采用()。
A.低频低振幅B.低频高振幅C.高频高振幅D.高频低振幅【答案】D【解析】改性沥青混合料路面施工时,振动压路机应遵循“紧跟、慢压、高频、低幅”的原则,即紧跟在摊铺机后面,采取高频率、低振幅的方式慢速碾压,这也是保证平整度和密实度的关键。
3.路基加固中属于土质改良方法的是()。
A.换填B.绳网C.强夯D.板桩【答案】C【解析】按路基处理的作用机理,不良土质路基处理的方法大致分为:①土质改良,是指用机械(力学)的、化学、电、热等手段增加路基土的密度,或使路基土固结,这一方法是尽可能的利用原有路基,如采用强夯法;②土的置换,是指将软土层换填为良质土如砂垫层等;③土的补强,是指采用薄膜、绳网、板桩等约束住路基土,或者在土中放入抗拉强度高的补强材料形成复合路基以加强和改善路基土的剪切特性。
4.在移动模架上浇筑预应力混凝土连续梁时,浇筑分段工作缝必须设在()附近。
A.弯矩零点B.1/4最大弯矩点C.1/2最大弯矩点D.弯矩最大点【答案】A【解析】移动模架上浇筑预应力混凝土连续梁时的施工要求包括:①模架长度必须满足施工要求;②模架应利用专用设备组装,在施工时能确保质量和安全;③浇筑分段工作缝,必须设在弯矩零点附近;④箱梁内、外模板在滑动就位时,模板平面尺寸、高程、预拱度的误差必须控制在容许范围内;⑤混凝土内预应力筋管道、钢筋、预埋件设置应符合规范规定和设计要求。
2024年二级建造师-市政公用工程管理与实务考试历年真题摘选附带答案版
2024年二级建造师-市政公用工程管理与实务考试历年真题摘选附带答案第1卷一.全考点押密题库(共100题)1.(单项选择题)(每题 1.00 分)关于构件存放的说法,正确的是()。
A. 构件应按照其制作的先后顺序编号存放B. 预应力混凝土梁存放时间不得超过6个月C. 大型构件多层叠放时,不应超过3层D. 小型构件多层叠放时,不宜超过6层2.(单项选择题)(每题 1.00 分)城镇区域下穿较窄道路的地下金属管道施工宜采用()。
A. 手掘式顶管机B. 定向钻C. 夯管D. 土压平衡顶管机3.(单项选择题)(每题 1.00 分)下列地铁土建结构中属于一级防水等级的结构物是()A. 出入口B. 设备用房C. 通道D. 区间隧道4.(多项选择题)(每题 2.00 分) 下列关于水池满水试验的说法中正确的有()。
A. 向池内注水宜分两次进行,每次注水为设计水深的1/2B. 向池内注水宜分3次进行,每次注水为设计水深的1/3C. 相邻两次注水的间隔时间不应小于24hD. 可按小于2m/d的水位上升速度持续注水至规定深度E. 每次注水宜测读24h的水位下降值,计算渗水量5.(单项选择题)(每题 1.00 分)用于沥青路面压实度检测的方法是()。
A. 钻芯法B. 环刀法C. 灌砂法D. 灌水法6.(单项选择题)(每题 1.00 分)在确保工人施工安全的前提下,干作业成孔的人工挖孔深度不宜超过()m。
A. 15B. 20C. 25D. 307.(多项选择题)(每题 2.00 分)下列选项中属于现浇(预应力)钢筋混凝土水池施工方案主要内容的有()。
A. 施工工艺及流程B. 模板及其支架设计C. 预制壁板安装D. 混凝土施工E. 预应力施工8.(单项选择题)(每题 1.00 分)后张法预应力挤压锚具的锚固方式属于()。
A. 夹片式B. 握裹式C. 支承式D. 组合式9.(单项选择题)(每题 1.00 分)现行《城市道路工程设计规范》规定,以()天龄期的水泥混凝土弯拉强度控制面层混凝土的强度。
2021年二建市政公用工程管理与实务真题答案及解析

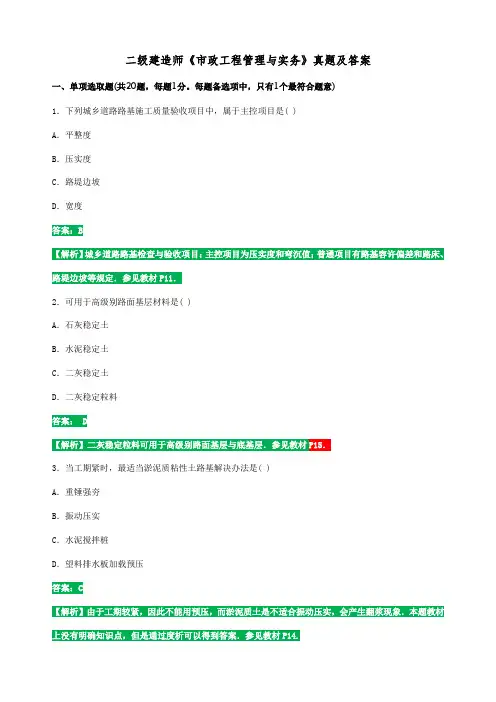

二级建造师《市政工程管理与实务》真题及答案一、单项选取题(共20题,每题1分。
每题备选项中,只有1个最符合题意)1.下列城乡道路路基施工质量验收项目中,属于主控项目是( )A.平整度B.压实度C.路堤边坡D.宽度2.可用于高级别路面基层材料是( )A.石灰稳定土B.水泥稳定土C.二灰稳定土D.二灰稳定粒料3.当工期紧时,最适当淤泥质粘性土路基解决办法是( )A.重锤强夯B.振动压实C.水泥搅拌桩D.望料排水板加载预压4.关于石灰粉煤灰稳定碎石混合料基层施工说法,错误是( )A.可用薄层贴补办法进行找平B.采用先轻型、后重型压路机碾压C.混合料每层最大压实厚度为200mmD.混合料可采用沥音乳液进行养护5.与沥青混凝土路面相比,水泥混凝土路面在荷载作用下强度与变形特点是( ) A.弯拉强度大,弯沉变形大B.弯拉强度大,弯沉变形小C.弯拉强度小,弯沉变形大D.弯拉强度小,弯沉变形小6.沥青混凝土面层中,直接承受行车荷载作用是( )A.垫层B.基层C.面层D.底基层7.下列桥梁类型中,属于按用途分类是( )A.石拱桥B.人行桥C.特长桥D.刚架桥8.可采用冲击式打桩机施工基坑围护构造是( )A.钢板桩B.钻孔灌注桩C.深层搅拌桩D.地下持续墙9.关于承重模板支架搭设说法,对的是( )A.脚手架宜运用支架搭设办法B.支架底部应有良好排水办法C.支架搭设完毕后,即可投入使用D.地基承载力不影响支架搭设10.暗挖隧道环形开挖预留核心土法施工工艺流程中,紧接在“开挖环形拱部→架立钢支撑→喷射→混凝土”后工序是( )A.封底B.二次衬砌C.接长钢支撑D.开挖核心土和下台阶11.基坑围护桩水平位移普通采用( )监测A.水准仪B.钢筋计C.测斜仪D.收敛计12.关于明挖法施工地下车站构造防水办法,属于主体防水办法是( ) A.金属板B.外贴式止水带C.中埋式止水带D.自防水混凝土13.下列地下持续墙接头形式中,属于刚性接头是( )A.锁口管接头B.波纹管接头C.楔形接头D.钢筋承插式接头14.下列施工内容中,属于排水下沉法沉井施工内容是( ) A.浇筑水下混凝土B.减少地下水C.水中挖土D.水下封底15.用以除去水中粗大颗粒杂质给水解决办法是( )A.过滤B.软化C.混凝沉淀D.自然沉淀16.燃气管道防腐辨认漆色为( )A.黄色B.绿色C.蓝色D.白色17.供热管道保温材料进场后应进行( )测定A.密度B.含水率C.导热系数D.渣球含量18.生活垃圾填埋解决工程中,泥质防水层施工技术核心是掺加( )拌合土层施工技术A.石灰土B.砂砾土C.水泥土D.膨润土19.垃圾填埋场泥质防水层在拌合土摊铺碾压后应检查项目是( )A.压实度实验和渗水实验B.压实度实验和强度实验C.渗水实验和强度实验D.渗水实验和强度实验20.关于钻孔灌注桩垂直度控制技术办法说法,错误是( )A.施工场地应平整压实B.钻机钻杆应保持竖直C.钻头翼板大小应保持一致D.在软硬土层交界面应高速钻进二、多项选取题(共10题,每题2分。
2024年二级建造师考试市政公用工程管理与实务试题及解答参考
2024年二级建造师考试市政公用工程管理与实务复习试题(答案在后面)一、单项选择题(本大题有20小题,每小题1分,共20分)1、市政公用工程施工组织设计中,以下哪项不是施工进度计划的主要内容?()A、施工顺序安排B、施工进度网络图C、施工资源需求计划D、施工质量控制计划2、下列关于市政公用工程施工现场安全管理的说法中,错误的是:()A、施工现场应设置明显的安全警示标志B、施工现场应设置必要的安全防护设施C、施工现场不得擅自改变原有的安全防护设施D、施工现场应定期进行安全教育培训3、在市政公用工程施工过程中,以下哪项工作不属于施工准备阶段的工作内容?()A、编制施工组织设计B、进行施工图纸会审C、进行材料设备采购D、进行工程验收4、在市政公用工程中,下列哪项不属于道路工程中的结构层?A、沥青混凝土面层B、水泥混凝土面层C、路基D、土基5、在进行市政给水管道施工时,下列哪种情况会导致管道漏水?A、管道接口密封不良B、管道材料质量不合格C、管道铺设坡度不合理D、管道埋深不足6、在桥梁工程中,预应力混凝土结构的特点不包括以下哪项?A、提高结构抗裂性能B、提高结构刚度C、增加结构自重D、延长结构使用寿命7、关于城市桥梁工程中的支架搭设,下列说法正确的是:A. 支架基础必须稳固可靠,满足承载力要求B. 支架可直接置于未经处理的地面上C. 支架高度超过5米时无需进行专项设计D. 支架安装完成后无需验收即可使用8、在城市道路建设过程中,对于水泥混凝土路面的接缝设置,下列哪一项描述是错误的?A. 接缝是为了防止混凝土板因温度变化而产生裂缝B. 横向接缝可分为假缝和真缝两种类型C. 纵向接缝通常用于宽度较大的道路上,以减少收缩应力的影响D. 所有的横向接缝都应该设置传力杆来传递荷载9、关于地下连续墙施工技术的应用,以下哪一项是不正确的?A. 地下连续墙适用于深基坑支护工程B. 地下连续墙可作为地下室结构的一部分C. 施工过程中不需要采取措施保护周边环境D. 可以在软弱地层中形成良好的挡土结构10、在市政公用工程施工中,下列关于混凝土浇筑的叙述,正确的是:A. 混凝土应分层浇筑,每层厚度宜为20-30cmB. 混凝土浇筑应连续进行,间歇时间不宜超过1小时C. 混凝土浇筑过程中应随时检查模板、钢筋和预埋件的位置D. 混凝土浇筑后应及时进行表面抹光处理13、在施工过程中,对于混凝土的养护,下列说法正确的是:A. 养护时间一般不少于7天B. 养护温度越高越好C. 养护湿度对混凝土强度无影响D. 养护只需覆盖保温材料即可16、在市政公用工程施工中,关于施工测量工作的下列说法正确的是:A. 施工测量只需在施工前进行一次,确保施工过程中的位置精度B. 施工测量应贯穿于整个施工过程,随时进行复测和校核C. 施工测量工作可以由施工队自行完成,无需专业测量人员参与D. 施工测量只需关注水平方向的位置,垂直方向可忽略不计19、在城市道路工程中,对于路基压实度的要求,下列说法正确的是:A、路基压实度只需满足设计标准即可。
市政二级建造师历年考试真题及答案
选择题根据《市政公用工程管理与实务》相关知识,下列哪项不属于城市道路横断面的组成部分?A. 车行道B. 人行道C. 绿化带D. 排水沟(正确答案)在市政工程中,关于雨水管渠的设计流量,下列说法正确的是?A. 应采用暴雨强度公式计算的设计暴雨强度B. 应考虑流域内所有面积上的汇水量C. 应根据汇水面积、地形坡度和暴雨强度等因素综合确定(正确答案)D. 无需考虑管道材料的摩阻影响下列哪项不是市政工程施工组织设计的基本内容?A. 工程概况与施工特点分析B. 施工方案与技术措施C. 施工进度计划与资源需求计划D. 项目成本预算详细分解(正确答案)关于城市道路路基施工,下列说法错误的是?A. 路基填土不得使用腐殖土、生活垃圾土等劣质土B. 路基压实应采用重型击实标准C. 路基施工前应做好排水设施,保持路基施工场地干燥D. 路基填土的压实度只需满足最低要求即可(正确答案)在市政桥梁工程中,关于桥梁墩台的说法正确的是?A. 墩台只承受桥跨结构传来的竖向力B. 墩台只承受桥跨结构传来的水平力C. 墩台需同时承受桥跨结构传来的竖向力和水平力(正确答案)D. 墩台在桥梁结构中不起重要作用下列哪项不属于市政公用工程施工质量控制的关键环节?A. 施工测量B. 材料设备检验C. 工序施工质量控制D. 施工成本核算(正确答案)关于市政管道工程中的管道基础处理,下列说法正确的是?A. 所有管道均需铺设在未经处理的原状土层上B. 管道基础必须铺设在坚实、平整的地基上(正确答案)C. 管道基础的承载力无需验算,可直接施工D. 管道基础处理与管道材质无关在市政工程施工中,关于施工测量的说法错误的是?A. 施工测量是施工前的重要准备工作B. 施工测量包括高程测量和平面位置测量C. 施工测量必须按照设计文件和规划要求进行D. 施工测量只在工程开工前进行一次即可(正确答案)下列关于市政工程施工安全管理的说法,正确的是?A. 安全管理只是项目经理的责任B. 安全管理可以只在关键施工阶段进行C. 安全管理应贯穿于施工全过程,包括施工准备阶段(正确答案)D. 安全管理只涉及施工人员,与管理人员无关。
二级建造师市政公用工程管理与实务模拟试题及其答案
二級建造師市政公用工程管理與實務模擬試題及答案二單項選擇題1、沉入土中的樁,將使樁周附近()倍樁徑範圍內的土受到很大的重塑作用,因此在黏土中沉樁時,當樁距較小時,更應注意沉樁順序。
A.1~2B.2~3C.3~4D.3~52、瀝青混合料施工溫度應根據瀝青品種、標號、黏度.氣候及鋪築厚度等條件按規範要求選用。
當瀝青黏度大、氣溫低、鋪築厚度小時,施工溫度宜用()。
A.經驗值B.低限C.高限D.中值3、填埋場場地不應選擇建在()地區。
A.石灰岩溶洞發育B.礫石、石灰岩溶洞發育C.礫石D.礫石、石灰岩4、較大體積的混握土墩臺及其基礎埋放石塊的數量不宜超過混凝土結構體積的()。
A.25%B.50%C.30%D.10%5、普通矽酸鹽水泥配製的噴射混凝土強度低於設計強度的()時,以及礦渣矽酸鹽水泥配製的噴射混凝土強度低於設計強度的()時,不得受凍。
A.25%;30%B.30%;25%C.30%;40%D.40%;30%6、索賠最重要的依據之一是()。
A.施工進度計畫B.監理確認單C.合同檔D.財務賬目7、履帶式起重機正常作業時,其工作地基坡度不得大於()。
A.5°B.4°C.3°D.2°8、井壁厚度一般為()左右。
A.0.4~1.0mB.0.6~1.2mC.0.8~1.6mD.0.4~1.2m9、與熱力管網閉式系統相比較,開式系統其熱媒是被()消耗的。
A.直接B.間接C.大部分D.少部分10、根據建築基坑支護技術規程(JGJ 120-99),支護結構水準位移為應測專案的基坑側壁安全等級為()。
A.一級B.二級C.三級D.所有等級11、一般由城市()燃氣管道構成大城市輸配管網系統的外環網。
A.中壓BB.中壓AC.高壓BD.次高壓A12、中壓A地下燃氣管道與電力電纜的水準淨距不得小於()。
A.0.5mB.0.7mC.1.0mD.1.2m13、對無機結合料穩定基層的材料不正確的說法是()。
2022年二级建造师考试《市政公用工程管理与实务》真题及详解
2022年二级建造师考试《市政公用工程管理与实务》真题及详解一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)1.依据城镇道路分级和技术标准,不属于城镇道路的是()。
A.快速路B.主干路C.次干路D.高速路〖正确答案〗:D〖题目解析〗城镇道路按道路在道路网中的地位、交通功能以及对沿线的服务功能等,分为快速路、主干路、次干路和支路四个等级。
2.排水沥青混合料(OGFC)属于()结构。
A.悬浮-密实B.骨架-空隙C.悬浮-骨架D.骨架-密实〖正确答案〗:B〖题目解析〗骨架-空隙结构:如沥青碎石混合料(AM)和排水沥青混合料(OGFC)等。
3.表示沥青混合料中沥青塑性的技术指标是()。
A.粘度B.延度C.稠度D.针入度〖正确答案〗:B〖题目解析〗用于沥青混合料的沥青应具有下述性能:(1)具有适当的稠度:表征粘结性大小,即一定温度条件下的粘度。
(2)具有较大的塑性:以"延度"表示,即在一定温度和外力作用下变形又不开裂的能力。
(3)具有足够的温度稳定性:即要求沥青对温度敏感度低,夏天不软,冬天不脆裂。
(4)具有较好的大气稳定性:抗热、抗光、抗老化能力较强。
(5)具有较好的水稳性:抗水损害能力较强。
4.受拉构件中的主钢筋不应选用的连接方式是()。
A.闪光对焊B.搭接焊C.绑扎连接D.机械连接〖正确答案〗:C〖题目解析〗当普通混凝土中钢筋直径等于或小于22mm,在无焊接条件时,可采用绑扎连接,但受拉构件中的主钢筋不得采用绑扎连接。
5.某河流水深2.0m,流速1.5m/s,不宜选用的围堰类型是()。
A.土围堰B.土袋围堰C.铁丝笼围堰D.竹篱土围堰〖正确答案〗:A〖题目解析〗6.装配式桥梁构件在移运吊装时,混凝土抗压强度不应低于设计要求:设计无要求时一般不应低于设计抗压强度的()。
A.70%B.75%C.80%D.90%〖正确答案〗:B〖题目解析〗装配式桥梁构件在脱底模、移运、堆放和吊装就位时,混凝土的强度不应低于设计要求的吊装强度,设计无要求时一般不应低于设计强度的75%。
二级建造师市政工程管理与实务真题及参考答案
二级建造师市政工程管理与实务真题及参照答案(全)一、单项选择题(共20题,每题1分,每题旳备选项中,只有1个最符合题意)1、合用于迅速路、主干路基层旳是(D)A 石灰土B 二灰土C 水泥土D 石灰粉煤灰稳定砂砾2、都市道路中必须设置中央分隔带旳是(A)A 迅速路B 主干路C 次干路D 支路3、热拌沥青混合料面层摊铺碾压(C)A 热拌沥青混合料不应采用轮胎式沥青摊铺机摊铺碾压。
B 摊铺速度宜控制在1~3 m/min旳范围内。
C 压实应按初压、复压、终压包括成型三个阶段进行。
D 热拌沥青混合料旳最低摊铺温度应根据沥青和沥青混合料种类、压路机、气温、层厚等原因经等原因经试压确定4、基坑边坡挂网喷射混凝土施工完毕后,应喷水养护一般养护不少于(C)天A 3B 5C 7D 145、钻孔灌注桩灌注水下混凝土,在桩顶设计标高以上加灌一定高度,其作用是(C)A 防止导管漏浆B 桩身夹泥断桩C保证桩顶混凝土质量 D 放慢混凝土灌注速度6、同一天进场旳同一批次、同规格100T预应力钢筋,至少应分为(B)批检查A 1B 2C 3D 47、有关桥梁工程卸落支架次序描述错误旳是(C)A 满布式拱架可从拱顶向拱脚依次循环卸落B 持续梁宜从跨中向支座依次循环卸落C 简支梁宜从支座向跨中依次循环卸落D 悬臂梁应先卸落挂梁及悬臂旳支架,再卸无铰跨内旳支架8、钻孔灌注桩施工过程中,防止扩孔坍孔防止措施错误旳是(D)A选用合用旳泥浆 B 保证孔内必要水头C 防止触及和冲刷孔壁 D加紧进尺速度9、跨径为1.8m旳钢筋混凝土板,混凝土强度最低到达设计强度旳(A)时,方可拆除其模板及支架。
A 50%B 60%C 75%D 100%10、在设计未规定旳状况下,采用后张法施工旳c50预应力混凝土T型梁强度到达(D)MPa时可进行预应力张拉。
A 25B 30C 35D 4011、在软土地层修建地铁车站,需要尽快恢复上部路面交通时,车站基坑施工措施宜选择(B)A明挖法 B盖挖法c盾构法 D浅埋暗挖法12、有关小导管注浆说法错误旳是(B)A 超前小导管支护必须配合钢拱架使用B 钢管长度8-30m不等C 钢管应沿拱旳环向向外设置外插角D 两排小导管在纵向应有一定搭接长度13、管道交叉处理原则表述错误旳是(C)A支管道避让干线管道B小口径让大口径C刚性管让柔性管D后敷设管道让已敷设管道14、有关顶管工作坑位置设置说法错误旳是(D)A单向顶进时,应选在管道下游端B根据管线旳设计排水管线可选在检查井处C便于清运挖掘出来旳淤泥和堆放管材D设置于工厂企业,里弄出口处15、有关顶管工作坑设置错误旳是(D)A 单向顶进时,应选在管道下游端以利排水B 根据管线设计状况确定,如排水管线可选在检查井处。
2024年二级建造师-市政公用工程管理与实务考试历年真题摘选附带答案
2024年二级建造师-市政公用工程管理与实务考试历年真题摘选附带答案第1卷一.全考点押密题库(共100题)1.(多项选择题)(每题2.00 分)填石路堤宜选用()夯实。
A. 12t以上的振动压路机B. 25t以上的轮胎压路机C. 2.5t的夯锤D. 12t以上的轮胎压路机E. 12t的夯锤2.(多项选择题)(每题 2.00 分)某城市浅埋隧道采用双侧壁导坑施工时,必须监测的项目有()。
A. 初期支护结构拱顶沉降B. 初期支护结构净空收敛C. 土体分层竖向位移D. 地表沉降E. 地下水位3.(单项选择题)(每题 1.00 分)下列地铁车站施工顺序中属于盖挖逆作法的是()。
A. 先从地表面向下开挖基坑至设计标高,再由下而上建造主体结构B. 先建临时结构顶板,再向下开挖基坑至设计标高,由下而上建造主体结构C. 先建临时结构顶板,根据主体结构层数,自上而下分层挖土.建造主体结构D. 分块建筑临时结构顶板,再向下开挖基坑至设计标高,由下而上建造主体结构4.(单项选择题)(每题 1.00 分)关于基坑降水的说法,正确的是()。
A. 采用隔水帷幕的工程应在围合区域外侧设置降水井B. 真空井点在降水区城边角位置均匀布置C. 应根据孔口至设计降水水位深度来确定单、多级真空井点降水方式D. 施工降水可直按排入污水管网5.(单项选择题)(每题 1.00 分)关于生活垃圾填埋场HDPE膜施工说法,错误的是()。
A. 展开后可通过拖动以保证充分搭接B. 冬期严禁铺设C. 车辆不得在HDPE膜上碾压D. 大风天气应临时铺固,停止铺设6.(多项选择题)(每题 2.00 分)水泥混凝土路面的混凝土配合比设计在兼顾经济性的同时应满足的技术要求有()。
A. 抗弯拉强度B. 抗压强度C. 工作性D. 耐久性E. 安全性7.(单项选择题)(每题 1.00 分)埋设在机动车不可能到达的地方时,地下燃气管道的最小覆土厚度不得小于()。
A. 0.2mB. 0.3mC. 0.4mD. 0.6m8.(单项选择题)(每题 1.00 分)《城镇道路工程施工与质量验收规范》CJJ1-2008规定,热拌沥青混合料摊铺时,城市快速路.主干路不宜在气温低于()条件下施工。
2024年二级建造师-市政公用工程管理与实务考试历年真题摘选附带答案
2024年二级建造师-市政公用工程管理与实务考试历年真题摘选附带答案第1卷一.全考点押密题库(共100题)1.(多项选择题)(每题2.00 分)下列选项中,符合土质路基碾压原则的有(??)。
A. 先慢后快B. 先振后静C. 先高后低D. 先轻后重E. 轮迹重叠2.(单项选择题)(每题 1.00 分)不属于污水处理中一级处理工艺构筑物的是()。
A. 沉砂池B. 沉淀池C. 二沉池D. 格栅3.(单项选择题)(每题 1.00 分) 区间隧道联络通道的施工顺序如下:①打开通道对侧门钢管片②打开冻结侧通道预留口钢管片。
③返回刷大两侧喇叭口断面并作临时支护④按照通道中部的全断面开挖并作临时支护直到对侧门钢管片⑤集水井开挖、临时支护和一次浇筑混凝土永久支护。
其正确的顺序是()。
A. ②④③⑤①B. ②③④⑤①4.(单项选择题)(每题 1.00 分)下列哪个不是根据水质类型划分的污水的处理方法()。
A. 物理处理法B. 生物处理法C. 自然沉淀法D. 化学处理法5.(单项选择题)(每题 1.00 分)下列方法中,不属于污水二级处理方法的是()。
A. 活性污泥法B. 生物膜法C. 离心分离法D. 氧化沟6.(单项选择题)(每题 1.00 分)下列地铁车站施工顺序中属于盖挖逆作法的是()。
A. 先从地表面向下开挖基坑至设计标高,再由下而上建造主体结构B. 先建临时结构顶板,再向下开挖基坑至设计标高,由下而上建造主体结构C. 先建临时结构顶板,根据主体结构层数,自上而下分层挖土.建造主体结构D. 分块建筑临时结构顶板,再向下开挖基坑至设计标高,由下而上建造主体结构7.(多项选择题)(每题 2.00 分)关于HDPE膜铺设的说法,正确的有( )。
A. 按照斜坡上不出现纵缝的原则确定铺膜方案B. 根据焊接能力合理安排每天铺设HDPE膜的数量C. 可站在铺设好的HDPE膜内吸烟,但禁止使用打火机D. 在有大风的情况下,HDPE膜须临时锚固,安装工作应停止进行E. 及时填写施工记录表,经现场监理和项目负责人签字后存档8.(单项选择题)(每题 1.00 分)关于沉入桩施工的说法,错误的是()。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
安徽省二级建造师《市政公用工程管理与实务》真题(II卷)含答案考试须知:1.考试时间:180分钟,满分为120分。
2.全卷共三大题,包括单项选择题、多项选择题和案例分析题。
3.作答单项选择题和多项选择题时,采用2B铅笔在答题卡上涂黑所选的选项。
4.作答案例分析题时,采用黑色墨水笔在答题卡指定位置作答。
姓名:_________考号:_________一、单选题(共20题,每题1分。
选项中,只有1个符合题意)1、基坑深度在5m以内,黏质土的湿度正常、土层构造均匀,基坑顶缘有动载,坑壁坡度(高:宽)宜为()。
A.1:0.33 B.1:0.5 C.1:0.67 D.1:0.752、下列属于绘制竣工图的依据的是()。
A.施工前场地绿化图B.建(构)筑物所在场地原始地形图C.设计变更文件D.建筑物沉降、位移等变形观测资料3、施工水泥混凝土路面时,应先(),然后再()。
A.浇筑水泥混凝土面板,安砌侧、平石 B.浇筑水泥混凝土面板,安砌侧石C.安砌侧、平石,浇筑水泥混凝土面板 D.安砌侧石,浇筑水泥混凝土面板4、城市轨道交通线路均为右侧行车的双线线路,采用()mm标准轨距。
A.1200B.132C.1400D.14355、关于暗挖隧道小导管注浆加固技术的说法,错误的是()。
A.应严格控制小导管的长度、开孔率、安设角度和方向B.小导管的尾部必须设置封堵孔,防止漏浆C.注浆时间应由试验确定,注浆压力可不控制D.根据工程条件经试验确定浆液及其配合比6、燃气管道的阀门安装前应做()试验,不渗漏为合格,不合格者不得安装。
A.强度B.气密性C.材质D.耐腐蚀7、冬期施工的水泥混凝土面板免受冰冻影响的条件是:其抗折强度和抗压强度分别超过()。
A.1.5MPa和5.0MPa B.1.5MPa和5.0MPaC.1.0MPa和5.5MPa D.1.5MPa和5.5MPa8、中、轻交通等级混凝土路面的基层材料宜选用()。
A.水泥稳定粒料B.石灰粉煤灰级配粒料C.贫混凝土D.沥青混凝土E.沥青稳定碎石9、采用顶管法施工,千斤顶应左右对称布置,顶力的合力位置应该和顶进抗力的位置在(),避免产生顶进力偶,使管子顶进出现偏差。
A.同一轴线上 B.管道中心的垂线上C.与管道呈平行的平行线上 D.与施工地面垂直的垂直线上10、大型排水混凝土构筑物施工中,为避免混凝土结构内外温差过大,应降低混凝土的入模温度,控制为()℃,使混凝土凝固的其内部在较低的温度起升点升温。
A.不应大于15 B.不应小于25 C.不应大于25 D.2011、在沥青路面施工中,()是最重要的()个指标。
A.压实度、厚度和平整度;3 B.压实度;1 C.厚度;1 D.平整度;112、选择锤击沉桩设备的一般思路为()。
A.选择锤重→选择锤型→选择桩架B.选择锤型→选择锤重→选择桩架C.选择桩架→选择锤重→选择锤型D.选择桩架→选择锤型→选择锤重13、选择钻孔设备应依孔径、孔深、土质状况和()。
A.桩的承载能力B.泥浆作用C.钻孔形状D.设备能力14、对排水构筑物最重要的是保证构筑物的()。
A.强度 B.整体稳定 C.抗渗防冻性能 D.预留孔、预埋件设置准确15、水位表应有指示最高、最低水位的明显标志,玻璃管的最低水位可见边缘应比最低安全水位低(),最高可见边缘应比最高安全水位高()。
A.20mm;20mm B.25mm;25mm C.30mm;30mm D.35mm;35mm16、财务人员要严格财务制度,审核各项成本费用,合理调度资金,从控制资金使用达到()。
A.节约资金的目的 B.促进项目进度的目的C.技术优化的目的 D.成本控制目的17、分包单位不服从总承包单位的安全生产管理,导致安全生产事故的,()。
A.由分包单位承担主要责任 B.由总承包单位承担主要责任C.由分包单位承担次要责任 D.由总承包单位承担一半责任18、下列关于静力压桩法特点的说法中错误的是()。
A.产生的振动较小B.桩顶不易损坏C.不易产生偏心沉桩D.机械设备可快速移动19、基坑施工影响范围内的建筑物倾斜监测常用仪器是()。
A.水准仪B.经纬仪C.全站仪D.测斜仪20、抽除刃脚下的垫木应()进行。
A.分区、依次、对称、同步 B.分区、分组、依次、对称、同步C.分组、依次、对称、同步 D.分区、分组、对称、同步二、多选题(共10题,每题2分。
选项中,至少2个符合题意)1、施工项目现场管理的内容有()。
A.申领施工许可证B.合理规划施工用地C.做好施工总平面设计D.适时调整施工现场总平面布置E.建立文明的施工现场2、处理厂或提升泵站是根据()选用水泵等设备。
A.厂、站的规模B.输送的水量C.输送的距离与扬程D.输送的介质E.场地大小3、当管道内燃气输送压力不同时,对管道的()也不同。
A.试验方法B.材质要求C.安装质量要求D.检验标准E.运行管理要求4、路基施工包括挖土、填土、松土、运土、()、修整、压实等工序。
A.松土 B.且装土 C.卸土 D.换土 E.压实5、在岩石地层采用爆破法开挖沟槽时,下列做法正确的有()。
A.由有资质的专业施工单位施工B.必须制定专项安全措施C.须经公安部门同意D.由专人指挥进行施工E.由项目经理制定爆破方案后即可施工6、施工期间应编制的众多文件中还应包括()。
A.施工记录B.质量事故报告及处理记录C.测量复核及预检记录D.隐蔽工程检查验收记录E.竣工验收文件7、城市桥梁工程施工技术准备是施工准备的核心。
通常有熟悉设计文件、研究施工图纸、进行现场核对,施工前的设计技术交底和()等。
A.原始资料的进一步调查分析B.制定施工方案、进行施工设计C.编制施工预算D.技术经济条件的调查分析E.编制施工组织设计8、判定某井号所观测区域内生活垃圾渗沥液渗漏必须经过的检验步骤是:()。
A.抽取水样做水质化验分析B.将化验结果与未填埋时对应井号的水样进行比较分析C.某井号的水样分析结果有很大变化D.无变化或虽有小变化但经分析与垃圾渗沥液无关E.有害物质指标大幅度提升,并均与垃圾渗沥液有关9、地下燃气管道不得从()的下面穿越。
A.建筑物 B.隧道 C.铁路 D.大型构筑物 E.高速公路10、()不能用做城市道路路床填料。
A.高液限黏土 B.石灰稳定土 C.高液限粉土 D.水泥稳定土 E.含有机质细粒土三、案列分析题(共4题,每题20分)1、某市政工程公司承建一道路工程,基层为180mm水泥稳定碎石,下面层为中粒式沥青混凝土,上面层为改性沥青混凝土。
该工程由四方工程咨询工程公司实施监理。
项目部组织有关人员编写了施工组织设计,并绘制了一张总平面布置图,要求工程从开工到完工严格按该图进行平面布置。
施工前项目技术负责人就工程特点、设计要求向施工人员进行了技术交底。
上面层横缝采用平接缝。
接缝施工时,先用熨平板预热接缝。
摊铺新的沥青混凝土后,由前一日施工结束停放在摊铺机后路面上的压路机顺路线方向从中心向外侧碾压。
碾压完成后,项目部及时检测了部分实测项目有:平整度、厚度、宽度、中线高程与偏位、横坡、压实度、弯沉。
这些实测值合格率均达到85%以上。
项目部认为合格,向监理工程师提请检验验收。
<1>、背景中关于施工平面布置图的使用是否正确?说明理由。
<2>、项目技术负责人技术交底内容不全面,予以补充。
<3>、面层施工中存在多处违规操作,针对其中的问题给出正确的做法。
<4>、项目部认为面层质量合格对吗?说明理由。
2、某项目部承建一城市主干路工程。
该道路总长2.6km,其中0K+550~1K+220穿过农田,地表存在0.5m的种植土。
道路宽度为30m;路面结构为:20cm石灰稳定土底基层,40cm石灰粉煤灰稳定砂砾基层,15cm热拌沥青混凝土面层;路基为0.5m~1.0m的填土。
在农田路段路基填土施工时,项目部排除了农田积水,在原状地表土上填方0.2m,并按大于或等于93%的压实度标准(重型击实)压实后达到设计路基标高。
底基层施工过程中,为了节约成本,项目部就地取土(包括农田地表土)作为石灰稳定土用土。
基层施工时,因工期紧,石灰粉煤灰稳定砂砾基层按一层摊铺,并用18t重型压路机一次性碾压成形。
沥青混凝土面层施工时正值雨期,项目部制订了雨期施工质量控制措施:①加强与气象部门、沥青拌和厂的联系,并根据雨天天气变化,及时调整产品供应计划;②沥青混合料运输车辆采取防雨措施。
问题:1.指出农田路段路基填土施工措施中的错误,请改正。
2.是否允许采用农田地表土作为石灰稳定土用土?说明理由。
3.该道路基层施工方法是否合理?说明理由。
4.沥青混凝土面层雨期施工质量控制措施不全,请补充。
3、某项目部承建一项城市道路工程,道路基层结构为200 mm厚碎石垫层和350 mm厚水泥稳定碎石基层。
项目部按要求配置了安全领导小组,并成立了以安全员为第一责任人的安全领导小组,成员由安全员、项目经理及工长组成。
项目部根据建设工程安全检查标准要求在工地大门口设置了工程概况牌、环境保护制度牌、施工总平面图公示标牌。
项目部制定的施工方案中,对水泥稳定碎石基层的施工进行详细规定:要求350 mm厚水泥稳定碎石分两层摊铺,下层厚度为200 mm,上层厚度为150 mm,并用15 t压路机碾压。
为保证基层厚度和高程准确无误,要求在面层施工前进行测量,如出现局部少量偏差则采用薄层补贴法进行找平。
在工程施工前,项目部将施工组织设计分发给相关各方人员,以此作为技术交底并开始施工。
问题1.指出安全领导小组的不妥之处,改正并补充小组成员。
2.根据背景资料,项目部还需设置哪些标牌?3.指出施工方案中错误之处并给出正确做法。
4.说明把施工组织设计直接作为技术交底做法的不妥之处并改正。
4、某项目部针对一个施工项目编制网络计划图,下图是计划图的一部分:局部网络计划图该网络计划图其余部分计划工作及持续时间见下表:网络计划图其余部分的计划工作及持续时间表项目部对按上述思路编制的网络计划图进一步检查时发现有一处错误:C2工作必须在B2工作完成后,方可施工。
经调整后的网络计划图由监理工程师确认满足合同工期要求,最后在项目施工中实施。
A3工作施工时,由于施工单位设备事故延误了2d。
问题:1.按背景资料给出的计划工作及持续时间表补全网络计划图的其余部分(请将背景中的网络图复制到答题纸上作答,在试卷上作答无效)。
2.发现C2工作必须在B2工作完成后施工,网络计划图应如何修改(请复制问题1的结果(网络图)到答题纸上作答,在试卷上作答无效)?3.给出最终确认的网络计划图的关键线路和工期。
4.A3工作(设备事故)延误的工期能否索赔?说明理由。
试题答案一、单选题(共20题,每题1分。
