最新版桩基检测试验(静载)方案
桩基检测试验(静载)方案
桩基检测试验(静载)方案桩基检测试验方案桩基检测试验方案一、工程概况:本工程桩基测试内容包括单桩竖向抗压静载测试、单桩竖向抗拔静载测试、低应变动测、高应变动测、声波透射法及桩身桩底位移检测、桩身轴力、桩侧侧摩阻力检测等:二、检测方案编制说明:1、检测数量、方法:《中国2010上海世博会公共活动中心工程》及本工程桩基施工说明、桩位平面图及抗压桩抗拔桩详图。
《建筑基桩检测技术规范》(JGJ106-2003)《地基基础设计规范》( DGJ08-11-1999 )三、现场要求:(1)一般要求:现场场地平整,道路通畅,便于吊、卡车进出场及起吊设备;提供220V和380V交流电用以照明和设备用电。
临时用房一间(2)试桩期间,试桩静载设备2倍桩长范围内不得有重型机械或将产生振动设备的作业,确保检测数据的正确和检测工作的正常进行。
(3)低应变检测前须将每工程桩全部开挖且将桩顶处理后进行。
(4)工程桩高应变检测应将需检测的试桩按本方案的要求进行加固处理。
四、检测时间:抗压静载检测速度为4天/ 组(包括设备安装及检测);抗拔检测检测速度为2天 /组(包括设备安装及检测)低应变动测、高应变动测、成孔检测、声波透射检测待测试条件具备。
检测时间由委托单位提前一天通知。
一般在一天即可完成现场检测工作。
桩身、桩底位移检测及桩身轴力、测摩阻力检测在静载试验进行时同时检测。
五、测试成果及期限1、静载确定实测单桩竖向抗压(拔)极限承载力。
提供单桩竖向抗压(拔)静载荷试验的Q—s曲线和s—lgt曲线以及成果汇总表。
2、低应变所测桩桩身完整性曲线和判断及缺陷描述。
3、试成孔检测提供连续12小时的孔径、、孔深、垂直度、及沉渣厚度的检测数据以判定孔壁稳定性能,评价施工机械和工艺是否满足灌注桩成桩的质量要求。
4、成孔检测提供孔径、、孔深、垂直度、及沉渣厚度的检测数据。
5、高应变检测提供抗压桩的实测承载力及桩身完整性。
6、声波透射法检测提供桩身完整性并判定桩身缺陷程度并确定其位置。
桩基检测方案 (2)
桩基检测方案标题:桩基检测方案引言概述:桩基检测是建筑工程中非常重要的一环,通过对桩基进行检测可以确保工程质量和安全。
本文将介绍桩基检测的一般方案,包括检测的目的、方法和常见问题。
一、检测目的1.1 确保桩基质量:通过检测可以了解桩基的承载能力和稳定性,确保其质量符合设计要求。
1.2 发现潜在问题:检测可以及时发现桩基存在的问题,如裂缝、变形等,避免工程安全隐患。
1.3 评估桩基性能:检测可以评估桩基的实际承载能力和变形情况,为后续工程提供参考。
二、检测方法2.1 静载试验:通过施加静载来测定桩基的承载能力,是一种常用的检测方法。
2.2 动力触发法:通过施加冲击或振动力来检测桩基的振动响应,评估其承载能力。
2.3 无损检测:利用声波、电磁波等无损检测技术对桩基进行检测,可以实现非破坏性检测。
三、常见问题3.1 检测数据不准确:由于检测设备或方法不当,导致检测数据不准确,影响工程质量。
3.2 检测设备故障:检测设备故障会影响检测结果的准确性,需要及时维护和更换设备。
3.3 人为因素:操作人员水平不足或操作不规范也会影响检测结果,需要加强培训和管理。
四、质量控制4.1 标准化操作:建立桩基检测的标准操作流程,确保检测过程规范和准确。
4.2 设备维护:定期对检测设备进行维护和校准,确保设备正常工作。
4.3 数据分析:对检测数据进行科学分析和评估,及时发现问题并采取措施解决。
五、总结桩基检测是确保工程质量和安全的重要环节,采取科学的检测方案和方法可以有效提高检测准确性和可靠性。
在实际工程中,需要严格按照标准操作流程进行检测,并及时处理检测过程中出现的问题,确保工程质量和安全。
桩基静载试验检测方案
桩基静载试验检测方案一、工程概况。
咱这个工程啊,有好多桩基呢。
这些桩基就像大楼的脚一样,要是脚不稳,那楼可就危险啦。
所以得好好检测检测它们到底有多结实。
二、检测目的。
1. 看看这些桩基能不能承受住设计要求的重量。
就好比给它个大考验,看它会不会“喊累”(变形过大或者直接坏掉)。
2. 给工程质量把把关。
要是桩基不行,那整个工程就像在沙滩上盖房子,不踏实。
三、检测依据。
1. 国家和地方相关的桩基检测标准。
这就像是游戏规则,咱得按照这个来玩。
2. 工程设计文件。
设计师都画好蓝图了,咱们得按照这个标准来检测桩基有没有达到要求。
四、检测设备。
1. 反力装置。
堆载平台:这就像给桩基加压力的“小山”,用很多重物堆起来。
这些重物就像一群小士兵,齐心协力给桩基施加压力。
锚桩横梁反力装置:把锚桩当作“帮手”,通过横梁把力传递给要检测的桩基。
2. 加载设备。
液压千斤顶:这个可是个大力士,能一点一点地给桩基增加压力,就像慢慢给它加担子一样。
3. 测量设备。
位移传感器:它就像一双敏锐的眼睛,能精确地看到桩基在压力下下沉了多少。
压力传感器:用来测量千斤顶给桩基施加的压力到底有多大,就像一个压力小管家。
五、检测前准备。
1. 场地清理。
把桩基周围那些乱七八糟的东西都清理干净,就像给桩基准备一个干净的“考场”,不能让那些杂物影响检测结果。
2. 设备安装与调试。
把检测设备都搬到现场,然后像搭积木一样安装好。
安装好之后,还得调试调试,就像给设备做个小体检,看看它们能不能正常工作。
3. 桩头处理。
把桩头弄平整,要是桩头坑坑洼洼的,那测量数据就不准啦。
就像给桩基梳个整齐的“发型”,这样测量起来才好看准确。
六、检测方法。
1. 单桩竖向抗压静载试验。
把反力装置安装好,然后用液压千斤顶慢慢给桩基加压力。
就像给桩基做个力量挑战,一点一点增加难度。
在加压力的过程中,用位移传感器和压力传感器同时测量桩基的下沉量和所受的压力。
就像一边看它承受的压力有多大,一边看它被压得弯下了多少腰。

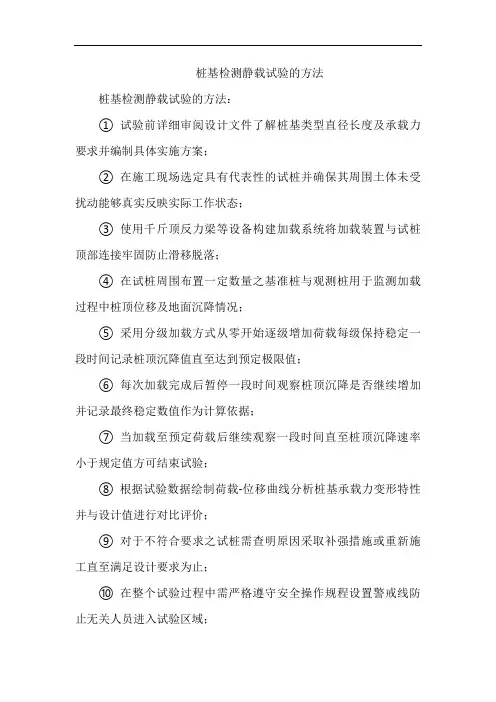

桩基检测静载试验的方法
桩基检测静载试验的方法
桩基检测静载试验的方法:
① 试验前详细审阅设计文件了解桩基类型直径长度及承载力要求并编制具体实施方案;
② 在施工现场选定具有代表性的试桩并确保其周围土体未受扰动能够真实反映实际工作状态;
③ 使用千斤顶反力梁等设备构建加载系统将加载装置与试桩顶部连接牢固防止滑移脱落;
④ 在试桩周围布置一定数量之基准桩与观测桩用于监测加载过程中桩顶位移及地面沉降情况;
⑤ 采用分级加载方式从零开始逐级增加荷载每级保持稳定一段时间记录桩顶沉降值直至达到预定极限值;
⑥ 每次加载完成后暂停一段时间观察桩顶沉降是否继续增加并记录最终稳定数值作为计算依据;
⑦ 当加载至预定荷载后继续观察一段时间直至桩顶沉降速率小于规定值方可结束试验;
⑧ 根据试验数据绘制荷载-位移曲线分析桩基承载力变形特性并与设计值进行对比评价;
⑨ 对于不符合要求之试桩需查明原因采取补强措施或重新施工直至满足设计要求为止;
⑩ 在整个试验过程中需严格遵守安全操作规程设置警戒线防止无关人员进入试验区域;
⑪ 完成试验后及时整理试验记录撰写试验报告详细描述试验过程所遇问题及处理办法;
⑫ 根据试验结果调整优化设计方案为后续施工提供科学依据确保工程质量达标。
工程桩静载试验方案
工程桩静载试验方案一、试验目的静载试验是为了验证桩的承载能力和抗侧力能力,通过试验确定桩的竖向和水平承载能力,以保证桩的稳定性和安全性。
本次试验的目的是验证桩的承载能力和抗侧力能力,以评估桩的设计和施工质量,为工程的顺利进行提供可靠的基础保障。
二、试验对象本次试验对象为工程中使用的预制桩,桩直径为φ800mm,长度为20m,材质为混凝土。
试验共选取3根桩进行试验,以确保试验结果的可靠性和准确性。
三、试验条件1. 地基情况:试验区地基类型为粉土,地下水位较低,地基土层较为坚实。
2. 桩基情况:桩承受的设计荷载为3000kN,试验荷载为设计荷载的1.5倍。
3. 试验设备:试验采用静载试验机和相关传感器进行数据采集和监测。
四、试验方案1. 桩基础准备(1)清理桩基周围土壤,保证桩身清洁和无杂物。
(2)对桩进行表面清理,清除桩身附着的杂物和污渍。
(3)设置试验台和相关仪器,进行相关设备检测和监测。
2. 试验过程(1)竖向加载试验:以逐级增加的荷载值进行单桩的竖向加载试验,观测桩身变形和应力变化情况。
(2)抗侧力试验:通过对桩顶施加水平荷载,观测桩的侧向位移和侧向应力变化情况。
(3)水平拉拔试验:对桩身施加水平拉拔荷载,观测桩的水平拉拔变形和应力变化情况。
3. 数据采集与分析(1)静载试验机和传感器进行数据采集,包括荷载、位移、应力等参数。
(2)对采集的数据进行分析和处理,得出桩的承载能力和抗侧力能力的试验结果。
五、试验报告1. 试验前期准备:对桩基础进行清洁和准备,确保桩体无污渍和杂物附着。
2. 试验结果记录:详细记录每次试验的荷载值、位移值、应力变化情况和试验过程数据。
3. 试验结果分析:对试验结果进行综合分析和处理,得出桩的承载能力和抗侧力能力的试验结果。
4. 结论与建议:对试验结果进行总结和归纳,提出对桩设计和施工的相关建议和意见。
六、安全措施1. 试验现场安全:在试验现场进行工作时,必须戴好安全帽、手套和防护鞋。
方案桩基静载检测方案
方案桩基静载检测方案一、引言桩基静载试验是评价桩基承载力和变形性状的重要手段之一、通过静力试验可以获取桩基的荷载-沉降关系曲线,了解桩基的荷载传递机制和荷载下桩体的超结构的变形性状。
本文将介绍桩基静载检测的方案,并对该方案的步骤和关键技术进行详细阐述。
二、方案设计1.检测方法选择桩基静载检测可以采用静载试验机、沉降观测仪、应变仪等设备进行。
静力试验机通过施加静载,测量荷载和沉降的关系,可以得到荷载-沉降曲线,进而计算出桩基的承载力。
沉降观测仪和应变仪则用于对桩基的变形特性进行观测和分析。
2.试验桩的选择试验桩的选择应根据实际情况进行,一般选择与待测桩基相同类型或相似荷载状态的试验桩进行试验。
试验桩应具备代表性,以能够准确评价待测桩基的承载力和变形性状。
3.试验方案制定试验方案的制定需要考虑以下几个方面:(1)荷载的选取:荷载必须能够使桩基达到预定的变形状态,一般可参考设计规范的要求或结合现场实际情况进行选择。
(2)试验点的布设:试验点应遍及整个桩基范围,一般选取沉降较大或变形较大的位置进行观测。
(3)测量仪器的安装:测量仪器的安装位置应与试验点相对应,以能够准确测量桩基的荷载和变形。
三、试验步骤桩基静载试验的一般步骤如下:1.桩基准备工作:(1)清除桩顶附近的杂物,以保证试验时的工作空间;(2)在桩顶上安装静载试验机或应变仪等相关设备;(3)安装沉降观测仪,固定好观测仪器,以防止松动或移位。
2.试验前期准备:(1)对试验桩进行静载试验机的标定,确保试验数据的准确性;(2)对静载试验机进行检查和调试,确保试验设备的正常工作;(3)对测量仪器进行检查和校准,确保测量数据的可靠性。
3.荷载施加和观测:(1)采用静载试验机对试验桩施加荷载,逐渐增大荷载,直到达到试验要求的荷载水平;(2)同步观测试验桩的沉降和应力应变情况,记录下相应的荷载和变形数据;(3)当荷载达到预定的最大值后,逐渐减小荷载,记录下相应的荷载和变形数据。
桩基检测方案范文
桩基检测方案范文一、桩基类型根据桩的施工材料和施工方式的不同,可以将桩基分为混凝土桩、钢筋混凝土桩、钢桩、木桩等。
二、检测方法1.静载试验:在施工完成后,通过施加静载来检测桩的承载力和变形情况。
可以采用单调加载试验、稳态小增量试验等不同的加载方式。
2.动载试验:通过施加动载(如冲击、振动)来观测桩的响应,对桩的完整性进行评估。
3.桩身无损检测:使用超声波、雷达、地震等技术对桩的质量进行评估,在不破坏桩体的情况下检测桩身的缺陷和变形。
4.静下力法:通过观测桩端阻力和侧摩阻力的变化来评估桩的承载力。
5.动测法:使用地震波、声波等方法测量桩的自然振动频率和相应的阻尼比来评估桩的承载力。
6.静细观数法:根据桩头的沉降和倾斜变化来评估桩的承载力和变形情况。
三、检测指标1.桩的承载力:包括极限承载力、工作承载力、稳定性等。
2.桩的变形:包括沉降、倾斜、变形比等。
3.桩的完整性:包括桩身的裂缝、锈蚀、部位的松动等。
四、检测设备1.静载试验设备:包括静压桩机、加载设备、传感器、数据采集系统等。
2.动测设备:包括地震仪、声波仪、振动器等。
3.桩身无损检测设备:包括超声波仪器、雷达探测仪、地震仪等。
五、检测步骤桩基的检测步骤包括前期准备、初始化工作、加载试验、数据记录与分析、结果评估和报告撰写等环节:1.前期准备:调查设计施工图纸,了解桩基的类型、数量、规格等信息。
2.初始化工作:搭建测试平台,连接相应的设备和传感器,进行系统的校准和准备。
3.加载试验:根据预定的加载方式和加载控制,逐步施加荷载,同时记录相应的数据。
4.数据记录与分析:对试验过程中采集的数据进行整理和分析,得出相应的结论。
5.结果评估:根据检测指标对试验结果进行评估,判断桩基的质量和承载性能。
6.报告撰写:根据检测结果撰写检测报告,总结检测过程和结论,并提出相应的维修措施和建议。
总结:。
桩基检测方案
桩基检测方案标题:桩基检测方案引言概述:桩基检测是建造工程中非常重要的一项工作,它可以评估桩基的质量和稳定性,确保建造物的安全和可靠性。
本文将从五个大点出发,详细阐述桩基检测方案的内容。
正文内容:1. 桩基检测的目的和重要性1.1 评估桩基质量:通过检测桩基的质量,可以确保其符合设计要求,避免浮现质量问题。
1.2 确保桩基稳定性:检测桩基的稳定性可以预防建造物在使用过程中浮现倾斜或者沉降等问题,保证建造物的安全性。
2. 桩基检测的方法和工具2.1 静载试验:通过在桩基上施加静载,测量桩身的位移和应力,评估桩基的承载能力。
2.2 动载试验:通过在桩基上施加动载,观测桩身的振动响应,分析桩基的动力特性。
2.3 非破坏性检测:利用声波、电磁波等方法,检测桩基的质量和缺陷,不破坏桩身结构。
2.4 土壤测试:对桩基周围的土壤进行采样和测试,评估土壤的力学特性和承载能力。
2.5 检测工具:包括测量仪器、传感器、数据采集系统等,用于采集和分析桩基的相关数据。
3. 桩基检测的步骤和流程3.1 前期准备:确定检测目标、选择检测方法和工具,制定检测方案。
3.2 实地勘测:对桩基进行实地勘测,了解桩基的具体情况和周围环境。
3.3 检测操作:根据检测方案,使用相应的方法和工具进行桩基检测,采集相关数据。
3.4 数据分析:对采集的数据进行分析和处理,评估桩基的质量和稳定性。
3.5 检测报告:根据检测结果,编制检测报告,提出相应的建议和措施。
4. 桩基检测的应用范围4.1 建造工程:桩基检测在房屋、桥梁、地铁等建造工程中广泛应用,确保建造物的安全性。
4.2 水利工程:桩基检测在水坝、堤防、港口等水利工程中起到重要作用,保证工程的稳定性。
4.3 油气工程:桩基检测在油井、天然气储气库等油气工程中应用,确保设施的安全和稳定。
5. 桩基检测的发展趋势5.1 自动化技术:随着自动化技术的发展,桩基检测将更加高效和准确,减少人力和时间成本。
桩基检测方案
桩基检测方案
标题:桩基检测方案
引言概述:桩基检测是建筑工程中非常重要的一环,通过科学合理的检测方案可以确保桩基的质量和稳定性,保障建筑物的安全。
本文将介绍桩基检测的一般方案及其重要性。
一、桩基检测的目的
1.1 确保桩基的承载力符合设计要求
1.2 检测桩基的质量和工艺是否合格
1.3 预防桩基在使用过程中出现问题,保障建筑物的安全
二、桩基检测的方法
2.1 静载试验:通过施加静载来测试桩基的承载性能
2.2 动载试验:通过施加振动或冲击力来测试桩基的动力特性
2.3 无损检测:利用声波、电磁波等无损检测技术对桩基进行检测
三、桩基检测的工具
3.1 静载试验仪:用于施加静载并记录桩基的变形和承载性能
3.2 动载试验仪:用于施加动载并记录桩基的动力响应
3.3 无损检测仪器:如超声波探伤仪、地质雷达等
四、桩基检测的步骤
4.1 前期准备:确定检测方案、选择检测方法和工具
4.2 实地操作:根据实际情况进行桩基检测
4.3 数据分析:对检测数据进行分析和评估,得出结论
五、桩基检测的重要性
5.1 保障建筑物的安全
5.2 避免工程质量问题
5.3 提高桩基的使用寿命和稳定性
结论:桩基检测是建筑工程中不可或缺的环节,只有通过科学合理的检测方案和方法,才能确保桩基的质量和安全,为工程的顺利进行提供保障。
桩基检测方案
桩基检测方案标题:桩基检测方案引言概述:桩基检测是建筑工程中非常重要的一环,可以帮助工程师评估桩基的质量和稳定性,确保工程的安全性和可靠性。
本文将介绍一些常见的桩基检测方案,帮助读者更好地了解如何进行桩基检测。
一、静载试验1.1 通过施加静载来测试桩基的承载能力和变形性能。
1.2 静载试验可以根据需要进行单桩试验或群桩试验。
1.3 结果可用于评估桩基的承载能力是否符合设计要求,以及桩基的变形情况。
二、动载试验2.1 通过施加动态载荷来测试桩基的动力特性和自振频率。
2.2 动载试验可以帮助工程师评估桩基的稳定性和动态响应。
2.3 结果可用于优化桩基设计,提高工程的安全性和稳定性。
三、超声波检测3.1 通过超声波技术来检测桩基的质量和完整性。
3.2 超声波检测可以帮助工程师发现桩基中的缺陷和损伤。
3.3 结果可用于修复受损的桩基或更换不合格的桩基,确保工程的稳定性。
四、电阻率测试4.1 通过测量桩基周围土壤的电阻率来评估桩基的质量和周围土壤的导电性。
4.2 电阻率测试可以帮助工程师了解桩基周围土壤的情况,以及桩基与土壤的相互作用。
4.3 结果可用于优化桩基设计和土壤处理方案,提高工程的稳定性和可靠性。
五、摩擦桩检测5.1 通过摩擦桩的静载试验和动载试验来评估桩基的承载能力和稳定性。
5.2 摩擦桩检测可以帮助工程师了解摩擦桩的工作状态和性能。
5.3 结果可用于优化摩擦桩设计和施工方案,确保工程的安全性和可靠性。
结论:桩基检测是建筑工程中至关重要的一环,通过科学合理的检测方案可以有效评估桩基的质量和稳定性,确保工程的安全性和可靠性。
工程师在进行桩基检测时应根据实际情况选择合适的检测方案,以保障工程质量和安全。
桩基工程静载试验方案
桩基工程静载试验方案一、试验目的和意义桩基工程静载试验是为了确定桩基的承载力和变形特性, 以及验证施工后的桩基桩顶荷载能力是否满足设计要求。
通过静载试验, 可以获取桩基在承载力和变形方面的性能数据, 为桩基施工质量的评估和地基设计提供重要依据。
二、试验对象和试验方法试验对象:工程现场中的单桩或桩群。
试验方法:采用水平加载试验进行。
水平加载是指在桩顶施加水平力, 通过水平加载试验可以获得桩顶移动的力-位移曲线, 从而确定桩的水平承载力和变形特性。
三、试验仪器和设备1. 静载试验机:用于在桩顶施加水平负荷, 同时记录桩顶的位移。
2. 位移传感器:用于测量桩顶的水平位移。
3. 荷载传感器:用于测量加载施加在桩顶的水平力。
4. 数据采集系统:用于记录桩顶的位移和荷载数据, 并生成力-位移曲线。
5. 其他辅助设备:如支撑架、横梁等。
四、试验过程和操作流程1. 准备工作a. 对试验桩进行清理和处理, 清除桩顶杂物, 表面附着物等。
b. 安装试验仪器和设备, 并进行初步调试和校准。
2. 安装位移传感器和荷载传感器a. 位移传感器安装在桩顶, 用于测量桩顶的水平位移。
b. 荷载传感器安装在加载装置上, 用于测量加载施加在桩顶的水平力。
3. 进行试验加载a. 由试验人员操作静载试验机, 施加水平力载荷到桩顶。
b. 同时记录桩顶的水平位移和荷载数据。
c. 根据设计要求, 逐步加大荷载直至达到设计要求的最大荷载。
4. 卸载和数据处理a. 在达到最大荷载后, 逐步减小荷载, 直至卸载。
b. 对试验过程中获得的位移和荷载数据进行处理, 绘制力-位移曲线。
5. 结束工作a. 检查试验设备和仪器是否正常, 确认数据处理和绘图结果符合要求。
b. 拆除试验设备和仪器, 清理试验现场, 填写试验报告。
五、试验数据分析和评价根据试验结果, 可以分析出桩的水平承载力、变形特性和荷载-位移性能。
并根据设计要求对试验结果进行评价, 以确定桩基工程的质量和设计可行性。
桩基静载试验方案
桩基静载试验方案一、引言桩基静载试验是评估桩基承载力的重要手段,通过对桩基在施工后受到垂直静载作用的变形和应力的测试与分析,可以确定桩的荷载-沉降性能、抗侧承载力以及在工程实施中的安全可靠性。
本文将详细介绍桩基静载试验的方案。
二、试验准备1. 试验桩的选择与设计根据工程需要选择合适的试验桩,根据桩基设计方案确定试验桩的直径、长度和布设的位置。
确保试验桩具备代表性和可靠性。
2. 试验设备的准备准备好静载试验设备,包括静载传感器、应变计、变形计等,确保设备的准确性和可靠性。
3. 试验场地的准备确保试验场地具备良好的地质条件和工作环境,清理场地杂物以及确保场地平整、无干扰。
三、试验方案1. 预试验预试验旨在确定试验负荷和试验控制方式。
在进行主试验前,应进行预试验,包括单桩的预试验和组桩的预试验。
通过预试验确定试验负荷,以及静载试验的装载速率、保持时间和卸载方式等。
2. 主试验主试验是对试验桩进行静载试验的主要环节。
试验过程中,需要对试验桩进行预张力的设置,确保试验桩的初始状态。
按照预试验确定的试验负荷和试验控制方式,逐渐施加荷载,监测记录试验桩的变形和应力数据。
根据试验桩的变形与荷载关系曲线,可以确定试验桩的承载力、沉降性能以及抗侧承载力等参数。
3. 试验参数的计算与分析根据试验数据,计算试验桩的荷载-沉降曲线、应力分布以及变形特征等参数。
分析试验结果,评估桩基的承载性能,与设计要求进行比较,确定桩基能否满足工程所需的承载能力。
四、试验报告根据试验方案和试验结果进行撰写试验报告。
试验报告应包括试验目的、试验方案、试验桩的设计和施工情况、试验负荷与试验结果、试验数据的处理与分析等内容。
报告应准确、完整地记录试验过程和结果,并对试验结果进行全面、客观地评价。
五、安全措施在进行桩基静载试验时,要严格遵守安全操作规程,确保试验人员的人身安全。
试验现场应设置明显的警示标志,保证周围人员的安全。
试验设备和仪器要进行定期检查和维护,确保正常工作状态。
桩基单桩水平静载试验检测方案
桩基单桩水平静载试验检测方案一、试验目的二、试验内容1.将试验桩钻进土层至预定深度,确保桩的垂直度和桩顶与水平线的垂直度。
2.安装监测设备,包括测斜仪、位移计、应力应变测试仪等,用于监测桩身的变形和土壤的应力变化。
3.施加水平静载至预定荷载值,分多次加载,逐渐增加荷载,同时记录载荷和对应的沉陷量。
4.当达到预定的荷载极限或试验结束时,卸载荷载,记录卸载过程中的位移、沉陷和应力变化。
5.试验结束后,将监测设备拆除,并进行数据处理和分析。
三、试验步骤1.桩基单桩水平静载试验前的准备工作:a.选择适当的试验桩和试验场地,确保试验桩与实际工程桩的相似性。
b.清除试验场地上的障碍物和表层土壤,以免对试验结果产生干扰。
c.安装桩身监测设备,如测斜仪、位移计等。
d.确定试验荷载值和加载方法。
2.桩基单桩水平静载试验的加载过程:a.开始加载前,先进行预加载,以使试验桩周围土壤处于工作状态。
b.逐渐施加水平静载,同时记录荷载值和沉陷量。
c.在每次荷载达到稳定后继续增加荷载,直到达到试验要求的最大荷载值。
d.在每次加载后,静置一段时间,以观察桩身的持续变形情况。
3.桩基单桩水平静载试验的卸载过程:a.在达到最大试验荷载后,开始卸荷过程,逐渐减小荷载。
b.每次减荷后,静置一段时间,记录位移、沉陷和应力变化。
4.桩基单桩水平静载试验的数据处理:a.对试验过程中记录的荷载值、沉陷量和位移进行分析和整理。
b.分析试验结果,评估桩基的强度、变形性能和承载力。
c.根据试验结果,给出合理的建议和措施,以保证桩基的稳定性和安全性。
四、试验注意事项1.试验前应仔细检查试验设备和工具的完好性,并进行校准和调试。
2.试验过程中应记录详细的数据,以便后续的数据处理和分析。
3.在施加荷载时,应控制加载速率,避免过快导致试验结果的不准确性。
4.试验结束后,应对试验场地进行清理工作,恢复到原来的状态。
以上是桩基单桩水平静载试验检测方案的基本内容,根据实际情况和试验要求,可以进行适当的调整和完善。
桩基静载试验方案
桩基静载试验方案是建筑工程中非常重要的一环,它能够有效评估桩基的承载能力和稳定性。
在设计和施工过程中,制定合理的是确保工程质量的关键环节。
本文将从试验方案设计、试验仪器选择、试验数据分析等多个方面进行探讨,以期帮助工程师系统地制定一套科学可行的。
I. 试验方案设计的设计应综合考虑桩基类型、桩长、试验目的和现场条件等因素。
首先,需确认试验分析的基本假设、预期精度和适用性。
其次,根据试验目的选择相关试验方法,比如静载试验、超静稳定试验、静水压力试验等。
接下来,需要确定试验参数,如试验荷载集中方式、施加荷载周期和试验合理荷载范围等。
最后,根据现场情况和试验需要,选择合适的试验方案,包括试验荷载序列、试验荷载持续时间和试验荷载增加步长等。
II. 试验仪器选择桩基静载试验仪器的选择对于试验结果的准确性和可靠性有着至关重要的影响。
常用的试验仪器包括静力锚固式桩基荷载试验系统、悬臂式荷载盒试验系统、电子千斤顶测试系统等。
根据试验需求和试验对象的不同,应选取合适的仪器进行试验。
同时,在选择仪器的过程中,还需考虑仪器的稳定性、灵敏度、准确性和可靠性等因素。
III. 试验数据分析试验数据的分析是桩基静载试验中不可或缺的一步。
首先,需要对试验数据进行去噪和处理,以提高数据的准确性和可靠性。
其次,采用适当的分析方法,如曲线拟合分析、统计学分析、有限元方法等,对试验数据进行分析和评估,并得出结论。
最后,根据试验结论,对桩基设计参数进行合理的调整,以满足工程要求。
的制定参考了以下几个因素:试验目的、桩基类型、桩基长度、现场条件和试验议程等。
试验目的可以包括评估桩基承载能力、评估桩的侧阻力、确定桩基的变形特性等。
不同类型的桩需要不同的试验方法和参数,例如静载试验可用于评定承载力,而动力试验适用于测定桩的自然频率和阻尼比。
桩的长度也对试验方案有一定影响,较短的桩可以采用全承载试验,而较长的桩则需采用减量或步施荷载试验。
现场条件还需要考虑孔内土的稳定性、土的含水量以及周围结构物等。
桩基静载检测方案
桩基静载检测方案
嘿,朋友们!今天咱就来聊聊桩基静载检测方案这档子事儿。
你想啊,一座高楼大厦要稳稳地矗立在那儿,桩基可太重要了不是吗?那怎么才能知道这些桩基是不是真的可靠呢?这就需要用到咱们的静载检测啦!比如说,就像给人做一次全面的体检一样,得仔仔细细地检查个遍。
咱这个静载检测方案就像是一个精心设计的计划。
首先,我们得选好检测的点吧,这可不能马虎,这就好比打仗要找好战略位置一样重要!然后呢,设备得准备到位啊,那可不是随便什么家伙什儿都能用的。
接着,检测的过程那可得严谨认真,一点小差错都不能出,不然不就前功尽弃啦!
“嘿,老张,你说这检测可不能出岔子吧?”“那可不,得相当仔细才行!”咱这检测人员就像侦探一样,要把桩基的情况一点点找出来。
看到那些数据一点点出来,不就像解开一个谜团一样刺激吗?要是检测结果超棒,哇,那心里得多高兴啊,就像打了一场大胜仗!可要是有点问题,哎呀,那可得赶紧想办法解决呀!
总之,这个桩基静载检测方案真的特别特别重要,关系到整个建筑的安全和质量。
咱可不能掉以轻心,得认真对待,让每一个桩基都能稳稳当当的,
这样大家住着也安心啊!咱们必须把这个方案执行得一丝不苟,保证检测结果的准确性和可靠性,为建筑的稳固保驾护航!。
桩基工程 桩的静载试验
桩基工程桩的静载试验静载试验是获得桩的竖向抗压、抗拔以及水平承载力的最基本而可靠的桩基检测方法。
通过现场静载试验确定单桩的竖向极限承载力,作为设计依据,或对工程桩的承载力进行抽样检验和评价。
桩的静载试验,是模拟实际荷载情况,通过静载加压,得出一系列关系曲线,综合评定确定其容许承载力,它能较好地反映单桩的实际承载力。
荷载试验有多种类型,通常采用的是单桩竖向抗压静载试验、单桩竖向抗拔静载试验和单桩水平静载试验。
受检桩的混凝土龄期达到28d 或预留同条件养护试块强度达到设计强度。
当无成熟的地区经验时,尚不应少于表1规定的时间。
不同土类型的休止时间表1土的类型 砂土 粉土黏性土非饱和 25注:对于泥浆护壁灌注桩,宜适当延长休止时间。
休止时间(d )710 15检测数量:在同一条件下不应少于3根,且不宜少于总桩数的1%; 当工程桩总数在50根以内时,不应少于2根。
. 单桩竖向抗压静载试验法(1)基本规定1)当设计有要求或满足下列条件之一时,施工前应采用静载试验确定单桩竖向抗压承载力特征值:①设计等级为甲级、乙级的桩基;②地质条件复杂、桩施工质量可靠性低;③本地区采用的新桩型或新工艺。
2)对单位工程内且在同一条件下的工程桩,当符合下列条件之一时,应采用单桩竖向抗压承载力静载试验进行验收检测:①设计等级为甲级的桩基;②地质条件复杂、桩施工质量可靠性低;③本地区采用的新桩型或新工艺;④挤土群桩施工产生挤土效应。
(2)试验设备仪器及安装1)试验加载装置单桩竖向抗压静载试验一般采用油压千斤顶加载,当采用两台及两台以上千斤顶加载时应并联同步工作,应采用同型号、同规格的千斤顶,千斤顶的合力中心应与桩轴线重合。
千斤顶的加载反力装置可根据现场实际条件采取下述四种方法之一:①锚桩横梁反力装置锚桩横梁反力装置由四根锚桩、主梁、次梁、油压千斤顶以及测量仪表等组成。
锚桩、反力梁装置能提供的反力应不得小于最大加载量的1.2倍。
应对主次梁进行强度和变形验算。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
最新版桩基检测试验方案桩基检测试验方案一、工程概况:本工程的桩基测试内容包括单桩竖向抗压静载测试、单桩竖向抗拔静载测试、低应变动测、高应变动测、声波透射法及桩身桩底位移检测、桩身轴力、桩侧侧摩阻力检测等:二、检测方案编制说明:1、检测数量、方法:《中国2010上海世博会公共活动中心工程》及本工程的桩基施工说明、桩位平面图及抗压桩抗拔桩详图。
《建筑基桩检测技术规范》(JGJ106-2003)《地基基础设计规范》( DGJ08-11-1999 )三、现场要求:(1)一般要求:现场场地平整,道路通畅,便于吊、卡车进出场及起吊设备;提供220V和380V交流电用以照明和设备用电。
临时用房一间(2)试桩期间,试桩静载设备2倍桩长范围内不得有重型机械或将产生振动设备的作业,确保检测数据的正确和检测工作的正常进行。
(3)低应变检测前须将每工程桩全部开挖且将桩顶处理后进行。
(4)工程桩高应变检测应将需检测的试桩按本方案的要求进行加固处理。
四、检测时间:抗压静载检测速度为4天/ 组(包括设备安装及检测);抗拔检测检测速度为2天 /组(包括设备安装及检测)低应变动测、高应变动测、成孔检测、声波透射检测待测试条件具备。
检测时间由委托单位提前一天通知。
一般在一天即可完成现场检测工作。
桩身、桩底位移检测及桩身轴力、测摩阻力检测在静载试验进行时同时检测。
五、测试成果及期限1、静载确定实测单桩竖向抗压(拔)极限承载力。
提供单桩竖向抗压(拔)静载荷试验的Q—s曲线和s—lgt曲线以及成果汇总表。
2、低应变所测桩桩身完整性曲线和判断及缺陷描述。
3、试成孔检测提供连续12小时的孔径、、孔深、垂直度、及沉渣厚度的检测数据以判定孔壁稳定性能,评价施工机械和工艺是否满足灌注桩成桩的质量要求。
4、成孔检测提供孔径、、孔深、垂直度、及沉渣厚度的检测数据。
5、高应变检测提供抗压桩的实测承载力及桩身完整性。
6、声波透射法检测提供桩身完整性并判定桩身缺陷程度并确定其位置。
7、沉降杆法可提供在不同荷载作用下桩身各个需检测断面及桩端位移值。
8、基桩内力测试:对于竖向抗压静载试验桩可得到桩侧各土层的分层抗压摩阻力和桩端支承力;对竖向抗拔静荷载试验桩,可得到桩侧土的分层抗拔摩阻力;9、每项试验结束后两天内提供速报,每个单项的检测工作结束后一周内提供正式报告。
注:需委托方在现场检测前提供地质勘察报告、成桩记录和桩位平面图,以供现场检测安排,分析参考。
第一章单桩竖向抗压静载荷试验一、静载仪器设备:静载试验设备主要由主梁、次梁、锚桩等反力装置,千斤顶、油泵加载装置,压力传感器或荷重传感器等荷载测量装置,位移传感器等位移测量装置组成。
1、反力装置:静载试验加载反力装置根据现场条件选用锚桩横梁反力装置。
我们确保锚桩横梁反力装置提供的反力不小于最大加载量的1.2倍,并且在最大试验荷载作用下,确保加载反力装置的全部构件不应产生过大的变形,有足够的安全储备并对锚桩抗拔力(地基土、抗拔钢筋、桩的接头混凝土抗拉能力)进行验算,并监测锚桩上拔量。
以确保检测过程的安全可靠。
锚桩试验装置示意图2、荷载测量设备:荷载测量采用通过用放置在千斤顶上的荷重传感器直接测定,采用荷重传感器的测量误差不大于1%。
本工程选用的千斤顶的最大试验荷载对应千斤顶量程的30%~80%。
试验用油泵、油管在最大加载时的压力不超过规定工作压力的80%,当试验油压较高时,油泵应能满足试验要求。
3、沉降测量设备:基准梁长度、刚度均能满足试验要求。
基准梁的一端固定在基准桩上,另一端应简支于基准桩上, 以减少温度变化引起的基准梁挠曲变形。
采取有效遮挡措施,以减少温度变化和刮风下雨、振动及其他外界因素的影响;注:D为试桩、的设计直径或边宽。
沉降测定平面在桩顶200mm以下位置,测点应牢固地固定于桩身,在其两个方向对称安置4个百分表或位移传感器,沉降测量采用大量程百分表,量程(0-50mm),全程示值误差和回程误差分别不超过40μm和8μm,相当于满量程测量误差不大于0.1%。
沉降测量误差不大于0.1%FS,分辨率优于0.01mm。
二、桩头处理试验过程中,为确保不会因试桩桩头破坏而终止试验,应对桩头进行处理。
首先凿掉桩顶部的松散破碎层和低强度混凝土,露出主筋,冲洗干净桩头后再浇注桩帽,桩帽的施工应达到下列要求:(1)桩帽顶面应水平、平整、桩帽中轴线与原桩身上部的中轴线严格对中,桩帽面积大于或等于原桩身截面积,桩帽截面形状为方形。
(2)桩帽主筋应全部直通至混凝土保护层之下,如原桩身露出主筋长度不够时,应通过焊接加长主筋,各主筋应在同一高度上,桩帽主筋应与原桩身主筋按规定焊接。
(3)距桩顶1倍桩径范围内,宜用3mm厚的钢板围裹,或距桩顶1.5倍桩径范围内设置箍筋,间距不宜大于150mm。
桩帽应设置钢筋网片3层,间距100mm。
(4)桩帽混凝土强度等级宜比桩身混凝土提高1级,且不得低于C30。
(5)桩帽加固图见抗压桩详图中SZ1、MP1、MP2。
(6)试桩桩顶标高为便于沉降测量仪表安装,试桩顶部宜高出自然地面40cm。
(7)锚桩顶部高度基本与地面高度持平,锚桩主筋应露出桩顶40cm。
三、静载检测技术1、系统检查在所有试验设备安装完毕之后,应进行一次系统检查。
对试桩施加一较小的荷载进行预压,消除整个量测系统和被检桩本身由于安装、桩头处理等人为因素造成的间隙而引起的非桩身沉降;排除千斤顶和管路中之空气;检查管路接头、阀门等是否漏油等。
如一切正常,卸载至零,待百分表显示的读数稳定后,并记录百分表初始读数,即可开始进行正式加载。
2、维持荷载:本工程抗压桩采用两循环加载卸载法:1)逐级等量加载:分级荷载为最大加载量的1/10,其中第一级可取分级荷载的2倍即20%,2)每级荷载施加后按第5、15、30、45、60min测读桩顶沉降量,以后每隔30min测读一次。
3)试桩沉降相对稳定标准:在每级荷载作用下,桩顶的沉降量连续两次在每小时内不超过0.1mm,可视为稳定(由1.5h内的沉降观测值计算)。
4)当桩顶沉降速率达到相对稳定标准时,再施加下一级荷载。
5)加载至最大试验荷载的0.7后即卸载。
6)卸载时,每级荷载维持1h,按第5、15、30、60min测读桩顶沉降量;。
7)再次按慢速维持荷载法进行加载至最大试验荷载的0.9后维持24小时,再加载至最大试验荷载后按慢速法进行卸载。
8)加、卸载时应使荷载传递均匀、连续、无冲击,每级荷载在维持过程中的变化幅度不得超过分级荷载的 10%3、终止加载条件:(1)某级荷载作用下,桩顶沉降量大于前一级荷载作用下沉降量的5倍。
当桩顶沉降能稳定且总沉降量小于40mm时,宜加载至桩顶总沉降量超过40mm。
(2)某级荷载作用下,桩顶沉降量大于前一级荷载作用下沉降量的2倍,且经24h尚未达到稳定标准。
(3)达到设计估算的试桩极限抗压承载力的1.1倍。
(4)当荷载–沉降曲线呈缓变型时,可加载至桩顶总沉降量60~80mm;在特殊情况下,可根据具体要求加载至桩顶累计沉降量超过80mm。
4、试验资料记录静载试验资料准确记录。
试验前应收集工程地质资料、设计资料、施工资料等,填写桩静载试验概况表,概况表包括三部分信息,一是有关拟建工程资料,二是试验设备资料,千斤顶、压力表、百分表的编号等,三是受检桩试验前后表观情况及试验异常情况的记录。
5、检测数据分析(1)、绘制竖向荷载-沉降(Q-s)、沉降-时间对数(s-lgt)曲线,需要时也可绘制s-lg Q、lg s-lg Q等其他辅助分析所需曲线,并整理荷载沉降汇总表。
(2)确定实际单桩竖向抗压极限承载力。
第二章 单桩竖向抗拔静载荷试验一.仪器设备单桩竖向抗拔静载试验设备主要由主梁、次梁(适用时)、反力桩或反力支承墩等反力装置,千斤顶、油泵加载装置,压力表、压力传感器或荷重传感器等荷载测量装置,百分表或位移传感器等位移测量装置组成。
1、 反力装置抗拔试验反力装置采用反力桩提供支座反力,反力架系统具有不小于1.2倍的安全系数。
采用反力桩提供支座反力时,反力桩顶面应平整并具有一定的强间隙示意图荷载测量可采用放置在千斤顶上的荷重传感器直接测定。
3 上拔量测量桩顶上拔量测量平面必须在桩顶或桩身位置,安装在桩顶时应尽穿心千斤顶主梁 支承墩或 支承桩 主筋百分表 基准梁 试桩支承桩 反力梁试桩表座 测微表 球铰 液压 千斤顶球铰 液压 千斤顶 ≥4D 且>2.0m ≥4D 且>2.0m 基准 支承桩 垫块可能远离主筋,严禁在混凝土桩的受拉钢筋上设置位移观测点,避免因钢筋变形导致上拔量观测数据失实。
试桩、基准桩之间的中心距离的规定与单桩抗压静载试验相同,基准桩需打入地面以下一定深度(一般不小于1m)。
沉降测量采用大量程百分表,量程(0-50mm),全程示值误差和回程误差分别不超过40μm和8μm,相当于满量程测量误差不大于0.1%。
沉降测量误差不大于0.1%FS,分辨率优于0.01mm。
二、桩头处理:1.抗拔试桩桩顶部高度基本与地面高度持平,试桩主筋应露出桩顶40cm。
2.支撑桩主筋应全部直通至混凝土保护层之下,如原桩身露出主筋长度不够时,应通过焊接加长主筋,各主筋应在同一高度上,筋应与原桩身主筋按规定焊接。
3.支撑桩距桩顶1.5倍桩径范围内设置箍筋,间距不宜大于150mm。
桩帽应设置钢筋网片2层,间距100mm。
4.支撑桩桩顶混凝土强度等级宜比桩身混凝土提高1级,且不得低于C30。
5.桩帽加固图见抗压桩详图中SZ1、钢筋网片设置见MP2。
三、检测技术单桩竖向抗拔静载试验宜采用慢速维持荷载法。
慢速维持荷载法可按下面要求进行。
1 加卸载分级加载应分级进行,采用逐级等量加载;分级荷载宜为最大加载量或预估极限承载力的1/10,其中第一级可取分级荷载的2倍。
终止试验后开始卸载,卸载应分级进行,每级卸载量取加载时分级荷载的2倍,逐级等量卸载。
加、卸载时应使荷载传递均匀、连续、无冲击,每级荷载在维持过程中的变化幅度不得超过分级荷载的 10%。
2 桩顶上拔量的测量加载时,每级荷载施加后按第5、15、30、45、60min测读桩顶沉降量,以后每隔30min测读一次。
卸载时,每级荷载维持1h,按第5、15、30、60min测读桩顶沉降量;卸载至零后,应测读桩顶残余沉降量,维持时间为3h,测读时间为第5、10、15、30min,以后每隔30min测读一次。
试验时应注意观察桩身混凝土开裂情况。
3 变形相对稳定标准在每级荷载作用下,桩顶的沉降量在每小时内不超过0.1mm,并连续出现两次,可视为稳定(由1.5h内的沉降观测值计算)。
当桩顶上拔速率达到相对稳定标准时,再施加下一级荷载。
4终止加载条件当出现下列情况之一时,可终止加载:(1)在某级荷载作用下,桩顶上拔量大于前一级上拔荷载作用下的上拔量5倍。
