钢纤维混凝土指标

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、钢纤维混凝土原材料要求

1、钢纤维:钢纤维外弧面光滑,内弧面粗糙,表面自然抛兰防锈处理,两端带锚固端。材质为结构用低合金高强铸钢ST52-3。抗拉强度不应低于700MPa。

2、水泥:地基土质和水质不具备腐蚀性时,宜采用42.5普通硅酸盐水泥。如采用其他水泥,应注意水泥强度发展特征,以及水泥对混凝土流动性影响。

3、掺合料:地坪施工不宜使用掺合料,如必须使用,不宜超过胶凝材料总量的20%,折算系数以试验数据为准。

4、砂:宜采用天然中粗砂或机制砂。细集料的洁净程度,天然砂以小于0.075㎜含量的百分比表示,机制砂以砂当量表示。严格控制砂的含泥量和含水量。砂中不能含有泥块。禁止采用海砂。

5、粗骨料:应采用石质坚硬、清洁、不含风化颗粒、表面粗糙,近立方体颗粒的碎石。粗骨料粒径不宜大于26.5mm,碎片含量和含泥量应符合有关规范中关于混凝土和钢筋混凝土所用粗骨料的规定。

6、水:不得采用海水。

7、外加剂:根据商混站与工地距离,混凝土流动性要求,采用合适外加剂。温度较高时,宜采用缓凝高效减水剂,采用聚羧酸减水剂时,聚羧酸减水剂的引气量需考虑在内;低温条件时,采用早强高效减水剂,但早强组分不能含有氯盐;如对抗冻融性有要求,应使用优质引气剂,如K12。

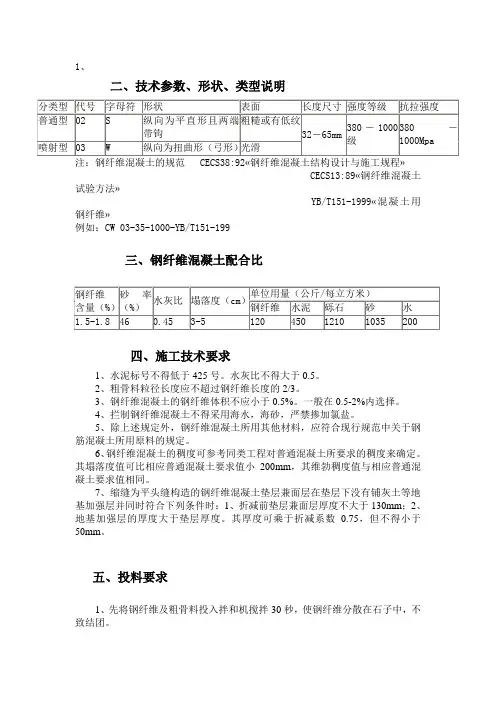

二、钢纤维混凝土配合比设计

1、根据施工要求的稠度确定单位体积水量,钢纤维每掺加0.3%(体积率),单位体积用水量相应增加3kg,如掺用外加剂应考虑外加剂的影响。

2、钢纤维体积率一般为0.4%~0.8%,有特殊要求时按设计规定。视工程具体要求决定钢纤维使用量。

3、钢纤维每掺加0.3%(体积率)砂率相应增加2%。

4、根据抗压强度要求确定水灰比(与普通混凝土相同)。

5、钢纤维混凝土坍落度值可比相应普通混凝土要求值小20mm,维勃稠度值与相应混凝土要求值相同。

三、钢纤维混凝土拌合

1、当钢纤维体积率较高,拌和物稠度较大时,应对拌和量进行控制,一般应不超过设备拌和量的80%。

2、注意拌和料的投放顺序,一般按水泥、钢纤维、细集料、粗集料、

水的顺序进行,先进行干拌后再加水湿拌,同时,钢纤维应分2-3次投放,保证钢纤维在拌和机内不结团,不弯曲或拆断。

3、应根据拌和物的粘聚性、均匀性及强度稳定性要求通过试拌确定合理的拌和时间。先干拌后湿拌,一般按干拌时间不少于80秒,湿拌时间不少于100秒(总拌和时间必须控制在300秒以内)。

四、钢纤维混凝土的浇筑

1、到场混凝土不能产生离析、泌水和分层。如到场混凝土坍落度未达到要求,应在技术人员指导下,使用外加剂调整混凝土流动性,禁止在运输途中或到场后随意加水。

2、钢纤维混凝土的浇筑要采用泵送时,宜采用汽车泵,如采用地泵方式,应合理控制泵送距离,对泵管转向位置妥善处理,以免产生堵管事故。低温泵送时,对泵管要有保温措施。

3、混凝土浇筑时应避免高温大风天气。

4、应用水泥浆湿润地基后再浇筑。

5、应连续浇筑,防止出现施工冷缝。

6、不许采用人工插捣。干硬性和半干硬性混凝土不应采用振捣捧振捣。

7、摊铺地坪宜采用平板振捣器振捣密实,边角可采用振捣捧补振,再采用底面设凸棱的振动梁压实整平。

8、钢纤维混凝土终凝前,禁止放置重物和工人踩踏。

五、钢纤维混凝土的养护

1、混凝土的养护是工程质量的重要保障。应根据工程现场情况和施工条件确立合适养护方案,由于养护时间较长,随着施工进度的开展,需要养护的面积会越来越大。养护应有专人负责,并有相应的监督人员,良好的方案和有效的监督才能保证工程质量。

2、钢纤维混凝土的养护,可使用塑料薄膜、养护剂、养护毡、蓄水养护和自然洒水养护等措施,养护时间应保证14天。

1)塑料薄膜养护:在混凝土浇筑后,用塑料薄膜覆盖,避免混凝土中水分蒸发。薄膜应保证充分覆盖,交界处应搭接3cm,特别是边角处的薄膜必须保证。

2)养护毡养护:在混凝土初凝前,用湿润的毛毡覆盖混凝土,并定期浇水,保证混凝土中含水量。养护毡浇水需要专人负责。

3、a、低温养护:低温条件下,混凝土用毛毡覆盖保温,并有升温措施,以免因结冰而导致混凝土无法终凝,造成工程事故。

b、高温养护:高温条件下,混凝土的养护至关重要。混凝土表面应定时补水(薄膜养护除外)。特别是中午12-14点的高温段,应保证至

少4次洒水,夏季时洒水次数适当增加。混凝土应表面发青,不能产生泛白。

六、注意事项

1、由于钢纤维混凝土拌和时对水灰比的控制有严格要求,不宜在阴雨天气或风力较大的条件下进行施工。室外施工应选择晴好天气时进行,遇雨必须停止施工,并及时使用土工布覆盖尚未硬化的混凝土面,必要时可搭建临时施工防雨棚,在防雨棚下尽快完成剩余作业。

2、根据气温、风力大小及时调整钢纤维混凝土拌和用水量,保证混凝土的和易性,建议施工时间应安排在气温不高于22℃时进行。

七、钢纤维混凝土质量控制

1、按YB/T151-1999《混凝土用钢纤维》、DGJ08-59-2006《钢锭铣削钢纤维混凝土应用技术规程》对钢纤维进行质量检查。

2、钢纤维的称量每一工作班至少检验二次。

3、应采用水洗法在浇筑地点取样检验钢纤维体积率,每一工作班至少二次,水洗法检验钢纤维体积率的误差不应超过配合比要求的钢纤维体积率的±15%。

相关文档
最新文档
