混凝土搅拌站工艺流程图
合集下载
相关主题
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

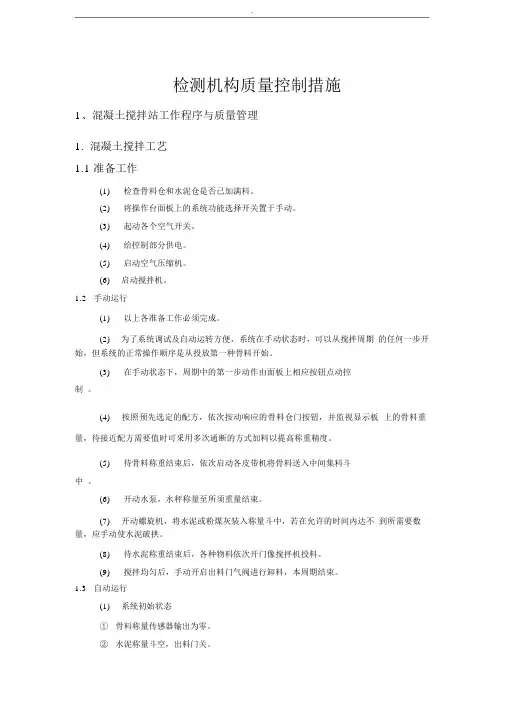

每100方取样一次、每班 或每一结构物至少2次
(合格) 运往工地
(不合格) 调灰、降标处理
圣堃混凝土搅拌站生产施工流程图
混凝土生产任务通知单 (统计部)
按设计文件技术要求 通知施工(工地)
ห้องสมุดไป่ตู้
测定粗、细骨料含水率 (试验室)
按相应理论配合比及含水 率开出施工配料单
(试验室)
开盘前检查 (生产部)
按施工配合比称量 (生产部)
按要求分步骤投料 (生产部)
搅拌机搅拌 (生产部)
原材料规格品牌 是否相符
计量设备进行校核
搅拌站设备是否正常
称量最大允许误差
外加剂
水 (搅拌)
骨料(石子、砂子) (搅拌均匀)
粉料(水泥、粉煤灰、 矿粉)
(充分搅拌)
自全部原材投入后总搅拌时 间不宜小于60秒也不宜大于 2分钟
(卸料)
水泥、掺合料±1% 外加剂±1%
碎石、砂±2% 拌和水±1%
检查混凝土 (试验室)
坍落度、扩展度、温 度和含气量
