银行营业用房维修改造装饰工程施工组织设计

合集下载

银行营业厅装饰施工方案

银行营业厅装饰施工方案

目录一、编制说明 (3)二、工程概况 (3)三、主要施工工艺 (4)四、施工平面布置 (5)五、施工进度计划 (6)六、施工部署 (7)七、工期进度控制保证措施 (11)八、技术保证措施 (13)九、质量保证措施 (13)十、质量通病及防治措施 (15)十一、安全保证措施 (18)十二、文明施工保证措施 (20)十三、确保文明工地管理措施 (22)十四、临设管理措施 (22)十五、隐蔽工程保持措施 (23)十六、成品、半成品保持措施 (24)十七、降低成本措施 (24)十八、防止环境污染及噪声扰民管理措施 (25)十九、环境保护措施 (25)二十、安全防火保证措施 (26)二十一、针对本工程高档次用材和高质量 (27)装修要求特点的特殊措施 (27)二十三、与各方配合措施 (28)二十四、工程回访保修服务措施 (29)二十四、夜间施工措施 (29)二十五、垃圾清运及时、现场卫生落实到人 (30)一、编制说明1、本施工组织设计完全按照施工招标文件中所提供的表式及文件格式填写与编制。

2、依据招标方提供的施工图纸、工程量清单、技术资料、投标文件内容及相关文件内容。

3、编制施工组织设计的目的是为了在施工过程中更好地统筹管理,合理地安排人力、物力、财力投入到施工中去,确保工程的施工进程与施工质量。

4、技术规范严格按照国家、省、市现行建安工程施工验收规范和评定标准执行;对材料的质量和试验要求按照现行施工规范、设计要求及验收规范执行;对施工工艺要求按照现行施工规范及技术要求执行。

5、施工组织及施工方案经公司项目部负责人审核、修改。

二、工程概况1、工程名称:泰安市商业银行东岳支行:九州分理处2、工程位置:灵山大街九州五金机电市场9#—013、招标人:泰安市商业银行4、装修部位:室内装修5、结构类型:现浇框架6、工期:45工作日7、工程质量:验收一次性合格8、施工特点:整体工程量较大、工期短。

这对施工队伍的整体素质要求较高。

银行营业网点装饰装修工程施工工艺探讨

银行营业网点装饰装修工程施工工艺探讨

银行营业网点装饰装修工程施工工艺探讨发布时间:2022-07-24T06:38:33.725Z 来源:《建筑设计管理》2022年5期作者:陈晓彬[导读] 银行作为专业的金融理财机构,对个人财产起到了一定的保护作用。

陈晓彬中信银行股份有限公司广州分行 510630摘要:银行作为专业的金融理财机构,对个人财产起到了一定的保护作用。

所以在银行营业网点建设装饰装修施工过程中,需要保障网点装饰装修的安全性以及私密性,满足现代化银行建设需求,同时所有装饰装修基础工程需要达到消防以及公安规范要求。

此外,在银行营业网点建设施工中,需要保障内外装饰装修施工效果保持中性,体现出银行内部的大气感。

因此,本文针对银行营业网点,对其内部装饰装修工程施工工艺加以研究讨论,促进银行营业网点建设质量得到有效提高。

关键词:银行营业网点;装饰装修;工程施工前言:银行营业网点装饰装修工程的有效落实,对银行营业网点的美观感起到了一定的促进作用,装饰装修施工质量也决定了网点的安全性以及私密性,对银行客户的体验感也会产生了一定的影响,所以在装饰装修工程中,务必要控制好装饰装修施工工艺。

由于银行营业网点具有一定的复杂性,作为人民金融理财的重要机构,需要确保装饰装修的安全性,也就导致装饰装修施工难度增加,所涉及的内容也相对较多,需要确保装饰装修的安全性,所以在施工期间内务必要控制好施工工艺,保障装饰装修工程质量[1]。

1装饰装修工程相关概述银行营业网点装修装饰工程所涉及到的施工内容相对较多,其中包含了屋内地面工程、吊顶工程、防弹玻璃安装、各电气设备安装等,确保整体装饰装修施工效果具有一定的舒适度,提高内部整体美观感。

1.1施工工期较短装饰装修工程虽然所涉及的内容相对较多,但相对于房屋土建工程项目建设而言,其施工工期要求相对较短,需要整合房屋建筑结构施工情况,保障装饰装修施工效率满足银行营业网点建设需求。

根据我国商业硬件行政许可相关规定以及相关条例要求,银行营业网点在所属地区银监会要求下,在网点筹建后,批复6个月内,需要完成银行营业网点筹建工作,也就使得装饰装修工程施工周期不足6个月,整体施工也相对较为紧张。

自助银行网点装饰及维修改造工程施工组织设计

自助银行网点装饰及维修改造工程施工组织设计

自助银行网点装饰及维修改造工程施工组织设计第一章工程概况1.工程概况1.1工程说明(1)工程名称:农行省分行营业部10万元以内自助银行营业网点装饰工程及造价10万元以内小型维修改造工程(2)施工规模:省分行营业部维修工程装饰部分及安装部分、省分行营业部自助银行装饰工程装饰部分及安装部分。

营业部维修工程装饰部分主要为厨房墙面出新、房间墙面出新、及卫生间维修改造等。

营业部自助银行装饰工程装饰部分主要为地面地砖镶贴、墙面块料镶贴、吊顶等部分。

(3)建设地点:农行省分行营业部所辖各支行(4)招标人:农行省分行营业部采购办(5)承包方式:包工包料1.2工程质量标准工程质量要求达到符合国家质量验收标准,并须遵守国家有关建筑安装和装饰工程施工和验收规范,以及其他有关规定。

符合设计施工图纸和规范要求。

1.3工程工期(1)工期:30个日历天1.4施工范围1.4.1装饰项目(清单范围)地面复合地板、地砖、墙面砖和天棚石膏板、墙面乳胶漆、卫生间顶面防水等。

1.4.2水电工程(清单范围)电力配电系统、照明系统、综合布线系统、水表及阀门安装。

1.5工程承诺1.5.1工程总体承诺我施工单位完全响应招标文件关于本工程有关的质量标准、施工工期的要求,完全响应招标文件关于文明施工、环境保护和安全生产的要求,全力实现工程质量好、工期短、配合佳和业主满意、用户满意、社会满意的目标,并作如下具体承诺。

1.5.2工程质量承诺我们将严格按照国家现行设计和施工验收规范、标准及由招标人提供的招标文件和相关图纸组织施工,确保本工程质量一次交验合格;同时按照ISO9001质量保证体系组织实施,确保本工程满足设计及业主要求的装修装修质量效果,工程质量达到“合格”验收标准。

1.5.3工程工期承诺我们将认真按照最终签订合同要求的总工期和工期特别要求的阶段工期合理安排施工部署,严格执行业主对总工期和阶段工期的要求。

在确保质量要求的前提下,全部装修内容在上述日历天内完成,并验收合格交付业主使用。

银行营业厅装修工程施工竣工报告

银行营业厅装修工程施工竣工报告

银行营业厅装修工程施工竣工报告目录1、工程竣工报告2、工程竣工施工方案说明3、材料/设备/构件的质量合格证明资料4、试验/检验报告5、确保安全生产的技术组织措施6、保证质量的具体措施7、装修工程施工图纸一、工程竣工报告工程竣工报告2019年 6 月竣工验收情况及意见验收单位及人员名单建设单位:施工单位:二、工程竣工施工方案说明中国邮政储蓄银行有限责任公司辽阳市卫国路支行装修改造工程竣工施工方案说明一、工程概况**项目,位于**市卫国路。

建设单位为**。

此工程建筑面积为:211m2。

工程于2019年6月3日开工,至2019年7月13日竣工。

工程档案资料完整、齐全,并经***(建设单位)审查通过。

至此,我公司已按施工合同要求完成了约定的承包内容。

二、质量控制措施我公司在中标此工程后,马上组织精干力量,挑选比较优秀的管理人员组成项目经理部,由项目技术负责人主持编制《施工组织设计和方案》,并经公司技术负责人审核后,报请辽阳市邮政局审查通过。

我们在施工现场建立了完善的质量保证体系和安全管理体系,把质量责任落实到每一个员工,实行质量与经济挂勾制度,在施工中严格执行“三检”制度,并切实把好原材料质量关;从开始施工至结束施工始终按照设计图纸和有关设计变更文件进行施工,严格遵守《建筑法》、《建设工程质量管理条例》和国家现行施工质量验收规范;按照《建筑工程施工质量验收统一标准》GB50300—2001的新规范进行质量验收,没有违反工程建设标准强制性条文,没有发生质量事故和人员伤亡事故。

三、各分部工程质量情况分述如下(一)地面工程1、营业厅地面理石铺贴营业厅采用800*800诺贝尔地砖,并在距柜台1米处粘贴100宽警告线,做为1米线。

2、营业厅柜台内部地面均采用800*800诺贝尔抛光砖。

3、卫生间地面采用300*300白色防滑地砖,并做防水处理。

4、门口台阶红砖接出,并有机刨石铺贴。

(二)墙面处理1、营业厅墙面干挂诺贝尔墙砖,营业室为大白乳胶漆。

交通银行室内装饰方案

交通银行室内装饰方案

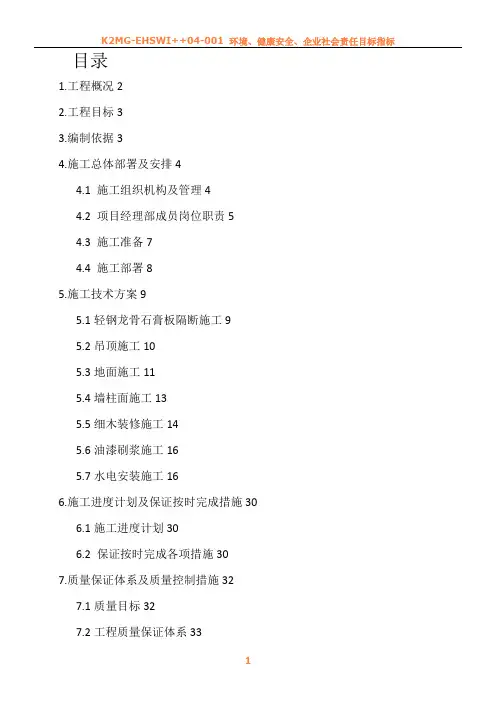

目录1.工程概况22.工程目标33.编制依据34.施工总体部署及安排44.1 施工组织机构及管理44.2 项目经理部成员岗位职责54.3 施工准备74.4 施工部署85.施工技术方案95.1轻钢龙骨石膏板隔断施工95.2吊顶施工105.3地面施工115.4墙柱面施工135.5细木装修施工145.6油漆刷浆施工165.7水电安装施工166.施工进度计划及保证按时完成措施306.1施工进度计划306.2 保证按时完成各项措施307.质量保证体系及质量控制措施327.1质量目标327.2工程质量保证体系337.3加强施工过程质量管理具体措施367.4工程质量保修措施428.主要施工机械配置、检测仪器及劳动力投入计划429.与其它协作单位配合4510.安全生产保护措施、文明施工保证措施4910.1安全生产保护措施4910.2文明施工保证措施5010.3消防工作管理措施5010.4产品保护511.工程概况工程名称:交通银行××高新支行装饰工程工程地址:××市××区××路168号业主单位:交通银行××行政处招标代理:××省建设工程设备招标有限公司设计单位:××省建筑装饰公司设计院工程规模:建筑面积1051平方米。

此次装饰工程招标范围:包括室内装饰、水电设备的提供和安装、门面招牌的制作和安装。

室内装饰:一层营业大厅吊顶采用轻钢龙骨石膏板做成凹弧型,工作区吊顶也采用轻钢龙骨石膏板;大厅地面采用美国灰麻、进口黑金沙花岗石,富有现代豪华风格,工程量不大,但要求精工细作,工作区地面为复合地板,机房为铝质静电地板;墙柱面工程:轻钢龙骨双复纸面石膏板隔墙、120厚M5砖砌墙、钢化玻璃隔断、柜台外侧面为花岗岩墙饰面、大部分为塑铝板饰面、胡桃木饰面、白色乳胶漆等。

二层信贷部吊顶采用600×600阿姆斯壮烤漆龙骨矿棉板、铝条板吊顶和乳胶漆三度饰面;地面采用复合地板;墙面除玻璃隔断外,均为乳胶漆三度饰面。

中国工商银行施工组织设计(装饰装修)

中国工商银行施工组织设计(装饰装修)

目录1.工程概况:2.施工总体布署:2.1质量目标:2.2工期目标及施工进度计划:2.3组织机构及质保体系:2.4组织机构图:2.5施工顺序:3.施工准备:3.1前期施工图设计:3.2施工技术准备:3.3材料准备:3.4施工现场准备:3.5机械设备选择投入:3.6劳动力准备:3.7施工用电:4.主要项目施工方法及技术措施:4.1墙体加固:4.2墙面干挂石材:4.3轻钢龙骨石膏板吊顶:4.4玻化砖地面铺贴:4.5墙面瓷砖粘贴:4.6细木制作:4.7防弹玻璃安装:4.8涂料、油漆工程:4.9地毯铺设:4.10采暖系统:4.11开关、插座、灯具安装:5.质量保证措施:6.质量通病的防治措施:6.1瓷砖粘贴:6.2木制品饰面制作通病及防治措施:6.3石膏板吊顶质量通病防治措施:6.4油漆施工中的质量通病及防治措施:6.5涂料墙面掉粉、起皮、透底等通病的防治措施:7.工期保证措施:8.安全管理措施:8.1、安全生产总目标:8.2、安全管理办法:8.3、安全用火要求及防火措施:8.4、安全用电要点:8.5危险源的识别以及控制措施:8.5.1脚手架工程:8.5.2建筑电器:8.5.3给排水工程:8.5.4其它装饰工程:8.6应急计划:9.文明施工措施:9.1.文明施工保障体系:9.2.基本目标:9.3.具体措施:9.4.减少扰民的措施:9.5.现场食堂卫生方案:10.成品保护方案:11.农民工工资支付及拖欠应急预案:11.1农民工工资支付程序及办法:11.2应急预案及应急措施:中国工商银行青海分行网点装修工程施工组织设计1.工程概况:本工程为中国工商银行青海分行网点装修工程。

本工程主要设计作法如下:工程名称:工商银行青海分行网点装修工程建设单位:中国工商银行青海省分行一、外立面1、墙柱面:为干挂800*800浅灰色花岗岩(甲方指定)。

(干挂石材做法见《建筑装饰装修工程质量验收规范》)2、营业厅正门及自助银行门:(1)、营业厅正门:为12厚钢化玻璃不锈钢全框平开门(甲方指定),外加电动不锈钢防护网。

XXX银行支行营业办公用房维修改造项目施工方案

XXX银行支行营业办公用房维修改造项目施工方案

目录第一章工程概况 (4)第一节工程概况 (4)第二节编制说明、编制依据及总体概述 (5)第三节总体施工布置 (7)第四节施工平面布置图及说明 (12)第二章各分部分项内容的项目实施方法 (15)第一节拆除工程施工 (15)第二节土建作业施工方案 (16)第三节地坪施工方案 (20)第四节地沟、明沟工程 (24)第五节铝合金窗施工工艺 (27)第六节测量放线方案 (32)第七节脚手架方案 (35)第八节防水施工工艺 (41)第九节地面砖施工工艺 (43)第十节外墙抹灰工程 (47)第十一节墙面瓷砖施工工艺 (49)第十二节板隔墙施工工艺 (52)第十三节罩面板吊顶施工工艺 (55)第十四节铝扣板吊顶施工工艺 (58)第十五节玻璃镜面安装施工工艺 (60)第十六节乳胶漆涂刷施工工艺 (62)第十七节季节性施工措施 (65)第十八节电气工程施工方法 (66)第三章拟投入的主要项目实施机械设备情况 (72)第四章拟投入的主要劳动力计划及材料计划 (74)第五章施工工期保证措施 (78)第一节工期保证体系 (78)第二节工期保证措施 (80)第六章工程质量保证措施 (86)第一节质量保证体系及承诺 (86)第二节质量控制与检测方案措施 (88)第三节成品和半成品的保护 (100)第七章施工安全及文明施工措施 (104)第一节安全保证体系 (104)第二节安全生产保证措施 (108)第三节文明施工保证措施 (123)第八章项目进度、技术组织措施 (130)第一节施工进度计划的技术措施 (130)第二节施工进度的组织技术措施 (131)第九章关键工序、复杂环节重点技术措施 (132)第一节阶段性施工工期紧 (132)第二节安全生产管理面广 (133)第三节文明施工管理要求严 (135)第四节成品保护需全过程控制 (138)第十章质量保修服务 (139)第一节质量服务承诺 (139)第二节上门维修 (140)第八章项目管理机构 (141)第一节项目管理人员组织架构 (141)第二节项目部组成机构职能说明 (142)第十章协调配合措施 (147)第一节与发包人的配合协调 (147)第二节与监理的协调 (148)第三节与设计单位的协调 (149)第十章验收方案 (150)第一节质量验收计划 (151)第二节施工现场检查、测试与验收的四个要求 (153)第三节工程施工质量控制三个环节 (154)第四节施工过程中的检验程序 (155)第五节竣工验收方案 (157)第十一章合理化建议 (159)第一节合理化建议 (159)第二节施工前期为建设单位提供服务 (161)第三节施工过程中为建设单位提供服务 (161)附表 (163)第一章工程概况第一节工程概况一. 项目概况1.项目名称:XXX银行支行营业办公用房维修改造项目2.项目范围:工程量清单及施工图纸范围内工程施工3.工期:自合同签订之日起 60 日历天内二. 采购项目内容及要求1.主要工作内容与要求及承包范围:详见施工图纸和工程量清单(另册),并按施工图纸施工。

银行改造工程施工组织报告

银行改造工程施工组织报告

银行改造工程施工组织报告一、项目概况本项目位于XX市中心商业区,是一家知名银行的分行改造工程。

改造范围包括银行大厅、柜台、办公区域、安保系统等,总面积约为1000平方米。

本项目的目标是提升服务质量和客户体验,满足银行业务发展的需要。

二、施工组织1. 项目经理项目经理负责整个银行改造工程的施工组织和管理工作。

他需要根据工程进度和质量要求,合理安排施工人员和物资,及时解决施工过程中出现的问题。

项目经理需要对工程负责,并与业主和监理单位保持密切联系,及时报告工程进展情况。

2. 施工队伍施工队伍包括建筑工人、电工、水暖工、装饰工等多个专业的施工人员。

他们需要按照设计图纸和施工方案进行施工,保证工程的质量和进度。

3. 施工设备施工设备包括各类机械设备、电动工具、安全设备等。

施工设备的选用和使用需要符合国家标准和工程要求,以保证施工过程的安全和效率。

4. 施工物资施工物资包括建筑材料、装饰材料、电气材料、管道材料等。

施工物资的采购和使用需符合质量要求和工程要求,以保证工程的质量和进度。

三、施工过程1. 前期准备工作前期准备工作包括对施工区域的清理、临时设施的搭建、材料的运输储存等。

在这个阶段,需要对工程进度进行详细规划,确定好施工流程和节点,以确保工程能够按时完成。

2. 主体施工主体施工包括拆除、改建、装修等工作。

在这个阶段,需要严格按照设计图纸和施工方案进行施工,保证工程的质量和安全。

3. 设备安装设备安装包括安装各类电器设备、管道设备、通风设备等。

在这个阶段,需要对设备进行检验和调试,确保设备的正常使用。

4. 检验验收在整个施工过程中,需要不断进行质量检验和安全检查,确保工程的质量和安全。

一旦发现问题,需要及时进行整改。

在工程竣工前需要进行验收,确认工程符合设计要求和建设标准。

四、施工管理1. 施工组织管理施工组织管理是整个施工工程的基础。

要完善施工方案,明确工期和节点,制定合理的施工计划,实施科学的施工组织管理。

银行营业用房建筑设计暂行规定

银行营业用房建筑设计暂行规定

建设银行各省、自治区、直辖市分行,计划单列市分行:为加强我行系统内基本建设的设计管理,总行拟定了《中国人民建设银行营业用房建筑设计暂行规定》,现随文发给你们。

《暂行规定》是我行营业用房建设设计的基本规范。

今年凡是经批准建设的项目,应根据批准的投资计划、资金情况,按《暂行规定》的设计要求及参数进行设计。

执行中遇到的问题,请随晨报告总行,以便进一步完善。

附件:中国人民建设银行营业用房建筑设计暂行规定第一章总则第1·0·1条根据国家或专业部门颁布的有关建设设计标准、规范和规定,为了保证建设银行营业用房建筑(以下简称营业用房建筑)设计质量,使营业用房建筑符合适用、经济、安全、美观的基本要求,特制定本规定。

第1·0·2条规定适用于新建、扩建、改建和翻建的营业用房建筑设计。

第1·0·3条营业用房建筑的建设设计标准分为三级:一级行,适用于省、自治区、直辖市、计划单列市级分行;二级行,适用于地、市分支行(含相当的专业支行);三级行,适用于县、市支行以及办事处。

第1·0·4条营业用房建筑设计的耐久年限和耐火等级分别作如下的规定,见表1·0·4.表1·0·4━━━━━━━━━┳━━━━━━━━━━━┳━━━━━━━━━━━━等级┃耐久年限┃耐火等级━━━━━━━━━┳━━━━━━━━━━━┳━━━━━━━━━━━━一级行┃ 60年以上┃一级━━━━━━━━━┳━━━━━━━━━━━┳━━━━━━━━━━━━二级行┃50年以上┃一级━━━━━━━━━┳━━━━━━━━━━━┳━━━━━━━━━━━━三级行┃50年以上┃二级━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━第二章基地和总平面第2·0·1条营业用房的地址应选在市中心区,交通方便,城市公用设施比较完备,社会环境良好的地区。

江西上饶银行南昌分行营业大楼工程

江西上饶银行南昌分行营业大楼工程

上饶银行南昌分行营业大楼工程混凝土工程施工安全专项施工方案编制人:职务:校对人:职务:审核人:职务:审批人:职务:目录第一章工程概况--------------------------------------------------- 3一、工程概况--------------------------------------------------- 3二、施工平台布置图--------------------------------------------- 4三、施工要求--------------------------------------------------- 4四、技术保证条件----------------------------------------------- 4第二章编制依据--------------------------------------------------- 5第三章施工部署--------------------------------------------------- 6一、商品混凝土------------------------------------------------- 6二、砼浇筑方式------------------------------------------------- 8三、砼浇筑各项工作的人员安排----------------------------------- 9第四章温度及裂缝控制措施---------------------------------------- 11一、砼测温---------------------------------------------------- 11第五章砼浇筑施工条件-------------------------------------------- 14一、前期工序通过隐蔽、预检验收-------------------------------- 14二、砼浇筑高程控制-------------------------------------------- 14第六章混凝土试验------------------------------------------------ 14第七章混凝土浇筑------------------------------------------------ 15一、砼浇筑施工工艺流程---------------------------------------- 15二、进场砼质量控制-------------------------------------------- 15三、浇筑方法-------------------------------------------------- 16四、混凝土振捣------------------------------------------------ 16五、砼表面处理------------------------------------------------ 16六、混凝土试块制作及养护-------------------------------------- 17七、泌水处理-------------------------------------------------- 17八、二次浇筑-------------------------------------------------- 18九、砼的养护-------------------------------------------------- 18十、特殊情况应急预案------------------------------------------ 18第八章质量保证措施及主要质量要求 -------------------------------- 19一、质量保证措施---------------------------------------------- 19二、混凝土的质量控制------------------------------------------ 20三、混凝土施工质量控制措施------------------------------------ 20四、混凝土的抗裂措施------------------------------------------ 21五、主要质量要求和验收标准------------------------------------ 21第九章安全与环保措施-------------------------------------------- 22一、砼泵送设备的主要安全措施---------------------------------- 22二、用电安全-------------------------------------------------- 22三、环保措施-------------------------------------------------- 23第一章工程概况一、工程概况工程基本情况各责任主体名称二、施工平台布置图三、施工要求1、混凝土工程施工的设计力求做到结构安全可靠,造价经济合理。

银行营业网点装修工程施工组织设计方案

银行营业网点装修工程施工组织设计方案

银行营业网点装修工程施工组织设计方案目录(1)施工计划进度网络图(2)各工种的人员配备数量表(3)施工组织设计,含临时柜台施工方案(涉及边营业边施工的营业网点装修项目)(4)对施工蓝图的可行性建议方案施工计划进度网络图各工种人员配备数量表一、编制说明1、本施工组织设计完全按照施工招标文件中所提供的表式及文件格式填写与编制。

2、依据招标方提供的施工图纸、工程量清单、技术资料、投标文件内容及相关文件内容。

3、编制施工组织设计的目的是为了在施工过程中更好地统筹管理,合理地安排人力、物力、财力投入到施工中去,确保工程的施工进程与施工质量。

4、技术规范严格按照国家、省、市现行建安工程施工验收规范和评定标准执行;对材料的质量和试验要求按照现行施工规范、设计要求及验收规范执行;对施工工艺要求按照现行施工规范及技术要求执行。

5、施工组织及施工方案经公司项目部负责人审核、修改。

二、工程概况1、工程名称:**农村商业银行**支行石子分理处营业办公用房装饰工程。

2、工程位置:**石子乡石子坝60号3、招标人:**农村商业银行股份有限公司**支行4、装修部位:室内装修5、结构类型:现浇框架、砖混墙6、工期:90天。

工程质量:验收一次性合格8、施工特点:整体工程量较大、工期短。

这对施工队伍的整体素质要求较高,对公司的多项目施工的组织协调要求高。

我公司有信心、也有实力为业主提供优质高效的服务并且展示我们一流的装饰施工水平。

9、装修内容:以上工程主要由营业大厅、自助服务区、现金区组成,装饰要求简洁典雅庄重,美观实用大方。

其中门楣由甲方指定专门的公司进行施工,我方进行配合。

三、主要施工工艺我公司对承揽的工程不论大小、时间长短及造价高低,都采用高于相关工程项目的工艺方案施工,要求分项工程合格率100%,单位工程合格率100%;单项工程一次交验率100%,优良率不低于85%;质量管理达到公司质量目标和质量保证手册标准。

对于该工程施工,必须在原有工艺方案不变基础上着重抓好“认真”两字,同样的工艺方案不同的工作态度,点点滴滴的差别将使最终结果与预期的大相径庭。

现代商业银行营业网点室内装饰设计探究

现代商业银行营业网点室内装饰设计探究
参考文献: [1] 孙章毅 . 浅谈银行营业网点室内装修设计
[J]. 科学与财富 ,2019,000(008):152-152. [2] 林碧华 . 银行营业网点装饰工程造价管理
探讨 [J]. 四川水泥 ,2019,000(008):232-232. [3] 方 启 迪 . 商 业 银 行 网 点 标 准 化
1、商业银行营业网点室内装饰设计的基本 特征
1.1 VI 体系的应用 企业的视觉形象设计对于企业来说非常重 要,VI 体系形象生动体现企业视觉形象的设计, 基于品牌战略的深厚影响,企业加大对自身形象 的宣传力度,通过包装、造型、标志、色彩 文 字等加深用户对其视觉形象识别,从而提升企业 在市场的认可度。商业银行在达到一定规模后, 开始重视企业品牌的建设,积极发展品牌战略, VI 体系影响企业室内外各方面形象设计,企业形 象从设计初就要重视强化企业品牌识别,从而营 造品牌战略意义。 1.2 合理进行平面规划 通过室内装饰设计可以明显划分商业银行 营业网点的业务区和功能区。在规划平面功能区 方面,依据不同的使用对象,可将网点营业厅分 成营业大厅与后台办公区两部分。根据业务基本 流程对局部功能区进行合理划分,例如,营业大 厅根据业务流程可分为不同功能区,具体有引导 等候区、柜台业务区、个人理财区以 自助银行 区等多个区域。对于后台办公区域的划分,具体 分为个人储蓄区、行政办公区、会计核算区以
装 修 设 计 探 析 [J]. 建 筑 工 程 技 术 与 设 计 ,2018,000(008):1026-1026.
作者简介: 钟发明,1981 年 12 月 31 日出生,湖南常
德人,学历:本科,从业方向:工程设计 施工 管理。
70
Copyright©博看网 . All Rights Reserved.

银行装饰工程施工方案

银行装饰工程施工方案

银行装饰工程施工方案**银行营业网点装饰工程施工组织计划一、工程概况1.工程特点及分析**街分理处位于**区**街口,装饰层数为1层,全框架结构,装饰工程按使用功能划分营业厅、柜员区和其它辅助功能的房间。

设有装饰与强、弱电、消防、保安系统。

工程装修后的效果强调使用功能的具备与设计效果的真实体现,装饰用料上十分考究,装修中应注意到各种材料及制品与设计及业主要求相互一致。

本工程装饰项目相对较多,质量要求为合格,但装修后的安全功能要求较高,工期紧,我公司组织经验丰富的装修强手及具有多年实践经验的技术工人,从材料的选购进场管理到工程装修实体的竣工验收,层层把好质量关,在绵阳地区树造一处质量过硬、业主满意的装修亮点。

2.施工条件及分析本工程装饰面积约为135平方米,设计图纸及技术资料齐备,现场水电畅通,本工程所涉及的装修材料我公司已确定购货渠道。

产品的规格、型号、质量我公司已全面考察,装修中所须由我方垫付的资金已准备就绪,保证质量安全的技术措施已制定,作业队伍已选择并与工程实际相适应,全面具备施工条件。

2、体例依据1.中国**银行营业网点装饰工程《施工招标文件》2.3.4.5.6.7.8.9.农行**支行**街分理处粉饰施工图。

现场踏堪情报况。

《工程丈量规范》GB—93《建筑地面工程质量验收规范》GB—2002《建筑装饰装修工程施工质量验收规范》GB—2001《修建防侵蚀工程施工及验收规范》GB—91《塑料门窗安装及验收规范》103—96《建筑工程施工质量验收统一标准》GB—200110.《修建工程饰面砖粘结强度检修尺度》110—9711.《修建施工安全搜检尺度》59—9912.《建筑施工扣件式钢管脚手架安全技术规程》130—200113.《建设工程施工现场供用电安全规范》GB—9314.《建筑给水排水及采暖工程施工质量验收规范》GB—200215.《建筑电气工程施工质量验收规范》GB—200216.《建筑与建筑群综合布线系统工程验收规范》GB/T—2000三、施工部署1.施工准备:A技术准备:与本次装修有关的尺度规范已准备齐全,采用的各分项施工工艺与本次装修工程工程相顺应,并符合划定要求。

某银行营业厅装修改造工程施工组织设计.doc

某银行营业厅装修改造工程施工组织设计.doc

某银行营业厅装修改造工程施工组织设计(本资料共 74 页,27015字)某银行营业厅装修改造工程施工组织设计一、工程概况(一)、项目名称:银行营业部装修改造项目(二)、设计概况1、天棚:华天牌100mm宽条形铝扣。

2、柜台顶部:基层为40*40角钢主龙骨架,二层为25*40杉木方龙骨,三层为九厘板,饰面为华天牌3mm复合铝塑板,。

3、室内墙面:A:客户区、柜员区,基层为25*40杉龙骨(300*300方格),二层为九厘板,饰面为华天牌3mm复合铝塑板,清缝5mm添黑色玻璃胶,踢脚板为华天牌太空黑双面复合铝塑板。

B:文件室、监控室、更衣室、员工休息区墙面为仿瓷涂料面饰乳胶漆。

C:卫生洗涤间为浅色系列内墙瓷砖。

D:理财区外隔断为12mm钢化磨砂玻璃,华天牌3mm厚铝塑板边框,内隔断为3mm厚铝塑板饰面,基层为钢结构框架。

E:室内独立柱采用白珠白麻大理石饰面,靠墙柱采用华天牌复合铝塑板饰面。

4、柜室内地面:A:客户区:600*600鲸灰花岗岩,四周边镶600*200黑金沙花岗岩。

B:柜员区:600*600象牙白地砖。

C:主任室、监控室、更衣室、员工休息区等综合用房为600*600象牙的防滑地砖。

D:卫生洗涤间为300*300象牙白防滑地砖。

E:理财区室内为600*600鲸灰花岗岩。

5、柜台:A:基层立面,台面均采用现浇混凝土,饰面台面立面为进口深青A级大花绿大理石,正立面镶拼雅士白或幼纹大花白。

B:银斗,传音槽,防弹玻璃撑柱为1.2mm厚8K镜面不锈钢板牙型。

银斗移动盖板为0.8-1.0厚白色透明有机板。

C:理财区矮柜台为钢结构龙骨,台面及外立面为干挂大理石造型,内为木制作办公桌。

6、安全防护门窗:各种规格门窗必须严格按照图纸要求制作或定制。

7、室外墙面:A:室外门楣雨棚及幕墙:基层为50*50角钢主撑,40*40角钢龙骨,90型铝合金幕墙型材龙骨,饰面为华天牌4mm厚双面铝塑板。

B:外墙招牌和字体必须严格按照总行《储蓄所形象设计手册》要求制作安装,基层为50*50角钢龙骨,90型铝合金幕墙型框架,饰面为华天牌4mm厚双面铝塑板。

工商银行最新施工组织设计

工商银行最新施工组织设计

中国工商银行股份有限公司安康分行金州路支行装修改造项目施工组织设计编制单位:陕西建工第八建设集团有限公司目录第一章编制说明 (3)第二章工程采用的技术规范和标准 (3)第三章工程概况 (3)第一节工程概述 (4)第二节工程主要施工内容 (4)第四章项目经理业绩、项目班子及管理经验 (5)第一节项目管理组织机构图 (5)第二节项目管理机构配备情况辅助说明 (7)第五章采用新技术、新产品、新工艺、新材料应用 (18)第一节新技术、新工艺 (18)第二节本工程拟采用的新工艺和新技术对提高质量措施 (19)第三节采用的新材料的应用 (21)第六章主要工程施工方案和方法 (22)第一节拆除工程 (22)第二节800*800磁砖地面铺贴工程 (23)第三节抹灰工程施工工程 (28)第四节室内墙顶面乳胶漆工程 (33)第五节轻钢龙骨石膏板吊顶工程 (37)第六节室内墙面干挂400*800瓷砖和室外墙面石材干挂工程.. 42第七节墙面300*600墙砖镶贴工程 (56)第八节钢质防盗门安装工艺 (63)第九节钢龙骨架铝塑板干挂施工工艺 (69)第十节电气线路及灯具开关、插座安装工程 (81)第十一节卫生洁具五金安装工程 (92)第七章质量、安全施工保证体系与措施及现场平面布置和文明施工措施的合理性、先进性 (100)第一节安全施工保证体系与措施 (100)第二节质量施工保证体系与措施 (103)第三节文明施工措施的合理性和先进性 (113)第四节施工总平面布置及管理 (116)第五节临时配电箱设置 (118)第八章主要机具设备和劳动力的配置 (119)第一节主要机具设备表 (120)第二节劳动力进场配置计划 (122)第九章工程保修服务计划 (124)第一节施工前期为建设单位提供服务 (124)第二节施工过程中为建设单位提供服务 (125)第三节施工后期为建设单位提供服务 (127)第四节工程保修计划 (127)附件:1、施工现场施工平面布置图2、施工进度计划横道图第一章编制说明本《施工组织设计》为“工行安康金州路支行装饰改造项目”的施工组织设计,是规范和指导该项工程从施工准备到竣工验收过程的综合性技术经济文件,为了该项工程施工全过程中按科学规律组织规范施工,有计划地开展各部分项工程的施工,及时做好各项施工准备工作,保证各种资源和劳动力的及时供应;协调与各工种之间的时间安排,保证施工的顺利进行,按期保质完成施工任务,特制订本组织设计。

银行营业用房建筑设计暂行规定

银行营业用房建筑设计暂行规定

建设银行各省、自治区、直辖市分行,计划单列市分行:为加强我行系统内基本建设的设计管理,总行拟定了《中国人民建设银行营业用房建筑设计暂行规定》,现随文发给你们。

《暂行规定》是我行营业用房建设设计的基本规范。

今年凡是经批准建设的项目,应根据批准的投资计划、资金情况,按《暂行规定》的设计要求及参数进行设计。

执行中遇到的问题,请随晨报告总行,以便进一步完善。

附件:中国人民建设银行营业用房建筑设计暂行规定第一章总则第1 • 0 • 1条根据国家或专业部门颁布的有关建设设计标准、规范和规定,为了保证建设银行营业用房建筑(以下简称营业用房建筑)设计质量,使营业用房建筑符合适用、经济、安全、美观的基本要求,特制定本规定。

第1 • 0 • 2条规定适用于新建、扩建、改建和翻建的营业用房建筑设计。

第1 • 0 • 3条营业用房建筑的建设设计标准分为三级:一级行,适用于省、自治区、直辖市、计划单列市级分行;二级行,适用于地、市分支行(含相当的专业支行);三级行,适用于县、市支行以及办事处。

第1 -0 4条营业用房建筑设计的耐久年限和耐火等级分别作如下的规定,见表1 0 4表1 • 0 • 4第二章基地和总平面第2 • 0 • 1条营业用房的地址应选在市中心区,交通方便,城市公用设施比较完备,社会环境良好的地区。

并符合当地城市规划要求。

第2 • 0 • 2条营业用房建筑的总平面布置应符合下列要求:一、营业用房建筑应独立建造,自成一区,单设出入口。

二、总平面布置应根据近远期建设计划的要求,立足于一次规划,可分期建设。

三、营业办公区与职工生活区等建筑应分区布置,避免互相干扰。

四、总平面应设置内院,供运销汽车和其他机动车辆停放使用,其面积大小应满足运钞车辆回转的需要。

营业厅门前应留有适当空地,方便停放机动车辆、自行车需要的地场地。

第三章建筑建设第一节一般规定第3 • 1 • 1条各级营业用房建筑面积规定见表 3 • 1 • 1.表3 • 1 • 1项目11建筑面积指标(每人平均建筑面积不应大于平方米)1 T-丨一级行1 111 二级行丨1三级行注:(1)营业用房建筑面积分为基本用房建筑面积和专业用房建筑面积两部分。

银行装修改造工程施工组织方案

银行装修改造工程施工组织方案

中国人民银行**支行房屋及建筑物维修改造项目施工组织设计目录第一章施工方案编制依据 (3)第二章工程项目概况 (4)第三章施工组织部署 (4)第四章施工方案与技术措施 (11)第五章确保工程质量的措施 (59)第六章安全文明施工管理体系与措施 (61)第七章施工进度计划及保证措施 (64)第八章资源配备计划 (72)附表一:拟投入本项目的主要施工设备表 (75)附表二:劳动力计划表 (76)附表三:进度计划横道图 (77)第一章施工方案编制依据1、中国人民银行**支行房屋及建筑物维修改造项目施工合同2、组成合同的有关文件、资料、已标价工程量清单、施工图3、《建筑工程施工质量验收统一标准》(GB50300-2011)4、《建筑施工安全检查标准》(JGJ59-2011)5、《建筑内部装修设计防火规范》(GB50222-2001)6、《建筑地面工程施工质量及验收规范》(GB50209-2010)7、《建筑隔声测量和评价标准》(GBJ75-84)8、《建筑噪声测量和控制标准》(GBJ122-88)9、《施工现场临时用电安全技术规程》(JGJ46-2005)10、《建筑机械使用安装技术规程》(JGJ33-2012)11、《建筑安装工程质量检验评定统一标准》(GBJ300-88)12、《砌体工程施工及验收规范》(GB50203-2011)13、《普通混凝土用砂质量标准及检验方法》(JGJ52-2006)14、《建筑装饰装修工程质量验收规范》GB50210-200115、《建筑安装分项工程施工工艺规范》DBS01-26-200316、《民用建筑工程室内环境污染控制规范》GB50325-201017、《混凝土结构工程施工质量验收规范》GB50204-2011第二章工程项目概况1、工程地点及规模:该工程为中国人民银行**支行房屋及建筑物维修改造项目,本设计项目工程建筑规模:综合楼建筑面积2367.43m2,、附属楼建筑面积629.40m2,宿舍楼建筑面积3600.96 m2。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

银行营业办公用房维修改造工程施工组织设计建筑工程有限公司编制日期:二零一五年三月目录第一章编制说明第二章工程概况及特点第三章组织机构及施工组织措施第四章施工总布置第五章工期及施工进度计划第六章施工机具设备计划第七章劳动力的配置第八章装饰工程施工方案及施工工艺第九章安装工程施工方案及施工工艺第十章各工种间配合第十一章质量保证措施第十二章成品保护措施第十三章物质采购质量控制第十四章安全施工措施第十五章文明施工措施第十六章消防保卫措施第十七章环保措施【第一章】编制说明第一节编制依据一、工程名称:银行营业用房维修改造工程二、工程地址:四川省三、建设单位:发展银行支行四、施工单位:建筑工程有限公司五、计划施工工期:90日历天六、施工范围:招标施工图和工程量清单范围以内的全部工程。

七、、编制依据:1、工程招标文件。

2、设计方案图纸。

3、我公司目前的技术力量及机械设备装备情况。

4、施工现场所具备的自然条件。

5、国家和行业现行施工验收规范、规程、标准以及关于建筑施工管理等方面的有关规定。

6、国家和行业颁布的有关现行施工规范和标准:《建筑工程施工质量验收统一标准》《建筑安装工人安全技术操作规程》《施工现场临时用电安全技术规范》《建筑装饰工程施工及竣收规范》《建筑施工手册》《室内装饰工程手册》《建筑工程施工现场管理规定》《工程测量规范》《建筑隔声测量规范》)《建筑制图标准》《建筑工程质量检验评定标准》《建筑施工安全检查评分标准》《建筑砂浆基本性能试验方法》《天然大理石建筑板材》《天然花岗石建筑板材》《装饰石膏板》《建筑用轻钢龙骨》《建筑内部装修设计防火规范》《电气工程施工及验收规范》本施工组织设计仅做为“中国农业发展银行泸州市古蔺县支行营业办公用房”维修改造工程与保修的指导性文件。

第二节编制范围及内容本工程施工组织设计是在人员、机械、材料供应、平衡调配、施工方案、质量要求、进度安排等方面统一部署的原则下,由装饰、安装等专业组成。

编制的原则是:确保工程质量优、速度快、造价合理、操作性强。

同时保证周边和施工现场有良好环境。

【第二章】工程概况及特点第一节工程环境一、工程施工环境本工程位于县城,对本工程施工场地的综合评价为:1、本工程施工场地总用地面积需合理布置。

2、本工程周边有道路、其它办公用居民房等,对场容卫生、交通安全、噪音扰民等方面均不能按一般工程对待,必须严格执行施工纪律和文明施工要求,对重点方面应做专题处理并确保执行。

3、本工程现场内临时用水、用电能满足工程施工要求。

4、本工程的现场总平面规划要合理,充分利用场地,组织施工。

二、地区气候状况1、室内外空气温度:极端最高温度:42.2℃;极端最低温度:-1.8℃;夏季通风室外计算温度:33℃;2、相对湿度:最冷月平无相对湿度:82%;最热月平均相对湿度:75%;3、主导风向及其频率:常年主导风向:CN;平均风速:1.4M/S;基本风压:0.3KN/M2;4、降雨量:年平均降雨量:1151.5mm;一日最大降雨量:195.3mm;第二节工程概况本工程包括储蓄所的大厅客户区、柜员区、非现金交易区、理财室、资料室、更衣室、机房、卫生间和店面等部分的装饰装修。

具有功能齐全、技术要求高等特点。

第三节工程特点一、环境和施工条件特点1、本工程位于县城,交通较方便。

2、本工程四面为已有建筑物,人流量较大,在整个施工期间内应对噪声、粉尘进行妥善处理,以减少对周围办公区的工作及行人的影响;施工期间应实行封闭防护处理,确保安全。

3、因本工程现场场地有限,应做好现场总平面规划,以充分利用场地,合理组织施工。

二、工程特点1、由于本工程质量要求高,必须精心组织、精心施工,项目经理必须严格负责,以确保工程目标的圆满实现。

2、该工程工种较多、施工作业面复杂,施工精度要求高,因此在施工过程中各工种之间应密切配合。

3、本工程施工中配合单位多,在施工过程中应协调好安装、消防等作业单位的交叉配合工作,使各工种间的协调配合工作一定要事先有安排,过程有监督,事后有检查,始终有记录,具备责任,可追溯,以使工程顺利进行。

三、工程重点1、组织协调本工程场地有限,且不同专业的施工单位较多,装饰部分与其它专业配合交叉多,又由于工种较多、施工作业面复杂,因此就决定了在施工程序安排和施工方法的选择上有较大的差异。

如何建立项目组织机构、合理调配项目管理人员,协调各协作单位的工作进度,确定合理的施工顺序,做好与各不同专业施工的交叉平行作业,协同配合工作,以确保工程顺利进行并按期竣工是本工程要重点解决的问题。

2、施工场地有限,工程材料量大而且品种繁多,材料堆放和管理难度较大本工程可资利用的施工场地面积有限,又由于装饰施工是与其它专业施工同时、交叉进行,因此装饰材料进场后在现场的堆放和管理就受到很大限制,本施工组织设计将通过采用合理的布置来解决这个问题。

【第三章】组织机构及施工组织措施第一节组织机构一、项目部主要管理人员构成1、项目经理2、项目技术负责人3、项目内业技术员4、质量监理员5、材料主管6、安全管理员二、项目部管理网络图三、组织机构职能由于本次装修工程工期紧凑,实施性质特殊,因此,我公司分项、分系统地建立各职能工作岗位,并由专人任职,各负其责。

在工程实施过程中,除按总体进度计划和质量目标进行控制外,各职能部门负责人紧密协作,必须每天开生产碰头会,互相汇报各自负责项目的工作情况,解决各种工序重叠、交叉、交接等可能存在的问题。

提出将要进行工作的意见及建议,以便于各工序的有机衔接,确保工程总体进度和质量目标计划顺利实施。

四、主要管理人员职责1、项目经理职责:(1)统筹工程施工的全面工作;(2)检查、监督本工程项目管理人员的工作;(3)全面负责工程施工质量及施工进度;(4)负责材料的预算、采购及使用;(5)全面负责技术资料、检验评定资料、隐蔽验收资料的归档整理;(6)全面负责与甲方及各相关单位之间的协调工作;(7)全面负责处理施工过程中遇到的各种问题;(8)负责与建设单位及其它单位搞好关系。

2、质量监理员职责:(1)全面组织实施质量管理工作,负责施工工期间的质量检查;(2)负责督促作业层实施“三检制”、“工序交接制”,落实质量检查记录,对无质检记录的不予工程结算;(3)负责施工中的质量检查,提出整改意见,检查整改结果。

负责结算书上签注质量结果,提出有关质检的奖罚结论;(4)负责按验收规范要求,提出质检情况,监督作业队伍执行。

审核隐蔽工作,保证隐蔽无隐患,负责准备完整的质检资料,在交工前三天呈有关部门。

3、安全管理员职责(1)负责工程现场安全(2)负责检查安全生产情况,加强“四品”、“五监边”的防护工作;(3)负责检查“三宝”的使用;(4)加强现场机具设备管理,严禁非操作人员动用机具设备;负责检查施工用电、临时用电、照明用电是否符合安全标准,对施工中存在的安全隐患,及时提出整改意见,并检查执行情况。

4、内业技术员职责:(1)阅读并熟悉施工图纸,参与图纸会审工作;(2)负责编制工程进度总体计划;(3)负责监督计划的执行,检查计划落实情况;(4)填写工期台帐和施工日志,做好隐蔽验收记录;(5)负责各类技术资料的收集、汇总、分类及保管工作;(6)负责交工前三天向建设方呈交竣工验收的所有资料。

5、材料主管职责:(1)负责保质、保量、准时供应施工用料,所购材料应满足业主,设计的要求,同时又达到规范要求;(2)负责材料询价清单,交项目经理审核,样品送业主认定后,方能购置。

采购期间做好“三比”工作,确保优质价廉;(3)了解市场行情及时反馈信息,减少零星采购费用;(4)认真学习、研究材料的技术性能,对新技术、新工艺的要求的材料要提供保管、操作使用说明书。

6、库管员职责:负责材料的验收及保管(1)材料验收(A) 按规范规定、计划及施工图的要求,认真清点数量,查证材料品种、规格、质量、产地、花色是否符合设计或业主要求;(B) 做好验收记录,如实反映验收情况;(C) 协助材料供应,做好不合格材料的退换工作;(2)材料的保管(A)熟悉材料的性质,掌握保管知识,做到堆放合理,便于施工领用;(B)负责材料发放并做好记录;(C)填报材料损耗报表,如实反映损耗情况;(D)严禁作业人员擅自使用材料;(E)及时回收施工废料,并处理好重用或估卖(F)负责组织材料的装卸、搬运。

第二节组织措施一、为确保该工程优质、快速、低耗、安全地完成,针对该工程建立有效的施工组织管理体系。

二、在现场设施工项目经理部,项目经理部人员按需设置,定岗定职,各负其责,各施其能。

三、为保证施工的顺利进行,需要各级人员做到有章可循,严格按制度办事,结合该工程实际情况制订完善的项目管理制度和各级人员的岗位责任制度。

四、职工岗前培训五、项目管理人员在对施工图和建设单位的要求充分熟悉和了解后,制订施工进度计划。

六、按施工进度计划合理安排劳力和机具的进退场,避免闲置人员滞留现场可能带来的不良影响。

七、将主要材料采集、制作成样板。

交建设单位信质、认价并签字认可后,存档封样。

材料采购部采购材料必须按样板采购,建立材料管理制度,根据“材料计划”比质比价按时供应,并附材料合格证书,特殊材料还需送检验部门检验并取得合格的检验报告后,方可进入现场,材料室必须办理交验手续。

材料的收发保管设专职库管员,对材料认真进行检查验收,查数量、查质量、核对材质合格证书并妥善保管,收发材料应建立收、发材料明细帐目。

八、项目部进入现场后,会同建设方、监理公司进行一次现场交接,并认真做好交接记录。

九、完善施工进度中的管理。

1、项目施工由项目经理每天做好生产安排,并填写“施工日记”,内容包括劳动力动态、施工进度动态、技术变更、停水、停电等大事记要;2、及时核算成本,指导施工生产,工程完工及时办理工程决算;3、项目施工中由技术负责人和预算人员负责及时对工程施工内容和临时用工等进行现场签证;4、施工现场由工程项目经理、施工技术负责人和质安员督促检查,确保工程按计划,保质、保量、安全地进行;5、工程完工后,由项目部准备好工程中所有资料,迎接竣工验收。

十、工程竣工后,定时组织对用户的回访工作,并按有关规定或协议,实行工程保修。

【第四章】施工总布置第一节施工指导方针及目标一、施工指导方针1、实施名牌精品工程质量战略(1)抓目标管理和生产要素的优化组合项目建立“目标责任考核机制”,明确各项目标,优化组合生产要素,以目标指导行动。

做到人人职责明确,目标清楚,并定期考核,督促落实。

(2)抓动态管理把好生产要素的验收、使用、评定三关,加强对劳动力的控制,调动生产工人的积极性,保证使用合格的劳务人员,保证工程质量。

(3)抓过程控制加强计划管理,区别主控项目与一般项目,在保证一般项目的同时,对主控项目重点要求。
