工程洽商记录(签字版)
施工工程洽谈记录(3篇)
第1篇洽谈时间:2021年10月15日洽谈地点:XX市XX区XX大厦三楼会议室洽谈双方:甲方:XX房地产开发有限公司乙方:XX建筑工程有限公司一、洽谈背景甲方拟在XX市XX区开发一座住宅小区,现需寻找合适的施工单位进行工程建设。
乙方在接到甲方邀请后,双方就施工工程的有关事宜进行了洽谈。
二、洽谈内容1. 工程概况甲方开发的住宅小区位于XX市XX区,占地面积约10万平方米,总建筑面积约20万平方米,包含住宅、商业、地下车库等设施。
乙方需按照甲方要求,在规定的时间内完成工程建设。
2. 工程合同(1)合同工期:自合同签订之日起,乙方应在12个月内完成工程建设。
(2)工程款项:甲方按照工程进度分期支付工程款项,具体支付比例及时间节点如下:- 签订合同后5个工作日内,支付合同总价的10%作为预付款;- 工程进度达到50%时,支付合同总价的20%;- 工程进度达到80%时,支付合同总价的30%;- 工程竣工验收合格后,支付合同总价的20%;- 保修期满后,支付合同总价的10%。
(3)违约责任:若乙方未按合同约定完成工程建设,甲方有权解除合同,并要求乙方承担违约责任;若甲方未按合同约定支付工程款项,乙方有权要求甲方支付违约金。
3. 工程质量(1)乙方应严格按照国家有关工程质量标准进行施工,确保工程质量达到国家标准。
(2)甲方有权对工程质量进行监督,乙方应积极配合。
4. 工程安全(1)乙方应严格执行国家有关安全生产法规,确保施工现场安全。
(2)乙方应定期对施工现场进行安全检查,发现问题及时整改。
5. 人员配备(1)乙方应按照甲方要求,提供具有相应资质的施工队伍。
(2)乙方应确保施工人员具备必要的技能和素质。
三、洽谈结果经过双方友好协商,就上述事项达成以下共识:1. 甲方同意乙方为该住宅小区的施工单位,双方签订施工合同。
2. 双方按照洽谈内容执行合同条款,确保工程顺利进行。
3. 甲方在合同签订后5个工作日内向乙方支付预付款。
工程合同洽商记录
工程合同洽商记录
一、基本信息
1. 工程项目名称:(填写工程项目全称)
2. 合同编号:(填写合同编号)
3. 甲方(业主):(填写甲方全称)
4. 乙方(承包商):(填写乙方全称)
5. 合同签订日期:(填写合同签订的具体日期)
6. 原合同金额:(填写原合同金额)
7. 原合同主要内容:(简要概述原合同的主要内容)
二、洽商原因
(简要说明洽商的原因,如设计变更、材料价格波动、施工期限调整等。
)
三、洽商内容
1. 变更事项:(详细列出需要变更的事项,包括但不限于工程设计、施工方法、材料使用、工期调整等。
)
2. 变更后的内容:(详细描述变更后的具体内容,包括具体的技术参数、施工要求、验收
标准等。
)
3. 变更影响:(分析变更对工程进度、质量、成本等方面的影响,并提出相应的解决方案。
)
四、费用调整
1. 原合同金额:(再次确认原合同金额)
2. 变更增加/减少的费用:(根据变更内容,计算变更部分的预算,并明确是增加还是减少。
)
3. 调整后的合同金额:(计算调整后的合同总金额。
)
五、其他约定
(根据实际情况,双方可以就其他相关事宜进行约定,如违约责任、争议解决方式等。
)六、签字确认
1. 甲方代表:(签字)
2. 乙方代表:(签字)
3. 日期:(填写签字确认的日期)
七、附件
(如有相关的图纸、计算书等附件,需一并附上。
)。
工程洽商记录
工程洽商记录工程洽商记录一、背景介绍本次工程洽商记录是针对某公司在进行一项工程项目的过程中,与合作方进行洽商时所记录的内容。
该项目为建设一座大型商业综合体,包括购物中心、酒店、办公楼等多种功能。
本次洽商主要涉及到设计方案、施工进度及质量控制等方面。
二、参会人员1. 洽商方:某公司代表团队,包括总经理、项目经理、设计师等;2. 合作方:建筑施工公司代表团队,包括总经理、项目经理、技术负责人等。
三、会议内容1. 设计方案讨论1.1 洽商双方就设计方案进行了详细的讨论和交流。
1.2 合作方提出了一些针对设计方案的修改意见,并与设计师进行了深入沟通。
1.3 洽商双方就修改后的设计方案达成了共识,并确认将在后续的施工过程中严格按照该设计方案执行。
2. 施工进度安排2.1 洽商双方就施工进度进行了充分沟通和协调。
2.2 合作方提出了一份详细的施工进度表,并与洽商方进行了确认。
2.3 洽商双方就施工过程中可能出现的问题进行了讨论,并确定了解决方案。
3. 质量控制要求3.1 洽商双方就质量控制要求进行了充分讨论和交流。
3.2 合作方提出了一份详细的质量控制计划,并与洽商方进行了确认。
3.3 洽商双方就质量问题的处理方式进行了沟通,并在后续施工过程中将严格按照质量控制计划执行。
四、会议纪要1. 设计方案经过双方充分讨论和交流,最终确定了设计方案,具体内容如下:(1)建筑总体风格:现代简约;(2)建筑外立面:玻璃幕墙;(3)室内设计:简洁明快,注重舒适性;(4)功能区划分:购物中心、酒店、办公楼等多种功能。
2. 施工进度双方达成共识,将按照合作方提供的施工进度表进行施工,具体内容如下:(1)施工周期:18个月;(2)施工阶段划分:地基基础、主体结构、室内装修等;(3)每个阶段的时间节点和任务安排。
3. 质量控制双方达成共识,将按照合作方提供的质量控制计划进行施工,具体内容如下:(1)材料采购:严格按照国家标准采购;(2)施工过程中的质量控制:严格按照国家标准执行;(3)质量问题的处理方式:及时解决,并进行记录和汇报。
工程变更洽商记录范文
工程变更洽商记录范文# 工程变更洽商记录。
工程名称:[具体工程名称]洽商日期:[年/月/日]洽商地点:[详细地点]洽商内容:一、变更事由。
咱这工程干着干着,就发现有些地方得变变啦。
就像你本来计划穿蓝色衣服出门,结果突然发现今天的天气更适合穿红色的,工程也是这么个事儿。
原本按照设计图呢,[具体部位]的布局是那样的,但是实际施工过程中,我们发现了一些小问题。
比如说,[详细说明原设计在施工中遇到的问题,如空间利用不合理、与其他部分冲突等],这就好比你搭积木,按照图纸搭到一半,发现有两块积木根本就对不上号,你说愁人不?二、变更内容。
# (一)结构部分。
1. 基础加固。
那[具体基础部位]啊,经过检测发现它的承载能力可能有点悬乎,就像一个人本来只能扛50斤,你非让他扛80斤,迟早得出问题。
所以呢,我们商量了一下,决定给这个基础做加固处理。
具体就是在[详细说明加固的位置和方式,如在基础周边增加钢筋混凝土加固带等],就像给这个基础穿上一层铠甲,让它变得更结实。
2. 柱子调整。
还有那个[柱子编号]柱子,原设计的尺寸和配筋在实际受力分析的时候发现不太够劲儿。
这就好比一个小细腿要支撑一个大胖子,肯定不稳当啊。
于是我们决定把柱子的截面尺寸从[原尺寸]加大到[新尺寸],配筋也做了相应的调整,这样柱子就能稳稳地撑起上面的结构啦,就像给这个建筑的骨架加粗了骨头一样。
# (二)建筑部分。
1. 墙体改动。
再说说墙体这块儿。
[具体墙体位置]的那堵墙啊,原计划是在这儿的,但是考虑到整个空间的使用功能,就像你家里的房间布局,怎么合理怎么来嘛。
我们打算把这堵墙往[移动方向]移动[X]厘米。
这样一来,[说明移动墙体后的好处,如增加了某个房间的面积或者改善了采光等],是不是感觉一下子就合理多了呢?2. 门窗变更。
门窗这块儿也有变化。
原来设计的[门窗编号]门窗尺寸有点小,就像一个小窗户只能透进来一点点光,整个屋子都感觉闷闷的。
现在我们决定把门窗的尺寸改成[新尺寸],而且材质也换一换,换成那种更坚固又好看的[门窗材质名称]。
工程施工洽商记录范例(3篇)
第1篇一、项目名称:XX大厦建设项目二、洽商时间:2022年3月10日三、洽商地点:XX大厦建设项目施工现场会议室四、参加人员:甲方代表:张三乙方代表:李四施工负责人:王五监理单位代表:赵六五、洽商内容:1. 施工进度(1)甲方代表提出,由于近期天气原因,导致部分施工进度受到影响,要求乙方在保证质量的前提下,尽快完成剩余工程。
(2)乙方代表表示,已了解情况,将调整施工计划,确保在规定时间内完成剩余工程。
2. 施工质量(1)甲方代表要求乙方严格按照施工图纸和规范进行施工,确保工程质量。
(2)乙方代表表示,将加强对施工过程的质量监控,确保工程质量达到预期要求。
3. 材料供应(1)甲方代表提出,由于材料价格上涨,要求乙方在采购材料时,尽量选择性价比高的产品。
(2)乙方代表表示,将密切关注材料市场动态,合理采购材料,降低成本。
4. 施工安全(1)甲方代表要求乙方加强施工现场安全管理,确保施工人员安全。
(2)乙方代表表示,将严格执行安全生产规章制度,加强施工现场安全检查,确保施工安全。
5. 施工费用(1)甲方代表提出,由于部分施工项目变更,要求乙方重新核算施工费用。
(2)乙方代表表示,将根据实际情况,重新核算施工费用,并及时与甲方沟通。
六、洽商结果:1. 双方一致同意,在保证质量的前提下,尽快完成剩余工程。
2. 乙方将加强施工过程的质量监控,确保工程质量达到预期要求。
3. 乙方将密切关注材料市场动态,合理采购材料,降低成本。
4. 乙方将严格执行安全生产规章制度,加强施工现场安全检查,确保施工安全。
5. 双方将就施工费用进行重新核算,并及时沟通。
七、备注:1. 本记录经双方代表签字确认后生效。
2. 本记录为双方协商一致的结果,如有变更,需双方共同协商确定。
甲方代表:张三乙方代表:李四施工负责人:王五监理单位代表:赵六日期:2022年3月10日第2篇一、洽谈背景项目名称:XX住宅小区建设项目洽谈日期:2021年X月X日洽谈地点:XX住宅小区施工现场会议室洽谈双方:甲方(建设单位):XX房地产开发有限公司乙方(施工单位):XX建筑工程有限公司二、洽谈内容1. 工程进度甲方:目前工程进度已至主体结构封顶阶段,但乙方在施工过程中出现了一些问题,影响了整体进度。
工程洽商记录(保存)

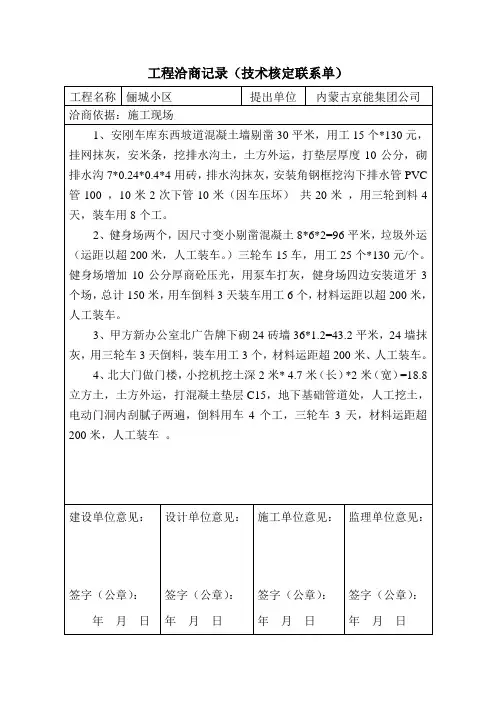

工程名称
俪城小区
提出单位
内蒙古京能集团公司
洽商依据:施工现场
1、安刚车库东西坡道混凝土墙剔凿30平米,用工15个*130元,挂网抹灰,安米条,挖排水沟土,土方外运,打垫层厚度10公分,砌排水沟7*0.24*0.4*4用砖,排水沟抹灰,安装角钢框挖沟下排水管PVC管100,10米2次下管10米(因车压坏)共20米,用三轮到料4天,装车用8个工。
12、砌花盆砖墩8个,挖土回填砂打垫层10个厚,0.62*0.62*0.38*4个,由于变小,多余砖二次倒运,三轮车2天,用技工4人*210元,壮工2人*130元。材料运距以超200米,人工装车。
13、A1楼北提井16个,平均高度0.4,人工挖土拉灰拉砖运距200米.。
14、托儿所东石硬化混凝土人工挖土外运深度0.30米,回填砂结石21立方,商砼55.6平米*0.10=5.6立方,因没路拆焊铁皮围墙3块,提井1个,砌电缆沟2*0.5*0.24*2,用地沟盖板6块,剔混凝土基础0.5*0.5*0.5。挖电缆55米,用三轮车2天,用工25个*130元,托儿所西大理石路面加宽新加增加混凝土垫层19*1.6*0.2=3立方,用工1人*210元,壮工5人*130元。
5月10日修B4号楼车位3处,道牙2处,B5号水坠2处,车压1处。技工6人,壮工2人。
5月11日东楼道牙1处B12号楼宅间道砖水坠2处,东接头道牙2处,A18号道牙2处,技工8人,壮工2人。
8月12日A19号楼车位3处,车压2处,水坠2处,技工3人。
7月11日维修A26号车压砖附近维修,技工3人,壮工2人
建设单位意见:
签字(公章):
年月日
设计单位意见:
签字(公章):
年月日
工程洽商记录
第号年月日
工程名称
××市××路××桥工程
施工单位
××市政工程有限公司
洽商事项:
1.原总体布置图,A-A中桥桩间尺寸与平剖面图尺寸不相符
2.原总体布置图,B-B中间桩间尺寸与平剖面图尺寸不相符
3.桥墩桩基配筋图中,钢筋长度和破桩部位不明确,请予示明
4.原图16m梁板预拱为1㎝,偏小,建议改为2㎝
5.16m和8m梁板封头混凝土标号不同?要否统一
设计院签复如下
1.以平面图为准
2.以剖面图为准
3.5号图桩基顶标高由原图1.1m改为1.62m其他作相应修改
4.同意
5.统一为C20
参加单位
及人员
建设单位
设计单位
监理单位
施工单位
同意
(公章)
பைடு நூலகம்(签名)
同意
(公章)
(签名)
同意
(公章)
(签名)
(公章)
(签名)
工 程 洽 商 记 录
工程洽商记录
第(04)号 20**年 2月5 日
工程名称施工单位
洽商事项:
现场情况说明:W14坑在12月末进入现场时,发生渗水现象,在顶进W16方向时,距管道下部1/3(直径)处,出现渗流,并有流水声,造成管下基础原始土层浸、泡扰动。
施工单位做如下处理,在作业坑内设置积水坑(1m*1m*1m)一处,用污水泵抽水保证顶管工程正常施工,管下原始土因浸泡,基础须加固,采用钢筋砼垫块进基础处理,稳定基础。
在20**年1月19日下午,经建设单位,计设单位、监理单位、施工单位开会认定,W14至W15之间须基础处理,开槽施工。
经建设单位同意对施工W14至W15的工程量做如下认定:
1、进场20**年1月1日开始至20**年1月22日使用5.5KW泥浆泵进行积坑抽水。
2、进场20**年1月1日开始至20**年1月22日使用工程车进行污水倒运。
3、20**年1月1日开始至20**年1月22日每天四人(二个一组)进行抽水倒运。
4、W14至W15现以加固钢筋混凝土垫块方式进行顶进,钢筋混凝土规格
(800*500*200)已顶进17节管(计34m)。
5、清掏淤泥34*(3.14*0.75*0.75+0.15*0.8)=64.13m3。
建设单位监理单位施工单位备注
参加单位
及人员
*****工程质量监督总站监制。
工程洽商记录
请批示。
建设单位 签字盖章
设计单位 签字盖章
监理单位 签字盖章
施工单位 签字盖章
年月日
年月日
年月日
年月日
工程名称
工程洽商记录
编号:SLGY(01)-QS-08
施工单位
洽商事项:
根据现场情况,风雨健身场处立交桥面向下 DN160PVC 排水管有 6 处损 坏,路面上雨水从排水孔直接排到风雨健身场地,影响风雨健身场地的建设, 及建好后对风雨健身场地的使用和保护,我方建议对立交桥面向下 6 处 PVC 排 水管重新进行连接安装。
请有关部门进行审核,对其工程量予以签证。
建设单位 签字盖章
设计单位 签字盖章
监理单位 签字盖章
施工单位 签字盖章
年月日
年月日
年月日
年月日
工程名称
工程洽商记录
编号:SLGY(01)-QS-21
施工单位
洽商事项:
1、为使公园部分景观小品效果更加自然美观,以及使公园在功能上更具人 性化,我方建议在砂池边的处理上使用自然卵石堆砌,同时在砂池与篮球场之 间广场中间的 12 个树池边的处理上同样使用自然卵石堆砌。在园区内草地及大 树下边同样按不同大小组合放置自然卵石,以供游人围坐、休憩以及观赏。
建设单位 签字盖章
设计单位 签字盖章
监理单位 签字盖章
施工单位 签字盖章
年月日
年月日
年月日
年月日
工程名称
工程洽商记录
编号:SLGY(01)-QS-15 施工单位
洽商事项: 在施工场地中央原有竖立一座飞碟照射灯,由于场内填方,增加场内标高,
使灯座与场地面存在一定高差,为保护灯座及控制室,需在周边砌筑灯井。
工程合同洽商记录
工程合同洽商记录【工程项目名称】:XX工程【合同编号】:XX-2023-XXXX【甲方】:(甲方全称)【乙方】:(乙方全称)【合同签订日期】:XXXX年XX月XX日一、洽商背景由于(具体原因,如设计变更、材料价格波动、施工条件变化等),甲乙双方认为有必要对原合同编号为XX-2023-XXXX的《XX工程合同》进行修改。
为此,双方于XXXX年XX 月XX日在甲方会议室召开合同洽商会,就相关变更事项进行协商。
二、参会人员甲方代表:(姓名及职务)乙方代表:(姓名及职务)见证人:(如有,则填写见证人姓名及职务)三、洽商内容1. 工程量的变更:由于(具体原因),原定的工程量需调整。
经双方协商一致,同意将原工程量(具体数值)调整为(新数值)。
2. 工期的调整:受(具体原因)影响,原定工期需延长/缩短。
双方协商后决定将工期由原来的(原工期)调整为(新工期)。
3. 合同价款的调整:根据工程量和工期的变更,合同总价款相应调整为(新总价款)。
4. 其他变更事项:(如有其他变更事项,详细列出并说明变更内容及双方协商结果)。
四、其他约定1. 本次洽商记录一经双方签字盖章,即成为原合同不可分割的一部分,并与原合同具有同等法律效力。
2. 除本次洽商记录外,原合同的其他条款继续有效,双方应严格遵守。
3. 双方应保证本次洽商记录的真实性,任何一方不得擅自更改。
如有异议,应通过友好协商解决;协商不成时,可依法申请仲裁或向人民法院起诉。
五、签字确认甲方代表签字:___________ 日期:XXXX年XX月XX日乙方代表签字:___________ 日期:XXXX年XX月XX日见证人签字(如有):___________ 日期:XXXX年XX月XX日六、附件1. 原合同复印件2. 变更设计的图纸或文件(如有)3. 其他相关证明材料(如有)。
施工合同洽商记录
施工合同洽商记录一、合同主体及项目概况1.甲方(委托方):_______公司2.乙方(施工方):_______公司3.项目名称:_______工程4.项目地点:_______省_______市_______区5.项目规模:_______平方米6.工程预算:人民币_______元二、合同洽商内容1.工程范围:根据施工图纸及工程量清单,包括但不限于土建、安装、装修、绿化等全部工程。
2.合同价格:双方经协商一致,确定本工程合同总价为人民币_______元,其中包括工程款、材料款、人工费、机械使用费、管理费、税金等。
3.合同支付方式:(1)合同签订后,甲方支付乙方工程总价款的30%作为预付款;(2)工程进度达到50%时,甲方支付乙方工程总价款的30%;(3)工程进度达到100%时,甲方支付乙方工程总价款的20%;(4)剩余的10%作为质量保证金,待工程验收合格后支付。
4.工程进度:双方同意按照施工图纸及工程量清单约定的工程进度进行施工。
乙方应保证工程按期完成,如有延期,应承担相应的违约责任。
5.质量标准:本工程质量应达到国家相关标准和规范的要求,乙方应承担工程质量的责任和损失。
6.合同期限:自合同签订之日起至工程验收合格之日止。
7.违约责任:双方应严格履行合同约定的义务,如一方违约,应承担违约责任,向守约方支付违约金,并赔偿因此给对方造成的损失。
8.争议解决:双方在履行合同过程中发生的争议,应首先通过友好协商解决;如协商不成,任何一方均有权向合同签订地人民法院提起诉讼。
三、合同签订及生效1.本合同自双方签字(或盖章)之日起生效;2.本合同一式两份,甲乙双方各执一份,具有同等法律效力;3.合同未尽事宜,可另行签订补充协议,补充协议与本合同具有同等法律效力。
甲方(盖章):_____________乙方(盖章):_____________签订日期:_______年_______月_______日(注:以上内容仅供参考,具体合同内容以实际签订的合同为准。
工程洽商记录表
编号: 工程名称嘉雨路道路工程;预备役师~沿河部位路)K0+200~K1+259建设单位雨花区重点工程高桥片区拆迁建设指挥部监理单位湖南友谊资讯有限公司施工单位湖南德林建筑工程有限公司日期2010月9月1日建设单位意见:监理单位意见:签字:日期: 签字:日期:设计单位意见:施工单位意见:签字:日期: 签字:日期:财政评审中心意见:签字: 日期:洽商事由:由我部承担施工的嘉雨路道路工程(预备役师~沿河路)目前已开始施工,根据现场勘查,K0+400~K0+560原有房屋旁分布着数条排水明沟,我部施工后,路幅内的明沟将废除,为确保周边居民生活污水排放及防止明沟内污水侵入到路基,影响施工,我部拟在K0+400~K0+620东侧的临时居民通道内设置一道①800钢筋砼管道作为周边居民生活污水排放管道,在原有明沟处设置预留管道及①1250检查井,统一将污水排入K0+400 原有排水管道内。
当否、请批示!混砖仓.■水d・水堆圾垃砖混洽商事由:由湖南德林建筑工程有限公司承担施工的嘉雨路(K0+200~K1+259.16)段路幅内原有一条简易道路供附近居民及周边仓库的货运车辆通行,我部开始施工该段道路时,将对该简易公路进行破除,因而严重影响了附近居民的生活及周边仓库的货运车辆通行,为构建和谐的施工环境,确保工程进度,我部拟在东侧红线外修筑一条宽5m的临时道路,由于便道下土质均为结构松散的填土,土层含水量较大,不能作为便道持力层,我部拟从原地面下挖除50cm深填土,然后再回填片石,面层采用15cm泥结砾石。
便道做法如下图。
当否、请批示!日期:签字:工程名称嘉雨路10KV电力埋管工程(预备役师~沿河路)部位K0+200~K1+259建设单位雨花区重点工程高桥片区拆迁建设指挥部监理单位长沙市电缆管理所监理公司施工单位湖南德林建筑工程有限公司日期2010月12月18日嘉雨路10KV电力埋管工程设计图纸中与实际埋设深度不符,实际埋设深度不够,根据设计单位、监理单位现场勘察,要求我部采取措施确保电力埋管工程过路管质量,我部结合以前类似工程做法拟定如下过路管施工方案:1、玻璃钢夹砂管采用C25混凝土满包保护。
