重大危险源管理制度建质[2009]87号文第一条为了加强建设工程项目的安全技术管理,规范安全专项施工方案编制及专家论证审查和监督管理行为,防止建筑施工重大安全事故,依据国务院《建设工程安全生产管理条例》和建设部《危险性较大工程安全专项施工方案编制及专家论证审查办法》等法规和规章,结合我公司实际,制定本实施细则。

第二条本细则适用于房屋建筑、市政基础设施工程,以及与其配套的线路、管道、设备安装和装修工程的新建、改建、扩建和拆除等活动。

第三条在下列超过一定规模的危险性较大工程施工前,建筑施工企业应当单独编制安全专项施工方案。

(一)基坑支护与降水工程基坑支护工程是指开挖深度超过5m(含5m)的基坑(槽)并采用支护结构施工的工程;或基坑虽未超过5m,但地质条件和周围环境复杂、地下水位在坑底以上等工程。

(二)土方开挖工程土方开挖工程是指开挖深度超过5m(含5m)的基坑、槽的土方开挖。

(三)模板工程各类工具式模板工程,包括滑模、爬模、大模板等;水平混凝土构件模板支撑系统及特殊结构模板工程。

(四)起重吊装工程(五)脚手架工程1、高度超过24m的落地式钢管脚手架;2、附着式升降脚手架,包括整体提升与分片式提升;3、悬挑式脚手架;4、门型脚手架;5、挂脚手架;6、吊篮脚手架;7、卸料平台。

(六)拆除、爆破工程采用人工、机械拆除或爆破拆除的工程。

(七)其他危险性较大的工程1、建筑幕墙的安装施工;2、预应力结构张拉施工;3、隧道工程施工;4、桥梁工程施工(含架桥);5、特种设备施工;6、网架和索膜结构施工;7、6m以上的边坡施工;8、采用新技术、新工艺、新材料,可能影响建设工程质量安全,已经行政许可,尚无技术标准的施工。

第四条安全专项施工方案编制审核按以下程序进行:(一)安全专项施工方案由建筑施工企业相关专业工程技术人员编制,施工企业技术部门的相关专业技术人员审核后,由施工企业技术负责人审定;(二)施工企业完成审查后报监理单位专业监理工程师审核,监理单位总监理工程师签字;(三)上述编制、审核、审定者均应在专项施工方案上亲笔签名并注明技术职称和身份证号。

建质[2009]87号危险性较大的分部分项工程安全管理办法

建质[2009]87号危险性较大的分部分项工程安全管理办法

福建省建设厅关于转发《危险性较大的分部分项工程安全管理办法》的通知闽建建[]号各设区市建设局、房管局、园林局、公用局,厦门市国土资源与房产管理局:现将住房和城乡建设部关于印发《危险性较大的分部分项工程安全管理办法》的通知(建质[]号)转发给你们,结合我省实际,提出如下意见,请一并认真贯彻执行。

一、建立施工现场重大危险源报告制度。

施工、监理、建设单位要高度重视危险性较大的分部分项工程安全管理,认真履行各自职责。

施工、监理单位要按照《福建省建设厅关于建立建设工程施工现场重大危险源报告制度的通知》(闽建建[]号文)要求,强化各个环节管理,完善报告制度,切实采取有效措施遏制重大事故发生。

二、建立重大危险源巡查检查制度。

各级建设行政主管部门及质量安全监督机构要根据重大危险源的分布特点、施工周期,实施重点监管,对未按照《危险性较大的分部分项工程安全管理办法》规定执行的建设、监理、施工单位,要依据有关法律法规予以处理。

三、按照住房和城乡建设部《危险性较大的分部分项工程安全管理办法》要求,原省建设厅《关于加强模板工程安全生产管理的通知》(闽建建[]号)、《关于加强建筑模板工程钢管支撑体系施工安全管理的通知》(闽建建[]号)、《关于印发〈福建省建筑边坡与深基坑工程管理暂行规定〉(试行)的通知》(闽建建[]号)、《关于印发〈高大模板扣件式钢管支撑体系施工安全管理规定〉的通知》(闽建建[]号)中,涉及到需要组织专家对超过一定规模的危险性较大的分部分项工程专项施工方案进行论证的有关模板支撑系统中的施工总荷载和集中线荷载、深基坑开挖深度及专项施工方案专家论证审查规定与《危险性较大的分部分项工程安全管理办法》有不一致之处,均按《危险性较大的分部分项工程安全管理办法》相关规定执行。

二〇〇九年六月十二日住房和城乡建设部关于印发《危险性较大的分部分项工程安全管理办法》的通知建质[]号各省、自治区住房和城乡建设厅,直辖市建委,江苏省、山东省建管局,新疆生产建设兵团建设局,中央管理的建筑企业:为进一步规范和加强对危险性较大的分部分项工程安全管理,积极防范和遏制建筑施工生产安全事故的发生,我们组织修定了《危险性较大的分部分项工程安全管理办法》,现印发给你们,请遵照执行。

住建部[2009]87号文-关于印发《危险性较大的分部分项工程安全管理办法》的通知

住建部[2009]87号文-关于印发《危险性较大的分部分项工程安全管理办法》的通知

关于印发《危险性较大的分部分项工程安全管理办法》的通知建质[2009]87号中华人民共和国住房和城乡建设部二○○九年五月十三日第一条为加强对危险性较大的分部分项工程安全管理,明确安全专项施工方案编制内容,规范专家论证程序,确保安全专项施工方案实施,积极防范和遏制建筑施工生产安全事故的发生,依据《建设工程安全生产管理条例》及相关安全生产法律法规制定本办法。

第二条本办法适用于房屋建筑和市政基础设施工程(以下简称“建筑工程”)的新建、改建、扩建、装修和拆除等建筑安全生产活动及安全管理。

第三条本办法所称危险性较大的分部分项工程是指建筑工程在施工过程中存在的、可能导致作业人员群死群伤或造成重大不良社会影响的分部分项工程。

危险性较大的分部分项工程范围见附件一。

危险性较大的分部分项工程安全专项施工方案(以下简称“专项方案”),是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。

第四条建设单位在申请领取施工许可证或办理安全监督手续时,应当提供危险性较大的分部分项工程清单和安全管理措施。

施工单位、监理单位应当建立危险性较大的分部分项工程安全管理制度。

第五条施工单位应当在危险性较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。

超过一定规模的危险性较大的分部分项工程范围见附件二。

第六条建筑工程实行施工总承包的,专项方案应当由施工总承包单位组织编制。

其中,起重机械安装拆卸工程、深基坑工程、附着式升降脚手架等专业工程实行分包的,其专项方案可由专业承包单位组织编制。

第七条专项方案编制应当包括以下内容:(一)工程概况:危险性较大的分部分项工程概况、施工平面布置、施工要求和技术保证条件。

(二)编制依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。

(三)施工计划:包括施工进度计划、材料与设备计划。

建质87号文危险性较大分部分项安全管理办法

建质87号文危险性较大分部分项安全管理办法

建质[2009]87号各省、自治区住房和城乡建设厅,直辖市建委,江苏省、山东省建管局,新疆生产建设兵团建设局,中央管理的建筑企业:为进一步规范和加强对危险性较大的分部分项工程安全管理,积极防范和遏制建筑施工生产安全事故的发生,我们组织修定了《危险性较大的分部分项工程安全管理办法》,现印发给你们,请遵照执行。

中华人民共和国住房和城乡建设部二○○九年五月十三日危险性较大的分部分项工程安全管理办法第一条 为加强对危险性较大的分部分项工程安全管理,明确安全专项施工方案编制内容,规范专家论证程序,确保安全专项施工方案实施,积极防范和遏制建筑施工生产安全事故的发生,依据《建设工程安全生产管理条例》及相关安全生产法律法规制定本办法。

第二条 本办法适用于房屋建筑和市政基础设施工程(以下简称“建筑工程”)的新建、改建、扩建、装修和拆除等建筑安全生产活动及安全管理。

第三条 本办法所称危险性较大的分部分项工程是指建筑工程在施工过程中存在的、可能导致作业人员群死群伤或造成重大不良社会影响的分部分项工程。

危险性较大的分部分项工程范围见附件一。

危险性较大的分部分项工程安全专项施工方案(以下简称“专项方案”),是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。

第四条 建设单位在申请领取施工许可证或办理安全监督手续时,应当提供危险性较大的分部分项工程清单和安全管理措施。

施工单位、监理单位应当建立危险性较大的分部分项工程安全管理制度。

第五条 施工单位应当在危险性较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。

超过一定规模的危险性较大的分部分项工程范围见附件二。

第六条 建筑工程实行施工总承包的,专项方案应当由施工总承包单位组织编制。

其中,起重机械安装拆卸工程、深基坑工程、附着式升降脚手架等专业工程实行分包的,其专项方案可由专业承包单位组织编制。

87号文,危险性较大分部分项工程

87号文,危险性较大分部分项工程

危险性较大的分部分项工程安全管理办法住房和城乡建设部关于印发《危险性较大的分部分项工程安全管理办法》的通知建质[2009]87号各省、自治区住房和城乡建设厅,直辖市建委,江苏省、山东省建管局,新疆生产建设兵团建设局,中央管理的建筑企业:为进一步规范和加强对危险性较大的分部分项工程安全管理,积极防范和遏制建筑施工生产安全事故的发生,我们组织修定了《危险性较大的分部分项工程安全管理办法》,现印发给你们,请遵照执行。

中华人民共和国住房和城乡建设部二○○九年五月十三日危险性较大的分部分项工程安全管理办法第一条为加强对危险性较大的分部分项工程安全管理,明确安全专项施工方案编制内容,规范专家论证程序,确保安全专项施工方案实施,积极防范和遏制建筑施工生产安全事故的发生,依据《建设工程安全生产管理条例》及相关安全生产法律法规制定本办法.第二条本办法适用于房屋建筑和市政基础设施工程(以下简称“建筑工程”)的新建、改建、扩建、装修和拆除等建筑安全生产活动及安全管理。

第三条本办法所称危险性较大的分部分项工程是指建筑工程在施工过程中存在的、可能导致作业人员群死群伤或造成重大不良社会影响的分部分项工程。

危险性较大的分部分项工程范围见附件一。

危险性较大的分部分项工程安全专项施工方案(以下简称“专项方案”),是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。

第四条建设单位在申请领取施工许可证或办理安全监督手续时,应当提供危险性较大的分部分项工程清单和安全管理措施。

施工单位、监理单位应当建立危险性较大的分部分项工程安全管理制度。

第五条施工单位应当在危险性较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。

超过一定规模的危险性较大的分部分项工程范围见附件二。

第六条建筑工程实行施工总承包的,专项方案应当由施工总承包单位组织编制。

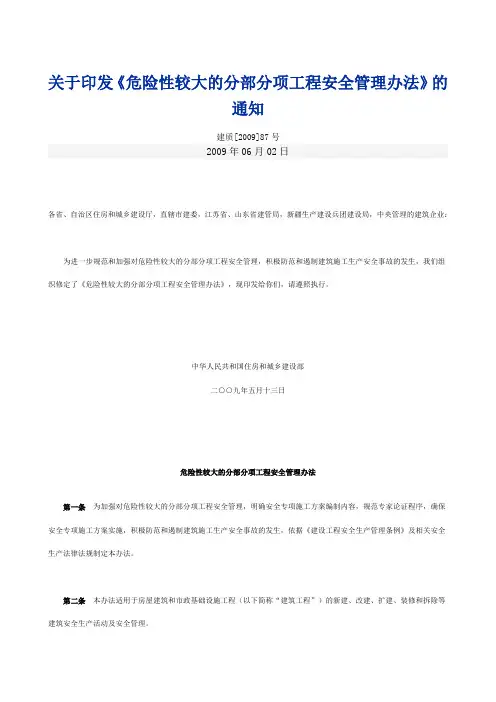

关于印发危险性较大分项分部工程的安全管理规定(87号文)

关于印发危险性较大分项分部工程的安全管理规定(87号文)

关于印发《危险性较大的分部分项工程安全管理办法》的通知建质[2009]87号2009年06月02日各省、自治区住房和城乡建设厅,直辖市建委,江苏省、山东省建管局,新疆生产建设兵团建设局,中央管理的建筑企业:为进一步规范和加强对危险性较大的分部分项工程安全管理,积极防范和遏制建筑施工生产安全事故的发生,我们组织修定了《危险性较大的分部分项工程安全管理办法》,现印发给你们,请遵照执行。

中华人民共和国住房和城乡建设部二○○九年五月十三日危险性较大的分部分项工程安全管理办法第一条为加强对危险性较大的分部分项工程安全管理,明确安全专项施工方案编制内容,规范专家论证程序,确保安全专项施工方案实施,积极防范和遏制建筑施工生产安全事故的发生,依据《建设工程安全生产管理条例》及相关安全生产法律法规制定本办法。

第二条本办法适用于房屋建筑和市政基础设施工程(以下简称“建筑工程”)的新建、改建、扩建、装修和拆除等建筑安全生产活动及安全管理。

第三条本办法所称危险性较大的分部分项工程是指建筑工程在施工过程中存在的、可能导致作业人员群死群伤或造成重大不良社会影响的分部分项工程。

危险性较大的分部分项工程范围见附件一。

危险性较大的分部分项工程安全专项施工方案(以下简称“专项方案”),是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。

第四条建设单位在申请领取施工许可证或办理安全监督手续时,应当提供危险性较大的分部分项工程清单和安全管理措施。

施工单位、监理单位应当建立危险性较大的分部分项工程安全管理制度。

第五条施工单位应当在危险性较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。

超过一定规模的危险性较大的分部分项工程范围见附件二。

第六条建筑工程实行施工总承包的,专项方案应当由施工总承包单位组织编制。

其中,起重机械安装拆卸工程、深基坑工程、附着式升降脚手架等专业工程实行分包的,其专项方案可由专业承包单位组织编制。

《危险性较大的分部分项工程安全管理办法》(建质〔2009〕87号)

《危险性较大的分部分项工程安全管理办法》(建质〔2009〕87号)

建质[2009]87号关于印发《危险性较大的分部分项工程安全管理办法》的通知建质[2009]87号各省、自治区住房和城乡建设厅,直辖市建委,江苏省、山东省建管局,新疆生产建设兵团建设局,中央管理的建筑企业:为进一步规范和加强对危险性较大的分部分项工程安全管理,积极防范和遏制建筑施工生产安全事故的发生,我们组织修定了《危险性较大的分部分项工程安全管理办法》,现印发给你们,请遵照执行。

中华人民共和国住房和城乡建设部二○○九年五月十三日 危险性较大的分部分项工程安全管理办法第一条为加强对危险性较大的分部分项工程安全管理,明确安全专项施工方案编制内容,规范专家论证程序,确保安全专项施工方案实施,积极防范和遏制建筑施工生产安全事故的发生,依据《建设工程安全生产管理条例》及相关安全生产法律法规制定本办法。

第二条本办法适用于房屋建筑和市政基础设施工程(以下简称“建筑工程”)的新建、改建、扩建、装修和拆除等建筑安全生产活动及安全管理。

第三条本办法所称危险性较大的分部分项工程是指建筑工程在施工过程中存在的、可能导致作业人员群死群伤或造成重大不良社会影响的分部分项工程。

危险性较大的分部分项工程范围见附件一。

危险性较大的分部分项工程安全专项施工方案(以下简称“专项方案”),是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。

第四条建设单位在申请领取施工许可证或办理安全监督手续时,应当提供危险性较大的分部分项工程清单和安全管理措施。

施工单位、监理单位应当建立危险性较大的分部分项工程安全管理制度。

第五条施工单位应当在危险性较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。

超过一定规模的危险性较大的分部分项工程范围见附件二。

第六条建筑工程实行施工总承包的,专项方案应当由施工总承包单位组织编制。

其中,起重机械安装拆卸工程、深基坑工程、附着式升降脚手架等专业工程实行分包的,其专项方案可由专业承包单位组织编制。

住建部[2009]87号文

住建部[2009]87号文

关于印发《危险性较大的分部分项工程安全管理办法》的通知建质[2009]87号中华人民共和国住房和城乡建设部二○○九年五月十三日第一条为加强对危险性较大的分部分项工程安全管理,明确安全专项施工方案编制内容,规范专家论证程序,确保安全专项施工方案实施,积极防范和遏制建筑施工生产安全事故的发生,依据《建设工程安全生产管理条例》及相关安全生产法律法规制定本办法。

第二条本办法适用于房屋建筑和市政基础设施工程(以下简称“建筑工程”)的新建、改建、扩建、装修和拆除等建筑安全生产活动及安全管理。

第三条本办法所称危险性较大的分部分项工程是指建筑工程在施工过程中存在的、可能导致作业人员群死群伤或造成重大不良社会影响的分部分项工程。

危险性较大的分部分项工程范围见附件一。

危险性较大的分部分项工程安全专项施工方案(以下简称“专项方案”),是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。

第四条建设单位在申请领取施工许可证或办理安全监督手续时,应当提供危险性较大的分部分项工程清单和安全管理措施。

施工单位、监理单位应当建立危险性较大的分部分项工程安全管理制度。

第五条施工单位应当在危险性较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。

超过一定规模的危险性较大的分部分项工程范围见附件二。

第六条建筑工程实行施工总承包的,专项方案应当由施工总承包单位组织编制。

其中,起重机械安装拆卸工程、深基坑工程、附着式升降脚手架等专业工程实行分包的,其专项方案可由专业承包单位组织编制。

第七条专项方案编制应当包括以下内容:(一)工程概况:危险性较大的分部分项工程概况、施工平面布置、施工要求和技术保证条件。

(二)编制依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。

(三)施工计划:包括施工进度计划、材料与设备计划。

《危险性较大分部分项工程管理办法》建质【2009】87号文

《危险性较大分部分项工程管理办法》建质【2009】87号文

《危险性较大分部分项工程管理办法》建质【2009】87号文关于印发《危险性较大的分部分项工程安全管理办法》的通知建质[2009]87号中华人民共和国住房和城乡建设部2009年06月02日各省、自治区住房和城乡建设厅,直辖市建委,江苏省、山东省建管局,新疆生产建设兵团建设局,中央管理的建筑企业:为进一步规范和加强对危险性较大的分部分项工程安全管理,积极防范和遏制建筑施工生产安全事故的发生,我们组织修订了《危险性较大的分部分项工程安全管理办法》,现印发给你们,请遵照执行。

中华人民共和国住房和城乡建设部二○○九年五月十三日危险性较大的分部分项工程安全管理办法第一条为加强对危险性较大的分部分项工程安全管理,明确安全专项施工方案编制内容,规范专家论证程序,确保安全专项施工方案实施,积极防范和遏制建筑施工生产安全事故的发生,依据《建设工程安全生产管理条例》及相关安全生产法律法规制定本办法。

第二条本办法适用于房屋建筑和市政基础设施工程(以下简称“建筑工程”)的新建、改建、扩建、装修和拆除等建筑安全生产活动及安全管理。

第三条本办法所称危险性较大的分部分项工程是指建筑工程在施工过程中存在的、可能导致作业人员群死群伤或造成重大不良社会影响的分部分项工程。

危险性较大的分部分项工程范围见附件一。

危险性较大的分部分项工程安全专项施工方案(以下简称“专项方案”),是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。

第四条建设单位在申请领取施工许可证或办理安全监督手续时,应当提供危险性较大的分部分项工程清单和安全管理措施。

施工单位、监理单位应当建立危险性较大的分部分项工程安全管理制度。

第五条施工单位应当在危险性较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。

超过一定规模的危险性较大的分部分项工程范围见附件二。

[2009]87号文 关于印发《危险性较大的分部分项工程安全管理办法》的通知

[2009]87号文 关于印发《危险性较大的分部分项工程安全管理办法》的通知

关于印发《危险性较大的分部分项工程安全管理办法》的通知建质[2009]87号2009年6月12日[字号:大中小]各省、自治区住房和城乡建设厅,直辖市建委,江苏省、山东省建管局,新疆生产建设兵团建设局,中央管理的建筑企业:为进一步规范和加强对危险性较大的分部分项工程安全管理,积极防范和遏制建筑施工生产安全事故的发生,我们组织修定了《危险性较大的分部分项工程安全管理办法》,现印发给你们,请遵照执行。

中华人民共和国住房和城乡建设部二○○九年五月十三日危险性较大的分部分项工程安全管理办法第一条为加强对危险性较大的分部分项工程安全管理,明确安全专项施工方案编制内容,规范专家论证程序,确保安全专项施工方案实施,积极防范和遏制建筑施工生产安全事故的发生,依据《建设工程安全生产管理条例》及相关安全生产法律法规制定本办法。

第二条本办法适用于房屋建筑和市政基础设施工程(以下简称“建筑工程”)的新建、改建、扩建、装修和拆除等建筑安全生产活动及安全管理。

第三条本办法所称危险性较大的分部分项工程是指建筑工程在施工过程中存在的、可能导致作业人员群死群伤或造成重大不良社会影响的分部分项工程。

危险性较大的分部分项工程范围见附件一。

危险性较大的分部分项工程安全专项施工方案(以下简称“专项方案”),是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。

第四条建设单位在申请领取施工许可证或办理安全监督手续时,应当提供危险性较大的分部分项工程清单和安全管理措施。

施工单位、监理单位应当建立危险性较大的分部分项工程安全管理制度。

第五条施工单位应当在危险性较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。

超过一定规模的危险性较大的分部分项工程范围见附件二。

第六条建筑工程实行施工总承包的,专项方案应当由施工总承包单位组织编制。

《危险性较大分部分项工程管理办法》建质2009-87号文

《危险性较大分部分项工程管理办法》建质2009-87号文

《危险性较大分部分项工程管理办法》建质【2009】87号文关于印发《危险性较大的分部分项工程安全管理办法》的通知建质[2009]87号中华人民共和国住房和城乡建设部2009年06月02日各省、自治区住房和城乡建设厅,直辖市建委,江苏省、山东省建管局,新疆生产建设兵团建设局,中央管理的建筑企业:为进一步规范和加强对危险性较大的分部分项工程安全管理,积极防范和遏制建筑施工生产安全事故的发生,我们组织修定了《危险性较大的分部分项工程安全管理办法》,现印发给你们,请遵照执行中华人民共和国住房和城乡建设部二○○九年五月十三日危险性较大的分部分项工程安全管理办法为加强对危险性较大的分部分项工程安全管理,明确安全专项施工方案编制内容,规范专家论证程序,确保安全专项施工方案实施,积极防范和遏制建筑施工生产安全事故的发生,依据《建设工程安全生产管理条例》及相关安全生产法律法规制定本办法。

第二条本办法适用于房屋建筑和市政基础设施工程(以下简称“建筑工程”)的新建、改建、扩建、装修和拆除等建筑安全生产活动及安全管理。

第三条本办法所称危险性较大的分部分项工程是指建筑工程在施工过程中存在的、可能导致作业人员群死群伤或造成重大不良社会影响的分部分项工程。

危险性较大的分部分项工程范围见附件一。

危险性较大的分部分项工程安全专项施工方案(以下简称“专项方案”),是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。

第四条建设单位在申请领取施工许可证或办理安全监督手续时,应当提供危险性较大的分部分项工程清单和安全管理措施。

施工单位、监理单位应当建立危险性较大的分部分项工程安全管理制度。

第五条施工单位应当在危险性较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。

超过一定规模的危险性较大的分部分项工程范围见附件二。

第六条建筑工程实行施工总承包的,专项方案应当由施工总承包单位组织编制。

建质【2009】87号 危险性较大的分部分项工程安全管理办法

建质【2009】87号 危险性较大的分部分项工程安全管理办法

关于印发《危险性较大的分部分项工程安全管理办法》的通知建质[2009]87号各省、自治区住房和城乡建设厅,直辖市建委,江苏省、山东省建管局,新疆生产建设兵团建设局,中央管理的建筑企业:为进一步规范和加强对危险性较大的分部分项工程安全管理,积极防范和遏制建筑施工生产安全事故的发生,我们组织修定了《危险性较大的分部分项工程安全管理办法》,现印发给你们,请遵照执行。

中华人民共和国住房和城乡建设部二○○九年五月十三日危险性较大的分部分项工程安全管理办法第一条为加强对危险性较大的分部分项工程安全管理,明确安全专项施工方案编制内容,规范专家论证程序,确保安全专项施工方案实施,积极防范和遏制建筑施工生产安全事故的发生,依据《建设工程安全生产管理条例》及相关安全生产法律法规制定本办法。

第二条本办法适用于房屋建筑和市政基础设施工程(以下简称“建筑工程”)的新建、改建、扩建、装修和拆除等建筑安全生产活动及安全管理。

第三条本办法所称危险性较大的分部分项工程是指建筑工程在施工过程中存在的、可能导致作业人员群死群伤或造成重大不良社会影响的分部分项工程。

危险性较大的分部分项工程范围见附件一。

危险性较大的分部分项工程安全专项施工方案(以下简称“专项方案”),是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。

第四条建设单位在申请领取施工许可证或办理安全监督手续时,应当提供危险性较大的分部分项工程清单和安全管理措施。

施工单位、监理单位应当建立危险性较大的分部分项工程安全管理制度。

第五条施工单位应当在危险性较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。

超过一定规模的危险性较大的分部分项工程范围见附件二。

第六条建筑工程实行施工总承包的,专项方案应当由施工总承包单位组织编制。

其中,起重机械安装拆卸工程、深基坑工程、附着式升降脚手架等专业工程实行分包的,其专项方案可由专业承包单位组织编制。

建质【2009】87号文件

建质【2009】87号文件

危险性较大的分部分项工程安全管理办法关于印发《危险性较大的分部分项工程安全管理办法》的通知各省、自治区住房和城乡建设厅,直辖市建委,江苏省、山东省建管局,新疆生产建设兵团建设局,中央管理的建筑企业:为进一步规范和加强对危险性较大的分部分项工程安全管理,积极防范和遏制建筑施工生产安全事故的发生,我们组织修定了《危险性较大的分部分项工程安全管理办法》,现印发给你们,请遵照执行。

中华人民共和国住房和城乡建设部二○○九年五月十三日危险性较大的分部分项工程安全管理办法第一条为加强对危险性较大的分部分项工程安全管理,明确安全专项施工方案编制内容,规范专家论证程序,确保安全专项施工方案实施,积极防范和遏制建筑施工生产安全事故的发生,依据《建设工程安全生产管理条例》及相关安全生产法律法规制定本办法。

第二条本办法适用于房屋建筑和市政基础设施工程(以下简称“建筑工程”)的新建、改建、扩建、装修和拆除等建筑安全生产活动及安全管理。

第三条本办法所称危险性较大的分部分项工程是指建筑工程在施工过程中存在的、可能导致作业人员群死群伤或造成重大不良社会影响的分部分项工程。

危险性较大的分部分项工程范围见附件一。

危险性较大的分部分项工程安全专项施工方案(以下简称“专项方案”),是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。

第四条建设单位在申请领取施工许可证或办理安全监督手续时,应当提供危险性较大的分部分项工程清单和安全管理措施。

施工单位、监理单位应当建立危险性较大的分部分项工程安全管理制度。

第五条施工单位应当在危险性较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。

超过一定规模的危险性较大的分部分项工程范围见附件二。

第六条建筑工程实行施工总承包的,专项方案应当由施工总承包单位组织编制。

其中,起重机械安装拆卸工程、深基坑工程、附着式升降脚手架等专业工程实行分包的,其专项方案可由专业承包单位组织编制。

建质【2009】87号文

建质【2009】87号文

建质[2009]87号关于印发《危险性较大的分部分项工程安全管理办法》的通知2009-06-04建质[2009]87号各省、自治区住房和城乡建设厅,直辖市建委,江苏省、山东省建管局,新疆生产建设兵团建设局,中央管理的建筑企业:为进一步规范和加强对危险性较大的分部分项工程安全管理,积极防范和遏制建筑施工生产安全事故的发生,我们组织修定了《危险性较大的分部分项工程安全管理办法》,现印发给你们,请遵照执行。

中华人民共和国住房和城乡建设部二○○九年五月十三日危险性较大的分部分项工程安全管理办法第一条为加强对危险性较大的分部分项工程安全管理,明确安全专项施工方案编制内容,规范专家论证程序,确保安全专项施工方案实施,积极防范和遏制建筑施工生产安全事故的发生,依据《建设工程安全生产管理条例》及相关安全生产法律法规制定本办法。

第二条本办法适用于房屋建筑和市政基础设施工程(以下简称“建筑工程”)的新建、改建、扩建、装修和拆除等建筑安全生产活动及安全管理。

第三条本办法所称危险性较大的分部分项工程是指建筑工程在施工过程中存在的、可能导致作业人员群死群伤或造成重大不良社会影响的分部分项工程。

危险性较大的分部分项工程范围见附件一。

危险性较大的分部分项工程安全专项施工方案(以下简称“专项方案”),是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。

第四条建设单位在申请领取施工许可证或办理安全监督手续时,应当提供危险性较大的分部分项工程清单和安全管理措施。

施工单位、监理单位应当建立危险性较大的分部分项工程安全管理制度。

第五条施工单位应当在危险性较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。

超过一定规模的危险性较大的分部分项工程范围见附件二。

第六条建筑工程实行施工总承包的,专项方案应当由施工总承包单位组织编制。

建质(2009)87 号-关于印发《危险性较大的分部分项工程安全管理办法》的通知

建质(2009)87 号-关于印发《危险性较大的分部分项工程安全管理办法》的通知

建质[2009]87号关于印发《危险性较大的分部分项工程安全管理办法》的通知中华人民共和国住房和城乡建设部二○○九年五月十三日危险性较大的分部分项工程范围一、基坑支护、降水工程开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑(槽)支护、降水工程。

二、土方开挖工程开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。

三、模板工程及支撑体系(一)各类工具式模板工程:包括大模板、滑模、爬模、飞模等工程。

(二)混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10kN/m2及以上;集中线荷载15kN/m2及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。

(三)承重支撑体系:用于钢结构安装等满堂支撑体系。

四、起重吊装及安装拆卸工程(一)采用非常规起重设备、方法,且单件起吊重量在10KN及以上的起重吊装工程。

(二)采用起重机械进行安装的工程。

(三)起重机械设备自身的安装、拆卸。

五、脚手架工程(一)搭设高度24m及以上的落地式钢管脚手架工程。

(二)附着式整体和分片提升脚手架工程。

(三)悬挑式脚手架工程。

(四)吊篮脚手架工程。

(五)自制卸料平台、移动操作平台工程。

(六)新型及异型脚手架工程。

六、拆除、爆破工程(一)建筑物、构筑物拆除工程。

(二)采用爆破拆除的工程。

七、其它(一)建筑幕墙安装工程。

(二)钢结构、网架和索膜结构安装工程。

(三)人工挖扩孔桩工程。

(四)地下暗挖、顶管及水下作业工程。

(五)预应力工程。

(六)采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。

超过一定规模的危险性较大的分部分项工程范围一、深基坑工程(一)开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。

(二)开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

重大危险源管理制度建质[2009]87号文第一条为了加强建设工程项目的安全技术管理,规范安全专项施工方案编制及专家论证审查和监督管理行为,防止建筑施工重大安全事故,依据国务院《建设工程安全生产管理条例》和建设部《危险性较大工程安全专项施工方案编制及专家论证审查办法》等法规和规章,结合我公司实际,制定本实施细则。

第二条本细则适用于房屋建筑、市政基础设施工程,以及与其配套的线路、管道、设备安装和装修工程的新建、改建、扩建和拆除等活动。

第三条在下列超过一定规模的危险性较大工程施工前,建筑施工企业应当单独编制安全专项施工方案。

(一)基坑支护与降水工程基坑支护工程是指开挖深度超过5m(含5m)的基坑(槽)并采用支护结构施工的工程;或基坑虽未超过5m,但地质条件和周围环境复杂、地下水位在坑底以上等工程。

(二)土方开挖工程土方开挖工程是指开挖深度超过5m(含5m)的基坑、槽的土方开挖。

(三)模板工程各类工具式模板工程,包括滑模、爬模、大模板等;水平混凝土构件模板支撑系统及特殊结构模板工程。

(四)起重吊装工程(五)脚手架工程1、高度超过24m的落地式钢管脚手架;2、附着式升降脚手架,包括整体提升与分片式提升;3、悬挑式脚手架;4、门型脚手架;5、挂脚手架;6、吊篮脚手架;7、卸料平台。

(六)拆除、爆破工程采用人工、机械拆除或爆破拆除的工程。

(七)其他危险性较大的工程1、建筑幕墙的安装施工;2、预应力结构张拉施工;3、隧道工程施工;4、桥梁工程施工(含架桥);5、特种设备施工;6、网架和索膜结构施工;7、6m以上的边坡施工;8、采用新技术、新工艺、新材料,可能影响建设工程质量安全,已经行政许可,尚无技术标准的施工。

第四条安全专项施工方案编制审核按以下程序进行:(一)安全专项施工方案由建筑施工企业相关专业工程技术人员编制,施工企业技术部门的相关专业技术人员审核后,由施工企业技术负责人审定;(二)施工企业完成审查后报监理单位专业监理工程师审核,监理单位总监理工程师签字;(三)上述编制、审核、审定者均应在专项施工方案上亲笔签名并注明技术职称和身份证号。

第五条下列危险性较大工程(指建筑工程在施工过程中存在的、可能导致作业人员群死群伤或造成重大不良社会影响的分部分项过程),建筑施工企业应当组织专家组进行论证审查。

(一)深基坑工程开挖深度超过3m(含3m),或深度虽未超过3m(含3m),但地质条件和周围环境及地下管线极其复杂的工程。

(二)地下暗挖工程地下暗挖及遇有溶洞、暗河、瓦斯、岩爆、涌泥、流沙、断层等地质复杂的遂道工程。

(三)高大模板工程水平混凝土构件模板支撑系统高度超过8m,或跨度超过18 m,施工总荷载大于10KN/m2,或集中线荷载大于15KN/m的模板支撑系统。

(四)30m及以上高空作业的工程。

(五)大江、大河中深水作业的工程。

(六)城市房屋爆破拆除和其他土石大爆破工程。

(七)建筑高度超过60m的外脚手架、卸料平台及转运平台。

(八)起重量超过200吨的单机起重吊装工程或2台以上起重机抬吊作业。

(九)跨度30m以上或单层建筑面积2万平米以上钢结构,重量300吨以上或建筑面积5000m2以上的网架结构施工。

第六条建筑施工企业应当组织不少于5人的专家组,对已编制的安全专项施工方案进行论证审查,专家组应挑选具有高级技术职称或具有丰富安全管理经验和专业技能的人员组成。

建筑施工企业不具备对安全专项施工方案进行专家论证审查能力的,可以在专家库中挑选相应人员;专家库分为省、设区市两级,分别由省建设业安全监督管理站和各设区市建筑安全监督机构整合当地安全技术人才资源,组织设立。

第七条下列危险性较大的工程,应当从省级专家库中挑选相应人员组成专家组对安全专项施工方案进行认证审查。

(一)开挖深度超过8m的深基坑工程。

(二)水平混凝土构件模板支撑系统高度超过18 m,或施工总荷载大于20KN/m2,或集中线荷载大于24KN/m的模板支撑系统。

(三)建筑高度超过100 m的外脚手架、卸料平台及转运平台。

(四)起重量超过300吨的起重吊装工程。

(五)大江、大河中深水作业工程。

第八条安全专项施工方案专家论证审查按以下程序进行:(一)由建筑施工企业具备工程师以上技术职称的相关专业工程技术人员编制安全专项施工方案,并附具计算书和安全验算结果,交施工企业技术部门负责人审核,审核合格后,由施工企业技术负责人审定;施工企业完成审查后报监理单位专业监理工程师审核,监理单位总监理工程师签字。

(二)建筑施工企业组织召开专家论证审查会议,对已编制的安全专项施工方案进行论证审查,专家组人员必须专业对口,施工企业分管安全负责人、技术负责人和安全专职机构负责人及监理单位项目总监理工程师应当列席论证会,并介绍方案编制审核情况;需要从当地专家库中挑选专家的,由施工企业在工程所在地设区市以上建设行政主管部门安全监督机构建立的专家库中选择。

(三)专家组应当对专项施工方案的内容是否完整、计算书和验算依据等是否符合有关安全生产强制性标准等进行论证审查,形成一致意见后,提出书面论证审查报告,专家组所有成员均应在论证审查报告上签字,专家组书面审查报告应当作为安全专项施工方案的附件。

(四)施工企业按照专家组提出的论证审查报告对安全专项施工方案进行修改完善,经企业技术负责人、总监理工程师签字后,方可实施;专家组认为专项施工方案要做重大修改的,施工企业应当重新组织专家论证审查,并将专家组意见报告当地建设行政主管部门安全监督机构。

第九条施工企业必须加强对危险性较大的工程的管理,要建立并落实登记制度和验收制度;在图纸会审和编制施工组织设计时,对危险性较大的工程作好识别登记,纳入内部管理程序,并及时报告当地安全监督机构。

对于已按专家组审查报告完善的专项施工方案由企业专职安全机构负责人和施工现场专职安全生产管理人员进行跟踪落实,并履行好检查验收手续,不得无故变更。

对于实际情况有变化、确实需要变更的,必须重新按程序审查,并履行审查签字手续。

第十条施工现场存在本细则第五条规定的危险性较大的工程的,应当在大门醒目位置挂牌公示,公示内容应包括:危险性较大的工程的名称、部位、施工期限、安全监控责任人和举报电话等。

第十一条监理单位和项目监理机构要将危险性较大的工程列入监理规划和监理实施细则的重要内容,要针对危险性较大的工程特点、周边环境和施工工艺制定详细具体的安全生产监理工作流程、方法和措施。

专业监理工程师要对危险性较大的工程实施旁站监理,对于不按专项施工方案和专家认证审查报告实施的,由总监理工程师签发工程暂停令,并报告建设单位;施工单位拒不整改或不停止施工的,要及时向当地安全监督机构报告。

第十二条各级建设行政主管部门及其安全监督机构,应当将本细则第五条规定的危险性较大的工程作为安全监督重点,对危险性较大的工程要编制详细的监督计划,实施跟踪监督,督促施工单位、监理单位等落实法定审查程序和安全责任。

对于不按规定程序实施、不符合安全生产强制性标准的,要坚决停工整改,整改符合要求后,方可复工。

对于不按规定程序实施、不符合安全生产强制性标准被停工整改的项目工程和施工单位由工程所在地安全监督机构按季度逐级上报至省建设业安全监督管理站。

第十三条本细则自发布之日起实行。

附件一危险性较大的分部分项工程范围一、基坑支护、降水工程开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑(槽)支护、降水工程。

二、土方开挖工程开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。

三、模板工程及支撑体系(一)各类工具式模板工程:包括大模板、滑模、爬模、飞模等工程。

(二)混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10kN/m2及以上;集中线荷载15kN/m2及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。

(三)承重支撑体系:用于钢结构安装等满堂支撑体系。

四、起重吊装及安装拆卸工程(一)采用非常规起重设备、方法,且单件起吊重量在10KN及以上的起重吊装工程。

(二)采用起重机械进行安装的工程。

(三)起重机械设备自身的安装、拆卸。

五、脚手架工程(一)搭设高度24m及以上的落地式钢管脚手架工程。

(二)附着式整体和分片提升脚手架工程。

(三)悬挑式脚手架工程。

(四)吊篮脚手架工程。

(五)自制卸料平台、移动操作平台工程。

(六)新型及异型脚手架工程。

六、拆除、爆破工程(一)建筑物、构筑物拆除工程。

(二)采用爆破拆除的工程。

七、其它(一)建筑幕墙安装工程。

(二)钢结构、网架和索膜结构安装工程。

(三)人工挖扩孔桩工程。

(四)地下暗挖、顶管及水下作业工程。

(五)预应力工程。

(六)采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。

附件二超过一定规模的危险性较大的分部分项工程范围一、深基坑工程(一)开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。

(二)开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。

二、模板工程及支撑体系(一)工具式模板工程:包括滑模、爬模、飞模工程。

(二)混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上,施工总荷载15kN/m2及以上;集中线荷载20kN/m及以上。

(三)承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700Kg 以上。

三、起重吊装及安装拆卸工程(一)采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程。

(二)起重量300kN及以上的起重设备安装工程;高度200m及以上内爬起重设备的拆除工程。

四、脚手架工程(一)搭设高度50m及以上落地式钢管脚手架工程。

(二)提升高度150m及以上附着式整体和分片提升脚手架工程。

(三)架体高度20m及以上悬挑式脚手架工程。

五、拆除、爆破工程(一)采用爆破拆除的工程。

(二)码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程。

(三)可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程。

(四)文物保护建筑、优秀历史建筑或历史文化风貌区控制范围的拆除工程。

六、其它(一)施工高度50m及以上的建筑幕墙安装工程。

(二)跨度大于36m及以上的钢结构安装工程;跨度大于60m及以上的网架和索膜结构安装工程。

(三)开挖深度超过16m的人工挖孔桩工程。

(四)地下暗挖工程、顶管工程、水下作业工程。

(五)采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。
