不脱钩试验

合集下载

周期性检查项目

周期性检查项目

班检:1、防止过卷装置由司机每班做一次提罐过卷试验。

2、井上下开车信号和信号联锁要求每班试验一次。

3、松绳保护装置必须接入安全回路,司机接班时进行一次试验。

日检:1、对井筒罐道必须每天由专人检查一次,天轮和罐耳每天必须检查一次。

2、防坠器的检查:每天检查一次防坠器的弹簧、抓捕器、联动杆件、滑块等是否完整无损及润滑情况;每天检查一次抓捕器和导向套的磨损情况。

3、主提升钢丝绳每天检查一次。

4、设置紧急事故停车信号,并能直发提升机房,使司机能及时停车,要求每天试验一次。

5、维护工每天检修一次室内外过卷装置。

6、防止过速装置由司机、维护人员每天共同检查一次。

7、过负荷和欠电压保护装置由维护人员每天检查一次。

8、限速装置由司机、维护人员每天共同检查一次。

9、闸间隙保护装置由维护人员每天检查试验一次。

10、松绳保护装置必须接入安全回路,维修工每天维修试验一次。

11、减速功能保护装置当提升容器(或平衡锤)到达设计减速位置时能示警并开始减速,每天由维护工试验一次。

周检:1、主提升钢丝绳尾绳每周检查一次。

旬检:1、闸间隙保护装置由维护人员每旬至少测量调整一次。

月检:1、周期性试验和测试——电气设备、电缆绝缘摇测。

2、每2个月润滑油油质化验一次,油质不合格立即更换。

3、每2个月液压油油质化验一次。

4、液压制动系统滤芯每月清洗一次,发现问题及时更换。

5、液压制动系统阀组每月拆卸清洗、检查一次。

6、矿井提升机机械每月检查项目——主轴装置;减速器齿轮磨损及润滑情况;联轴器及销、键;润滑系统、制动系统;闸瓦接触面积测量;闸板厚度测量;闸间隙测量并调整。

7、矿井提升机电气每月检查项目:电气各接头及触点紧固并调试;全面检查信号系统及闭锁装置;调绳开关与闭锁检查;高压真空柜换向柜调节螺母、锁紧螺母;触头阻值及同时性;全面检查并调整各保护装置。

8、斜巷提升绞车机械每月检查项目:主轴装置;减速器齿轮磨损及润滑情况;联轴器及销键;润滑系统、制动系统;闸瓦接触面积测量;闸板厚度测量;闸间隙测量并调整;检查处理主泵、辅泵及冷却器;检查处理上、下车场及巷道中安全设施。

煤矿设备设施定期检测检验制度

煤矿设备设施定期检测检验制度

矿井(kuàngjǐng)机电设备定期检测(jiǎncè)检验制度1、新安装的矿井主要提升装置,必须验收合格后方可投入使用,投入运行后的设备,必须每年进行一次检查,每3年进行一次性能测试(cèshì),认定合格后方可继续使用;大修后的主提升装置应进行1次测试,以后每3年进行一次测试。

2、提升装置的各部分,包括提升容器、连接装置、罐耳、罐道、阻车器、罐座、摇台、装卸设备、天轮和钢丝绳,以及提升绞车各部分,包括滚筒、制动装置、深度指示器、防过卷装置、限速装置、调绳装置、传动装置、电动机和控制设备以及各种保护和闭锁装置等,每天必须由专职维修人员(rényuán)检查一次,每月还必须由机电部门组织有关人员检查1次。

发现问题,必须立即处理,检查和处理结果都应留有记录。

3、提升钢丝绳检验应使用符合条件的设备和方法进行,检验周期应符合下列(xiàliè)要求:(1)、升降人员或升降人员和物料用的钢丝绳,自悬挂时起每隔6个月检验一次;悬挂吊盘的钢丝绳,每隔12个月检验一次。

(2)、升降物料用的钢丝绳,自悬挂时起每隔12个月进行第一次检验;以后每隔6个月检验一次。

(3)、摩擦轮式主提升绳,使用期限不得超过2年,平衡钢丝绳使用期限应不超过4年。

如果钢丝绳断丝、直径缩小和锈蚀程度不超过规程规定,经批准可延期继续使用,但不得超过1年。

(4)、提升钢丝绳必须每天检查一次,平衡绳、防坠器、制动绳(包括(bāokuò)缓冲绳)、钢丝绳牵引带式输送机钢丝绳和井筒悬吊钢丝绳,必须每周检查一次。

(5)、对使用中的钢丝绳,应根据井巷条件及锈蚀情况,至少每月涂油一次。

摩擦轮式主提升绳,只准涂浸专用(zhuānyòng)的钢丝绳油(增磨脂),但对不绕过摩擦轮部分的钢丝绳,必须涂防腐油。

(6)、保管超过一年的钢丝绳,在悬挂前必须再进行一次检验,合格后方(hòufāng)可使用。

防坠器试验报告

防坠器试验报告

防坠器试验报告根据《煤矿安全规程》第413条规定,新安装或大修后防坠器,必须进行脱钩试验,试验合格后方可使用,对使用中的立井罐笼防坠器,应每6个月进行1次不脱钩试验,每年进行1次脱钩试验,定于2009年月日时分做罐笼防坠器试验。

一、试验前准备工作及注意事项1、试验工作应在地面井口出车处进行,井口上必须架设坚固可靠的钢梁,并在其上铺设枕木及装有木屑的草袋,钢梁应有足够的强度,满足罐笼由1米处下落所产生的冲击力。

2、检查缓冲器安装固定情况及缓冲绳进入缓冲器前,是否有卡绳现象,不应受到阻碍。

3、检查抓捕器在罐笼上安装的正确性,导向套和抓捕器是否同心。

4、检查抓捕器所有零部件及转动滑动的地方是否有落杂物影响动作。

5、登高人员必须系好安全带,工具用绳子系好,系好在手腕上,以防落下伤人。

6、现场负责同志要把当班的工作任务及安全事项交待清楚,工作落实到人,做到每人都明确自己的职责。

二、检查性试验将罐笼停放在上井口,罐笼封闭物上。

放松提升钢丝绳。

在弹簧力的作用下,抓捕器楔子紧靠在制动绳上,测量楔子露出长度和弹簧长度,弹簧的行程不是超过最大行程的三分之二,然后拉紧提升绳,提起罐笼再测量弹簧长度及楔子露出长度。

检查性实验,每罐笼的检查性试验不少于三次,各部件机构动作灵活可靠,试验报告内容现场量得如下表:三、静负荷试验将重载罐笼停在井口座或封闭物上,放松提升钢丝绳,抽出两个叉杆之间的销子,这是抓捕器的楔子在弹簧作用下压在制动绳上。

将罐笼上提400-1000mm,已被接通的抓捕器在制动绳上滑动,停罐后,在制动绳和缓冲绳上作出标记,再放松提升绳,这时抓捕器沿制动绳下滑一段距离后,停住,罐笼沿制动绳下滑的距离不得超过40mm,缓冲绳不得有抽出现象,每台罐笼要用载矸矿车荷重的重罐进行两次静负荷试验,每次抓捕器不应在同一地点。

四、脱钩试验罐笼应进行两次脱钩试验:一次为空罐,一次相当于载矸矿车重的重罐。

把罐笼停在井口封闭物上,在提升钢丝绳与拉杆之间装上脱钩器,将罐笼提到1500mm左右,在制动绳、缓冲绳和井架上做出记号,抖动脱钩器,罐笼下降,防坠器发生制止作用,测量罐笼对制动绳的相对下降距离均不得超过100mm,测量缓部与井架间的距离,再测罐笼对井架距离不大于120mm,后把罐笼与提升绳连接好,再慢慢地提起罐笼,使抓捕器从制动绳上脱开,此次试验结束。

关于罐笼防坠试验程序有关规定和办法

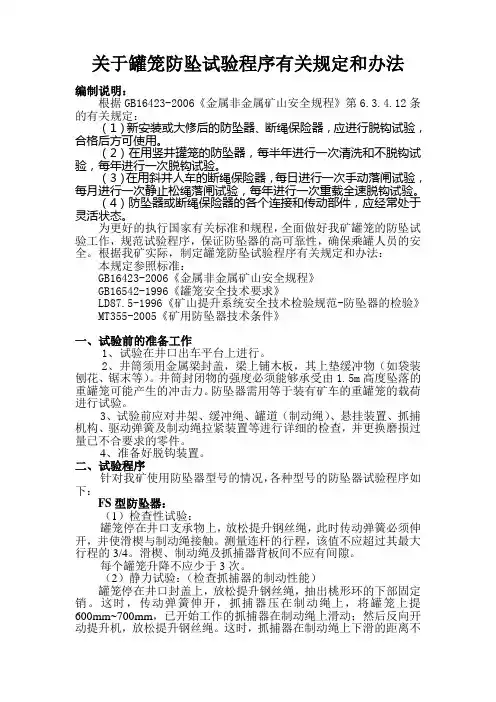

关于罐笼防坠试验程序有关规定和办法

关于罐笼防坠试验程序有关规定和办法编制说明:根据GB16423-2006《金属非金属矿山安全规程》第6.3.4.12条的有关规定:(1)新安装或大修后的防坠器、断绳保险器,应进行脱钩试验,合格后方可使用。

(2)在用竖井罐笼的防坠器,每半年进行一次清洗和不脱钩试验,每年进行一次脱钩试验。

(3)在用斜井人车的断绳保险器,每日进行一次手动落闸试验,每月进行一次静止松绳落闸试验,每年进行一次重载全速脱钩试验。

(4)防坠器或断绳保险器的各个连接和传动部件,应经常处于灵活状态。

为更好的执行国家有关标准和规程,全面做好我矿罐笼的防坠试验工作,规范试验程序,保证防坠器的高可靠性,确保乘罐人员的安全。

根据我矿实际,制定罐笼防坠试验程序有关规定和办法:本规定参照标准:GB16423-2006《金属非金属矿山安全规程》GB16542-1996《罐笼安全技术要求》LD87.5-1996《矿山提升系统安全技术检验规范-防坠器的检验》MT355-2005《矿用防坠器技术条件》一、试验前的准备工作1、试验在井口出车平台上进行。

2、井筒须用金属梁封盖,梁上铺木板,其上垫缓冲物(如袋装刨花、锯末等)。

井筒封闭物的强度必须能够承受由1.5m高度坠落的重罐笼可能产生的冲击力。

防坠器需用等于装有矿车的重罐笼的载荷进行试验。

3、试验前应对井架、缓冲绳、罐道(制动绳)、悬挂装置、抓捕机构、驱动弹簧及制动绳拉紧装置等进行详细的检查,并更换磨损过量已不合要求的零件。

4、准备好脱钩装置。

二、试验程序针对我矿使用防坠器型号的情况,各种型号的防坠器试验程序如下:FS型防坠器:(1)检查性试验:罐笼停在井口支承物上,放松提升钢丝绳,此时传动弹簧必须伸开,并使滑楔与制动绳接触。

测量连杆的行程,该值不应超过其最大行程的3/4。

滑楔、制动绳及抓捕器背板间不应有间隙。

每个罐笼升降不应少于3次。

(2)静力试验:(检查抓捕器的制动性能)罐笼停在井口封盖上,放松提升钢丝绳,抽出桃形环的下部固定销。

在用竖井罐笼的防坠器每半年进行一次清洗和不脱钩试验每年进行一次脱钩试验13

在用竖井罐笼的防坠器每半年进行一次清洗和不脱钩试验每年进行一次脱钩试验13
答案:正确
在用竖井罐笼的防坠器,每半年进行一次清洗和不脱钩试验,每年进行一次脱钩试验。 答案:正确
未经设计或技术论证,任何单位不得在排土场内回采低品位矿石和石材。 答案:正确
爆破前要对起爆器材进行检验,在起爆前不必对起,为了保证救援行动顺畅,即使再复杂的灾害事故也不得设立地面 救护基地。 答案:错误
非煤矿山建设项目安全设施的施工单位应对安全设施设计文件进行认真审查,发现安全设施存在重大事故隐患时,应当 及时向生产经营单位、设计单位提出。生产经营单位、设计单位应当及时处理。
答案:正确
应急预案里的关键要素是指应急预案构成要素中必须规范的内容。这些要素涉及生产经营单位日常应急管理及应急救援 的关键环节,具体包括危险源辨识与风险分析、组织机构及职责、信息报告与处置和应急响应程序与处置技术等要素。 关键要素必须符合生产经营单位实际和有关规定要求。

防坠器不脱钩试验安全措施

防坠器不脱钩试验安全措施

防坠器不脱钩试验安全措施我矿主井使用的罐笼型号:GLS1-1,防坠器型号:BF-111防坠器。

根据《煤矿安全规程》第413条相关规定:对使用中的立井罐笼防坠器,应每6个月进行1次不脱钩试验,合格之后方可以使用,并要求防坠器的各个连接和传动部分必须经常处于灵活状态,动作灵敏可靠。

根据我矿安全生产的需要,定于2022年7月30日在主井做罐笼防坠器不脱钩试验。

一、防坠器技术特征1、最大计算制动力:122KN。

2、最大终端载荷:53KN。

3、缓冲钢丝绳:43mm。

4、制动钢丝绳直径:24.5mm。

5、两条制动绳中心距:1116mm。

6、弹簧最大工作负荷:3.14KN。

7、楔子最大行程:130mm。

二、试验前准备工作及其注意事项1、试验工作应在地面井口出车处进行,井口上需架设坚固可靠的钢梁,并在其上铺设枕木;2、检查缓冲器及其底座的安装固定情况;3、缓冲钢丝绳进入缓冲器之前,不得有卡绳现象,不应受到阻碍;4、检查抓捕器在罐笼上安装的正确性,导向套和抓捕器是否同心;5、检查抓捕器的所有零部件齐全与否完整,在各转动滑动的地方是否落有杂物影响动作;6、当罐笼停在下部水平时,检查拉紧装置与罐笼导向套是否同心及制动绳的固定情况及拉紧程度;5、登高人员必须系好安全带,工具用绳子系好,系好在手腕上,以防落下伤人;6、现场负责人要把当班的工作任务及安全事项交待清楚,工作落实到人,做到每人都明确自己的职责;7、参加此项工作的人员在工作之前不准喝酒,必须注意力高度集中,否则不得参加此项工作。

三、检查性试验将罐笼停放在上井口罐笼封闭物上,放松提升钢丝绳,在拉簧拉力的作用下抓捕器的楔子紧靠在制动绳上,测量楔子的露出长度和拉簧长度,弹簧的行程不得超过最大行程的2/3,然后拉紧提升绳,提起罐笼,再测量弹簧长度及楔子露出长度。

检查楔子露出长度是否符合±5.0mm的要求,弹簧长度是否符合设计中工作拉力的要求。

检查性试验用空载罐笼或重载罐笼均可,每罐笼的检查性试验不应少于三次,各部位机构动作灵活可靠后再作下一步的试验。

机电运输工作周期检查规定

机电运输工作周期检查规定

机电运输工作周期检查规定一、周期性工作1、立井楔型连接装置累计使用期限:单绳提升不得超过10年,多绳提升不得超过15年。

2、每四年检测一次的项目绞车平衡钢丝绳的使用期限应不超过4年。

如果钢丝绳的断丝、直径缩小和锈蚀程度不超过《煤矿安全规程》第四百零五条、第四百零六条、第四百零八条的规定,经矿业公司主管部门审批后,方可继续使用,但不得超过1年。

3、每三年检测一次的项目(1)煤矿在用摩擦式提升机系统安全性能检测,提物系统3年测定一次,检测发现问题要及时处理,如不能立即处理,必须制定整改措施。

(2)主扇安全性能检测,(非高瓦斯矿井、非突出矿井、风叶直径1.8米以上的)每3年测定一次,检测发现问题要及时处理,如不能立即处理,必须制定整改措施。

4、每二年检测一次的项目(1)提升机主轴、制动杆件、天轮轴、提升容器首、尾连接装置等每两年探伤检测一次,检测发现问题要及时处理,如不能立即处理,必须制定整改措施。

(2)摩擦轮式提升钢丝绳的使用期限应不超过二年,如果钢丝绳的断丝、直径缩小和锈蚀程度不超过《煤矿安全规程》第四百零五条、第四百零六条、第四百零八条的规定,经矿业公司主管部门审批后,方可继续使用,但不得超过一年。

(3)悬挂水管、风管、输料管、安全梯和电缆的钢丝绳,使用期限一般为二年。

到期后经检查鉴定,锈蚀程度不超过《煤矿安全规程》第四百零八条的规定,经矿业公司主管部门审批后,方可继续使用。

(4)主扇风机主轴、风叶每两年探伤检测一次,检测发现问题要及时处理,如不能立即处理,必须制定整改措施。

(5)主扇每两年清除污垢,防腐处理。

(6)钢丝绳芯皮带机滚筒主轴每两年进行一次探伤检测,检测发现问题要及时处理,如不能立即处理,必须制定整改措施。

(7)各种保险链以及矿车的连接环、链和插销等初次使用前和使用后每隔2年,必须逐个用2倍于其最大静荷重的拉力进行试验,发现裂纹或永久伸长量超过0.2%时,不得使用。

(8)煤矿在用缠绕式提升机系统安全性能检测,提物系统每2年测定一次,检测发现问题要及时处理,如不能立即处理,必须制定整改措施。

主、副立井防坠器脱钩试验(标准版)

主、副立井防坠器脱钩试验(标准版)

( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改主、副立井防坠器脱钩试验(标准版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes主、副立井防坠器脱钩试验(标准版)根据《煤矿安全规程》第四百一十三条“对使用中的立井防坠器,应每6个月进行一次不脱钩试验,每年进行一次脱钩试验。

”的规定要求,结合我矿防坠器的实际使用情况,我矿决定进行主、副立井罐笼防坠器的脱钩试验。

为保证职工生命财产安全,确保试验安全顺利进行,特制订本安全技术措施。

一、试验施工地点:主、副立井井口试验负责人:韩仁建赵胜利试验施工时间:2011年12月1日时分至时分技术负责人:张峰安全负责人:张文良试验人员:侯超许秦应丽张奎李永辉河南省煤炭科学研究院安全装备中心人员二、实验前的准备1、准备好试验所需要的各种工具及防护用品(扳手、脱钩器、拉绳、安全带、安全帽等)。

2、清理主、副井口10米范围内的杂物,并拉上警戒线。

3、检查螺纹连接件和锁紧件是否齐全、牢固。

制动钢丝绳和缓冲钢丝绳的磨损量是否超过规定要求,驱动弹簧是否完好。

4、组织相关人员贯彻学习本措施,熟悉试验过程及相关情况。

5、检查提升绞车及信号,确保提升绞车的工作制动、安全制动灵活、平稳、准确,各电器元件、界限无异常现象,绞车信号系统完好,联络信号准确而可靠,铃声响亮,防过卷装置灵敏可靠。

6、对井架进行检查,确保井架连接完好,螺丝无松动。

7、检查主、副绳,确保完好,无断股、断丝、扭曲现象。

8、对罐笼进行细致的检查:检查罐笼、主体板架连接是否牢固;确保罐笼与钢丝绳的链接组建齐全,无变形、裂缝。

煤矿安全规程 机电运输题库

煤矿安全规程     机电运输题库

机电运输一、选择题:1、第408条,在用的缠绕式提升机钢丝绳,专为升降物料和吊盘用的安全系数小于()应用及时更换。

A、5;B、6;C、6.5;D、72、第412条,摩擦式提升钢丝绳的使用期限不得超过()。

A、1年;B、2年;C、3年;D、4年3、第423条,超速保护中规定:当提升速度超过最大速度()时,必须能自动断电,且使制动器实施安全制动。

A、10%;B、15%;C、20%;D、25%4、第426条,提升机制动时,制动装置产生的制动力矩与实际提升最大静荷旋转力矩之比,《规程》规定不小于()。

A、2;B、2.5;C、3;D、3.55、第427条,摩擦式提升机安全制动时,对制动装置产生的制动减速度计算值不得超过滑动极限,计算时钢丝绳与摩擦轮衬垫间摩擦系数的取值不得大于()。

A、0.2;B、0.25;C、0.3;D、0.356、第374条,倾斜巷道中架空乘人装置与带式输送机同巷布置时,必须采取可靠的()措施。

A、安全B、隔离C、防范D、禁止7、第389条,人力推车时,1次只准推()辆车。

A、1B、2C、3D、48、第390条,无极绳连续牵引车运行时绳道内()有人。

A、可以B、严禁C、必须D、允许9、第390条,无极绳连续牵引车应设置越位、超速、()等保护。

A、过负荷B、超压C、张紧力下降D、低压10、第486条,在井下充电硐室以外地点()对电池()进行更换和维修。

A、禁止B、允许C、必须D、可以11、第168条,采区变电所及实现采区变电所功能的中央变电所必须有独立的()系统。

A、供电B、供水C、通风D、瓦斯排放12、第374条,在大于()的倾斜井巷中使用带式输送机,应当设置防护网,并采取防止物料下滑、滚落等的安全措施。

A、10°B、20°C、16°D、25°13、第438条,向采区供电的同一电源线路上,串接的采区变电所数量不得超过()个。

A、1个B、2个C、3个D、4个14、第442条,突出矿井应采用()矿灯。

防坠器不脱钩试验

防坠器不脱钩试验

防坠器实验报告实验类别实验日期新泰市高佐煤矿一、试验地点:二、试验时间:三、矿井技术特征四、组织总负责:指挥:技术负责:成员:维修正、副队长:、、绞车正、副司机:、、维修工:、、、、、、五、防坠器静负荷﹙不脱钩﹚试验规程防坠器的实验是为了保证矿井升降人员的安全和矿井正常生产,因此,升降人员或升降人员和物料的罐笼,必须安装可靠的防坠器,使用中的防坠器每隔六个月进行一次不脱钩检查性试验,试验时,必须按一下步骤进行。

(一)、试验前的准备工作实验前应对防坠器进行全面的仔细检查,检查工作应按以下次序进行:1、井架、罐道木检查井架与罐道木安装的位置正确性及牢固程度,罐道木应垂直,正常情况下不得有卡阻现象等。

2、悬挂装置检查连接处铆钉的质量,悬挂装置在罐笼上的位置是否正确,提升钢丝绳的桃形环与绳卡连接的位置是否正确。

3、抓捕器检查抓捕器在罐笼上安装得是否正确,抓捕器上各个零件有无歪斜和相互阻碍现象,是否有杂物影响转动,所有零件是否齐全完整。

4、弹簧将罐笼停放在罐座上或井口封闭物上,使钢丝绳下放到弹簧完全分开为止,检查卡爪行程,检查弹簧外罩之间的间隙等。

5、检查工作中,应更换磨损过量已不符合要求的零件并将其记入检查记录中。

上述工作结束后,将罐笼放到井筒覆盖物上,以便进行试验。

(二)、检查性试验罐笼放在井口覆盖物上以后,放松提升钢丝绳,检查抓捕器的动作情况,卡爪是否能刺入罐道木,此检查性试验不应少于三次。

动作可靠后,再做下一步试验。

(三)、静负荷试验(非脱钩)经过检查性试验后,再进行静负荷试验,将罐笼网上提600-700mm停住,再放下罐笼,卡爪刺入罐道木,其下滑距离不得超过40mm,这种试验必须进行三次,多次试验罐笼的提升高度均应大于前一次,以免在同一地点刺破罐道木。

(四)、试验后恢复工作1、检查滑头连接牢靠后,提起罐笼。

2、拆除井口封闭物,恢复正常。

3、清理其他杂物,恢复原来正常情况。

(五)、试验安全防范措施及注意事项防坠器无论脱钩与非脱钩试验必须由机电矿长负责,根据试验制度,机电科长具体负责人员组织和方案实施。

四月份每日一题

四月份每日一题
(一)汽车运输时,2台挖掘机的单蹄不得 小于最大挖掘半径的2.5倍,并制定安全措 施。
(二)在同一铁道线路进行装车作业时, 必须制定安全措施。
(三)2台挖掘机在相邻的上、下台阶作业 时,两者的相对位置影响上、下台阶的设 备、设施安全时,必须制定安全措施。
4-17
第215条 生产和在建矿井必须制定井上、 下防火措施。矿井的所有地面建筑物、煤 堆、矸石山木料场等处的防火措施和制度, 必须符合国家有关防火的规定。
对现有不带绳槽衬垫的在用绞车,只要在滚筒板 上刻有绳槽或用1层钢丝绳作底绳,可继续使用。
4-7
第423条 摩擦提升装置的绳槽衬垫剩余厚 度不得小于钢丝绳直径,绳槽磨损深度不 得超过70mm,任一根提升钢丝绳的张力与 平均张力之差不得超过±10%。更换钢丝绳 时,必须同时更换全部钢丝绳。
4-9
第420条 滚筒上缠绕2层以上钢丝绳时,必须符 合下列要求:
(一)滚筒边缘高出最外1层钢丝绳的高度,至少 为钢丝绳直径的2.5倍。
(二)滚筒上必须设有带绳槽的衬垫。
(三)钢丝绳由下层转到上层的临界段(相当于 绳圈1/4长的部分)必须经常检查,并应在每季度 将钢丝绳移动1/4绳圈的位置。
告处理等规章制度。
4-28
第232条 开采容易自燃和自燃的煤层时, 必须对采空区、突出和冒落孔洞等空隙采 取预防性灌浆或全部充填、喷洒阻化剂、 注阻化泥浆、注凝胶、注惰性气体、均压 等措施,编制相应的防灭火设计,防止自 然发火。
在自然发火期内能采完、并能及时予以封 闭的工作面和采区,可不采
4-26
第238条 氮气防灭火时,必须遵守下列规定: (一)氮气源稳定可靠。 (二)注入的氮气深度不小于97%。 (三)至少有1套专用的氮气输送管路系统及其附属安全设施。 (四)有能连续监测采空区气体成分变化的监测系统。 (五)有固定或移动的温度观测站(点)和监测手段。 (六)有专人定期进行检测、分析和整理有关记录、发现问题及时报

罐笼防坠器不脱钩试验

罐笼防坠器不脱钩试验

罐笼防坠器不脱钩试验安全技术方案罐笼防坠器不脱钩试验技术方案为保证我矿安全生产需要,对立井罐笼防坠器安全保护进行不脱钩试验,确保立井提升系统安全运行,特制定本方案。

一、试验前对提升系统进行检查1、检查绞车及信号,确保绞车工作制动、安全制动灵活、平稳、准确;各电气元件、接线无异常现象;绞车信号系统完好,联络信号准确而可靠,铃声响亮。

2、检查提升钢丝绳,确保完好、无断股、断丝、扭曲现象。

3、对罐笼进行细致的检查:检查罐笼、主体板架连接是否牢固;确保罐笼与钢丝绳的连接组件齐全、无变形、裂缝。

4、对防坠器进行检查:检查防坠器各部件是否完好,连接是否牢固;检查防坠器各组楔盒内楔子与楔背的滚道间及滚珊处是否润滑;检查防坠器各组楔盒中心线是否与罐笼中心线平行,是否同罐笼两侧的间距相等;检查防坠器各组楔子露出的长度是否一致,若不一致,可在大轴支座下加垫板来调整;防坠器的各个连接和抓捕机构是否变形,是否存在偏斜相咬现象;检查抓捕器的运动零件内有无杂物;检查防坠器的各个连接和传动部件,确保其动作灵活,轴销齐全。

5、对楔形绳环进行检查,确保各处螺栓坚固,承载插销、调整螺母等紧固完好。

6、参加试验的人员必须佩戴安全帽,且安全帽子必须完好、可靠,防止坠物砸伤人员。

7、井口及高空作业时必须系安全带,且安全带必须完好、可靠,防止发生人员坠落。

二、试验方法、步骤1、在井筒口东西方向放置2根6m长的道轨,放置完好后,在道轨上均匀布置锯末袋。

2、将罐笼缓慢下放至锯末袋上,抽出主拉杆下楔形绳环的连销轴,此时在驱动弹簧的作用下楔子压在制动绳,防坠器处于制动状态。

然后用罐笼上的链条与主钢丝绳连接提升罐笼。

3、开动绞车,缓慢提起主绳,罐笼缓缓上升,楔子在制动绳上滑动。

将罐笼上提约0.5m,然后停罐,停罐后在罐笼底部导向套处(可以选择其他参考点,但每个试验所旋转的参考点必须一致)的制动绳上作出标记,此点记为A点。

4、做完标记后,提升机缓缓下放。

防坠器不脱钩试验-推荐下载

防坠器不脱钩试验-推荐下载





五、防坠器静负荷﹙不脱钩﹚试验规程 防坠器的实验是为了保证矿井升降人员的安全和矿井正常生产, 因此,升降人员或升降人员和物料的罐笼,必须安装可靠的防坠器, 使用中的防坠器每隔六个月进行一次不脱钩检查性试验,试验时,必 须按一下步骤进行。 (一)、试验前的准备工作 实验前应对防坠器进行全面的仔细检查,检查工作应按以下次序 进行: 1、井架、罐道木 检查井架与罐道木安装的位置正确性及牢固程度,罐道木应垂直, 正常情况下不得有卡阻现象等。 2、悬挂装置 检查连接处铆钉的质量,悬挂装置在罐笼上的位置是否正确,提 升钢丝绳的桃形环与绳卡连接的位置是否正确。 3、抓捕器 检查抓捕器在罐笼上安装得是否正确,抓捕器上各个零件有无歪 斜和相互阻碍现象,是否有杂物影响转动,所有零件是否齐全完整。 4、弹簧 将罐笼停放在罐座上或井口封闭物上,使钢丝绳下放到弹簧完全 分开为止,检查卡爪行程,检查弹簧外罩之间的间隙等。 5、检查工作中,应更换磨损过量已不符合要求的零件并将其记 入检查记录中。
4、井底大门不准有人通过,更不允许有人工作。 5、试验完毕后,必须有总工、科长(或区长)验收,检查确无事故 隐患后,方准允许正常提升。 六、检查性试验记录 1、南罐笼
试验次数
第一次
第二次
第三次
2、北罐笼 试验次数 第一次 第二次 第三次
对全部高中资料试卷电气设备,在安装过程中以及安装结束后进行高中资料试卷调整试验;通电检查所有设备高中资料电试力卷保相护互装作置用调与试相技互术通关,1系电过,力管根保线据护敷生高设产中技工资术艺料0不高试仅中卷可资配以料置解试技决卷术吊要是顶求指层,机配对组置电在不气进规设行范备继高进电中行保资空护料载高试与中卷带资问负料题荷试2下卷2,高总而中体且资配可料置保试时障卷,各调需类控要管试在路验最习;大题对限到设度位备内。进来在行确管调保路整机敷使组设其高过在中程正资1常料中工试,况卷要下安加与全强过,看度并22工且22作尽22下可22都能22可地护以缩1关正小于常故管工障路作高高;中中对资资于料料继试试电卷卷保破连护坏接进范管行围口整,处核或理对者高定对中值某资,些料审异试核常卷与高弯校中扁对资度图料固纸试定,卷盒编工位写况置复进.杂行保设自护备动层与处防装理腐置,跨高尤接中其地资要线料避弯试免曲卷错半调误径试高标方中高案资等,料,编试要5写、卷求重电保技要气护术设设装交备备置底4高调、动。中试电作管资高气,线料中课并敷3试资件且、设卷料中拒管技试试调绝路术验卷试动敷中方技作设包案术,技含以来术线及避槽系免、统不管启必架动要等方高多案中项;资方对料式整试,套卷为启突解动然决过停高程机中中。语高因文中此电资,气料电课试力件卷高中电中管气资壁设料薄备试、进卷接行保口调护不试装严工置等作调问并试题且技,进术合行,理过要利关求用运电管行力线高保敷中护设资装技料置术试做。卷到线技准缆术确敷指灵设导活原。。则对对:于于在调差分试动线过保盒程护处中装,高置当中高不资中同料资电试料压卷试回技卷路术调交问试叉题技时,术,作是应为指采调发用试电金人机属员一隔,变板需压进要器行在组隔事在开前发处掌生理握内;图部同纸故一资障线料时槽、,内设需,备要强制进电造行回厂外路家部须出电同具源时高高切中中断资资习料料题试试电卷卷源试切,验除线报从缆告而敷与采设相用完关高毕技中,术资要资料进料试行,卷检并主查且要和了保检解护测现装处场置理设。备高中资料试卷布置情况与有关高中资料试卷电气系统接线等情况,然后根据规范与规程规定,制定设备调试高中资料试卷方案。

防坠器试验规程和试验报告

防坠器试验规程和试验报告

.......煤业付立井罐笼防坠器试验规程一、试验所需仪器和用具1、脱钩器和配套连接装置 1套2、脱钩绳(长:15m、直径:20mm) 1根3、钢卷尺 1把4、粉笔 1根5、棕绳或麻绳(长:15m、直径:≥20mm) 1根6、安全带 2根7、管钳、活动扳手、手锤、手钳等工具 1套8、缓冲材料若干9、配重(砂袋或矿车,每人按70kg计算)10、井口担罐用钢梁和木头(钢梁规格:≥11#矿工钢,两端长度应伸出井口各1米,木头直径:≥300mm槐木)二、参加试验人员为了保证试验工作安全、真实、有效的进行,所有参加试验人员应根据分工各尽其责,听从试验现场总指挥统一指挥。

在完成总指挥分配的工作后在表格中签名以示对所做工作负责。

三、安全措施及注意事项1、现场进行罐笼防坠器的脱钩试验有一定的危险性,因此试验一定要有专人指挥,各相关人员要有明确的分工,受指挥人员统一指挥。

2、由于罐笼防坠器的脱钩试验是在井口进行的,试验前应在井口处架设坚固可靠的钢梁,并在井口铺设枕木和装有木屑的草袋;钢梁应有足够的强度,必须能够承受载重罐笼由1m高度落下时所产生的冲击力。

3、罐笼顶部不准放置销轴、螺母、螺栓、工具等,以免在脱钩试验时由于罐笼产生震动,使其坠入井,砸坏井筒里的电缆、水管等设备。

4、试验期间井底严禁有人,并设专人把守;绞车提升或下放速度≤0.5m/s。

5、井口、井架及罐笼上的作业人员必须配备安全带,穿防滑鞋,所有参加试验人员必须戴好安全帽。

6、在进行脱钩试验前用棕绳或麻绳将主提升绳栓接牢靠,以免提升钢丝绳从天轮上滑脱。

四、罐笼防坠器的试验方法1、试验前的准备工作1.1 试验工作在地面井口出车平台处进行,井口处必须架设坚固可靠的钢梁,并在钢梁上铺设枕木和装有木屑的编织袋。

1.2 检查抓捕器在罐笼上的安装正确性,导向套和抓捕器楔盒是否同心,各转动和滑动部件是否灵活。

抓捕机构的连板、销轴、拨爪楔子等重要零部件是否有永久变形。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

态;主拉杆等滑 灵活,制动
动、转动零件的动 插爪动作正
作应灵活,制动插 常,无卡阻
爪应随连杆、拨杆 现象,没有
的动作而顺利起 过量磨损的
落,无卡阻现象; 零件。
没有过量磨损的
零件。
将罐笼吊挂在井 经重复检
道梁上,放松提升 验,插爪均
钢丝绳,抓捕机构 能紧靠在制
动作动作情况,连 动罐道木作
杆、拨杆的动作 用表面上
四、试验结果:副井提升系统防坠器性能安全可靠,试验合
格,符合规程要求。附表:检验项目及结果
批准:
审核:
主检:
日期:
日期:
日期:
检验项目及结果
序号 1 2
检验项目 试验前检查 不脱钩试验
标准要求
检验结果
井架、罐道(制动 经检验,井
木)、悬挂装置、 架等处于正Biblioteka 抓捕机构、驱动弹 常状态,主
簧等处于正常状 拉杆等动作
下,插爪能紧靠在
制动罐道木的作
用表面上
单项判定 合格 合格
郑新豫能(新密)煤业有限公司 机电运输科
二 0 一一年 8 月 18 日 郑新豫能(新密)煤业有限公司
二 0 一一年度副井提升罐笼防坠器 不脱钩安全性能试验报告
机电运输科 2011 年 8 月 19 日
织机修及电修人员对副井提升系统进行全面检查,做好试验的准
备工作。不脱钩试验从 9 点 20 分开始,先将罐笼提起,吊挂固定
在井架横梁上,罐笼固定好后,由井口信号工发出开车信号,井
口、车房保持通话状态。绞车下罐运行,使罐笼钢丝绳松弛,防
坠器抓捕器迅速动作,抓在木罐道上,连续试验三次防坠器动作
都灵敏可靠,不脱钩试验结束。
机电运输科组织同郑新一公司机电运输部人员共同对副井防坠器
进行了不脱钩试验。
一、试验时间:2011 年 8 月 18 日上午 9 点-10 点
二、参加人员:机电矿长赵官亭、安全科长朱铁锁、调度室
主任张全德、机电运输科长赵峰建、机运队长葛万东、机运队副
队长李宗义、李胜利、冯超鹏、张松涛等。
三、试验过程:不脱钩试验前,机运队副队长李宗义负责组
二 0 一一年度副井提升罐笼防坠器
不脱钩安全性能试验报告
根据《安全规程》规定,对使用中的立井罐笼防坠器,应每 6
个月进行 1 次不脱钩试验,每年进行 1 次脱钩试验。我公司副井
提升罐笼安装防坠器型号为木罐道防坠器,2011 年 2 月 14 日进
行了防坠器脱钩检验,检验结果合格。2011 年 8 月 18 日我公司
