主、副立井防坠器脱钩试验(标准版)

合集下载

主、副立井防坠器脱钩试验

主、副立井防坠器脱钩试验

主、副立井防坠器脱钩试验引言主、副立井防坠器是在工程中起到保障人员安全的重要设备。

为了保障防坠器的可靠性和安全性,需要进行脱钩试验。

本文档将介绍主、副立井防坠器脱钩试验的过程和方法,并提供操作指南。

试验目的主、副立井防坠器脱钩试验的目的是验证防坠器的脱钩功能是否正常,能够在发生意外情况时及时断开与工作人员的连接,保障其安全。

试验前准备进行主、副立井防坠器脱钩试验前,需要做以下准备工作: 1. 确保防坠器的安装和连接都符合标准要求; 2. 检查脱钩装置的材料和结构是否符合要求; 3. 确保试验场地的安全性,包括地面的平整度和固定性; 4. 准备试验设备,包括测试仪器和材料。

试验步骤主、副立井防坠器脱钩试验的步骤如下: 1. 将测试仪器连接到防坠器上,确保连接牢固; 2. 配置试验材料,例如使用标准重物来模拟坠落物; 3. 将防坠器安装在试验位置上; 4. 确保试验现场的安全,并通知工作人员离开试验区域; 5. 进行坠落物模拟试验,通过移动模拟物体来产生冲击力; 6. 观察防坠器的脱钩情况,记录试验结果; 7. 将防坠器重新连接到工作人员身上,检查连接是否正常。

试验结果与分析根据试验步骤进行主、副立井防坠器脱钩试验后,应进行试验结果的分析和评估。

试验结果应记录脱钩的情况,包括脱钩时间、力度等参数。

并与标准规定的要求进行对比,评估试验结果是否符合要求。

结论根据对主、副立井防坠器脱钩试验的结果分析,可以得出以下结论: 1. 如果试验结果符合标准规定的要求,则防坠器的脱钩功能正常,能够保障工作人员的安全;2. 如果试验结果不符合要求,则需要对防坠器进行修理或更换,确保其脱钩功能可靠。

总结主、副立井防坠器脱钩试验是保障工程安全的重要步骤。

通过本文档的介绍和操作指南,可以帮助工作人员了解脱钩试验的过程和方法。

确保主、副立井防坠器的脱钩功能正常,能够有效防止意外事件发生,保障工作人员的安全。

朱庄矿新副井和暗立井脱钩试验作业规程

朱庄矿新副井和暗立井脱钩试验作业规程

朱庄矿新副井和暗立井脱钩试验作业规程编制:尹文启区长:机电:运输:安监:机电副总:总工:朱庄矿新副井和暗立井脱钩试验作业规程一、概述:我矿新副井和暗立井使用的是BF-112型防坠器。

该防坠器在结构上主要由安装在罐笼上的抓捕器,井架上的缓冲器,井底水窝内的拉紧装置以及制动绳,缓冲器和连接此二绳的连接器组成。

新安装或大修后的防坠器必须进行试验,试验合格后方可使用,使用过程中每半年进行一次检查性试验,每年进行一次脱钩试验。

二、试验前的准备工作:1、试验工作应在地面井口出车台进行。

准备4根长度不小于8米的6寸钢管,脱钩器、枕木、大板和装有木屑的草袋。

2、检查缓冲器及其底座的安装固定情况。

3、缓冲绳进入缓冲器之前不得有卡绳现象。

不应受到阻碍。

4、检查抓捕器在罐笼上安装的正确性,导向套和抓捕器是否同心。

5、抓捕器的所有零件是否齐全完善。

在各转动与滑动的地方是否落有杂物影响动作。

6、当罐笼停在下部水平时。

检查拉紧装置与罐笼导向套是否同心及制动绳的固定情况及拉紧程度。

7、缓冲器的总阻力应为两端载矸石车加罐笼的重量。

每合罐笼装有两合缓冲器,每合缓冲器的阻力应为装有煤车的罐笼的重量,调整缓冲器前要在距缓冲器0.5~1米的缓冲绳上卡两付平板卡子,防缓冲绳窜入井筒甩伤人员。

三、试验程序:1、检验性试验:㈠先调整4米后,罐笼提升至井口以上1.5m,将罐笼上固定好的钢丝绳,用马蹬子锁在罐笼柜架上,放松提升钢丝绳,在拉力的作用下抓捕器的楔子紧靠在制动绳上,此时测量楔子的露出长度与弹簧长度,弹簧的行程不得超过其最大行程的三分之二。

然后拉紧提升钢丝绳提起罐笼,再测量弹簧长度和楔子露出长度,检查楔子露出长度是否符合220±5毫米的要求。

弹簧长度是否符合设计中工作拉力的要求。

检验性试用空罐笼或重罐笼均可,每罐笼的检查性试验不应少于3次,各部机构动作灵活可靠再做下一步的试验。

2、静负荷试验:将罐笼提平上口平台,装入两辆重车,放松提升钢丝绳抽出两个叉杆和连板之间的销子。

防坠器脱钩试验的安全措施标准版本

防坠器脱钩试验的安全措施标准版本

文件编号:RHD-QB-K4579 (解决方案范本系列)编辑:XXXXXX查核:XXXXXX时间:XXXXXX防坠器脱钩试验的安全措施标准版本防坠器脱钩试验的安全措施标准版本操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。

,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。

一、概况防坠器是立井罐笼提升系统中的一种重要安全装置。

在提升过程中,由于异常原因,提升钢丝绳断绳或连接装置断裂,它能自动抓住制动钢丝绳,使罐笼平稳停住,不致于坠入井底,从而保证人员的安全及避免提升设备损坏。

我矿副立井提升设备为单层单车单绳提升罐笼,型号为:GLS1/6/1/1,防坠器在罐笼两侧对称布置,型号为:BF-111,专用作制动钢丝绳,两根制动绳直径均为26 毫米。

根据《煤矿安全规程》第383 条、第413 条规定,使用过程中的立井罐笼防坠器,应每6 个月进行一次不脱钩试验,每年进行一次脱钩试验,为确保脱钩试验安全进行,特编制如下安全措施:二、试验组织机构及时间安排时地间:副立井负责人:×××参加人员:×××、×××、×××、×××及当班绞车司机。

三、试验前准备1、准备试验中需用的物件用具、材料等并仔细检查。

2、准备足够数量检验合格的安全带、安全绳、安全帽。

3、试验前准备两部对讲机并充足电。

4、试验前对提升系统进行检查:(1)检查绞车及信号,确保绞车工作制动、安全制动灵活、平稳、准确;各电气元件、接线无异常现象;绞车信号系统完好,联络信号准确而可靠,铃声响亮。

(2)对井架进行检查,确保井架连接完好,螺丝无松动。

(3)检查提升钢丝绳,确保完好、无断股、断丝、扭曲现象。

(4)对罐笼进行细致的检查:检查罐笼、主体板架连接是否牢固;确保罐笼与钢丝绳的连接组件齐全、无变形、裂缝。

副井主副罐笼脱钩试验安全技术措施

副井主副罐笼脱钩试验安全技术措施

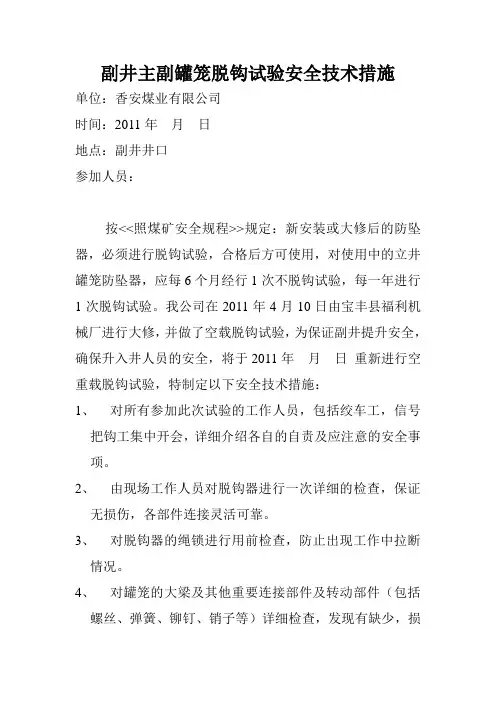

副井主副罐笼脱钩试验安全技术措施单位:香安煤业有限公司时间:2011年月日地点:副井井口参加人员:按<<照煤矿安全规程>>规定:新安装或大修后的防坠器,必须进行脱钩试验,合格后方可使用,对使用中的立井罐笼防坠器,应每6个月经行1次不脱钩试验,每一年进行1次脱钩试验。

我公司在2011年4月10日由宝丰县福利机械厂进行大修,并做了空载脱钩试验,为保证副井提升安全,确保升入井人员的安全,将于2011年月日重新进行空重载脱钩试验,特制定以下安全技术措施:1、对所有参加此次试验的工作人员,包括绞车工,信号把钩工集中开会,详细介绍各自的自责及应注意的安全事项。

2、由现场工作人员对脱钩器进行一次详细的检查,保证无损伤,各部件连接灵活可靠。

3、对脱钩器的绳锁进行用前检查,防止出现工作中拉断情况。

4、对罐笼的大梁及其他重要连接部件及转动部件(包括螺丝、弹簧、铆钉、销子等)详细检查,发现有缺少,损坏或开焊的地方要补齐加固。

5、对防坠器的各个连接部件,转动部分及卡绳拔插等部件要详细检查,保证不缺少零件,灵活可靠。

6、对托罐装置(如工字钢或厚壁钢管等),也要认真检查,确保万无一失。

7、在重载试验情况下,准备0.5T土袋子,在罐内摆放整齐,安全门关好,防止冲击袋子下滑。

8、准备两根直径为24完好钢丝绳作为保险绳,锁在罐笼的大梁上,一端固定在井架的牢固部位,保证在意外情况下,罐笼不滑落。

9、在试验过程中,井口无关人员严禁到井口附近,通知井下,下井口附近严禁有人走动。

10、脱钩试验结束后,对罐笼、防坠器及连接装置转动部件重新检查一遍,发现问题及时处理。

试验工具收入仓库,井口周围及井筒四周检查一遍,看是否有异物。

空罐运行2—3次,一切正常后方可载人入井。

77777777777777777777 77777香安煤业有限公司2011-12-26。

副井罐笼防坠器脱钩试验安全技术措施

副井罐笼防坠器脱钩试验安全技术措施

副井罐笼防坠器脱钩试验安全技术措施一、作业名称:副井罐笼防坠器做脱钩试验二、施工时间:×年×月×日×点-×点三、施工负责人:×××四、主要参与人员:×××、×××等人五、工作标准及要求:1.试验器脱钩后保险爪抱死,罐笼的滑行距离250㎜。

2.试验结束后,检查并使罐笼各部位零部件紧固、齐全,调整各部间隙合格,试运无特别。

六、施工方法及步骤:1.拆除井架过卷开关。

2.将罐笼提出井口适当高度。

3.用道轨棚梁棚住井口(棚井口时,用井口材料调度绞车,在井口南北两端固定滑轮,将棚梁牵引穿过井口),在棚梁上放置锯末麻袋4袋。

4.将罐笼落至棚梁上。

5.拆除楔形连接装置与罐笼的连接肖子。

6.将脱钩试验器分别与楔形连接装置和罐笼连接,并用铅丝将脱钩机构栓固。

7.将罐笼提至高出井口平面1米,在罐笼两侧保险爪所处的罐道上作好标记。

8.人工剪断脱钩器的固接脱钩机构的铅丝,罐笼自动自由坠落,而后被卡住。

9.测量保险爪试验前至被卡住时的下滑距离。

10.拆除脱钩试验器,将楔形连接装置与罐笼连接。

11.将罐笼上提至高出井口适当高度。

12.抽出棚井口的道轨棚梁及锯末麻袋。

13.将甩掉的爱护装置恢复好,试运4趟正常后,方可清理现场收工。

七、平安技术措施:1.施工前应充分作好预备工作。

2.检修前应仔细贯彻检修平安技术措施,并人人签字。

3.参与试验人员应听从检修负责人指挥,搞好自主保安,并相互照应。

4.井口、井架、罐笼上作业,须佩带合格的保险带,并栓挂牢靠。

5.绞车司机、信号工、把勾工必需坚守岗位,精力集中,严格按检修负责人要求发送信号和操车。

6.非检修人员不得在井口、井底逗留和通行,由把勾工负责。

7.检修用工器具应作好防坠措施,防止坠落井筒,特殊是穿井口棚梁,牵引绳与棚梁连接要坚固牢靠,滑轮位置合适,小绞车司机有合格证。

BF111型防坠器脱钩试验报告

BF111型防坠器脱钩试验报告

双柳矿BF111型防坠器脱钩试验报告
机电矿长
机电科长
编制
2005年10月4日
根据《煤矿安全规程》规定,副立井的防坠器的脱钩试验,试验已结束,报告如下:
试验时间:2005年10月4日
试验地点:副立井井口
试验人员:罗庆利王虎旺齐春明
李国强邢保周任瑞成
1、试验记录表:见附表
2、根据试验记录知:
(1)罐笼对制动绳的相对下降距离(标准为不超过100mm)83 mm(最大)。

(2)罐笼对井架的下降距离(标准为不大于200 mm)95 mm(最大)。

(3)缓冲绳对井架的下降距离(标准:抽出长度为罐笼对制动绳相对下降距离的0.5倍以下)5 mm(最大)根据试验结果,该防坠器脱钩试验所测试的各种收据符合《防坠器维护使用说明书》的要求,可以继续使用。

机电科
BF型防坠器静负荷及脱钩试验记录表
试验日期:2005年10月4日记录人:齐春明
BF型防坠器静负荷及脱钩试验记录表
试验日期:2005年10月4日记录人:齐春明
BF型防坠器静负荷及脱钩试验记录表
试验日期:2005年10月4日记录人:齐春明
BF型防坠器静负荷及脱钩试验记录表
试验日期:2005年10月4日记录人:齐春明。

副井罐笼防坠器脱钩试验方案及安全措施资料

副井罐笼防坠器脱钩试验方案及安全措施资料

焦煤集团方庄一矿副井罐笼防坠器脱钩试验方案及安全措施编制单位:机电队负责人:贺启兵编制人:魏海蛟焦煤集团方庄一矿副井罐笼防坠器脱钩试验方案及安全措施审批记录内审时间: 2016 年月日内审地点:机电队会议室会审时间: 2016 年月日会审地点:机电科内审参加人员:主持人:贺启兵主持人:李永林会审参加人员:编制人:安监科:机电矿长:施工区队:调度室:机电科:机电副总:总工程师:审批意见:焦煤集团方庄一矿副井罐笼防坠器脱钩试验方案及安全措施根据《煤矿安全规程》四百一十三条规定,竖井罐笼防坠器每年必须进行一次脱钩试验,为确保试验顺利进行,特制定本试验方案及安全技术措施。

一、试验名称:防坠器脱钩试验二、试验时间: 2016 年 9 月 11 日三、试验地点:方庄一矿副井口四、试验负责人:蒋理方五、试验监督部门:安监科六、试验技术指导:机电科七、参加人员:机电队地面维修人员八、试验前检查:1、缓冲器及其底座的安装固定情况,缓冲绳进入缓冲器之前不得有卡绳现象,不应受到阻碍。

2、检查抓捕器在罐笼上安装的正确性,导向套和抓捕器是否同心。

3、抓捕器的所有零件是否齐全完整,在各转动与滑动的地方是否落有杂物影响动作。

4、当罐笼停在下部水平时,检查拉紧装置与罐笼导向套是否同心,制动绳的固定情况及拉紧程度。

检查以上各项,如发现问题及时进行调整处理。

九、试验方法:1、检查性试验:(1)试验应在井口进行,先在先在井口用 2 根 4 米长 12#矿工钢平行棚在井口上,两根工钢距离为800m,两端各出井口600mm,在工钢上铺设金属网,在金属网上边铺好足够数量缓冲物(装满锯末的编织袋)。

矿工钢梁应有足够的强度,且两端绑扎牢固,必须能承受重罐由 1.5m 高处落下时产生的冲击力。

(2)放松提升钢丝绳,其弹簧收缩滑楔紧靠在制动绳上。

这时测量楔子露出长度和弹簧长度并记录;弹簧行程不得超过最大行程的 2/3 。

然后提起罐笼,再测量楔子露出长度及弹簧长度并记录,检查是否符合要求,检查性试验不少于 3 次。

付井防坠器脱钩试验安全措施

付井防坠器脱钩试验安全措施

12.施工前后要和调度室联系回报。 13.进行此项工作时,安监站、生产科要派专人在现场监督指挥。 附搪罐材料强度计算。
8.在悬挂脱钩器前应先做不脱钩检查,罐笼防坠器的捕捉机构动作灵敏可靠后方可进行下 一步工作。
9.在做脱勾试验时,使用托罐的工字钢必须是11#及以上工字钢,插入和拖出时,工作人员要 按住一头以防工字钢栽头,要做到齐心协力。
10.试验时,负责人必须及时通知井下口把勾工,设好警戒;上口工作人员要站在安全位置。 11.试验时,负责记录的人员必须仔细观察防坠器的动作情况,并做好有关记录。
一、时间:2013年 月 日12:30~15:30 二、施工负责人: 三、参加人员:机电科6人 四、地点:付井口 五、试验步骤及过程: 1、先对西罐笼进行试验,打开过卷开关。 2、提高罐笼至上口一米左右,用两根11#大于8米长的工字钢、5cm 厚的木板、锯沫袋 将井上口封好。
3、下放罐笼进行不脱钩试验两次,检查捕捉器动作正常后开始进行脱钩试验。 4、打开罐笼连接装置,挂好脱钩器,重新将罐笼提升至一米左右,做好记号,进行脱钩 试验。
4.施工前应对绞车司机及井口信号工交待清楚有关注意事项,密切合作,保证顺利施工。 5.施工时,井口把勾工要设好警戒,拉好警戒绳,井上下口5米范围非施工人员不得进入。 6.施工时严禁井上下口同时(平行)作业,以防有物品从井上口坠入井筒。 7.信号工、把勾工、绞车司机要坚守岗位配合工作人员搞好试验工作,信号联系要清晰、 可靠、准确。
5、先轻罐笼试验,后全载重罐笼试验。 6、将有关数据记录好。 7、东罐笼试验步骤同上。 六、安全措施:
ቤተ መጻሕፍቲ ባይዱ
1.现场作业人员应牢固树立安全第一的思想加强自身保安意识,严格服从施工负责人的统 一指挥,杜绝违章作业。

防坠器脱钩试验的安全措施

防坠器脱钩试验的安全措施

防坠器脱钩试验的安全措施一、概况防坠器是立井罐笼提升系统中的一种重要安全装置。

在提升过程中,由于异常原因,提升钢丝绳断绳或连接装置断裂,它能自动抓住制动钢丝绳,使罐笼平稳停住,不致于坠入井底,从而保证人员的安全及避免提升设备损坏。

我矿副立井提升设备为单层单车单绳提升罐笼,型号为:GLS1/6/1/1,防坠器在罐笼两侧对称布置,型号为:BF-111,专用作制动钢丝绳,两根制动绳直径均为26毫米。

根据《煤矿安全规程》第383条、第413条规定,使用过程中的立井罐笼防坠器,应每6个月进行一次不脱钩试验,每年进行一次脱钩试验,为确保脱钩试验安全进行,特编制如下安全措施:二、试验组织机构及时间安排时地间:副立井负责人:×××参加人员:×××、×××、×××、×××及当班绞车司机。

三、试验前准备1、准备试验中需用的物件用具、材料等并仔细检查。

2、准备足够数量检验合格的安全带、安全绳、安全帽。

3、试验前准备两部对讲机并充足电。

4、试验前对提升系统进行检查:(1)检查绞车及信号,确保绞车工作制动、安全制动灵活、平稳、准确;各电气元件、接线无异常现象;绞车信号系统完好,联络信号准确而可靠,铃声响亮。

(2)对井架进行检查,确保井架连接完好,螺丝无松动。

(3)检查提升钢丝绳,确保完好、无断股、断丝、扭曲现象。

(4)对罐笼进行细致的检查:检查罐笼、主体板架连接是否牢固;确保罐笼与钢丝绳的连接组件齐全、无变形、裂缝。

(5)对楔形绳环进行检查,确保各处螺栓坚固,承载插销、调整螺母等紧固完好。

5、检查缓冲器及其底座的安装固定情况。

6、缓冲钢丝绳进入缓冲器之前,不得有卡绳现象,不应受到阻碍。

7、对防坠器进行检查:(1)检查防坠器各部件是否完好,连接是否牢固;(2)检查抓捕器在罐笼上安装的正确性,导向套和抓捕器是否同心。

罐笼防坠器脱钩试验安全措施范本

罐笼防坠器脱钩试验安全措施范本

整体解决方案系列罐笼防坠器脱钩试验安全措施(标准、完整、实用、可修改)编号:FS-QG-63570罐笼防坠器脱钩试验安全措施Cage anti-drop test safety measures说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定罐笼防坠器脱钩试验安全措施根据《煤矿建设安全规范》对使用中的立井罐笼防坠器,应每6个月进行1次不脱钩试验,每年进行1次脱钩试验的规定,结合我项目部运行实际情况,对罐笼防坠器进行脱钩安全试验,特制定以下措施。

一、试验时间---------年--------月----------日二、试验地点井口三、试验小组成员组长:-------副组长:-------成员:---------四、试验前准备工作1、相关负责人必须到现场实地指挥,并做到心中有数。

2、试验前确保人员及用具到位。

3、组织相关人员学习本措施,熟悉试验过程及相关情况。

五、试验方法空罐笼提到距井口地平面1.2M的高度,用18×7-Ф18.5的钢丝绳,将罐笼固定在井架的二平台上。

把罐笼与主提升钢丝绳连接的销子抽掉,主提升钢丝绳固定在井架的二平台上,防止钢丝绳抽回。

井口罐笼下用四根DG108×4的钢管棚起,钢管上加缓冲泡沫板,在井架上做好罐笼位置的标记,准备就绪后,从二平台将吊罐笼的钢丝绳割断,让罐笼自由下落,到防坠器动作,罐笼静止时,量取技术数据,做好记录。

六、安全措施1所有工作人员必须持证上岗。

2操作人员要听从统一指挥,规范操作,系好安全帽带,登高和在井口的操作人员要系好安全带。

3井口使用电焊乙炔要有相应的安全措施。

4将井口托罐档扳到托罐的位置,井口加拦绳和警示牌并专人看守,无关人员不得入内。

5试验完毕后,将罐笼和主提绳按规范连接,把罐笼落到井口托罐档上,由专业人员认真检查无误,试运行一次后,方可正常提升。

请输入您公司的名字Foonshion Design Co., Ltd。

主、副立井防坠器脱钩试验(标准版)

主、副立井防坠器脱钩试验(标准版)

( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改主、副立井防坠器脱钩试验(标准版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes主、副立井防坠器脱钩试验(标准版)根据《煤矿安全规程》第四百一十三条“对使用中的立井防坠器,应每6个月进行一次不脱钩试验,每年进行一次脱钩试验。

”的规定要求,结合我矿防坠器的实际使用情况,我矿决定进行主、副立井罐笼防坠器的脱钩试验。

为保证职工生命财产安全,确保试验安全顺利进行,特制订本安全技术措施。

一、试验施工地点:主、副立井井口试验负责人:韩仁建赵胜利试验施工时间:2011年12月1日时分至时分技术负责人:张峰安全负责人:张文良试验人员:侯超许秦应丽张奎李永辉河南省煤炭科学研究院安全装备中心人员二、实验前的准备1、准备好试验所需要的各种工具及防护用品(扳手、脱钩器、拉绳、安全带、安全帽等)。

2、清理主、副井口10米范围内的杂物,并拉上警戒线。

3、检查螺纹连接件和锁紧件是否齐全、牢固。

制动钢丝绳和缓冲钢丝绳的磨损量是否超过规定要求,驱动弹簧是否完好。

4、组织相关人员贯彻学习本措施,熟悉试验过程及相关情况。

5、检查提升绞车及信号,确保提升绞车的工作制动、安全制动灵活、平稳、准确,各电器元件、界限无异常现象,绞车信号系统完好,联络信号准确而可靠,铃声响亮,防过卷装置灵敏可靠。

6、对井架进行检查,确保井架连接完好,螺丝无松动。

7、检查主、副绳,确保完好,无断股、断丝、扭曲现象。

8、对罐笼进行细致的检查:检查罐笼、主体板架连接是否牢固;确保罐笼与钢丝绳的链接组建齐全,无变形、裂缝。

副井罐笼防坠器试验安全技术措施(正式)

副井罐笼防坠器试验安全技术措施(正式)

编订:__________________单位:__________________时间:__________________副井罐笼防坠器试验安全技术措施(正式) Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-5419-58 副井罐笼防坠器试验安全技术措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。

下载后就可自由编辑。

根据《煤矿安全规程》及公司的相关规定和要求,每6个月要进行一次罐笼防坠器不脱钩试验,每年要进行一次罐笼防坠器脱钩试验,以保证罐笼防坠器动作灵敏可靠,确保副井罐笼安全运行。

为此,特制定本措施。

一、试验组织安排:试验日期: 20xx年5月8日试验单位:机电部试验地点:副井口施工负责人:机电队队长王东刚现场负责人:机电队副队长鲁文杰二、试验负责人:王浩三、试验前的准备:1、每次试验前需提前向调度会申报,把试验时间申报清楚。

2、试验前,试验负责人必须向参与试验的人员交待清楚试验任务,并明确分工,任何人不准擅自操作。

3、试验时,所有参加人员必须听从试验负责人统一指挥。

4、不脱钩试验时,提前准备好插接合格的钢丝绳头及绳卡。

脱钩试验时,提前准备好插接合格的钢丝绳头、绳卡和封闭井口11#工字钢、道木、荆笆等。

5、提前准备好两套合格保险带以及使用所需的工具等。

五、试验实施步骤:1、试验负责人与调度室联系清楚后,方可进行。

2、不脱钩试验时:先把罐笼调到上井口平罐位置,再用钢丝绳头把罐笼固定到井口横梁上(对角固定)。

防坠器脱钩试验安全技术措施(2021版)

防坠器脱钩试验安全技术措施(2021版)

( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改防坠器脱钩试验安全技术措施(2021版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes防坠器脱钩试验安全技术措施(2021版)时间:2012年3月21日上午8:30地点:副井负责人:赵留朝参加人员:尚炳勋、王建团、郭端阳、当班轿车司机试验目的:根据《煤矿安全规程》第四百一十三条新安装或大修后的防器,必须进行脱钩试验,合格后方可使用。

对使用中的立井罐笼防坠器,应每6个月进行1次不脱钩试验,每年进行1次脱钩试验。

目前我矿绞车为淘汰设备,为确保绞车未更换期间的安全运行,我矿制定《车运行安全技术措施》中要求每个月做一次防坠器脱钩试验,制定此措施以确保防坠器脱钩试验的安全进行。

一、试验前准备:1、准备合格的安全带、安全绳、安全帽。

2、准备脱钩试验所用的脱钩器、麻绳50米。

3、准备试验所用的扳手。

4、长2.5米直径大于300mm的圆木两根。

5、准备0.5T沙土用尼龙袋装好。

二、试验过程:1、先将罐笼提至离托罐闸上1米高度,在托罐闸上横担两根圆木。

2、将罐笼停放在圆木上,拆开楔形连接装置同罐笼的连接的插销,在楔形连接装置与罐笼之间安装脱钩器,在脱钩器的绳环上绑上麻绳。

3、开动绞车将罐笼提升到距离圆木1.5米的高度。

4、在罐道绳上用粉笔做标记。

5、待各项试验准备工作做好后,由负责人通知拉脱钩器的电工,将脱钩器拉脱使罐笼自由下落。

注意在拉脱钩器之前所有人员必须撤至井口房以外的地方,待罐笼已经脱钩,且其抓铺器可靠的插入罐道不致重新下滑时方可靠近井口,测量下滑距离或进行其它工作。

防坠器脱钩试验的安全措施(正式)

防坠器脱钩试验的安全措施(正式)

编订:__________________单位:__________________时间:__________________防坠器脱钩试验的安全措施(正式)Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-1158-69 防坠器脱钩试验的安全措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。

下载后就可自由编辑。

一、概况防坠器是立井罐笼提升系统中的一种重要安全装置。

在提升过程中,由于异常原因,提升钢丝绳断绳或连接装置断裂,它能自动抓住制动钢丝绳,使罐笼平稳停住,不致于坠入井底,从而保证人员的安全及避免提升设备损坏。

我矿副立井提升设备为单层单车单绳提升罐笼,型号为: GLS1/6/1/1,防坠器在罐笼两侧对称布置,型号为:BF-111,专用作制动钢丝绳,两根制动绳直径均为 26 毫米。

根据《煤矿安全规程》第 383 条、第 413 条规定,使用过程中的立井罐笼防坠器,应每 6 个月进行一次不脱钩试验,每年进行一次脱钩试验,为确保脱钩试验安全进行,特编制如下安全措施:二、试验组织机构及时间安排时地间:副立井负责人:×××参加人员:×××、×××、×××、×××及当班绞车司机。

三、试验前准备1、准备试验中需用的物件用具、材料等并仔细检查。

关于副井罐笼做防坠器脱钩试验

关于副井罐笼做防坠器脱钩试验

关于副井罐笼做防坠器脱钩试验的安全技术措施根据煤矿安全规程第四百一十三条规定,对使用中的立井罐笼防坠器每隔6个月做一次不脱钩试验,每隔一年做一次脱钩试验,结合我公司情况、集团公司新规定及上一次做试验日期,定于2009年10月15日对副井罐笼做脱钩试验,为了保证此项工作顺利进行,特制定以下安全技术措施:1、施工时间:2009年10月15日八点班2、施工地点:副井口3、施工单位:机电运输队4、施工任务:南码罐笼防坠器脱钩试验北码罐笼防坠器脱钩试验5、施工负责人:王建国6、措施编制人:王同安7、技术措施:1、防坠器试验试验前准备1 、检查缓冲器及其底座的安装固定情况。

2 、制动钢丝绳进入缓冲器前不得有卡绳现象。

3 、检查导向套和契盒是否保持同心。

4 、检查抓捕器的所有零部件是否完整齐全,平板轴承各转动与滑动的地方是否有杂物影响工作。

5 、当罐笼停在井口水平位置时,检查拉紧装置与罐笼导向套是否同心,制动绳的固定情况及拉紧程度。

2、试验程序1 、检查性试验将2根2m长,11#工字钢横放在井口第一道罐道梁上,两根工字钢摆放齐全,间距适当。

下放罐笼,使罐笼平稳落在工字钢上,然后放松提升钢丝绳。

在弹簧拉力的作用下,抓捕器的楔子紧靠在制动器上,此时测量楔子的露出长度与拉簧长度及弹簧的行程,并做好记录。

其行程不得超过其最大行程的2/3,然后拉紧提升钢丝绳提起罐笼,再测量弹簧长度及楔子露出长度,检查同一楔子露出长度是否符合+5mm的要求,弹簧长度是否符合设计工作拉力的要求。

2 、空载脱钩试验将罐笼放在支撑工字钢上,取出防坠器中间销轴,向上提升罐笼300mm后,测量弹簧、楔子露出长度并记录。

标记罐笼与井架、罐笼与制动绳相对位置,松动主提升绳,防坠器动作,将罐笼制动在制动绳上,测量楔子长度、弹簧长度、罐笼与井架、罐笼与制动绳的位置变化,并做记录。

提升主绳,穿入销轴,将罐笼落到井口平台。

③、推入1t矿车(满矸)至罐笼内,取下中间销轴,提升300mm。

副立井罐笼防坠器不脱钩试验

副立井罐笼防坠器不脱钩试验

副立井罐笼防坠器不脱钩试验安全技术措施我矿副立井使用的罐笼型号:GLS1/6/1/1,防坠器型号:BF-122防坠器。

根据《煤矿安全规程》第413条相关规定:对使用中的立井罐笼防坠器,应每6个月进行1次不脱钩试验,合格后方可以使用,并要求防坠器的各个连接和传动部分必须经常处于灵活状态,动作灵敏可靠。

根据我矿安全生产的需要,定于2020年3月25日在副立井做罐笼防坠器不脱钩试验。

一、防坠器技术特征抓捕器类型:滚动摩擦楔形缓冲器形式:螺旋缓冲型锲子最大行程/mm:140缓冲绳总制动力/kN:300最大计算制动力/kN:345二、试验前准备工作及注意事项1、试验工作应在地面井口出车处进行,井口上需架设坚固可靠的钢梁,并在其上铺设枕木;2、检查缓冲器及其底座的安装固定情况;3、缓冲钢丝绳进入缓冲器之前,不得有卡绳现象,不应受到阻碍;4、检查抓捕器在罐笼上安装的正确性,导向套和抓捕器是否同心;5、检查抓捕器的所有零部件是否齐全完整,在各转动滑动的地方是否落有杂物影响动作;6、当罐笼停在下部水平时,检查拉紧装置与罐笼导向套是否同心及制动绳的固定情况及拉紧程度;7、登高人员必须系好安全带,工具用绳子系好,系好在手腕上,以防落下伤人;8、现场负责人要把当班的工作任务及安全事项交待清楚,工作落实到人,做到每人都明确自己的职责;9、参加此项工作的人员在工作前不准喝酒,必须精神集中,否则不得参加此项工作。

三、检查性试验将罐笼停放在上井口罐笼封闭物上,放松提升钢丝绳,在拉簧拉力的作用下抓捕器的楔子紧靠在制动绳上,测量楔子的露出长度和拉簧长度,弹簧的行程不得超过最大行程的三分之二,然后拉紧提升绳,提起罐笼,再测量弹簧长度及楔子露出长度。

检查楔子露出长度是否符合±5.0mm的要求,弹簧长度是否符合设计中工作拉力的要求。

检查性试验用空载罐笼或重载罐笼均可,每罐笼的检查性试验不应少于三次,各部位机构动作灵活可靠后再作下一步的试验。

防坠器试验规程和试验报告

防坠器试验规程和试验报告

.......煤业有限公司付立井罐笼防坠器试验规程一、试验所需仪器和用具1、脱钩器和配套连接装置 1套2、脱钩绳(长:15m、直径:20mm) 1根3、钢卷尺 1把4、粉笔 1根5、棕绳或麻绳(长:15m、直径:≥20mm) 1根6、安全带 2根7、管钳、活动扳手、手锤、手钳等工具 1套8、缓冲材料若干9、配重(砂袋或矿车,每人按70kg计算)10、井口担罐用钢梁和木头(钢梁规格:≥11#矿工钢,两端长度应伸出井口各1米,木头直径:≥300mm槐木)二、参加试验人员为了保证试验工作安全、真实、有效的进行,所有参加试验人员应根据分工各尽其责,听从试验现场总指挥统一指挥。

在完成总指挥分配的工作后在表格中签名以示对所做工作负责。

三、安全措施及注意事项1、现场进行罐笼防坠器的脱钩试验有一定的危险性,因此试验一定要有专人指挥,各相关人员要有明确的分工,受指挥人员统一指挥。

2、由于罐笼防坠器的脱钩试验是在井口进行的,试验前应在井口处架设坚固可靠的钢梁,并在井口铺设枕木和装有木屑的草袋;钢梁应有足够的强度,必须能够承受载重罐笼由1m高度落下时所产生的冲击力。

3、罐笼顶部不准放置销轴、螺母、螺栓、工具等,以免在脱钩试验时由于罐笼产生震动,使其坠入井内,砸坏井筒里的电缆、水管等设备。

4、试验期间井底严禁有人,并设专人把守;绞车提升或下放速度≤0.5m/s。

5、井口、井架及罐笼上的作业人员必须配备安全带,穿防滑鞋,所有参加试验人员必须戴好安全帽。

6、在进行脱钩试验前用棕绳或麻绳将主提升绳栓接牢靠,以免提升钢丝绳从天轮上滑脱。

四、罐笼防坠器的试验方法1、试验前的准备工作1.1 试验工作在地面井口出车平台处进行,井口处必须架设坚固可靠的钢梁,并在钢梁上铺设枕木和装有木屑的编织袋。

1.2 检查抓捕器在罐笼上的安装正确性,导向套和抓捕器楔盒是否同心,各转动和滑动部件是否灵活。

抓捕机构的连板、销轴、拨爪楔子等重要零部件是否有永久变形。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

( 安全技术 )
单位:_________________________
姓名:_________________________
日期:_________________________
精品文档 / Word文档 / 文字可改
主、副立井防坠器脱钩试验(标
准版)
Technical safety means that the pursuit of technology should also include ensuring that people
make mistakes
主、副立井防坠器脱钩试验(标准版)
根据《煤矿安全规程》第四百一十三条“对使用中的立井防坠器,应每6个月进行一次不脱钩试验,每年进行一次脱钩试验。

”的规定要求,结合我矿防坠器的实际使用情况,我矿决定进行主、副立井罐笼防坠器的脱钩试验。

为保证职工生命财产安全,确保试验安全顺利进行,特制订本安全技术措施。

一、试验施工地点:主、副立井井口
试验负责人:韩仁建赵胜利
试验施工时间:2011年12月1日时分至时分
技术负责人:张峰
安全负责人:张文良
试验人员:侯超许秦应丽张奎李永辉河南省煤炭科学研究院安
全装备中心人员
二、实验前的准备
1、准备好试验所需要的各种工具及防护用品(扳手、脱钩器、拉绳、安全带、安全帽等)。

2、清理主、副井口10米范围内的杂物,并拉上警戒线。

3、检查螺纹连接件和锁紧件是否齐全、牢固。

制动钢丝绳和缓冲钢丝绳的磨损量是否超过规定要求,驱动弹簧是否完好。

4、组织相关人员贯彻学习本措施,熟悉试验过程及相关情况。

5、检查提升绞车及信号,确保提升绞车的工作制动、安全制动灵活、平稳、准确,各电器元件、界限无异常现象,绞车信号系统完好,联络信号准确而可靠,铃声响亮,防过卷装置灵敏可靠。

6、对井架进行检查,确保井架连接完好,螺丝无松动。

7、检查主、副绳,确保完好,无断股、断丝、扭曲现象。

8、对罐笼进行细致的检查:检查罐笼、主体板架连接是否牢固;确保罐笼与钢丝绳的链接组建齐全,无变形、裂缝。

9、通知调度室和安检科,安排安检员现场监督。

并做好记录。

三、安全技术措施:
(1)空载脱钩试验
1、开动绞车,缓缓升起罐笼提升到离井口平台400mm左右搬下滚杠,将枕木均匀敷设在滚杠上,并用铁丝绑扎牢靠,防止罐笼在自由下落时直接与滚杠撞击,损坏罐笼。

然后将罐笼放置在敷设好枕木的滚杠上。

2、检查防坠器的销子、轴承等零部件,确保防坠器各部位灵活可靠。

3、工作人员系好安全带上至罐笼顶部,摘下楔绳装置连接轴,装上准备好的脱钩器,系好拉绳,并连接牢固。

4、罐笼上人员下来罐笼后,将罐笼上提,使其距枕木1.5m,然后紧贴罐耳上部坐上标记,此点记为A点。

5、在一切准备工作做好以后,所有人员离开井口站在警戒线以外,井底信号工保持警戒(警戒线设在离井花外10米)。

6、利用人力拉开脱钩器,使罐笼自由滑落,然后将罐笼停止位置记作B点,并量取A、B两点之间的距离,并做好记录。

(空载脱
钩试验后,应对井架、缓冲绳、罐道、制动绳、悬挂装置、传动机构,驱动弹簧、连接装置及制动绳张紧装置等进行检查和恢复。

)(2)重载脱钩试验
1、将罐笼提升到井口,将一辆矸石车推进罐笼内。

2、开动绞车,缓缓升起罐笼提升到离井口平台400mm左右搬下滚杠,将枕木均匀敷设在滚杠上,并用铁丝绑扎牢靠,防止罐笼在自由下落时直接与滚杠撞击,损坏罐笼。

然后将罐笼放置在敷设好枕木的滚杠上。

3、检查防坠器的销子、轴承等零部件,防坠器各部位灵活可靠后方可试验。

4、工作人员系好安全带上至罐笼顶部,摘下楔绳装置连接轴,装上准备好的脱钩器,系好拉绳,并连接牢固。

5、罐笼上人员下来罐笼后,将罐笼上提,使其距枕木1.5m,然后紧贴罐耳上部坐上标记,此点记为A点。

6、在一切准备工作做好以后,所有人员离开井口站在警戒线以外,井底信号工保持警戒(警戒线设在离井花外10米)。

7、利用人力拉开脱钩器,使罐笼自由滑落,然后将罐笼停止位置记作B点,并量取A、B两点之间的距离,并做好记录。

(3)对试验数据进行整理,检查符合标准>标准的防坠器方可继续使用,并将记录填写在副井绞车设备技术档案内。

四、安全注意事项:
1、参加防坠器试验的人员必须服从统一指挥,安全负责人对全部工作中的安全负责,在整个工作中有权随时停止试验工作,前提是工作中存在的安全隐患。

2、机一队做好提升系统的检查工作,确保其完好无误。

3、试验过程中,确保罐笼内及罐笼顶部和天轮处无杂物,严防在试验过程中一些物件下坠,砸坏电缆、井筒或砸伤人员等。

4、参加实验的人员必须带安全帽,且安全帽必须完好,可靠。

5、高空作业时必须系安全带,且安全带必须完好,可靠。

6、试验期间,在井口及井下处设置警戒,并派专人把守,严禁闲杂人员穿行及逗留试验区域。

7、试验结束后,要及时撤除警戒,并通知相关人员。

必须对罐
笼、防坠器、导向套的各部位进行一次全面检查,检查内容与试验前检查内容相同。

8、其他未尽事项严格按照煤矿《安全规程》执行。

编制人:张峰
施工单位:机一队
时间:2011年12月1日
云博创意设计
MzYunBo Creative Design Co., Ltd.。
