第一章总体概述1.1标书综合说明1、我公司非常荣幸能参与《xxx市xxx水厂二期扩建工程(常用设备)》的投标工作.我们诚恳地表示:我公司完全接受本工程招标文件提出的有关质量、进度、安全、文明施工的各项要求,并落实各项方案和措施,与本工程建设、设计、监理等相关单位一起共同建设好该工程。

2、我们通过认真学习和研究了《xxx市xxx水厂二期扩建工程(常用设备)》招标文件、有关设计图纸资料,在分析了各种影响施工的因素和本工程承包的特点、难点后,我们有充分的信心,保证以高质量、如期完成本工程招标文件规定的工程范围内的任务.3、一旦我公司中标,一定全力以赴,做好施工前期准备和施工现场总体规划布置。

建立完善的管理组织机构,落实严格的责任制,实施项目管理,通过对劳动力、设备、材料、资金、技术、方法和信息的优化处置,实现工期、质量及社会信誉的预期目标.4、我们完全接受招标文件提出的质量和技术要求,并按招标文件规定的质量标准和xxx市有关质量规定进行。

确保本工程质量达到合格工程。

我们将本着质量控制标准高于验收标准的原则精心施工.精心管理,并服从监理工程师的各项具体要求。

在本工程的施工中实行质量目标管理体系,质量职责层层分解落实到人.5、我公司将严格按照国家和xxx市市有关安装工程施工现场标准化管理规定组织施工和现场文明施工。

6、我公司各类施工机械装备齐全,有适合于本工程施工的各类型机械,完全能满足和确保本工程施工进度和质量要求。

7、若我公司中标承建本工程,将尽早创造条件开工,在施工过程中,采用流水作业法,尽可能地缩短工期,确保工期在招标文件要求提前完成。

1。

2技术标编制说明1、在认真、全面地阅读本工程招标文件、有关设计图纸基础上,深刻领会和贯彻设计意图及对投标施工组织设计的要求,针对本工程的特点结合我公司在同类型工程施工技术的优势和施工经验,我们本着实事求是、“科学技术是第一生产力”的科学态度,编写本工程技术投标书。

水厂(投标文件-技术标)施工组织设计(精华版)260页

水厂(投标文件-技术标)施工组织设计(精华版)260页

目录第一章工程概况简述 (4)1.1 工程概况 (4)1.2 甲方对材料设备的要求 (7)第二章工程特点、难点与项目管理重点 (41)2.1工程特点、难点分析 (41)2.2 项目管理重点 (42)2.3 施工部署 (44)第三章施工组织机构与管理人员配置 (51)3.1组织管理机构 (51)3.2 项目管理措施 (55)3.3、生产及质量、安全、文明施工指挥系统 (58)第四章施工技术方案 (64)4.1 室外工艺管道基础井座土建工程 (64)4.2 管道工程 (86)4.3 工艺安装工程 (96)4.4 高低压配电工程 (133)4.5 自动化控制系统工程 (143)4.6 机电系统调试方案 (154)4.7 大体积砼处理方案 (184)4.8 线形控制方案措施 (186)4.9 工程特点、难点分析及合理化建议 (189)第五章施工进度计划和各阶段的保证措施 (191)5.1 进度计划编制说明 (191)5.2 施工进度横道图和网络图 (191)5.3 各阶段进度保证措施 (195)5.4 工期承诺 (197)第六章机械设备、劳动力投入计划 (198)6.1.投入本招标工程的主要施工机械设备表 (198)6.2机械投入保证措施 (199)6.3.劳动力安排计划表 (201)6.4 劳动力保证措施 (202)6.5资金使用计划 (203)6.6资金保证措施 (203)6.7材料供应保证措施 (204)6.8施工用电计划 (206)6.9施工用水计划 (208)第七章施工总平面布置和临时设施布置 (211)7.1 施工总平面布置 (211)7.2 临时设施布置 (213)第八章安全、文明施工环保措施 (218)8.1 安全防护制度 (218)8.2 设备吊装安全方案 (223)8.3 文明施工及环境保护措施 (231)8.3安全应急措施、救援程序 (237)8.4 交通疏导方案 (241)8.5 安全文明施工承诺 (242)第九章工程质量保证措施 (243)9.1 工程质量保证 (243)9.2 各专业的质量保证措施 (249)9.3 成品保护措施 (253)9.4 夏、冬、雨季及施夜间工措施 (253)9.5 交工验收和工程保修 (257)9.6 工程质量承诺 (258)第十章新技术的应用 (259)10.1新技术应用 (259)10.2 新技术可能产生的风险 (259)10.3 新技术应用违约责任承诺 (260)第一章工程概况简述1.1 工程概况1、工程名称:阳江市第二水厂(第二标段)施工2、工程地址:本项目位于阳茂高速公路以南、漠阳江东干流以东。

二次供水参考技术标

二次供水参考技术标
4)根据招标文件中对于工程的施工质量的较高要求, 因此在本工程技术标中, 将重点 阐述有关保证工程质量的保证体系和具体措施。并且将在绝对保证本工程施工质量的前提 下选择最优施工方案加快施工速度,同时加强现场施工管理,合理组织部署施工,积极配 合业主、监理对本工程的施工过程中的检查验收工作,加强原材料的质量控制及各施工工 序的施工过程控制。同时考虑到本工程在居民小区内施工的特点,我公司根据以往经验制 定一套旧小区协调、配合方案。做到不损害居民财物、不与居民发生争执,以小区为我家 的原则来管理好施工。
1)在认真、全面地阅读本工程招标文件、有关设计图纸的基础上,深刻领会和贯彻设 计意图及对投标施工组织设计的要求,针对本工程的特点结合我公司多年的类似施工组织 设计的要求和施工实践,特别是借鉴由我公司以往在二次供水改造工程的施工经验,我们 本着实事求是、“科学技术是第一生产力”的科学态度,编写本工程技术投标书。
2.2 工程地域环境
本次招标工程项目比较分散,小区场地较小。
2.3 改造内容:
1)水管改造:拆除原给水管道,立管采用 Ф 63 PPR 给水管,进户支管采用 Ф 25 PPR 给水管道,热熔连接。
2)水表外移:在楼道适合装水表箱位置(大部分安装在休息平台)凿水表洞,安装水 表箱,把室内的水表外移至新装的水表箱内。
2)我公司职工绝大部分为本公司多年的老职工,稳定的施工队伍产生稳定的质量水 平。
3)项目部离公司总部较近,可以及时得到公司强大的技术、物资等方面的支持。
4)我们把能参与本工程建设作为我们公司提升品牌的平台,因此若有幸中标,承建 本项目,将把本项目放在突出地位,公司各生产技术部门高度重视,从生产要素的配置到 管理要素的落实,全力支持和督促项目部,保证本工程按质、如期完成。

水厂技术标

水厂技术标

全椒县华业自来厂工程施工组织设计安徽华丰建筑装饰有限公司日期:2008年6月25日第一章工程概况第一节工程概述1、华业水厂位于全椒县马厂镇马厂水库库区内,旁边就有专门通向库区的公路,无需建设进厂的施工专用道路,对施工运料、采够物质非常有利。

构造物的施工应遵循先深后浅的原则,尽量采用先进技术,缩短施工工期。

建筑物主要有:办公楼、送水泵房、加药间、配电间、围墙等均按常规工业民用建筑施工方法进行。

施工所需的施工房屋主要为生活办公用房、施工工厂和施工仓库等。

2、水文气象项目区地处亚热带北部,是季风盛行的湿润地区,属北亚热带湿润季风气候,阳光充足,气候温和,雨量适中,四季分明,雨热同季,易旱易涝,年平均温度14.8℃,最高温度42℃,最低温度-17℃,最大冻结深度0.5m;年均日照2198小时,无霜期220天,10℃以上积温4726℃,实测多年平均降雨量1020.2mm,蒸发量1344.2 mm。

由于受季风影响,降雨在时空分配上极不均匀,水旱灾害频繁发生。

6、交通情况该工程位于马厂镇的马厂水库内,交通便利。

第二章施工规划总说明第一节编制依据1、招标文件、设计图纸、有关技术条款。

2、技术要求参照:《建设部建设工程验收规程》、《建筑工程质量检验评定标准》GBJ301-88;《砌体工程施工及验收规范》GB50203-98;《电气装置安装工程施工及验收规范》;《建筑施工安全检查标准》JGJ59-99等施工规范及条款。

3、现场勘察资料。

第二节编制指导思想1、本着以“质量求生存,以管理求效益,信誉求发展”的战略目标。

2、顾客至上:必须保证业主对工程工期、质量及安全生产、文明施工、环境保护等最理想的需求目标。

3、精心组织:利用工作面集中、无干扰,交通便利,三幢单元工程可同时施工及先后工序可交叉施工等有利条件,精心组建善经营、懂管理的项目经理部,选择长期从事类似工程施工专业性队伍,配备精良的施工机械,采用先进施工技术、科学的施工方案。

上海二次供水设施改造项目技术标

上海二次供水设施改造项目技术标

上海二次供水设施改造项目技术标1.1 编制综合说明第一感谢建设方的信任,使我单位有机会参加“******”的投标。

1)在认真、全面地阅读本工程招标文件、有关设计图纸的基础上,深刻领会和贯彻设计意图及对投标施工组织设计的要求,针对本工程的特点结合我公司多年的类似施工组织设计的要求和施工实践,专门是借鉴由我公司以往在二次供水改造工程的施工体会,我们本着实事求是、“科学技术是第一生产力”的科学态度,编写本工程技术投标书。

2)本工程技术标书的编制范畴为“******”即施工图上全部内容的施工方案及对工期、质量、安全、文明施工的总和谐、治理措施。

3)本技术标书仅为一份初步的投标文件,若我公司有幸中标,将在本标书的基础上按照补充资料进一步完善施工方案,补充细化各分部分项工程施工中的细节问题,形成一份具有技术先进性、内容全面性、科学合理性、经济适用性、操作简易性的施工组织设计,同时在施工全过程中同意业主及现场监理工程师的指导和审查。

4)依照招标文件中关于工程的施工质量的较高要求,因此在本工程技术标中,将重点阐述有关保证工程质量的保证体系和具体措施。

同时将在绝对保证本工程施工质量的前提下选择最优施工方案加快施工速度,同时加强现场施工治理,合理组织部署施工,积极配合业主、监理对本工程的施工过程中的检查验收工作,加强原材料的质量操纵及各施工工序的施工过程操纵。

同时考虑到本工程在居民小区内施工的特点,我公司依照以往体会制定一套旧小区和谐、配合方案。

做到不损害居民财物、不与居民发生争吵,以小区为我家的原则来治理好施工。

1.2 编制范畴本次招标工程范畴内容:本工程施工招标图纸及工程量清单所包含的施工、竣工、保修等个时期所有工作内容。

1.3 编制依据1)本工程招标文件及有关图纸设计2)技术标准及规范:设计施工图中的设计说明、设计说明中明确采纳的国家、部颁、上海的施工技术(验收)规程、规范《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002《建筑工程施工质量验收统一标准》GB50300-2001《建筑电气工程施工质量验收规范》GB50303-002《建筑机械使用安全技术规程》JGJ33-2001《施工现场临时用电安全技术规范》。

EPC项目-污水处理厂改扩建总承包项目-技术标(实施计划方案、实施技术方案、实施管理组织方案)

EPC项目-污水处理厂改扩建总承包项目-技术标(实施计划方案、实施技术方案、实施管理组织方案)

EPC项目-污水处理厂改扩建总承包项目-技术标(实施计划方案、实施技术方案、实施管理组织方案)目录承包人实施计划方案 (8)(一)项目概况 (8)1、项目概况 (8)2、招标范围 (8)3、质量标准 (8)(二)总体实施方案 (9)1、项目目标 (9)2、总承包服务目标 (10)3、项目实施组织形式 (11)(三)项目实施要点 (15)1、勘察实施要点 (15)2、设计实施要点 (17)3、采购实施要点 (18)4、施工实施要点 (21)5、试运行实施要点 (90)(四)项目管理要点 (97)1、合同管理要点 (97)2、资源管理要点 (99)3、质量控制要点 (102)4、进度控制要点 (111)5、费用估算及控制要点 (115)6、安全管理要点 (116)7、职业健康管理要点 (122)8、环境管理要点 (126)9、沟通和协调管理要点 (134)10、财务管理要点 (138)11、风险管理要点 (140)12、文件及信息管理要点 (144)13、报告制度 (149)(五)竣工验收要点 (151)1、竣工验收的计划 (151)2、竣工验收的承诺 (152)3、竣工验收的组织 (152)(六)项目移交要点 (153)1、工程移交 (153)2、职责 (154)3、移交程序 (154)4、资料移交 (156)4 质量保修书 (157)(七)调试、试运行及培训要点 (157)1、调试、运行、人员培训、技术服务方案 (157)2、组织设计及运营组织方案 (172)3、培训计划 (188)承包人实施技术方案 (196)第一章施工组织设计编制说明 (196)1.1 编制原则 (196)1.2 编制依据 (196)1.3 招标范围 (196)1.4 组织施工的原则及要求 (197)1.5 执行的施工规范 (197)1.6 执行的施工技术操作规程 (198)第二章工程概况及简要说明 (198)2.1 一般情况 (199)2.2 建筑设计要求 (199)2.3 结构设计要求 (200)第三章工程管理目标及施工部署 (201)3.1 原则要求 (201)3.2 控制目标 (201)3.3 施工部署 (202)第四章施工管理组织体系 (202)4.1项目管理机构设置及职责划分 (203)4.2.职责划分 (203)4.3 主要管理人员简历及证书复印件 (207)第五章资源需求计划 (208)5.1 劳动力需求计划 (208)5.2 主要材料需求计划 (208)5.3 主要施工机械设备需求计划 (209)第六章施工准备及现场总平面布置 (210)6.1 技术准备 (210)6.2 生产准备 (210)6.3 平面布置原则 (211)6.4施工用电、用水计划: (212)6.5 施工总平面布置 (214)第七章施工总进度控制计划及工期保证措施 (216)7.1 工期控制原则 (216)7.2 施工总进度控制计划 (217)7.3 工期保证措施 (217)第八章主要分部项施工方法及措施 (218)8.1 工程施工测量 (218)8.2 土方开挖及降排水施工 (220)8.3 基础验收及土方回填 (221)8.4 基础工程 (222)8.5 主体结构工程施工 (223)8.6 钢筋工程 (227)8.7 砼工程 (232)8.8 砌砖工程 (238)8.9 脚手架施工方法 (240)8.10 屋面工程 (241)8.11 防水层施工 (242)8.12 门窗工程 (245)8.13 楼地面施工方法 (248)8.14 装饰工程 (250)8.15 垂直运输 (254)第九章安装工程施工方法 (255)9.1 管道专业的施工要点 (255)9.2 管道专业施工方法 (255)9.3 电气专业的施工特点 (257)9.4 电气专业的施工方法 (258)第十章质量保证措施及质量保证体系 (260)10.1 质量保证组织体系 (260)10.2 技术管理 (263)10.3 施工准备进程阶段的质量管理 (264)10.4 施工过程阶段的质量管理 (265)10.5 竣工交付使用过程阶段质量管理 (265)10.6 保证施工的配合管理措施 (266)10.7 材料管理 (266)10.8 计量管理 (268)第十一章安全保证措施 (268)11.1 组织措施 (268)11.2 安全生产部署 (269)11.3 施工机械(具)安全施工措施及有关规定 (270)11.4 施工用电安全措施及有关规定 (272)11.5 外架子的安全技术 (273)10.6 施工现场治安保卫措施 (275)第十二章特殊季节施工措施 (275)12.1 冬季施工 (275)12.2 雨季施工措施 (276)12.3 夜间施工技术 (276)第十三章施工现场综合管理措施 (277)13.1 组织落实 (277)13.2 施工现场文明卫生措施 (277)13.4 防止大气污染 (278)第十四章降低成本措施 (278)14.1 材料节约措施 (278)第十五章环境控制 (279)15.1粉尘污染控制方案 (280)15.2噪声污染控制方案 (280)15.3水土流失及其控制方案 (280)15.4其它环境污染控制措施 (281)附表一:拟投入本标段的主要施工设备表 (282)附表二:拟配备本标段的试验和检测仪器设备表 (284)附表三:劳动力计划表 (285)附表四:计划开、竣工日期和施工进度网络图 (286)附表五:施工总平面图 (287)附表六:临时用地表 (289)承包人实施管理组织方案 (290)1、总承包管理总体概述 (290)1.1总承包管理概述 (290)1.2 工程概况 (290)2、总承包管理与服务目标 (291)2.1总承包管理目标 (291)2.2 总承包服务目标 (292)3、总承包管理原则 (294)3.1 “公正”原则 (294)3.2“科学”原则 (294)3.3“统一”原则 (295)3.4“控制”原则 (295)3.5“协调”原则 (295)4、总承包管理模式 (296)5、总承包管理服务架构 (297)5.1 总承包管理服务组织机构 (297)5.2 组织机构岗位设置 (297)5.3 总承包管理制度 (303)6、总包与业主、监理、设计、政府部门的配合 (308)6.1 协调好与业主的关系 (308)6.2协调好与设计院的关系 (310)6.3协调好与监理单位的关系 (311)6.4与相关政府部门协调配合 (313)7、总承包管理方案 (314)7.1 总承包管理的方法 (314)7.2 工程总承包质量管理方案 (315)7.3 工程总承包进度管理方案 (330)7.4 工程总承包施工安全生产管理 (338)7.5 文明施工管理 (348)7.6 施工期间的环境保护方案 (353)7.7工程总承包造价管理实施方案 (359)7.8 工程总承包协调管理 (364)7.9 工程总承包总体服务方案 (368)7.10 工程总承包信息化管理 (375)7.11 工程总承包竣工验收管理 (391)承包人实施计划方案(一)项目概况1、项目概况项目名称:污水处理厂改扩建综合项目EPC总承包工程。

水厂投标文件 技术标

水厂投标文件 技术标

投标文件(技术标)投标内容:西安渭北污水处理与再生水回用项目主体工程劳务分包投标投标编号:投标人:陕西三秦伟业建筑劳务有限公司联系人:杜长春联系地址:西安市未央区凤城七路长和国际A座2101室二0一六年始十月十五日目录1、技术标总说明………………………2页2、施工方案…………………………… 2--10页1、材料及构件进场计划………………11-12页2、劳动力安排计划…………………… 12-13页5、本工程质量技术及保证措施………13-18页6、本工程安全生产技术组织措施……18-19页7、工程车文明施工技术组织措施……19-20页8、本工程工期技术措施………………21-23页9、近三年承建工程一览表………24页10、目前在建工程一览表……25页11、计划竣工日期和施工进度…………26页12、项目经理部人员配备情况…………27页13、项目经理简历表…………………… 28页14、技术人员简历表……………………29页15、后附部分管理人员证件复印件、简要进度计划及进度计划网络图技术标总说明西安渭北污水处理与再生水回用项目主体工程采用公开招标的方式,通过对技术标、商务标的综合评定,择优选定“信誉高、质量好、技术力量强、工期短、造价合理”的承包劳务单位。

我公司十分荣幸能够参加贵工程的投标活动,为此,我们表示诚挚的谢意,并对与贵方合作的广阔前景充满信心和希望。

我公司经过对施工图纸、招标文件的细致探讨和研究,分析了各种影响施工的不利因素和本工程的施工难点,并到现场进行勘探,根据招标文件中关于技术标的要求、相关国家规范及行业相关规定要求,我们编制了本技术标的呈贵方审阅。

施工方案一、现场布置总体方案:现场施工木工三个班组、混凝土二个班组、钢筋二个班组、外架一个班组,从剪力墙结构至框架结构到砖混结构以此进行施工.现场考虑塔吊两台,布置在(A:B:/(A: B:处,塔吊大臂长度设定为米,达到现场覆盖的80%,现场配备汽车吊一台、装载机、运输车辆协同作业。

自来水厂完整技术标

自来水厂完整技术标

目录第一部分、施工组织方案部分 (4)第一章、工程概况 (4)第一节编制依据 (4)第二节工程概况 (5)第二章、各分部分项工程的主要施工方案 (9)第一节、主要土建单元工程的施工方法 (9)第二节、自水厂设备安装施工工法 (45)第三章、施工机械设备、材料、劳动力供应计划 (58)第一节、工程投入主要物资情况 (58)第二节、工程投入主要机械和检测设备情况 (60)第三节、劳动力供应计划 (63)第四章、确保工程质量管理体系与措施 (65)第一节、质量保证体系 (65)第二节、施工质量技术措施 (72)第五章、确保安全生产、文明施工管理体系与措施 (75)第一节确保安全生产体系 (75)第二节、施工安全技术措施 (78)第三节、文明施工管理措施 (83)第四节、环境保护措施 (87)第六章、确保工程进度计划及组织措施 (89)第一节、总进度计划及保证措施 (89)第二节、各施工段具体划分 (92)第七章、工程施工的重点、难点和保证措施 (101)第一节、施工要点,难点 (101)第二节、关键部位施工方案及技术措施 (102)第八章、施工总平面图及临时用地表 (104)第九章、有必要说明的其他内容 (110)第一节、季节性施工措施 (110)第二节、施工配合管理及服务承诺措施 (112)第三节、十项新技术的内容及实施 (114)第二部分:资格审查资料 (115)一、授权委托书 (115)二、对招标文件条款的确认及响应 (117)三、资质证书材料 (118)1、企业法人营业执照 (118)2、资质等级证书 (121)3、安全生产许可证 (124)4、注册建造师 (126)注册建造师安全证 (127)四、项目管理机构配备情况 (129)(一)、项目管理机构配备情况 (129)(二)、承包工程设立的组织机构 (130)(三)、拟在本工程任职的主要人员履历表 (131)1、项目经理履历表 (131)建造师注册证书 (131)注册建造师安全证 (132)2、拟派技术负责人履历表 (133)3、质检人员履历表 ...................... 错误!未定义书签。

水厂安装专业技术标完整版

水厂安装专业技术标完整版

第一章总体概述1.1标书综合说明1、我公司非常荣幸能参与《xxx市xxx水厂二期扩建工程(常用设备)》的投标工作。

我们诚恳地表示:我公司完全接受本工程招标文件提出的有关质量、进度、安全、文明施工的各项要求,并落实各项方案和措施,与本工程建设、设计、监理等相关单位一起共同建设好该工程。

2、我们通过认真学习和研究了《xxx市xxx水厂二期扩建工程(常用设备)》招标文件、有关设计图纸资料,在分析了各种影响施工的因素和本工程承包的特点、难点后,我们有充分的信心,保证以高质量、如期完成本工程招标文件规定的工程范围内的任务。

3、一旦我公司中标,一定全力以赴,做好施工前期准备和施工现场总体规划布置。

建立完善的管理组织机构,落实严格的责任制,实施项目管理,通过对劳动力、设备、材料、资金、技术、方法和信息的优化处置,实现工期、质量及社会信誉的预期目标。

4、我们完全接受招标文件提出的质量和技术要求,并按招标文件规定的质量标准和xxx市有关质量规定进行。

确保本工程质量达到合格工程。

我们将本着质量控制标准高于验收标准的原则精心施工。

精心管理,并服从监理工程师的各项具体要求。

在本工程的施工中实行质量目标管理体系,质量职责层层分解落实到人。

5、我公司将严格按照国家和xxx市市有关安装工程施工现场标准化管理规定组织施工和现场文明施工。

6、我公司各类施工机械装备齐全,有适合于本工程施工的各类型机械,完全能满足和确保本工程施工进度和质量要求。

7、若我公司中标承建本工程,将尽早创造条件开工,在施工过程中,采用流水作业法,尽可能地缩短工期,确保工期在招标文件要求提前完成。

1.2技术标编制说明1、在认真、全面地阅读本工程招标文件、有关设计图纸基础上,深刻领会和贯彻设计意图及对投标施工组织设计的要求,针对本工程的特点结合我公司在同类型工程施工技术的优势和施工经验,我们本着实事求是、“科学技术是第一生产力”的科学态度,编写本工程技术投标书。

污水处理厂提标改造工程施工组织设计技术标

污水处理厂提标改造工程施工组织设计技术标

污水处理厂(一期)提标改造工程施工施工组织设计目录第一章、编制说明 (5)第一节、编制依据 (5)第二节、编制原则 (6)第二章、工程概况及目标 (8)第一节、工程概况 (8)第二节、工程目标 (9)第三章、施工总体部署 (10)第一节、施工管理组织 (10)第二节、施工部署 (18)第四章、主要施工方案与技术措施 (19)第一节、建(构)筑物施工 (19)第二节、设备安装 (80)第三节、管道工程 (98)第四节、电气工程 (113)第五节、自控安装 (122)第六节、调试及试运行 (127)第七节、道路工程 (130)第八节、厂区绿化 (139)第九节、拆除工程 (140)第十节、厂区电缆沟工程 (142)第十一节、重难点分析及应对措施 (144)第十二节、混凝土施工质量保证措施 (147)第十三节、绿色施工方案 (149)第五章、质量管理体系与措施 (159)第一节、质量管理体系及目标 (159)第二节、质量管理控制措施 (172)第三节、主要工序质量控制措施 (178)第六章、安全管理体系与措施 (181)第一节、安全管理目标 (181)第二节、安全管理体系 (181)第三节、安全保证措施 (184)第七章、文明施工、环境保护管理体系及施工现场扬尘治理措施187 第一节、文明施工管理目标 (187)第二节、文明施工管理保证措施 (187)第三节、环境保护管理 (190)第四节、施工现场扬尘治理措施 (194)第八章、施工总平面图布置 (195)第一节、布置原则与要求 (195)第二节、材料加工与堆场设置 (196)第三节、平面布置图 (196)第四节、现场维护措施 (196)第九章、施工总进度表与网络计划图 (198)第一节、工程进度计划 (198)第二节、计划投入工程施工的劳动力情况 (198)第十章、拟投入的主要施工机械计划 (202)第一节、主要施工机械设备配置 (202)第二节、施工机械设备保证措施 (203)第十一章、劳动力安排计划 (206)第一节、各专业工种的配置 (206)第二节、劳动力投入计划 (206)第三节、劳动力保证措施 (207)第十二章、工期保证措施 (209)第一节、工期目标 (209)第二节、工期保证措施 (209)第三节、关键工序的进度控制点设置 (209)第四节、违约责任承诺 (210)第十三章、拟投入的主要物资计划 (214)第一节、拟投入本工程的建筑材料的计划 (214)第二节、本工程的周转材料的计划及保证措施 (217)第十四章、施工现场配合措施 (219)第一节、与业主、监理、设计单位的配合措施 (219)第二节、与设备供货单位的配合措施 (219)第三节、与其他单位的配合措施 (220)第四节、安装各专业配合措施 (221)第十五章、现代化管理方法和新技术应用 (223)第一节、企业现代化管理 (223)第二节、“四新”技术应用 (223)第十六章、产品保护措施 (225)第一节、工程半成品及成品的保管和防护 (225)第二节、设备防护 (225)第三节、大型设备在搬运起吊过程中的保护措施 (226)第十七章、工程交付、服务及保修 (227)第一节、工程交付 (227)第二节、服务及保修 (227)附表一:拟投入本工程的主要施工设备表 (233)附表二:拟配备本工程的试验和检测仪器设备表 (234)附表三:劳动力计划表 (235)附表四:施工总进度表与网络计划图 (236)附表五:施工总平面图 (238)附表六:临时用地表 (240)第一章、编制说明第一节、编制依据1.某污水处理厂(一期)提标改造工程施工招标文件;2.某污水处理厂(一期)提标改造工程施工图纸及技术规定;3.现场踏勘所掌握的情况和资料;4.我公司现有的技术水平、施工管理水平和机械设备配备能力及以往所从事污水处理厂的施工经验;5.本工程施工所遵循的相关规范、规程和技术标准、图集;6.本企业质量保证手册、职业安全健康管理手册、环境管理手册和程序文件及有关管理制度;7.相关的劳动、材料、机械定额。

EPC项目-污水处理厂改扩建总承包项目-技术标(实施计划方案、实施技术方案、实施管理组织方案)

EPC项目-污水处理厂改扩建总承包项目-技术标(实施计划方案、实施技术方案、实施管理组织方案)

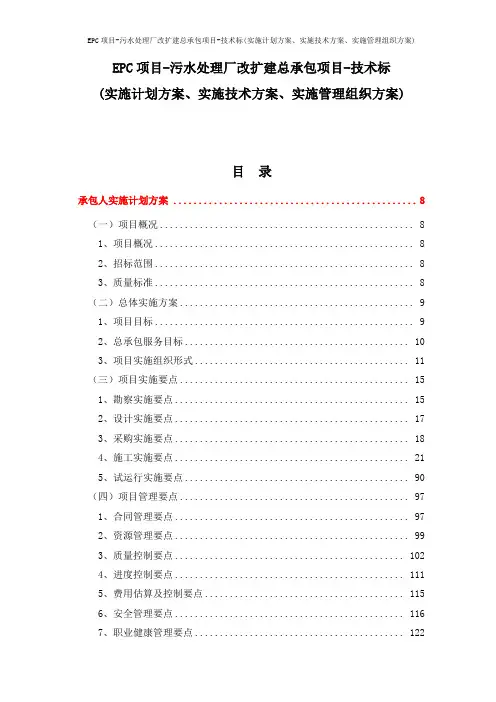

污水处理厂改扩建EPC总承包项目承包人实施计划方案实施技术方案管理组织方案编制单位:编制日期:年月日目录word文档可修改编辑承包人实施计划方案 (8)(一)项目概况 (8)1、项目概况 (8)2、招标范围 (8)3、质量标准 (8)(二)总体实施方案 (9)1、项目目标 (9)2、总承包服务目标 (10)3、项目实施组织形式 (11)(三)项目实施要点 (15)1、勘察实施要点 (15)2、设计实施要点 (17)3、采购实施要点 (18)4、施工实施要点 (21)5、试运行实施要点 (90)(四)项目管理要点 (97)1、合同管理要点 (97)2、资源管理要点 (99)3、质量控制要点 (102)4、进度控制要点 (111)5、费用估算及控制要点 (115)6、安全管理要点 (116)7、职业健康管理要点 (122)8、环境管理要点 (126)9、沟通和协调管理要点 (134)10、财务管理要点 (138)11、风险管理要点 (140)12、文件及信息管理要点 (144)(五)竣工验收要点 (151)1、竣工验收的计划 (151)2、竣工验收的承诺 (152)3、竣工验收的组织 (152)(六)项目移交要点 (153)1、工程移交 (153)2、职责 (154)3、移交程序 (154)4、资料移交 (156)4 质量保修书 (157)(七)调试、试运行及培训要点 (157)1、调试、运行、人员培训、技术服务方案 (157)2、组织设计及运营组织方案 (172)3、培训计划 (188)承包人实施技术方案 (196)第一章施工组织设计编制说明 (196)1.1 编制原则 (196)1.2 编制依据 (196)1.3 招标范围 (196)1.4 组织施工的原则及要求 (197)1.5 执行的施工规范 (197)1.6 执行的施工技术操作规程 (198)第二章工程概况及简要说明 (198)2.1 一般情况 (199)2.2 建筑设计要求 (199)2.3 结构设计要求 (200)第三章工程管理目标及施工部署 (201)3.1 原则要求 (201)3.3 施工部署 (202)第四章施工管理组织体系 (202)4.1项目管理机构设置及职责划分 (203)4.2.职责划分 (203)4.3 主要管理人员简历及证书复印件 (207)第五章资源需求计划 (208)5.1 劳动力需求计划 (208)5.2 主要材料需求计划 (208)5.3 主要施工机械设备需求计划 (209)第六章施工准备及现场总平面布置 (210)6.1 技术准备 (210)6.2 生产准备 (210)6.3 平面布置原则 (211)6.4施工用电、用水计划: (212)6.5 施工总平面布置 (214)第七章施工总进度控制计划及工期保证措施 (216)7.1 工期控制原则 (216)7.2 施工总进度控制计划 (217)7.3 工期保证措施 (217)第八章主要分部项施工方法及措施 (218)8.1 工程施工测量 (218)8.2 土方开挖及降排水施工 (220)8.3 基础验收及土方回填 (221)8.4 基础工程 (222)8.5 主体结构工程施工 (223)8.6 钢筋工程 (227)8.7 砼工程 (232)8.8 砌砖工程 (238)8.9 脚手架施工方法 (240)8.11 防水层施工 (242)8.12 门窗工程 (245)8.13 楼地面施工方法 (248)8.14 装饰工程 (250)8.15 垂直运输 (254)第九章安装工程施工方法 (255)9.1 管道专业的施工要点 (255)9.2 管道专业施工方法 (255)9.3 电气专业的施工特点 (257)9.4 电气专业的施工方法 (258)第十章质量保证措施及质量保证体系 (260)10.1 质量保证组织体系 (260)10.2 技术管理 (263)10.3 施工准备进程阶段的质量管理 (264)10.4 施工过程阶段的质量管理 (265)10.5 竣工交付使用过程阶段质量管理 (265)10.6 保证施工的配合管理措施 (266)10.7 材料管理 (266)10.8 计量管理 (268)第十一章安全保证措施 (268)11.1 组织措施 (268)11.2 安全生产部署 (269)11.3 施工机械(具)安全施工措施及有关规定 (270)11.4 施工用电安全措施及有关规定 (272)11.5 外架子的安全技术 (273)10.6 施工现场治安保卫措施 (275)第十二章特殊季节施工措施 (275)12.1 冬季施工 (275)12.2 雨季施工措施 (276)12.3 夜间施工技术 (276)第十三章施工现场综合管理措施 (277)13.1 组织落实 (277)13.2 施工现场文明卫生措施 (277)13.4 防止大气污染 (278)第十四章降低成本措施 (278)14.1 材料节约措施 (278)第十五章环境控制 (279)15.1粉尘污染控制方案 (280)15.2噪声污染控制方案 (280)15.3水土流失及其控制方案 (280)15.4其它环境污染控制措施 (281)附表一:拟投入本标段的主要施工设备表 (282)附表二:拟配备本标段的试验和检测仪器设备表 (284)附表三:劳动力计划表 (285)附表四:计划开、竣工日期和施工进度网络图 (286)附表五:施工总平面图 (287)附表六:临时用地表 (289)承包人实施管理组织方案 (290)1、总承包管理总体概述 (290)1.1总承包管理概述 (290)1.2 工程概况 (290)2、总承包管理与服务目标 (291)2.1总承包管理目标 (291)2.2 总承包服务目标 (292)3、总承包管理原则 (294)3.1 “公正”原则 (294)3.2“科学”原则 (294)3.3“统一”原则 (295)3.4“控制”原则 (295)3.5“协调”原则 (295)4、总承包管理模式 (296)5、总承包管理服务架构 (297)5.1 总承包管理服务组织机构 (297)5.2 组织机构岗位设置 (297)5.3 总承包管理制度 (303)6、总包与业主、监理、设计、政府部门的配合 (308)6.1 协调好与业主的关系 (308)6.2协调好与设计院的关系 (310)6.3协调好与监理单位的关系 (311)6.4与相关政府部门协调配合 (313)7、总承包管理方案 (314)7.1 总承包管理的方法 (314)7.2 工程总承包质量管理方案 (315)7.3 工程总承包进度管理方案 (330)7.4 工程总承包施工安全生产管理 (338)7.5 文明施工管理 (348)7.6 施工期间的环境保护方案 (353)7.7工程总承包造价管理实施方案 (359)7.8 工程总承包协调管理 (364)7.9 工程总承包总体服务方案 (368)7.10 工程总承包信息化管理 (375)7.11 工程总承包竣工验收管理 (391)承包人实施计划方案(一)项目概况1、项目概况项目名称:污水处理厂改扩建综合项目EPC总承包工程。

水利工程技术标

水利工程技术标

水利工程技术标
1. 技术标的目的和意义
- 保证水利工程的质量:通过明确技术要求,确保水利工程设计、施工和运行的标准化和规范化,从而提高工程质量。

- 保障水利工程安全:技术标中包含了对水利工程安全的要求,可以帮助防止事故和灾害的发生,确保工程的安全稳定运行。

- 规范水利工程管理:技术标可以作为工程管理的依据,统一
工程管理的标准和流程,提高项目的管理水平。

2. 技术标的内容
技术标的内容通常包括以下几个方面:
2.1 设计要求
- 对水利工程的设计原则、设计标准、设计参数和计算方法进
行规定。

- 确定水利工程各项设备的选型原则和技术要求。

2.2 施工要求
- 对水利工程施工过程中的各个环节进行规范,包括土方开挖、混凝土浇筑、钢筋安装等。

- 规定施工现场的安全要求和施工质量控制措施。

2.3 验收要求
- 对水利工程验收的程序、标准和方法进行规定,确保工程完
成后的质量和安全达到要求。

- 规定验收时需要提供的相关文件和资料。

2.4 运行要求
- 对水利工程的运行管理进行规定,包括设备维护、巡视检查、水文监测等。

- 规定水利工程运行过程中的安全管理要求。

3. 技术标的应用范围
技术标适用于各类水利工程项目,包括但不限于:水库、引水工程、水厂、排水工程、灌溉工程等。

4. 结论
水利工程技术标是保障水利工程质量和安全的重要依据,对项目的设计、施工、验收和运行等环节起到指导和规范作用。

合理应用技术标可以提高水利工程的管理水平,确保工程顺利完成并长期稳定运行。

XX水厂技术标

XX水厂技术标

四、投标文件技术部分(一)施工组织设计1编制依据及原则1.1编制依据1、XXXXXXXXXX工程施工图纸及设计交底。

2、XXXXXXXXXX岩土工程详细勘察报告书。

3、现行给排水工程施工技术规范、标准图集。

4、本企业ISO9002质量保证体系《质量手册》及各项质量保证程序文件。

1.2编制原则根据该工程的特点和工程量,结合现场施工条件和施工合同的要求,全面贯彻“优质、高效、安全、环保”的建设方针,充分考虑施工方案的合理性、可行性,以及施工方法的先进性,做到各分项工程施工全面履行合同条款,充分满足顾客要求,确保该工程各项目标顺利实现。

2 工程概况2.1工程简介及主要内容本项目规模为污水处理2.5万立方米/日,中水供给2.5万立方米/日,分二期建设;本期建设为污水处理1.25万立方米/日,中水供给1.25万立方米/日。

主要工程内容为土建、设备采购及安装、调试等。

包括粗格栅、提升泵池、细格栅、曝气沉砂池、生物池、二沉池、高效沉淀池、纤维转盘滤池、清水池、送水泵房及配电间、污泥脱水间、加氯加药间、鼓风机房、预处理系统除臭装置、污泥脱水间除臭装置、综合楼、门卫室。

2.2 环境特征及现场施工条件2.2.1地形、地貌XXXXXXXXXX位于安宁市太平镇妥乐村的南西侧,工程区地貌为侵蚀、剥蚀低中山斜坡、缓坡地貌场地位于缓坡地带,地势相对较缓,缓坡地带以耕地为主,地形坡度小于10°,一般多为3~5°,工程区征地范围地形相对缓,均为旱地、耕种地植。

工程区最高点位于北侧,标高约1895.2m,最低点为南部,标高约1885.4m,最大相对高差约9.8m。

2.2.2地质情况场地地基压缩层范围内主要由松散的耕植土、软塑~流塑状的淤泥、可塑~硬塑状的粉质粘土、密实状的粉土、强风化泥岩、中风化泥岩和中风化粉砂岩组成,场地属于不均匀地基。

2.2.3气候情况工程区属高原低纬北亚热带季风气候带,雨季主要受季风环流控制,具有明显季节性。

再生水厂配套管网三期工程技术标

再生水厂配套管网三期工程技术标

资料范本本资料为word版本,可以直接编辑和打印,感谢您的下载再生水厂配套管网三期工程技术标地点:__________________时间:__________________说明:本资料适用于约定双方经过谈判,协商而共同承认,共同遵守的责任与义务,仅供参考,文档可直接下载或修改,不需要的部分可直接删除,使用时请详细阅读内容工程编号:深圳市建设工程施工招标投标文件工程名称:横岗再生水厂配套管网三期工程投标文件内容:技术标部分日期: 2016 年 6 月 5 日目录TOC \o "1-3" \h \z \u HYPERLINK \l "_Toc454193484" 第一章项目班子成员配备情况及相关说明PAGEREF _Toc454193484 \h 1 HYPERLINK \l "_Toc454193485" 1.1 项目管理班子配备情况表 PAGEREF _Toc454193485 \h 1HYPERLINK \l "_Toc454193486" 第二章施工资源需求计划PAGEREF _Toc454193486 \h 2HYPERLINK \l "_Toc454193487" 2.1 主要周转材料需求计划表及相关说明PAGEREF _Toc454193487 \h 2HYPERLINK \l "_Toc454193488" 2.1.1 周转材料需求计划说明 PAGEREF _Toc454193488 \h 2HYPERLINK \l "_Toc454193489" 2.1.2 主要周转材料需求计划表PAGEREF _Toc454193489 \h 2HYPERLINK \l "_Toc454193490" 2.2 主要机械需求计划 PAGEREF_Toc454193490 \h 3HYPERLINK \l "_Toc454193491" 2.2.1 主要机械设备配置原则 PAGEREF _Toc454193491 \h 4HYPERLINK \l "_Toc454193492" 2.2.2 主要机械设备需求计划 PAGEREF _Toc454193492 \h 4HYPERLINK \l "_Toc454193493" 2.3 劳动力需求计划表及相关说明PAGEREF _Toc454193493 \h 6HYPERLINK \l "_Toc454193494" 2.3.1 劳动力需求计划 PAGEREF_Toc454193494 \h 6HYPERLINK \l "_Toc454193495" 2.3.2 劳动力来源PAGEREF_Toc454193495 \h 6HYPERLINK \l "_Toc454193496" 2.3.3 劳动力调配计划 PAGEREF_Toc454193496 \h 6HYPERLINK \l "_Toc454193497" 2.3.4 劳动力保证措施 PAGEREF_Toc454193497 \h 7HYPERLINK \l "_Toc454193498" 2.3.5 劳动力计划表PAGEREF_Toc454193498 \h 8HYPERLINK \l "_Toc454193499" 第三章施工总体部署PAGEREF_Toc454193499 \h 9HYPERLINK \l "_Toc454193500" 3.1 施工部署原则及施工总体目标PAGEREF _Toc454193500 \h 9HYPERLINK \l "_Toc454193501" 3.1.1 施工部署原则PAGEREF_Toc454193501 \h 9HYPERLINK \l "_Toc454193502" 3.1.2 施工总体目标PAGEREF_Toc454193502 \h 9HYPERLINK \l "_Toc454193503" 3.1.3 项目组织架构PAGEREF_Toc454193503 \h 9HYPERLINK \l "_Toc454193504" 3.2 施工标段的划分PAGEREF_Toc454193504 \h 11HYPERLINK \l "_Toc454193505" 3.2.1 施工控制片区的划分PAGEREF _Toc454193505 \h 11HYPERLINK \l "_Toc454193506" 3.2.2 各施工阶段安排及各分部分项施工流程PAGEREF _Toc454193506 \h 12HYPERLINK \l "_Toc454193507" 3.3 总体施工程序PAGEREF_Toc454193507 \h 13HYPERLINK \l "_Toc454193508" 3.3.1 施工程序 PAGEREF _Toc454193508 \h 13HYPERLINK \l "_Toc454193509" 3.3.2 测量放线 PAGEREF _Toc454193509 \h 13HYPERLINK \l "_Toc454193510" 3.3.3 路面破除及管沟开挖PAGEREF _Toc454193510 \h 14HYPERLINK \l "_Toc454193511" 3.3.4 敷设管道基础PAGEREF_Toc454193511 \h 15HYPERLINK \l "_Toc454193512" 3.3.5 管道安装 PAGEREF _Toc454193512 \h 15HYPERLINK \l "_Toc454193513" 3.3.6 各类砌筑井施工 PAGEREF_Toc454193513 \h 16HYPERLINK \l "_Toc454193514" 3.3.7 管道试验 PAGEREF _Toc454193514 \h 17HYPERLINK \l "_Toc454193515" 3.3.8 管沟回填及路面恢复PAGEREF _Toc454193515 \h 17HYPERLINK \l "_Toc454193516" 3.3.9 质量、安全文明、“绿色施工”的措施PAGEREF _Toc454193516 \h 18HYPERLINK \l "_Toc454193517" 3.4 对各片区机械设备及临时设施的布置PAGEREF _Toc454193517 \h 21HYPERLINK \l "_Toc454193518" 3.4.1 各施工片区主要机械设备的配置PAGEREF _Toc454193518 \h 21HYPERLINK \l "_Toc454193519" 3.5 施工总平面布置图及相关说明PAGEREF _Toc454193519 \h 22HYPERLINK \l "_Toc454193520" 3.5.1 主要临建设施布置PAGEREF _Toc454193520 \h 22HYPERLINK \l "_Toc454193521" 3.5.2 施工总平面布置图PAGEREF _Toc454193521 \h 25HYPERLINK \l "_Toc454193522" 第四章施工工期管理策划PAGEREF _Toc454193522 \h 26HYPERLINK \l "_Toc454193523" 4.1 工期安排PAGEREF _Toc454193523 \h 26HYPERLINK \l "_Toc454193524" 4.1.1 总工期目标PAGEREF_Toc454193524 \h 26HYPERLINK \l "_Toc454193525" 4.1.2 工期进度计划说明PAGEREF _Toc454193525 \h 26HYPERLINK \l "_Toc454193526" 4.1.3 确保工期目标实现的措施PAGEREF _Toc454193526 \h 26HYPERLINK \l "_Toc454193527" 4.2 关键节点控制措施 PAGEREF_Toc454193527 \h 27HYPERLINK \l "_Toc454193528" 4.2.1 关键线路 PAGEREF _Toc454193528 \h 27HYPERLINK \l "_Toc454193529" 4.2.2 工期保证措施PAGEREF_Toc454193529 \h 27HYPERLINK \l "_Toc454193530" 4.3 工序时间参数安排及关键线路PAGEREF _Toc454193530 \h 31HYPERLINK \l "_Toc454193531" 4.3.1 工序时间参数PAGEREF_Toc454193531 \h 31HYPERLINK \l "_Toc454193532" 4.3.2 关键线路安排PAGEREF_Toc454193532 \h 31HYPERLINK \l "_Toc454193533" 4.4 施工进度计划PAGEREF_Toc454193533 \h 32HYPERLINK \l "_Toc454193534" 第五章施工管理重点、难点分析、质量保证措施PAGEREF _Toc454193534 \h 34HYPERLINK \l "_Toc454193535" 5.1 工程概述PAGEREF _Toc454193535 \h 34HYPERLINK \l "_Toc454193536" 5.2 施工管理重点、难点分析及应对措施PAGEREF _Toc454193536 \h 34HYPERLINK \l "_Toc454193537" 5.2.1 再生水管、拖管施工是本工程的重点难点一PAGEREF _Toc454193537 \h 35HYPERLINK \l "_Toc454193538" 5.2.2 再生水管网改造的施工质量是重点难点二PAGEREF _Toc454193538 \h 38HYPERLINK \l "_Toc454193539" 5.2.3 地下管线保护是重点难点三PAGEREF _Toc454193539 \h 39HYPERLINK \l "_Toc454193540" 5.2.4 交通疏解是重难点四PAGEREF _Toc454193540 \h 41HYPERLINK \l "_Toc454193541" 5.2.5 沟槽的支护工程,是施工管理的重难点五PAGEREF _Toc454193541 \h 42HYPERLINK \l "_Toc454193542" 5.2.6 雨季台风和夏季高温施工对工程影响较大,是施工管理的重点。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第一章编制说明第1节编制目标本施工组织设计大纲,是我单位组织有关的工程技术人员认真阅读招标文件,熟悉施工图纸,对工程现场实地勘察情况后精心编制的,体现了我单位对XX水厂改扩建及配套管网工程施工的总体构思与布置,供建设单位招标审阅。

如有幸中标,我单位将依据本施工组织大纲确定的原则,严格遵循公司的技术管理标准和质量体系文件,在图纸会审之后,编制详细的施工组织设计及分部分项工程作业指导书,为工程提供完整的技术性文件,用以指导和规范工程施工,确保优质、高速、安全地完成本工程的建设任务。

第2节编制依据2.1 建设单位提供的XX水厂改扩建及配套管网工程招标文件及投标用全套图纸。

2.2本工程采用的技术规范是与本工程相关的国家、行业现行有效的技术规范和验收标准。

如:《工程建设标准强制性条文》(城镇供水排水部分)2013版《混凝土结构工程施工质量验收规范》(GB50204-2015)《给水排水管道工程施工及验收规范》(GB50286-2008)《给水排水构筑物工程施工及验收规范》(GB50141-2008)《建筑地基基础工程施工质量验收规范》(GB50202-2002)《混凝土和钢筋混凝土排水管》(GB/T11836-2009)《建筑地基处理技术规范》(JGJ79-2012)等其他与本工程相关的施工及验收规范。

1.3国家及政府颁发的有关建筑工程管理、市政管理、环境保护等法规和规定。

1.4投标单位有关质量管理、安全管理、文明施工管理等文件。

1.5现场及周围环境的实际勘查情况。

第3节编制原则1、严格遵照招标文件全部内容的条款要求、工期要求、工程质量要求和各项标准。

2、严格遵守《设计规范》、《施工规范》、《施工技术规范》。

3、坚持先进性、科学性、经济性、合理性与实事求是相结合。

4、坚持自始自终对施工现场全过程严监控,以科学的方法实施动态管理,灵活实施动静结合的管理原则。

5、实行项目法管理,通过对劳力、设施、材料、资金、技术、方案、信息的优化处理,实现造价、工期、质量目标效果。

6、坚持听从建设单位及其代表、监理的指示,坚持言必行、行必果。

今天的标书中的承诺将是投标单位明天忠实不渝的行为准则。

7、优化资源配备,采用P3软件实行动态管理。

8、合理组织平行、交叉、流水作业,力求均衡生产,加快施工进度。

第二章工程概况和工程特点第1节工程概况工程概况:本工程铺设DN800mm原水管网总长12350米,其中铸铁球墨管安装11950米,钢管安装400米(其中顶管安装250米)。

由XX取水站起始,途经X镇、X乡和X镇等3个乡镇12个行政村20余个村小组,安装阀门和砌筑阀门井44座。

计划XX 年X月开工,施工工期: 120日历天。

工程质量要求达到达到国家有关规定的施工验收合格标准。

第2节工程特点针对本工程特征,在本工程的施工中,应抓住以下特点:1、工期安排较紧,协调管理难度较大:根据招标文件和本工程的特点,确定工期为120日历天,本着为建设单位高度负责的精神,将以优秀的管理水平和一流的施工技术来确保120日历天竣工。

为保证进度要求,需投入足够的人力、材力、物力并加强协调,并将组织三个具有同类工程施工经验的施工队伍分为三个施工区同时施工。

2、本工程给测量定位提出了较高的要求。

应适沿线当地增设投影点,自始至终严格控制好管道底标高及坐标,使偏差控制在误差允许范围内。

3、本工程施工场地之间存在交叉作业,应自始自终强调与建设单位的协调配合,并做好施工间的协调管理,以此确保各项管理目标的实现。

4、工程施工需采取季节性的施工措施。

为保证工程质量、安全、工期,应采取相应有针对性和季节性施工技术和管理措施。

5、工程安全、文明施工和环保要求。

对安全生产、文明施工及环保问题较为敏感,施工中应采取有效的措施,确保施工、文明和治安安全。

第三章实施目标与施工组织机构第1节实施目标1、工程质量目标:严格按照相关的国家、行业现行有效的技术规范和验收标准及《给水排水管道施工验收规范》要求,确保本工程质量达到合格工程。

2、工期目标:确保120日历天全面完成标书范围内的全部工程内容。

3、安全及文明施工目标:(1)杜绝死亡、重伤及机械事故,月负伤频率0.5%;(2)达到安全合格施工现场。

(3)达到文明施工优良工地。

4、科技进度目标为了充分发挥“科学技术是第一生产力”的作用,在施工中将积极采用成熟的科技成果和现代化的管理技术,提高质量、缩短工期、降低成本、创造良好的施工环境。

5、投资控制目标积极协助建设单位,对深化设计提合理化建议,科学地编制施工方案和作业计划,减少定额消耗,为建设单位最大限度节约投资。

6、服务目标按中华人民共和国国务院279号令“建设工程质量管理条例”第六章第四十条规定,在工程竣工交付后半年内开始进行回访。

其余时间在接到用户投诉后,48小时内立即进行调查,组织专班进行回访保修工作,因施工原因造成的质量问题,负责免费维修,因甲方使用原因或其它原因造成的质量问题,也负责提供维修保养服务,并对该工程质量实行项目经理终身制。

第2节组织机构若有幸中标,将按照国际惯例实施工程管理;本着精干高效、结构合理的原则,选配综合素质高、具有同类工程施工经验的项目经理、项目总工及各级管理人员组成项目经理部,代表法人全面履约:同时,精心选配经验丰富、技术水平高、富有战斗力的各专业施工人员担任本工程的作业任务。

项目经理部设“五部一室”。

即经理部、工程部、技术部、材料部、后勤部、综合办公室。

项目部人员组织机构图:第3节 组织机构运行保证措施1、根据本工程特点,结合各方面情况,组建强有力的项目管理班子,进场之前积极为工程开工作好准备工作(材料、机械、技术等准备策划工作),并且以无条件满足本工程需要为前提,确保工程的开工顺利。

2、工程开工前,根据与建设单位签订的工程施工承包合同,企业将与项目经理部签订以上述实施目标为主要内容的各项内部责任合同,更进一步的细化和明确项目各项管理目标总体要求,明确各项经济技术指标,明确双方的责、权、利。

在接受企业的宏观管理、监督和指导的条件下,使项目部在为相对独立的项目管理中心,能够较独立地充分发挥对本工程的管理职能。

3、根据项目特点项目经理部制订岗位责任制,签订岗位承包责任合同,将工程质量、工期、安全、成本等目标分解到各部门和各岗位,具体地明确项目每个管理人员的责、权、利,使全体管理人员有条不紊、忙而有绪地开展工作,从而提高项目经理部的工作效率,促进和提高施工管理质量。

4、用制定的各项管理制度和工作标准来指导、监督、规范各管理部门和每个管理人员的工作,以保证工作质量和效率。

用人管人、人盯人为“制度管理人”,做到项目管理“有章可循、执章必严,违章必纠”,形成科学、高效、法治化的先进管理模式。

项目经理 项目副经理 技术负责人 施工员 质检员 材料员 安全员预算员各种施工作业班组5、我单位的工程施工项目管理素来将工程的社会效益看重于经济效益,将以诚信和质量为核心的职业道德的专项考核内容,形成制度并在项目管理中大力提倡和推广,将一如既往地实施定制度,以赢得客户的信任的回报。

第四章主要施工程序第1节施工平面分区根据本工程的特点,施工项目划分三个施工区段,分别为K0+000至K4+240施工区,K4+240至K8+100施工区,K8+100至K12+351.06施工区。

将按各施工区的施工进度将各施工工序穿插施工。

第2节施工程序施工阶段各区的施工程序控制:各施工区施工程序为:施工测量→土方开挖→管道安装→阀门井浇筑→顶管施工→土方回填→闭水试验→构筑物恢复→竣工验收。

第五章施工准备若我单位有幸中标,在签订合同后立即办理好施工许可证等各种手续,并与城管、市政、沿线社区等部门建立联系,以便及时协调,同时做好以下准备:第1节技术准备1、图纸会审及深化施工组织设计大纲在收到正式的施工图纸后,将按我单位有关控制文件中图纸会审一节的要求进行内容自审形成记录和专业会审一节的要求进行内部自审并形成记录,在专业会审及综合会审完毕后迅速将结果整理出来并使之成为施工依据。

施工组织专项方案的编制将按施工组织设计大纲确定的原则在图纸会审后进行,并根据实际情况进行深化,使之具有可操作性。

对于结构重要部位或特殊部位,我单位将编制详细施工作业设计。

审批后的施工组织设计、作业设计、专项施工方案是指导与规范施工行为的具有权威性的施工技术文件。

2、进场前进行三级技术交底,即技术负责人、管理人员、施工班组长及操作工,交底内容要求按投标单位《项目施工管理汇编》中技术管理一节进行。

3、建立测量控制网要特别注意根据建设单位提供的测量基点和施工图中的坐标、高程,建立工程控制网。

4、做好各类原材料的进场检验和混凝土的试配工作。

(1)针对本工程使用的混凝土强度进行混凝土配合比的优化设计,使之满足设计要求,具有良好的施工性能:(2)对工程中使用的原材料严格按规范要求进行取样、检验,把好原材料质量关。

5、确定工程中即将使用的新技术类型、内容及施工注意事项。

第2节现场准备我单位将制定合理的平面布置和管理措施,按文明施工优良工地的标准进行现场平面、空间的分配和动态化管理,具体准备工作如下:1、进行施工现场的CI形象设计,创造积极向上的施工气氛;2、对现场进行规划,调配合理,堆放整齐;3、根据施工总平面图的要求搭设临时设施,设置好材料堆场、布置施工械机。

4、现场设集水池、沉淀池在施工临时道路侧边排水沟进行有组织排水,保持现场整洁。

5、现场水电布置将严格按临时用水用电规范要求进行,特别是临时用电,我单位将制定合理的布线措施,并派专人监督实施,使之规范化。

第3节主要施工物资计划采购计划根据施工总体进度计划和工程预算、现场仓库容量进行编制。

编制采购计划必须考虑的因素如下:1、采购材料的季节性影响:2、材料储备考虑现场仓库容量,并满足工程进度需要。

材料进场将严格按计划和我单位《项目材料管理程序》进行,特别强调以下几点:(1)材料按设计计划规定的品种、数量、质量要求采购,所有材料批量购置时要有合格证且物证相符合大宗材料应有固定货源。

(2)材料进场必须经专人验收,不经过验收的材料不准进场。

(3)材料进场后按规范要求进行抽检,严禁未经检验或试验不合格的材料流入生产环节。

3、在材料的使用中应按先进场后使用的原则进行。

碎石料:用于另星混凝土工程施工,工程施工时深刻地认识到石料的质量和供应量是本工程成败的关键,根据采石场进行调查,我单位已与附近采石场签订了意向性合同,调配工程所需石料,且订购石料数量购石料数量完全满足本工程施工量的需要,并完全能确保石料供应满足工程施工进度要求。

砂料:砂料在附近黄砂场就近购买。

水泥:与水泥厂建立了良好的协作关系,签订了购销合同。

4、混凝土工程采用商品混凝土,我单位已与商混站签订了意向性合同,调配工程所需各种标号混凝土,且订购混凝土数量完全满足本工程施工量的需要,并完全能确保混凝土供应,满足工程施工进度要求。
