如何确定清如何确定公路的清表面积
如何确定清如何确定公路的清表面积
如何确定清如何确定公路的清表面积?清表面积的计算规则:清表面积=E (路基设计宽度+填(挖)高度(深度)幼坡坡率X2)澗面长度;一般在路基设计表或者设计文件中早已给出。
图纸上给的有这个量,我们这边刚做过这个,就是你清表的公里数*清表宽度,这个宽度需要跟监理协商确定,有的是按60m,或者90m,假设你是按90m清表的,但是计量只按60m那也就是60m 呵呵 ........... 根据[公路工程国内招标文件范本]的要求(P3 8),即公路工程的统一标准,在合同中没有另外规定的,按照以下方法计量:1、施工场地清理的计量应按监理工程师书面指定的范围进行验收后现场实地测量,按投影平面面积以平方米计量。
现场清理包括路基范围内的所有垃圾、灌木、竹林及胸径小于150mm 的树木、石头、废料、表土(腐殖土)、草皮的铲除与开挖。
2、砍伐树木仅计胸径(即离地面 1.3m处的直径)大于150mm 的树木,以棵计量。
3、所有场地清理、拆除与挖掘工作的一切挖方、回填、压实,以及适用材料的移运、堆放、废料的移运处理等作业均不另行计量。
我这里是按平方米计量的,清场是按设计清场20cm 厚。
清场不一定是30 厘米,按设计图。
按投影面积计算。
我们这里计算投影面积是:挖方计算至顶边坡,填方至坡脚线,两侧为路肩墙的,只计算路肩墙内侧与地面线接触之间的投影面积。
清表回填的土方是要计量的,关键就看设计挖填方数量中是否包含了清表的开挖和回填,如果设计挖方中包含了清表挖方,则挖方工程量中要扣减清表挖方;如果设计填方中未包含清表的填方,则在填方工程量中要加上清表回填的土方。
一般设计的断面方中是不包含清表的,你可以核查一下路基横断面。
我们这清表是30CM ,其实就按照设计的清表厚度计算清表量就行了。
标高是肯定要测的,因为你要比较下清表后高程和按理论的清表高程那个划算,当然高程高的对自己有利了。
至于原地面-设计高程,这个设计高程是什么高程?原地面?还是道路设计高程?实际清表高程= 实测原地面高程(业主认可后方有效)-清表后高程;理论清表高程=设计图纸上的原地面高程-设计清表厚度我原来在过的公路项目,对清除表土也是这样处理的(清单挖土方中扣除在填方中给相应的量),这也是主要参考《公路工程工程量清单计量规则》zhulong corr造价的人应对施工工序及管理有所了解才行,其实在承包人进场后,首先应对原地表进行复测,这叫定位.然后才进行清表施工,不管填挖地段均应进行清表,填方段清表后需要进行碾压,然后对填前地表标高进行复测(联测),这个是承包人填方量计算的基础,多翻翻技术规范多个章节的土石方计算规则,你就明了了.比较模糊的是挖方段的清表与挖方量的计算,应该是这个原则,同样的部位只能计量一次.1\如果你的挖方是以原地面复测为基础来计算的,则不应再计量清表数量.2\如果挖方地段的清表量已单独计量,则计算挖方应以清表后复测的标高为基础计算.3\两种方法,不一定对哪方有利,可以协商解决.没有硬性规楼上有很多网友说,清表后回填至原地面线的填方已计算填方单价中,这是根据概算有关说明中来的,与技术规范中的计量规则不相附.应将该部分工程量列入填方量内计量,也不能作为换填来计量,因为换填是针对填方地段,地表以下的非适用土而言的,也就是当清表达到30公以上,还存在非适用土的情况下,才适用这个.如果清单中的换填量,等于清表土的体各量,只能说明那个编制招标清单的人,水平太低了,没有实际经验.。
公路的清表面积计算
如何确定公路的清表面积?清表面积的计算规则:清表面积=刀(路基设计宽度+填(挖)高度(深度)X边坡坡率x 2)x断面长度:一般在路基设计表或者设计文件中早已给出。
图纸上给的有这个量,就是你清表的公里数* 清表宽度,这个宽度需要跟监理协商确定,有的是按60m,或者90m,假设你是按90m 清表的,但是计量只按60m 那也就是60m..根据[公路工程国内招标文件范本]的要求(P38),即公路工程的统一标准,在合同中没有另外规定的,按照以下方法计量:1、施工场地清理的计量应按监理工程师指定的范围进行验收后现场实地测量,按投影平面面积以平方米计量。
现场清理包括路基范围内的所有垃圾、灌木、竹林及胸径小于150mm 的数目、石头、废料、表土(腐殖土)、草皮的铲除与开挖。
2、砍伐树木仅计胸径(即离地面1.3处得直径)大于150mm 的树木,以颗计量。
3、所有场地清理、拆除与挖掘工作的一切挖方、回填、压实, 以适用材料的移运、堆放、废料的移运处理等均不另行计量。
这里是按平方米计量的,清场是按设计清场20cm 厚。
清场不一定是30 厘米,按设计图。
按投影面积计算。
计算投影面积是:挖方计算至顶边坡,填方至坡脚线,两侧为路肩墙的,只计算路肩墙内侧与地面线接触之间的投影面积。
清表回填的土方时要计量的,关键就看设计挖填方数量是否包含了清表的开挖和回填方,如果设计挖方中包含了清表挖方,则挖方工程量中要扣减清表挖方;如果设计填方中未包含清表的填方,则在填方工程量中要加上清表回填的土方。
一般设计的断面方中是不包含清表的,你可以核查一下路基横断面。
这清表是30cm,其实就是按照设计的清表厚度计算清表量就行了。
标高是肯定要测的,因为你要比较一下清表后高程和按理论的清表高程那个哪个划算,当然高程高的对自己有利了。
至于原地面-设计高程,这个设计高程是什么高程?原地面?还是道路设计高程?实际清表高程=实测原地面高程(业主认可后方有效)-清表后高程:理论清表高程=设计图纸上的原地面高程设计清表厚度-设计清表厚度造价的人应对施工工序及管理有所了解才行,其实在承包人进场后,首先应对原地表进行复测,这叫定位,然后才进行清表施工,不管填挖地段均应进行清表,填方段清表后需要进行碾压,然后对填前地表标高进行复测(联测),这个是承包人填方量计算的基础。
公路工程工程计量规则说明简单易懂
路面结构
路面结构一 图例
路面结构
路面结构二
土路肩、中分带
培土路肩、中分带、加固路肩、路缘石 培土路肩、中分带填土:按体积以立方米计量 加固路肩:按路线方向每侧长度以米计量 路缘石:按路线方向每侧长度以米计量
路基排水
地面排水和地下排水的工程设施
地面排水:边沟、排水沟、截水沟、急流槽。 按设计水沟横断面面积乘以水沟长度与水沟圬工 体积之和。 地下排水:盲沟和渗沟。 按设计设置的长度。
特殊地基处理
抛石挤淤:挖、填分别计量 挖除换填:挖、填分别计量 预压和等超载预压:只计堆载土方 塑料排水板和袋装砂井:按设计长度计量,不含伸入垫层
内长度 砂砾垫层:按铺筑经压实的体积 土工布、土工格栅:铺设净面积,不计搭接卷边 粉(湿)喷桩、碎石桩:按设计桩长;引孔 预应力管桩:管桩、承台砼、承台钢筋
的桩,改善了碎石桩的刚性,不仅能很好地发挥全桩的 侧摩阻作用,也能很好地发挥其端阻作用,CGF桩和桩 间土、垫层一起形成复合地基
• 粉喷桩;利用水泥、石灰等材料作为固化剂的主剂,
通过特制的搅拌机械就地将软土和固化剂强制搅拌。利
用固化剂和软土之间产生的物理化学反应,使软土硬结 成具有整体性、水稳性和一定强度的优质地基。
• 一、编制依据 1.施工设计图纸及设计说明 2.工程量清单计价规范、工程定额 3.施工组织设计、施工技术措施方案、施
工现场 4.其他有关技术经济文件(法规、规范)
第一节 工程量计算原则和方法
• 二、原则(四个一致,一个准确) 1.计算数据与图纸一致 2.计算口径与清单计价规范或定额一致 3.计算单位与清单计价规范或定额一致 4.计算规则与清单计价规范或定额一致 5.计算精确度:取小数点后3位
城市道路清扫面积测算和统计方法
GB
50026
工程测量规范
GB
50220
城市道路交通规划设计规范
GB/T
11463
电子测量仪器可靠性试验
GBJ
124
道路工程术语标准
CJJ
37
城市道路设计规范
CJJ
65
环境卫生术语标准
JJG
703
光电测距仪检定规程
JJG
100
全站型电子速测仪检定规程
-1-
3 术语和定义
3.0.1 道路隔离带 isolated area of road 在道路红线范围内设置,起分隔不同功能车道和人行道的道路区域。
附录:资料性附录
附录一 测量现场作业记录表 附录二 城市道路清扫面积统计表
- 10 -
附录一:
测量现场作业记录表
测量路段:
分
中央
行车道
段
号长 宽
度度
左行车道
长宽 度度
测量方向:
右行车道
长宽 度度
左慢车道
长宽 度度
作业日期:
右慢车道
长宽 度度
左人行道
长宽 度度
右人行道
长宽 度度
单位:米
隔离带 1
长宽 度度
-3-
6.2 电子设备应符合 GB/T 11463《电子测量仪器可靠性试验》执行。 6.3 全站仪应满足 JJG100《全站型电子速测仪检定规程》要求。 6.4 测距仪应符合 JJG703《光电测距仪检定规程》要求。
7 测量方法
7.1 长度和宽度的确定 7.1.1 道路的总长度应根据道路行车道中心线的长度确定; 7.1.2 道路的分道(如慢车道、人行道)长度应根据分道靠近道路中心线一侧的 长度确定。非机动车道和人行道的长度以道牙线的长度确定。 7.1.3 道路的宽度测量时,所有宽度的测量线均应与道路中心线垂直; 7.1.4 道路的总宽度应根据道路两侧建、构筑物基脚线(或硬路肩外边线)间的 总宽,应包括人行道(两侧)、非机动车道(两侧)、机动车道以及道路分隔设施 的宽度。 7.1.5 分道宽度测量应以分道建(构)筑物边线或标识线中心确定。

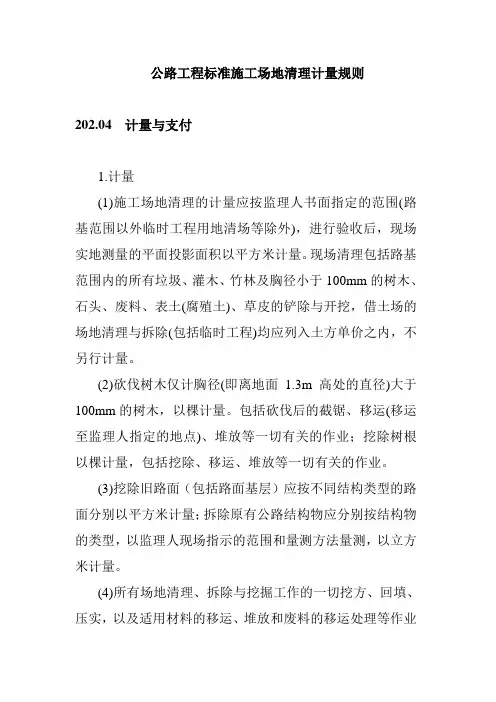

公路工程标准施工场地清理计量规则
公路工程标准施工场地清理计量规则
202.04 计量与支付
1.计量
(1)施工场地清理的计量应按监理人书面指定的范围(路基范围以外临时工程用地清场等除外),进行验收后,现场实地测量的平面投影面积以平方米计量。
现场清理包括路基范围内的所有垃圾、灌木、竹林及胸径小于100mm的树木、石头、废料、表土(腐殖土)、草皮的铲除与开挖,借土场的场地清理与拆除(包括临时工程)均应列入土方单价之内,不另行计量。
(2)砍伐树木仅计胸径(即离地面1.3m高处的直径)大于100mm的树木,以棵计量。
包括砍伐后的截锯、移运(移运至监理人指定的地点)、堆放等一切有关的作业;挖除树根以棵计量,包括挖除、移运、堆放等一切有关的作业。
(3)挖除旧路面(包括路面基层)应按不同结构类型的路面分别以平方米计量;拆除原有公路结构物应分别按结构物的类型,以监理人现场指示的范围和量测方法量测,以立方米计量。
(4)所有场地清理、拆除与挖掘工作的一切挖方、回填、压实,以及适用材料的移运、堆放和废料的移运处理等作业
费用均含入相关子目单价之中,不另行计量。
2.支付
按上述规定计量,以监理人验收并列入工程量清单的以下支付子目的工程量,其每一计量单位,将以合同单价支付。
此项支付包括材料、劳力、设备、运输等及其为完成此项工程所必需的全部费用。
3.支付子目。
如何确定清如何确定公路的清表面积
如何确定公路的清表面积?清表面积的计算规则:清表面积=∑(路基设计宽度+填(挖)高度(深度)×边坡坡率×2)×断面长度;一般在路基设计表或者设计文件中早已给出。
图纸上给的有这个量,我们这边刚做过这个,就是你清表的公里数*清表宽度,这个宽度需要跟监理协商确定,有的是按60m,或者90m,假设你是按90m清表的,但是计量只按60m那也就是60m呵呵.....根据[公路工程国内招标文件范本]的要求(P38),即公路工程的统一标准,在合同中没有另外规定的,按照以下方法计量:1、施工场地清理的计量应按监理工程师书面指定的范围进行验收后现场实地测量,按投影平面面积以平方米计量。
现场清理包括路基范围内的所有垃圾、灌木、竹林及胸径小于150mm的树木、石头、废料、表土(腐殖土)、草皮的铲除与开挖。
2、砍伐树木仅计胸径(即离地面1.3m处的直径)大于150mm的树木,以棵计量。
3、所有场地清理、拆除与挖掘工作的一切挖方、回填、压实,以及适用材料的移运、堆放、废料的移运处理等作业均不另行计量。
我这里是按平方米计量的,清场是按设计清场20cm厚。
清场不一定是30厘米,按设计图。
按投影面积计算。
我们这里计算投影面积是:挖方计算至顶边坡,填方至坡脚线,两侧为路肩墙的,只计算路肩墙内侧与地面线接触之间的投影面积。
清表回填的土方是要计量的,关键就看设计挖填方数量中是否包含了清表的开挖和回填,如果设计挖方中包含了清表挖方,则挖方工程量中要扣减清表挖方;如果设计填方中未包含清表的填方,则在填方工程量中要加上清表回填的土方。
一般设计的断面方中是不包含清表的,你可以核查一下路基横断面。
我们这清表是30CM,其实就按照设计的清表厚度计算清表量就行了。
标高是肯定要测的,因为你要比较下清表后高程和按理论的清表高程那个划算,当然高程高的对自己有利了。
至于原地面-设计高程,这个设计高程是什么高程?原地面?还是道路设计高程?实际清表高程=实测原地面高程(业主认可后方有效)-清表后高程;理论清表高程=设计图纸上的原地面高程-设计清表厚度我原来在过的公路项目,对清除表土也是这样处理的(清单挖土方中扣除在填方中给相应的量),这也是主要参考《公路工程工程量清单计量规则》造价的人应对施工工序及管理有所了解才行,其实在承包人进场后,首先应对原地表进行复测,这叫定位.然后才进行清表施工,不管填挖地段均应进行清表,填方段清表后需要进行碾压,然后对填前地表标高进行复测(联测),这个是承包人填方量计算的基础,多翻翻技术规范多个章节的土石方计算规则,你就明了了.比较模糊的是挖方段的清表与挖方量的计算,应该是这个原则,同样的部位只能计量一次.1\如果你的挖方是以原地面复测为基础来计算的,则不应再计量清表数量.2\如果挖方地段的清表量已单独计量,则计算挖方应以清表后复测的标高为基础计算.3\两种方法,不一定对哪方有利,可以协商解决.没有硬性规定.楼上有很多网友说,清表后回填至原地面线的填方已计算填方单价中,这是根据概算有关说明中来的,与技术规范中的计量规则不相附.应将该部分工程量列入填方量内计量,也不能作为换填来计量,因为换填是针对填方地段,地表以下的非适用土而言的,也就是当清表达到30公以上,还存在非适用土的情况下,才适用这个.如果清单中的换填量,等于清表土的体各量,只能说明那个编制招标清单的人,水平太低了,没有实际经验.。
清表面积计算
根据[公路工程国内招标文件范本]的要求(P38),即公路工程的统一标准,在合同中没有另外规定的,按照以下方法计量:1、施工场地清理的计量应按监理工程师书面指定的范围进行验收后现场实地测量,按投影平面面积以平方米计量。
现场清理包括路基范围内的所有垃圾、灌木、竹林及胸径小于150mm的树木、石头、废料、表土(腐殖土)、草皮的铲除与开挖。
2、砍伐树木仅计胸径(即离地面1.3m处的直径)大于150mm的树木,以棵计量。
3、所有场地清理、拆除与挖掘工作的一切挖方、回填、压实,以及适用材料的移运、堆放、废料的移运处理等作业均不另行计量。
我这里是按平方米计量的,清场是按设计清场20cm厚。
清场不一定是30厘米,按设计图。
按投影面积计算。
我们这里计算投影面积是:挖方计算至顶边坡,填方至坡脚线,两侧为路肩墙的,只计算路肩墙内侧与地面线接触之间的投影面积。
清表回填的土方是要计量的,关键就看设计挖填方数量中是否包含了清表的开挖和回填,如果设计挖方中包含了清表挖方,则挖方工程量中要扣减清表挖方;如果设计填方中未包含清表的填方,则在填方工程量中要加上清表回填的土方。
一般设计的断面方中是不包含清表的,你可以核查一下路基横断面。
我们这清表是30CM,其实就按照设计的清表厚度计算清表量就行了。
标高是肯定要测的,因为你要比较下清表后高程和按理论的清表高程那个划算,当然高程高的对自己有利了。
至于原地面-设计高程,这个设计高程是什么高程?原地面?还是道路设计高程?实际清表高程=实测原地面高程(业主认可后方有效)-清表后高程;理论清表高程=设计图纸上的原地面高程-设计清表厚度我原来在过的公路项目,对清除表土也是这样处理的(清单挖土方中扣除在填方中给相应的量),这也是主要参考《公路工程工程量清单计量规则》造价的人应对施工工序及管理有所了解才行,其实在承包人进场后,首先应对原地表进行复测,这叫定位.然后才进行清表施工,不管填挖地段均应进行清表,填方段清表后需要进行碾压,然后对填前地表标高进行复测(联测),这个是承包人填方量计算的基础,多翻翻技术规范多个章节的土石方计算规则,你就明了了.比较模糊的是挖方段的清表与挖方量的计算,应该是这个原则,同样的部位只能计量一次.1\如果你的挖方是以原地面复测为基础来计算的,则不应再计量清表数量.2\如果挖方地段的清表量已单独计量,则计算挖方应以清表后复测的标高为基础计算.3\两种方法,不一定对哪方有利,可以协商解决.没有硬性规定.楼上有很多网友说,清表后回填至原地面线的填方已计算填方单价中,这是根据概算有关说明中来的,与技术规范中的计量规则不相附.应将该部分工程量列入填方量内计量,也不能作为换填来计量,因为换填是针对填方地段,地表以下的非适用土而言的,也就是当清表达到30公以上,还存在非适用土的情况下,才适用这个.如果清单中的换填量,等于清表土的体各量,只能说明那个编制招标清单的人,水平太低了,没有实际经验.。
公路清表施工方案
公路清表施工方案1. 项目背景公路路面的清理工作对于保持道路的正常运行和服役寿命起着关键作用。
清理公路表面上的雨水、泥沙、杂物等有助于提高道路排水性能,降低交通事故发生概率,并减少路面破损和其他维护工作的频率。
本文档旨在提供一份公路清表施工方案,以便确保清理工作的高效、安全进行。
2. 项目目标本项目旨在制定一套公路清表施工方案,确保公路路面清理工作的高质量、高效率、高安全性。
具体目标包括:•提供清理工作的详细步骤和操作指南;•确定清理工作所需的人员、设备和材料;•确保工作过程中的安全性;•确定施工进度和质量控制措施。
3. 施工方案3.1 施工步骤本施工方案的主要步骤如下:1.准备工作:确定清理区域,确保所需设备和材料的准备就绪。
2.人员部署:根据清理范围和工作量,确定所需人员数量,并分配任务。
3.设备准备:确保清理所需的设备完好可用,包括洒水车、扫地车、吸尘器等。
4.清理过程:–使用洒水车对道路进行喷洒,以湿润路面,降低扬尘的产生;–使用扫地车对路面进行清扫,移除表面杂物和积水;–使用吸尘器对路面进行清理,吸除细小杂物和灰尘。
5.清理质量控制:对清理后的路面进行检查,确保无明显杂物和积水残留。
6.工作结束:清理施工区域,整理设备和材料。
3.2 人员部署根据清理范围和工作量,本项目所需人员包括:•现场负责人:负责协调和管理清理工作;•洒水车驾驶员:负责操作洒水车,喷洒水雾;•扫地车驾驶员:负责操作扫地车,清扫路面;•吸尘器操作员:负责操作吸尘器,吸除路面杂物和灰尘;•现场安全员:负责保证施工过程中的安全性。
3.3 设备和材料本项目所需设备和材料包括:•洒水车:用于喷洒水雾湿润路面,降低扬尘。
•扫地车:用于清扫路面,移除杂物和积水。
•吸尘器:用于清洁路面,吸除细小杂物和灰尘。
•保护装备:包括安全帽、安全鞋、防护服等。
3.4 安全措施为确保清理施工过程的安全性,需采取以下安全措施:•所有人员必须佩戴个人防护装备;•所有设备必须经过检查,确保正常工作状态;•工作区域应设置警示标志,确保施工区域安全;•人员需接受相关培训,了解安全操作规程。
高速公路路基工程工程量清单计价规则
高速公路路基工程工程量清单计价规则1.1 一般规定1.1.1 本章为路基工程,主要包括通则、施工场地清理、挖方、填方、特殊地区路基处理、路基整修、路基排水、边坡防护、挡土墙、锚杆挡土墙、加筋土挡土墙、喷射混凝土和喷浆边坡、边坡加固、混凝土抗滑桩和河塘防护等内容。
1.1.2 为路基土石方工程的实施而进行的施工测量、放样、调查与试验、施工期间的防水、排水工作及冬季、雨季施工措施等,应符合《公路工程国内招标文件范本(2003年版)》201.03中的有关规定。
上述工作所涉及的费用应包括在相关工程项目的价格或费率中,不另行计量。
1.1.3 在公路工程项目施工之前进行的原地面标高复测工作、隐蔽工程测量等,其测量成果是工程计量的重要基础性依据。
此类关键性基础测量工作一般应按照计量管理办法有关规定,由发包人、承包人、监理工程师、设计单位代表和纪检、审计等人员同时到场,进行多方联测。
1.1.4 本章项目未明确指出的工程内容,如:养护、场地清理、脚手架的搭拆、模板的安装、拆除及场地运输等均包含在相应的工程项目中,不另行计量。
1.2计价规则1.2.1 第202节“场地清理”的工程量清单项目设置、工程量计算规则、计价内容及计量规则,应按表2-1的规定执行。
1.2.2 本节场地清理中所列全部清单项目的一切挖方、压实,以及适用材料的移运、堆放和废料的移运处理等作业均不另行计量。
1.2.3 清理现场项目中,对于挖式边沟,路基清表范围指公路两侧排水沟内侧上口之间的区域;对于填式边沟,清表范围应计至护坡道的坡脚。
路基清表范围内的河塘、结构物以及需拆除的旧路面和结构物所占面积,应予扣除。
取土场的场地清理与拆除(包括临时工程)均应列入土方单价之内,不另行计量。
1.2.4 砍伐树木包括砍伐后的截锯、移运(移运至监理工程师指定的地点)、堆放等一切有关的作业;挖除树根包括挖除、移运、堆放等一切有关的作业。
1.2.5 挖除旧路面与地坪项目中,面层的平均厚度≤300mm的在202-2有关项目中计量,面层的平均厚度大于300mm的,应视为结构物,在202-3有关项目中计量。
清表面积计算
根据[公路工程国内招标文件范本]的要求(P38),即公路工程的统一标准,在合同中没有另外规定的,按照以下方法计量: 1、施工场地清理的计量应按监理工程师书面指定的范围进行验收后现场实地测量,按投影平面面积以平方米计量。
现场清理包括路基范围内的所有垃圾、灌木、竹林及胸径小于150mm的树木、石头、废料、表土(腐殖土)、草皮的铲除与开挖。
2、砍伐树木仅计胸径(即离地面处的直径)大于150mm的树木,以棵计量。
3、所有场地清理、拆除与挖掘工作的一切挖方、回填、压实,以及适用材料的移运、堆放、废料的移运处理等作业均不另行计量。
我这里是按平方米计量的,清场是按设计清场20cm厚。
清场不一定是30厘米,按设计图。
按投影面积计算。
我们这里计算投影面积是:挖方计算至顶边坡,填方至坡脚线,两侧为路肩墙的,只计算路肩墙内侧与地面线接触之间的投影面积。
清表回填的土方是要计量的,关键就看设计挖填方数量中是否包含了清表的开挖和回填,如果设计挖方中包含了清表挖方,则挖方工程量中要扣减清表挖方;如果设计填方中未包含清表的填方,则在填方工程量中要加上清表回填的土方。
一般设计的断面方中是不包含清表的,你可以核查一下路基横断面。
我们这清表是30CM,其实就按照设计的清表厚度计算清表量就行了。
标高是肯定要测的,因为你要比较下清表后高程和按理论的清表高程那个划算,当然高程高的对自己有利了。
至于原地面-设计高程,这个设计高程是什么高程原地面还是道路设计高程实际清表高程=实测原地面高程(业主认可后方有效)-清表后高程;理论清表高程=设计图纸上的原地面高程-设计清表厚度我原来在过的公路项目,对清除表土也是这样处理的(清单挖土方中扣除在填方中给相应的量),这也是主要参考《公路工程工程量清单计量规则》造价的人应对施工工序及管理有所了解才行,其实在承包人进场后,首先应对原地表进行复测,这叫定位.然后才进行清表施工,不管填挖地段均应进行清表,填方段清表后需要进行碾压,然后对填前地表标高进行复测(联测),这个是承包人填方量计算的基础,多翻翻技术规范多个章节的土石方计算规则,你就明了了.比较模糊的是挖方段的清表与挖方量的计算,应该是这个原则,同样的部位只能计量一次.1\如果你的挖方是以原地面复测为基础来计算的,则不应再计量清表数量.2\如果挖方地段的清表量已单独计量,则计算挖方应以清表后复测的标高为基础计算.3\两种方法,不一定对哪方有利,可以协商解决.没有硬性规定.楼上有很多网友说,清表后回填至原地面线的填方已计算填方单价中,这是根据概算有关说明中来的,与技术规范中的计量规则不相附.应将该部分工程量列入填方量内计量,也不能作为换填来计量,因为换填是针对填方地段,地表以下的非适用土而言的,也就是当清表达到30公以上,还存在非适用土的情况下,才适用这个.如果清单中的换填量,等于清表土的体各量,只能说明那个编制招标清单的人,水平太低了,没有实际经验.。
公路工程标准施工场地清理计量规则
公路工程标准施工场地清理计量规则
202.04 计量与支付
1.计量
(1)施工场地清理的计量应按监理人书面指定的范围(路基范围以外临时工程用地清场等除外),进行验收后,现场实地测量的平面投影面积以平方米计量。
现场清理包括路基范围内的所有垃圾、灌木、竹林及胸径小于100mm的树木、石头、废料、表土(腐殖土)、草皮的铲除与开挖,借土场的场地清理与拆除(包括临时工程)均应列入土方单价之内,不另行计量。
(2)砍伐树木仅计胸径(即离地面1.3m高处的直径)大于100mm的树木,以棵计量。
包括砍伐后的截锯、移运(移运至监理人指定的地点)、堆放等一切有关的作业;挖除树根以棵计量,包括挖除、移运、堆放等一切有关的作业。
(3)挖除旧路面(包括路面基层)应按不同结构类型的路面分别以平方米计量;拆除原有公路结构物应分别按结构物的类型,以监理人现场指示的范围和量测方法量测,以立方米计量。
(4)所有场地清理、拆除与挖掘工作的一切挖方、回填、压实,以及适用材料的移运、堆放和废料的移运处理等作业
费用均含入相关子目单价之中,不另行计量。
2.支付
按上述规定计量,以监理人验收并列入工程量清单的以下支付子目的工程量,其每一计量单位,将以合同单价支付。
此项支付包括材料、劳力、设备、运输等及其为完成此项工程所必需的全部费用。
3.支付子目。
公路工程清单计量规则
公路工程清单计量规则一、路基工程工程量清单计量规则1.场地清理的计量规则1)施工场地清理的计量应按设计图表所示,以投影平面面积(m2)计量。
现场清理路基范围内的所有垃圾、灌木、竹林、胸径小于150mm 的树木、石头、废料、表土(腐殖土)。
草皮的铲除与开挖、借土场的场地清理与拆除(包括临时工程)均应列入土方单价之内,不另行计量。
2)砍伐树木仅计胸径(即离地面1.3m高处的直径)大于150mm的树木,以棵计量。
包括砍伐后的截锯、移运(移运至监理工程师指导的地点)、堆放等一切有关的作业;挖出树根以棵计量,包括挖出、移运、堆放等一切有关的作业。
2.拆除与挖掘的计量规则1)挖出旧路面应按各种不同结构类型的路面分别以m2计量;拆除原有公路结构物应分别按结构物的类型,以m3计量。
2)所有场地清理、拆除与挖掘工作的一切挖方、回填、压实,以及适用材料的移运、堆放和废料的移运处理等作业均不另行计量。
3.路基挖方的计量规则1)路基土石方开挖数量包括边沟、排水沟、截水沟,按路线中线长度乘以横断面面积计算,以m3计量。
2)挖出路基内非适用材料(不包括借土场)的数量,以m3计量。
3)凡超过图纸规定尺寸的开挖,均不予计量。
4)石方爆破的安全措施、弃方的运输和堆放,质量检验、临时道路和临时排水的维修等均不另计量,作为附属工作。
5)在挖方路基的路床顶面以下,土方断面应挖松深300mm再压实;石方断面应辅以人工凿平或填平压实。
此两项作为附属工作,均不予计量。
6)改河、改渠、改路的开挖工程按图纸施工,计量方法同路基土方石方开挖。
4.路基填筑的计量规则1)填筑路基的土方数量,以横断面施工图为依据,按不同来源(包括利用土方、利用石方和借方等)分别计量。
2)零填挖路段的翻松、压实不另计量。
3)零填挖路段的换填土,按压实的体积以m3计量。
计价中包括表面不良土的翻挖运弃(不计运距),换填好土的挖运(免费运距以内)、摊平、压实、等一切与此有关作业的费用。
城市道路清扫面积测算方法
城市道路清扫面积测算方法ICS 91(020 P 53口J中华人民共和国城镇建设行业标准Q门c 277--2008城市道路清扫面积测算方法method for of urban road under and area statistical programcleaning Survey2009—02—01实施 2008-09-22发布中华人民共和国住房和城乡建设部发布277--2008 Ca,X目次前言 ?? ? ? 一1范围 ((( ?1? (( 1 2规范性引用文件3术语和定义 ((( 14要求 ? ( ( 24(1测量的量及偏差 2 4(2长度和宽度的确定 ?? ? ??? 243 (道路分段的确定 24(4测量方法 ? (( 34(5测量设备 ??? ( ( 3 5计算与统计 ( ( 33 5(1基本计算方法 5(2分段计算方法 (( ( 3?- ( 5(3清扫面积的统计 45(4交叉道口面积计算 ? ?? 4 5(5道路长度的起止点 ??? ?? - 5 5(6分隔带(设施) ??? ( (( 65(7港湾式停靠站 ?? - 65(8特别地段处理 ? (( 75(9数据统计????? ( 7 6现场记录与资料整理 ?? - 7 附录A(资料性附录)现场测量作业8 (( 附录B(资料性附录)×X市XX区城市道路清扫面积统计表记录表9277--2008CJ,T刖瞢本标准的附录A、附录B为资料性附录。
本标准由住房和城乡建设部标准定额研究所提出。
本标准由住房和城乡建设部城镇环卫标准技术归本标准主编单位:武汉市环境卫生科学研究设计院。
本标口单位上海市市容环境卫生管理局归口。
准参编单位:华中科技大学环境科学与工程学院、上海市环境工程设计科研院、北京市环境卫生设计科研所、郑州市环境卫生科学研究所。
本标准主要起草人:冯其林、陈朱蕾、潘四红、张文伟、王志国、吴文伟、刘婷、吴冰思、葛亚军、罗毅、刘竟、梁林峰、周磊、黎小保。
公路工程标准施工路基工程计量规则
公路工程标准施工路基工程计量规则第201节通则201.04 计量与支付本节工作内容均不作计量与支付,其所涉及的费用应包括在与其相关工程子目的单价或费率之中。
第202节场地清理202.04 计量与支付1.计量(1)施工场地清理的计量应按监理人书面指定的范围(路基范围以外临时工程用地清场等除外),进行验收后,现场实地测量的平面投影面积以平方米计量。
现场清理包括路基范围内的所有垃圾、灌木、竹林及胸径小于100mm的树木、石头、废料、表土(腐殖土)、草皮的铲除与开挖,借土场的场地清理与拆除(包括临时工程)均应列入土方单价之内,不另行计量。
(2)砍伐树木仅计胸径(即离地面1.3m高处的直径)大于100mm的树木,以棵计量。
包括砍伐后的截锯、移运(移运至监理人指定的地点)、堆放等一切有关的作业;挖除树根以棵计量,包括挖除、移运、堆放等一切有关的作业。
(3)挖除旧路面(包括路面基层)应按不同结构类型的路面分别以平方米计量;拆除原有公路结构物应分别按结构物的类型,以监理人现场指示的范围和量测方法量测,以立方米计量。
(4)所有场地清理、拆除与挖掘工作的一切挖方、回填、压实,以及适用材料的移运、堆放和废料的移运处理等作业费用均含入相关子目单价之中,不另行计量。
2.支付按上述规定计量,以监理人验收并列入工程量清单的以下支付子目的工程量,其每一计量单位,将以合同单价支付。
此项支付包括材料、劳力、设备、运输等及其为完成此项工程所必需的全部费用。
3.支付子目第203节挖方路基203.05 计量与支付1.计量(1)路基土石方开挖数量包括边沟、排水沟、截水沟,应以经监理人校核批准的横断面地面线和土石分界的补充测量为基础,按路线中线长度乘以经监理人核准的横断面面积进行计算,以立方米计量。
若本款中边沟、排水沟和截水沟如按第207节坡面排水工程要求施工的,则应按第207节要求计量与支付,不得重复计量与支付。
(2)挖除路基范围内非适用材料及淤泥(不包括借土场)的数量,应以承包人测量,并经监理人审核批准的断面或实际范围为依据的计算数量,以立方米计量。
清表套什么定额
清表套什么定额
清表的定义:是指对施工场地的表面清理(一般性清楚耕植土、杂草、小灌木等),一般为30cm左右。
清表套定额:
1、按道路用地红线宽度*道路长度。
2、挖方段也要计算清单,但是计算挖方时深度要扣除清表厚度。
3、现场清理包括路基范围内的所有垃圾、灌木、竹林及胸径小于150mm的树木、石头、废料、表土(腐殖土)、草皮的铲除与开挖,计量应按监理工程师书面指定的范围进行验收后现场实地测量,按投影平面面积以平方米计量。
±30cm内按场地平整,超出按挖土方定额。
4、所有场地清理、拆除与挖掘工作的一切挖方、回填、压实以及适用材料的移运、堆放、废料的移运处理等作业均不另行计量。
扩展资料:
地面排水设备:用来将有可能停滞在路基范围以内的地面水迅速排除到路基以外,并防止路基以外的地面水流入路基范围,以免下渗浸湿路基土体或形成漫流冲刷路基边坡,如侧沟、排水沟、天沟等。
地下排水设备:根据水文和地质条件修筑于地面以下一定深度,用来截断、疏干、引出地下水或降低地下水位,以使路基及边坡保持干燥状态,提高土的稳固能力,如排水槽、渗水暗沟、渗井等。
土方清表计算规则
土方清表计算规则路基清表工程量有两种算法,一种是平方,一种是立方,但总量是相等的,这里报价要看招标方给的单位名称是什么而确定。
清表后的开挖土方或回填土方量,标高均是按照清表后的标高计算,即所说的原地面标高扣除清表的厚度与开挖后的高差,为开挖深度。
清表后的标高,有的地方会要求原地面清表后碾压,这里就会存在一个碾压沉降方,具体的应该根据设计图纸和招标文件的相关规定执行。
用横断面面积计算计算方法有积距法、坐标法、几何图形法、数方格法、求积仪法等,通常采用积距法和坐标法。
路基清表计算方法如下:1、积距法:即将断面按单位横宽划分为若干个梯形和三角形,每个小条块的面积近似按每个小条块中心高度与单位宽度的乘积:Ai=b hi,则横断面面积:A =b h1+b h2 +b h3 + +b hn =b∑ hi,当 b = 1m 时,则 A 在数值上就等于各小条块平均高度之和hi;2 、坐标法:若已知断面图上各转折点坐标(xi,yi),则断面面积为:A =(xi yi+1-xi+1yi)1/2,坐标法的计算精度较高,适宜用计算机计算。
土石方数量计算:路基土石方数量在工程上通常采用近似方法计算;3、平均断面法:即假定相邻断面间为一棱柱体,则其体积为:V=(A1+A2),式中:V —体积,即土石方数量(m3);A1、A2 —分别为相邻两断面的面积(m2);L —相邻断面之间的距离(m)。
公路上常采用平均断面法计算,但其精度较差,只有当A1、A2相差不大时才较准确;4、棱台体积法:当A1、A2相差较大时,则按棱台体公式计算:V=(A1+A2)L (1+),式中:m = A1 / A2 ,其中A1 <A2。
此方法精度较高,应尽量采用。
《中华人民共和国公路法》第二十四条公路建设单位应当根据公路建设工程的特点和技术要求,选择具有相应资格的勘查设计单位、施工单位和工程监理单位,并依照有关法律、法规、规章的规定和公路工程技术标准的要求,分别签订合同,明确双方的权利义务。
路基清表方案
路基清表方案1. 引言路基清表是指通过清理路面上的杂物、垃圾、污泥等,使其维持清洁、平整的状态。
这不仅能提高道路的使用寿命和安全性,还能改善行车环境和美化城市形象。
为了保证路面清洁的效果和效率,制定一套科学合理的路基清表方案就显得尤为重要。
本文将介绍一种路基清表方案,旨在提高路面清洁的效果和效率。
2. 方案实施步骤2.1 准备工作在开始路基清表之前,需要做一些准备工作,以确保工作的顺利进行。
具体步骤包括:•编制路基清表计划,确定清理范围、清理时间和清理频率等。
•安排清洁人员和清洁设备,确保能够满足清理任务的需求。
•采购清洁用品和工具,如扫帚、洒水车、清洁剂等。
2.2 清理工作清理工作包括以下几个阶段:2.2.1 检查路面情况在开始清理之前,应对路面情况进行彻底的检查,包括察看路面有无松散的石子、沙土、尘土等杂物,以及是否有积水和污泥等。
这样可以帮助清洁人员确定清理的重点和方式。
2.2.2 扫除杂物首先要对路面上的杂物进行清理,包括残留的树叶、纸屑、塑料袋等。
清洁人员可以使用扫帚和铲子等工具进行清理,将杂物集中在一处,方便后续处理。
2.2.3 清洗路面清洗路面是保持路基清洁的重要环节。
可以借助洒水车对路面进行湿洗,也可以使用高压水枪对路面进行冲洗。
在选择清洗方式时,应根据路面情况和需要清洗的程度来确定。
2.2.4 吸尘除污除了清除杂物和污泥,还需要对路面进行吸尘除污。
清洁人员可以通过使用吸尘器等设备对路面进行彻底的清理,确保清除尘埃、细菌等。
2.3 定期保养为了确保路基清表的效果持久,需要定期进行保养工作。
定期保养包括:•对清洁器具和设备进行检修和更换。
•定期检查路面的磨损情况,必要时进行补修。
•做好记录和统计工作,及时发现问题并制定解决方案。
3. 结束语本文介绍的路基清表方案,包括准备工作、清理工作和定期保养三个步骤。
通过科学合理的方案实施,可以提高路面清洁的效果和效率,延长道路的使用寿命,改善行车环境和城市形象。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
如何确定公路的清表面积
清表面积的计算规则:清表面积=∑(路基设计宽度+填(挖)高度(深度)×边坡坡率×2)×断面长度;一般在路基设计表或者设计文件中早已给出。
图纸上给的有这个量,我们这边刚做过这个,就是你清表的公里数*清表宽度,这个宽度需要跟监理协商确定,有的是按60m,或者90m,假设你是按90m清表的,但是计量只按60m那也就是60m呵呵.....
根据[公路工程国内招标文件范本]的要求(P38),即公路工程的统一标准,在合同中没有另外规定的,按照以下方法计量:
1、施工场地清理的计量应按监理工程师书面指定的范围进行验收后现场实地测量,按投影平面面积以平方米计量。
现场清理包括路基范围内的所有垃圾、灌木、竹林及胸径小于150mm 的树木、石头、废料、表土(腐殖土)、草皮的铲除与开挖。
2、砍伐树木仅计胸径(即离地面1.3m处的直径)大于150mm 的树木,以棵计量。
3、所有场地清理、拆除与挖掘工作的一切挖方、回填、压实,以及适用材料的移运、堆放、废料的移运处理等作业均不另行计量。
我这里是按平方米计量的,清场是按设计清场20cm厚。
清场不
一定是30厘米,按设计图。
按投影面积计算。
我们这里计算投影面积是:挖方计算至顶边坡,填方至坡脚线,两侧为路肩墙的,只计算路肩墙内侧与地面线接触之间的投影面积。
清表回填的土方是要计量的,关键就看设计挖填方数量中是否包含了清表的开挖和回填,如果设计挖方中包含了清表挖方,则挖方工程量中要扣减清表挖方;如果设计填方中未包含清表的填方,则在填方工程量中要加上清表回填的土方。
一般设计的断面方中是不包含清表的,你可以核查一下路基横断面。
我们这清表是30CM,其实就按照设计的清表厚度计算清表量就行了。
标高是肯定要测的,因为你要比较下清表后高程和按理论的清表高程那个划算,当然高程高的对自己有利了。
至于原地面-设计高程,这个设计高程是什么高程原地面还是道路设计高程实际清表高程=实测原地面高程(业主认可后方有效)-清表后高程;理论清表高程=设计图纸上的原地面高程-设计清表厚度
我原来在过的公路项目,对清除表土也是这样处理的(清单挖土方中扣除在填方中给相应的量),这也是主要参考《公路工程
工程量清单计量规则》
造价的人应对施工工序及管理有所了解才行,其实在承包人进场后,首先应对原地表进行复测,这叫定位.然后才进行清表施工,不管填挖地段均应进行清表,填方段清表后需要进行碾压,然后对填前地表标高进行复测(联测),这个是承包人填方量计算的基础,多翻翻技术规范多个章节的土石方计算规则,你就明了了.
比较模糊的是挖方段的清表与挖方量的计算,应该是这个原则,同样的部位只能计量一次.
1\如果你的挖方是以原地面复测为基础来计算的,则不应再计量清表数量.
2\如果挖方地段的清表量已单独计量,则计算挖方应以清表后复测的标高为基础计算.
3\两种方法,不一定对哪方有利,可以协商解决.没有硬性规定.
楼上有很多网友说,清表后回填至原地面线的填方已计算填方单价中,这是根据概算有关说明中来的,与技术规范中的计量规则不相附.应将该部分工程量列入填方量内计量,也不能作为换填来计量,因为换填是针对填方地段,地表以下的非适用土而言的,也就是当清表达到30公以上,还存在非适用土的情况下,才适用这个.
如果清单中的换填量,等于清表土的体各量,只能说明那个编制招标清单的人,水平太低了,没有实际经验.。
