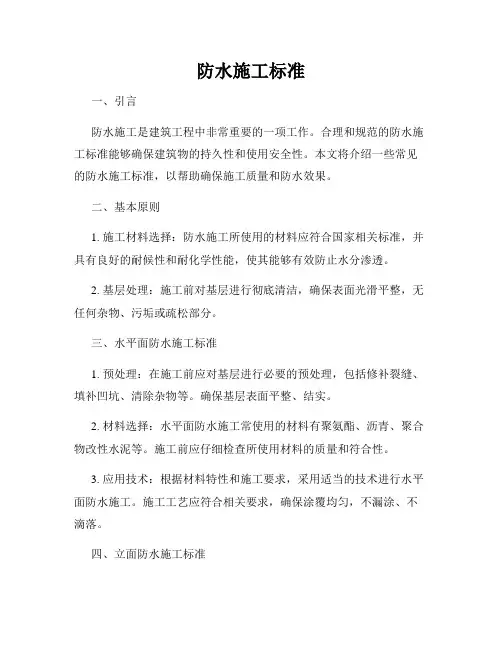

建筑工程防水施工工艺技术标准

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

平屋面防水施工工艺标准

一、工艺流程

1、适用范围

平屋面SBS卷材防水与聚氨脂涂膜组合防水层施工。

2、工艺流程

基层处理→聚氨脂防水层施工→闭水试验→保护层施工→炉渣找坡层→找平层施工→SBS防水卷材施工→苯板保温层施工→刚性层施工。

3、基层处理

(1)出屋面管道、烟道、落水口等安装完成,并采用细石混凝土吊洞;女儿墙等出屋面墙体应在防水完成高度处留出泛水槽。完成后对屋面结构

板进行24小时闭水;如发现混凝土结构有裂缝,应对裂缝进行修补。

(2)平立面交接处、转折处、阴阳角、管根等均应做成均匀一致、

平整光滑的圆角,圆弧半径不小于50mm;在楼板混凝土面应清理干净,不平的

应采用1:3水泥砂浆找补平。

(3)将基层清扫干净,基层应平整、清洁干燥,立墙面不得出现空鼓、开裂返沙等现象。

4、聚氨脂防水涂料

(1)阴阳角部位、管洞周边采用1.2mm厚200mm宽同种类聚氨酯涂

膜作为加强层。

(2)立墙面、地面分多遍均匀涂刷1.2厚双组份非焦油聚氨脂(Ⅱ型)防水涂料,上口必须进入泛水槽。

5、闭水试验

JS完成后,应闭水24小时,检查防水质量。如出现漏水,应修补

后方可隐蔽。

6、按图纸设计要求做1:3水泥砂浆20 mm 厚JS防水保护层、炉渣找坡层及

找平层,找平层表面应压光。平立面交接处、转折处、阴阳角、管根等均应做

成均匀一致、平整光滑的圆角,圆弧半径不小于50mm。

7、涂刷冷底子油

冷底子油要涂刷均匀,不得漏底,干燥后方能进行卷材施工。

8、SBS卷材附加层

平立面交接处、转折处、阴阳角处,需设置500 mm宽附加层卷材,平立面平均展开。

9、SBS卷材大面施工

(1)卷材厚度3mm,采用热熔法施工,与基层满粘。

(2)SBS卷材长边短边搭接长度均为不小于100mm,搭接范围必须焊接牢固,接口应溢出热熔的沥青,并将接口封死。

(3)卷材上口必须全部收入泛水槽内,并固定牢固,采用油膏封闭。泛水槽最低不得低于屋面完成后最高处以上250mm。落水口部位应做特殊

处理。

10、对有保温的,按图纸要求做保温层。

11、刚性层

上人屋面按图纸设计要求做40mm 厚C20 细石混凝土保护层(掺4%防水粉),内配φ4@200x200 单层双向冷拔低碳钢丝网片,四周墙根处设

伸缩缝,缝宽20 mm,缝内嵌填油膏;按不大于6m间距要求设分格缝,缝宽

10mm,缝内钢筋断开、并嵌填油膏。

二、控制标准及注意事项

1、卷材厚度、胎体及聚氨脂品牌应符合合同要求,材料进场后需要

见证取样送检,检验合格后才能使用。

2、结构自防水是屋面防水的重要组成部分,JS防水层是对结构自防

水的补充。在屋面结构施工,应尽量使用低塌落度的混凝土,振捣密实,如有

必要,可使用防水混凝土。混凝土原浆表面收光。出屋面的墙体泛水槽及以下

墙体在结构施工期间采用混凝土与顶板同时浇筑,可降低该部墙体根部渗水的

可能性。泛水槽深度不得小于50mm,采用砂浆抹光。女儿墙压顶必须设混凝土

压带,并向内设不小于50mm的挑檐。

3、结构板闭水,最多可见结构板有渗水现象,不得出现滴水现象。

屋面最高处蓄水深度30~50mm。并安排专人检查记录。发现渗漏应分析原因并

整改,整改完成后再次闭水,直至无渗漏发生。

4、防水单位与总包单位必须进行工作面交接,每次移交均需进行

交接,形成书面交接记录。

5、聚氨脂涂膜应分多遍完成,涂刷应待前遍涂层干燥成膜后进行。每层涂刷时交替改变涂层的涂刷方向,以提高防水层的整体性和均匀性。同层

涂膜的先后搭茬宽度宜为30~50mm。

6、涂膜施工程序为:先节点,后大面;先远处,后近处。即所有

节点加强层涂刮完成后,方可涂刮大面防水层。先做较远的,后做较近的,使

操作人员不过多踩踏已完工的涂膜。施工区域应采取必要的、醒目的围护措施,禁止无关人员行走践踏。

7、涂料防水层与基层应粘结牢固,表面平整,涂刷均匀,无流淌、皱折、鼓泡、缺陷。涂膜防水层的平均厚度为1.2mm,最小厚度不应小于1.0mm,针测法或取样量测。

8、屋面防水可能出现闭水时未见渗漏,下雨时会发现渗漏的情,

这是由于节点施工不规范造成的,施工过程中,应重视节点部位施工,如落水口、天沟、出屋面管口、泛水槽收口、烟风道口及设备基础等部位。

9、屋面刚性层应具备防水功能,浇筑完成后,表面收光,并按要

求做分隔缝及养护7天以上,否则表面易开裂、起砂。种植屋面可不做分隔缝,防止植物根刺造成防水失效。

10、铺贴后的卷材应平整、顺直,搭接尺寸正确,不得有扭曲,搭接部位应检查粘接牢固程度、搭接长度及粘接饱满度。

11、炉渣找坡层施工应尽量选择晴天,完成后应尽快完成防水层施工,防止炉渣内大量积水,屋面防水施工完成后,不宜再破坏防水再进行其它

施工。

12、防水施工过程监理应全过程站。

三、记录控制

1、原材进场检验及见证取样复试报告

2、工作面移交单、监理旁站记录

3、隐蔽验收记录

坡屋面防水施工工艺标准

一、工艺流程

1、适用范围

坡屋面自粘卷材防水与瓦屋面组合防水层施工。

2、工艺流程:基层处理→附加层粘贴→自粘卷材粘贴→顺水条、

挂瓦条安装→屋面瓦安装→细部处理→淋水试验。

3、基层处理

(1)出屋面管道等安装完成,并采用细石混凝土吊洞;屋面墙体应

在防水完成高度处留出泛水槽。对结构淋水,如发现混凝土结构有裂缝,应对

裂缝进行修补。

(2)平立面交接处、转折处、阴阳角、管根等均应做成均匀一致、

平整光滑的圆角,圆弧半径不小于50mm;在楼板混凝土面不平的应采用1:3水

泥砂浆找补平。

(3)如屋面天沟为成品天沟,需屋面檐口收平收直后,在檐口处设

一道0.8~1mm厚15cm长的折形铝合金片,采用水泥钉固定牢固,用于将进入瓦屋面以下的水收集入天沟中。

(4)将基层清扫干净,基层应平整、清洁干燥,立墙面不得出现空鼓、开裂返沙等现象。

4、自粘卷材附加层

平立面交接处、转折处、阴阳角处,需设置500 mm宽双面自粘卷材,平立面平均展开。

5、自粘卷材大面施工

卷材厚度2mm,单面自粘,收口部位采用水泥浆湿贴,其余部位采用

干贴,要求与基层满粘;搭接长度为不小于80mm,搭接部位卷材应为双面自粘。卷材上口必须全部收入泛水槽内,并固定牢固,泛水槽最低不得低于瓦屋面以

上300mm。

6、顺水条按设计规格直接钉在防水层上,保温板嵌入顺水条中即可,挂瓦条按设计施工,瓦屋面采用镀锌钢钉钉在挂瓦条上。

7、细部节点

瓦与墙交接处、出屋面管道处需采用砂浆堵严。

8、淋水试验

在屋脊设PVC花管,接通水管后对屋面进行淋水试验,淋水时间

24小时。

二、控制标准及注意事项

1、自粘卷材进场后应进行外观检查及见证取样复试,合格后方能使用。

2、结构自防水是屋面防水的重要组成部分,在屋面结构施工,应尽

量使用低塌落度的混凝土,振捣密实,如有必要,可使用防水混凝土。混凝土

相关文档
最新文档
