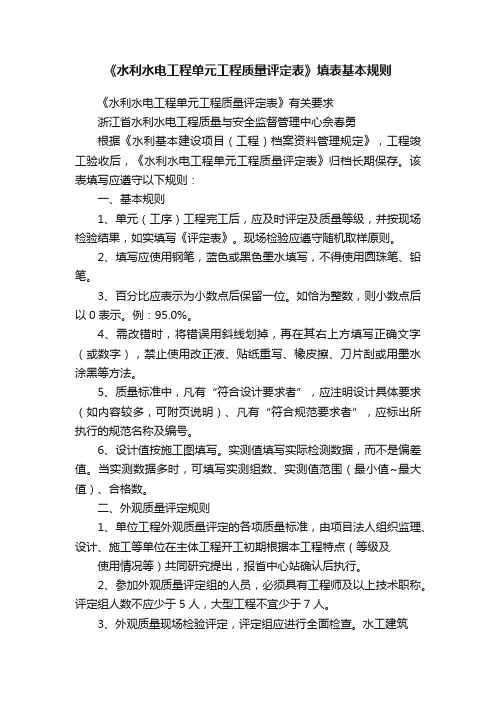

《水利水电工程单元工程质量评定表》填表基本规则
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
《水利水电工程单元工程质量评定表》有关要求
浙江省水利水电工程质量与安全监督管理中心佘春勇
根据《水利基本建设项目(工程)档案资料管理规定》,工程竣工验收后,《水利水电工程单元工程质量评定表》归档长期保存。该表填写应遵守以下规则:
一、基本规则
1、单元(工序)工程完工后,应及时评定及质量等级,并按现场检验结果,如实填写《评定表》。现场检验应遵守随机取样原则。
2、填写应使用钢笔,蓝色或黑色墨水填写,不得使用圆珠笔、铅笔。
3、百分比应表示为小数点后保留一位。如恰为整数,则小数点后以0表示。例:95.0%。
4、需改错时,将错误用斜线划掉,再在其右上方填写正确文字(或数字),禁止使用改正液、贴纸重写、橡皮擦、刀片刮或用墨水涂黑等方法。
5、质量标准中,凡有“符合设计要求者”,应注明设计具体要求(如内容较多,可附页说明)、凡有“符合规范要求者”,应标出所执行的规范名称及编号。
6、设计值按施工图填写。实测值填写实际检测数据,而不是偏差值。当实测数据多时,可填写实测组数、实测值范围(最小值~最
大值)、合格数。
二、外观质量评定规则
1、单位工程外观质量评定的各项质量标准,由项目法人组织监理、设计、施工等单位在主体工程开工初期根据本工程特点(等级及
使用情况等)共同研究提出,报省中心站确认后执行。
2、参加外观质量评定组的人员,必须具有工程师及以上技术职称。评定组人数不应少于5人,大型工程不宜少于7人。
3、外观质量现场检验评定,评定组应进行全面检查。水工建筑
物为抽测25%,且各项不少于10点。房屋建筑安装工程为有代表性
的自然间抽查10%,且应包括附属房间及厅道。
三、水工建筑物单元工程质量评定表检测要求
1、检测项目中,总检测点数不得少于20点(钢筋检测总点数不
少于50个);检测总点数70%及以上符合质量标准评为合格,检测总
点数90%及以上符合质量标准评为优良。
2、砼单元工程中,工序质量应全部合格,其中优良工序达50%
及以上,且主要工序全部优良。
3、帷幕灌浆一个单元工程至少应布置一个检查孔,总检查孔数
不少于灌浆孔数的10%。检查孔压水试验接触段及其下一孔段必须满
足设计及规范要求。
4、基岩固结灌浆效果检查可分为测量岩体波速或静弹性模量或
压水试验。
5、回填灌浆检查孔应布置在脱空较大、串浆孔集中及灌浆异常
的部位,检查方法可采用钻孔注浆法。
6、灌浆工程、排水孔(槽)全部合格,且优良孔70%及以上评为优良,否则评为合格。
7、锚喷支护锚杆抗拔力每300~400根不低于1组(3根),喷砼沿洞轴线每20m应设检查断面一个,每100m3喷砼混合料试件不少于2组作性能试验,检测方式为不过水隧洞可用针探、钻孔等方法,有压水工隧洞宜采用无损检测。实测喷层厚度达到设计尺寸的合格率应满足下列要求:⑴大型洞室、水工隧洞和竖井不小于80%;⑵一般隧洞不小于60%;⑶实际厚度的平均值不小于设计尺寸,未合格点的厚度不小于设计厚度1/2,且不得小于5cm。
8、河道疏浚检查以横断面为主,间距宜为50m,检测点间距宜为2~5m,必要时检测纵断面。检测点不欠挖,超挖在允许范围内,即为合格点。总检测点数90%以上为合格,95%以上为优良。
9、砂料、粗骨料质量以月或季进行检查分析,检查数量不少于10组(月)或20组(季)。砂石料的试验项目应包含评定表所列检查项目。
四、金属结构及启闭机安装单元工程评定标准
1、合格标准:主要项目必须全部符合质量标准,一般项目检查的实测点有90%及以上符合质量标准,其余基本符合标准。
优良标准:在合格基础上,优良项目占50%以上,且主要项目全部优良。
2、压力钢管应按设计技术文件进行水压试验。
五、碾压土石坝和浆砌石坝单元工程评定标准
1、工序合格标准:保证项目、基本项目符合质量标准,允许偏差项目70%以上测点在允许偏差范围内。
工序优良标准:保证项目、基本项目在合格标准基础上,50%以上项目达到优良质量标准;允许偏差项目90%以上测点在允许偏差范围内。
2、土质防渗体开工前应进行碾压试验。碾压后干密度合格率应≥90%,不全格样不得集中,且最小值不得小于设计值的98%。
3、砼面板试块要求:趾板每块至少一组,面板每班至少一组;抗冻、抗渗面板每500m3至少一组,面板每3000m3至少一组。现场坍落度检测每班不少于3次。
4、沥青砼心墙试验要求:心墙砼每升高2~10m,沿心墙轴线2~4个(断面间距不大于50m0;每个断面钻一孔,每孔取样2~5个,进行密度、渗透和力学性能试验。
5、沥青砼面板单元工程按铺筑层进行划分,如整平层、防渗层、封层等,每一施工分区的每一铺筑层为一个单元工程,面板与钢性建筑物连接部位按连续施工段30~50m划分单元工程。
6、砂砾坝体填筑干密度按填筑400~2000m3取一个试样,每层测点不少于10个,坝顶附近不宜少于5个。断面尺寸检查每层不少于10点。
7、堆石坝体填筑按20m×20m方格网的角点为测点,每一填筑层的有效检测总点数不少于20点(铺料厚度、压实厚度),干密度主
堆区按5000~50000m3取样一次,过渡层区每1000~5000m3取样一次,每层测点不少于10个。
8、反滤工程干密度每500~1000m3试验一次,每个取样断面每层所取的样品不得少于4次;粒径检测每200~400m3取样一组。
9、垫层单元干密度水平每500~1500m3试验1次,斜坡每1500~3000m3试验1次。
10、干砌石砌体应咬扣紧密,错缝竖砌,无通缝、叠砌和浮塞。
11、砼砌石坝体施工质量检查:砌体容重、孔隙率、压水试验。
12、粗料石合格标准:棱角分明,六面基本平整,同一面高差小于10mm;块长大于50cm,块重大于25kg,长高比小于3;检测总数中70%以上应满足以上要求。要求质地坚硬、新鲜、无剥落层或裂纹。
块石合格标准:上下两面平行、大致平整,无尖角薄边;块厚大于20cm,检测总数中有70%以上以上应满足以上要求。要求质地坚硬、新鲜、无剥落层或裂纹。
毛石合格标准:无一定形状,块重大于25kg,中厚大于15cm;检测总数中有70%以上应满足以上要求。要求质地坚硬、新鲜、无剥落层或裂纹。
13、干砌面石要求:质地坚硬无风化,单块重量大于25kg,最小边长大于20cm。
