桩基阶段临时用电专项方案

桩基阶段临时用电专项方案

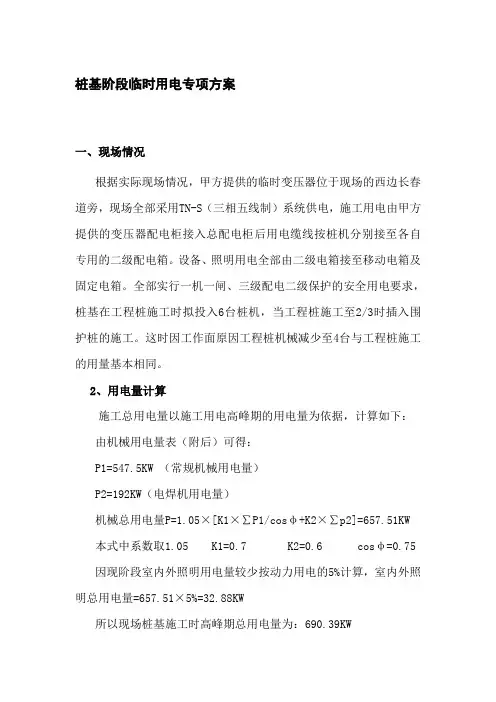

桩基阶段临时用电专项方案一、现场情况根据实际现场情况,甲方提供的临时变压器位于现场的西边长春道旁,现场全部采用TN-S(三相五线制)系统供电,施工用电由甲方提供的变压器配电柜接入总配电柜后用电缆线按桩机分别接至各自专用的二级配电箱。

设备、照明用电全部由二级电箱接至移动电箱及固定电箱。

全部实行一机一闸、三级配电二级保护的安全用电要求,桩基在工程桩施工时拟投入6台桩机,当工程桩施工至2/3时插入围护桩的施工。

这时因工作面原因工程桩机械减少至4台与工程桩施工的用量基本相同。

2、用电量计算施工总用电量以施工用电高峰期的用电量为依据,计算如下:由机械用电量表(附后)可得:P1=547.5KW (常规机械用电量)P2=192KW(电焊机用电量)机械总用电量P=1.05×[K1×∑P1/cosφ+K2×∑p2]=657.51KW 本式中系数取1.05 K1=0.7 K2=0.6 cosφ=0.75 因现阶段室内外照明用电量较少按动力用电的5%计算,室内外照明总用电量=657.51×5%=32.88KW所以现场桩基施工时高峰期总用电量为:690.39KW因建设单位提供的临时变压器容量为1台315KW与1台200KW总容量为515KW小于施工现场机械及照明用电量的总和,所以在施工中应有效协调各设备的运转时间,部分机械应按使用情况尽量避开用电高峰。

3、施工现场与外电的防护本工程西北角靠长春道边有100KV的高压线一条,也就是与工程施工的临时变压器连接的高压线,其它部位均无外电线路。

如桩基施工至此部位而该部位的变压器未能拆除时,桩机架应离开高压线4米以上,并在变压器周围均用杉木搭设防护架,防护架离变压器、高压线2米,防护架用木板封闭并用密目网摭档,悬挂醒目的警告标志牌。

4、接地与防雷工程所用的电气设备的金属外壳必须与专用保护零线连接,专用保护零线由工作接地线、配电室的零线或第一级漏电保护器电源侧的零线引出。

桩基工程用电专项施工方案

桩基工程用电专项施工方案

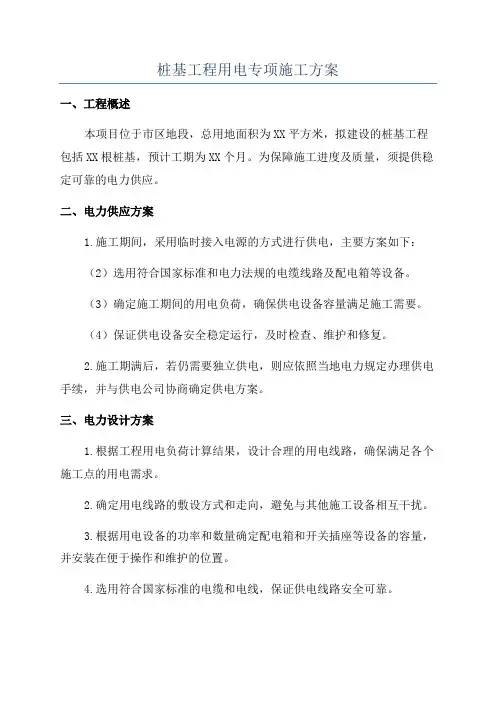

桩基工程用电专项施工方案一、工程概述本项目位于市区地段,总用地面积为XX平方米,拟建设的桩基工程包括XX根桩基,预计工期为XX个月。

为保障施工进度及质量,须提供稳定可靠的电力供应。

二、电力供应方案1.施工期间,采用临时接入电源的方式进行供电,主要方案如下:(2)选用符合国家标准和电力法规的电缆线路及配电箱等设备。

(3)确定施工期间的用电负荷,确保供电设备容量满足施工需要。

(4)保证供电设备安全稳定运行,及时检查、维护和修复。

2.施工期满后,若仍需要独立供电,则应依照当地电力规定办理供电手续,并与供电公司协商确定供电方案。

三、电力设计方案1.根据工程用电负荷计算结果,设计合理的用电线路,确保满足各个施工点的用电需求。

2.确定用电线路的敷设方式和走向,避免与其他施工设备相互干扰。

3.根据用电设备的功率和数量确定配电箱和开关插座等设备的容量,并安装在便于操作和维护的位置。

4.选用符合国家标准的电缆和电线,保证供电线路安全可靠。

5.在施工现场设置切割电源开关和漏电保护器等安全设施,对违章用电进行监控和处理。

四、施工方案1.确定施工区域的用电负荷,按照用电需求搭建供电线路,确保供电稳定。

2.按照施工进度,合理安排电缆的敷设和连接,确保供电设备与用电设备的正常工作。

3.在施工现场设置明显的用电区域标识,并设置告示牌,明确供电设备的操作和维护要求。

4.指定专人负责供电设备的管理和维护,定期检查供电设备的运行状况。

5.高温日以及风沙天气,要加强用电设备的保护,确保供电正常。

6.雨雪天气,要及时检查用电设备的漏电情况,确保安全用电。

7.施工期间,对用电设备进行定期清理和保养,保证设备正常工作。

五、施工期间安全措施1.保证施工现场通行道路的畅通和安全,避免施工设备对电缆、电线等用电设备的损坏。

2.在施工现场设置牢固的警示标志,明确告示相关安全要求,避免人员触电和感电事故的发生。

3.严格执行电缆敷设和连接的操作规程,确保施工过程中不破坏电缆绝缘层,防止漏电事故的发生。

桩基工程临时用电专项方案

桩基工程临时用电专项方案

桩基工程临时用电专项方案一、项目概况桩基工程是建筑施工中常见的一种基础工程,主要用于增加基础的承载力和抗拔力。

在桩基工程施工过程中,临时用电是必不可少的,用于驱动各种施工设备、照明和办公用电等。

因此,制定一套科学合理的临时用电专项方案对于桩基工程的施工进度和安全保障至关重要。

二、用电需求分析1. 电气设备在桩基工程施工中,常见的电气设备包括电动钻、搅拌机、泵车、照明设备、办公用电等。

这些设备对电源的稳定性和功率要求较高,因此需要充足的供电保障。

2. 施工环境桩基工程施工环境复杂,常常处于户外,遇到恶劣的天气和气候条件。

因此,临时用电系统需要具备防水、防爆、防震等特性,以确保施工的安全和连续进行。

3. 劳动保障施工现场的照明、通风和暖气设备等也需要用电支持,以保障工人的工作条件和安全,提高工作效率。

三、用电设计方案1. 供电方式临时用电可以通过直接从现场电网引入,也可以通过发电机组供电。

在桩基工程施工中,由于施工现场常常处于城市郊区或者野外,施工设备和场地都分散较广,因此通过发电机组供电更为灵活和可靠。

2. 电源容量根据用电设备的功率和数量,以及施工现场的实际情况,合理计算出所需的电源容量。

对于大型设备,可以考虑采用并联发电机组的方式,以确保足够的供电能力。

3. 供电线路施工现场的供电线路需要绕过各种障碍物、施工设备和工地,因此需要具备良好的耐磨、耐温和耐腐蚀的特性。

同时,还需要根据实际情况布置好线路,防止交叉和短路等问题的发生。

4. 用电安全在临时用电系统中,需要设置过载保护、漏电保护、接地保护等装置,以确保用电安全和维护施工人员的人身安全。

此外,还需要设置专门的操作和维护规程,对用电设备进行定期的检查和维护。

四、施工方案1. 设备布置根据用电设备的功率和数量,合理布置设备的位置和线路的走向,以确保供电的均衡和便捷。

2. 用电计划在施工的不同阶段,用电需求会有所差异,需要制定详细的用电计划,确保能够满足不同阶段的施工需要。

某基坑支护(桩基)工程临时用电施工方案

某基坑支护(桩基)工程临时用电施工方案

施工现场临时用电施工方案一、工程概况:工程名称:XXX 桩基工程建设单位:XXX 有限公司设计单位:XXXXXXX施工单位:XXXXXXX二、主要用电设备负荷情况:三、施工用电线路选择1、用电量计算工地临时供电包括施工及照明用电两个方面,计算公式如下:()∑∑∑++⨯=c b a P K P K P K P 3211.1计其中计P ── 计算用电量(kW),即供电设备总需要容量;a P ── 全部施工动力用电设备额定用量之和;b P ── 室内照明设备额定用电量之和;c P ── 室外照明设备额定用电量之和;1K ── 全部施工用电设备同时使用系数;总数10台以内取0.75;10—30台取0.7;30台以上取0.6;2K ── 室内照明设备同时使用系数,取0.8; 序号机械动力设备名称 功率(KW ) 数量 合计功率 备注 1三轴水泥土搅拌桩机 420 1 420 2工程钻机 30 30 900 3泥浆泵 22 30 660 4排污泵 15 5 75 5切割机 3 4 12 6钢筋弯曲机 3 2 6 7电焊机 20 50 1000 8水泵 3 30 90 9生活及办公区用电 50 合计 32133K ── 室外照明设备同时使用系数,取1.0;综合考虑施工用电约占总用电量90%,室内外照明电约占总用电量10%,则: ∑=P K P 124.1计本工程计算中:1K =0.70;经过计算得到 计P =1.24×0.60×3213=2390kW 。

2、变压器容量计算变压器容量计算公式如下:ϕcos 05.1计变P S =其中变S ── 变压器容量(kVA);1.05 ── 功率损失系数;ϕc o s ── 用电设备功率因素,一般建筑工地取0.75。

经过计算得到变S = 1.4×2390 =3346kVA 。

根据负荷计算,请甲方在现场提供3346KVA 的变压器能够满足施工要求。

桩基施工临电临水方案文档

桩基施工临电临水方案文档

桩基施工临电临水方案文档桩基施工是大型建筑施工中不可或缺的一项重要工作。

为了确保桩基施工的顺利进行,需要制定详细的临时用电和临时供水方案。

本文将介绍一个针对桩基施工的临电临水方案。

一、临时用电方案:1.用电负荷分析:根据桩基施工的实际需求,确定用电负荷大小。

包括桩机的用电需求、施工电动机的用电需求等。

同时,预留一定的电力储备,以备不时之需。

2.临时供电线路:根据用电负荷确定临时供电线路的规格。

保证线路的安全可靠,避免过载和短路等问题。

同时,要合理布设线路,避免与其他施工设备相互干扰。

3.电源选择:选择可靠的供电源,可以选择现场附近的电力公司供电,也可以选择临时发电机组供电。

如果选择发电机组供电,要确保其品质可靠,容量充足。

4.电缆敷设:电缆的敷设要符合安全要求,避免损坏和漏电等问题。

根据实际需求,可以采用地埋敷设或架空敷设的方式,但要确保其安全可靠。

二、临时供水方案:1.供水负荷分析:根据桩基施工的实际需求,确定供水负荷大小。

包括施工用水、清洗设备等用水需求。

同时,要预留一定的水量储备,以备不时之需。

2.临时供水管路:根据供水负荷确定临时供水管路的规格。

保证管路的安全可靠,避免漏水和断裂等问题。

同时,要合理布设管路,避免与其他施工设备相互干扰。

3.供水源选择:选择可靠的供水源,可以选择现有的水源,如自来水管网接入,也可以选择临时设置的水源,如水井或供水车等。

无论选择哪种供水源,都要确保水质符合施工要求。

4.水管敷设:水管的敷设要符合卫生要求,避免水质受到污染。

根据实际需求,可以采用埋地敷设或地上敷设的方式,但要确保其安全可靠。

三、安全措施:1.临时用电设备要符合国家有关安全标准,确保设备的安全可靠。

2.临时用电设备和电缆要定期验收,避免使用老化或损坏的设备。

3.电源供电箱要设置在明显的位置,并采取防护措施,避免人为破坏。

4.临时供水设备和管路要定期检查,及时发现并修复漏水和断裂问题。

5.施工现场要设置明显的警示标志,引导施工人员和其他人员注意安全。

桩基工程临电专项方案

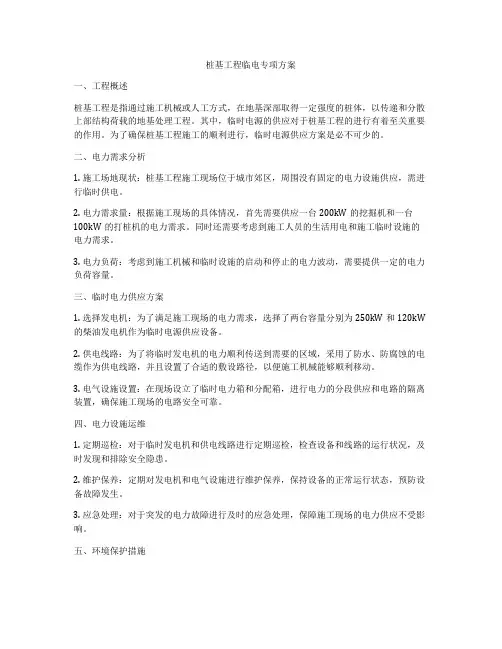

桩基工程临电专项方案

桩基工程临电专项方案一、工程概述桩基工程是指通过施工机械或人工方式,在地基深部取得一定强度的桩体,以传递和分散上部结构荷载的地基处理工程。

其中,临时电源的供应对于桩基工程的进行有着至关重要的作用。

为了确保桩基工程施工的顺利进行,临时电源供应方案是必不可少的。

二、电力需求分析1. 施工场地现状:桩基工程施工现场位于城市郊区,周围没有固定的电力设施供应,需进行临时供电。

2. 电力需求量:根据施工现场的具体情况,首先需要供应一台200kW的挖掘机和一台100kW的打桩机的电力需求。

同时还需要考虑到施工人员的生活用电和施工临时设施的电力需求。

3. 电力负荷:考虑到施工机械和临时设施的启动和停止的电力波动,需要提供一定的电力负荷容量。

三、临时电力供应方案1. 选择发电机:为了满足施工现场的电力需求,选择了两台容量分别为250kW和120kW 的柴油发电机作为临时电源供应设备。

2. 供电线路:为了将临时发电机的电力顺利传送到需要的区域,采用了防水、防腐蚀的电缆作为供电线路,并且设置了合适的敷设路径,以便施工机械能够顺利移动。

3. 电气设施设置:在现场设立了临时电力箱和分配箱,进行电力的分段供应和电路的隔离装置,确保施工现场的电路安全可靠。

四、电力设施运维1. 定期巡检:对于临时发电机和供电线路进行定期巡检,检查设备和线路的运行状况,及时发现和排除安全隐患。

2. 维护保养:定期对发电机和电气设施进行维护保养,保持设备的正常运行状态,预防设备故障发生。

3. 应急处理:对于突发的电力故障进行及时的应急处理,保障施工现场的电力供应不受影响。

五、环境保护措施1. 废气排放:为了降低柴油发电机的废气排放对环境的影响,选择低排放的柴油发电机,并且进行排气管道的合理设置,减少废气对周围环境的污染。

2. 噪音控制:为了降低发电机工作产生的噪音对周围居民的影响,对发电机的运行时间和地点进行合理安排,并且利用隔音材料对发电机进行隔音处理。

桩基础工程临时用电方案

桩基础工程临时用电方案

桩基础工程临时用电方案一、桩基础工程的特点和需求1. 特点:桩基础工程是指通过机械或人工在地基中打入桩体来承受建筑或其他工程的荷载的一种基础形式。

桩基础工程具有施工周期短、施工工艺复杂、施工现场条件恶劣等特点。

在桩基础工程施工现场,需要大量的临时用电,用电负荷较大。

2. 需求:桩基础工程施工对用电需求主要包括施工现场照明、机械设备用电、施工临时设施用电等方面。

另外,在桩基础施工过程中,有时需要进行深层挖掘、深层钻孔等操作,这就需要特殊的电源设备来满足施工需求。

基于桩基础工程的特点和需求,我们需要实施合理的临时用电方案来保障施工的正常进行。

二、临时用电方案的设计1. 临时用电总体要求:为了保障桩基础工程施工的顺利进行,临时用电方案需要满足以下要求:(1)安全可靠:施工现场需要使用大量的机械设备和临时用电设备,因此临时用电方案要求安全可靠,确保施工人员的安全。

(2)供电充足:桩基础工程施工需要大量的电力支持,因此临时用电方案要求供电充足,保证施工现场各项设备正常运行。

(3)节能环保:在临时用电方案设计中,应考虑节能环保的因素,降低能源消耗,减少对环境的影响。

2. 临时用电方案的具体设计:(1)施工现场总体布局:在设计临时用电方案时,需要根据施工现场的实际情况进行总体布局设计。

例如,确定用电设备的位置布局,保证供电线路的畅通等。

(2)供电系统设计:根据桩基础工程施工现场的用电需求,设计相应的供电系统。

包括临时配电箱、配电线路、临时用电设备等的选型和布置。

(3)照明系统设计:施工现场的照明需求较大,因此需要设计合理的照明系统,确保施工人员在夜间或复杂环境下的安全施工。

(4)特殊设备供电设计:在桩基础工程施工过程中,有时需要通过深层挖掘或深层钻孔等操作,需要特殊的电源设备,这就需要设计相应的供电系统。

(5)临时用电安全管理规定:在临时用电方案中应包含相应的安全管理规定,明确施工现场用电的安全操作流程,以保障施工人员的安全。

某基坑支护(桩基)工程临时用电施工方案

某基坑支护(桩基)工程临时用电施工方案

某基坑支护(桩基)工程临时用电施工方案
1. 项目背景
某基坑支护(桩基)工程是一项重要的基础工程,为确保施工的安全顺利进行,
临时用电施工方案是至关重要的。

本文将详细介绍某基坑支护(桩基)工程的临时用
电施工方案。

2. 施工目的
本施工方案的目的是为了保障基坑支护(桩基)工程施工期间的用电需求,确保
施工安全,提高施工效率。

3. 施工方案
3.1 临时用电设备准备
•选用符合安全标准的临时用电设备,包括配电箱、电缆、插头等。

3.2 临时用电布置
•根据施工现场需要,合理布置临时用电设备,避免电缆晾挂、交叉等现象。

•电路布置应符合规范,避免发生短路、漏电等事故。

3.3 用电安全管理
•严格遵守用电安全规定,禁止私拉乱接电线,确保电路安全可靠。

•在临时用电现场设置警示标识,提醒人员注意用电安全。

3.4 用电维护
•定期检查临时用电设备的工作状态,发现问题及时处理,保证施工用电正常供应。

4. 施工要求
•所有施工人员必须经过用电安全培训,了解临时用电施工方案的内容和要求。

•严格按照施工方案执行,确保施工期间不因用电问题而影响工程进度。

5. 施工效果评估
施工结束后,对临时用电施工方案进行评估,总结经验,为今后类似工程提供
参考。

6. 结语
某基坑支护(桩基)工程临时用电施工方案的制定和执行对工程进度和质量有着重要影响。

只有严格执行施工方案,做好用电管理,才能保证工程安全完成。

桩基础工程现场用电方案

桩基础工程现场用电方案

桩基础工程现场用电方案一、总体方案1.1 电源接入:桩基础工程现场用电方案主要依赖于外部电网供电,需与供电部门进行联系,申请施工用电。

施工现场应设置专用变电站或者分配柜,以保证施工现场的电力供应安全可靠。

1.2 施工现场布局:根据施工需要,施工现场应做好用电布局,确保电力线路布局合理、安全、稳定。

应根据施工现场的特点分区设置电力布局,确保不同施工区域的用电需求得到满足。

1.3 安全管理:施工现场用电需严格遵守《建筑施工企业安全生产许可证管理规定》等相关安全规范要求。

建立健全电气安全管理制度,保障用电设备的正常运行和施工现场工人的人身安全。

1.4 现场配电:应根据施工现场的用电需求,合理布置现场配电线路和设备,确保用电设施安全可靠。

二、设备配备2.1 变压器:施工现场应配置足够容量的变压器,根据用电负荷合理配置变压器容量,以保障施工现场的用电需求。

2.2 配电箱:现场应配置符合安全标准的配电箱,进行细致的线路设置,并做好线路标识,确保用电设备的安全稳定运行。

2.3 用电设备:施工现场应根据用电需求配置各类用电设备,包括照明、动力、通风、空调等设备,确保施工现场的各项工作正常进行。

2.4 保安系统:根据实际需要,可以配置保安系统,确保用电设备和用电线路的安全稳定。

三、电力线路敷设3.1 线路敷设:在施工现场应合理布置电力线路,并按照相关规范敷设,确保供电线路的安全可靠。

3.2 绝缘处理:对线路敷设应做好绝缘处理,保证线路不受外界环境影响,保证用电安全。

3.3 输电距离:在敷设电力线路时,应尽量减少输电距离,降低输电线路的损耗,提高用电效率。

四、安全管理4.1 安全检查:施工现场用电设备和线路需定期进行安全检查,确保设备和线路运行状态良好。

4.2 保护措施:在用电过程中,需确保用电设备的正常运行,并采取相应的防护措施,确保工人人身安全。

4.3 告警系统:施工现场应根据需要安装告警系统,及时发现电力设备运行异常,及时采取相应措施。

桩基工程临时用电施工方案

桩基工程临时用电施工方案

桩基工程临时用电施工方案一、前言桩基工程中,临时用电施工方案的制定对工程施工的顺利进行至关重要。

本文将就桩基工程中的临时用电施工方案进行详细阐述,包括用电需求分析、供电系统的设计与布置、安全措施等内容。

二、用电需求分析1.施工现场总需求电量的估算:根据施工现场的具体情况和工程设备,合理估算施工现场的总用电量,包括桩基设备、照明、通风设备等的用电需求。

2.用电设备分布情况:根据不同用电设备的功率大小和用电位置,合理规划用电设备的布置位置。

3.用电方式选择:根据用电需求和现场条件,确定临时用电的供电方式,可以选择外接供电或者临时搭建发电机组供电等方式。

三、供电系统设计与布置1.供电系统的选择:根据用电需求和供电方式选择,可以选用市电供电或者搭建发电机组供电。

2.供电线路布置:合理规划供电线路的布置,在保证用电设备正常供电的前提下,尽量减少线路长度,降低线损。

3.系统联动设计:根据用电设备之间的关联性,设计合理的供电系统,保证各个设备之间的正常供电。

4.防护设施措施:设置过载保护设备、漏电保护开关等电气防护设施,确保供电系统的安全性。

四、安全措施1.临时用电设备检查:定期检查临时用电设备的连接线路、绝缘情况等,确保设备正常运行。

2.用电人员培训:对参与临时用电施工的人员进行安全培训,提高他们的用电安全意识,确保施工过程中的安全。

3.用电设施标识:合理设置用电设施的标识,方便工作人员使用和管理。

4.应急预案制定:制定临时用电施工的应急预案,发生意外情况时能够及时处置。

五、总结根据桩基工程的具体情况和要求,制定合理的临时用电施工方案对工程施工过程的顺利进行具有重要意义。

通过对用电需求分析、供电系统设计以及安全措施的落实,可以确保施工现场的用电安全和正常进行。

打桩工程临电施工方案

打桩工程临电施工方案

打桩工程临电施工方案一、项目背景本项目为某打桩工程项目,由于所在施工现场临时用电需求大,且现场环境复杂,存在一定的安全隐患。

因此,制定本临电施工方案,确保施工过程中用电安全。

二、施工地点及环境介绍本项目位于某工地,现场环境复杂,存在大量土方作业、机械设备运行等大功率用电设备。

周边有民房、管线等建筑物,需要严格保护,防止因用电施工导致的安全事故发生。

三、施工设备及临时用电需求1. 施工设备:挖掘机、打桩机、输送带等。

2. 临时用电需求:挖掘机需用电功率约为80kW,打桩机需用电功率约为100kW,输送带需用电功率约为60kW,总需用电功率约为240kW。

四、临时用电施工方案1. 供电方案本项目用电从施工现场附近的临时供电点引出。

供电线路采用橡套软电缆,经过层层保护措施后敷设在地面上,避免损伤。

供电线路需由专业的电工进行敷设,并在施工过程中进行定期巡检,确保供电线路的安全使用。

2. 用电分配方案根据施工设备和临时用电需求,采用分段配电的方式进行用电分配。

将临时用电需求分为挖掘机、打桩机、输送带三个部分,分别设置电源开关箱,并标明所属设备,方便操作和维护。

3. 保护措施为保障临时用电设备的安全运行,需设置过载保护、漏电保护、短路保护等电气保护装置。

同时,临时用电设备需安装接地保护,保证用电设备的安全使用。

4. 用电维护在施工过程中,需由专业电工进行定期巡检,发现用电设备存在故障或隐患时,需及时进行维修和处理。

同时,要保持用电设备的清洁和良好状态,避免因用电故障导致的安全事故。

五、安全措施1. 用电人员需学习并掌握用电操作规程,严格按照操作规程进行操作。

2. 临时用电设备运行期间,需设置专人进行监护,及时处理异常情况。

3. 临时用电设备需定期进行检测和维护,确保设备的安全使用。

4. 临时用电设备周边需设置警示标志,严禁未经操作人员擅自靠近或触碰。

5. 在施工现场需设置消防器材和紧急救援设备,保障应急情况处理。

桩基工程用电专项施工方案

桩基工程用电专项施工方案

桩基工程用电专项施工方案
一、背景
桩基工程中的用电施工是保障施工进展和质量的重要环节。

合理的用电施工方
案可以提高施工效率,减少施工风险,保障工程安全。

二、用电设备准备
1.确定桩基工程用电设备种类及数量。

2.购买或租赁适用的用电设备,并进行检查和试运行。

3.为用电设备配备必要的配件和工具。

三、用电系统布置
1.根据现场实际情况设计用电系统布置图纸。

2.合理规划用电设备的布置位置,确保设备之间的通风良好。

3.将用电设备与电源线路连接,确保接线牢固可靠。

四、用电安全措施
1.确保施工现场的用电设备符合国家标准,定期进行检查维护。

2.严格执行用电操作规程,做好用电记录和安全检查。

3.加强现场用电设备的防护和绝缘措施,防止电气事故的发生。

4.抢修用电设备的专业人员应随时待命,及时处理用电设备故障。

五、用电节能环保
1.使用高效节能的用电设备,减少用电设备的能耗。

2.合理规划用电设备的使用时段,避免高峰期用电浪费。

3.提倡节约用电思想,培养全员参与的节能环保意识。

六、总结
以上是桩基工程用电专项施工方案的相关内容,通过科学合理的用电施工方案,可以提高桩基工程施工效率,减少施工风险,确保工程质量和安全,促进工程的顺利进行。

桩基临时用电方案

桩基临时用电方案

桩基临时用电方案桩基临时用电方案是指在施工过程中,为桩基工程提供临时用电的方案。

桩基工程作为建筑施工的重要环节之一,需要有稳定可靠的电力供应来保障施工的顺利进行。

本文将从桩基临时用电的必要性、用电设备选型、电力供应方案等方面进行详细介绍。

一、桩基临时用电的必要性1.施工机械设备的需求:桩基施工需要使用大型机械设备如钻孔机、混凝土泵车等,这些设备大多需要电力驱动,因此需要提供稳定的电力供应。

2.施工过程中的临时设施:桩基施工过程中,还需要一些临时设施如临时办公室、工地照明等,这些设施同样需要用电。

3.安全性要求:桩基施工对电力供应的要求相对较高,电源需要稳定可靠,以确保施工过程的安全。

二、用电设备选型1.施工机械设备:根据实际需要,选用适当功率的钻孔机、混凝土泵车等设备。

一般使用柴油发电机供电,也可根据情况选用市电供电。

2.临时设施:为临时办公室、工地照明等提供电力供应,可以选用临时用电箱、插座等设备。

3.安全设备:为保障施工现场的安全,同时需选用适当的电气保护设备,如漏电保护器、过载保护器等。

三、电力供应方案1.燃油发电机组供电:运用燃油发电机组供电是最常见的桩基临时用电供应方式。

通过选择适当功率等级的柴油发电机组,可以满足大部分施工机械设备的用电需求。

2.临时电网供电:有些施工项目可利用已有的临时电网供电,通过连接到电网上,实现临时用电需求。

但需要注意电网的稳定性和负荷能力,以免影响到其他用户的正常用电。

3.直接连接至市电供电:若施工现场有市电供应,则可直接连接至市电进行供电。

但需要注意符合相关的电力接入标准,并确保供电线路的安全可靠。

四、安全措施1.严格按照电气设备的使用说明书操作,严禁私拉乱接电线、电缆等。

2.施工现场要设置明显的电气安全警示标志,警告非相关人员靠近电源设备,确保施工现场的安全。

3.做好电力接地和漏电保护工作,及时排除安全隐患。

4.定期对用电设备和电力线路进行检查、维护和绝缘测试,确保工作正常。

地基打桩施工临时用电方案

地基打桩施工临时用电方案

地基打桩工程施工临时用电方案一、工程概况1.工程用地面积为㎡,建筑面积为㎡,其中地下为㎡,地上为㎡。

现阶段为地基打桩施工阶段,主要施工用电为桩机和照明。

2.工地东侧有一个甲方提供的630KVA的箱式变压器作为配电室。

北面有甲方提供的两个600A的箱式变压器为一级配电箱。

二、编制依据1.规范《JGJ46-2005》、《J405-2005》2.现场实际情况。

三、主要电动机械设备南屯苑小区地基打桩施工阶段主要电动机械设备如下表施工用电动机械设备配备四、用电负荷计算采用需要系数法进行负荷计算,公式为SsH=11.1(K1*∑P1+ K2∑P2+ K3∑P3)式中:SsH为施工现场用电设备所需总容量(KVA)∑P1为施工现场振动沉桩机和螺旋钻孔桩机额定用电量之和(KW)∑P2为施工现场室内照明设备额定用电量之和(KW)∑P3为施工现场室外照明额定用电量之和(KW)1.10为用电量不均匀系数设Sz为施工现场配电室供电总容量(KVA)K1为全部施工用电设备同时使用系数,10台以内取0.75,10-30台取0.7,30以上取0.6。

K2为室内照明设备同时使用系数,一般取0.8。

K3为室外照明同时使用系数,一般取1.0。

根据此式及上表得∑P1=975KW、∑P2=60KW、∑P3=80KWK1=0.75,K2=0.8,K3=1.0SsH=1.05(0.75*975+0.8*60+1.0*80)经计算结果SsH=859.25KW。

现场变电所提供的容量为1260KVA以上才满足施工需求。

现场有两台600KVA 的临时变压器,所以还需另外提供380V630KVA三相五线制的电源才满足维护桩施工需求。

根据现场实际情况,要求业主增容是比较困难(曾经跟业主提过,业主的回答是无法办到)。

要解决变压器容量不够问题,初步设想以下两方面:1、用电量最大的两台桩机错开使用时间,搭配其他功率较小的桩机使用,这样能基本解决。

2、万一由于条件限制,则配备柴油发电机。

桩基工程临电方案

桩基工程临电方案

桩基工程临电方案一、前言桩基工程是土木工程中的重要部分,用于支撑建筑物或其他结构物。

临电方案是指在进行桩基工程时,为了保证施工安全和正常进行,需要采取的应急措施。

本文将从桩基施工前的准备阶段、施工过程中的安全措施和施工后的清理工作等方面进行详细的阐述,旨在为桩基工程的临电方案提供一个全面的指导。

二、桩基工程临电方案的准备阶段1. 现场勘测在进行桩基工程施工前,必须进行详细的现场勘测,了解地质情况、周边环境、地下管线等情况,并绘制施工图纸和施工方案。

2. 设备准备针对不同的桩基施工方式,需要准备相应的施工设备和材料,如桩机、钻机、钢筋等。

3. 安全防护在进行桩基工程施工时,必须做好安全防护工作,包括施工人员的安全防护用具、警示标识的设置等。

4. 施工方案和工序根据具体的桩基工程施工要求,制定详细的施工方案和工序,并在施工前进行培训和演练,确保施工人员了解并掌握各项操作流程。

三、桩基工程临电方案的施工过程1. 施工前的准备工作在进行桩基工程施工前,需要对施工现场进行清理和整理,清除杂物和障碍物,确保施工区域的整洁和安全。

同时,还需要对施工设备进行检查和调试,确保设备的正常运行。

2. 施工中的安全控制在进行桩基工程施工时,需要严格按照施工方案和工序进行操作,并做好现场安全控制工作,包括设置安全警示标识、围挡等,确保施工现场的安全。

3. 施工质量控制在进行桩基工程施工时,需要严格控制施工质量,包括材料的选用、操作过程的控制和施工成果的检验等。

4. 施工现场管理在进行桩基工程施工时,需要做好现场管理工作,包括施工人员的安全教育、施工进度的控制和施工现场的整洁等。

四、桩基工程临电方案的收尾工作1. 施工完工验收在进行桩基工程施工完工后,需要对施工成果进行验收,确保施工质量和安全。

2. 施工现场清理在进行桩基工程施工完工后,需要对施工现场进行清理,清除杂物和障碍物,并做好环境保护和整治工作。

3. 施工档案整理在进行桩基工程施工完工后,需要整理施工档案,包括施工记录、质量检验报告等,做好相关资料的归档和保管工作。

桩基工程临时用电方案

桩基工程临时用电方案

桩基工程临时用电方案一、前言桩基工程是建筑工程中重要的一部分,其施工过程中需要使用临时用电设备来保证施工进程的顺利进行。

临时用电的安全和稳定性能直接影响到施工的质量和进度。

因此,对于桩基工程临时用电方案的制定和实施,必须要严格按照相关标准和规范进行,确保施工现场的安全和稳定。

二、临时用电方案的制定依据1. 《建筑工程安全生产管理条例》2. 《工业企业电气工程施工及验收规范》3. 《建筑电气设计规范》4. 相关行业标准和规范三、临时用电方案的编制1. 施工现场情况调查在制定桩基工程临时用电方案之前,必须对施工现场进行全面的调查和分析,包括施工区域的大小、土质情况、周边环境、用电设备类型和数量等等。

通过调查分析,确定用电设备的布局位置,确保安全和便捷。

2. 用电负荷计算根据施工现场的具体情况和用电设备的需求,进行用电负荷计算。

主要包括设备出厂参数和实际使用情况的对比,确定用电设备的额定功率和需求。

3. 用电设备选型根据用电负荷计算结果,选择适合的用电设备。

要求设备的品牌和型号符合国家标准和规范,保证设备的品质和安全性能。

4. 临时用电线路布设根据施工现场的实际情况和用电设备的布局位置,设计临时用电线路。

确保线路的合理布设和安全可靠,避免电线交叉、绕圈等安全隐患。

5. 临时用电安全措施针对桩基工程临时用电方案,应加强用电安全措施。

主要包括:(1) 电路接地保护措施(2) 用电设备的漏电保护措施(3) 用电设备的过载短路保护措施(4) 用电设备的接地、零线、火线的正确接线方法(5) 临时用电设备的定期检查和维护四、临时用电方案的实施1. 用电设备的购置根据临时用电方案的要求,购置符合国家标准和规范的用电设备。

要求设备的品质和安全性能达标,并进行全面的检验和验收。

2. 用电设备的布设根据临时用电方案的布设要求,设置好用电设备的布局位置。

确保设备的合理布设和安全可靠。

3. 临时用电线路的铺设按照临时用电方案的线路布设要求,进行用电线路的铺设。

桩基临时用电方案

桩基临时用电方案
桩基临时用电方案
一、现场电工岗位责任
(1)根据临时用电布置图及施工方案开展电气安装。
(2)做好巡视工作,定期对电气设备开展检查。
(3)做好漏电子学保护器的测试并记录。
(4)定期做绝缘电阻测试并记录。
(5)做工日常电气设备的维修并记录。
(6)参与用电事故的处理,分析原因。
二、用电管理措施与技术措施
1、管理措施
a、电工须按施工用电平面布置图配好线路,并保证它安全与畅通,使之符合规范要求,并随时处理急发性事件,做好运转记录。
b、设备与机具操作人员必须按规范操作好机具设备,并负责机具的维修与保养工作,保护所有设备与保护零线及开关箱,并做好重复接地。
c、搬迁式移动用电设备必须经电工切断电源,并做妥善处理后才能移动。
m、施工现场严禁带电作业,结束作业1小时以上,应将动力开关箱断电并上锁。
n、熔断器的熔芯更换时,严禁用不符合规格的熔丝代替。
0、施工现场的建筑物、构筑物做好防火措施,电器一旦着火,必须立即断开电源,并用绝缘灭火器或砂子灭火,用水灭火。
p、配电屏(盘)或配电线路维修时悬挂停电标牌,停送电由专业电工负责。
c、若有人触电,应立即断开电源,开展现场急救,并迅速报告有关部门做好妥善处理。
d、动力配配电箱、开关高度在1.3~1.5M之间,移动式配电箱、开关箱设置高度0.6~1.5M。
f、配电箱、开关内的连接线采用绝缘导线,接线不得松动,不得有外露漏电部分。
g、配电箱、开关工作零线,应通过接线端子板连接与保护零线端子板分设。
q、交流电弧焊机变压的一次侧电源线长度不大于5米,进线处设置防护罩。
r、开关箱内的漏电保护器的额定漏电动作电流不大于30mA,额定漏电动作时间小于0.1S。

桩基工程临时用电施工方案

桩基工程临时用电施工方案

桩基工程临时用电施工方案一、施工单位概况本施工单位是中华建筑集团有限公司成立的专业施工队伍,具备雄厚的施工实力和丰富的工程经验。

在桩基工程领域拥有一流的技术人员和现代化的施工设备,能够保证按照规范要求和安全措施进行施工,为项目顺利进行提供实质性保障。

二、施工准备1.人员组织施工单位将按照项目需求,选派经验丰富的电工师傅及电焊工,确保施工人员具备足够的施工经验。

同时,组织电工师傅、焊工及用电监护人员参加相关培训,提高其对电气设备操作、安全及用电知识的认知能力,确保施工过程中能够安全可控地进行。

2.设备调查施工单位将根据工程需要,详细调查现场电缆和设备的接线位置、状况和数量,了解供电情况,为施工方案的制定提供准确的基础数据。

3.施工方案制定施工单位将根据设计要求和实际情况制定具体的施工方案,保证施工的安全可控性。

施工方案中将包括如下内容:临时用电方案、用电设备选择、电缆敷设与布线、临时用电设备的安装与维护保养、临时用电设备的管理和监督等。

三、临时用电方案1.用电环境分析施工单位将对现场用电环境进行分析,了解现场用电负荷及用电需求,保证提供的电力能够满足施工要求。

3.用电负荷计算施工单位将根据施工现场的设备需求和实际用电负荷计算,确定所需的用电量,并与供电部门进行协商,以确保供电充足,并避免电力过载引起的危险。

4.用电设备选择与布置施工单位将根据施工现场需求选用符合国家标准和行业规范的临时用电设备,并根据施工现场的情况合理布置,确保安全可控。

5.电缆敷设与布线施工单位将根据用电设备的要求,合理敷设电缆,并进行布线,进行绝缘保护,避免电缆被损坏或其他安全隐患。

6.用电设备的安装与维护保养施工单位将按照设备的安装说明和操作规程进行安装,并严格执行设备的维护保养计划,确保设备的正常运行和安全使用。

7.用电设备的管理和监督施工单位将建立健全用电设备的管理制度,对设备进行定期检查和维修,并建立监督机制,确保用电设备的安全使用。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录1 工程概况 ....................................................... 错误!未定义书签。

2 编制依据........................................................ 错误!未定义书签。

3 组织机构及质量、安全保证体系..................................... 错误!未定义书签。

4 用电负荷计算 .................................................... 错误!未定义书签。

5 设计内容和步骤 .................................................. 错误!未定义书签。

现场勘察及初步设计 ............................................... 错误!未定义书签。

确定用电负荷 ..................................................... 错误!未定义书签。

1号干线线路上导线截面及分配箱、开关箱内电气设备选择: ............. 错误!未定义书签。

2号干线线路上导线截面及分配箱、开关箱内电气设备选择: ............. 错误!未定义书签。

3号干线线路上导线截面及分配箱、开关箱内电气设备选择: ............. 错误!未定义书签。

选择总箱的进线截面及进线开关:..................................... 错误!未定义书签。

选择变压器: ...................................................... 错误!未定义书签。

6 电气安全和电气防火技术措施....................................... 错误!未定义书签。

7 触电与救护...................................................... 错误!未定义书签。

8 临时用电安全技术交底及用电档案管理............................... 错误!未定义书签。

临时用电安全技术交底 ............................................. 错误!未定义书签。

用电档案管理 ..................................................... 错误!未定义书签。

1 工程概况本工程施工场地已经具备施工条件。

施工场地临时水源接口位置、临时电源接口位置、临时排污口位置、建筑红线位置、道路交通和出入口、以及施工场地和周围环境等情况见施工现场平面布置图。

本工程桩基采用一台GZY800型号静压桩机,两台JD-83型号锤击桩基。

方案适用范围为:和润物流仓储设施二期项目工程的所有桩基础施工。

工程名称:浙江和润物流有限公司和润物流仓储设施二期项目工程;建设地点:浙江省舟山市定海临港工业区(老塘山);建设单位:浙江和润物流有限公司勘察单位:浙江宏宇工程勘察设计有限公司监理单位:浙江国冶建设项目管理有限公司设计单位:中粮工程科技(郑州)有限公司施工单位:浙江信宇建设集团有限公司质量标准:合格。

2 编制依据本临时用电施工专项方案主要编写依据为:1、《施工现场临时用电安全技术规范》JGJ46-20052、《建筑机械使用安全技术规程》(JGJ33-2001)3、《建筑工程施工现场供电安全规范》GB50194-20144、《通用用电设备配电设计规范》GB50055-20115、《供配电系统设计规范》GB50052-20096、《建筑施工安全检查标准》JGJ59-20117、《施工现场临时用电安全技术规范》(JGJ46-2005)8、和润物流仓储设施二期项目工程施工组织设计;9、国家现行有关安全生产规范、标准;3 组织机构及质量、安全保证体系本工程实行项目经理负责制,临时用电施工组织为在项目经理领导下,成立专门的管理组织机构,确保用电质量、安全。

具体见下图所示:4 用电负荷计算1、施工机具2、供电系统设置5 设计内容和步骤现场勘察及初步设计(1)本工程所在施工现场范围内施工前无各种埋地管线。

(2)现场采用380V低压供电,设一配电总箱,内有计量设备,采用TN-S系统供电。

(3)根据施工现场用电设备布置情况,总箱进线采用导线空气明敷/架空线路敷设,干线采用空气明敷/架空线路敷设,用电器导线采用空气明敷/架空线路敷设。

布置位置及线路走向参见临时配电系统图及现场平面图,采用三级配电,三级防护。

(4)按照《JGJ46-2005》规定制定施工组织设计,接地电阻R≤4Ω。

确定用电负荷(1)、锤击桩机Kx=,Cosφ=,tgφ=将Jc =40%统一换算到Jc1=80%的额定容量Pn=70kWPe =n×(Jc/Jc1)1/2×Pn=1×1/2×70= kWPjs =Kx×Pe=×=Qjs =Pjs×tgφ=×=(2)、交流电焊机Kx=,Cosφ=,tgφ=将Jc =50%统一换算到Jc1=100%的额定容量Pn =Sn×Cosφ=×=Pe =n×(Jc/Jc1)1/2×Pn=1×1)1/2×= kWPjs =Kx×Pe=×=Qjs =Pjs×tgφ=×=(3)、办公区Kx=,Cosφ=,tgφ=Pjs=×13×=Qjs =Pjs×tgφ=×=(4)、锤击桩机Kx=,Cosφ=,tgφ=将Jc =40%统一换算到Jc1=80%的额定容量Pn=70kWPe =n×(Jc/Jc1)1/2×Pn=1×1/2×70= kWPjs =Kx×Pe=×=Qjs =Pjs×tgφ=×=(5)、交流电焊机Kx=,Cosφ=,tgφ=将Jc =50%统一换算到Jc1=100%的额定容量Pn =Sn×Cosφ=×=Pe =n×(Jc/Jc1)1/2×Pn=1×1)1/2×= kWPjs =Kx×Pe=×=Qjs =Pjs×tgφ=×=(6)、静压打桩机Kx=,Cosφ=,tgφ=Pjs=×150=Qjs =Pjs×tgφ=×=(7)、交流电焊机Kx=,Cosφ=,tgφ=将Jc =50%统一换算到Jc1=100%的额定容量Pn =Sn×Cosφ=×=Pe =n×(Jc/Jc1)1/2×Pn=1×1)1/2×= kWPjs =Kx×Pe=×=Qjs =Pjs×tgφ=×=(8)总的计算负荷计算,总箱同期系数取Kx=总的有功功率Pjs =Kx×ΣPjs=×++++++=总的无功功率Qjs =Kx×ΣQjs=×++++++=总的视在功率Sjs =(Pjs2+Qjs2)1/2=+1/2=总的计算电流计算Ijs =Sjs/×Ue)=×=1号干线线路上导线截面及分配箱、开关箱内电气设备选择:在选择前应对照平面图和系统图先由用电设备至开关箱计算,再由开关箱至分配箱计算,选择导线及开关设备。

分配箱至开关箱,开关箱至用电设备的导线敷设采用铜空气明敷/架空线路,室外架空铜导线按机械强度的最小截面为10mm2。

(1)、锤击桩机开关箱至锤击桩机导线截面及开关箱内电气设备选择(开关箱以下用电器启动后需要系数取1):i)计算电流Kx=1,Cosφ=,tgφ=Ijs =Kx×Pe/×Ue×Cosφ)=1×××=ii)选择导线选择VV-3×35+2×16,空气明敷/架空线路时其安全载流量为115A。

室外架空铜芯导线按机械强度的最小截面为10mm2,满足要求。

iii)选择电气设备选择开关箱内隔离开关为HH3-100/100 ,其熔体额定电流为Ir=100A,漏电保护器为DZ20L-160/100。

(2)、交流电焊机开关箱至交流电焊机导线截面及开关箱内电气设备选择(开关箱以下用电器启动后需要系数取1):i)计算电流Kx=1,Cosφ=,tgφ=Ijs =Kx×Pe/(Ue×Cosφ)=1××=ii)选择导线选择VV-3×10+2×6,空气明敷/架空线路时其安全载流量为53A。

室外架空铜芯导线按机械强度的最小截面为10mm2,满足要求。

iii)选择电气设备选择开关箱内隔离开关为HK1-60/60 ,其熔体额定电流为Ir=60A,漏电保护器为DZ15LE-63/63。

(3)、办公区开关箱至办公区导线截面及开关箱内电气设备选择(开关箱以下用电器启动后需要系数取1):i)计算电流Kx=1,Cosφ=,tgφ=Ijs =Kx×Pe/(Ue×Cosφ)=1×13/×=ii)选择导线选择VV-3×25+2×16,空气明敷/架空线路时其安全载流量为94A。

室外架空铜芯导线按机械强度的最小截面为10mm2,满足要求。

iii)选择电气设备选择开关箱内隔离开关为HH3-100/100 ,其熔体额定电流为Ir=100A,漏电保护器为DZ20L-160/100。

(4)、1号动力分箱至第1组电机(锤击桩机、交流电焊机)的开关箱的导线截面及分配箱内开关的选择i)计算电流锤击桩机;Kx=,Cosφ=,tgφ=;Ijs =Kx×Pe×台数/×Ue×Cosφ)=××1/××=;交流电焊机;Kx=,Cosφ=,tgφ=;Ijs =Kx×Pe×台数/(Ue×Cosφ)=××1/×=Ijs(1组电机)=该组中最大的开关箱电流Ijs=由于该组下有多个开关箱,所以最大电流需要乘以的系数两者中取大值Ijs=×=ii)选择导线选择VV-3×35+2×16,空气明敷/架空线路时其安全载流量为115A。
