标准化猪舍技术标
猪圈标准化建设标准

猪圈标准化建设标准猪圈是养猪场的重要设施,其建设标准对于猪的生长健康和养殖效益具有重要影响。
为了提高猪圈的标准化建设水平,保障猪的生长环境和生产效益,制定猪圈标准化建设标准势在必行。
一、选址和规划。
1. 选址应远离居民区和污染源,地势高,通风良好,便于排水和清洁。
2. 猪圈规划应科学合理,合理利用土地资源,便于管理和养殖操作。
二、建筑结构。
1. 猪圈建筑应坚固耐用,抗风雨,防潮防腐。
2. 猪圈内部空间布局合理,通风良好,便于猪的活动和生长。
3. 圈舍内部设施齐全,包括饮水设备、饲料槽、卫生间等,满足猪的生活需求。
三、卫生环境。
1. 猪圈周围应保持清洁,无垃圾积存,无积水。
2. 猪圈内部定期清洁消毒,保持卫生干净,减少疾病传播。
四、安全设施。
1. 猪圈应设置防护栏,防止猪的逃逸和外来动物的侵入。
2. 猪圈内应设置应急逃生通道,保障人员和猪的安全。
五、环保要求。
1. 猪圈废水、废料的处理应符合环保要求,避免对周围环境造成污染。
2. 猪圈建设应符合国家环保标准,采用环保材料,减少对环境的影响。
六、管理要求。
1. 猪圈应有专门的管理人员负责日常养殖管理和卫生保健工作。
2. 猪圈管理应遵守相关法律法规,做好档案记录和疫病防控工作。
七、技术支持。
1. 猪圈建设应借鉴先进的技术和经验,提高养殖效益。
2. 配备专业的兽医和技术人员,保障猪的生长健康和养殖效益。
总之,猪圈标准化建设标准是保障猪的生长健康和养殖效益的重要保障。
只有严格按照标准进行建设和管理,才能提高猪的生产性能和经济效益,推动养猪产业的健康发展。
生猪标准化示范区建设标准

生猪标准化示范区建设标准(试行)发布时间:2006-8-4一、产地环境(一)场址选择1、猪养殖场应建在地势高燥、通风良好、排水便利、易于组织防疫的地方。
2、周围1000米内无大型化工厂、采矿厂、皮革厂、肉品加工厂、屠宰场等污染源。
猪场距离干线公路、居民区、学校和公共场所或其他养殖场500米以上。
(二)水质水质符合ny5027-2001的规定。
(三)空气场区、猪舍内空气质量符合gb/t18407.3-2001的规定。
二、建筑要求(一)规划布局1、猪场周围设有围墙或绿化隔离带。
2、管理区、生产区、无害化处理区要分设,管理区位于生产区的上风向,废弃物处理区在生产区的下风向。
3、场内净道和污道分开,互不交叉。
(二)设施设备1、猪场大门入口处要设置消毒池,长度为进场大型机动车车轮周长的一周半,宽与大门相适宜,消毒液的深度能保证入场车辆所有车轮外沿充分浸在消毒液中。
生产区入口设有更衣室、消毒室或淋浴室。
猪舍入口处设置消毒池(垫)。
2、猪舍地面和墙壁应便于清洗。
3、猪只饲喂和饮水设备建造合理、材料坚固、无毒无害,易于清洗消毒。
4、设有与生产相适应的兽医室,并配备所需的药品。
5、设有保证通风良好、防晒、防潮、防霉变与生产相适应的饲料加工储存场所。
6、应具备防蚊蝇和啮齿动物设施。
三、饲养管理(一)品种养殖品种以杜洛克、长白、大约克及其二元和三元杂交猪以及斯格、冀合白、pic等配套系猪为主。
(二)饲料1、外购预混饲料及饲料添加剂产品必须来自有生产、经营许可证或审计登记证的单位,有产品批准文号。
2、饲料原料不得使用未经无害化处理的泔水、其他畜禽副产品和制药工业副产品。
3、饲料无发霉、变质、结块、异味、异嗅,符合gb13078的规定。
4、药物饲料添加剂的使用应符合《药物饲料添加剂使用规范》,并严格执行休药期。
5、严禁在饲料中添加盐酸克仑特罗等违禁药物。
(三)兽药1、兽药来自有兽药生产、经营许可证或具有《进口兽药许可证》的单位,产品有批准文号。
《标准化圈舍技术》word版

标准化圈舍建设技术一、标准化圈舍原理洋理念、土办法、低成本、高效益二、标准化圈舍的好处1、人工控温封闭式圈舍大大降低了生猪疫病的传播;2、降低了养殖陈本,加快了生猪的生长速度,使生猪一年四季都能生长;3、缩短了生猪的饲养周期,120天就可出栏;4、提高了饲料报酬,降低了料肉比;5、节省了劳力;6、美化了环境。
三、地势选择要求要具备三通(通路、通电、通水),地势干燥,背风向阳利于排污。
四、建设标准1、圈舍结构总面积按102㎡(12m长×8.5m)宽为标准。
四周围墙为保温墙,边墙高2.2m,山墙高3.2m;边墙设两个风机孔,两个通风窗,宽0.8m,高0.6m;两个风机间隔2.5m:舍内猪舍每间宽度根据自己的需要而定,育肥舍的隔栏可少,母猪舍的隔栏根据产床(2.2m长×3.6m宽)的位置而定,一个操作间位于近火口边,宽2m,走道宽0.8m。
2、保温墙的做法由两层14cm空心砖中间夹锯末或者6cm泡沫板,砖与砖之间必须夹实,门窗及风机孔四周须用混泥土加固10cm,围墙每隔3.5m须立一砖柱加固,避免两边分离。
3、火道:为U形纵向取暖,火道宽40cm,近火口高40cm,U形火道第一弯处高35cm,第二弯处25cm,出火口高20cm;U形火道顶部离山墙距离0.8m,两火道间距1.5m; 烟囱内径底部25cm×40cm,顶部2m高处12cm ×12cm;火堂做于山墙底部,高60cm,宽60cm,低于进火道20cm,炉条下部进风口高40cm。
圈舍坡降:圈内横向坡降为3%,走道应高于圈面1-2cm,戏水池为方形沟,戏水池宽40cm,坡降2‰(落差不超过5cm),排粪口处深度20cm,顶端深度不低于15cm。
隔栏、石槽:操作间、走道于猪栏之间用14cm空心砖相隔,墙高90cm。
猪栏之间隔墙:下部为40cm砖墙,上部三根间隔20cm钢管横向排列。
戏水池上部用12#钢筋隔栏。
用于通风排潮。
生猪标准化养殖生产技术规范

布局(9分)
生产区内种猪区、保育 及生长区分开,出猪台 及生产区保持严格隔离 状态,出猪台未严格隔 离扣2分,任一项未区分 扣1分
相距50米以上
有隔离带或围墙
生活区废弃物及生产区废弃 物分开
第三十七页,共69页。
布局 (9分)
生产区内种猪区、保育及生长 区分开,出猪台及生产区保持 严格隔离状态,出猪台未严格 隔离扣2分,任一项未区分扣1 分
生猪标准化养殖生产技术规范
第一页,共69页。
第二页,共69页。
提纲
生猪养殖模式
生猪标准化养殖关键技术 生猪标准化示范场验收评分标准
第三页,共69页。
生猪养殖模式
第四页,共69页。
我国不同生猪养殖模式
分类
后院式养殖
中小型规模养殖
标准化养殖
定义
农户以其可利用的房舍、 专门从事养猪生产 院落和村内闲散空隙地 经营,或从事以养猪 为资源条件或场地,建 为主的猪渔果菜结 造简易的猪栏,利用家 合的综合经营,具 庭生活澡水、糟糠,在 有一定规模、效益 从事种植业或手工业的 的农户或乡镇劳动 同时,从事的养殖活动。 者。
第五页,共69页。
后院式养殖
后院式养殖引起诸多问题
人畜混居 猪舍潮湿、低矮 留种方式混乱 生产力水平低
第六页,共69页。
后院式养殖
后院式养殖引起诸多问题
疫病防控困难
废弃物未经处理直接外排 潲水应用普遍存在
第七页,共69页。
中小型规模养殖
有一定的规模,可雇佣一定的劳动力,经营性,以盈利为目的
每周分娩母猪数 每周断奶母猪数 每周应配种母猪数 每周淘汰母猪数
12 12 13 2
第三十一页,共69页。

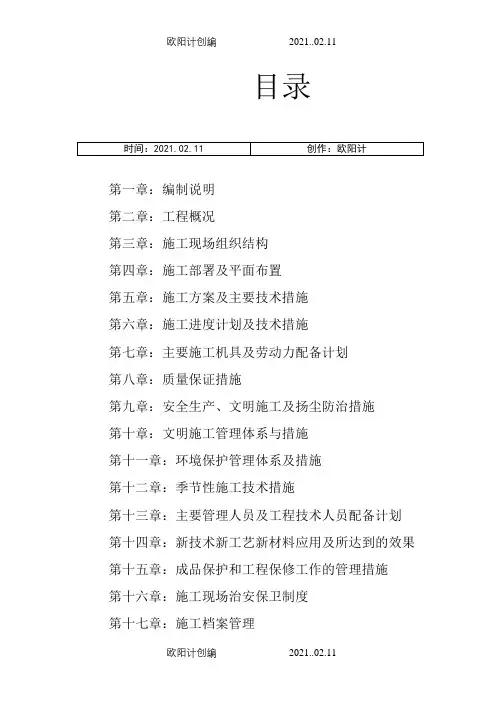

猪场项目技术标模板之欧阳计创编

目录第一章:编制说明第二章:工程概况第三章:施工现场组织结构第四章:施工部署及平面布置第五章:施工方案及主要技术措施第六章:施工进度计划及技术措施第七章:主要施工机具及劳动力配备计划第八章:质量保证措施第九章:安全生产、文明施工及扬尘防治措施第十章:文明施工管理体系与措施第十一章:环境保护管理体系及措施第十二章:季节性施工技术措施第十三章:主要管理人员及工程技术人员配备计划第十四章:新技术新工艺新材料应用及所达到的效果第十五章:成品保护和工程保修工作的管理措施第十六章:施工现场治安保卫制度第十七章:施工档案管理第十八章:工程移交服务第十九章:工程回访及工程服务措施第二十章:事故救援应急预案第二十一章:附表附表一:拟投入本工程的主要施工设备表附表二:拟配备本工程的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图附表六:临时用地表附表七:项目管理机构人员配备情况表附表八:项目经理简历表附表九:项目技术负责人简历表附表十:其他人员简历表附表十一:生产操作人员持证上岗情况附表十二:项目经理近三年符合要求的业绩列表及有效证明第一章编制说明1.1编制内容及范围本施工组织设计为投标使用,如我公司有幸中标,将作为正式施工组织设计的主要依据,我公司将在此基础上作适当的增补和修正。
本施工组织设计内容包括施工部署及平面布置、施工现场组织结构、施工方案及主要技术措施、施工工期、施工进度计划及保证措施、施工材料进场计划、质量目标及保证措施、安全生产和文明施工措施、主要施工机具及劳动力配备计划、主要管理人员及工程技术人员配备计划新技术新工艺新材料应用及所达到的效果等自开工至竣工的全过程组织管理措施的全部工作。
1.2编制原则1.遵循招标文件标准条款的原则,严格按照***工程招标文件及工程要求的规定,做到统一标准、规范编制。
2.遵循设计文件、规范和质量验收标准的原则,在编制项目施工方法中,严格按设计要求,执行现行的规范及验收标准,优化施工方案,正确组织施工,确保工程质量符合国家现行《工程施工质量验收规范》合格标准。
规模猪场标准化综合技术规范20150923

ICS点击此处添加ICS号点击此处添加中国标准文献分类号F/福州市农业标准规范Q/XXX XXXXX—XXXX福州市生猪规模养殖场标准化综合技术规范点击此处添加标准英文译名点击此处添加与国际标准一致性程度的标识文稿版次选择XXXX-XX-XX发布XXXX-XX-XX实施前言本规范按照 GB/T 1.1-2009 给出的规则起草。
本规范由福州市农业局提出。
本规范起草单位:福州畜牧产业协会和福州畜牧兽医学会。
本规范主要起草人:………………福州市生猪规模养殖场标准化综合技术规范1 范围本标准根据规模化猪场的品种良种化,生产设施化,生产规范化,防疫制度化和粪污无害化规定了规模猪场的基本要求。
本标准适用于福州市规模化猪场的新建、改(扩)建。
2 规范性引用文件下列文件对于本文件的应用是必不可少的。
凡是注日期的引用文件,仅所注日期的版本适用于本文件。
凡是不注日期的引用文件,其最新版本(包括所有的修改单)适用于本文件。
GB 5084 农田灌溉水质标准GB 5749 生活饮用水卫生标准GB 7959 《粪便无害化卫生要求》GB 8978 《污水综合排放标准》GB 11607 渔业水质标准GB 14554 恶臭污染物排放标准GB l6548 病害动物和病害动物产品生物安全处理规程GB/T 17823-1999 中、小型集约化养猪场兽医防疫工作规程GB/T 17824.1-2008 规模化猪场建设GB/T 17824.3-2008 规模猪场环境参数及环境管理GB 18596 畜禽养殖业污染物排放标准GB 50016 建筑设计防火规范GB 50039 农村防火规范NY/T 65-2004 猪饲养标准NY 5027 无公害食品畜禽饮用水水质NY 5030 无公害食品生猪饲养兽药使用准则NY 5032 无公害食品生猪饲养饲料使用准则NY/T 5033-2001 无公害食品生猪饲养管理准则NY/T 1222-2006 规模化畜禽养殖场沼气工程设计规范HJ 497-2009 畜禽养殖业污染治理工程技术规范HJ/T 81-2001 畜禽养殖业污染防治技术规范NY/T 1168-2006 畜禽粪便无害化处理技术规范DB33/593-2005 《畜禽养殖业污染物排放标准》《福建省跨省引进乳用动物种用动物检疫管理规定》(闽农医[2008]161号)《病死动物无害化处理技术规范》(农医发〔2013〕34号)《兽药管理条例》(国务院令第404号)《中华人民共和国动物防疫法》(中华人民共和国主席令第七十一号)3 术语和定义下列术语和定义适用于本规范。
散养猪舍建设国家标准标准

散养猪舍建设国家标准标准
散养猪舍建设国家标准。
散养猪舍建设国家标准是为了规范散养猪舍的建设和管理,保障猪的生长环境,提高猪的生产效益,保障猪肉的质量安全。
散养猪舍建设国家标准主要包括猪舍选址、建筑结构、通风设备、环境卫生等方面的要求。
首先,猪舍选址是散养猪舍建设的第一步。
选址要远离居民区、水源地和环境
敏感区,同时要保证通风良好,采光充足,地势平整,便于排水和清洁。
选址时要考虑周边环境,避免周围有异味、有害气体和噪音的来源,以免影响猪的生长和健康。
其次,建筑结构是散养猪舍建设的重点。
猪舍的建筑结构应符合国家建筑规范,保证牢固耐用,能够抵御自然灾害和外部侵害。
同时,猪舍的建筑结构要考虑猪的生长特点和行为习性,合理设置猪栏、饮水设施、饲料槽等设备,保证猪的生长空间和舒适度。
另外,通风设备是散养猪舍建设的关键。
良好的通风设备可以保证猪舍内空气
流通,排除异味和有害气体,减少疾病传播的风险,提高猪的生长效率。
通风设备的设置要科学合理,能够根据季节和气候变化进行调节,保证猪舍内的空气质量和温度适宜。
此外,环境卫生是散养猪舍建设的基础。
猪舍的环境卫生包括定期清洁、消毒、粪便处理等方面,这些工作直接关系到猪的健康和生长。
因此,猪舍的建设要考虑环境卫生的方便性和实施性,保证环境卫生工作的顺利进行。
总的来说,散养猪舍建设国家标准是为了规范散养猪舍的建设和管理,保障猪
的生长环境,提高猪的生产效益,保障猪肉的质量安全。
只有严格按照国家标准进行建设和管理,才能够保证猪舍的质量和猪的健康,实现猪的良好生长和生产。
标准化养猪--猪舍建筑及结构设计

标准化养猪150模式猪舍建筑及结构设计说明一、猪舍的建筑(一)墙体①标高水平以下为二层50墙为基础,上加三层37墙至水平墙面,水平面以上纵墙高200cm,两边山墙中心高220—230cm。
纵墙为30实心墙。
②保温墙做法:由内到外依次为1:2沙浆lcm内粉,12cm 砖墙作内墙,6em保温材料(低密度l0kg/m3聚苯板,7m3),12cm 砖墙作外墙。
③外墙面为清水面墙加浆勾缝,1:2水泥沙浆粉脚50cm高以防溅水。
④窗户高度距水平面l00cm,框高70cm,宽l00cm。
向内斜开,窗扇两边加挡风隔板并有密封条,通风窗高70cm,长l00cm(外径尺寸),窗扇同上,窗户及通风口四周为实心墙。
(二)圈舍坡降①圈舍横向坡降为3‰,走道应高于圈面1 2cm。
②戏水池坡降3‰(两端落差6cm),戏水池沿高15cm,外沿高于圈面10-1 5cm。
③排水沟坡降1%。
(三)采暖烟道及烟筒①采暖烟道为U形回转,火道间距离l00cm。
②入口烧火处高60cm,宽60em;烟道入口处高40cm,宽40cm;U形烟道处前端高35cm,后端高30cm,出口处高20cm,烟道宽40cm,③烧火炉条下的进风口高度60cm。
④入火烟道低于出火烟道水平5cm,体现“低处进烟,高处出烟”,入火烟道靠近戏水池,出火烟道靠近人行走道。
出火烟道离猪栏门l00cm。
⑤烟筒高300cm以上,分别是62墙l00cm,50墙l00cm,37墙l00cm。
烟筒于烟道连接处内径40cm,宽25cm逐渐向上收到12×12cm。
(四)戏水池①戏水池宽105cm,紧贴内墙,戏水池沿于缝漏沟间距l0cm,戏水池应做防渗处理。
②戏水池排粪出口要成下漏排粪,出口装堵水口。
(五)缝漏沟漏缝沟沿宽50cm,沟宽40cm,沿高5cm,上铺50×100cm 的漏缝地板,沟深高度从进口的20 cm到出口的40 cm,沟底部呈U形。
(六)屋顶①屋顶做法:由下至上为屋架、檩条、无滴薄膜,两层3cm 聚苯板错开布置(容重大约l8kg/m3,14 m3)、无滴薄膜,用铁丝固定,石棉瓦面(或彩钢瓦)。
标准化猪舍技术标

目录一、工程概况 (2)二、施工组织设计的编制依据和编制原则 (2)三、施工部署及准备 (4)四、施工组织设计 (6)五、主要分项工程施工工艺及技术措施 (7)六、工程投入的主要施工机械设备及主要施工机械设备进场计划 (15)七、施工劳动力计划表(后附) (15)八、确保工程质量的技术组织措施 (15)九、质量通病预防及治理措施 (19)十、施工重点、难点的质量控制措施 (22)十一、确保安全生产的技术组织措施 (24)十二、确保文明施工的技术组织措施 (26)十三、确保工期的技术组织措施 (29)十四、雨季施工措施 (30)十五、公司承诺 (34)十六、所附图表 (35)一、工程概况本工程为XX 2008年第一批天然草原退牧还草工程标准化猪舍建设工程,合同编号为TM-200802-04。
本次招标的工程,标准化猪舍20座,单座面积300㎡。
猪舍结构类型:砖混结构,钢骨架的棚圈。
抗震烈度为6度。
标准化猪舍20座;单座面积300㎡。
外门采用钢门,内门采用钢筋栅栏,窗为钢窗,门窗立于墙中,做阴角防护。
墙体采用M5砂浆砌筑MU10机砖,外墙砌体为300mm,外侧120mm,内侧120mm,中心60mm用聚苯板填充。
钢屋架及钢梁均采用80*50mm槽钢。
电气:属三级负荷,电源由室外低压电源采用埋地方式引入电压为单相220V。
进户线选用BX-500铜芯橡皮绝缘导线穿钢管沿墙暗敷设;支线均选用BV-500铜芯塑料绝缘导线穿PVC阻燃塑料管沿墙暗敷。
配电箱为铁质暗箱,镶墙暗装。
给排水:给水方式为上行下给式,管材采用PP-R冷水管熔连接。
二、施工组织设计的编制依据和编制原则1、编制依据(1)建设项目的总平面布置及现场实地勘察资料。
(2)全套设计图纸。
(3)国家现行的法律、法规、条例、施工规范、质量验收规范、技术规程、操作规程。
(4)建设单位对工程施工可能提供的条件。
(5)本工程现已具备的施工条件。
(6)我单位的管理制度,拟配项目部的管理办法以及规定。
生猪标准化规模养殖场建设主要技术参数

生猪标准化规模养殖场建设主要技术参数(试行)自繁自养模式的猪场,按每一头能繁母猪年产活仔猪20头建设母猪舍和仔猪保育舍,按年出栏量的三分之一作为存栏量建设育肥猪舍。
猪舍可选择单列式、双列式、多列式等几种。
下面是双列式猪舍设计和建设尺寸,其它形式可参照。
一、圈舍建设尺寸1、每栋圈舍屋檐距地面高度为不低于2.6米。
2、圈舍长度因各场地形及养殖规模而定,每栋长度不宜超过70.0米,宽度8.0米以上为宜。
3、走道宽不低于1.2米。
4、每栋猪舍大门设消毒池,长度同走道宽,宽度不低于0.7米,深度不低于0.1米。
5、相邻二猪舍纵墙间距不低于6.0米。
6、猪舍距围墙不低于2.0米。
二、猪栏尺寸1、公猪栏公猪栏要比母猪和肥猪栏宽,面积不少于6.0平方米/头,圈高1.2米以上,栅栏结构可以是混凝土或金属,便于通风和管理人员观察和操作。
2、母猪栏空怀和妊娠采用限喂栏或小群饲养,两种模式可任选其一。
限喂栏长1.8米~2.2米,宽0.6米~0.7米。
小群饲养的圈栏宽度不低于2.4米。
3、母猪产床母猪分娩可采用母猪产床或在平养圈舍内设置仔猪保温箱,两种模式可任选其一。
母猪产床长2.0米~2.2米,栏宽0.6米~0.7米;仔猪围栏左右宽各0.4米~0.6米。
平养圈舍内设置的仔猪保温箱长1.0米~1.1米,宽0.5米~0.6米,高0.6米~0.8米。
4、保育栏保育栏长2.1米~2.4米,栏宽1.7米~2.4米;设置1个保温箱长1.0米~1.1米,宽0.6米~0.8米,高0.6米~0.8米。
5、育肥猪栏圈长3.0米以上,宽3.2米以上;栏高0.8米~1.1米,圈栏门宽0.6米左右。
三、猪舍间距综合考虑防疫、采光、防火、排污条件要求,猪舍间距为6.0米以上。
四、猪场大门及猪舍门窗1、大门宽4.0米以上、高2.0米以上。
在大门处设置边小门。
2、在大门旁建设6.0平方米更衣消毒室,有紫外线消毒设施和消毒池。
在大门口建设车辆消毒池,消毒池长度必须保证汽车轮胎滚动一周以上。
150标准化猪舍

13
四.标准化猪舍的硬件设施---通风窗
100cm
150cm
100cm
注:距地坪面1米处,架通风窗,窗高100cm宽150cm
14
四.标准化猪舍的硬件设施---通风窗
“150”标准化侧墙平面图
15
四.标准化猪舍的硬件设施---通风窗
注:窗户向内斜开, 窗扇两边加挡风板隔板并有密封条,四周为实心墙
60cm
40cm
注:选用优质风机,确保使用寿命.
26
四.标准化猪舍的硬件设施---风机
• 框架:是由镀锌板组成(镀锌层重350g/平方米)以 达到抗腐蚀的效果,框及架底部有综合的出水口. • 扇叶:为六片可以自已清洁的不锈钢叶片构成.其 形状保证了低压情况下高风速的排放且耗能低. • 百叶窗:可在离心器的控制下机械地打开.这就意 味着进风与排风的阻力最小.当风扇停止操作时,百 叶窗将在钢弹簧的控制下关闭,气流和微风也不会 影响百叶窗=没有热量流失,也不会有风钻入畜舍.
46
四.标准化猪舍的硬件设施---饮水器
控制镙钉
47
四.标准化猪舍的硬件设施---饮水器
①进水管选用6分以上的管道,入舍处要从烟道 上方地面通过,可使冬季水温升高。 ②舍内管道可选用PVC管(ppR),在戏水池上方 170cm处固定,每栏留两个以上出水口。 ③在钢筋隔栏中部焊接两个3-4cm长的1寸铁 管环,上部铁管环在钢栏顶部,打一孔丝, 安一固定螺丝,下部一个距水平面60cm,饮 水器铁管用4分铁管,长90cm,串入铁管环, 饮水器铁管下部安一三通,上连接2个饮水乳 头,上部用软管与饮水管道连接,以便于调 节乳头高低。
注:漏缝沟沿宽50cm,沟宽40cm,沿高5cm,沟底部 呈U形。漏缝沟上的漏缝板安装可活动,便于清理积粪.
标准猪舍设备建设参数

3、乳猪保温箱:乳猪保温箱的面积为70 X 70 2 。
4、分娩母猪的饲料槽:半圆形的不锈钢饲料槽,直径为30cm,宽35cm。
5、母猪和乳猪的饮水器:碗状饮水器,碗沿离地面15cm。
6、分娩栏的数量:乳猪栏的数量为所有存栏母猪数量(包括后备母猪)的17%。
7、分娩猪栏的地面:母猪的栏面为三角铁制作, 乳猪的栏面为塑料地板型。
5、猪厕所
猪厕所的面积为猪栏面积的12-15%, 横排有3%的坡度。
6、中大猪的饮水器
大型饮水器,高45-60 cm., 10-15头猪共用一个饮水器。
7、中大猪饲料器:自动饲料槽(1 饲料器 : 50 头猪)。
8、中大猪饲料槽:条状饲料槽,每个采食位宽30厘米。
13、公猪及母猪的饲料槽:半圆形的不锈钢饲料槽,该槽直径为30cm, 宽35 cm,该槽盛放饲料不少
于3公斤。
14、公猪及母猪的饮水器:饮水器直径0.5英寸, 流量为每分钟2升, 高80cm. (1 饮水头: 1 头猪)。
14、后备母猪的饮水器:饮水器直径0.5英寸, 流量为每分钟2升, 高60cm。
5、小猪饲料槽:长条不锈钢槽, 1.4米长, 0.35米宽,0.1米高。
6、小猪饲料槽:自动饲料槽。
7、小猪栏的地面:三角铁条板型。
8、保温灯:250 瓦红外线灯。
9、睡床:Viva 板型。
10、加药水及维生素的饮水桶:该桶可以盛装100-200 升水 (1 桶 : 1 房间)。
五、中大猪:
15、饲料勺:容量为2公斤的不锈钢或塑料饲料勺。
16、温度测量设备:能够测量(0-100℃)的温度计。
17、湿度测量设备:湿度计或是带有干湿度测量的温度计。
18、风扇控制和喷水系统:自动在1-100度内进行温度调控。
优质生猪标准化养殖技巧

优质生猪标准化养殖技巧我国堪称养猪大国,而且近几年养殖的规模越来越大,那么是不是所有人都会养猪呢?答案肯定是NO,因为很多人不知道正确的养猪方法,盲目跟风只会遭遇严重的经济损失,下面小编就说说优质生猪准化养殖技巧,学会了保准您靠养猪挣钱。
1优质生猪标准化养殖技术1.1优化养殖环境1.1.1养殖场的建立要求猪场的建设地点应当有充足的水电保障,可以保证猪场的基本运营;地势偏高可以让猪场的环境较为干燥;周围3km 内不能有污染源,确保猪舍环境无污染。
1.1.2养殖场构造养殖场墙体需要防火、坚固抗震、抗腐蚀性等;材料应当防水、透气且传热;地面坡度3%,需耐潮、耐久、坚固以及保温等特点;散水宽度应为750mm左右,表面坡度约5%,同时也需要有同散水结构的明沟;猪栏需要根据养殖猪的年龄和种类,合理规划各猪栏面积;猪栏门的高度在100cm左右,宽度在70cm左右;猪舍外的其他功能区,值班室、采精间、配种室、饲料间、隔离区、兽医室等,也需要按照标准建设,同时需要配备消毒区与更衣室;有完善的清洁和排污系统;确保养殖场内空气流通、且空气质量达标;患病猪隔离间、粪便堆放处等有污染的地方应当建设在下风口。
1.2优化饲养方式1.2.1后备母猪的饲养方式各猪栏内可以饲养4~8头后备母猪,确保猪均面积在2㎡左右,发情期内需要单独饲养,并进行定期的清洁。
确保饮水和饲料的卫生条件,精料搭配青料进行饲养,在每年的2月、4月以及6月选出后备母猪。
1.2.2空杯母猪的饲养方式在确保饮水及饲料的卫生条件下,增加粗饲料的用量,代替部分精饲料,减少成本。
定期进行免疫接种处理,观察母猪当前的实际情况,以确保第一时间了解母猪可能的患病情况、是否处于发情阶段。
母猪一旦进入发情期后要及时进行配种工作,一般来说断奶十天后就进入发情期,可于当天下午进行配种,应对母猪的断奶进行详细记录。
1.2.3妊娠母猪的饲养方式首先确保饮水和饲料的卫生,饲料充足可以让母猪充分进食。
生猪标准化养殖技术

生猪标准化养殖技术生猪标准化养殖是实现生猪产业向安全、生态、高产、优质、高效的可持续发展的必由之路。
标准化养殖技术主要包括以下五大内容:品种优良化:主要指因地制宜,选用高产优质高效的生猪良种,品种来源清楚、性能良好、检疫合格.对于中小规模的养殖户,主要是注意外购种猪时务必要从具有《企业法人营业执照》、《种畜禽生产经营许可证》、《动物防疫条件合格证》的正规的种猪场引种,同时,引种时要求其提供“种猪合格证”或“种猪档案证明"。
合格证中有三个比较重要的内容:种猪的耳号标记方法、种猪三代以上的系谱和生产性能测定结果.有了这些资料和数据,说明所购买的种猪来源正规,种猪质量相对有保证。
养殖设施化:主要指养殖场选址布局科学合理,畜禽圈舍、饲养和环境控制等生产设施设备满足标准化生产需要.猪场选址应选在当地政府划定的可养区内;距离生活饮用水源地、居民区和主要交通干道,其它畜禽养殖场及屠宰、加工交易场所1000米以上。
猪场布局合理,有一定规模的应将生活区、生产区、污水处理区分开;生产区中的母猪区、保育区、肥育区同样要分开,做到功能分区清晰,并有50米以上的距离,最好设置有隔离带;生产区中设有净道和污道,不交叉、不污染,猪流、物流科学、顺畅,有利防疫.猪场的占地面积符合生猪养殖需要,总的要求每头能繁母猪占地40㎡以上,如存栏300头能繁母猪规模的猪场建筑占地面积至少要12000㎡(18亩)。
饲养和环境控制等设施设备满足标准化需要,主要指母猪分娩舍、保育区应采用高床漏缝地板,猪舍配备通风换气与温控等设备,有自动饮水器,有能控制的饮水加药系统等.饲料、药物、疫苗等不同类型的投入品分类、分开储藏且储藏设备完善。
场区入口有消毒池、生产区入口有更衣消毒室等,防疫设施齐全。
有一定规模的场还可以安装自动送料系统,配备B超用于妊娠检查以及信息化管理设施等.生产规范化:主要指制定并实施科学规范的畜禽饲养管理规程,配备与饲养规模相适应的畜牧兽医技术人员,严格遵守饲料、饲料添加剂和兽药使用有关规定,生产过程实行信息化动态管理。
2--生猪标准化养殖综合技术

生猪标准化规模养殖综合技术一、技术概述:标准化的规模养殖是饲养方式的一场变革,是建设现代养猪业的不二选择,是解决生猪健康高效生产、粪污无害化处理与资源利用、农民增收节支和生猪安全稳定供应的有效途径。
生猪标准化规模养殖技术以国家标准-《规模猪场建设》(GB/T17824.1-2008)《规模猪场生产技术规程》(GB/T17824.2-2008)《规模猪场环境参数及环境管理》(GB/T17824.3-2008)《集约化猪场防疫基本要求》(GB/T17823-2009)和国家相关的法律法规及行业主管部门的文件要求指导,结合当地的具体条件,完善自身猪场的改扩建方案,完善猪舍内设施条件,优化猪的品种结构、统一不同生理阶段饲养管理技术和防疫要求,规范饲料、饲料添加剂及兽药安全使用、对粪污进行无害化处理并循环利用,实现生猪的健康高效养殖,为社会提供安优质的生猪产品。
二、增产增效情况:推广生猪标准化养殖技术,将改善生猪的圈舍条件,改善饲养环境,优化生猪品种结构,完善生猪各生理阶段的饲料营养,减少疫病发生,增加粪污的合理利用率,保障生猪产品的安全稳定供应,提高养猪技术水平和生产水平,增加农民的养殖效益推广该项技术,每头母猪一年将多出栏1头以上商品猪、增收1000元以上,在同样生产成本下,全场300头能繁母猪每年的增产效益将达30万元以上,社会经济效益显著。
三、技术要点:(1)参照《规模猪场建设》(GB/T17824.1-2008),结合本场条件,细化和完善自身猪场的改扩建方案,完善猪舍内的设施条件,包括规模猪场的饲养工艺、建设面积、猪场布局、建设要求、水电供应及设施设备等,要特别注意保温、降温,通风设施。
(2)照国《规模猪场生产技术规程》(GB/T17824.2-2008),结合自身猪群特点,建立规范化可操作的生产技术规程,包括生产工艺与环境要求、引种和留种、饲料要求、不同生理阶段猪群的管理、兽医防疫和猪场各种记录等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
标准化猪舍技术标公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]目录一、工程概况 (2)二、施工组织设计的编制依据和编制原则 (2)三、施工部署及准备 (4)四、施工组织设计 (6)五、主要分项工程施工工艺及技术措施 (7)六、工程投入的主要施工机械设备及主要施工机械设备进场计划……15七、施工劳动力计划表(后附)…………………………………………15八、确保工程质量的技术组织措施………………………………………15九、质量通病预防及治理措施……………………………………………19十、施工重点、难点的质量控制措施……………………………………22十一、确保安全生产的技术组织措施……………………………………24十二、确保文明施工的技术组织措施……………………………………26十三、确保工期的技术组织措施…………………………………………29十四、雨季施工措施 (30)十五、公司承诺……………………………………………………………34十六、所附图表……………………………………………………………35一、工程概况本工程为XX 2008年第一批天然草原退牧还草工程标准化猪舍建设工程,合同编号为TM-200802-04。
本次招标的工程,标准化猪舍20座,单座面积300㎡。
猪舍结构类型:砖混结构,钢骨架的棚圈。
抗震烈度为6度。
标准化猪舍20座;单座面积300㎡。
外门采用钢门,内门采用钢筋栅栏,窗为钢窗,门窗立于墙中,做阴角防护。
墙体采用M5砂浆砌筑MU10机砖,外墙砌体为300mm,外侧120mm,内侧120mm,中心60mm 用聚苯板填充。
钢屋架及钢梁均采用80*50mm槽钢。
电气:属三级负荷,电源由室外低压电源采用埋地方式引入电压为单相220V。
进户线选用BX-500铜芯橡皮绝缘导线穿钢管沿墙暗敷设;支线均选用BV-500铜芯塑料绝缘导线穿PVC阻燃塑料管沿墙暗敷。
配电箱为铁质暗箱,镶墙暗装。
给排水:给水方式为上行下给式,管材采用PP-R冷水管熔连接。
二、施工组织设计的编制依据和编制原则1、编制依据(1)建设项目的总平面布置及现场实地勘察资料。
(2)全套设计图纸。
(3)国家现行的法律、法规、条例、施工规范、质量验收规范、技术规程、操作规程。
(4)建设单位对工程施工可能提供的条件。
(5)本工程现已具备的施工条件。
(6)我单位的管理制度,拟配项目部的管理办法以及规定。
2、编制原则(1)遵照招标文件中的要求工期,抓住主要施工工序,全面合理,科学地组建项目管理机构,配备齐全的管理队伍,投入本工程所需要的施工设备及施工机具,按照建筑工程的特点,先地下,后地下,安排组织好工序的交接,编制好科学合理的施工进度计划,精心细致地编制施工组织设计,达到均衡生产,在保证工程质量、安全生产的前提下,最大限度地缩短工期。
(2)科学合理地进行资源配置,优先选用先进的科学技术、先进的工艺流程、先进的施工设备,增强机械化作业,达到作业标准化。
(3)强化质量管理,加强工序监控,做到事前、事中质量控制,争创优质样板工程。
(4)强化安全管理,提高工人的安全意识,做到“安全第一,预防为主”。
(5)制定科学合理的管理制度,配备足够的管理人员,强桦内部管理责任,控制工程质量,监控好安全生产、文明施工,控制工程成本,提高建筑产品质量,增加企业的经济效益。
3、主要规程、规范1、工业与民用建筑结构荷载规范(GB50009-2001)2、混凝土结构设计规范(GB50010-2002)3、砌体结构设计规范(GB50003-2001)4、工业与民用建筑抗震设计规范(GB50011-2001)5、建筑地基基础设计规范(GB50007-2002)三、施工部署及准备(一)施工技术准备在开工的前4天,所有施工管理人员全部就位,而施工人员根据现场需要,分批进场,并在我公司内部备足各类专业的施工操作人员。
1、熟悉图纸和有关工程技术标准,以及施工质量验收规范,认真编写施工组织设计,及时组织图纸会审。
2、建立例会制度,每周项目部组织召开一次安全生产会,每月召开月度全体员工会议,遇到问题时,大家共同协商解决。
3、对于特殊部位的施工,应编写有针对性的施工方案。
4、认真做好施工图预算编制和工料分析。
5、制定各项管理制度,质量责任制,安全防火责任制以及文明施工措施。
工程开工前着手技术准备,一方面使有关部门人员能仔细阅读熟悉施工图纸,了解设计意图及相关细节,另一方面,开始钢筋翻样,木工翻样,确定各级别砼的配制,土方平衡,图纸会审,技术交底,根据施工需要编制更为严谨详尽的施工作业指导书,使本工程从开始就处于受控状态,从而保证工程质量。
工程开工前由公司按本工程项目经理部提出的机具需用量计划落实施工机具,由机具管理人员组织大型设备进场,进行设备安装调试,对一些小型机具,按计划指定日期,准确到位,并使所有进场设备处于最佳的运转状态。
我公司材料部根据材料计划的要求,提前选定货源,掌握其质量、价格,组织材料按计划日期到场,同时,组织前期的周转材料提前进场,保证施工顺利进行。
(二)施工段划分为保证工程进度,在施工时遵循“先地下后地上”,“先土建后设备”,“先主体后维护”的原则,实施立体交叉作业,分段流水施工。
主体工程采用自下而上施工,外装修作业呈自上而下的流向,室内装修采用自中而下再自上至中的流向。
装修施工前,先做好样板间及外墙样板墙,经甲方、监理等有关单位确认后方可大面积展开施工。
(三)劳动力配备施工劳务层是在施工过程中的实际操作人员,是施工质量、进度、安全文明施工的直接保证。
为此,我公司选择劳务层作业人员的原则是具有良好的质量、安全意识,具有较高的技术等级,具有相类似工程施工经验的人员。
此批人员为长期与我公司合作的施工劳务队伍,均经多年培训,有一定的施工素质。
劳动力计划表见(附表一)。
主要施工机具设备配置:根据本工程特点,选择能够满足工程需要的机械设备,设备的配备详见设备需用量计划,在施工准备时,先布置起重机械。
主要施工机具设备表(见附表二)质量检测仪器、工具配备情况和原则为了全面满足工程检测、检验及施工测量的需要,提高检验、检测、测量的速度、精度和准确性,工地配备了齐全的试验及测量仪器和工具。
(四)主要建筑材料的进场计划根据工程特点和资料数量及工程预算、施工进度计划,合理安排,精心计划做好建筑材料的采购工作,满足施工要求,减少资金浪费。
主要建筑材料的总数详见附表《主要建筑材料计划表》。
施工现场布置:现场清理和测量放线,施工所需的控制点由甲方提供。
施工所用的水、电由我公司自行解决,施工所需的临时设施所用材料已全部准备齐全。
临时用地表(见附表3)。
具体施工布置见附件《施工现场平面布置图》四、施工组织设计1、组织机构我公司具有丰富的施工经验和雄厚的实力,我公司将选派承担过类似工程的优秀项目经理担任本工程的项目经理,并配备有丰富施工经验的技术负责人负责本工程的技术管理。
配齐技术人员,施工工长、质检员、安全员、材料员,组成一个强有力的项目管理班子,并完善其管理职责。
成立专项的管理机构,明确分工,强化安全、质量、技术、生产、管理。
我公司如能荣幸承建本工程,将充分发挥我公司的优势,抽调精兵强将组建项目管理班子,组织技术素质高,能打硬仗的劳务队伍进场,运用先进成熟的施工工艺、科学合理的管理方法,按“质量、安全、工期、文明、效益、服务”六个一流的要求,竭诚为社会和用户提供一流的服务,令业主满意。
我公司将根据工程的实际情况,确定最佳施工程序和对施工方案按施工阶段和部位进行深化、细化,力争尽早插入施工,做好现场协调工作,确保工期目标的完成。
为此目标将制定切实可行的保证措施。
并以此目标来组织劳动力、机械、材料、资金等进行该工程施工。
按照项目管理规范的要求和工程性质成立高度、精干的项目管理组织机构,科学合理地做好施工组织的指挥工作。
施工项目部的组织管理机构按职能不同设以下各组:(1)核算部:主要负责预算报价承包的管理、成本核算、工程结算、市场调研、订货合同的管理。
(2)财务部:主要负责各种帐务帐目的记录、财务报表的填报、合同款的支付、劳动工资支付、工程项目成本的控制以及日常财务工作。
(3)材料设备部:主要负责材料询价、采购管理、工具架料管理、材料成本管理和材料进场验收、保管等职能。
(4)技术部:主要负责生产调试、质量管理、工程量审核、安全与现场文明施工、施工方案编制、现场技术、试验、检测、计量管理、资料和档案、现场轴线、标高测量等职能。
五、主要分项工程施工工艺及技术措施:工程定位、放线:1、本工程一层为砖混结构、角钢支架,由于对工程质量要求比较高,为此,配备专业技术精干的测量人员。
首先,设置好永久控制点、控制网,采用先进的测量仪器,富有经验的专业人员,采取科学手段进行测量工作。
2、施工测量设备见《测量设备选用表》。
如下表:测量设备选用表3、水平测量定位:本工程放线、测量采用内外控制。
根据本工程地处形状分布格局,在施工时,拟建一个矩形控制网,进驻现场后,依据预选控制网及业主移交的测量点,在基坑四周确立控制点,经反复闭合检验后,用红色油漆做上标志,并加以妥善保护,为施工放线时提供依据使用。
采用外控制手段,利用经纬仪将设在基坑的控制点轴线移至设置的龙门板、桩,以控制开挖基坑,底部的平面位置,根据标高控制点,利用水准仪投到各控制桩板上,检查挖深和清底的标高,然后进行柱基施工,根据轴线标高控制点,施放出准确的轴线和标高,控制独立基础平面尺寸等,位置精确,待基础施工完,重新按上述将轴线、标高放出,依据点是上述原始点,始终用原始点控制,使误差最小。
装饰工程测量,在结构施工中确定的结构控制轴向引出,同样用水准仪引出标高控制线,使装饰工程有明确的控制依据。
4、基础工程(1)土方工程土方开挖:施工现场测量定位放线后,用水准仪把该建筑物的±测设到龙门桩上,钉出龙门板,用经纬仪把轴线测设到龙门板上,同时钉好轴线控制桩,以复核轴线用。
(2)基槽验收:基槽按设计要求挖成后,将轴线标高引至每个独立柱基位置处,以便准确量出基础长度、宽度和深度,方便检查验收。
首先经我公司内部验收符合要求后,报请监理单位组织地质勘控和设计院等有关单位和人员共同对其地基承载力和基底标高尺寸进行验收,符合设计要求后,我项目部方可进行下一道工序的施工。
(3)毛石基础工程毛石基础采用MU30、M5水泥砂浆砌筑,砌筑前要首先检查基槽,其中包括钎探、地质检验、轴线和标高的核对,槽深、宽尺寸的检查等,并做好原始记录,参加验槽各方代表在原始记录上签字。
检查完基槽后,再次入出轴线与边线,并在龙板上标出尺寸。
毛石进场后必须经检查合格后方可使用,毛石强度必须符合设计要求,不得有水锈和风化现象。
毛石基础的第一皮石块,应选择比较方正,大块块石,其大面应朝下,放平稳;第二皮应与每皮坐浆错缝隙砌筑,毛石应根据自然形状交错放置。
